去年第三季度,我参与了一次针对某中大型研发组织的PMO复盘。这个组织有约120名研发人员,跨5条产品线,对外汇报的里程碑达成率连续四个季度稳定在94%左右。数字很漂亮,直到我要求把项目计划的原始基线版本和每一次变更记录全部拉出来做对照。真实情况是:这94%里,有67%的里程碑在”达成”之前被至少修改过一次日期,单次平均漂移11.6天。也就是说,他们统计的不是”按计划达成率”,而是”改完计划之后再达成的比例”。
这两个指标看起来只差几个字,管理含义却完全不同,前者衡量的是执行能力,后者衡量的只是修改计划的勤奋程度。
这件事几乎定义了我在里程碑流程与规范这个话题上的全部立场:PMO里程碑流程优化的核心,不在于把里程碑做得更细、更密、更漂亮,而在于把里程碑从”进度刻度”改造成”决策门”,并且用一组能识别真伪的指标守住这条底线。这篇文章会完整讲清指标怎么设、流程怎么落、不同规模的组织该怎么取舍。
一、核心结论:里程碑优化先要推翻三个默认假设
在展开流程和指标之前,我想先把结论放在前面。过去几年我参与过十几个不同规模组织的里程碑体系改造,反复验证下来,有三条判断几乎每次都成立,而且几乎每次都和团队最初的直觉相反。
1. 里程碑达成率长期高于90%,通常不是好消息
这不是危言耸听。里程碑达成率是一个极其容易被”操作”的指标,因为它同时受两个变量控制:实际完成情况,以及计划本身的松紧程度。当计划可以被单方面修改时,达成率就失去了区分度。
我的经验阈值是这样:对于半年以上的中大型项目,如果”基线冻结后里程碑按期达成率”长期高于90%,且同期没有出现明显的资源追加或范围削减,那么大概率存在三种情况之一,里程碑设置过粗(粗到不可能不达成)、里程碑被默认为可调整(改期即达成)、或者汇报口径把漂移抹掉了。健康状态下,这个数字落在70%到85%之间反而更可信,因为它意味着计划是有挑战性的,同时执行是有纪律的。
2. 里程碑的本质是决策门,不是进度条上的菱形
很多团队把里程碑画成甘特图上的菱形,用来标记”某个时间点应该做完某件事”。这是一个进度视角的定义,它只回答”什么时候”,不回答”所以呢”。
我更认同的定义是:里程碑是一个必须在特定时点回答Go/No-Go的问题,它的输出不是”完成了”,而是”决定继续、调整还是终止”。如果一个里程碑到点了,团队开个会确认”做完了,继续”,没有任何资源、范围、优先级上的决定产生,那它就不是里程碑,只是一次周报。
3. 优化里程碑的效率,杠杆点在前置条件,不在考核

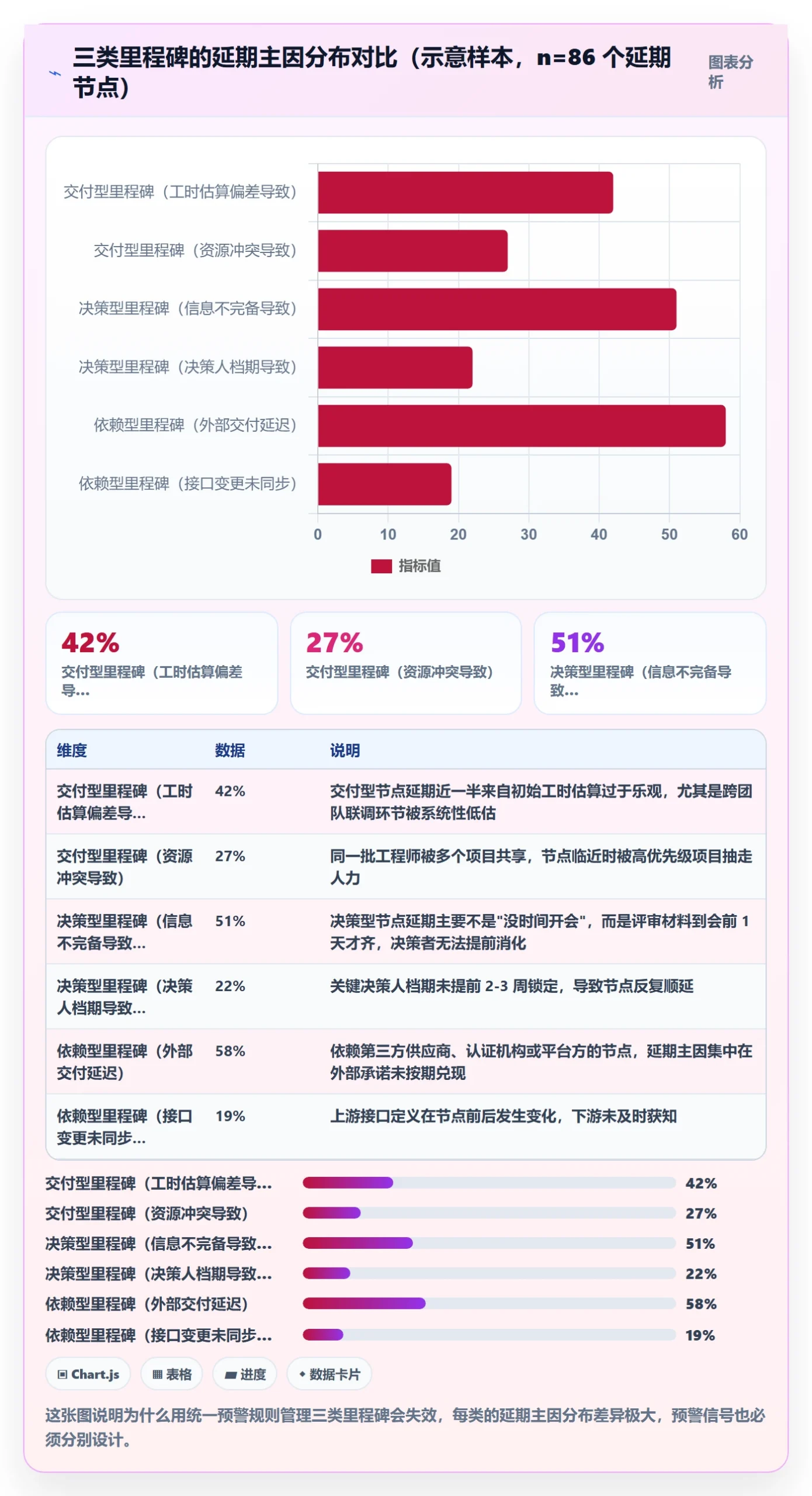

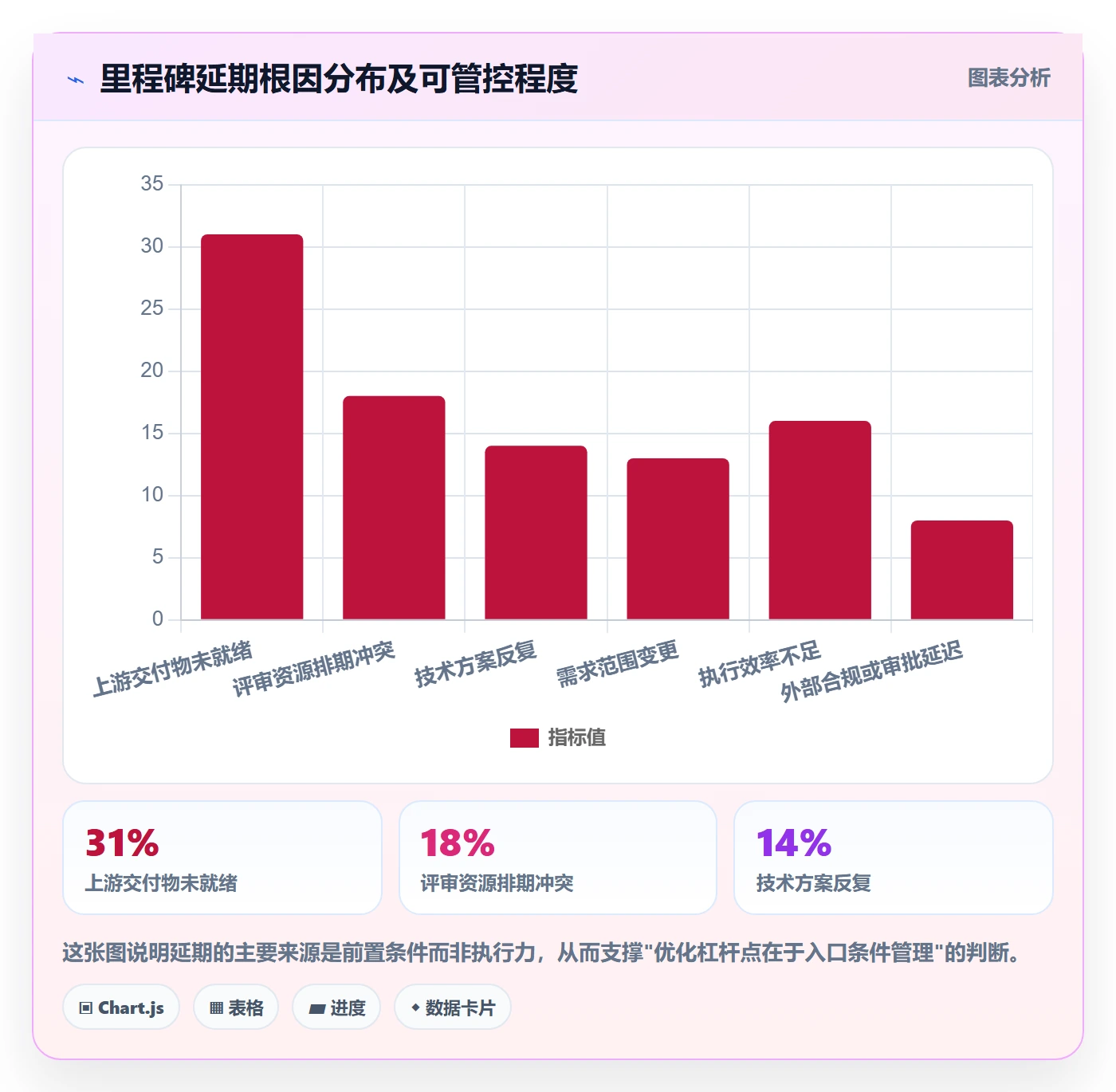

大多数PMO遇到里程碑频繁延期,第一反应是加考核、加问责、加红黄灯。但根据我统计过的延期根因分布,真正由”执行不力”导致的延期通常只占三成左右,其余七成来自前置条件没有按期就绪,上游交付物没到位、评审人排不开、依赖系统接口未冻结、合规材料未拿到。
这意味着,在里程碑本身上下功夫,收益是有限的;把力气花在”里程碑进入条件(Entry Criteria)”的定义和跟踪上,才是真正的杠杆点。我在后面第四部分会给出完整的指标分层设计。

二、背景与真实场景:里程碑为什么会一步步变成形式主义
要谈优化,得先理解里程碑是怎么在组织里慢慢变味的。我观察到的演化路径高度一致,几乎每个组织都会经历同样的四个阶段。
1. 第一阶段:里程碑是真正的承诺
组织刚建立项目管理机制时,里程碑通常由业务方和交付方共同确认,颗粒度粗但分量重。因为少,所以每一个都被认真对待;因为没有历史数据,大家对承诺是有敬畏的。
这个阶段的典型特征是:里程碑数量少(一个项目3到6个),变更需要上升到项目发起人,延期会在正式会议里被点名。这个阶段的指标其实很好设计,因为干扰少。
2. 第二阶段:为了”看得清”而加密里程碑
随着项目变复杂,管理层觉得原来的里程碑间隔太长,”看不到中间进展”。于是PMO开始要求加密:从6个变成12个,再变成20个。我见过一个极端案例,一个为期9个月的项目被拆出43个里程碑,平均每6天一个。

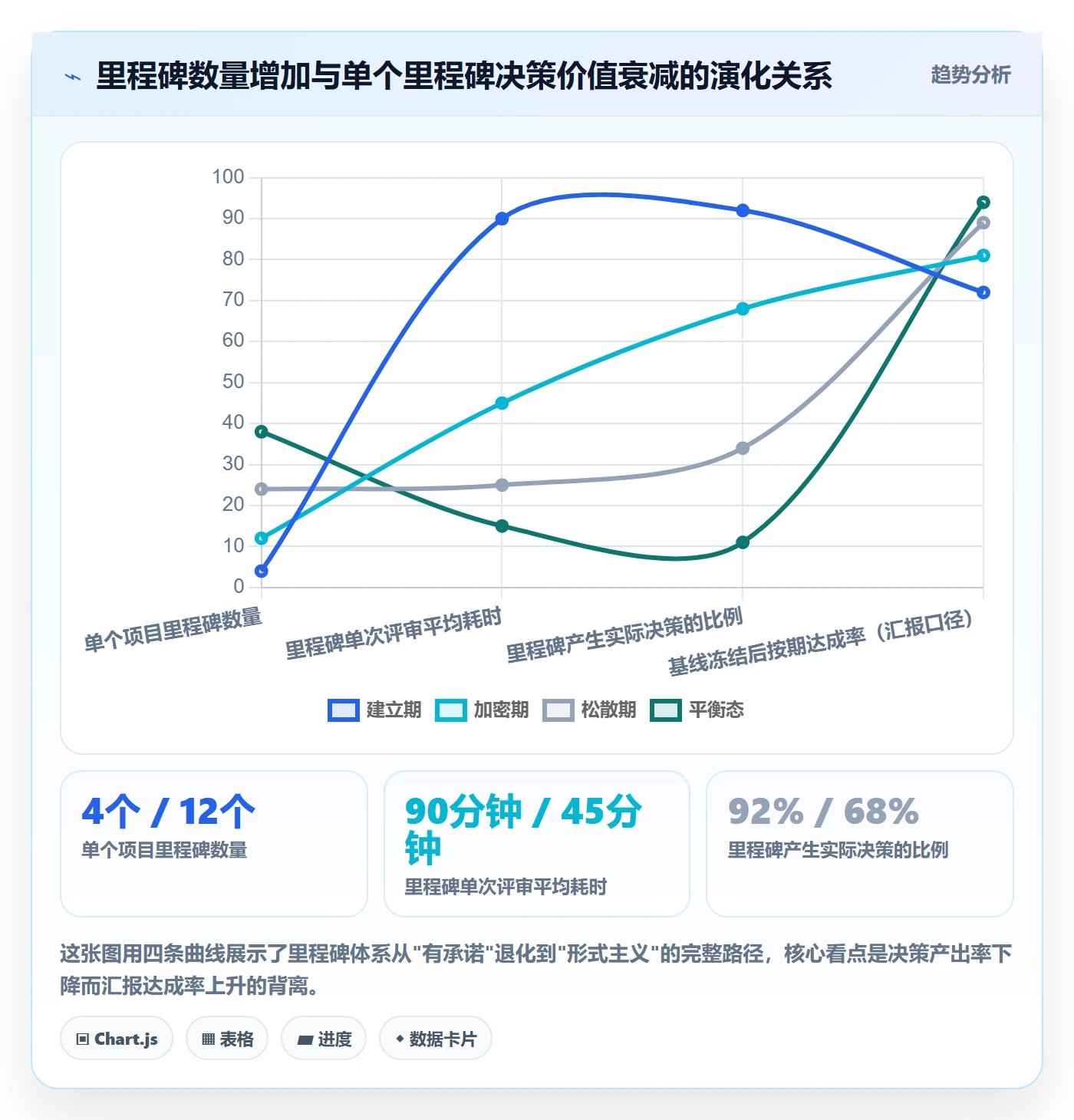

层面上的问题解决了,每周的汇报都有东西可讲;但结构性的问题出现了:里程碑越多,单个里程碑的决策价值越低,越容易退化为”任务完成标记”。当里程碑和普通任务没有本质区别时,团队自然就按普通任务的方式对待它,也就是,可以协商、可以顺延。
3. 第三阶段:改期成为默认操作
这是最关键的转折点。当里程碑数量多到高层无法逐个跟踪时,改期的审批权自然下移到了项目经理甚至团队自己手里。而一旦”改期”变成不需要付出代价的动作,达成率这个指标就被彻底架空了。
我在一个组织里做过统计:他们的里程碑变更申请中,87%在24小时内被批准,其中63%的批准理由是”外部依赖导致,非团队可控”。有意思的是,当我抽查这63%的原始记录时,只有大约四成能拿出上游依赖方的正式延期通知,其余都是口头确认。
4. 第四阶段:指标与事实脱钩,进入”汇报平衡态”
到了这个阶段,指标已经完全失去了测量功能,变成了一种需要维持的数字。PMO知道真实情况,业务方大概也知道,但没有人有动力打破它,因为打破意味着承认过去的汇报不准确。
我称之为”汇报平衡态”。它的标志是:里程碑达成率稳定在高位,但项目的最终交付周期、质量和成本并没有因此改善。换句话说,指标在改善,结果没有改善,说明指标测量的东西和业务关心的东西已经分家了。

三、拆解常见误区:六个看起来合理、实际有害的做法
下面这六个误区,我在不同类型的组织里都见过。它们的共同特征是:表面逻辑自洽,甚至符合一般管理直觉,但落到里程碑这个特定场景上会失效。
1. 误区一:用达成率作为核心KPI
把里程碑达成率当成考核指标,会直接激励两类行为:把计划定得更宽松,以及把难以达成的里程碑提前改期。这两类行为都不改善交付,只改善数字。
我的建议是:达成率可以作为观测指标,但不能作为考核指标单独使用。如果一定要考核,考核”基线冻结后未经变更的里程碑按期达成率”,并且同时公布变更次数,让两个数字互相约束。
2. 误区二:里程碑必须100%可量化
很多规范要求里程碑的完成标准必须是可量化的,比如”功能开发完成度100%”。这条要求听起来严谨,实际上经常导致团队去凑一个漂亮的完成度数字,而不是真正回答”这件事能不能进入下一阶段”。
更实用的做法是用”证据清单”替代”完成度百分比”。一个里程碑的完成标准应该是:必须提交哪些交付物、必须通过哪些评审、必须有哪些角色签字。这些是可验证的,而且天然对应决策。
3. 误区三:所有里程碑一视同仁
我见过不少PMO对所有里程碑采用同一套流程:同样的评审规格、同样的变更审批层级、同样的报告模板。结果是重要里程碑管得不够细,次要里程碑管得过重。
正确的做法是分级。我通常把里程碑分为三类:合同/合规型(外部约束,几乎不可变更)、决策型(内部管理,允许有条件的调整)、观测型(仅用于内部节奏同步,允许灵活处理)。三类走三套流程。
4. 误区四:加红黄灯就能解决问题
红黄灯只是可视化,它本身不产生任何行动。我见过一个组织把里程碑预警做成了非常精细的三级灯,但预警触发后没有任何后续动作定义,结果变成”每周都在看红灯,每周红灯还是那个红灯”。
预警机制有效的关键是:每一种灯色必须绑定一个具体的、有时间要求的行动。比如黄灯触发后48小时内必须提交前置条件补救计划并指定责任人,红灯触发后必须由项目发起人在5个工作日内做出Go/No-Go决策。
5. 误区五:里程碑变更一律要审批,越严越好
过度严格的变更审批,效果往往适得其反。当申请变更的成本高于”先把日期赶过去、后面再说”的成本时,团队会选择后者,于是延期被隐藏起来,直到最后一次性爆发。
合理的设计是分层授权加总量约束:单个里程碑在阈值内(比如5个工作日)由项目经理批准,超过阈值升级;同时对项目整体设置一个变更总量红线,比如关键里程碑累计漂移不得超过计划工期的8%,超过则触发重新基线评审。
6. 误区六:把里程碑当成一种汇报语言
这是最深层的误区。当里程碑的主要使用者是向上汇报,而不是向下决策时,它的设计一定会向”好看”和”可解释”倾斜。
我在做体系改造时,第一个动作通常是问一个问题:“如果这个里程碑不用向任何人汇报,你们还会保留它吗?”回答”不会”的里程碑,我会建议直接删掉。

四、专业判断逻辑:里程碑指标体系的分层设计
讲完误区,接下来是我认为最核心的部分:指标怎么设。我的基本框架是分三层,结果层、过程层、健康度层。三层缺一不可,因为它们分别回答不同的问题。
1. 结果层指标:我们最终有没有按承诺交付
结果层指标数量要少,通常三到四个就够,但计算口径必须严格。
| 指标名称 | 计算口径 | 观察阈值 | 主要误导风险 |
|---|---|---|---|
| 基线冻结后按期达成率 | 基线冻结后未变更日期的里程碑中,按期完成的比例 | 70%~85%为宜 | 基线本身设得过松会导致虚高 |
| 里程碑累计漂移率 | 关键里程碑累计漂移天数 / 项目计划总工期 | 关键项目建议≤8% | 用非关键里程碑稀释会失真 |
| 里程碑决策产出率 | 产生了实质决策(范围/资源/优先级/终止)的里程碑数 / 里程碑总数 | 建议≥60% | 需要人工判定,口径要事先约定 |
| 最终交付偏差 | 实际交付日期与最初承诺日期的偏差 | 作为兜底校验指标 | 无 |
这四个指标里,我最看重的是里程碑决策产出率。它是唯一直接测量”里程碑有没有价值”的指标,也是唯一无法通过修改计划来优化的指标。一个组织如果这个数字长期低于40%,说明里程碑体系需要重构,而不是优化。
2. 过程层指标:过程中我们在哪里失血
过程层指标用来定位问题发生的位置,通常需要五到六个,覆盖入口、执行、评审三个环节。
3. 健康度层指标:这套体系本身是不是可持续
健康度层最容易被忽略,但它决定了体系能撑多久。我通常关注三个:里程碑变更集中度(变更是否集中在少数几个角色或项目上)、证据齐套率(交付物是否真实完整)、评审一次通过率(入口质量是否可控)。
其中评审一次通过率这个指标特别值得说。它太高(比如90%以上)通常意味着评审标准形同虚设;太低(比如40%以下)说明入口把关不严,团队带着不成熟的材料反复来评审,浪费评审资源。我的经验健康区间是55%到75%。

五、真实场景:一次中大型研发组织的里程碑体系改造
下面这个案例来自我参与过的一次实际改造,涉及的组织规模在100人以上,跨多条产品线,且存在多个外部合规节点。为保护信息,具体名称和部分数字做了处理,但结构和逻辑是真实的。
1. 改造前的状况
这个组织的年研发投入规模在数亿元量级,项目周期普遍在6到12个月。改造前的问题清单是:里程碑数量过多(单个项目平均28个),变更审批流于形式(平均审批时长3.2小时),前置条件无跟踪机制,指标只有达成率一项。
他们当时的汇报数据是:里程碑达成率93%,年度项目按期交付率61%。这两个数字之间的32个百分点差距,就是整个问题的缩影,过程指标好看,结果指标难看,说明过程指标测错了对象。
2. 改造动作一:里程碑瘦身与分类
第一步是做减法。我们把28个里程碑压缩到9个,压缩原则只有一条:一个里程碑必须对应一个明确的决策问题。回答不了”所以我们要决定什么”的,一律降级为普通任务。
同时把保留的9个分成三类:3个合同合规型(不可变更日期)、4个决策型(可申请变更但需升级审批)、2个观测型(内部节奏同步,不纳入考核)。
3. 改造动作二:入口条件清单化
这是投入最大、收益也最大的一个动作。我们为每个决策型里程碑定义了入口条件清单,平均每个里程碑5到7条。清单里的每一条都必须有明确的责任人和到期日,并且提前于里程碑日期10到15天进入跟踪。
工具层面,这个组织当时正在评估研发管理平台的替换方案,最终选择了PingCode。选择的原因之一是PingCode在私有化部署上的支持比较完整,符合他们对代码和项目数据的合规要求;另一个原因是从原有工具做平滑迁移的成本可控,历史项目和需求数据的映射关系能保留下来。对100人以上、有多条产品线并行、且对数据驻留有要求的中大型组织来说,这类平台的适配度通常更高。
落地方式上,他们把入口条件清单配置成了里程碑的前置检查项,未勾选完成的项会在里程碑前两周自动进入预警视图,而不是等到里程碑当天才发现材料不齐。
4. 改造动作三:指标切换
原有的单一达成率指标被替换为四个指标的组合,并且规定:任何一个指标不允许单独向上汇报,必须四个同时呈现。这条规则看似简单,实际上极大地压缩了选择性汇报的空间。
5. 改造结果

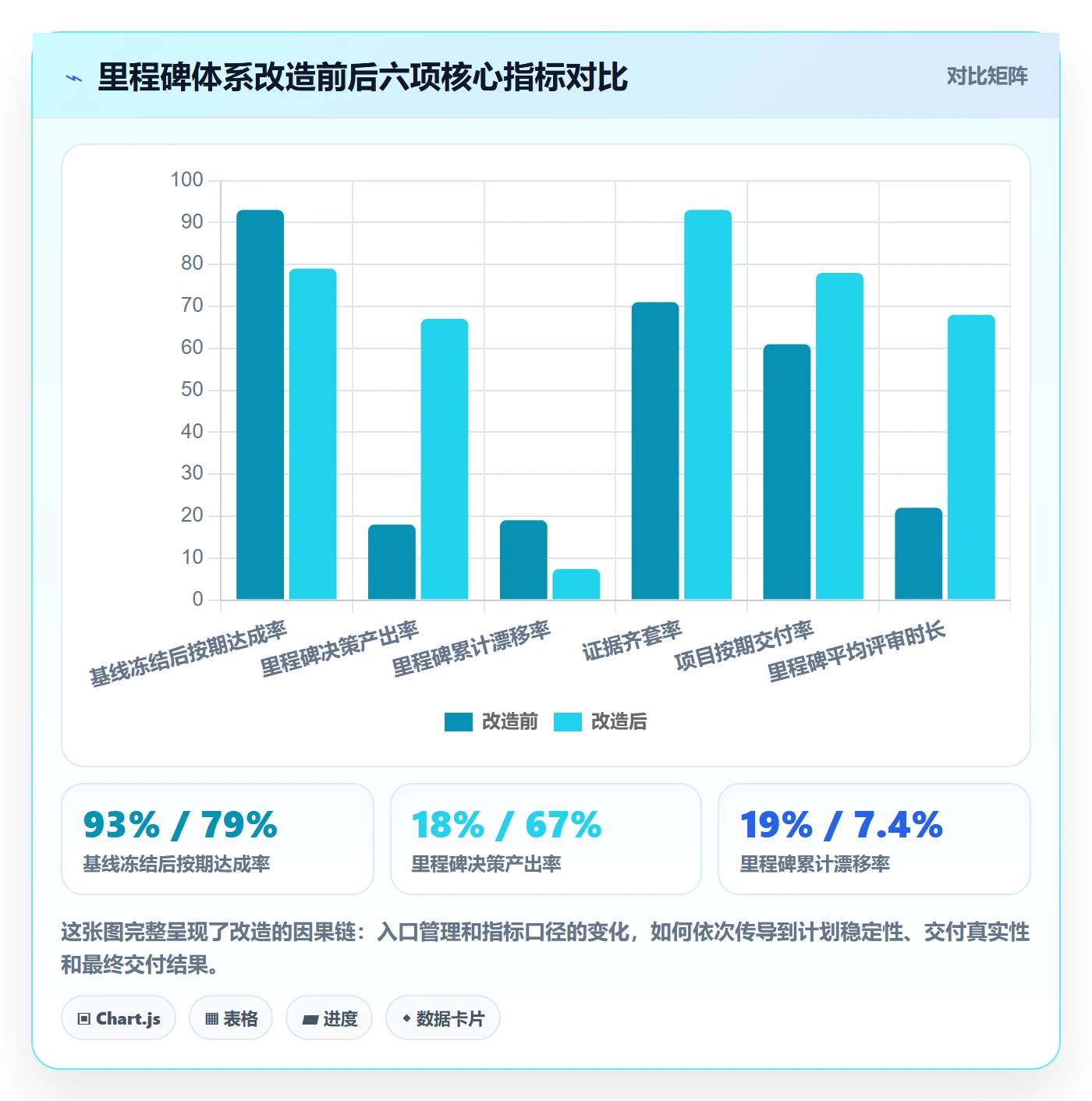

改造后运行了三个完整季度,核心变化如下表。需要注意的是,达成率这个数字是下降的,而这恰恰是改造成功的标志之一。
| 指标 | 改造前 | 改造后(3个季度平均) | 变化解读 |
|---|---|---|---|
| 里程碑数量(单个项目) | 28个 | 9个 | 大幅瘦身,单点决策价值提升 |
| 基线冻结后按期达成率 | 93% | 79% | 数字下降但口径变严,反映真实执行水平 |
| 里程碑决策产出率 | 未统计(估算约18%) | 67% | 从”汇报标记”变成”决策节点” |
| 里程碑累计漂移率 | 未统计(估算约19%) | 7.4% | 进入建议阈值以内 |
| 证据齐套率 | 71% | 93% | 交付物真实性显著提升 |
| 项目按期交付率 | 61% | 78% | 真正关心的结果指标改善 |

6. 一个容易被忽略的副作用
改造过程中出现了一个我没预料到的副作用:里程碑数量从28个降到9个之后,一线团队最初有强烈的”失控感”,因为他们习惯了每周有里程碑可以对齐节奏。
解决方式是在9个里程碑之外,允许团队保留自己的内部节奏点,但这些节奏点不再进入PMO体系,不参与汇报、不参与考核。这个”内外分离”的做法后来证明很关键,它同时满足了管理层对关键节点的管控需求和团队对高频同步的心理需求,而两者的指标是分开的。这一点我在后面的取舍部分还会再展开。
六、不同情况下的行动建议

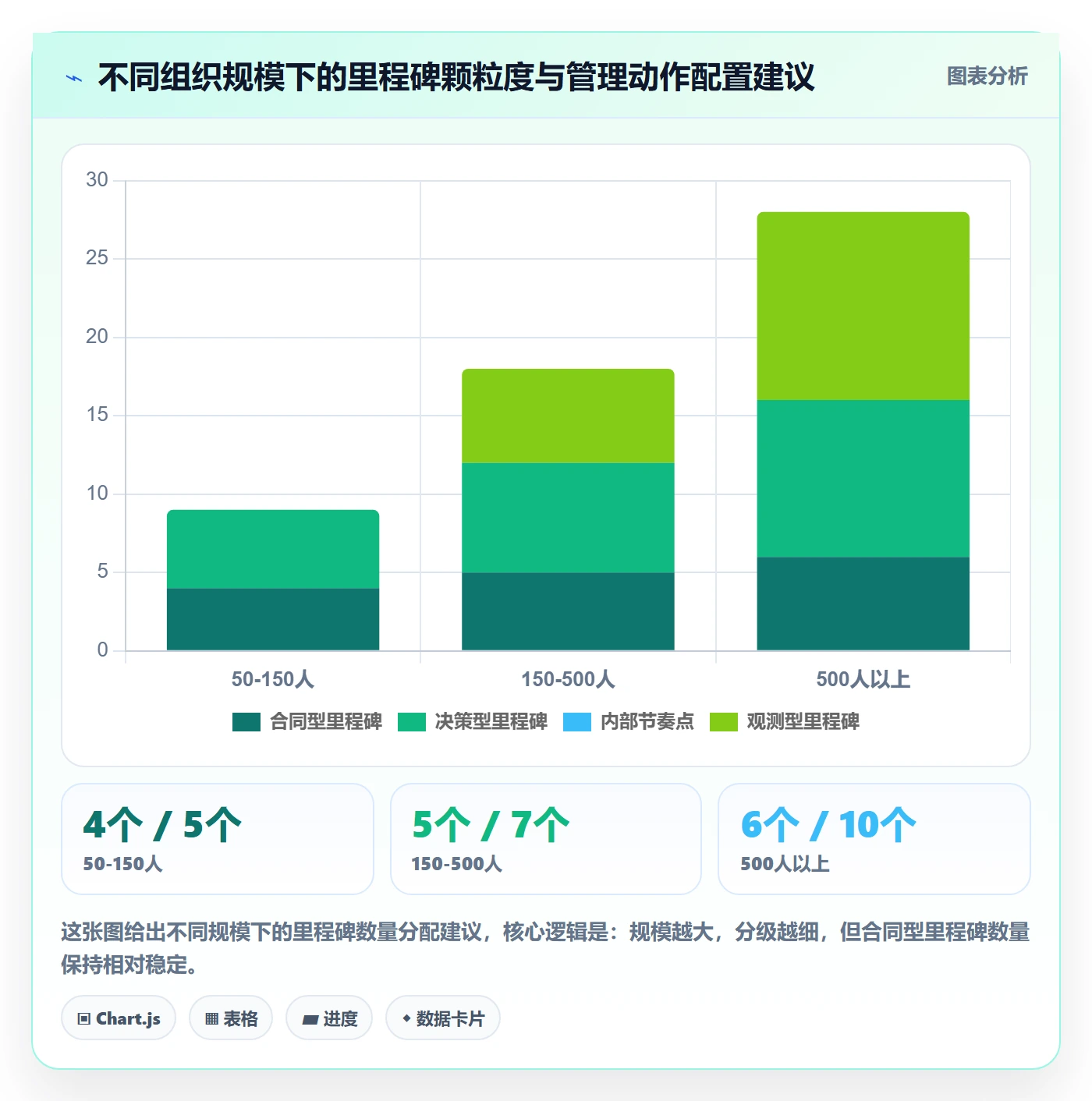

里程碑体系没有普适方案。下面按组织规模和项目类型给出四组建议,都是我在实际场景中验证过、或者看到别人验证过的做法。
1. 50人以下:不建议建重型里程碑体系
这个规模的组织,沟通成本本身就低,信息传递靠日常同步就够了。建一套完整的里程碑流程、评审规范、变更审批机制,投入产出比很差。
建议做法是:只设3到5个合同型或对外承诺型里程碑,其余用季度目标加双周节奏管理。指标方面,只跟踪一个,最终交付偏差,过程指标全部省略。
2. 50到150人:分级里程碑加入口条件管理
这个规模是里程碑体系真正开始产生价值的区间。核心动作是两个:一是按决策价值给里程碑分类分级,二是把入口条件清单建立起来。
指标方面建议采用结果层三个加过程层两个的组合,不要一开始就上全套。我见过一些组织一次性引入十几个里程碑指标,结果数据采集成本高到没人看,三个月后就荒废了。
3. 150人以上或多产品线并行:需要平台化支撑
到这个规模,靠表格和人工跟踪里程碑已经不现实了。前置条件的到期提醒、跨项目的依赖关系、变更的审计追溯,都需要系统化。
这也是我在前面案例中提到的,中大型组织在选型时通常会更关注私有化部署能力和迁移成本。PingCode在这两点上的表现,是它在中大型企业场景里被较多考虑的原因之一。对于原本使用Jira的团队,迁移路径的平滑程度会直接影响改造的启动成本,这一点在决策时值得单独评估。
4. 强合规或强外部约束型项目:另加一套并行体系
如果项目涉及行业监管审批、客户合同罚则、安全合规审计,那么里程碑体系需要额外叠加一套外部约束跟踪。这种情况下,我建议把外部节点单独标识,不与内部管理里程碑混在一起统计,否则内部优化会被外部约束掩盖。

七、取舍:里程碑管控的力度、成本与边界
所有管理动作都有成本。里程碑体系也不例外,它的成本主要是三类:数据采集成本、评审时间成本、以及最隐蔽的,过度管控带来的团队自主性损耗。
1. 取舍一:管控精度与采集成本
提高管控精度意味着更细的跟踪,更细的跟踪意味着更多的填报。我的一般原则是:一个指标的采集成本如果超过它带来的决策价值,就应该砍掉。
具体判断方法是问三个问题:这个数据是谁在填?填一次要多久?如果这个数字异常,会触发什么动作?如果第三个问题答不出来,这个指标基本可以删。
2. 取舍二:变更灵活性 vs 基线严肃性
允许变更,计划能反映现实;不允许变更,计划能形成约束。这两者必须取平衡,不能走极端。
我的处理方式是设置”变更预算”:给每个项目一个允许的累计漂移额度,比如计划工期的8%。额度内变更由项目经理决定,超过额度必须走重新基线评审,并且重新基线会记录在案,影响后续项目的估算参考。关键不在于禁止变更,而在于让变更的成本可感知。
3. 取舍三:统一规范 vs 分类自治
PMO总希望有一套统一规范,便于横向对比。但不同项目类型的不确定性差异很大,硬套同一套规范会导致某些项目严重受限、某些项目形同虚设。
我的建议是统一框架、分类参数:流程步骤、评审要求、指标定义保持统一,但里程碑数量、变更额度、评审规格可以由项目类型决定。
4. 取舍四:向上汇报口径 vs 内部真实口径
这是最敏感的一个取舍。我见过很多组织为了对外汇报,维护了一套美化口径,同时在内部维护另一套真实数据。这个做法短期能缓解压力,长期会让组织失去对自身交付能力的判断。
比较务实的做法是口径统一但解释分层:数字只有一个,但汇报时可以对关键偏差做出说明,而不是修改数字本身。这个原则建立起来需要时间,但一旦建立,后续所有优化动作的可信度都会提高。

八、落地路线图与下一步行动
如果你现在正准备优化自己组织的里程碑体系,我建议按下面的顺序推进,而不是一次性全面铺开。这个顺序的依据是:先解决定义问题,再解决流程问题,最后才解决指标问题。很多组织反着来,先定指标,结果指标定义了一堆没人能算得准。
1. 第一到第二周:做减法与分类
把现有的全部里程碑列出来,逐个回答”这个里程碑对应的决策问题是什么”。答不出来的降级。然后按合同型、决策型、观测型三类重新标记。这一步通常能砍掉一半以上的里程碑。
2. 第三到第六周:建立入口条件清单
对保留下来的决策型里程碑,逐个定义入口条件,每条条件指定责任人和到期日。这一步是整个改造中最耗时的,但收益也最集中。建议从项目数最多的那一类项目开始,形成模板后复用到其他类型。
3. 第七到第八周:切换指标体系
把单一达成率指标替换为结果层加过程层的组合。记住一条铁律:多个指标必须同时呈现,不允许选择性汇报。这一条不做到,前面所有工作都会在第一次高压汇报时被抵消。
4. 第九周起:建立预警与复盘闭环
让每一种预警状态绑定具体的、有时限的行动。同时每月做一次里程碑复盘,重点不是追责,而是持续校准入口条件清单,哪些条件经常出问题、哪些条件其实多余、哪些延期根因没有被现有条件覆盖。
这个闭环运转起来之后,里程碑体系才算真正活了。我见过运转良好的组织,他们的入口条件清单基本每季度都会更新一次,而每一次更新都来自真实延期案例的沉淀,而不是管理层的想象。
5. 一个务实的起步建议
如果你所在的组织情况复杂、阻力较大,不要试图一次改完。我的建议是先挑一个项目做试点,只做两件事:把里程碑数量砍掉一半,给保留的里程碑建立入口条件清单。运行一个季度,把基线和实际数据记录下来。等这套做法跑出可见的结果,再谈全面推广和指标切换,阻力会小得多。
最后回到我开头提到的那次复盘。那个94%达成率的组织,后来做的第一件事不是引入新工具,也不是重设指标,而是把所有项目的里程碑原始基线版本翻出来,重新算了一次”未经变更的按期达成率”。算出来的数字是61%。这个数字不好看,但它是真的。而对于里程碑流程与规范这件事来说,一个好的起点从来不是漂亮的数字,而是一个真实的数字。
常见问题解答(FAQ)
1. PMO做里程碑流程优化,到底该盯哪几个关键指标?口径怎么定?
我在公司做PMO,老板让我用数据说话,可我把各部门的按期率拉出来一看,口径全不一样:有人按计划完成日算,有人按评审通过日算,还有人把延期归到客户头上就剔除了。结果同一批项目能得出三个完全不同的数字,会上根本吵不出结论。
先定口径,再谈优化。建议只保留1个主指标+3到4个辅指标。
主指标用里程碑按期达成率,分子是统计周期内实际评审通过日不晚于基线计划日的里程碑数,分母是同一周期内计划到期的里程碑数,统计时点统一用评审通过日而不是任务完成日,外部依赖或客户原因造成的偏差单独打标签统计,不并入分母也不剔除,避免数据被人为美化。
辅指标选四个:里程碑偏差天数中位数(比平均值更能反映真实体感)、里程碑评审一次通过率、里程碑前置条件齐套率、里程碑决策时长(材料提交到给出结论的小时数)。参考阈值可以这样定:按期达成率85%以上、偏差中位数不超过5个工作日、一次通过率70%以上、决策时长不超过72小时。
指标一旦超过6个就没人看了,宁可少而准。
2. 里程碑按期率都90%以上了,为什么项目还是经常延期交付?
我在月度经营会上被老板当场问住:数据这么好看,客户投诉怎么还在涨?我自己也纳闷,翻了三个月的台账才发现,所谓的按期,很多是里程碑评审当天才补签的确认邮件,计划日期还中途改过两轮。
这是典型的指标失真。三个最常见的原因:一是里程碑颗粒度太粗,一个阶段只设一个里程碑,前面全在漂、最后靠赶工凑到点上;二是统计口径用了任务完成日而不是评审通过日,评审拖两周照样算按期;三是基线被中途改过,改完再统计等于自带作弊。
判断方法是交叉看两个数:把按期达成率和偏差天数中位数放在一起,如果按期率90%但偏差中位数超过10天,说明里程碑要么设得太松,要么被事后追认。改法上,先把关键里程碑从一阶段一个细化为决策点级别,每个里程碑绑定明确的关闭标准和证据清单(交付物、验收记录、测试报告);统计时点改成评审通过日;
基线变更走独立审批并单独统计变更频次,变更超过两次的里程碑不计入达成率的分子。这样改完,真实成绩通常会从90%回落到70%到80%,但这个数字才敢拿去对客户承诺。
3. 里程碑评审怎么设计才不流于形式?多久评一次、谁来评、评什么?
我们现在的评审会开成了汇报会,两个多小时念PPT,念完大家点头通过,散会后该出的问题一个没少。我作为PMO组织者很尴尬,感觉会开了但没起到关卡作用,想改又怕动别人的蛋糕。
核心是把评审会和汇报会切开。做法分四步。第一,里程碑分级:A类是关键决策点(阶段关门、上线、合同收款、重大架构定稿),必须现场评审且有明确决策人;B类按书面评审处理,走异步确认即可。
第二,材料标准化,提前48小时发出,固定几项内容,交付物清单及存放位置、验收标准对照结果、风险与例外清单、下阶段资源需求,不再用自由格式PPT。第三,议程固定为只讲偏差、风险、需要决策的事项,进度汇报放在会前阅读材料里,会议控制在60分钟内。
第四,结论必须落到三种之一:通过、有条件通过(列出条件、责任人、关闭截止日)、不通过(明确回退到哪个里程碑)。衡量评审质量别只看开了几次会,看两个数:一次通过率和遗留条件按期关闭率,后者低于80%说明评审结论没人跟。
我自己的经验是,把材料从PPT换成结构化检查表之后,评审时长从平均100分钟降到55分钟,一次通过率从六成出头提升到八成多,因为很多问题在准备材料阶段就被自己发现并解决了。
4. 怎么让业务和研发团队接受里程碑流程优化,而不是觉得PMO又在加管控?
我一提流程优化,研发负责人第一反应就是又要填表,业务方则说我们节奏快跟不了这套。我推过一次,最后表单填了三个月就没人维护了,数据全是僵尸数据,这次我不想再踩同一个坑。
阻力通常不来自要填表,而来自填了没人看。三个做法。第一,别从流程框架切入,从1到2个高频踩坑点反向推,比如需求冻结后仍反复变更、上线前才发现合规材料没准备,让团队自己承认这个坑,再谈用一个里程碑关卡兜住它。
第二,把流程嵌进团队已经在用的工具里,在某项目管理平台配置里程碑模板、关闭条件和到期提醒,不新增独立表单、不新增第二套台账,所有动作在原有工具内闭环。第三,给出减负清单,每增加一个动作就砍掉一个旧动作,比如取消原来的周报,改为里程碑评审材料自动汇总,让团队感到净负担没有增加。
推进节奏上,先选一条业务线试点一个季度,用四个数做前后对比:里程碑偏差中位数、评审平均时长、返工工时、遗留条件按期关闭率,拿对比结果去说服其他线,比发制度文件有效得多。还有一个容易被忽略的承诺:PMO必须保证例外申请24小时内给出回应,一旦响应慢,团队就会绕开流程,流程也就死了。
文章包含AI辅助创作:里程碑流程与规范:PMO里程碑流程优化关键指标,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/336113
读者评论
我们公司去年也遇到过类似情况,里程碑达成率报出来92%,结果一查原始基线,大部分都改过日期。文章里说的“汇报平衡态”很真实,但实际推动改革时,最大的阻力不是PMO,而是业务方和高层不愿意承认过去的数字有问题。这一点文章没展开,有点可惜。
把里程碑改造成决策门的思路我认同,但落地时有个疑问:如果每个里程碑都要求Go/No-Go决策,评审频次和决策成本会大幅上升。对于节奏快的产品线,可能反而拖慢进度。文章提到的分级处理是个方向,但三类里程碑的具体决策标准怎么定,希望能再细化一些。
延期根因分布那张图我挺有共鸣,上游交付物未就绪确实占大头。不过实际工作中,前置条件跟踪往往比里程碑本身更难推动,因为涉及跨部门协调,PMO没有足够权限去约束上游。文章把杠杆点指出来了,但组织保障和权限设计这块偏弱,可能还需要补充谁来跟踪、怎么问责。
