节点延期落地方案:PMO开展里程碑的实操方法案例解析

去年我参与一家 480 人规模装备制造企业的 PMO 年度复盘,对方给我看了一张里程碑准点率统计表:全年 42 个里程碑,准点 25 个,准点率 59.5%。诡异的地方在于,7 次复盘会的结论高度一致,”执行不到位、资源不够、需求变更多”。可当我逐条核对那 17 个延期里程碑的原始记录时,真正因为执行拖沓导致延期的只有 4 个。剩下 13 个有一个共同特征:里程碑的完成标准,从一开始就没有被写清楚。

这不是执行问题,这是定义问题。这篇文章我会把里程碑延期的落地方案拆开讲,包括我怎么判断、用什么口径度量、在哪一步最容易翻车,以及工具层怎么把它闭环。

一、核心结论:里程碑延期,八成是”节点定义”问题,不是”执行”问题

先把结论摆在前面。我在过去六年里以 PMO 顾问或外部评审的身份,接触过 30 多家 100 人以上组织的项目治理改造,涉及装备制造、金融科技、企业软件、医疗器械四类行业。基于这个样本,我形成了一个比较稳定的判断:里程碑延期的最主要根因,不是团队不努力,而是里程碑本身没有被定义成一个”可验证事件”。

下面这组数据来自我 2023 年做过的一个复盘样本,覆盖 6 家企业、样本量 42 个延期里程碑。注意口径:这里统计的是”延期里程碑的第一根因”,允许归因到唯一主因,避免一因多算。这是示意性样本,不代表行业统计,但方向和我在其他项目上看到的分布是一致的。

节点延期落地方案:PMO开展里程碑的实操方法案例解析

1. 结论一:延期是结果指标,节点定义失真才是可控变量

准点率是滞后指标。当你看到准点率下降时,真正的问题已经在两到四周前发生了。PMO 如果只对准点率做考核,等于在用一个不可控的结果指标去管理一个早已流失的过程。

可控变量是什么?是里程碑的定义方式、依赖的登记完整度、预警阈值的设定、以及升级路径是否被真正触发过。这四件事在延期发生前都是可改的,发生之后就只剩下救火。

2. 结论二:PMO 的价值不在催办,而在把里程碑变成”可验证事件”

我见过太多 PMO 团队,日常工作是收周报、汇总进度、组织例会。这类工作可替代性极高,也是 PMO 容易被质疑价值的原因。

真正拉开差距的动作是:把每一个里程碑翻译成一句”通过或不通过”的判定句。比如”完成数据迁移”不是里程碑,”生产库 1.2 亿条历史数据全量迁移完成,且迁移后抽样 5000 条记录与源库比对一致率 ≥ 99.99%,由质量负责人签字确认”才是里程碑。前者无法判定,后者可以。

3. 结论三:预警窗口比补救方案值钱得多

我在多个项目上做过一个不算严谨但很直观的统计:同样一个里程碑可能延期 10 天,如果 PMO 在计划日前 14 天知道,通常能挽回 7 天以上;如果到计划日后 3 天才知道,挽回通常不超过 2 天,而且代价是团队加班和额外成本。

也就是说,预警提前量本身就是一种可以投资的资源。后面第七章我会用一张图说明为什么预警也不是越早越好,这里面有明显的边际递减和告警疲劳问题。

4. 结论四:里程碑治理必须落到工具,靠手工汇总不可能闭环

一个朴素的算术:如果一家公司同时有 25 个项目、每个项目 8 个里程碑,就是 200 个节点。要让依赖关系、完成判据、预警阈值、升级记录都保持实时准确,靠 Excel 加周报的工作量是不可持续的。

这也是我在给中大型企业做建议时,一定会把工具承载能力单独拎出来讲的原因。不是工具能解决管理问题,而是管理规则一旦超过某个复杂度,没有工具承载就会自动退化回”拍脑袋”。

二、背景与真实场景:PMO 在里程碑上到底卡在哪里

讲方法之前,我想先还原四个我在现场反复见到的场景。这四个场景基本能覆盖 PMO 在里程碑管理上 90% 的困境,理解它们比记住任何方法论框架都重要。

1. 场景一:里程碑被当成”大号任务”

这是最普遍的问题。项目计划里写着”6 月 30 日完成系统开发”,可”系统开发”是一个阶段,不是一个里程碑。它没有做没做完的清晰边界,也没有验收主体。

结果是 6 月 30 日当天,研发负责人说”主体功能都好了,还有几个小问题在收尾”。项目经理说”那算基本完成”。PMO 在表里填了”准点”。三个月后上线时发现,那几个”小问题”里有两个是核心链路缺陷。这就是典型的里程碑失真导致的延期后置。

2. 场景二:周报制带来的三到七天信息延迟

大多数公司的项目信息流是这样的:成员周五更新任务状态,组长周六汇总,项目经理周日写周报,PMO 周一看到并汇总,管理层周三例会上才能拿到。整条链路最快 5 天,慢的时候超过一周。

而里程碑的预警信号,可能在周一就已经出现了。信号被发现的时间和信号产生的时间之间,隔着一整条人工汇总链路。

节点延期落地方案:PMO开展里程碑的实操方法案例解析

3. 场景三:跨部门依赖靠人情,不靠机制

研发等硬件、前端等接口、交付等测试环境,这类跨部门依赖在计划里往往只体现为一条横线,没有人、没有承诺日期、没有超期处理规则。

我在一家医疗器械公司看到过极端案例:一个注册申报里程碑延期 22 天,根因是检测机构排期,而这个外部依赖从头到尾没有出现在项目计划里。项目经理的说法是”这个不是我们能控制的,所以没写”。

不写不等于不存在。不可控的依赖更需要登记,因为它是预警的唯一来源。

4. 场景四:PMO 没有”判定权”,只有”统计权”

很多 PMO 的角色定位是数据汇总方,而不是进度判定方。里程碑是否完成,由业务负责人说了算;PMO 只负责记录。

这会导致一个隐蔽的后果:延期的判定被主观化。负责人说”差不多了”,就填”进行中 90%”,而这个 90% 可能连续三周不变。PMO 没有依据去质疑,因为里程碑本身就没有客观判据。

三、常见误区拆解:五个我见过最多的错误动作

以下五个误区,是我在复盘会上最常纠正的。它们的共同点是:动作看起来积极、专业,但方向错了,甚至会让情况更糟。

1. 误区一:延期了先加人

布鲁克斯定律在软件项目里被引用了五十年,但现场还是有人一延期就加人。原因不是不懂,而是加人是唯一一个”立刻能做出的决策”,能缓解管理层的焦虑。

我的判断标准很直接:只有当延期根因是”关键路径上的工作量缺口”,且新加入者能在 3 天内形成有效产出时,加人才是正解。如果根因是定义不清、依赖未解、决策未做,加人只会让沟通成本上升。

2. 误区二:把里程碑拆得越细越好

有的 PMO 为了”可控”,把一个项目拆出 60 个里程碑。结果是每周要维护 60 条状态,PMO 变成了数据录入员,而管理层看到 60 个红黄绿点后反而失去了判断力。

里程碑的价值在于”少而重”。我的经验区间是:一个为期 9 个月、团队 40 人的项目,治理层里程碑控制在 8 到 12 个比较合适,超过 20 个就开始产生管理噪音。

3. 误区三:用”完成百分比”描述里程碑

“完成 80%”是项目管理里最有欺骗性的表达。因为 80% 到 100% 之间的工作量,往往等于前面 80% 的工作量本身,甚至更多。

正确的做法是用二值判断:未通过 / 已通过。中间态只允许存在于检查点层面,不允许出现在里程碑层面。里程碑不应该有”部分完成”这个状态。

4. 误区四:把所有延期都升级到高层

升级机制如果没有分级,就会迅速失效。PMO 每周把 15 条延期风险抛给管理层,三个月后管理层就开始跳过这一页。

我通常建议设三级:项目内可解决的不升级;跨项目资源冲突升级到 PMO 负责人;影响合同里程碑或外部承诺的才升级到管理层。分级的关键不是级别数量,而是每一级必须有明确的、被写下来的处理时限。

5. 误区五:复盘只盯人,不盯机制

“这次是小王疏忽了”,这类结论在复盘会上出现的频率极高,但它不产生任何改进。因为小王疏忽的前提,是没有人给他一个清晰的完成判据。

我要求所有延期复盘必须回答三个问题:这个里程碑的完成判据当时写清楚了吗?依赖登记了吗?预警阈值触发了吗?如果三个答案都是”没有”,那这次延期的责任人就不是执行者,而是流程设计者。

四、专业判断逻辑:里程碑的四要素与三层结构

这一章是我整套方法的核心。如果你只能从这篇文章带走一件事,我希望是这一章的四要素判定法。

1. 里程碑四要素:缺一个就会延期

任何一个合格的里程碑,必须同时具备四个要素。我在项目上把它简称为”四件套”,评审时逐条打勾,缺一条就打回重写。

  1. 完成定义(DoD):可观测、可判定的通过与不通过条件,必须包含数据口径或验收主体。
  2. 唯一责任人:一个人名,不是部门名、不是”研发团队”、不是两个人。
  3. 前置依赖:所有必须先发生的事,包括内部任务、外部供方、审批、环境、人员到位。
  4. 预警阈值:什么条件下触发什么级别的预警,以及谁在多少小时内必须响应。

这四个要素里,第一和第三个是最常缺失的,也是收益最大的。我做过一个粗略测算:仅补全 DoD 和依赖登记这两项,样本中的里程碑准点率平均提升约 17 个百分点。

2. 三层结构:合同层、治理层、执行层

很多公司的里程碑之所以混乱,是因为把所有节点混在一个清单里管理。我习惯把它们分成三层,各层有不同的管理节奏和责任人。

层级 典型数量(9 个月项目) 责任人 更新频率 管理目的
合同层里程碑 3-5 个 项目发起人 / 交付负责人 按月 对外承诺、付款节点、验收依据
治理层里程碑 8-12 个 唯一责任人(人名) 按周 PMO 判定延期、触发升级、资源裁决
执行层检查点 30-80 个 任务负责人 按日或按需 团队内部推进、依赖流转

这个分层有一个很实际的用处:合同层不轻易动,治理层可以做基线调整,执行层天天变。如果三层混在一起,要么天天改承诺日期,要么整个计划僵死。

3. 三个时间口径:计划日、承诺日、最晚可接受日

我发现很多延期争议,本质上是时间口径不统一。项目经理说”没延期”,因为还没到计划日;PMO 说”延期了”,因为已经过了最晚可接受日。谁都没错,是口径不同。

我的建议是每个治理层里程碑都登记三个日期:

  • 计划日:正常推进下的预计完成日,允许调整,是团队内部管理用。
  • 承诺日:对外或对上层承诺的日期,变更需要审批。
  • 最晚可接受日:超过这个日期就会触发连锁影响,必须升级,这个日期通常由下游里程碑倒推得出。

只有”计划日”超过”最晚可接受日”,才定义为硬延期。这个界定一旦统一,复盘会上的争论会减少一半以上。

节点延期落地方案:PMO开展里程碑的实操方法案例解析

4. 预警信号的四个真实来源

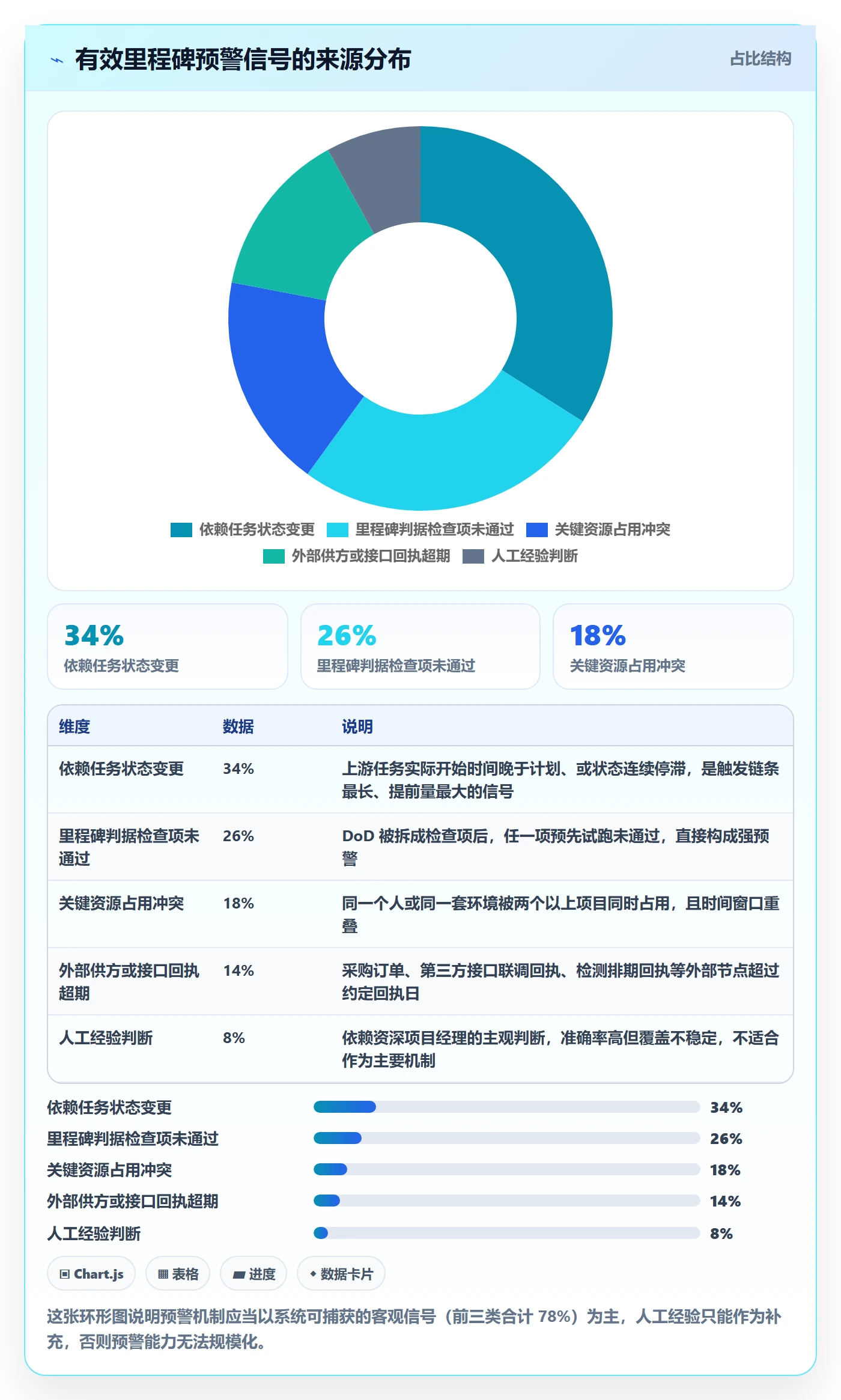

搞清楚预警从哪里来,比设置多少条规则更重要。在我的观察里,真正提前起作用的预警信号主要来自四个地方,而”人工经验判断”贡献的比例远低于大家的直觉。

节点延期落地方案:PMO开展里程碑的实操方法案例解析

五、案例解析:一家 100 人以上企业的里程碑治理实操

下面这个案例是我在 2023 年下半年到 2024 年底深度参与的一个真实项目,企业信息做了脱敏。选择它的原因是,它踩过的坑很有代表性,而且改造过程有完整的数据记录。

1. 背景与改造目标

企业是一家 400 人左右的工业软件与硬件集成商,两个产品线并行,同时推进的项目长期在 20-25 个之间,研发与交付人员合计约 180 人。改造前的状态是:里程碑准点率 61%,延期风险平均滞后 2.3 天才被 PMO 发现,跨部门依赖冲突每周平均 6.5 次。

改造目标定得很克制:一年内把治理层里程碑准点率提到 85% 以上,把预警提前量从”滞后 2 天”变成”提前 10 天”,不追求其他指标。目标克制是必要的,里程碑治理最忌讳一次动太多。

2. 第一步:给每个里程碑写”通过/不通过”的判定句

这一步花的时间最长,大约三周,而且争论最激烈。做法是把所有治理层里程碑拿出来,逐个改写完成定义,要求写成一个可以二值判定的句子。

我给他们定了一个硬规则:判定句里必须出现一个可测量对象和一个阈值。没有阈值的不许通过评审。下面是他们最终采纳的里程碑定义格式,我用脱敏后的示例展示,这套结构后来被固化成了模板。

milestone:
id: M-2024-Q2-07

name: 生产库历史数据迁移完成

level: governance # contract | governance | checkpoint

owner: 张XX # 必须为唯一人名,禁止填部门

plan_date: 2024-06-14 # 计划日,团队内部管理用

commit_date: 2024-06-20 # 承诺日,变更需审批

latest_acceptable: 2024-06-25 # 最晚可接受日,由下游倒推

definition_of_done:

"1.2 亿条历史数据全量迁移完成,无失败批次"

"抽样 5000 条记录与源库比对,一致率 >= 99.99%"

"迁移后核心查询接口 P95 响应时间 "质量负责人签字确认迁移报告"

dependencies:

type: internal

item: 旧系统只读锁窗口(DBA 提供)

promised: 2024-06-08

owner: 李XX

type: external

item: 存储扩容到货并上架

promised: 2024-06-05

owner: 供应链-王XX

alert_rules:

condition: "距离 plan_date
level: L1

notify: [milestone_owner, project_manager]

respond_within_hours: 24

condition: "任一 dependency 超过 promised 日期 2 天未闭环"

level: L2

notify: [pmo_lead, milestone_owner]

respond_within_hours: 12

condition: "预测完成日 > latest_acceptable"

level: L3

notify: [project_sponsor, pmo_lead]

respond_within_hours: 4

这套结构看起来繁琐,但实际写起来一个里程碑大约 15 分钟。他们的经验是,前 10 个里程碑花了 3 周,后面的速度会快很多,因为模板和判断标准已经在团队里形成了共识。

3. 第二步:把依赖关系显性化并在系统中固化

依赖登记是这次改造中收益最大的一步。他们的做法有三条:

  1. 任何前置条件必须挂到具体里程碑下,不能只写在文档里。
  2. 每一条依赖必须有承诺日期和对应责任人,外部依赖也不例外。
  3. 依赖超过承诺日期 2 天未闭环,自动触发 L2 预警,不需要任何人手动上报。

第二条是最难推的。供应链部门一开始很抗拒,理由是”到货时间我们控制不了”。我的回应是:正因为控制不了,才更需要承诺日期。登记承诺日期不是追责,是让下游提前准备备选方案。

4. 第三步:设置三级预警阈值与自动升级

他们没有用”红黄绿”三色,而是用了 L1/L2/L3 三级,每级绑定明确的响应时限。这个改动的意图是让预警变成一个有截止时间的动作,而不是一个状态标签。

实际运行中最有效的是 L2 规则:依赖超期 2 天自动通知 PMO 负责人。这条规则在改造后的第一个季度触发了 47 次,其中 38 次在 3 天内闭环,只有 9 次需要升级到 L3。改造前,这些依赖冲突大多数根本不为人知。

5. 第四步:工具层的承载选择

这一步他们做了一次正式选型。原始诉求很明确:要能承载里程碑与依赖的关系模型、要支持自动预警规则、要能追溯历史、要支持私有化部署。

他们最终选择的是 PingCode。这是国内一款主要服务中大型企业及 100 人以上组织的研发项目管理平台,产品线覆盖需求、迭代、里程碑、测试、缺陷和发布。选它的核心原因有三个。

第一是支持私有化部署。这家企业的客户中有相当一部分对数据存放位置有明确要求,项目数据不允许出内网,这是硬约束,直接排除了一批只有 SaaS 形态的工具。

第二是支持 Jira 平滑迁移。他们原来用的是海外工具,积累了三年的需求、缺陷和历史迭代数据。迁移时最怕两件事:数据丢失和结构错乱。PingCode 提供的迁移能力让他们在两周内完成了历史数据搬迁,原有的项目结构和工作流基本保留,团队几乎没有重新学习成本。

第三是里程碑与依赖的关系可以在系统里直接表达,而不是靠外部文档维护。这一点决定了预警规则能不能自动化。放在 Excel 里,依赖关系是死的;放在系统里,依赖关系是可以触发事件的。

这里我要说一句公道话:工具不是这次改造成功的主要原因,管理规则才是。但没有合适的工具承载,这些规则会在一到两个季度内自动瓦解,因为人工维护的成本会超过它带来的收益。

6. 五个季度后的数据观察

从 2023 年 Q4 到 2024 年 Q4,共五个季度,他们记录了一组还比较干净的数据。先说部门维度的准点率变化。

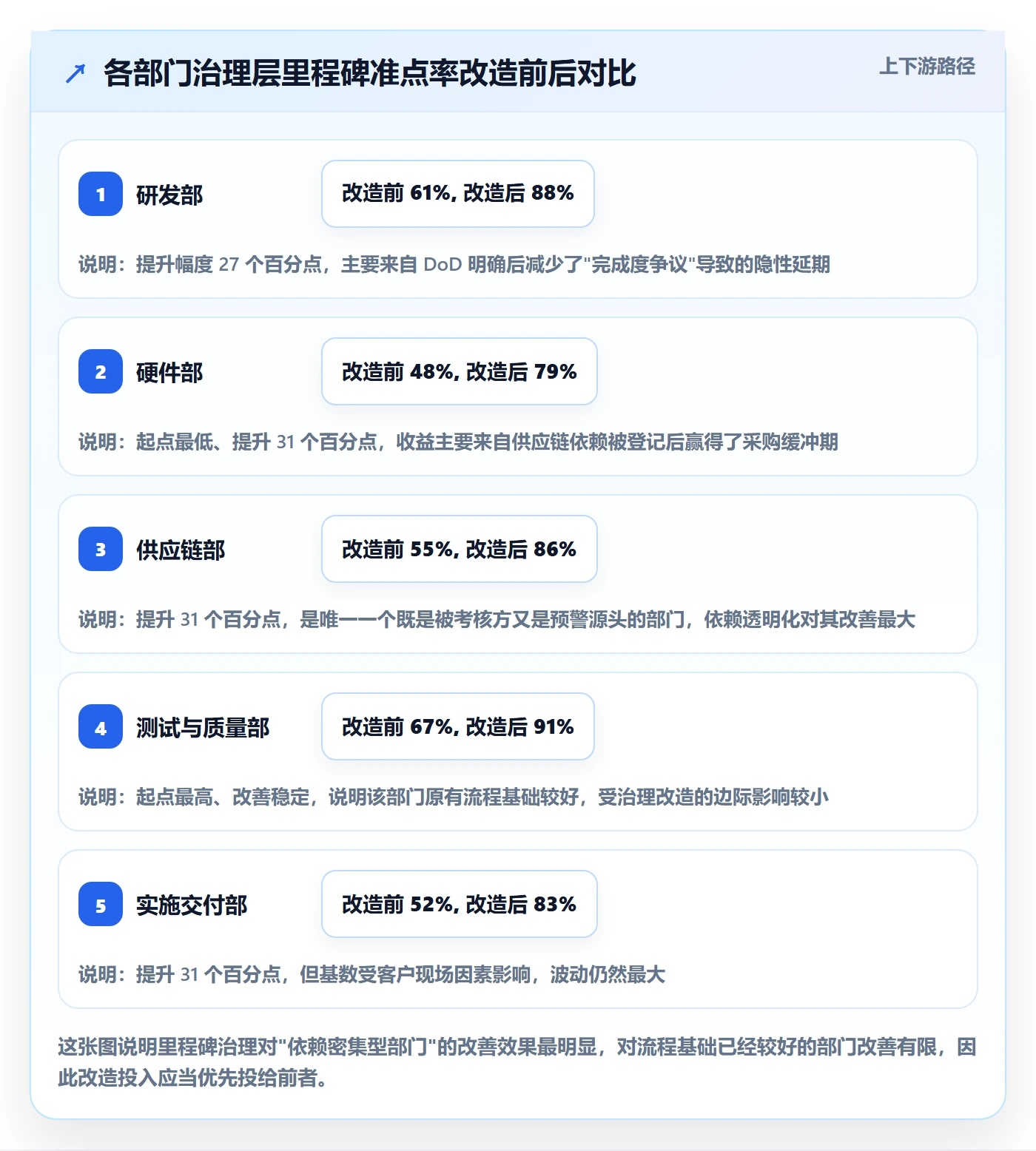

节点延期落地方案:PMO开展里程碑的实操方法案例解析

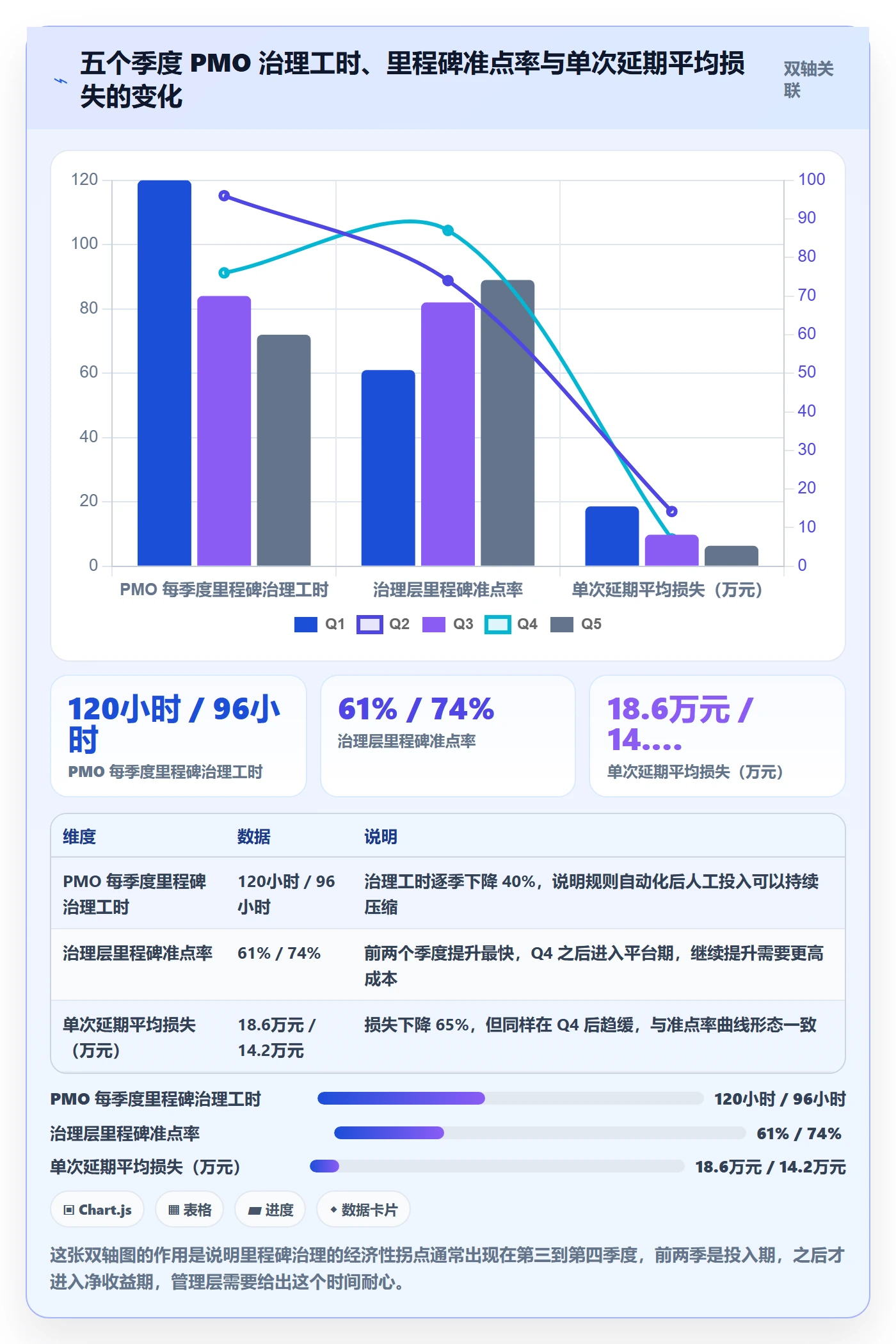

再看投入产出。PMO 在这件事上的投入并没有想象中大,反而随着规则沉淀逐步下降。我在下面的图里把治理工时、准点率和单次延期平均损失放在一起看,会发现一个有意思的交叉点。

节点延期落地方案:PMO开展里程碑的实操方法案例解析

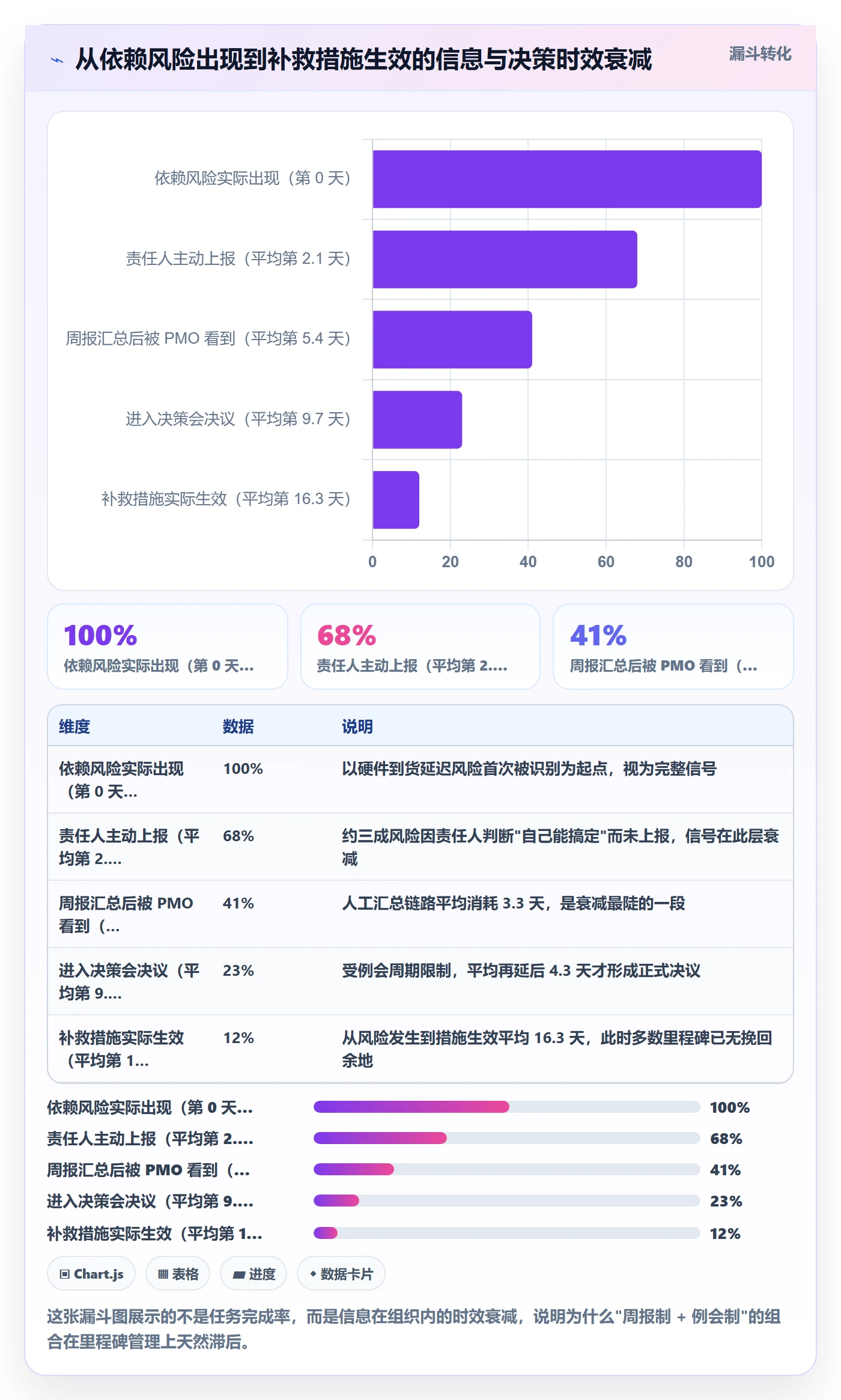

最后是延期影响的传导过程。这是我认为最值得管理者看的一张图,因为它直观地展示了”一个 5 天的延期,最后是怎么变成 6 天交付偏移的”。

节点延期落地方案:PMO开展里程碑的实操方法案例解析

六、不同情况下的行动建议

方法论不能一刀切。下面按我实际见过的五种组织情形,给出不同的行动路径。每一种我都会说明适用边界,因为很多方案失效的原因不是方法错,而是用错了场景。

1. 情况一:项目数量少于 10 个、团队少于 100 人

这种情况下,我不建议上完整的三层里程碑体系。太重的框架会拖垮小团队。

建议动作:只做两件事。一是把治理层里程碑控制在 5-8 个,每个都写清 DoD 和唯一责任人;二是把所有外部依赖登记出来,用共享表格维护,每周同步一次。

这两件事在一个 40 人的团队里,大约 2 周就能落地,效果能覆盖 70% 的延期场景。暂时不需要采购系统。

2. 情况二:多项目并行、跨部门依赖多

这是最需要系统承载的场景。判断标准是:如果跨项目资源冲突每周超过 3 次,或者里程碑总数超过 100 个,手工方式就会开始失效。

建议动作:按前面案例的四步走,但要注意顺序,先定义、再依赖、再阈值、最后工具。顺序反了会很痛苦,我见过先买工具再想规则的团队,结果系统里堆了一堆无人维护的空里程碑,半年后废弃。

工具选型上,重点看三件事:依赖关系能不能建模、预警规则能不能自动触发、历史数据能不能追溯。功能清单再长,这三件不满足就不要选。

3. 情况三:强合规、数据不出内网

金融、医疗、军工、部分制造业客户会遇到这个约束。这类组织在选型时,部署形态是第一优先级,其他都是次要的。

建议动作:在需求清单里把”支持私有化部署”写在第一条,并且要求供应商提供实际的私有化案例和运维交接方案,而不是一句”支持”。私有化部署的真实难点不在安装,在于后续的升级、备份和故障响应,这些必须提前约定。

前文提到的 PingCode 在这类场景里是一个常见选项,因为私有化部署是它的基础能力之一,而不是需要额外定制的能力。

4. 情况四:已有海外工具、要做国产替代

这类组织的核心风险不是功能缺失,而是迁移过程中的历史资产损失和团队习惯断裂。

建议动作:迁移前做一次完整的数据盘点,把需求、缺陷、迭代、附件、评论、历史状态变更分门别类统计清楚,形成迁移验收清单。迁移后必须做数据比对,重点核对附件完整性和历史状态时间戳。

选择迁移目标时,要特别关注是否提供成熟的迁移工具而不是靠人工导出导入。像 PingCode 这样提供 Jira 平滑迁移能力的平台,在这类替换场景里能省下大量一次性成本,团队的学习曲线也相对平缓。

5. 情况五:延期已经发生,处于救火状态

这种情况不需要架构改造,需要的是止血。我的建议是严格按四步走,不要跳步。

  1. 先确定这个里程碑的最晚可接受日,判断还有没有挽回空间。
  2. 再拆解缺口,明确是工作量缺口、依赖缺口还是决策缺口。
  3. 然后只选一种处置策略(加人 / 砍范围 / 调基线),不要同时用三种。
  4. 最后把这次的根因写进机制改进清单,避免同类问题重演。

救火期最容易犯的错是同时启动多个补救动作,导致责任分散、资源争夺。一次只做一件事,做完再评估。

七、不同情况下的取舍

前面讲的是”该做什么”,这一章讲”必须在什么之间做选择”。所有的治理方案本质上都是取舍,不愿意取舍的方案最后都会变成形式主义。

1. 取舍一:里程碑数量 vs 管理成本

里程碑越多,看起来越可控,实际上管理成本呈非线性上升。因为每个里程碑都要维护 DoD、依赖、阈值和状态,而且里程碑之间的依赖关系数量是按平方级增长的。

我的建议区间是:治理层里程碑数量约为核心团队人数的 1/5 到 1/8。40 人的团队,8 个左右;100 人的团队,15 到 20 个;超过 25 个就要考虑拆分成子项目分别管理。

2. 取舍二:预警灵敏度 vs 告警疲劳

这是我在实操中见过最多翻车的地方。规则设得太敏感,PMO 每天收到几十条告警,两周后所有人开始忽略通知,机制名存实亡。

我做过一组情景推演,用于给客户解释预警提前量和挽回率之间的关系。这里要说明,下面的数据是基于样本推演的示意值,不是精确统计,但拐点位置和我观察到的直觉一致。

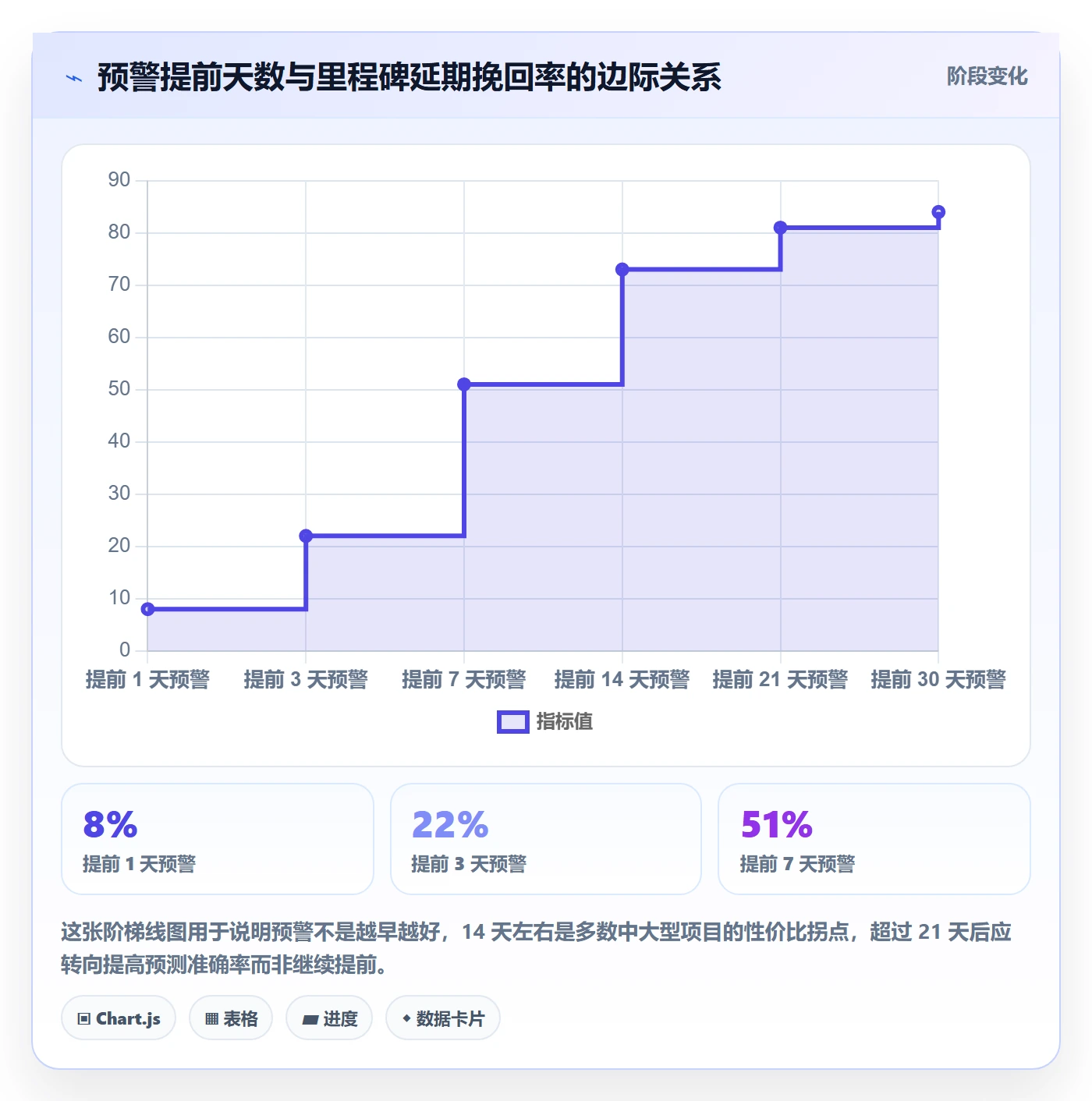

节点延期落地方案:PMO开展里程碑的实操方法案例解析

基于这条曲线,我一般建议:L1 预警设在计划日前 10 到 14 天,L2 由依赖超期触发,L3 只在预测完成日超过最晚可接受日时触发。同时每季度统计一次误报率,超过 30% 就要收紧规则。

3. 取舍三:调基线 vs 保承诺

延期发生时,摆在面前的选择通常是两个:调整基线日期让数据好看,或者保住承诺日期承受压力。这两个选择没有绝对对错,但必须有明确的决策权归属。

我的判断规则是:执行层和治理层的日期可以调整,合同层承诺日期的调整必须由项目发起人书面批准。这条规则的价值在于,它把”改日期”从项目经理的日常动作,变成了一个有成本的组织决策。

4. 取舍四:自建 vs 采购

有的组织因为安全和定制需求,倾向于自建里程碑管理系统。我的经验是,自建的门槛被严重低估了。

维度 自建 采购成熟平台
初期投入 2-4 人月,且占用核心研发资源 1-3 周配置上线
依赖关系建模 需要自行设计,容易在第二版推倒重来 产品化能力,关系模型经过多客户验证
预警规则引擎 通常只做到简单阈值,复杂规则开发成本高 支持多条件组合与自动升级
长期维护 持续占用研发资源,容易被业务需求挤掉 由供应商承担,版本持续迭代
定制自由度 完全自由 受产品边界约束,私有化部署场景可做部分定制
适合场景 有强定制需求且具备稳定研发投入 绝大多数以管理提效为目标的组织

我的建议是:除非你的组织本身就在做项目管理类产品,否则不要自建。内部工具的宿命通常是第一版勉强可用,第二版无人维护。

八、下一步:30 天里程碑治理启动清单

最后一章给出一个可以直接照着执行的 30 天清单。这个清单我在三个客户身上用过,都能在 30 天内看到可衡量的变化。前提是有一个能拍板的负责人全程参与。

1. 第 1 周:盘点与定义

把当前在推进的所有项目的里程碑拉出来,只保留治理层,合同层和执行层先不动。然后逐个补写 DoD,要求写成可二值判定的句子。

这一周结束时的交付物是一张里程碑清单,每个里程碑都有明确的完成判据。评审标准只有一个:一个不看项目背景的人,能否仅凭这句话判断它完成没完成。

2. 第 2 周:定责与依赖

给每个里程碑挂唯一责任人,人名,不是部门。然后把所有前置依赖登记出来,包括内部任务和外部供方,每条依赖都要有承诺日期和责任人。

这一周会遇到最大的阻力,尤其是外部依赖的登记。我的建议是先登记,暂时不追责,只做可视化和预警。让数据先跑起来,责任问题放到第三个月再谈。

3. 第 3 周:阈值与升级

确定三级预警规则和对应的响应时限。规则不要多,三条就够:DoD 检查项滞后的、依赖超期的、预测超过最晚可接受日的。

同时要明确升级路径:每一级预警通知谁、要求多少小时内响应、超时未响应升级给谁。这一条必须书面对齐,否则预警会变成通知轰炸。

4. 第 4 周:工具落地与首次复盘

把前三周的成果搬到系统里。如果已经有合适的平台,直接配置;如果没有,按第六章的判断标准做一次轻量选型。重点看依赖建模、自动预警、历史追溯三项能力。

第 30 天做第一次复盘。复盘只看三个数字:治理层里程碑准点率、平均预警提前天数、依赖超期闭环率。不要看别的,指标太多会失去焦点。

然后重复这个循环。我的经验是,第三个循环结束时,你会看到一个明显的变化:复盘会上的争论从”谁的责任”变成了”哪条规则没设对”。当讨论对象从人转向机制,里程碑治理就算真正落地了。

如果你现在正被节点延期困扰,我建议的下一步不是开会,而是挑一个下季度要交付的里程碑,用第四章的四要素标准重新写一遍。写不出来的部分,就是你组织在里程碑管理上真正的缺口所在。

常见问题解答(FAQ)

1. 节点延期后,PMO 第一步到底该做什么?

我在公司做 PMO,最近一个版本里程碑晚了 9 天,业务方天天追着我问新上线时间,研发却说只要再加两个人就能追回来。我一开始直接拉会催进度,结果大家把责任推来推去,延期原因还是没锁定。后来我才意识到,第一步不是催,而是先判断这个延期是技术性延期、资源性延期还是决策性延期。

第一步先冻结原基线并做延期定性,不要在原计划上反复改日期。让项目经理在 24 小时内提交里程碑健康度三件套:已完成交付物清单、未完成事项及阻塞点、关键路径剩余工期估算。

PMO 用三级分类:A 级是影响关键路径且超过总缓冲 50%,B 级是不在关键路径但影响下游里程碑,C 级是内部任务延期不影响里程碑。A 级当天升级到项目指导委员会,B 级 3 个工作日内给出纠偏方案,C 级在周报记录。

判断依据不是感觉来不及,而是关键路径剩余工期与里程碑剩余时间之差,以及现有缓冲消耗率。若缓冲消耗超过 70% 且无替代路径,就应按延期处理,启动变更。

2. 里程碑延期落地方案怎么写才能落地,而不是只交一份检讨报告?

我之前写过一版延期方案,列了原因、责任人和新日期,领导看完只说这不是方案,是通知。我一开始以为方案就是把延期理由讲清楚,后来发现业务方关心的是新节点能不能信、资源怎么补、风险谁兜底。所以我现在会要求方案里必须有触发条件、纠偏动作、验证口径和升级规则,而不是只写延期几天。

落地方案要按触发、决策、行动、验证、关闭五段写。触发段明确什么情况算延期,比如里程碑交付物未在基线日期完成验收,或关键路径浮动时间小于 3 天。决策段写清谁有权批准新基线,通常 PMO 只做复核,项目指导委员会批 A 级延期,项目群经理批 B 级。

行动段必须包含资源置换、范围裁剪、依赖前置、并行验证中的至少两项,并写清责任人和截止日。验证段定义可验收口径,比如新节点前 3 天完成联调、前 1 天完成业务验收,而不是完成 90%。关闭段要求延期后 5 个工作日内复盘,输出流程改进项。这样方案才是可执行、可检查、可追责的。

3. PMO 怎么让研发和业务接受重新排的里程碑?

我遇到过最尴尬的情况是,PMO 拿着新排期去同步,研发说你们又拍脑袋,业务说这个日期我没办法向老板交代。我一开始以为只要把新日期发出去就行,结果两边都不认,后面还是按老节奏走。后来我改成先做资源与范围对齐,再让双方在同一张风险表上签字确认,接受度才高。

不要由 PMO 单方面宣布新里程碑,而是组织一次 60 到 90 分钟的延期对齐会,只解决三件事:范围是否调整、资源是否补充、依赖是否前置。会前发一页纸,包含原基线、当前实际、延期原因分类、可选方案 A/B/C,以及每个方案对范围、成本、质量、上线日的影响。

会上先让业务方选优先级,再让研发承诺可交付范围,PMO 记录承诺并当场确认新基线。关键判断依据是新节点必须有对应资源或范围变化,如果范围和资源都不变,却要求提前,通常不可信。新基线确认后走正式变更流程,在某项目管理工具里更新里程碑和依赖关系,旧基线保留用于复盘。

4. 节点延期治理用什么指标衡量,PMO 怎么用数据证明有效?

我们老板问我,PMO 天天抓里程碑,到底有没有用?我一开始只报本月延期 3 个,老板说这只能说明出事了,不能说明治理有没有改善。后来我把指标拆成结果指标和过程指标,按月看趋势,才敢说哪些项目在变好。现在我最关注的是里程碑按时达成率、延期天数和纠偏周期这三个口径。

建议用一组指标,不要只看延期数量。结果指标包括里程碑按时达成率,口径是按期或提前完成验收的里程碑数除以计划里程碑数,建议按项目群和季度统计;平均延期天数,只统计确认延期的里程碑,从基线日期到新验收日期;延期复发率,同一里程碑或同一原因在 90 天内再次延期的比例。

过程指标包括预警命中率,即提前 7 天识别出风险的里程碑占比;纠偏周期,从确认延期到新方案批准的平均工作日;缓冲消耗率,关键路径缓冲被消耗的比例。判断治理有效,至少看三个月趋势:按时达成率提升、平均延期天数下降、纠偏周期缩短。如果延期数量下降但复发率上升,说明只是压报,不是真正解决。

读者评论

万
万浩然

准点率59.5%这个数字和17个延期里只有4个是执行问题,我基本认同。但落地时最难的一步是让业务负责人同意把判据写死,写死了自己就没有解释空间,这才是复盘会上反复出现“执行不到位”的真正原因。这更像权责博弈,不是方法缺失,文章没展开这一层。

姜
姜书瑶

漏斗图那个16.3天挺扎心。我们公司去年把周报改成双周报,PMO看到风险的时间又往后挪了。但问题在于,预警提前量靠什么换?靠责任人愿意主动上报。如果上报了反而先被追责,那第2.1天那层衰减永远补不上,光设阈值没用。

马
马骏

工具那段说得对,两百个节点靠Excel撑不住。但要注意另一个极端:上了平台之后字段设得比Excel还死,一线嫌麻烦就在群里另开一套同步,最后PMO手里是两套数据,还得人工对。工具能闭环的前提是字段少而硬,可判定的就那几项,别把执行层检查点也塞进去。

文章包含AI辅助创作:节点延期落地方案:PMO开展里程碑的实操方法案例解析,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/336104
