三年前我做过一次内部复盘,样本是12个已经交付的中大型项目,共218个里程碑。我把系统里记录的历史「里程碑状态」和事后找到的验收证据做了逐条对照,结论不太好看:有37%的里程碑,在某个时间点上系统状态和真实状态是不一致的,平均不一致持续了11天。最极端的一个,某个里程碑在系统里连续23天显示「正常」,而它最关键的退出条件,第三方支付渠道的沙箱联调,从第一周就已经卡住了,没人把它翻译成状态。
这件事让我彻底改变了对「节点状态」的理解。里程碑状态不是给领导看的颜色块,它是整个项目里成本最低、速度最快的一次风险预警。状态写错,不是格式问题,是决策问题:资源该不该加、范围该不该砍、上线日期该不该改,全都建立在状态这个信号之上。信号失真,后面所有判断都是错的。
这篇文章我按「核心结论 → 真实场景 → 常见误区 → 判定逻辑 → 数据观察 → 行动建议 → 取舍」的顺序写,全部是我自己带项目、做工具落地时验证过的做法。文中涉及的工具实践,主要用 PingCode 举例,因为它是我在中大型研发组织里见过落地成本相对低、又能扛住私有化和迁移场景的一类平台。
一、核心结论:里程碑状态是决策信号,不是进度汇报格式
在讲具体步骤之前,我想先把五个结论放在前面。这五个判断是我踩过坑之后才真正接受的,它们决定了后面所有动作的必要性。
1. 状态的价值在「提前量」,不在「准确率」
很多项目经理纠结状态填得准不准,但真正的关键指标是:从风险客观发生,到状态变红,中间隔了多久。这个间隔我把它叫做「状态提前量」,它直接决定你还有多少可选的应对手段。
提前量大于15天,你能调整范围、重新排期、增加人力;提前量只剩3天,你能做的只有加班和道歉。状态的准确率是给别人看的,状态提前量才是给自己用的。
2. 里程碑状态必须由「退出条件」定义,而不是任务完成率
「任务完成80%」这句话在项目管理里几乎没有信息量。剩下20%可能是收尾文档,也可能是最难的那个技术方案验证。我见过太多项目,任务完成率从85%爬到95%花了三周,里程碑从「正常」直接跳到「延期」。
正确的做法是:每个里程碑在启动前就写清楚,满足哪几条可验证的条件,这个里程碑才算达成。状态判断只回答一个问题:这些退出条件中,有几条已经满足、有几条已经不可能按期满足。
3. 红黄绿三态不够用,至少要五态
三态模型的问题在于,「黄」同时背了太多语义:可能是轻微延迟,可能是依赖没到位,也可能是团队在硬扛。不同人看到同一个黄,脑子里想的是不同的事,这就会导致状态争议。
我建议的划分是:未开始、进行中、有风险、已偏离、已达成,再视情况加一个「已阻塞」和「已取消」。状态越具体,对应的管理动作越明确,争议就越少。
4. 状态更新应该是系统的副产品,不是额外填报动作
只要状态更新依赖「人主动去改」,它就一定会滞后。这不是态度问题,是结构问题:人只在被问的时候才想起来更新,而被问的时点通常是周会,于是状态天然滞后一周。
可行的方案是让状态由数据自动推导:退出条件的证据是否归档、依赖项是否交付、缺陷是否清零,这些数据一旦在系统里产生,状态就应该自动重算。人只负责确认和例外说明,不负责搬运状态。
5. 状态判定必须可追溯到证据
「这个里程碑完成了吗?」,如果答案只能来自某个人的口头保证,那这个状态是不可审计的。真正可用的状态,背后一定挂着证据:测试报告、灰度监控截图、评审纪要、验收签字。
没有证据链的状态,在项目出问题的时候,一文不值。因为它无法回答「你到底在什么时刻知道这件事的」这个复盘必问的问题。

二、真实场景:大部分项目的里程碑状态,其实是「事后记录」
我把上面那个复盘做得更细之后,发现问题不在某一类团队,而是结构性的。这一节我拆开讲,先还原一个真实场景,再说清楚状态为什么会失真。
1. 一个17个里程碑项目的完整还原
项目背景是这样:一个中台重构项目,团队大约90人,跨5个小组,周期7个月,设置了17个里程碑。系统里每个里程碑有负责人、有计划日期、有一个红黄绿状态。
项目进行到第5个月,PMO在例会上发现「权限中心重构完成」这个里程碑,状态还是绿色,但计划日期已经过去12天。追问之下才知道:代码确实合并了,但权限数据的迁移脚本没跑通,负责人以为「下周就能搞定」,就一直没改状态。
这个「下周就能搞定」是项目管理里最危险的一句话。它不是撒谎,它是一种乐观偏差,而状态机制如果允许乐观偏差存在,它就不是状态机制。
我把这个项目的状态变更日志全部拉出来以后,看到三个特征:一是状态变更集中在周会前两小时;二是状态从绿直接变红的占73%,几乎没有黄的过程;三是每个里程碑平均只有2.3次状态变更,而实际的验收证据显示,平均有5.1次实质变化。
2. 状态失真的四个结构性原因
第一个原因是退出条件没有书面化。里程碑名称往往是一个名词短语,比如「支付模块完成」,但「完成」到什么程度算完成,没人写过。没有基线,就没有偏离,也就无所谓状态。
第二个原因是状态更新依赖人工催报。PMO每周三发一封信催所有人更新,周四上午还在催,周四下午的状态数据质量最高,周五开始衰减。这种状态下,任何非周四看到的数据都不可信。
第三个原因是判定口径在团队之间不统一。A组认为「功能可用」就算完成,B组认为「通过全部回归」才算完成。同一个绿灯,背后的含义完全不同,横向比较就失去意义。
第四个原因是状态和任务系统没有打通。里程碑挂在项目管理工具里,任务挂在另一套系统里,测试报告在第三套系统里,代码在第四套系统里。状态要靠人在这四套系统之间做人工汇总,这个动作本身就不可能每天做。
3. 不同组织规模下,问题表现完全不同
十人以下的小团队,问题通常不严重,因为信息传递靠吼,状态滞后也就一两天,成本可以接受。真正的问题出在跨部门、跨地域、多项目并行的组织里。
当一个项目经理同时跟进3个以上项目、里程碑总数超过40个时,人工维护状态就会占用大量时间,而且质量急剧下降。我统计过,一个项目经理每周花在「收集并更新里程碑状态」上的时间是3.5到5小时,而其中约六成的时间花在催人上,不是花在分析上。

三、常见误区拆解:六个让状态失效的典型做法
下面这六个误区,我在不同公司里几乎都能见到其中三到四个。它们单独看都不算大错,但组合在一起,就会让里程碑状态彻底失去决策价值。
1. 误区一:用任务完成率推算里程碑状态
最常见的做法是:任务完成90%以上算绿,70%到90%算黄,70%以下算红。这个规则看起来很合理,但它忽略了一个事实,里程碑的风险通常藏在最后10%里。
正确的做法是看关键路径上的退出条件,而不是看任务计数的比例。一个由200个小任务和一个关键验证组成的里程碑,前200个任务全做完,状态仍然是「有风险」,因为那个验证没过。
2. 误区二:红黄绿三态承载太多语义
当「黄」同时表示轻微延迟、依赖未到位、团队在硬扛、需求还在变更这四种情况时,看到黄色的人无法判断该做什么。执行层的反应通常是「再看看」,而管理层的反应通常是「先不动」,两边一起拖。
把黄色拆成「有风险」和「已偏离」,语义就清楚了:有风险是还能自救,已偏离是需要外部介入。这一拆,响应动作立刻可区分。
3. 误区三:把状态更新当成周会动作
只要状态更新的触发点是会议,它的更新频率上限就是会议频率。而风险的发生频率是按天的。这两者的差值,就是你的管理盲区。
我的判断是:状态更新的触发点应该是数据变化,不是会议日历。证据归档、依赖交付、缺陷状态变化,这些事件发生时状态就应该重算,会议上讨论的应该是「为什么变红」和「怎么办」,而不是「现在是什么颜色」。
4. 误区四:没有证据链,状态靠信任
我见过一个项目,里程碑状态由负责人自己填,填完之后没有任何校验。项目结束后复盘,发现有两个里程碑的「已完成」是错的,因为验收方从来没确认过。
状态如果没有证据支撑,它其实是一种社交承诺,而不是事实陈述。项目顺利时看不出差别,项目出问题时,社交承诺会瞬间崩塌,责任推诿随之而来。
5. 误区五:只盯延期,不看「提前达成的假象」
比延期更隐蔽的问题是提前达成。有些团队为了让状态好看,把退出条件悄悄降级,或者把没做完的部分挪到下一个里程碑。里程碑提前达成率异常高的项目,通常不是效率高,而是口径松。
我在复盘里会把「里程碑提前达成率」和「下游里程碑返工率」放在一起看。如果前者高于30%而后者也在上升,基本可以判定口径有问题。
6. 误区六:里程碑数量失控
有的项目设置了六十多个里程碑,细到什么程度呢,细到「完成接口文档评审」也是一个里程碑。这种项目的问题不是管得太细,而是把里程碑当成了任务检查点。
里程碑的定义应该和「干系人决策点」绑定:需要外部资源、需要变更承诺、需要验收确认,这类节点才值得设成里程碑。我一般的经验值是,一个6到9个月的项目,控制在15到25个里程碑之间比较合理。

四、专业判断逻辑:里程碑状态该怎么定义、采集、判定
讲完问题,接下来是操作。我把它拆成六步,前四步是定义工作,第五步是系统化,第六步是响应机制。这六步做完,状态就从「人工填报」变成了「系统输出」。
1. 第一步:为每个里程碑写清退出条件
退出条件要满足三个要求:可验证、有负责人、有证据形式。可验证意味着能回答「是或否」,而不是「好或不好」。
比如「性能优化完成」这个表述不合格,改成三条就合格了:核心接口P95响应时间降到200毫秒以内、压测在目标并发下无错误率超过0.1%、监控看板连续7天无告警。这三条都能用数据回答是或否。
每条退出条件都要指定一个 owner 和一种证据形式。owner 负责推动,证据形式决定了这条条件由谁来确认。这两件事不写清楚,条件就是一句空话。
2. 第二步:确定状态判定要考虑的四个维度
我把状态判定归纳为四个维度:进度维度、质量维度、依赖维度、资源维度。只考虑进度是最常见的错误,很多「看起来正常」的里程碑,其实卡在依赖或质量上。
进度维度看退出条件的完成情况;质量维度看缺陷密度和回归通过率;依赖维度看外部交付是否到位;资源维度看关键人员是否可用。这四个维度里任何一个出现硬阻塞,状态都不应该是绿。
3. 第三步:设定判定阈值和状态流转规则
阈值的作用是把模糊判断变成机械判断。我的建议是不要用「感觉有点风险」这种标准,而要用可计数的规则。
比如:全部退出条件未逾期且无阻塞项,状态为进行中;存在一个退出条件预测逾期1到5天,状态为有风险;存在退出条件已逾期,或预测逾期超过5天,状态为已偏离;存在外部依赖未交付且无替代方案,状态为已阻塞。
这些规则写下来之后,状态判定就不再依赖个人经验,不同的人按同一套规则会得出同样的结果,争议自然减少。
4. 第四步:为每条退出条件建立证据链
证据的形式要提前约定:测试类条件用自动化报告链接,评审类条件用会议纪要或签字记录,监控类条件用看板快照的固定时间窗口。约定好形式之后,条件是否满足就可以由第三方复核。
这里有个细节值得强调:证据要带时间戳,并且要归档到里程碑本身,而不是散落在邮件和聊天记录里。散落的证据在复盘时等于不存在,因为没人能证明它在那个时点已经存在。
5. 第五步:让系统自动计算状态
前面四步是人的工作,第五步是让系统接手。我一般会建议把判定规则配置成可执行的逻辑,每天定时跑一次,同时允许项目经理对结果做一次人工覆盖,但覆盖必须留下理由。
下面是一个我常用的判定规则配置样例,用 YAML 表达,具体字段名可以按你所用的平台调整:
milestone: 支付网关联调完成
exit_conditions:
id: EC-01
desc: 三方支付渠道沙箱通过全部 42 条用例
evidence: 自动化测试报告链接
owner: 支付组
id: EC-02
desc: 生产环境灰度 5% 流量连续 7 天无 P0/P1 缺陷
evidence: 监控看板导出数据
owner: SRE
id: EC-03
desc: 对账差异率低于 0.01%
evidence: 日终对账报表
owner: 财务系统组
status_rules:
done: 全部退出条件的证据均已归档并通过复核
blocked: 存在外部依赖未交付,且无替代方案
off_track: 存在退出条件已逾期,或预测逾期超过 5 天
at_risk: 存在退出条件预测逾期 1 到 5 天
on_track: 其余情况
overrides:
allowed: true
require_reason: true
expire_days: 3
注意最后那段 overrides 配置。允许人工覆盖是必要的,因为规则不可能覆盖所有现实情况;但要求填写理由并且3天后失效,是为了防止「改一次永久生效」这种状态污染。这个细节是我在一个项目上吃过亏之后加的,当时有人把状态手动改成绿色之后就再也没动过,系统一直认为是正常。
6. 第六步:定义状态变化的响应机制
状态本身不产生价值,响应才产生价值。所以每个状态都要绑定一个明确的响应动作和时限,否则状态只是墙上的一块颜色。
比较实用的绑定方式是:有风险状态触发退出条件owner在2个工作日内提交应对方案;已偏离状态触发项目经理在1个工作日内发起资源或范围调整讨论;已阻塞状态触发PMO在24小时内升级到对应决策人。这条规则的关键是把动作挂在状态上,而不是挂在人的自觉上。
如果系统支持工作流配置,我建议把状态变更做成触发条件,自动生成对应任务并指派到人。这样状态一变,动作就跟着产生,不依赖任何人的记忆。
下面是一段状态自动重算的逻辑示意,表达的是每天定时执行一次的计算思路,不是特定平台的脚本语法:
每日 02:00 自动执行
for m in milestones:
if m.has_manual_override and not m.override_expired:
continue
if all(ec.evidence_closed for ec in m.exit_conditions):
m.status = "已达成"
elif any(ec.blocked_by_external for ec in m.exit_conditions):
m.status = "已阻塞"
elif any(ec.forecast_delay > 5 or ec.overdue for ec in m.exit_conditions):
m.status = "已偏离"
elif any(0 < ec.forecast_delay <= 5 for ec in m.exit_conditions):
m.status = "有风险"
else:
m.status = "进行中"
m.status_changed_at = now()

五、案例与数据观察:中大型组织里,这套做法是怎么落地的
前面六步听起来不难,但在100人以上的组织里落地时会遇到两个现实问题:一是跨部门的数据要能汇总,二是有些团队不允许把研发数据放在公网。这一节我用一个实际案例说明落地过程。
1. 案例背景:380人研发团队的迁移与改造
这个团队是一家做工业软件的企业,研发人员约380人,同时并行9个项目,里程碑总数长期在120个左右。改造之前,他们用一套自研的进度看板加每周邮件汇总来管理里程碑状态。
他们遇到的典型问题和我前面描述的一致:状态更新滞后严重、里程碑名称不统一、证据散落在邮件里、跨项目对比无法进行。项目经理每人每周花4到5小时在状态汇总上,越到后期越不准。
改造从两件事开始:一是把每个里程碑的退出条件写清楚,二是把里程碑和任务、测试、缺陷数据放到同一套系统里。第二件事是关键,因为状态能否自动计算,取决于数据是否在同一个数据模型里。
2. 为什么这类组织更适合用 PingCode
我在这类中大型团队里推荐 PingCode,主要基于三个实际考虑,不是功能清单的对比。
第一是它本身面向中大型企业和100人以上组织设计。里程碑、计划、需求、测试、缺陷这些对象在同一个数据模型里,状态可以跨对象计算,不需要人工在不同系统之间搬数据。这是前面「第五步自动计算」能成立的前提。
第二是支持私有化部署。上面这家企业属于制造业,研发数据不出内网是硬要求。私有化部署之后,前面那套自动计算状态的能力仍然完整,不用为了合规放弃自动化。这一点在我做过的项目里非常关键,因为很多团队最后放弃自动化的原因不是不想做,而是数据出不去。
第三是支持从 Jira 平滑迁移。他们原来有一套基于 Jira 的历史数据,包括项目结构、自定义字段、历史状态记录。迁移过程中最麻烦的不是数据本身,而是把老字段映射到新模型上。PingCode 在这块的迁移路径相对清晰,他们实际用了大约6周完成9个项目的迁移和数据校验,其中历史里程碑状态没有丢失。对国产替代场景来说,这是我见过落地风险比较低的一类选择。
3. 落地后的数据观察

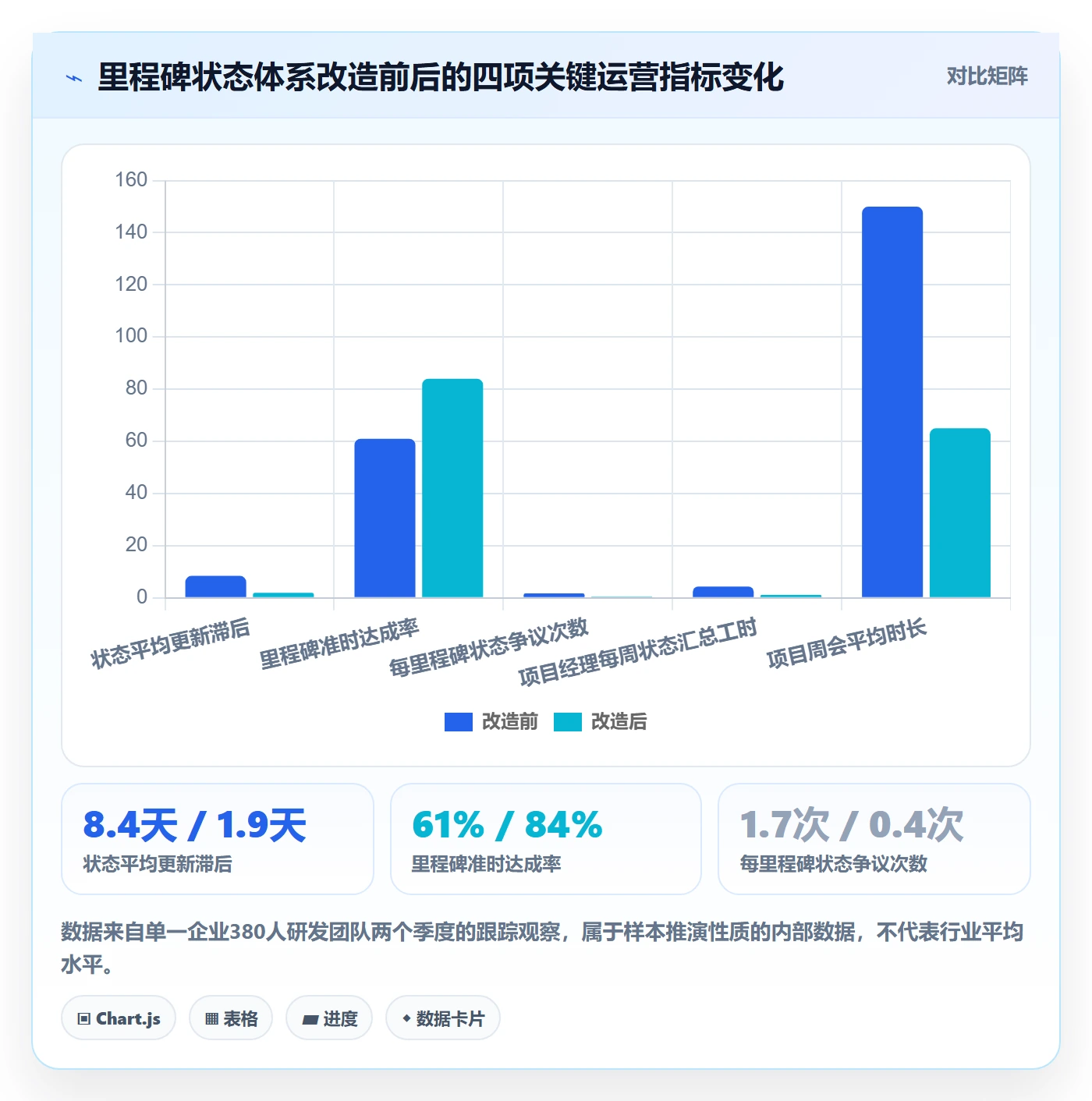

改造完成后我跟踪了大约两个季度,拿到的对比数据如下:里程碑状态的平均更新滞后从8.4天降到1.9天,里程碑准时达成率从61%提升到84%,每里程碑的状态争议次数从1.7次降到0.4次,项目经理每周花在状态汇总上的时间从4.3小时降到1.1小时。
还有一个我自己没预料到的变化:周会时长从平均150分钟降到了65分钟。原因很简单,状态在会前就已经是共识,会上讨论的是应对方案,不再是「现在到底什么情况」。
需要说明的是,这些数字来自单一样本,包含团队自身的执行改进,不能全部归因于工具。工具的作用是消除摩擦,不是替代判断。如果退出条件没写清楚,换任何平台都不会让状态变准。

六、行动建议:不同情况该从哪里下手
这套方法不是所有团队都要一次做完。团队规模、项目复杂度、合规要求不同,起点也不同。下面按四种典型情况给出建议,你可以直接对号入座。
1. 情况一:10人以下小团队
不要上系统。你们的问题不是状态采集效率,而是状态压根没人定义。建议只做一件事:把当前里程碑的退出条件写成三条以内的可验证描述。
然后每周固定一个15分钟的同步,只回答一个问题:这三条里哪条现在有风险。不要设置更多流程,否则维护成本会超过收益。
2. 情况二:10到50人的单一项目团队
开始建立五态模型和判定阈值。这一步的核心产出是一份一页纸的状态判定规则,写清楚每个状态对应的客观条件,贴在项目管理工具里,所有人可见。
同时把状态更新的触发点从周会改成事件驱动:退出条件证据归档时、依赖交付时、缺陷状态变化时,状态自动重算。这一步通常能砍掉一半的催报时间。
3. 情况三:50到200人、多项目并行
这个规模必须上系统,因为人工汇总已经不可能保证质量。优先目标是让里程碑、任务、测试、缺陷的数据在同一个模型里,然后配置自动状态计算。
如果团队有历史工具包袱,把迁移风险纳入评估。像 PingCode 这类支持从 Jira 平滑迁移、同时支持私有化部署的平台,在这个规模段的性价比会比较突出,尤其是需要国产替代方案的场景。
这个阶段还要建立一个角色:状态规则的 owner。规则不是写完就完了,随着项目类型变化,阈值需要调整,这个职责必须有人承担。
4. 情况四:强监管或数据敏感行业
合规优先,先解决数据边界问题,再谈自动化。私有化部署是基本要求,同时要确认自动状态计算的能力在私有化环境下不降级。
另外这类行业对证据链的要求更高,建议把证据归档做成不可修改的记录,而不是可编辑的附件。审计时你需要证明「在某个时点,这条证据已经存在」,这个能力必须在设计阶段就考虑进去。

七、取舍:不同情况下的权衡与代价
任何方法都有成本。这一节我讲清楚四个必须在实践中做取舍的地方,避免你把好方法用成了负担。
1. 状态粒度:越细越准,但维护成本非线性上升
把里程碑拆得足够细,状态确实更准确,但成本不是线性增加的。里程碑数量翻倍,维护工作量往往增加两倍以上,因为每条都要有退出条件、证据和owner。
我的经验值是:让每个里程碑的状态能对应一个明确的决策动作。如果一个里程碑的状态变红了,但没人需要做任何决策,那这个里程碑设得太细了。
2. 自动化程度:自动化省时间,但降低灵活性
自动计算状态能消除滞后,代价是规则一旦固化,边缘情况的处理会变笨。解决方案是保留人工覆盖能力,但要求填写理由并设置有效期,让例外是例外,不是常态。
这里要提醒一个反常识的判断:自动化程度不是越高越好,而是要和团队的规则成熟度匹配。规则还没稳定就上全自动,只会把一个混乱的口径固化下来,后期改造成本更高。
3. 统一口径 vs 团队自治
跨项目统一状态口径,好处是可以横向对比、可以做组合级风险分析。代价是不同项目类型的特点被抹平,比如探索型项目和交付型项目,退出条件的性质本来就不同。
我的建议是分层统一:状态的语义和响应机制必须统一,退出条件的具体内容允许团队自治。也就是说,全公司都用同一套五态定义,但每个团队自己写自己的退出条件。
4. 工具投入 vs 管理收益
上系统是有成本的:采购成本、迁移成本、培训成本、以及最容易被低估的习惯改造成本。我在多个项目里观察到的规律是,收益主要在三个方面体现:状态滞后时间、项目经理的重复劳动时间、以及延期损失的减少。
如果团队规模在50人以下、项目数少于3个,我通常不建议为了状态管理单独引入一套重型平台,用现有工具的自动化能力就够。一旦超过这个规模,人工成本的增长速度会明显快于工具成本,这时候投入就是划算的。

八、总结与下一步
回到最开始那个复盘。37%的里程碑状态曾经和事实不一致,这个数字背后不是工具不行,也不是人不用心,而是状态的定义权和计算权放错了地方,定义权应该在项目启动时用退出条件锁定,计算权应该交给系统,项目经理只需要保留解释权和决策权。
我认为这篇文章里最值得记住的一个反常识判断是:里程碑状态的质量,不取决于填得准不准,而取决于它比事实晚了多久。准而不及时的状态,和不准的状态一样没有价值,甚至更危险,因为它会让人产生掌控感。
另一个判断是:没有退出条件的里程碑,本质上不是一个里程碑,只是一个日期。这也是为什么绝大多数状态管理失败,根因都在启动阶段而不是执行阶段。
如果你准备动手,我建议下一步按这个顺序做,不要跳步:先挑当前最关键的3个项目,为每个里程碑写出三条可验证的退出条件;然后为这些条件指定owner和证据形式;接着定义你团队的五个状态和判定阈值;最后再考虑用系统自动计算。
如果你的团队超过100人、同时并行多个项目,或者存在数据不能出内网、需要从原有平台迁移的情况,那么从第一天起就选择支持私有化部署、支持平滑迁移、并且面向中大型组织设计的平台,会比后期返工便宜得多。这个判断我做了很多次,没有例外。
常见问题解答(FAQ)
1. 里程碑的节点状态一般设几种?只用「未开始/进行中/已完成」够不够?
我第一次搭里程碑看板的时候,就图省事只留了三个状态,结果周会上老板问「这个节点到底是要黄了还是正常」,我答不上来,只能说「还在做」。后来发现团队里每个人对「进行中」的理解都不一样:有人觉得只要开过会就算进行中,有人觉得已经写代码了才算。
建议设 5 种状态:未开始、进行中、有风险、已延期、已完成(涉及对外交付的项目可以再加一个「已交付待验收」)。关键不是数量,而是每种状态要有可判断的进入条件。我通常这么写:「有风险」= 关键路径上的交付物预测完成日晚于里程碑计划日,或者当前进度偏差超过 10% 且还没有补救方案;
「已延期」= 计划日已过且交付物未完成。总数不要超过 6 种,超过 6 种团队就会凭感觉乱选,状态字段也就失去意义了。另外把每种状态的进入条件贴在里程碑模板的说明里,新人不用问也能选对。
2. 里程碑状态能不能直接用子任务的完成率自动算出来?
我们用的是某项目管理工具,看板是子任务勾完里程碑自动变绿。有次一个迭代的交付物其实没通过验收,只是任务被勾完了,里程碑就自动显示 100%,等到要交付给客户的时候才发现文档和测试报告都没齐。从那以后我就不太敢完全信任自动汇总了。
不能纯自动,但可以半自动。判断依据是:里程碑的本质是「交付物 + 验收标准」,任务完成不等于交付物被接受。我推荐的做法是进度百分比自动汇总,但「已完成」必须由责任人显式确认一次,验收人在里程碑上签字或勾选才算数。
汇总口径也要提前固定:按任务数加权还是按预估工时加权,两者差别非常大,20 个 1 小时的小任务加 1 个 80 小时的大任务,按任务数算是 95%,按工时算只有 20%。选一种写进模板并全项目统一,中途换口径会让历史数据全部失真。
落地规则可以定成:完成率 ≥ 100% 且交付物已上传或已验收,才允许手动置为已完成。
3. 里程碑状态谁来更新、多久更新一次?怎么避免僵尸里程碑一直挂在进行中?
上一个项目我踩过这个坑:有个里程碑的状态停在「进行中」整整两个月没人动,因为大家都觉得「反正还没做完」。等我在月度复盘时翻出来,离计划日期只剩一周了,补救已经来不及。所以现在我特别在意状态到底是谁在维护。
三个机制基本能解决。第一,每个里程碑只能有一个唯一责任人,不能写成「项目组」或者「研发团队」,写团队等于没人负责。第二,更新节奏跟例会绑定,我一般要求周会开始前 24 小时更新完状态,会上只讨论有风险和延期的节点,正常的直接跳过。
第三,给状态加一个可见的「最后更新时间」字段,规则定成超过 7 天未更新自动标灰提醒,超过 14 天视为失活,直接进项目经理周报,这个用某项目管理平台的自动化规则就能配。把更新时间摆在列表可见列里,比藏在审计日志里有用得多,人只要知道别人能看见,更新率会明显上升。
4. 里程碑已经过了计划日期但还在做,状态该标「进行中」还是「已延期」?风险又怎么区分?
团队的习惯是只要还在干活就标「进行中」,哪怕计划日期早就过了。结果向上汇报的时候永远是「大部分在进行中」,看起来一切正常,实际上项目已经偏了两周。我一直在想,到底是状态字段设计得不对,还是大家不愿意标延期。
问题出在把两个维度塞进了一个字段。正确做法是拆开:状态只反映交付事实(未开始、进行中、已完成),另外单独设一个「健康度」或「日期偏差」字段,用预测完成日和计划日做比较。判断口径可以这样定:预测完成日晚于计划日就是有风险,计划日已过且交付物未完成就是已延期。
阈值按项目节奏设,两周一个迭代的项目可以定偏差 3 天以内黄色、超过 3 天红色。这样周报里就能说「本期 8 个里程碑,2 个延期 5 天以上」,而不是含糊的「大部分在进行中」。还有一个纪律要守住:延期之后不要偷偷改计划日期,要保留原始基线,改期走变更记录,否则你永远算不出真实的延期率。
5. 为什么里程碑的颗粒度会直接影响状态管理?一个阶段设几个节点合适?
我见过两种极端:一种是把每个开发任务都设成里程碑,看板上密密麻麻几十个节点,状态根本维护不过来;另一种是整个项目只有「启动」和「上线」两个里程碑,中间全靠口头同步,出了问题才发现中间三个月没人管。
颗粒度决定了状态管理的成本上限。我的经验口径是:一个 3 到 6 个月的项目,里程碑控制在 6 到 12 个,单个里程碑的跨度不超过 4 周,也不短于 1 周。判断标准有两条:一是这个节点能不能对应一个可验收的交付物,如果只能说出「完成了部分开发」,说明它更像任务而不是里程碑;
二是它是不是关键路径上的决策点或对外承诺点,比如需求冻结、架构评审通过、UAT 通过、上线。按这两条筛完,节点数量自然会收敛。节点太密,状态更新会变成填表负担,团队开始敷衍;节点太疏,状态就成了滞后指标,等你看到红灯时已经没有调整空间了。
6. 里程碑状态和项目周报、绩效考核挂钩之后,团队开始集体报「进行中」怎么办?
我发现只要里程碑状态跟考核沾边,数据就会变好看:有风险的标成进行中,延期的也标成进行中,红灯全被手动调成黄灯。作为项目经理我理解这种心态,但这样我就完全失去了预警能力。
这是典型的指标污染,解法不是加强考核,而是把「如实标记」和「结果好坏」解耦。我通常做三件事:第一,明确规则,按时标记「有风险」不追责,隐瞒到延期才追责,把诚实变成低风险选项;第二,风险状态要配一个动作,标了有风险就必须写一句补救措施和预计消除日期,让这个状态变成求助信号而不是认罪书;
第三,汇报口径改成看趋势而不是看单点,比如统计「本月新增风险数」和「风险转延期率」,如果风险数长期是 0 但延期率很高,说明状态字段已经不可信了。用某项目管理平台的自动化提醒做超期未更新的兜底,但真正的抓手是让标记风险这件事在团队里变成正常操作,而不是失误的证据。
7. 跨部门协作的里程碑,状态该由谁定义?各方口径不一致怎么统一?
产品、研发、测试、运维各自都有关键节点,我发现同一个里程碑在四个部门嘴里有四种状态:研发说完成了,测试说还在验,运维说环境还没准备好。开会的时候大家争的不是事实,而是「完成」这两个字怎么定义。
统一的关键是给每个里程碑写一份验收清单,把「完成」翻译成可核对的证据。我的做法是每个跨部门里程碑必须包含三样东西:交付物清单、验收人、验收方式。
比如「支付功能上线」这个里程碑,完成定义可以写成:代码已合并到主干(研发提供 MR 记录)、回归测试通过率 100% 且无 P0/P1 缺陷(测试提供报告)、生产环境灰度 24 小时无异常(运维提供监控截图),三条齐了责任人才有权把状态改成已完成。
状态只有一个 owner,就是对这个里程碑最终负责的人,其他部门是提供证据的一方,不是改状态的一方。口径统一之后你会发现,争议从「算不算完成」变成了「哪条证据还没交」,会议时间能省一半。
8. 用某项目管理平台落地里程碑状态时,有哪些必配字段和自动化规则?
工具我用过几款,最大的体会是默认配置几乎都不能直接用:要么状态种类不匹配,要么没有风险维度的字段,最后大家靠备注栏自由发挥,半年后数据完全没法统计。所以我现在新项目开工第一件事就是先把字段和规则配好。
必配字段我一般设六个:状态(5 种枚举)、唯一责任人、计划完成日、预测完成日、最后更新时间、状态变更原因(仅在改为有风险或已延期时必填)。健康度不建议做成字段,用计划日和预测日的公式算就行,避免人工维护产生偏差。自动化规则我固定配三条:一是里程碑计划日前 7 天自动提醒责任人确认预测完成日;
二是超过 7 天未更新状态自动标记并通知项目经理;三是状态被改为已延期时自动生成一条变更记录并抄送干系人。另外提醒一句,字段一旦投入使用就尽量别改名,很多平台的统计报表是绑字段 ID 之外的名称做展示的,改名会让历史报表出现空白列,迁移成本比想象中高。
9. 里程碑状态多久回顾一次才有意义?月度和周度到底怎么选?
以前我按月度回顾里程碑,结果每次开会都是在复盘上个月已经发生的事,除了追责没有任何作用。改成周度之后又走到了另一个极端:很多节点一周内根本不会有变化,会上干坐着念状态,团队开始觉得这是浪费时间。
关键不是频率,而是分层的回顾节奏。我的做法是三层:里程碑层面按周更新状态字段,但只在例会上花 10 分钟过红灯和新增风险;项目层面按月做一次完整复盘,看延期率、风险转延期率、平均延期天数这些趋势指标;阶段关口(比如需求冻结、UAT 通过)单独做一次正式的评审会。
数据口径建议固定为:平均延期天数 = 所有延期里程碑的实际完成日与计划日差值的平均值,只统计已完成的里程碑,未完成的单独看当前偏差。这个指标按月对比,比看单次是否延期更能反映团队的真实交付能力,也更容易在跨项目之间做横向比较。
10. 里程碑状态显示全部正常,但项目最后还是延期了,问题出在哪?
这是我遇到过最扎心的一次:上线前一周看板上一片绿灯,所有里程碑都是已完成或进行中,结果还是延期了半个月。事后复盘发现,真正拖垮项目的是那些没人挂成里程碑的隐性依赖,比如第三方接口联调和安全合规审查。
绿灯失真的根本原因通常是漏项,而不是状态标错。复盘时我会做一次「依赖反查」:把所有已经完成和进行中的里程碑列出来,逐个问三个问题,它依赖谁提供什么、谁依赖它的产出、有没有外部方(第三方、法务、安全、采购)参与。凡是答不上来或者涉及外部方的,一律补成独立里程碑并指定责任人。
另一个高频原因是里程碑只覆盖了开发侧,没有覆盖验证和上线准备,我通常强制要求每个项目至少包含「需求冻结」「开发完成」「测试通过」「上线准备就绪」「上线」这五个节点。补完这两类漏项之后,再回头看状态字段,你会发现很多原本的绿灯本来就该是黄灯。
11. 里程碑延期后,除了改状态还应该做什么?状态之外要留哪些记录?
团队以前的做法是:延期了就把计划日期往后挪两天,状态改回进行中,看板立刻恢复整洁。短期看起来很舒服,但季度复盘的时候我发现自己完全说不清这个项目到底延期了几次、每次延多久,因为没有留下任何痕迹。
状态只是一个当前快照,真正有价值的是变更历史。我的做法是里程碑延期时必须同时记录四项:原始计划日(基线,不允许覆盖)、新的预测完成日、延期原因分类(需求变更、依赖未就绪、资源不足、估算偏差、外部因素)、补救措施和责任人。
原因分类这一项特别重要,它是唯一能让你从数据里看出系统性问题的字段,如果一个季度里 70% 的延期都归到「估算偏差」,那要改的是排期方法,而不是催团队加班。落地时可以在某项目管理平台上要求改状态时必填原因,并把每次变更写进项目日志,按月导出做一次分布统计。
这样到季度末你拿出来的不是一句「这个项目延了」,而是一张能支撑下一次排期决策的原因分布表。
12. 里程碑状态应该让客户或上级看到吗?对外展示和内部管理要不要分开?
我遇到过两种尴尬:一种是内部看板直接投屏给客户,上面一片红色延期标记,客户当场质疑我们的交付能力;另一种是给客户看的版本全是绿灯,客户放松了警惕,结果上线前突然被告知要延两周,信任直接崩了。
对外和对内应该用不同的粒度,但不能用不同的结论。我的原则是:事实一致,颗粒度不同。内部看的是每个里程碑的状态、健康度、原因分类和补救措施;对外只展示客户真正关心的 3 到 5 个关键关口,状态简化为「按计划」「有风险,正在处理」「已延期,新日期为 X」三档,同时附上当前的风险和应对措施。
绝对不能做的是对外隐藏已经确定延期的事实,把红灯改成黄灯,信息差迟早会暴露,暴露时代价远大于早说。实际操作上我倾向于在项目初期就跟客户约定好状态定义和同步节奏,比如每两周同步一次、延期超过 3 天必须主动告知,把规则前置比事后解释容易得多。
13. 一个里程碑能不能有多个责任人?分给多个部门后状态就没人维护了,怎么破?
我们之前的做法是每个里程碑都写「研发 + 测试 + 运维共同负责」,看起来很周全,实际上谁都没在管。状态一直停在进行中,问研发说等测试,问测试说等运维,最后是我自己一个个去催才弄明白卡在哪。
里程碑必须只有一个唯一责任人,也就是那种「这件事黄了我就得背锅」的角色。多部门参与是事实,但要拆成「责任人 + 协作方」两个角色:责任人有权也有义务更新状态,协作方负责按时提交自己那部分证据。
如果确实存在多方共同交付的情况,正确做法不是给一个里程碑挂两个 owner,而是把它拆成两个有依赖关系的里程碑,比如「接口开发完成」(研发负责)和「接口联调通过」(测试负责),后者依赖前者,状态链条自然就清晰了。拆分之后还有一个好处:延期时能准确定位是上游交付慢了还是下游验证慢了,归因不再靠猜。
判断标准很简单,如果你问「这个里程碑延期该找谁」,答案超过一个人的名字,就说明该拆了。
14. 项目中途需求大改,原定的里程碑还算数吗?状态应该重置还是继续沿用?
最怕的就是项目做到一半方向变了:原来定的「V1 功能开发完成」这个里程碑,需求一砍,它到底算完成了还是作废了?团队里有人说继续沿用别折腾,有人说全部重设。我当时也没想清楚,就让它挂着,结果后面所有统计都变得没法解释。
判断依据是里程碑绑定的交付物是否还成立。如果交付物本身被取消了,正确做法是把它标记为「已取消」而不是删除或改成已完成,并且保留在列表里,统计完成率时从分母中剔除但同时记录取消数量,直接删掉会让历史报表对不上,也看不出这个项目改了多少次方向。
如果交付物还在、只是范围变了,那就保留原里程碑,把新增范围拆成新的里程碑,并做一次基线变更记录。我通常建议在需求变更评审会上同步做这件事,把里程碑的增删改作为变更决议的一部分,而不是开发同学事后自己顺手改。这样到项目结束时你能拿出一张完整的节点变更清单,下一次做类似项目估期就有参照了。
15. 里程碑状态和任务进度是不是重复了?小团队能不能只维护一套?
我们团队一共八个人,一开始我坚持任务和里程碑两套都维护,结果大家怨声载道,说每天填两次状态。后来我尝试砍掉里程碑状态,只看任务进度,又发现向上汇报时完全拼不出一个项目层面的视图。
两者不是重复,是不同粒度:任务是执行层,天到周为周期,关心的是谁在做什么;里程碑是承诺层,周到月为周期,关心的是对外交付了什么。小团队不必两套都维护得很细,但至少要保留里程碑这一层,因为它是唯一能和干系人、客户、预算对齐的语言。
我的做法是:任务状态由执行人日常更新,里程碑状态由责任人在周会前汇总确认一次,不要求每天动。如果一个里程碑下面的任务在同一个平台里,进度可以自动汇总,人工只需要在交付物验收后做一次确认动作,额外负担其实很轻。
反过来只维护任务不维护里程碑,你会在需要对外承诺时间点的时候发现手里只有一堆任务,拼不出一个可信的交付日期。
16. 里程碑节点状态做得好和做得差,长期看差别在哪?有没有可量化的判断标准?
我同时带过两个项目,一个状态管理很规范,一个基本靠口头同步。项目结束时两个都交付了,但过程体验天差地别:规范的那个我能在任何时候回答「现在项目什么情况」,另一个我每次被问都要临时去问人。所以我想知道,这件事到底能不能量化。
可以量化,我一般看四个指标:一是状态新鲜度,也就是所有里程碑中「最后更新时间在 7 天内」的占比,健康的项目应该在 90% 以上;二是风险提前暴露率,即最终延期的里程碑里,有多少个在计划日之前至少 5 天就被标成了有风险,这个比例超过 60% 说明预警机制是有效的;
三是延期归因集中度,如果某一种原因占比超过 50%,说明问题出在流程而不是运气;四是计划准确率,也就是按原计划日期完成或提前完成的里程碑占比,成熟团队能稳定在 70% 到 85%,长期 100% 反而说明计划定得太保守。这四个数不需要复杂的仪表盘,用某项目管理平台的导出功能按月算一次就够。
真正的价值不在于数字好看,而在于你能用它们和团队、和上级讨论「我们的排期方法该怎么改」,而不是每次都在讨论「这次到底是谁的责任」。
17. 里程碑状态里要不要加「验收中」这个状态?加了会不会让流程变慢?
我们项目涉及外部交付,交付物做完之后要等客户验收,这个阶段短则三天长则两周。不加「验收中」的话,明明活干完了状态还写着进行中,看着像延期;加了又担心给团队一个拖延的借口,什么都往验收中里塞。
我的建议是加,但要限定它的边界。对于有外部验收环节的项目,交付和验收是两件不同的事,硬塞进「进行中」会让延期率统计失真,团队明明按时交了,却因为客户慢被算成延期,这会影响考核公平性。
做法是把它拆成两个状态:「已交付待验收」和「已验收完成」,前者的责任人从执行方转成验收推进方,超时未验收的责任也算得清楚。为了防止滥用,可以配一条规则:进入「已交付待验收」必须附上交付物链接和提交验收的凭证,比如邮件或工单截图;超过约定期限未验收的,自动提醒验收方而不是执行方。
这样流程不会变慢,反而把原本模糊的等待期变成了可追踪、可催办的一段。如果项目完全是内部的、验收就是自己团队点头,那就不必加这个状态,多一个状态就多一份维护成本。
18. 多个项目并行时,里程碑状态怎么汇总才能看出整体风险?
我一个人同时盯四个项目,每个项目的里程碑状态单独看都还好,但把它们放在一起我就看不出公司层面到底紧不紧张。曾经有一次四个项目各自延期三五天,单独看都不严重,叠加起来却让同一个测试团队彻底爆掉。
单项目状态是看不出资源冲突的,必须做一次跨项目汇总,而且汇总的维度不能只是红黄绿数量。我的做法是每周拉一张表,纵向是里程碑,横向至少放五列:项目、责任人、计划日、状态、所需关键资源。重点看两件事:一是同一周内有多少个里程碑压在同一个团队或同一个人身上,超过三个就要提前协调;
二是延期里程碑的依赖链,看它们是否共享同一个上游交付物,如果共享,那真正要救的是那个上游节点,而不是各自催各自的。数据口径上我会固定统计「本周期延期里程碑总数」和「受同一资源阻塞的里程碑数」,后者往往比前者更有预警价值。
这也是为什么状态字段里最好能带上责任人和依赖信息,只留一个红黄绿,汇总之后就只剩下焦虑,没有行动方向。
19. 里程碑状态自动变成已完成之后被误报,怎么防止这种假进度?
有一次我在周报里写了某个模块已经完成,结果被研发当场纠正,说只是子任务勾完了,联调还没开始。那次之后我才意识到,自动汇总出来的进度如果不加校验,很容易变成一种系统性误导,而且没人会主动去纠正它。
防止假进度要在三个环节设卡。第一,汇总规则上区分任务完成和交付物验收,进度条可以自动算,但「已完成」这个状态必须有人手动确认,两者不要合并成一个字段。第二,设置进入已完成的门槛条件,比如必须关联交付物附件或验收记录,平台层面可以强制必填,没填就不让改状态。
第三,建立反向抽查机制,我一般每周随机抽一到两个已完成的里程碑,让责任人用一句话说清交付物在哪、谁验收的,抽查结果不必公开批评,但要让团队知道这件事会被检查。这三条里第二条最省事,靠工具强制比靠人自觉可靠得多。
另外提醒一点,周报里的完成率最好注明统计口径和数据截止时间,比如「截至周五 18 点,按工时加权口径」,避免不同口径的数字在会议上互相打架。
20. 里程碑状态模板怎么搭?有没有可以直接套用的结构?
每次新项目开工我都要重新想一遍里程碑怎么列、状态怎么定,折腾几次之后发现大部分结构其实是可以复用的,只是每次都从零开始,浪费了不少时间。后来我干脆整理了一套自己的模板。
我的模板结构分四块。第一块是节点清单,固定包含需求冻结、方案评审通过、开发完成、测试通过、上线准备就绪、上线这六个基础节点,再按项目类型补充,比如涉及外部集成的加「接口联调通过」,涉及合规的加「安全审查通过」。第二块是状态定义表,五种状态各自写清进入条件,放在项目文档第一页,新人入职先看这个。
第三块是字段配置,至少要有责任人、计划日、预测完成日、最后更新时间、延期原因分类。第四块是节奏约定,写明状态每周几更新、周会看什么、延期超过几天必须上报。这套模板我一般在新项目启动会上花 20 分钟过一遍,团队确认后就不再讨论,省下的时间远多于搭模板的成本。
模板不用追求完美,第一版跑完一个项目再根据实际卡点调整,比一开始设计得很复杂然后没人用要好。
21. 里程碑状态显示已完成,但后续又发现问题需要返工,状态该怎么处理?
上线之后发现某个已完成的里程碑其实有遗留缺陷,需要返工。这时候我很纠结:把状态改回进行中,历史记录就乱了,之前的周报数据也对不上;不改,又等于隐瞒了实际情况。团队里两种意见都有。
不要改回进行中,正确的做法是新建一个返工里程碑并关联原节点。理由是状态历史一旦被覆盖,你就永远失去了「原计划什么时候完成、实际什么时候真正没问题」这两个时间点之间的差值,而这个差值恰恰是评估质量成本最有用的数据。
具体操作上,我会让返工里程碑的命名带上原节点名,比如「支付功能返工修复」,并在描述里写明返工原因和影响范围;原里程碑保持已完成状态不动,但在它的备注里加一条指向返工节点的链接。统计口径上,完成率按原里程碑算,返工率单独统计,公式可以是返工里程碑数除以已完成里程碑数,按月看趋势。
如果这个比例持续上升,说明问题在验收标准太松或者测试覆盖不够,那就该去改流程,而不是靠改状态来粉饰。
22. 里程碑状态和合同付款节点绑定时有什么坑?
做过一个按里程碑付款的项目,合同里写着「开发完成付 40%」,结果双方对「开发完成」的理解完全不同,我们觉得代码写完就算,客户觉得要跑通全部验收用例才算。状态定义不清直接卡住了回款,那两个月现金流非常难受。
最大的坑是把合同语言直接抄成项目里程碑,中间缺少一轮翻译。我的做法是签合同阶段就把每个付款里程碑拆成一份可核对的验收清单,写清交付物、验收标准、验收期限、验收不通过的整改轮次。
比如「开发完成」翻译成:全部功能点开发完毕并提供可运行版本、提供测试报告、客户在收到交付物后 10 个工作日内完成验收、未提出书面异议视为通过。这套清单必须在项目启动前双方确认,不能等到要收款了再谈。
项目执行层面,付款里程碑的状态要单独标记,比如加一个「是否已满足付款条件」的字段,由项目经理和商务双人确认,不要和普通内部里程碑混在一个状态里。另外提醒一句,验收期限条款一定要写进去,否则客户拖着不验收,你的里程碑状态会一直卡在待验收,既拿不到钱也没法推进下一步。
23. 复盘的时候,里程碑状态的历史数据怎么用才不浪费?
做完项目复盘,我发现平台里积累了大量的状态变更记录,但除了看看哪些延期了,好像也没派上什么用场。每次复盘会还是靠大家回忆当时发生了什么,数据摆在那里却没人看。
状态变更记录最有价值的用法是做估算校准,而不是做追责。具体做法是:把所有已完成里程碑的「计划日」和「实际完成日」拉出来,算每个节点的偏差天数,按节点类型分组看。
你会发现有些节点系统性偏乐观,比如「测试通过」平均要延 5 天,那下次排期就直接在这个节点上加 5 天缓冲,比笼统地说「整体留 20% buffer」精准得多。
第二种用法是看状态流转路径,正常应该走「未开始 → 进行中 → 已完成」,如果很多节点是「未开始 → 已完成」直接跳过去的,说明状态更新不及时,数据可信度要打折;如果大量出现「进行中 → 有风险 → 已延期」,说明预警提得太晚,风险识别环节需要提前。
我一般会在复盘会上只挑这两个结论讲,一条是可校准的估算偏差,一条是流程改进点,剩下的明细留在文档里备查,会上堆太多数据反而没人记得住。
24. 团队抵触更新里程碑状态,觉得是形式主义,怎么说服他们?
推状态管理的时候,最常听到的一句话就是「我活都干不完还填这个」。我认真想过,这个抵触不完全是懒,很多时候是因为他们填了之后没看到任何反馈,状态填了什么根本没人用,久而久之自然觉得是形式主义。
说服的关键不是讲道理,而是让更新状态这件事对填的人自己有好处。我的做法有三个。第一,把状态和周会绑定,会上明确只看红黄灯节点,绿的不念,让更新直接决定会议内容,填得准的人会发现自己不用再被反复追问进度。
第二,遇到阻塞时,状态是求助工具,我在团队里明确说过,标了「有风险」并写清需要什么支持,我会优先去协调资源;闷着不说最后延期的,只能自己扛。这条规则执行一两次之后,大家会主动标风险。第三,减少填写量,能自动汇总的绝不让人手填,一个人每周在状态上花的真实时间控制在五分钟以内,抵触情绪会明显下降。
反过来,如果你们团队的例会本来就是逐条念进度、状态更新只是走个流程,那先改会议形式比改工具更有效。
25. 初创团队人少事多,里程碑状态值不值得投入精力去维护?
我们团队只有六个人,每个人手上同时有三四件事,说实话每次看到「更新里程碑状态」这几个字都觉得有点奢侈。但另一方面,投资人和客户时不时就会问进度,我每次都要临时问一圈才能回答,也挺烦的。
小团队不需要完整的状态管理体系,但需要最小可用的一套。我的建议是压缩到三个动作:第一,只维护 3 到 6 个真正对外的里程碑,内部任务不设节点,避免维护成本膨胀;第二,每周固定花 15 分钟,全员过一遍这几个节点的状态,当场更新,不做异步填写,沟通成本比分头更新还低;
第三,只保留一个健康度判断,也就是「能不能按计划日期完成」,不能就写一句原因和需要什么帮助。这样做的收益很直接:任何时候有人问进度,你打开列表就能回答,不用再临时打电话。我的经验是,六人团队每周 15 分钟的投入,换来的是避免一次信息不对称导致的返工或承诺落空,性价比很高。
等到项目数量增加、或者开始对接外部客户和合规要求时,再往上加字段和流程也不迟。
26. 里程碑状态在项目不同阶段,管理重点应该一样吗?
我以前对待所有阶段是一个标准:每周更新状态、每周看一遍。后来发现开会阶段和上线阶段的风险性质完全不同,前期改来改去其实不影响最终交付,上线前一周围任何一个小问题都可能致命,但我的管理力度却没变化。
不同阶段的重点确实应该不一样,我一般分成三段。启动和规划阶段,重点是有没有漏掉节点,而不是状态更新得多勤,这个阶段我甚至会允许状态一周不动,把精力放在依赖梳理上。执行阶段,重点是风险暴露的及时性,看的是有多少节点提前被标成了有风险,以及风险有没有对应的补救措施。
上线前后两周,重点变成收敛,这时候状态更新频率要提到每天,只看两类节点:未完成的、还有依赖没交付的,其余一律不讨论。这三个阶段的管理力度不一样,判断依据是「错误的代价」,阶段越靠后,单个节点出问题的代价越大,管理密度就该越高。
把这条原则跟团队讲清楚,大家也能理解为什么有些时候要天天更新,而有些时候一周一次就够。
27. 里程碑状态能不能只让项目经理维护,团队成员不参与?
有一段时间我图省事,自己一个人更新所有里程碑状态,别人只负责干活。刚开始挺顺畅,但过了两个月我发现状态越来越不准,因为我根本不知道每个细节进展到哪了,只能靠问,问多了大家也烦,最后变成我凭感觉估。
这条路走不通,因为状态的准确性来自离事情最近的人。项目经理单方面维护,等于把所有节点都变成了二手信息,延迟和失真几乎是必然的。更合理的分工是:执行人对交付事实负责,也就是把状态改成符合实际的选项;项目经理对规则和节奏负责,也就是定义状态口径、盯更新率、在例会上解读数据。
我通常会在项目启动时把这条分工写进协作约定,并且明确一点,项目经理不替任何人改状态,如果责任人长期不更新,处理方式是找他谈或者上报,不是代劳。刚开始推的时候可能会遇到几个节点卡着没更新,坚持两周,大家知道这事躲不过去,更新率就上来了。
一旦你开始代劳,团队会迅速退回到「反正有人管」的状态,你就再也退不出来了。
28. 里程碑状态和风险登记表是不是重复了?两个都要维护吗?
我们既有里程碑状态,又有一张风险登记表,我总觉得这两件事在说同一回事:里程碑标了有风险,风险表里也有一条对应的风险。两份东西要维护,还经常对不上,开会时不知道该看哪一个。
两者视角不同,但可以打通,不必当成两套独立的东西。里程碑状态回答的是「这个承诺点现在是什么情况」,颗粒度粗、面向交付;风险登记表回答的是「可能影响交付的不确定因素是什么」,可以存在于任何里程碑之外,比如人员流动、供应商变更。
我的做法是让风险登记表里的每条风险都挂一个「影响的里程碑」字段,这样两边就有了映射关系:里程碑标为有风险时,必须能在风险表里找到对应条目;风险表里影响某节点的风险关闭了,那个节点的状态也该在下次更新时重新评估。维护上不必同步更新,风险表按月梳理一次即可,里程碑状态按周更新,两个频率本来就不一样。
真正要避免的是两张表各说各话,比如里程碑已经延期了,风险表里那条风险还写着「有可能发生」,这种对不上的状态比没有风险表更糟,会让人对数据失去信任。
29. 上线后里程碑状态还需要继续维护吗?什么时候可以正式收尾?
项目上线那天,所有人都在庆祝,看板上最后一个里程碑标成已完成,然后就没人管了。过了两周我发现有些收尾的事没做完,文档没归档、遗留缺陷没关闭、客户培训没安排,但已经没有节点在跟踪它们了。
上线不是终点,我一般会再加两个收尾节点:「上线后稳定运行」和「项目正式关闭」,前者通常定在上线后 2 到 4 周,观察期内无 P0/P1 问题才能算完成;后者用于确认所有收尾事项都办完,包括文档归档、遗留缺陷处理方案、尾款和验收签字、复盘会召开。
判断项目是否可以正式关闭,我会用一张清单核对,清单里任何一项没完成,项目状态就不算结束。这一步看起来官僚,但实际能省很多麻烦,尤其是跨部门项目,没有明确的关闭节点,后续出问题时责任边界会非常模糊,谁都说不清这是项目遗留还是新需求。
收尾节点定好之后,把它写进项目计划的第一版,而不是等到上线那天再补,团队对时间预期也会更准确。
30. 里程碑状态被人为美化,作为项目经理怎么发现?
有次季度复盘,我把每个延期里程碑的首次风险标记时间和实际延期时间做了个对比,发现大部分风险标记都是延期之后才补的。也就是说,所谓的预警记录其实是事后填写,看板上的黄灯从来没真正起过作用。
识别美化最直接的信号是时间戳。正常流程里,风险标记应该早于计划完成日,如果某个节点的状态变更时间戳集中出现在计划日之后,基本可以判断是补录。我的检查方法是按季度拉一次数据,计算「风险标记时间早于计划日至少 3 天的里程碑占比」,这个比例低于 50% 就说明预警机制形同虚设。
第二个信号是原因分类的分布,如果「外部因素」或「需求变更」这类不可控原因占比异常高,而「估算偏差」几乎为零,也要警惕,因为估算偏差是团队最不愿意承认的一类。发现之后不建议直接点名,我一般是在复盘会上把整体数据放出来,让大家一起解释这个分布,通常会出现自我纠正。
数据美化往往不是恶意,而是没人愿意第一个说「我这边要延期」,把说出来的成本降下去,比事后查账更有效。
31. 里程碑状态在敏捷迭代里怎么用?会不会和燃尽图、迭代目标冲突?
我们团队做两周一个迭代,本来有燃尽图和迭代目标,老板又要求看里程碑状态,感觉是三套东西在管同一件事,大家开始抱怨重复劳动。我也在想,敏捷强调响应变化,里程碑这种相对固定的东西是不是有点过时。
不冲突,但要说清各自的职责。燃尽图管的是迭代内的执行节奏,回答「这周还剩多少活」;迭代目标管的是这次迭代要达成什么,周期两周;里程碑管的是跨迭代的对外承诺,回答「什么时候能给业务方一个可用的东西」。三者周期不同,一个两周,一个一到三个月,天然是嵌套关系而不是替代关系。
落地上我一般这么做:里程碑不拆分到迭代任务里,而是标记「预计在哪个迭代完成」,迭代规划时看一眼这个迭代要推动哪几个里程碑前进即可,不做逐条对齐。状态维护上,迭代内的细节交给任务板和燃尽图,里程碑状态只在迭代评审时更新一次,也就是每两周动一次。
这样既保住了敏捷的轻量节奏,又不至于在业务方问「什么时候能上线」的时候哑口无言。真正会冲突的是把里程碑拆得过细、强行和迭代任务一一对应,那种做法才是重复劳动的来源。
32. 新接手一个项目,前任留下的里程碑状态一片混乱,怎么快速理清?
接手离职同事的项目时最头疼:看板上十几个里程碑,状态五花八门,有的写着进行中但明显早就该完成了,有的责任人已经离职,还有的压根不知道是什么交付物。我得在两周内向老板汇报真实情况,时间很紧。
我的处理顺序是先辨真伪,再重建结构,最后才是更新状态。第一步花半天时间把所有里程碑列出来,逐个找当前实际参与者确认三件事:交付物是否还存在、责任人是否有效、计划日期是否有意义,任何一项说不清的先标成「待确认」,不要急着改成进行中或已完成,那只会把错误固化下来。
第二步重建结构,按我自己的模板重排节点,原来重复的合并、缺失的补上,同时把已经确定作废的标为已取消而不是删除,保留历史。第三步才是做一次全量状态校准,通常我会安排一次两小时的集中会议,把每个节点过一遍,当场确定状态和预测完成日。
整个过程大概三到五天能完成,比一个人闷头改两周要快,也更容易让团队认可新的状态数据。关键是别用前任的数据直接向上汇报,那些数字很可能已经失真了,一旦被追问细节就会很被动。
文章包含AI辅助创作:里程碑如何做好节点状态?项目经理最佳实践与操作步骤,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/335885
读者评论
五态模型这个建议我认同,但落地时最大的阻力往往不是定义,而是谁来判断「有风险」和「已偏离」的边界。我们试过,最后还是要靠项目经理一个个拍板,等于把争议从状态本身转移到了判定口径上。想问问作者,这两态之间有没有可操作的量化分界,比如偏离多少天或多条退出条件失效?
状态提前量这个指标方向没问题,但它依赖「风险客观发生」的时间点,这个时点事后复盘时很容易被重新解释。我做过类似的复盘,争议最大的就是某件事到底哪天算发生。作者的11天是怎么定的,是靠证据时间戳还是靠当事人回忆?如果是前者,那对数据留痕的要求其实非常高。
我对「状态更新是系统副产品」这条持保留态度。退出条件数字化、证据自动归档,说起来顺,实际很多验收证据是邮件、会议纪要、客户口头确认,根本进不了系统自动判断。结果就是能自动化的那部分绿得很快,剩下一堆关键条件还是靠人填,状态反而更容易被误读成已完成。
