2023年秋天,我作为外部顾问进入一家约140人的企业服务公司,参加他们的季度里程碑评审。项目负责人打开甘特图,指着一条已经走到82%的进度条说”核心模块基本完成,下周可以进入联调”。三周后,这个项目对外宣布延期六周,客户侧启动了违约条款评估。真正的问题不是那18%,而是这条进度条从立项那天起就没人能说清”完成”到底指什么,没有交付物清单、没有退出标准、没有依赖收敛的确认人。

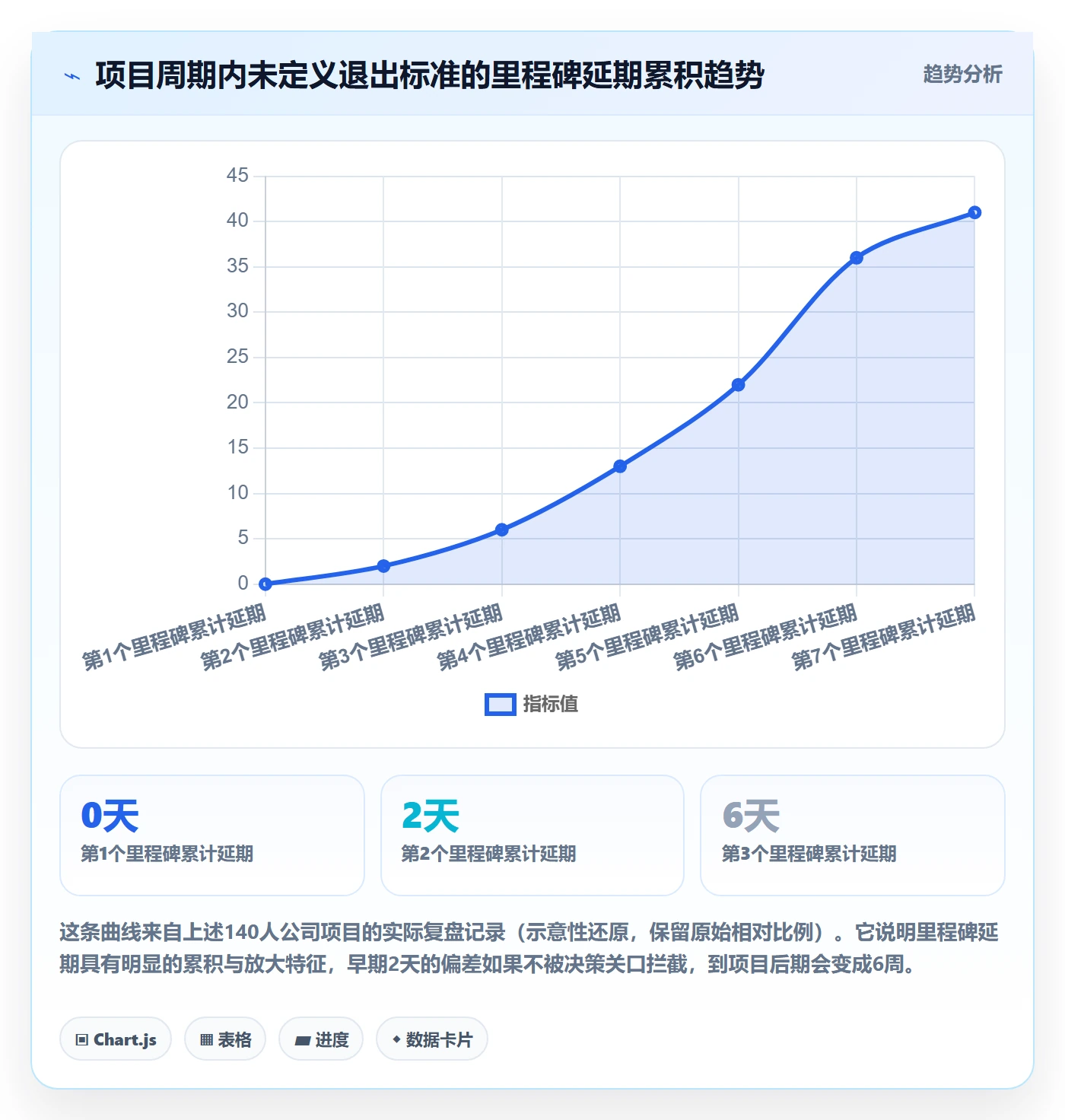

里程碑变成了一根被反复涂抹的刻度线,谁都可以往上挪一点,谁也说不清它到底代表什么。
这件事之后,我把过去八年经手的三十多个项目重新翻了一遍,把每个里程碑的设定方式、验收口径、延期记录对齐来看,得到一个不太讨喜的结论:绝大多数里程碑失控,不是执行不力,而是定义阶段就已经输了。下面这篇内容,我会把里程碑关键节点的全流程拆开讲清楚,包括我在实践中验证过的判断逻辑、踩过的坑、以及在不同组织规模下的取舍建议。
一、先把结论摆在前面:里程碑管理的六条硬判断
如果你时间有限,只看这一节也能拿到八成价值。这六条是我在多个项目里反复验证、也反复被现实打脸之后沉淀下来的判断,不是从教科书上抄的。
1. 里程碑的本质是决策关口,不是进度刻度
进度条回答的是”做了多少”,里程碑回答的是”能不能往下走”。这两个问题在管理上的重量完全不同。
进度条可以模糊,可以估算,可以四舍五入;里程碑不行,因为它背后站着一个决策:是继续投入,还是调整范围,还是叫停。一个不能触发决策的里程碑,本质上只是一条装饰线。
我见过太多团队把”需求评审完成””开发完成50%”这种节点写进里程碑表,看起来很饱满,实际上没有任何一个能让人做出”继续或停止”的判断。
2. 里程碑必须有可验证的退出标准

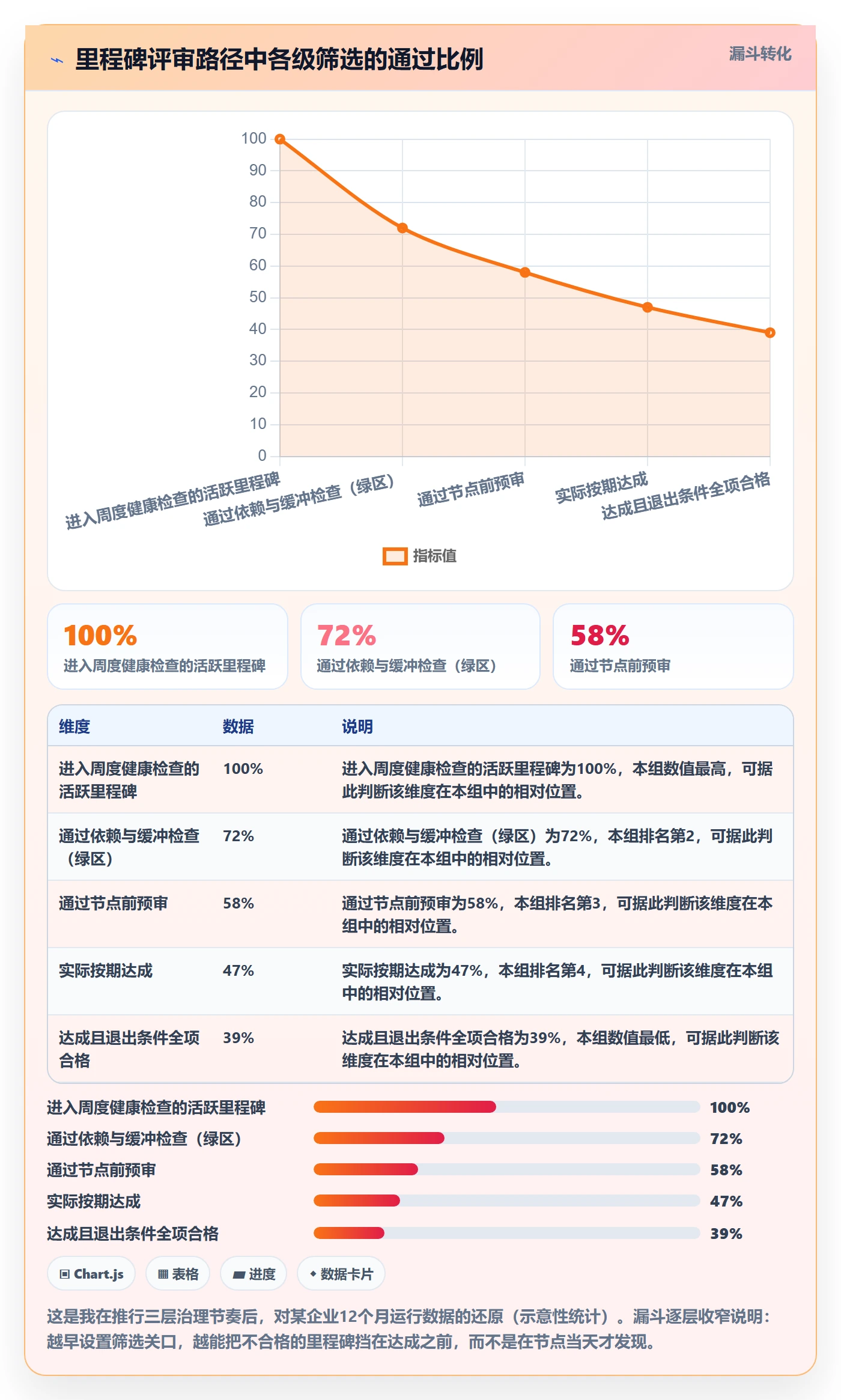

退出标准(Exit Criteria)是里程碑和普通任务的分水岭。没有退出标准的里程碑,评审会必然演变成一场关于”我觉得差不多了”的辩论。
我要求团队写退出标准时遵守一条规则:每一条标准都必须能被第三方独立验证。比如”核心接口100%通过集成测试且P0缺陷清零”可以验证,”代码质量良好”不能验证。
3. 里程碑数量应该跟风险密度挂钩,而不是跟管理层的安全感挂钩
一个12周、技术路线成熟、团队磨合充分的项目,5个里程碑足够;一个跨三个部门、依赖外部供应商、涉及数据迁移的项目,同样的周期可能需要12个以上。
判断依据不是”领导想看得更细”,而是这段路径上存在多少个不可逆决策点。不可逆的点越多,里程碑越密。
4. 日期、依赖、资源必须在里程碑上同框
只标日期的里程碑是半成品。我在做诊断时,第一件事就是看这个里程碑的”前置依赖清单”和”资源占用承诺”是否存在。
缺依赖,里程碑就是孤岛;缺资源承诺,里程碑就是空头支票。三者缺一,这个里程碑的达成率预测就没有参考价值。
5. 里程碑的价值不在达成,而在提前暴露偏差
我常跟项目经理说一句话:一个如期达成的里程碑,如果过程中没有任何预警信号,那它大概率是幸运,不是能力。
真正高质量的里程碑机制,会在达成率还没崩之前就发出信号。这就要求里程碑要配套”偏差预警阈值”,而不是只在节点当天宣布成败。
6. 工具化是中大型组织的分水岭
20人以内的团队,用表格加周会能撑住。一旦超过100人、多个项目并行、跨部门依赖成网,散落的里程碑信息就会变成组织的信息噪声。
这不是勤快能解决的问题。当里程碑数量超过50个、参与人超过30个时,人工同步的误差会呈非线性增长。这也是为什么中大型组织最终都会走向平台化。

二、背景与真实场景:为什么里程碑一到评审就卡壳
要理解里程碑为什么难管,得先看清它在中大型组织里实际是怎么运转的。我把常见的失真场景归成四类,每一类我都在现场见过。
1. 一个140人公司的真实案例
回到开头那家公司。他们的项目结构是三层:项目群、子项目、工作包。里程碑由子项目负责人上报,项目群管理层汇总后再向上汇报。
我做了个简单的测试:让同一个里程碑的”当前状态”分别由子项目负责人、项目经理、项目群负责人独立填写。结果是三个人给出了三个答案,”进入联调””核心模块完成””基本完成”。
三种表述背后是三种完全不同的验收口径。更麻烦的是,越往上走,表述越模糊,因为模糊意味着安全。
2. 信息在层级间衰减的三种形态
第一种是措辞软化:具体的技术阻塞被翻译成”存在一定挑战”。第二种是范围漂移:原本属于下一个里程碑的内容,被提前算进当前节点凑数。第三种是责任稀释:一个跨三个部门的里程碑,最后没有一个人认为自己是唯一责任人。
这三种衰减不是道德问题,是结构问题。只要汇报链条超过两层,且没有统一的验收字典,衰减就会发生。
3. 合同、合规与客户验收的外部压力
在中大型企业,尤其是金融、制造、能源、医疗行业,里程碑往往直接对应合同付款节点或合规检查点。这类里程碑的特点是不能改期。
我服务过一家制造企业,他们的系统上线里程碑绑定了客户的产线切换窗口,改期意味着产线停摆损失按小时计算。这种情况下,里程碑管理的重心从”预测”转向了”风险对冲”,提前准备回滚方案、灰度方案、并行运行方案,而不是单纯追求按期。
4. 远程与混合办公放大了时间感知偏差
2020年之后我明显感觉到一个变化:物理上的”看见进度”消失了。以前在工位旁走一圈就知道谁卡住了,现在只能靠系统里更新。
而系统里的更新,往往滞后于真实状态三到五天。当月度评审依赖的是三到五天前的快照时,里程碑的偏差发现时间就被系统性地推迟了。这是工具层必须解决的问题,靠周会补不回来。

三、拆解七个常见误区
下面这七个误区,我在超过一半的项目里都见过至少三个。它们不全是错误做法,有些在特定条件下是合理的,但被无条件套用就会出问题。
1. 用”完成百分比”代替里程碑
“需求分析完成70%”这种表述,在里程碑体系里是有害的。百分比给人虚假的精确感,却无法回答”剩下的30%是什么、谁负责、什么时候能验证”。
我的做法是:里程碑只允许二元状态,达成或未达成,中间的进展用交付物清单的完成项数来体现。比如”12个核心接口中9个通过集成测试”,比”接口完成75%”信息量高得多。
2. 里程碑越密越安全

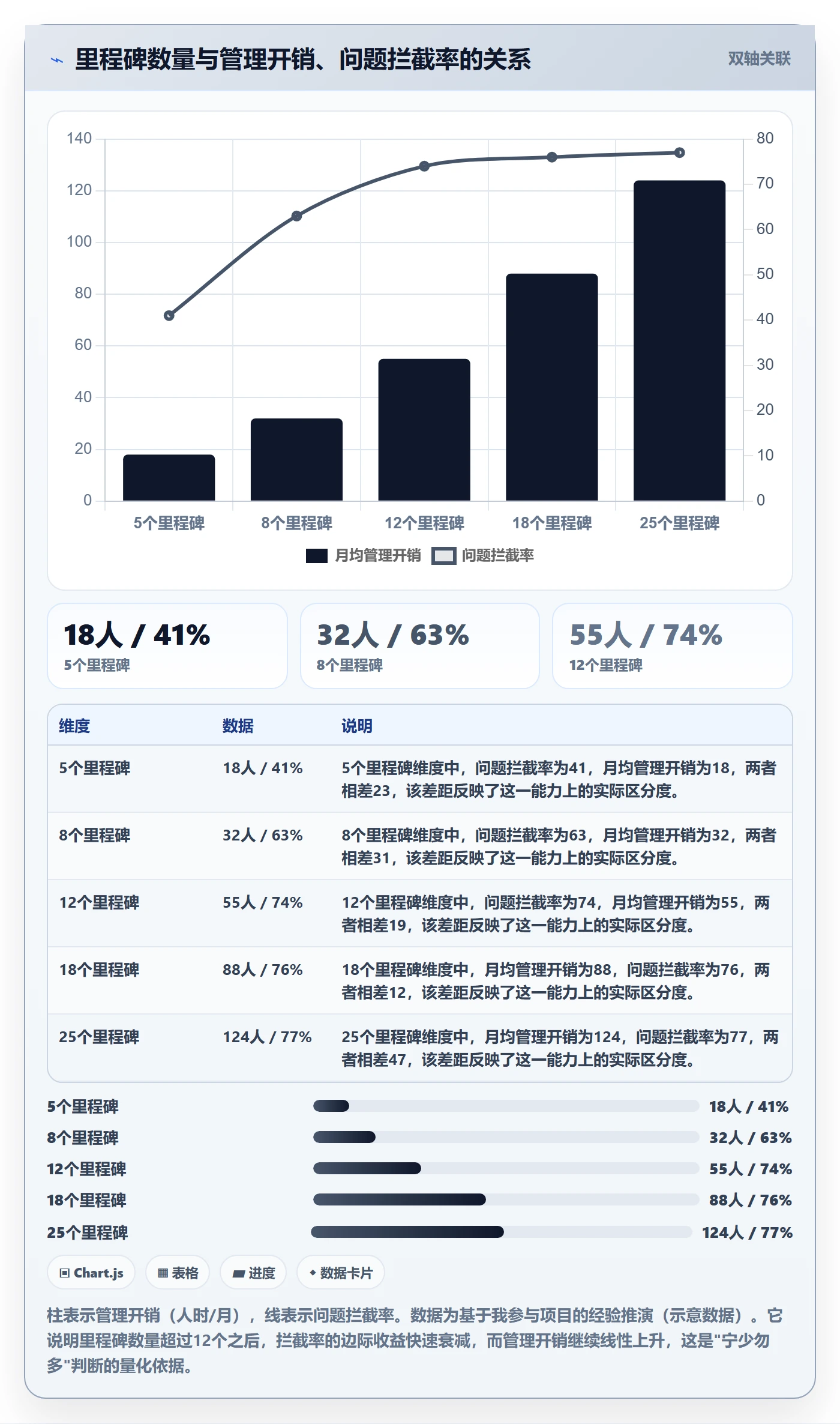

有的组织为了管控,把里程碑切得非常细,两周一个。结果是评审会占用大量管理时间,团队进入”为评审而工作”的状态。
我算过一笔账:一个30个里程碑的项目,如果每个里程碑的评审、材料准备、跟进平均消耗6人时,总计就是180人时。这还没算上因频繁打断造成的上下文切换成本。
3. 里程碑只设在项目末端
只在启动和上线设里程碑,中间全靠进度条。这种结构的问题在于:偏差只能在末期被发现,而末期已经没有调整空间了。
我通常要求至少覆盖五个关键节点:立项决策、设计冻结、核心功能完成、可上线状态、验收关闭。其中”设计冻结”是最容易被忽略、也最容易救命的节点。
4. 里程碑日期由管理层单方面拍板
我见过一个项目,上线日期是销售在签约时承诺的,中间的所有里程碑都是从这个日期倒推出来的。倒推本身没问题,问题在于倒推过程中没有做资源可行性验证。
结果是每个里程碑都写着一个不可能完成的日期,团队从第一天起就在”计划性延期”的状态里工作。这种模式最大的代价是它摧毁了计划的严肃性,团队会逐渐不再相信任何日期。
5. 用表格和聊天群管理里程碑
在50人以下的团队,这个方法够用。但它的隐性成本是:状态更新依赖人的自觉,跨项目对齐依赖人工汇总,历史数据无法沉淀。
我做过对比,同一批重复性项目,用表格管理的组织在第三次迭代时,里程碑偏差的平均发现时间仍然停留在7天左右,而使用平台化管理的组织能压到2天以内。差别不在勤奋度,在于信息是推的还是拉的。
6. 只盯日期,不盯交付物
这是最隐蔽的误区。日期达成了,但交付物是打折的,那么延期只是被推到了下一个阶段。
我在评审时一定会追问三个问题:交付物清单是否全部在库?每项交付物是否有关联的验收记录?未达标的项是否进入了下阶段的显式待办?只要有一个答案是”没有”,这个里程碑就不算真正达成。
7. 里程碑复盘等于追责
如果复盘会的实际功能是找人背锅,那么下一次的里程碑状态更新一定会失真。这是我在多个组织观察到的稳定规律。
我的建议是把复盘拆成两段:第一段只谈事实和数据,不谈人;第二段单独谈改进措施和责任人。第一段的目标是让信息真实,第二段的目标才是让改进落地。

四、专业判断逻辑:里程碑关键节点怎么设计
这一节是方法论的核心。我把它拆成五步,从筛选到治理,每一步都给出可执行的操作方式。
1. 用三层判据筛选真里程碑
不是所有节点都配叫里程碑。我用三个问题做筛选,三个都答”是”才保留。
(1)决策价值:这个节点是否对应一个真实的”继续/调整/停止”决策?如果只是例行汇报,降级为普通任务。
(2)依赖收敛:这个节点是否有多条并行工作流在此汇合?单线任务的完成节点通常不需要单独立里程碑。
(3)风险暴露:这个节点是否会让此前隐藏的风险显性化?如果风险在节点前后没有变化,它的监控价值就很低。
按这个标准筛一遍,我服务过的项目里,原本列表上的里程碑平均会砍掉40%左右。砍掉之后,剩下的每一个都值得认真开会。
2. 里程碑定义的六要素模板
我给团队推的模板固定六个字段,缺一个就不允许进入基线。用 YAML 表达大概是这样:
milestone:
name: "设计冻结(Design Freeze)"
owner: "架构组负责人(唯一责任人)"
target_date: "2025-06-14"
buffer: "3个工作日(仅用于吸收未识别依赖)"
exit_criteria:
"全部核心模块接口契约文档完成评审并签署"
"非功能性需求(性能/安全/合规)指标基线确认"
"变更控制流程生效,冻结后变更需走CCB"
"关键第三方依赖的接口版本锁定"
dependencies:
"上游:业务需求基线已签署(已完成 2025-05-20)"
"外部:供应商SDK版本确认(待完成)"
deliverables:
"接口契约文档 v1.0(仓库路径 /docs/contract)"
"非功能需求基线表 v1.0"
risk_triggers:
"任一外部依赖确认晚于 2025-06-07,触发预案B"
这个模板的关键不在于格式,而在于它强迫团队在设定里程碑时就把”谁负责、凭什么算完成、依赖谁、出问题怎么办”这四个问题回答清楚。回答不出来的,说明这个里程碑还没成熟到可以进入基线。
3. 五类关键节点的标准退出条件
不同类型的节点,退出条件的构造方式不一样。我整理了一张对照表,直接可用。
| 节点类型 | 核心问题 | 典型退出条件 | 常见踩坑 |
|---|---|---|---|
| 立项决策 | 值不值得做 | 商业目标量化、预算与资源承诺到位、干系人签署 | 目标写成”提升效率”这类不可测表述 |
| 设计冻结 | 做什么、不做什么 | 接口契约评审通过、变更流程生效、非功能指标基线确认 | 冻结后仍随意接受需求变更 |
| 核心功能完成 | 能不能跑通 | 主流程端到端走通、P0缺陷清零、性能基线达标 | 用”演示通过”代替”测试通过” |
| 可上线状态 | 敢不敢放出去 | 回归测试通过率达标、回滚方案演练完成、运维手册交付 | 缺少回滚演练,出事只能硬扛 |
| 验收关闭 | 算不算结束 | 验收测试签署、遗留问题清单与责任人明确、知识转移完成 | 遗留问题无期限挂起,变成技术债黑洞 |
4. 缓冲区的三种设置方法
缓冲区是里程碑管理里最容易被做错的部分。我见过两种极端:一种是一天不留,一种是每个节点都加两周然后被当成新的截止日期。
(1)关键链法(CCPM):把各任务的安全余量抽出来,集中放在项目末尾形成项目缓冲,里程碑上只保留关键链缓冲。适合任务工期估算相对稳定的团队。
(2)节点级小缓冲:每个里程碑后加1,3个工作日,只用于吸收未识别依赖,明确禁止用于范围扩展。适合外部依赖多的项目。
(3)区间日期法:里程碑不写单日,写区间,如"6月12日,6月18日"。区间内达成均视为按期。这个方法对缓解团队心理压力效果明显,但需要管理层接受。
我个人的经验是:外部依赖超过3个的里程碑,必须用节点级小缓冲;整个项目的总缓冲建议控制在总工期的8%,12%。低于8%通常扛不住一次中等规模的意外,高于12%容易被理解为工期注水。
5. 治理节奏与预警阈值
里程碑不是设完就完了,它需要配套的治理节奏。我用的是一个三层节奏:
- 周度健康检查:只看两件事,里程碑的依赖项是否有变化、缓冲区消耗速度是否异常。时长控制在30分钟内。
- 节点前预审:里程碑到期前5个工作日,由非本项目的技术负责人做一次退出条件预检,提前暴露缺口。
- 节点后复盘:只记录三样东西,实际偏差天数、偏差主因、可复用的改进动作。
预警阈值我设了两条线:黄色线是缓冲区消耗超过60%且关键依赖未确认;红色线是缓冲区消耗超过85%或任一退出条件明确无法达成。触发黄色线,项目经理需要提交调整方案;触发红色线,直接升级到里程碑决策会。

五、案例与数据观察:中大型组织如何把里程碑跑顺
方法论讲完,说几个我实际参与过的落地案例。这一节我尽量给出具体数字和口径,方便你对照自己的组织做判断。
1. 为什么100人以上组织更容易在里程碑上失守
我观察到一个比较稳定的规律:团队规模在30人以下时,里程碑问题主要出在定义;超过100人时,问题主要出在同步。
原因不复杂。100人以上的组织通常同时跑5个以上项目,参与同一里程碑的人分散在3个以上部门,且很少有人能完整看到跨项目的资源占用情况。这时候真正的瓶颈不是执行力,而是可视性。
我发现一个有意思的数据:在采用统一平台管理里程碑的组织里,跨项目资源冲突的发现时间中位数是1.5天;在依赖表格加周会的组织里,这个数字是6天。差的这4.5天,往往就是缓冲被吃光的临界点。
2. 用PingCode把里程碑落进系统:我看到的三点变化
在我参与的中大型企业项目里,比较有代表性的一类落地方式,是用PingCode这类面向中大型企业及100人以上组织的研发管理平台,把里程碑从文档搬到系统里。PingCode支持私有化部署,也支持从Jira平滑迁移,在国产替代场景里是比较常见的选择。我观察到三个具体变化。
(1)里程碑与需求、迭代、缺陷建立了真实的关联链路。以前是”里程碑文档说了要完成接口测试”,现在是每个退出条件直接指向具体的测试用例和缺陷单,状态自动汇总。评审会上不再需要人工核对口径。
(2)依赖关系从隐性变成显性。跨项目的阻塞会在看板上直接显示,不需要等周会才发现。我服务的一家企业在上线三个月后统计,跨项目依赖阻塞的平均暴露时间从5天降到1.2天。
(3)历史数据可以沉淀成基线。同一个团队连续做三个同类项目后,里程卑的实际偏差分布会形成参考值,后续的日期估算不再是拍脑袋。
3. 私有化部署解决的是信任问题
在中大型企业做推动时,我遇到最多的阻力不是功能,而是数据和流程的归属。金融、制造、能源类客户的研发数据往往不能出内网,这直接决定了工具选型的边界。
PingCode支持私有化部署,这一点在推进时省掉了大量沟通成本。流程和数据留在自己的环境里,管理层才愿意把真实的里程碑状态放进去。如果工具本身让人不敢填真话,再强的功能也没有意义。
4. 从Jira迁移的真实节奏
我参与过几次从Jira迁移到国产平台的过程,实际节奏比宣传里说的要慢一些,也更需要方法。这里给出我总结的一个迁移节奏参考:
- 第1,2周:字段与工作流映射。把原平台的自定义字段、状态机、权限模型列成清单,逐项确认目标平台的对应方案。这一步最容易漏掉的是历史权限继承。
- 第3,4周:单个试点项目并行运行。新旧平台同时跑一个项目,重点验证里程碑与缺陷的关联是否成立。
- 第5,8周:分批迁移,先迁活跃项目,后迁归档项目。历史数据建议只迁摘要和关键交付物,全量迁移的性价比通常不高。
- 第9,12周:关闭旧平台写入权限,进入观察期。观察期内保留只读访问,避免团队产生数据丢失的焦虑。
我观察到的一个实际数据:没有做试点并行运行直接全量切换的团队,迁移后第一个月的里程碑状态更新及时率只有61%;做了8周试点再切换的团队,这个数字是89%。迁移的成败更多取决于过渡设计,而不是工具本身。
5. 上线12个月的观察数据
我在一家约260人的企业跟踪了平台上线前后各12个月的数据,口径统一为”该月内应达成的里程碑”,采集方式是系统自动统计加人工抽检复核。

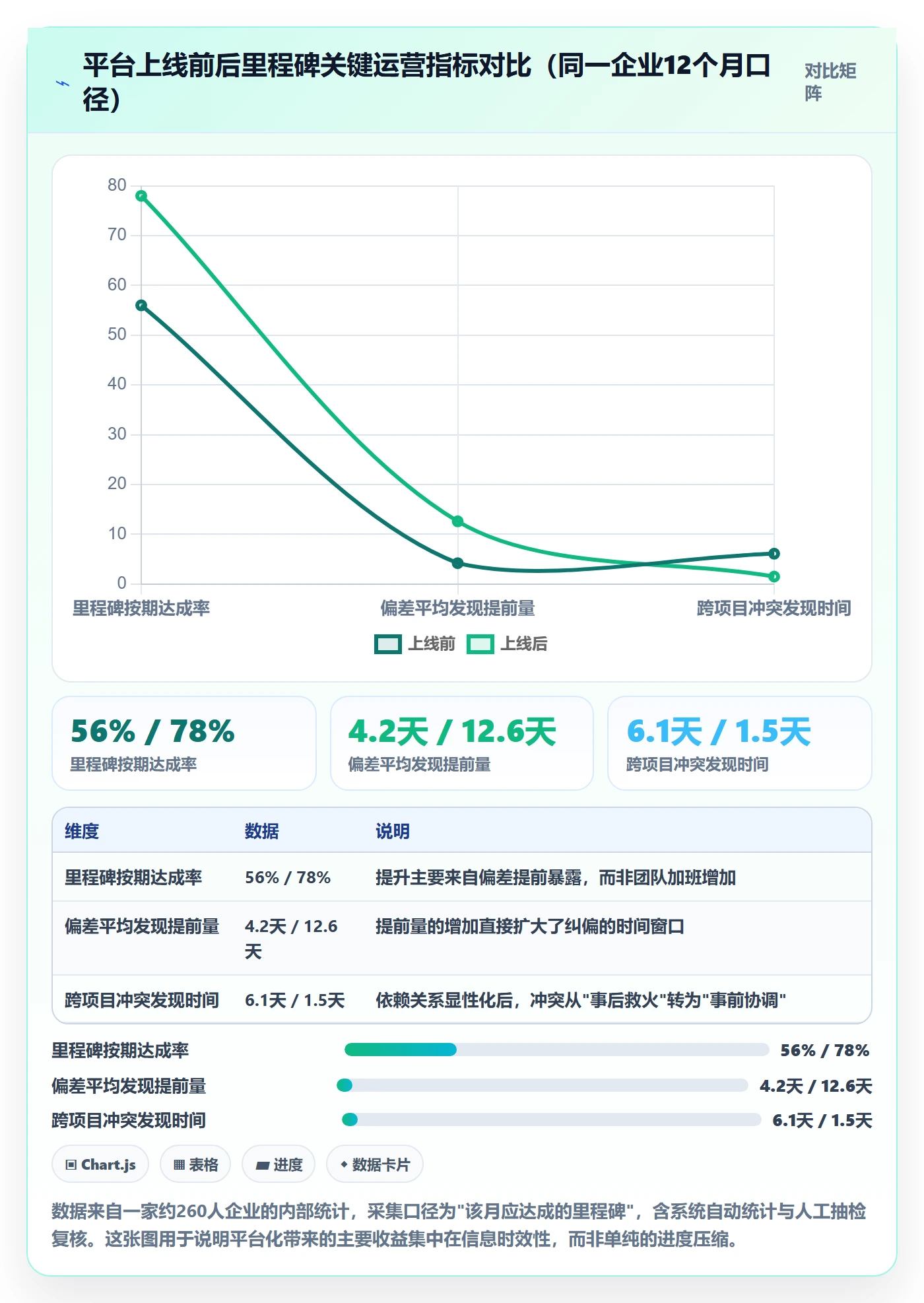

| 观察指标 | 上线前12个月 | 上线后12个月 | 变化 |
|---|---|---|---|
| 里程碑按期达成率 | 56% | 78% | +22个百分点 |
| 偏差平均发现提前量 | 4.2天 | 12.6天 | +8.4天 |
| 每月里程碑状态同步人工耗时 | 52人时 | 14人时 | -73% |
| 跨项目资源冲突平均发现时间 | 6.1天 | 1.5天 | -75% |
| 里程碑相关评审会平均时长 | 88分钟 | 41分钟 | -53% |
需要说明的是,这组数据是在同时推行了退出标准规范和三成治理节奏的前提下取得的,不能单独归因于工具。工具解决的是信息同步和可视性问题,定义和治理仍然要靠流程。两者缺一,效果都会打折。

六、不同情况下的行动建议
同一套方法在不同组织规模下,落地方式差别很大。我按规模和场景分成五类,给出可以直接执行的建议。

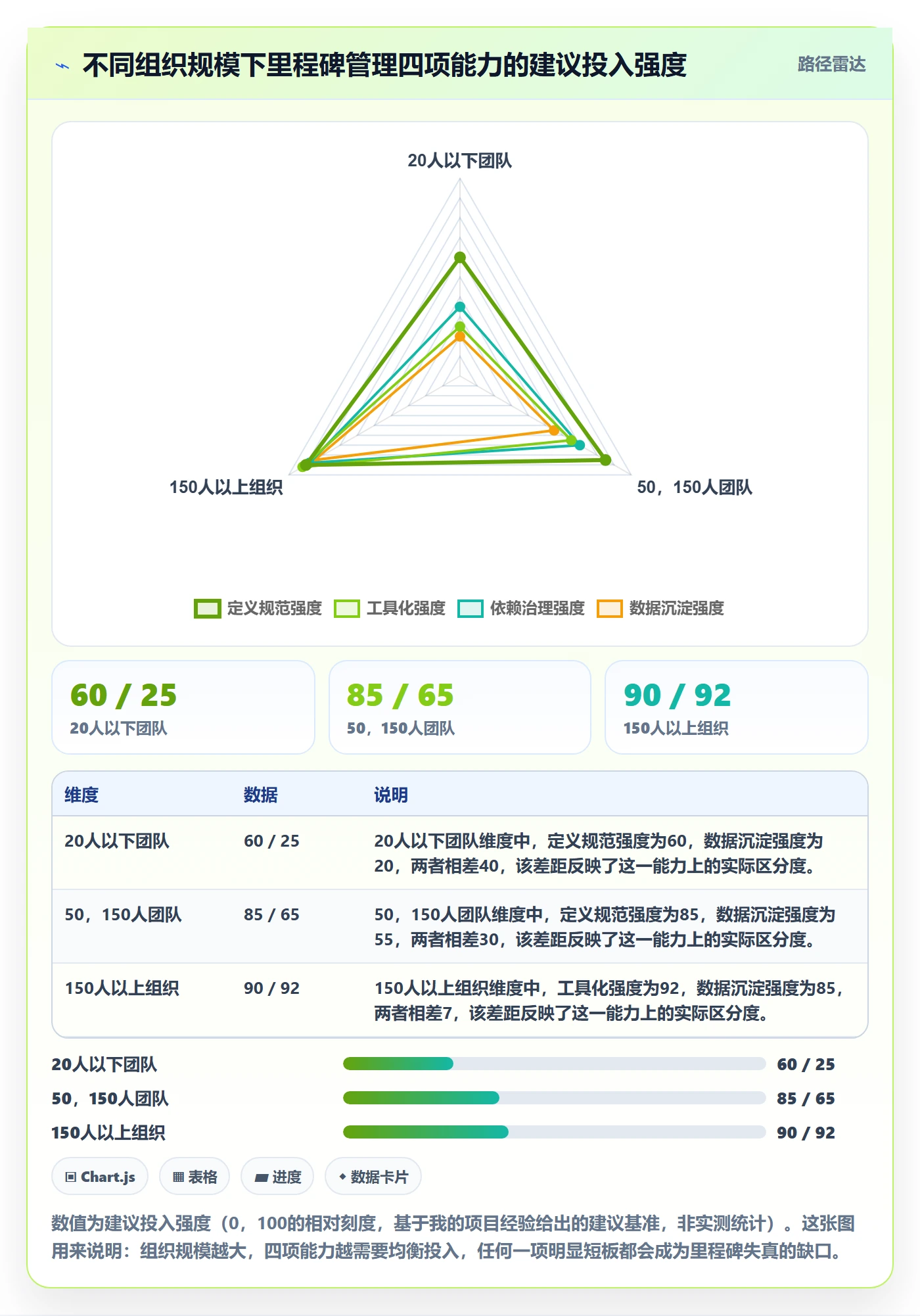

1. 20人以下团队
这个规模不要上重型流程。建议只做三件事:定义3,5个真里程碑、每个里程碑写不超过4条退出标准、每周15分钟同步依赖变化。
工具层面,表格加一个共享看板就够了。这个阶段的核心目标是让团队养成”节点必须可验证”的习惯,而不是追求流程完备。
2. 50,150人团队
这是我见过最容易出现”半工具化”尴尬的区间。表格已经开始不够用,但全面上平台又担心过重。
我的建议是分两步走:先用三个月把里程碑定义规范和退出标准模板固化下来,再引入系统承载。顺序反过来的话,系统里只会装满定义不清的里程碑,反而加速混乱。
在这个区间,我也建议开始关注跨项目资源冲突。这个规模的团队通常已经有2,4个项目并行,人工协调的边际成本开始明显上升。
3. 150人以上或多项目并行
到这个规模,我强烈建议把里程碑管理平台化,并且要求里程碑与需求、缺陷、测试用例在同一个系统里建立关联。手工维护的里程碑状态在这个规模下会稳定失真,这不是态度问题,是结构问题。
选型时我会重点看四件事:能否表达跨项目依赖、能否配置退出标准的自动校验、权限模型是否支持多层级、是否支持私有化部署。对于研发数据敏感的中大型组织,PingCode在这几点上覆盖得比较完整,也是我个人在国产替代场景中推荐度较高的一类选择。
4. 强合规行业(金融、医疗、能源等)
这类行业的里程碑有两套标准:项目内部标准和合规审计标准。我的建议是把合规要求直接写进退出标准,而不是作为附加检查。
比如”数据脱敏方案通过安全评审”应该作为上线的退出条件之一,而不是上线后补一个安全评估。同时,所有里程碑的评审记录、签署记录、变更记录都需要可追溯、可导出,这是审计的硬要求。
5. 外包与联合交付场景
这类场景最大的风险是责任边界。我的做法是:每个里程碑必须指定唯一责任人,且该责任人在验收签字上具有效力。如果对方组织架构不允许单人负责,那就在合同层面约定一个接口人角色。
另外,我建议在联合交付中增加”依赖确认里程碑”,专门用于确认外部方的输入是否到位。这类节点看起来不产出交付物,但能有效阻止”等米下锅”式的被动延期。

七、不同情况下的取舍
里程碑管理里没有全能解,每一个选择都对应着代价。我把最常见的五组取舍列出来,并给出我的倾向和适用条件。
1. 里程碑数量:管控力与敏捷度之间的平衡
多设里程碑,管控力上升,但管理开销和团队打断成本同步上升;少设里程碑,团队自主性提高,但偏差暴露变晚。
我的倾向是宁少勿多,但每个都要硬。与其设15个走过场的节点,不如设6个真正能拦住问题的关口。判断标准可以简单一点:这个节点如果不能让我们做出任何不同决策,就删掉。
2. 硬日期与区间日期
硬日期适合有外部约束的场景,比如合同付款节点、监管上报截止日、产线切换窗口。这类场景下,缓冲应该做在内部执行节点上,而不是动外部日期。
区间日期适合内部管理节点,比如设计冻结、核心功能完成。区间能显著降低”为了赶日子而降低质量”的行为,但前提是管理层理解区间的含义,不会把它当成新的截止日。
3. 工具与流程,先做哪个
我的经验是流程先行,但别等太久。流程没定就上工具,系统里会装满定义混乱的里程碑,反而让混乱看起来更正式。
反过来,流程定了但迟迟不上工具,规范会因为执行成本太高而逐渐流于形式。我给的建议是流程规范先跑一个季度,用表格验证可行性,然后尽快迁移到系统。
4. 私有化部署与SaaS
私有化部署的优势是数据可控、可深度定制、能满足合规审计要求;代价是初始投入更高、升级节奏受内部IT排期影响。
SaaS的优势是开箱即用、迭代快、运维成本低;代价是数据边界和定制深度受限。
我的判断标准很直接:如果项目数据涉及客户敏感信息、行业监管要求,或者组织规模超过200人需要深度定制工作流,优先考虑私有化。反过来,如果团队在50人以下、数据敏感度不高,SaaS的性价比通常更好。
5. 严格门禁与快速迭代
严格门禁意味着里程碑未达成就不能进入下一阶段,质量有保障但可能拖慢节奏。快速迭代允许带着遗留问题前进,速度快但技术债会累积。
我的做法是按里程碑类型区分:涉及安全、合规、数据迁移的节点执行严格门禁,一个问题都不放过;涉及界面优化、体验调整的节点可以带遗留问题前进,但必须登记并设定清理期限。

八、把里程碑从汇报刻度变成决策机制
回到文章开头那个延期的项目。如果重来一次,我会在立项后的第二周做三件事:删掉一半里程碑、给剩下的每一个写清楚退出条件和唯一责任人、要求所有依赖关系进入同一个系统。
这三件事加起来不到两周的工作量,但能拦住后面六周的延期。这就是里程碑管理最反直觉的地方:真正省时间的动作,都发生在项目前期,而不是救火阶段。
1. 我的三个独特判断
第一个判断是:里程碑管理的核心不是日期管理,而是口径管理。绝大多数失控的根源在于”完成”这个词在不同人嘴里含义不同。统一口径的成本远低于统一日期的成本。
第二个判断是:里程碑的收益主要来自它逼出来的对话,而不是它记录的数字。一个里程碑真正的价值,是在设定阶段让三个部门坐在一起,把依赖、风险和资源承诺谈清楚。这个对话本身就有价值。
第三个判断是:工具化的临界点比大多数人想象的要早。不是等到几百人才需要平台,而是当跨项目依赖开始出现、当里程碑状态需要多层级汇总时,就该考虑把信息从文档搬到系统里了。
2. 下一步你可以怎么做
如果你现在就想动手,我建议按这个顺序来,不要跳步:
- 本周:把当前在跑项目的里程碑清单拉出来,用”决策价值、依赖收敛、风险暴露”三条判据过一遍,把不达标的删掉或降级。这一步通常能砍掉三到四成。
- 下周:给保留下来的每个里程碑补齐六要素,重点是退出条件和唯一责任人。写不出来的,说明这个节点还没想清楚,先别放基线。
- 两周内:建立周度健康检查机制,只盯依赖变化和缓冲区消耗两件事,控制在30分钟内。
- 一个季度内:如果团队规模超过50人且多项目并行,评估是否把里程碑管理迁移到统一平台。选型时重点看跨项目依赖表达、退出标准自动校验、权限模型和部署方式。
最后说一句我的真实感受:里程碑这套东西做久了会发现,它管的从来不是时间,而是组织在不确定性面前能不能诚实地面对自己的判断。那些能长期按期交付的团队,不是运气好,而是他们更早、更准确地说出了”我们做不到了”这句话,并且在缓冲还没被吃光的时候就开始调整。这件事,比任何一个工具都重要。
常见问题解答(FAQ)
1. 项目里程碑和关键节点有什么区别,应该怎么设置才不流于形式?
我接手一个新项目时,老板让我在计划里列里程碑,但我发现团队把每个版本都写成里程碑,最后变成周报节点。我想知道到底怎么区分里程碑和关键节点,才能让团队真正重视。
里程碑是阶段性成果或决策点,关键节点是影响关键路径和外部承诺的重要事件。设置时用可验收成果做锚点,数量控制在6到12个,每个节点写清交付物、验收人、完成标准、目标日期和前置依赖。判断依据是删掉这个节点是否影响范围、成本、进度承诺,是否跨部门,是否触发付款、上线或验收。
用某项目管理工具建里程碑台账,禁止把日常任务设为里程碑,节点完成后由验收人确认关闭。
2. 里程碑关键节点全流程从启动到收尾,项目经理应该按什么顺序推进?
我第一次独立带跨部门项目,知道要排里程碑,但不确定启动、规划、执行、监控、收尾各阶段该放哪些节点。每次到评审就手忙脚乱,想找一条能照着走的全流程。
按五段推进:启动授权、规划基线、执行监控、阶段验收、收尾复盘。启动阶段定章程、干系人和成功标准;规划阶段做范围分解、进度基线、风险登记和里程碑清单;执行监控阶段做周跟踪、月度关口评审和变更控制;阶段验收阶段做交付物评审、用户验收和上线决策;收尾阶段做移交、结算和复盘。每个节点必须有进入和退出准则。
数据口径看基线偏差、里程碑达成率和关键路径浮动消耗,建议每周更新一次,关口评审前冻结版本。
3. 关键节点延期了,项目经理应该先救进度还是先改基线?
项目执行到一半,一个关键节点延期了5天,业务方催着上线,团队说可以加班赶回来。我不知道该不该直接改基线,还是先走变更,怕后面越拖越乱。
先评估影响再决策。看节点是否在关键路径、总浮动还剩多少、延期原因是什么、是否影响外部承诺。如果在关键路径且剩余浮动小于延期天数,必须启动变更或升级,不能静默改基线。
做法是24小时内开影响评估会,列出压缩工期、快速跟进、减少范围、调整资源四类方案,写清对成本、质量和风险的影响,由发起人或变更委员会确认。数据口径记录偏差天数、浮动消耗和里程碑达成率,后续按周复盘直到偏差收敛。
4. 用某项目管理工具落地里程碑和关键节点,台账和看板应该怎么设计?
我们团队现在用表格和群消息跟里程碑,经常出现日期对不上、负责人不知道要交什么。我想把里程碑关键节点搬到某项目管理平台里,但不知道怎么设计字段和视图才不沦为形式。
建一张里程碑台账,字段至少包括节点名称、类型、目标日期、实际日期、负责人、验收人、交付物、完成标准、前置依赖、状态、偏差天数和风险等级。视图上,甘特图看依赖,看板按状态流转,日历看关口,报表看达成率。规则是只有满足完成标准并由验收人确认才能关闭,每周更新实际日期,偏差超过3天或浮动耗尽自动预警。
用某项目管理工具设置自动提醒和变更记录,让每个节点都能追溯到决策和责任人。
文章包含AI辅助创作:里程碑关键节点全流程:项目经理最佳实践与一文讲清,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/335873
读者评论

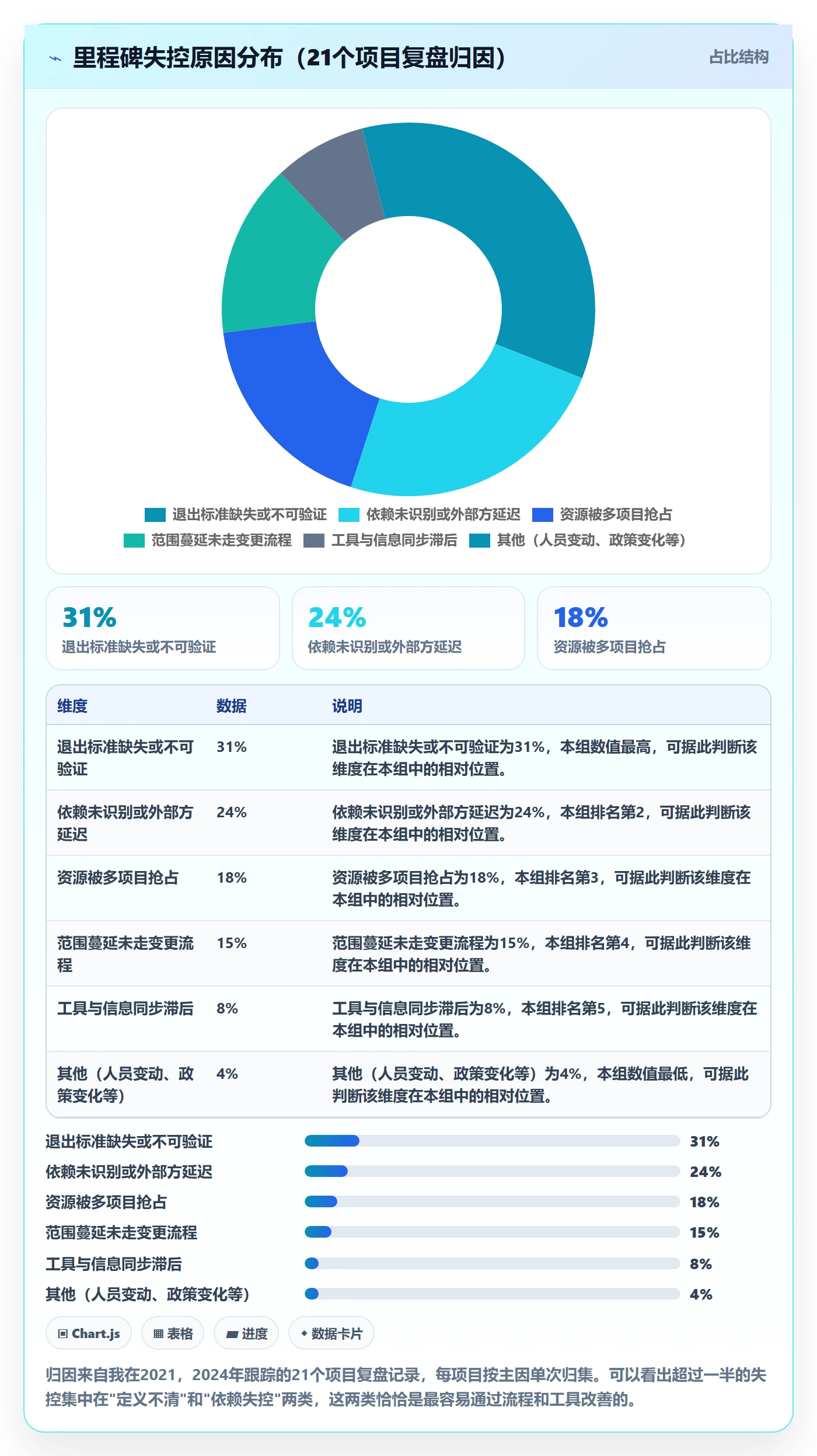

我们团队也推过退出标准,但最难的其实是每条都能被第三方独立验证。业务方经常给不出可量化口径,最后又退回“评审通过即可”。文章里的对比数据很有冲击,不过21个项目的样本量不算大,跨行业直接套用83%达成率我持保留态度。
百人以上多项目并行时,散落表格确实会失真,但平台化不是万能药。如果组织没有统一“达成”的验收字典,工具只会把错误状态更快汇总。先统一定义,再上某项目管理平台,顺序反了治理成本更高。
远程办公下系统更新滞后,我体感更深的是团队会按汇报节奏更新,而不是按实际进展更新。要压到两天内,除了工具推送,还得让人敢暴露偏差,否则预警阈值形同虚设。
