我复盘过自己带过的 14 个中大型交付项目,有一个数字至今让我不太舒服:里程碑的”按期完成率”平均是 78%,但里程碑的”目标达成率”只有 51%。也就是说,超过四分之一的里程碑,我们按时开了评审会、按时发了通报、按时在系统里点了”完成”,可三个月后回头看,那个节点本该锁定的东西根本没有锁住。
后来我把这 14 个项目的里程碑记录全部拆开重排,发现失守的里程碑有一个共同特征:它们被定义成了”某个日期要交付某样东西”,而不是”某个日期要做出一个决定”。这份指南是那次复盘的完整产物,我会讲清楚里程碑到底该怎么定、怎么拆、怎么评审、怎么复盘,以及在不同团队规模和组织成熟度下应该做哪些取舍。
一、核心结论:里程碑管理的本质是”决策点管理”
如果我只能给项目经理留一句话,那就是这句:里程碑不是项目进度的打卡点,而是项目在不确定环境下的一次”重新决策”。打卡点只回答”时间到了没有”,决策点要回答”基于现在掌握的信息,我们还要不要按原计划走下去”。
这个定义上的差异,会直接改变你在里程碑前后的全部动作。当成打卡点时,你的工作是催进度、补文档、凑汇报材料;当成决策点时,你的工作是准备决策输入、组织关键干系人对齐、明确下一步的资源与范围调整。
1. 三条我验证过的核心结论
第一条结论:里程碑的价值不在于它是否准时,而在于它是否改变了后续的项目行为。一个准时到达、但没有任何决策产出、没有任何计划调整的里程碑,本质上是一次无效会议。我在复盘时用了一个很笨但很有效的判断方法,如果一个里程碑结束后,项目计划、资源分配、风险清单这三个文件里任何一个都没有变化,那这个里程碑大概率是空转的。
第二条结论:里程碑的颗粒度应该由”决策频率”决定,而不是由”时间长度”决定。很多团队习惯按月设里程碑,结果是月初没事干、月末疯狂补。我后来改成按”关键不确定性释放的节奏”来设,通常一个 6 个月的交付项目只会设 4 到 5 个真正的里程碑,而不是 6 个整齐的月度节点。

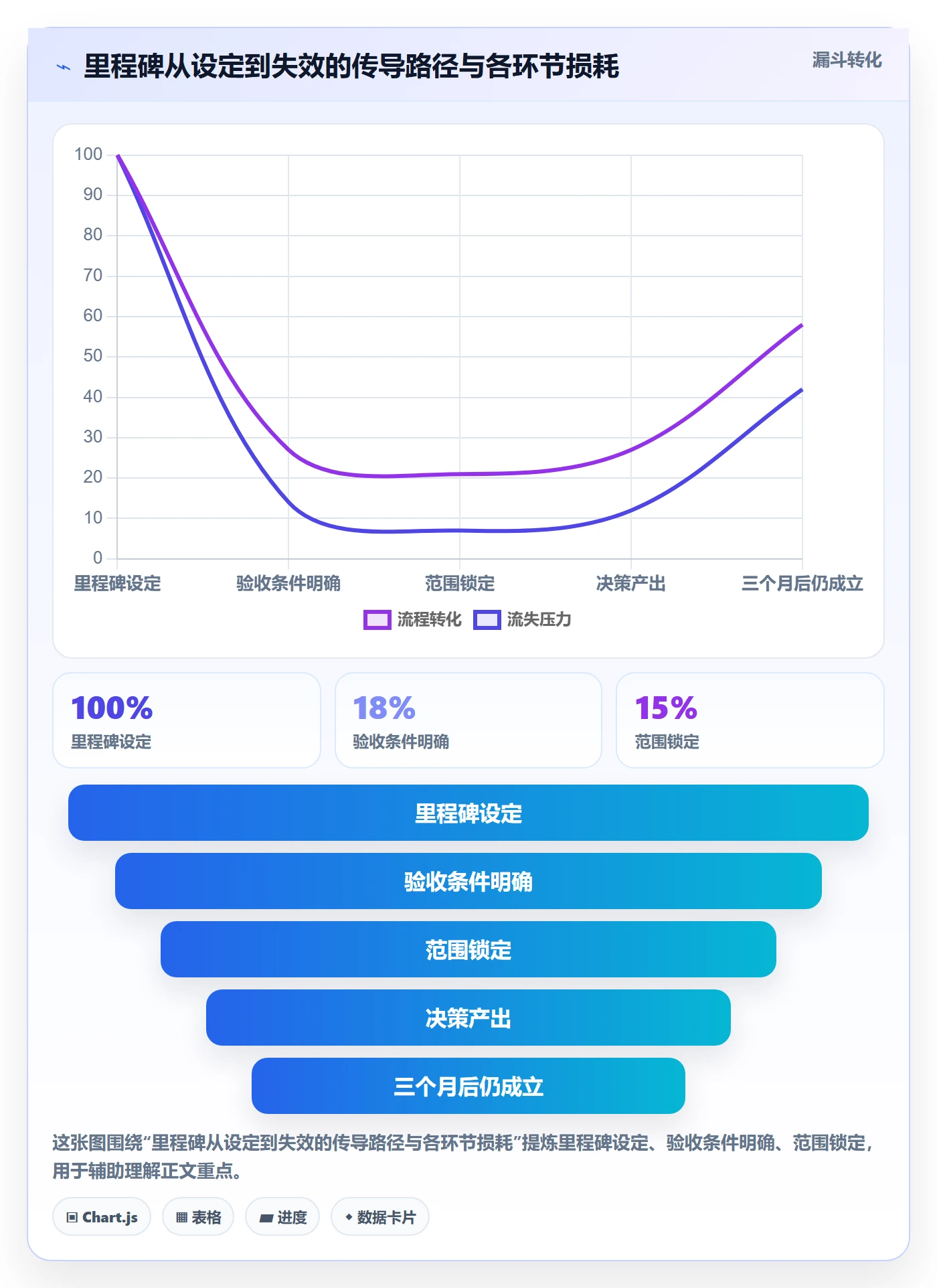

第三条结论:里程碑的失守几乎从来不是最后一周造成的,而是在它之前两到三个里程碑就已经注定了。这意味着里程碑管理的重点不在”救火”,而在”提前一个节点发现偏差”。我在这 14 个项目里做过一次归因,把每个失败里程碑的根因往前追溯,平均要追到 2.4 个里程碑之前才能找到真正的问题源头。

二、为什么里程碑总是失守:我亲历的三个真实场景
抽象的道理讲完,我讲三个具体场景。它们分别来自一家做企业级 SaaS 的公司、一家制造企业的数字化部门,以及一家做金融行业私有化交付的技术团队。这三个场景的共同点是:里程碑都”按时完成了”,但都在三个月内出了问题。
1. 场景一:需求评审里程碑,评审的是文档不是共识
那个项目叫”客户主数据治理一期”,需求评审里程碑原本定在第 6 周。评审会开了三个小时,参会 11 个人,需求文档 87 页,会上提出的问题有 23 个,全部记录在会议纪要里,里程碑标记为”已完成”。
问题出在第 14 周。开发做到一半,业务方的一位关键干系人说:”当时会上我提的那个客户合并规则,你们好像没改。”我翻回纪要,确实有这条,也标注了”待确认”,但没有人负责关闭它。里程碑的验收条件写的是”需求文档完成评审并签批”,而不是”23 个待确认问题全部关闭并达成一致”。
这个里程碑的失败不是因为流程缺失,而是因为验收条件写得太容易满足。文档签批是一个动作,共识达成是一个状态,两者之间的差距,就是这个项目后来返工 3 周的成本。
2. 场景二:产品上线里程碑,上线的范围被悄悄缩小了
第二个场景更隐蔽。上线里程碑的验收条件写的是”核心功能可用,可支撑首批用户使用”。听起来很合理,但”核心功能”从来没有被明确定义过。到了上线前一周,团队把 12 个功能模块里最难的两个挂上了”二期”标签,剩下的 10 个功能顺利上线,里程碑按时完成。
三个月后,客户投诉集中在那两个被推迟的模块上,因为它们是客户最初采购这套系统的核心理由。这里的教训是:里程碑范围的可裁剪性,必须在上一个里程碑就被锁死。如果允许在执行过程中重新定义”完成”,那么里程碑就退化成了一个可以随时自我实现的预言。
3. 场景三:集成测试里程碑,环境问题被当成了技术问题
第三个场景来自一家金融行业的技术团队,做的是本地化部署交付。集成测试里程碑原定第 18 周,实际第 24 周才通过。归因报告写的是”接口联调复杂度超预期”,但我在复盘时发现,真正的原因是从第 8 周开始,测试环境就一直处于被另一个项目占用的状态,团队排了 6 周才拿到环境。
这个案例让我意识到一件事:里程碑的延期归因如果不做系统性分类,团队会永远把管理问题当成技术问题。后来我强制要求所有里程碑复盘必须把延期原因归到四类里:需求变更、资源冲突、外部依赖、技术不确定性。分类之后,管理层的干预动作才变得有针对性。

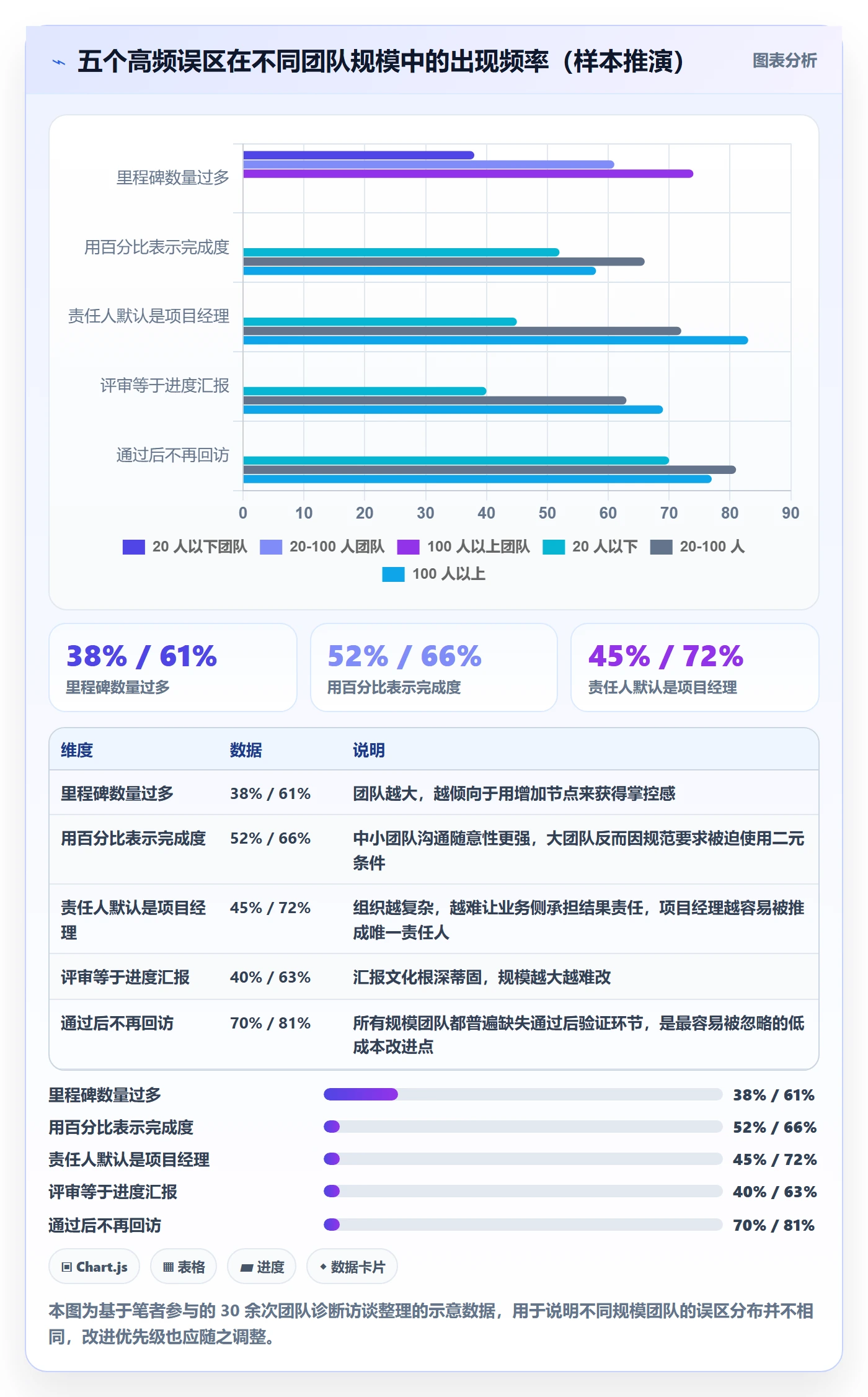

三、五个高频误区:你可能每天都在犯
这一节我拆解五个误区。它们不是理论上的错误,而是我在真实项目里反复看到、并且自己也犯过的操作习惯。
1. 误区一:把里程碑当进度条,设得越多越安心
我见过一个 9 个月的项目设了 18 个里程碑,平均每两周一个。项目经理的理由是”细一点好跟踪”。但结果是:团队每两周要花半天准备汇报材料,评审会变成流水线,关键干系人从第三次开始就派代表参加,到第十次连代表都不来了。
里程碑的数量应该和”关键干系人愿意亲自出席的次数”成反比。我一般会问一个问题:这个节点,客户的业务负责人会不会愿意亲自来?如果答案是”不会,派个接口人就行”,那它就不该叫里程碑,它应该叫内部检查点,放在周报里就够了。
2. 误区二:用百分比表示里程碑完成度
“这个里程碑完成了 70%”是一句听起来很专业、实际上毫无信息量的话。它的问题在于:你不知道剩下 30% 是哪些工作,也不知道这 30% 是线性可完成的还是有一个巨大的未知在等着。
我后来强制改成一个更笨但更准的表述:把里程碑拆成 5 到 8 个二元的验收条件,每个条件只有”成立”和”不成立”两种状态。完成度就是成立条件的数量占比。这样汇报时不需要估计,只需要核对。
3. 误区三:里程碑的责任人是项目经理
这是我最想纠正的一条。如果所有里程碑的责任人都是项目经理,那么里程碑就变成了项目经理一个人的考核项,业务方和技术方都只是”配合方”。一旦延期,锅是项目经理的,但决策权不在项目经理手上,这是一个结构性的死结。
我的做法是:每个里程碑必须有一个业务侧或技术侧的”结果责任人”,项目经理的角色是流程责任人和风险预警人。结果责任人对验收条件是否成立签字,项目经理对流程是否走完、风险是否暴露负责。
4. 误区四:里程碑评审等于进度汇报
进度汇报的结构是”我们做了什么”,里程碑评审的结构应该是”我们还需要做什么决策”。这两者的参会人、材料、时长都不一样。
我现在会把里程碑评审压到 90 分钟以内,议程固定三块:验收条件逐条核对(30 分钟)、风险和变更决策(40 分钟)、下一阶段资源确认(20 分钟)。没有”我们做了哪些工作”这一项,因为那部分提前用书面材料发给参会人看了。
5. 误区五:里程碑通过之后就没人再看了
里程碑通过的那一刻,其实是它最危险的时刻。因为从这一刻起,团队会把注意力全部转向下一个节点,而已经通过的这个节点会被默认为”安全”。但我在复盘中发现,很多问题恰恰是在里程碑通过后的两到四周才暴露出来的。
所以我在自己的团队里加了一个动作:里程碑通过后第 14 天做一次轻量回访,只问三个问题,当时的验收条件现在还成立吗、当时承诺的资源到位了吗、当时识别的风险发生了吗。这个动作加起来不到 20 分钟,但帮我提前拦下过至少 4 次重大返工。

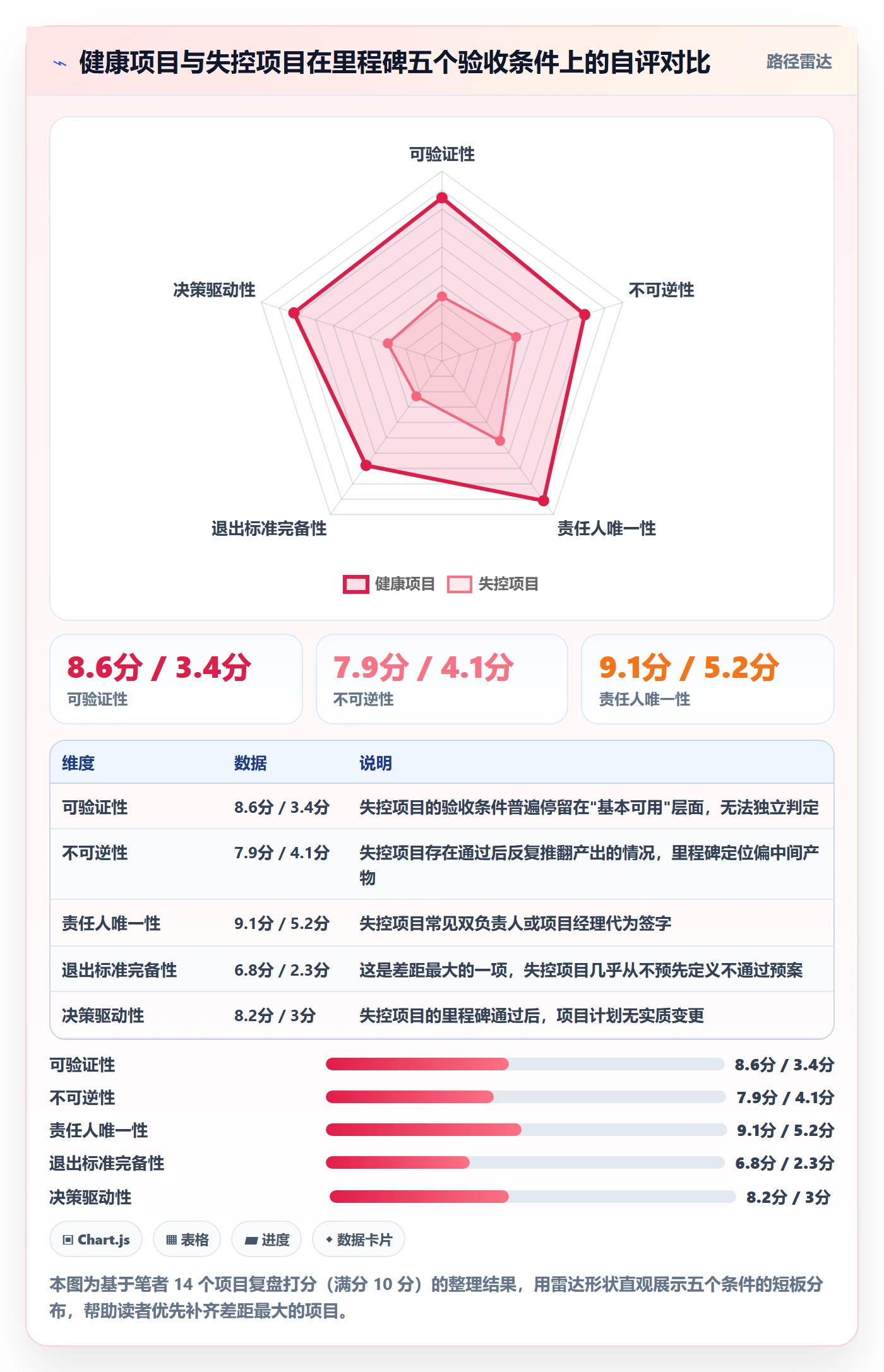

四、专业判断逻辑:一个好里程碑必须满足五个验收条件
讲完误区,我给一套我自己在用的判断标准。一个里程碑要成立,必须同时满足下面五个条件,缺一个我都会打回去重写。
1. 可验证:验收条件必须是二元且可观测的
判断方法很简单:把验收条件念给一个不在项目组的人听,他能不能独立判断这条成立还是不成立。“性能优化完成”不行,”1000 并发下 P95 响应时间小于 800 毫秒”才行。
如果一条验收条件无法被观测,通常有两种处理方式:要么换成一个可观测的替代指标(比如用”接口平均响应时间”替代”用户觉得快”),要么明确写进”假设与风险”清单,承认这一条当前无法验证。
2. 不可逆:里程碑一旦通过,后续不应该推翻它
这条标准经常被忽略。如果一个里程碑通过之后,后面的工作还要不断回来修改它的产出,说明它的定位错了,它可能是一个中间产物,而不是一个里程碑。
我通常会用”三个月测试”来检验:假设今天就通过这个里程碑,三个月后我们会不会因为它而返工?如果会,那它要么验收条件不够严,要么它根本不该是一个里程碑。
3. 有唯一责任人:一个里程碑只能有一个人签字
共同负责等于无人负责,这在里程碑上是绝对成立的。我要求每个里程碑在计划里就写清楚一个名字,这个人不一定是职级最高的,但必须是对结果最有控制力的。
如果实在找不到唯一责任人,那通常意味着这个里程碑跨越了两个独立的权责边界,应该拆成两个。
4. 有明确的退出标准和不通过预案
很多里程碑的隐患在于:团队从来没想过”如果不通过会怎样”。我在设定阶段就要求写好两种预案,延期通过时的范围和资源调整方案,以及不通过时的替代路径。
这条看起来是额外工作,但它能极大降低评审会上的对抗性。因为讨论的焦点从”要不要通过”变成了”走哪条预案”,会议时长通常能压缩三成以上。
5. 能驱动至少一个后续决策
这是五条里最”软”但最重要的一条。在设定里程碑时,我会要求写清楚:这个里程碑通过之后,我们要基于它做出什么决定?比如”决定是否进入全量开发””决定是否追加测试资源””决定是否与客户启动 UAT 排期”。
如果一个里程碑写不出后续决策,那它就不该存在。
(1)一个可直接复用的里程碑定义模板
下面是我自己团队在用的一份里程碑定义模板,写在一个 YAML 文件里,纳入版本管理,和需求文档放在一起。这样每次评审时,验收条件的变化都有迹可查。
milestone:
id: M3
name: "集成测试通过"
target_date: "2025-04-18"
owner: "张工(测试负责人)"
verifiable_criteria:
"全部 62 条接口联调用例通过,失败数为 0"
"1000 并发下 P95 响应时间 < 800ms"
"三方支付回调在断网重连场景下无重复入账"
assumptions:
"测试环境独占,不与其他项目共享"
"三方支付方在 M3 前完成沙箱联调"
decisions_enabled:
"决定是否启动 UAT 排期"
"决定是否需要追加一轮性能调优资源"
fallback:
"若性能不达标:缩范围上线,先保 200 并发"
"若环境冲突:迁移至备用环境,延期不超过 5 个工作日"
review_date: "2025-05-02"
这份模板里,decisions_enabled 和 fallback 这两段是大部分团队不会写的,但它们恰恰是里程碑从”打卡点”变成”决策点”的关键。

五、全流程拆解:从里程碑设定到复盘的五个阶段
接下来是操作层面的完整流程。我把它拆成五个阶段,每个阶段给出具体动作和判断标准。
1. 设定阶段:先定决策,再定日期
大多数人设里程碑的顺序是”先看项目周期,切成几段,每段给个日期”。我的顺序反过来:先列出这个项目在未来 6 个月里必须做出的 5 个关键决策,每个决策对应一个里程碑,日期是最后才填的。
关键决策从哪里来?我一般从三个来源收集:一是商务层面(是否进入下一期采购、是否启动验收流程),二是技术层面(是否锁定架构、是否进入压测),三是组织层面(是否追加人力、是否调整交付范围)。
这个顺序的调整带来的变化很实际。以前定完日期,团队的第一反应是”时间够不够”;现在定完决策,团队的第一反应是”为了做这个决策,我们需要准备什么”。
2. 拆解阶段:把里程碑拆成可核对的证据链
设定完里程碑,下一步是把每个验收条件拆成”证据链”,也就是在评审会上,我们要看到什么东西才能判断这条成立。
以”1000 并发下 P95 响应时间小于 800 毫秒”为例,它的证据链包括:压测脚本、压测环境配置说明、原始压测数据、监控曲线截图、以及压测期间的系统资源占用情况。这份证据清单应该在里程碑设定时就确定,而不是评审前临时准备。
我在一个项目里推行这个做法后,评审会的效率变化很明显:以前评审会一半时间在争论”这个数据可不可信”,现在这个问题在会前就被解决了,因为证据清单是提前约定好的。
3. 执行阶段:做”前置偏差检测”而不是”进度跟踪”
执行阶段最常见的动作是每周更新进度百分比,然后发现”进度落后了”再想办法追。这个模式的问题在于,等你发现落后时,已经失去了调整空间。
我改成关注三个前置指标:未关闭的验收条件数量、关键路径上的阻塞项数量、以及最近 7 天内新增的未决问题数量。这三个指标如果在下个里程碑前 4 周开始恶化,基本可以确定里程碑要出问题,而且还有时间干预。
具体阈值我按项目复杂度做过调整,一个中等复杂度项目的经验值是:距里程碑 4 周时,未关闭验收条件不应超过总数的 40%;距里程碑 2 周时不应超过 15%;距里程碑 1 周时应当为 0,剩下的只应该是形式性核对。
4. 评审阶段:把目标从”通过”改成”对齐”
评审阶段最容易走偏的地方,是把”通过里程碑”当成了目标。一旦通过成为目标,团队就会倾向于在评审前美化数据、缩小范围、推迟问题。
我在评审会上会明确说一句话:今天这个会的目的不是通过,是让我们对现状有一个共同的判断。如果条件没达成,我们讨论的是预案,而不是怎么解释。
为了让这句话不只是口号,我会在评审材料的第一页放”未达成项清单”,而不是放在最后。这个细节的改变,让评审会的对抗性下降了很多,因为问题被主动摆出来了,而不是被参会的业务方挖出来了。
5. 复盘阶段:14 天回访 + 归因四分类

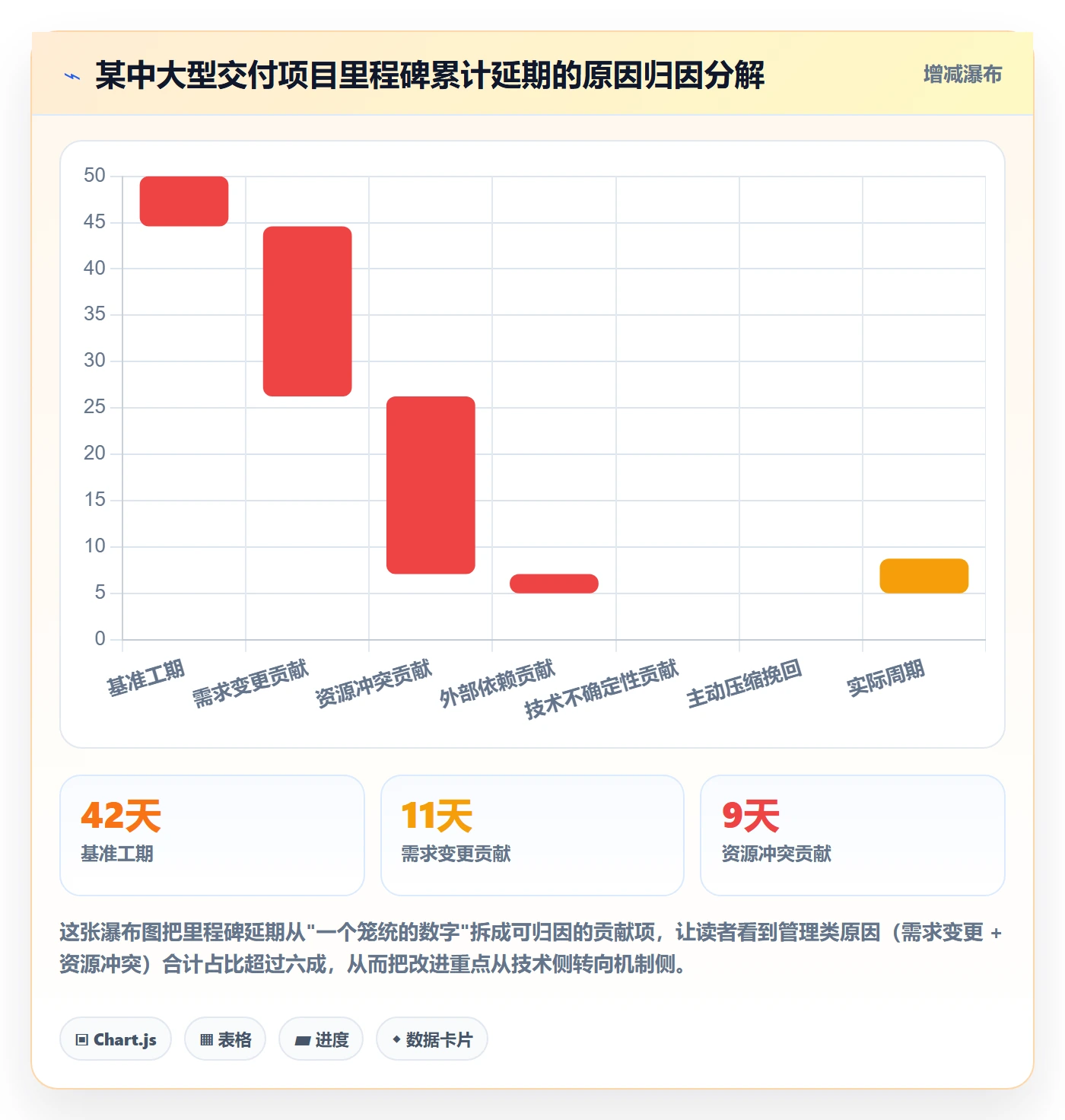

复盘阶段我做两件事。第一件是前面提到的 14 天回访,第二件是延期归因的四分类。
四分类是:需求变更、资源冲突、外部依赖、技术不确定性。归类之后我会算一个比例,如果”资源冲突”占比超过 30%,说明问题不在项目组,而在资源调度机制上;如果”需求变更”超过 40%,说明需求治理有系统性问题。这个比例是给管理层看的,比一份”某某模块因接口复杂导致延期”的报告有用得多。

六、工具与数据观察:把里程碑变成可追踪的决策链
流程讲完,讲工具。这一节是我踩坑最多的地方,也是我观点最强的部分。
1. 我先讲我踩过的工具坑
第一个坑是用 Excel 管里程碑。Excel 的问题是它只记录状态,不记录状态变化的过程。里程碑从”进行中”变成”已完成”,中间发生了什么、谁改的、什么时候改的,全都看不到。我们曾经因为一份被覆盖的 Excel 版本,在客户面前给出了两个不同的完成率数字。
第二个坑是把里程碑塞进任务看板。看板的逻辑是”卡片从左边流到右边”,适合管理连续的工作流,但里程碑不是连续流,它是一个带验收条件的检查点。用看板管里程碑,结果是里程碑被降级成了一张普通卡片,验收条件被塞进描述字段里,没人看。
第三个坑是只看甘特图。甘特图能很好地表达时间关系,但它表达不了”验收条件的达成状态”。一个里程碑在甘特图上显示为绿色,不代表它的五个验收条件都成立了,它可能只是被人为标记成了完成。
2. 我后来是怎么搭的:以 PingCode 为例
我现在给中大型组织做交付体系搭建时,会优先考虑像 PingCode 这类面向中大型企业和 100 人以上组织的项目管理平台。原因不是功能多,而是它能把”里程碑,验收条件,决策,变更记录”这条链放在同一个数据模型里。
具体落地方式是三层结构。第一层是里程碑本身,作为独立对象存在,带日期、负责人、状态。第二层是验收条件,作为里程碑的子项,每条都有独立的成立/不成立状态,而不是一个百分比。第三层是证据附件和变更记录,任何一次条件修改都会留痕。
这个结构带来的最大变化是:里程碑的状态不再由人手动填写,而是由验收条件的成立情况自动推导。当 5 个条件里有 4 个成立、1 个未成立时,里程碑的状态只能是”未通过”,没有任何模糊空间。这一条直接消灭了我们之前最常见的”口头完成、系统完成、实际没完成”的三方不一致。
另外两个在实际交付里很关键的点:一是支持私有化部署,这对金融、制造、政务这类不能把项目数据放在公有云的场景几乎是硬性要求;二是支持从 Jira 平滑迁移,包括历史工单、字段映射和权限体系,对有存量数据的组织来说,迁移成本比功能差异更能决定选型结果。在国产替代的语境下,这两点组合起来基本是没有争议的选择。
不过我也要说明边界:工具解决的是”状态不可信”和”过程不可追溯”,它解决不了”里程碑定义得不对”。如果验收条件本身写得模糊,再好的平台也只是把模糊状态记录得更精确而已。

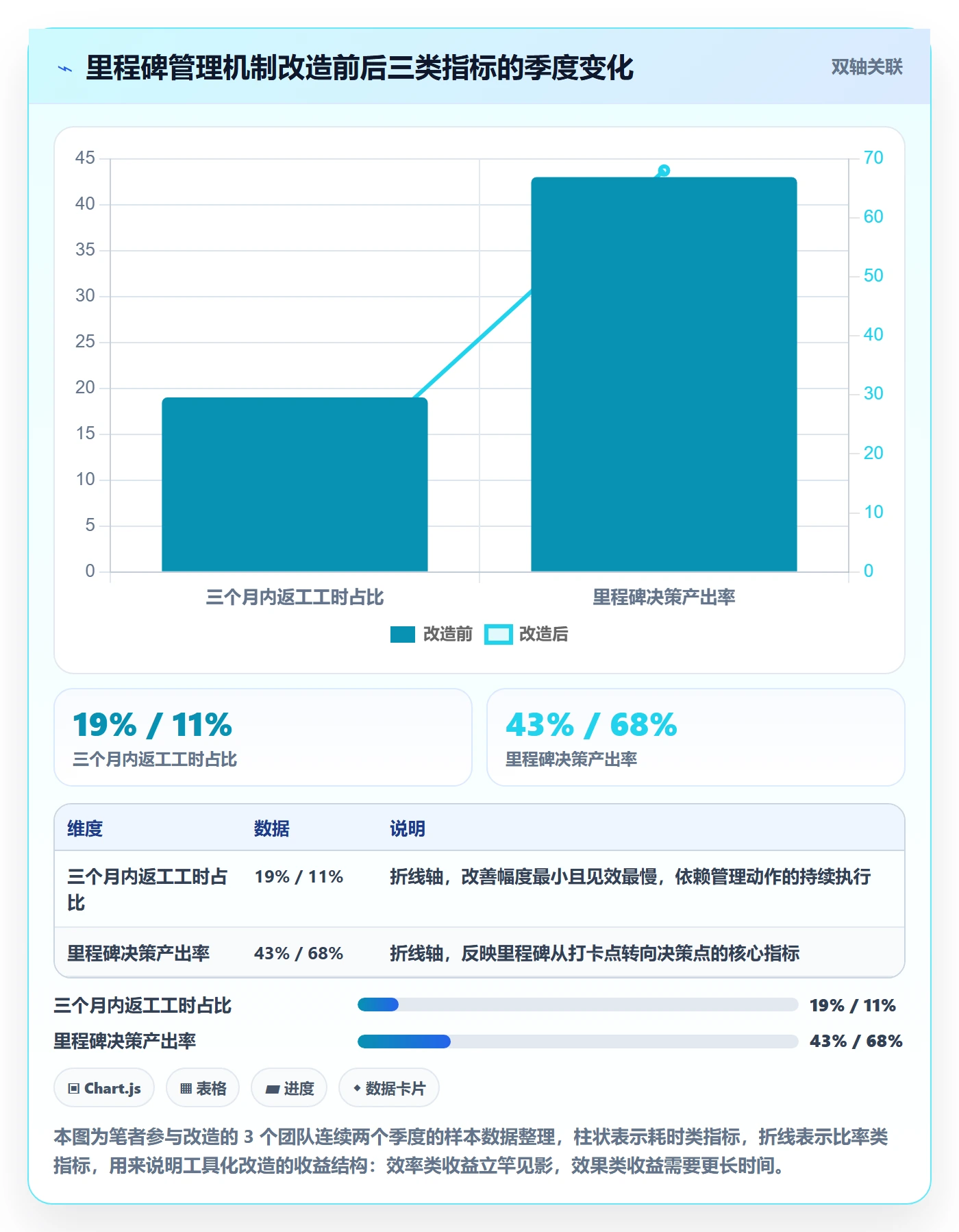

3. 我观察到的三组数据变化
在三个团队做过这套改造后,我记录了改造前后各一个季度的数据。需要说明的是,这些数据来自我参与的团队样本,不是行业统计,只用于说明方向而非绝对水平。
第一组:里程碑评审会的平均时长从 168 分钟降到 84 分钟。主要原因是”这个数据可不可信”的争论消失了,因为证据清单是提前约定并留痕的。
第二组:项目经理花在整理里程碑状态上的时间,从每人每月约 14 小时降到约 4 小时。这部分时间被重新分配到风险前置识别上。
第三组:里程碑通过后三个月内的返工工时占比,从 19% 降到 11%。这个变化最慢,因为它依赖的不是工具,而是”14 天回访”和”归因四分类”这两个管理动作被真正执行下去。

七、不同情况下的行动建议

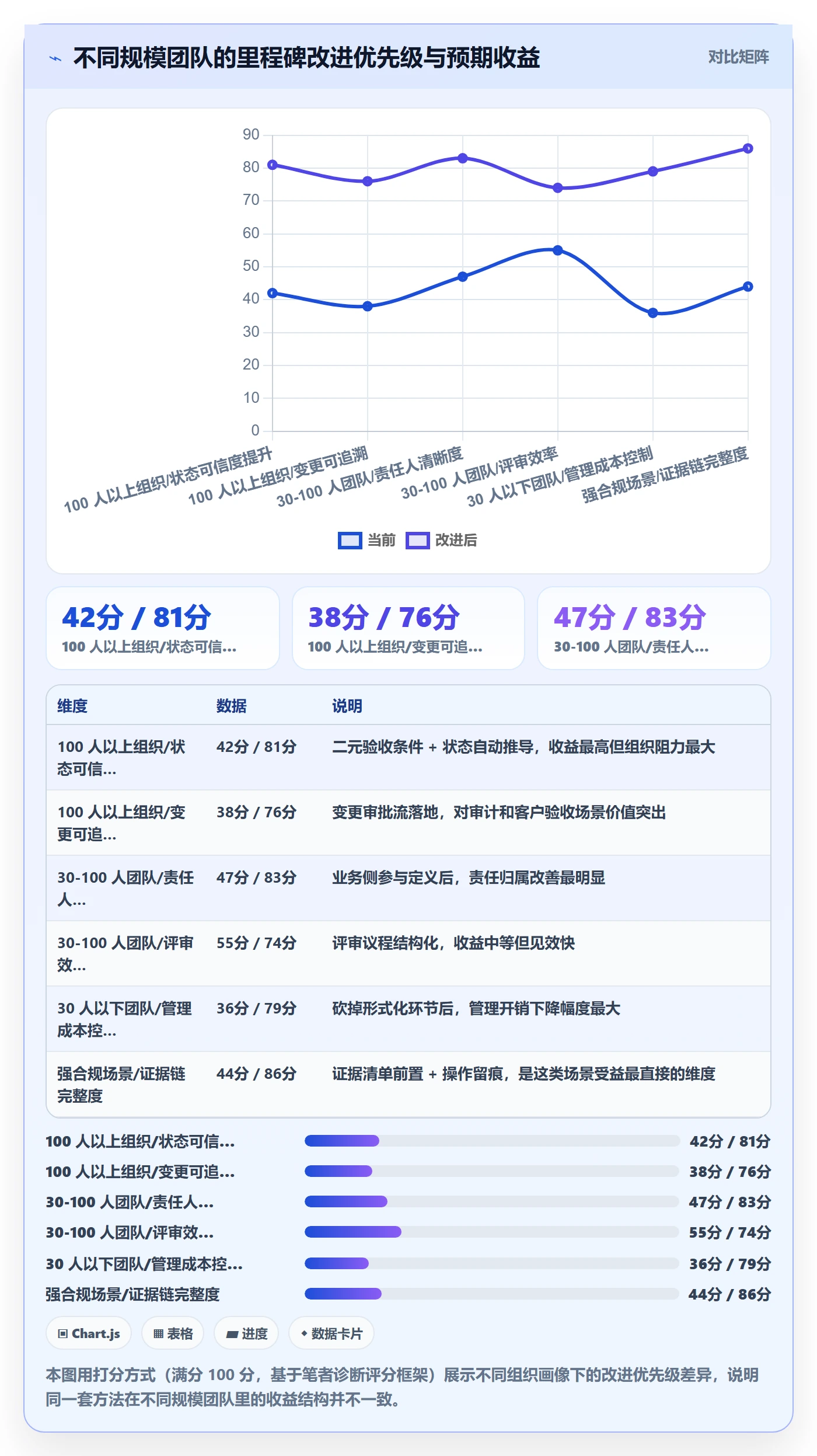

同一套方法,在不同组织里落地方式完全不同。我按团队规模和组织特征分四类给建议。
1. 100 人以上中大型组织:优先解决”状态不可信”
这个规模的组织,最大的问题不是不会定里程碑,而是里程碑状态在传递过程中失真。项目经理报给部门,部门报给 PMO,PMO 报给管理层,每一层都会做一次”善意修饰”。
我的建议是三步走。第一步,把里程碑的验收条件强制二元化,消灭百分比。第二步,把里程碑状态与验收条件绑定,不允许手工置为完成。第三步,建立里程碑变更审批流,范围裁剪必须走变更,而不是在执行中悄悄发生。
这三步里,第二步的阻力最大,因为很多人习惯了”我说完成了就是完成了”。但如果这一步过不去,后面所有数据都是不可信的。
2. 30 到 100 人团队:优先解决”责任人错位”
这个规模的团队通常有一定流程意识,但业务侧和技术侧的分工还不够清晰,项目经理往往被默认成所有里程碑的责任人。
我建议先做一件事:把现有里程碑列出来,逐个标注”结果责任人”。如果发现超过一半的责任人都是项目经理,说明问题已经确诊。接下来的动作不是改流程,而是把业务侧的关键人拉进里程碑定义环节,让他们参与写验收条件。参与过定义的人,才会愿意承担结果。
3. 30 人以下团队:优先解决”仪式感过重”
小团队的问题往往相反,照搬大公司的里程碑流程,导致管理成本超过收益。我见过 12 人的团队每月做一次正式里程碑评审,准备材料要两天。
我的建议是只保留三件事:每个里程碑写清楚验收条件和唯一责任人、里程碑前一周做一次 30 分钟的前置检查、里程碑后两周做一次 20 分钟回访。其余的形式化环节全部砍掉。小团队的优势是沟通成本低,应该把决策放在日常沟通里,而不是放在会议里。
4. 强合规与私有化交付场景:优先解决”可追溯”
金融、制造、政务类的私有化交付项目,除了内部管理,还要面对审计和验收。这类场景里,里程碑的证据链完整性比效率更重要。
我的建议是把证据清单纳入里程碑定义,并且在系统里保证每一次修改都有操作留痕。这类组织通常对部署方式有硬性要求,会倾向选择支持私有化部署的平台,把项目数据留在自己的环境里。同时如果组织原本使用海外工具,迁移能力和历史数据完整性会成为选型的关键考量,因为迁移过程本身往往就是一次合规风险点。

八、不同情况下的取舍
这一节讲取舍。前面给的是”应该怎么做”,但真实项目里,你几乎不可能全部做到。下面是我在四组矛盾里的实际选择逻辑。
1. 里程碑数量:多而轻 vs 少而重
多而轻的好处是偏差发现得早,坏处是噪音大、干系人疲劳。少而重的好处是每次评审都有实质决策,坏处是两次评审之间可能出现长时间的盲区。
我的选择是:按”不确定性释放节奏”设里程碑,通常在 4 到 6 个之间,但同时在里程碑之间加 1 到 2 个轻量的内部检查点。检查点不占用关键干系人的时间,只做内部状态核对。这样既保住了信号质量,又保住了早期发现能力。
2. 评审深度:开长会 vs 提前书面
我见过两种极端。一种是所有内容都在会上讲,会议 3 小时起;另一种是完全靠书面材料,会上只做形式性确认。前者消耗时间,后者容易掩盖分歧。
我的做法是把”信息同步”和”决策讨论”彻底分开。信息同步全部通过书面材料在会前 48 小时发出,且要求关键干系人在会前提交书面意见。会议时间只留给有分歧的议题。这个做法让会议时长平均压缩了一半,而且没有牺牲决策质量。
3. 工具投入:自研 vs 采购 vs Excel
Excel 的成本最低但状态不可信,自研的贴合度最高但维护成本会持续累积,采购平台的初期投入最高但过程可追溯性最强。
我的判断标准是看团队规模和项目数量。同时进行的项目少于 3 个、团队少于 20 人,Excel 加一份规范的里程碑定义模板就够了。同时进行的项目超过 5 个,或者涉及多个部门协作,就值得上平台,因为这时候状态失真的成本已经超过工具成本了。至于自研,我的经验是除了极少数有强监管要求的场景,大多数团队的投入产出比并不划算,因为里程碑管理只是项目管理的一小块,自研往往要连带做一整套。
4. 硬约束 vs 软约束:什么情况下必须延期
最后一个取舍最关键:当验收条件不成立时,是延期,还是带条件通过?
我的判断逻辑是看未达成条件的性质。如果未达成的条件涉及数据安全、合规、或者核心业务逻辑,我坚决不通过,宁可延期。如果未达成的条件是性能指标的一部分、或者是非核心路径的体验问题,我会选择”带条件通过”,但必须在系统里记录一条明确的补充任务和截止日期。
这个选择的关键在于:带条件通过必须留下书面痕迹,并且有明确的关闭时限。没有痕迹的带条件通过,本质上就是范围裁剪,而且是不受控的那种。我见过太多项目在第三个里程碑”带条件通过”了三次,最后在验收时一次性爆发。
| 取舍维度 | 选择 A | 选择 B | 我的建议触发条件 |
|---|---|---|---|
| 里程碑数量 | 多而轻(8 个以上) | 少而重(4-6 个) | 关键干系人愿意亲自出席的次数少于 4 次时,选少而重 |
| 评审形式 | 会上深度讨论 | 会前书面 + 会上只议分歧 | 参会人数超过 6 人时,一律选后者 |
| 工具选择 | Excel / 自研 | 成熟平台 | 并行项目超过 5 个或跨部门协作时,选平台 |
| 未达成处理 | 坚决延期 | 带条件通过 | 涉及安全、合规、核心业务逻辑时一律延期 |

九、结语:一个动作就能开始
回到开头那个数字:78% 的按期完成率,51% 的目标达成率。这两个数字之间的落差,不是执行力问题,而是定义问题。我们把里程碑定义成了时间点,于是所有人都在为时间点服务,包括沉默、包括裁剪范围、包括把问题往后推。
我这些年最有效的一次改进,其实是把里程碑的定义从”要交付什么”改成”要做出什么决定”,然后在定义里加了两段,这个里程碑通过后我们决定什么,以及如果不通过我们走哪条路。就这两段,让评审会上的对抗性下降了一大截,因为讨论的焦点从”能不能过”变成了”走哪条路”。
如果你现在就想动手,我的建议是不要先改流程,也不要先上工具。先做一件小事:把当前项目正在进行的那个里程碑拿出来,用本文第四节的五个条件逐条检查一遍。我几乎可以保证,你至少会发现两条不满足。找到那两条,改掉它,然后再去动下一个里程碑。
等你在三到四个里程碑上跑通这套检查,再去考虑把它固化到流程和平台里。反过来做,先上工具再改定义,你得到的只会是一套更精确地记录模糊状态的系统。
常见问题解答(FAQ)
1. 里程碑和普通任务到底怎么区分?一个项目设多少个里程碑比较合适?
我第一次独立带项目的时候,为了显得规划很完整,把甘特图里所有看起来重要的节点都标成了里程碑。结果评审会上领导问我这些节点里哪几个是要对外承诺的,我一下子答不上来。后来才发现,团队里每个人对里程碑的理解都不一样,有人觉得是阶段交付,有人觉得就是个大任务。
判断标准其实就三条,满足两条以上才值得标为里程碑:一是这个节点有明确的交付物交接,比如需求基线冻结、测试报告签字、上线包发布;二是它能被外部干系人验收,客户或业务方能看到并给出通过或不通过的意见;三是错过它会直接改变后续关键路径的排期。
反过来,纯粹的内部进度百分比、某个模块开发完成、周报里的小版本,都不算里程碑。数量上有个经验口径:项目周期三个月以内控制在5到8个,半年期项目10到15个,超过这个量级基本说明你把阶段拆得太碎,里程碑就从决策点退化成了打卡点,反而没人认真对待。
还有一个实操细节,里程碑命名一定要带交付物,写“接口联调完成”而不是笼统写“开发阶段结束”,前者能验收,后者只能吵架。
2. 里程碑的日期怎么定才不会一拖再拖?要留多少缓冲才合理?
我吃过最大的亏就是按团队报上来的乐观工期直接定里程碑,每个人都觉得自己那块能按时做完,结果串起来一算,第一个里程碑就晚了十天。之后我开始怀疑,是不是里程碑本身就不该定死日期。
定里程碑日期要用倒推加缓冲两层结构。先确定对外承诺的硬日期,比如上线窗口、监管报送日,这个日期不可动;再从硬日期倒推每个里程碑的最晚完成时间,得到基线日期;
最后在关键路径相邻里程碑之间插入缓冲,经验值是关键路径总时长的10%到15%,高风险项目可以放到20%,但不要每个里程碑都均摊缓冲,要集中在风险最大的那一段。更重要的是区分承诺日期和内部目标日期:对外只承诺带缓冲的那一版,对内考核用更紧的那一版,两者差3到5个工作日比较合适。
判断依据是看历史上同类项目的偏差分布,如果过去五个项目里有三个在某个阶段平均超期七天,那这个阶段的缓冲至少要覆盖七天,而不是拍脑袋给个“大概留两天”。
3. 里程碑到了却没过,或者明显要延期,项目经理应该怎么处理?
第一次遇到里程碑预警时,我犯的错是拼命压团队加班去追那个日期,最后日期是追上了,可交付物质量一塌糊涂,下一阶段全在还债。后来我才意识到,硬保日期往往是把问题往后推,而不是解决问题。
先做一次判断,这次偏差是偶发还是结构性的。标准是看剩余工作量和剩余时间的关系:如果关键路径上剩余工作量超过剩余可用工时的80%,就不要再幻想追平,直接启动里程碑变更。变更要走三步:第一步重新评估影响面,把受影响的后续里程碑、资源、成本列出来;
第二步给两个以上可选方案,比如缩减范围保日期、保范围顺延日期、加人并行;第三步由有权拍板的人选择并留痕,不要项目经理自己扛。如果偏差在80%以内,可以用追赶策略,但要守住底线:加班只针对关键路径上的任务,非关键路径不动,避免全员疲劳。
还有一个必须做的动作是当天就把风险同步给干系人,不要等到里程碑评审会上才说,晚通知造成的信任损失远大于延期本身。数据口径上,我一般要求每周更新一次预计完成日期,连续两周预计日期在推后,就自动升级为红色风险,不用等到达成率跌破某个数字。
4. 怎么避免里程碑变成纸面完成?验收标准和复盘应该怎么定?
我们有过一次特别尴尬的情况,里程碑评审会上所有人都说完成了,PPT上全是绿色,结果上线后第三天就出了严重故障。回头一查,所谓完成只是代码提交了,测试用例跑了一半,文档还没写。那次之后我才明白,里程碑最大的坑不是延期,是假完成。
解决办法是在设置里程碑的时候就写死完成定义,而不是等到评审时再讨论。完成定义要包含四要素:可交付物的清单、每个交付物的验收方式、验收人是谁、验收不通过的返工路径。
举例来说,“测试完成”这个里程碑,完成定义应该写成核心用例执行率100%、遗留缺陷中阻断级为零、严重级不超过三个且都有明确的修复计划、测试报告已由质量负责人签字,而不是笼统写一句“测试通过”。评审时只认证据不认口头汇报,证据包括报告、签字记录、可演示的环境或者自动化流水线的通过记录。
复盘要放在每个里程碑通过后的一周内做,只问三个问题:实际完成日期和基线差几天、偏差的主要原因归类到需求变更/估算偏差/资源不足/外部依赖中的哪一类、下一阶段要不要调整缓冲。把每次的偏差天数记下来,三个项目之后你就有自己的估算修正系数了,这比任何通用的方法论都管用。
文章包含AI辅助创作:里程碑管理指南:项目经理如何做好里程碑,最佳实践全流程,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/335866
读者评论
认同"里程碑是决策点"这个定位,但落地有个前提没展开:只有甲方愿意接受范围或计划调整时才成立。,"二元验收条件我试过,效果分场景。有没有交给QA或PMO来做的做法?我更倾向把验收条件直接挂到已有归属方的业务指标上,谁背指标谁负责。
我们做固定总价的政企交付,节点和付款绑死,评审会上就算判断该改方案,商务上也没法改,最后还是走完流程了事。功能类节点确实好用,但像"数据迁移可切换""用户培训完成"这种,很难切成成立或不成立,最后还是会退回模糊表述。,"责任人这条我有不同看法。另外误区频率那张图标注是访谈推演数据,拿它判断改进优先级时最好别当结论用。
所以可能得先分清项目类型,再决定要不要按决策点管。另外通过后第14天回访这个动作虽好,执行人基本还是项目经理,他手上同时压三四个项目时,第一个被砍的就是它。让业务侧签字理论上对,但业务负责人通常不背项目KPI,签完字也不担责,反而多一层协调成本。
