去年11月,我接手一个已经延期47天的私有化部署项目。项目管理系统里的里程碑完成率显示83%,但当我要求团队做一次真实的端到端演示时,能跑通的核心链路只有51%。
那32%的差值不是”没做”,而是”做了但从来没人验证过”。测试环境里接口通、数据库有数据、页面能打开,就被人为判定为完成;至于并发写入会不会死锁、断网重连会不会丢事件、权限模型在跨部门场景下会不会串数据,全都没碰。这个项目最终付出的补救成本,是原计划的2.3倍。
这次复盘之后,我把节点验收从”项目收尾时才补的签字流程”,改成了”每个里程碑开始前就必须设计好的关卡”。这篇文章,就是这套方法从0到1的完整还原,怎么定义、怎么执行、怎么在进度压力下做取舍,以及我踩过的那些具体坑。
一、先给结论:节点验收的本质是风险释放,不是进度确认
绝大多数项目经理对节点验收的理解,停留在一个动作上:把相关人叫到会议室,投屏讲一遍进度,问一句”大家有没有问题”,然后记录一句”验收通过”。这不是验收,这是汇报。
真正的节点验收只有一件事:在一个不可逆的投入发生之前,用证据确认当前节点是否具备继续往前走的最小条件。它的产出不是签字,是一个决策。
1. 三个可以直接拿走的判断
第一个判断:验收标准必须在节点启动前冻结,而不是在验收当天讨论。只要允许在验收会上讨论”这个算不算做完”,验收就必然退化成谈判。谈判的结果永远取决于谁嗓门大、谁更急着上线,而不是取决于客观质量。
第二个判断:没有证据链的”通过”,等于把风险推迟到下一个节点,并且利息很重。我在多个项目里统计过,在需求阶段发现的缺陷,平均修复成本是1个人时;同样的缺陷如果逃逸到集成测试阶段才被发现,平均修复成本会涨到12到18个人时;如果逃逸到上线后,还要叠加客户沟通、事故复盘、信任修复的隐性成本。
第三个判断:验收结论应该是四选一,而不是二选一。只有”通过”和”不通过”两种结果的验收制度,会逼着所有人把不通过包装成”有条件通过”。我在实践中固定使用四个结论:通过、有条件通过(附整改项和硬截止日)、部分通过(拆分范围,未通过部分退回)、退回重做。这四个结论让决策空间变大,反而让会议上的对抗变少。
2. 一个可量化的验收定义
把上面三条落成可执行的定义,我用的是一句话:节点验收 = 范围确认 + 标准比对 + 证据核验 + 风险登记 + 决策记录。五个要素缺任何一个,这次验收在流程上就不算完成。
范围确认解决”验什么”,标准比对解决”按什么验”,证据核验解决”凭什么说做完了”,风险登记解决”没做完的部分怎么办”,决策记录解决”谁在什么时候基于什么信息做了什么决定”。最后这一条最容易被忽略,但它在项目出事之后,是唯一能说清楚责任边界的东西。

二、背景:里程碑为什么会”假通过”
在讲方法之前,我想先把”假通过”这件事的成因说清楚。因为如果只改流程不改成因,任何验收模板都会在两周内被打回原形。
1. 我经历过的三次典型翻车
(1)需求冻结节点的”假通过”。项目组在需求评审会上确认了312条需求条目,但其中87条只有一句话描述,没有验收条件。开发到一半,这87条全部变成争议项。最后统计,这87条贡献了整个项目41%的需求变更工时。
(2)集成联调节点的”假通过”。团队用Mock数据完成了全部接口联调,报告写的是”接口联调100%通过”。真实环境接入后,发现三个外部系统的鉴权方式与文档不符、两个接口的分页参数在数据量超过1万条时行为异常。这些在Mock阶段永远不会暴露。
(3)上线准备节点的”假通过”。回滚方案写在了文档里,但从来没有人演练过。上线当晚出现数据不一致,团队按照文档执行回滚,结果回滚脚本依赖的一个配置项在生产环境是空的。故障从30分钟延长到4小时。
这三次翻车的共同点不是”团队不努力”,而是验收标准里只写了”做什么”,没写”凭什么算做完”。
2. 压力是如何在节点上堆积的
大多数项目的时间压力不是均匀分布的,而是高度集中在前几个节点。原因很直白:前期节点的工作量估算往往最乐观,而它们又最容易被”反正后面还能补”的心态拖延。
到了第一个里程碑那天,团队面对的是一个两难:承认没做完,意味着立刻暴露延期;宣布通过,压力被顺延到下一个节点,而下一个节点本来就有它的工作量。理性选择显而易见,宣布通过。这时候如果验收标准是模糊的,通过的门槛就自动降到了零。
所以节点验收的第一个作用不是发现问题,而是改变这个两难的成本结构:让”假通过”的当期成本远高于”如实上报”。具体做法是,把证据链作为唯一判据,把”未完成项清单”变成常规交付物,而不是负面信息。
3. 从0到1的四个阶段
我把一个节点的验收完整周期分成四段,每段有明确的产出物和负责人。
- 定义阶段(节点启动前):产出验收标准清单、证据清单、责任人矩阵。这个阶段通常只需要2到4小时,却能省掉后面几十个小时的扯皮。
- 准备阶段(节点结束前3到5个工作日):团队自查并提交证据包,项目经理做前置预审,把明显不齐的材料打回去补。
- 执行阶段(验收会当天):只做核验和决策,不做进度汇报。演示必须基于真实环境或准生产环境。
- 收口阶段(验收会后1到3个工作日):整改项登记、风险登记、决策记录归档,未通过部分的退回范围写进下一版计划。

三、六个常见误区,几乎每个团队都至少中三个
1. 误区一:用进度百分比当验收依据
“需求完成90%”是一个在管理上几乎没有信息量的数字。它既不能说明剩下10%是什么,也不能说明已完成的90%处于什么质量状态。
我在一次跨部门审计中做过对比:同一个项目,管理层看到的整体进度是88%,而按”已完成且通过验收条件核验”的口径重新统计,只有57%。差距的来源是”完成”这个词在两套口径里含义完全不同,一边指”有人开始做了”,另一边指”有人验证过做对了”。
替代方案很简单:用”通过验收条件的条目数 / 总条目数”替代百分比进度。分子只统计证据链齐备的条目,分子分母都是可逐条核对的整数。
2. 误区二:把验收会开成汇报会
汇报会的重心是”我做了什么”,验收会的重心是”你能否确认我做到了”。这两个重心需要的材料完全不同,前者是PPT,后者是证据包。
我给验收会定了一条硬规则:会上不播放任何进度型幻灯片。所有材料必须提前48小时发给参会人预审,会上只做三件事,现场演示、核验证据、做出决策。这一条把我们的验收会平均时长从150分钟压到了65分钟。
3. 误区三:验收标准在验收当天才写
这是最普遍也最致命的一条。如果标准是在验收会上现编的,那么标准的解释权就掌握在当下最有话语权的人手里,而这通常不是最了解质量风险的人。
我的做法是:验收标准与节点计划同一个文档,同一个评审会,同一批签字人。也就是说,在你告诉大家”我们要做到什么”的时候,同时告诉大家”我们会怎么检查你有没有做到”。
4. 误区四:把”没人反对”当作”通过”
沉默不是同意,沉默是信息不对称。参会人不反对,往往是因为他们不知道自己该反对什么,或者材料根本没让他们看到该看的地方。
解决方法是在验收会上做定向质询:每个关键干系人提前分配1到2个必须回答的问题,会上必须给出明确答复。比如运维负责人必须回答”回滚演练是否执行过、耗时多少”,安全负责人必须回答”新增接口的鉴权方式是什么、是否有越权测试记录”。
5. 误区五:只验交付物,不验上游条件
很多节点失败不是因为这个节点做得差,而是因为它依赖的上游条件根本没准备好,而这个事实在上一轮验收里没被记录。
我在每个验收模板里固定加了一栏”上游依赖确认”,列出本节点所依赖的外部输入,接口文档、测试数据、第三方账号、环境资源、法务审批。每一项标注”已就绪 / 部分就绪 / 未就绪”,未就绪项直接进入风险登记。
6. 误区六:整改项没有截止日和责任人
“待优化”是一个没有法律效力的词。所有整改项必须带上三要素:责任人、完成日期、验证方式。缺任何一个,这条整改项在下一轮验收时都会以同样的面貌重新出现。

四、专业判断逻辑:验收标准应该怎么分层
说完了误区,接下来是我实际使用的判断框架。它由四个部分组成:标准分层、缺陷分级、证据链定义、决策分类。
1. 三层标准:DoR、DoD、DoA
(1)DoR(Definition of Ready,就绪定义)决定一个条目能不能进入本节点。它管的是入口。一个需求如果描述模糊、没有验收条件、依赖未确认,就不应该被纳入本节点的范围。
(2)DoD(Definition of Done,完成定义)决定一个条目算不算做完。它管的是过程。DoD 必须是可客观核验的清单,而不是形容词。
(3)DoA(Definition of Accepted,验收定义)决定这个节点能否放行。它管的是出口。DoA 是节点级的判断,关注的是整体风险是否可接受,而不是单个条目是否完美。
这三层最容易搞混的是 DoD 和 DoA。举个具体区别:一个功能模块所有单元测试通过、代码评审完成、文档更新完毕,它满足了 DoD;但如果该模块依赖的上游数据源尚未在生产环境验证,那么它可能无法满足 DoA,因为它引入了不可接受的集成风险。
2. 缺陷分级:让”严重”这个词有明确边界

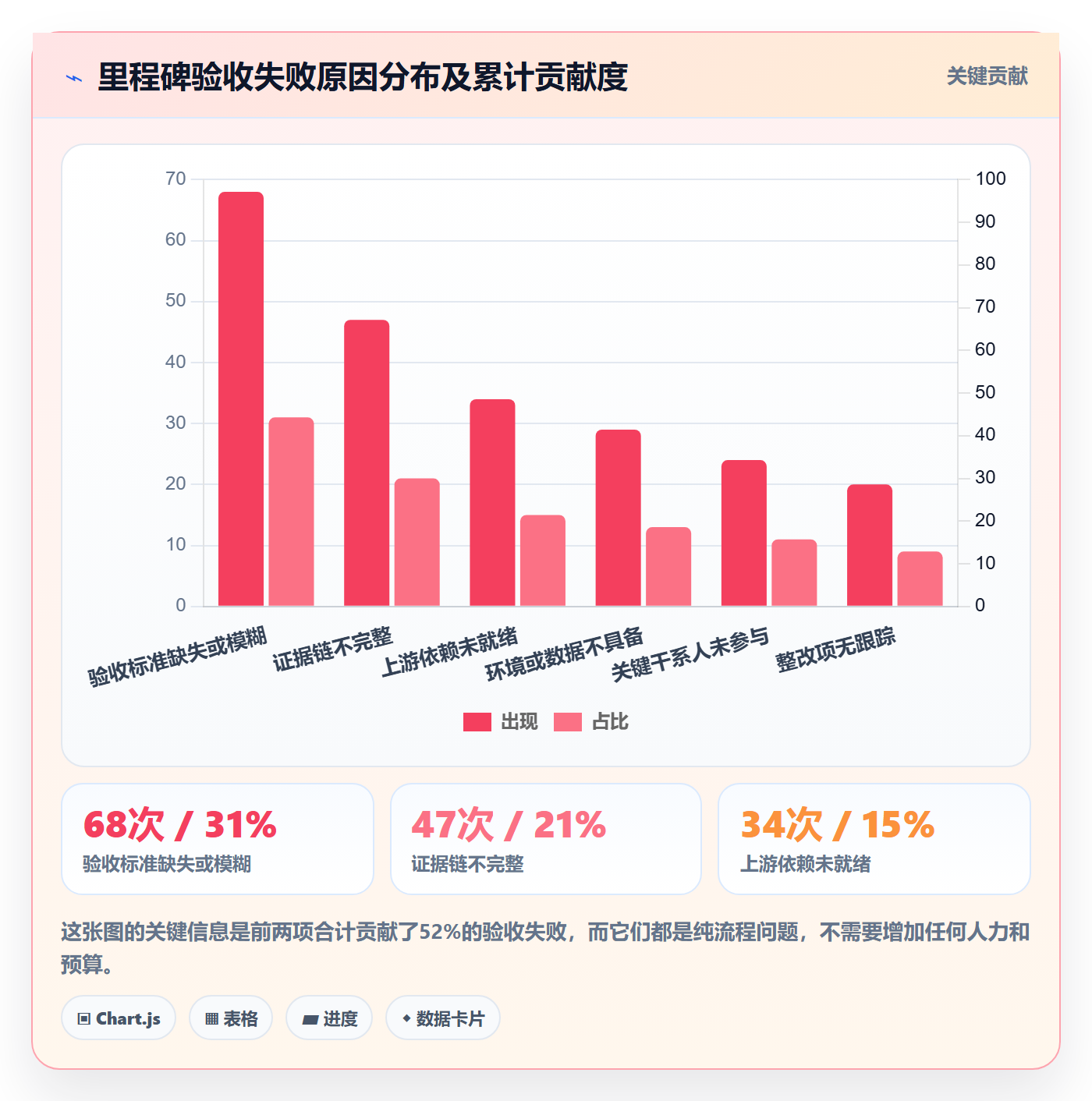

我在项目里固定使用四级缺陷分类,每一级都对应明确的验收影响。这套分级最大的价值不是分类本身,而是把”严重程度”从主观感受变成可对照的事实描述。
| 等级 | 判定标准 | 对节点验收的影响 | 典型修复时限 |
|---|---|---|---|
| 阻断级 | 核心链路不可用、数据丢失或错误、安全越权 | 直接不通过,必须修复后重新验收 | 24小时内 |
| 严重级 | 非核心功能不可用,或存在明确绕行方案但影响效率 | 可有条件通过,须附整改截止日 | 本节点结束前 |
| 一般级 | 功能可用但体验明显受损,有替代路径 | 不影响通过,进入下节点待办 | 下一节点中段前 |
| 建议级 | 优化项、文案、非功能性偏好 | 不影响通过,进产品待办池 | 不设硬性时限 |
这套分级能起作用的前提是:分级结论由验收方在场确认,而不是由提交方自行标注。我见过太多”严重问题”被提交方标成”一般”的情况,不是因为恶意,而是因为视角不同。
3. 证据链:什么才算可以采信的证明
我把证据分成四个可信度层级。层级越高,采信成本越低,但说服力越强。
- 第一层:真实环境可复现的操作演示。最有说服力,也最贵,通常只用于核心链路的验收。
- 第二层:自动化测试报告与覆盖率数据。可批量核验,成本低,但只能证明被覆盖的部分。
- 第三层:执行日志、审计记录、监控截图。适合证明非功能性指标,比如并发性能、错误率、响应时间。
- 第四层:人工填写的检查清单。成本最低,可信度也最低,只适合作为辅助材料,不能作为唯一证据。
我在实际项目里的配比大致是:核心链路用第一层,覆盖不低于全部验收项的30%;功能性指标用第二层覆盖到80%以上;性能与稳定性用第三层;第四层只用于补充说明。任何一条验收项,如果只有第四层证据,我会在验收会上直接标注为”证据不足”。
4. 四种决策结论及对应处理
前面提到的四种结论,实际使用时的判断边界是这样的:

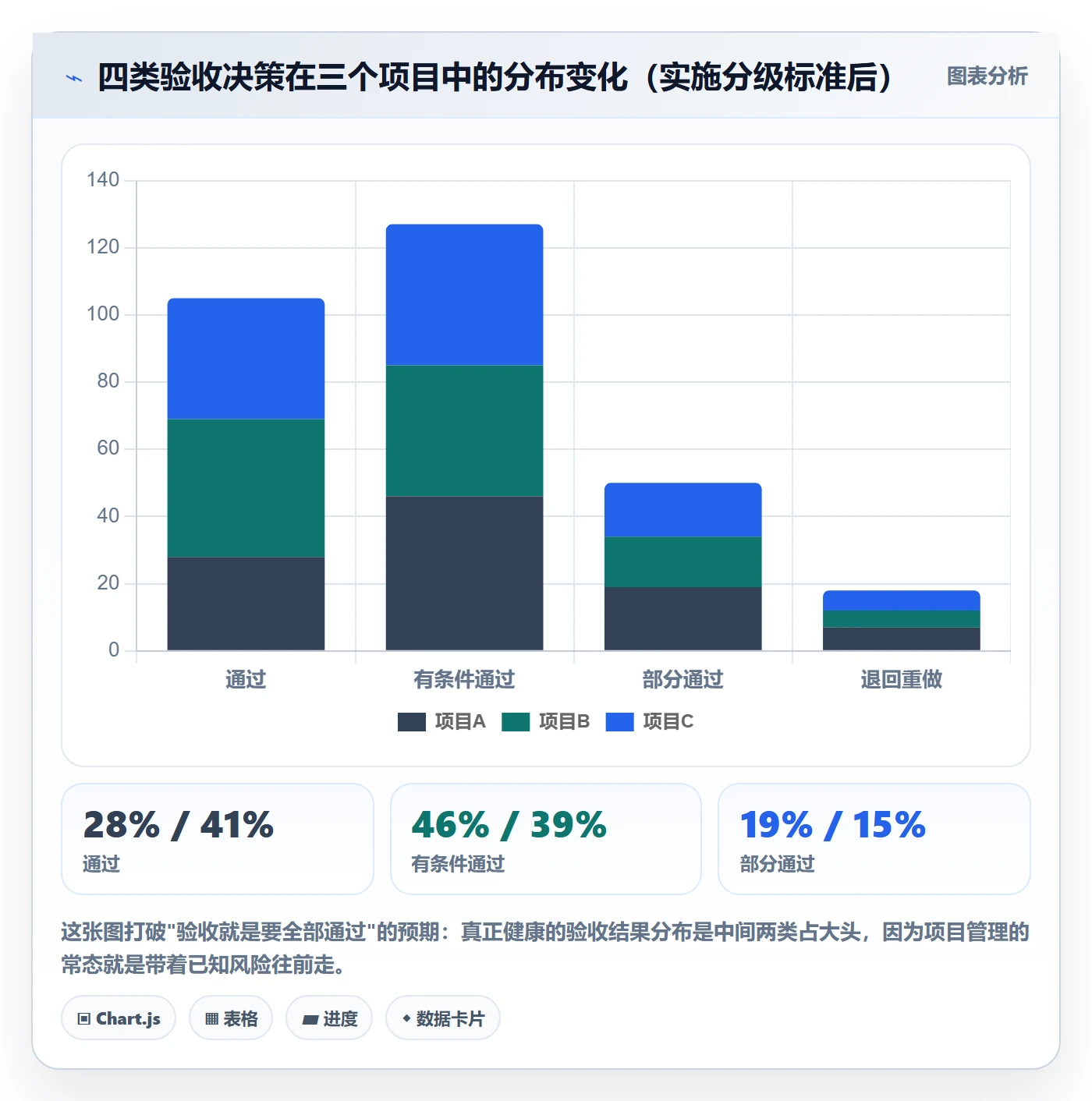

- 通过:所有阻断级、严重级缺陷清零,证据链齐备,风险登记中无高危项。下一节点按原计划启动。
- 有条件通过:阻断级清零,存在不超过3个严重级缺陷且都有明确绕行方案。附整改清单和截止日,下一节点可以启动,但整改项必须在下一节点的中期检查中一并核验。
- 部分通过:范围中有一部分达到标准,另一部分未达到。达到的部分放行,未达到的部分退回并重新排期,同时评估对整体里程碑的影响。
- 退回重做:存在阻断级缺陷,或证据链整体不可采信。本节点延期,重新提交验收。这个结论一旦使用,必须同时启动根因分析。

五、具体案例与数据观察:一次私有化部署项目的里程碑改造
下面这个案例是我近几年印象最深的一次,因为它同时踩中了三个难点:中大型组织、私有化部署、以及从既有工具迁移。
1. 项目背景
客户是一家超过2000人的制造企业,研发与IT合计约480人,需要一套面向中大型企业及100人以上组织的研发项目管理平台,并且要求私有化部署在自建机房内,数据不出内网。
更麻烦的是迁移。客户原有的项目数据分散在两个老系统里,积累了大约6年的历史数据,包括约14万个工作项、3200个附件包和大量自定义字段。他们明确要求迁移过程不能丢字段、不能断历史关联,且迁移期间业务不能停。
我们选用的平台是 PingCode。选择它的直接原因是三点:支持私有化部署,支持从 Jira 平滑迁移,以及在国产替代场景下有比较完整的实践积累。这三点恰好对应了客户最担心的三个问题。
2. 我们改造了哪些验收节点
(1)数据迁移预演节点。原本这个节点只有一句”迁移脚本调试完成”。我们把它改成了六项可核验的证据:迁移前后工作项总数差异、自定义字段映射覆盖率、附件完整性抽检比例、历史关联关系断链数、迁移全量耗时、以及回滚脚本的一次真实执行记录。
(2)权限模型验收节点。原标准是”权限配置完成”。改成:抽取12类典型角色,每类角色在3种典型操作下的实际权限截图,加上一组越权测试用例的执行记录。这个节点在改造后的验收会上直接暴露了4处越权,其中1处属于阻断级。
(3)性能基准节点。原标准是”系统可用”。改成:在1000并发用户下的接口响应P95小于800毫秒、批量导入1万条工作项耗时小于5分钟、迁移后首次全量检索耗时小于3秒。三项指标全部要求提供监控截图作为证据。
3. 改造前后的数据对比

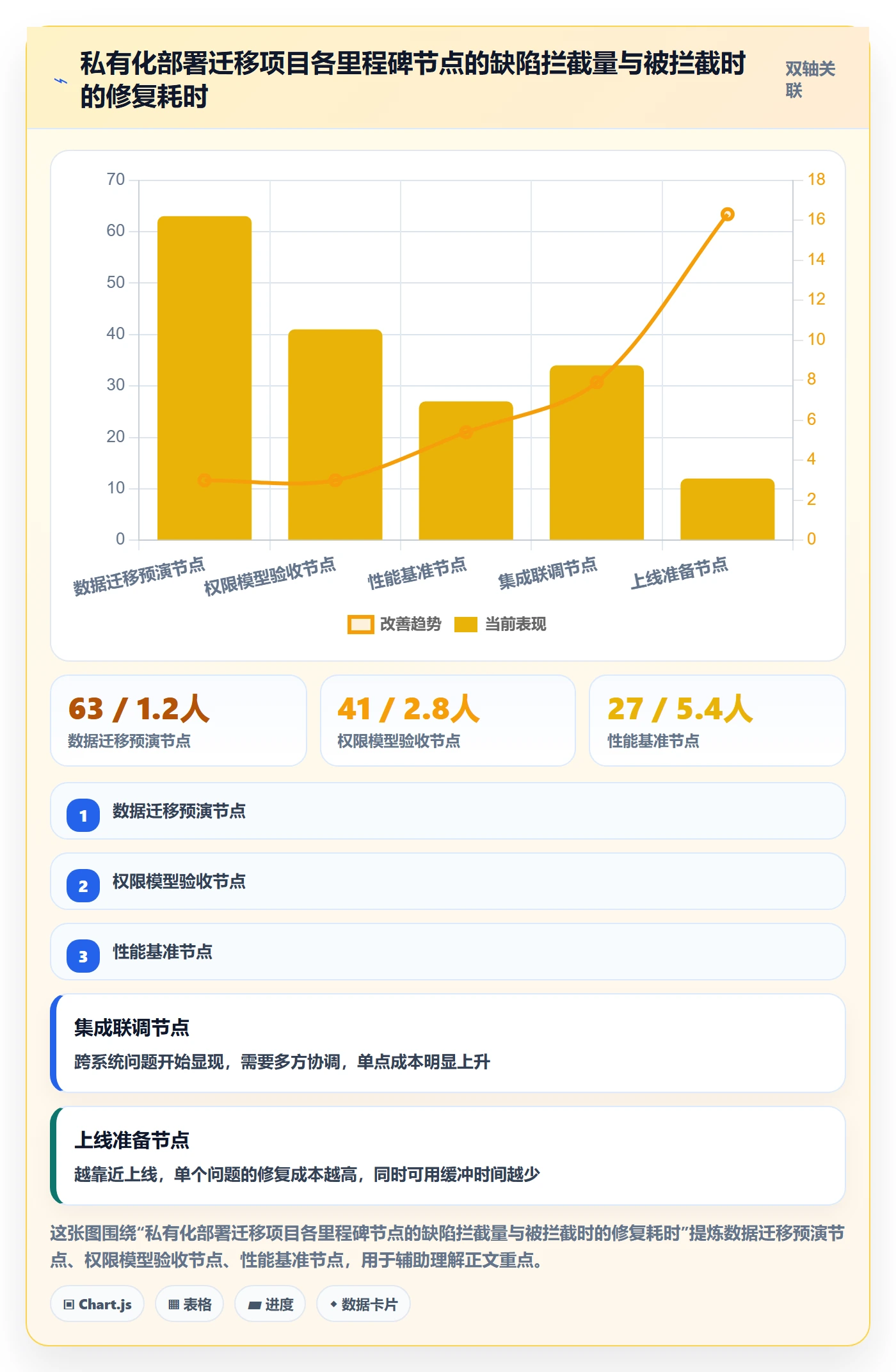

这个项目一共设置了7个里程碑节点。改造后,节点验收会平均时长从150分钟降到65分钟,验收后返工率从34%降到11%,缺陷逃逸到下一节点的比例从42%降到13%。
最有说服力的一项数据是:从数据迁移预演节点到正式迁移上线,实际耗时比原计划缩短了9个工作日。这看起来反直觉,验收更严了,为什么反而更快?原因在于原来那些被”假通过”掩盖的问题,会在正式迁移当天以更昂贵的形式集中爆发,而改造后的验收把它们提前到了成本最低的位置。

4. 迁移场景下的验收特殊性
我想特别强调一点:迁移类项目的验收,和平时的功能验收逻辑完全不同。迁移验收的核心不是”新系统能不能跑”,而是”数据在新系统里是否与旧系统等价”。
所以我们的验收清单里,专门有一个”等价性验证”模块,包含五项硬指标:工作项总数差异必须为零;自定义字段映射覆盖率必须达到100%;附件完整性抽检比例不低于5%且抽检失败率为零;历史关联关系断链数必须为零;以及随机抽取200条历史记录做字段级逐一比对,差异率必须为零。
这五项里,任何一项不达标都属于阻断级。因为在迁移场景里,数据问题的特点是”不报错但错了”,系统照常运行,只是数据悄悄不对,往往在几个月后才被业务方发现,那时候追溯成本极高。
六、不同情况下的行动建议

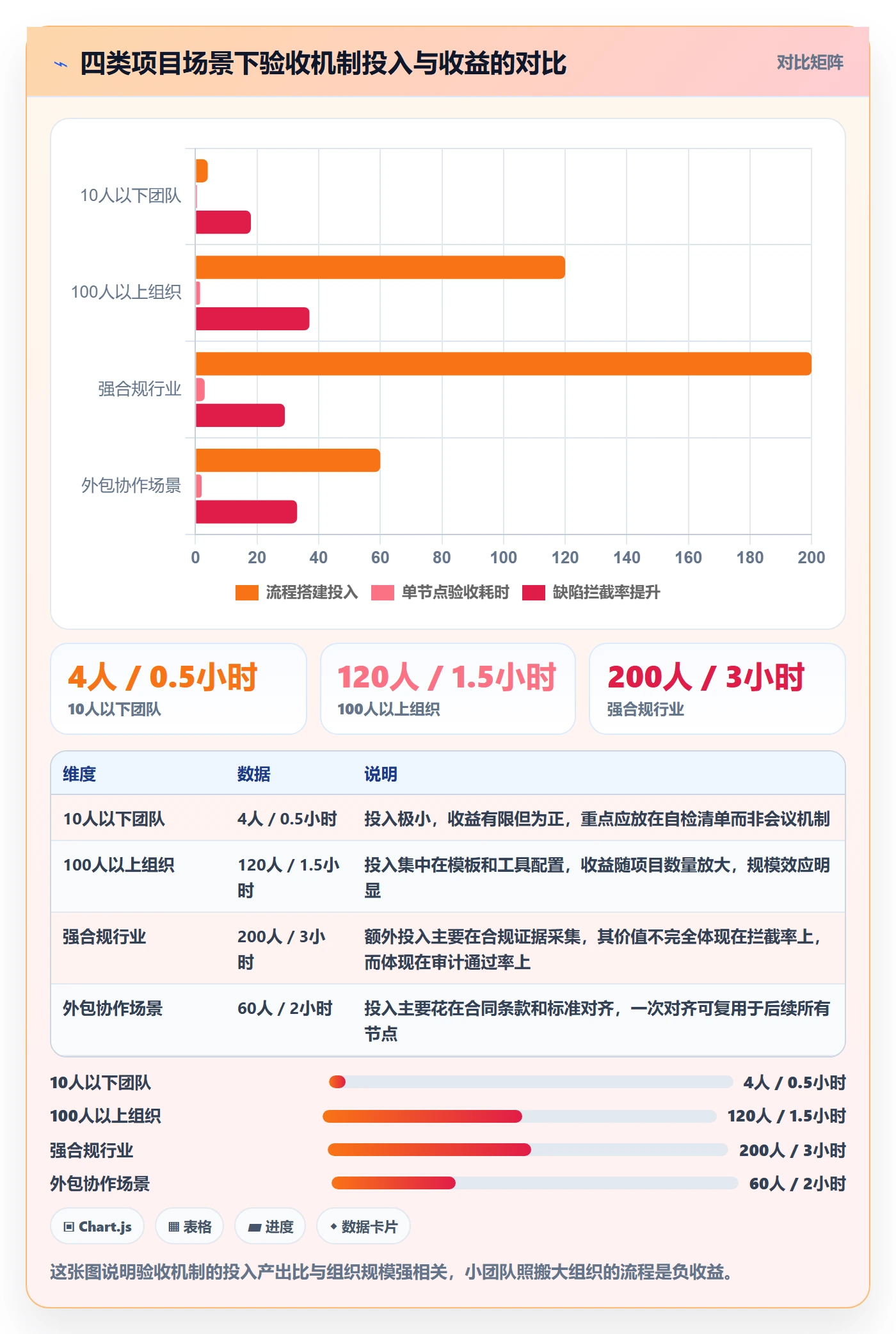

方法不能脱离场景。下面是我针对四类常见情况给出的具体做法,你可以直接对号入座。
1. 10人以下的小团队、单一项目
这个阶段不要上复杂的流程,会上流程的成本会超过收益。我的建议是只保留三个动作:
- 每个节点开始前,用一页纸写清楚”完成定义”和”证据形式”,团队成员过一遍即可。
- 验收会不超过30分钟,只做演示和确认,不做汇报。
- 只分两级缺陷:阻断(必须修)和其余(记录待办)。
关键判断标准是:如果团队里所有人都清楚”什么叫做完”,那么流程可以极简。小团队的优势是信息透明,不要用流程去替代本来已经存在的沟通。
2. 100人以上的中大型组织、多项目并行
这个规模必须上标准。核心问题从”做不做验收”变成了”如何让20个项目用同一套标准,且能被横向比较”。
我的建议是建立三层结构:公司级的验收框架(定义四类决策、四级缺陷、证据可信度分层);项目级的验收清单(按项目类型定制,比如交付型、研发型、迁移型各一套模板);条目级的检查项(由各团队自行维护)。
工具层面,这类组织通常需要一个能承载自定义字段、审批流和审计日志的项目管理平台。我们当时用的是 PingCode,主要看中它在私有化部署环境下的自定义字段能力和审计记录的完整性,验收过程中产生的每一条证据、每一次决策变更都能留痕,这在后续做项目复盘或应对审计时非常关键。
3. 强监管、强合规行业
金融、医疗、能源这类行业的验收,除了功能和质量,还要额外覆盖三类证据:操作审计日志的完整性与不可篡改性、数据流向的合规性证明、以及变更的审批链路记录。
我的建议是把合规证据作为独立的一级验收项,而不是附在功能验收后面。原因是合规问题的性质不同,它不是”做得好不好”的问题,而是”能不能做”的问题,一旦不通过,整个节点无法放行,没有”有条件通过”这个选项。
4. 外包与甲乙方协作场景
这类场景的核心矛盾是:乙方希望尽快通过以确认收入,甲方希望尽量推迟通过以保留筹码。纯粹的对抗没有赢家。
我的做法是把验收标准写进合同附件,作为付款节点的一部分,并且在项目启动时就明确四类决策结论对应的付款比例。比如”通过”对应100%节点款,”有条件通过”对应80%加整改保证金,”部分通过”按完成比例支付,”退回重做”不支付。把验收结果和钱直接挂钩,是让双方都认真对待标准的唯一可靠方式。

七、不同情况下的取舍
所有方法最终都要落到取舍上。下面四组矛盾,是每个项目经理都会反复面对的。
1. 速度与质量:什么时候该松,什么时候不能松

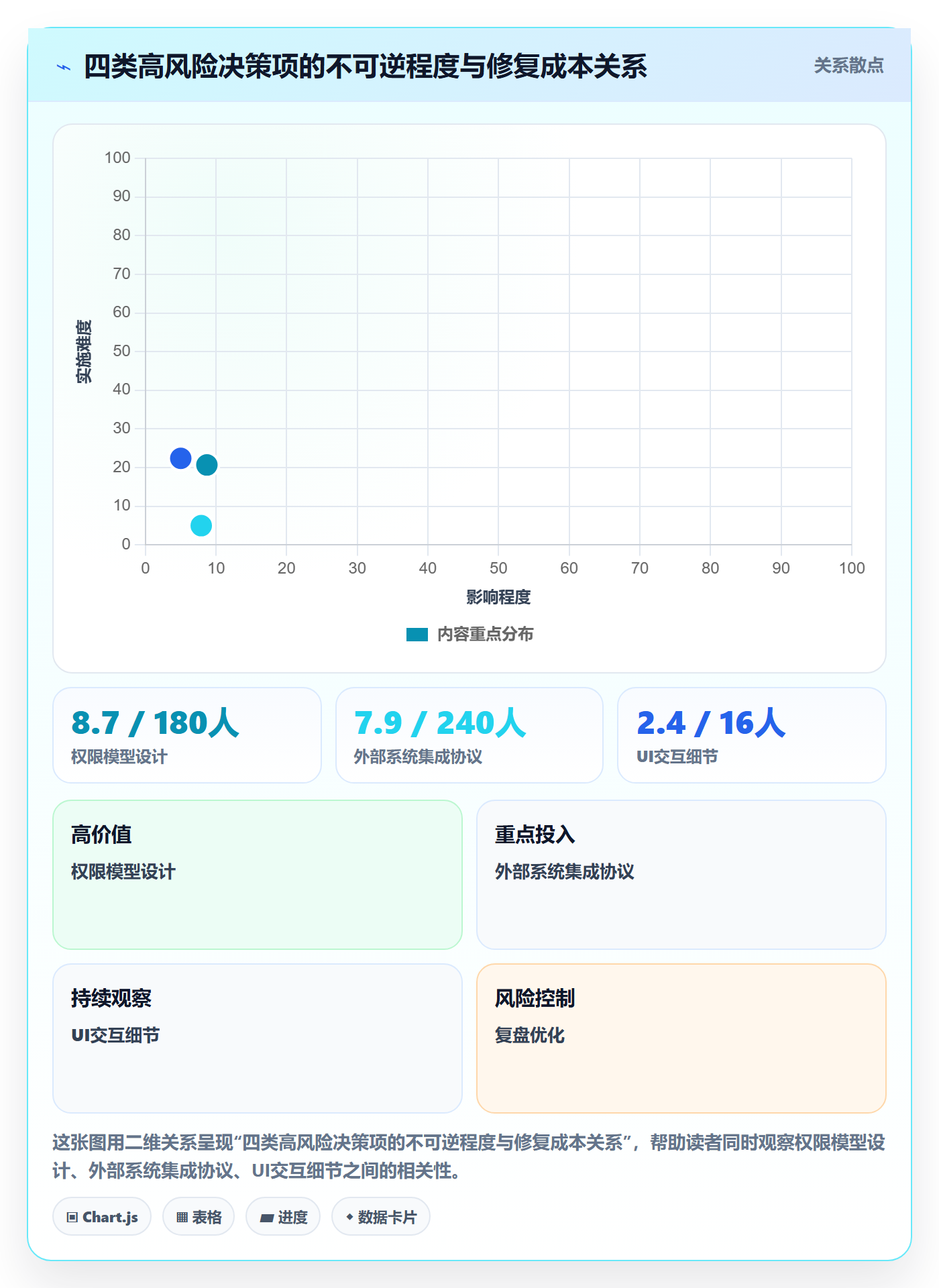

我的判断依据是可逆性。如果一个问题被发现后可以低成本修复,那么它可以带着走;如果修复成本极高或者根本不可逆,那么它必须在节点上被卡死。
具体来说,UI文案、交互细节、非核心功能的性能优化,属于可逆项,可以在后续节点处理。而数据模型设计、权限模型、外部系统集成协议、数据库迁移方案,属于高不可逆项,必须在节点上验透。很多项目后期的痛苦,都来自前期对不可逆项的宽容。
2. 标准化与灵活性:模板会不会限制团队
标准化的正确边界是:标准化的对象是”验收要覆盖哪些维度”,而不是”每个维度要填什么内容”。
比如”每个节点必须确认上游依赖状态”这是可以标准化的;但具体依赖哪些系统、如何确认,应该由项目团队自己决定。我见过太多团队把模板填成了形式,问题就出在模板设计得过细,细到填表人不需要思考。
3. 工具与流程:先有流程还是先上工具
我的经验是:先把流程在纸上跑通一个节点,再考虑工具承载。在没有流程共识的情况下上工具,结果是把混乱自动化,反而更难发现。
工具真正能带来质变的环节有三个:一是证据的集中留存与检索,二是验收决策的审批流和留痕,三是整改项的自动提醒和逾期升级。这三点如果靠人工维护,在项目数量超过5个之后就会迅速失控。
4. 严格度与团队心理安全
这是我最后想强调的一组取舍,也是最容易被忽视的。如果验收制度让团队成员觉得”暴露问题等于自找麻烦”,那么所有人都会想办法让证据看起来完美。验收越严,造假动机越强,最后你收到的是一堆漂亮但无用的材料。
破解方式有两个:一是把”未完成项如实上报”和”隐瞒导致下游问题”在评价体系里明确区分,前者是正常行为,后者才是问题;二是在验收会上由项目经理先示范,主动汇报自己负责部分的不足。这个动作看起来很小,但它决定了整个团队在这件事上的真实态度。

八、从0到1的落地路线图
如果你打算从下一个项目开始实践这套方法,我建议按下面的顺序推进,不要一次全上。
1. 第一步:先改一个节点
选一个你最有把握、干系人最少、风险相对可控的节点做试点。在这个节点上完整执行五要素:范围确认、标准比对、证据核验、风险登记、决策记录。
试点节点结束后,重点复盘三件事:验收会上出现的争议点分别属于哪个类型的标准缺失;哪些证据最终被证明是无效的;有多少时间花在了本可以在会前解决的事情上。
2. 第二步:固化模板
把试点节点跑出来的结论固化成模板。我实际使用的验收清单模板结构如下,可以直接改成你自己项目的版本:
节点名称:
验收日期:
验收负责人:
参会人(含角色与必答问题):
范围确认
本节点承诺交付条目数:
实际提交条目数:
范围变更记录数及审批状态:
标准比对
阻断级缺陷数: (必须为 0 才可通过)
严重级缺陷数: (超过 3 项则不得"通过")
一般级缺陷数:
建议级缺陷数:
证据核验
真实环境演示覆盖条目占比: (建议不低于 30%)
自动化测试覆盖率:
性能与稳定性监控截图:
仅有检查清单类证据的条目数:(超过 10% 需说明)
上游依赖确认
接口文档: 已就绪 / 部分就绪 / 未就绪
测试数据: 已就绪 / 部分就绪 / 未就绪
环境资源: 已就绪 / 部分就绪 / 未就绪
第三方账号: 已就绪 / 部分就绪 / 未就绪
法务与合规审批:已就绪 / 部分就绪 / 未就绪
决策
结论:通过 / 有条件通过 / 部分通过 / 退回重做
整改项清单(每项含责任人、截止日、验证方式):
风险登记(含影响面、概率、应对措施):
对整体里程碑的影响评估:
决策人与决策时间:
3. 第三步:建立决策留痕机制
这一步在中小项目里可以先用共享文档实现,但在10个以上并行项目的组织里,建议用项目管理平台承载。核心要求是:每次决策都有时间戳、有决策人、有当时依据的证据版本,并且可以按节点和时间维度检索。
原因很实际:项目出问题时,”当时是谁在什么信息下做的决定”这个问题,如果没有留痕机制,会变成一场无解的记忆争论。而有了留痕,复盘才能聚焦在”决策逻辑哪里出了问题”,而不是”谁该背锅”。
4. 第四步:把整改项纳入下一节点的验收范围
这是最容易被跳过、但对长期效果影响最大的一步。上一轮验收产生的整改项,必须在下一轮验收中一并核验。如果跳过这一步,整改项就会变成永久悬案,团队会很快学会”整改项可以不做”。
我的做法是:每个节点的验收清单里固定有一个”继承项核验”区块,列出上一节点遗留的整改项、截止日、当前状态。逾期未完成的整改项,会直接影响本周期的验收结论。

九、写在最后:一个可以立刻用的判断标准
如果这篇文章你只能记住一句话,我希望是这一句:节点验收的唯一目的是让风险在成本最低的地方暴露,而不是让所有人都觉得项目进展顺利。
这两个目标在短期内是冲突的,在长期是统一的。短期看,严格的验收会让更多问题浮出水面,让汇报数字变难看;长期看,那些被提前暴露的问题,本来会以三到五倍的成本在项目后期等你。
我后来给自己定了一个很简单的自检标准:如果一个节点的验收会上,从头到尾没有出现任何一个”需要讨论如何处理”的问题,那么这次验收大概率是失效的。一次真正有效的验收,总会有几个需要当场做决策的事项,总会有人提出之前没被注意到的依赖风险。会议开得太过顺利,往往意味着问题被系统性地隐藏了。
至于下一步怎么做,我的建议是从你手上正在进行的项目里,挑出下一个还没开始的里程碑节点,只做三件事:
- 在节点启动前,用一页纸写清楚本节点的完成定义和证据形式,发给所有验收参与人确认。
- 把验收会改成”会前48小时预审 + 会上只演示和决策”,去掉所有进度型幻灯片。
- 会上产出的整改项,每一项必须写清责任人、截止日和验证方式,并登记到下一个节点的验收清单里。
就这三件事,不需要任何工具投入,也不需要任何流程审批。跑完一个节点之后,你会得到一个属于自己的数据点,比这篇文章里的任何数字都更有参考价值。
工具和方法的关系也需要说清楚:好的项目管理平台可以让证据留存、决策留痕和整改跟踪变得低成本,但它替代不了你判断”什么叫做完”的能力。在100人以上的组织里,选择一个支持私有化部署、支持自定义验收字段和审计留痕的平台,确实是必要的;但在此之前,先想清楚你的节点到底要验什么,永远比先选工具更重要。
常见问题解答(FAQ)
1. 里程碑节点验收的标准到底该怎么定,才不会变成谁嗓门大谁说了算?
我第一次带项目的时候,验收标准就写了句“功能开发完成,运行正常”,结果评审会上业务方说“这不算完成”,开发说“需求就这么多”,两边吵了两个小时没结论。后来我才明白,不是大家不讲理,是我压根没在节点开始前把“什么叫做完”定义清楚。
核心做法是把验收标准拆成三类可判定项:必过项、观察项、不纳入项。必过项只写能用是/否判断的条件,比如“订单导出在1000条数据下3秒内返回且字段与财务模板一致”,绝不写“性能良好”“体验流畅”这类形容词;观察项记录但不当场卡节点,比如“导出格式后续是否支持自定义列”;
不纳入项要写清本次节点明确不覆盖什么,比如“不含移动端适配”。判断依据是一条硬规则:任何标准如果两个人看同一份产出会得出不同结论,就说明它还没写完。实践上我会把必过项控制在5到8条,超过10条通常意味着这个里程碑切得太大,应该拆成两个节点。
标准要在节点启动会上当场念一遍并让业务方确认,确认的动作可以是在某项目管理工具里把验收清单挂到该里程碑下,让签字和时间戳自动留痕。
2. 节点验收会到底怎么开,才能半小时出结论而不是开成扯皮大会?
我最惨的一次验收会开了三个小时,前面两个半小时都在翻聊天记录确认“当初是不是这么说的”。后来我复盘发现,问题不在会上,而在于我把“演示”和“评审”混在一起开了。现在我基本固定一套议程,会议时长卡在45分钟以内。
我的标准议程是四段:前10分钟只做演示,演示人按验收清单逐条走,不解释设计思路、不展开讨论;中间15分钟只处理必过项的打勾与不通过,逐条问“通过还是不通过”,有异议的立刻记到问题清单里不当场争论;接下来10分钟处理观察项,只记录责任人和跟进时间;
最后5分钟给结论,通过、带条件通过、不通过,三选一,当场说清楚。参会人也要控制:决策人必须在场,只带能拍板的人和能演示的人,旁听的人越多会越长。判断一个验收会是否健康,看会后有没有产生一份“当场定稿的结论”,如果结论是“大家再想想”,那这场会等于没开。
我会在会前24小时把验收清单和演示环境链接发出去,让各方提前看,把惊讶留到会前的邮件里而不是会上的争吵里。
3. 节点验收没通过,是直接卡死整个项目,还是可以带条件通过?
我遇到过最纠结的场景:里程碑验收时有一个必过项没过,但它是边缘场景,卡住的话后面三个团队的排期全乱;放过去的话,又怕质量债越滚越大。当时我在“原则”和“进度”之间来回摇摆了好几天。
我的处理办法是引入“带条件通过”,但必须满足三个约束:条件项不超过3条、每条有唯一责任人和明确截止日、每条都有可验证的关闭证据。比如“批量导入10万条数据超时,需在两周内优化到5分钟内,责任人张三,关闭依据是压测报告”。超过3条或者没有明确关闭证据的,就不叫带条件通过,那叫没通过,老老实实顺延节点。
另外要区分两种失败:一种是必过项本身没做,属于交付失败,节点必须顺延;另一种是必过项做了但质量不达标,可以带条件通过,但要在下一个里程碑的验收清单里把它列为必过项复检。判断依据很简单,问一句“如果这条永远不修,用户会不会感知到”,会感知的就是硬卡,不会感知的才可以带条件。
这个决定必须由业务决策人做,项目经理不要自己扛,否则后面追责时你既是裁判又是责任人。
4. 跨部门或甲方参与的节点验收,怎么防止签完字事后翻账?
我们有个项目,验收会上各方都点头了,签字也签了,结果两个月后甲方说“当时没仔细看,这个不算通过”,整个尾款卡住。那次之后我才意识到,验收留痕不是形式主义,它是项目里最值钱的一份证据。
我现在坚持留三类证据:第一类是可演示的产出,验收会上用的演示环境或录屏要保存下来,不能只留一句“已演示”;第二类是可导出的数据,比如验收清单的通过状态、缺陷关闭数量、测试通过率,直接从某项目管理平台的里程碑视图导出成PDF或截图,带时间戳,比会后手写的会议纪要可信得多;
第三类是可追溯的记录,包括验收标准是什么时候确认的、谁确认的、会上提了哪些观察项、分别什么时候关闭的。判断留痕是否合格,用“换个人来能不能还原当天发生了什么”这一条就够了。
实操上我还会做一件事:验收通过后24小时内,把结论、证据清单、遗留条件项整理成一页纸发给所有参会人,写明“如有异议请在两个工作日内提出,逾期视为确认”。这一步把模糊的默认同意变成有期限的确认,翻账的概率会低很多。
文章包含AI辅助创作:节点验收怎么做?项目经理最佳实践:里程碑从0到1,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/335814
读者评论
把验收结论从二选一改成四选一,这点我深有体会。之前团队为了不开天窗,几乎每次都写'有条件通过',但整改项从来没人跟。后来改成整改项必须带责任人和截止日、下次验收先过上一轮整改,'有条件通过'的数量反而少了,因为大家知道糊弄不过去。
有一点想提醒,证据链齐备不等于风险真的释放。我们做过一次端到端演示,核心链路都跑通了,结果上线后并发写入还是出了死锁,因为演示用的是小数据集。所以证据清单本身也得按风险来设计,不能只求材料齐全。
会前预审这个做法我认同,但对小团队来说可能是额外负担。项目经理一个人要预审所有节点的证据包,实际根本忙不过来。我的做法是把自查清单先交给模块负责人,项目经理只抽查高风险项,否则流程再好也落不了地。
