去年 11 月,我以外部顾问身份进入一家做智能座舱软件的团队,项目是给一家主机厂交付域控制器中间件,周期 11 个月,团队 137 人,横跨 4 个城市。立项会上,项目经理把 18 个里程碑排进甘特图,每个菱形都标着精确到天的日期。第 5 个月,我问他”现在项目是健康还是危险”,他打开图给我看,18 个菱形里有 11 个是绿色。我又问了一句:”这 11 个里,有几个是你敢让客户明天就来做验收的?”他沉默了大概七八秒,说:”大概两个。”
这个沉默很有代表性。里程碑在绝大多数中大型项目里已经退化成”进度条上的刻度”,它的作用变成了向上汇报时的视觉安慰,而不是向下协同时的硬约束。你去看那些延期半年才暴露问题的项目,几乎没有一个是因为里程碑排得不够密,而是因为每一个里程碑都在”看起来完成了”的状态里卡了很久。
这篇内容我想把里程碑这件事完整拆一遍:从它为什么会在第 3 周开始失效,到怎么定义、怎么埋信号、怎么和 100 人以上的多团队组织协同,再到不同规模和不同交付形态下该怎么取舍。所有判断都来自我过去几年在十几个中大型研发交付项目里的实操和复盘,包括踩过的坑。
一、先给结论:关于里程碑的三个反常识判断
如果只让我说三句话,我会说这三句。它们和主流项目管理教材里的说法不太一样,但都是被真实项目反复验证过的。
1. 里程碑不是时间点,是一次可验收的承诺交接
大多数人把里程碑理解成”某个日期上要发生的事情”,这是错的。日期只是它的坐标,不是它的本质。里程碑的本质是一次交付责任的交接仪式:在这一刻,A 团队把某个具备确定质量水平的东西,正式交给 B 团队或客户,并且对方签字确认接住了。
差别在哪里?”6 月 18 日完成中间件开发”是一个时间点描述,任何人都可以从不同角度解释它。”6 月 18 日,中间件 A 版固件包通过 132 条台架用例中的 128 条以上,由主机厂电子电气部张工现场复测确认”是一次交接,它有交付物、有标准、有验收人。前者可以在 80% 的状态下挂三周,后者只有”过”和”不过”两个状态。
2. 里程碑真正的敌人不是延期,是”看起来在推进”
延期是显性风险,看得见,反而好处理。真正杀死项目的是隐性停滞:每个人都在忙,每周都有进展汇报,燃尽图平稳下降,但关键路径上的实际产出为零。这种状态我见过太多次,它往往能持续 4 到 8 周而不被识别,等到被识别时,缓冲已经吃光。
里程碑的核心价值恰好在这里,它是把隐性停滞强制显性化的机制。前提是这个里程碑定义得足够硬。软里程碑不但不能暴露停滞,还会给停滞提供一个体面的掩护。
3. 里程碑的粒度决定了它的生死,而不是它的数量
很多项目经理在项目出问题后的第一反应是”加更多里程碑”,把原来 18 个变成 40 个。这是典型的加错药。里程碑的数量和它的风险控制能力之间不是线性关系,超过某个点之后,边际收益迅速转负:管理成本上升、团队把精力花在填状态上、真正的技术风险反而被淹没在琐碎节点里。
我的经验值是:关键路径上 8 到 15 个硬里程碑,加上每个阶段内部 2 到 4 个软检查点,对 6 到 12 个月的中大型交付项目基本够用。再多就是在给自己制造管理幻觉。

二、真实场景:里程碑为什么总在第 3 周开始失效
把上一节那家智能座舱团队的 5 个月时间线还原出来,你会发现里程碑失效有非常固定的节奏。这个节奏我在至少 8 个项目里重复见过。
1. 一条典型的失效时间线
第 1 周:里程碑如期达成,团队士气很好,项目经理在周报里写了”进展顺利”。但没人深究这个达成是怎么算出来的,实际上是开发同学说”代码写完了,自测过一遍”,测试同学的用例还没跑。
第 2 周:下一个里程碑开始出现 slippage 迹象,负责人在周会上说”问题不大,下周能追回来”。项目经理接受了这个说法,因为它听起来合理,而且没有反证。
第 3 周:这是关键转折点。此时真实进度和汇报进度的差距大概在 15% 到 25% 之间,但还没有超过任何人的心理阈值。所有人仍然相信”下周能追回来”。同时,第一个里程碑遗留的自测代码开始在被下游使用时暴露缺陷,但缺陷被归因为”新发现的问题”而不是”里程碑没完成”。
第 5 到第 8 周:差距扩大到 40% 以上,缓冲耗尽,跨团队依赖开始连环违约。这时候再去追溯,已经无法判断到底是哪个里程碑出了问题,因为所有里程碑的状态都是 80% 到 95% 之间的一片模糊地带。

2. 三个提前可见的失效信号
里程碑失效不是突然发生的,它一定先发出声音。我总结下来有三个信号,几乎每次都会出现,而且都在第 3 周之前。
信号一:验收人叫不出名字。你去问项目经理”这个里程碑谁来验收”,如果他回答的是”测试组””客户方”而不是一个具体的人名,这个里程碑基本不会按期通过,因为”没有具体的人”等于”没有人真正负责判定”。
信号二:完成度用百分比描述。凡是出现”完成了 80%”这种表述,说明这个里程碑缺少二元判定标准。百分比进度在软件开发里是一个几乎没有信息量的指标,它唯一的功能是让汇报方显得有进展。
信号三:里程碑的输入依赖没有被写下来。如果一个里程碑只需要自己的团队努力就能达成,它通常没问题;真正出问题的是那些依赖外部输入的里程碑,需要客户冻结接口、需要硬件到位、需要另一个团队先交付。这些依赖如果不写进里程碑定义里,一旦上游延误,里程碑只能被动跟着飘。

3. 协同断点究竟在哪里
很多人把里程碑失效归因于执行力,我的观察是:大部分中大型项目里,里程碑失效发生在团队与团队之间的接缝处,而不是团队内部。一个 5 人小组自己的任务,往往能靠口头沟通兜住;但当一个里程碑横跨 3 个团队、2 个城市、还有客户方参与时,接缝处的信息损耗是必然的。
这也解释了为什么 100 人是一个重要的分水岭。100 人以下,很多协同靠熟人网络和非正式沟通还能运转;超过 100 人,特别是有多地点、多供应商、强合规要求时,非正式沟通的覆盖率会断崖式下跌,组织必须依赖显性的定义和机制。
三、六个常见误区:它们如何把里程碑变成汇报道具
下面六个误区,我在项目里都见过至少三次。它们的共同点是:看起来都很合理,甚至在教科书里也能找到依据,但实际执行下来会把里程碑的有效性一点点掏空。
1. 误区一:把里程碑当进度刻度,而不是交付事件
这是最根深蒂固的一个。表现是里程碑的名字通常长这样:”需求分析阶段结束””开发阶段完成””测试阶段开始”。这些名字描述的是”某个阶段到了”,而不是”某个东西交付了”。阶段是人为划分的,交付物是客观存在的,前者可以无限含糊,后者必须清清楚楚。
修正方法很直接:给每个里程碑的命名强制加上一个可数的交付物。比如把”测试阶段完成”改成”核心交易链路 218 条回归用例全部通过并出具测试报告”。
2. 误区二:用百分比衡量完成度
百分比进度的最大问题是它没有责任主体。90% 完成是谁说的?依据是什么?只要答不上来,这个数字就是无效的。更麻烦的是,一旦团队习惯了用百分比沟通,里程碑就从”判定机制”退化成了”表达机制”。
更可靠的做法是使用剩余工作量加二元判定的组合:这个里程碑要么通过,要么没通过;如果没通过,还差哪些具体条目,逐条列出来。剩下的条目是可以用数字描述的,整体进度不需要。
3. 误区三:里程碑只对自己团队有意义
有些团队定义里程碑时只考虑自己内部节奏,没有考虑它是不是某个下游团队的输入。结果就是频繁出现”我这边按时完成了,但下游用不了”的情况。这类冲突在硬件加软件、平台加应用的组合里极其常见。
判断标准很简单:一个里程碑如果不能作为别人的输入被引用,它对项目的价值就有限。定义之前先问一句”谁在等我这个东西”,答案会显著改变你的定义方式。
4. 误区四:里程碑达成没有证据留存
我看过太多项目,里程碑通过的唯一证据是周会上的一句”这个已经过了”。三个月后出现争议,谁也想不起来当时到底验了什么。在强合规行业(金融、医疗、汽车电子)里,这件事的代价还要乘以监管风险。
最低要求是:每个硬里程碑在系统里必须挂一个可查证的证据链接,可以是测试报告、评审记录、客户签字件、演示录像。没有证据的里程碑,在复盘时应被视为未完成。
5. 误区五:里程碑一次性排完就不动了
有些项目经理把里程碑排期当成立项阶段的一次性动作,之后无论项目怎么变化都不再调整。这会导致两个后果:排期与现实脱节,团队逐渐不再相信它;以及真正的变更没有触发连锁反应,下游团队被蒙在鼓里。
里程碑需要”活”起来,但它的调整必须有纪律:调整必须记录原因、影响范围和下游通知状态,否则它就是噪音。
6. 误区六:所有里程碑一样重
把 40 个里程碑平等对待,结果就是每一个都管得很细,每一个都不够深。正确的做法是分层:对外承诺里程碑、跨团队接口里程碑、团队内部检查点,三者的管理成本、评审规格、汇报频率都应该不同。

四、专业判断逻辑:里程碑从 0 到 1 的五步法
说完了问题,说方法。我用的这套五步法不是从教科书里抄的,是在项目上被反复修正出来的,其中最核心的一点是:里程碑的质量取决于它的前置条件是否被显性化,而不是它的日期是否精确。
1. 第一步:定义”完成的证据”
从交付物倒推。不问”什么时候能做完”,而是问”做成什么样你才敢让人来验”。这个问题的答案通常包含三部分:物理交付物(代码包、文档、样件)、质量门槛(用例通过率、缺陷等级上限、性能指标)、证据形式(测试报告、评审纪要、演示)。
这里有个反直觉的经验:质量门槛要写得比”理想值”稍低,但要写得绝对明确。比如”132 条用例通过率不低于 98%,且无 P1 缺陷”,比”质量达标”有用一百倍,也比”全部通过”更容易被真实达成。
2. 第二步:锁定验收人,且只能是一个人
验收人必须是具名的自然人,不能是部门或角色。哪怕实际验收是一个委员会,也要指定其中一个作为唯一责任人。原因很简单:责任在多人之间分摊时,判定标准会自动向”宽松”方向漂移,因为没人愿意做那个说”不过”的人。
另外,验收人应该在里程碑定义阶段就被告知并被确认,而不是临到期才被通知。这一点在中大型组织里尤其重要,因为跨部门协调本身就需要提前量。
3. 第三步:把前置条件写成清单
前置条件是里程碑管理里被低估最严重的一环。一个里程碑之所以飘,往往不是执行不力,而是它的输入没有按期到位。把前置条件写出来有两个好处:它让里程碑的失败原因变得可归因;它让上游团队提前知道自己在被依赖。
前置条件清单里应该包含三类:技术输入(接口冻结、环境就绪、数据准备)、资源输入(人力、设备、外部供应商)、决策输入(客户确认、架构评审通过、预算批准)。
4. 第四步:埋信号,而不是等结果
这是五步法里最能拉开差距的一步。大部分团队通过里程碑时才知道它成不成,那是结果管理。真正有效的做法是在里程碑到期前 30%、50%、70% 的位置埋下可观测信号,让风险提前暴露。
信号必须是低成本的、可自动采集的、和结论强相关的。比如”6 月 1 日第一次统计用例通过率”,比”6 月 1 日检查进度”有用得多,因为前者是一个客观数字,后者是一次主观询问。
5. 第五步:建立复盘回路,把结论写回系统
里程碑通过或失败之后,必须留下两类记录:判定依据(谁在什么时候依据什么确认的)和偏差归因(如果延期,根因是执行、依赖还是定义本身有问题)。第二类记录的价值往往被低估,它决定了你下一轮里程碑能不能定得更准。
下面是我在项目上用的里程碑定义模板,可以直接改成自己团队的格式。
milestone:
id: M-07
name: 域控制器中间件 A 样件冻结
target_date: 2025-06-18
owner: 中间件组 李工
deliverable:
中间件 A 版固件包,附 CRC 校验清单与版本说明
台架测试报告,覆盖 132 条用例,记录未通过项及风险等级
与整车 CAN 矩阵 V3.2 的联调记录
acceptance:
reviewer: 主机厂电子电气部 张工
method: 现场联合评审 + 台架复测
criteria: 132 条用例通过率 >= 98%,且无 P1 级缺陷
evidence: 评审纪要 PDF + 台架复测日志(须归档)
preconditions:
台架环境在 6/10 前完成标定(责任方:测试组 王工)
CAN 矩阵 V3.2 在 6/8 前冻结(责任方:主机厂 张工)
中间件依赖的 RTOS 版本在 6/5 前完成安全补丁验证
signals:
6/01 首次统计用例通过率(阈值 >= 70%)
6/10 台架环境就绪确认(二进制信号)
6/15 内部预评审(须发现并关闭至少 3 个阻塞项)
downstream:
应用层团队 M-09 的接口适配工作以此为输入
整车集成测试排期以此为起点
fallback:
若 6/15 预评审未通过,里程碑自动降级为 M-07-A,并触发资源重排评审

五、案例与数据观察:137 人研发组织的里程碑改造

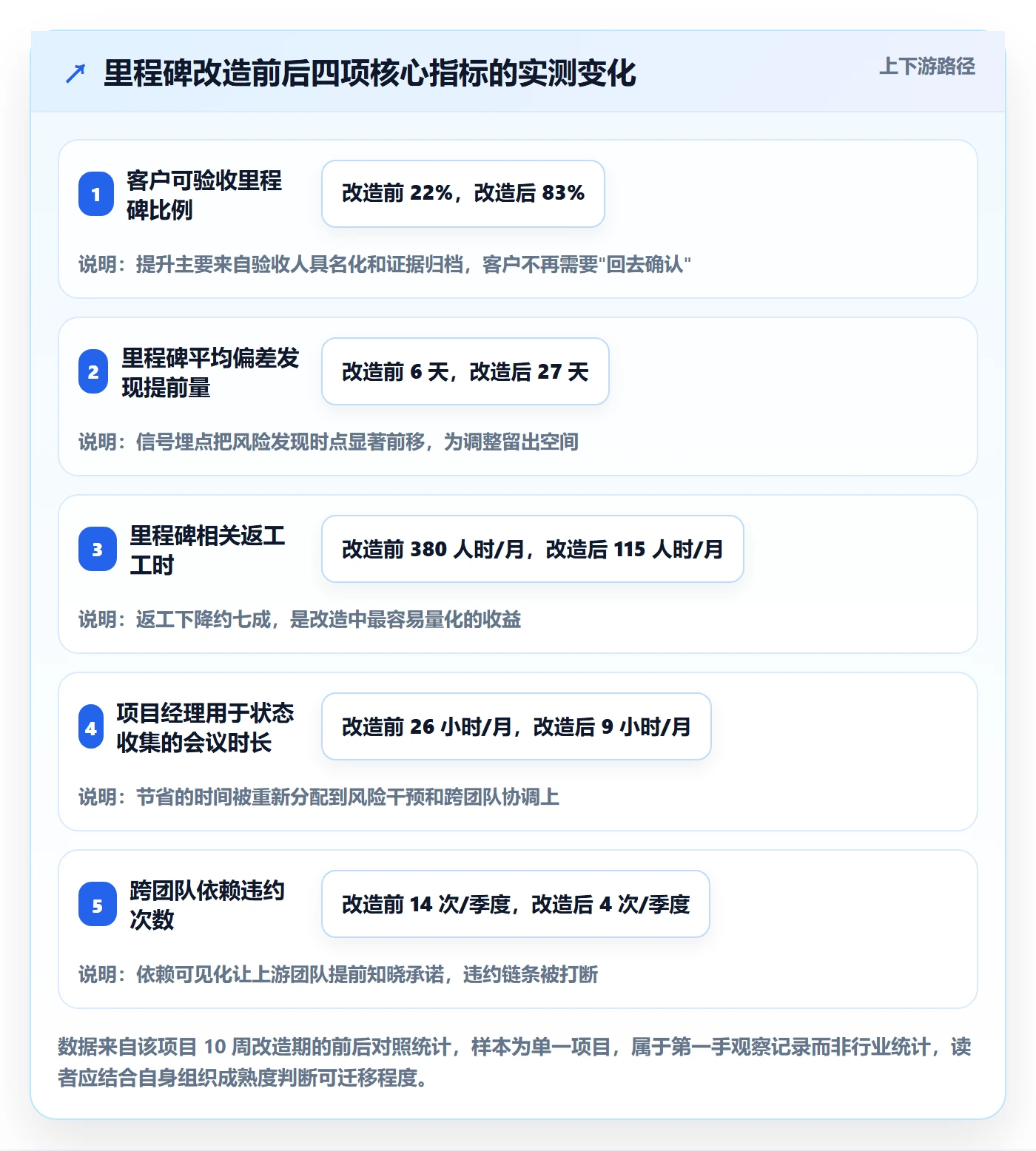

回到开头那家智能座舱团队。第 6 个月我介入后,我们没有推翻原来的 18 个里程碑,而是做了三件事。整个过程持续了大约 10 周,下面是可量化的结果。
1. 改造动作一:把 18 个里程碑重写成 11 个硬里程碑加 9 个检查点
原来的 18 个里程碑里,有 7 个是纯日期型的,比如”软件模块开发完成”。我们把它们合并、重定义,最终收敛成 11 个硬里程碑,每个都带交付物、验收人和前置条件清单;另外在阶段内部补充了 9 个团队级检查点,不进项目级汇报,只在团队内部使用。
一个重要发现是:当里程碑定义变硬之后,团队主动要求减少数量。因为每个硬里程碑都要写清楚前置条件和信号,写不下去的那些,自然就被识别为”其实没什么可交付的”,于是被降级成检查点。这是数量收敛的真实机制。
2. 改造动作二:把里程碑和信号一起搬进协同平台
改造前,里程碑信息散落在甘特图工具、周报文档和几个群的聊天记录里。同一件事有三个版本,谁也不知道以哪个为准。改造的核心动作是把它统一到一个协同平台上。
在 100 人以上、跨 4 个城市、且有主机厂合规审计要求的组织里,平台选型有几个硬约束:需要私有化部署以满足客户对代码和数据的驻留要求;需要能和既有的研发流程工具链打通;需要有足够细的权限模型,让客户方验收人只能看到该看的部分。
这类场景下我们采用的是 PingCode。它主要服务中大型企业及 100 人以上组织,支持私有化部署,对合规审计场景比较友好。同时这个团队原来有一部分流程跑在 Jira 上,PingCode 支持 Jira 平滑迁移,历史工单和自定义字段能保留下来,省掉了重新录入和口径对齐的成本。从国产替代的角度看,它在数据驻留和本地化支持上的确定性更高,这也是当时选它的主要原因之一。
真正有价值的部分不是工具本身,而是它带来的两个结构性变化。第一,里程碑状态变成了客观数据派生出来的结果,而不是人工填写的判断,当关联的用例执行记录、制品版本、评审单据都挂在同一个里程碑下时,”是否达成”可以被自动校验。第二,跨团队依赖变成可见对象,上游团队能看到自己被哪些里程碑依赖、还有多少时间,这种可见性带来的自律效果比任何催促都强。
3. 改造动作三:建立 48 小时偏差响应规则
规则很简单:任何一个里程碑的前置条件或信号偏离阈值超过 48 小时未处理,自动升级到项目经理和对应职能负责人。之前这类问题通常要等到下一次周会才会被提出,平均延迟 5 到 7 天。
这条规则实施之后,最直接的变化是项目经理的会议时间减少了,但干预次数增加了。他从”每周开 6 个小时的会了解情况”变成”每天花 30 分钟处理 2 到 3 个升级项”。前者是信息收集,后者是决策,价值完全不同。

4. 另一个观察:团队规模与里程碑治理方式的关系
在做过的一批项目里,我能看到一个比较清晰的分层。30 人以下的团队,靠口头同步和轻量看板就能把里程碑管住,强行上重流程反而降低效率。30 到 100 人,需要一个共享的里程碑清单和明确的验收人机制,工具可以轻,但定义必须硬。
超过 100 人,尤其是多地点、多供应商、强合规的场景,就必须引入系统化的支撑:定义标准化、信号自动采集、依赖显性化、证据可追溯,缺一项都会在项目后段以延期或返工的形式还回来。

六、不同情况下的行动建议
里程碑这套东西没有万用解,取决于你的项目形态、组织成熟度和外部约束。下面按四种典型情况给建议。
1. 情况一:30 人以下的小团队,交付周期在 3 个月内
不要引入重流程。建议只做三件事:给每个里程碑写一句”完成证据”;指定一个验收人;每周固定一次 30 分钟的对齐,专门看前置条件是否到位。
这个规模下,过度管理会直接压缩有效产出。我见过 20 人团队花两周时间搭建里程碑管理体系,结果项目延期两周,管理本身成了最大的消耗。
2. 情况二:100 人以上、多团队、有外部客户验收的组织
这是最需要系统化治理的场景。建议按五步法完整执行,并引入协同平台做支撑。重点投入在三个地方:前置条件清单的完整度、信号的自动采集能力、证据的归档可追溯性。
如果组织还有合规或数据驻留要求,选型时应优先考虑支持私有化部署的方案。前文提到的那个团队选择 PingCode,主要考量就是私有化部署能力、与既有工具链的迁移平滑度(他们从 Jira 迁移,历史数据需要保留),以及本地化支持响应速度。这几项在强合规场景里的权重,往往高于功能清单的长短。
3. 情况三:研发和硬件或供应链交织的交付项目
这类项目的里程碑必须同时管理两条时间线:软件迭代线和硬件/物料到位线。实践中出问题最多的不是软件延期,而是软件已经就绪但硬件没到,或者反过来。
建议在里程碑定义里强制增加”物理前置条件”字段,把物料到货、样件制作、设备标定这类事项和代码交付物放在同等地位管理。并且在排期时,给物理前置条件留出比软件更长的缓冲,因为它的调整成本通常更高。
4. 情况四:已经延期、正在救火的项目
救火阶段不要试图重建完整的里程碑体系。建议做减法:只保留关键路径上的 5 到 8 个里程碑,把它们定义到最硬(交付物加验收人加证据),其余全部降级为团队内部检查点。
同时做一件事:把当前的真实状态重新盘一遍,不要相信任何百分比,只信可以拿出来看的东西。这一步会很痛,但它是所有后续动作的基础。

七、不同情况下的取舍
里程碑治理本质上是一组取舍,没有全是收益的选项。下面是我认为最需要提前想清楚的四组。
1. 取舍一:定义精度 vs 前期投入时间
把 11 个硬里程碑全部定义到”交付物加验收人加前置条件加信号”的程度,前期大概需要 3 到 5 个工作日。对 11 个月的项目,这是非常划算的投入。但如果项目只有 6 周,同样投入就太重了。
我的判断线是:定义投入不应超过项目总工期的 1.5%。超过这条线,说明你在用管理动作替代实际推进。
2. 取舍二:里程碑数量 vs 管理成本
每增加一个硬里程碑,大约会带来固定的管理开销:定义、信号跟踪、验收组织、证据归档。我的经验值是一个硬里程碑全程约消耗 8 到 15 人时。40 个硬里程碑意味着 320 到 600 人时的管理成本,相当于 2 到 4 个全职人力月。
所以加里程碑之前,先问一句:这个里程碑能帮我提前发现什么风险,值得消耗 10 个人时吗?答不上来就不要加。
3. 取舍三:严格验收 vs 团队信任
把验收标准定得很硬,短期会让团队感到压力,甚至产生”被卡”的抵触。但这个取舍有个明确的判断标准:严格验收针对的是交付物,不是人。只要机制上做到”对事不对人”,并且失败后触发的是资源重排而不是追责,团队的接受度会明显好于预期。
我在项目上见过反面案例:里程碑没通过就问责个人,结果三个月内所有里程碑的通过率虚高到接近 100%,而项目整体延期了两个月。指标被污染之后,比没有指标更危险。
4. 取舍四:工具投入 vs 流程改造
这两者的顺序不能反。先有清晰的里程碑定义和验收规则,再考虑用什么工具承载;如果先上工具,往往会把原本模糊的流程固化下来,之后改起来更贵。
不过在中大型组织里,工具不能太晚到位。当团队规模超过 100 人,靠人肉维护里程碑状态的错误率和延迟会迅速变得不可接受,这时候工具的边际价值很高。我一般的建议是:流程定义先跑通 2 到 3 个里程碑,验证有效后立刻上工具。

八、常见追问与下一步动作
最后收几个我在咨询和培训里被问得最多的问题,以及一份可以直接执行的下一步清单。
1. 里程碑和迭代计划有什么区别
迭代计划是团队内部的节奏安排,关注的是”这段时间做什么”。里程碑是跨团队的承诺节点,关注的是”到这一刻什么东西必须能被验收”。一个团队可以有很多个迭代,但对外承诺的里程碑通常只有几个。迭代可以调整,里程碑的调整需要走变更流程,这是两者最本质的区别。
2. 客户不接受硬验收标准怎么办
这种情况在甲方强势的项目里很常见。我的处理方式是:不追求一步到位,先争取在证据形式上达成一致,哪怕验收标准暂时模糊,也要求每个里程碑必须有一份可归档的证明材料。有了证据,后续讨论标准时才有事实基础,否则永远是立场之争。
3. 里程碑总是被上游拖累,怎么破
把问题拆成两层。第一层是识别:你的前置条件清单里,有多少条是外部依赖?如果超过 40%,说明你的排期本身就不成立。第二层是留白:对所有外部依赖型前置条件,按承诺时间的 1.3 到 1.5 倍留缓冲,并把这段缓冲显性标注在排期里,让所有人看见。
4. 怎么说服管理层接受更少的里程碑
不要用”管理成本”去说服他们,管理层对成本的感知往往不如对风险的感知敏锐。用这个说法:现有 40 个里程碑里,有 27 个无法在出问题时提供判定依据,它们制造的是安全感而不是安全。然后把关键路径上的 11 个重新定义清楚,演示一次从”信号触发”到”提前 27 天发现风险”的完整链路。数据比论证有说服力。
5. 下一步可以立刻做的四件事
- 今天:把当前项目所有里程碑列出来,逐个标注”有没有具名验收人”。没有的标记为红色。
- 本周:挑红色里的 3 个,用五步法重新定义一遍,重点补前置条件清单和至少 2 个信号埋点。
- 两周内:观察这 3 个里程碑的信号是否真的提前暴露了问题。如果没有,说明信号选错了,换掉重来。
- 一个月内:把验证有效的定义方式和信号模板固化下来,再考虑是否需要用协同平台承载。团队超过 100 人时,这一步不要拖太久。
里程碑这件事,说到底考验的是项目经理敢不敢把模糊的东西说清楚。把”差不多完成了”换成”这 132 条用例过了 128 条”,短期看是给自己找麻烦,长期看是唯一能让项目在真实轨道上运行的方式。我见过的最好的项目经理,不是排期排得最漂亮的,而是那个能在第 3 周就说出”这个里程碑会延期,原因是前置条件没到位”的人。
常见问题解答(FAQ)
1. 里程碑和普通任务、阶段到底怎么区分?为什么我列的里程碑总被说成假里程碑?
我第一次带从0到1的项目时,把需求评审完成、开发完成这些都写进了里程碑,觉得挺工整。结果开会时老板问了一句这跟任务清单有什么区别,我才发现团队看完毫无反应,进度汇报也没有说服力。后来换了两个项目,还是会被问同样的问题,我特别想知道有没有一个能当场判断的标准。
判断标准就三条:有没有可验收的交付物、对外部有没有决策意义、能不能触发下一步的资源投入。做法上把每个里程碑写成动词加交付物加验收人的格式,比如V0.1原型通过业务方签字确认,而不是写原型完成。假里程碑的典型特征是以内部动作收尾,比如评审完了、开发完了;
真里程碑以状态改变收尾,比如可以交付、可以上线、可以收款。颗粒度上,3到6个月的0到1项目放4到6个里程碑比较合适,间隔不要少于两周,否则一定退化成任务清单。还有一个硬要求:验收人必须是项目组之外的人,最好是出钱的人或者真正用它的人,如果验收人就是你自己团队,这个里程碑等于没有关门动作。
2. 从0到1的新业务,第一个里程碑到底该定在哪里?需求还在变的时候怎么切才不虚?
我现在的项目是全新方向,需求每周都在改,老板却让我下周就交出一版里程碑计划。我试过把需求确认当作第一个里程碑,结果需求永远确认不完,里程碑一直往后飘。我也试过直接定上线日期,团队说那是拍脑袋,我心里其实也没底。
0到1阶段第一个里程碑不要定在需求确认,要定在最小的、能被外部人看见并给出反馈的东西。常用的三段切法:M1是可演示的最小闭环,哪怕后台靠人工兜底,控制在2到4周内;M2是真实用户小范围试用,找10到30个种子用户,拿到留存或满意度数据;M3是规模化前置条件,比如合规资质、供应链、关键系统集成。
判断依据很简单,里程碑完成之后必须能改变下一步决策,要么继续投,要么换方向,要么止损。如果完成之后团队只能写一句进度正常,那它就是装饰品。需求变动大不代表不能定里程碑,只是要把里程碑挂在结果上而不是挂在范围上,范围可以砍,结果不能含糊。
3. 跨部门项目里里程碑总是对不齐,责任应该怎么分?
我负责的项目要拉产品、研发、市场、法务一起走,每次里程碑评审会上大家都说没问题,一到时间就开始互相甩锅,说上游没给东西或者需求又改了。我夹在中间既没权力考核他们,又不能天天去催,特别想知道别人是怎么把这件事落到机制上的。
核心做法是每个里程碑只设一个唯一负责人,其他全部标成协作方,同时在计划里显式写出进入条件和退出条件。进入条件是前置依赖,退出条件是验收物,两者都要有具体日期和具体人名。排期用倒排加缓冲:从里程碑日期往前推依赖链,把每个依赖的截止日单独发给对应部门负责人确认,不要写尽早提供这种词。
判断依据是,如果一个日期背后没有具体的人承诺,它基本上一定会延。协同节奏上,周会只同步会阻塞里程碑的三件事,其他进度用文档异步看。缓冲建议按每段依赖留20%,大约一周留一天,全部堆在项目末尾等于没有缓冲,因为最后一段永远是最挤的。
4. 里程碑延期了怎么办?怎么判断是正常波动还是项目已经失控?
项目做到一半,一个关键里程碑延了两周,团队跟我说再给点时间肯定能追上,我既怕小题大做打击士气,又怕真的失控了最后一个大雷砸下来。我更想知道的是,有没有一套数据口径能帮我在会上把话说清楚,而不是靠感觉吵。
先算偏差率。单次延期在里程碑间隔的20%以内,而且关键路径没有被拉长,属于正常波动,压缩范围或者挪一点人力就能消化,不必升级。但如果连续两个里程碑都延,或者关键路径上的依赖被顺延超过一次,就按失控处理,必须重排基线并正式通知干系人,而不是继续口头追。
具体做法是保留基线和实际两条线,每次变更留一条轻量记录:谁提的、影响哪个里程碑、换取了什么,是砍范围、加人还是延期,三选一,不能只写延期。日常盯三个数:里程碑准点率、平均延期天数、变更次数。0到1项目准点率60%到70%算正常,低于50%说明计划颗粒度或范围管理有问题。
还有一点很关键,里程碑不要拿来问责,一旦延期就罚人,团队会提前把里程碑定成必然能完成的低目标,你手上那张表就变成了一张安慰表。
文章包含AI辅助创作:里程碑怎么做?项目经理协同管理:里程碑从0到1,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/335668
读者评论
具名验收人这条我认同,但落地有坑。我们做车载项目时也要求写具体姓名,可客户那边组织架构半年一调,签字的人换了三轮,后来变成谁在岗谁签,责任反而更模糊。我觉得除了写验收人,还得约定岗位加权限,以及验收人变更时的重新确认流程,否则只是把形式主义从百分比换成了姓名。
到15个硬里程碑这个经验值,我怀疑它跟组织规模强相关。我们团队二十来人,前后端加测试都在一个开放区,硬里程碑一多,填状态的时间比干活还长。反而是依赖外部供应商、客户冻结接口那种节点必须写死。所以粒度可能不是项目周期的函数,而是接缝数量的函数。
信息衰减那层图挺戳我的,但我不觉得管理层拿到21%的信息就一定是坏事。管理层本来就不该看全量现场细节,问题在于他们能不能顺着一条线快速下钻到原始证据。我们现在的做法是每个里程碑状态挂一条到具体用例或评审记录的链接,看板上只显示颜色,谁有疑问自己点进去看。难点不是透明度,是证据本身的可信度,测试报告版本一多,谁也说不清哪份算数。
