里程碑计划流程与规范:项目经理里程碑数据分析关键指标

去年第三季度,我帮一家接近400人的智能硬件公司做研发效能复盘时,看到一组让我印象很深的数字:这家公司当年立项了17个研发项目,项目经理在周报里连续三个月汇报”里程碑达成率92%”,但到了年底经营复盘,真正按原计划完成并通过验收的项目只有6个。差距不是出在执行力,而是出在里程碑计划流程与规范本身,里程碑的日期被反复修改却没有留痕,完成判定靠口头确认,达成率的分母永远只算”本季度应完成的里程碑”,那些被悄悄改期、改名、合并的里程碑从来没进过分母。

这件事让我意识到,项目经理真正需要的不是一张”里程碑甘特图”,而是一套能回答三个问题的数据体系:里程碑有没有按承诺交付?如果没交付,偏差发生在哪一环?这种偏差是偶发还是系统性?下面我把过去几年在十几个中大型研发组织里落地的里程碑数据方法拆开讲,包括指标口径、流程规范、误区和我自己的判断逻辑。

一、核心结论:里程碑数据分析要盯住六类指标,而不是一个达成率

先把结论摆出来。里程碑数据分析最常见的失败方式,是把它压缩成一个”达成率”数字。达成率是结果指标,它滞后、易被口径操纵、也无法告诉你要改什么。我建议项目经理把里程碑指标分成六个族:达成、偏差、变更、前置条件、证据、密度,每一族至少保留一个主指标和一个辅助指标,才能形成可解释的数据链。

1. 达成族:里程碑按时达成率(OTMAR)

按时达成率的正统口径应该是:统计周期内实际完成且完成日期不晚于基线日期的里程碑数 ÷ 统计周期内按基线应完成的里程碑数。注意两个关键词:基线日期、应完成。用”当前计划日期”算达成率是最常见的自欺,因为改期之后达成率会自动变好看。

如果你的团队同时在跑瀑布、敏捷混合项目,建议对不同类型里程碑分开计算。合规类、硬件流片类里程碑的基线一旦冻结就极难变更,而软件功能类里程碑按迭代节奏调整属于正常行为,混在一起算会互相稀释,得出一个谁都不信的中间值。

2. 偏差族:平均滑动天数与偏差分布

只看达成率会漏掉一个关键信息:没达成的那些里程碑,是晚了一天还是晚了一个季度。我习惯用平均滑动天数和滑动天数中位数一起看,因为里程碑延期往往呈长尾分布,少数几个里程碑拖了几十天,把平均值拉高,中位数却能反映大部分里程碑的真实状态。

再进一步,把滑动天数做成分布直方图,你会看到三种典型形态:集中在±3天的”健康抖动型”、双峰分布的”两极分化型”、长尾拖尾的”关键路径拖累型”。三种形态对应的治理动作完全不同,前者不用管,后者要动流程。

3. 变更族:基线变更率与变更原因结构

里程碑改期本身不是罪,不受控、不留痕、不分析的改期才是问题。我通常要求项目经理统计基线变更率:统计周期内发生基线日期变更的里程碑数 ÷ 统计周期内活跃里程碑总数。行业里比较健康的区间是单季度10%~20%,超过30%说明基线本身缺乏严肃性,低于5%且达成率也不高,往往意味着团队在硬扛、把变更压到最后一刻才爆出来。

4. 前置条件族:入口条件就绪率

这是被严重低估的一类指标。里程碑延期绝大多数不是”那一天没干完”,而是进入这个里程碑的前置条件没准备好:需求没冻结、上游接口没联调完、供应商物料没到、测试环境没排上。我建议每个里程碑在模板里强制填写3~5条入口条件,并在里程碑预期完成日前两周开始跟踪就绪率。

入口条件就绪率 = 已确认就绪的入口条件数 ÷ 该里程碑全部入口条件数。这个指标是典型的领先指标,它下降往往比实际延期早两到四周出现,给了项目经理真正可操作的时间窗口。

5. 证据族:完成证据完整率

里程碑的本质是承诺,承诺需要证据闭环。完成证据完整率 = 已完成里程碑中证据包齐全的数量 ÷ 已完成里程碑总数。证据包通常包括验收记录、评审结论、测试报告、交付物清单、干系人确认。这个指标低于80%时,你看到的达成率就不可信,因为”完成”是自报的。

6. 密度族:里程碑密度

里程碑密度 = 单个项目季度内里程碑数量 ÷ 项目持续月份数。密度太低(比如一个半年项目只有两个里程碑),数据没有分辨率,出了问题也来不及纠偏;密度太高(比如每月5个以上里程碑),团队会把它当成日常任务,里程碑失去”承诺点”的仪式感。我观察到比较有管理价值的区间是每个项目每月0.5~1.5个里程碑,具体随项目类型浮动。

里程碑计划流程与规范:项目经理里程碑数据分析关键指标

二、背景与真实场景:里程碑流程为什么在真实项目里经常失效

要理解里程碑数据为什么容易失真,先要理解里程碑在现代研发组织里的处境。它同时承担三种角色:对高层的承诺、对团队的检查点、对财务和客户的结算依据。三种角色对”完成”的定义并不一致,冲突就从这里开始。

1. 场景一:里程碑被当成”大号任务”

我见过不少团队在项目管理平台里把里程碑直接建成一个任务,然后给它挂上”完成百分比”。这是根本性的错配。里程碑是二值状态:达成或未达成。一个”里程碑完成了70%”在语义上是不成立的,因为你无法向客户承诺”我们70%通过了合规审计”。

一旦里程碑可以被填百分比,数据就开始失真:填80%的里程碑既不进达成统计,也不进延期统计,变成了一个数据黑洞。很多项目”达成率很高但总是延期交付”,根源就在这类模糊中间态。

2. 场景二:里程碑日期与项目计划脱钩

在很多组织里,里程碑日期来自立项时的合同倒排,之后项目内部重新做了一次详细排期,但没有回头同步里程碑基线。结果就是里程碑台账和实际执行计划是两套东西,周报里的里程碑进展靠项目经理手动翻译,翻译过程就是数据失真的开始。

我通常要求:里程碑基线日期必须与详细计划中的关键交付节点一一映射,且任何一侧变更都要走同一个变更流程。做不到这一点,后面的数据分析都是空中楼阁。

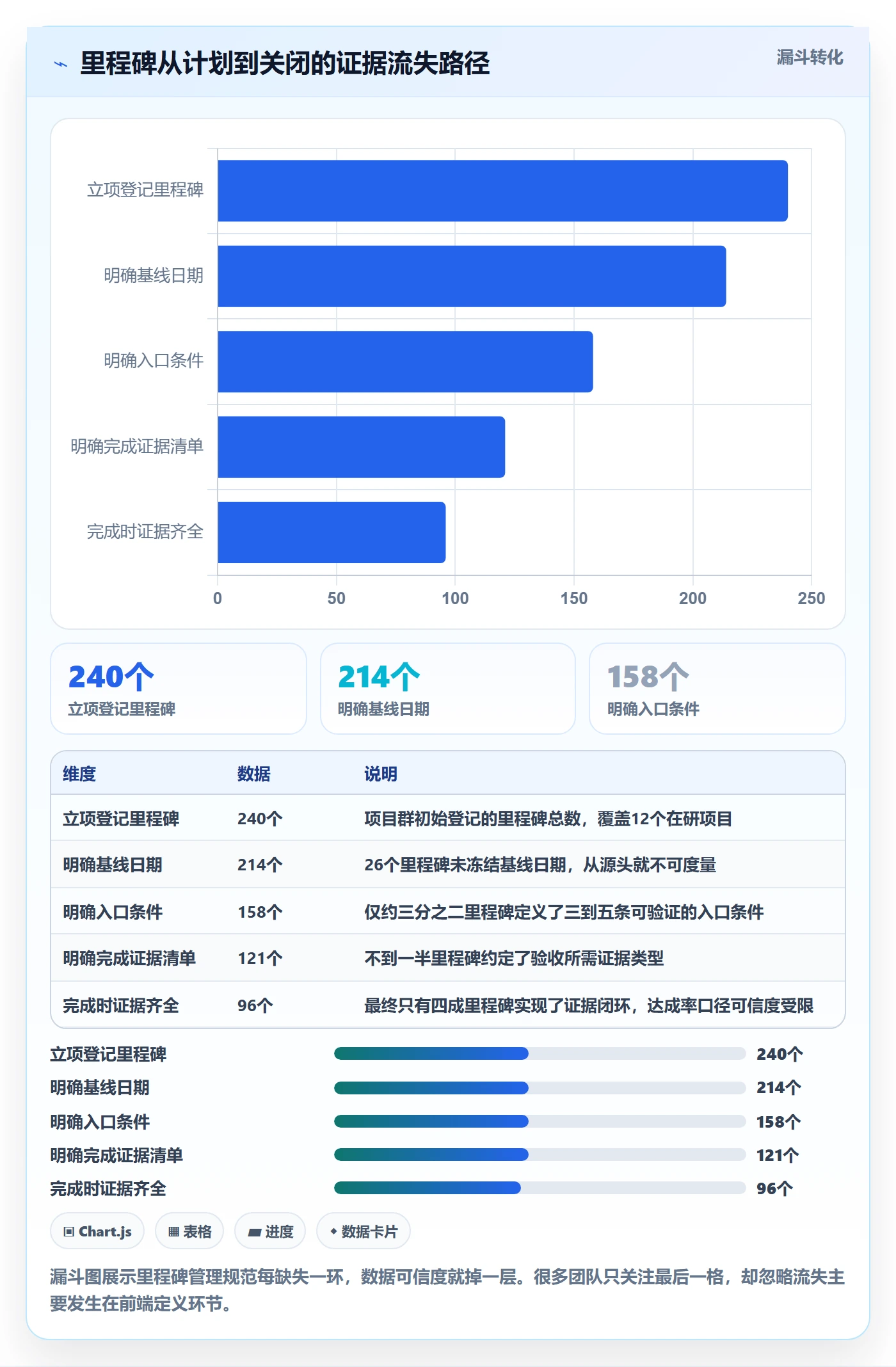

3. 场景三:里程碑完成后没有证据留痕

一个真实例子:某企业的一个”系统联调完成”里程碑被标记为已完成,两个月后上线出问题,回溯时发现当时只完成了主链路联调,异常分支根本没测。但因为没有约定证据包,这个里程碑的”完成”已经进了达成率分子,谁也无法反驳。

没有证据定义的里程碑,本质上是不可审计的。这一点在受监管行业、硬件研发、对外交付类项目里尤其致命,因为里程碑往往直接挂钩收款节点。

里程碑计划流程与规范:项目经理里程碑数据分析关键指标

三、八个常见误区:里程碑数据失真的真实来源

下面这八条,是我在评审项目经理提交的里程碑报告时反复看到的。每一条背后都有具体的失败场景,我按发生频率排序。

1. 误区一:达成率的分母只算”应完成”

统计周期内应完成8个里程碑,完成5个,达成率62.5%。如果其中3个被改期到下季度,分母就只剩5个,达成率变成100%。改期不是失败,但把改期从分母里拿掉就是操纵。正确做法是同时呈现两个数字:按原基线的达成率、按当前基线的达成率,让读者自己判断差距。

2. 误区二:用当前日期计算偏差

偏差天数必须锚定基线日期。有些项目经理习惯用”现在离计划日期过了几天”来描述进度,这会让偏差随着统计时间推移不断变化,失去可比性。口径应该是实际完成日期 − 基线日期,未完成的用”当前日期 − 基线日期”做临时估算,并明确标注为未关闭状态。

3. 误区三:里程碑改名、合并、拆分不留痕

把”V1.0发布”改成”V1.0灰度发布”,难度降低了但名字还在;把一个延期里程碑拆成两个,其中一个按时完成。这类操作在系统里如果只是编辑字段,会彻底破坏历史数据的连续性。里程碑的名称、范围、日期三个字段的任何变更都必须产生一条可追溯记录。

4. 误区四:所有里程碑权重一样

把”完成需求评审”和”通过量产认证”按同等权重计入进度,会得出严重失真的项目进度。我建议至少分三档权重:1(常规检查点)、3(关键交付)、5(合同或合规承诺点),加权后再计算里程碑加权进度。

5. 误区五:只看结果不看前置条件

很多团队的里程碑跟踪表只有日期和状态两列,没有入口条件列。结果是项目经理每周重复问”能完成吗”,成员回答”应该可以”,两周后变成延期。入口条件就绪率是唯一能在延期发生前两周给出信号的数据,不采集等于放弃干预窗口。

6. 误区六:里程碑密度失控

我审计过一个项目,一年设了46个里程碑,平均每周一个。团队早就麻木了,里程碑评审变成走过场。密度过高会带来两个隐性成本:评审时间占用和管理注意力稀释。实测下来,该项目每个里程碑的平均评审耗时22分钟,一年累计约17小时,还不含准备时间。

7. 误区七:把里程碑达成率当项目健康度

里程碑达成率是滞后指标,它描述过去。项目健康度需要结合入口条件就绪率、风险闭环率、变更响应时长等领先指标。只看达成率的项目经理,永远在事后解释,而不是事前干预。

8. 误区八:没有按里程碑类型分层

把合规类、技术类、商业类、交付类里程碑混在一起统计,会掩盖真实问题。真实情况常常是:技术类达成率95%,合规类达成率60%,混合统计后得到78%,看起来还行,但实际上合规风险已经很高。

里程碑计划流程与规范:项目经理里程碑数据分析关键指标

四、专业判断逻辑:里程碑指标该怎么设计、怎么读

这一节讲我自己的判断逻辑,不是教科书定义。我判断一套里程碑指标体系是否可用,会看它能不能通过下面四道检验。

1. 检验一:口径能不能被”无成本地美化”

任何可以被无成本美化的指标,最终一定会被美化。达成率可以靠改期美化,那么就把改期次数同时暴露出来;偏差天数可以靠”未关闭不统计”美化,那就把未关闭里程碑的临时偏差也列出来。指标之间要形成互相制约的关系,而不是各自独立。

我常用的组合是”达成率 + 基线变更率 + 证据完整率”三件套。这三者同时好看,才说明真的健康;只有达成率好看,另外两个必然有一个在恶化。

2. 检验二:能不能区分”偶发”和”系统性”

一个里程碑延期,原因可能是成员请假。十个里程碑延期,原因往往在流程。所以我要求在月度分析中至少做一次分层:按里程碑类型分层、按责任团队分层、按项目阶段分层。如果某类里程碑连续两个月偏差最高,就不再是偶发,应该升级为流程改进项。

3. 检验三:能不能定位到可执行的动作

好的指标会直接指向动作。比如”入口条件就绪率低于70%”,可以立刻对应到”每周三检查入口条件清单,未就绪项升级到项目周会”。”平均滑动天数13天”则无法直接转成动作,需要先拆因。

所以我在设计指标时会问一句:看到这个数字变了,项目经理第一天该做什么?答不上来的指标,先别急着上报表。

4. 检验四:能不能承受跨项目横向对比

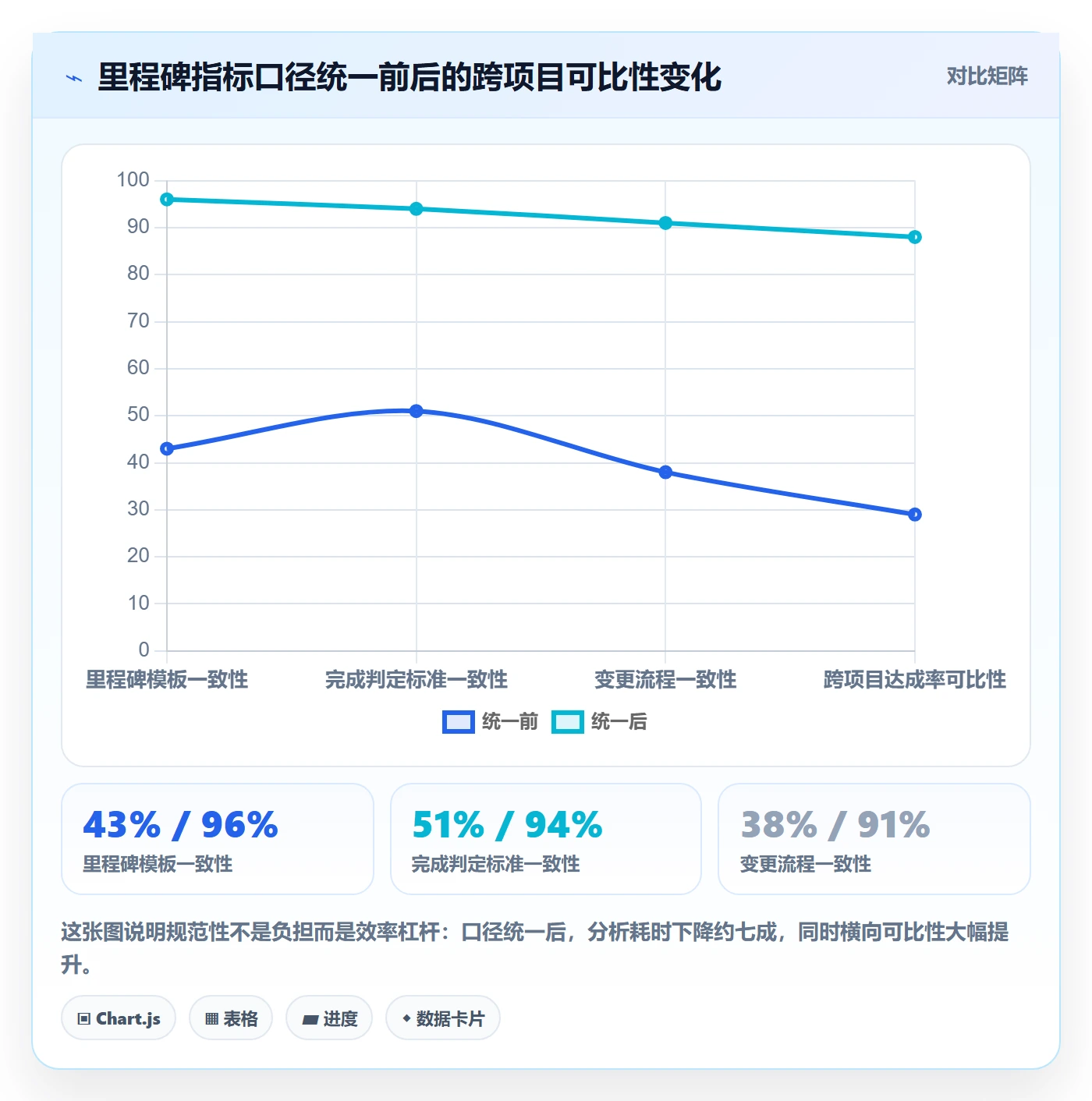

如果两个项目的里程碑数据无法横向比较,说明口径不统一。统一口径的最低要求是:里程碑定义模板一致、完成判定标准一致、变更流程一致、证据要求一致。这四条做到了,跨项目的达成率、变更率、就绪率才有可比性。

里程碑计划流程与规范:项目经理里程碑数据分析关键指标

五、真实案例与数据观察:一个300人研发组织的里程碑治理

下面这个案例来自我参与的一个中大型研发组织的效能改进项目。该组织约300人,分为5条产品线,同时运行硬件、嵌入式软件和平台软件三类项目,年内在研项目21个,里程碑总数约260个。它同时具备中大型组织的典型特征:跨团队依赖多、合规要求高、有私有化部署需求。

1. 治理前的状态

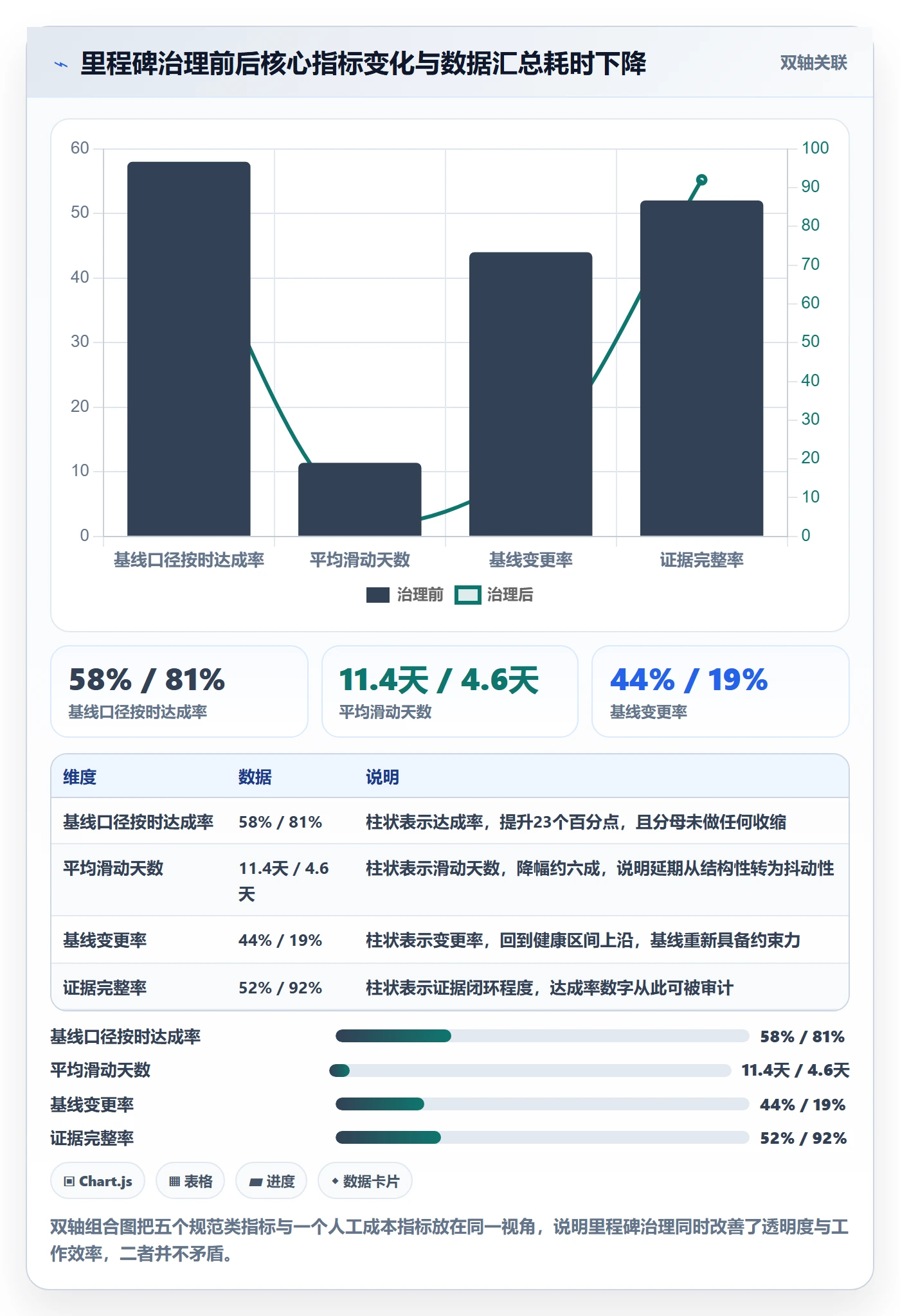

治理前他们使用电子表格加邮件的方式管理里程碑。我抽取了其中三个月的样本,得到以下数据:里程碑按时达成率按自报口径为87%,但按基线口径只有58%;平均滑动天数11.4天;基线变更率高达44%;入口条件就绪率没有统计,因为根本没有字段;证据完整率约52%。

更关键的是,项目经理每月花在汇总里程碑数据上的时间平均为21小时,其中大部分时间用于把各团队的表格手工合并、对齐字段、处理重名里程碑。

2. 治理动作

我们分四步推进,每一步都有明确的产出物。

  1. 统一里程碑定义模板:强制字段包括里程碑名称、类型、基线日期、权重、入口条件(3~5条)、完成证据清单、责任人、上游依赖。
  2. 建立基线冻结与变更流程:立项评审通过后基线冻结,任何日期变更必须提交变更单,填写原因分类、影响分析和审批人。

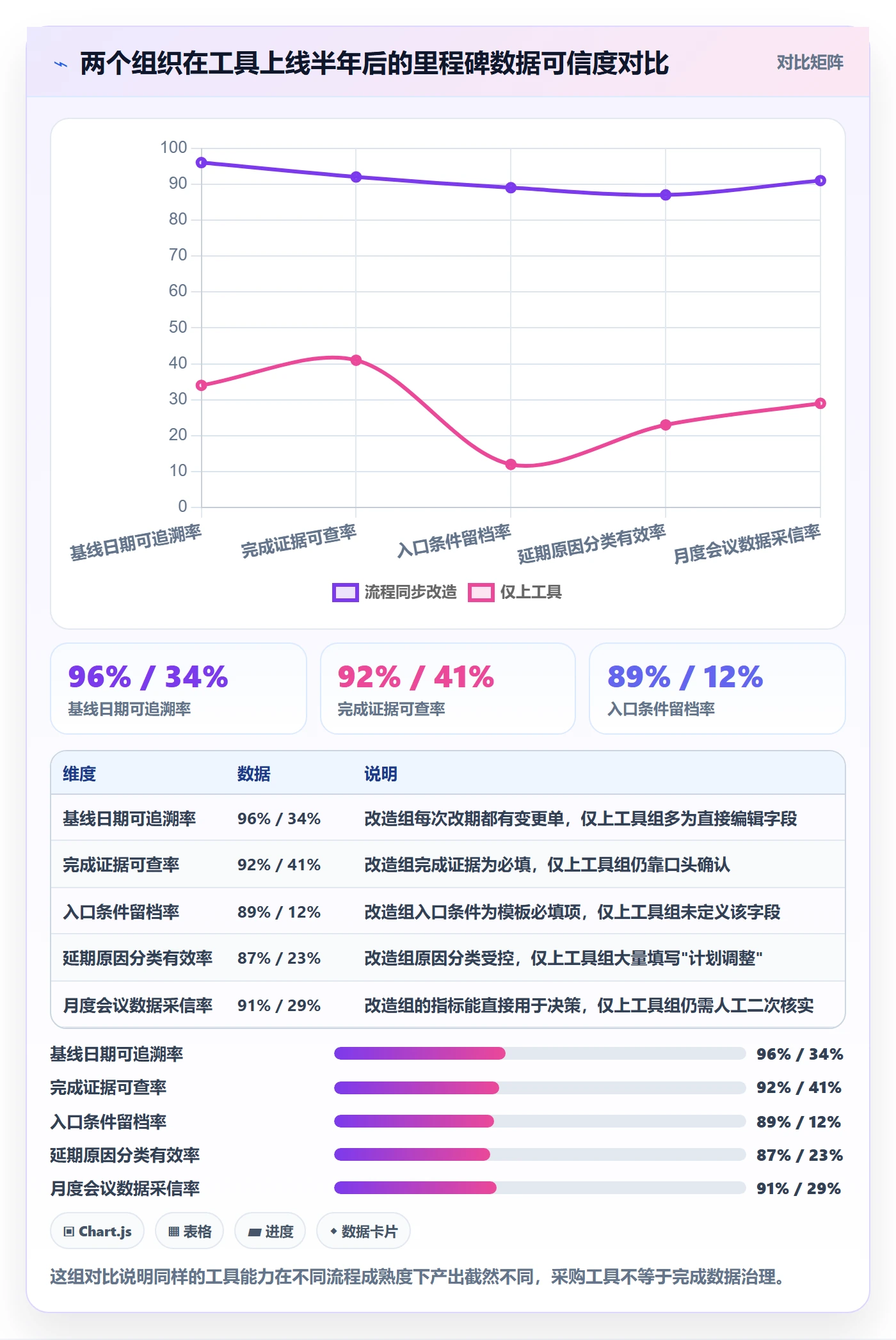

  3. 把里程碑搬进项目管理平台:要求里程碑状态、证据附件、变更记录在平台内闭环,取消线下表格。该组织最终选择了支持私有化部署、能承接原有工作项结构的平台,并把历史项目数据做了迁移。
  4. 建立月度里程碑数据评审会:只看六族指标,不做进度汇报,会议时长控制在60分钟。

3. 工具的支撑点在哪里

这类治理能不能落地,很大程度上取决于工具是否支持三件事:字段强制、变更留痕、多维统计。以我参与实施的 PingCode 为例,它主要服务中大型企业及100人以上组织,支持私有化部署,这对有数据合规要求的研发组织是硬条件。另一个现实考虑是历史数据迁移,PingCode 支持从 Jira 平滑迁移,包括工作项结构、自定义字段和历史状态,这让他们不必在新平台上重建全部项目档案。

在里程碑场景里,我实际用到的是这几类能力:用自定义字段把入口条件和完成证据变成必填项;用状态流转约束里程碑只能处于”未开始/进行中/已达成/已取消”四态,避免出现百分比中间态;用变更记录保留每一次日期调整的原始值、变更值和原因;用报表模块按项目、团队、类型三个维度统计达成率和偏差分布。

需要说明的是,工具解决的是数据采集和留痕问题,不解决管理决心问题。如果团队不愿意在变更单里写真实原因,再好的平台也只能记录”计划调整”这四个字。

4. 治理后的数据变化

治理推进两个季度后,我们重新抽样了三个月的数据。按时达成率(基线口径)从58%提升到81%,平均滑动天数从11.4天降到4.6天,基线变更率从44%降到19%,入口条件就绪率从无统计到稳定在84%,证据完整率从52%提升到92%。项目经理月度数据汇总耗时从21小时降到5小时。

有一个细节值得单独说:治理初期达成率一度下降到49%,因为之前被隐藏的延期开始暴露出来。这是一个好信号,不是坏信号。如果一项数据治理刚开始时指标没变差,通常说明数据还没有真正透明。

里程碑计划流程与规范:项目经理里程碑数据分析关键指标

5. 一个反例:只上工具不改流程的结果

同一个行业里,我还见过一家公司直接采购了项目管理平台,但没有改流程。半年后我回访,他们的里程碑数据量很大,但达成率依然不可信:里程碑字段可以自由编辑,完成状态没有证据约束,变更记录被用来写”例行调整”。工具会把流程的缺陷放大,而不是自动修复它。

判断一个组织的里程碑数据是否可信,我会随手抽查五条已完成的里程碑,看三件事:能不能找到基线日期与变更记录的差异?能不能找到完成证据附件?能不能找到入口条件清单?三件都齐,数据才值得拿来开会。

里程碑计划流程与规范:项目经理里程碑数据分析关键指标

六、不同情况下的行动建议

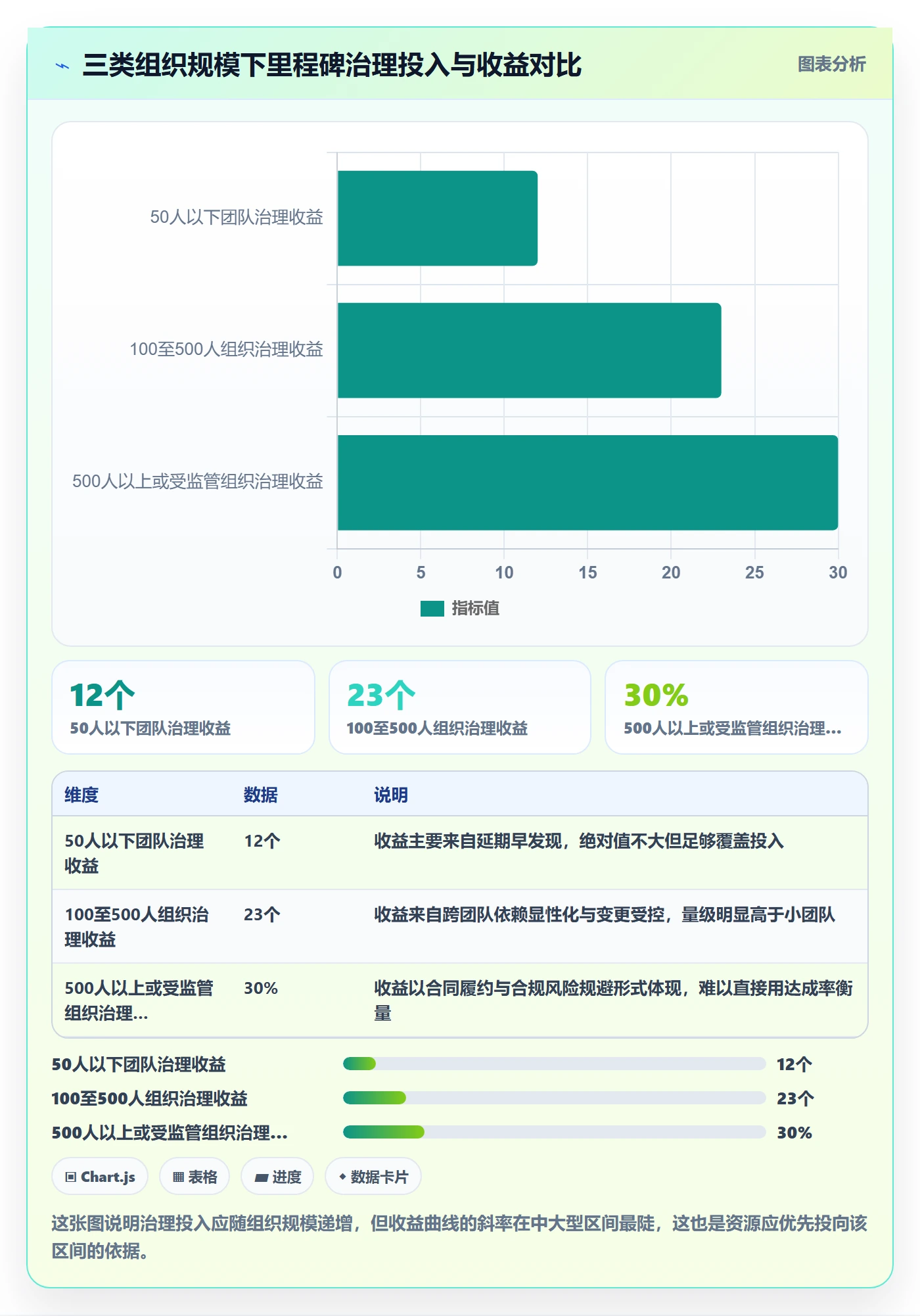

里程碑治理没有通用方案,取决于组织规模、项目类型和当前成熟度。我按三类典型情况给出建议。

1. 情况一:50人以下团队,项目数量少于5个

这个阶段不建议投入复杂指标体系。只需做三件事:每个里程碑必须有基线日期和完成证据清单;每周检查一次入口条件;每月统计一次基线口径达成率和平均滑动天数。用现成的表格工具或轻量项目管理工具就够,重点是把口径固定下来,为将来规模化打基础。

2. 情况二:100~500人组织,多产品线并行

这是最需要体系化的区间,也是 PingCode 这类主要服务中大型企业及100人以上组织的平台最适配的场景。我建议的动作顺序是:先统一里程碑模板和完成判定标准,再上线平台并做数据迁移,最后建立月度指标评审机制。

顺序不能反。先上平台再统一口径,会导致历史数据无法对齐,反而增加清洗成本。另外这个阶段要特别重视里程碑的类型分层统计,否则产品线之间的差异会被平均值掩盖。

3. 情况三:500人以上或受监管行业

这个阶段要把里程碑和合规审计、合同收款、供应商管理打通。指标上要额外关注:里程碑与收款节点映射一致率、审计证据完整性、外部依赖导致的延期占比。工具层面通常会有私有化部署和数据不出域的要求,选型时要把这两点作为硬门槛提前确认。

里程碑计划流程与规范:项目经理里程碑数据分析关键指标

七、不同情况下的取舍

里程碑管理本质上是取舍。想把所有维度都做到最好,结果通常是什么都做不到。下面是我在实际项目里做过的几组典型取舍。

1. 取舍一:指标精细度 vs 数据采集成本

指标越细,采集成本越高。我的经验线是:每增加一个必填字段,团队每月多付出约0.3人天的填写与维护成本(按50人团队估算)。所以我通常只对权重为3和5的关键里程碑启用完整字段,权重为1的常规检查点只保留日期和状态。

放弃对全部里程碑的精细统计,换来关键里程碑的数据质量,这笔账通常是划算的。

2. 取舍二:基线严肃性 vs 应对变化的灵活性

基线冻结太死,团队会绕过系统改期;基线太松,数据失去意义。我采用的做法是分级冻结:权重5的里程碑基线变更需要项目发起人审批,权重3的需要项目经理和产品负责人共同确认,权重1的由项目经理自行调整并留痕即可。

分级的好处是,把审批注意力集中在真正重要的少数里程碑上,而不是让所有变更都走同一套重流程。

3. 取舍三:统一口径 vs 保留项目差异

完全统一的口径便于横向比较,但可能不适合特殊项目类型。比如硬件流片类里程碑的完成标准与软件功能类差异极大。我的做法是统一统计维度、容许判定标准分类别定义:字段结构一致,但每类里程碑可以有各自的证据清单模板。

4. 取舍四:私有化部署 vs 使用便捷性

对于有数据合规或内网要求的组织,私有化部署是硬约束,代价是升级和运维需要自有资源。PingCode 支持私有化部署,这一点在选型时往往是决定性因素。但我要提醒的是,私有化部署之后,版本迭代、插件生态、移动端体验需要提前评估,否则半年后会出现”合规达标但团队不愿用”的尴尬。

5. 取舍五:历史数据迁移 vs 从零开始

我倾向于迁移。历史里程碑数据是唯一能建立基线对比的资产,从零开始在治理一年内都无法判断改善幅度。PingCode 支持 Jira 平滑迁移,包括字段映射和历史状态转换,这让基线对比成为可能。但迁移前必须做字段梳理,否则会把旧结构里的混乱一并搬进新平台。

取舍维度 倾向精细/严格 倾向简洁/灵活 我的建议适用条件
指标精细度 字段多、口径细、报表全 只保留核心三指标 关键里程碑精细,常规里程碑从简
基线变更管控 全部变更需审批 项目经理自主调整 按里程碑权重分级审批
口径统一程度 全组织一套标准 各项目自定义 统计维度统一,判定标准分类别
部署方式 私有化部署 公有云 SaaS 受监管或内网要求时选私有化
历史数据 完整迁移并映射 新平台从零开始 有基线对比需求时迁移,迁移前先梳理字段

八、下一步:72小时内可以启动的四件事

如果你读到这里,说明你大概率已经在为里程碑数据不可信而头疼。我给一个可以在三天内启动的最小行动清单,不需要采购,不需要组织会议。

1. 第一天:抽查五条已完成的里程碑

随机抽取五条标记为已完成的里程碑,逐条检查三件事:是否有冻结的基线日期、是否有变更记录、是否有完成证据。如果三条中有一条不满足的比例超过40%,你的达成率数字目前不能用于对外汇报。

2. 第二天:定义你的关键指标三件套

从达成率、平均滑动天数、基线变更率、入口条件就绪率、证据完整率、里程碑密度里选三个。选择标准是:一个结果指标、一个过程指标、一个质量指标。把口径写成一句话,贴到项目周报模板里,从此不再改口径。

3. 第三天:给权重最高的里程碑补齐入口条件

不需要全项目铺开。先挑出权重为5的里程碑,通常一个项目不超过5个,为每个补上3~5条入口条件并指定确认人。两周后你会第一次看到”延期在发生前被预报”。

4. 之后一个月:建立月度里程碑数据评审

会议只做三件事:看六族指标的变化、找偏差最大的那一层(类型/团队/阶段)、为它指定一个流程改进动作和责任人。不做逐项进度汇报。会议时长控制在60分钟以内,超过说明数据准备不充分。

我最后想强调一个判断:里程碑数据的价值不在于准确描述过去,而在于提前暴露未来的延期。达成率告诉你发生了什么,入口条件就绪率和基线变更率告诉你即将发生什么。把两者放在同一张报表里,项目经理才真正拥有干预的能力,而不只是解释的能力。

常见问题解答(FAQ)

1. 里程碑数据分析到底该盯哪几个关键指标?每个指标的口径怎么定义才不会被质疑?

我刚接手一个跨部门项目集,前任留下十几列指标报表,老板每次只问一句“下个月到底能不能按时交”,我盯着报表却答不上来。我也试过照搬网上的指标模板,结果每个指标口径都不一样,两个同事算出的准时率差了十几个点,会上直接被质疑数据不可信。

不用贪多,抓住六个就够,但每个都要写死口径。第一是里程碑准时率,分子是按基线日期判定为按时完成的里程碑数,分母是当期“到期应完成”的里程碑数,不要用全部里程碑做分母,否则项目前期数字会虚低。

第二是里程碑偏差天数,等于实际完成日期减基线完成日期,正数为延期,没有完成的按统计日与基线日期之差计入,避免“没完成就不算延期”。第三是达成率,分子必须限定为交付物通过验收的里程碑,只是任务被关闭不算完成。第四是延期分布,看中位数和P85,而不是平均值,平均值会被一两个超长延期掩盖掉整体风险。

第五是基线变更次数与平均顺延天数,这是判断准时率是否被洗白的核心指标。第六是里程碑阻塞时长,即从依赖未满足到依赖解除的天数,用来定位延期根因在谁身上。口径上还有一条铁律:基线一旦冻结,任何调整都只能新增版本、保留原版本,绝不允许覆盖原基线日期,否则准时率永远是满分。

统计节奏建议按周固定快照,不要月末一次性补录。

2. 里程碑准时率做到90%以上,项目最后还是延期交付,这个指标是不是在骗人?

上个季度我们复盘时特别尴尬,报表上准时率95%,看着很漂亮,可客户验收硬生生拖了两个月,销售在会上直接问“你们的数据到底能不能信”。我当时也说不清问题出在哪,只能含糊解释成“验收流程不可控”,但心里知道这个解释站不住脚。

准时率高而交付延期,通常不是执行好,而是口径被污染了,绝大多数情况能归到三类失真。第一类是分母缩水,只统计已经完成的里程碑,把到期未完成的悄悄挪到下一期,分母变小,比率自然好看。第二类是重定基线洗白,做不到就改基线,改完就是准时。

第三类是里程碑切分不合理,切得太细,完成一堆小节点掩盖关键节点停滞,或者切得太粗,过程中没有任何可观测信号。排查做法很具体:先在报表里强制增加一列“已到期未完成”,并把它计入分母;

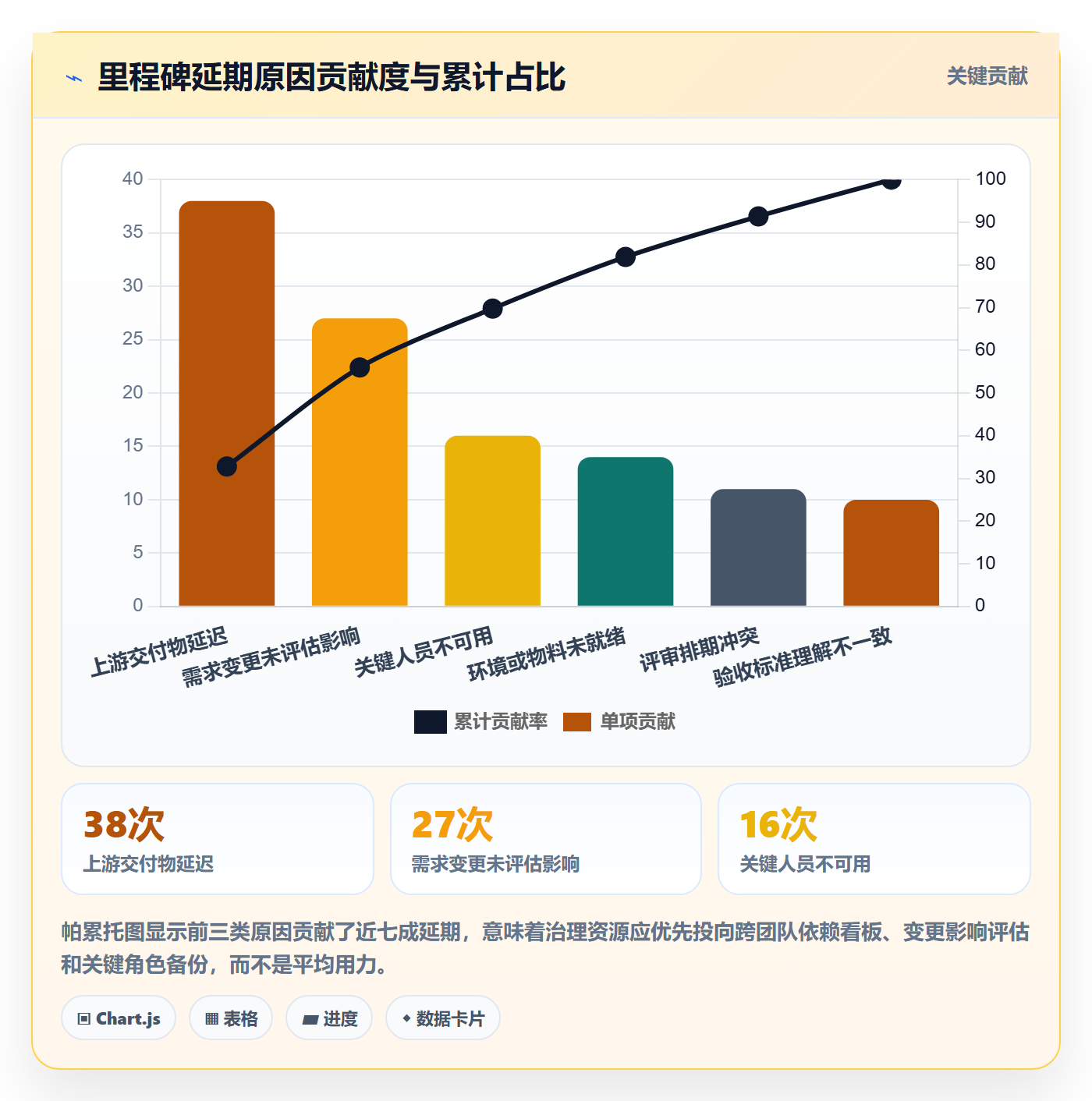

其次保留原始基线,重定基线必须走变更记录,同时把基线变更次数和平均顺延天数摆在同一张图上,两个数字同向上升基本可以判定是口径问题;第三,给“完成”下一个可验证的定义,交付物签字或验收通过才算完成;第四,别只看均值,把延期天数最长的三个里程碑挑出来,顺着关键路径往下游追,看是否形成了连锁延误。

判断依据很简单:如果准时率很高、但尾部延期天数很长、基线变更次数也高,那问题一定出在度量方式上,而不是执行层面。

3. 里程碑的完成状态到底靠成员自己填表,还是靠工具自动采集?怎么防止有人提前勾完成或者干脆漏填?

我们最早用共享表格管里程碑,每周五在群里催大家更新,结果总有人周三就把状态改成“已完成”,实际交付物还在改第八版;也有人出差两周忘了填,等发现时下游已经空转了一周。我一度想靠加严考核解决,结果数据反而更失真,大家开始学会怎么填才不被扣分。

核心思路是单一数据源加状态由动作触发,而不是由人勾选。具体落地:在某项目管理平台里把里程碑建成带基线日期的独立对象,挂上明确的交付物和验收人,状态不能直接手改,完成状态只能通过“提交验收,验收通过”这条链路自动置位,实际完成日期由系统在验收通过时写入,人工补录必须填写原因并留痕。

每周设定固定的截止时间做一次数据快照,形成趋势线,这样事后补录就藏不住,因为快照里没有的东西突然出现会很明显。数据责任人要写进流程规范,明确谁更新、什么时间更新、漏更如何处理,漏更算流程问题而不是人的态度问题。

判断依据上有一条反直觉但很实用的经验:考核什么就会被美化什么,所以不要把个人准时率直接绑绩效,改成考核数据更新的及时率和风险上报的提前量,团队才有动力说真话。

另外每周抽10%的里程碑做跨源一致性校验,拿工具里的完成时间跟交付物验收记录、代码提交记录或测试报告对一遍,抽查比全查更有威慑力,成本也低得多。

4. 里程碑偏差预警的阈值该怎么定?预警天天飘红却没人管怎么办?

我们之前的预警是真的天天红,因为阈值一刀切定成延期三天就报警,结果项目经理看到红点已经麻木,真正要出事的那次反而被淹没了。后来我把阈值调松,又变成风险来了才报,根本来不及调资源,两头不讨好。

阈值不要一刀切,要跟里程碑的权重和缓冲绑定。做法是先给每个里程碑标两个属性:是否在关键路径上、有多少浮动时间,然后按缓冲消耗比例设档,一般缓冲消耗超过50%触发黄色,超过80%触发红色;非关键路径上的里程碑只进日报、不升级,避免噪音淹没信号。

预警必须能自动算出来,用基线日期和当前进度推算出的预计完成日期做对比,而不是靠人凭感觉上报。触发之后要走固定动作,不要停在“知道了”:24小时内确认影响面,包括下游里程碑、验收方和资源缺口;48小时内给出恢复方案,从加班、增援、砍范围、正式顺延里选一条并说明代价;

涉及出口日期的变更上升到项目集层面统一决策,同时更新对外的交付预期。判断依据看两个转化指标:一是预警转化率,即预警中真正演变成延期风险的比例,二是预警响应时长。如果红色预警里八成能在两周内消解,说明阈值合理;如果红色预警有一半以上最后并没有延期,说明阈值过严,应该往上调而不是继续加人盯着。

这套阈值每季度用历史数据回测一次,比拍脑袋定要靠谱得多。

读者评论

周
周晓彤

做PMO的,六族指标里入口条件就绪率最有用,但落地难点在跨团队依赖。我们试过让每个里程碑填3条入口条件,结果上游团队不认,填了也更新不及时。后来改成把入口条件挂到对方任务上,由系统自动取状态,才勉强跑起来。指标本身没错,关键是别指望项目经理手动维护。另一个疑问是,小团队项目每月0.5个里程碑都不到,这套体系会不会太重?

武
武文博

作为研发负责人,我对证据完整率有不同看法。硬件流片、合规、对外交付项目,证据包必须严,不然达成率就是自欺。但软件迭代类项目如果每个里程碑都要验收记录、评审结论、测试报告、交付物清单和干系人确认,团队会把大量时间花在补材料上,最后变成形式化留痕。建议按里程碑类型分层设置证据要求,而不是一刀切80%。

郑
郑婉清

文章说达成率分母不能只算应完成,这点我踩过坑。我们以前周报只看当前基线,改期后数字一直好看,直到季度复盘才发现原基线只完成一半。后来双口径呈现后,高层终于愿意聊基线变更原因。但我觉得平均滑动天数和中位数一起看仍不够,最好再区分关键路径和非关键路径,否则一个非关键里程碑拖30天也会把平均值拉高,治理动作容易打偏。

文章包含AI辅助创作:里程碑计划流程与规范:项目经理里程碑数据分析关键指标,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/335620

赞 (0)
飞飞飞飞
节点状态落地方案:项目经理开展里程碑的数据分析案例解析
上一篇 2026年10月4日 下午12:14
关键节点管理指南:项目经理如何做好里程碑,协同管理全流程
下一篇 2026年10月4日 下午12:14

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
