去年 11 月,我参加了一个 120 人研发团队的里程碑评审会。项目经理在汇报页上写的是”完成度 92%”,会议室里坐着甲方代表、架构师、测试负责人和三个业务方。四个小时后,会议结论是:不予验收。
会后我把数据拉出来复盘,发现那个 92% 是按任务条数算的,340 个任务里 313 个勾了”完成”。但 23 条验收标准里有 6 条根本没测;缺陷总数确实在下降,可最后一周关掉的 41 个缺陷里有 29 个状态是”延期处理”而不是”修复验证通过”;关键路径上的接口联调还剩 1.5 天浮动时间,而返工已经吃掉了 63 人天。这些信息在验收会之前全部都能查到,只是没人查。
里程碑验收从来不是”签个字”的仪式,它是一次用数据做的交付审计。审的是范围有没有冻结、质量有没有收敛、进度还有多少余量、团队还剩多少战斗力。这篇文章我会把整个流程拆开:核心结论、真实场景、五个致命误区、五维判断模型、一个 300 人团队从”不予验收”到”4 天签字”的完整改造过程,以及在不同处境下该怎么取舍。
一、核心结论:里程碑验收是一次数据审计,不是一次汇报
1. 先给三条可以被反驳的结论
我先把结论摆出来,后面所有内容都是为了支撑或限定这三条。
- 结论一:里程碑能不能通过,应该在验收会开始之前就基本确定。验收会的功能是”确认 + 记录 + 触发后续动作”,不是”发现问题”。如果会上才第一次看到关键数据,说明验收流程本身失败了。
- 结论二:决定结论的不是”完成度”,而是四条线的交点,范围冻结度、质量收敛度、进度浮动量、人员余量。任何一条线亮红,其他三条再漂亮也不能签字。
- 结论三:性价比最高的动作,是把验收门禁前置到里程碑节点前 5 到 7 天做一次数据预审。我自己的样本里,做过预审的里程碑,验收会平均时长从 3.5 小时压到 1.2 小时,验收周期从 12.4 天压到 4.7 天。
2. 验收数据在四个地方持续漏损
很多项目经理以为验收是”最后一关”,其实从需求基线确认那一刻起,漏损就开始了。我把验收数据拆成四层漏斗:需求基线 → 已交付物 → 验证用例覆盖 → 验收标准通过。每一层都会掉东西。
第一层漏在范围。需求基线里 100 条,中途加了 18 条”小改动”,没人同步更新基线,验收时双方对”应该交付多少”的理解已经不一致了。
第二层漏在交付物。需求给了设计文档和代码,但没给部署脚本、回滚方案、数据初始化说明,验收方拿不到可验证的东西。
第三层漏在验证。用例覆盖了功能路径,却没覆盖异常分支、并发场景、权限边界,导致”测过了”和”能用了”之间有一道鸿沟。
第四层漏在标准。验收标准写的是”系统运行稳定”,而不是”连续压测 4 小时,P95 响应时间 ≤ 800ms,错误率 ≤ 0.5%”。这种标准在验收会上必然吵架。

3. 我自己在用的四条基准线
先说明数据来源:以下是我 2021 到 2024 年复盘过的 37 个里程碑节点,团队规模 40 到 400 人,以研发交付类项目为主。这是个人样本观察,不是行业统计,你可以当作一个参照系,不要当作标准答案。
| 指标 | 未做预审(16 个节点) | 做了预审(21 个节点) | 我的判断阈值 |
|---|---|---|---|
| 验收一次通过率 | 56% | 86% | 低于 70% 说明前置质量门禁形同虚设 |
| 缺陷逃逸率(上线后才发现) | 11.8% | 3.6% | 高于 5% 必须回溯测试覆盖 |
| 里程碑平均偏差 | +6.2 天 | +1.8 天 | 连续两个节点偏差 >3 天,说明估算体系有问题 |
| 验收周期(提验收→签字) | 12.4 天 | 4.7 天 | 超过 7 天,多半是整改返工而不是评审本身慢 |
这四条线里,我最看重的是验收周期。它是一个复合指标:范围不清、质量不稳、沟通不畅,最后都会体现在”从提验收到签字用了多少天”上。周期长不等于严谨,很多时候只是返工多。
二、背景与真实场景:验收为什么总拖到最后三天
1. 提验收前的”静默期”是最危险的信号
我观察到一个规律:如果一个团队在里程碑节点前 5 天突然安静下来,群里没人说话,站会变成”还在推进”,那这个里程碑大概率要出问题。
这种静默期通常意味着两件事:一是问题被藏起来了,怕现在暴露会影响考核;二是所有人都在赶工,没时间同步。等到提验收那天,问题集中爆发,验收会就变成了问题澄清会。
我的做法是在节点前 7 天强制开一次 30 分钟的”预审站会”,只做一件事:把四层漏斗的数据摊开,逐层对数。这个动作本身不解决问题,但它把问题提前了 7 天。
2. 三个真实场景,三种不同的验收困境
场景一:制造业系统集成项目。甲方是工厂,验收标准写在合同附件里,一共 47 条。问题在于其中 12 条依赖现场设备联调,而设备要到验收前一周才到货。这种情况下”验收”实际上变成了”边联调边验收”,任何一条不通过都要重新排产线停线窗口,成本极高。
场景二:金融行业的私有化交付项目。这类项目的验收不只是功能,还包括安全合规、审计日志、数据不出内网。我遇到过最麻烦的一次,是验收方要求提供”数据流向图 + 日志留存策略 + 权限矩阵”三份材料,而团队一直以为这些是运维交付物,不在验收范围里,临时补材料花了 9 天。
场景三:SaaS 平台的内部里程碑迭代。没有外部甲方,验收方就是产品负责人和技术负责人。这种验收最容易走过场,因为”都是自己人”。但我见过最惨的一次事故,就是因为内部里程碑走了过场,一个权限校验的边界条件没测,上线后 3 天影响了 2000 多个企业租户。

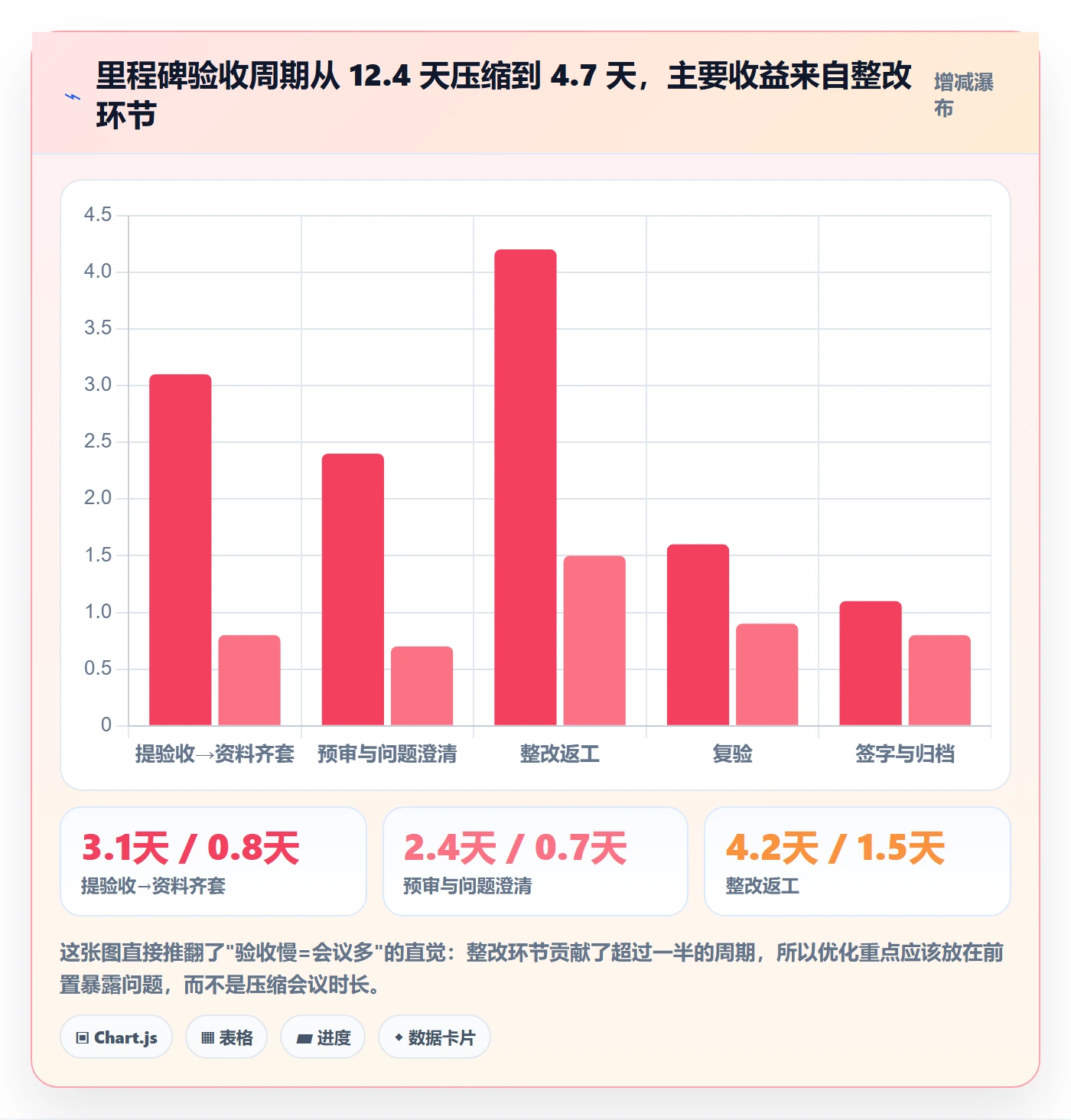

3. 时间到底花在哪了:一次 12.4 天的验收周期拆解
很多人以为验收慢是因为”评审会开得久”。我把 12.4 天的周期拆开看,结论完全不同:评审会只占 1 天多,真正的大头是整改。

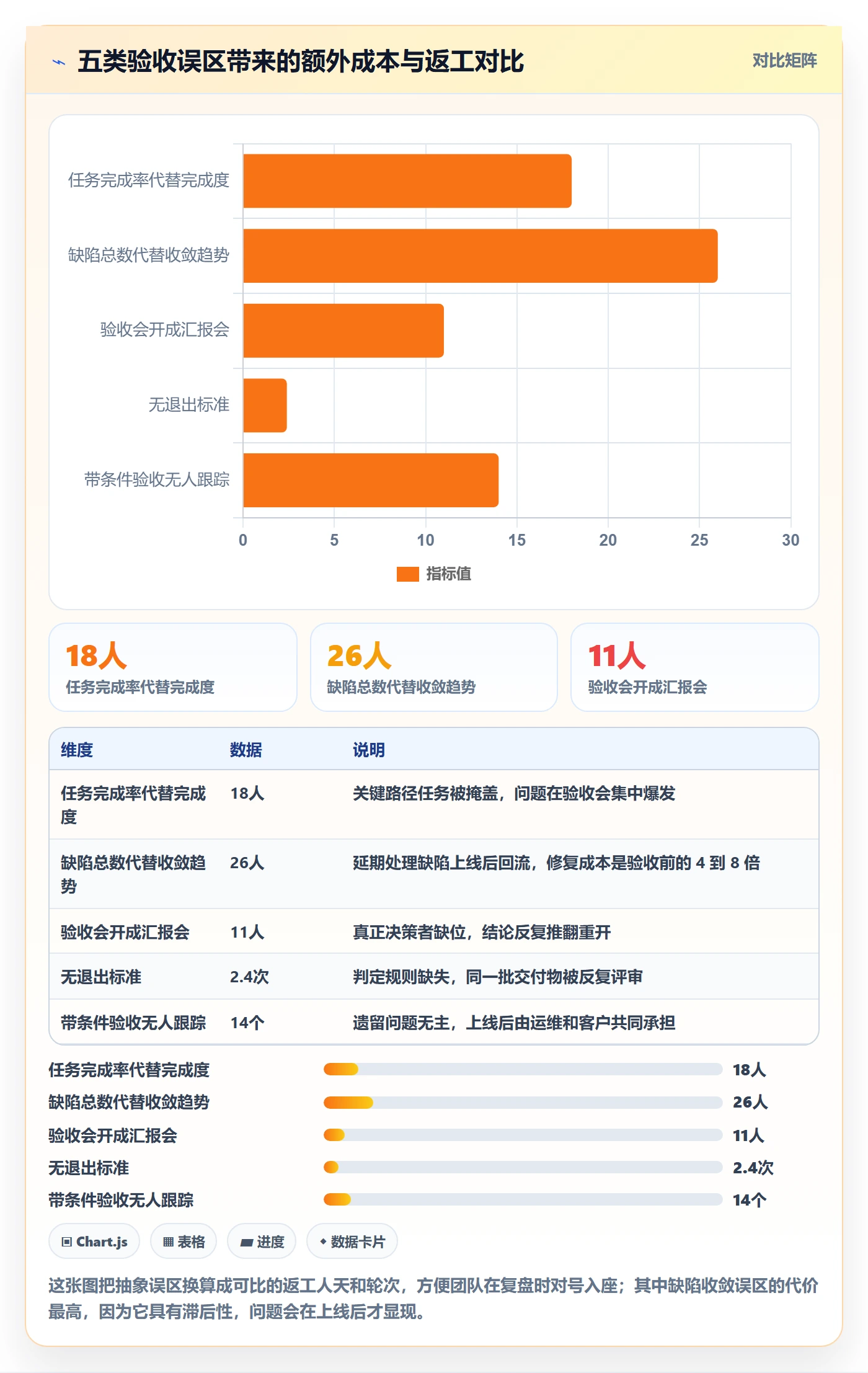

三、拆解常见误区:五个看起来正确、实际致命的做法
1. 用任务完成率代替里程碑完成度
“340 个任务完成 313 个,完成度 92%”,这是我在文章开头那个案例里看到的算法。问题在于,任务条数是按工作量切的,不是按价值切的。一个”完成”的任务可能只是代码提交,也可能包含联调、测试、文档全流程。
更隐蔽的问题是:剩余 8% 的任务,往往正好是关键路径上的硬骨头。因为难做的任务会被反复推迟,最后堆在列表末尾。所以 92% 的完成度背后,可能是 0% 的关键路径余量。
正确的做法是双指标并行:任务完成率只能作为参考,真正的进度指标应该是验收标准通过率,23 条标准过了几条,这个数没人能造假。
2. 用缺陷总数代替缺陷收敛趋势

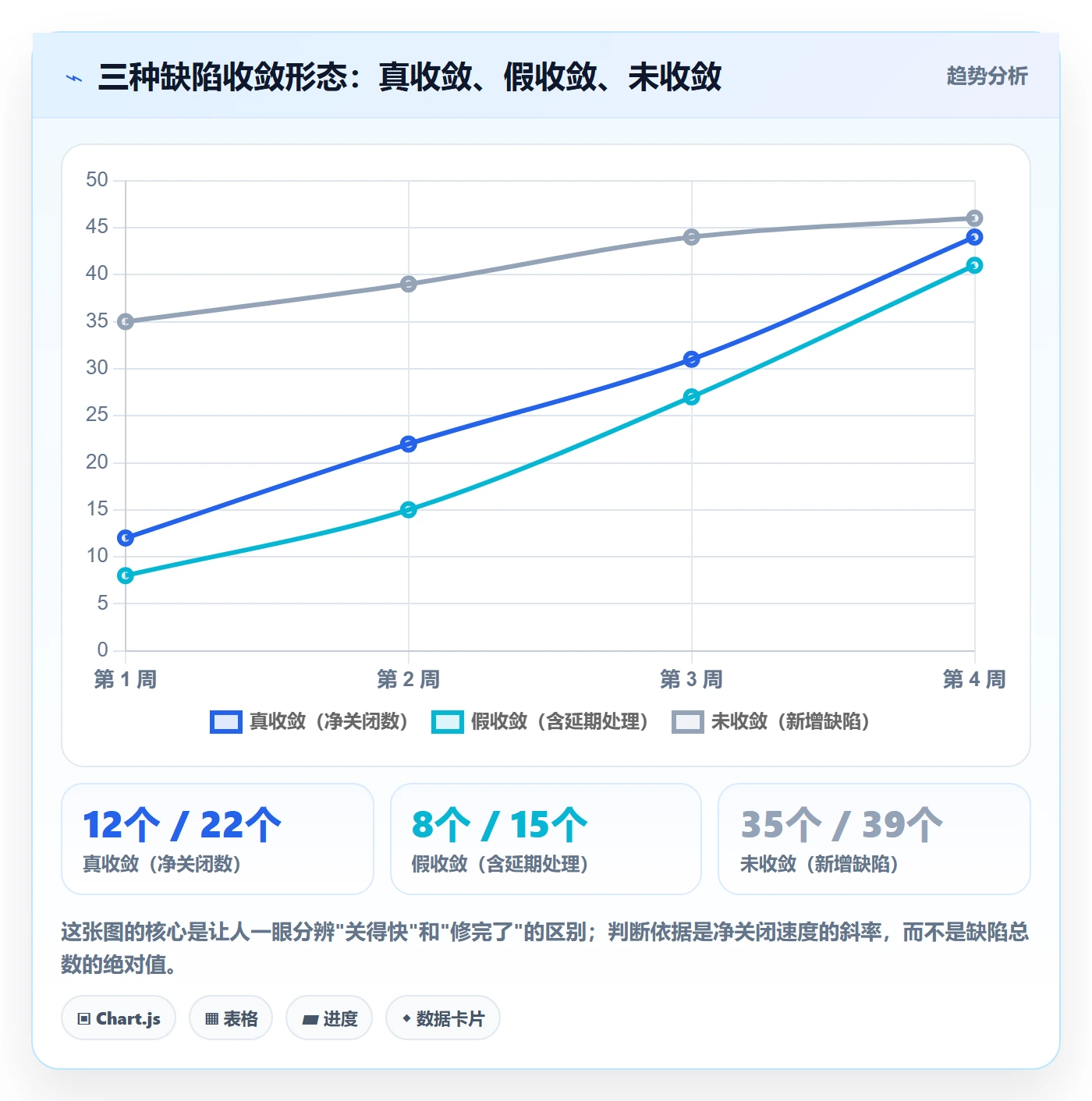

缺陷总数下降是好消息吗?不一定。我在文章开头的案例里看到的就是典型陷阱:总数从 128 降到 47,看起来很健康,但最后一周关闭的 41 个缺陷里,29 个标记为”延期处理”。
延期处理意味着什么?意味着缺陷被”账面关闭”了,实际还在。这种操作在验收前非常常见,因为团队有交付压力。识别方法很简单:只看净关闭速度,不看累计关闭数,并且把”延期处理”从关闭里剔除。

3. 把验收会开成汇报会
我参加过太多这样的会:项目经理放 PPT,讲了 40 分钟背景,架构师补充 20 分钟技术亮点,测试负责人念一遍用例通过率,然后问”大家还有什么问题吗”。会议室一片沉默,最后结论是”基本没问题,走流程吧”。
这种会的失败在于角色错位:汇报者应该是被验收方,提问者应该是验收方,但实际上一屋子都是被验收方,真正的验收方(业务方、甲方)没有话语权,因为听不懂技术细节。
我的改造方法很朴素:验收会不发 PPT,只发一页验收标准对照表,每条标准、对应证据、验证方式、结论四列。业务方只需要看”证据”这一列能不能说服自己。会议时间从 4 小时压到 1.2 小时,而且结论更硬。
4. 只有交付物清单,没有退出标准
“这个里程碑要交付:用户中心模块、权限管理模块、API 文档。”这是交付物清单。
“用户中心模块的 23 条验收标准全部通过,严重及以上缺陷为 0,性能压测 P95 ≤ 800ms,接口文档与实际接口一致率 100%。”这才是退出标准。
差别在哪?交付物清单是输入约定,退出标准是输出约定。没有退出标准,验收就没有可执行的判定规则,最后只能靠”感觉差不多”和”领导拍板”。我见过一个项目因为这个原因,同一个里程碑验收了三次,每次结论都不一样。
5. 把”带条件验收”当人情
带条件验收(Conditional Acceptance)本身是合理的机制:主体功能达标,遗留问题有明确整改计划和责任人和时间点,可以先验收、后闭环。但很多团队把它用成了人情工具,遗留问题没有清单、没有责任人、没有时间点,只是在会议纪要里写一句”后续优化”。
我的硬性要求是:带条件验收必须配一张遗留问题跟踪表,每条问题必须有责任人、截止日期、验证方式,且总额不能超过原范围的一定比例(我通常设 10%)。超过 10%,说明这个里程碑根本不具备验收条件,应该走延期或分期验收。下面这张图是我对五类误区造成代价的估算。

四、专业判断逻辑:五维评分卡与三色灯规则
1. 里程碑健康度五维评分卡

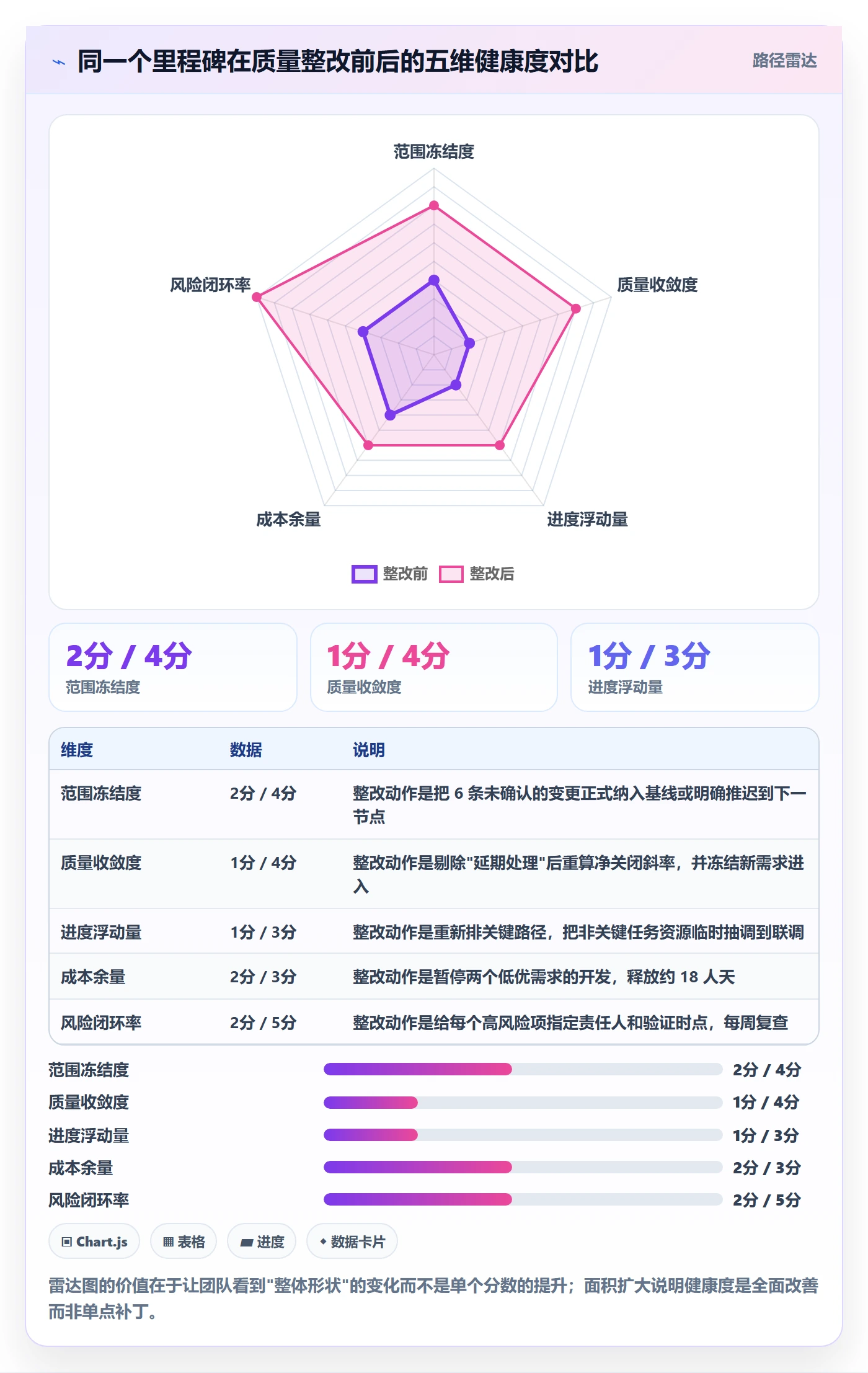

前面讲的是”不该做什么”,这一节讲”该怎么判断”。我用的是一张五维评分卡,每个维度 1 到 5 分,总分 25 分。它不追求精确,追求的是让不同角色对同一个里程碑形成一致的判断。
| 维度 | 核心指标 | 1 分(危险) | 3 分(可带条件) | 5 分(健康) |
|---|---|---|---|---|
| 范围 | 需求基线冻结度 | 节点前 2 周仍有变更 | 有小变更且有变更单 | 节点前 2 周基线冻结 |
| 质量 | 缺陷净收敛斜率 | 新增 > 关闭 | 关闭略高于新增 | 净关闭连续 3 周加速 |
| 进度 | 关键路径浮动时间 | 负浮动(已延期) | 0 到 2 天 | 大于 3 天 |
| 成本 | 剩余人力余量 | 已透支加班 | 刚好覆盖整改 | 有 20% 以上缓冲 |
| 风险 | 未闭环高风险项 | ≥3 项无应对方案 | 1 到 2 项有方案 | 全部闭环且有预案 |
用法很直接:任意一个维度得 1 分,直接判定不通过,不看总分。因为验收是木桶效应,范围漏了,质量再好也没用。总分只在”是否允许带条件验收”时作为参考。

2. 三色灯判定:把结论前置成规则
有了评分卡,还需要把它翻译成可执行的结论。我用的是三色灯规则,写进流程文档,避免每次验收都重新吵一遍。
| 灯色 | 触发条件 | 验收结论 | 后续动作 |
|---|---|---|---|
| 绿灯 | 五维均 ≥3 分,且无维度为 1 分 | 正常验收 | 签字归档,遗留低优问题进入常规迭代池 |
| 黄灯 | 无维度为 1 分,但有 1 到 2 个维度为 2 分 | 带条件验收 | 出具遗留问题清单,责任人 + 截止日 + 验证方式,遗留总额 ≤10% |
| 红灯 | 任意维度为 1 分 | 不予验收 | 转入纠偏:重排计划、冻结范围、设定 2 周后复评节点 |
这个规则最大的价值不是判定本身,而是它把”要不要给面子”这个变量从会议里删掉了。规则写在前面,会议只是执行。我在一个 300 人团队推行这套规则后,最明显的变化是验收会从”拉锯战”变成了”对表会”。
3. 双轴判断:偏差天数和浮动时间必须一起看

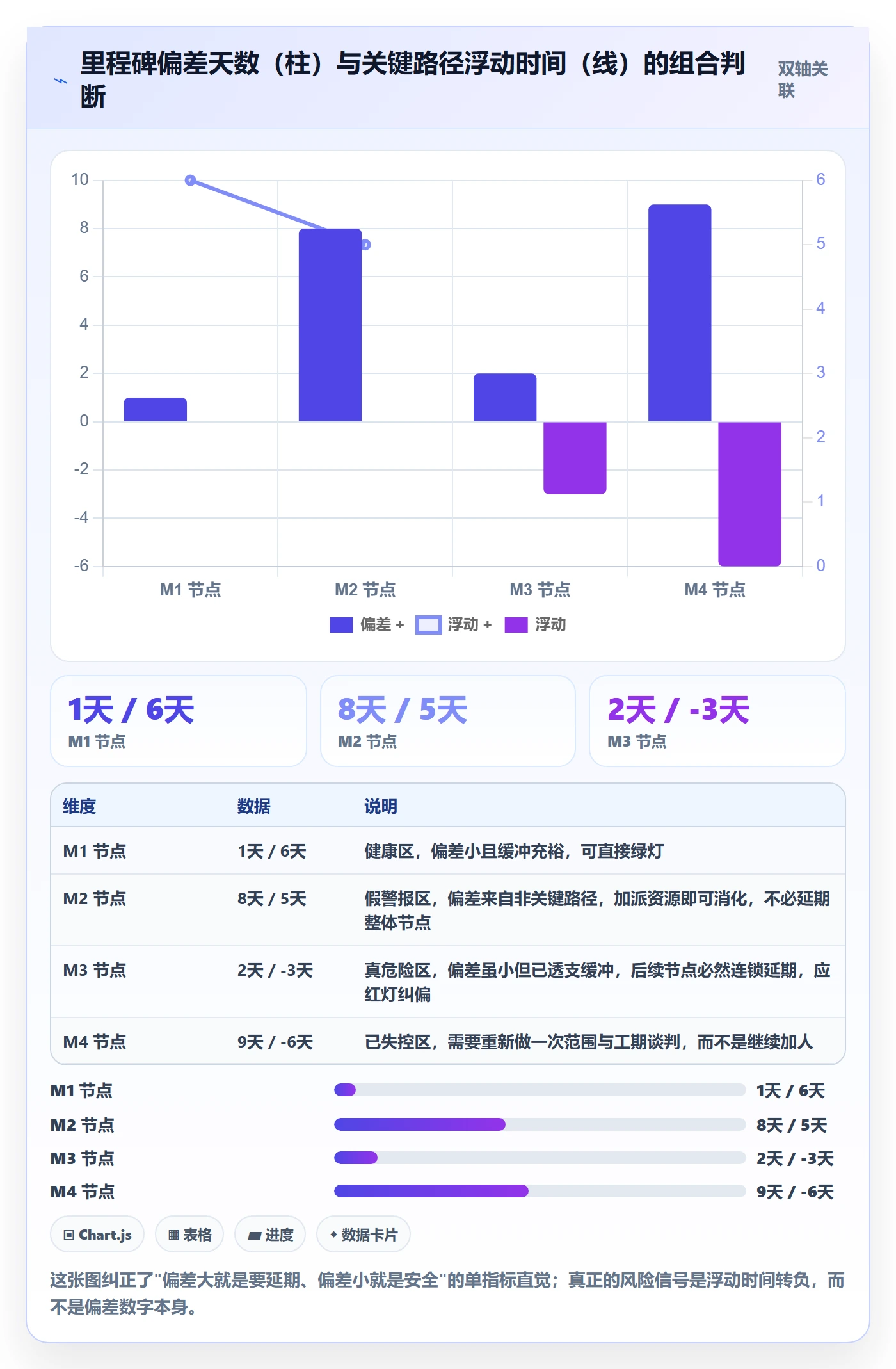

只看”里程碑偏差几天”会误判。举个例子:一个里程碑偏差 +8 天,但关键路径浮动时间还有 5 天,说明它是被非关键路径拖累的,不一定影响最终交付;另一个里程碑偏差只有 +2 天,但浮动时间是 -3 天,说明已经吃掉缓冲,后面必然连锁延期。
所以我把这两个指标放在一起看,形成四种组合,判断逻辑完全不同。

4. 数据预审清单:用一次查询替代三轮会议
预审不需要复杂报表。我在项目里用的是一条聚合查询,把四层漏斗的关键计数一次拉出来,跑完就知道这个里程碑值不值得开验收会。
-- 里程碑验收门禁预审:四类硬性条件一次查清
SELECT
m.milestone_id,
m.milestone_name,
COUNT(DISTINCT r.requirement_id) AS 需求总数,
SUM(CASE WHEN r.status = '已交付' THEN 1 ELSE 0 END) AS 已交付数,
SUM(CASE WHEN t.case_status = '通过' THEN 1 ELSE 0 END) AS 用例通过数,
SUM(CASE WHEN b.severity IN ('致命','严重')
AND b.status NOT IN ('已关闭','已验证') THEN 1 ELSE 0 END) AS 未收敛高优缺陷,
SUM(CASE WHEN a.criteria_status = '通过' THEN 1 ELSE 0 END) AS 验收标准通过数
FROM milestone m
LEFT JOIN requirement r ON r.milestone_id = m.milestone_id
LEFT JOIN test_case t ON t.requirement_id = r.requirement_id
LEFT JOIN bug b ON b.requirement_id = r.requirement_id
LEFT JOIN acceptance a ON a.milestone_id = m.milestone_id
WHERE m.project_id = :project_id
GROUP BY m.milestone_id, m.milestone_name;
注意这里有两个细节:一是缺陷状态过滤掉了”已关闭”之外的所有状态,包括”已修复待验证”,因为没验证就等于没修好;二是把”延期处理”排除在关闭之外。这两条过滤器,能挡掉八成以上的”账面健康”。
如果团队用 Python 做质量分析,我还会补一段收敛斜率的计算,用来判断是真收敛还是假收敛。
# 缺陷收敛斜率:看净关闭速度,不看累计关闭数 def convergence_slope(closed, opened, window=3): net = [c - o for c, o in zip(closed[-window:], opened[-window:])] return round(sum(net) / window, 2) 假收敛:最后一周集中关闭 46 个,但新增同步涨到 44 个,净关闭接近 0 print(convergence_slope([38, 41, 46], [35, 39, 44])) # -> 2.33 真收敛:关闭加速、新增下降,净关闭速度持续为正 print(convergence_slope([22, 31, 44], [9, 6, 4])) # -> 26.0
五、具体案例与数据观察:一个 300 人团队从”不予验收”到”4 天签字”
1. 案例背景
客户是一家做企业级软件的公司,研发团队约 300 人,分 6 个交付组,主要做面向中大型企业的私有化交付项目。他们的痛点是:里程碑验收平均要 12 天以上,而且经常验收两次以上,交付组和客户方都很疲惫。
我们选了他们同一条产品线上的两个里程碑做对比:M3(2024 年 3 月,改造前)和 M6(2024 年 9 月,改造后)。同一条产品线、同一个客户方、团队规模基本一致,所以对比相对干净。
2. M3:为什么”不予验收”
M3 验收会开了 4 小时,最终结论是不予验收。我把原因归成四条:
- 范围没冻结。节点前 10 天还有 18 条需求变更进入,其中 6 条直接涉及验收标准,但验收文档没有同步更新。
- 质量假收敛。最后一周关闭 41 个缺陷,其中 29 个是延期处理,实际修复完成 12 个,严重缺陷还剩 7 个未验证。
- 材料不齐。客户方要求的”数据流向图 + 权限矩阵 + 日志留存策略”三份合规材料,团队以为是运维交付物,不在验收范围。
- 关键人缺席。真正的业务决策人没有参会,会上只能”记录问题,回去确认”,一轮澄清又多花 3 天。
3. 改造动作:把验收门禁写进项目管理平台
M3 之后我们做了四件事,其中三件是流程和标准,一件是工具落地。
第一件,建立验收标准模板。每条标准必须包含:标准描述、验证方式、证据形态、责任人。凡是写成”系统运行稳定”这种无法验证的表述,一律打回重写。
第二件,设置节点前 7 天的门禁预审。把上面那条聚合查询固化成看板,节点前 7 天自动跑一次,四项硬性条件任何一项不达标就触发预警。
第三件,定义三色灯结论规则。把判断规则写进交付流程文档,验收会上只做对表,不做辩论。
第四件,选一个能承载这套门禁的项目管理平台。这一点比想象中重要。我们最后选了 PingCode,理由有三个,都是被前一个工具逼出来的。
理由一是需求、用例、缺陷、验收标准的双向追溯。之前用的工具里,验收标准是附件,用例是另一个模块,缺陷又是第三个模块,做追溯只能人工拉表。PingCode 里这四类对象可以建立关联,一条验收标准能直接看到它关联了哪些需求、哪些用例、哪些缺陷,预审时不用再拼表。
理由二是支持私有化部署。这个客户是金融行业属性,代码、需求、缺陷数据都不能出内网。公有云工具再方便也不能用,私有化部署是硬性门槛。PingCode 支持私有化部署,这一条直接筛掉了大半候选。
理由三是从 Jira 的平滑迁移。这个团队原来用 Jira,积累了三年多的历史需求和里程碑数据。迁移时最怕的是自定义字段丢失、历史里程碑断档。PingCode 支持 Jira 平滑迁移,我们把历史里程碑、自定义字段、状态映射都保留了下来,迁移后做了一次数据核对,历史节点的验收记录完整可查。对做国产替代选型的团队来说,这一点省下了大量重新建模的时间。
4. M6:数据变化

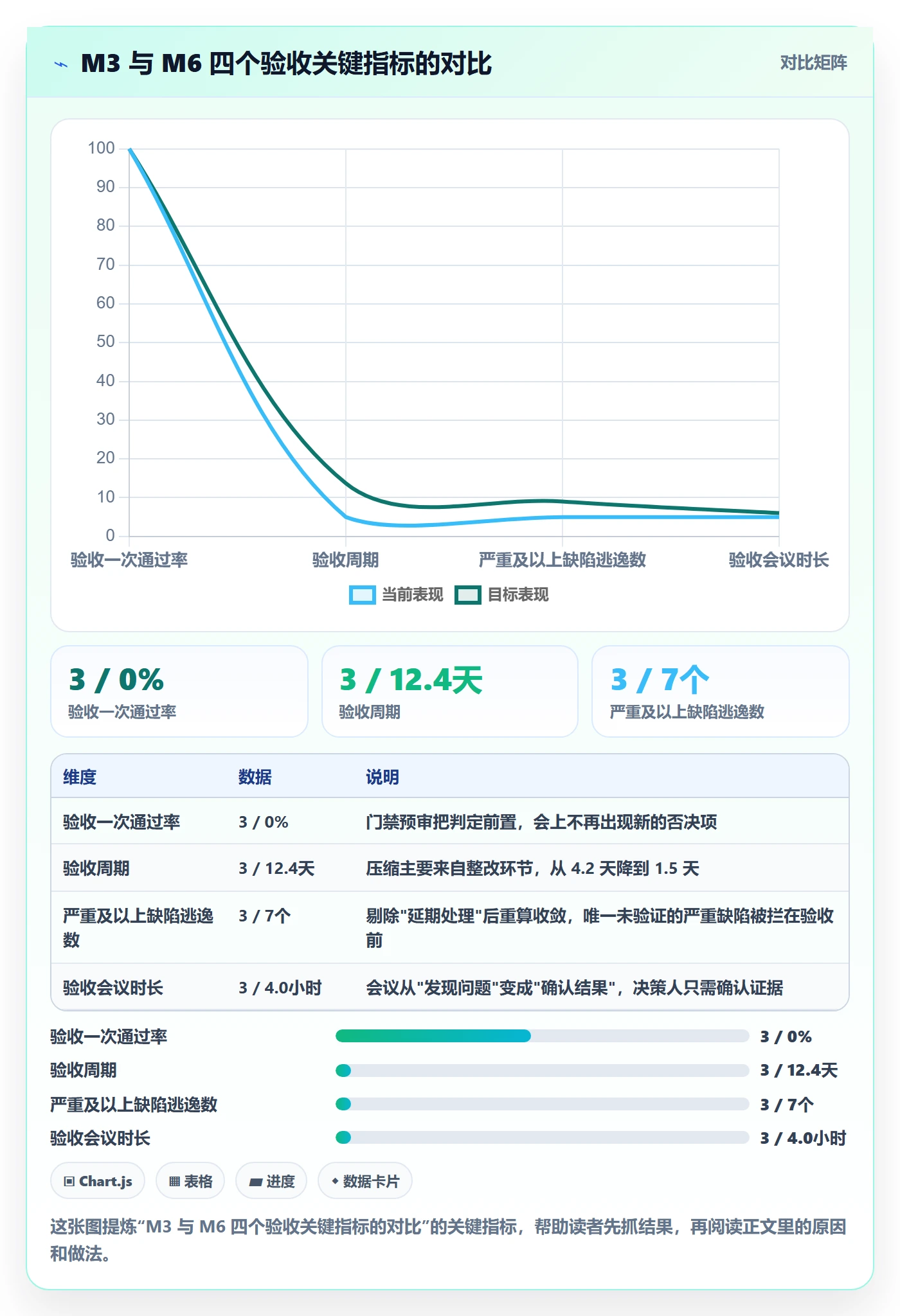

M6 是同样的产品线、同一个客户方,验收周期从 12.4 天降到 4.7 天,一次通过。四个关键指标的变化如下。

5. 返工工时的结构变化更值得看

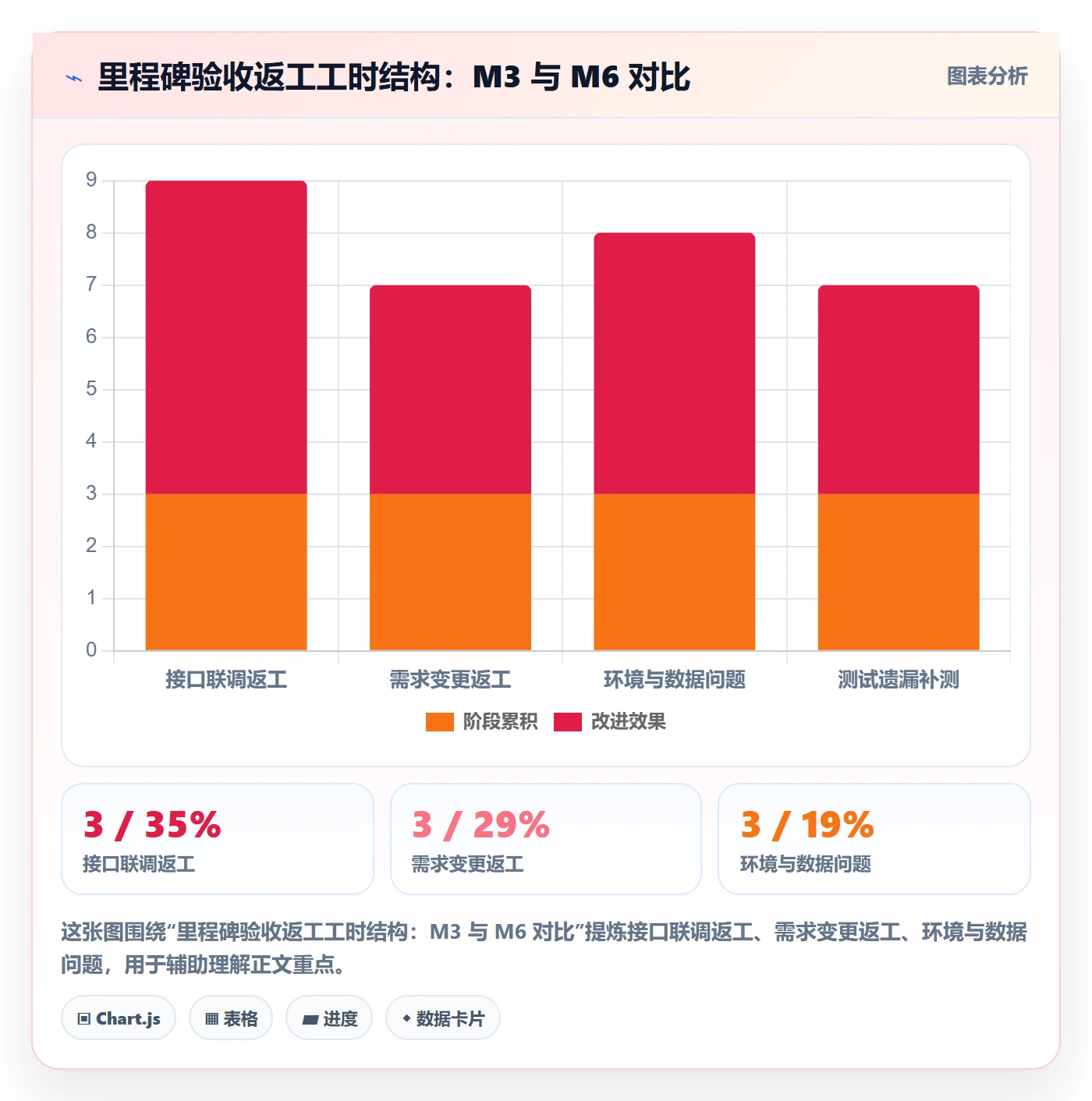

总量从 63 人天降到 19 人天,但我更关心结构。M3 的返工里,接口联调占了 22 人天,需求变更返工占 18 人天;M6 里这两项分别降到 6 人天和 4 人天。这说明改造真正起作用的地方,是把”改需求”和”联调不通”这两类高成本返工提前暴露了。

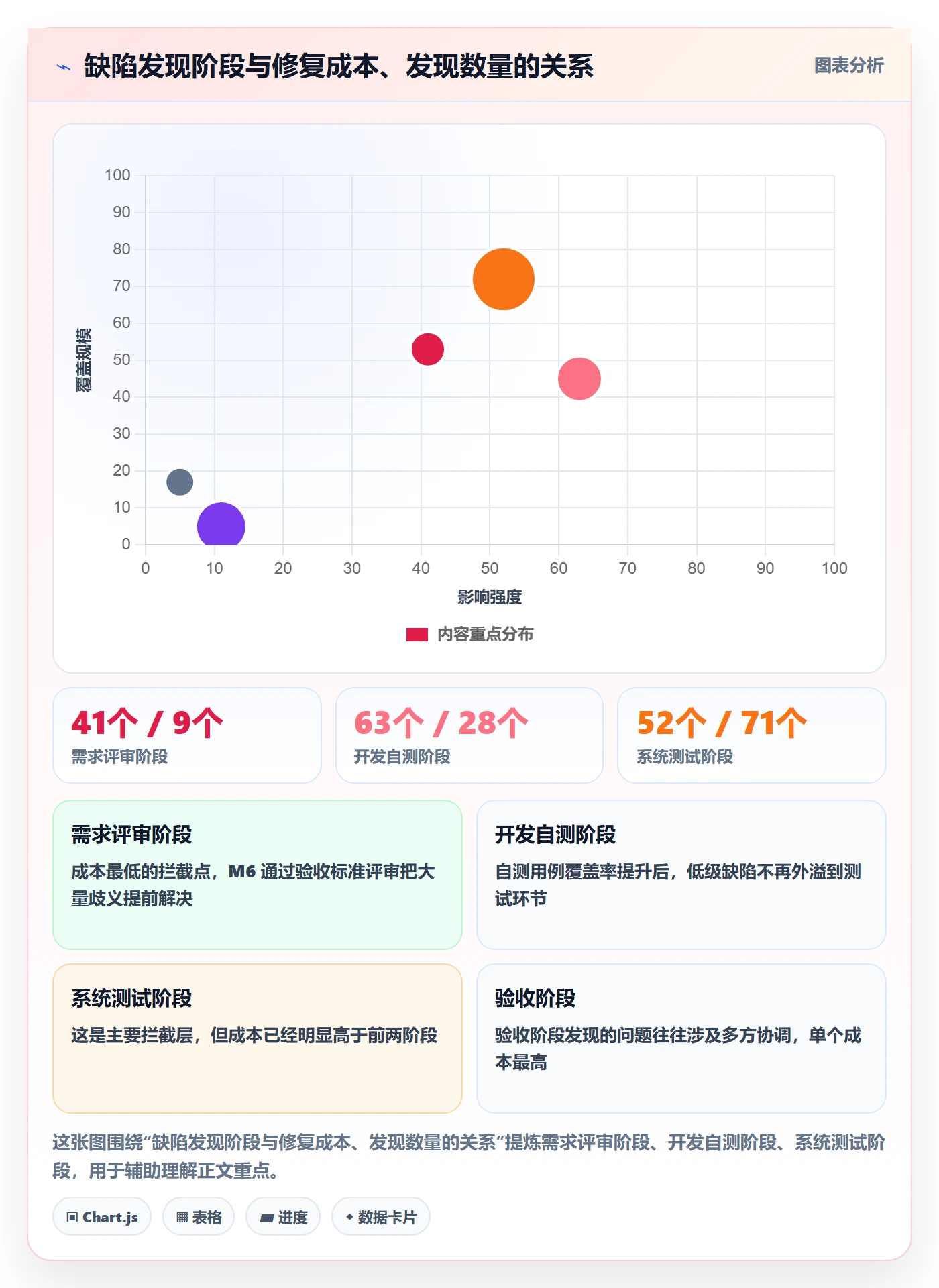

6. 缺陷发现阶段越早,修复成本越低
这是我做质量分析时最想给管理者看的一张图。同一个缺陷,在需求评审阶段发现和在客户上线后发现,修复成本差两个数量级,而且后者还附带信任损失。M3 到 M6 最大的变化,就是缺陷发现的重心整体左移了。

六、不同情况下的行动建议
1. 项目已经延期,还要不要走验收流程
我的建议是:走,但要改成”分段验收”。延期项目最容易出现的错误是”等全部做完再验收”,结果越拖越久,客户信心归零。
正确做法是把剩余范围切成可独立验证的片段,每完成一段就走一次轻量验收(只验证该片段的退出标准),最后再走一次总验收。这样做的代价是验收次数增加,收益是客户方的信任曲线不会断崖式下跌。
但有一个前提:分段必须是按可独立运行的价值单元切,不能按技术模块切。因为客户关心的是”这个功能能不能用”,不是”这个服务有没有部署”。
2. 甲方或客户侧验收,重点不是技术而是证据
内部验收看技术指标就够了,客户侧验收不行。客户方往往不懂技术细节,他们需要的是能拿回去向上汇报的证据。
我的做法是给每条验收标准配三类证据:可现场演示的操作路径、可留存的结果截图或报告、可核对的原始数据(日志、压测报告、测试记录)。第三类最容易被忽略,但它恰恰是客户方审计部门最需要的东西。
另外一个实操细节:把验收标准按”客户方角色的关注点”重新分组,分成业务功能、性能容量、安全合规、运维交付四组,每组指定一名对口负责人。这样验收会上不会出现”这个问题该谁确认”的沉默。
3. 内部平台型项目中台项目,最需要防的是走过场
没有外部甲方的项目,验收最容易糊弄。因为验收方和被验收方往往在同一汇报线上,”都是自己人”。
我的建议是强制引入一个外部角色作为验收方成员:可以是下游业务线的技术负责人,可以是 SRE,可以是安全团队。他们对这个平台有真实的使用诉求,提的问题也更尖锐。
同时把验收标准里的”稳定性”类指标量化,比如”连续 7 天无 P1 故障””接口成功率 ≥ 99.95%””平均故障恢复时间 ≤ 15 分钟”。没有量化,内部验收基本等于没验收。
4. 30 人以下小团队,不要照搬重流程
大团队那套五维评分卡、三色灯、双周预审,在小团队里会变成负担。小团队应该只保留三件事:
- 一页退出标准。用 Excel 或者任意项目管理平台里的一张表,写清楚这个里程碑”什么叫做完了”。
- 一次 30 分钟预审。节点前一天,把未通过的验收标准逐条过一遍,能改的改,不能改的明确延期。
- 一张遗留问题表。带条件验收时用,必须有责任人和日期,否则不给过。
这三件事加起来每周不超过 2 小时,但能挡掉大部分验收灾难。小团队的优势是沟通快,别用流程把自己拖慢。
七、不同情况下的取舍
1. 范围与时间:加人还是砍范围
里程碑要延期时,管理者第一反应通常是加人。但软件项目里加人存在明显的边际递减,尤其在验收前一周,新人连环境都搭不起来。
我的取舍原则是:如果剩余时间是 2 周以上,可以加人;如果是 1 周以内,只应该砍范围。砍范围的顺序是:先砍低优功能的完整度(只交付主路径),再砍非功能性优化,最后才考虑延期。
砍范围必须有书面记录,写清楚哪些内容推迟到哪个节点,双方确认。口头砍范围等于没砍,下一个节点验收时一定会被翻出来。
2. 质量门禁与交付节奏:门禁必须有例外通道
严格的零缺陷门禁在理论上很美,实践中一定会被绕过,团队会想办法把缺陷标成”低优先级”来规避。
所以我主张门禁要有规范的例外通道:允许带条件验收,但必须有三样东西,遗留清单、责任人和截止日期、以及总额上限(我通常设 10%)。这样团队不需要作弊,因为它们有合法的出口。
关键是例外通道要”贵”一点:走一次带条件验收,成本是必须在下个节点前闭环并接受复查。让它可用,但不便宜。
3. 工具化与流程轻量:先有规则,再上工具
我见过不少团队先买了一堆工具,结果流程还是乱的。工具的放大效应是双向的:流程清晰时,工具让效率翻倍;流程混乱时,工具让混乱更贵。
正确的顺序是:先用表格跑一个完整周期,把规则跑通,确认哪些数据是真的会被用到的,再选平台承载。选平台时优先看两件事:数据能不能一次拉通(需求,用例,缺陷,验收标准),以及能不能满足部署与合规要求。
如果是金融、制造、政务这类对数据边界敏感的行业,私有化部署基本是必需项;如果团队原来用的海外工具面临国产替代,还要额外评估历史数据的迁移成本,包括自定义字段映射、里程碑历史记录、权限模型这几块。这类迁移做不好,几年后回溯历史节点时会非常痛苦。
4. 数据透明与团队信任:数据用于改进还是用于考核
这是我最想强调的一条取舍。验收数据一旦被用来考核个人,团队立刻会学会”优化数据”:缺陷延后提交、把严重缺陷降级、任务拆得更细来提升完成率。
我的建议是明确区分:里程碑验收数据只用于判定交付状态,用于个人考核的应该是另一套指标,而且这套指标应该关注过程改进(比如缺陷发现阶段左移率),而不是绝对数值。
如果做不到这个区分,那至少做到一点:验收数据在验收会前 7 天公开,让所有人都有时间修正问题,而不是在验收会上突然清算。
八、把里程碑验收变成组织能力
回到最开始那个案例。那个 92% 的完成度不是造假,它是一个错误的度量方式自然地导向了一个错误的结论。团队的每一个人都在诚实工作,但因为指标选错了,所有人的努力在验收会上被一次性否定。这才是最可惜的地方。
我的核心观点是:里程碑验收的质量,不取决于验收会当天有多认真,而取决于验收前 7 天有多少数据被摊开。它是一套可复制的机制,而不是依赖某个资深项目经理的经验和直觉。
1. 这周就能做的三件事
- 把验收标准重写一遍。翻出你手上正在进行项目的验收标准,凡是不能验证的表述(”稳定””流畅””友好”)全部圈出来重写。这一步通常能暴露出 30% 以上的范围歧义。
- 算一次缺陷净收敛斜率。把最近 3 周的缺陷数据拉出来,用”关闭数 – 新增数”算净关闭速度,并且把”延期处理”剔除。如果斜率接近 0,你现在这个里程碑就不该开验收会。
- 给下一个里程碑配一个三色灯。按照本文第四节的规则,提前判定它现在是绿、黄还是红。提前两周知道是红色,比提前两天知道有价值得多。
2. 一个可以长期盯的判断标准
如果你只能记一个指标,我建议记这个:验收会中发现的新问题占全部问题的比例。
这个比例高于 20%,说明你的预审机制没有生效,验收会还在承担”发现问题”的职能;低于 5%,说明门禁真正前置了,验收会回归它本来的角色,确认与承诺。我在 M3 时这个比例是 38%,到 M6 降到了 4%,中间靠的不是更努力,而是把该提前看的数据提前看了。
下一次里程碑验收前,先别急着准备汇报材料。先去把那一页验收标准对照表和四条基准线的数据准备好。会开得好不好,其实在开会前就已经决定了。
常见问题解答(FAQ)
1. 里程碑验收标准怎么写,才不会被业务方一句“感觉还不行”卡住?
我第一次独立带项目时,验收标准写的是“功能完整、性能良好、用户可正常使用”,结果验收会上业务方一句“我觉得还不太行”就把会开成了辩论赛。后来我才意识到,问题不在对方难缠,而在我的标准根本没法被第三方复现。
把验收标准拆成三列:交付物清单、可验证判据、确认人。交付物要写到能被点开或打开的程度,比如“订单导出接口及3个测试用例”“迁移后的用户表全量比对报告”,不写“导出功能”。
判据必须是别人拿着能复跑一次的量化描述,例如“订单导出接口在100并发下P95响应时间不超过800毫秒,连续跑3轮无失败”,而不是“性能良好”。确认人写岗位不写人名,避免对方一离职就没人认账。再补一条兜底规则:验收会上新提出的意见默认进遗留清单,除非它命中原始需求文档里的条目,否则不阻塞本次签字。
我们用这条规则后,单个里程碑的平均验收周期从9天压到3天,业务方也没再觉得被敷衍,因为意见都被记下来了,只是不占用签字这一步。
2. 验收会怎么开,才不会变成四小时的甩锅大会?
我主持过最长的一次验收会开了四个半小时,从功能聊到排期,从排期聊到上次谁没回消息,最后谁也没签字,散会时大家都很累但事情没动。我后来复盘发现,根因是会上在做会前该做的事。
会前48小时把交付物、测试报告、遗留清单一起发给所有确认人,并明确一句话:带着结论来,不带问题来。会上只做三件事,逐条过判据并当场给通过或不通过、对不通过项当场定责任人和截止日、确认人当场签字或书面写明不签的具体理由。给会议设90分钟时间盒,超时就把剩余条目挪到第二天同一时间的短会,避免疲劳决策。
另外我会在会议前用某项目管理工具把每个验收项挂到对应里程碑下面,每条挂上负责人和状态,会上直接投屏过,谁没签、卡在哪一条一眼能看到,不用靠记忆吵架。这套流程跑顺之后,我们大部分验收会控制在40分钟以内。
3. 里程碑验收通过之后,项目经理该盯哪几个数据?
我以前验收完就翻篇了,直到季度复盘时发现三个里程碑都“按期完成”,但上线后连着出了两次生产事故,才意识到验收通过不等于质量达标。后来我固定了一套收口口径,每个里程碑当天就录一次数据。
我固定看四个口径,每个里程碑收口当天录一次。一是里程碑按期达成率,按计划日期零宽限期计算,有例外单独标注原因,不混进达成率里稀释。二是一次验收通过率,指首次验收会当场签字且无阻塞性遗留项的里程碑占比,这个数比按期达成率更能反映前期质量。
三是缺陷逃逸率,用验收通过后30天内生产环境P0和P1缺陷数,除以验收前测试阶段发现的缺陷总数,超过10%就说明验收判据或者测试覆盖有漏洞。四是返工工时占比,用验收相关返工工时除以该里程碑总工时,超过15%通常意味着需求变更没有及时走流程。
四个数都建议看趋势而不是单点,连续两三个里程碑某一项在恶化,就要在下一个里程碑启动会上改判据,而不是等季度复盘。
4. 小团队两周一个迭代,还要不要走完整的里程碑验收流程?
我带过10人以下的小团队,一开始照搬大项目的验收模板,结果每次验收光准备文档就占掉两天,大家怨声载道,后来干脆不做了,又出现了上线没人认账的情况。所以这个问题我认真试过两种极端,最后选了中间那条路。
结论是裁剪而不是取消。判断依据看两个变量:外部干系人数量和不可逆成本。如果验收对象是外部客户,或者涉及上线、付款、合规审计这类不可逆动作,签字环节必须保留,这是留痕底线。如果是纯内部、随时可回滚的迭代,可以把验收并进迭代评审会,但必须保留两样东西:判据清单和确认人。
我给10人以下团队的轻量版本是,阶段结束前一天团队自检一遍判据,结束当天开30分钟站会式验收逐条过,会后发一封带判据表格的邮件,让确认人回复“确认”两个字完成留痕。这样既满足可追溯,又不拖节奏,平均每次只多花半天。真正不能省的是判据本身,流程可以短,标准不能虚。
文章包含AI辅助创作:里程碑节点验收全流程:项目经理数据分析与一文讲清,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/335592
读者评论
提前七天拉数据预审这个动作,我们团队试过一个季度。,"把"延期处理"当关闭用这个坑太真实了。,"一页对照表这个思路认同,但落到有外部甲方的项目里,合同附件那几十条标准不是项目经理能改的,不少写的还是"运行稳定""操作便捷"。
有效果,但前提是数据本身可信,如果缺陷状态、任务完成口径各人各一套,预审会就变成对数会,反而更耗时。我这边还见过把缺陷拆成子任务分派、最后按子任务数算关闭率的,口径一换数据就很好看。所以我觉得难点不在会怎么开,而在立项阶段能不能把标准写到可验证,这一步往往谈不下来,后面再好的流程也只能打补丁。
我现在会先把字段定义和数据口径统一了,再谈前置,不然一堆数字摆出来谁都不认。感觉验收前应该先冻结统计口径和取数时间点,否则讨论收敛趋势基本没意义,同一个图表两个人能导出两种结论。
