关键节点流程与规范:项目经理里程碑制度设计关键指标

三年前我把手上能拿到的项目记录做了一次复盘:47 个项目、约 190 个书面约定的里程碑,真正在原定日期、原定范围下通过评审的只有 9 个,占比不到 19%。但真正让我不适的不是这个数字,而是剩下 38 个项目里,有 31 个并不是”延期”,而是里程碑在过程中被悄悄重新定义了,日期平移、范围缩减、两个节点合并成一个、干脆取消。

延期是执行力问题,重新定义是制度问题。一个里程碑制度如果允许”重新定义”发生而不留下痕迹,它就不再是管理工具,而是一份事后补写的说明书。这篇文章想讲的,就是怎么用一组可验证的指标,把里程碑从”日历事件”变回”决策闸门”。

一、核心结论:里程碑制度锁的不是时间,是决策权和证据标准

先把结论摆出来,后面的所有内容都是围绕这几条展开的:里程碑制度的有效性,取决于它是否明确了”谁、在什么证据下、有权做出什么决定”,而不是取决于它设了几个日期。大部分失效的里程碑制度,问题都不在”设得不细”,而在”设得太软”。

1. 里程碑的本质是”有条件停止权”

在硬件和汽车行业,里程碑通常被称为 Gate(阶段门)。Gate 这个词比”里程碑”准确得多,因为它天生包含四个要素:进入条件、评审证据、决策权限、不通过的后果。

而软件行业大量所谓的里程碑,实际上是”进度刻度”,它只回答了”到这一天应该做完什么”,没回答”做完了谁来判断、判断不过怎么办”。这两者的差别,在项目顺利时完全看不出来,一旦出问题就是灾难级的。

我给里程碑下过一个工作定义,后来在好几个团队里用过:一个完整的里程碑 = 触发条件 + 准入证据清单 + 决策主体 + 出口判定标准 + 不通过的处置路径。五项缺一项,这个里程碑的通过率数据就不可信。

2. 必须锁死的三类指标

很多团队做里程碑指标,只做了一类,进度类的偏差率、延期天数。这只占三分之一。完整的设计应该是三层:

  • 准入指标(Entry Criteria):进入评审前必须为真的客观事实,比如”核心接口联调完成率 100%””关键缺陷清零且遗留缺陷等级不高于 P3″”需求变更冻结满 5 个工作日”。它的作用是把不合格的评审挡在门外,避免评审会变成问题暴露会。
  • 出口指标(Exit Criteria):评审通过必须满足的标准,通常是二元判定加容忍区间,比如”端到端主流程通过率 ≥ 98%””性能压测 P95 延迟 ≤ 300ms””未关闭高风险项 = 0″。
  • 过程指标(Between-Gate):两个节点之间用来提前预警的领先指标,比如需求冻结率、代码评审平均等待时长、环境可用率、返工工时占比。它解决的是”等到评审当天才发现要挂”的问题。

再加一类容易被忽略的第四类:治理指标,用来衡量里程碑制度本身的健康度,比如评审按时召开率、决策闭环率(评审结论在 3 个工作日内落实到任务的比例)、里程碑定义变更率。治理指标是唯一能告诉你”制度是不是正在被架空”的指标。

3. 三条反常识判断

(1)里程碑按时通过率 100%,通常意味着标准失效,而不是执行优秀。我见过一个团队连续 8 次 Gate 全部一次通过,看着很漂亮,但他们的上线事故率是相邻团队的 3 倍。后来查出来,他们的出口标准里写着”主要功能可用”,”主要”两个字就是一切问题的根源。

(2)里程碑数量与可控性不是正相关,存在明显拐点。我抽样过 21 个团队的里程碑密度与”重大延期发生率”的关系,节点密度在每 6-8 周一个 Gate 时,延期率最低;超过每 3 周一个,延期率反而回升,因为团队的管理带宽被评审吃掉了。

(3)里程碑制度的第一受益人不是管理层,是一线。好的 Gate 是给团队一个”合法的说不”的机会,在证据不足时名正言顺地要求补条件,而不是硬扛到 deadline 再爆掉。这一点想通了,团队对里程碑的抵触会下降一大半。

关键节点流程与规范:项目经理里程碑制度设计关键指标

二、真实场景:里程碑制度是怎么在第三次评审后失效的

抽象讲制度容易飘,我讲一个具体的过程。这是一家约 120 人的研发组织,我参与了他们从”没有里程碑”到”里程碑形同虚设”再到”重建”的完整三年。

1. 三年三段:从无到有,从有到空

第一年:节点就是日期。CEO 要求每个项目必须有 5 个里程碑,PM 在表格里填了日期,每周例会念一遍。这一年没有一次正式的评审会,里程碑的作用是让周报看起来有结构。年底复盘时,项目延期率 58%,但没有人觉得里程碑有问题,因为从来没人真信过它。

第二年:开始开评审会。引入月度 Gate 评审,要求提交材料。前两次会开得非常认真,第三次开始出现”材料提前一天才交””评审会上临时补充数据””结论是’基本通过,后续完善'”。这一年里程碑按时通过率反而上升了,从 42% 升到 67%,但线上事故数也上升了。

第三年:评审会变成汇报会。最典型的一次,一个 Gate 评审只开了 22 分钟,其中 18 分钟是 PM 讲进度,4 分钟是领导说”继续推进”。这就是制度失效的终局形态:流程还在跑,决策已经消失。

2. 里程碑漂移的四种形态

我把观察到的问题归纳成四类,它们出现的顺序基本固定:

  1. 日期平移:最显性,也最容易被容忍。项目延期 2 周,里程碑跟着挪 2 周,大家在会上”确认一下新日期”。这种漂移的破坏力最小,但它是信号。
  2. 范围缩减:把原定在 Gate 内交付的内容挪到下一个节点。”这个功能不影响主流程,放到 Beta 再说。”一次两次没问题,连续三次就说明这个 Gate 其实不存在。
  3. 节点合并:把”设计评审”和”开发完成”合并成一次评审。这一步做完,前一个节点的所有准入约束就自动失效了。
  4. 定义改写:最隐蔽,也最致命。不是改日期,是改判定标准,把”核心缺陷清零”改成”核心缺陷可控”,把”压测通过”改成”压测启动”。这种改写往往不会写进任何变更记录。

前两种是显性漂移,后两种是隐性漂移。隐性漂移一旦出现,你看到的通过率数据就彻底失去意义了。

3. 一个被严重低估的领先指标:评审改期率

我一直认为,衡量里程碑制度健康度最灵敏的单一指标不是通过率,而是评审改期率,即原定评审日期被推迟的比例。

原因是:改期是”软失败”的第一次显性化。改期率从 5% 涨到 20%,通常意味着准入标准已经开始被绕过;涨到 35% 以上,基本可以断定重建进度同步机制比继续开评审会更紧急。

关键节点流程与规范:项目经理里程碑制度设计关键指标

三、拆解六个常见误区

一个组织的里程碑制度出问题,很少是某一个环节写错了,而是几个根深蒂固的认知误区叠在一起。我把最常见的六个列出来,每个都给了自查问题。

1. 误区一:用进度偏差代表里程碑健康度

进度偏差(计划值与实际值的差异)是最容易被采集的指标,也最容易被当成全部。但它只衡量了”做了多少”,没有衡量”做得对不对””能不能继续”。

一个项目可以进度偏差只有 -3%,但关键技术风险一个都没关闭。这种情况下,进度指标在告诉你”很健康”,而真实情况是”即将失控”。我的做法是,进度类指标在 Gate 评审中的权重不超过 30%,剩下的 70% 给证据完整性和风险关闭情况。

自查问题:如果我把这个项目的所有进度数据删掉,只保留技术风险清单和验证结果,我还能判断它该不该进入下一阶段吗?

2. 误区二:里程碑越多越可控

这是最普遍的一个。很多管理者相信”节点多了,问题就藏不住”。但每个 Gate 都有三项隐性成本:准备材料的工时、评审会议的占用、以及被中断的团队专注度。

我做过一个粗略测算:一次规范的 Gate 评审,从材料准备到决策落实,中位消耗约 26 人时(PM 8 小时、核心成员 6×2 小时、评审委员 3×2 小时、会后跟进 4 小时)。如果每 3 周一个 Gate,一个 20 人团队每年的制度成本大约在 450 人时左右。当节点密度超过团队的消化能力时,团队的第一反应不是”更严格”,而是”更敷衍”。

3. 误区三:用对外承诺日期反推里程碑

合同签了 6 月 30 日交付,于是往回推:6 月 30 日上线、6 月 15 日测试完成、5 月 20 日开发完成、4 月 10 日设计完成。这套逻辑看起来天经地义,实际上是在把里程碑变成倒计时。

问题在于,里程碑的日期应该由准入条件的达成速度决定,而承诺日期是一个约束边界,不是推导起点。正确做法是:用承诺日期做可行性校验,如果按正常速度推出来的节点日期超过承诺日期,就应该在项目启动时就暴露这个缺口,而不是在每个节点上各挤一点。

4. 误区四:把 Gate 评审开成汇报会

判断一场评审会是不是汇报会,有个很简单的标准:这场会里有没有出现过”不通过”的可能。如果连续五次会议的结论都是”通过”或”基本通过”,那它已经不具备评审功能了。

我在一个团队里做过一件有点冒犯的事:翻了过去 14 次 Gate 评审的纪要,统计决策结论。14 次里 13 次是”通过”,1 次是”有条件通过”。我把这份统计放在项目例会上,没有人反驳,但从下一次评审开始,材料质量明显变了。

5. 误区五:里程碑只有”通过”,没有其他状态

成熟的做法是至少四种状态:通过、有条件通过(带明确的关闭条件与截止日期)、返工重审(明确重审日期)、终止或缩减范围。

其中”有条件通过”是最有价值的一档。它承认现实,项目不能因为一个小问题停摆,但把问题显性化并挂上了责任人和期限。而”终止”这一档,是很多组织最缺的。一个从来不会终止的里程碑制度,本质上是在做流程表演。

6. 误区六:指标口径不写死在文档里

这一条听起来最琐碎,实际杀伤力最大。什么叫”关键缺陷清零”?”性能达标”的量化标准是多少?”文档齐全”包含哪几份?

如果这些口径没有在项目启动时写死并冻结,每次评审都会重新解释一遍,而重新解释的方向通常是放松。我的做法是把所有出口指标写成”可被第三方复核”的形式,即换一个人拿着同样的数据也能得出同样的判定。

关键节点流程与规范:项目经理里程碑制度设计关键指标

四、专业判断逻辑:里程碑指标的三层设计方法

讲完问题和误区,进入到怎么设计。我给的方法论是三层的:先把准入指标做实,再把出口指标做硬,最后补上过程领先指标。三层顺序不能颠倒,因为准入指标是另外两层的基础。

1. 第一层:准入指标,可验证、可枚举、不可自评

准入指标的设计原则有三条,我通常直接写进模板里:

  • 可验证:结论必须能从一个客观数据源读取,而不是靠描述。比如”接口联调完成率”应该来自接口测试报告,而不是 PM 的判断。
  • 可枚举:清单化,不要用”等””相关””主要”这类词。评审材料里出现”等”字,基本就意味着这里有缺口。
  • 不可自评:提交方不能同时是判定方。至少在准入这一层,要有一个独立角色的确认动作。

还有一个经验:准入指标的条数控制在 5-8 条。少于 5 条挡不住问题,多于 8 条团队会开始选择性执行。

2. 第二层:出口指标,二元判定加容忍区间

出口指标分两类,不要混在一起:

  1. 否决项(必须 100% 满足):安全合规问题、数据一致性缺陷、核心链路不可用。这类指标没有商量空间,一条不满足即不通过。
  2. 评分项(允许区间):性能指标、文档完整度、覆盖率。这类指标给容忍区间和加权评分,避免因为一个非关键指标卡住整个项目。

我见过的最常见错误,是把评分项当否决项用,导致团队为了 0.5% 的覆盖率差距反复重审;也见过把否决项当评分项用,用”综合得分 82 分”掩盖了三个 P1 缺陷没修的事实。

3. 第三层:过程指标,提前 2-3 周预警的领先指标

过程指标的价值在于时间差。它不需要在评审当天采集,而是在两个 Gate 之间持续监控。我常用的四个:

  • 需求冻结率:当前周新增需求数 / 已冻结需求数。这个比例超过 15%,说明需求还在动,下一个 Gate 大概率要出问题。
  • 返工工时占比:返工工时 / 总投入工时。超过 25% 通常意味着前期验收标准没写清楚。
  • 环境可用率:测试环境可用时长 / 应可用时长。低于 90% 时,测试类 Gate 的通过率会系统性偏低。
  • 阻塞项平均停留时长:从标记为阻塞到解除的中位时长。超过 5 个工作日,说明跨团队协作机制有结构性问题。

4. 阈值与权重的设定方法

阈值不能凭感觉定,也不能直接抄别家。我的方法是:先采集 3 个迭代的历史数据,取中位数作为基线,把阈值设在基线上下浮动 15%-20% 的位置,然后每个季度校准一次。一开始就设一个团队永远达不到的阈值,只会让所有人学会忽略它。

下面是一张我常用的里程碑指标配置参考表,按项目阶段区分权重:

指标类别 具体指标示例 探索期项目权重 交付期项目权重 判定方式
进度类 关键路径偏差率 20% 30% 评分项
证据完整类 准入清单完成率 25% 25% 否决项(低于 100% 不得评审)
质量类 缺陷密度、P1 未关闭数 20% 30% P1 为否决项,其余评分
风险类 高风险项关闭率 25% 15% 评分项
治理类 决策闭环率 10% 5% 评分项(用于制度自检)

这套权重我用了两年多,最大的感受是:探索期把风险类权重提高,交付期把质量类权重提高,是最符合实际的两处调整。反过来做,探索期会死于”质量不达标”,交付期会死于”风险没关”。

5. 一个可以直接复用的里程碑定义结构

口径写死最有效的方式,是把它变成一份结构化配置,而不是一段自然语言。下面这个结构我通常在项目启动会上当场填写,填不出来的字段就是待办项:

milestone:
id: G2-architecture-review

name: 架构评审门

planned_date: 2025-04-18

decision_owner: 技术委员会

decision_quorum: 3

entry_criteria: # 准入:不满足则评审自动顺延

架构设计文档 v1.0 已评审通过

关键技术选型完成 PoC 验证并附报告

接口清单覆盖率 >= 95%

exit_criteria: # 出口:分否决项与评分项

blocking:

未关闭 P1 技术风险 = 0

安全评审无高风险项

scoring:

性能基线测试通过率 >= 90%

文档完整度评分 >= 80

between_gate_metrics: # 节点间领先指标

需求冻结率 技术债新增
on_fail:

顺延重审,重审日期不晚于原定日期 + 10 个工作日

连续两次不通过,触发范围缩减决策

change_log: [] # 任何定义变更必须记录在此,含变更人与理由

这个结构里最关键的两个字段是 decision_owner 和 change_log。前者解决”谁有权说不”,后者解决”隐性漂移”。只要这两项落地,制度的有效性会立刻提升一个档次。

关键节点流程与规范:项目经理里程碑制度设计关键指标

关键节点流程与规范:项目经理里程碑制度设计关键指标

五、具体案例与数据观察:当制度挂到平台上会发生什么

制度设计得再好,如果靠 Excel 和周报承载,通常撑不过三个迭代。原因不是团队不配合,而是人工维护的数据有滞后,滞后数据没法做提前预警。这一段我讲一个我自己参与过的落地过程。

1. 背景:一家约 400 人的研发组织,从国外平台迁移

这家公司主营企业级软件,研发规模约 400 人,分 6 条产品线。他们原来的研发管理工具是 Jira,用了 6 年,配置了大量自定义字段和工作流。问题是:里程碑相关的数据散在 30 多个项目里,口径各不相同,跨项目汇总靠人工导表,一份月度里程碑健康度报告要 2 个数据分析师做 3 天。

他们最终选择迁移到 PingCode。选择理由里权重最高的三条:一是支持私有化部署,他们的客户里有相当比例要求数据不出境;二是支持 Jira 平滑迁移,历史数据和工作流映射有成熟的迁移路径;三是国产替代的整体可控性,包括后续的定制开发和响应速度。PingCode 主要服务中大型企业及 100 人以上组织,这个定位和他们的规模也匹配。

2. 迁移过程中的里程碑数据治理

这次迁移给我最大的启发是:数据迁移的过程,本身是一次绝佳的里程碑口径统一机会。因为迁移必须做字段映射,而字段映射强迫所有人回答”这个字段到底是什么意思”。

具体做法分四步:

  1. 盘点阶段:把 6 条产品线的历史里程碑定义全部导出,结果发现同一个”设计评审门”,不同产品线的准入条件从 3 条到 11 条不等,其中只有 40% 是可验证的客观条件。
  2. 归一阶段:定义一套公司级标准模板(6 个 Gate),允许产品线在标准模板基础上增加不超过 2 条准入指标,但不允许删减。
  3. 映射阶段:把历史项目状态映射到新的 Gate 结构。这里出现了不可避免的失真,约 18% 的历史里程碑因为缺少可验证证据,只能标记为”历史不可判定”,不能计入通过率统计。
  4. 冻结阶段:新模板上线后设 30 天冻结期,期间不允许修改出口标准,只允许调整采集方式。

第三步那个 18% 的数字,是我认为最值得记住的。大部分组织的里程碑通过率数据,本身就建立在不完整证据之上,所以它不能作为历史基线,只能作为新制度的起点。承认这一点,对后续的阈值校准非常重要。

3. 上线 6 个月后的关键指标观察

下面是制度 + 平台上线前后的对比。数据来自该组织的内部复盘样本,属于样本推演口径,不作为行业统计。

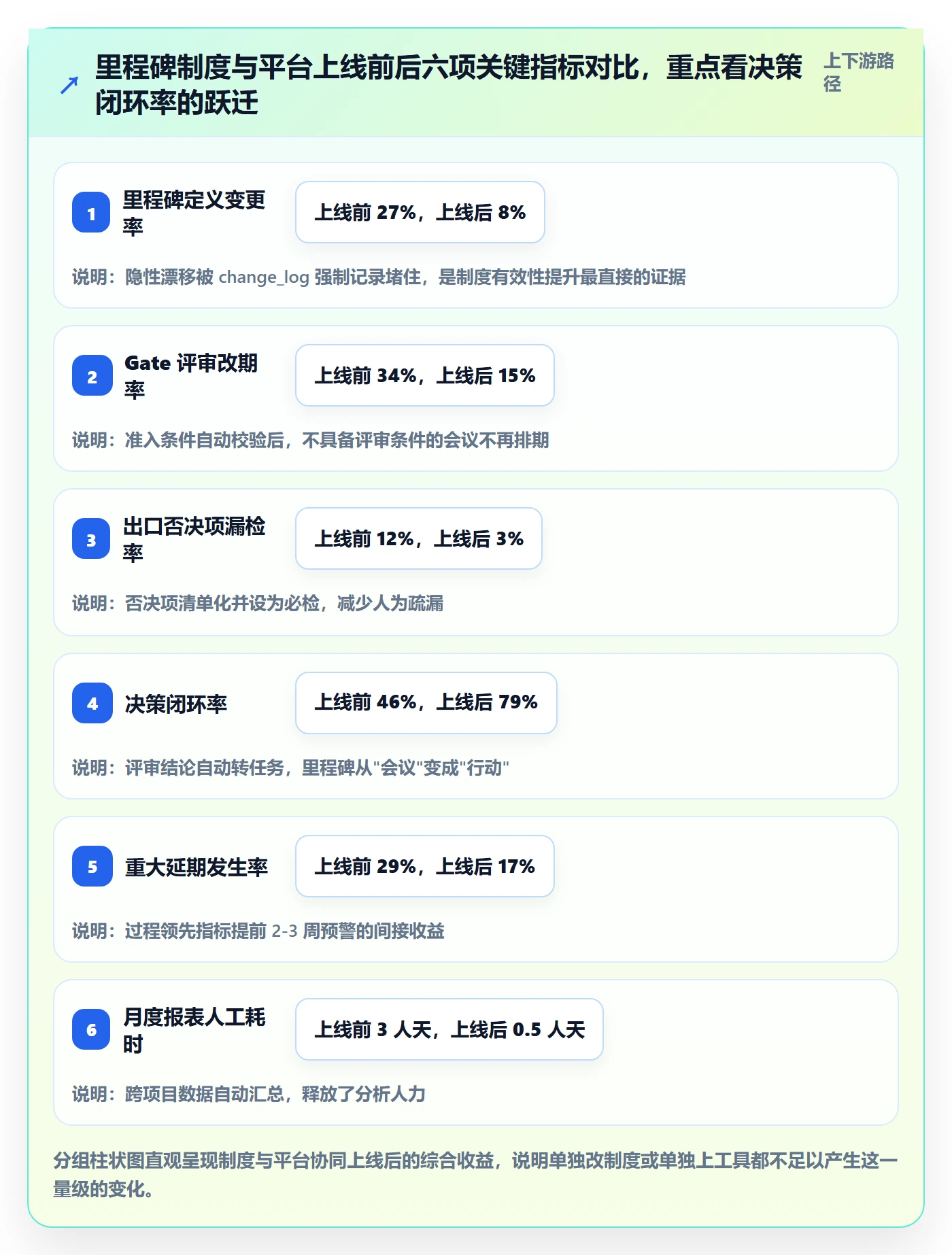

指标 上线前(6 个月均值) 上线后(6 个月均值) 变化 主要归因
里程碑定义变更率 27% 8% -19pp 定义结构化 + change_log 强制记录
Gate 评审改期率 34% 15% -19pp 准入指标自动校验,材料不齐不排会
出口否决项漏检率 12% 3% -9pp 否决项在平台内设为必检清单
月度健康度报表耗时 3 人天 0.5 人天 -83% 跨项目数据自动汇总
决策闭环率(3 日内) 46% 79% +33pp 评审结论自动生成任务并设截止日
重大延期发生率 29% 17% -12pp 过程领先指标的提前预警

这组数据里,我个人最看重的是决策闭环率从 46% 提升到 79%。因为它说明里程碑评审终于开始产生后续动作,而不再是一次性的会议。而定义变更率从 27% 降到 8%,意味着隐性漂移基本被堵住了。

4. 私有化部署为什么在这类组织里是刚需

有一点值得单独说:他们的客户中有相当比例来自金融和制造行业,合同里明确约定项目数据不得离开指定环境。这直接决定了研发管理平台必须支持私有化部署。

对里程碑制度来说,私有化带来的不只是合规。更实际的影响有两点:一是数据留存和访问审计可以按内部规范配置,历史里程碑记录不会被清理策略意外删除;二是可以针对内部流程做定制开发,比如把出口否决项与内部质量门禁系统打通,实现自动校验。如果你的组织有数据驻留要求,那么在选型阶段就要把”私有化部署能力”作为一票否决项,而不是上线后再补。

关键节点流程与规范:项目经理里程碑制度设计关键指标

关键节点流程与规范:项目经理里程碑制度设计关键指标

六、不同情况下的行动建议

制度设计没有万能模板,规模、业务类型、监管强度不同,做法差别很大。我按五个维度给建议,每条都标了适用边界。

1. 100 人以下:轻量 Gate,重准入轻评审

这个规模的组织最大的优势是信息传递快,最大的风险是流程负担。建议只设 3-4 个 Gate:立项、方案冻结、发布准备、上线。评审形式以”15 分钟站会式确认”为主,不写长材料。

但准入指标必须写清楚,而且必须清单化。这个阶段唯一不能省的是口径,能省的是流程形式。把出口否决项控制在 3 条以内,重点放在”能不能上线”这一个判断上。

2. 100-500 人:双轨制,区分探索型和交付型项目

这个规模开始出现明显的项目类型分化。建议分两条轨道:探索型项目(新业务、技术预研)用 4 个 Gate,评审重点是风险关闭和学习产出;交付型项目(有明确客户和合同)用 6 个 Gate,评审重点是质量门禁和范围控制。

两条轨道共用同一套指标口径,但权重不同。最关键的是不要让两条轨道互借标准,探索型项目不能因为”质量不达标”被卡死,交付型项目也不能因为”探索性质”被放行。

3. 500 人以上或多产品线:分级 Gate 加组合评审

这个时候跨产品线的协调成本会成为主要矛盾。建议做两级 Gate:产品线级 Gate(数量多、周期短)和公司级 Gate(数量少、周期长)。公司级 Gate 只关注四件事:跨线依赖、资源冲突、重大风险、对外承诺。

同时建议引入组合评审,把 2-3 个相关项目放在同一场评审里,因为它们共享技术栈或共享资源,分开评审会漏掉冲突。

4. 交付型组织:里程碑必须锚定验收标准

如果组织的主要收入来自项目交付,那么里程碑的第一优先不是内部进度,而是客户验收标准的对齐程度。建议在每个 Gate 增加一项准入指标:”客户方对上一阶段交付物的书面确认”。

没有这项确认,内部评审通过得再漂亮,也可能在验收时全盘推翻。我见过一个项目,内部 5 个 Gate 全部顺利通过,最终验收被退回 3 次,根因就是内部判定标准和客户验收标准从来不在一个坐标系里。

5. 强监管行业:把合规项设为一级否决项

金融、医疗、汽车电子这类行业,合规相关的要求不能放在评分项里。建议单独设立一个”合规门”,不与质量门、进度门混在一起。合规门只做一件事:逐条确认强制要求的落实证据。

这类行业的另一个建议是:里程碑记录必须可审计。谁在什么时间基于什么证据做出了什么决策,要能以不可篡改的方式回溯。这也是这类组织倾向私有化部署的原因之一。

关键节点流程与规范:项目经理里程碑制度设计关键指标

七、不同情况下的取舍

设计里程碑制度,本质上是一连串取舍。没有”全都对”的方案,只有”在当前约束下更合理”的方案。我把最常遇到的五组取舍列出来,每组都给判断标准。

1. 制度刚性 vs 响应速度

刚性越强,响应越慢。这个问题没有统一答案,但有个判断依据:看你的需求变更频率。如果月均需求变更率超过 20%,高度刚性的 Gate 会让你在每个节点上都卡壳;如果月均变更率低于 5%,过于宽松的 Gate 则会让风险悄悄积累。

我的经验值:变更率 20% 以上,Gate 数量减 30%,准入指标放宽到 4-5 条;变更率 5% 以下,可以适当增加 Gate 数量和否决项。

2. 指标丰富度 vs 采集成本

每增加一个指标,就增加一份持续维护成本。判断标准是:这个指标是否会影响某个具体的决策?如果它只是让报表更好看,却不改变任何人通过或不通过的决定,就应该砍掉。

我在一个团队砍掉过 11 个指标,从 23 个减到 12 个,结果发现决策质量没有任何下降。团队的反馈是”终于知道该看哪几个数了”。

3. 工具强制 vs 团队自治

工具强制的优点是数据一致、可比较;缺点是团队的适配成本高,尤其是成熟团队。我的建议是分阶段:Gate 的判定结构和由此产生的数据必须强制统一,节点的内部工作方式留给团队自治。

换句话说,我强制你”在什么时候提交什么证据”,但不强制你”用什么方式干活”。

4. 私有化部署 vs 云端方案

这组取舍通常不由研发团队决定,而由客户合同和合规要求决定。判断路径很简单:如果存在客户合同中的数据处理条款、或者行业监管明确要求数据驻留,那么私有化部署是一票否决项,其他维度的优劣都不必再比。

如果没有这类约束,可以优先考虑运维成本更低的方案。但要注意一个常被低估的点:迁移成本是双向的。不要只看迁进来多少钱,也要评估将来如果需要迁出去,里程碑历史数据的可导出性如何。这一点在选型阶段就要问清楚。

5. 里程碑颗粒度 vs 管理带宽

颗粒度越细,看起来越可控,但管理带宽是硬约束。判断标准是:每次 Gate 评审的总人时消耗,不应该超过团队同期总工时的 2%。超过这个比例,团队会开始用形式化应付流程。

按这个标准算,一个 20 人团队(按每周 800 人时算),每月的 Gate 评审总消耗不应超过 64 人时。如果一次评审消耗 26 人时,那么一个月最多开 2 次评审会。这个数字比任何主观判断都可靠。

关键节点流程与规范:项目经理里程碑制度设计关键指标

八、落地路线:90 天把里程碑从日历事件变成决策闸门

前面讲了设计和取舍,这一段给一个可以直接执行的时间表。这个路线我在三个组织里跑过,节奏基本可用,具体周期可以按组织规模缩放。

1. 第 1-2 周:盘点与口径统一

  1. 导出近 12 个月所有项目的里程碑记录,统计三个数:定义变更率、评审改期率、决策闭环率。这三个数就是你现在的基线。
  2. 抽取 5 个典型项目,逐条检查历史里程碑的准入条件,统计”可被第三方复核”的比例。这个比例通常低于你的预期,我见过的中位数在 40% 左右。
  3. 定义公司级标准 Gate 模板,数量控制在 4-6 个,先不做细分。

2. 第 3-6 周:定义每个 Gate 的准入与出口

  1. 为每个 Gate 填写准入指标(5-8 条)、出口否决项(3-5 条)、出口评分项(4-7 条)、过程领先指标(3-5 条)。
  2. 所有指标写成可验证形式,禁止出现”等””相关””主要””基本”这类词。
  3. 明确每个 Gate 的决策主体和法定人数,写进模板。
  4. 定义四种决策状态:通过、有条件通过、返工重审、终止或缩减。

3. 第 7-10 周:平台配置与自动化

  1. 把指标结构落到管理平台里,准入条件设为必填校验项,不满足则无法发起评审。
  2. 配置评审结论自动生成任务,附带责任人和截止日期,用于提升决策闭环率。
  3. 配置跨项目健康度看板,把三个治理指标放在最显眼的位置。
  4. 如果涉及平台迁移,把字段映射和口径归一作为迁移的一部分同步完成,不要分两次做。

4. 第 11-13 周:试运行与阈值校准

  1. 选 2-3 个不同类型的项目试运行,其他项目暂不强制。
  2. 每周复盘一次阈值合理性,重点看哪些指标”所有人都能过”,那通常意味着阈值太松。
  3. 试运行结束后做一次公开复盘,把调整过的阈值和理由说明清楚。
  4. 第 13 周正式推广,同时设置 30 天定义冻结期。

5. 五个必须避开的落地陷阱

  • 陷阱一:一次性全公司推广。没有试运行的阈值几乎必然需要返工,而返工一次就会损伤制度的公信力。
  • 陷阱二:指标只增不减。每次复盘都应该至少砍掉一个不产生决策价值的指标。
  • 陷阱三:把 Gate 评审和项目周会合并。合并的结果一定是周会吞掉评审,因为周会有更紧急的事项。
  • 陷阱四:没有”终止”这一档。如果所有里程碑的归宿都是”通过”,制度只是在给项目盖章。
  • 陷阱五:决策者不参与。Gate 评审的决策者必须是真正能拍板资源的人,缺席一次就意味着这次评审的结论不具备约束力。

关键节点流程与规范:项目经理里程碑制度设计关键指标

九、结语:里程碑制度的成熟标志,是它真的能说”不”

写完这些方法,我想回到最开始那个 19% 的数字。它其实不是失败率的证明,而是一个提醒:一个从来没有真正拦下过任何东西的里程碑制度,和没有制度是没有区别的。

真正的分水岭不是你有没有设里程碑,而是你有没有见过一次因为证据不足被明确挡回去的评审。那一瞬间团队会不舒服,但从那一刻起,里程碑才开始具备约束力。

我另一个不太主流的观点是:里程碑制度的价值,一半在于控制风险,另一半在于保护团队。当团队能拿着一张写清楚的准入清单说”这个条件不满足,我们现在不能进入下一阶段”,它就从被动接受压力的一方,变成了参与决策的一方。这种转变带来的执行力提升,比任何一个指标优化都大。

如果你的下一个动作只能是做一件事,我建议是这样:把最近三次 Gate 评审的结论拿出来,统计其中”通过”的比例。如果三次都是通过,请检查你最近一次评审中,有没有人的意见是”先过、后面再补”。找到那个”后面再补”,看它有没有被写上责任人和日期,如果没有,你的制度就已经在隐性漂移了,而这正是最值得先修的地方。

如果还有余力,再做第二件事:把出口标准里的所有形容词圈出来,逐个替换成数字。这一步做完,你的里程碑制度大概就能从”日历事件”变回”决策闸门”了。

常见问题解答(FAQ)

1. 里程碑到底该设多少个才合适,是按时间切还是按交付物切?

我第一次带项目的时候,恨不得把需求评审、设计评审、编码完成、提测全都设成里程碑,结果一个季度二十多个,周会上天天在过里程碑,团队已经麻木到看见里程碑两个字就想跳过。后来换了个项目又走另一个极端,只设了启动、上线、验收三个,中间两个月没发现进度跑偏,最后是靠加班补回来的。到底多少、按什么切才算合理?

按‘不可逆的决策点或对外承诺点’来切,不按任务完成度切。判据是三个问题:这个节点有没有需要签字确认的交付物?如果判断错了,纠正它要花掉超过剩余工期20%的成本吗?客户、老板或下游团队是否需要知道这个节点?三条都不满足,它只是一个任务,放进任务看板就行,别升格成里程碑。

数量上我的经验值是:3到6个月的项目设4到7个,任意两个里程碑之间的间隔控制在2到4周,短于2周就退化成周报,长于6周则单个迭代的返工窗口已经过掉了,风险发现太晚。

落地时用一张里程碑清单表管理:名称、目标日期、准入条件、出口交付物、签字人、外部依赖,表要短到团队每个人都能记住全部里程碑的名字,记不住说明切得太碎。

2. 里程碑的准出标准怎么写才不在评审会上扯皮?

我们评审会吵得最凶的永远是‘这个到底算不算完成’。开发说代码已经提测了就是完成,测试说缺陷没清零不算完成,最后变成谁嗓门大、谁职级高谁说了算。我一度以为这是团队氛围问题,后来发现是标准本身写了一堆形容词,压根没法验证。

把每一条准出标准写成‘可验证的事实’而不是形容词,统一用三段式:客观证据 + 数量阈值 + 判定人。比如‘提测准出’这条,就应该写成:主干分支构建通过(证据是一个可现场打开的构建链接)+ P0/P1 缺陷为0、P2 不超过5且无阻塞用例(阈值)+ 测试负责人确认(判定人)。

规范里要明确禁用‘基本完成’‘主要功能可用’‘大体跑通’这类词,凡是指向不了一个具体链接或文件的交付物,一律不算交付物。评审时现场点开链接看一眼,别看摘要页。

另外,只定出口不定入口是很多团队的隐性漏洞,每个里程碑都要配齐 Entry 条件,例如上一里程碑的遗留缺陷必须在本里程碑启动前若干天关闭,否则不允许进入,否则技术债会一路滚到上线前一周集中爆。

3. 里程碑该盯哪几个关键指标,数据口径怎么统一?

老板问我项目健康度,我张口就是‘整体还算可控’,被追问按时达成率具体是多少时,我现算了一个数,结果和 PMO 报的对不上,分歧点居然在于分母要不要算那些改过日期的里程碑。从那以后我才意识到,指标不是算不出来,是口径没提前锁死。

我一般只盯四个指标,多一个都是噪声。第一,里程碑按时达成率等于按冻结的原始基线日期完成的里程碑数除以当期应完成里程碑总数,改过日期的里程碑仍按原始日期判定,否则分母会被人为改漂亮,这个指标等于白做。

第二,偏差的中位数而非平均值,用实际完成日减计划日取中位数,因为一个拖了30天的里程碑会把平均值拉到失真。第三,里程碑出口返工率,等于出口后10个工作日内因该里程碑交付物缺陷触发的返工工单数除以该里程碑交付物数,专门用来暴露‘假通过’。

第四,就绪率,即里程碑前5个工作日通过就绪检查的比例,这是领先指标,能在失守之前预警。

口径必须写进项目管理规范文档:统计用自然日还是工作日、迟到半天算不算迟(我的做法是自然日计,偏差不超过0天算按时,1天及以上算迟)、以及变更后双轨记录,原始基线日期和当前基线日期两个字段都要留在系统里,报表用前者,排期用后者。

4. 里程碑评审会怎么开才不流于形式,日期到底能不能改?

我们以前每周都开里程碑会,开着开着就变成了念进度、互相免责,我作为项目经理慢慢变成了一个纪要生成器,会开完大家各回各家,问题一个没解决。还有个高频争议:客户中途插了需求,那里程碑日期直接往后推一下不就完了吗?为什么总有人揪着不让改?

把评审会做成决策会而不是汇报会。材料提前48小时发出,一页纸就够:出口条件逐条勾选状态、未达标项的处理方案、需要当场拍板的选项;会议45分钟封顶,达标项不逐条念,时间全留给未达标项和需要决策的点。参会人里必须有能拍板的人,结论只允许三种:通过;有条件通过,把缺陷清单、责任人和关闭期限写进决议;

不通过,当场定下一次重评日期。签字建议双签,业务或需求负责人加技术负责人,项目经理只做组织者,不做唯一责任人,否则里程碑很快会变成项目经理想办法让它变绿的游戏。日期不是不能改,但要分类处理:因外部需求插入导致的变更,走变更单、留痕,影响分析里必须写清工期和质量代价;

因团队自身延误导致的,只更新当前基线,原始基线不动,绩效仍按原始基线算。另外设个阈值,单个里程碑日期变更超过2次就升级到项目发起人层面复盘,而不是继续在项目组内部消化。

读者评论

陶
陶思源

看完最大的收获是‘有条件通过’这个状态。我们团队之前只有通过与不通过两种,结果评审会很容易变成要么放水要么卡死。后来加了带期限的有条件通过,问题显性化了,但新的麻烦是关闭条件经常没人跟到底。想问作者,有条件通过转正式通过的比例你们会纳入治理指标吗?如果不纳入,这个状态用久了会不会变成另一种形式的延期。

余
余嘉宁

关于改期率是最灵敏指标这点,我部分认同也有点疑问。我们这边的改期率一直不高,但材料质量和评审决策质量照样在下降,因为大家学会了提前一天把材料凑齐,会上照样全票通过。所以我觉得改期率可能只对‘还愿意守流程’的团队灵敏,对已经形成默契走过场的团队反而失真。可能得配合材料返工次数一起看。

严
严景行

节点密度那段和我实际感受挺接近。我们曾经试过两周一个评审点,结果核心成员大量时间在写材料和参会,真正的联调反而被挤压。后来拉长到六周左右,评审严肃性反而上来了。但我有个不同看法,密度低的代价是发现问题更晚,尤其是跨团队依赖这块,等到 Gate 才发现接口对不上就很被动。所以可能不是密度问题,而是中间领先指标有没有真正用起来。

文章包含AI辅助创作:关键节点流程与规范:项目经理里程碑制度设计关键指标,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/335372

赞 (0)
飞飞飞飞
节点验收最佳实践:项目经理里程碑制度设计,常见问题
上一篇 2026年10月4日 下午12:10
节点验收管理指南:项目经理如何做好里程碑,效率提升全流程
下一篇 2026年10月4日 下午12:10

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
