节点验收落地方案:项目经理开展里程碑的流程优化案例解析

去年11月的一个周五,我和14个人在会议室里坐了3小时40分钟,只为了一场里程碑验收会。会议结论是:47个验收项通过43项,剩下4项”记入待办,不影响里程碑达成”。三个月后系统上线,那4项里有3项变成了P1级线上故障,另外还有24个本应在里程碑节点被拦住的缺陷漏到了生产环境。

那场会之后,我把用了6年的验收方法论整个推翻重做。问题不在团队不努力,而在于我们从来没把”节点验收”当成一个需要设计的工程系统,只当成了一次走流程的签字仪式。这篇文章会把我后来在27个项目、约140个里程碑上迭代出来的落地方案完整拆开,包括踩过的坑、判断依据、数据观察,以及不同规模团队该怎么取舍。

一、核心结论:节点验收的本质是”不可逆决策的门禁”

1. 验收不是盖章,是拦截

我对节点验收的定义是:在一个决策成本即将发生不可逆跃升之前,用最低成本换取最高信息量的一次质量门禁。关键词是”不可逆”和”最低成本”。

为什么强调不可逆?因为里程碑之所以成为里程碑,是因为过了这个点,返工成本会跳一个数量级。需求阶段改一个字段是10分钟,开发阶段是半天,测试阶段是3天,上线后是3天加上客户投诉和一次紧急发版。里程碑的价值就在于它卡在成本曲线陡升之前。

为什么强调最低成本?因为验收本身有成本。材料准备、会议、评审、争议仲裁,这些都要占用人天。如果一个里程碑的验收成本超过了它能拦住的风险价值,团队就会本能地敷衍它,这不是态度问题,是理性选择。

2. 先定三件事,再谈流程

我在任何项目启动验收机制设计之前,都会先把三件事定下来,定不下来就不谈流程细节。

第一件是这个节点要拦住什么类型的风险。是需求理解偏差,是接口契约不一致,还是性能与容量不达标?不同风险对应完全不同的验收方式,用同一套模板套所有里程碑是最常见的浪费。

第二件是谁有拒收权,以及行使拒收权需要付出什么举证成本。没有拒收权的验收会,本质上是通报会。

第三件是豁免项的登记和回收机制。只要存在”记入待办”这种说法,就一定会有人把它当成垃圾桶。要么登记成有责任人、有回收期限的验收债,要么就明确写进风险台账并同步给决策层。

3. 结论速览

下面这张表是我从三个典型项目里整理出的对比,验收模式改动前后的差异非常直观。注意这不是理论推演,是同一条业务线、相近规模的团队在改流程前后的实际数据。

观测指标 改造前(签字式验收) 改造后(门禁式验收) 变化幅度
里程碑验收平均周期 11 天 3.5 天 -68%
一次通过率 57% 86% +29 个百分点
验收会议平均时长 3.2 小时 0.8 小时 -75%
需求/设计缺陷逃逸率 31% 9% -22 个百分点
单个里程碑验收人时投入 约 96 人时 约 41 人时 -57%

节点验收落地方案:项目经理开展里程碑的流程优化案例解析

二、真实场景:一次失败的里程碑验收复盘

1. 项目背景与时间线

项目是企业级的运营管理平台,合同周期10个月,分6个里程碑。团队结构是甲方PMO 3人、乙方交付团队22人、第三方数据集成商5人,另外还有一个负责单点登录对接的供应商。总人数超过30人,跨4家公司。

时间线大致是这样:第2个月末完成需求里程碑,第4个月末完成设计里程碑,第6个月末完成核心开发里程碑,第7个月末完成集成里程碑,第9个月末完成UAT里程碑,第10个月末上线。

回头看,这个里程碑划分本身就有问题,它是按自然月等分的,而不是按”不可逆成本跃升点”划分的。这个坑我后面会专门讲。

2. 那场会到底失控在哪里

我调出了那场会的录音和会议纪要,做了时间切片。结果很扎心:3小时40分钟的会里,有1小时52分钟花在解释”这个功能和当初说的意思是不是一回事”,有51分钟在逐项演示功能,真正涉及决策的时间不到25分钟。

更关键的是,47个验收项里有19项的验收标准是形容词,比如”界面友好””响应及时””异常处理完善”。这类标准在会议上无法判定,只能靠感觉,而感觉是可以被说服的。

还有一个致命细节:第三方数据集成商的接口验收,因为对方项目经理出差,被安排到下一次会议。但里程碑是当天关闭的,接口验收事实上没有发生,却被记录为”顺延,不影响里程碑”。

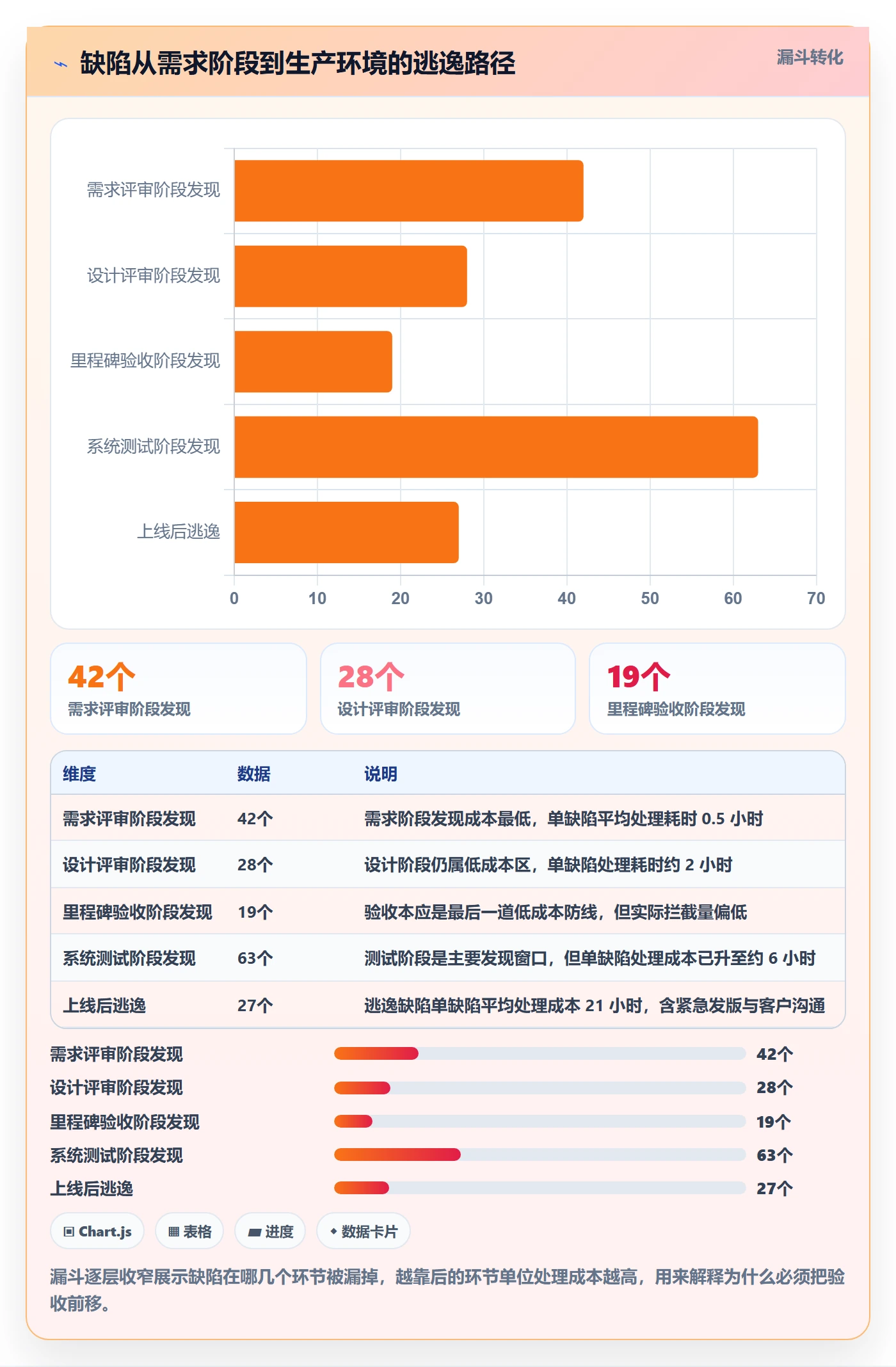

3. 事后归因:27个缺陷的根因分布

上线后两个月,我和团队做了一次完整的缺陷归因分析。27个P0/P1级缺陷中,真正属于开发疏忽的新缺陷只有3个,其余24个都能追溯到验收环节的失效。

节点验收落地方案:项目经理开展里程碑的流程优化案例解析

把这24个缺陷按根因分类,结论更清晰。验收标准不可判定占9个,里程碑节点设置过晚占6个,豁免项未回收占5个,跨团队接口未纳入验收范围占4个。这4类问题,全部可以通过流程设计消除,跟团队能力关系不大。

节点验收落地方案:项目经理开展里程碑的流程优化案例解析

三、拆解常见误区:为什么大多数节点验收做成了形式

1. 误区一:把验收标准写成形容词

“性能稳定””体验流畅””文档完整”,这类标准在会议室里可以被任何人用任何理由解释成通过或不通过。它的实际效果是把判定权从标准转移到了嗓门大的人手里。

判断一条验收标准是否合格,我只有一个测试方法:把它交给两个没有参与项目的人,看他们是否能得出完全一致的结论。如果两个人判断不一致,这条标准就还没写完。

2. 误区二:把验收会开成评审会

这是最普遍的误区。团队把验收会当成了一个”发现问题”的场合,于是演示、提问、争论全部挤在这一场会里。结果就是会议时间不可控,而且决策质量随疲劳度下降。

我的判断是:验收会不是用来发现问题的,发现应该在预验收完成;正式验收会只做决策和签署。如果一场验收会超过90分钟,通常说明预验收没有做完,或者验收范围划得太大。

节点验收落地方案:项目经理开展里程碑的流程优化案例解析

3. 误区三:里程碑按时间等分

按自然月、按季度划里程碑是最省事也最危险的做法。里程碑的正确锚点是不可逆成本跃升点,而不是日历。

举个具体例子。数据库表结构变更、对外接口协议冻结、第三方系统联调窗口开启、生产环境首次部署,这四个事件才是真正的不可逆点。它们出现的时间往往不是均匀分布的,可能集中在某两周,也可能三个月都不出现一次。

按时间等分的结果是:该设节点的地方没设,不该设的地方设了一堆形式化节点,团队产生验收疲劳,最后连真正重要的节点也一起被敷衍掉。

4. 误区四:只有通过权,没有拒收权

传统验收机制隐含的逻辑是”默认不通过,需要证明通过”。这导致举证责任落在交付方,交付方为了通过会倾向于把标准解释得宽松、把问题轻描淡写。

我在后来的项目里把逻辑反了过来:默认通过,但任何参验方都可以行使拒收权,行使方需在24小时内提交书面举证。举证内容包括具体标准项、证据、影响范围。举证不成立,拒收无效;举证成立,里程碑回落并触发返工流程。

这个改动看起来激进,实际效果非常好。因为举证成本被明确计入了拒收方,随手投反对票的情况基本消失了,而真正的问题从来不会因为”要写一份举证”就被放过。

5. 误区五:豁免项不上账

“不影响里程碑”这五个字,是项目里最贵的五个字。它把一笔债务从资产负债表上抹掉了,但债务还在。

我现在要求所有豁免项必须进”验收债台账”,字段包括:豁免项描述、豁免理由、责任人、回收期限、影响范围、是否影响下游里程碑。而且下一个里程碑的验收会第一项议程就是报告上一期验收债的回收状态。

没有这个闭环,豁免就是永久豁免。我在一个项目里统计过,未登记回收的豁免项,最终被真正修复的比例不到18%。

四、专业判断逻辑:一套可落地的验收设计框架

1. 第一步:识别不可逆节点

我会在项目启动阶段做一次”不可逆点盘点”。具体做法是列出所有关键决策和交付物,然后逐个问一个问题:如果这件事在第N周被推翻,返工成本是多少人天?

把人天数据按时间轴画出来,那些成本曲线陡升的位置就是天然的里程碑锚点。这个方法比按时间等分靠谱得多,而且能直接说服业务方为什么某个节点不能砍。

2. 第二步:把标准二值化

每一条验收标准都要能被判定为”是”或”否”。这一步需要具体到可测量的程度。

“性能良好”要改成”在200并发下,核心接口P95响应时间≤800ms”。”文档完整”要改成”接口文档覆盖全部对外接口,且每个接口含请求示例、响应示例、错误码说明三项,缺一项即不通过”。

我通常会用结构化的方式管理这些标准,下面是一个我实际用过的清单结构示例:

milestone: M3-核心开发完成
acceptance_items:

id: ACC-031

criterion: 订单创建接口在200并发下P95响应时间 ≤ 800ms

evidence: 压测报告(含并发曲线、错误率、机器规格)

owner: 后端负责人

type: 二值

id: ACC-032

criterion: 对外接口文档覆盖全部17个接口,且每个接口含请求示例、

响应示例、错误码说明三项,缺一项不通过

evidence: 文档链接 + 自动检查脚本输出

owner: 架构师

type: 二值

id: ACC-033

criterion: 与第三方支付网关联调通过率 100%,无未决异常单

evidence: 联调记录 + 异常单列表(须为空)

owner: 集成负责人

type: 二值

dependency: 第三方供应商排期确认

注意其中的 evidence 字段。要求提供可核验的证据,而不是口头汇报,这一条就能把大量争议挡在会议之外。

3. 第三步:三级验收流程

三级验收是我现在所有项目的标配。它的核心目的是把”发现”和”决策”在时间和场合上彻底分开。

  1. 一级,执行方自检:由交付团队自己按清单逐项核对并附证据,在预验收前2个工作日提交。自检不通过就不进入下一级。
  2. 二级,预验收:由项目经理、QA负责人、架构师参与,用半天时间过滤争议项。目标是把80%以上的分歧在这里消化掉。
  3. 三级,正式验收:只做决策和签署,参会方为决策层与各参验方代表,时长控制在60分钟内。

节点验收落地方案:项目经理开展里程碑的流程优化案例解析

4. 第四步:拒收权与举证责任

拒收权机制落地要注意三个细节,缺一个就会失效。

第一,拒收必须针对具体标准项,不能针对整体印象。说”我觉得这个版本还不成熟”是无效拒收;说”ACC-031未达标,压测报告显示P95为1240ms”是有效拒收。

第二,举证有时间窗。我给的是24小时。超时未提交举证,视为放弃拒收权。

第三,拒收要有后果分配。如果拒收成立且责任在交付方,返工工时由交付方承担并计入其绩效;如果拒收不成立,提出方要承担因延误产生的协调成本。这一条让双方都会认真对待。

5. 第五步:验收债登记与回收

我设计了一张验收债台账,字段是固定的,不接受自由发挥。台账在每个里程碑验收会后48小时内更新,并且自动同步给项目决策层。

台账里最关键的是”回收期限”和”是否影响下游里程碑”两个字段。前者给任务,后者给优先级。凡是标记为”影响下游里程碑”的验收债,下一个里程碑不得关闭,除非该债务已回收或有明确的书面风险接受。

这套机制执行半年后,我们项目的验收债回收率从18%提升到79%,而验收会时长反而下降了,因为争议不再反复出现。

节点验收落地方案:项目经理开展里程碑的流程优化案例解析

五、案例与数据观察:把里程碑验收挂到平台上

1. 手工表格为什么撑不过三个里程碑

我最初用在线表格管理验收清单,第一个里程碑还行,第二个开始出现版本混乱,第三个基本上就废了。原因有三个:一是验收项和需求、任务、缺陷之间没有关联,追溯要人工翻表;二是证据附件散落在邮件和聊天工具里,找不到就是没有;三是没有权限和审计,谁改了什么说不清楚。

这三个问题在10人以下团队可以靠纪律硬扛,一旦超过三个协作方就会失控。所以后来我倾向于把验收链路直接挂到项目管理平台上,让它成为工作流的一部分而不是一个外部附件。

2. 用平台承载验收链路的五个模块

我实际配置的做法分五块,这套结构在我参与的中大型项目里复用度比较高。因为我们团队主要是100人以上的组织、跨多家供应商协作,最终选的是 PingCode 这类面向中大型企业的平台来承载,它的私有化部署能力也满足了当时客户对数据不出内网的要求。

第一块是里程碑对象本身。把里程碑建为独立的工作项类型,而不是一个标签。它有负责人、开始结束时间、状态机、关联的需求集合。

第二块是验收清单工作项。每条验收标准是一个独立工作项,带自定义字段:判定方式(二值)、证据类型、责任人、关联需求ID。这样”验收项完成率”就是一个可以实时计算的指标,而不是开会前临时统计。

第三块是证据附件与自动检查。压测报告、接口文档、自动化测试报告统一作为附件挂在验收项上,同时用自动化规则做基础校验,比如检测到验收项标记完成但无附件时自动退回。

第四块是验收债台账。作为独立的视图存在,按回收期限排序,超过期限变色,并且在下个里程碑的验收检查中被自动拉取。

第五块是度量报表。验收周期、一次通过率、拦截分布、验收债回收率这四个指标做成固定报表,每次里程碑关闭自动生成快照。

3. 五个里程碑之后的数据

这是我印象最深的一组数据。同一支团队,在换了验收机制之后连续跑完5个里程碑,验收周期和一次通过率的变化曲线几乎是单调改善的。

里程碑 验收周期(天) 一次通过率 验收债回收率 正式会时长(分钟)
M1 5.5 68% 52% 95
M2 4.2 74% 63% 78
M3 3.1 81% 71% 62
M4 2.4 88% 76% 51
M5 2.0 92% 79% 44

节点验收落地方案:项目经理开展里程碑的流程优化案例解析

节点验收落地方案:项目经理开展里程碑的流程优化案例解析

值得一提的是,M5 的验收周期降到2天,但一次通过率是92%。健康的验收机制不追求100%一次通过率。如果所有里程碑都一次通过,要么标准太松,要么验收没有拦住任何东西。我通常把70%-85%看作健康区间,且拦截项集中在低优先级问题上,高风险项不应出现在豁免清单里。

另外补充一个迁移相关的经验:有几个项目因为客户合规要求需要从海外工具迁到国产平台,当时我们评估过迁移成本,工作项、字段映射、附件、历史评论这些如果手工搬,一个中等规模项目要额外投入约15人天。PingCode 提供 Jira 平滑迁移能力,在我们实际用过的几个项目里,常规工作项和字段映射基本能自动完成,人工只需要处理少量自定义工作流和历史附件的校验。这也是后来我在这类项目里优先推荐它的原因之一。

六、不同情况下的行动建议

1. 10人以下团队:先把清单写对,别先上工具

小团队最大的误区是过早引入重型流程。10人以下、单一协作方、需求相对稳定的项目,不需要三级验收,也不需要复杂的台账系统。

建议只做三件事:把验收标准二值化、每条标准指定一个责任人和一类证据、正式会前24小时把清单发给所有参验方并收集异议。先做一个月,把清单模板沉淀下来,再考虑工具化。

2. 50到150人的多团队并行:必须有预验收环节

这个规模是验收失效的高发区。团队之间有接口依赖,但彼此不了解对方的交付细节,正式验收会很容易变成跨团队对齐会。

建议配置固定的预验收角色(PM + QA + 架构师),并把预验收写进里程碑的完成定义里。预验收没做完,里程碑不得进入正式验收。这一条如果执行到位,能把正式会时长压缩一半以上。

3. 100人以上、多供应商的大型组织:靠机制而非靠人

这类项目的特点是参验方多、责任边界复杂、人员流动频繁。任何依赖”某个人很负责”的机制都会在人员变动后崩塌。

建议的重点是把验收链路固化到平台上,包括验收项与需求的关联、证据附件强制校验、验收债自动同步、审计日志留痕。同时明确拒收权与举证责任的规则,并且写进合同或内部SLA。

我们在这个规模的项目上通常会用 PingCode 这类支持私有化部署、又面向中大型组织的项目管理平台来承载,一方面是数据合规更容易通过客户审计,另一方面是它对多项目、多团队的工作项模型和权限体系支持得比较完整。

节点验收落地方案:项目经理开展里程碑的流程优化案例解析

4. 正在从海外工具迁移的团队:迁移期不要同时改流程

这是我见过最容易翻车的组合:一边迁移工具平台,一边重构验收流程。两件事同时做,出问题时根本分不清是流程设计的问题还是工具配置的问题。

建议分两阶段。第一阶段只做数据搬迁和工作项模型对齐,流程保持原样运行一到两个里程碑,确认平台本身没问题。第二阶段再改验收流程,每次只改一个变量。

七、不同情况下的取舍

1. 严格验收 vs 交付速度

这个取舍没有统一答案,取决于返工成本与延期成本的比值。如果延迟一周上市会损失大量营收,那么放宽验收、把风险后移到灰度阶段可能更划算。但如果返工一次要停服、要重新走安全审计,那严格验收就必须坚持。

我的做法是把这个比值显性化,写进里程碑的风险登记册,让决策层来做这个取舍,而不是让项目经理在验收会上独自承受压力。

2. 集中验收 vs 分散验收

集中验收(所有验收项一场会解决)适合协作方少、接口简单的项目;分散验收(按领域分多场小会)适合参验方多、领域边界清晰的项目。

分散验收的代价是协调成本上升,收益是单场会议质量更高、参会人更对口。我的经验是当参验方超过5个、或者单场验收项超过60个时,应该考虑分散。

3. 自建验收工具 vs 采购平台

只有一种情况值得自建:验收逻辑和你的业务强绑定,市面平台的工作项模型无法表达。比如验收标准需要动态计算、需要接入专有设备数据。

除此之外,自建的成本被严重低估。一个能用的验收管理工具,开发只是开始,后面的权限、审计、报表、迁移、升级才是大头。我见过三个团队自建,最后两个转回了采购。

4. 私有化部署 vs SaaS

取舍的核心是数据敏感度和运维能力。金融、政务、军工类客户通常要求私有化,这没有商量空间。但私有化意味着你要自己承担升级、备份、性能调优的责任。

我的判断标准是:如果团队里没有至少1个能独立处理部署与运维问题的工程师,就不要轻易选私有化。选平台时把部署方式当成一个独立的评估维度,而不是附带条件。

节点验收落地方案:项目经理开展里程碑的流程优化案例解析

八、总结与下一步

如果只能从这篇文章里带走一句话,我希望是这句:节点验收的价值不在于开了多少场会,而在于它拦住了多少不可逆的错误。会议的时长、通过率、材料厚度,这些都只是表象指标。

我在27个项目里反复验证过的几个反常识结论,放在这里做个收拢:验收通过率不是越高越好,70%-85%才是健康区间;拒收权比通过权更重要,因为它把举证成本明确分配给了主张方;豁免项不上账就等于永久豁免,这是项目里最贵的五个字;里程碑的锚点是不可逆成本跃升点,不是日历。

下一步你可以做三件事,按顺序来,不要跳。

  1. 盘点你当前项目的不可逆点。列出未来6个月里返工成本会跳一个数量级的事件,看现在的里程碑是否覆盖了它们。这一步半天就能做完,通常能发现1到2个缺口。
  2. 挑一个即将到来的里程碑做试点。只改两件事:把验收标准二值化、把预验收前置。不要一次改全部,否则你无法归因哪项改动有效。
  3. 建立验收债台账并强制在下个里程碑报告回收状态。这一条是整套机制的闭环,没有它,前两条的收益会在两三个里程碑之后被慢慢耗光。

至于工具,不要一开始就追求完美配置。先用最简结构跑通两个里程碑,把清单模板和证据规范沉淀下来,再决定是要固化到项目管理平台上还是继续用轻量方式维护。流程设计对了,工具只是放大器;流程设计错了,工具只会让错误跑得更快。

常见问题解答(FAQ)

1. 节点验收的标准怎么定,才能避免评审时扯皮?

我带的项目一到验收会就吵,开发说做完了,产品说不是想要的效果,业务说还差一点。我一直在想,是不是验收标准本身就没写清楚,才会每次都靠现场拍脑袋。到底该怎么定标准,才能让大家都有依据?

核心是提前把完成翻译成可验证的证据。做法上,我会在里程碑启动时就产出一份验收清单,每条包含四要素:验收项、判定口径、证据形式、判定人。判定口径要能二值化,比如接口平均响应小于300毫秒、以压测报告里的P95数据为准,而不是写性能良好。

证据形式限定为可追溯的产物,比如测试报告链接、演示录屏、签字确认的需求变更单,口头确认不算。判定人只能是一个人,不能写产品与业务共同确认,否则等于没人负责。我的经验是,如果一条验收项没法在30秒内说清怎么算过,那它就是没定义清楚,要退回重写。

另外留一个兜底条款:验收会上新提出的、原需求文档里没有的点,一律进入变更流程,不占用本次验收结论,这一条写进验收清单能挡掉大部分现场扯皮。

2. 里程碑验收会怎么开,才不变成流水汇报?

我们以前开验收会,两个小时里开发轮流讲自己做了什么,讲完大家鼓个掌就过了,问题一个没暴露。我作为项目经理总觉得这样开下去没意义,但又不知道怎么改。是不是会议的议程和角色分配有问题?

把验收会从汇报会改成证据核验会。我的固定议程是三段:第一段15分钟,只做演示和证据核对,按验收清单逐条过,每条只回答过、不过、待定,不许展开讨论;第二段20分钟,集中处理不过和待定项,每条当场定责任人、整改动作和复验时间;第三段5分钟,只输出一个结论和一份遗留问题清单。

参与人控制在5到8人,必须包含判定人、交付方负责人,以及一个不参与交付的第三方测试或质量角色,第三方的作用是防止交付方自证。会议时长硬性控制在40分钟内,超时的议题一律转线下。我踩过的坑是让所有人全程参加,结果业务方两小时后已经不在状态,关键问题反而在最后才提。

现在我通常只要求判定人和责任人全程在场,其余人按议题段落进出。判断会议是否有效,看一个指标就够了:单次验收会产出的不过项数量。如果连续三次都是零,多半不是质量好,而是验收标准太软或者没人敢提。

3. 验收不通过怎么处理,返工几次算失控?

项目里最怕的就是验收不过,一返工就拖期,老板问起来我只能说在整改。我自己也没想清楚,到底返工几次就该升级、该走变更、该砍需求,而不是无限循环地修。有没有比较明确的判断线和处理动作?

我一般按次数加性质两条线判断。次数线上,同一验收项第一次不过,进入常规整改,责任人给复验时间,复验周期不超过3个工作日;第二次不过,升级到项目负责人层面,同时评估是否影响关键路径,如果影响就要正式提变更。性质线上,要看不过的原因属于哪一类:实现缺陷、需求理解偏差,还是需求本身变了。实现缺陷可以修;

需求理解偏差说明前期对齐失效,要补一次需求确认,并检查同类项有没有同样问题;需求变更则不该算返工,直接走变更流程,重新评估工期和成本。这个三分法能避免把所有问题都混进返工一个筐里。数据口径上,我建议盯两个数:单里程碑的返工次数和返工工时占比。

以我们团队十几人规模的项目为参考,返工工时占该阶段总工时超过15%,就说明前期定义或者质量门禁有明显问题,要停下来复盘,而不是继续往前推。返工不可怕,可怕的是没有升级机制的返工。

4. 怎么判断节点验收是不是流于形式,该看哪些数据?

我们每个里程碑都开会、都签字,看起来流程很完整,但项目后期还是爆出一堆问题。我怀疑验收只是走了个过场,可又说不出哪里不对。想用几个数据指标来验证一下,到底该看什么?

看三个指标就能照出真相,而且都能从日常记录里算出来。第一是一次通过率,也就是首次验收即通过的验收项占全部验收项的比例。如果这个数长期高于95%,同时后期缺陷又多,基本可以判定验收标准过松,属于橡皮图章;我的经验区间是70%到85%比较正常,太低说明质量差,太高说明标准软。

第二是缺陷逃逸率,指验收通过后在下游阶段或上线后才发现的问题数量,除以该阶段发现的问题总数,逃逸率高,说明验收环节查的东西和真实风险不在一个层面上。第三是遗留项闭环率,看验收会上列出的待定和不过项,在规定复验时间内的关闭比例,这个数低于90%就说明验收结论没有约束力。

落地方式很简单,用某项目管理平台把验收清单建成可勾选项,每个验收项记录首次判定结果、复验时间和关闭状态,月底自动汇总这三个数。不用做复杂报表,只要这三个数能连续三个月被看到,验收就很难再变成走过场。

读者评论

史
史可欣

默认通过、拒收方24小时内举证,这个设计在乙方内部或强PMO环境里可行,但甲方、供应商混合项目里往往要跨公司走流程,24小时凑齐书面举证很难。更现实的问题是,拒收方如果不承担延期责任,拒收权会变成甩锅工具;如果承担,又容易退回签字机器。所以关键可能不是24小时,而是拒收成功后返工预算和工期由谁认。

徐
徐一凡

验收债台账看着有效,但难点是回收期限到了没人认。我们以前也登记过,前两个里程碑还跟,到第四个开始业务方一句“先上线”全部冻结。除非把验收债和项目奖金、尾款或下一里程碑启动条件硬绑定,否则它只是把会议纪要换个名字。文中18%回收率我信,甚至可能偏乐观。

肖
肖诗涵

把标准二值化对接口和性能很有效,但我不太认同所有验收项都这么处理。像“界面友好”确实该拆,可拆成“3步内完成某任务”又会诱导团队只优化被测量的路径。用户体验、运营效率这类目标,更适合抽样任务测试加明确通过线,而不是全部二值化,否则验收会变成一场应试。

文章包含AI辅助创作:节点验收落地方案:项目经理开展里程碑的流程优化案例解析,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/335263

赞 (0)
飞飞飞飞
里程碑管理指南:项目经理如何做好里程碑,流程优化全流程
上一篇 2026年10月4日 下午12:09
里程碑里程碑教程:项目经理流程优化,避坑指南
下一篇 2026年10月4日 下午12:09

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
