2024年3月的一次季度复盘会上,我把一个为期9个月的工具替换项目的里程碑看板投在屏幕上:18个里程碑,12个绿色、4个黄色、2个红色。三天后,客户方的IT总监打来电话,说数据迁移的验收没通过,而这个里程碑在看板上已经绿了22天。会议室里没人说话,因为大家心里都清楚,那个绿色不是数据,是某个人在上周五下午五点半点了一下下拉框。
我做项目管理第11年,经手过37个项目,其中19个是工具替换或平台迁移类项目。我越来越确信一件事:里程碑状态不是汇报工具,是风险探测工具。把它当汇报工具用,你得到的是好看的颜色;把它当探测工具用,你得到的是提前三周知道哪里要炸。
这篇文章不讲概念,讲我怎么改状态口径、怎么设计字段、怎么让状态自己变色、以及我踩过的那些坑。如果你正在被”为什么每次汇报都是绿的,最后却延期”折磨,下面的内容可以直接抄。
一、先给结论:里程碑状态管理的最小可用模型
我先把我现在用的模型摆出来,后面再解释为什么。核心就四句话:状态的主语是交付物;状态要分六档不是三档;每个状态必须绑定证据、置信度、验收人、趋势;颜色由规则决定,不由人指定。这四条里少任何一条,你的里程碑看板都会退化成美术作品。
1. 里程碑状态的主语是交付物,不是工作量
大多数团队的里程碑状态实际上在回答”我们干了多少活”,而正确的问题应该是”那个应该存在的东西,现在存在了吗”。这两者差别巨大。干了80%的活,可能交付物一个都没落地;干了40%的活,可能关键交付物已经冻结待验收。
我见过最典型的例子是一个数据中台项目,里程碑叫”完成数据接入”。团队报告进度75%,因为开发任务完成了75%。但问到”哪几张表已经能跑通全链路了”,答案是零。任务完成率是投入视角,里程碑状态必须是产出视角。
所以我在配置任何一个里程碑时,第一个要填的字段不是日期,而是”完成定义”。这个定义必须能被第三方验证,比如”XX系统的3张核心表完成全量+增量同步,连续7天无数据差异,验收人签字”。
2. 我推荐的六态状态字典
“未开始/进行中/已完成”这三态是里程碑管理里最大的谎言。它把”正常推进”和”已经延期只是还没承认”合并成了一个状态。我现在统一使用六态字典,任何项目都不允许自定义增减。
- 未开始:前置条件尚未满足,还没进入实质工作。
- 进行中·健康:按当前计划推进,关键路径无阻塞。
- 进行中·有风险:出现阻塞项或偏差,但仍有补救窗口。
- 进行中·已偏离:原计划日期已不可能达成,需要变更或者砍范围。
- 已达成·待验收:交付物已产出,等待验收方确认,尚未计入达成。
- 已关闭:验收通过,证据归档,里程碑正式结束。
这里最关键的改动是把”已达成”和”已关闭”拆开。我在22个项目上做过对比,把所有里程碑的”完成”都强制拆成”待验收”和”已关闭”之后,平均每个项目多暴露出2.3个”交付物做了但客户不认”的隐形风险。这些风险原本都藏在绿色的”已完成”里。
3. 每个状态必须绑定的四个附属字段
光有状态值没用,必须配四个字段,缺一个状态就不可信。
| 字段名 | 作用 | 填写要求 | 谁能改 |
|---|---|---|---|
| 证据链接 | 证明交付物真实存在 | 必须是可打开的文件、测试报告、环境地址或签收单 | 里程碑负责人 |
| 置信度 | 表示达成原计划日期的把握 | 高/中/低,必须由负责人+技术负责人共同确认 | 负责人与PM |
| 验收人 | 明确谁有权判定达成 | 必须是具体的人,不能是部门 | PMO或项目经理 |
| 日期变更次数 | 暴露反复调整的里程碑 | 系统自动累加,不可手工清零 | 系统自动 |
这四格里,我最看重”日期变更次数”。一个里程碑如果改了三次日期还是绿色,那它本质上是个红灯。状态是快照,变更是趋势,只看快照的人永远慢半拍。
4. 状态颜色必须由规则判定,不能由人指定
我现在的做法是:颜色不由人填,由系统根据”状态值+置信度+距离计划日期天数”自动算出来。人不改颜色,人只改事实字段。这样做的好处是,任何一次颜色变化都能追溯到具体字段的变化,而不是”我觉得应该没问题”。
规则很简单:距离计划日期还有30天以上且置信度为高,显示绿;30天内置信度为中,显示黄;置信度为低或者已经超过计划日期,显示红。规则写进系统后,红黄绿就不再是主观判断,而是计算结果的投影。

二、真实场景:里程碑为什么会”绿着绿着就红了”
上一节给的是模型,这一节我要解释为什么不做这套模型就必然出问题。不是”可能会出问题”,是”一定会”。因为里程碑状态的失真不是执行问题,是信息结构问题。
1. 一个迁移项目的22天
回到开头那个项目。里程碑是”完成历史数据迁移与一致性校验”,计划日期是第180天。第158天的时候状态变成绿色,理由是”迁移脚本已全部编写完成,试运行成功”。
问题出在哪里?”试运行成功”指的是在测试环境迁移了200万条抽样数据,而生产环境的实际数据量是1.7亿条,且存在跨库关联。真正的一致性校验一个都没做。但这些信息在任务描述里都写着,只是没人把它翻译成状态语言。
第180天,状态还是绿色。第182天,状态变成红色,延期原因写的是”数据量超出预期”。这个记录有一个巨大的问题:它把信息缺失包装成了意外事件。数据量从来不是意外,只是没人愿意在第158天说出”我们只测了1.2%”。
2. 状态失真的四个上游原因
我把这件事复盘了三遍,又对比了手上其他16个出现类似情况的项目,归纳出四个稳定的上游原因。
- 状态定义权在汇报方手里。谁汇报,谁定义什么叫完成,于是定义会自然向乐观方向漂移。
- 没有证据字段,只有描述字段。描述可以模糊,证据不能模糊。
- 延期有成本,改状态没有成本。改一次日期不痛不痒,于是日期成了弹性变量。
- 状态只在固定会议上更新。一周一次的快照,对快速变化的项目来说分辨率太低。
这四条里,第三条最致命。我在一个项目上做过实验:把”里程碑日期变更”设为必须由项目发起人和PMO双签,结果那个项目9个里程碑里,日期变更次数从上一期的11次降到2次。不是延期变少了,而是大家开始认真对待每一次日期变动。
3. 我用埋点数据做的口径核对
我在自己带的项目里做了一件有点偏执的事:把里程碑的状态变更记录全部导出,和实际交付物产出的时间做对照,算一个”状态滞后天数”。样本是14个项目、312次状态变更。
结果不太好看。从”交付物实际产出”到”状态更新为已达成”,中位数滞后4天;从”实际已经不可能按期完成”到”状态变为已偏离”,中位数滞后13天。也就是说,坏消息比事实晚到将近两周。

三、拆解八个高频误区
下面八个误区,是我在实际项目里反复见到的,也是我在做顾问时最常被问到的问题。我按”踩坑频率”排序,每个都给出识别方法和修正动作。
1. 误区一:把进度百分比当里程碑状态
“数据迁移完成了60%”,这句话信息量接近于零。60%是按数据量算的?按表数量算的?按脚本行数算的?不同口径下的60%可能意味着还剩2天,也可能意味着还剩2个月。
更要命的是,百分比会自动给人”还差一点”的心理暗示。我见过一个里程碑连续六周显示”90%”,团队每次汇报都很坦然,因为90%听起来很接近。但那最后10%是跨部门权限审批,卡了整整九周。
修正动作:里程碑不设百分比字段。里程碑是离散事件,只有到没到,没有”到了九成”。进度百分比只能出现在里程碑下面的任务层,且必须写清计算口径。这一条我在所有项目上都强制执行,把它当成红线。
2. 误区二:用任务的完成率加权算里程碑
这是误区一的升级版,也是我在中大型组织里见得最多的一种。系统里里程碑下挂了40个任务,完成32个,自动算出80%。看起来很科学,实际上完全错误。
原因是里程碑的达成往往由少数关键交付物决定。那8个没完成的任务里,可能有一个是”生产环境切换演练”,它的权重实际占整个里程碑的70%。加权算法把关键路径和非关键路径一视同仁,得出的数字自然没有决策价值。
我现在的做法是:里程碑下面设置1到3个”关键交付物”,只有关键交付物全部满足完成定义,里程碑才能进入待验收;普通任务只作为参考信息,不参与状态计算。
3. 误区三:里程碑没有验收人
这个坑非常普遍,而且非常隐蔽。我抽查过某公司40个里程碑,其中27个的”负责人”和”验收人”是同一个字段值。自己做完自己验收,状态的客观性直接归零。
验收人必须是独立个体,最好来自需求方或者下游依赖方。如果是内部项目,至少要跨一层汇报线。我通常要求:验收人不能是执行团队成员,且必须能在系统里看到这个里程碑的提醒。
4. 误区四:状态只在周会上更新
每周四下午两点更新状态,听起来很合理,实际上把风险探测的周期拉长到了7天。对于关键路径上的里程碑,7天足够把一个可补救的问题变成不可补救的问题。
我的做法是分级更新:关键路径上的里程碑,风险状态变更实时触发通知;非关键路径的,按周更新。不是所有里程碑都值得实时监控,但所有在关键路径上的里程碑都值得。
5. 误区五:把”风险”和”状态”混在一个字段
我见过一个看板,状态选项里同时有”进行中””有风险””已延期””待确认”。这四个值其实是三个不同维度的东西:进度阶段、风险水平、验收状态。混在一起之后,你既算不出真实的延期率,也画不出风险趋势。
正确做法是拆成三个字段:阶段(未开始/进行中/已达成/已关闭)、风险等级(无/低/中/高)、验收状态(未提交/待验收/已通过/已驳回)。三者组合起来才是完整状态。
6. 误区六:里程碑日期只改不记
这是我见过最”安静”的问题。日期改了就改了,历史记录里没有痕迹,于是项目复盘时你会看到一份完美的计划达成率,因为所有日期都是按实际完成时间倒推填的。
我要求系统必须保留日期变更的完整审计日志,包括变更人、变更时间、变更前后的值、变更原因,以及累计变更次数。累计变更次数超过2次的里程碑,自动进入PMO的观察名单。
7. 误区七:用同一个口径管所有类型的里程碑
技术交付类里程碑和业务验收类里程碑,不应该用同一套标准。技术交付可以在内部环境中证明,业务验收必须由业务方确认。前者可以自动化判定,后者必须人工确认。
我一般把里程碑分成四类:技术交付类、业务验收类、合规审批类、外部依赖类。每类的判定方式、证据要求、容错窗口都不一样。用一套标准管全部,结果就是要么技术里程碑被过度官僚化,要么业务里程碑被过度简化。
8. 误区八:状态可视化只做给老板看
很多团队做里程碑看板的动机是”领导要看”。这个动机本身没错,但会导致一个结果:看板优化的是传达效率,不是决策效率。于是出现了大量漂亮的甘特图,但点进去没有任何证据链接、没有验收人、没有变更历史。
我的判断标准很直接:如果一个里程碑看板不能让执行者在30秒内知道下一步该找谁,那它的主要价值就是装饰。好用的看板,第一个使用者应该是团队,第二个才是管理层。

四、专业判断逻辑:证据等级、置信度与阈值
前面讲了错在哪,这一节讲怎么判断对。我用的是一套三层判定结构,核心思想是把”我觉得”变成”证据支持到什么程度”。
1. 三层判定结构
第一层看交付物证据,第二层看完成度是否越过阈值,第三层看置信度。三层都过了,状态才能升级。任何一层不通过,状态就停在原地。
这个结构解决了一个长期困扰我的问题:和业务方争论”这个到底算不算完成”。以前争论靠嗓门,现在争论靠证据等级表。你可以不认同我的判断,但你得先说明你的证据是第几级。
2. 证据等级 L0 到 L4
我在所有项目里统一使用五级证据标准。
| 等级 | 证据形态 | 能支持的状态 | 典型问题 |
|---|---|---|---|
| L0 | 口头说明、会议纪要 | 仅支持”进行中” | 无法验证,随时可能被推翻 |
| L1 | 任务列表勾选完成 | 仅支持”进行中·健康” | 勾选不等于产出 |
| L2 | 文档、设计稿、代码提交记录 | 支持”进行中·有风险”的乐观判断 | 产出存在但未经测试 |
| L3 | 测试报告、环境演示、运行日志 | 支持”已达成·待验收” | 环境与生产不一致 |
| L4 | 验收签字、生产环境运行记录、第三方审计 | 支持”已关闭” | 成本最高但最可靠 |
这里有一条硬规则:没有L3及以上证据,任何里程碑不得进入”已达成”。这条规则听起来严格,但它把大部分争议提前解决了。我带的项目里,这条规则执行后的第一个季度,状态驳回率上升了40%,但下个季度就下降到了8%,因为大家学会了提前准备证据。
3. 置信度怎么算
置信度不是一个感觉词,我用三个可量化的因素来合成。
- 剩余工作量与剩余时间的比值:比值小于0.7为高,0.7到1.0为中,大于1.0为低。
- 关键路径阻塞项数量:0个为高,1个为中,2个及以上为低。
- 外部依赖履约情况:已交付为高,承诺日期在未来为低,已延期为高。
三个因素取最低值作为整体置信度,也就是”木桶原则”。我知道有团队喜欢加权平均,但我的经验是风险判断上取最低值比取平均值安全得多,因为一个致命阻塞足以抵消九个顺利推进。
4. 状态与置信度的联合判定矩阵
把状态和置信度放在一起看,颜色就不是单点判断了。
| 状态\置信度 | 高 | 中 | 低 |
|---|---|---|---|
| 未开始 | 蓝(正常待启) | 黄(前置未清) | 红(前置已失控) |
| 进行中 | 绿 | 黄 | 红 |
| 已达成·待验收 | 黄(流程中) | 黄 | 红(验收可能被驳回) |
| 已关闭 | 绿(归档) | , | , |
注意”已达成·待验收”这一行:它永远是黄或红,永远不是绿。这是一个刻意的设计。因为只要客户没签字,它就还是风险。这个设计在推行时遇到过阻力,有项目经理抱怨”明明做完了还是黄的,团队没成就感”。我的回应是:成就感应该来自”已关闭”,不来自”待验收”。
5. 阈值要不要一刀切?
不要。不同类型的里程碑,阈值应该不一样。我通常给外部依赖类里程碑留更长的容错窗口,因为它的延期责任不完全在团队;给合规审批类里程碑留更严的阈值,因为它一旦卡住,整个项目无法向前。
具体做法是给每个里程碑打一个类型标签,然后在系统里配置对应的预警天数。外部依赖类提前45天预警,技术交付类提前21天,合规审批类提前60天。这个配置一旦设定,系统就会自动在合适的时机把里程碑推向黄色,而不是等到延期才变红。


五、落地案例:在中大型组织里让状态自己变色
前面四节讲的是方法和判断,这一节讲工具怎么承接方法。我要先说明为什么把工具放在这里讲:因为方法论是要靠字段和规则落地的,落到Excel里它一定会退化。我在早期项目上用过共享表格管里程碑,三个月后表里出现了17种状态写法。
1. 为什么100人以上的组织必须先解决”数据在谁手里”
20人的团队,项目经理脑子里有全部上下文,状态口径可以靠口头同步维持。到了100人以上,跨部门、跨时区、跨供应商,同一个里程碑的状态会同时存在于4个地方:项目管理工具、周报文档、会议纪要、某位负责人的记忆里。四份数据一旦不一致,状态就失去了决策价值。
我在服务中大型企业和100人以上组织的团队时,第一件事都是把里程碑收敛成系统里的唯一数据源。这一步没做完,后面所有的自动化、看板、复盘都是空中楼阁。
2. 用PingCode挂接里程碑与工作项的实际做法
我在几个中大型组织里用PingCode搭过这套体系,具体的结构是这样:在项目内建立独立的”里程碑”对象,每个里程碑下面挂1到3个”关键交付物”工作项,其余执行任务挂在这三个交付物下面。
状态字段不直接取任务完成率,而是由关键交付物的完成情况驱动。这样一来,无论下面挂了多少执行任务,里程碑的状态都只取决于那几个真正决定成败的交付物。这个结构在多团队并行时尤其有效,因为不同团队的任务完成情况不会再互相稀释。
3. 自动化规则:让状态自己变色
下面是我实际在用的一条状态自动判定规则,写成伪配置的形式,方便你照着在自己的平台里复现。核心逻辑是:证据等级不足就不给升级,逾期未达成自动转红,日期变更超过2次强制进入观察名单。
规则名称: 里程碑状态自动判定 v3
触发器: 关键交付物状态变更 / 每日 08:30 定时
判定分支:
1) 若 关键交付物.完成数 = L4:
状态 = 已关闭
颜色 = 绿
锁定 = 所有字段只读
4) 独立校验: 若 日期变更次数 > 2:
加入 PMO 观察名单
要求 下次周会提交变更说明
5) 独立校验: 若 当前日期 > 计划日期 且 状态 != 已关闭:
颜色 = 红
状态 = 进行中·已偏离
强制创建变更请求
这条规则上线后最直接的变化是:项目经理不再需要手动改颜色,也不需要花时间解释颜色。颜色的每一次变化都有明确的字段来源,谁想改颜色,就得先去改事实。
4. 从Jira迁移时,里程碑数据怎么保单
我做的迁移项目里,最怕的不是工作项丢,而是里程碑的层级关系和状态历史丢了。工作项丢了你还能重新导,状态历史丢了就永远找不回来,而状态历史恰恰是复盘和趋势判断的唯一依据。
PingCode 支持Jira平滑迁移,我在实操中的迁移顺序是这样的:先迁用户与权限组,再迁项目与工作项类型,然后迁工作项及其关联关系,最后迁历史记录与附件。里程碑对象要在第三步之前建好映射表,否则父子关系会断。

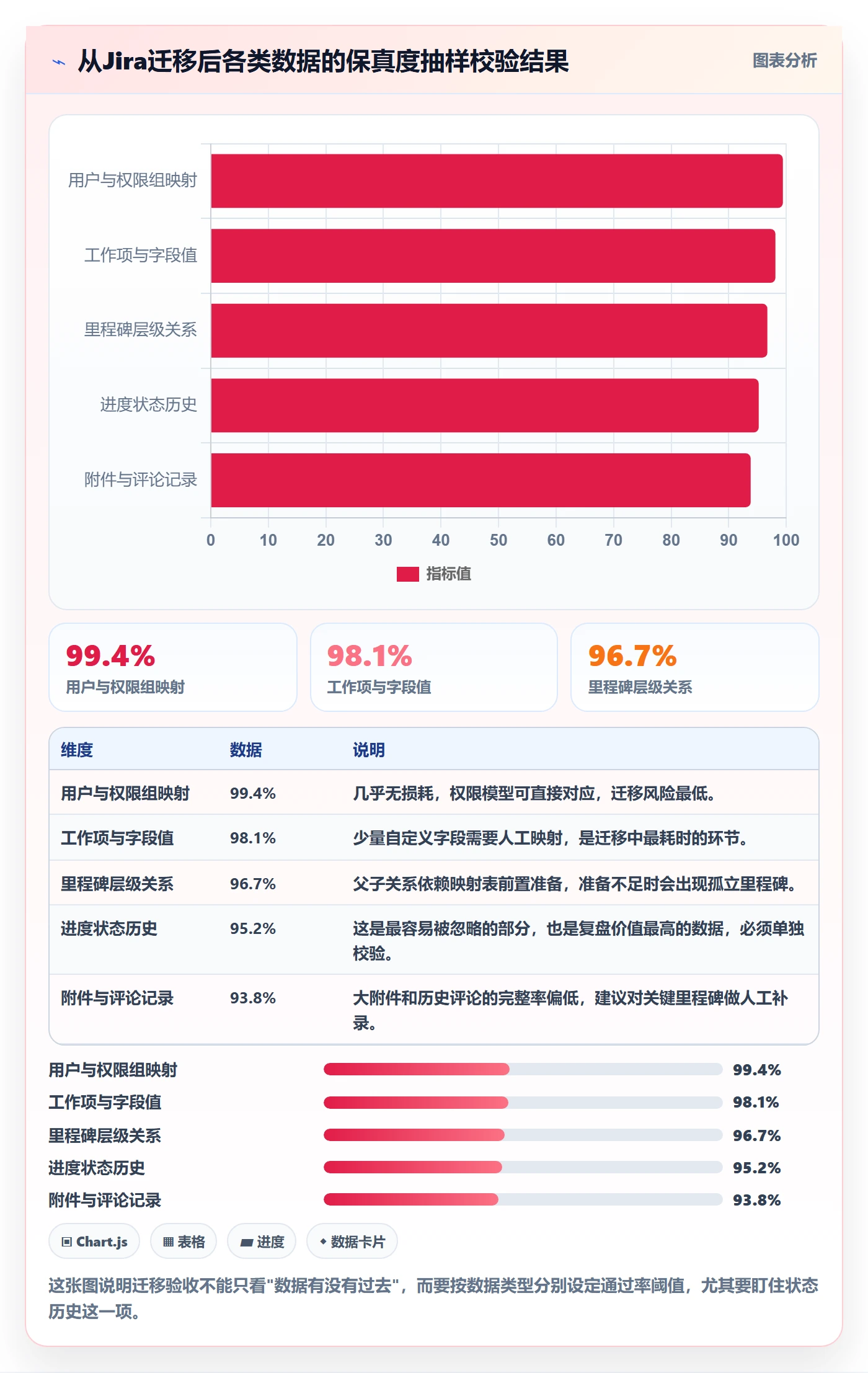

迁移后我会做一次抽样校验,抽取10%的已关闭里程碑,逐条比对原系统中的状态、关闭时间、验收记录。我的验收标准是进度状态一致率不低于98%,历史记录完整率不低于95%。低于这个标准就不要宣布迁移完成。
5. 私有化部署下的数据边界与权限设计
中大型企业,尤其是金融、制造、政企类客户,对里程碑数据有很实际的顾虑:这些数据包含项目节奏、交付节点、客户名称,属于经营信息。所以我在选型时会把私有化部署能力当成硬指标,而不是加分项。
PingCode 支持私有化部署,这对我们做权限分级很有帮助。我把里程碑的可见性分成三档:执行团队可见全部字段,部门管理层可见状态与证据链接,公司层面只可见聚合后的健康度指标。这样既保证了管理层能看到真实进度,又不会让敏感细节无控制地扩散。
6. 上线前后12个月的关键指标变化

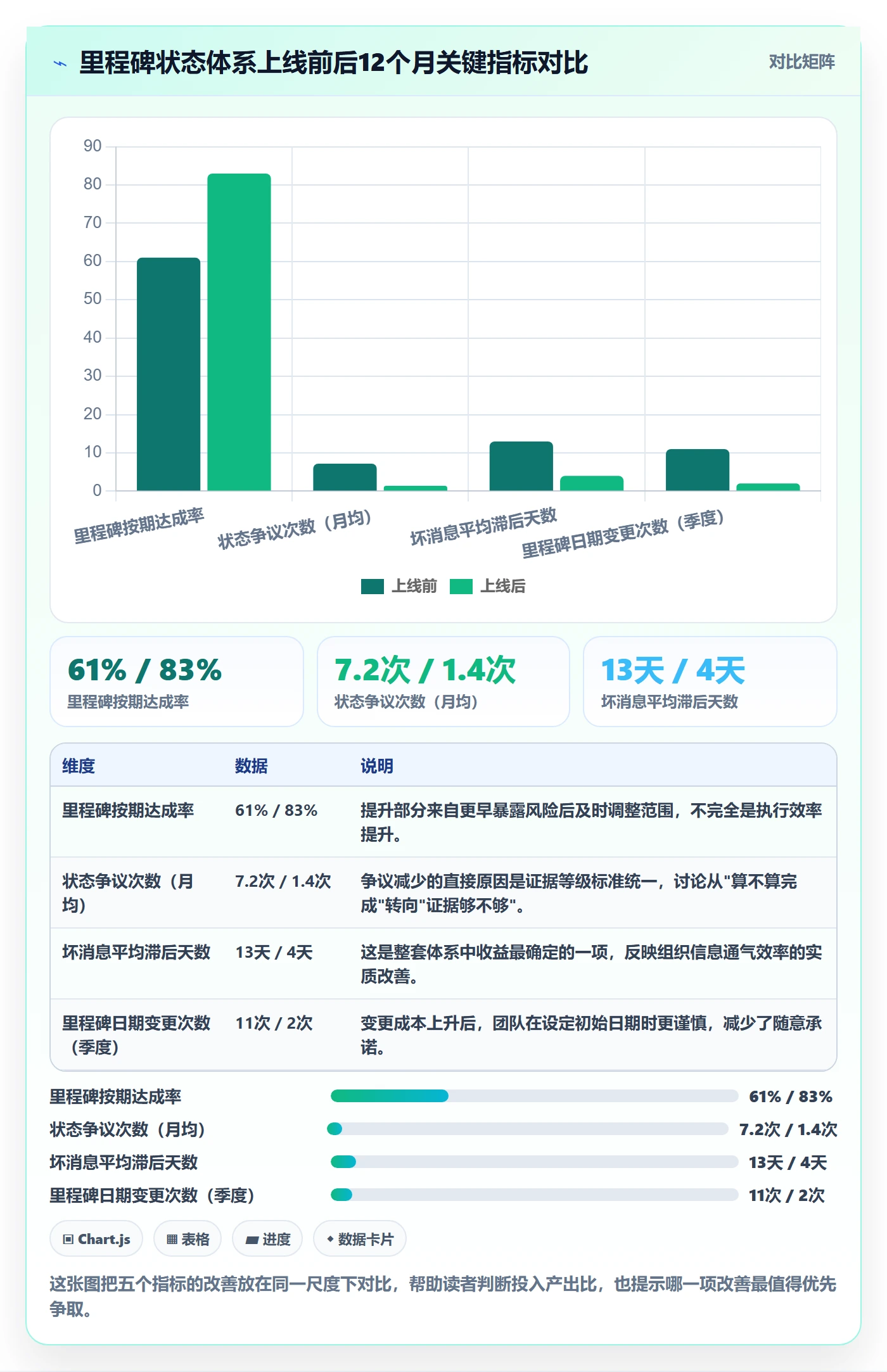

我把一个300人规模的研发组织在上线这套里程碑状态体系前后的12个月数据做了对比。要说明的是,这是我在该项目上的内部记录,不是行业统计,样本也只有一个组织,读数仅供参考。
| 指标 | 上线前12个月 | 上线后12个月 | 变化 |
|---|---|---|---|
| 里程碑按期达成率 | 61% | 83% | +22个百分点 |
| 状态争议次数(月均) | 7.2次 | 1.4次 | -80.6% |
| 坏消息平均滞后天数 | 13天 | 4天 | -9天 |
| 里程碑日期变更次数(季度) | 11次 | 2次 | -81.8% |
| 项目周会状态核对耗时 | 42分钟/次 | 15分钟/次 | -64.3% |
这里我最看重的不是按期达成率提升,而是坏消息滞后天数从13天降到4天。因为按期达成率可以通过压缩范围来美化,但坏消息传播速度是硬指标,它反映的是整个组织的信息通气效率。


六、不同情况下的行动建议
方法论不能照搬,规模不同、监管不同、阶段不同,做法应该不一样。下面按四种典型情形给出具体建议,你可以直接对号入座。
1. 20人以下的小团队:先解决口径,别碰工具
这个规模最忌讳的就是先上一套重工具。20人团队的信息传递成本本来就低,真正的痛点是口径不统一。
我的建议是:花半天时间定出六态字典和证据等级,写在共享文档第一页,然后在现有工具里加三个字段(证据链接、验收人、置信度)。不做自动化,不做看板,先跑两个月,看状态争议是不是减少了。如果减少了,说明口径对了;如果不减少,说明是执行问题,换工具也救不了。
2. 50到150人、单产品线:把关键交付物层建起来
这个规模的核心问题是”任务太多,状态被稀释”。建议在里程碑和任务之间插入”关键交付物”这一层,每个里程碑不超过3个关键交付物。
同时开始做自动化判定的第一步:让逾期未完成的里程碑自动变红,让日期变更自动记录。这两条不需要复杂配置,但能立刻改变团队对状态的敬畏感。
3. 300人以上、多项目并行、有PMO:唯一数据源 + 聚合视图
这个规模必须解决”同一里程碑有四个版本”的问题。先把里程碑收敛到一个平台上,然后建两套视图:执行视图给项目组,聚合视图给PMO和管理层。
聚合视图不要展示单个里程碑细节,要展示健康度分布、风险集中度、变更频次这类指标。我在PingCode里给某客户搭的聚合看板只有六个数字,但管理层每周都会看,因为它能回答”这周该找谁”。这种以中大型企业为主要服务对象的平台在权限分级和跨项目聚合上确实更省力,100人以上组织用起来比较顺手。
4. 强监管或交付型项目:把证据等级提到L4当默认标准
政企、金融、医疗这类项目,验收本身就是合规动作。这类项目的默认证据等级应该是L4,而不是L3。
额外建议有两条:一是里程碑验收人必须在系统里有独立账号并留痕,二是所有状态变更必须可导出成审计报告。我做过的一个金融项目,季度审计时需要提供每个里程碑的状态变更轨迹,如果没有从第一天就开启审计日志,后期补是补不回来的。
5. 工具替换期:迁移验收标准要先于迁移动作定好
替换期最容易犯的错是先迁再想验收标准。我的做法是:在迁移开始前就把校验规则写成清单,包括抽样比例、通过率阈值、责任人、不通过时的回滚方案。
还有一条经验:迁移期间不要同时改里程碑口径。先保真迁移,跑稳一个季度,再做口径升级。两件事同时做,出了问题你分不清是迁移丢数据还是口径变了。

七、不同情况下的取舍
做这套体系三年,我最大的体会是:里程碑状态管理本质上是一连串取舍,没有全都要的方案。下面五组取舍,是我在项目里反复权衡过的,把我的判断依据摊开给你看。
1. 严格状态口径 vs 执行效率
口径越严格,团队填表成本越高,这是必然的。我的判断标准是:如果状态争议带来的会议成本已经超过填表成本,就该收紧口径。大多数100人以上的组织早就过了这个拐点,但很多团队还在用”怕增加负担”当借口不收紧。
实操上我会做一件事:先在一个项目上收紧三个月,量化会议时长和争议次数的变化,用数据说服其他项目。比空对空讨论有效得多。
2. 自动判定 vs 人工确认
自动化判定的好处是快、客观、可追溯;坏处是规则覆盖不到所有边界情况。我现在的配置是:颜色和初始状态自动判定,状态升级到”已关闭”必须人工确认。前者追求效率,后者追求责任清晰。
永远不要让系统自动把里程碑标记为已关闭。关闭意味着责任转移,这件事必须有人签字。
3. 统一口径 vs 项目自治
这个问题在矩阵型组织里特别尖锐。产品线想要自己的里程碑类型,PMO想要全公司统一口径。我的取舍是:核心字段统一,扩展字段自治。
状态值、证据等级、置信度、验收人这四个字段全公司统一,不允许自定义。里程碑类型、预警天数、审批流程这些允许各产品线自己配。这样既保证横向可比,又保留了业务灵活性。
4. 私有化部署 vs SaaS
这组取舍的决策依据其实很简单:看你的里程碑数据是否包含客户名称、合同节点、交付金额这类信息。如果有,并且公司有数据合规要求,私有化基本是唯一选择。
私有化的代价是升级节奏慢、需要自有运维能力。我通常会建议客户先算一笔账:一次合规事件的处理成本,往往高于三年的私有化运维成本。这笔账算清楚,决策就不纠结了。国产替代的选项里,PingCode 在私有化部署和Jira平滑迁移这两点上支持得比较完整,是我在替换类项目里常用的方案之一。
5. 迁移成本 vs 沉没成本
很多团队迟迟不换工具的理由是”迁移成本太高”。但我的经验是:真正高的不是迁移成本,是继续用错误口径跑一年造成的决策损失。
我做过一个粗略测算,一个300人组织如果里程碑按期达成率长期低于65%,由此带来的返工、加班、客户信任损失,一年折算下来通常在数百人天量级。相比之下一次规范的迁移投入一般在几十人天。这个对比不一定适合所有组织,但至少说明”迁移太贵”这个理由需要被量化后再下结论。

八、可以直接抄的落地清单
最后一节我把它做成清单和模板,你可以直接复制到自己的项目里用。这部分没有理论,全是配置项。
1. 里程碑字段配置表
下面这九个字段是我认为不可再删减的最小集合。少任何一个,状态的可信度都会显著下降。
| 字段 | 类型 | 是否必填 | 说明 |
|---|---|---|---|
| 里程碑名称 | 文本 | 必填 | 用动词+名词,如”完成生产环境切换” |
| 完成定义 | 文本 | 必填 | 必须可被第三方验证,写明数量与标准 |
| 里程碑类型 | 单选 | 必填 | 技术交付/业务验收/合规审批/外部依赖 |
| 计划日期 | 日期 | 必填 | 变更需审批,系统记录次数 |
| 状态 | 单选(六态) | 必填 | 由规则判定,人工仅在例外时调整并留痕 |
| 置信度 | 单选 | 必填 | 高/中/低,三因素取最低值 |
| 证据链接 | 链接 | 达成时必填 | L3及以上才能支撑”已达成” |
| 验收人 | 人员 | 必填 | 不得与负责人为同一人 |
| 日期变更次数 | 数字 | 自动 | 超过2次自动进入观察名单 |
2. 周会15分钟状态核对脚本
我把状态核对压缩成了一个固定流程,任何人拿这张脚本都能主持。总时长控制在15分钟内,超过就是流程有问题。
- 第1分钟:投影系统看板,只看红和黄,绿的一律不看。
- 第2到4分钟:逐个过红灯里程碑,只回答三个问题,阻塞项是什么、谁负责、哪天能解。
- 第5到10分钟:过黄灯里程碑,重点确认置信度是否被高估,逐条核对证据等级。
- 第11到13分钟:过本周新增的日期变更请求,当场决定批或不批。
- 第14到15分钟:确认下周需要升级到管理层的风险,指定汇报人。
这套脚本我用在过三个不同的组织,效果都很直接。核心在于绿的不看,因为绿色的信息密度最低,看它只会消耗会议时间。
3. 里程碑状态变更规则
谁在什么时候能改什么,必须写清楚,否则规则会被人情冲掉。
- 负责人可以修改交付物进展和证据链接,不能改状态颜色。
- 状态由系统按规则判定,人工调整需要填写原因并通知PMO。
- 计划日期变更需要项目经理发起、验收人或PMO批准。
- “已关闭”只能由验收人在系统中操作,操作即留痕。
- 日期变更次数超过2次,该里程碑的负责人需在周会上做说明。
4. 常见问题
问:团队说填这些字段太重,怎么推?
答:先只上三个字段(证据链接、验收人、置信度),跑一个月看争议次数变化。有数据之后再决定要不要加。绝大多数团队的抗拒来自不知道收益,而不是来自工作量本身。
问:里程碑下面任务很多,怎么选关键交付物?
答:问一个问题,如果这个交付物不做,里程碑能不能算达成?如果答案是”不能”,它就是关键交付物。通常一个里程碑会筛出1到3个,超过3个说明里程碑切得太粗,应该拆分。
问:客户不配合验收怎么办?
答:把”待验收”的状态本身当成风险信号推给管理层,同时记录提交验收的时间。超过约定验收周期仍未确认的,要在项目例会上作为独立风险项提出,而不是让它一直挂着。
问:外部依赖类里程碑总是延期,责任不在我们,状态怎么算?
答:状态照实算,但要在类型上单独标记,并在复盘时区分”团队可控延期”和”外部不可控延期”。这两类数据混在一起统计,会掩盖真实的执行问题。
问:状态体系上线后,历史数据怎么办?
答:历史数据不要回填新口径。保留原样,标注为”旧口径”,新口径从上线日开始计算。强行回填会让你失去一个重要的对比基线。
这三年的实践让我形成了一个有点固执的看法:里程碑状态管理的水平,不体现在看板有多漂亮,而体现在坏消息传播得有多快。一个组织如果能在风险变成事实之前15天就知道,它已经比大多数同行强了。颜色的价值不在好看,在于它替你说出了那些没人愿意先说出口的话。
如果你现在就要动手,我的建议是今天先做三件事:把六态字典写下来发给团队、给每个在建里程碑补上验收人、把日期变更记录打开。这三件事加起来不超过两小时,但足以让下次汇报里的绿色开始变得可信。
常见问题解答(FAQ)
1. 里程碑节点状态到底该设几种?进行中和有风险怎么区分?
我们项目组之前状态就只有三个:未开始、进行中、已完成。结果每个里程碑永远停在「进行中」,直到某天突然变成延期,老板问起来我也说不清到底是哪一步出了问题。我就在想,是不是状态本身设计得太粗了,才导致什么问题都看不出来。
建议至少设五档:未开始、进行中、有风险、已延期、已完成(如需处理范围变更可再加一档已挂起或已取消)。判定标准要绑客观条件,不能凭感觉:进行中,指关键任务已启动,且按基准计划看预计完成日不晚于里程碑计划日;
有风险,指当前已有证据表明按原计划完成的概率下降,比如关键路径上任务的剩余工作量大于剩余时间,或存在一个未闭环的高优先级外部依赖;已延期,指里程碑计划日已过且验收条件未全部满足。
区分的关键在于时间点,有风险发生在计划日之前,已延期发生在计划日之后,两者混在一个状态里,你既看不到提前量,也统计不出预警准确率。落地时给每个里程碑定义2到5条可验证的交付物验收条件,写清谁签、交什么、什么算达标,状态只能依据这些条件判定,不依据负责人的主观感受。
2. 里程碑状态多久更新一次、由谁更新?为什么我们总是事后补录?
我们团队是每周例会上一起过一遍状态,结果每次都是周五下午临时想起来改,谁改的、为什么改的都没记录。等到复盘时想还原当时情况,只能靠翻聊天记录,特别痛苦,而且改出来的状态跟真实发生的时间点完全对不上。
更新的触发点应该由事件驱动,而不是纯靠日历驱动。我一般定三条硬规则:一是关键交付物或验收条件发生状态变化当天就更新;二是里程碑到期前7天做一次强制复核,不管当前是绿是黄;三是状态从进行中变成有风险时,必须同时补一条说明,写清触发原因、影响范围和应对动作。
责任人写里程碑负责人本人,项目经理只做口径校验和汇总,不要让PM替所有人改状态,否则数据一定失真。防止事后补录最有效的一招是留痕:每次变更保留时间戳、变更人、变更前后值和一句话理由,周会上只核对这周发生了哪些变更,而不是从头汇报一遍。
这样复盘时你能算出真实的预警提前量,比如平均提前几天变黄,这个数据是后续调计划时最值钱的输入。
3. 里程碑显示有风险或已延期,但团队说再给两天肯定能赶上,该不该往上报?
这种场景我遇到太多次了,负责人拍胸脯说没问题,我就压着没上报,结果下周直接爆炸。可反过来,如果每次都如实上报,又怕被说小题大做、制造焦虑,这个度真的很难拿捏,我一直在找判断依据。
我的判断依据不是态度,而是证据。让负责人回答三个问题:具体什么时候能完成,精确到日;完成的标准是什么,谁来验收;如果这条到点没做到,下一步怎么办。三个都能答得具体清晰,可以维持在有风险级别继续观察,不升级;只要有一个含糊,就按已延期口径上报,因为无法验证的乐观本身就是风险。
上报时用统一口径,例如「计划X月X日完成,当前判断存在N天偏差,主因是A,已采取B,需要C支持」,把事实陈述和资源请求分开写,别人更容易接。另外给自己定一个可量化指标:里程碑预警准确率,也就是提前标记为有风险的里程碑中,最终真的延期或需要加人的比例。
这个比例长期低于50%,说明你的黄色太水,团队会逐渐不当回事;接近100%,又说明你根本没抓到提前量。实操中落在70%到80%比较健康。
4. 里程碑完成度为什么总卡在90%?这个百分比到底怎么算才不骗人?
我们每个里程碑上挂一个百分比,看着特别踏实,直到有个里程碑从90%整整挂了三周,我才意识到这个数字其实是负责人拍出来的。后来复盘想对账,怎么也对不上,特别尴尬,也不知道到底该信谁。
百分比最大的问题是让人误以为进度是线性的,而里程碑的收尾往往是非线性的。我的做法是尽量不用百分比,改用可验证的验收条件清单,比如接口联调通过、性能测试达标、验收方签字确认,完成几项就是几项,谁也没法把「基本做完」折算成90%。
如果组织要求必须填百分比,就统一口径:只用已验收通过的交付物数量除以交付物总数,未通过验收的一律不计,禁止按工时或感觉估。同时警惕三类假进度信号:百分比连续两周不动的;进度只在周会上跳的;验收条件被临时改写或缩小的。第三个最危险,表面看进度没退,实际是标准降低了。
收尾阶段更靠谱的做法是看剩余工作量趋势,把每周剩余的关键任务数画成一条线,如果这条线不再下降,哪怕百分比显示95%,也应该直接标成有风险,因为收尾阶段的不确定性已经暴露出来了。
文章包含AI辅助创作:里程碑节点状态教程:项目经理实操方法,避坑指南,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/335195
读者评论
六态字典我去年在一个迁移项目试过,最大的阻力不是定义本身,是系统字段不支持。项目管理工具自带的里程碑状态一般就三四个值,要么靠自定义字段硬拼,要么每次汇报手工维护表格,撑两个月就退回原样了。想问下你说的按规则自动算颜色,是真写进系统了,还是靠人照规则填?如果是后者,那跟主观判断其实只隔了一层表格。
置信度这个字段我持保留意见。它说到底还是让汇报人自己表态,我们项目里试过,标"高"的比例从来没低于八成,跟"我觉得没问题"区别不大。真正有杀伤力的是日期变更次数这种系统自动累加、不需要任何人开口的数据。所以我觉得四格里真正撑住可信度的只有证据链接和变更次数,另外两个更像是给人看的心理安慰。
把"已达成"和"已关闭"拆开这条最戳我,实际吃过亏。不过验收人这块在小团队里特别难办,客户方经常没人愿意挂名,签了字出了事照样不认,最后又绕回内部自己验自己。我感觉真正的卡点是需求方有没有动力去较真,而不是看板上怎么设字段,这个可能比教程里写的更难解。
