凌晨两点,我在客户现场第一次见到“里程碑延期”的真实代价,不是少交付一个功能,而是整条硬件产线的试产排期被打乱,后面三个里程碑像多米诺骨牌一样倒下。那次之后我开始系统记录里程碑延期:过去七年,我参与或复盘过 210 多个里程碑,真正“毫无征兆突然发生”的延期不到 9%,其余 91% 在延期发生前 10 天以上就已经有信号,只是没有人把它翻译成一句决策层能听懂的话。这篇文章就是回答一个问题:里程碑节点延期,项目经理到底应该怎么判断、怎么操作、怎么取舍。
一、先给结论:里程碑延期不是“时间问题”,而是“判断口径问题”
很多项目经理把延期当成一个事实,日期到了没做完,就是延期。但在我带过的项目里,同样的“没做完”,处理结果可以差出 5 倍的成本。延期的本质不是进度落后,而是“承诺与现实之间的差额”有没有被提前量化。
1. 里程碑必须先分成两类,再谈延期
我通常把里程碑分成“真实延期”和“会计延期”。真实延期是交付物本身无法在承诺日产生可用价值;会计延期是交付物其实已经可用,只是验收流程、文档签署或跨部门确认没走完。
这两类的处理方式完全不同。真实延期的解法是范围、资源、路径的重新分配;会计延期的解法是把验收标准和签署人提前锁定。我在一个金融客户那里见过最典型的案例:上线里程碑“延期 9 天”,查下来代码在承诺日当天就已经全量上线,卡住的是三家分行的业务确认签字。把会计延期当真实延期处理,会导致团队白白加班两周,并且下次没人再相信里程碑日期。
2. 判断延期严重程度,我只用三个硬指标
不要用“感觉有点紧”来描述风险。我要求团队在任何一次里程碑评估里,必须给出三个可量化数字:缓冲消耗率、关键路径牵连数、下游里程碑受影响数。
- 缓冲消耗率:这个里程碑预留的缓冲时间被用掉了多少百分比。低于 30% 属于健康,30%-60% 需要预警,超过 60% 基本等于进入延期区。
- 关键路径牵连数:这个里程碑不在关键路径上,延期的杀伤力会小一个量级。
- 下游里程碑受影响数:直接决定你要不要惊动更高层,以及要不要提前做对外承诺调整。
这三个数字加起来,就能把“要不要上报”变成一个可判断的动作,而不是一个情绪化的决定。

3. 结论:流程比延期本身更重要
我见过两类团队。A 类团队延期时手忙脚乱,临时开会、临时加人、临时改日期;B 类团队延期时按固定流程走,先评估、再分级、再决策、最后重新承诺。三年下来,A 类团队的延期次数不一定更多,但平均延期天数是 B 类的 2.7 倍。差距不在能力,在于有没有一套可以反复执行的动作序列。
二、真实场景:里程碑到底为什么会延期
讲方法之前,先讲清楚延期从哪来。否则所有流程都会变成填表游戏。

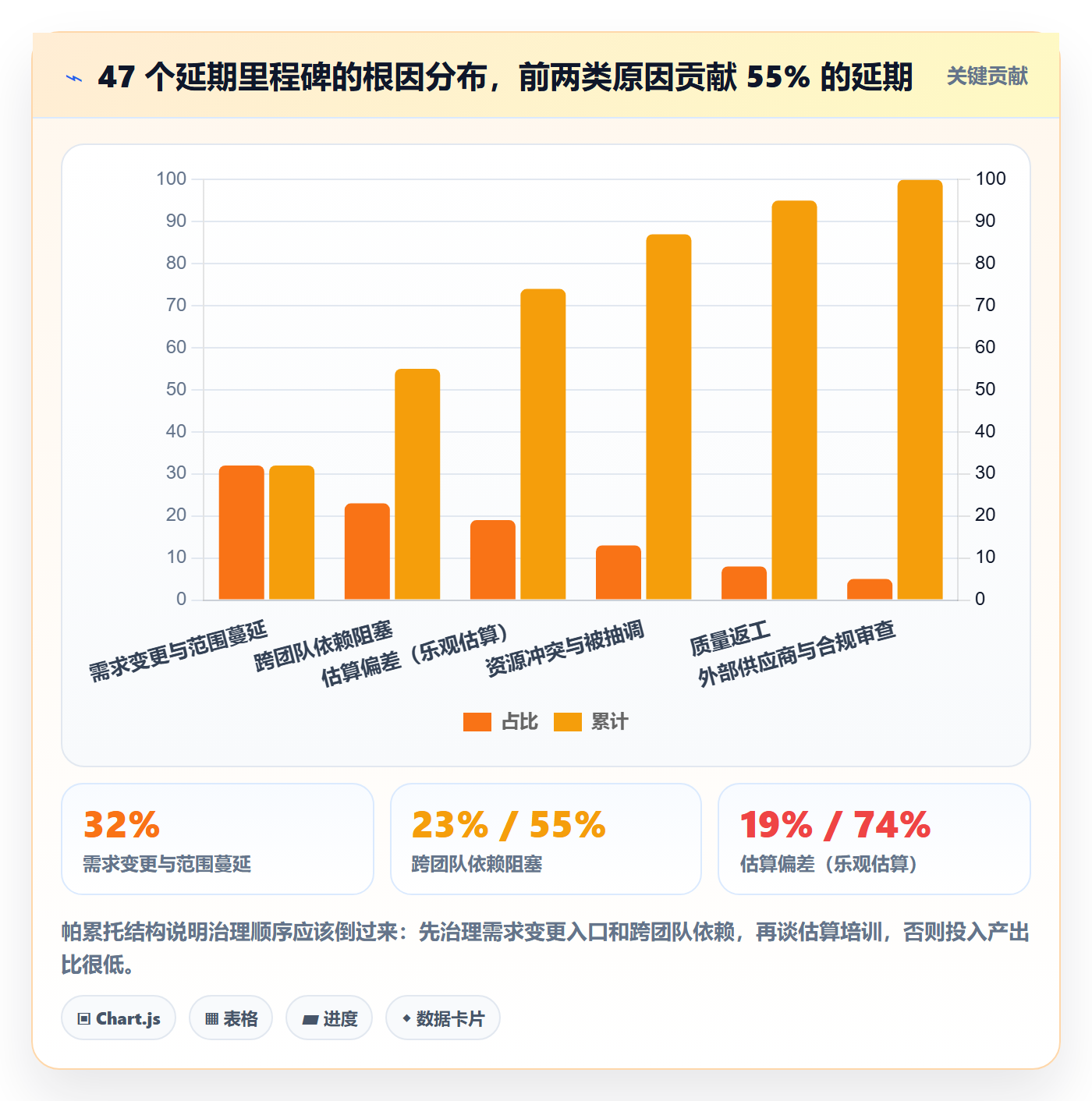

1. 我复盘过的 47 个延期里程碑,根因高度集中
2023 到 2024 年,我把手上三个项目群共 47 个延期里程碑做了一次归因分析。样本不大,但规律很清楚:需求变更和跨团队依赖阻塞这两类原因,合计贡献了 55% 的延期。
这个结论对我的冲击在于:团队平时最常抱怨的“人不够”“估算不准”,加起来只占三成。也就是说,大部分延期不是执行层不努力,而是上游决策和跨团队协同出了问题。

2. 中大型组织的延期有自己的特殊形态
100 人以下的团队,延期通常表现为“某个人没做完”。100 人以上的组织,延期更常表现为“某件事没被决定”。我在 PingCode 服务的客户里见过很多这种结构:一个 300 人规模的企业,硬件、嵌入式、云端平台三条线并行,里程碑延期几乎从不是单点问题,而是接口冻结、需求评审、跨部门排期这三件事的时间差累积。
我在 PingCode 里做实施陪跑时更明显感受到这一点。它主要服务中大型企业及 100 人以上组织,这类客户的共性需求不是“看板好不好用”,而是跨部门依赖能不能被显式建模、里程碑状态能不能自动汇总、延期信号能不能在升级前就被看见。
3. 三个真实场景,对应三种完全不同的延期
场景一:某制造企业的新产线系统,里程碑卡在第三方 PLC 供应商的固件更新。这类延期不可压缩,只能提前锁定合同条款和备选方案。
场景二:某 SaaS 公司的版本发布里程碑,卡在两个团队对接口字段的口径不一致,来回改了四轮。这类延期完全可预防,成本极低。
场景三:某集团的数据中台里程碑,团队每天都在加班,但延期还在扩大。查下来是骨干同时被三个项目占用,实际投入只有计划的一半。
这三种场景如果都用“加班赶进度”来应对,前两种会失败,第三种会加速崩溃。
三、常见误区拆解:为什么大多数延期处理是无效的
1. 误区一:延期就加班,加班就能追回
加班对短期微调有效,对超过 5 天的延期基本无效。原因很简单:加班增加的是工时,但延期往往卡在等待决策、等待接口、等待审批上,这些环节不会因为你晚上十点还在线而变快。

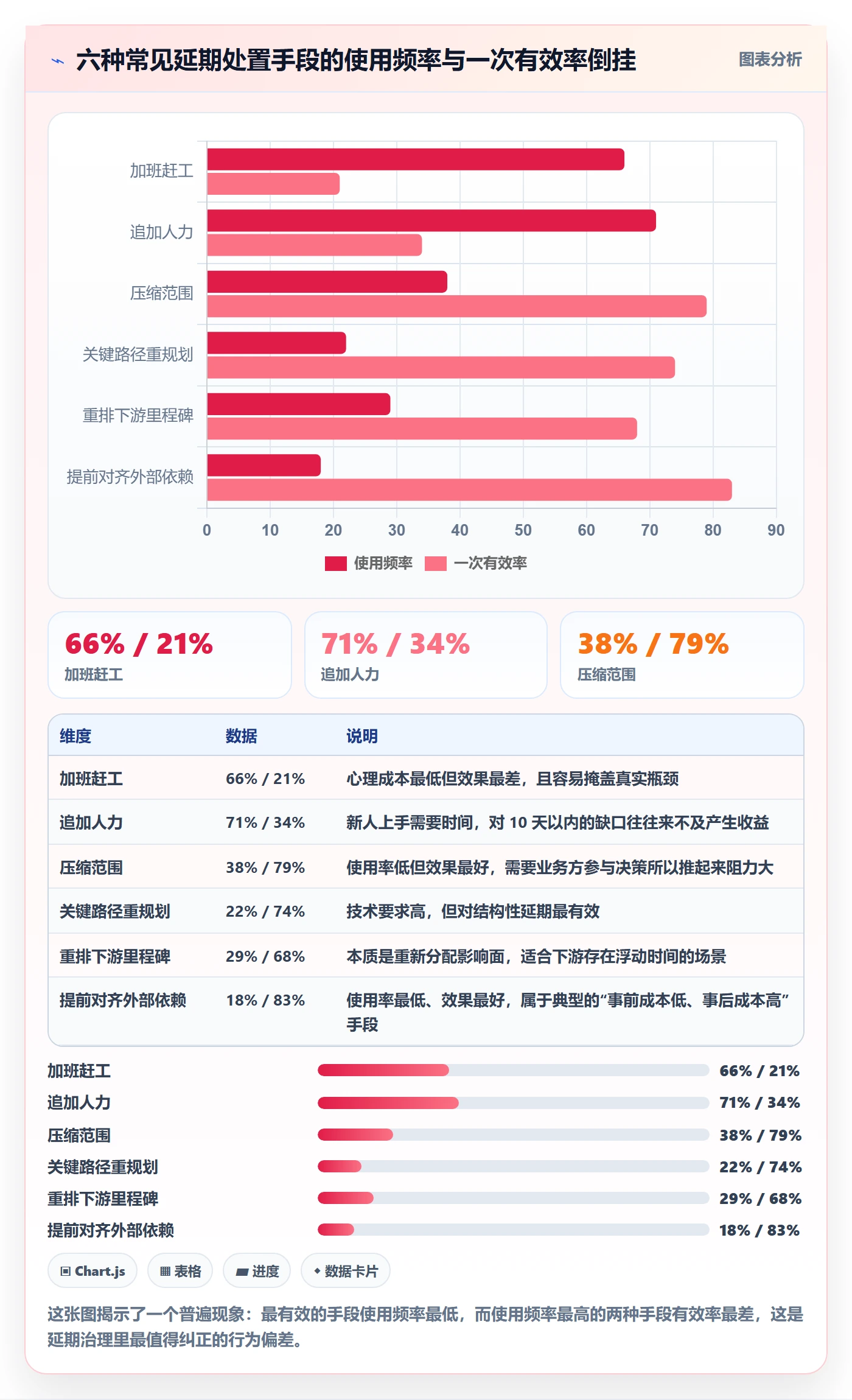

我做过一个粗略统计:在我跟踪的团队里,加班赶工的一次有效率只有 21%,而压缩范围的一次有效率是 79%。但使用频率上,加班是 66%,压缩范围只有 38%。说明团队默认选择的是心理上最省事、实际上最低效的手段。
2. 误区二:里程碑只对老板负责
这是最隐蔽的误区。当项目经理认为里程碑是“交作业”,团队就会把汇报日期当成真实日期,把风险藏在中间过程里。结果就是:过程一片绿,节点全爆红。
我要求的做法是相反的:里程碑要对下游团队负责,而不只是对上级负责。下游团队要提前知道你会不会晚、晚多少、晚了之后他们需要做什么调整。一旦这个责任链建立起来,延期的暴露时间会提前非常多。
3. 误区三:把里程碑当任务清单
里程碑是“可验证的结果点”,不是“一堆任务的集合”。我见过不少项目管理工具里的里程碑,挂着四十多个子任务,但没有一句明确的完成定义。
正确的做法是每个里程碑必须能回答:交付物是什么、谁来验收、验收标准是什么、什么时候算完成。这四件事缺一件,延期判断就会变成扯皮。
4. 误区四:延期后重新排期 = 更新计划
重新排期只是记录新日期,不解决任何问题。真正的延期处理必须包含:延期原因归档、责任归属确认、缓冲策略调整、下游影响同步、预防措施落地。少了任何一项,同一个团队三个月内会以同样的方式再延期一次。
5. 误区五:换个工具就能解决延期
工具是放大镜,不是药。它能让你更早看见信号,但不能替你决定要不要裁范围。我在 PingCode 上做实施时反复强调一点:先把里程碑口径和延期判定规则定下来,再配置系统。顺序反了,再好的平台也只会变成更精致的报表中心。
四、专业判断逻辑:里程碑延期的四层判定模型
我处理延期不靠直觉,靠一个四层模型。每一层回答一个问题,四层走完,处置方案基本就自动浮出来了。
1. 第一层:它在不在关键路径上
关键路径上的里程碑延期一天,项目就延期一天;非关键路径上的里程碑延期,只要不超过浮动时间,对整体交付零影响。
实际操作中,我要求团队把每个里程碑标注“关键路径 / 有浮动 / 有较大浮动”三档。这一层判断能过滤掉大约三分之一的“伪危机”。很多让人紧张的红色节点,其实根本不影响交付日期。
2. 第二层:缓冲还剩多少
关键链理论里有一个常被忽视的概念:缓冲消耗速度比剩余缓冲量更重要。缓冲一半,但时间才过了三分之一,说明消耗速度超标,风险已经存在。
我常用的判断是:缓冲消耗率除以时间消耗率,如果大于 1.3,就要立刻预警。这个比值比“还剩几天”灵敏得多。
3. 第三层:下游会牵连多少
这一层需要把里程碑之间的依赖关系显式画出来。我习惯标注三种依赖:硬依赖(必须等)、软依赖(可以先做一部分)、资源依赖(共用同一批人)。
硬依赖越多、共享资源越集中的里程碑,延期传导越快。很多项目的“连锁延期”,本质上是资源依赖没有被识别出来。
4. 第四层:有没有商务、合规或客户承诺绑定
这是决定“要不要惊动高层”的一层。如果这个里程碑绑定了合同付款节点、监管报备日期或公开对客户的承诺,那么即使它延期概率只有 30%,也必须提前上报。因为这一层的成本不是人天,是信任和资金。
5. 四层模型的判定矩阵

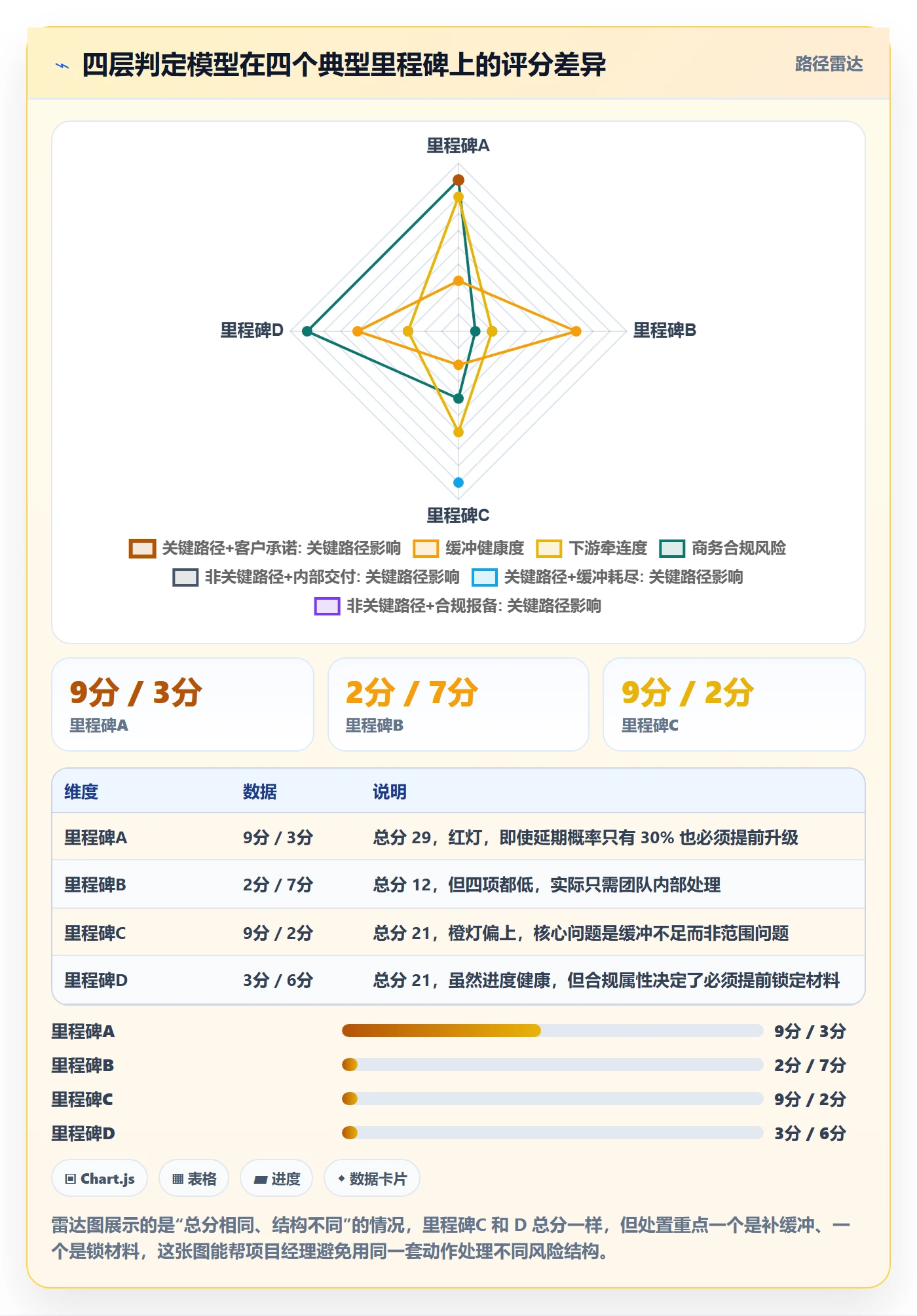

把四层评分合并成一张矩阵,处置动作就变得可执行了。下面是我实际使用的版本,分数越高代表风险越高。
| 风险等级 | 综合评分 | 典型情形 | 建议处置 | 上报层级 |
|---|---|---|---|---|
| 绿灯 | 0-4 分 | 非关键路径、缓冲充足、无下游牵连 | 团队内部微调,不进正式风险池 | 项目经理自行处理 |
| 黄灯 | 5-9 分 | 关键路径但缓冲健康,下游影响可控 | 制定追赶方案,每日跟踪缓冲消耗比 | 项目例会通报 |
| 橙灯 | 10-14 分 | 关键路径 + 缓冲消耗超 60%,下游有 2 个以上里程碑 | 启动范围裁剪评估,同步下游重新排期 | 项目群负责人 + 业务方 |
| 红灯 | 15 分以上 | 绑定客户承诺或合规节点,且已接近延期 | 立即升级,启动预案,准备对外沟通口径 | 管理层 + 客户接口人 |

五、具体案例与数据观察:一个 300 人企业的里程碑治理过程
下面这个案例来自我 2023 年参与的一个项目群,客户是 300 人规模的智能制造企业,硬件、嵌入式软件、云端平台三条产品线并行,季度内有 12 个正式里程碑。
1. 治理前的状态:延期可见但不可控
治理前 12 个月的数据:里程碑按期达成率 58%,平均延期 11.4 天,平均提前预警时间只有 3.1 天,也就是说,几乎每次都是“快到期了才发现要延期”。
更麻烦的是状态同步成本。三个产品线各自用表格维护里程碑,PMO 每周花 6.5 小时做汇总,汇总出来的数据还经常对不上。项目经理的时间大量消耗在“确认现在到底什么状态”上,而不是“决定接下来做什么”。
2. 我们在 PingCode 里落地的四件事
第一步是统一里程碑定义。每个里程碑必须绑定交付物、验收人、验收标准三类字段,缺一不可。这一步花了三周,但把后面所有扯皮都消掉了。
第二步是把依赖关系显式化。跨产品线的依赖在系统里直接连成关系,上游里程碑一旦出现缓冲消耗异常,下游负责人会自动进入通知列表,不需要 PMO 人工传话。
第三步是配置缓冲消耗预警规则。我们按“缓冲消耗率 ÷ 时间消耗率 > 1.3”自动打标,标记为橙色的里程碑会自动出现在项目经理的每日待办里。
第四步是延期复盘强制化。任何延期超过 3 天的里程碑,必须填写根因分类、责任归属、预防措施三项,否则里程碑不能关闭。这个约束让复盘数据积累得非常快,一年下来就有了 47 个有效样本。
3. 一个简化的预警规则配置示例
规则本身不复杂,关键是先定义清楚口径再配置。下面是我使用的规则草案结构,只保留核心判断逻辑:
milestone_risk_rule:
name: "里程碑缓冲消耗预警"
trigger: "daily"
conditions:
buffer_consumed_ratio = (planned_buffer – remaining_buffer) / planned_buffer
time_consumed_ratio = elapsed_days / planned_duration
burn_index = buffer_consumed_ratio / time_consumed_ratio
levels:
level: green
when: burn_index 1.8 or remaining_buffer <= 0
action: "升级至项目群负责人,触发对外沟通预案"
output_fields:
milestone_id
owner
burn_index
downstream_milestones
commitment_flag # 是否绑定客户承诺或合规节点
这套规则的真正价值不在于自动化,而在于它把“要不要上报”这个过去靠勇气决定的问题,变成了一个公式。项目经理不用再纠结“现在报会不会太早”,系统会替你判断。
4. 治理后 12 个月的数据变化

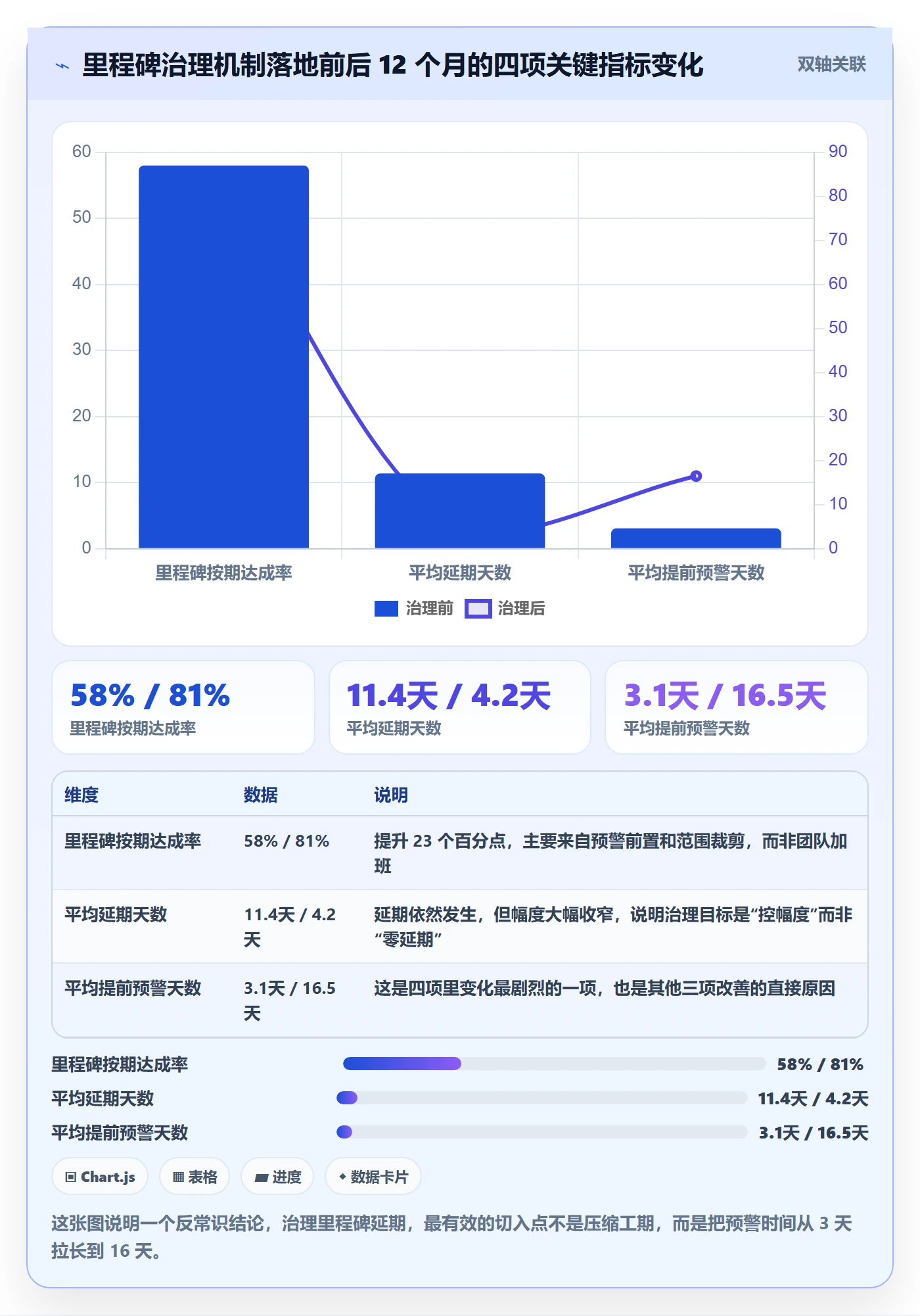

治理后 12 个月,按期达成率从 58% 提升到 81%,平均延期天数从 11.4 天降到 4.2 天,平均提前预警时间从 3.1 天提升到 16.5 天,PMO 的里程碑状态同步耗时从每周 6.5 小时降到 1.2 小时。
需要说明的是,这组数据不是工具单方面带来的。同期我们还做了需求变更入口管控和跨团队接口冻结。工具的作用是让这些管理动作变得可见、可追踪、可追责,而不是替代管理动作本身。

5. 私有化部署与 Jira 迁移带来的管理稳定性
这个客户还有一个特殊约束:产线数据不能出内网。我们在方案里选择支持私有化部署的平台,PingCode 是符合这个要求的选项之一,同时也支持从 Jira 平滑迁移历史数据。
迁移这件事的价值经常被低估。里程碑的延期判断非常依赖历史数据,上一个季度的实际投入、缓冲消耗规律、某个团队的估算偏差系数。如果历史数据散落在旧系统里或者断档,新机制至少要跑两个季度才能校准。我们这次的迁移让缓冲参数在第一周就有基线可用,节省了大约一个季度的校准时间。
六、不同情况下的行动建议
接下来是我实际使用的处置动作库。按延期幅度分档,每档给出具体步骤,可以直接照着做。
1. 延期 1-3 天:不要惊动高层,但必须记录
这个区间属于正常波动,处理原则是“消耗缓冲、不动承诺”。
- 确认是真实延期还是会计延期,如果是验收流程问题,直接推动验收人节点。
- 计算缓冲消耗比,判断是否超过 1.3,未超过则不动计划。
- 在系统里记录延期原因,标注根因分类。
- 在周会通报,不需要单独升级。
- 检查是否与相邻里程碑形成共因,如果同一原因连续出现两次,按更高一档处理。
这一档最常见的错误是过度反应,为一个三天的延期开三次会,消耗的管理成本远大于延期本身。
2. 延期 4-10 天:进入正式处置流程
- 当天完成四层判定模型打分,确定风险等级。
- 列出可用手段清单:压缩范围、调整顺序、临时增援、并行处理。
- 对每个手段估算边际收益,优先选收益高、副作用小的。
- 明确下游受影响里程碑清单,主动同步而不是等对方来问。
- 设定一个明确的复查时间点,避免“等等看”无限延长。
我的经验是:这一档的首选手段是压缩范围,而不是加班。因为 4-10 天的缺口通常已经超过加班能覆盖的极限,强行加班只会在下一个里程碑以质量返工的形式还回来。
3. 延期超过一个迭代:需要重新承诺
- 停止局部修补,做一次完整的路径重规划。
- 与业务方一起决定砍掉哪些功能,而不是由技术单方面决定。
- 重新承诺日期时必须给出置信区间,例如“80% 概率在 X 日交付”,而不是给一个点日期。
- 同步更新所有下游依赖和外部承诺。
- 在复盘里明确记录本次延期的决策链条,作为下次的判例。
4. 多个里程碑连锁延期:先止血再治病
连锁延期说明问题已经不在单个节点。此时不要逐个处理,而要找到共同的瓶颈资源或共同的依赖上游。
我在一个项目里遇到过四个里程碑同时亮红,最后发现全部卡在两个架构师的评审队列上。疏通这一条队列,四个里程碑一起解套。如果逐个处理,会浪费大量协调成本。
5. 一张可执行的操作清单

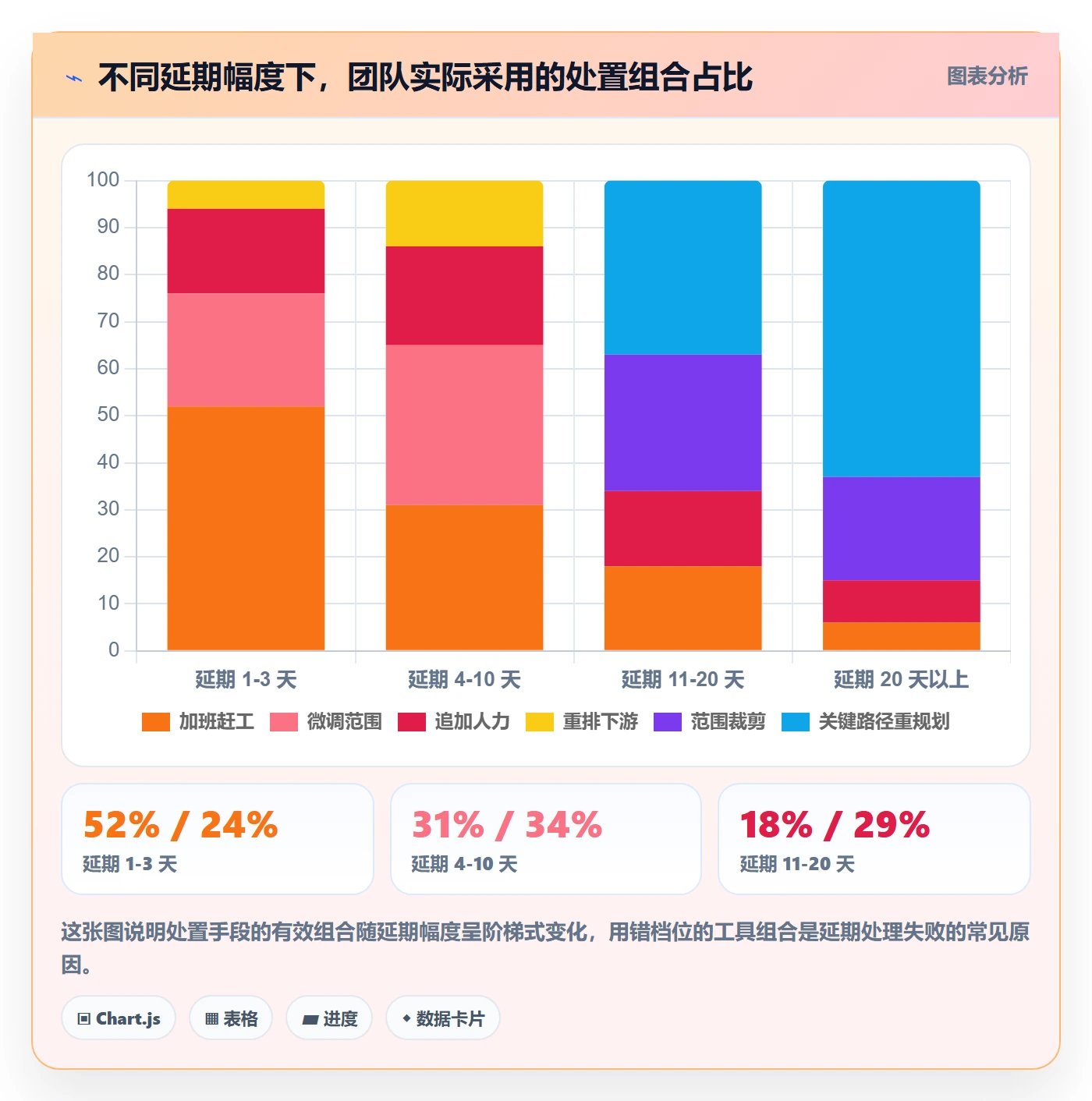

我把上面的流程整理成一份可以贴在工位上的清单,每次延期直接对照执行:
- □ 该里程碑是否在关键路径上?
- □ 缓冲消耗比是多少?是否超过 1.3?
- □ 是真实延期还是会计延期?
- □ 下游有几个里程碑会被牵连?
- □ 是否绑定客户承诺、合同付款或合规报备?
- □ 四层模型总分是多少?对应哪个风险等级?
- □ 首选处置手段是压缩范围、调整顺序还是增援?
- □ 需要同步的干系人名单是否完整?
- □ 复查时间点是否已经设定?
- □ 根因分类、责任归属、预防措施是否已归档?

七、不同情况下的取舍:延期处理的本质是做减法
所有的延期处理最终都会落到几个经典取舍上。做不出取舍,就会变成“既要又要”,最后什么都保不住。
1. 保范围还是保时间
如果里程碑绑定了外部承诺,我的建议是保时间、砍范围。因为时间违约的成本通常是可量化且外溢的,而范围调整的成本主要落在内部。
如果里程碑纯内部使用,且砍范围的代价是留下技术债,那反过来应该保范围、挪时间。判断标准很简单:哪一个的违约成本更难修复,就保住哪一个。
2. 保质量还是保速度
我在硬件和嵌入式项目上从不建议用质量换速度。一次集成阶段的返工,通常会把前面省下来的时间加倍还回去。
但在纯软件、且具备完善灰度发布能力的场景下,用可控的质量风险换时间是合理的。前提是:灰度范围明确、回滚方案经过演练、监控指标有明确阈值。缺任何一项,这个取舍就不成立。
3. 加人还是改路径
布鲁克斯定律大家都听过,但真正会用的人不多。我的经验判断是:如果剩余工作可以被清晰拆分且没有强串行依赖,加人是有效的;如果工作集中在少数几个知识节点上,加人只会增加沟通成本。
这种情况下,改路径更有效,比如把串行改成并行,或者把一部分工作前移到依赖方那边去做。
4. 透明还是要面子
这是最难的一档取舍。提前上报延期风险,可能在短期显得团队能力不足;隐瞒到最后一刻爆出来,损失的是长期信任。
我的判断很直接:提前 15 天上报风险、并且带着两个可选方案去的项目经理,其职业信誉远高于按时交付但过程不透明的人。数据也支持这一点,上面那个案例里,预警时间从 3 天延长到 16.5 天,按期达成率同时提升了 23 个百分点,说明透明和结果并不矛盾。

八、结语:把延期变成一个可管理的常规动作
关于里程碑节点延期,我最想传达的观点是:延期不是管理失败的证据,而是项目管理里的常规事件。真正区分项目经理水平的,是延期被发现的时点,和延期之后做出的取舍质量。
我在 210 多个里程碑复盘里看到的最大规律是:按期达成的团队并不比延期的团队更聪明,他们只是更早看见信号,并且更早做出了不舒服的决定。而延期失控的团队,往往在缓冲消耗超过 60% 的时候还在讨论“要不要再观察一周”。
所以下一步你可以这样做。先花两小时,把你手上三个里程碑的缓冲消耗比和关键路径属性算出来,看看有没有已经越过 1.3 这个门槛但还没被讨论的。然后把四层判定模型用在下一次延期判断上,强制自己给出一个风险等级而不是一个感觉。
再往前一步,把里程碑的定义、依赖关系、缓冲参数和延期归档规则固化到系统里。PingCode 在这类场景下的价值不是“多一个看板”,而是把跨部门依赖、历史数据和延期判定规则放在同一个数据底座上,让预警自动化、让复盘有据可查。对 100 人以上、需要私有化部署或从 Jira 迁移历史数据的中大型组织,这是一个值得优先评估的选项。
最后记住一句话:里程碑延期的处理质量,不取决于你多努力地追赶,而取决于你多早开始判断。


- 团队A(研发,80人): 提升前 46%, 提升后 18%;说明=需求变更入口管控做得最好,改善幅度最大
- 团队B(实施交付,60人): 提升前 39%, 提升后 21%;说明=跨团队依赖可见后改善明显,但受外部客户节奏影响仍有波动
- 团队C(平台,120人): 提升前 52%, 提升后 34%;说明=改善幅度最小,核心瓶颈是共享架构资源冲突未解决
说明: 这张图说明透明度提升不是万能药,团队A 和 C 的差异全部来自共享资源的分配机制,缺少资源冲突治理时,仅靠预警机制改善有限。

常见问题解答(FAQ)
1. 里程碑眼看要延期,项目经理第一步该做什么?
我第一次带项目时,里程碑延期了三天我才敢跟领导开口,结果被一连串问题问得哑口无言。后来我才明白,关键根本不是「报不报」,而是「带着什么去报」。想知道延期确认后的头24小时,标准动作到底是什么。
核心动作是:在延期被确认后的24小时内发起延期评审,而不是拖到里程碑当天。第一步先冻结事实,把里程碑的完成定义逐条拿出来核对,确认哪些交付物已经100%完成、哪些还差多少,并且用同一套口径统计完成度,避免「80%完成」这种没人能验证的说法。
第二步做影响链分析,判断这次延期会不会吃掉关键路径上的浮动时间,是否影响下游里程碑、外部依赖方,比如客户的验收窗口、供应商的交付节点、上线封版日。第三步是准备三个方案而不是抛出一个问题:A方案保范围、接受延期;B方案保日期、砍掉部分范围;C方案加人加预算抢回来。
每个方案都要写清代价,多花多少钱、砍掉哪些功能、需要谁额外投入。带到决策者面前的信息框架是「现状,影响,选项,建议」,而不是「我们延期了,怎么办」。经验上,凡是能在确认后24小时内给出选项的项目经理,基本不会被追责;真正被追责的,是把延期捂到最后一刻的人。
2. 怎么判断里程碑是真延期,还是统计口径造成的假延期?
我们团队经常出现报表显示完成80%,但东西根本交不出去的情况。我一度以为是成员不努力,后来才发现是完成度口径本身有问题。想搞清楚到底该怎么判断。
先统一口径,再谈延期。三个检查点:第一,里程碑必须有可验收的完成定义,不能是「开发完成」这种模糊表述,要具体到「接口联调通过并出具测试报告」「上线环境部署成功且冒烟用例全绿」这种可以当场验证的程度。第二,完成度按交付物加权计算,不要按工时计算。
工时投入80%不等于交付物完成80%,很多任务最后20%的联调、返工、验收会吃掉一半时间。建议采用「未验收不算完成」或者「0/50/100」的规则。第三,看趋势不看快照。
连续三次周报里,完成度的增长明显低于时间的增长,比如时间过去70%、交付物只完成50%,这就是真延期信号,不需要等到延期那天才反应。判定标准上,我一般用「剩余工作量除以团队有效产能」倒推完工日,而不是看百分比。如果倒推结果比里程碑日期晚3天以上,就按真延期处理,提前触发方案讨论。
这套口径的好处是,争论会从「谁不努力」转移到「哪块交付物卡住了」,会议效率会高很多。
3. 要把延期同步给老板或客户,怎么说才不被动?
我最怕的就是跟客户说延期,感觉一开口就显得团队不靠谱。后来我总结出一套说法,客户反而觉得我们很专业。想知道具体该怎么组织这次沟通。
核心原则是让坏消息带上解决方案和时间确定性。四个要素:第一,事实和原因用数据说,不做辩解,例如「联调阶段发现第三方接口与文档不一致,返工增加约6人日」,而不是「测试不够充分」这种听起来像借口的表述。第二,说明已经做过的止损动作,比如已加派两人支援、已把非核心需求挪到下个版本。
第三,给出新的确定时间,并且给自己留缓冲,对外承诺时按最可能完成时间再加10%到15%的缓冲说,不要按乐观值说。第四,明确需要对方做的决策,比如「需要您确认是否接受暂缓报表导出功能以保住上线日期」。沟通顺序上先内部后外部,先和项目发起人对齐口径,再由项目经理统一对外发声,避免多头信息不一致。
客户的容忍度通常不取决于延期本身,而取决于你是不是第一个告诉他的人,以及你告诉他时手里有没有方案。
4. 下一轮怎么避免里程碑再延期?有没有真正跑得起来的预警机制?
每次延期后复盘都写「加强沟通、提高估算准确性」,但下次照样延期,这种复盘我已经写腻了。我想知道有没有真正能在日常跑起来的机制,而不是口号。
关键变化是把缓冲从「藏在每个任务里」改成「统一放在里程碑前」。具体做法有四条。第一,排期时先按关键路径算净工期,然后整体加10%到20%的里程碑缓冲,不允许各任务自行加padding,否则缓冲会重复累积,而且没人看得见整体还剩多少余量。
第二,设两条预警线:黄线是里程碑前两周,检查关键路径上是否有任意一项任务完成度低于时间进度15个百分点;红线是里程碑前一周,如果关键路径上仍有未开始的任务,直接启动赶工或砍范围,不再讨论。
第三,每个里程碑前设一个前置检查点,把验收标准、测试环境、数据准备、依赖方接口都提前确认,实践中很多延期其实卡在等审批、等环境、等对方接口这类非技术环节上。第四,复盘时只问三个问题:哪一类风险没被识别出来,预警是不是发得太晚,缓冲是不是设得太薄。
把这三个答案直接写进下个里程碑的排期里,比写「加强沟通」有用得多。我带的项目把缓冲显性化之后,里程碑准时率大致从六成提升到八成左右,代价是纸面总工期看起来长了一点,但交付节奏反而更稳。
文章包含AI辅助创作:里程碑如何做好节点延期?项目经理入门指南与操作步骤,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/335043
读者评论
我们团队也是延期就加班,看到那个21%的有效率挺扎心的,但说实话压缩范围在我们这儿根本推不动,范围是客户定的,项目经理没有裁剪权限。所以这套方法成立的前提,可能是组织真的给了PM决策空间,否则工具再好也只是把问题记录得更清楚。另外想问一句,缓冲消耗率除以时间消耗率那个1.3的线,是经验值还是有样本支撑的?我们试过类似比值,但不同项目波动很大。
站在下游开发的角度说一句:里程碑对下游负责这件事,道理没错,但执行起来比想象中难。上游提前告诉我们“会晚”,我们的排期照样要改,只是改得早、成本低。真正让人不敢信的是,提前给的日期后来又变了两次,三次之后大家就默认那个预警是噪音了。所以我觉得比“提前同步”更关键的是同步的准确性,宁可给一个区间和触发条件,也别给拍脑袋的确定日期。
四层模型逻辑上没问题,但中小团队照搬很难。我们二十来个人,专门维护依赖关系和缓冲消耗数据,人力成本可能比延期本身还高。这套更适合文中那种三百人规模、多线并行、带合规节点的组织。对我们真正管用的其实就两件事:每个里程碑把验收人和完成定义写死,需求变更必须走一次显性确认。这两条做到,一个季度的延期次数就明显下降了。
