阶段验收流程与规范:项目负责人项目阶段最佳实践关键指标

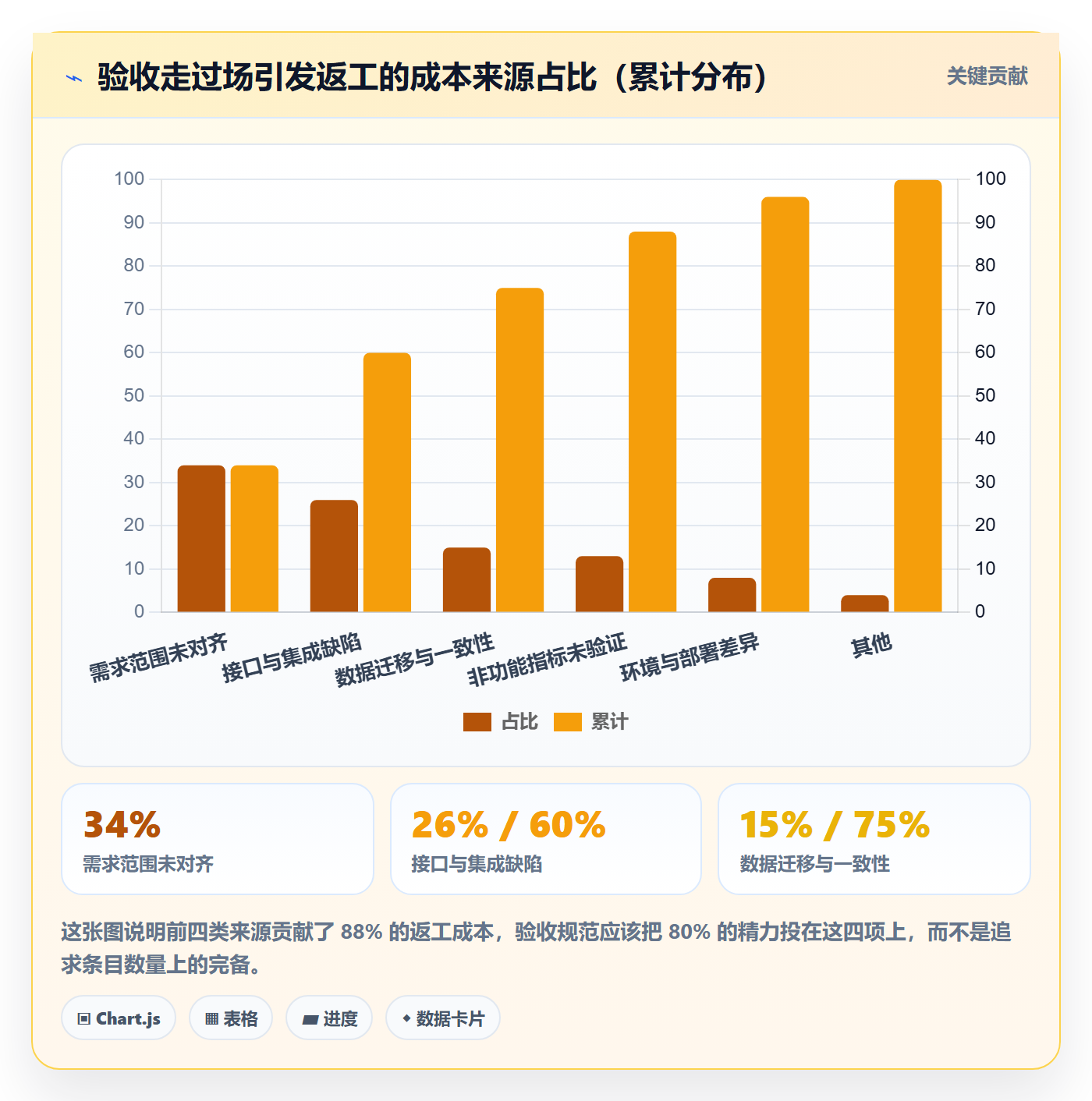

去年我帮一家做智能仓储的乙方公司复盘一个 480 万元的项目,甲方在阶段验收会上签字“通过”只用了 22 分钟,三个月后同一个模块因为接口幂等性问题回滚了两次,返工成本 67 万元。会后我翻了当时的验收材料,一共 4 页 PPT,没有一页写清楚“什么条件下这个阶段算真正可交付”。这不是个别现象,我在过去三年参与过 40 多场阶段验收,真正吵到点子上的不超过三分之一,绝大多数会议时间花在“某个功能到底算不算做完”这种本可以在会前用一页清单定死的问题上。

阶段验收流程与规范的核心,不是把会议开得更正式,而是把“不可接受的后果”提前定价。项目负责人真正要设计的是判定条件、数据来源和退出机制,而不是主持一场汇报。这篇文章我会把自己踩过的坑、用过的指标口径、踩出结论的阈值全部写出来,包括哪些动作是保命的、哪些是可以直接砍掉的。

一、先给结论:阶段验收是风险定价机制,不是签字仪式

1. 三条可以直接拿去用的结论

结论一:阶段验收的价值不在“通过”,而在于用最低成本提前暴露不可接受的后果。一个需求在需求阶段被否掉,成本是 1;在开发阶段被否掉,成本是 8 到 10;在上线后被否掉,成本是 60 到 100。这个倍数关系在硬件、软件、集成项目里都成立,只是倍数不同。验收会如果只做“确认已经做完”,就等于放弃了这个杠杆。

结论二:判断一个阶段能否验收,看四条硬判据,不看进度百分比。交付完整性、端到端可运行性、质量基线、风险敞口,这四条里有任何一条拿不出可核查的数据,就不具备开验收会的条件。注意,是“不具备开会条件”,而不是“通过了但风险高”。

结论三:能量化的验收才有复利。凡是同一个问题在一年内出现两次以上,就必须变成清单条目或指标阈值,写进下一版验收规范。我见过太多团队每次验收都在重新讨论“性能算不算达标”,这种重复讨论本身就是流程缺陷。

2. 为什么说它是“风险定价”而不是“质量把关”

质量把关的思路是“我把不合格的东西挡在门外”,这个思路的问题是:合格线由谁定、定在哪,往往在验收会上才第一次被认真讨论。风险定价的思路完全不同,它问的是:如果带着当前这批遗留问题进入下一阶段,最坏情况下我们要付出多少钱、多少时间、多少客户信任?这个代价我们愿不愿意现在承担?

一旦问题被这样表述,验收结论就不再是二元的是/否,而是一个带条件的决策:可以带 2 个已确认非阻塞的严重缺陷进入下一阶段,但必须在 10 个工作日内关闭,且相关模块在关闭前不得进入生产环境。这种结论比“通过”有用十倍,因为它把责任、时间、边界全写死了。

3. 关键指标不是“完成了多少”,而是“还剩多少不确定”

大多数项目周报上的“完成 85%”是无效信息,因为剩下的 15% 里可能藏着 80% 的风险。真正有判断价值的指标都指向不确定性:关键路径还剩多少工作量没有实测数据支撑、有多少验收项无法被自动验证、缺陷收敛斜率是变陡还是走平、严重级缺陷的关闭是否依赖外部方。

我在做验收预审时有个固定动作:让负责人把“未完成项”按“我不知道怎么做的”和“我知道怎么做但还没做”分成两列。第二列通常可以在会上直接安排,第一列才是真正需要决策的风险。这个动作五分钟就能做完,但它暴露的信息量远超任何进度表。

阶段验收流程与规范:项目负责人项目阶段最佳实践关键指标

二、真实场景:我亲历的三次“验收通过、上线翻车”

1. 案例A:需求验收,“功能都在,但没人跑通主流程”

这是一个政务数据交换平台项目,需求验收阶段交付了 47 个功能点,逐条对照需求文档全部打勾。问题出在没有人把“从数据接入到对外提供”这条主流程完整跑一遍。实际上有三个功能点各自都能演示,但串起来之后字段映射不一致,导致主流程在第三步就断了。

这类失败的根本原因是:验收对象被拆成了功能点,而用户价值是按流程交付的。需求验收必须有一条“端到端主流程清单”,并且这条清单不允许用功能点打勾的方式替代。后来我把这条写进了自己的验收规范:主流程场景通过率必须是 100%,任何一项不通过,整个阶段不予验收。

2. 案例B:测试验收,缺陷收敛曲线被“挂起”掩盖

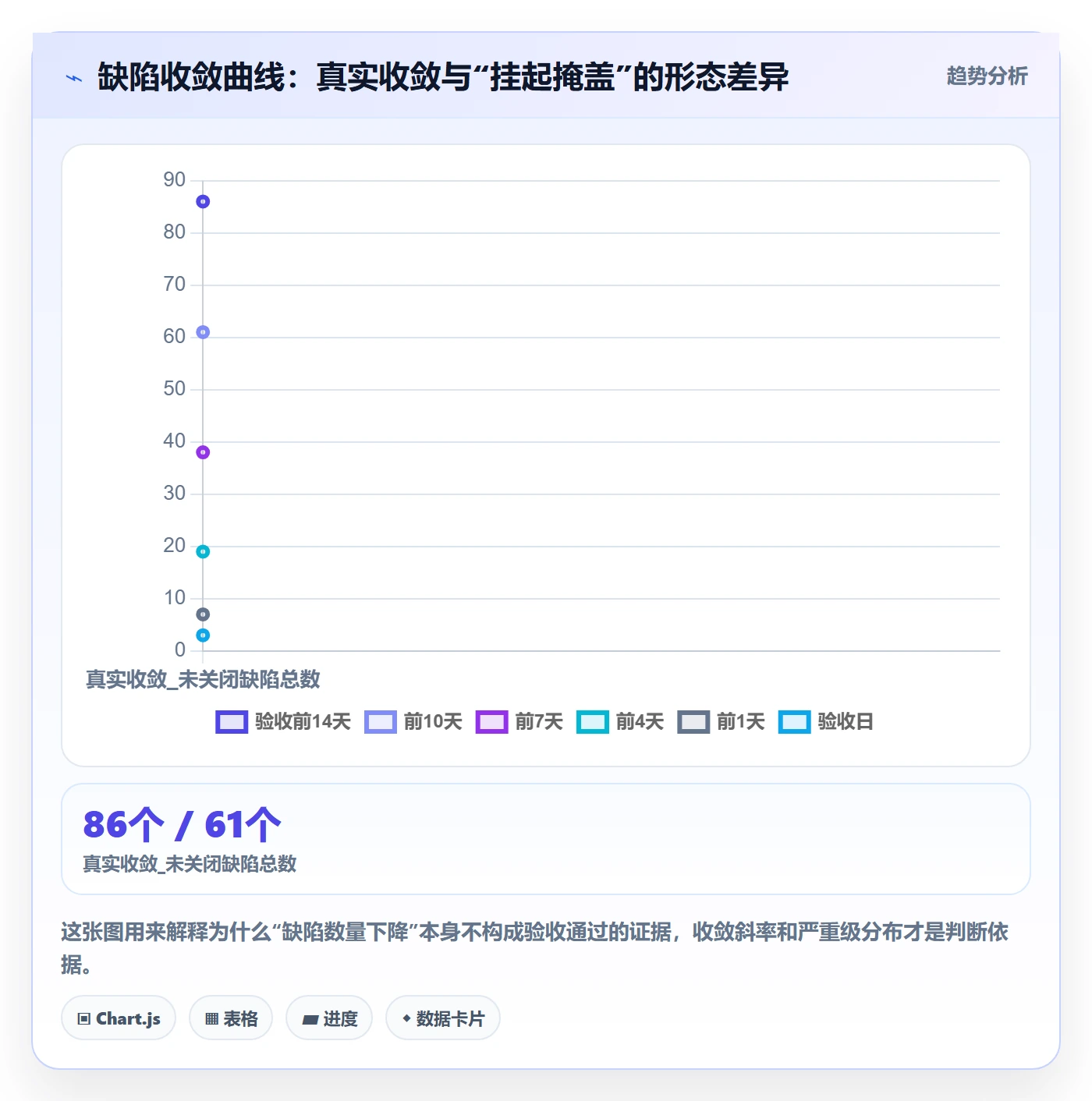

这个项目在测试验收前一周,缺陷总数从 84 个降到 12 个,看起来收敛得非常漂亮。但我在系统里按状态筛选后发现,同期被标记为“挂起/延后处理”的缺陷有 38 个,其中 6 个是严重级。也就是说,团队不是修完了缺陷,而是把缺陷藏起来了。

这是我最警惕的一种验收失真:用状态流转制造收敛假象。应对方式很简单,验收时同时看三条曲线:未关闭缺陷总数、严重级未关闭数、以及“本阶段新增挂起数”。只要挂起数在验收前一周异常升高,就必须逐条过一遍挂起理由,并由业务方确认接受。

3. 案例C:上线验收,回滚预案没演练过

上线验收时团队交了一份 12 页的回滚预案,写得非常完整。我问了一句“演练过吗”,答案是“方案评审过,没实机演练”。上线当天数据库变更脚本执行到一半超时,回滚脚本因为依赖了一个未同步的配置项,直接失败,最终停机 4 小时 20 分钟。

预案的价值不在文档完整度,而在执行时长和成功率。现在我要求所有包含不可逆变更的阶段,上线验收必须包含一次真实演练记录,记录里至少要有:演练时间、执行人、实际耗时、失败点、修正后重试结果。没有这份记录,上线验收直接判为不通过。

案例 阶段 表面结论 真实问题 发现时点 返工成本
案例A 需求验收 47/47 功能点完成 主流程未贯通,字段映射不一致 联调阶段 约 32 人日
案例B 测试验收 未关闭缺陷 12 个 38 个缺陷被挂起,含 6 个严重级 上线后第 2 周 约 46 人日 + 1 次客户投诉
案例C 上线验收 回滚预案齐备 预案未演练,回滚脚本失效 上线当天 停机 4.3 小时,直接损失约 67 万元

阶段验收流程与规范:项目负责人项目阶段最佳实践关键指标

三、拆解常见误区:八个把验收做成走过场的动作

1. 误把“演示通过”当“验收通过”

演示是精心挑选的路径加上准备好的数据,验收要的是在真实数据、真实环境、真实并发下的可重复运行。我见过演示时用 10 条测试数据跑得很顺,生产环境灌入 200 万条历史数据后分页查询直接超时。演示证明“能跑”,验收要证明“跑得住”。两者的判定成本差一个数量级,不能互相替代。

2. 用百分比代替可判定条件

“接口开发完成 90%”这句话在验收会上无法被证伪,也无法被决策。可判定条件应该写成:“12 个对外接口中 11 个已通过联调并留存抓包记录,剩余 1 个因第三方未开通测试账号而阻塞,阻塞方为 XX 银行,预计开通日期 X 月 X 日”。凡是不能被第三方核查的进度描述,都不应该出现在验收材料里。

3. 验收标准在阶段末期才定

这是最贵的一个误区。验收标准如果在阶段末期才讨论,等于所有已完成的工作都要被重新审视,任何一条新标准都会引发返工。正确做法是在阶段启动会上就把验收清单冻结,之后只允许“收紧”不允许“新增”。我在规范里写死了一条:阶段验收清单的冻结时间不得晚于阶段工期的 20% 节点。

4. 只验收交付物,不验收“可运行能力”

文档齐全、代码提交、部署包产出,这些都属于交付物。但可运行能力还包括:监控告警是否覆盖、日志是否可追溯、异常场景是否有兜底、运维手册是否可被非原作者执行。我通常会让一个没参与该模块的工程师拿着运维手册独立完成一次部署,做不下来就说明可运行能力没交付。

5. 用“挂起/延后”清场缺陷

前面案例B 已经说明。补充一个操作层面的判断规则:挂起缺陷必须由业务方书面确认接受,且必须写下“什么条件下必须重新打开”。只有开发团队单方面挂起的缺陷,在验收统计中应视为未关闭。

6. 缺少独立于执行团队的质量视角

让开发团队自证质量,等于让考生自己批卷。这个视角不一定来自专职测试团队,可以来自同级的另一个项目组、架构组,或者甲方业务代表。关键要求只有一条:评判人不能是该项工作的直接责任人。

7. 验收结论没有量化的风险敞口

“风险可控”是一句没有信息量的话。有信息量的写法是:当前遗留 3 个中等级问题,最坏情况会导致对账差异,影响范围为日均 2000 笔交易中的约 0.3%,恢复手段为手工重跑对账脚本,恢复耗时约 40 分钟。把最坏情况写清楚,决策者才能做真正的取舍。

8. 验收通过等于结项,缺少运行观察期

阶段验收通过不等于这个阶段没有隐患,只是说明隐患在可接受范围内。我现在坚持在每个阶段的验收结论里加一条“运行观察期”:通过后 N 个工作日内保持双人值守或加强监控,观察期内出现指定级别问题则自动触发回退评审。这条机制救过我两次。

阶段验收流程与规范:项目负责人项目阶段最佳实践关键指标

四、专业判断逻辑:阶段验收的四层判据模型

1. 第一层:交付完整性

这一层回答“东西齐不齐”。验收对象必须是一份事先冻结的交付物清单,每一项都有明确的接受标准和责任人。这一层最容易通过,也最容易造假,因为“齐”和“能用”是两回事。我通常要求这一层只花验收会 10% 的时间,用清单逐项确认即可,不做演示。

2. 第二层:端到端可运行性

这一层回答“串起来能不能跑”。核心是端到端场景清单,每个场景必须包含:前置数据条件、执行步骤、预期结果、实际结果、证据留存位置。主流程场景通过率要求 100%,辅助场景允许有条件通过。这一层是四层里唯一不允许用百分比打折的。

3. 第三层:质量基线

这一层回答“跑得稳不稳”。用缺陷密度、缺陷重开率、缺陷收敛斜率、严重级遗留数四个指标交叉判断。经验上,只要缺陷重开率超过 8%,即使缺陷总数很低也要警惕,因为重开率高意味着修复质量本身就是不可靠的,后续会持续产生新的回归问题。

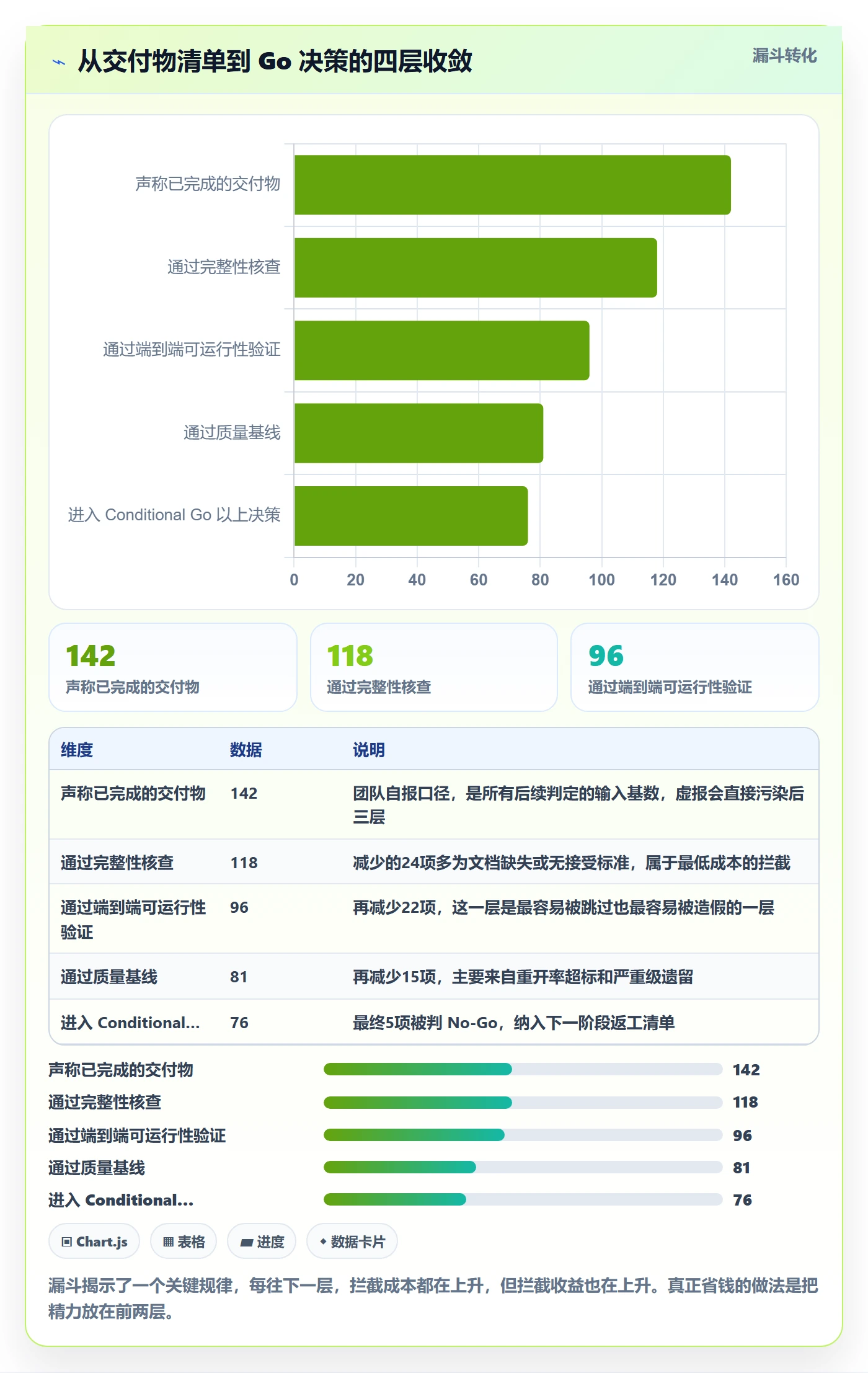

4. 第四层:风险敞口与退出条件

这一层回答“带着问题往前走,代价是什么”。输出应该是 Go / Conditional Go / No-Go 三选一,其中 Conditional Go 必须写清楚三件事:条件内容、关闭期限、验证方式。没有期限和验证方式的 Conditional Go 等同于 Go,这是我们最常犯的隐性错误。

层级 判定问题 核心输入 数据来源 是否可打折
第一层 交付完整性 东西齐不齐 冻结的交付物清单及接受标准 交付库、文档库、配置管理 可,允许有明确替代方案
第二层 端到端可运行性 串起来能不能跑 端到端场景清单与执行证据 测试环境执行记录、日志、截图 主流程不可,辅助场景可
第三层 质量基线 跑得稳不稳 缺陷密度、重开率、收敛斜率、严重级遗留 缺陷管理系统、代码仓库、CI 记录 不可,只能低于或高于阈值
第四层 风险敞口 带病前进代价多大 遗留问题最坏影响、恢复手段、恢复耗时 故障演练记录、业务方确认记录 不可,但可由决策者书面承担

# 阶段验收判定配置示例(可直接放进项目配置库)
gate: phase-3-acceptance

frozen_at: "阶段工期20%节点前" # 验收清单冻结时间

layers:

completeness:

required: true

allow_alternative: true # 允许提供替代方案,但需业务方签字

e2e:

main_flow_pass_rate: 1.0 # 主流程不允许打折

aux_flow_pass_rate: 0.9

quality:

defect_density_max: 1.0 # 个/千行

reopen_rate_max: 0.05

convergence_slope_min: 0.20 # 验收前5天日均下降率

open_critical_defects: 0

risk:

decision: ["Go", "ConditionalGo", "NoGo"]

conditional_requires:

exit_criteria # 退出条件描述

deadline # 关闭期限

verification_method # 验证方式

result_policy:

no_conditional_without_deadline: true # 无期限的ConditionalGo视同NoGo

observation_window_days: 10

阶段验收流程与规范:项目负责人项目阶段最佳实践关键指标

五、关键指标:项目负责人必须盯住的 12 个数

1. 进度类指标:不看完成百分比,看关键路径燃尽偏差

完成百分比是主观估计,燃尽偏差是客观差值。我的口径是:关键路径燃尽偏差 =(实际剩余工作量 − 计划剩余工作量)/ 计划剩余工作量,超过 +5% 就说明本阶段存在实质性进度风险。这个指标的难点不在计算,而在于剩余工作量必须有实测依据,不能靠拍脑袋。

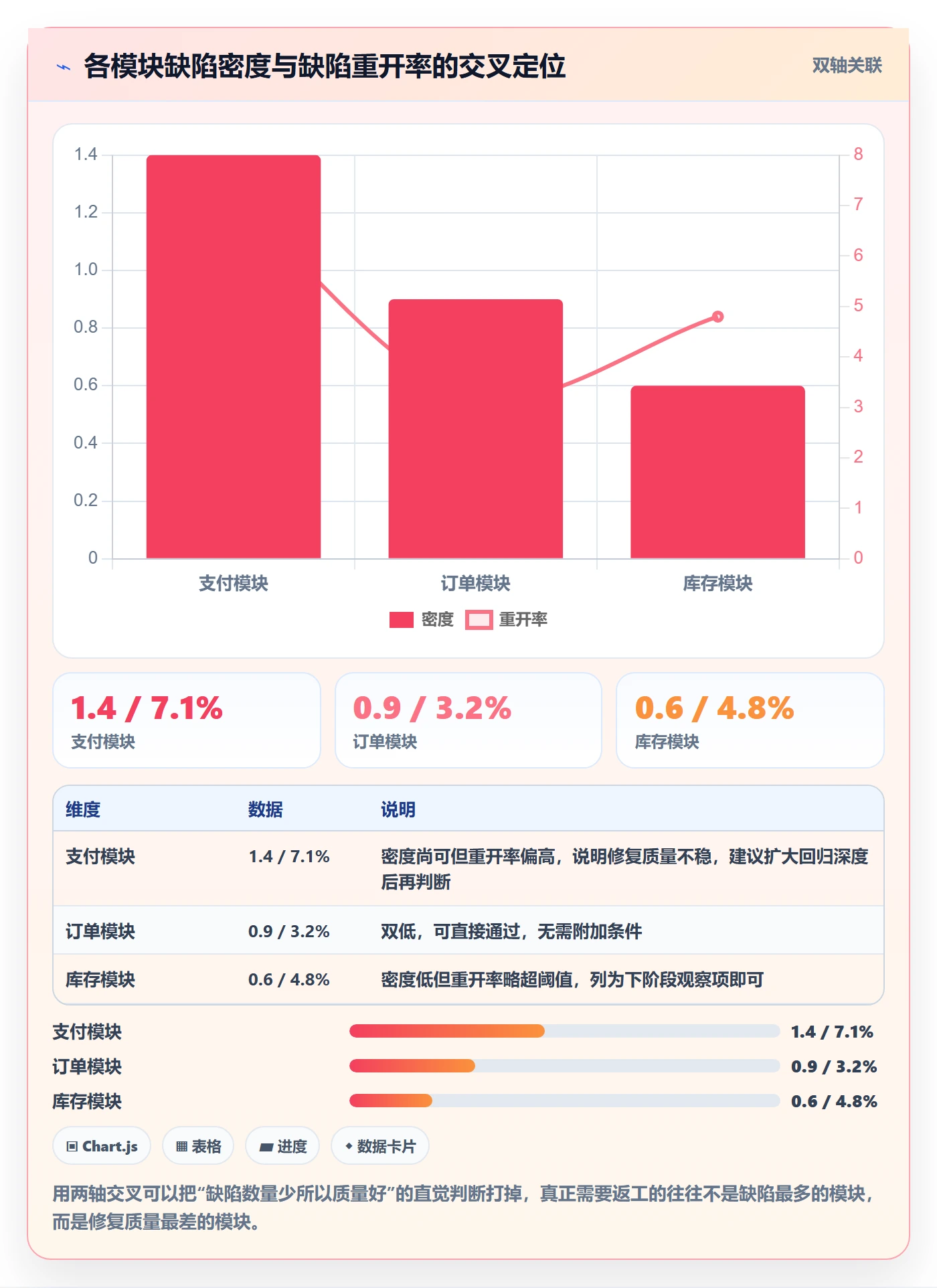

2. 质量类指标:缺陷密度、重开率、收敛斜率、严重级遗留

这四个指标要一起看,单独看任何一个都会误导。缺陷密度低但重开率高,说明修复质量差;缺陷密度高但收敛斜率陡,说明团队在有效收敛,风险反而可控。我的经验阈值是:缺陷密度 ≤1.0 个/千行,重开率 ≤5%,收敛斜率 ≥20%/天,严重级遗留 = 0。

3. 覆盖类指标:需求覆盖率、自动化回归覆盖率、环境一致性

覆盖率类指标的价值在于它提前告诉你“还有哪些地方没被验证过”。自动化回归覆盖率低于 70% 时,每次回归都高度依赖人工,验收会前的时间基本会被人工作业吞掉。环境一致性偏差要求为 0,因为配置漂移是最隐蔽也最容易被忽视的验收失败源。

4. 过程类指标:验收材料一次通过率、阶段内需求变更率

这两个指标衡量的是团队的过程成熟度。验收材料一次通过率长期低于 85%,说明交付标准没有被团队真正理解,问题不在验收环节而在启动环节。阶段内需求变更率超过 10%,说明需求分析或范围冻结机制存在系统性缺陷。

5. 指标口径表:定义、阈值与数据来源

下表是我目前使用的一版口径,建议团队按自身历史数据先跑三个月基线,再调整阈值,不要直接照搬。阈值不是行业标准,是你自己组织的容忍度声明。

指标 计算口径 建议阈值 数据来源
关键路径燃尽偏差 (实际剩余工作量 − 计划剩余工作量)/ 计划剩余工作量 ≤ +5% 任务系统 + 工时记录
需求覆盖率 已验证通过的验收项 / 本阶段承诺验收项 ≥ 95% 需求管理系统
端到端主流程通过率 通过的主流程场景数 / 定义的主流程场景数 = 100% 测试执行记录
缺陷密度 本阶段发现缺陷数 / 交付规模(千行代码或功能点) ≤ 1.0 个/千行 缺陷管理系统
缺陷重开率 重开缺陷数 / 已关闭缺陷数 ≤ 5% 缺陷管理系统
缺陷收敛斜率 验收前 5 天未关闭缺陷数的日均下降率 ≥ 20%/天 缺陷管理系统
严重级遗留缺陷数 验收时未关闭的 S1+S2 缺陷数量 = 0 缺陷管理系统
挂起缺陷占比 本阶段新增挂起缺陷数 / 本阶段新增缺陷数 ≤ 10% 缺陷管理系统
自动化回归覆盖率 自动化执行的回归用例数 / 回归用例总数 ≥ 70% CI/CD 平台
非功能 P0 项达标率 通过性能/安全/容量验证的 P0 指标数 / P0 指标总数 = 100% 性能测试报告
环境一致性偏差 预发环境与生产环境的配置差异项数 = 0 配置管理系统
验收材料一次通过率 一次提交即被评审接受的交付物数 / 交付物总数 ≥ 85% 评审记录

阶段验收流程与规范:项目负责人项目阶段最佳实践关键指标

阶段验收流程与规范:项目负责人项目阶段最佳实践关键指标

六、落地案例:把阶段验收从 3 小时吵成一锅粥,变成 1 小时出结论

1. 背景:一家 300 人规模企业的三个交付团队

这家企业做的是企业级数据平台交付,三个交付团队并行跑 11 个项目,客户以制造业和能源行业为主。他们原来用的是 Jira 做需求与缺陷管理,验收材料靠项目经理手工从各个系统拼 PPT,每场阶段验收会平均 3.2 小时,会上大量时间花在“这个数从哪来的”“上周不是已经说完了吗”这类取证型争论上。

更麻烦的是合规要求:客户要求代码和项目数据必须留在内网,不允许使用公网 SaaS。这也是他们后来选择 PingCode 的原因之一,PingCode 支持私有化部署,同时提供 Jira 平滑迁移能力,对于 100 人以上、有国产替代诉求的中大型组织来说,是一个迁移成本相对可控的选择。他们的迁移动作是在一个季度内把 11 个项目的需求、缺陷、迭代数据整体迁过去,历史数据保留只读可查。

2. 改造动作:三件事,六周完成

第一件事是把验收清单结构化。原来验收标准散落在需求文档和合同附件里,现在每一条标准都有唯一编号、责任人、接受方式和证据类型,在阶段启动会后 5 个工作日内冻结。冻结之后只允许收紧,新增条目必须走变更评审。

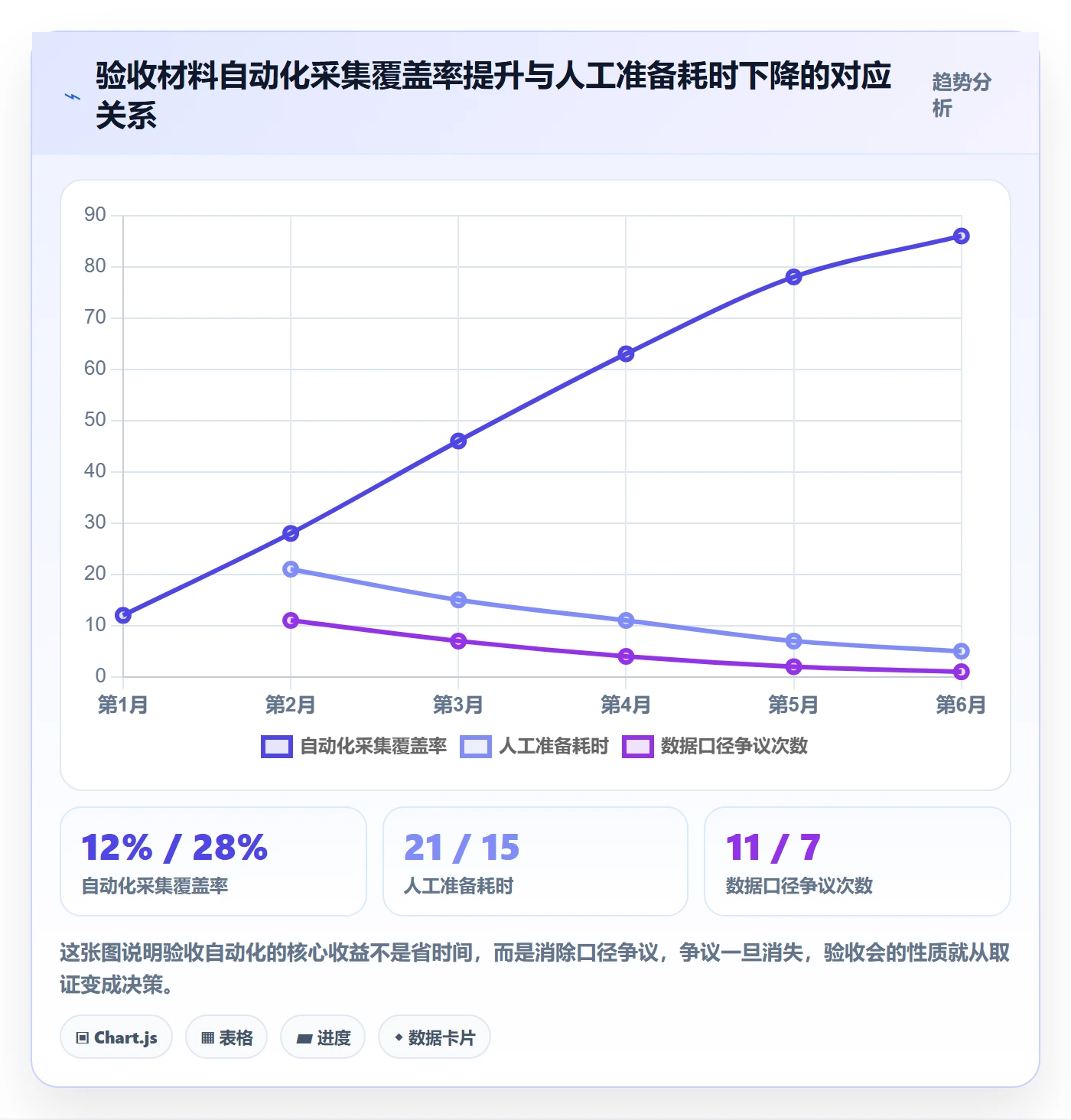

第二件事是把指标采集自动化。缺陷密度、重开率、收敛斜率、挂起占比、需求覆盖率这几项,原来靠人手工统计,一个阶段要花 26 小时。迁到 PingCode 之后,通过自定义字段和报表把口径固化下来,每周自动生成趋势,验收会前直接导出一页纸数据看板。

第三件事是把验收会拆成两段。会前 48 小时发预审材料,评审人必须提前给出“通过/有异议”的标记;会议本身只处理有异议的条目,其余默认通过。这个改动把会议时长从 3.2 小时压到 0.8 小时,而且争议质量明显提高,因为大家提前看过数据,争论的是判断而不是事实。

3. 结果数据:六个阶段的前后对比

他们在改造后连续跑六个阶段,我拿到了内部统计口径的对比数据。需要说明的是,这是一家企业三个团队的自对比数据,存在环境差异,不能直接外推到其他组织,但趋势足够清晰。

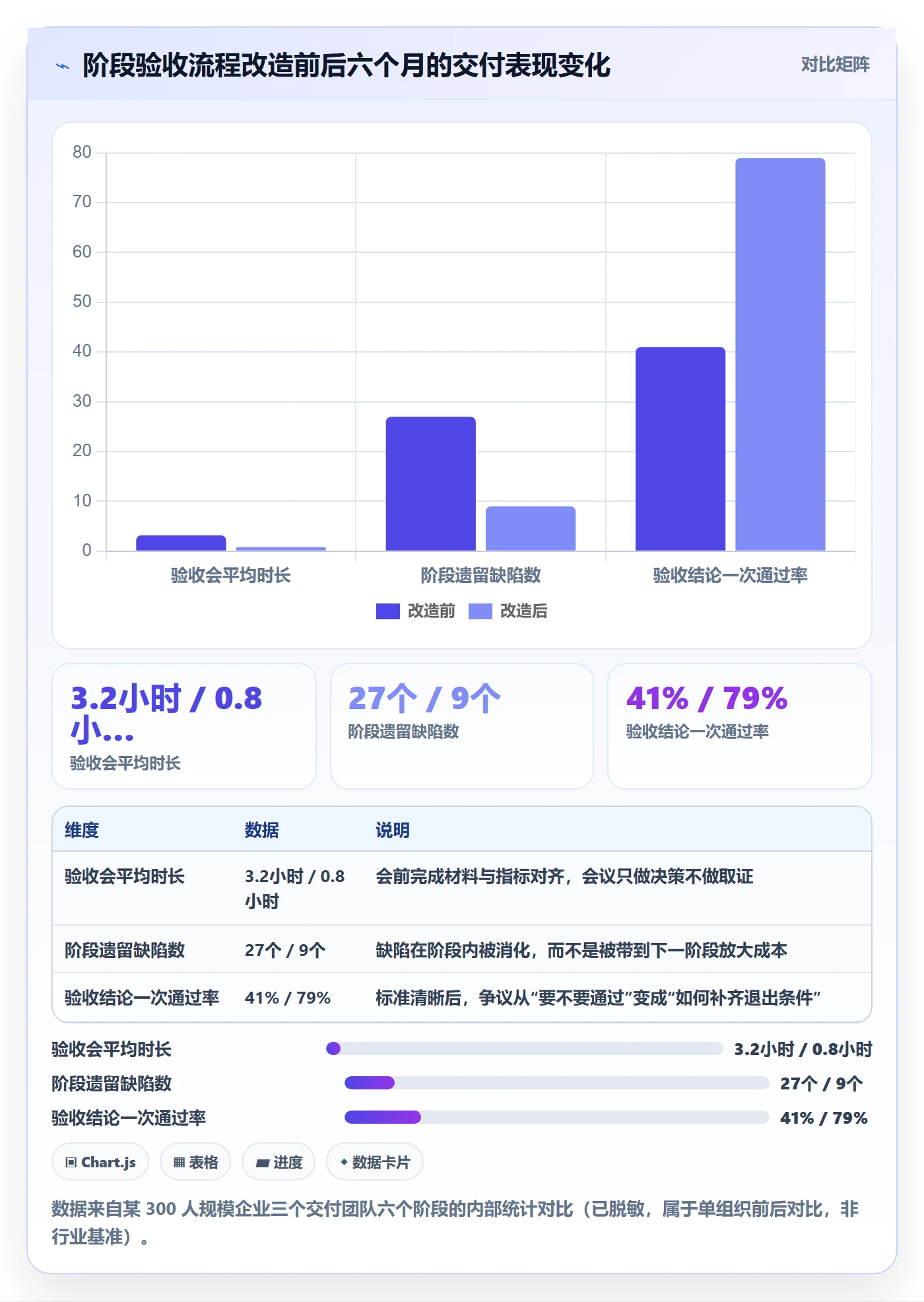

指标 改造前(6 个阶段均值) 改造后(6 个阶段均值) 变化
验收会平均时长 3.2 小时 0.8 小时 −75%
阶段遗留缺陷数 27 个 9 个 −67%
阶段返工工时 186 人时/阶段 64 人时/阶段 −66%
上线后 30 天生产事故 4.1 次/季度 1.2 次/季度 −71%
验收结论一次通过率 41% 79% +38 个百分点

验收材料准备耗时 26 小时/阶段 5 小时/阶段 −81%

4. 一个反直觉的发现:一次通过率上升,但 Conditional Go 占比也上升了

改造后验收结论一次通过率从 41% 升到 79%,看起来是“更容易通过了”。但仔细看结论分布会发现,真正的 Go 占比只从 22% 升到 38%,而 Conditional Go 从 19% 升到 41%。也就是说,团队并不是变得更宽松,而是学会了用带条件的结论替代模糊的“再看看”。

这个变化我认为是正向的。因为 Conditional Go 把隐患变成了有责任人、有期限、有验证方式的任务项,而过去的“再看看”最终往往变成上线后的突发问题。验收的真正成熟标志不是通过率高低,而是结论的可执行程度。

阶段验收流程与规范:项目负责人项目阶段最佳实践关键指标

阶段验收流程与规范:项目负责人项目阶段最佳实践关键指标

七、不同情况下的行动建议

1. 10 人以下小团队:只做三件事

小团队没有专职质量角色,做重流程会直接把交付拖死。我的建议是只保留三件事:一份冻结的验收清单、一次端到端主流程实测、一份带期限的遗留问题表。指标层面只看两个数:主流程通过率和严重级遗留数。其余的缺陷密度、重开率这类指标在这个规模下噪声太大,统计意义有限。

2. 30-100 人交付型团队:把指标口径固化下来

这个规模是验收流程收益最明显的区间。团队已经有分工,但还没形成统一口径,最容易出现“每个项目经理一套算法”。建议先花两周把第 5 节的 12 个指标里挑 5 个跑基线,跑满三个月再定阈值,同时把验收材料模板固化到项目管理工具里,避免每场会重新拼 PPT。

3. 100 人以上多项目并行组织:需要工具承接口径

这个规模靠 Excel 和人工统计已经无法支撑,口径必然漂移。建议把验收清单、指标计算、证据留存全部放进统一的项目管理平台。像 PingCode 这类面向中大型企业、支持私有化部署的平台,在多项目报表口径统一和权限隔离上的适配度较高,对有国产替代和数据不出内网要求的组织也比较合适。迁移时建议分批进行,先迁缺陷和需求这类高频数据,历史项目保留只读。

4. 强合规行业(金融、医疗、政务):验收证据链优先于效率

这类项目的验收核心不是速度,而是可追溯。每个判据都要能回答三个问题:谁判的、依据什么数据、数据什么时候产生的。建议把验收材料做成不可篡改的快照,评审意见与数据版本绑定,任何事后修改都留有记录。效率上会慢 20% 到 30%,这是合规成本,不应该试图优化掉。

5. 乙方对甲方的合同验收场景:把争议点前置到合同

乙方的阶段验收最难的地方在于判定权不完全在自己手里。我的做法是:在合同阶段就把验收方式写进去,包括验收环境由谁提供、测试数据规模、验收不通过时的整改周期与次数上限。把争议点前置到合同,比在验收会上讲道理有用得多。验收会前必须有书面预审意见,避免会上第一次听到异议。

八、取舍:哪些验收动作必须做,哪些可以砍

1. 必须做,不可省略的三件事

第一,端到端主流程实测。这是我唯一认为在所有规模、所有行业都不能省的动作,因为它直接检验交付价值是否成立。第二,严重级缺陷清零或书面接受。可以接受,但必须由有决策权的人签字,且写明重新打开条件。第三,不可逆变更的演练记录。数据库变更、数据迁移、灰度切换这类操作,没有演练记录就不允许上线。

2. 可以简化,但不能取消的动作

非功能测试可以按风险抽样,不必全量回归,但 P0 项必须 100% 覆盖;文档评审可以用清单替代全文评审,但运维手册必须由非原作者试执行一次;验收会议可以缩短,但预审环节不能省,否则会议会退化成现场取证。

3. 可以直接砍掉的动作

逐项功能演示(用主流程场景替代)、多人重复签字(改为责任人单签加知会)、形式化的验收报告美化(数据看板替代)、每周一次的进度汇报会(用燃尽趋势替代)。砍掉这些动作不会降低验收质量,反而会让团队把注意力放在真正判据上。

验收动作 投入成本 风险拦截收益 建议
端到端主流程实测 中(1-3 人日) 极高 必须做,全规模适用
不可逆变更演练 中(0.5-2 人日) 极高 必须做,含数据类变更
严重级缺陷书面接受 低(0.2 人日) 高 必须做,需决策权人签字
非功能 P0 项验证 高(3-10 人日) 高 按风险抽样,P0 全量
逐项功能演示 高(2-5 人日) 低 可砍,用主流程场景替代
全量回归测试 极高 中 简化,按变更影响面圈定
验收报告美化排版 低 极低 可砍,用数据看板替代

九、把阶段验收变成组织资产:模板与机制

1. 验收包结构:固定目录,避免每次重建

验收包的价值在于结构稳定,评审人不需要每次重新找材料。我们目前用的结构是固定的六个目录,任何阶段验收都用同一套,新成员第一次参与就能上手。

phase-acceptance-package/
├── 01-scope/ # 冻结的验收清单与范围说明

│ ├── acceptance-checklist.md

│ └── change-log.md

├── 02-evidence/ # 端到端场景执行证据

│ ├── e2e-scenarios.md

│ └── logs-and-screenshots/

├── 03-quality/ # 质量指标与缺陷明细

│ ├── metrics-dashboard.md

│ └── open-defects.csv

├── 04-risk/ # 风险敞口与退出条件

│ ├── risk-exposure.md

│ └── rollback-drill-record.md

├── 05-decision/ # 一页纸验收结论

│ └── decision-record.md

└── 06-observation/ # 运行观察期记录

└── observation-log.md

2. 一页纸验收结论:只写六个字段

验收结论写得越长越没人看。我现在强制用一页纸,只有六个字段,每个字段都必须能被核查,不允许出现“基本”“大致”“可控”这类词。

# 阶段验收结论(一页纸)
阶段: 第三阶段 / 数据交换平台

验收日期: 2024-XX-XX

判据来源版本: acceptance-checklist@v1.4(冻结于阶段20%节点)

决策
Conditional Go
四层判据结果
交付完整性: 通过(142/142,其中3项以替代方案交付,已签字)

端到端可运行性: 通过(主流程 9/9,辅助流程 21/24)

质量基线: 未通过(重开率 6.2% > 5%)

风险敞口: 中(详见第4项)

遗留问题与最坏影响
遗留 2 个严重级、7 个中等级缺陷

最坏情况: 对账差异,影响约 0.3% 交易(日均 2000 笔)

恢复手段: 手工重跑对账脚本,恢复耗时约 40 分钟

退出条件
条件1: 重开率降至 5% 以下 , 责任人 张三 , 截止 2024-XX-XX

条件2: 2 个严重级缺陷关闭并回归通过 , 责任人 李四 , 截止 2024-XX-XX

验证方式: 每周自动化报表 + 一次针对性回归

运行观察期
10 个工作日,期间对账链路双人值守
签字
项目负责人 / 业务方 / 质量代表

3. 机制:让每一次验收都为下一次省钱

验收结束后必须做一件大多数人会跳过的事:把本阶段的争议点整理成清单,判断哪些可以变成规则。凡是在两场以上验收会上被反复讨论的问题,都应该升级为规范条款或指标阈值,而不是每次靠人临场判断。

我自己的做法是每季度回顾一次验收争议记录,把出现三次以上的问题写成规范条目,同时删除那些连续两个季度没有被触发过的检查项。规范和指标体系需要定期瘦身,否则三年之后没人愿意执行。

十、结语:验收做得好不好,看的是结论能不能被执行

阶段验收流程与规范真正的分水岭,不在于你有多少检查项,而在于你的结论是否可执行。一场验收会结束后,如果产出的只是“通过”两个字,那它大概率没有创造任何风险定价价值。如果产出的是几条带责任人、带期限、带验证方式的退出条件,那这个阶段的风险就已经被明码标价了,剩下的事情只是按价付款。

我的核心观点是:阶段验收是一套决策机制,不是一套文档机制。指标和模板都只是为了让决策更快、更准、更少扯皮。任何不能帮助决策的验收动作,无论看起来多规范,都应该被砍掉。

如果你现在就想动手,我建议按这个顺序来:第一步,挑一个正在进行的阶段,把这篇文章第五节的 12 个指标里能算出实际值的先算出来,哪怕只有一个也算;第二步,用第九节的一页纸模板写一份结论,看看有多少字段你填不出来,填不出来的字段就是你的验收体系缺口;第三步,在下一次阶段启动会后 5 个工作日内冻结验收清单,只允许收紧不允许新增;第四步,如果你的组织在 100 人以上、多项目并行、且有内网部署要求,考虑用 PingCode 这类支持私有化部署和 Jira 平滑迁移的平台把口径固化进系统,避免每次验收都从零开始对齐。

先把一个阶段做对,比把所有阶段都写成规范的收益大得多。

常见问题解答(FAQ)

1. 阶段验收标准应该在什么时候定下来?临时定会出什么问题?

我之前带一个交付项目,需求评审时大家聊得很热闹,但没人提验收标准,我也没坚持。结果到了准备提交验收的前三天才拉会定标准,业务方说「这不是我要的」,工期硬生生拖了两周。从那以后我就特别在意这件事,想搞清楚标准到底该在哪个节点锁死。

验收标准必须在阶段启动前定,最晚不能晚于需求或方案评审通过的那一刻,并且要写进阶段任务书或验收清单,和交付物一一对应。

每个交付物写三条:交付形态(文档、可运行环境、数据报告等)、合格线(可量化,比如接口成功率不低于99.5%、指定浏览器下无阻断性缺陷、缺陷密度每功能点不超过0.5个)、验证方式(谁、在什么环境、用什么方法验)。判断依据很简单:凡是不能用「是或否」或数值判定的条目,都是后期扯皮的来源。

我的经验是标准前置能把阶段返工率控制在10%以内,标准后置的项目普遍在30%以上。标准不是不能改,但改要走变更单,重新确认影响范围和工期,绝不口头改。

2. 验收会上业务方一直说「感觉不对」,但说不出具体问题,作为项目负责人怎么推进?

这种情况我遇到太多次了:演示完对方沉默两秒说「再看看吧」「体验不太好」,但追问具体哪里不好就答不上来,就是不签字。我夹在中间,既不能说对方无理,也不能让阶段一直挂着不结。

把主观评价拉回已经确认过的验收清单,逐条过。会前24小时把验收清单和演示脚本发给参会人,要求对方按条目预填意见;会上每一条按「通过、有条件通过、不通过」三档表态,判「不通过」必须同时写出具体现象、复现步骤和期望结果,写不出来的就归入「体验优化建议」,走后续迭代,不阻塞本阶段验收。

判断依据是:阶段验收回答的是「是否符合事先约定」,不是「是否做到完美」。约定之外的新想法属于变更,走变更评估,由双方决定是否纳入本阶段以及工期怎么调。留痕上,会议纪要当天发出,写明「48小时内未反馈视为确认」,把默认规则提前讲清楚,比事后争论有效得多。

3. 阶段验收阶段,项目负责人应该盯哪些关键指标才不是凭感觉?

以前我判断一个阶段健不健康基本靠感觉,觉得团队没加班、进度没红就算好。后来连续两个项目在下一阶段暴雷,才发现自己对阶段质量的感知是失真的。我想找几个能长期跟踪、又能真正驱动动作的指标。

建议固定跟踪五个。一是一次验收通过率,即首次提交验收就通过的比例,健康值在70%以上,低于50%说明前面标准或质量把关有问题。二是验收周期时长,从提交验收到签署结论的工作日数,健康值不超过5个工作日,超了通常是决策链太长或确认人不到场。

三是缺陷逃逸率,本阶段引入但到下一阶段才被发现的问题占比,超过15%就该复盘评审和测试的有效性。四是返工工时占比,返工工时除以阶段总工时,超过20%说明需求或设计前置不足。五是验收清单完成率和阻塞项数量。

口径必须固定:时间以验收单签署日期为准,缺陷归属按引入阶段而不是发现阶段统计,否则数据会互相打架。这些指标按阶段连续记录,看趋势比看单点数字更有判断价值。

4. 团队小、节奏快,阶段验收流程能不能简化?怎么简化才不流于形式?

我们团队不到10个人,两周一个迭代,如果每个阶段都走完整的验收会、签字、归档那一套,光流程就能吃掉两天。但完全省掉我又不放心,之前有一次没正式验收,需求方中途换人,新来的人不认之前的口头结论,直接吵起来了。

流程可以简化,但「明确的合格线」和「明确的确认动作」这两件事不能省。小团队用轻量三件套就够:一页纸验收清单,每条写明交付物、合格线、验证人;15分钟站会式验收演示,只演示本阶段承诺过的内容,不扩展演示;线上确认,在项目管理工具的阶段任务或里程碑上勾选结论并留一句评语,代替纸质签字。

判断依据是,验收的核心价值只有两个,责任转移和问题暴露,仪式感不是必需品。所以哪怕只留一行字,也要写清楚本阶段交付了什么、合格线是多少、谁在什么时间确认的、遗留问题有哪些。我实测过轻量版能把验收环节从两三天压缩到半天,缺陷逃逸率没有明显上升,前提是自动化测试和持续集成的检查项已经覆盖了主要合格线;

如果连自动化检查都没有,简化就会变成真省事、假验收。

读者评论

刘
刘宁

把验收当风险定价这个说法挺实在的。我们做集成项目也踩过类似的坑,验收会上一条条对功能点打勾,结果上线后跨系统传参全乱。后来改成必须有一条端到端主流程清单,谁跑通的、留了什么证据都写清楚,扯皮少了很多。不过说实话,把验收清单冻结在工期20%节点这条,在我们这种甲方需求随时变的环境里基本执行不下去,最后往往还是末期补,您有没有更折中的做法?

朱
朱亦辰

缺陷挂起那条太真实了。我们之前也是验收前一周缺陷数断崖式下降,一查有四成是挂起状态,里面有严重级的。后来要求挂起必须业务方书面确认并写清楚什么条件下重开,数字才变得可信。但我有个不同看法:缺陷收敛斜率这个指标对老项目或者技术债重的模块参考价值有限,前期基数本身就高,末期不下降不一定说明团队在藏问题,还是得结合代码改动量和测试覆盖一起看。硬套阈值容易误伤。

文章包含AI辅助创作:阶段验收流程与规范:项目负责人项目阶段最佳实践关键指标,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/334931

赞 (0)
飞飞飞飞
阶段门落地方案:项目负责人开展项目阶段的最佳实践案例解析
上一篇 2026年10月4日 下午12:05
项目阶段如何做好阶段状态?项目负责人最佳实践与操作步骤
下一篇 2026年10月4日 下午12:05

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
