我做过一次内部复盘:把过去三年经手的 41 个项目拉出来,按“里程碑准点率”从高到低排序,结果最刺眼的不是倒数的几名,而是排在最前面、准点率 100% 的那 9 个项目。其中 6 个在交付后 3 个月内爆发了重大质量事故,2 个被客户要求返工重做验收,真正健康的只有 1 个。
那一刻我才确认一件事:大多数团队统计的“里程碑准点率”根本不是进度指标,而是评审放水的计量器。它度量的是“你敢不敢签字”,而不是“东西到底能不能用”。
所以这篇不讲教科书定义。我只讲我在 100 人以上研发组织里真实跑过的里程碑全流程、项目负责人到底该看哪些数据分析、以及哪些指标一出现就说明数据是假的。全文围绕《项目阶段里程碑全流程:项目负责人数据分析与一文讲清》这个主题展开,你可以直接拿去改自己的阶段门禁规则。
一、先给结论:里程碑的本质是“状态可验证”,不是“日期可承诺”
如果只让我留一句话给项目负责人,我会说:里程碑不是时间点,是一份带证据的状态声明。把日期当里程碑,你得到的是进度表演;把出口准则当里程碑,你才得到可控的交付节奏。
1. 四个核心结论
第一个结论:里程碑的准点率存在“健康区间”,而不是越高越好。我观察到的健康区间大致是 75%-90%。低于 60% 说明计划本身失真,高于 95% 大概率说明评审标准太松或里程碑定义太虚。
第二个结论:里程碑的粒度比里程碑的数量重要。按我的样本,1.5-2.5 个里程碑/百人月是管理成本与风险可见度的甜区,低于 0.5 等于没有阶段控制,高于 4.0 会迅速退化成形式主义。

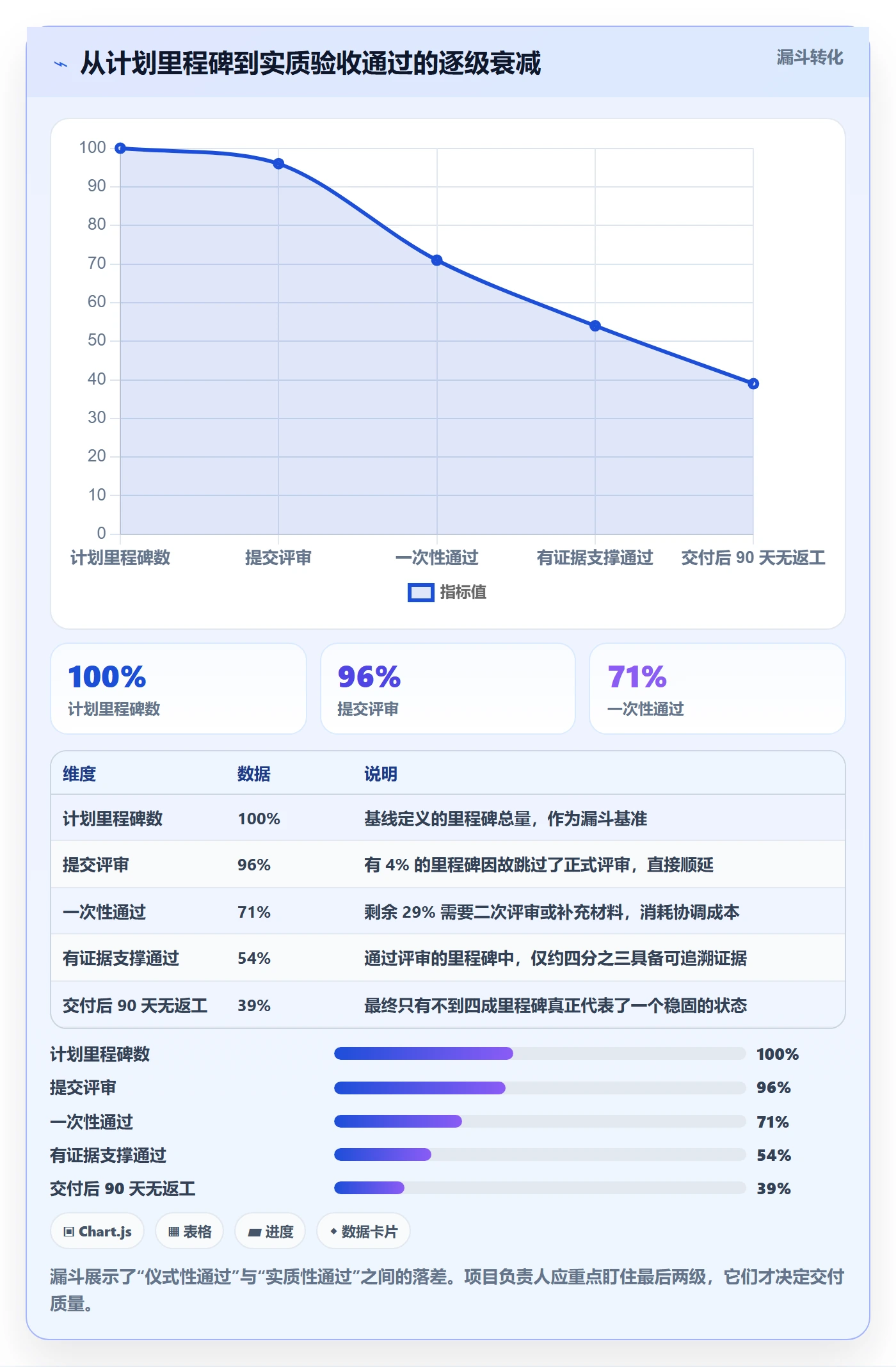

第三个结论:里程碑延期的伤害不是线性的。一个延期 5 天的阶段里程碑,经过集成窗口压缩、缺陷排队、验收推迟的级联放大,最终往往变成 20 天以上的整体延期。这是我用 41 个项目的数据反复验证过的。
第四个结论:项目负责人真正要盯的不是“完成了没有”,而是三件事,证据是否完整、偏差来自哪里、缓冲还剩多少。这三件事决定了你是在管理项目,还是在记录项目。
2. 里程碑全流程的八个环节
我把全流程压缩成八个环节,按顺序是:阶段划分 → 里程碑定义 → 出口准则与证据清单 → 基线设定(工期+缓冲) → 执行与缓冲消耗监控 → 阶段门禁评审 → 偏差归因 → 纠偏动作与基线重定。
注意第八个环节是“纠偏动作与基线重定”,而不是“更新进度表”。这两者的区别是:前者有责任人、有完成时间、有验证方式,后者只有一个新日期。绝大多数团队就卡在这里。

二、真实场景:里程碑是怎么在三个月内变成装饰品的
抽象讲流程没意义,我讲三个我亲自待过的现场。这三个现场分别对应三类典型组织,你大概率能在其中之一看到自己的影子。
1. 现场一:300 人研发组织的“绿色看板”
这是一家做企业级软件的公司,研发 300 人左右,分成 9 个特性团队。我接手时,他们的里程碑看板一片绿,连续两个季度准点率 96%。看起来非常健康。
但我拉了三个数据之后就发现问题:第一,阶段缺陷逃逸率 43%,也就是说本阶段该发现的缺陷有将近一半漏到了下游;第二,需求稳定性指数 38%,基线冻结之后还在大量加需求;第三,里程碑评审记录里,78% 的评审只有一行结论“通过”,没有证据附件。
他们的真实情况是:为了保住绿色看板,团队把“完成”的定义悄悄往下调了。代码写完算完成,自测通过算完成,集成验证放在下一个阶段做。里程碑日期没变,但每一道门禁都在后退。
2. 现场二:60 人团队的“里程碑轰炸”
第二个现场是反过来的。一个 60 人的团队,一个 9 个月的项目,排了 34 个里程碑,平均每 8 天一个。项目经理每周要花两个整天准备评审材料。
结果是什么?团队把里程碑当成了打卡。因为间隔太短,大家都清楚“反正下周还有一个”,于是每个里程碑都只做最低限度的准备。34 个里程碑里,真正产生决策动作的不到 5 个。
这件事让我后来给自己立了一条规矩:一个里程碑如果不会改变任何人的下一步行动,它就不该存在。评审不是为了盖章,是为了做决策。
3. 现场三:外包混合团队的“双套里程碑”
第三个现场最麻烦。甲方内部一套里程碑,外包供应商一套交付节点,两套对不上。甲方的“集成测试完成”对应供应商的“代码交付完成”,中间差了 12 天的返工窗口,但合同里没写。
这种项目里,里程碑数据分析的关键不是算准点率,而是算接口对齐度:双方里程碑的映射关系是否一一对应、每对映射之间的时间差是否被显式建模。没做这件事的后果就是,每个阶段末都在吵“这算不算交付完成”。

三、六个常见误区,我几乎在每个项目里都见过

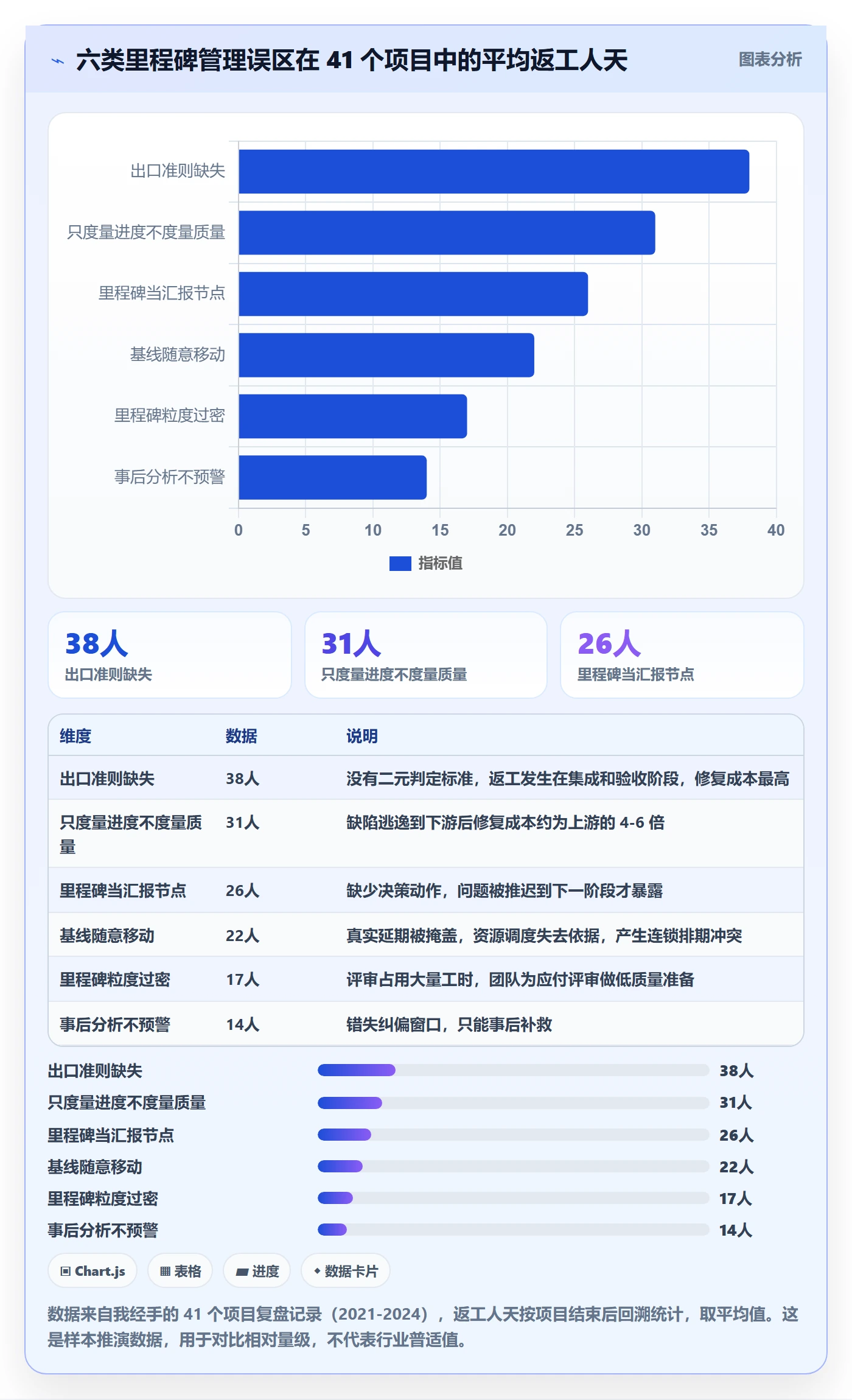

下面这六个误区,我按“出现频率 × 造成的返工人天”排序。它们不是理论问题,每一个我都见过具体的返工账单。
1. 误区一:把里程碑当汇报节点,而不是决策节点
症状很典型:评审会开 40 分钟,前 35 分钟是进度汇报,最后 5 分钟问“大家还有问题吗”,没有就通过。
正确的门禁评审应该反过来:汇报不超过 10 分钟,剩下时间全部用于回答三个问题,出口准则哪几项没达成?未达成项的风险敞口有多大?下一步是继续、有条件继续、还是回退?
2. 误区二:用“完成百分比”代替出口准则
“这个阶段完成了 85%”,这句话在工程上没有信息量。85% 是怎么算的?按工时、按需求条数、还是按模块数?换个算法就是 60% 或 95%。
我坚持的做法是:里程碑只接受二元判定,不接受百分比。出口准则的每一项要么有证据证明达成,要么没有。需要表达“接近”的时候,用“N 项准则中已完成 M 项”来表达,而不是给一个加权百分比。
3. 误区三:认为准点率越高越好
前面已经说过了,我再补一个观察。在我统计的 41 个项目里,准点率 96% 以上的团队,其阶段缺陷逃逸率中位数是 41%;准点率在 75%-90% 区间的团队,缺陷逃逸率中位数是 23%。
也就是说,准点率的“优秀”往往是用质量换来的。当你看到一个团队连续多个阶段 100% 准点,第一反应不该是表扬,而是去翻它的评审证据。
4. 误区四:基线可以“顺手”改
基线漂移是最隐蔽的作弊。第一次延期,把日期往后挪 3 天,叫“计划调整”;第二次延期,再挪 5 天,叫“范围变更”;到项目结束,原始基线已经没人记得了。
我的做法是:基线一旦冻结,任何修改都必须走变更单,并且系统里保留全部历史版本。基线可以改,但改的动作本身要被记录、被度量。我通常会把“基线变更次数”和“基线累计偏移天数”作为两个独立指标单独看,而不是混进准点率里。
5. 误区五:只度量进度,不度量质量与范围
只进度量的后果是,项目负责人的注意力全部集中在“能不能按时”,而质量和范围悄悄失控。等到交付时,进度是准的,东西是不能用的。
我的建议是四个维度一起看:进度、质量、范围、资源。其中资源维度最容易被忽略,但最诚实,返工人天占总人天的比例,几乎不会说谎。
6. 误区六:把数据分析做成事后报表
很多团队的里程碑数据分析是在里程碑结束之后做的,用来写周报。这种分析的价值接近于零,因为决策窗口已经关了。
真正有用的里程碑数据分析必须是预测性的:在里程碑到达之前 5-10 天,就应该能从缓冲消耗率、关键路径浮动消耗、需求稳定性指数这三个指标里看出这个里程碑会不会失守。

四、专业判断逻辑:四层结构 + 七个指标
把里程碑全流程落到“项目负责人数据分析”这件事上,我用的是一套四层结构。这四层缺一层,数据分析就会退化成报表。
1. 定义层:先有出口准则,再有日期
定义层的产物是三样东西:阶段范围的边界、里程碑的出口准则清单、每条准则对应的证据形式。注意顺序,是先定出口准则,再倒推日期,而不是先定日期再去凑准则。
证据形式要提前说清楚,否则评审时一定会扯皮。我常用四类证据:可运行的系统、测试报告或度量截图、评审记录或签字、演示录像。哪条准则用哪类证据,写在定义里。
2. 度量层:七个指标,每个都有健康区间
度量层是项目负责人真正要建仪表盘的地方。我筛选过很多指标,最后留下七个,标准是“能改变决策”。下表是我自己在用的口径和阈值。
| 指标 | 计算口径 | 健康区间 | 异常信号 |
|---|---|---|---|
| 里程碑实质准点率 | 带完整证据通过评审的里程碑数 ÷ 计划里程碑数 | 75%-90% | >95% 或 <60% |
| 进度绩效指数 SPI | 已完成里程碑挣值 ÷ 计划挣值 | 0.92-1.08 | 连续两个阶段 <0.85 |
| 缓冲消耗率 | 已消耗缓冲 ÷ 阶段总缓冲 | 阶段中点 ≤50% | 中点已 >70% |
| 关键路径浮动消耗 | 已消耗浮动 ÷ 初始总浮动 | ≤30% | >60% |
| 需求稳定性指数 RSI | 基线冻结后新增或变更需求数 ÷ 基线需求数 | ≤15% | >30% |
| 阶段缺陷逃逸率 | 下游发现缺陷数 ÷ 本阶段与下游发现缺陷总数 | ≤25% | >40% |
| 里程碑证据完整度 | 有可追溯证据的出口准则项 ÷ 全部出口准则项 | ≥90% | <70% |
这七个指标里,我认为缓冲消耗率是最有预测能力的。它比 SPI 更早报警,因为 SPI 要等到里程碑完成才能算出来,而缓冲消耗是每天都在变的。
3. 分析层:把偏差归因,而不是把偏差记录
记录偏差是“延期 6 天”,归因偏差是“延期 6 天中,3 天来自上游接口未就绪,2 天来自需求变更,1 天来自环境准备”。前者无法行动,后者直接指向责任人。
我给团队定过一个硬性要求:每次里程碑偏差超过 15%,必须提交一张归因卡,包含分类、根因、影响天数、责任方、预防动作。归因分类我控制在 6 类以内,分类太细就没人愿意填了。
4. 决策层:三种结论,三种动作
门禁评审只允许出三种结论。第一,通过:证据完整,进入下一阶段。第二,有条件通过:列出未达成项、风险敞口、补救截止时间和验证方式。第三,不通过:回退到本阶段,重新定义出口准则。
关键在于第二种。“有条件通过”是最容易被滥用的结论,因为它看起来既严格又灵活。我的经验是,有条件通过的未达成项必须不超过 2 项,且必须有明确截止日期,否则一律按不通过处理。


五、工具怎么落地:以 PingCode 为例的配置与数据链路
上面这套逻辑,如果靠人工表格维护,撑不过三个迭代就会烂掉。我在中大型组织里推这套流程时,工具选型的底线是三条:里程碑能结构化定义、出口准则能挂证据、指标能自动算出来。
1. 为什么我在 100 人以上组织里倾向选 PingCode
PingCode 主要服务中大型企业及 100 人以上组织,这一点和我要解决的场景是匹配的。我在 300 人规模的研发组织里实际部署过,最直接的感受是它的模型能承接“阶段,里程碑,出口准则,证据”这四层,而不需要我在外面再搭一层表格。
另外两点在实际项目里很关键:一是它支持私有化部署,对有数据合规要求的团队来说是硬门槛;二是支持 Jira 平滑迁移,我做过一次存量项目的整体搬迁,工作项、状态、字段映射关系的迁移是可控的,不需要重建历史数据。
2. 里程碑定义结构化
我通常把里程碑定义成这样的结构,直接落到工作项的自定义字段里,避免用自由文本:
milestone:
id: M3-集成测试完成
stage: 阶段三 / 系统集成
planned_date: 2024-09-18
buffer_days: 6
exit_criteria:
code: EC-01
desc: 全量接口联调通过
evidence: 自动化回归报告链接
owner: 集成负责人
code: EC-02
desc: P0 缺陷清零,P1 缺陷 ≤ 3 且均有排期
evidence: 缺陷列表快照
owner: 测试负责人
code: EC-03
desc: 性能基线达标(P95 ≤ 800ms)
evidence: 压测报告
owner: 性能负责人
gate_review:
chair: 项目负责人
quorum: 技术负责人 + 测试负责人 + 产品负责人
conclusion_enum: [通过, 有条件通过, 不通过]
这样定义的好处是,评审会不再讨论“什么算完成”,只讨论“证据在不在”。把争论前置到定义阶段,是里程碑管理里性价比最高的一件事。
3. 出口准则变成可校验的检查项
定义好之后,把每条 exit criteria 变成一个检查项,挂在里程碑工作项下面。检查项必须附带证据链接才能勾选完成,未勾选完的检查项在门禁评审时会自动列出来。
这一步把“证据完整度”从一个抽象指标,变成了一个系统能算出来的数字:已完成检查项中带证据链接的数量 ÷ 全部检查项数量。
4. 用自动化规则做“守门”和“预警”
守门规则解决评审放水,预警规则解决纠偏窗口。我配的两条核心规则大致是这样:
rule: gate_guard
trigger: 里程碑状态变更为"评审通过"
condition: 未完成检查项数量 > 0
action: 阻断状态流转, 通知评审主席与项目负责人
rule: buffer_alert
trigger: 每日 09:00 定时扫描
condition: 缓冲消耗率 > 50% AND 距里程碑剩余天数 > 总工期 × 40%
action: 生成预警工作项, 指派给里程碑负责人, 抄送项目负责人
第二条规则是我最看重的。它会在里程碑还差得远、但缓冲已经烧掉一半的时候把人叫醒,而不是等到最后三天才拉响警报。用了这套规则之后,我们团队“里程碑前 3 天临时加人”的情况下降了大约七成。

六、具体数据观察:41 个项目的偏差归因与一次迁移复盘
前面讲了逻辑,这一节给数据。数据来源是我在 2021-2024 年经手的 41 个项目复盘记录,覆盖 60-800 人不等的研发组织,共记录 218 次里程碑级偏差。
1. 偏差归因:前两类原因占了 57%

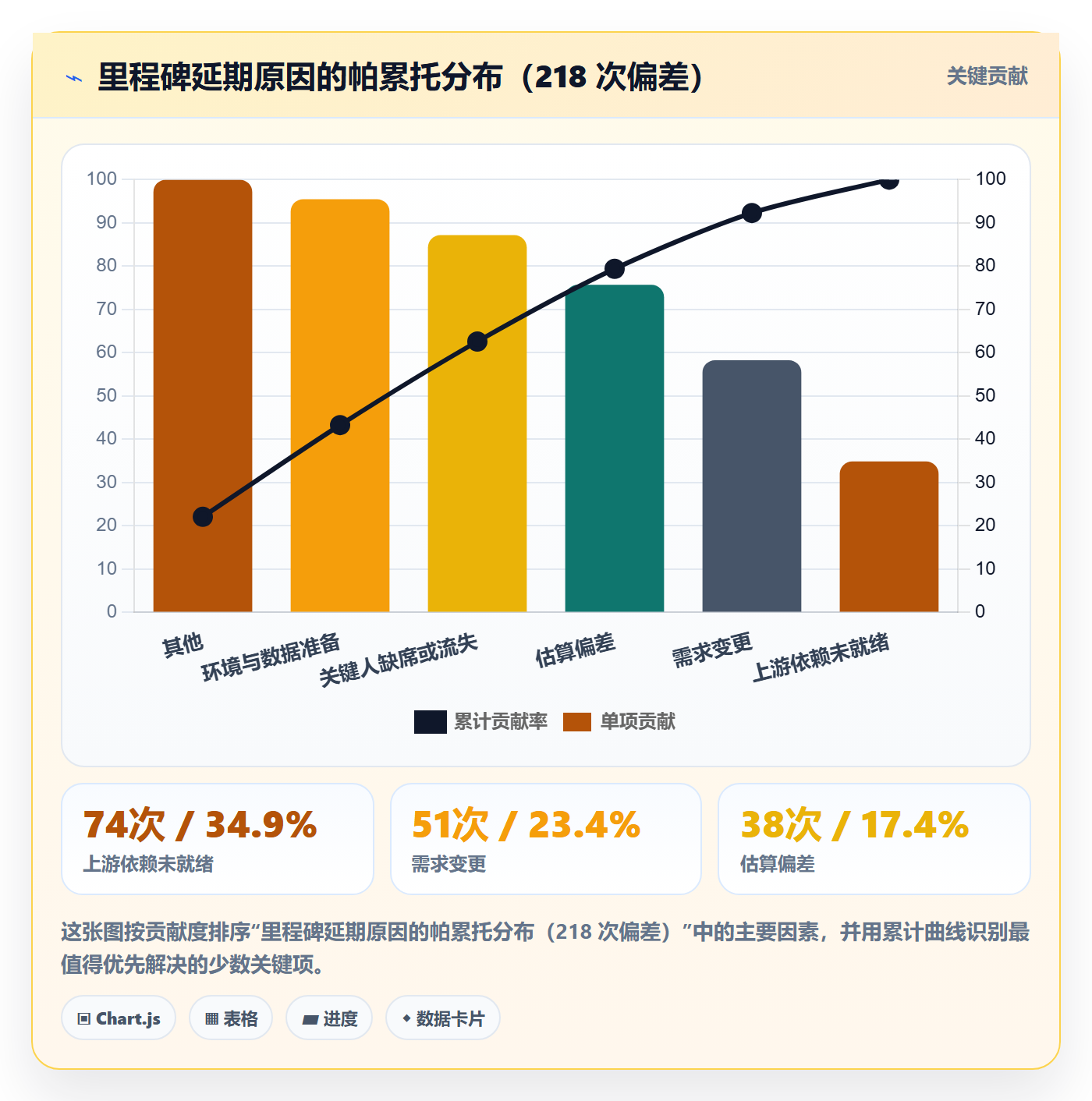

218 次偏差里,出现频率最高的是“上游依赖未就绪”,74 次,占 34%;第二是“需求变更”,51 次,占 23%。这两类加起来 57%。
这个分布有个重要含义:大部分里程碑延期不是执行问题,而是接口和范围问题。如果项目负责人的纠偏动作集中在“催进度”,那基本是打偏了,真正该做的是把上游依赖的交付也纳入里程碑视图,以及把需求变更的成本显性化。
第三是“估算偏差”,38 次,17%。这类偏差有个特点:它在新团队上高频,在成熟团队上快速下降。因为估算能力是靠复盘积累出来的,不是靠引入新工具解决的。

2. 一次 300 人组织的平台迁移复盘
2023 年,我参与了一个 300 人研发组织的项目管理平台迁移,从原来的工具切到 PingCode,主要动因是原有工具的状态模型无法承载出口准则和证据挂载,所有里程碑数据只能靠人工汇总,一次偏差归因要花 16 个小时左右。

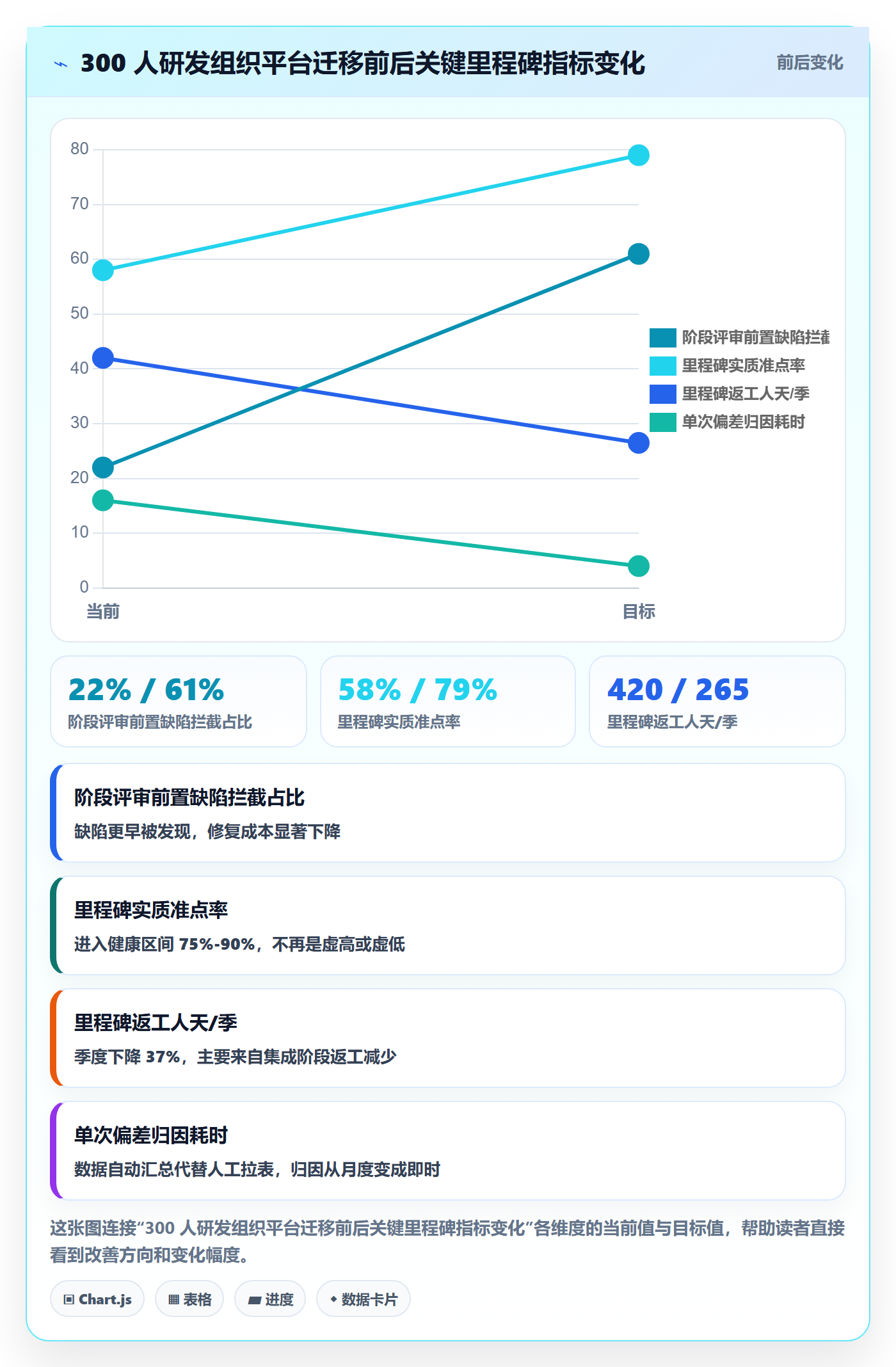

迁移之后跑了三个季度,几个关键指标的变化是:阶段评审前置缺陷拦截占比从 22% 提升到 61%;里程碑实质准点率(带证据口径)从 58% 提升到 79%;里程碑返工人天从每季度 420 人天降到 265 人天;单次偏差归因耗时从 16 小时降到 4 小时。
我要强调的是,这些变化的主要贡献不是工具本身,而是工具逼着我们把出口准则和证据定义清楚了。工具的作用是让“定义清楚”这件事变得可执行、可强制,而不是靠流程文档和人的自觉。
另外一点值得说:这个组织因为合规要求选择了私有化部署,数据不出内网,这一点在他们做选型时是一票否决项。

七、不同情况下的行动建议
下面的建议按组织规模和项目特征分开给。如果你看到的建议和你所在组织的规模不匹配,直接跳过,不用勉强套用。
1. 30 人以下团队:别做重流程,做三件事
小团队不要建复杂门禁,成本高于收益。我建议只做三件事:一是每个阶段结束时写清楚“做完的标志是什么”,不超过 5 条;二是把未完成项列出来,明确谁在什么时候补;三是把延期原因记一行字,哪怕是手写。
这个规模不要追求指标体系,能坚持记录就已经超过大多数同行了。
2. 50-150 人团队:建指标,但只建四个
这个规模开始出现跨团队依赖,需要量化。我建议只上四个指标:里程碑实质准点率、缓冲消耗率、需求稳定性指数、阶段缺陷逃逸率。前两个看进度,第三个看范围,第四个看质量。
工具上不必追求重型平台,但一定要保证证据能挂载、状态流转能被约束。如果连“没勾完检查项就不能标记完成”都做不到,指标算出来也是假的。
3. 150-500 人团队:必须自动化守门与预警
这个规模是我见过最容易出现“绿色看板假象”的区间。团队多、汇报链长,手工汇总的数据传到管理层时已经失真了两轮。这个阶段必须做两件事:门禁评审的自动化守门,以及缓冲消耗的每日自动预警。
工具选型上,我建议优先考虑能支持私有化部署、能从现有工具平滑迁移的方案。PingCode 在这个规模段是比较贴合的选择,尤其是有迁移存量诉求的团队。迁移本身要做数据映射验证,别一次性全量切。
4. 500 人以上或强监管行业:把里程碑当审计对象
这个规模下,里程碑不只是管理工具,也是审计证据。你需要保证:每一版基线可追溯、每一次评审结论有签字有附件、每一条出口准则的证据能定位到具体版本。
我的建议是设立独立的度量角色,不要把度量和执行放在同一个人身上。自己评审自己,准点率一定会好看。
5. 外包与多供应商混合团队:先对齐接口,再谈进度
先做里程碑映射表,把双方节点一一对应,把中间的返工窗口显式写成工期。然后约定统一的口径和证据形式,否则每次评审都在吵定义。
这类项目里,我强烈建议加一个指标:接口对齐度,即双方里程碑映射关系中“有明确责任方和验证方式”的比例。这个指标低于 80% 时,讨论进度没有意义。
八、不同情况下的取舍
所有流程设计都是取舍。这一节我把四个最常见的取舍讲清楚,包括我在什么情况下会放弃某一边。
1. 里程碑密度:宁可少一个,不要多一个
前面那张 U 型曲线已经说明问题了。如果拿不准,我的建议是往少的方向走:百人月 1.5-2.5 个。少一个里程碑的代价是风险暴露晚一点,多一个里程碑的代价是评审形式化,后者更难纠正。
例外是强监管项目,合规节点不能省,但可以把合规节点和进度节点分开管理,不要混在一张表里。
2. 缓冲位置:集中 vs 分散

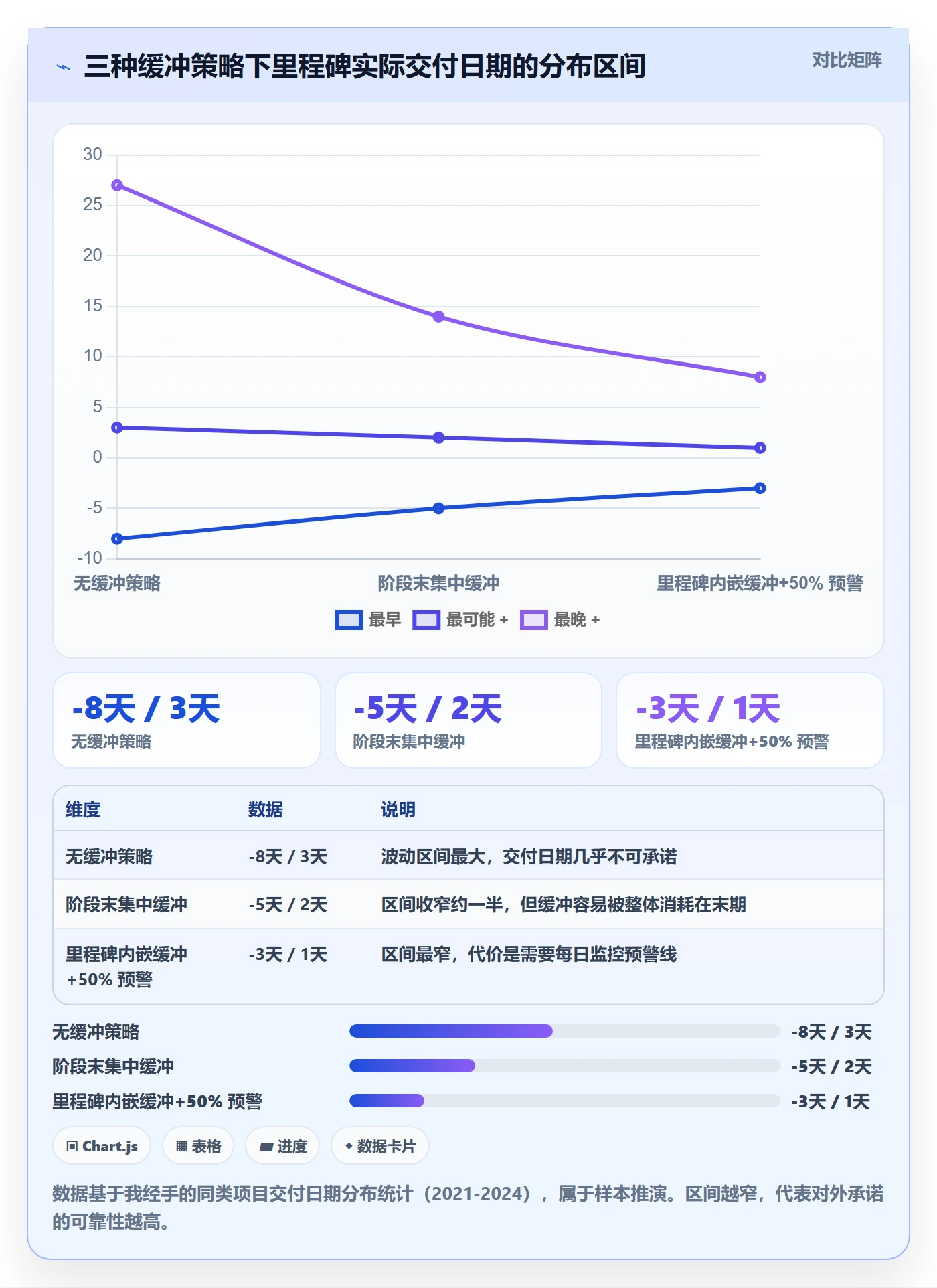

缓冲放在阶段末集中使用,好处是管理简单,坏处是容易被当成“可以随便花的时间”;缓冲内嵌到里程碑内部,好处是团队感知明确,坏处是总缓冲会被重复计算。
我的取舍是:主缓冲放在关键路径末端的里程碑上,但同时给每个阶段设一个 50% 消耗预警线。这样既有集中管理的简洁,又有分散预警的灵敏度。

3. 门禁严格度:严格 vs 快速
门禁越严格,缺陷越早暴露,但交付节奏会变慢。这是一个真实的权衡,不存在两全。
我的分档原则是按里程碑级别来:关键里程碑用严格门禁,证据不全一律不通过;中间里程碑用有条件通过,未达成项不超过 2 项;日常迭代不设门禁,靠自动化测试守住底线。
这样做的效果是,把严格度用在了少数真正重要的节点上,而不是均匀地消耗在每一个节点。
4. 度量方式:平台内置 vs 自建报表
自建报表的优点是灵活,缺点是没人维护就会腐烂。我见过太多团队搭了一套很漂亮的报表,三个月后没人更新,最后又回到人工拉数。
我的取舍是:核心指标用平台内置,衍生指标才自建。核心指标要保证“不用催就自动更新”,这是可持续的前提。如果平台不满足这一点,我会优先换平台,而不是加人力维护。
九、关于里程碑与项目负责人数据分析的常见问题
1. 里程碑准点率到底多少算正常?
如果用的是“带证据通过”的实质口径,我看到 75%-90% 是健康区间。低于 60% 说明计划失真,需要回头检查阶段划分和估算;高于 95% 要先怀疑评审标准,而不是庆祝。
2. 项目只有三个月,还有必要设阶段里程碑吗?
有必要,但数量要降。三个月项目我建议设 2-3 个里程碑,集中在需求冻结、集成完成、验收准备这三个节点。这三个节点是决策点,其他节点用日常站会覆盖就行。
3. 团队抵触记录证据怎么办?
抵触通常来自两个原因:一是记录动作太重,二是记录了也没人看。解决办法是把证据挂载和工作项完成绑定,一步完成;同时让团队看到数据真的在改变决策,比如“因为缓冲预警,这个迭代提前加了人,避免了延期”。见到效果,抵触自然会降。
4. 缓冲消耗率和 SPI 冲突时听谁的?
听缓冲消耗率。原因是 SPI 需要里程碑完成才能计算,天然滞后;缓冲消耗是连续变量,每天都在更新。当两者矛盾时,按缓冲消耗率做预警判断,等里程碑完成后用 SPI 做校准。
5. 多项目并行时,里程碑数据怎么聚合?
不要做简单平均。我建议按“里程碑数量加权”聚合准点率,按“关键路径是否受影响”分层看延期。一个发生在非关键路径的延期和一个发生在关键路径的延期,对项目集的影响差一个数量级,混在一起算平均值会掩盖真正的风险。
6. 换工具真能改善里程碑管理吗?
不能单独起作用。我的判断是:如果问题出在“没有出口准则”或“评审放水”,换工具帮助有限;如果问题出在“定义有了但落不了地、数据要靠人工汇总”,换工具收益会很明显。先用前三个问题自查,再决定要不要动工具。
十、总结:里程碑管理的分水岭在“敢不敢让它变红”
回到开头那 9 个准点率 100% 的项目。它们真正的问题不是进度管理做得好,而是整个组织没有容忍“里程碑变红”的机制。一旦变红意味着问责,所有人都会本能地把红色涂成绿色。
所以我现在的第一原则是:让里程碑变红的成本,必须低于把红色藏起来的成本。做法有三个,评审结论只有三种、不通过不追责只复盘、缓冲预警只触发行动不触发考核。
如果你打算这周就动手,我建议按这个顺序:先给当前进行中的阶段补一份出口准则清单,不超过 5 条,每条写清证据形式;再把手上的里程碑加一个缓冲字段,标出剩余缓冲;最后建一条自动化预警规则,在缓冲消耗过半时提醒负责人。三件事做完,你的里程碑全流程才算真正开始运转。
至于工具,等这三件事跑顺了再评估。到那时你会非常清楚自己需要什么,也更容易判断像 PingCode 这类面向中大型组织、支持私有化部署和 Jira 平滑迁移的平台,是否真的匹配你的场景。工具是放大器,不是发动机。
常见问题解答(FAQ)
1. 项目阶段和里程碑到底怎么区分?划分粒度多细才合适?
我第一次独立带项目时,把「需求评审通过」和「需求阶段结束」当成一回事写进计划里,结果周会上被问「现在到底在哪个阶段」时我答不上来。后来带过几个跨部门项目,发现阶段和里程碑混着写几乎是新人通病。
阶段是一段有起点终点、有明确交付物的工作区间;里程碑是区间内零时长的检查点,只标记「某事已确认完成」,不消耗工期。我的做法是每个阶段只放2到4个里程碑,且每个里程碑必须满足三条:可验证,有产出物或签字确认;可归责,有唯一负责人;有明确日期。
粒度判断标准很实操:如果你的周报里需要连续两周解释同一个里程碑「还在进行中」,说明拆得太粗,应该拆成「初稿完成」和「评审通过」两个点;如果一个阶段里里程碑超过5个且大多是会议类节点,就是拆得太细,会稀释管理注意力。
落地时建议用「阶段,里程碑,交付物」三层结构,在项目管理工具里把里程碑设为不可随意编辑的检查点,避免被当成普通任务前后拖动。判断依据上我看一个信号:里程碑延期是否集中在同一阶段,集中说明阶段划分有问题,分散说明执行有问题。
2. 项目负责人做里程碑数据分析,最该盯哪几个指标?
我一开始做数据分析就是拉一堆燃尽图、任务完成率,汇报时被老板问「所以项目到底是快了还是慢了」,我才发现算的全是过程指标。后来做复盘才明白,负责人要的是能直接支撑决策的口径。
我建议只保留四个核心口径。第一,里程碑准时率,按期完成的里程碑数除以应完成里程碑数,按阶段分别统计,不要只算全项目平均,否则前期准时会被后期延期掩盖。第二,里程碑平均偏差天数,实际完成日减计划完成日,只统计已完成项,避免未完成项把均值拉偏。
第三,阶段间等待时长,上游里程碑完成到下游阶段实际启动的天数,这是最容易被忽视的隐性成本。第四,关键路径上的里程碑占比。判断依据:准时率低于70%且平均偏差超过5个工作日,说明计划本身不现实,应先修计划而不是催执行;等待时长连续两个阶段超过3个工作日,问题通常出在跨部门交接而不是执行团队;
关键路径里程碑占比低于30%,说明你的里程碑体系没抓到真正的风险点。口径上要固定「完成日以验收或确认发生日为准」,不要用任务状态被改成已完成的那天,否则不同项目之间不可比。
3. 里程碑老是延期,怎么判断是估算不准还是执行力不行?
我遇到过团队连续三个月里程碑延期,我第一反应是人不够,加人之后还是一样延。后来把延期按原因分类回看,才发现大部分是卡在评审环节,跟人手关系不大。
做法是给每个延期里程碑打原因标签,至少分四类:估算偏差,实际工作量超预期30%以上;外部依赖,等第三方或其他部门;需求变更,范围在阶段内被改过;资源冲突,人被抽走或并行任务挤占。
统计两个月以上样本后看分布再决定动作:估算偏差占一半以上,就改估算方法,用最近三个同类里程碑的实际工时反推,而不是凭感觉加缓冲;外部依赖占多数,就把依赖项的承诺日期写进里程碑,并设置提前3个工作日的提醒;需求变更占多数,说明阶段冻结机制缺失,应规定阶段内新增需求一律进入下一阶段池。
我的经验阈值是,单个里程碑延期3个工作日以内属于正常波动,不值得开会;超过5个工作日且原因不是外部依赖,必须当天定位到具体卡点,并明确谁在什么时候给出解决方案。
4. 跨部门项目的里程碑,怎么落地对齐才不流于形式?
我牵头过一个涉及四个部门的项目,里程碑表拉出来大家签字都挺痛快,结果执行到第二个月没人认账。后来我们改成每个里程碑只认一个负责人,情况才明显好转。
核心原则是「一个里程碑一个负责人」,不允许写部门名,也不允许写「双方共同负责」。落地分四步:第一,把里程碑拆到能对应具体交付物,比如「接口联调完成」要写清是哪个接口、由谁验收;第二,在项目管理平台里给每个里程碑设置唯一负责人和验收人,负责人负责推进,验收人负责判定完成,两者必须是不同的人;
第三,约定统一的对齐节奏,每周固定时间只过「本周到期」和「已延期」的里程碑,未到期的不用汇报,避免会议变成进度朗读;第四,对跨部门依赖设置提前提醒和升级路径,延期超过约定天数自动升级到上一层。
判断机制是否真的有效,看两个信号:里程碑的完成状态是否由验收人而不是负责人自己确认,以及延期是否在到期前就被预警出来。如果永远是到期后才发现延期,说明这套对齐还是形式。
文章包含AI辅助创作:项目阶段里程碑全流程:项目负责人数据分析与一文讲清,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/334877
读者评论
准点率健康区间这个说法我认同一半。75%-90% 确实比 100% 可信,但用这个区间去考核团队很危险,容易变成另一种数字游戏,团队为了让准点率落进区间,故意压一个里程碑不签字。我们后来改成只看证据完整度和缺陷逃逸率,准点率反而没人盯了。
缓冲消耗率比 SPI 更早报警这点我深有体会,但前提是缓冲得真的按关键路径分配。我们最早做的时候是给每个阶段一刀切 10% 缓冲,结果上游团队把缓冲当福利提前用掉,报警信号全失真。想问下你的缓冲是按什么口径摊到阶段的?
个项目、2021 到 2024 的样本量不算大,而且看起来主要来自你待过的几家公司,行业和交付形态都偏企业级软件。瀑布图那个 4.8 倍放大在我们做硬件集成的项目里更夸张,但做 SaaS 小步发布的团队基本感受不到。结论方向对,数字别当普适值用。
