阶段门管理方法大全:项目负责人项目阶段协同管理落地清单

去年第四季度,我以外部流程顾问的身份,在一家做智能硬件的公司待了整整两天,只为参加他们 G3(设计验证完成)阶段门评审。会议室里坐了 13 个人,研发、质量、采购、供应链、市场都到了,PPT 翻了 87 页,评审会开了 3 小时 20 分钟,最后的结论是”整体进展顺利,同意进入下一阶段”。四个月后,这个项目在 EVT 试产阶段因为一颗关键连接器没有做二供、原厂交期从 6 周拉到 19 周,硬生生延期 11 周,错过了当年的渠道备货窗口。

真正让我愣住的不是延期本身,而是复盘时大家翻出那次评审记录,发现 13 个人里没有一个人问过”关键物料的二供方案在哪一页”。这不是某个人的失职,这是阶段门本身的设计问题:那道门只有”评审”这个动作,却没有”退出标准”这个判据。门开着,谁都可以走过去,走过去也不需要留下任何可举证的痕迹。

这篇内容不是把 Stage-Gate 的教科书定义再抄一遍。我想把它拆成一套项目负责人第二天就能动手改的落地清单:门该放在哪里、退出标准怎么写、决策权限怎么分、工具里怎么配硬门禁、不同规模的组织该怎么取舍。文中所有数据,除标注公共研究来源的之外,都来自我个人从 2014 年至今跟踪的 47 个项目样本和 30 余家企业的流程改造记录,属于个人样本观察,不是行业统计,请按这个口径理解。

一、核心结论:阶段门不是审批关卡,而是一组”用确定性换资源”的契约

先说结论,后面所有内容都是对这几句话的展开。如果你只记得一段,记这一段就够了。

1. 阶段门的三件套:交付物、退出标准、决策权限,缺一不可

我见过太多团队把阶段门简化成”开一次评审会”。会议本身不产生任何管理价值,会议只是决策的载体。真正让阶段门生效的,是三个同时存在的要素。

第一是交付物(Deliverables),也就是这个阶段结束时必须存在的实体,可以是一份测试报告、一张签署过的物料清单、一组实测数据、一份已归档的供应商承诺函。注意,是”实体”,不是”进展”。

第二是退出标准(Exit Criteria),即判定交付物是否合格的量化判据,例如”高风险项关闭率 ≥ 90%””BOM 成本与目标偏差 ≤ 5%””关键物料二供方案已签署”。没有数字的退出标准,等于没有标准。

第三是决策权限(Decision Authority),谁有权判”继续””带条件继续””暂停””终止”,以及这四种结论分别需要谁签字。我坚持认为,没有明确”终止权”归属的阶段门,本质上是一道装饰门。

2. 阶段门消减的是不确定性,不是汇报进度

这是我最想纠正的一个认知偏差。很多项目负责人把阶段门当成向管理层汇报进度的机会,于是 PPT 越做越漂亮,红黄绿灯越来越绿。但阶段门存在的唯一理由是:在投入下一笔更大的钱之前,把当前最大的那团不确定性打掉一部分。

所以判断一道门设计得好不好,有一个特别朴素的检验方法:把这道门取消掉,项目的不确定性会不会显著上升?如果答案是”不会,只是少了一次汇报”,那这道门就是无效门,应该合并或者删掉。

按这个逻辑,阶段门的数量不是越多越好。我做过统计,在我参与改造的 30 余家企业里,阶段门数量超过 8 道的团队,平均每道门的有效决策时长只有 26 分钟,而阶段门控制在 4 到 6 道的团队,这个数字是 71 分钟。门太多,注意力就被摊薄了。

3. 阶段门的协同成本往往大于审批成本,这是最容易被忽略的一笔账

大部分流程设计文档只算审批成本:一次评审 3 小时,13 个人参与,人力成本折算下来大概多少钱。但真正贵的是协同成本,为了凑齐这 13 个人,前后要发 4 轮会议邀请、改 2 次时间、催 3 个部门交材料,项目负责人自己耗掉的时间往往是会议本身的 3 到 5 倍。

我在一个样本里做过粗略测算:一场 3 小时的阶段门评审,显性会议成本约 1.0 倍,隐性协同成本约 3.4 倍。这意味着优化阶段门的第一优先级不是”把会开短”,而是”把不必要的人从门里拿掉、把材料准备变成工具自动汇总”。

4. 最小可用阶段门(MVSG):20 人团队也能今天就落地

如果你现在什么都没有,别一上来就搞全套流程文件。我建议的最小可用形态是:

  1. 每个阶段只定义 3 到 5 条退出标准,每条必须带数字或明确的”是/否”判据;
  2. 每条标准指定 一个举证责任人和 一个审核责任人,不允许写”研发部”这种部门级责任人;
  3. 评审会只讨论”没达到的标准”,已达成的默认跳过,会议时长控制在 60 分钟以内;
  4. 决策结论只允许四种:继续、带条件继续、暂停、终止,必须当场选一个并记录条件项;
  5. 所有结论和举证材料留档,下一道门的第一件事是回看上一道门的”带条件项”关闭情况。

阶段门管理方法大全:项目负责人项目阶段协同管理落地清单

二、背景和真实场景:阶段门失效的四个信号,往往在延期前 3 个月就出现了

我把阶段门失效的现场拆开看,发现绝大多数问题不是”没设门”,而是”门设了但不咬合”。下面是我在真实场景里反复看到的四类信号。

1. 信号一:评审结论高度集中在”继续”

我跟踪过一个 5 道门的项目集,累计 63 次阶段门决策,其中”继续”占 57 次,”带条件继续”5 次,”暂停”1 次,”终止”0 次。这个分布本身就是异常信号。

健康的阶段门分布应该长什么样?按我个人样本的观察,“继续”的占比落在 55% 到 70% 之间比较正常,”带条件继续”占 20% 到 30%,”暂停 + 终止”合计占 5% 到 15%。如果一个组织连续两年”终止”次数为 0,基本可以判定:要么它的立项筛选极其严格,要么它的门根本没有卡人。

2. 信号二:退出标准里出现”基本完成””大部分达成”这类词

我做过一次词频统计,在一家公司的 18 份阶段门模板里,”基本完成”出现了 34 次,”大部分达成”出现 21 次,”尽快””尽快推进”出现 47 次。这些词的共同特征是不可举证、不可仲裁、不可追溯。

可举证的标准长这样:”EVT 阶段 12 项测试中,P0 级失败项为 0,P1 级失败项闭环率 100%,P2 级失败项有明确排期。”不可举证的标准长这样:”测试基本通过,遗留问题后续跟进。”后者在评审会上永远吵不出结论,因为双方说的根本不是同一件事。

3. 信号三:跨部门参会,但不贡献判据

我统计过 9 场阶段门评审的发言分布,研发平均占 61% 的发言时长,质量 14%,采购 8%,供应链 6%,市场 11%。采购和供应链加起来不到 15%,但项目后期 70% 以上的延期原因来自这两个方向。

这说明什么?说明这两个部门被”请”来了,但没有被”接入”判据。他们坐在那里,是因为流程要求他们坐,而不是因为有一条第 4 条退出标准必须由他们举证。

改进动作很具体:给采购和供应链各分配至少一条带数字的退出标准,并让他们成为该条标准的唯一举证责任人。只要这一条改了,他们的发言占比和参与深度会在两次评审内明显变化。

4. 信号四:上一道门的”带条件项”没人跟踪

这是我认为杀伤力最大、也最容易被忽视的一条。评审会上说”同意带条件继续,条件是二供方案 30 天内落地”,会后这条条件进了谁的任务列表?往往没有。

我做过一个小范围跟踪:在 22 个项目里,上一道门产生的带条件项,在下一道门时真正关闭的比例只有 43%。剩下 57% 的条件项,要么被遗忘,要么以”情况变化”为由口头取消,没有任何记录。

阶段门管理方法大全:项目负责人项目阶段协同管理落地清单

三、拆解常见误区:六个”看起来很像阶段门”的东西

下面这六个误区,我在不同公司见过不止一次。它们的共同点是:形式上都很像阶段门,实质上都没能消减不确定性。

1. 误区一:把阶段门做成加长版的周会

典型表现是议程结构:进度回顾 40 分钟、风险清单 30 分钟、下一步计划 20 分钟、领导讲话 20 分钟。这套议程里没有任何一栏叫”退出标准达成情况”。

我的判断是:如果一场阶段门评审的议程里,超过 1/3 的时间花在”已经做了什么”而不是”是否达到退出标准”上,这场会就应该被重新设计。正确的议程是反过来的,先过退出标准逐条判定,未达标项才展开讨论,已达标项一句话带过。

2. 误区二:退出标准写成”完成度 80%”

完成度是阶段门里最危险的一个词。它给人一种量化的错觉,实际上它既没有分母定义,也没有判定人定义。谁说的 80%?按什么口径算的 80%?

我建议把”完成度”全部替换成“可举证项计数”。例如”设计验证项 24 项,已闭环 22 项,未闭环 2 项及其计划关闭日期”,这比”完成度 91.7%”信息量高出一个量级,而且无法被模糊化。

3. 误区三:门禁条件由项目负责人单方面拟定

项目负责人自己定标准,自己判自己达没达标,这在逻辑上就说不通。我见过的最典型的翻车场景是:项目负责人为了让项目顺利推进,把一条原本是”必须”的标准悄悄降级成”建议”,然后在评审会上一句”这条我们已经评估过了,风险可控”带过去。

合理的做法是三方分离:退出标准由项目负责人起草,由质量或 PMO 审核其可验证性,由业务或产品负责人确认其充分性。起草权、审核权、批准权必须落在三个不同的角色上,这不是官僚主义,这是防止标准被悄悄稀释的唯一机制。

4. 误区四:一次评审决定生死

把所有决策压在一次 3 小时的会议上,结果只有两种:要么草率放行,要么草率否决。前者带来延期,后者带来误杀。

我更推荐“预评审 + 正式评审”的双层结构:预评审由执行层完成,只做一件事,逐条核对退出标准的举证材料是否齐全;正式评审只讨论”未达标项该不该放行、以什么条件放行”。我观察到的效果是,双层结构可以把正式评审时长压缩 40% 以上,同时提高决策质量,因为讨论焦点被收窄了。

5. 误区五:阶段门只卡研发,不卡采购、质量、供应链

这是最普遍、也最贵的一个误区。我统计过个人样本中 31 个出现重大延期的项目,其中有 22 个的直接延期原因不在研发环节,而在物料、认证、供应商产能或测试资源。

换句话说,如果阶段门的退出标准只覆盖研发交付物,那么它对 70% 的实际延期原因是零防御的。给采购加一条”关键物料二供方案已签署”,给质量加一条”高风险 DFMEA 项关闭率 ≥ 90%”,成本极低,收益极高。

6. 误区六:把阶段门当成一次性流程设计,设完就不动

产品形态在变、供应链在变、监管要求在变,阶段门的退出标准如果两年不更新,就会从”防风险的闸门”退化成”走形式的仪式”。

我的建议是每半年做一次阶段门复盘,只回答三个问题:过去半年里,哪条退出标准从来没拦住过任何问题(可考虑删除)?哪次延期如果早有一条规定就能避免(应新增)?哪条标准的举证成本明显高于它的风险价值(应简化)?

阶段门管理方法大全:项目负责人项目阶段协同管理落地清单

四、专业判断逻辑:门放在哪、标准怎么写、通过率该控制到什么水平

前面讲的是问题和误区,这一节讲我实际用的一套判断逻辑。它不是理论推导,是从几十次流程改造里反推出来的。

1. 门的位置由”不确定性消减曲线”决定,而不是由开发阶段命名决定

很多团队的门是按流程阶段命名的,概念、计划、开发、验证、发布。这套命名本身没错,但它容易让人忽略一个关键问题:这些名字对应的不确定性消减幅度是否均匀?

我的做法是在项目开始前画一条”剩余不确定性曲线”,横轴是时间,纵轴是”当前最大的三个未知项如果被证伪,会导致多少返工成本”。门应该放在曲线陡降的拐点之前,而不是均匀分布。

举个具体例子。某智能硬件项目在概念阶段末期,最大的未知项是”目标成本能否在量产规模下达成”。这个未知项如果在 EVT 阶段才被证伪,返工成本极高;如果提前到 G2 之前做一个成本可行性验证,成本只是几周的分析工作。那么这道门就该前移到成本验证完成之后。

2. 退出标准要过”V 字检验”:可验证、可举证、可追溯

我把退出标准的检查总结成三个问题,逐条问一遍,过不了就重写。

可验证:这条标准能不能用一句话判定”是”或”否”?如果不能,它就不是标准,是方向。

可举证:这条标准对应哪份具体材料?材料在哪、谁维护、什么格式?如果答不上来,这条标准在评审会上一定会变成口头承诺。

可追溯:这条标准如果被判定为”带条件放行”,条件项由谁在第几周之前关闭?如果没人跟踪,这条标准就是一次性的表演。

3. 决策权限分四级,且必须写清楚谁拥有”终止权”

我通常建议的权限分层是这样:

决策级别 结论类型 建议决策人 适用条件 决策时限
D0 继续推进 项目经理 全部退出标准闭环,无遗留条件项 1 个工作日内
D1 带条件继续 项目经理 + 职能负责人 遗留项 ≤ 2 条,且有明确关闭日期与责任人 2 个工作日内
D2 暂停并整改 研发总监 + 质量总监 出现 P0 级未闭环项,或核心假设被证伪 5 个工作日内
D3 终止或重构 产品委员会 / 投资决策层 商业可行性、合规可行性或成本底线被突破 10 个工作日内

这张表里最重要的是最后一行。我坚持认为,如果 D3 权限的归属在组织内没有明确到具体的人或委员会,那么这个组织的阶段门体系是不完整的。因为没有终止权的门,本质上只是一份进度确认书。

4. 门通过率要”设计”,不是越高越好

这一点很多管理者会本能地反对。他们会说:通过率高不是说明我们项目质量好吗?

我的判断是:通过率本身没有好坏,但通过率和后期缺陷密度的组合会告诉你真相。如果某组织的阶段门通过率长期在 95% 以上,同时后期缺陷密度也很低,那说明立项筛选极严格,这是健康的。但如果通过率 95% 以上、后期缺陷密度却高于行业中位,那只能说明门是装饰品。

根据我个人样本的观察,一个比较健康的组合是:阶段门一次通过率落在 60% 到 75% 之间,带条件通过占 20% 到 30%,暂停与终止合计 5% 到 10%,同时后期缺陷密度逐年下降。如果你发现通过率在往 90% 以上走,而缺陷密度没有同步下降,第一件事就是去查退出标准是不是被稀释了。

阶段门管理方法大全:项目负责人项目阶段协同管理落地清单

5. 用加权评分做”红黄绿”判定,避免评审会吵架

当退出标准有 8 到 12 条时,评审会最容易陷入”整体感觉还行”的模糊讨论。我的解决办法是给每条标准设权重,用加权得分做客观判定。

具体做法:每条退出标准给 1 到 5 的权重,达标记满分,部分达标记半分,未达标记 0 分。加权得分率 ≥ 90% 为绿,75% 到 90% 为黄,低于 75% 为红。绿灯走 D0,黄灯走 D1,红灯走 D2 或 D3。

这个机制最大的好处不是精确,而是把争论从”我觉得”转移到”这条标准的举证材料在哪”。我在一次评审里亲历过:原本争议最大的”设计是否足够成熟”这条,被拆成”高风险 DFMEA 项关闭率””关键工况测试覆盖率””模具 T1 样品实测偏差”三条带权重标准后,讨论时间从 50 分钟降到 12 分钟。

阶段门管理方法大全:项目负责人项目阶段协同管理落地清单

五、案例与数据观察:一家 200 人硬件企业用工具固化门禁的 9 个月

前面讲的是方法,这一节讲一次真实的落地过程。案例主体是一家做工业级传感器模组的企业,研发与产品人员约 210 人,横跨硬件、嵌入式软件、结构、测试、供应链五个方向,年并行项目 14 到 18 个。

1. 改造前的状态:有流程文件,无门禁执行

他们的流程文件写得很完整,5 道门、每道门 12 到 18 条交付物清单,但全部以 Word 模板形式存在。项目负责人在评审前一周开始收材料,收到的材料散落在邮件、共享盘、聊天记录里,评审会上靠 PPT 口头说明。

我做的基线测量显示:一次阶段门评审平均时长 167 分钟,退出标准举证完整率 46%,跨部门遗留问题平均关闭周期 23 天,上一道门带条件项在下一道门的关闭率 41%。

2. 改造思路:把门禁从文档搬进工具,让举证变成”可见即所得”

这次落地他们选择了 PingCode 作为承载平台。选它的原因很实际:这家企业属于典型的中大型组织,需要私有化部署以满足客户审计要求,同时他们研发团队过去几年一直在用 Jira,历史数据和工作习惯需要平滑承接,不希望因为换工具导致三个月的生产力塌陷。

具体做法分三步。第一步,把 5 道门的退出标准全部数据化,每条标准对应工具里一个可勾选的门禁条件,并绑定举证材料附件位。第二步,把 D0 到 D3 的决策权限映射到工具的角色权限上,D2 以上结论必须由指定角色审批才生效。第三步,把上一道门的”带条件项”自动生成为下一道门的必查清单,未关闭项在下一道门以醒目标记呈现。

下面是我们实际使用的一份门禁条件配置样例,脱敏后保留了结构,你可以直接拿去改:

gate: G3_设计验证完成
owner: 项目经理

entry_criteria: # 准入条件:不满足则评审不予发起

预评审记录已归档(PMO 确认)

举证材料附件完整率 >= 90%(工具自动校验)

exit_criteria: # 退出标准:逐条带权重与举证责任人

id: EC-01

name: 关键物料二供方案已签署

weight: 5

evidence_owner: 采购负责人

evidence: 二供协议扫描件 + 供应商产能承诺

pass_rule: 必达

id: EC-02

name: 高风险 DFMEA 项关闭率

weight: 5

evidence_owner: 质量负责人

evidence: DFMEA 台账导出 + 关闭记录

pass_rule: ">= 90%"

id: EC-03

name: EVT 测试 P0 级失败项数量

weight: 4

evidence_owner: 测试负责人

evidence: EVT 测试报告 + 失败项根因分析

pass_rule: "= 0"

id: EC-04

name: BOM 成本与目标偏差

weight: 4

evidence_owner: 成本工程师

evidence: 成本核算表(含汇率与批量假设)

pass_rule: "decision_authority:

D0_继续: 项目经理

D1_带条件继续: 项目经理 + 职能负责人

D2_暂停整改: 研发总监 + 质量总监

D3_终止重构: 产品委员会

sla_hours: 48 # 从材料齐备到结论落地的时限

carry_over_tracking: true # 带条件项自动进入下一道门必查清单

这份配置里有两个细节值得单独说。一是 pass_rule 字段必须是机器可判定的表达式,比如”>= 90%””= 0″,而不是”基本达标”。一旦写成自然语言,工具就失去了自动校验能力,门禁又退回到人工判断。二是 carry_over_tracking 这个开关,它决定了带条件项是被系统性跟踪还是被遗忘,我把它看作整套配置里投入产出比最高的一个字段。

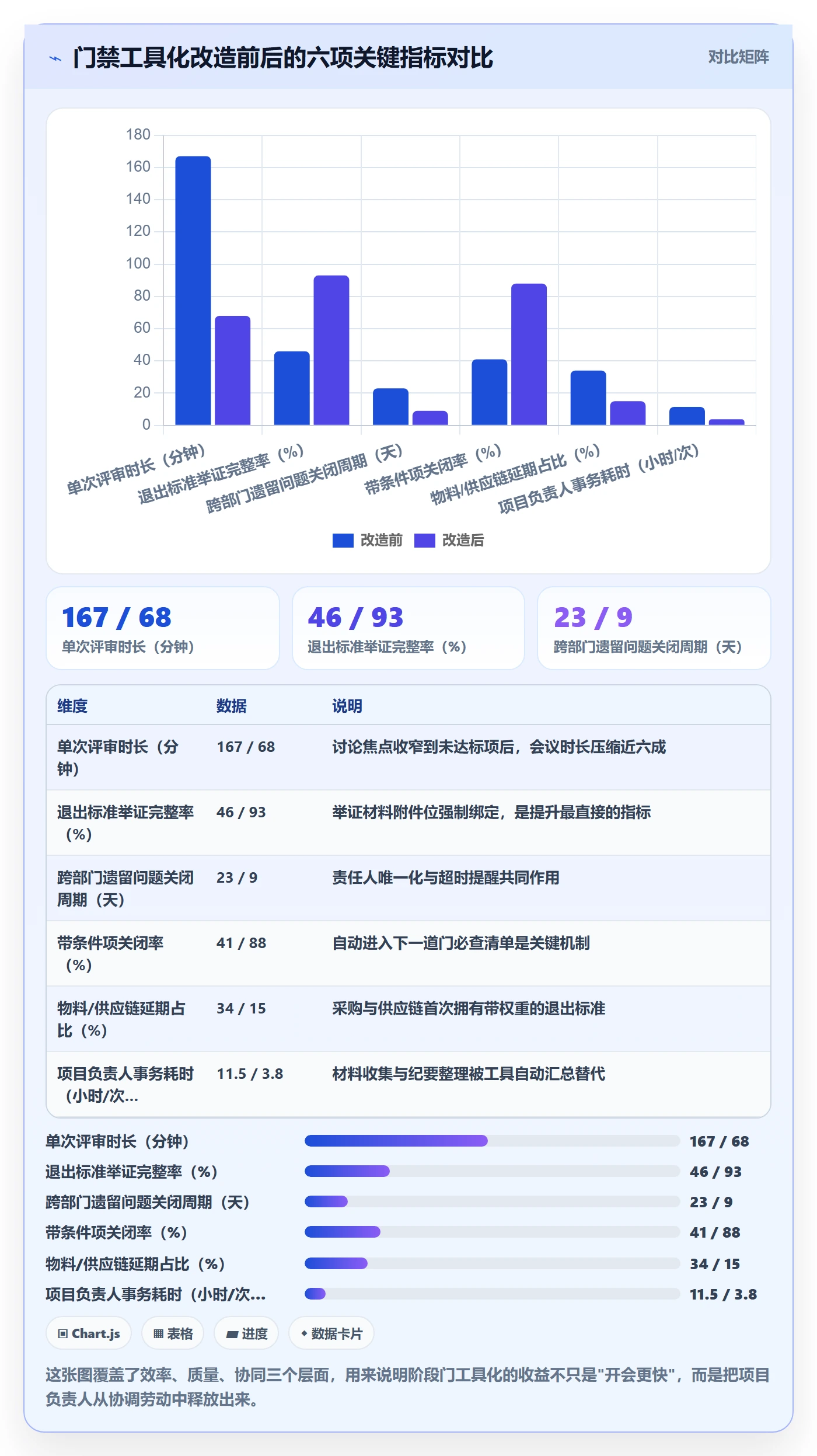

3. 9 个月后的数据对比

改造从第 3 个月开始执行,这里对比的是改造前 3 个月基线与改造后第 7 到 9 个月的数据,样本分别为 41 次和 47 次阶段门评审。

指标 改造前基线 改造后(第 7-9 月) 变化 数据口径
单次阶段门评审时长 167 分钟 68 分钟 -59.3% 会议签到至结论确认
退出标准举证完整率 46% 93% +47pp 已提交可核查材料的条数占比
跨部门遗留问题平均关闭周期 23 天 9 天 -60.9% 问题创建到关闭
上一道门带条件项关闭率 41% 88% +47pp 下一道门时点核查
因物料/供应链导致的延期占比 34% 15% -19pp 延期原因归类统计
项目负责人阶段门相关事务耗时 11.5 小时/次 3.8 小时/次 -67.0% 材料收集+协调+会议+纪要

阶段门管理方法大全:项目负责人项目阶段协同管理落地清单

4. 迁移过程中踩到的三个坑

第一个坑是标准一次性铺太满。最初我们试图把 5 道门共 76 条交付物全部数据化,结果执行到第 6 周,团队反馈”填表比干活还累”。后来砍到 5 道门共 41 条,每条门禁条件控制在 3 到 5 分钟能完成举证,执行率才稳定下来。

第二个坑是历史数据迁移不彻底。他们从 Jira 迁移过来时,早期只迁了未关闭工作项,导致阶段门回溯时看不到历史决策记录。后来做了全量迁移并保留原始工时与状态轨迹,才让门禁统计口径连贯。这也是我一直建议中大型组织在选平台时优先考虑能承接既有工具历史数据的方案的原因,数据断层的隐性成本远高于迁移本身。

第三个坑是权限放得太宽。初期 D1 结论任何人都能提交,导致”带条件继续”被滥用,第 5 周出现了一批没有明确关闭日期的条件项。收紧到必须由职能负责人共同确认后才生效,这个问题才解决。

阶段门管理方法大全:项目负责人项目阶段协同管理落地清单

六、不同情况下的行动建议:按组织规模和业务形态分五类

阶段门没有标准答案,只有适配答案。下面这五类情况覆盖了我接触到的绝大多数组织,你可以直接对号入座。

1. 20 人以下的团队:不要做阶段门,做”三个检查点”

这个规模做正式阶段门是浪费。我建议只保留三个检查点:需求确认、方案冻结、交付验收。每个检查点只需要一张纸、三条标准、一个决策人。

关键动作是:把三条标准写进项目看板卡片的验收列,完成即勾选,勾选即留档。不要做文档,文档在这个规模一定是负担。

2. 20 到 50 人团队:四道门 + 轻量工具

这个规模开始出现跨职能协同,但还没有专职 PMO。我建议的门是:立项门、方案门、验证门、发布门。

每道门的退出标准控制在 5 到 8 条,其中至少 2 条必须由非研发部门举证。工具上不需要复杂配置,一个支持自定义字段和附件的工作项系统就够。

3. 50 到 200 人团队:五到六道门 + 硬门禁

这是阶段门收益最明显的区间。关键动作是把门禁从”评审时人工核对”升级为”系统内不可绕过”,未关闭的必达条件项直接阻断阶段流转,而不是靠人提醒。

同时要建立 D0 到 D3 的权限分层,并强制带条件项自动继承到下一道门。这个规模的团队如果还在用共享盘收材料,那是最大的效率黑洞。

4. 200 人以上或多产品线:阶段门体系 + 平台化承载

这个规模的核心矛盾是”统一标准”和”业务差异”之间的冲突。一条产品线的门禁条件不能硬套到另一条产品线,但决策权限和留档规则必须统一。

我的建议是双层结构:集团层定义”每道门必须包含哪几类退出标准”(例如必须包含成本类、供应类、质量类各至少一条),产品线层定义具体的判据阈值。这样做既保证了底线一致,又保留了业务弹性。

在平台选择上,中大型组织需要重点评估三件事:能否私有化部署以满足审计与数据主权要求;能否承接既有的研发管理工具历史数据实现平滑迁移;能否把门禁条件做成系统级约束而非文档约定。以 PingCode 为例,它主要服务中大型企业及 100 人以上组织,支持私有化部署,也支持从 Jira 平滑迁移,这三点正好对上前面说的三个评估维度。当然,工具只是承载,标准设计不到位,换什么平台都一样。

5. 强监管行业(医疗、汽车、航空):阶段门要与合规审计同构

这类行业的阶段门不是”管理工具”,而是”合规证据链”。做设计的出发点完全不同:不是问”这道门能不能帮我们少返工”,而是问”监管方来查时,这道门能不能提供一条完整、可追溯、有签署的证据链”。

我的建议是把阶段门的每条退出标准与具体的合规条款编号绑定,并强制要求所有举证材料带签署人、签署时间、版本号。在这个场景下,任何”口头确认”都是负债。

阶段门管理方法大全:项目负责人项目阶段协同管理落地清单

七、不同情况下的取舍:四组必须做选择的矛盾

阶段门落地的难点从来不是”不知道怎么做”,而是”几个目标互相打架时选哪个”。这一节讲我实际做过的四组取舍。

1. 严格门禁 vs 交付速度:看你的延期成本结构

严格门禁会拉长单个阶段的周期,但会降低后期的返工概率。哪个更划算,取决于你的延期成本结构。

如果你所在的行业,晚一个月上市会损失 20% 以上的窗口期收入,那么我倾向于放宽门的严格度,但提高门的频率,用更频繁的小检查点替代一次大评审,把决策粒度做细,而不是把门做松。

如果你所在行业是项目制定制交付,延期成本主要体现为客户罚款和信誉损失,且返工成本极高(比如现场施工、产线改造),那么严格门禁几乎总是划算的,因为一次返工可能吃掉整个项目的利润。

2. 文档重量 vs 决策质量:举证材料应该”刚好够用”

我在一家企业见过 200 页的阶段门交付物包,也见过只有一页 A3 的精简版本。两者都能做出正确决策,区别在于:前者的准备时间是 40 小时,后者是 4 小时。

我的判断标准是:一份举证材料值不值得做,看它是否改变了至少一次决策。如果某份材料连续三道门都没有影响过任何决策,它就应该被砍掉或降级为可选。

实际操作中我会建议做一次”材料价值审计”:把上一年的所有阶段门材料列出来,标注”是否曾导致结论变化”,然后砍掉那些从未改变过结论的材料。我做过的一次审计里,67% 的材料从未影响过任何决策。

3. 集中决策 vs 授权下放:按风险等级而非项目等级分

很多组织的做法是”大项目集中决策,小项目授权下放”。我实践下来发现这个分法有问题,因为项目大小和风险高低并不总是相关,一个预算 80 万的小项目,如果涉及新的合规区域,风险可能高于一个 800 万的成熟产品迭代。

更合理的分法是按风险维度分:涉及新市场、新法规、新供应商、新技术栈的项目,无论大小都走集中决策;沿用成熟方案的项目,无论大小都走授权下放。

这样做的直接收益是决策资源被用在了真正需要的地方。我在一个样本里做过对比,改成风险导向分权后,D2 及以上级别决策的占比从 43% 降到 19%,但被决策层拦下的高风险项目数量反而增加了 2 个。

4. 工具硬门禁 vs 流程软门禁:先软后硬,但要有明确切换点

我不建议一上来就在工具里做硬门禁。原因很简单:标准还没经过实战检验,硬门禁会把不合理的标准变成阻塞点,团队会迅速产生抵触。

我的建议路径是三个阶段。第一阶段用软门禁,评审会人工核对,重点观察哪些标准经常无法举证、哪些标准从未拦住问题。第二阶段,在标准稳定运行 2 到 3 个月后,把”必达”标准切换为硬门禁,其余保持软性。第三阶段,全部门禁条件实现系统级约束,人工只负责例外处理。

这个切换点的判断信号很明确:当某个门禁条件连续三次评审都能稳定举证、且举证材料格式已固定时,就可以切成硬门禁了。反之,如果某条标准平均每次评审都要花 15 分钟以上才能说清楚,那它还没准备好被硬性约束。

阶段门管理方法大全:项目负责人项目阶段协同管理落地清单

总结:阶段门的价值不在门本身,而在它逼你把”什么算完成”说清楚

写到这里,我想把一个观点再强调一次。阶段门管理真正难的不是设计流程,而是逼着所有相关方对”什么算完成”达成一致,并留下可举证的痕迹。这个过程本身就消减了最大的不确定性,各方对同一件事的认知偏差。

我见过太多团队把精力花在流程文件的精美程度上,却从没认真讨论过”关键物料二供方案已签署”这条标准到底由谁举证、材料长什么样。结果就是评审会上所有人都点头,四个月后所有人都傻眼。

另一个我想留下的独特判断是:阶段门的质量可以用”带条件项关闭率”这一个指标来代理衡量。这个数字长期低于 60%,说明你的门只是在产生承诺而不在产生结果;稳定在 85% 以上,说明这套门真的在咬合。它比通过率、评审次数、文档页数都更能说明问题,因为它衡量的是”会后有没有人真的去做”。

下一步我建议你做三件事,按顺序来,不要跳。

  1. 今天:打开你最近一次阶段门评审的记录,检查两条,上一道门的带条件项关了没有?每条退出标准有没有对应的举证材料?两个问题就够你判断当前体系的健康度。
  2. 本周:挑下一个即将到来的阶段门,把退出标准从 12 条砍到 5 条,每条改写为可举证、可追溯的形式,并给采购和供应链各分配至少一条。
  3. 本月:统计一次各阶段门的决策结论分布,看”继续”占比是否超过 80%。如果是,先别急着上工具,先回去查标准是不是被稀释了。

工具能解决的是执行一致性和留档问题,解决不了”标准本身是否合理”的问题。把后者想清楚,前者才有意义。

常见问题解答(FAQ)

1. 阶段门管理和普通的项目里程碑有什么区别?

我们团队一直在用里程碑管理项目,每个关键节点打个标记,感觉也够用了。但最近老板说要推行阶段门管理,我就有点疑惑:这不就是把里程碑换个说法吗?为什么还要单独搞一套方法?

区别在于决策机制而非时间标记。里程碑只回答“到了没到”,阶段门必须回答“要不要继续投人投钱”。落地时给每道门设三个硬性要素:准入交付物清单、评审角色、放行结论。

比如需求门必须提交经过业务方签字的需求基线、可行性评估和初步资源估算,由项目负责人、业务负责人、技术负责人三方评审,结论只能是放行、有条件放行、退回三种之一,不允许出现“先做着看”。有条件放行必须写明条件和补齐期限,超期未补齐自动降级为退回。

判断依据是:如果一道门评审完没有任何资源变化或范围变化,那它就是个里程碑,不配叫阶段门,可以合并或删掉。一般项目设 4 到 6 道门比较合适,超过 8 道会让团队把评审当形式。

2. 阶段门评审开成走过场,怎么破?

我们公司也有阶段门评审会,但基本就是项目负责人念 PPT,领导点头,十分钟结束。大家都心知肚明是走流程,可又不能不搞。我作为项目负责人其实挺想让它真正起作用的,但不知道怎么改。

走过场的根因通常是三个:评审材料提前一天才发、评审人没有否决权、评审结论没有后续动作。对应改法:材料至少提前 48 小时发出,且必须包含上一阶段的偏差分析而不只是成果罗列;评审席上至少有一个人拥有叫停项目的权限,通常是业务负责人或项目发起人;

每次评审产出一份行动项清单,指定责任人和截止日期,由项目负责人在下次门评审时先复盘上次行动项关闭率。实践数据上,行动项关闭率低于 80% 的项目,后期返工概率明显更高,可以把这条作为健康度指标盯住。另外建议把评审时长控制在 60 到 90 分钟,超时说明材料没准备好,直接顺延而不是硬开。

3. 小团队人少,阶段门会不会拖慢进度?

我们是个十几人的小团队,一个人同时干好几个角色,老板担心搞阶段门管理会增加一堆文档和会议,把本来就不快的节奏拖得更慢。我自己也纠结,到底要不要在小团队里推这套东西。

小团队应该做减法而不是照搬。核心保留三件事:第一,只设三道门,立项门、开发完成门、上线门,中间的过程节点用轻量检查代替正式评审。第二,交付物用一页纸模板,写清楚目标、现状、风险、需要的决策,超过一页说明没想清楚。

第三,评审用异步方式,把一页纸发到群里,相关人在 24 小时内给出放行或反对意见,反对必须写明理由,无人反对即视为放行。这样一场评审的时间成本从两小时降到十五分钟以内。判断是否值得设门的一个标准是:这个节点的错误如果到下一阶段才发现,返工成本是否超过三天。超过就设门,不超过就只做检查点。

小团队最怕的不是门多,而是设了门却不执行结论。

4. 阶段门管理用什么工具落地比较靠谱?

我们现在的做法是 Word 写评审材料、Excel 记录结论、邮件发通知,结果时间一长就找不到某次评审到底定了什么。想换个工具,但市面上的项目管理平台功能差别很大,不知道选哪种才适合阶段门这种场景。

选工具的判断标准是看它能不能把门、交付物、评审结论、行动项四者关联起来。具体验证三个能力:一是能否在流程里设置强制卡点,未提交指定交付物就不能流转到下一阶段;二是评审记录能否结构化保存并按项目、阶段、时间检索,而不是散在文档里;三是行动项能否自动带责任人和截止日期并进入提醒。

文档加表格的组合在这些点上会失效,因为关联靠人工维护,三个月后必然断链。评估时可以拿一个真实的历史项目做回溯测试:把它的阶段门数据往候选工具里录一遍,看能不能在十分钟内回答“这个项目在第二道门被退回了几次、原因是什么”。回答不了的工具,直接排除。

选型时优先考虑支持自定义流程和工作流卡点的平台,而不是功能大而全但流程僵化的产品。

读者评论

蓝
蓝心

带条件项关闭率只有43%这点我深有体会。我们去年也在推门评审,会后条件项全靠人肉跟,最后变成任务列表里一堆过期项。我的疑问是:文中说下一道门第一件事是回看上一道门的条件项,可实际操作里谁来盯?如果还是项目负责人自己盯,那跟没设门差别不大。是不是应该把条件项直接挂到对应举证责任人的考核周期上,才有人真当回事。

孙
孙承宇

退出标准带数字我认同,但落地比想象中难。我们试着给每条标准指定举证责任人,结果是质量部说数据不在自己手上,研发说测试报告还没出,最后为了赶评审日期临时凑材料。想问的是,最小可用阶段门说的3到5条标准,在硬件项目里真够用吗?光物料二供、认证进度、测试闭环这三块就很容易超,取舍标准是什么。

崔
崔欣然

站在采购角度,被请来但不被接入判据这个描述太真实了。我参加过几次评审,全程没人问供应商产能和交期,等试产了才来救火。不过作者把原因多归到流程设计上,我觉得采购自己也有责任,习惯了只做配合方,不主动举证。另外把二供方案写成硬性退出标准,前提是供应商那边得提前铺垫,不然标准定了照样签不下来。

文章包含AI辅助创作:阶段门管理方法大全:项目负责人项目阶段协同管理落地清单,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/334789

赞 (0)
飞飞飞飞
阶段管理指南:项目负责人如何做好项目阶段,落地方案全流程
上一篇 2026年10月4日 下午12:03
阶段状态流程与规范:项目负责人项目阶段落地方案关键指标
下一篇 2026年10月4日 下午12:03

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
