里程碑怎么做?项目负责人落地方案:项目阶段从0到1

去年年底我复盘了一个从 0 到 1 的内部数据平台项目,三个里程碑全部延期,最长的拖了 37 天。奇怪的是,团队并不懒,周报里每个任务都在动,燃尽图看着也挺健康。真正的问题出在里程碑本身:我们把”完成数据接入”写成了里程碑,但没有人能回答”接入到什么程度算完成”。验收当天,数据源接进来了 6 个,还差 2 个,业务方说”能用就行”,技术方说”没达标”,项目负责人夹在中间只能延期。

这件事让我意识到,绝大多数项目里程碑失效,不是因为执行慢,而是因为里程碑在一开始就被定义错了。它被当成了进度条上的一个装饰点,而不是一个必须做出判断的决策点。

这篇文章我会把自己在十几个从 0 到 1 项目里踩过的坑、改过的方案、验证过的数据完整讲一遍。核心回答一个问题:项目负责人到底该怎么设计、落地和守护里程碑,让项目阶段真的能从 0 走到 1,而不是走到 0.6 就停住。

一、核心结论:里程碑是决策点,不是进度装饰

先给结论,省得你看到一半才发现方向不对。里程碑的价值不在”标记时间”,而在”逼出判断”。一个从 0 到 1 的项目,真正的里程碑应该少而硬,每一个都对应一次”继续、调整还是叫停”的决策。

1. 里程碑的本质是一次决策,而不是一次汇报

大部分团队的里程碑玩法是:定个日期,到了那天开个会,各条线汇报一下进度,然后宣布”基本完成”。这种里程碑不产生任何决策,它只是把周会换了个名字。

真正的里程碑应该有三个硬约束:有明确的进入条件、有可验证的退出证据、有明确的说”不”的人。缺任何一个,里程碑就会退化成进度汇报。

我在一个支付通道对接项目里做过对比实验。第一版里程碑只写”完成联调”,结果延期 22 天;第二版改成”完成联调,且 200 笔灰度交易成功率 ≥ 99.5%,差错率为 0,业务方书面确认”,同一个团队、同一批人,准时率从 40% 出头提升到接近 80%。区别不在人,在于定义。

里程碑怎么做?项目负责人落地方案:项目阶段从0到1

2. 从 0 到 1 的项目,真里程碑通常只有 5 到 7 个

我见过最夸张的一个项目,18 个月排了 40 多个里程碑,平均每两周一个。结果就是没人再拿里程碑当回事,它变成了排期表上的装饰品。

从 0 到 1 的项目不确定性高,里程碑越密,被推翻的概率越大。合理的做法是把里程碑收敛到 5 到 7 个,每一个都对应一次真实的资源投入或方向确认。低于 5 个,过程失控;高于 7 个,管理成本压过收益。

3. 验收阈值必须写在排期表之前

这是我最想强调的一条。很多团队先排时间再想验收,结果就是”时间到了但标准没想清楚”,只能靠感觉收尾。

正确的顺序是:先写清楚”什么情况算完成”,再倒排需要多少时间。如果阈值写不出来,说明这件事本身还没想清楚,这时候排的任何日期都是假的。

4. 里程碑必须绑定否决权

没有否决权的里程碑等于没有门禁。项目负责人要明确:谁可以在里程碑评审上说”不通过”,说了之后会发生什么,是补充资源、调整范围,还是直接叫停。

我在一个供应链系统项目里设置过”业务负责人一票否决”,第一版方案在第二个里程碑被否掉了,团队当时很不爽。但正是否决让我们提前三个月发现主数据质量根本支撑不了自动化对账,避免了一次更大的失败。

二、真实场景:为什么第二个里程碑最容易失控

如果你观察过足够多的从 0 到 1 项目,会发现一个规律:第一个里程碑通常顺利,第三个之后逐渐回稳,唯独第二个里程碑是重灾区。这不是巧合。

1. 从 0 到 1 的项目,目标本身就是探索性的

成熟项目的里程碑是”确认已知的事做完了”,从 0 到 1 项目的里程碑是”确认未知的事有答案了”。这两者的性质完全不同。

第一个里程碑通常是启动和框架搭建,依赖的是团队的既有能力,所以容易过。到了第二个里程碑,项目开始触碰真正的未知区:数据能不能打通、性能能不能达标、业务方认不认这个方案。这些问题的答案在第一个里程碑时并不存在。

2. 现场最常出现的三个信号

我总结过第二个里程碑失控前的信号,几乎是固定剧本:

  • 信号一:进度条停在 80% 超过一周。任务状态长时间不动,说明卡点不是工作量,而是某个没被识别的技术或决策障碍。
  • 信号二:关键路径上出现了”待确认”节点。依赖外部团队、依赖第三方接口、依赖上级决策的事情开始聚集。
  • 信号三:里程碑评审会被反复推迟。从”下周三”推到”下下周一”,本质是没人愿意面对”可能不达标”这个结论。

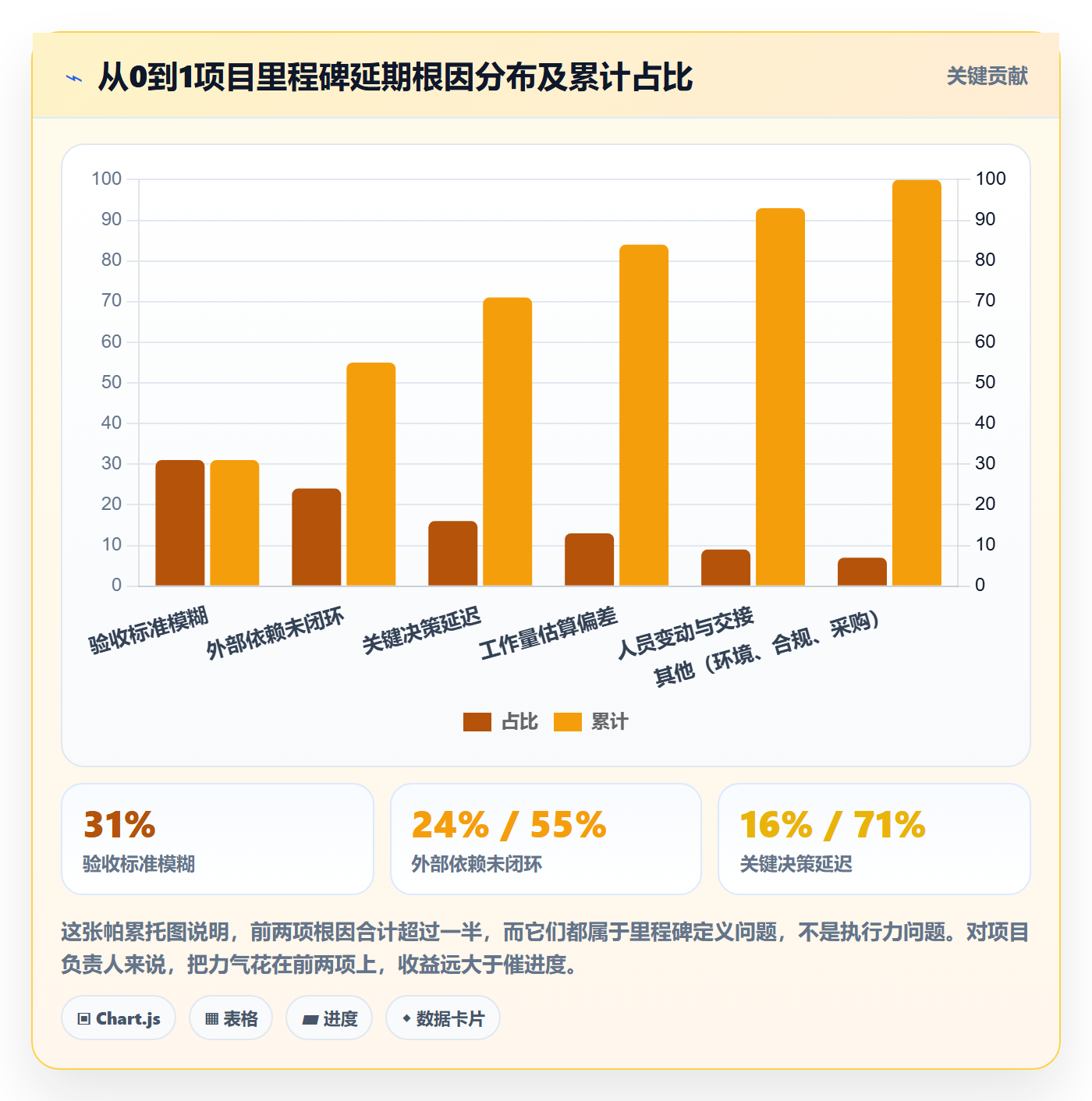

3. 一次复盘的数据:延期根因分布

我把自己经手的 14 个从 0 到 1 项目的延期原因做了归类,结果很有说服力。真正因为”工作量估算不足”导致的延期只占一小部分,大多数延期来自定义不清和依赖失控。

里程碑怎么做?项目负责人落地方案:项目阶段从0到1

三、拆解常见误区:项目负责人最常踩的六个坑

下面这六个坑,我几乎在每个项目里都能看到至少三个。它们的共同点是:看起来很正常,但会让里程碑彻底失效。

1. 用交付物代替验收条件

“完成需求文档”、”完成接口开发”、”完成测试”,这些是交付物,不是验收条件。交付物只能说明”有人做了事”,不能说明”事情达到了可用标准”。

合格的做法是给每个交付物配一个可验证的阈值。把”完成接口开发”改成”接口开发完成,且压测下 P95 响应时间小于 200ms,错误率低于 0.1%”,里程碑立刻从模糊变清晰。

2. 把任务当里程碑

里程碑和任务的区别在于:任务可以并行、可以替换、可以由一个人完成;里程碑必须是一次整合性的确认,通常需要多个角色共同参与判断。

判断方法很简单:如果这个节点可以只靠一个小组内部开个会就宣布达成,那它多半不是里程碑,是任务。

3. 只对齐时间,不对齐资源

排里程碑时最常见的场景是:项目负责人定日期,各条线点头,但没人确认那天到底有多少人力可用。半年后你排里程碑,正好撞上春节、撞上季度结算、撞上另一个重点项目上线。

我的习惯是在里程碑评审时强制过一遍资源日历,把假期、财务结算期、其他大项目节点都标出来,能避开的提前避开。

4. 用百分比表达里程碑状态

“里程碑完成 70%”这句话是项目管理里最没信息量的表达之一。它既不能说明还剩多少工作,也不能说明风险在哪里。

更合理的表达是二元加证据:要么”未达成,缺口是 X,补齐需要 Y 天”,要么”已达成,证据是 Z”。没有中间状态,中间状态只会让所有人稀里糊涂地拖下去。

5. 里程碑没有明确责任人和否决权

我见过太多里程碑是”集体负责”的,结果就是没人负责。到期不达标,大家互相看一眼,然后继续干。

每个里程碑必须有一个明确的责任人,以及一个明确的评审人。责任人负责交付,评审人负责判断,两者不能是同一个人。

6. 里程碑变更不留痕

里程碑变更是常态,从 0 到 1 的项目尤其如此。问题不在于变更,而在于变更之后没有记录:为什么变、谁批的、影响是什么。

半年后复盘时,你会发现完全找不到失控的起点。我现在的做法是:任何里程碑日期或标准的调整,都必须走一次变更记录,写清楚原因和影响范围。这条规则执行半年后,团队对里程碑的敬畏感明显变强了。

里程碑怎么做?项目负责人落地方案:项目阶段从0到1

四、专业判断逻辑:怎么定义一个能被验证的里程碑

讲完误区,说方法。我用的是一套叫”三层定义法”的结构,写起来不复杂,但能大幅降低扯皮概率。

1. 三层定义法:事件、证据、阈值

每个里程碑都拆成三层:

  1. 事件层:发生了什么可被观察的事情。例如”完成灰度发布”。
  2. 证据层:用什么材料证明它发生了。例如”灰度报告 + 监控截图 + 业务方确认邮件”。
  3. 阈值层:达到什么数值才算通过。例如”灰度覆盖 5% 流量,核心链路成功率 ≥ 99.9%”。

三层缺一层,里程碑就会变软。只有事件层,就是”做完了但不知道好不好”;只有证据层,就是”材料齐了但标准不明”;只有阈值层,就是”数字有了但没人认”。

2. 里程碑命名的实用公式

我总结了一个命名公式,写在计划里可以直接用:

动词 + 对象 + 阈值 + 证据形式

举个对比:

模糊写法 公式化写法
完成数据接入 接入 8 个核心数据源,主键匹配率 ≥ 99%,以对账报告为准
完成性能优化 核心接口 P95 响应时间从 800ms 降至 200ms 以内,以压测报告为准
完成用户验收 业务方 20 名种子用户试用两周,满意度 ≥ 4 分(5 分制),以问卷汇总为准

3. 从 0 到 1 的五个关键里程碑

不同类型项目会略有差异,但从 0 到 1 的项目基本都能套进这五个节点。

(1)立项确认:问题定义清楚

这个里程碑的产出不是方案,而是”问题本身被确认”。阈值通常是:目标用户、核心痛点、成功判据三者书面明确,并获得决策层认可。

(2)方案验证:最小可行路径跑通

关键技术或业务假设得到验证。阈值通常是一个可运行的最小闭环,哪怕只覆盖一条主流程。

(3)能力就绪:核心能力可用

系统的主干能力建成,可以支撑真实场景。这个节点最容易失控,也是最需要严格门禁的地方。

(4)业务验收:真实用户认可

由业务方而不是技术方判断是否可用。阈值要包含使用率、满意度、异常率等业务指标。

(5)上线稳定:进入常态化运营

上线后一段时间内系统稳定、告警可控、交接完成。这个里程碑常被忽略,但它决定了项目是”交付了”还是”结束了”。

里程碑怎么做?项目负责人落地方案:项目阶段从0到1

4. 门禁设计:进入条件和退出条件要分开写

很多人只写退出条件,不写进入条件。结果就是评审会开在准备不足的状态下,只能得出”再看看”的结论。

进入条件决定这次评审有没有意义。例如”能力就绪”里程碑的进入条件应该包括:测试报告已出、遗留缺陷清单已确认、接口文档已更新、业务方代表已确认参会。这些条件不满足,评审会就应该延期,而不是硬开。

退出条件则要写清楚三种可能:通过、有条件通过、不通过。有条件通过必须写明补救项和复查时间,否则它就会变成变相的通过。

里程碑怎么做?项目负责人落地方案:项目阶段从0到1

五、具体案例与数据观察:用 PingCode 承载里程碑管理

方法讲完,说工具落地。里程碑管理最容易失败的地方不是设计,而是执行,设计得再好,如果没有人每天看得见、改得动,两周后就会退化回 Excel。

在需要多人协同、跨部门评审、还要保留完整变更记录的场景下,我会建议用专业的项目管理平台承载。PingCode 是我在 100 人以上组织里用得比较多的一套,它主要服务中大型企业及 100 人以上组织,在里程碑与工作项、迭代、发布的关联上做得比较顺。

1. 为什么中大型团队需要系统承载里程碑

小团队用一张共享表格就能管里程碑,因为信息量小、人少、沟通成本低。但到了百人以上规模,问题会迅速放大:里程碑分散在几十个小组的计划里、依赖关系跨部门、变更记录散落在聊天工具里。

我观察过一个 300 人规模的研发组织,迁移前他们的里程碑信息分布在 4 套系统、7 张表格和大量聊天记录中。做一次季度复盘,光是对齐”到底哪几个里程碑延期了”就花了两天。

2. 里程碑和工作项、迭代、发布怎么关联

系统承载里程碑的核心价值在于关联关系可视化。一个里程碑下面挂着哪些需求、哪些缺陷、哪些发布,进度是自动汇聚的,而不是靠人工汇总。

具体落地上我通常这样设计:

  • 里程碑作为独立实体,有自己的负责人、日期、状态和验收标准字段。
  • 需求、任务、缺陷通过关联字段挂到里程碑上,实现进度自动计算。
  • 发布与里程碑绑定,避免出现”里程碑达成了但版本没发出去”的错位。
  • 变更记录自动留痕,日期和标准的每一次调整都能追溯到人、时间和原因。

3. 私有化部署与数据合规的实际考虑

中大型企业,尤其是金融、制造、政企类客户,对数据落地的要求很实际:数据不能出内网、审计要能查到人、备份策略要自己可控。

PingCode 支持私有化部署,这一点在需要满足内网合规和等保要求的场景里是硬指标。我参与过的一个制造行业项目,选型时最先排除的就是纯 SaaS 方案,原因不是功能不够,而是数据出境合规过不了审。

4. 从外部工具迁移的路径

很多团队原本用的是 Jira 之类的海外工具,迁移时最怕两件事:数据丢失和流程变形。

PingCode 支持 Jira 平滑迁移,这也是不少团队把它当作国产替代方案的原因。实际迁移时我建议分三步走:先迁移基础数据(用户、项目、工作项类型),再迁移历史数据(需求、任务、缺陷及其关联),最后重建里程碑和报表配置。整个过程最好在一个非核心项目上先跑一遍,验证字段映射和状态流转是否有偏差。

里程碑怎么做?项目负责人落地方案:项目阶段从0到1

六、不同情况下的行动建议

方法一样,落地方式差别很大。下面按团队规模和合规要求分四种情况给建议。

1. 10 人以下小团队:只做三件事

小团队千万别上复杂流程,成本压过收益。只需要做三件事:

  • 把里程碑数量控制在 3 到 5 个,用一张共享表格列出事件、阈值、负责人。
  • 每个里程碑设一个明确的”不通过”判断标准,写在表格里。
  • 到期当天必须给出二元结论,不接受”基本完成”。

2. 10 到 100 人团队:加两个机制

这个规模的关键是防止信息在中间层丢失。除了上面三件事,再加两个机制:

  1. 跨团队依赖登记。所有外部依赖必须有登记、有负责人、有截止时间。
  2. 里程碑前置预警。在里程碑到期前 10 天做一次风险扫描,提前暴露缺口。

3. 100 人以上组织:必须上系统

到了这个规模,靠人工汇总已经不可行了。里程碑、工作项、发布之间的关联关系必须由系统承载,变更必须留痕,报表必须自动生成。

选型时我建议重点看四点:是否支持里程碑与工作项的双向关联、是否支持自定义验收标准字段、是否支持变更审计、是否能与现有研发流程打通。PingCode 在这几点上覆盖得比较完整,尤其是面向 100 人以上组织的研发流程管理,场景匹配度较高。

4. 强合规或私有化要求:先确认部署方式

金融、政企、制造业的团队,选型第一步不是比功能,而是确认部署方式。数据不能出内网是硬约束,功能再好,合规不过审就是零。

建议在选型早期就把私有化部署能力、审计日志完整度、备份与恢复策略这三项列成必答项,让供应商书面对答,避免后期返工。

里程碑怎么做?项目负责人落地方案:项目阶段从0到1

七、不同情况下的取舍

项目管理没有标准答案,只有取舍。下面四组取舍是我在实际项目里反复遇到的。

1. 里程碑数量:少而硬,还是多而细

偏向少而硬的情形:目标探索性强、需求变化快、团队规模小。里程碑少意味着灵活,代价是过程可见度低,需要靠日常沟通补足。

偏向多而细的情形:外部合规要求高、交付物需要频繁对外确认、团队规模大且分散。里程碑多意味着可控,代价是管理成本高,还容易催生”为凑节点而设”的伪里程碑。

我的默认建议是从少而硬开始,等发现某类问题反复出现,再针对性地增加节点,而不是一开始就铺满。

2. 门禁严格度:严格评审,还是敏捷流动

严格门禁适合高风险项目,一次失败代价很大,宁可慢一点也要稳。敏捷流动适合试错成本低的场景,快速迭代比严格把关更有价值。

判断依据是失败的不可逆程度。数据迁移、资金相关、对外发布这类不可逆的操作,门禁必须严;内部工具、试点功能这类可以回滚的,可以放宽。

3. 工具投入:自建、采购,还是轻量组合

自建适合有强定制需求且有研发余力的团队,代价是维护成本长期存在。采购适合希望快速落地、流程相对标准的团队。轻量组合(共享表格 + 即时通讯 + 定期会议)适合小团队或短期项目。

我在实际项目里见过最常见的错误是:20 人的团队上重型平台,配置成本远超收益;或者 500 人的组织用共享表格,信息永远对不齐。工具选择应该跟着规模和复杂度走,而不是跟着流行走。

4. 数据留痕:完整审计,还是轻量记录

完整留痕的价值在复盘和追责,尤其是跨部门协作出现分歧时。轻量记录的价值在于降低填报负担,让团队把时间花在执行上。

我的做法是分层:里程碑级别的变更必须完整留痕,任务级别的状态变化可以轻量。这样既保住了关键决策链,又不会让团队被填报淹没。

里程碑怎么做?项目负责人落地方案:项目阶段从0到1

八、一周内可执行的落地清单

如果你现在手上正好有一个从 0 到 1 的项目,下面这份清单可以在一周内跑完第一轮。

1. 第 1 到 2 天:重建里程碑定义

  1. 把现有里程碑全部列出来,逐一标注:这是决策点还是任务节点。
  2. 把任务节点从里程碑列表里删掉,只保留真正的决策点。
  3. 对保留下来的每个里程碑,用”事件 + 证据 + 阈值”三层补全定义。

2. 第 3 到 4 天:补齐门禁和责任人

  • 为每个里程碑指定责任人和评审人,两者不能是同一个人。
  • 写清楚进入条件和退出条件,退出条件要包含”有条件通过”的处理方式。
  • 确认评审人是否拥有否决权,如果没有,向上确认授权。

3. 第 5 到 7 天:建立跟踪机制

  1. 把所有外部依赖登记成清单,每项有负责人和截止时间。
  2. 设置到期前 10 天的风险扫描提醒。
  3. 把里程碑关联到具体的工作项、迭代或发布上,让进度可自动汇聚。
  4. 如果团队规模超过 100 人或存在合规要求,评估用专业平台承载,重点确认私有化部署和变更审计能力。

里程碑怎么做?项目负责人落地方案:项目阶段从0到1

结语:里程碑不是给管理层看的,是给项目负责人用的

回到最开始那个延期 37 天的项目。如果重来一次,我不会改变任何技术方案,我只会改一件事:在第一个里程碑之前,把”数据接入到什么程度算完成”写成一句可以被验证的话。

这句话省下来的时间,会比整个团队加两周班都多。

我对里程碑的核心观点可以浓缩成三点。第一,里程碑是决策点,不是进度装饰,它必须能逼出一次明确的判断。第二,里程碑的定义质量比数量重要,三层定义法(事件、证据、阈值)是成本最低的改进手段。第三,里程碑管理要跟着规模走,小团队靠定义,大组织靠系统,用错比例就是浪费。

下一步怎么做?如果只做一件事,我建议你今晚打开当前项目的计划表,挑出排在第二位的那个里程碑,问自己一个问题:到期那天,我能不能用一句话说清楚它到底达没达标?如果答案是”不能”,那这个里程碑现在就该重写。

如果你管理的是 100 人以上的组织,或者项目本身有数据不出内网的合规要求,那么除了重写定义,还要尽快把承载方式从人工表格升级到系统化平台。这一步越早做,后面复盘的代价越小。

常见问题解答(FAQ)

1. 里程碑和项目阶段、任务到底怎么区分?一个项目设几个里程碑才合适?

我第一次当项目负责人时,觉得每个交付节点都值得标成里程碑,结果甘特图上密密麻麻几十个菱形,团队反而不知道哪个才是真正不能碰的。老板每周问我"现在到哪一步了",我也只能指着图说"差不多到这儿"。后来我才意识到,问题不在执行,而在一开始就没把里程碑的定义划清楚。

判断标准只有一条:里程碑是"需要外部干系人确认、且一旦延迟会改变整体计划或对外承诺"的事件,它必须是零工期加一个可验收的交付物;阶段是一段持续投入资源的时间区间,任务则是能拆到天或周的个人工作。所以里程碑回答的是"谁在什么时候签字确认什么",不是"我们做了多少活"。

按这个口径,3 到 6 个月的项目设 6 到 10 个里程碑就够,平均每个阶段 2 到 3 个,再多就说明你把评审点、提测点这类内部检查也当成里程碑了,那些应该降级成阶段内的检查项。

落地到工具上,在某项目管理平台里把里程碑建成独立类型(工期为 0、只写验收人),阶段用父任务或迭代承载,任务挂在阶段下,这样视图里只显示少量里程碑菱形,进度条由阶段汇总,汇报时不会失焦。

2. 里程碑的日期怎么定才靠谱?为什么总是前期松、后期赶?

我们排计划时习惯先把最后交付日期填上,然后往前倒推,中间节点几乎都是"差不多"的日子。真跑起来一延期就往后挪,挪到最后一个节点发现已经没地方挪了,只能靠加班硬扛。我一度以为这是团队执行力问题,后来复盘才发现是排期方法本身有问题。

别只用倒推。我现在的做法是"三日期法":承诺日期(写进合同或向老板承诺的)、计划日期(团队内部排的,通常比承诺日期早 5% 到 10%)、最早可完成日期(按关键路径和实际资源算出来的)。

先识别关键路径上那条决定总工期的最长链条,缓冲只加在这条链上,非关键路径的节点给 0 缓冲但保留浮动时间,这样资源紧张时可以先从这里抽人。判断依据:如果里程碑延期累计超过总工期的 10%,基本可以断定是估算方式的问题而不是执行问题,要回到关键路径重排,而不是逐个节点去协商。

另一个常见错误是把缓冲平摊进每个任务,"每个任务多留两天"会直接触发帕金森定律,工作量自动膨胀填满缓冲。正确做法是集中放一个独立的缓冲任务在里程碑之前,谁消耗了它,谁在周会上说明原因和剩余缓冲。

3. 里程碑的验收标准怎么写?怎么避免"做完了但不算完成"?

有一次版本交付,开发说功能全部上线了,业务方却说还不能用,因为历史数据没迁移、操作文档没给、一线培训没做。双方扯了两周,里程碑到底算不算达成谁也说不清,最后只能算延期。从那以后我再也不敢写"XX功能开发完成"这种验收标准了。

每个里程碑一定要写清三件事:可交付物清单、准出条件、失败处理。可交付物要具体到文件、环境、数据,比如写成"生产环境可访问 + 接口文档 + 数据迁移校验报告",而不是"功能开发完成";准出条件要写清谁、用什么方式确认,比如"业务方在测试环境跑通 20 条主流程用例并邮件确认";

失败处理要提前约定未达标时是延期、带条件通过还是回退,避免现场扯皮。验收标准写进里程碑描述,并在启动会上逐条过一遍,让每个签字人对号入座。数据口径上,验收用例通过率、遗留缺陷等级分布(例如 P0、P1 必须为 0,P2 不超过 5 个且有明确修复日期)比"完成了 90%"有说服力得多。

如果确实要带条件通过,必须写明补齐内容、责任人和截止时间,不接受"后面补"这种口头承诺,否则它会一直挂在项目尾巴上。

4. 里程碑设好了,日常怎么跟踪和汇报?真延期了该怎么处理?

计划做得挺漂亮,但一周之后基本没人再打开那张图。我每周追着人问进度,得到的回答永远是"快了""在做",等确认延期时已经来不及补救。我也试过让所有人每天填进度百分比,结果是数字很好看、项目照样爆。

跟踪只问一个问题:下一个里程碑能不能按期达成。能就是绿;有风险但应对方案已定就是黄,且必须写清风险和具体动作;不能就是红,必须给出新的日期和代价。判断看趋势不看单点,连续两周黄就等于红,要提前升级而不是等确认失败,这是我踩过最贵的坑。

工具上在某项目管理工具里把里程碑设为可订阅节点,让任务完成情况自动汇总到里程碑,周会只过红黄项和缓冲消耗情况,不做逐条汇报。真延期后的处理顺序是:先看能不能砍范围(少交付一个非核心模块是否仍可用),再调资源,最后才动日期。

动日期必须同步更新所有下游里程碑和对外承诺,并记录原因,否则复盘时根本分不清是估算不准还是执行走样。我自己的经验是,一个项目如果连续两次靠调日期解决延期,就该停下来重做一次计划评审,而不是继续往前冲。

读者评论

程
程启航

第二个里程碑是重灾区这点有共鸣,但我觉得得再分一层:如果项目本身是探索型,第二个里程碑失控几乎是必然的,因为它承载的是验证假设,不是执行计划。这时候硬套门禁反而会让团队为了过卡而挑软柿子做,把最小闭环做成能过关的最小表演。我的做法是把第二个里程碑拆成两个更小的判断点,一个验假设,一个验能不能规模化,虽然数量多了,但崩的时候损失小。

郝
郝清越

三层定义法本身没问题,我担心的是阈值定得太靠前,尤其是业务指标类阈值。真实项目里业务方在方案没落地前根本给不出靠谱的满意度或使用率标准,写早了后面大概率要改。你们把变更留痕率做到九成以上很好,但我的问题是:变更记录能不能反向影响里程碑验收标准的严肃性?如果标准老改,团队早晚会学会'先对付着写,不行再改',门禁又变软了。

彭
彭亦辰

用工具落地时最大的阻力不是不会拆里程碑,而是没人愿意在评审会上说'不通过'。文章里业务负责人一票否决的案例听着有效,但现实中一票否决往往变成一票拖延,因为否决后要补资源,资源又不在项目负责人手上。我的疑问是:否决权和资源调配权要不要绑在一起?如果只给否决权不给资源,门禁反而成了延期的合法理由。

文章包含AI辅助创作:里程碑怎么做?项目负责人落地方案:项目阶段从0到1,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/334775
