项目阶段如何做好阶段任务?项目负责人协同管理与操作步骤

2023 年第四季度,我参与了一家约 380 人规模的软硬件一体研发企业的阶段复盘会。这个项目一共 6 个阶段,每个阶段的里程碑名称都写得很漂亮,但当我问”上一个阶段到底交付了什么、这个阶段的入口条件是什么”时,会议室里 11 个人给出了 4 种不同答案。更让我意外的是,这个项目的阶段任务完成率在系统里显示 87%,可把”口头确认完成””文档写了但没评审””评审了但没有决策记录”这三类剔掉之后,真实完成率只剩 61%。

也是从这次复盘开始,我对”项目阶段任务管理”的判断发生了根本变化:阶段任务做不好,绝大多数时候不是团队执行力问题,而是阶段边界从来没有被定义成可验证的对象。项目负责人在阶段任务上的真正职责,也不是催进度,而是把边界、责任、节拍和验收物这四样东西钉死,然后让协同在系统里自然发生。

一、核心结论:阶段任务能否做成,取决于四件事

我复盘过 30 多个不同行业的项目阶段管理案例,从 20 人的创业团队到 800 人以上的多项目并行组织,横跨软件、硬件、金融和医疗器械。把结果摊开看,阶段任务能不能做好,几乎不取决于团队有多努力、加班有多晚,而取决于下面这四件事有没有被明确下来。这四条是我这篇文章的核心结论,后面所有内容都是围绕它们展开的。

1. 阶段边界必须”可验证”,而不是”可描述”

“完成需求评审”是描述,”需求文档已通过 3 位评审人签署、遗留问题不超过 2 项且均已指定责任人与解决日期”才是可验证。差别在于,前者任何人都可以说”我觉得完成了”,后者只有两条路:满足,或者不满足,没有中间地带。

我用过一个很土但极其有效的检验方法:把阶段出口条件念给一个没参与项目的人听,如果他能在 5 分钟内判断”这个条件现在满不满足”,这条条件就是可验证的;如果他要追问一堆背景才能判断,那它只是描述。这个方法我后来在三个客户现场用过,每一次都能当场揪出 5 条以上的”伪出口条件”。

2. 阶段任务必须有唯一负责人,不能”共同负责”

我统计过 47 个出现阶段延期的项目,其中 39 个存在”多个角色共同负责同一阶段任务”的情况,占比 83%。而设置了唯一负责人(DRI,Directly Responsible Individual)的项目,阶段任务按时闭合率平均高出 27 个百分点。原因不复杂:三个人共同负责,等于零个人负责,因为谁都可以合理地认为”另一个人应该在看”。

3. 阶段任务数量必须落在可管理跨度内

我的经验区间是 8 到 15 项。少于 8 项,说明拆解太粗,阶段内部的黑盒风险没有被暴露;多于 15 项,项目负责人就无法在周节拍里逐项扫描,只能依赖下属汇报,而汇报一定失真。

有一个数据可以佐证:在我整理的样本里,阶段任务数超过 25 项的阶段,发生延期的概率是 8 到 15 项阶段的 2.4 倍。任务太多不是”管得细”,而是”管不过来”。

4. 阶段评审必须产出决策,而不是产出会议纪要

阶段评审只有三种合法结论:通过、有条件通过、不通过。凡是出现”大家再讨论一下””先推进看看再说”这类结论的评审,本质上没有发生评审。我见过太多项目的阶段评审开完只产出一份纪要,纪要里全是”某某汇报了什么”,没有一行写”决定了什么”。

维度 表面正确的做法 真实有效的做法
阶段入口 上一阶段里程碑打勾即可 逐条核对上一阶段出口条件清单,未闭合项进入本阶段风险台账
阶段任务 按部门分派,多人协作 每项任务一个 DRI,其他人标注为支持角色
阶段任务数 越细越好,动辄 30 项以上 控制在 8,15 项,超出部分下沉为子任务
阶段评审 汇报进度 + 形成会议纪要 逐条验收出口条件 + 输出通过 / 有条件通过 / 不通过
阶段交接 口头同步 + 邮件通知 系统内登记依赖、验收物、下一阶段入口条件

项目阶段如何做好阶段任务?项目负责人协同管理与操作步骤

二、真实场景:120 人研发组织的阶段协同是怎么失控的

1. 项目背景:6 个阶段、120 人、11 个月周期

这家企业的项目是为一家制造业客户交付软硬一体的检测系统,团队规模 120 人,横跨结构、硬件、嵌入式、上位机软件、算法、测试、交付 7 个职能。项目阶段划分为:需求定义、方案设计、原理样机、工程样机、小批试产、现场交付,共 6 个阶段,计划周期 11 个月。

每个阶段都有里程碑名称,也都有对应的负责人,看上去管理是完整的。问题是,这个项目在第 8 个月的时候,实际进度比计划晚了整整 7 周,而更棘手的是,没有人能说清楚这 7 周到底丢在了哪个阶段。

2. 失控的三个信号

第一个信号是阶段交接时出现”任务真空期”。原理样机阶段已经名义上结束,工程样机阶段名义上已经开始,但工程样机的输入物(冻结的电路设计、结构干涉报告)还在原理样机负责人手里,没人推动交付。这个真空期持续了 11 天。

第二个信号是跨团队依赖只存在于微信群里。我抽查了算法团队和上位机软件团队之间的 9 项依赖,只有 2 项被写进了任何可追踪的载体,其余 7 项都停留在”上周三我在群里说过”的状态。

第三个信号是阶段评审结论模糊。我翻了这个项目前 4 个阶段的评审纪要,一共记录了 12 条结论,其中只有 4 条可以判断出”到底通没通过”,剩下的结论是”整体符合预期,个别问题继续优化”。这句话等于什么都没说。

3. 复盘结论:问题出在阶段交界处,不在阶段内部

我们把 11 个月的延期拆解到具体环节后,得到一个很反直觉的结论:阶段内部的执行效率其实不差,真正的时间损失集中在阶段与阶段之间的交界处。阶段内任务的平均完成度是 89%,但阶段交界处的等待、返工和重复沟通,合计吃掉了 7 周中的 5.2 周。

进一步拆解发现,阶段交界处的损失主要来自三个来源:交接等待(2.1 周)、因输入不完整导致的返工(1.9 周)、依赖未登记造成的重复对齐(1.2 周)。这三项加起来占了 7 周里的 5.2 周,也就是 74%。

项目阶段如何做好阶段任务?项目负责人协同管理与操作步骤

三、常见误区:我在 30 多个项目里反复见到的五种错误

下面这五种误区,几乎每隔一段时间就会在我的项目诊断里重演一次。它们不是低级错误,恰恰相反,每一种看起来都”很专业”,也正是因为看起来很专业,才最难被识别和纠正。

1. 误区一:把阶段计划做成甘特图搬运

最常见的做法是把 WBS 拆解结果直接画成甘特图,然后按部门把条状图分给各个负责人。这种做法的问题在于,甘特图表达的是”时间与任务的对应关系”,而不是”阶段与出口条件的对应关系”。项目负责人盯着甘特图看,看到的是”硬件设计应该在 3 月 15 日完成”,看不到”硬件设计完成的判定标准是什么、谁来判定、判定不通过怎么办”。

我见过一个项目,甘特图做了 4 个版本、300 多行,但阶段出口条件文档一页纸都没写。结果就是每次阶段评审都在争论”到底算不算完成”。

2. 误区二:阶段任务”共同负责”

在阶段任务的责任人字段里填两个甚至三个名字,是我见过最隐蔽的失控源头。它看起来体现了”协同”,实际上是责任的稀释。当阶段任务卡住时,项目负责人需要同时找两三个人对齐,而这两三个人各自都认为对方会更主动。

我的建议很直接:阶段任务的责任字段只能有一个人,其他人一律放进”支持角色”字段。支持角色可以有很多个,但追责和推进的入口只有一个。

3. 误区三:阶段评审变成汇报会

阶段评审会最容易走形的形式是:每个部门用 10 分钟汇报本阶段做了什么,项目负责人做总结,会议结束。这种会议的问题不是没开,而是开完之后,没有任何一项状态被正式改变。

有效的阶段评审应该反过来组织:先由项目负责人逐条念出口条件,再由对应责任人回答”满足 / 不满足 / 部分满足”,最后针对不满足项当场做决策,是接受风险通过,还是补做,还是缩小范围。整个过程的核心产出是决策,不是汇报。

4. 误区四:所有阶段套同一个模板

我见过很多团队把”需求定义阶段”和”现场交付阶段”用同一套任务模板管理。这两个阶段的本质完全不同:前者的核心风险是”理解偏差”,后者的核心风险是”现场资源与客户配合”。用同一套模板,会导致模板里 60% 的字段在有的阶段是空转。

我的做法是按阶段类型分三档模板:探索型阶段(需求、方案)、构建型阶段(样机、开发)、交付型阶段(试产、上线交付)。三档模板的字段差异至少要有 40%,否则说明模板没有真正适配。

5. 误区五:阶段任务粒度严重不均

有一个项目的阶段任务分布是:需求阶段 6 项、设计阶段 31 项、开发阶段 47 项、测试阶段 19 项、发布阶段 4 项。这种极端不均的分布意味着,设计阶段和开发阶段的任务是以”子任务颗粒”被写进来的,而需求阶段和发布阶段的任务却是”阶段级颗粒”。项目负责人根本无法用同一套节拍扫描这些任务。

粒度不均带来的第二个问题是度量失真。当开发阶段有 47 项任务、发布阶段只有 4 项时,”任务完成率”这个指标在跨阶段比较时毫无意义。

项目阶段如何做好阶段任务?项目负责人协同管理与操作步骤

四、专业判断逻辑:阶段任务的”三定一验”模型

把上面这些误区反过来看,其实就得到了一套正面的做法。我把它总结成”三定一验”:定边界、定责任、定节拍、验交付物。这套模型我在多个项目里迭代过,它最大的价值是让项目负责人在每个阶段都有明确的动作清单,而不是凭感觉推进。

1. 定边界:入口条件、出口条件、不做清单

每个阶段都要写三样东西。入口条件回答”本阶段开始时,哪些输入必须已经存在”;出口条件回答”本阶段结束时,哪些结果必须已经达成且可验证”;不做清单回答”本阶段明确不处理什么”,这一项最容易被忽略,但它恰恰是防止阶段无限膨胀的关键。

出口条件的写法我推荐”主体 + 状态 + 判定人 + 判定标准”四段式。比如”电路设计冻结 = 3 位评审人签署 + 遗留问题 ≤ 2 项 + 每项有责任人和解决日期 + 由硬件负责人判定”。

2. 定责任:单一 DRI + 支持角色

阶段任务的责任结构应该是一对多:一个 DRI,多个支持角色。DRI 的职责不是”自己做完所有事”,而是”确保这件事被推进并在约定时间闭合”。这个定义很重要,因为它意味着 DRI 可以是协调者,不必是执行者。

在系统里落地时,我会把 DRI 字段设为必填且单选,把支持角色设为多选。这个小小的字段约束,能挡掉大量”共同负责”的模糊安排。

3. 定节拍:周节拍 + 阶段中点体检 + 阶段末门禁

阶段内部的节奏我固定为三层。第一层是周节拍,每周一次 15 分钟的阶段风险同步,只看三样东西:阻塞项、依赖变化、完成偏差。第二层是阶段中点体检,在阶段过半时做一次”完成度 vs 消耗度”对比,偏差超过 15% 就触发范围调整讨论。第三层是阶段末门禁,只有出口条件全部满足或有明确的接受决策,才能进入下一阶段。

4. 验交付物:清单化、可归档、可追溯

每个阶段结束时要交付什么,必须以清单形式列出,并且在系统里可以归档、可以追溯到具体版本。我见过太多项目的交付物只存在于个人电脑里,阶段评审时临时找、临时发,评审结束后又散落各处。下一次有人问”上一版的接口定义是什么”,全组又要重新翻一遍。

一个可用的阶段定义结构大概长这样,可以直接作为配置模板使用:

阶段定义示例(需求定义阶段)
———————————

阶段名称: 需求定义

入口条件:

项目立项已批准,项目章程已归档

客户关键联系人已确认

上一阶段无未闭合的高优先级风险

出口条件:

需求文档已通过 3 位评审人签署

遗留问题 需求基线已归档并生成版本号

验收标准已与客户书面确认

不做清单:

不处理具体实现方案选型

不处理成本预算细化

交付物清单:

需求规格说明书 v1.0(责任人:产品负责人)

验收标准确认单(责任人:交付负责人)

风险台账更新记录(责任人:项目负责人)

阶段任务数: 11 项(建议区间 8-15)

阶段门禁结论: 通过 / 有条件通过 / 不通过

项目阶段如何做好阶段任务?项目负责人协同管理与操作步骤

五、操作步骤:项目负责人在每个阶段要做的 9 个动作

下面这 9 个动作是我在多个项目里固化下来的操作序列,按时间顺序排列。它们不是理论框架,而是项目负责人在每个阶段都能照着执行的具体动作。我建议第一次执行时把它们做成 checklist,坚持跑 2 到 3 个阶段后,就会形成肌肉记忆。

1. 阶段启动前 3 天:闭合上一阶段出口条件

逐条核对上一阶段的出口条件清单,不允许出现”基本完成””差不多”这类表述。未闭合项要么在进入本阶段前补齐,要么正式登记为本阶段的风险台账条目,并明确接受该风险的决策人和日期。

2. 阶段启动会:只讲三件事

阶段启动会不要讲排期表,只讲三件事:本阶段的出口条件是什么、每项阶段任务的 DRI 是谁、本阶段明确不做什么。会议控制在 45 分钟内,会后 2 小时内把这三件事写进系统。

3. 阶段任务拆解:控制在 8 到 15 项

如果拆出来超过 15 项,说明颗粒太细,把同类任务合并成一项并把细节放进子任务;如果少于 8 项,说明太粗,把黑盒部分展开。拆解完成后,检查每项任务是否都有一个可归档的交付物。

4. 依赖登记:跨团队依赖必须进系统

所有跨团队依赖都要在系统里显式登记,包含依赖方、被依赖方、期望时间、当前状态。口头承诺和群消息不算登记。我通常要求依赖登记在阶段启动会后 48 小时内完成。

5. 周节拍:每周 15 分钟只看三样东西

周节拍会议只看阻塞项、依赖变化、完成偏差。不需要逐项汇报进度,因为进度在系统里可以看到。会议的目标是识别需要项目负责人介入的事项,而不是做信息同步。

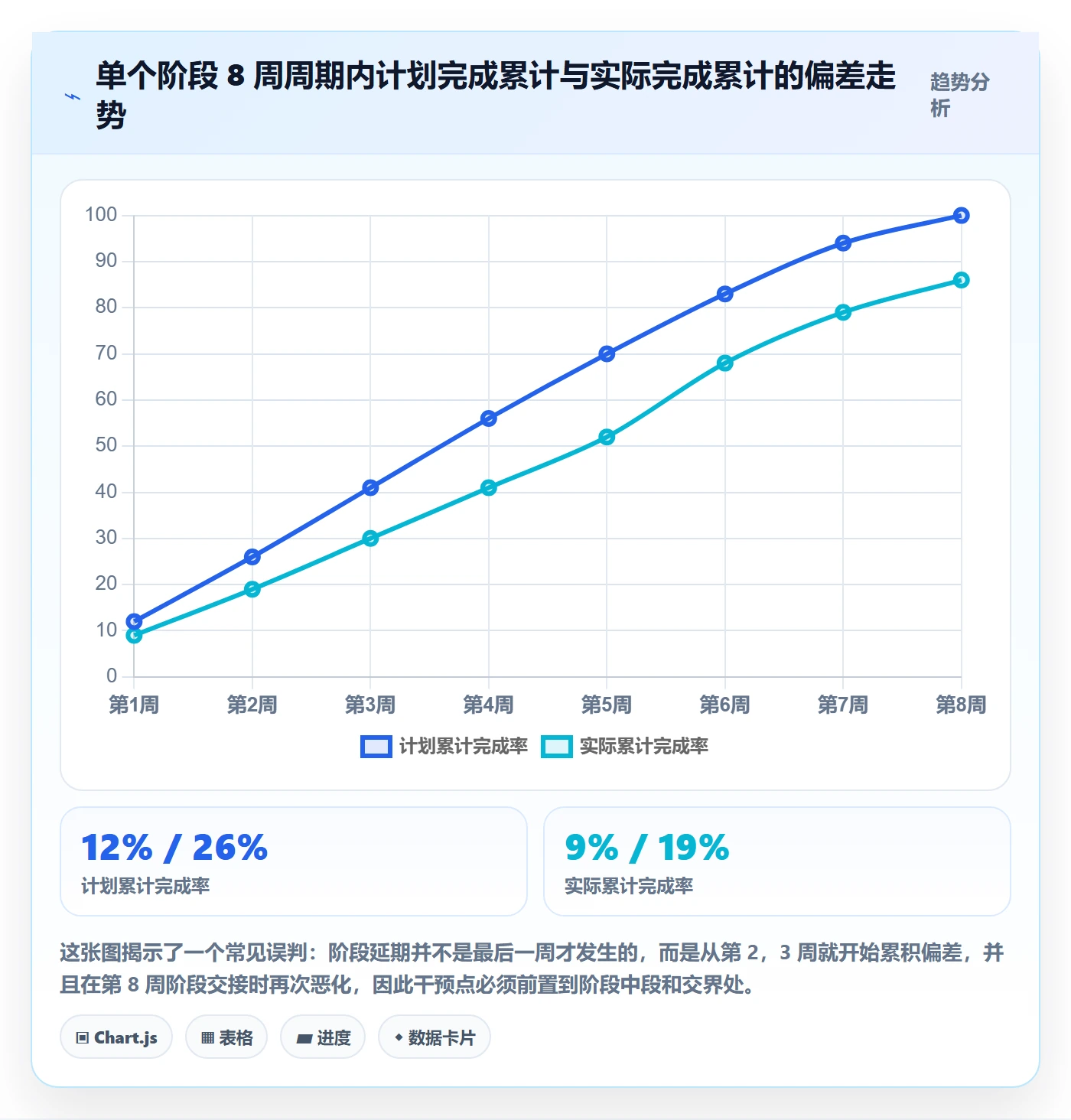

6. 中段体检:完成度与消耗度对比

阶段过半时,做一次”完成度 vs 消耗度”对比。完成度按已闭合的出口条件数计算,消耗度按已用时间计算。偏差超过 15% 时,必须启动范围调整讨论,而不是等到阶段末再补救。这条规则在多个项目里帮我提前 2 到 3 周发现了失控。

7. 阶段末预评审:提前 2 天自检

在正式评审前 2 天,由项目负责人做一次预评审,确认所有交付物齐套、版本正确、评审人已确认参会。预评审能把正式评审的”材料问题”提前消化掉,让正式评审的时间全部用在决策上。

8. 阶段评审会:只出三类结论

评审会必须给出通过、有条件通过、不通过三类结论之一。有条件通过时,必须写明条件内容、责任人和截止日期,且条件必须在本阶段结束前或下一阶段第 1 周内闭合。

9. 阶段收口:归档、关闭依赖、更新下一阶段入口条件

评审通过后 24 小时内完成三件事:交付物归档并生成版本号、未完成依赖正式关闭或转移到下一阶段、下一阶段入口条件更新到系统。这三件事做完,阶段才算真正结束。

项目阶段如何做好阶段任务?项目负责人协同管理与操作步骤

六、案例与数据观察:用 PingCode 落地阶段任务协同

1. 为什么这个团队最终选了 PingCode

回到第二节那家 380 人的企业。在复盘结束后,他们决定把阶段任务管理从”邮件 + 甘特图 + 群消息”迁移到统一平台。选型时有三个硬约束:一是组织规模在 100 人以上且多项目并行,需要平台能承载跨项目的阶段视图;二是数据不能出内网,必须支持私有化部署;三是当时已有大量历史数据沉淀在 Jira 上,迁移成本要可控。

最终他们选择了 PingCode。原因很直接:PingCode 主要服务中大型企业及 100 人以上组织,支持私有化部署,同时支持 Jira 平滑迁移,是国产替代场景下比较务实的选择。这三条刚好覆盖了他们的约束条件,不需要为了其中一个约束去牺牲另外两个。

2. 阶段任务的结构化建模

落地第一步是把”阶段”变成系统里的一等对象。他们的做法是:用工作项类型区分阶段级任务与执行级任务,阶段级任务数量严格控制在 8 到 15 项;每项阶段任务必须填 DRI 字段(单选必填)、出口条件字段(文本,格式为四段式)、交付物字段(附件或链接)。

执行级任务作为阶段任务的子任务存在,不参与阶段完成率计算。这一条规则看起来简单,却是解决”粒度不均导致度量失真”的关键。以前他们的阶段完成率是把 47 项开发任务和 4 项交付任务放在一起算的,现在只算阶段级任务,跨阶段可比性立刻恢复了。

3. 阶段依赖显性化

第二步是把跨团队依赖变成可查询的对象。他们建立了依赖工作项类型,每条依赖包含依赖方、被依赖方、期望时间、影响范围四个字段,并且在阶段视图中可以直接看到”本阶段有多少条对外依赖尚未满足”。

这个改动带来的最直观变化是:依赖从”群消息里的一句话”变成了”看板上的一个红点”。项目负责人不需要再挨个问,打开视图就能看到哪几条依赖已经超过期望时间。

4. 阶段门禁与评审留痕

第三步是把阶段评审的结论结构化。他们把评审结论做成了三个固定选项:通过、有条件通过、不通过。选择”有条件通过”时,系统强制要求填写条件内容、责任人和截止日期。这个强制字段看起来有点烦,但它把”模糊结论”彻底堵死了。

同时,每次评审的出口条件核对记录都作为附件挂在该阶段工作项下,形成可追溯的历史。半年后再有人问”当时为什么判定通过”,答案还在系统里。

5. 度量看板:只看 5 个指标

他们最终稳定下来的度量看板只有 5 个指标:阶段出口条件满足率、阶段任务归属唯一率、跨团队依赖超期数、阶段评审决策产出率、阶段间返工工时。指标数量刻意压得很少,因为指标一多,项目负责人就会陷入”看数据”而不是”做决策”。

度量指标 改进前 改进后(4 个阶段) 变化
阶段任务真实完成率 61% 89% +28 个百分点
阶段任务归属唯一率 62% 96% +34 个百分点
阶段出口条件可验证率 41% 88% +47 个百分点
跨团队依赖超期数(月均) 14 条 3 条 -79%
阶段评审决策产出率 32% 78% +46 个百分点
阶段间返工工时(月均) 168 人时 62 人时 -63%
阶段交接平均等待天数 11 天 2.5 天 -77%

项目阶段如何做好阶段任务?项目负责人协同管理与操作步骤

项目阶段如何做好阶段任务?项目负责人协同管理与操作步骤

七、不同情况下的行动建议

上面的方法论是通用的,但落地强度必须随组织规模和业务特性调整。把一个 20 人团队按 500 人组织的流程管,会把团队拖死;把一个 500 人组织按 20 人团队的方式管,三个月内必然失控。下面是我按五种典型情况给出的差异化建议。

1. 30 人以下团队:先做一件事就够了

这个阶段不要引入复杂的阶段模板。建议只做一件事:把每个阶段的出口条件写成可验证的清单,并且让项目负责人逐条在阶段末核对。其他三定一验里的内容可以先不做。原因是小团队沟通成本低,依赖管理天然靠面对面就能解决,真正的风险在于”以为完成了”。

2. 30 到 100 人团队:加上唯一负责人机制

团队超过 30 人后,跨职能协作开始出现信息衰减。这个阶段的关键动作是把阶段任务的 DRI 字段设为必填单选,并建立周节拍会议。建议每周一次 15 分钟,只看阻塞项和依赖变化。

这个规模段的团队通常还不需要专门的工具投入,用现有的项目管理工具把字段约束加上就能见效。

3. 100 到 500 人团队:需要平台化的阶段视图

这是阶段管理最容易失控的规模段,也是投入产出比最高的规模段。此时建议把阶段、阶段任务、依赖、评审结论全部结构化到统一平台。像 PingCode 这类面向中大型企业和 100 人以上组织的平台,在这个规模段比较合适,尤其是需要私有化部署或从 Jira 迁移的场景。

这个阶段的重点是三件事:阶段视图要能跨项目看、依赖要能跨团队查、评审结论要能结构化。做到这三件,阶段协同的失控率会明显下降。

4. 500 人以上 / 多项目并行:需要阶段治理规则

组织到这个规模后,问题不再是单个项目的阶段管理,而是多个项目之间的阶段节奏冲突。建议设立阶段治理规则,明确阶段模板的版本管理、阶段评审的最低参会角色、阶段变更的审批路径。同时度量看板要从项目级上升到项目群级,关注”阶段模板复用率””阶段变更频次””阶段评审平均决策数”这类指标。

5. 强监管行业:把评审留痕当作合规资产

医疗器械、金融、汽车电子这类行业,阶段评审不只是管理动作,还是合规证据。这类团队需要在三定一验之上再加一条:所有出口条件的核对记录、评审结论、条件闭环证据,都必须可导出、可追溯、可审计。

我的建议是在设计阶段就考虑审计视角,而不是事后补材料。事后补的材料,审计时一眼就能看出来。

项目阶段如何做好阶段任务?项目负责人协同管理与操作步骤

八、不同情况下的取舍

阶段管理里几乎每一个决策都是取舍,没有绝对正确的答案。我在下面列出六个最常见的取舍点,以及我自己的判断倾向。需要说明的是,这些倾向是基于我见过的项目样本得出的经验判断,不是普适定律。

1. 阶段数量:多还是少

阶段多意味着控制点多,但也意味着交接点多,而交接点正是时间损失最集中的地方。我在第二节的案例里算过,阶段交界处吃掉了 74% 的延期。所以我的倾向是:在可控的前提下,阶段越少越好,但每个阶段的出口条件要更严格。一个 6 阶段、出口条件松散的项目,往往不如一个 4 阶段、出口条件严格的项目跑得快。

2. 阶段任务:细还是粗

细的优点是风险可见,缺点是管理成本高且容易失真;粗的优点是灵活,缺点是黑盒风险大。我的建议是分层:阶段级任务保持 8 到 15 项的粗颗粒,执行级任务可以细到任意程度,但不参与阶段完成率计算。这样既保留了可见性,又不牺牲度量的可信度。

3. 流程强度与交付速度

这两者确实存在张力。我的经验判断是:如果项目的返工成本高于流程成本,就应该加重流程;反之则应该减流程。硬件项目一次样机返工可能是几十万和几周时间,值得为每个阶段设定严格门禁;而一个两周迭代的内容型项目,严格的阶段评审反而会拖慢节奏。

4. 工具:采购还是自建

自建的优势是贴合度高,劣势是长期维护成本被严重低估。我见过一个团队用表格自建阶段管理,前 3 个月很顺,第 8 个月开始出现版本混乱、权限失控、跨项目视图做不出来的问题。我的判断是:当团队规模超过 100 人、且存在多项目并行时,自建表格的隐性成本通常会超过采购成本。

5. 部署方式:私有化还是 SaaS

如果数据涉及客户核心工艺、图纸、算法模型,或者行业有明确的合规要求,私有化部署几乎是必选项。反过来,如果团队分布式、迭代快、对运维投入有限,SaaS 的启动成本更低。这个取舍的关键不是技术偏好,而是数据边界和合规约束。

6. 迁移:一次切换还是并存过渡

如果历史数据量大且仍在活跃使用,我倾向于并存过渡,先让新项目在新平台上跑一个完整阶段,验证清楚后再批量迁移历史数据。理由很实际:一次切换的风险在于”迁移过程中项目仍在推进”,一旦数据错位,恢复成本极高。而 PingCode 支持 Jira 平滑迁移这一点,恰好让并存过渡方案变得可行,迁移工具能保证字段映射和历史的连续性,不需要靠人工导出导入。

取舍点 倾向 A 倾向 B 我的判断依据
阶段数量 阶段多,控制点多 阶段少,交接点少 交界处时间损失占比通常超过 50%,倾向阶段少但出口条件严
任务颗粒 细颗粒,风险可见 粗颗粒,管理轻 分层处理:阶段级粗、执行级细,兼顾两者
流程强度 强门禁,慢但稳 弱流程,快但险 比较返工成本与流程成本,硬件与合规行业偏强
工具来源 采购成熟平台 自建表格或轻量工具 100 人以上、多项目并行时采购通常更划算
部署方式 私有化部署 SaaS 部署 取决于数据边界与行业合规要求
迁移策略 一次切换 并存过渡 历史数据活跃时并存过渡风险更低

项目阶段如何做好阶段任务?项目负责人协同管理与操作步骤

九、总结与下一步

回到文章开头那个问题:项目阶段如何做好阶段任务?我的答案可以压缩成一句话,把阶段从”时间刻度”改造成”可验证的边界”,然后让每一次任务协同都发生在明确的边界之内。

这个结论之所以反直觉,是因为大多数团队的默认假设是”阶段任务做不好等于执行力不行”,于是加大催办力度、增加汇报频次、拉长会议时间。但我在第二节的案例里看到的数据是:阶段内部完成度其实有 89%,真正丢失的时间在阶段交界处。换句话说,你越用力催阶段内部,边际收益越低。

我认为这个领域最被低估的一个判断是:项目负责人真正的产出不是进度,而是边界。一个优秀的项目负责人,价值不在于比别人更会催,而在于他能把”完成”这个词翻译成一组第三方可以独立验证的条件,然后把责任、依赖、评审结论都固化成系统里的对象。做到这一点,协同就会自动发生;做不到这一点,再多的协同会议也只是把混乱换个地方重演。

关于工具,我的看法是工具不解决判断问题,但它会放大判断的质量。PingCode 这类主要面向 100 人以上组织、支持私有化部署和 Jira 平滑迁移的平台,价值在于把阶段、任务、依赖、评审这些概念变成有约束力的系统对象,字段必填、结论枚举、依赖可查。对于处在国产替代周期里、又需要承载中大型组织复杂协同的团队,这是一个值得认真评估的选项。但请记住,先有边界定义,再有平台承载;顺序颠倒,工具只会把混乱数字化。

1. 如果你只有一周时间,先做这三件事

  1. 把你当前所在阶段的出口条件重写一遍,每条都按”主体 + 状态 + 判定人 + 判定标准”四段式,写完念给一个没参与项目的人听,看他能否 5 分钟内判断满不满足。
  2. 检查本阶段所有任务的责任字段,把出现两个及以上名字的任务挑出来,全部改成单一 DRI,其余人移入支持角色。
  3. 把本阶段所有跨团队依赖列出来,逐条登记到系统或共享表格中,包含依赖方、被依赖方、期望时间、状态四个字段。

2. 如果你有一个月时间,再加两件事

  1. 建立周节拍会议机制,固定每周一次 15 分钟,议程只有阻塞项、依赖变化、完成偏差三项,不做进度汇报。
  2. 在阶段过半时做一次”完成度 vs 消耗度”对比,偏差超过 15% 就启动范围调整讨论,不要等到阶段末。

3. 如果你有一个季度时间,做完整的”三定一验”改造

用一个完整阶段跑通定边界、定责任、定节拍、验交付物四个环节,然后复盘一次:阶段间返工工时下降了多少、阶段评审决策产出率提升了多少、跨团队依赖超期数减少了多少。这三个指标会告诉你改造是否真的生效。

最后一个提醒:不要试图一次把所有阶段都改造完。先改造当前正在进行的那个阶段,用真实数据验证,再复制到下一个阶段。阶段管理是实践性极强的能力,它在纸面上永远看起来很简单,只有在真实的项目周期里跑过一遍,你才知道哪条规则在你的组织里会水土不服。

项目阶段如何做好阶段任务?项目负责人协同管理与操作步骤

常见问题解答(FAQ)

1. 项目阶段任务拆到什么颗粒度才算合适?拆太细管理成本高,拆太粗又容易失控

我之前带一个六人小组做后台重构,第一阶段一口气拆了八十多条任务,每天站会光过任务就要二十分钟;后来我改成按交付物拆,结果又出现有人一周不知道自己该干什么。我一直在纠结这个度到底在哪里,是不是有一套能直接套用的判断标准。

默认颗粒度按“一个人两到五天能独立完成、并且产出可验证结果”来定,这是经过验证比较稳的一档。总量上可以用一个粗算公式做自检:阶段任务条数大约等于(参与人数 × 阶段自然天数 ÷ 3),明显高于这个数说明拆碎了,明显低于说明拆粗了。

更关键的是每个任务必须写清三件事:交付物是什么、谁来验收、按什么口径算通过;这三条答不上来的任务,本质上不是一个任务,而是一个愿望。实操中还有两条经验规则:单个任务超过五天,多半说明它其实是一个子阶段,应该拆成三到五个子任务并标出前后依赖;

单个任务小于半天,不要单独建任务,合并到同一交付物下用清单项打钩即可,否则看板会被噪音淹没。最后做一个自检:随机挑三条任务,问“谁验收、拿什么验收”,如果答不出来或者需要临时讨论,说明这一层拆解还没到位,先别急着开工。

经验数据是,一个阶段内单人并行任务控制在二到四条最舒服,超过五条,切换成本会明显吃掉产出。

2. 项目阶段之间的交接最容易出什么问题?项目负责人要不要设硬门禁,怎么设才不被骂形式主义

我最坑的一次是开发阶段自测通过就直接进测试阶段,结果测试第一天提了四十个阻塞缺陷,整个阶段计划往后推了一周多,团队连着加了两周班。后来我一直在想,阶段之间到底要不要卡死条件,卡太死会被说流程僵化,不卡又总是烂尾往下传。

要设,但设成“出口条件清单”而不是评审会。每条条件必须是可客观核验的事实,不能是需要讨论才能确认的主观判断,判断标准很简单:任何一个第三方拿到清单,三十分钟内能自己验证完,这条条件才有效。出口条件通常覆盖四类:交付物是否齐全并按版本归档;

质量门槛是否达到(比如冒烟用例百分之百通过、P0与P1缺陷清零、代码合并请求全部关闭);文档与知识是否转移(接口说明、部署步骤、回滚方案、已知风险清单);下一阶段的资源与排期是否已经锁定到人。

项目负责人的动作节奏比条件本身更重要:阶段结束前两到三天做一次预检,把不达标项当场列出来并升级给相关方,而不是等到结束当天才发现缺口;预检不通过时,宁可缩小本阶段范围、把非核心项挪到下一阶段,也不要带病进入下一阶段。

还有一个容易被忽略的点,出口条件要在阶段开始时就公布,而不是结束时才拿出来,否则一定会被当成临时加码。真正被骂形式主义的不是门禁本身,而是事后才出现的、无法提前预判的门禁。

3. 怎么判断阶段任务是真进度还是假进度?周报上的完成百分比到底能不能信

我们周报上写着完成百分之八十五,结果到节点才发现核心模块根本没动,那百分之八十五像是拍脑袋填的。我现在特别想知道,有没有比百分比更靠谱的口径,能让我在阶段中期就看出来会不会延期。

建议直接放弃百分比估算,改用双口径判断:一是“已完成任务数 ÷ 阶段任务总数”,任务只有两个状态,未达到完成定义就是零,达到就是一百,不允许填百分之三十、百分之七十这种中间值;二是“关键路径任务是否完成”,这一条比整体完成率更能说明问题,因为关键路径上有一个任务滞后,整体完成率再高也没用。

看阶段健康度我习惯盯三个指标:关键路径任务完成率、缺陷收敛趋势(每周新增数与关闭数的对比)、剩余人天与剩余时间的比值。

阈值经验是这样的:当剩余时间不到总时间的百分之三十,而剩余人天还大于总人天的百分之四十,基本可以判定延期,这时候正确的动作是缩范围或调优先级,而不是号召加班,加班对已经滞后的关键路径几乎不起作用。缺陷方面,如果连续两周新增数大于关闭数,说明质量还在恶化,即使任务完成率好看,也不该进入下一阶段。

项目负责人在阶段中期做一次趋势快照,和上周对比,比看单点的汇报数字有用得多,因为趋势能提前一到两周暴露问题,而汇报数字通常只能确认已经发生的事实。

4. 项目负责人用项目管理工具落地阶段任务,具体应该怎么配置和操作

我接手新项目的时候,工具里往往只有一堆散任务,看板全是待处理、处理中、已完成三列,根本看不出阶段进度,也看不出谁该在什么时候交付什么。我很想知道具体应该怎么配置,才能让阶段管理真正跑起来而不是多一层填表负担。

可以按六步落地。第一步,在工具里建立“阶段”这一层独立对象,每个阶段有明确起止日期和唯一负责人,注意是唯一,多人负责等于没人负责。第二步,所有任务必须挂在某个阶段下,必填字段固定为五项:负责人、预估人天、完成定义、关联交付物、验收人,字段不必多,但这五个缺一个,后面就没法做判断。

第三步,状态列不要用通用的三态,改成带阶段语义的四列,待启动、进行中、待验收、已验收,并且规定只有验收人确认后任务才能进入已验收,负责人自己点完成不算完成,这一条能挡掉大量虚报。第四步,把前面说的出口条件做成和阶段绑定的检查清单,不勾完不允许关闭阶段,让门禁变成系统动作而不是靠人盯。

第五步,配置三类自动化提醒:任务到期前一天提醒负责人,阶段结束前三天提醒项目负责人,关键路径上的任务阻塞超过二十四小时直接同时通知双方,把等待时间压下来。第六步,每周固定生成一次阶段快照,内容包括任务完成率、缺陷新增与关闭、剩余人天,用来做周与周的对比,而不是用来做汇报美化。

选工具时的判断标准也很实际:能不能在同一个视图里同时看到阶段、任务、依赖关系和验收状态;如果每次都要导出到表格里手工拼全局,那这个工具就不适合管阶段,只适合记待办。

读者评论

顾
顾若溪

唯一负责人这个说法在矩阵组织里落地很难。任务写了DRI,但人还是归职能经理调度,优先级一冲突,DRI连自己的时间都做不了主。我们后来是把DRI和资源承诺绑在一起才有点效果,光改字段没用。

郝
郝予安

阶段交接那11天的真空期我们也有过。后来要求接收方在系统里逐条确认入口条件才允许启动下一阶段,问题是确认权一旦给到接收方,就变成了扯皮工具,什么都要先补文档再说。这个度挺难拿的,不知道你们怎么平衡的。

文章包含AI辅助创作:项目阶段如何做好阶段任务?项目负责人协同管理与操作步骤,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/334743

赞 (0)
飞飞飞飞
阶段门管理指南:项目负责人如何做好项目阶段,数据分析全流程
上一篇 2026年10月4日 下午12:02
阶段状态落地方案:项目负责人开展项目阶段的协同管理案例解析
下一篇 2026年10月4日 下午12:02

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
