项目阶段阶段状态教程:项目负责人数据分析,避坑指南

去年第三季度,我帮一家 400 人规模的软硬件混合研发公司做项目健康度复盘。拿到他们项目管理平台近 18 个月的全部项目记录后,我做的第一件事不是统计延期率,而是统计”状态”这一个字段被修改过多少次。结果比延期率刺眼得多:一个最终延期 47 天的重点项目,从立项到上线,状态字段总共只被改过两次,第二次修改发生在原定上线日的前一天下午,从”正常”直接跳到”已完成”。

这不是个例。我后来在制造、金融科技、SaaS 三类组织里重复过同样的动作,几乎每次都能捞出一批”状态从未预警、结局全部延期”的项目。问题不在项目负责人不负责,而在大部分团队把”项目阶段”和”项目状态”当成了同一个东西来管:阶段是一个字段,状态是另一个字段,但两者填法互相污染,最后谁也说不清项目到底处在什么位置、健康到什么程度。

这篇内容讲的就是这件事:项目负责人到底该怎么定义阶段、怎么定义状态、怎么用这两组数据做真正有用的分析,以及我在实际落地中踩过的那些坑。

一、先给结论:阶段是容器,状态是信号,混在一起做分析必然失真

我把话说得直接一点:如果你所在的组织里,项目阶段和项目状态是同一个下拉框,那么你做的所有项目数据分析,可信度都要打对折。这不是危言耸听,而是我在做数据清洗时反复验证过的一条经验。

1. 阶段和状态到底差在哪里

阶段回答的是”项目走到哪了”,它是一个确定性的、离散的、基本不可逆的区段划分。需求、设计、开发、测试、上线、结项,这些是阶段。阶段的特点是:它有交付物锚定,一个阶段性评审没通过,你就过不去。

状态回答的是”项目现在健康吗”,它是一个概率性的、可反复的、允许回退的判断。正常、预警、阻塞、延期,这些是状态。状态的特点是:它没有天然的客观锚点,完全依赖口径定义和人为判断,因此极容易被污染。

对比维度 项目阶段 项目状态
本质 确定性区段 健康度判断
取值特征 有限、有序、通常不可逆 有限、无序、可回退
典型变更频率 单个项目 3-8 次 单个项目每周数次
维护方式 由流程模板和评审节点驱动 手工填写 + 系统计算混合
时间属性 区间(有开始和结束) 时点(只代表填写那一刻)
失真风险 低,有交付物锚定 高,缺乏客观锚定
分析用途 分层、基线对比、周期计算 预警、干预、归因

这张表里最关键的一行是”时间属性”。阶段是区间,状态是时点。很多人做分析时用状态去做周期统计,比如”预警状态平均持续 14 天”,但如果你的状态是每周手工刷新一次,这个 14 天其实是刷新周期的整数倍,不是真实持续时间。

2. 项目负责人数据分析的三个核心结论

第一个结论:状态数据的分析价值,80% 藏在变更日志里,只有 20% 在当期值里。一个项目现在是”预警”,这句话本身信息量很低。但”它在过去 30 天里从正常变预警、又变回正常、再变预警”,这条轨迹信息量极高,几乎可以直接预测它的结局。

第二个结论:能被算出来的状态,永远比被填出来的状态可靠。任何 100% 依赖人工主观判断的状态字段,在跨项目横向对比时都会被系统性污染,因为不同项目负责人对”预警”的心理阈值差异可能高达两周。

第三个结论:阶段门不是审批节点,是采样点。大部分团队把阶段门做成了”领导签字确认”,通过了就万事大吉。正确的做法是把它当作一次强制数据采样:在这个点上必须采集交付物完成度、依赖满足率、风险敞口三类数据,用来校准状态基线。

3. 一套可落地的双维度模型

我通常会给客户搭一个”阶段 × 状态”的二维矩阵。横轴是阶段,纵轴是状态,每个格子代表”某阶段下处于某状态”的项目集合。这个矩阵一出来,问题往往立刻显形。

比如健康组织的矩阵,预警和阻塞会集中出现在开发和测试阶段,因为那里问题最容易暴露。而不健康组织的矩阵,预警和阻塞会诡异地在所有阶段均匀分布,或者更糟,任何一个格子里都看不到预警,全是正常。

项目阶段阶段状态教程:项目负责人数据分析,避坑指南

二、真实场景:我在三个组织里看到的同一类事故

抽象模型讲完了,下面讲三个我亲身参与复盘的真实场景。它们发生在不同行业、不同规模的公司里,但事故结构几乎一模一样。

1. 场景一:状态永远正常的中大型研发项目

这是长三角一家做工业软件的公司,研发团队约 180 人,同时并行 20 多个项目。他们的项目管理平台上,项目状态只有三个选项:正常、延期、已完成。我拉了 12 个月的数据,发现”正常”状态占比常年维持在 92%-96%。

但同一批项目的实际交付数据显示,按期交付率只有 63%。也就是说,有近三成的项目,在整个生命周期里状态显示”正常”,直到最后一刻才变成”延期”。这中间不存在中间态,系统里没有任何预警记录。

我访谈了其中 6 位项目负责人,得到的答案高度一致:”填预警会被追问,我还要花两小时准备解释材料,不如等到确实不行了再说。”这句话点出了本质:当状态字段的填写成本高于它的管理收益时,所有人都会选择填最省事的那个值。

2. 场景二:把阶段当状态填,看板直接失效

第二家是华南的一家金融科技公司。他们的平台里只有一个”项目进度”字段,选项是”需求中/开发中/测试中/已上线”。项目负责人每周更新这个字段,管理层用它做进度看板。

问题在于,这个字段只能表达”在哪”,不能表达”好不好”。我统计了一下,他们测试阶段的平均停留时间是 38 天,标准差 31 天。也就是说,同样是”测试中”,有的项目刚进去两天,有的已经卡了 100 多天。看板上这两者长得一模一样。

管理层看到的永远是”大部分项目在测试中”,然后疑惑为什么交付总是延后。他们缺的不是数据,是把”位置”和”健康度”拆开的那一刀。

3. 场景三:状态被当成汇报工具,而非管理工具

第三家是北京的 SaaS 公司,规模 300 人左右,有独立 PMO。他们的状态字段定义得很细,有五档:正常、关注、预警、阻塞、延期。看起来是标杆配置,但实际使用中,五档退化成了一档。

我分析了 9 个月的字段变更日志,发现 78% 的状态修改发生在每周五下午 4 点到 6 点之间,也就是周报截止前。更关键的是,状态从”预警”改回”正常”的次数,是”正常”改到”预警”次数的 2.3 倍。这不是项目在好转,这是汇报在修饰。

项目阶段阶段状态教程:项目负责人数据分析,避坑指南

三、常见误区拆解:八个几乎人人都踩的坑

下面这八条,是我在不同组织里反复见到的。我按”踩坑频率”排序,越靠前的越普遍。

1. 误区一:用完成百分比代替状态

“项目完成 60%”,这句话几乎是项目管理里最常见也最没用的一句话。原因很简单:百分比没有分母共识。60% 是按工时算、按需求条目算、还是按里程碑算?三者可能差出 30 个百分点。

更麻烦的是,百分比天然单调递增,它无法表达”退步”。一个项目从 60% 退回 45% 在很多人看来是不可接受的,于是百分比就成了只涨不跌的数字,本质上是一个装饰品。

2. 误区二:状态只有”正常/延期”两档

两档状态的致命问题是:它没有预留干预窗口。当项目只有”正常”和”延期”两个选项时,从正常到延期是一次跳跃,中间没有任何缓冲,管理者第一次看到异常时,问题已经发生了。

我的建议是至少三档,理想是四到五档,并且必须有一档专门表示”我需要帮助但还没崩”。这一档是整套状态体系里最有价值的一档,因为它把求助从”认错”变成了”流程动作”。

3. 误区三:只看期末快照,不看状态流转

大部分周报和看板展示的都是当前状态快照。但快照会丢掉全部动态信息:一个项目在”正常”状态稳如泰山 90 天,和在”正常,预警,正常,预警”之间反复横跳 90 天,风险完全不同。

我做分析时一定会单独算一个指标:状态翻转次数。经验值是,在 3 个月周期内翻转超过 4 次的项目,最终延期概率比翻转 0-1 次的项目高出 2.5 倍以上。这个指标比期末状态本身更有预测力。

4. 误区四:状态由汇报压力决定

这是最难治的一条,因为它涉及激励机制。我在场景三里看到的现象,周五下午集中改状态、预警被改回正常的次数远多于改出预警,本质上是状态字段承担了它不该承担的绩效功能。

解决办法不是强调”要如实填写”,而是从机制上解耦:状态数据只用于资源协调和风险干预,不进入个人绩效评分。这一条如果做不到,后面所有技术手段都是治标。

5. 误区五:一个状态字段管所有阶段

需求阶段和测试阶段的风险结构完全不同。需求阶段的核心风险是”范围不清”,测试阶段的核心风险是”缺陷收敛速度”。用一个统一的”正常/预警”去覆盖所有阶段,等于用一个温度计去测血压。

正确做法是分阶段定义状态判定规则,在同一个状态标签下,不同阶段的触发条件可以不同。

6. 误区六:不做口径对齐就做跨项目对比

“A 项目比 B 项目健康”,这句话只有在两个项目的状态定义完全一致时才有意义。但现实中,A 项目负责人性格保守,有一点风险就标预警;B 项目负责人性格乐观,火烧眉毛还标正常。两人一对比,结论完全反了。

跨项目对比的前提是把状态判定从”人判断”迁移到”规则判断 + 人工覆盖说明”。这是我在所有治理项目里优先级最高的一件事。

7. 误区七:把阶段门变成形式审批

阶段门本来应该是质量闸门,但在很多组织里退化成了签字流程。判断标准很简单:如果过去 12 个月里,你的阶段门评审没有一次”不通过”,那它就不是闸门,是仪式。

我见过做得比较好的团队,阶段门不通过率维持在 8%-15% 之间。这个比例说明闸门是有效的,同时也说明标准没有严苛到让团队绕开流程。

8. 误区八:数据治理只治数据,不治流程

很多 PMO 的治理动作是清洗历史数据、统一字段命名、出一份填写规范。做完之后,三个月内数据质量确实提升,半年后回到原点。原因在于:如果没有流程动作依赖这些数据,数据质量就不会被持续维护。

数据质量的真正驱动力是”有没有人因为这份数据做了决策”。当周例会真的根据状态停留时长来调配资源时,填写的准确性会自然上升,不需要任何人反复强调。

9. 补充观察:状态修改频次和里程碑距离强相关

这是我做日志分析时偶然发现的一个规律,后来在四个组织里都复现了:状态字段的修改频次,随距离下一个里程碑的天数缩短而显著上升。距里程碑 30 天以上时,周均修改 0.4 次;进入 7 天以内,周均修改升到 2.1 次。

这本身不奇怪,奇怪的是修改方向:临近里程碑时,状态向好修改的比例明显高于向好之外的真实情况。这说明临近节点时,状态填写受到了额外的心理压力干扰,数据分析时应该对这一时段的数据打折处理。

项目阶段阶段状态教程:项目负责人数据分析,避坑指南

四、专业判断逻辑:怎么定义一套可计算的状态

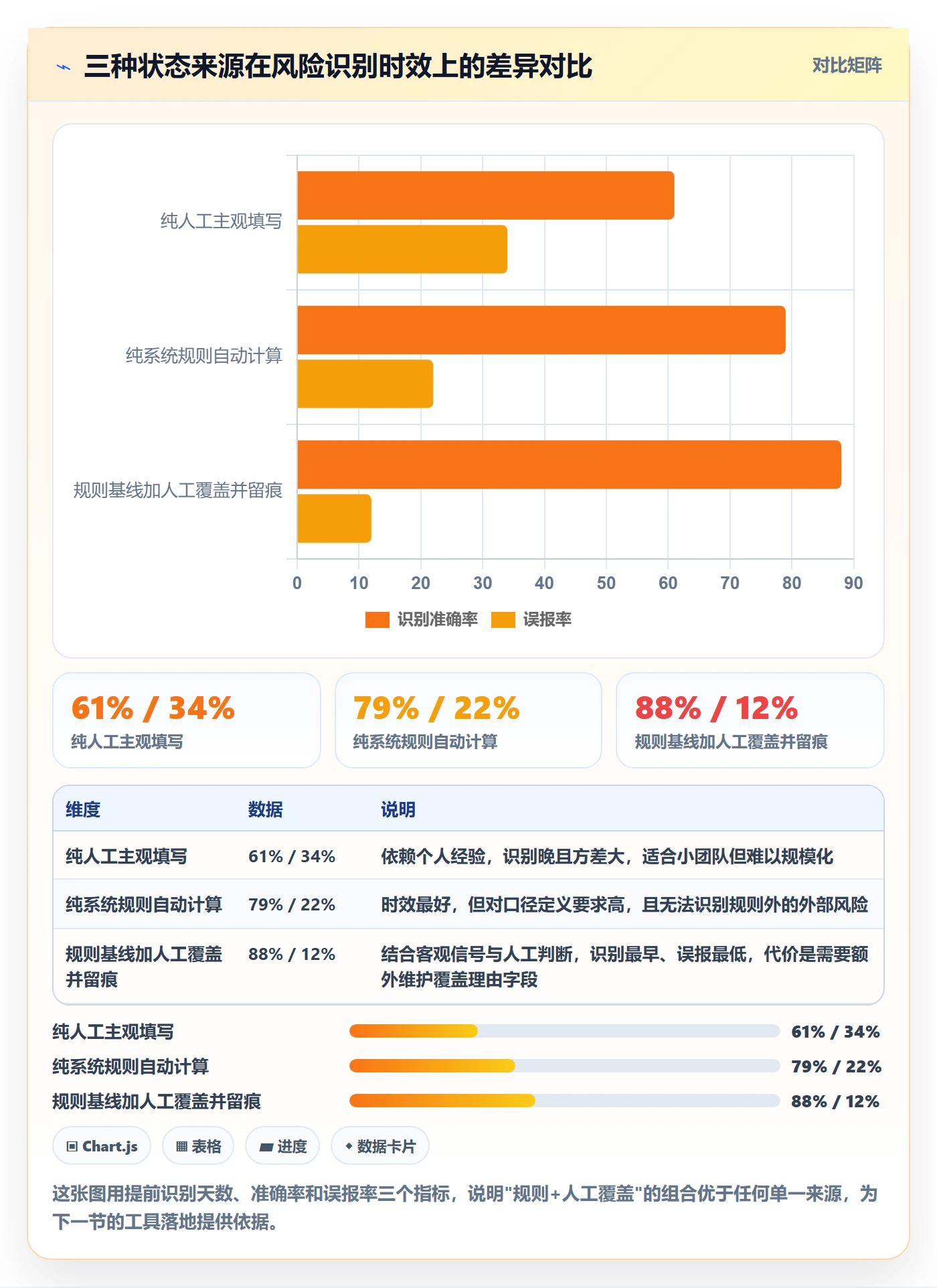

误区讲完,接下来讲我实际落地的判断逻辑。核心思路只有一句话:先用规则算出基线状态,再允许人工覆盖,且覆盖必须有理由和留痕。

1. 状态必须能先被系统算出来

我设计状态体系的第一个动作,是列出所有可以从系统客观数据里直接读取的信号。常见的包括:里程碑滑期天数、阻塞类工作项数量及持续时长、关键路径任务的逾期数量、缺陷收敛斜率、需求变更率。

这些信号可以合成一个基线健康度,比如取最差信号作为基线状态。这一步的意义不是取代人的判断,而是给所有人一个共同起点。

2. 人工覆盖要有理由字段和留痕

基线算出来之后,允许项目负责人覆盖。但覆盖必须填一个理由,且理由应该是枚举值而不是自由文本,比如”外部依赖方延期””资源临时调整””风险已制定缓解方案”。同时系统必须记录谁、何时、从什么状态改到什么状态。

没有留痕的状态变更,等于没有发生过。这句话我在每个治理项目里都会重复一遍。

3. 状态触发条件要分阶段设阈值

下面是一段我常用的基线状态计算伪代码,展示的是分阶段设阈值的思路,不是任何平台的原生产品代码。

def baseline_health(project, today, stage):
分阶段阈值配置

threshold = {

"requirement":  {"slip_days": 5,  "blocked_hours": 24, "scope_change": 0.20},

"development":  {"slip_days": 3,  "blocked_hours": 8,  "scope_change": 0.10},

"testing":      {"slip_days": 2,  "blocked_hours": 4,  "scope_change": 0.05},

"release":      {"slip_days": 0,  "blocked_hours": 2,  "scope_change": 0.02},

}[stage]

score = 0

if project.milestone_slip_days > threshold["slip_days"]:

score += 2

if project.blocked_duration_hours > threshold["blocked_hours"]:

score += 2

if project.scope_change_ratio > threshold["scope_change"]:

score += 1

if score == 0:

return "healthy"

elif score <= 2:

return "watch"

elif score <= 3:

return "at_risk"

else:

return "blocked"

这段逻辑的重点不在代码本身,而在两个设计选择:阈值随阶段收紧,以及输出结果是一个可解释的分数而不是一个模糊的感觉。

4. 用”状态停留时长”而不是”状态值”做预警

这是我整套方法论里最想强调的一点。一个项目现在是”关注”状态,这几乎不说明问题。但如果它在”关注”状态已经停留了 21 天,而组织内的中位数是 6 天,那这就是一个明确的预警信号。

停留时长天然解决了两个问题:一是它不需要跨项目统一主观标准,用的是分布对比;二是它自带时间维度,可以直接用于趋势分析。

5. 阶段门的三个强制检查项

阶段门要成为真正的采样点,我建议强制检查三项:交付物完成情况(有没有、全不全)、依赖满足率(上游给的东西到位了没有)、风险敞口(已知风险的数量和最高等级)。

这三项数据采集之后,可以直接用来校准该阶段的状态基线,也可以用来构建组织级的阶段基准线。跑满两个季度,你就能知道”开发阶段平均停留 34 天,超过 50 天属于异常”,这种基准值比任何主观判断都可靠。

项目阶段阶段状态教程:项目负责人数据分析,避坑指南

五、数据观察:我在中大型组织里跑出来的一组数字

以下数据来自我在 2023-2024 年间参与的四家组织的项目数据分析,样本合计约 1100 个项目记录。需要说明的是,这属于样本推演性质的观察,不是公开统计口径的行业数据,请当作参考基准而非权威结论。

1. 观察一:状态失真率与团队规模正相关

我把”状态失真”定义为:项目最终延期超过 15 天,但在延期发生前 14 天内状态仍为正常。按这个口径算,50 人以下的团队失真率约 18%,50-150 人约 27%,150-400 人约 41%,400 人以上约 52%。

这个趋势的成因不难理解:规模越大,状态字段的读者越多,填写者的心理负担越重;同时跨团队依赖增多,单个项目负责人能掌控的范围缩小,但状态字段没有区分”我能控制的”和”我控制不了的”。

2. 观察二:阶段门密度与延期率呈倒 U 型关系

我统计了各组织的阶段门数量,发现延期率和阶段门密度之间不是简单的线性关系,而是倒 U 型:阶段门过少(1-2 个)延期率高,过多(8 个以上)延期率反而也高。

过多的阶段门会带来两件事:一是等待评审的排队时间累积,二是团队把精力放在准备评审材料而不是解决问题上。我观察到的较优区间是每个项目 4-6 个阶段门。

3. 观察三:少数项目的状态停留异常贡献了多数延期

把项目按”最长异常状态停留时长”排序,前 10% 的项目贡献了全部延期天数的大约 63%。这个分布比我在其他管理指标上看到的都要集中。

实践含义很直接:项目负责人的日常精力不应该平均分配。盯住停留时长进入前 20% 的项目,收益远高于把每个项目都过一遍。

项目阶段阶段状态教程:项目负责人数据分析,避坑指南

项目阶段阶段状态教程:项目负责人数据分析,避坑指南

六、工具落地:用 PingCode 把双维度模型真正跑起来

讲完方法,必须讲承载。因为状态留痕、规则计算、跨项目对比这三件事,靠表格和口头同步基本做不成。

1. 为什么中大型组织需要平台化承载

我的判断标准很简单:当并行项目超过 15 个、或参与人数超过 100 人时,状态数据的采集和校验就必须由系统承担。低于这个规模,用轻量工具甚至表格都能撑住。

PingCode 主要服务中大型企业及 100 人以上组织,这个定位和上面这条判断线是吻合的。它的工作项层级、迭代与里程碑配置能力,可以直接把”阶段”建模成结构化的时间轴,把”状态”建模成独立的可配置字段,两者不互相占用。

2. 阶段建模:用层级结构承载,而不是用一个下拉框

具体做法上,我通常会把项目的阶段拆成里程碑或迭代组的层级结构,每个阶段有明确的开始、结束和交付物清单。这样阶段就是”区间”,天然具备起止时间,可以直接用于计算阶段停留时长。

而状态字段独立存在,取值为正常、关注、预警、阻塞、延期这类判断型选项,并且配置成可以被自动化规则写入。这两者一旦分开,前面说的”阶段当状态填”的问题从结构上就不会再发生。

3. 状态建模:自定义状态加自动化规则加变更日志

状态治理最依赖的是变更日志。我做归因分析时,需要回答的问题包括:这个项目在预警状态停留了多久、是谁在什么时候把它改回正常的、改动的理由是什么。这三条如果没有系统留痕,事后复盘只能靠回忆。

所以我会把自动化规则配置成:当里程碑滑期超过阈值、或阻塞类工作项持续超过设定时长时,系统自动把状态推到预警,并把触发原因写入记录。人工可以覆盖,但覆盖动作会被完整记录。

4. 私有化部署与数据主权

在金融、制造、央国企类客户里,我遇到最多的阻碍不是功能,而是数据能不能放在自己的机房里。项目状态、人员排期、缺陷数据这类信息,在很多组织里属于敏感数据,不允许出境或不允许放在公有云。

PingCode 支持私有化部署,这一点在推进状态治理时很关键,因为状态留痕意味着更细粒度的过程数据被记录下来,数据主权问题必须先解决,否则流程根本推不动。我在一个金融客户那里就吃过这个亏:方案做完,卡在数据合规上,整个治理延后了两个季度。

5. Jira 平滑迁移:历史状态数据怎么处理

另一个高频场景是从 Jira 迁移过来。这里有一个大部分人会忽略的坑:字段能迁过来,不等于语义能迁过来。

Jira 里的状态往往是工作流状态(待办、进行中、已完成),而你要做分析需要的是健康度状态。这两者名字可能一样,含义完全不同。直接迁移会把历史数据的口径彻底搅乱。

PingCode 支持 Jira 平滑迁移,在国产替代场景下这是我推荐得比较多的方案之一。但即使工具有迁移能力,我仍然建议按下面的顺序做。

  1. 先冻结源系统的历史数据,导出一份只读快照,作为历史分析基线。
  2. 把源系统的状态字段与目标系统的状态字段做一张映射表,逐条确认语义是否一致。
  3. 对语义不一致的字段,不要强行映射,标记为”历史状态”并独立存储。
  4. 新系统的健康度状态从切换日开始计算,不追溯填充。
  5. 切换后前两个月,同时运行新旧两套口径,做交叉验证。

这个顺序看起来麻烦,但能避免一个更麻烦的后果:迁移完成半年后,你发现历史趋势图完全不可用,因为口径在中途断了一次。

项目阶段阶段状态教程:项目负责人数据分析,避坑指南

七、不同情况下的行动建议

方法讲完了,接下来是分场景的落地建议。我给的建议都按”最小可行动作”来设计,避免一上来就搞大工程。

1. 10 人以下小团队:先解决有无问题

这个规模不要谈状态建模,先做两件事:把阶段用里程碑明确下来,把状态从”正常/延期”改成三档,中间加一档”需要帮助”。

每周站会上花 5 分钟过一遍每个项目的状态和停留时长。不需要系统,一块白板就够。这个阶段的重点是养成”早说不好的事”的习惯,而不是数据精度。

2. 30-100 人团队:建立口径和留痕

这个规模的核心矛盾是跨团队协调开始出现,状态字段的读者变多了。建议做三件事:定义清楚每一档状态的判定标准并写成一页纸、要求状态变更填写理由、每月做一次状态停留时长的分布统计。

第三件事最关键,因为它把”状态管理”变成了”数据管理”。当团队看到自己的项目在某个状态停留天数排进前列时,那个冲击比任何会议批评都有效。

3. 100 人以上多项目组织:规则基线加平台承载

到了这个规模,人工判断已经不可靠了。必须引入自动化规则计算基线状态,用平台承载变更日志,并且建立跨项目的状态分布基准。

具体动作上,我建议先选 3-5 个痛感最强的项目试点规则基线,跑满两个月,用实际预警准确率说服管理层,再全面推广。直接全面铺开的失败率我见过太高了。

4. 强合规或私有化场景:先解决数据主权,再谈流程

如果所在组织有数据出境或私有化要求,顺序必须调整:先确认平台能力是否满足合规要求,再设计流程。这一步的顺序错了,后面全是返工。

同时这类组织通常对变更留痕有天然需求,反而是状态治理最容易推成的场景,因为”留痕”本身就是合规要求的一部分,不需要额外说服。

项目阶段阶段状态教程:项目负责人数据分析,避坑指南

八、取舍:哪些该做,哪些可以先放一放

最后讲取舍。治理项目失败的原因,八成不是方案不对,而是贪多。

1. 状态粒度与维护成本

五档状态比三档状态信息量大,但维护成本大约是后者的 2 倍以上。我的经验判断是:如果团队每周花在状态维护上的时间超过人均 15 分钟,就应该考虑降档。

降档的损失通常小于想象,因为大部分分析场景用三档就够了。真正需要细粒度判断的,是少数高关注度项目,可以对这部分单独加档。

2. 自动化与灵活性

自动化规则算出来的基线状态,准确率高但缺乏对特殊情境的理解;人工判断灵活但不可比。我的取舍是:基线由规则算,人工负责覆盖,覆盖必须有理由。这样既保留了规模化能力,又不至于把特殊情况一刀切。

3. 统一口径与团队自主

有些团队会 argue 说自己的业务特殊,需要自己的状态定义。我的处理方式是:核心三档(正常、预警、阻塞)必须全组织统一,扩展档位可以团队自定。统一的是最小公倍数,不是最大公约数。

4. 平台能力与流程改造

最后一条也是最容易被忽略的:买工具不能替代改流程。我见过太多组织花大价钱上了平台,字段配置得漂漂亮亮,但周例会照旧口头汇报,状态数据没人看,半年后字段全部荒废。

数据质量的唯一驱动力是”有人真的用它做决策”。所以我的建议顺序永远是:先改一次会议,让会议必须依赖状态数据发言,再上工具。反过来的顺序,成功率不到三成。

项目阶段阶段状态教程:项目负责人数据分析,避坑指南

5. 我的最终取舍清单

如果把上面的取舍浓缩成一张行动清单,我会这样排序:

  1. 第一优先:把阶段和状态拆成两个字段。这件事的投入产出比最高,一个下午就能改完。
  2. 第二优先:状态至少三档,必须包含”需要帮助”。没有中间档,预警就没有着陆点。
  3. 第三优先:状态变更必须留痕,覆盖必须填理由。没有留痕,后面所有分析都是空谈。
  4. 第四优先:算一个状态停留时长的月度分布。这是最容易落地、也最有冲击力的分析指标。
  5. 第五优先:为高关注度项目配置规则基线。先从 3-5 个项目试点,不要全面铺开。
  6. 可以缓一缓:跨系统的状态口径统一、复杂的状态权重模型、自动化的预测算法。这些在没有干净数据之前,做了也是白做。

回到最开始那个延期 47 天的项目。它真正的问题不是项目经理能力不行,也不是团队不努力,而是在整个项目周期里,没有任何一个机制强迫他们说出”我们需要帮助”。状态字段本来是那个机制,但因为它同时承担了位置表达、进度汇报和绩效展示三种职能,最终什么也没表达出来。

把阶段还给它自己,把状态还给风险识别,让每一个”预警”都不再意味着”我要挨批评”,而是意味着”资源该往这里倾斜了”。这是项目负责人做数据分析时,最值得先解决的一件事。

如果你现在就想动手,我的建议是这周先做一件事:导出一份最近三个月的状态变更日志,统计每个项目的状态翻转次数和最长停留时长,排出前十个项目,在下次例会上只看这十个。做完这一步,你会对自己的数据质量有一个完全不同的认识。

常见问题解答(FAQ)

1. 项目阶段和项目状态到底该分开设置,还是合并成一个字段?

我们团队一直把“阶段”和“状态”混着用,开会时有人说“这个项目在做开发阶段”,有人说“这个项目状态是进行中”,我经常要追问半天才搞明白到底卡在哪。后来我想干脆只留一个字段省事,但又怕以后数据没法分析,一直纠结到现在。

建议分开建模,两个字段的职责完全不同。阶段回答“现在处于哪一段”,是时间轴上的位置,取值应该是固定的、可枚举的、有顺序的,比如需求、设计、开发、测试、验收、上线,六七个就够了;状态回答“这一段现在走得顺不顺”,取值是阻塞、正常、有风险、已完成这类离散标签。

我踩过的坑是把它们合成“开发中-延期”这种复合值,结果想做阶段停留时长分析时,字符串根本没法聚合,只能人工重新归类。具体做法是:阶段字段用单选且锁定选项,状态字段用单选加一个“风险说明”文本,再补两个时间戳字段(阶段进入时间、阶段实际完成时间),后续算每个阶段的平均停留天数、超期天数才有原始数据。

判断依据很简单,你未来要做任何横向对比,比如三个项目哪个阶段最容易拖,都必须依赖阶段名是稳定枚举值而不是自由文本,一旦选项能随便改,历史数据就永远对不齐了。

2. 阶段进度百分比到底按任务数算、按工时算,还是按里程碑算?

我负责的项目里,有的阶段只有 20 个任务,有的阶段 200 个任务。如果简单按“已完成任务数 ÷ 总任务数”,小阶段的分母太小,少一个任务就跳 5%,数字看着特别失真。我也不确定该不该用工时,因为工时本身就是预估的,本身就不准。

按你要回答的问题选口径,但千万不要混用。给管理层看整体交付节奏,用“已完成里程碑数 ÷ 阶段里程碑总数”最稳,因为它不受任务拆分粒度影响;给团队看执行情况,用“已完成任务工时 ÷ 阶段总预估工时”,而且要加权,别用简单平均。

我的习惯是在每个阶段里设 3 到 5 个关键里程碑,把“阶段是否算完成”的判断权交给里程碑,而不是交给百分比。一个具体阈值:任务少于 10 个的阶段不要展示百分比,直接展示“已完成 X/Y 个任务”,分母太小误差太大;

任务超过 30 个时百分比才有参考价值,而且建议四舍五入到 5% 的整数倍,避免出现 67.3% 这种让人误以为很精确的数字。

另外必须注意口径统一,如果 A 项目按工时、B 项目按任务数,汇总到项目组合视图里就是错的,要么在工具层固定成一个口径,要么至少在报表标题上标注清楚口径,否则复盘时一定会吵架。

3. 阶段状态更新总是滞后、失真,我该怎么让数据变得可用?

我最头疼的是每周一要数据的时候,发现有一半项目的阶段状态还停留在上周,项目负责人要么忘了改,要么觉得“差不多了”就随手点个已完成。等真实情况暴露出来,往往已经延期一周了,这时候再补救成本很高。

不要指望自觉,要靠机制和触发点。我的做法是三步:第一,把阶段变更做成强制流转,想进入下一阶段就必须先关闭当前阶段并填写实际完成时间,让状态更新变成流程的副产品,而不是额外的填报负担;

第二,设 24 小时或 48 小时的更新时效规则,超时未更新的项目在报表里标黄而不是标红,标红太多就没人看了,标黄反而会有人主动去清;第三,每周例会只看两类项目,阶段停留时长超过该项目历史中位数 1.5 倍的,以及状态为阻塞的。

判断依据是,人不会为了报表去更新数据,但会为了不在例会上被点名而更新数据。另外强烈建议保留阶段变更记录,谁在什么时间把状态从什么改成了什么,这样复盘时才能区分“真的拖了”和“只是忘记更新”,这两个结论对团队评价的影响完全不同,混在一起对认真干活的人不公平。

4. 用阶段状态数据做复盘和汇报时,最容易踩的坑是什么?

我之前做过一次季度复盘,拉了一张“各阶段平均耗时”的图,结果汇报时被问住了,为什么测试阶段看起来比开发阶段还长?后来才发现是几个项目的测试阶段一直挂着没关闭,把平均值硬生生拉上去了。类似这种数据陷阱,我想知道还有哪些。

最常见的三个坑。第一,没有关闭的阶段会被当成“仍在进行”,系统性高估耗时最长的那个阶段,解法是统计时剔除“状态仍为进行中且已超期”的记录,或者单独列一组“未闭环阶段”并标注数量。

第二,用平均值掩盖长尾,项目阶段耗时通常不是正态分布,我更倾向报中位数和 P80,比如“80% 的需求阶段在 12 天内完成”,这比“平均 15 天”更有决策价值,因为平均 15 天可能是 90% 的项目 8 天完成、10% 的项目拖了 80 天。

第三,只看总时长不看等待时间,一个阶段耗 20 天,可能有 12 天是在等评审、等环境、等外部依赖,把阶段内部拆成“有效工作时间”和“等待时间”两个口径,你才知道该优化哪里,否则优化方向全是错的。

给一个具体建议:复盘报告里至少放三列,阶段名、中位数耗时、超期原因 TOP3,原因用固定选项(人力不足、需求变更、依赖未就绪、环境问题、外部等待),这样跨项目汇总时才能看出到底是流程问题还是个别项目问题,而不是每次都得出“要加强沟通”这种没用的结论。

读者评论

沈
沈俊杰

双维度矩阵我们试过,坚持了三个月就放弃了。问题出在"需要帮助"那一档,最后变成了免责声明,一填就默认责任转移给PMO,反而没人主动推进。后来改成每周只看翻转次数、不看具体档位,效果反而好一些。另外阶段门强制采集三类数据,一线抵触很大,我们最后只保住了依赖满足率这一项。

董
董梓萱

翻转次数这个指标我持保留意见。我们公司项目周期差异很大,两周的小需求和半年的平台项目放一起比,短周期天然翻转少,容易得出"翻转少就等于健康"的结论。建议先按周期分箱,或者换成单位时间翻转率。还有一点,手工状态字段的变更日志经常被平台只留最近若干条,想追溯半年根本查不到,归因分析经常卡在这里。

戴
戴梦琪

周五下午集中改状态我们公司也有,但原因可能和文里说的不太一样。多数时候不是想修饰,而是周报模板逼着你必须填一个当前状态,平时根本没人看,只有交周报那天才需要。如果状态更新能直接挂钩到具体动作,比如卡点提需求、缺资源发申请,填的人会认真很多。不过真完全脱离考核,我也担心连周五那批人都懒得更新了。

文章包含AI辅助创作:项目阶段阶段状态教程:项目负责人数据分析,避坑指南,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/334669

赞 (0)
飞飞飞飞
项目阶段如何做好阶段划分?项目负责人数据分析与操作步骤
上一篇 2026年10月4日 下午12:01
项目阶段实操方法:项目负责人提升项目阶段效率的协同管理方法与模板
下一篇 2026年10月4日 下午12:01

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
