很多项目负责人把“提升阶段效率”理解成催进度、加会议、盯日报,结果团队越盯越慢。我在一家约 400 人的软硬件一体企业做流程诊断时拿到过一组反常识数据:需求从进入到立项平均耗时 34 天,但真正在加工状态的时间只有 5.5 天,其余 28.5 天都在排队、等评审、等资源确认。也就是说,阶段效率低的绝大多数原因不是“干得慢”,而是“等得久”。这篇文章讲的是我实际用过的一套方法:用数据分析找出阶段里的等待黑洞,再用可直接套用的模板把改进固化下来,而不是靠管理者的个人勤奋去补流程的漏洞。
一、核心结论:阶段效率要用“流动”度量,不能用“完成度”度量
先把结论摆在最前面。下面六条是我在多个 100 人以上组织做阶段效率改造后沉淀下来的判断,其中大部分和直觉相反。
1. 阶段效率的核心指标是流动效率和阶段周期时间,不是百分比进度
“本阶段完成 70%”这句话在数据上是没有信息量的。它既不能告诉你还剩多少工作量,也不能告诉你什么时候能结束。真正可度量、可预测、可改进的是两个量:阶段周期时间(一件事从进入阶段到离开阶段的日历时间)和流动效率(加工时间 ÷ 周期时间)。
流动效率低于 25% 意味着团队每花 1 小时真正推进工作,就要等 3 小时以上。这个数字一旦算出来,管理者关注的重点会立刻从“催人”转向“清堵点”。
2. 阶段瓶颈几乎总在等待队列,而不是在加工环节
我在四个团队做过同一套时间拆解,加工时间占比分别是 16%、21%、19%、24%,没有一个超过四分之一。等待时间里排前三的是:等评审排期、等跨部门确认、等环境或资源就绪。这三项加起来通常占全部等待时间的七成以上。
3. 阶段效率提升靠“限制在制品”,不靠“并行推进更多事”
并行的项目越多,每个人的上下文切换成本越高,单件事的周期时间越长。给阶段设置 WIP(在制品)上限,是投入产出比最高的一招,通常比任何流程文档都有效。
4. 模板的价值在于统一数据口径,而不是统一工作方式
很多团队的阶段模板写得非常详细,但没人用,因为它的目的是“规范动作”。真正有用的模板只做三件事:定义准出条件、定义度量字段、定义复盘问题。其余的留给团队自治。
5. 数据改造见效窗口是 6 到 12 周,但需要先有 2 到 4 周的历史基线
没有基线就没有改进。我见过太多团队改完之后说“感觉快多了”,但拿不出任何一个可对比的数字,一年后回退到原状。基线是改造的地基。
6. 度量本身有成本,超过每人每周 5 分钟的采集成本就不划算
这是我最强调的一条取舍。如果为了算准某个指标,需要工程师每周多花 20 分钟填表,那么无论指标多漂亮,这套方法三周内必定崩塌。采集必须尽可能自动化,或者嵌入到本来就存在的动作里。

二、背景和真实场景:阶段失控通常从“看不见等待”开始
先交代我观察这套问题的场景。这家企业约 400 人,分三条产品线,每条线有独立的产品、研发、测试团队,同时共享平台架构、安全合规、硬件供应链三类横向资源。项目采用阶段化推进,从需求澄清、方案设计、开发实现、联调验证到发布上线,一共五个阶段。
1. 表面症状是延期,实际症状是“说不清卡在哪”
管理层看到的现象是:每个阶段都说自己在推进,但整体交付总是延后。项目经理每周汇报,用的都是“本阶段完成度”这类指标,无法回答“下一个阶段什么时候能开始”这个真正关键的问题。
更麻烦的是,当被问到“卡在哪”时,回答往往是“在等 XX 部门回复”或者“评审还没排上”。这些回答都指向同一个东西:阶段之间的交接面,而不是阶段内部的执行。
2. 我用两周时间做了一次“阶段时间切片”
具体做法很笨但有效:抽取 120 个过去三个月内流转过的需求条目,逐条还原它们在每个阶段的进入时间和离开时间,再把时间拆成加工、等待、返工三类。这一步做完,问题的形状就出来了。

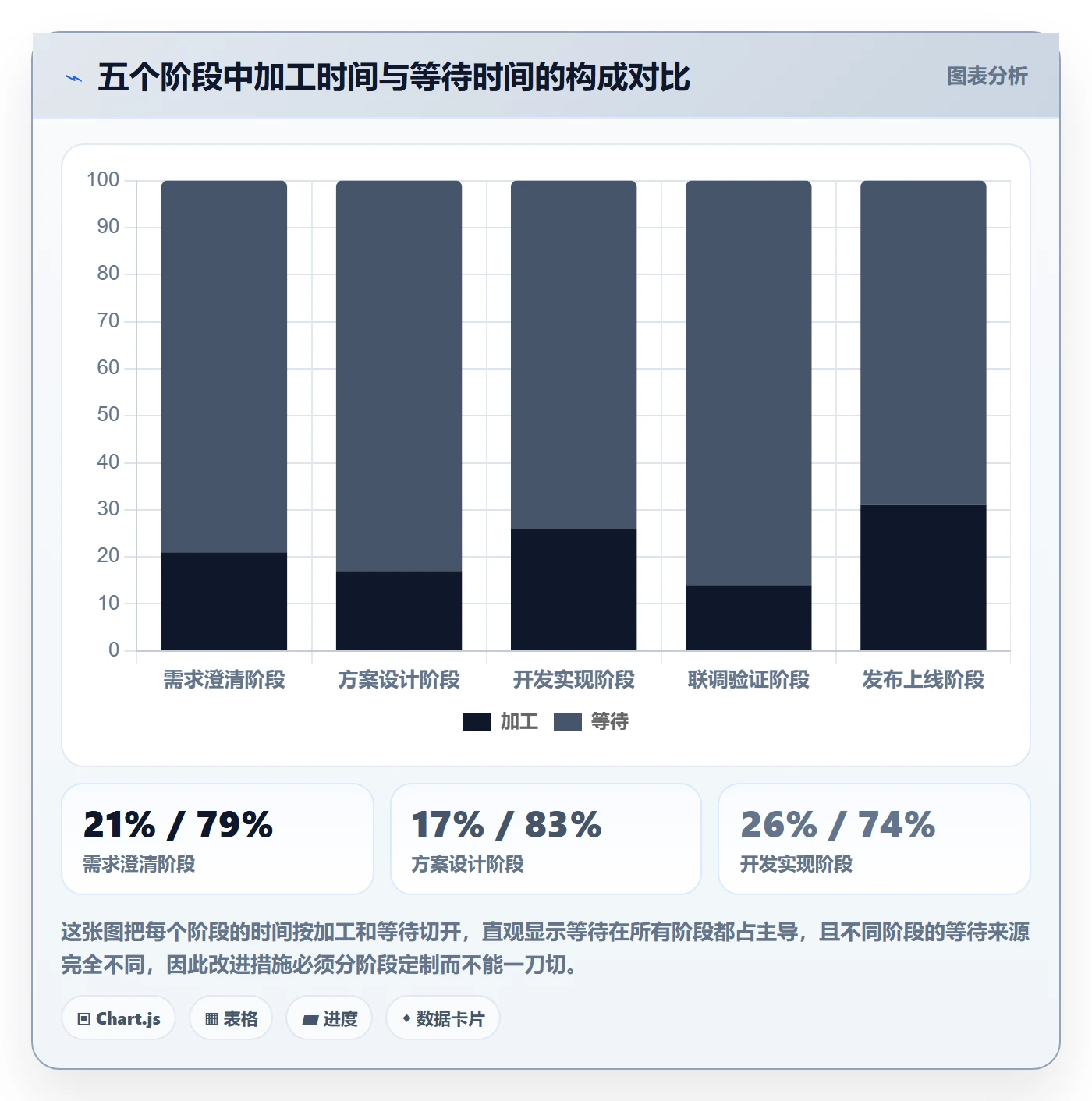

结果显示:五个阶段的流动效率分别是 21%、17%、26%、14%、31%。其中“联调验证”阶段最差,主要原因是环境就绪平均要等 5.8 天,而真正跑联调只需要 1.9 天。
3. 阶段延误的四类隐藏成本
大多数人只看到“交付晚了几周”,但阶段延误的真实成本分散在四个地方:
- 资金占用成本:项目周期拉长意味着人力和采购投入提前发生,但收入延后发生。
- 返工成本:阶段准出条件模糊,导致问题被推迟到下一阶段才发现,修复成本随阶段后移呈指数上升。
- 机会成本:团队在真正推进的时间只有五分之一,等于五分之四的产能被排队消耗掉了。
- 组织信任成本:预测不准会让业务方不再相信排期,转而用“压缩工期”来对冲,进一步恶化系统。

三、拆解常见误区:为什么大多数阶段度量最后都不了了之
下面五个误区,我在不同团队里反复见过。它们的共同点是:用起来很顺手,但会系统性地给出错误结论。
1. 误区一:把完成百分比当阶段效率
百分比进度最大的问题是无法聚合。三个任务各完成 60%,不代表整体完成 60%;一个阶段完成 90% 停留两周,也不代表效率高。
更隐蔽的伤害是,百分比会让团队形成“报数”的习惯。工程师为了不让数字难看,倾向于把进度往后压,导致数据失真。百分比本质上是一个主观估计,而流动效率是一个客观观测值。 只要条件允许,优先用后者。
2. 误区二:用工时饱和度衡量阶段产出
“本月人均投入 92%”听起来很饱满,但如果流动效率只有 18%,说明这 92% 里有大量时间花在了切换、等待和重复确认上。饱和度衡量的是消耗,不是产出。
一个反直觉的事实是:把饱和度从 95% 降到 80%,往往能让周期时间缩短 20% 以上,因为留出的余量吸收掉了排队波动。
3. 误区三:阶段评审会开成汇报会
我参加过一次 90 分钟的阶段评审,前 70 分钟是各模块汇报做了什么,最后 20 分钟才讨论准出条件是否满足。这种会议结构决定了评审不可能成为有效的闸门。
正确的做法是:阶段准出条件在阶段开始前就定义好,评审会只做“满足/不满足”的判定,不满足就给出补齐路径和责任人,会议时长可以压缩到 20 分钟以内。
4. 误区四:用平均周期时间掩盖长尾
平均值是最容易骗人的统计量。一个阶段平均 12 天,可能是 60% 的条目 5 天完成、20% 的条目 40 天完成。真正决定交付承诺能否兑现的,是 P85 和 P95,而不是平均值。
我的建议是:对外承诺看 P85,风险预警看 P95,日常管理看中位数。平均值只在做趋势对比时才有参考意义。
5. 误区五:模板一次成型,之后不再迭代
阶段模板和代码一样,需要版本管理。我见过一个团队的准出清单三年没改过,里面还留着已经不存在的“纸质签核单”流程。
实用的做法是:每完成一个阶段复盘,就问一句“这次有哪些准出条件其实没有起到拦截作用”,把无效条件删掉,比不断加条件更重要。清单越长,执行率越低。

四、专业判断逻辑:阶段效率的四层数据模型
指标体系不能平铺,必须分层。我在实践中把它压缩成四层,从“看得见”到“算得准”逐层递进。每一层只回答一个问题,层与层之间不重复。
1. 第一层流量层:回答“阶段里堆了多少事”
流量层的四个核心量是进入率、流出率、在制品数量(WIP)和累积流图(CFD)。它们的作用是让你一眼看出阶段是否在膨胀。
判断规则很简单:当流出率连续两周低于进入率,同时 WIP 上升,这个阶段就已经在积累隐性延期。此时无论团队多努力,后面一定会出现交付延误。
累积流图是这一层最有价值的可视化工具。它把每个状态下的事项数量按天堆叠,图中的斜率就是流速,两条线之间变宽就是堆积。我在做诊断时,通常先看这张图,十分钟内就能定位到问题阶段。
2. 第二层时间层:回答“时间花在哪了”
时间层需要四个量:阶段周期时间(中位数与 P85)、加工时间、等待时间、流动效率。计算方式如下:
流动效率 = 加工时间 / 阶段周期时间
其中:
加工时间 = 处于"进行中"类状态的总时长
等待时间 = 处于"待处理""待评审""阻塞"类状态的总时长
阶段周期时间 = 离开时间 – 进入时间(自然日)
这里有个实操细节:状态分类必须在工具里做标准化,否则“进行中”和“处理中”这类同义状态会分散统计,导致加工时间被低估。我在第一次做的时候就是因为状态没统一,算出来的流动效率虚高了 9 个百分点。
3. 第三层质量层:回答“做得对不对”
时间层只讲快慢,质量层讲代价。四个指标:准出一次通过率、返工率、缺陷逃逸率、返工工时占比。
其中返工工时占比是我最看重的一个,因为它把质量损失直接翻译成了产能损失。如果一个团队返工工时占比达到 18%,就意味着接近五分之一的产能是在修补之前的错误,这比任何速度指标都更值得先解决。
4. 第四层预测层:回答“什么时候能结束”
前三层都是后视镜,第四层才是方向盘。预测层不需要复杂模型,两种方法就够了:
- 蒙特卡洛模拟:用历史阶段周期时间的分布做随机抽样,重复 10000 次,得到完成日期的概率分布,取 P50 和 P85 作为区间承诺。
- 燃起图加置信区间:按当前流速外推,画出乐观、中性、悲观三条线,任何一条偏离都需要触发复评。
我在做交付承诺时,从不说“预计 X 月 X 日完成”,而是说“有 85% 的把握在 X 月 X 日之前完成”。这句话带来的沟通成本更低,因为它把不确定性显性化了。


5. 四层模型的落地顺序
不要一次性上四层。我的建议顺序是:先做时间层(4 周内可出结果),再做流量层(6 周),然后质量层(8 周),最后才是预测层(12 周后,样本量足够才准确)。
跳过时间层直接做预测层,是常见的失败路径,因为预测的输入本身就是错的。
五、真实案例与数据观察:在一家中大型企业用 PingCode 落地阶段度量
回到前面那家 400 人企业。它们的改造过程分三步:先补齐数据基础,再定义阶段模板,最后建立节奏。这里我用 PingCode 作为承载工具来讲,因为它的定位本身就是服务中大型企业及 100 人以上组织,在阶段状态管理和度量字段上比较贴合这类需求,同时支持私有化部署,对有数据合规要求的团队更友好。
1. 第一步:把历史数据搬过来,建立基线
他们原先用 Jira 管理研发,最大的顾虑是历史数据会丢。实际做的时候采用了平滑迁移的方式,把项目、工作项类型、状态机、字段映射一次性迁过来,历史条目的状态流转记录保留下来,这样才可能计算出改造前的流动效率基线。
这一步有个容易忽略的点:迁移时状态映射必须逐条核对,不能按名称自动匹配。比如原系统里“待测试”和“待验证”是两个状态,如果都映射成同一个目标状态,加工时间和等待时间就会被混在一起,基线立刻失真。
对于需要把研发数据留在内网的组织,私有化部署是更稳妥的选择,尤其是涉及硬件供应链和客户数据的团队。

2. 第二步:用一份 YAML 定义阶段模板
我把阶段模板写成了可以直接落地的配置格式。核心思想是:每个阶段只定义三样东西,进入条件、准出条件、度量参数。其他一律不写。
phases:
key: requirement_clarify
name: 需求澄清
wip_limit: 6
entry_criteria:
已填写业务价值假设
已标注目标用户与使用场景
exit_criteria:
验收标准条目数 >= 1
影响面评估完成
技术可行性结论 != "未评估"
sla:
p50_days: 3
p85_days: 7
metrics:
cycle_time
flow_efficiency
first_pass_rate
key: solution_design
name: 方案设计
wip_limit: 4
entry_criteria:
需求澄清阶段准出通过
exit_criteria:
架构评审结论已记录
数据与安全影响已评估
上线回滚方案已确认
sla:
p50_days: 4
p85_days: 9
metrics:
cycle_time
flow_efficiency
rework_rate
这份模板最关键的两个参数是 wip_limit 和 sla.p85_days。前者控制进入量,后者作为预警线。任何一个阶段的 P85 连续两周超过预设值,就触发复盘,不需要等到项目结束。
3. 第三步:用一段 SQL 把指标算出来
指标必须自动计算才能长期维持。下面这段查询是我用来计算各阶段流动效率的简化版本:
WITH phase_duration AS (
SELECT
issue_id,
phase_key,
entered_at,
exited_at,
DATEDIFF('hour', entered_at, exited_at) / 24.0 AS cycle_days,
SUM(CASE WHEN status_category = 'working'
THEN DATEDIFF('hour', status_entered_at, status_exited_at)
ELSE 0 END) / 24.0 AS working_days
FROM issue_phase_status_history
WHERE exited_at IS NOT NULL
AND exited_at >= DATEADD('week', -8, CURRENT_DATE)
GROUP BY 1, 2, 3, 4
)
SELECT
phase_key,
COUNT(*) AS sample_size,
ROUND(AVG(cycle_days), 1) AS avg_cycle_days,
ROUND(PERCENTILE_CONT(0.5)
WITHIN GROUP (ORDER BY cycle_days), 1) AS p50_cycle_days,
ROUND(PERCENTILE_CONT(0.85)
WITHIN GROUP (ORDER BY cycle_days), 1) AS p85_cycle_days,
ROUND(SUM(working_days) / SUM(cycle_days), 3) AS flow_efficiency
FROM phase_duration
GROUP BY 1
ORDER BY flow_efficiency ASC;
注意最后按流动效率升序排列,这一句让我每周只用看第一行就知道该管哪个阶段。数据量小的团队不必一开始就上这么复杂的查询,先用导出加表格也够用,但状态分类的标准化必须提前做好。
4. 十二周的数据变化
改造从第 3 周开始(前两周用于建立基线),到第 12 周时,几项关键指标的变化如下。这里我把中间过程也列出来,因为只看到首尾两个点容易误判趋势的稳定性。

有几个观察值得单独说。第一,第 4 周几乎没有改善,团队一度怀疑方法无效。真正的原因是 WIP 上限刚生效,历史积压还在消化。第二,第 6 周流动效率出现跳变,时间点正好对应评审机制从“每周固定排期”改为“满足准出条件即触发”。第三,第 10 周之后改善放缓,说明单靠消除等待的收益已经接近上限,接下来要转向返工控制。
第四,也是最容易被忽略的一点:这套改造没有增加任何一个人的工作时间。团队规模没变,加班时长反而下降了 12%。效率提升全部来自流程结构变化。
5. 一个失败的反例
同一时期,另一条产品线也尝试了类似做法,但三周后放弃。原因有两个:一是他们把度量字段设成了必填,工程师每完成一个阶段要额外填 8 个字段,怨声很大;二是他们没有建立基线,改动后无法证明效果,管理层失去耐心。
这两点恰好印证了前面的判断:采集成本必须极低,基线必须在改造之前就有。任何一条缺失,方法都撑不过一个月。
六、不同情况下的行动建议
同样是提升阶段效率,不同规模、不同成熟度的组织,起手式完全不同。下面按四类情况给出具体建议。
1. 50 人以下团队:先做时间层,不做预测层
这个规模下样本量小,蒙特卡洛模拟不可靠。建议只做两件事:记录每个阶段的进入和离开时间,计算流动效率和中位数周期时间。工具上不需要额外采购,用现有看板的状态时间戳即可。
这个阶段的目标不是精确,而是让团队第一次看到“我们有八成的等待时间”这个事实。这种认知冲击本身就是最大的推动力。
2. 100 到 500 人组织:四层模型全套上,重点在流量层和时间层
这是最容易通过度量获益的区间:规模足够大,等待问题足够显著;同时还没有大到让沟通成本压过流程收益。
建议引入支持阶段状态管理和度量自动计算的项目管理平台,把状态分类标准化作为第一优先事项。如果组织对数据存放位置有要求,选择支持私有化部署的方案会更省心;如果历史数据在其他工具里,迁移方案的平滑程度需要提前验证,避免基线断裂。
3. 500 人以上或多地协同:增加跨组织的交接度量
这个规模下,最大的等待来源是组织边界。除了阶段内指标,还需要额外度量两组数据:跨团队交接的响应时间,以及依赖关系的平均解除时间。
建议设置统一的交接 SLA,例如“任何跨团队请求必须在 2 个工作日内给出受理或拒绝的明确答复”。这一条规则的收益往往大于所有工具优化。
4. 强合规或强安全要求行业:把准出条件和审计留痕合并设计
在这类组织里,阶段准出条件往往同时是合规要求。建议不要把两套流程分开,而是把合规检查项直接写进阶段模板的 exit_criteria,让一次检查同时满足两种需要。
这样做还有一个额外好处:合规项是最不容易被砍掉的,把它们和度量绑定,可以让整套机制更难被回退。
| 组织规模 | 优先建设层级 | 核心模板 | 度量节奏 | 最容易踩的坑 |
|---|---|---|---|---|
| 50 人以下 | 时间层 | 阶段进入/离开时间记录表 | 每两周一次 | 追求指标全面,导致填写负担过重 |
| 100 到 500 人 | 流量层 + 时间层 | 阶段模板 YAML + 阶段健康度周报 | 每周一次 | 状态分类不统一,指标失真 |
| 500 人以上 / 多地 | 流量层 + 时间层 + 交接度量 | 跨团队交接 SLA + 依赖解除看板 | 每周一次 + 月度复盘 | 只度量本团队,忽视交接面 |
| 强合规行业 | 质量层 + 时间层 | 合规准出清单 + 审计留痕模板 | 每阶段一次 + 季度审计 | 合规流程与阶段流程双轨并行 |

七、不同情况下的取舍
方法落地过程中,真正难的不是知道做什么,而是知道放弃什么。下面五组取舍是我在做顾问时被问得最多、也最容易做错决策的地方。
1. 度量精度与填写成本的取舍
理论上你可以把每个任务的状态切换精确到分钟,但代价是团队要频繁操作状态。我的经验阈值是:每人每周因度量产生的额外操作时间不超过 5 分钟。
超过这个阈值,数据质量会先上升后急剧下降,因为团队开始批量补填或随意切换状态。宁可要粗但真实的数据,不要精细但失真的数据。
2. 统一模板与团队自治的取舍
统一模板的好处是数据可聚合,坏处是可能不适合所有团队。我的判断标准是:统一到“阶段名称 + 状态分类 + 准出字段”这三层为止,执行方式交给团队。
也就是说,所有团队都要叫“方案设计”这个阶段,都要把状态归到“进行中/等待中/已完成”三类,都要填写准出条件;但具体怎么写准出条件、开几次会、用什么评审方式,团队自己定。
3. 私有化部署与 SaaS 的取舍
这个选择取决于数据敏感度和 IT 运维能力,不取决于技术偏好。如果研发数据涉及核心算法、客户隐私或行业合规要求,私有化部署几乎是必选项;如果组织没有运维能力,硬上私有化可能导致系统长期不稳定,反而拖累效率。
折中方案是先评估数据分级,把敏感项目和普通项目分开管理,而不是全组织一刀切。
4. 自动化采集与手工台账的取舍
自动化采集是唯一可持续的方式,但前提是工具能拿到状态流转时间戳。如果短期内做不到,可以用手工台账过渡,但要设定期限,例如三个月内必须完成自动化。
我见过一个团队用手工台账跑了两年,结果每次复盘都在争论数据是否准确,而不是讨论怎么改进。台账只是过渡工具,不是长期方案。
5. 短期提速与长期可预测性的取舍
这两者经常冲突。短期内强行压缩周期时间,可能通过减少评审、跳过验证来实现,代价是后期返工激增,长期可预测性反而下降。
我的建议是:任何时候都不要以牺牲准出条件为代价换速度。真正可持续的提速来自消除等待和降低返工,这两条路都同时改善短期和长期表现。

八、可直接套用的模板与三十天落地路线
前面讲的是判断逻辑,这一节给可以直接拿走用的东西。三个模板加一条三十天路线,覆盖从启动到固化的完整过程。
1. 模板一:阶段准出清单
准出清单的原则是每阶段不超过 5 条,每条必须可判定真伪。“方案合理”这种描述不可判定,“架构评审结论已记录”则可判定。下面是我常用的结构:
阶段名称:方案设计
准出条件:
架构评审结论已记录,且无未关闭的阻塞级意见
数据影响评估已完成,涉及个人信息的部分已标注
上线回滚方案已确认,回滚时间预估已给出
与上下游模块的接口契约已冻结
工作量重新估算已完成,偏差超过 30% 需说明原因
不满足时的处理:
由阶段负责人指定补齐责任人与截止时间
补齐截止时间不得超过 3 个工作日
超期未补齐的,升级至项目负责人决策是否降级准出
最后一段“不满足时的处理”是很多人会漏掉的部分。没有这一条,准出条件就只是一个愿望清单。
2. 模板二:阶段健康度周报
周报只放五组数字,一页看完。超过一页就说明你在记录,而不是在决策。
| 指标 | 本周值 | 上周值 | 预警线 | 是否触发复盘 |
|---|---|---|---|---|
| 各阶段在制品数量 | 11 项 | 12 项 | 单阶段 > 6 项 | 否 |
| 阶段周期时间中位数 | 21 天 | 22 天 | > 24 天 | 否 |
| 阶段周期时间 P85 | 38 天 | 41 天 | > 35 天 | 是 |
| 流动效率 | 38% | 35% | < 30% | 否 |
| 准出一次通过率 | 79% | 76% | < 70% | 否 |
注意 P85 触发了复盘而中位数没有。这正是分位数的价值:平均值看起来一切正常,但尾部风险已经在积累。触发复盘不等于出问题,而是提前两周发现趋势。
3. 模板三:阶段复盘五问
复盘会议控制在 30 分钟以内,只回答五个问题。这五个问题的顺序很重要,先问事实,再问原因,最后问动作。
- 这个阶段的实际周期时间和 P85 分别是多少,与预设值差多少?
- 等待时间占比多少,排名前三的等待原因分别是什么?
- 哪些准出条件起到了实际拦截作用,哪些从头到尾没有触发过一次?
- 返工工时占比多少,主要来自哪个环节?
- 下一阶段要删除哪一个动作、新增哪一个规则?(必须各一个)
第 5 问的“删除一个、新增一个”是整个复盘的关键。它强制团队保持模板的精简,避免条件不断累积导致执行率下降。
4. 三十天落地路线
下面这条路线是我在多个团队验证过的节奏,可以直接照搬。
第 1 周:建立基线。 抽取过去 8 到 12 周的历史数据,统一状态分类,计算各阶段的周期时间和流动效率。这一周不改变任何流程,只是观测。交付物是一张现状图。
第 2 周:定义模板。 完成阶段准出清单的第一版,设置 WIP 上限和 P85 预警线。找一条业务线试点,不要全组织铺开。交付物是一份可执行的配置。
第 3 周:打通采集。 把指标计算自动化,或者确定手工过渡方案的退出时间。同时把评审机制从固定排期改为触发式。交付物是每周自动生成的健康度周报。
第 4 周:第一次复盘。 用阶段复盘五问跑一次完整流程,重点验证准出条件是否真的可判定、WIP 上限是否合理。交付物是模板的第二版和一份复盘记录。
第 5 到 12 周:固化与扩展。 每周更新健康度周报,每两周一次复盘,第 8 周左右可以把试点经验推广到其他业务线。到第 12 周做一次完整的效果对比。

5. 下一步该做什么
如果你准备开始,我建议先做一件很小的事:从现有工具里导出过去 8 周所有已关闭工作项的进入和离开时间,按阶段算出流动效率,只看一个数字,最低的那个阶段在哪。
这个动作一个人半天就能完成,不需要任何采购或审批。但它会给你一个明确的起点:改进的第一个目标就是流动效率最低的那个阶段,而不是最难的那个或者最显眼的那个。
拿到这个数字之后,再对照前面的四层模型决定你处在哪一层,按对应章节的模板推进。工具层面,如果组织规模在 100 人以上、需要统一阶段状态管理并自动计算度量指标,可以考虑以 PingCode 这类面向中大型团队的研发管理平台作为承载,尤其是存在私有化部署需求或需要从其他工具平滑迁移的场景,数据连续性会直接影响基线的可用性。
最后回到本文最重要的一条判断:阶段效率的提升空间,绝大部分藏在等待里,而不是藏在人的努力里。当你把一个阶段的流动效率从 19% 提到 38%,团队的工作时长没有增加,加班反而减少,但交付周期缩短了近四成。这才是数据分析和模板真正的价值,它把管理者的注意力从不该管的地方,挪到了真正有杠杆的地方。
常见问题解答(FAQ)
1. 项目阶段效率到底该看哪些数据指标?为什么我导出一堆报表却下不了结论?
我自己带一个十来人的交付团队,每周都从某项目管理工具里导出周期、工时、缺陷一大堆表,看着挺热闹,可老板一问「到底哪个阶段慢」我就答不上来。后来我发现不是数据不够,是我一开始就没定义清楚「效率」在这个阶段指什么。
先砍掉一半指标,只留五个能互相印证的核心项:阶段周期时间(工作项进入该阶段到离开该阶段)、阶段等待时间占比、返工率(被打回上一阶段的比例)、阶段吞吐量(每周离开该阶段的工作项数)、在制品数量。
口径上有一条铁律:所有时间戳必须取自状态变更的自动记录,绝不能用成员手填的计划完成日期,两者在同一团队里经常差 2 到 3 天。统计时用中位数加 P90,不要用平均值,一个拖了 30 天的需求能把整条均值拉歪。
判断依据很简单,如果某个阶段 P90 超过中位数的 3 倍,说明那里不是普遍慢,而是有少数大块头卡住了,这时候该做的是查那几条具体工作项,而不是给这个阶段加人。趋势看四周滚动窗口,单周波动不要下结论。
2. 阶段数据怎么采集才不用成员手工填表,又不被质疑数据不准?
我们试过让成员每天下班前填工时,前两周还行,第三周开始就有人随手填个整数,数据一塌糊涂。我也理解大家,谁愿意干完活再写一遍日记。后来我改成只依赖状态流转,反而没人抱怨了。
把阶段看板列和真实流程一一对应,列控制在 6 个以内,每列代表一个可交接的状态,工作项进出时由某项目管理平台自动记时间戳和操作人,这是零额外成本的天然数据源。配套做四件事:状态变更必须在系统里发生,禁止口头同步后补录;给跨阶段跳步的操作加校验或二次确认;
每周做一次数据体检,随机抽 10 条工作项,把时间戳和评审记录、聊天记录对一遍;对超过 7 天没有任何状态变化的工作项自动标黄提醒。这里有个心态问题要摆正:能到 90% 准确率就足够支撑决策,追求 100% 准确只会把流程压死,剩下的误差用抽样核对兜底就行。
3. 分析出某个阶段是瓶颈之后,到底怎么改才有效?
我在看板上把瓶颈列标成红色,会议上也讲了三次,可团队该怎样还怎样,两周过去指标一点没动。后来才明白,指出问题不等于给出动作,改流程要改到具体的人怎么做、一次做多少。
按三次收敛来做。第一轮只看瓶颈阶段的时间戳分布,判断是「单点卡在某个人身上」还是「批量排队」:如果集中在一个人,做任务再拆分并把交接标准写清楚(比如提测前必须附哪三项材料);如果普遍排队,就限 WIP,每阶段在制品数量控制在人数乘以 1.5 以内。
第二轮在改动后满两周,用完全相同的口径复测,只看中位数和 P90 两个数,不做花哨的仪表盘。第三轮做对照,把团队按小组或按迭代交替跑新旧流程,避免「改完刚好赶上需求变简单」的误判。
判断依据:如果中位数降了但 P90 没动,说明常规件解决了,长尾还在评审和跨部门依赖上,下一轮就该专门治长尾,而不是继续压常规件。
4. 怎么证明阶段效率真的提升了,而不是这段时间需求本身变简单了?
汇报的时候领导问了一句「这轮快了是因为流程改得好,还是因为这批需求本来就小」,我当场卡住,因为整体平均一看就是变快了,可我没做过分层,说不清。从那以后我每次汇报都先拆分再说话。
分三步。第一步锁可比口径:同一阶段、同一统计方式、只统计同类工作项,用故事点或原始需求范围把小、中、大三档分开,不同档位绝不放一起平均。第二步建基线:改进前至少攒 4 周数据,用中位数和 P90 双指标,基线期如果有大促、长假、人员变动,要在汇报里标注出来。
第三步做分层对比:三档工作项的周期时间同向改善,才能把功劳归到流程上;如果只有小需求变快、大需求没变,那更可能是需求结构变了。给个经验区间参考,阶段周期时间中位数下降 15% 到 25%,是多数团队靠流程微调能拿到的范围;
如果某次汇报里中位数一下降了 40% 以上,先别高兴,大概率是统计口径、工作项拆分粒度或者统计范围被悄悄改过了,回头查一遍再发出去。
文章包含AI辅助创作:阶段实操方法:项目负责人提升项目阶段效率的数据分析方法与模板,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/334618
读者评论
流动效率这个指标我们去年也试过,但前提是状态流转时间戳得完整。实际推进时,工程师经常事后补填状态,算出来的等待时间比真实值还大。后来改成从代码提交、评审系统、环境申请单里自动打点,才勉强能看。文中的采集成本不超过每周5分钟很关键,否则一线一定抵触。
限制在制品说起来简单,但在共享横向资源的组织里,WIP上限不好设。产品线各自限了,可平台架构和安全合规还是被多条线同时拉走,排队依旧。我觉得更该先给跨部门响应定服务级别,再谈阶段内的WIP,不然堵点只是被藏到交接面。
用P85对外承诺这点我认同,但样本量少于30条时分位数波动很大。我们阶段条目本来就少,按周算经常不到10条,只能滚动12周看。另外,模板复盘删无效准出条件比加条件有用,可实际评审里大家往往不敢删,怕背责任,这块需要管理层明确授权。
