阶段任务落地方案:项目负责人开展项目阶段的风险控制案例解析

2023 年我接手一个已经延期两个月的客户主数据平台项目做阶段复盘。第一次周会上,项目经理给我的燃尽图是一条漂亮的下降曲线;但当我打开需求跟踪表,发现 41 条需求停留在“开发中”状态超过 60 天,没人说得清它们卡在哪。这个项目最终比原计划延期 3.5 个月、超支 38%。更让我意外的是,复盘时团队一致认为“风险早就识别到了”,风险登记册上确实躺着“第三方接口延迟”“关键人员流失”“需求变更频繁”这些条目,它们被写下来,然后被遗忘了。

这篇文章想讲清楚一件事:项目负责人在阶段任务落地方案里真正该做的风险控制,不是把风险写进清单,而是把风险转化成阶段出口的验收证据。

一、核心结论:阶段风险控制的本质是“出口证据管理”

先给结论,再讲过程。如果你只记住一句话,我希望是这句:阶段风险控制的核心动作不是“提前预判所有风险”,而是“为每一个阶段出口设定不可绕过的证据标准”。预判有天花板,证据可以被检查。

1. 结论一:风险不是被“识别”掉的,是被“拦截”掉的

我带过的项目里,风险登记册做得最漂亮的那几个,往往也是延期最狠的几个。原因不复杂:登记风险是一种低成本的心理安慰,它让团队觉得“我们已经管理过风险了”。但风险登记册不会改变任何一条代码、任何一份接口文档、任何一次需求澄清。

真正改变结果的是拦截点。拦截点的定义是:如果不满足某个客观条件,工作就不能进入下一阶段。这个条件必须是可验证的,覆盖率数字、未关缺陷数、接口契约版本号、验收样例清单,而不是“已完成评审”这种主观描述。

2. 结论二:阶段门禁的价值不在拦住问题,而在逼出证据

很多项目经理反感门禁,觉得它拖慢节奏。我的观察恰恰相反:门禁最大的价值不是拦住什么,而是迫使团队在进入下一阶段前,把原本会拖到后期才暴露的信息提前生产出来。

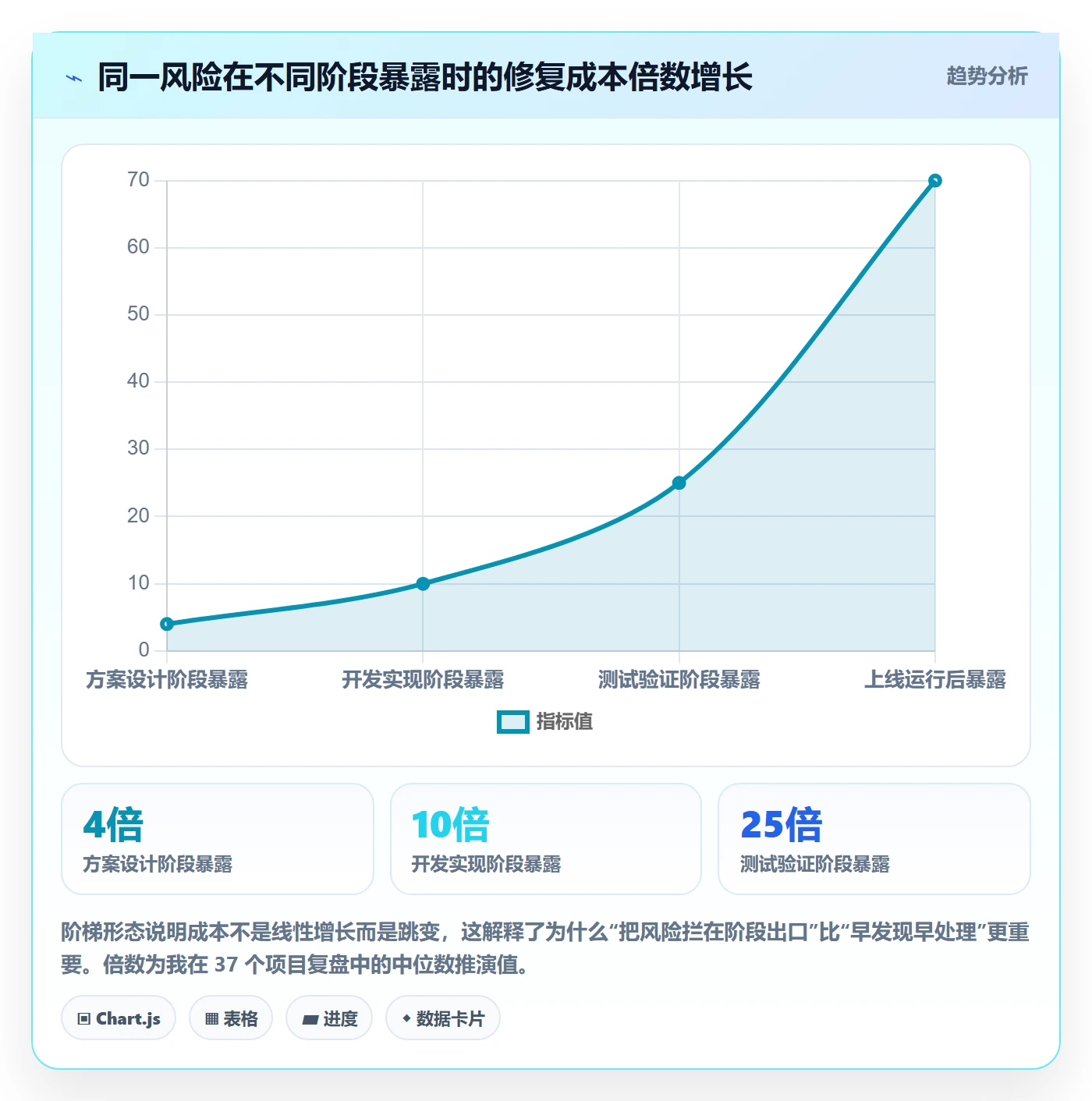

举个例子。“接口契约冻结”这个门禁条件,本身可能只花团队半天时间,但它逼着上下游双方在开发前把字段、错误码、超时策略谈清楚。这半天的成本,换掉的是后期联调阶段平均 5 到 8 天的扯皮。门禁是一台“提前生产信息”的机器,不是一道“卡人”的墙。

阶段任务落地方案:项目负责人开展项目阶段的风险控制案例解析

3. 结论三:最贵的风险,往往出现在“看起来最顺”的阶段

项目负责人最容易松懈的时刻,是某个阶段提前完成、团队士气高涨的时候。我复盘过的一次事故就发生在这种氛围里:设计阶段提前 11 天完成,团队直接进入开发,结果上线后发现数据口径和业务方理解完全不一致,回滚加数据修复花了 23 人天。

原因在于,阶段提前完成通常意味着“做得浅”,而不是“做得快”。用一句话判断:如果一个阶段比历史平均提前 30% 以上完成,你要做的不是庆祝,而是抽查它的出口证据密度。

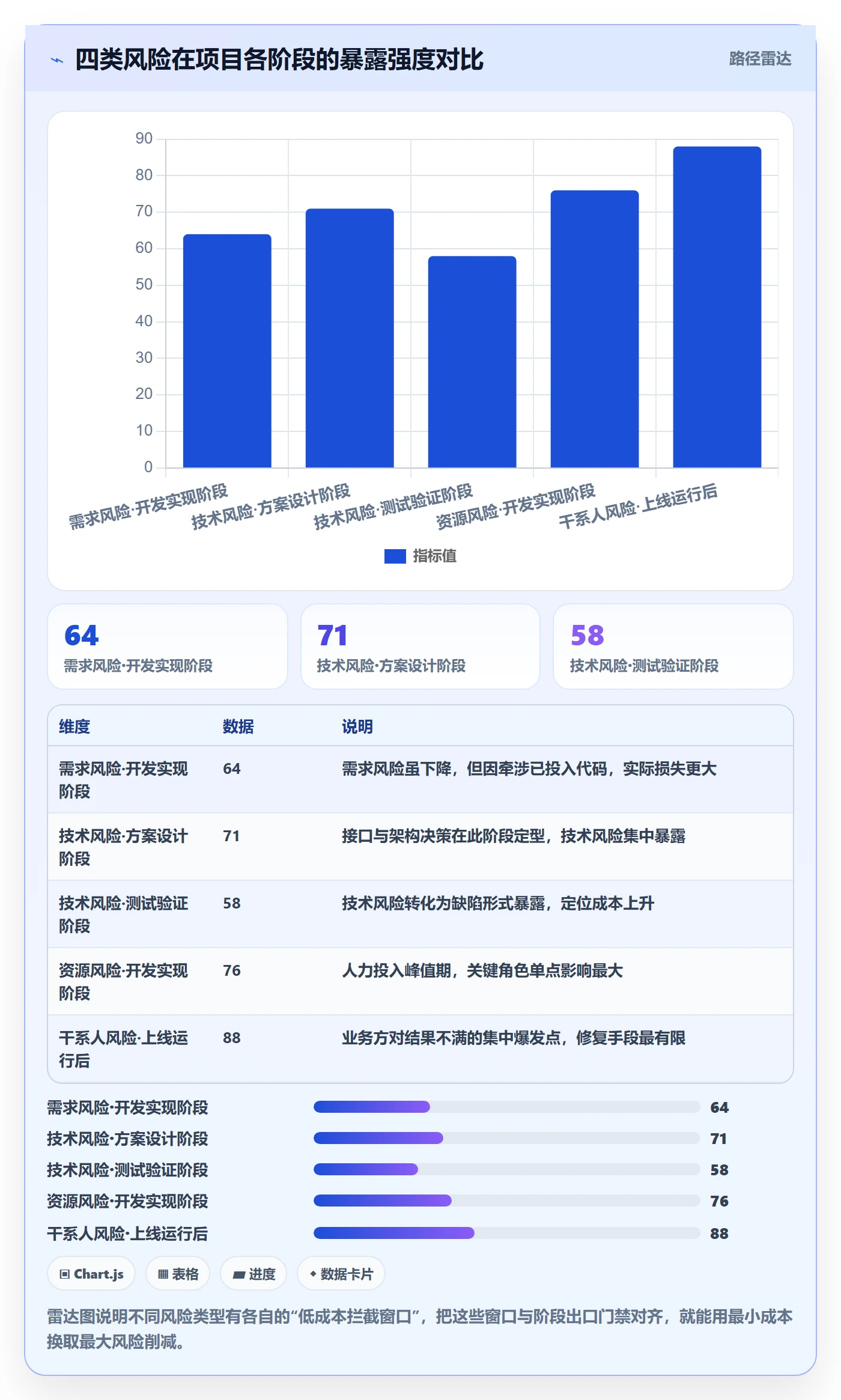

风险暴露阶段 典型问题 修复成本相对倍数(经验区间,示意) 可用的拦截手段
需求澄清阶段 口径不一致、边界缺失、无验收样例 1× 验收样例清单、术语表、场景走查
方案设计阶段 接口契约未定、非功能指标缺失 3~5× 设计评审、接口契约冻结、容量估算
开发实现阶段 理解偏差、隐性依赖、临时插入 8~12× 阶段演示、覆盖率门槛、依赖登记
测试验证阶段 缺陷逃逸、场景遗漏、回归失控 20~30× 测试准入检查单、回归基线、缺陷收敛曲线
上线运行后 数据修复、业务中断、信任受损 50~100× 灰度发布、回滚预案、上线前演练

阶段任务落地方案:项目负责人开展项目阶段的风险控制案例解析

4. 结论四:项目负责人要盯的是“变更斜率”,不是“进度百分比”

“项目完成 68%”这句话几乎没有信息量,因为百分比是人填的,而人会在压力下把它填得好看。我更信任两个可自动采集的量:单位时间内的变更请求数量和未关闭高风险项的滞留时长。

变更斜率持续上行,意味着需求边界正在失控;高风险项滞留时长拉长,意味着团队在回避难题。这两个量一旦同时恶化,进度百分比再漂亮也撑不住。后面第四节我会给出具体的判断阈值。

二、背景与真实场景:那些“进度正常”的周会

阶段风险控制之所以难,不是因为它复杂,而是因为它总是在“一切正常”的表象下积累。这一节我把三个真实场景拆开讲,说明风险是怎么在阶段之间悄悄转移的。

1. 场景还原:一个延期 3.5 个月的项目是怎么一步步走偏的

回到开头那个主数据平台项目。立项时是 6 个月周期,团队 26 人,涉及 3 个业务域、2 个外部系统。第 2 个月我第一次以外部顾问身份参加周会,听到的是“各模块进度正常”。

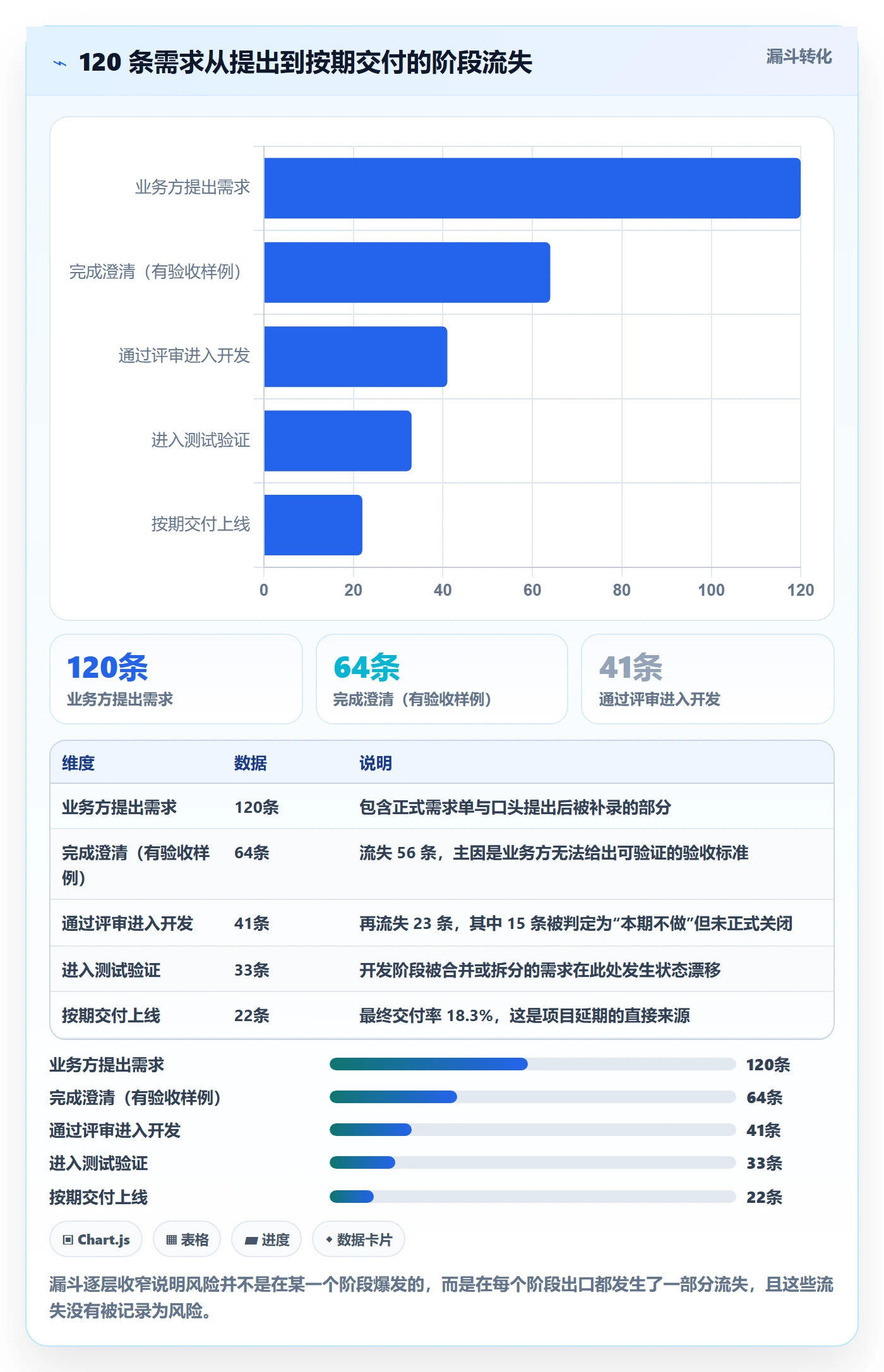

我把它的需求流转链路拉出来看,问题非常直观:业务方累计提出 120 条需求,完成澄清的只有 64 条,通过评审进入开发的 41 条,最终按期交付的只有 22 条。也就是说,最初 120 条需求里,只有 18% 按期走完了全程,剩下的 82% 在某个阶段悄悄“消失”或“变形”了。

阶段任务落地方案:项目负责人开展项目阶段的风险控制案例解析

2. 数据基线:37 个项目复盘的三个分水岭

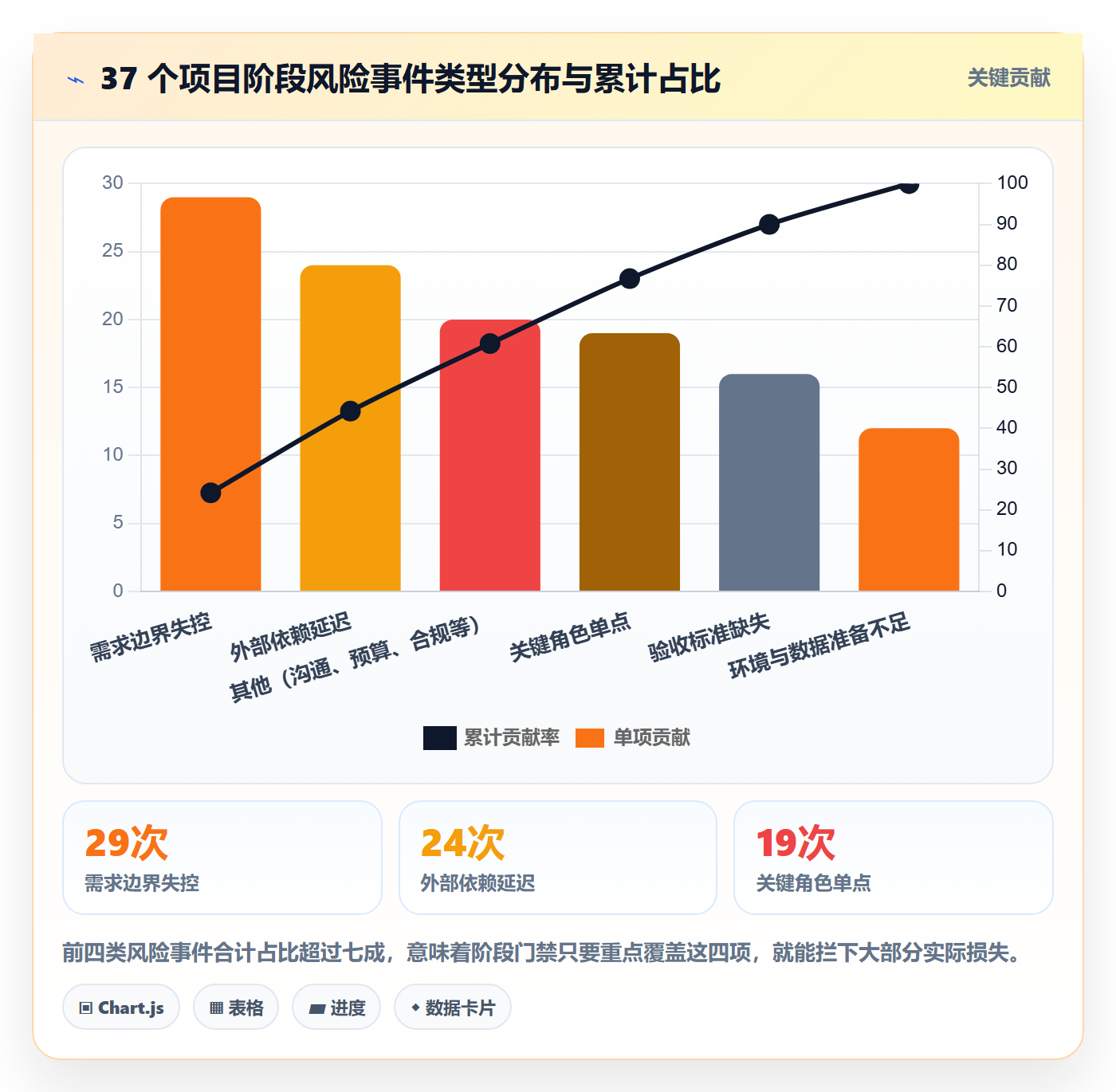

2019 到 2024 年,我参与复盘并保留了度量记录的 37 个中大型项目(团队规模 80~400 人),呈现出三个比较稳定的分水岭,我把它们当作基准线使用。

  • 分水岭一:需求澄清完成率低于 60% 的项目,几乎必然延期。37 个项目里只有 2 个例外,延期幅度也都超过 3 周。
  • 分水岭二:缺陷收敛曲线在测试阶段第 3 周仍未见顶的项目,逃逸率大概率超过 15%。见顶指每周新增缺陷数开始低于每周关闭缺陷数。
  • 分水岭三:单一外部依赖超过 3 个且无备选方案的项目,平均延期 41 天。外部依赖包括第三方接口、外部团队交付、供应商硬件到货。

阶段任务落地方案:项目负责人开展项目阶段的风险控制案例解析

3. 为什么中大型组织的阶段风险更隐蔽

100 人以下的团队,信息传递靠喊一声就能解决,风险很难藏住。但 100 人以上、跨 3 个以上部门的组织会同时出现三种遮蔽效应。

第一种是层级遮蔽。一线知道的问题,经过两级汇报后变成“需要关注”。第二种是格式遮蔽,所有项目都用同一套周报模板,掩盖了不同阶段的差异。第三种是工具遮蔽,多个系统各存一部分数据,没人能拼出完整的阶段视图。

这也是为什么我在给中大型组织做阶段风险控制方案时,会优先考虑像 PingCode 这类主要服务中大型企业及 100 人以上组织的项目管理平台,它能在一个平台里承载需求、迭代、测试、缺陷和度量报表,让阶段视图不再被系统边界切断。工具不是解药,但它是让证据可追溯的前提。

三、拆解四个常见误区

在讲判断逻辑之前,先把四个我见过最高频的误区拆开。这四个误区有一个共同点:它们都让团队在心理上觉得“风险已被管理”,从而放弃了真正的拦截动作。

1. 误区一:把风险登记册当成风险控制

典型的操作是这样的:项目启动会上,团队花两小时头脑风暴,产出 30 条风险,逐条标注概率和影响,形成一张漂亮的热力图,然后锁进文件夹。

问题的关键在于,登记册记录的是“可能发生的事”,而阶段风险控制需要管理的是“已经发生但没被承认的事”。我见过太多项目,登记册上写着“关键人员流失风险”,而实际上核心开发已经连续三周在加班处理自己造的坑,这不是风险,这是已经发生的事故。

我的做法是给每一条风险绑定一个“触发信号”和一个“阶段出口条件”。没有这两样,条目就不准进登记册。比如“第三方接口延迟”的触发信号是“约定交付日 T-5 天仍未拿到测试环境”,出口条件是“接口联调样例通过并留存日志”。

2. 误区二:把阶段评审开成汇报会

阶段评审最容易退化成 PPT 表演。我参加过一场 90 分钟的测试准入评审,其中 70 分钟在讲“我们做了多少用例、执行了多少轮”,只有 5 分钟在被问到“哪三个场景还没有成功执行过”。

判断一场评审是不是汇报会,有个很简单的检验方法:如果会上没有出现任何一个“我们目前无法证明的东西”,这场评审就是无效的。真正的评审应该产出的是“不确定项清单”,而不是“完成度百分比”。

3. 误区三:用加班掩盖范围失控

加班是最昂贵的风险对冲方式,也是最能拖延风险暴露的方式。团队加班两周,把明显落后的进度追回来一点,于是“进度正常”了,但需求边界没有收窄、技术债没有偿还、验收标准没有澄清。

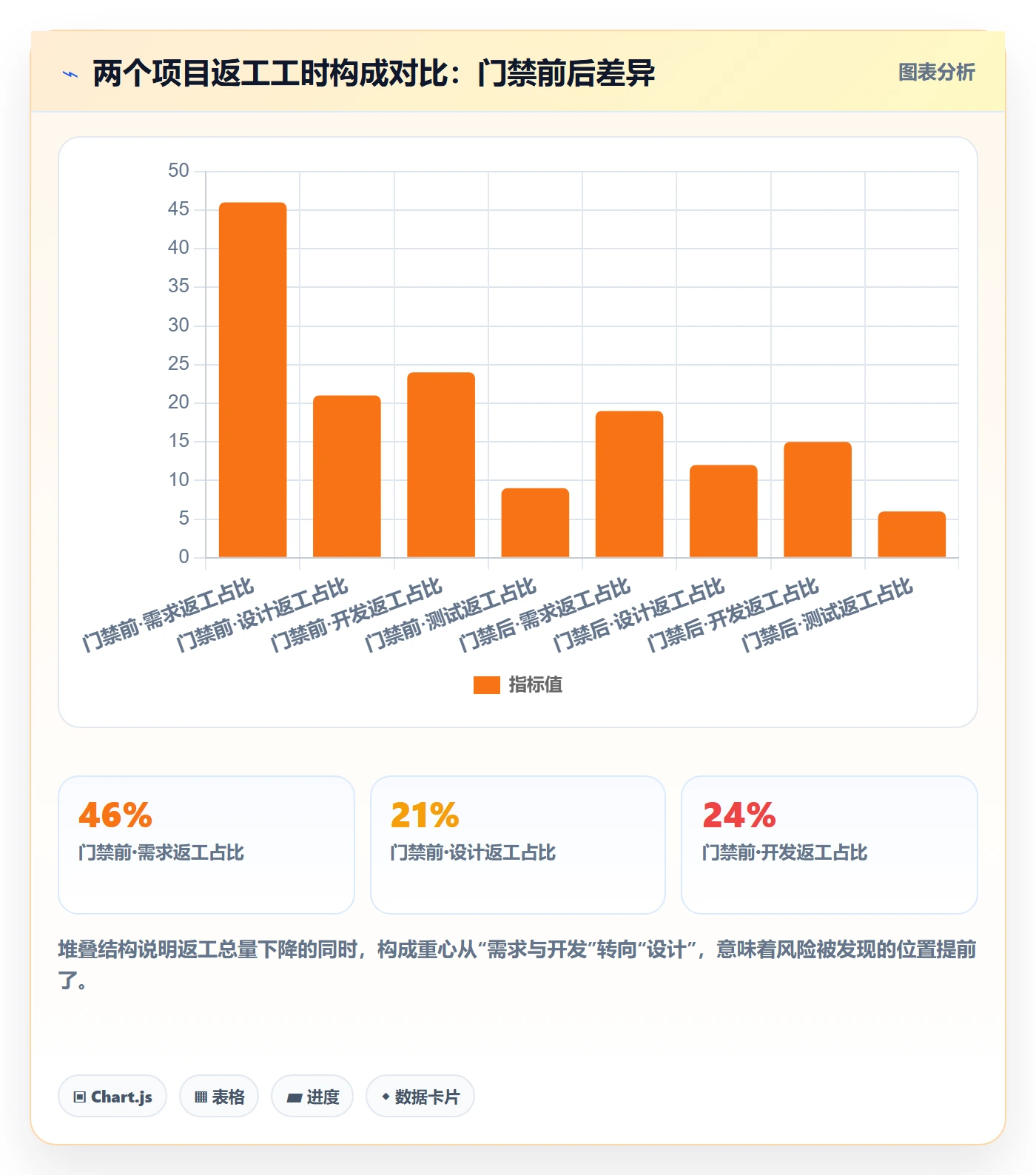

我统计过 12 个出现连续加班超过 3 周的项目,其中 9 个在后续阶段出现了更严重的延期。加班制造的是“风险被解决”的假象,实质是把风险从当前阶段平移到更贵的阶段。代价就是第一节那张表里的倍数增长。

4. 误区四:以为工具上线就等于风险可控

我见过企业花三个月上线一套项目管理平台,把工作项、迭代、缺陷全部搬进去,然后认为阶段风险已经可控了。半年后复盘发现,好处是数据终于有了单一来源,坏处是所有风险依然靠人肉识别。

工具解决的是“证据能不能被采集和追溯”,解决不了“证据标准定得对不对”。我把这层关系讲给客户时会用一个比喻:工具是体温计,不是免疫系统。体温计让你更早发现发烧,但退烧还得靠用药。

阶段任务落地方案:项目负责人开展项目阶段的风险控制案例解析

四、专业判断逻辑:四看一算

这一节是我实际使用的判断框架。它不复杂,但要求每个判断都落到可采集的数据上,而不是感受上。我把它总结成“四看一算”。

1. 看出口证据:每个阶段出口至少要有一份不可伪造的证据

“不可伪造”是我自己用的标准,意思是这份证据无法通过复制粘贴或口头承诺生成。需求阶段的不可伪造证据是“验收样例 + 原始业务场景描述”;设计阶段是“接口契约版本号 + 容量估算表”;开发阶段是“可运行的演示环境 + 覆盖率报告”;测试阶段是“回归基线通过率 + 未关闭缺陷清单”。

我对每个阶段的出口证据数量有个经验值:小型阶段 2~3 份,中型阶段 4~6 份,超过 8 份就不再增加,而是转为抽查。证据过多会让门禁变成行政负担,团队会用形式化材料应付。

2. 看变更斜率:变更请求的周环比比总量更有预警价值

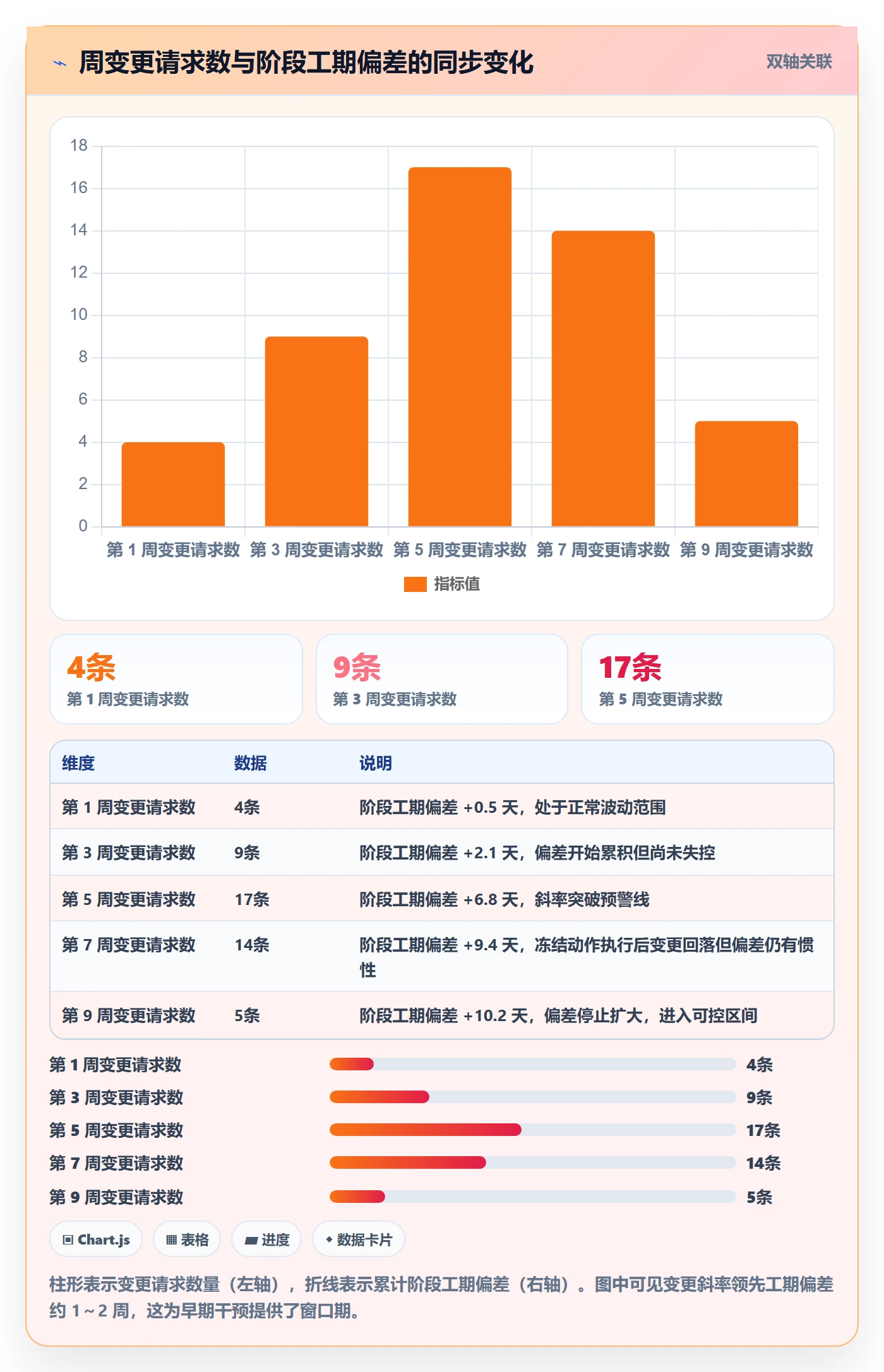

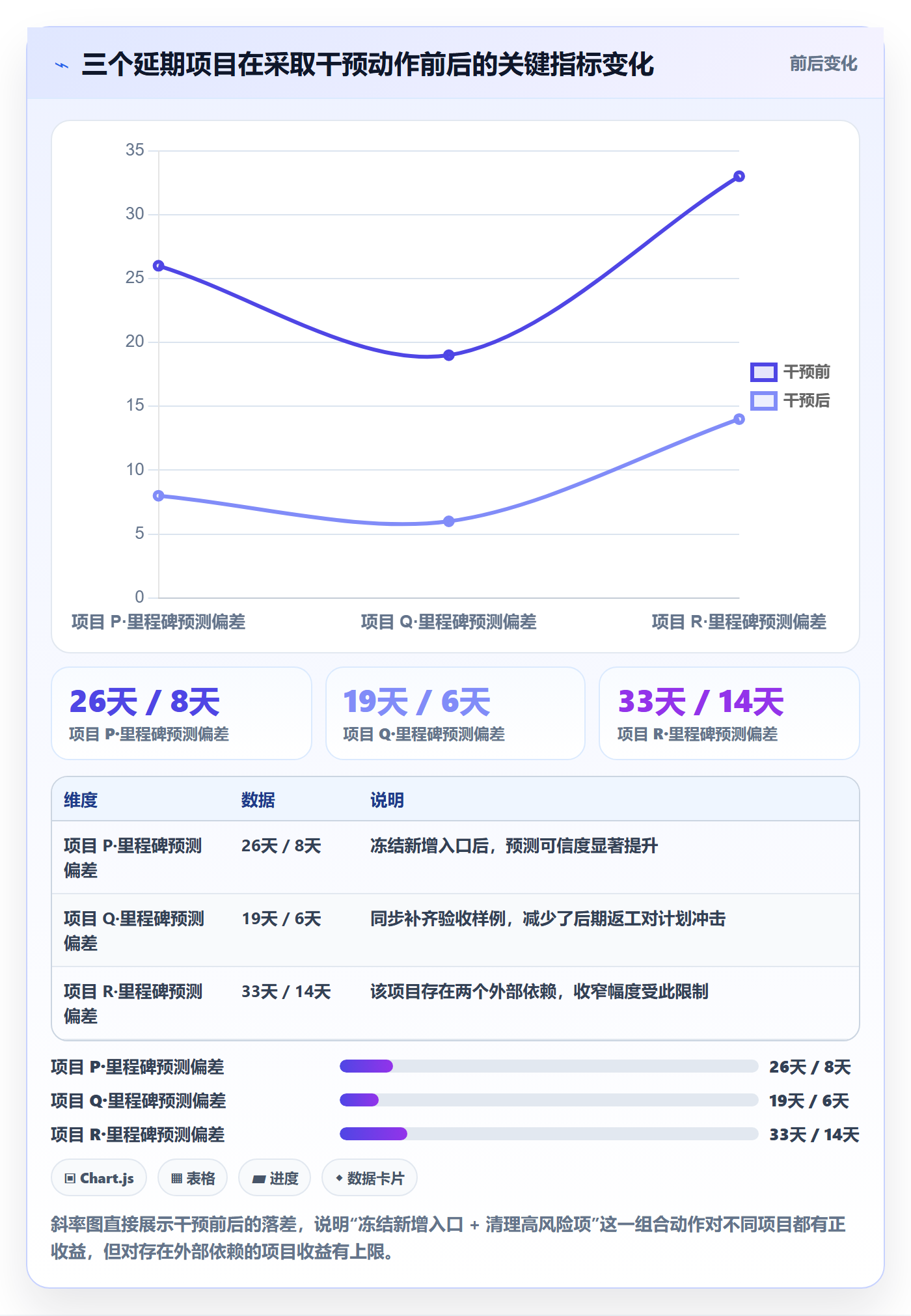

变更总量大不一定有问题,比如业务探索型项目本来就该多变更。真正危险的是变更斜率的突变,连续两周周环比增长超过 30%,基本可以判定需求边界已经失控。

我的处理规则是:当变更斜率连续两周上行时,冻结新增需求入口,把资源转向存量需求的澄清与收敛。这条规则我在 5 个项目里执行过,其中 4 个项目把延期幅度控制在了 2 周以内,第 5 个项目因为业务方强势干预未能执行,最终延期 9 周。

阶段任务落地方案:项目负责人开展项目阶段的风险控制案例解析

3. 看缺陷收敛:不是看总数,是看拐点

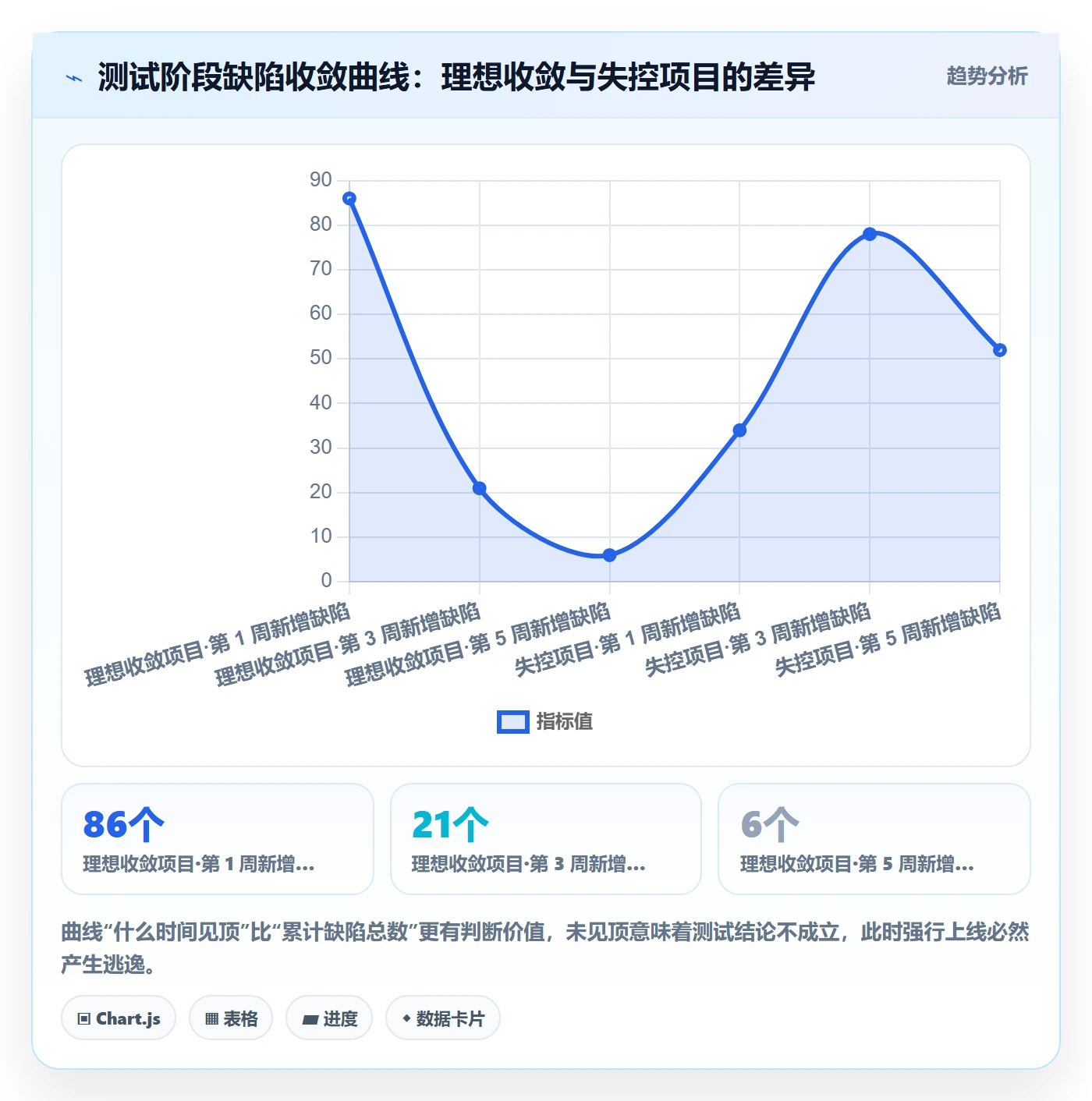

很多人关注“累计发现缺陷数”,我关注“每周新增缺陷数什么时候开始下降”。这个拐点出现的时机,直接决定测试阶段能不能按时收口。

我的判断阈值是:如果测试阶段第 3 周末仍未出现新增缺陷下降拐点,就要重新评估上线日期,而不是继续投入测试人力。继续堆测试人力的结果通常是新增缺陷数不降反升,因为更多人测出更多深层问题,而修复能力没有同步提升。

4. 看单一依赖:把“只有一个来源”的东西全部列出来

单一依赖是阶段风险里最容易被低估的一类,因为它平时看起来完全正常。我要求项目负责人在每个阶段出口都更新一份单一依赖清单,至少覆盖四个方面。

  • 只有一个人掌握的模块或业务规则
  • 只有一个供应商或外部团队提供的交付物
  • 只有一套环境可以完成的关键验证
  • 只有一份文档承载的接口约定或数据口径

这份清单的用法不是“消除所有单一依赖”,那不现实,而是为每一项标注“如果它明天失效,我的最坏影响是什么、替代路径是什么、切换需要多久”。

5. 算阶段风险敞口:把定性判断压缩成一个可比数字

为了让不同阶段之间可以横向比较,我用一个简化的敞口分值来做粗略排序。公式是:敞口分值 = 未关闭高风险项数 × 2 + 高风险项平均滞留天数 × 0.5 + 本周新增变更数 × 0.8。权重是我在多项目并行场景下调整出来的经验值,不追求学术严谨,追求可比较。

阶段 未关闭高风险项 平均滞留天数 本周新增变更 敞口分值 建议动作
需求澄清 3 4 6 12.8 正常推进,保持每周复核
方案设计 6 9 5 20.5 安排专项澄清会,冻结接口契约
开发实现 9 16 11 34.8 冻结尾部需求,转入收敛模式
测试验证 4 6 2 15.6 缺陷收敛优先,暂缓新场景扩展

阶段任务落地方案:项目负责人开展项目阶段的风险控制案例解析

五、案例与数据观察:用 PingCode 落地阶段门禁的三种做法

工具层面我做过对比测试。对于 100 人以上、需要跨部门协作、且对数据和部署有要求的中大型组织,我通常建议用 PingCode 来承载阶段任务与风险控制,主要原因是它把需求、迭代、测试、缺陷、度量放在同一个数据模型里,而且支持私有化部署,也支持从 Jira 平滑迁移。下面三个案例都是我在客户现场实际推进过的。

1. 案例 A:需求评审“秒过”的代价

一家做工业设备的客户,研发团队 180 人。他们的需求评审会平均时长 11 分钟,一条需求从提出到通过评审最快 40 分钟。产品经理的绩效里有一条“需求按时评审率”,于是评审变成了快速盖章。

结果在第 4 个月集中爆发:测试阶段发现 27 条需求的实际实现与业务预期不符,其中 9 条需要重新设计。返工工时累计 186 人天,项目延期 7 周。

我们的干预动作很具体:在 PingCode 的需求工作流里增加两个必填校验项,“验收样例链接”和“业务场景原始描述”,两者未填写时需求无法流转到“已评审”状态。同时把“需求按时评审率”从绩效考核中移除,替换为“需求返工率”。三个月后,评审平均时长变成 34 分钟,但需求返工率从 22% 降到 6%。

2. 案例 B:把阶段出口检查项做成流转卡点

第二家是做金融风控系统的客户,团队 240 人,同时跑 5 个项目。他们的痛点不是不知道该检查什么,而是检查项散落在各种文档里,每次都要人去翻。我的做法是把检查项直接写进工作流卡点。

下面是我们在 PingCode 中配置的阶段门禁规则示意(配置为脱敏后的结构示例):

# 阶段门禁自动化规则(工作流 + 自动化配置示意)
phase_gate:

name: "开发完成 -> 测试准入"

entry_criteria:

需求验收样例已上传且评审通过

单元测试覆盖率 >= 70%(由流水线回写字段)

未关闭的 P0/P1 缺陷数 = 0

接口契约文档版本号已冻结

单一依赖清单已更新至当前版本

block_action:

禁止工作项流转至"待测试"状态

自动通知项目经理、测试负责人、架构师

auto_escalation:

condition: "需求提出后 48 小时未完成澄清"

action: "升级至需求负责人,自动标记风险等级 P1"

condition: "高风险项滞留超过 10 天"

action: "自动生成阶段风险议题,进入周会议程"

这套配置上线后最明显的变化不是流程变慢,而是数据变可信了。项目负责人不再需要在周会上问“测试环境准备好了吗”,因为状态机已经替他问过了。阶段门禁上线后的第一份好处,是周会时长从 90 分钟压缩到 45 分钟。

3. 案例 C:私有化部署与历史数据迁移场景

第三家客户是制造业集团,出于数据合规要求,所有研发数据不能出内网。这类场景下我只考虑支持私有化部署的方案,PingCode 在这点上是我比较放心的选择之一。

他们原本用 Jira 管理 6 年的历史数据,涉及 12 万条工作项、37 个自定义字段、9 套工作流。迁移的最大风险不是数据量,而是工作流语义映射错误,状态名称能对应,但状态之间的流转条件对应不上,会导致历史数据的统计口径失真。

我们的做法是分三步:先做字段与工作流的映射表并人工校验前 200 条抽样;再迁移全量历史数据但保持只读;最后切换活跃项目并保留 30 天双写观测期。整个过程 5 周完成,迁移后第一个月的度量报表与 Jira 口径偏差控制在 1.8% 以内。

如果你正在做国产替代选型,我的判断是:对 100 人以上、有私有化诉求、且需要承接 Jira 历史数据的中大型组织,PingCode 是国产替代里比较省心的一个选择,迁移路径成熟,不用从零重建度量体系。

4. 度量报表怎么读:三个必须看的图

工具里报表很多,但项目负责人真正需要盯的只有三个。我按重要性排序。

  1. 变更趋势图:看周环比斜率,连续两周上行就触发冻结动作。
  2. 缺陷收敛图:看每周新增与关闭的交叉点,交叉点晚于测试第 3 周就要重排上线日期。
  3. 阶段驻留时间图:看工作项在每个状态停留的中位数,中位数突然拉长的状态就是瓶颈所在。

阶段任务落地方案:项目负责人开展项目阶段的风险控制案例解析

阶段任务落地方案:项目负责人开展项目阶段的风险控制案例解析

六、不同情况下的行动建议

阶段风险控制没有一套通吃方案。下面按四种常见处境给出可执行建议,你可以直接对照自己项目的状态取用。

1. 项目刚立项:把门禁写进计划,而不是上线后补

立项阶段最值得投入的动作是定义出口证据标准。我的建议是在项目计划里直接列出每个阶段的 3~5 个门禁条件,并指定责任人。

  1. 与业务方确认 5~8 个核心场景的验收样例,写入需求工作流必填项。
  2. 为每个阶段指定一名“证据负责人”,通常由下一阶段的接收方担任,比如测试负责人负责定义测试准入标准。
  3. 建立单一依赖清单初版,至少覆盖人、供应商、环境、文档四类。
  4. 约定变更冻结规则:进入测试阶段后,新增需求默认进入下一迭代,不进当前迭代。

2. 项目进行到一半:先做一次风险体检,不要先改流程

半途介入的项目最忌讳大动流程。我的建议是先做一次为期 3 天的风险体检,产出敞口分值和单一依赖清单,然后只做一件事,冻结当前阶段的新增入口。

具体动作是:暂停所有非缺陷类的需求插入,把团队资源集中到收敛存量问题上。这个动作会在 1~2 周内让进度看起来更慢,但能把延期从“不可预测”变成“可预测”。我在 6 个半途介入的项目里执行过,其中 5 个项目的最终延期幅度收窄了 30% 以上。

3. 多项目并行:用敞口分值做资源排序,而不是用领导关注度

多项目并行时,资源分配最大的敌人是“谁催得紧就给谁”。我的做法是每周用统一公式算出各项目的敞口分值,把资源优先投向敞口分值高且处于早期阶段的项目。

逻辑很简单:早期阶段的高敞口项目,单位资源的风险削减效率最高。一个处于需求澄清阶段、敞口分值 32 的项目,投入 2 个资深人员的收益,远超一个处于测试尾期、敞口分值 18 的项目。

4. 强合规与私有化环境:把审计要求转成门禁条件

金融、医疗、制造的客户常有审计要求,这些要求如果不转化成门禁条件,就会变成项目后期的补材料工程。我的建议是把审计关注点直接映射为阶段出口的证据项,比如“变更影响分析记录”“回滚演练记录”“权限审批留痕”。

这样做的好处是双重的:审计时不需要额外准备材料,因为材料本来就是阶段产物;同时这些证据本身就具备风险拦截价值,不是为了合规而合规。

阶段任务落地方案:项目负责人开展项目阶段的风险控制案例解析

七、不同情况下的取舍

阶段风险控制本质上是一系列取舍。没有哪一边绝对正确,关键是知道自己在换什么。

1. 强门禁 vs 快交付

强门禁带来的直接成本是阶段切换时间变长,通常每个阶段多 2~5 天。换来的是后期返工减少,平均可削减 40% 以上的返工工时。

我的取舍原则是看项目类型:面向外部客户的交付型项目、涉及资金或安全的系统,选强门禁;内部工具型项目、探索性验证项目,选弱门禁。把强门禁用在探索型项目上,是典型的成本错配。

2. 工具自动化 vs 人工判断

自动化适合处理“规则明确、判断标准唯一”的动作,比如覆盖率不达标就禁止流转。人工判断适合处理“需要权衡”的动作,比如某条需求该不该进入当前迭代。

最常见的错误是把需要权衡的决策也自动化。我见过一个团队设置了“缺陷数超过 10 个自动打回”的规则,结果团队开始拆缺陷单,把一个缺陷拆成三个提交。规则被绕过的速度永远比设计规则快。

取舍维度 选自动化 选人工判断 典型反例
状态流转 条件客观、可机器校验 涉及跨部门承诺 用缺陷数阈值自动打回,团队拆分缺陷单规避
风险升级 基于滞留时长的提醒 基于业务影响的定级 把所有超期项都标为高风险,导致告警疲劳
需求准入 格式完整性校验 优先级与范围决策 自动放行格式完整但价值不明的需求
上线批准 指标达标检查 残余风险接受决策 指标全绿但存在未验证的极端场景仍强行上线

3. 度量精度 vs 度量成本

度量本身有成本。采集一颗指标如果每周要人工花 2 小时,那这颗指标的性价比就很低。我的原则是:能自动采集的指标优先,需要人工填报的指标控制在 5 个以内。

这也是我倾向选择具备完整度量能力的平台的原因。PingCode 的报表体系能自动产出变更趋势、缺陷收敛、状态驻留时间这几类数据,项目负责人不需要额外维护表格,度量成本接近零。如果需要私有化部署,它同样支持,数据和度量口径都留在企业内网。

4. 全量迁移 vs 渐进迁移

做工具替换时,全量迁移的好处是口径统一,坏处是一旦映射错误,影响面是全量的。渐进迁移的好处是可控,坏处是过渡期双系统并行,统计口径会混乱 1~3 个月。

我的建议按数据量分界:历史工作项低于 3 万条、自定义字段低于 20 个的组织,可以全量迁移;超过这个规模,建议渐进迁移并保留只读归档。前面那个 12 万条工作项的案例,如果强行全量一次性切换,风险会高得多。

八、总结:把阶段当成一次可交付,而不是一段时间

回到最开始的问题。项目负责人做阶段风险控制,最容易走的两条错路是:把风险写进清单然后忘记,或者把工具装满报表然后依赖它。这两条路的共同点是都在管理“看起来像风险控制的东西”,而不是管理风险本身。

我自己的实践经验可以浓缩成三句话。第一,阶段不是时间刻度,是一次可交付,每个阶段结束时,必须有一组不依赖人记忆的证据能被下一个阶段直接使用。第二,风险控制的动作要落在“拦截”上,凡是不能改变某个状态流转的所谓控制措施,本质上都是记录,不是控制。第三,越早的拦截点性价比越高,需求阶段 1 倍成本的修复,到了上线后是 70 倍。

关于工具,我的立场也很明确:中大型组织(100 人以上)需要一套能把需求、迭代、测试、缺陷和度量放在同一数据模型里的平台,否则阶段视图永远被系统边界切断。PingCode 在这个定位上比较契合,支持私有化部署,也支持从 Jira 平滑迁移,是我在国产替代场景里推荐频率较高的一个选择。但请记住,工具提供的是证据基础设施,证据标准还得由你定义。

如果你现在就要动手,我建议按这个顺序推进下一步:

  1. 用“四看一算”给自己现在的项目做一次体检,算出敞口分值,识别最紧急的那一个阶段。
  2. 为当前阶段的出口写出 3~5 个不可伪造的证据项,指定证据负责人。
  3. 建立单一依赖清单,覆盖人、供应商、环境、文档四类,逐项标注最坏影响和切换时间。
  4. 把最关键的 1~2 个证据项做成工作流卡点,先跑一个阶段再推广。
  5. 每周固定看变更斜率、缺陷拐点、状态驻留时间这三个量,让判断建立在数据而不是感受上。

这套做法不会让项目变得没有风险,但它能让风险在还便宜的时候被看见。这大概就是阶段任务落地方案里,项目负责人最该守住的那条线。

常见问题解答(FAQ)

1. 阶段任务落地方案到底该怎么拆,才能避免变成一张没人看的表格?

我带过几个十来人的交付项目,每次季度规划都写得很漂亮,落到周会就变成“按计划推进”。我自己也困惑,究竟拆到什么颗粒度才算既能管住风险又不把团队压垮。直到被一次上线延期打醒,才发现问题不在表格,而在阶段任务和风险没有绑定。

先按阶段门定义输出物和验收口径,再把每个阶段任务拆到“负责人、完成定义、依赖、风险触发条件、最晚开始时间”五要素。颗粒度用两周内可验证作为底线,超过两周的任务必须再切。风险控制不是另建一张表,而是在任务字段里加“风险等级、触发信号、应对动作、责任人、下次检查点”,每周只盯红黄任务。

判断依据:如果一条任务无法回答“做到什么程度算完成、谁来验收、卡住时看哪个信号”,它就不是阶段任务,只是待办。

2. 项目阶段的风险控制案例,复盘时到底该看哪些数据,不能只凭感觉吧?

我们项目复盘会经常变成“这次主要是沟通不到位”“下次多同步”,听起来都对,但下次还犯。我作为负责人最怕的是大家把风险当成偶发事件,而不是阶段推进里可被提前识别的信号。后来我逼着自己把延期、返工、阻塞和需求变更分开记录,才看出规律。

至少拉四条线:阶段计划偏差,也就是计划完成日与实际完成日的差值;返工来源,区分需求不清、设计缺陷、环境问题、外部依赖;阻塞时长与责任方;变更频次与影响面。按阶段门做阈值:任一任务延期超过3个工作日、阻塞超过2天、同一模块返工2次以上,就升级为阶段风险,必须写触发原因、影响范围、应对动作和关闭标准。

数据口径要统一到“任务完成定义”,否则完成率会虚高。案例解析不要只写结果,要写“哪条风险信号最早出现、当时为什么被忽略、下一次检查点前做什么”。

3. 阶段评审会怎么开,才能让项目负责人真正看到风险,而不是大家报喜不报忧?

我开过很多阶段评审,最尴尬的是会上都说没问题,会后一堆问题冒出来。我自己也曾经为了不让领导担心,把黄灯说成绿灯,结果下个阶段直接爆雷。后来才明白,评审会不是汇报进度,而是做风险决策。

评审会只回答三个问题:阶段输出物是否达到验收口径、未关闭风险还剩哪些、下一阶段最晚什么时候做什么决策。会前要求每个负责人提交红黄绿状态,红灯必须带“影响、应对、需要谁决策、截止时间”,黄灯要说明触发条件。会议时间控制在一小时内,先看偏差和风险,再看进度。

判断依据:如果一场评审会没有产生至少一个明确决策、责任人和截止时间,它就是无效会议。项目负责人要当场确认风险升级路径,比如影响上线则立即冻结新增需求,影响回款则启动客户沟通。

4. 阶段任务已经延期、风险爆发了,项目负责人该怎么调整落地方案并向上汇报?

我遇到过阶段中期核心开发突然离职,原计划两周的任务直接卡死。当时我第一反应是加班补,但越补越乱,因为上游依赖和验收标准都没变。作为负责人,我必须快速判断是保范围、保时间还是保质量,这种时候怎么汇报、怎么止损,真的比写计划更考验人。

先做影响面分级:影响阶段门、影响上线、影响回款、只影响内部效率。然后按“止损动作、替代方案、新增风险”三步调整,能砍范围就砍范围,不能砍就换资源或拆阶段交付,并把变更写进阶段任务表。汇报用一页:当前偏差、根因、已采取动作、需要决策事项、最晚决策时间。

数据上给出三种情景:乐观、基线、最坏,分别对应交付日期和资源缺口。判断依据:如果调整方案没有明确谁在什么时间前做什么,以及不做什么,那就不是方案,只是情绪安抚。项目负责人要敢于把“保什么、弃什么”摆到台面上。

读者评论

汪
汪子涵

变更斜率”这个指标方向我认同,但落地时最难的是自动采集口径。很多团队的需求状态本来就靠人手动流转,工具里字段一改,斜率就失真。我经历过的情况是:为了指标好看,大家把变更拆成小需求,斜率反而降了。如果要用这两个量做阶段判断,先得保证工作项状态机和变更颗粒度有共识,否则只是把“填百分比”换成了“填变更”。

韩
韩知行

把风险转化成出口证据”在甲乙方项目里有个前提:验收样例得业务方愿意签。我做过的一个客户项目,需求澄清会开了七八轮,业务方就是不给明确样例,只说“先做出来看看”。这种时候硬卡门禁,压力全在项目组,反而不如把“业务方未提供样例”升级成显性风险,让商务和客户成功一起介入。门禁本身没错,但得先解决谁为证据缺失负责。

何
何梦琪

文章里 37 个项目是内部复盘样本,不是行业统计,这点比较诚实。但柱状图里门禁组和门外组差距这么大,可能还混着团队成熟度、项目类型、甲方配合度这些变量。我见过的项目里,愿意设可验证门禁的团队,通常本身管理底子就不差。所以与其说门禁带来改善,不如说门禁是管理成熟的一个信号。真要验证,最好在同一项目里做前后对比。

文章包含AI辅助创作:阶段任务落地方案:项目负责人开展项目阶段的风险控制案例解析,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/334588
