阶段负责人管理指南:项目负责人如何做好项目阶段,制度设计全流程

我带过一个 11 人的数据平台交付项目。第一阶段验收前一天,负责数据迁移的同事在群里回了一句:“这块不是我负责的,我只负责把脚本跑通。”就这一句话,让整个阶段验收推迟了 9 天,也让我第一次真正意识到:项目阶段失守,很少是因为没人干活,而是因为没人对整个阶段的结果负责。项目负责人(PM)往往被默认为“所有阶段的负责人”,可实际上一个人不可能同时深度掌握需求、架构、迁移、测试、上线五个专业域。

于是“阶段负责人”这个概念被引入,但绝大多数团队只引入了名字,没有引入制度。这篇文章我把自己做过的、踩过坑的、在几个 100 人以上组织里验证过的阶段负责人制度设计方法完整拆开讲清楚:从阶段怎么切、人怎么选、权怎么给、门怎么设,到考核怎么挂、工具怎么焊死制度。读完你应该能判断:你的团队到底该不该设阶段负责人,以及设了之后怎么不把它做成一个“背锅岗”。

一、核心结论:阶段负责人不是多设一个岗,而是把决策权和交付责任绑定到同一个人身上

1. 一句话结论

阶段负责人制度的本质,是把“责任颗粒度”与“决策颗粒度”对齐。项目负责人管的是“阶段之间的顺序与节奏”,阶段负责人管的是“阶段之内的交付与取舍”。两者不是上下级替代关系,而是时间维度上的分工。

如果你只做了一件事,在项目计划表里给每个阶段填了一个名字,那你做的不是制度,是排班。真正的制度必须同时回答四个问题:这个人对什么结果负责、他能拍板什么、他能调动什么资源、他做得好或不好会怎样。

2. 判断制度是否成立的三个硬指标

我一般用三个指标快速判断一个团队的阶段负责人制度是不是真的成立。第一,阶段准出标准是否可客观验证,如果“需求分析完成”这种描述无法转成一份可勾选的清单,阶段负责人就只能靠感觉签字。第二,阶段负责人是否拥有阶段内的资源调配权,没有权力的人只能协调,协调不是管理。第三,阶段负责人是否被独立考核,如果他的绩效 100% 由项目经理打分,他必然只会讨好项目经理,而不是守住阶段质量。

这三个指标任何一个缺失,制度都会退化成“多了一层汇报关系”。我见过太多团队在上线阶段负责人制度三个月后,实际效果是:会议多了一倍,责任一点没变。

3. 一个反常识判断:阶段负责人不该由项目经理兼任

很多团队为了省成本,让项目经理兼任关键阶段负责人。我强烈不建议,原因很朴素:项目经理的核心利益是“按时交付”,阶段负责人的核心职责是“守住本阶段质量门槛”,这两个目标在压力下天然冲突。当进度落后时,兼任的项目经理一定会选择放行,因为他既是被考核人,又是放行人。

正确的做法是:项目经理负责阶段之间的衔接和整体节奏,阶段负责人负责本阶段的进入和退出判断,两者在“阶段门”这个节点上形成互相制衡。这不是增加层级,是增加一个校验点。

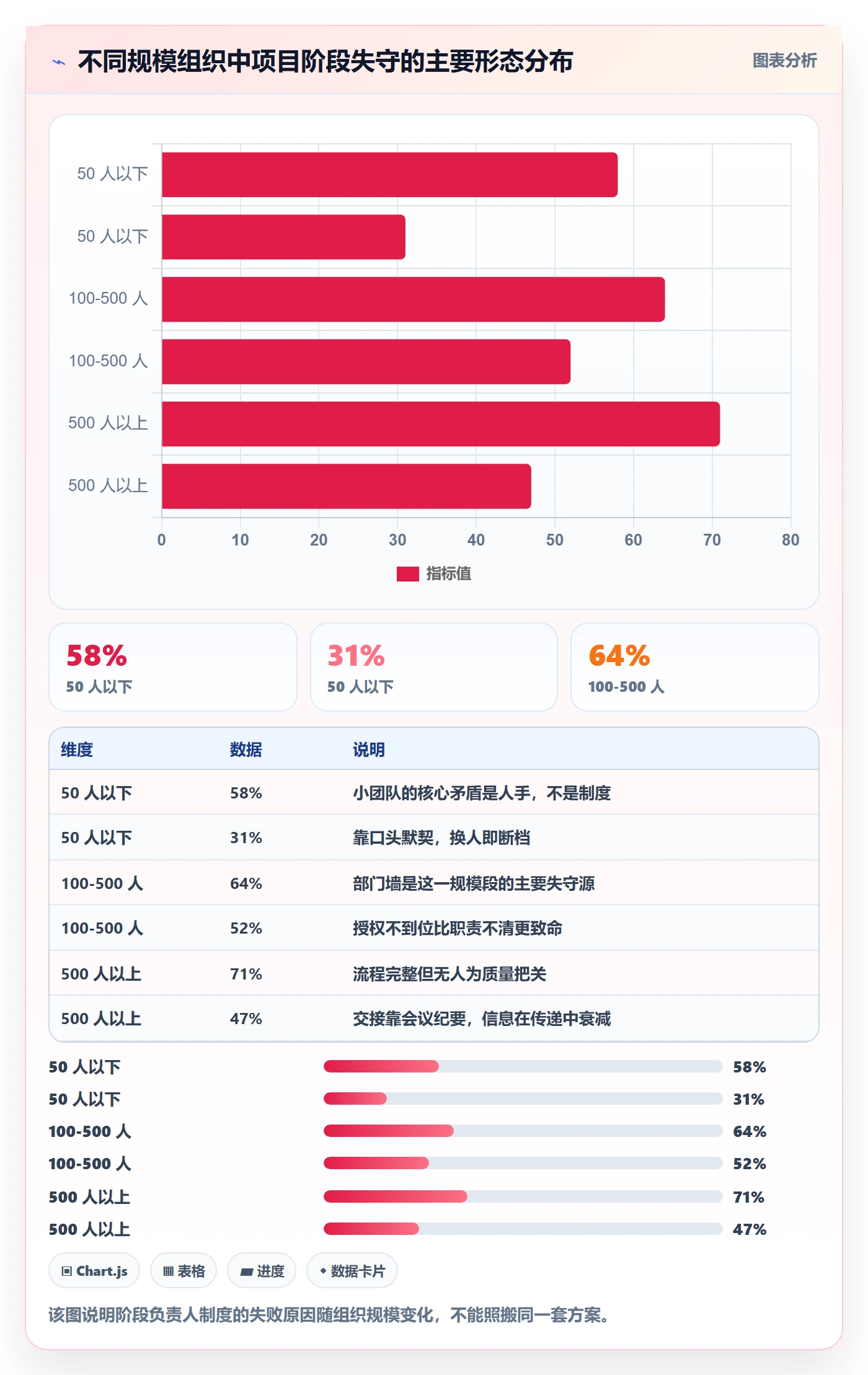

下面这张图是我在三个团队里统计的“阶段负责人时间去向”对比。理想状态下,治理动作应占四成以上;现实中大部分阶段负责人 70% 的时间仍在做执行,等同虚设。

阶段负责人管理指南:项目负责人如何做好项目阶段,制度设计全流程

二、背景与真实场景:项目阶段为什么总在“负责人”这一层失守

1. 三个我亲历的失守场景

第一个场景发生在需求阶段。需求阶段负责人是产品经理,但需求评审通过后,产品经理立刻被拉去做下一个项目。三个月后开发发现需求里有 14 处逻辑冲突,回去找产品经理,对方说“那是上一个迭代的事”。阶段负责人没有“在职期限”概念,是失守的第一大原因。

第二个场景发生在集成阶段。集成阶段的负责人是技术骨干,他确实懂技术,但他没有权限要求测试团队提前介入,也没有权限调整联调环境的优先级。结果他把活全干了,还是延迟了两周。他不是不负责,是有责无权。

第三个场景发生在上线阶段。上线阶段负责人是运维,他提出了 7 条上线前必须关闭的风险,项目经理出于进度压力驳回了 5 条。上线后其中 2 条风险爆发,复盘会上责任归到了运维。这个案例之后,我所在团队的阶段负责人制度加了一条硬规则:阶段负责人是否决点,不是建议点;项目经理能否决,但必须留下书面理由并进入风险台账。

2. 组织规模不同,失守的形态完全不同

50 人以下的团队,阶段失守通常表现为“忙不过来”,原因是人少、角色重叠。100 到 500 人的组织,失守表现为“职责真空”,因为部门墙开始出现,跨部门阶段没人认领。500 人以上的组织,失守表现为“流程空转”,阶段门一个不少,但每个门都是走过场,签字的人不看内容。

这也是我为什么在给中大型组织做咨询时,第一件事不是画流程图,而是先把“阶段负责人”的授权层级定下来。规模越大,授权不清造成的损耗越是数量级上升。

阶段负责人管理指南:项目负责人如何做好项目阶段,制度设计全流程

3. 阶段失守的成本账

我做过一次粗略测算:在一个 6 个月、20 人规模的项目里,一个阶段延迟两周,直接人力成本约 5.6 万元(按人均日成本 1400 元估算),但因为阶段延迟导致的后续阶段返工,往往还要再乘 1.5 到 2.5 倍。也就是说,阶段问题的成本不是线性的,是往后期放大的。

这也是阶段负责人制度真正的价值主张:它不是为了多一个人管,而是把问题的发现点前移,让修复成本停留在低位。

阶段负责人管理指南:项目负责人如何做好项目阶段,制度设计全流程

三、拆解常见误区:五个看起来正确、实际把制度做空的做法

1. 误区一:把阶段负责人做成“阶段协调员”

这个误区最常见。表现是:阶段负责人的职责描述里全是“协调”“推动”“跟进”“汇报”,没有一条是“决策”。协调员是没有肌肉的,遇到资源冲突只能往上抛。

我的判断标准很简单:如果阶段负责人在一次冲突中从未做过任何一个“不同意”的决定,那这个岗位就是装饰。授权清单里必须包含至少两项可以单独行使的否决权,比如“环境不就绪不得进入集成阶段”“性能基线未达标不得进入压测阶段”。

2. 误区二:按部门切阶段

很多团队把阶段划分成“需求阶段=产品部、设计阶段=设计部、开发阶段=研发部、测试阶段=测试部”。这不是阶段划分,这是部门排班表。部门的边界和交付物的边界根本不一致,结果是每个阶段负责人都只对自己的部门 KPI 负责,没人对“这个阶段能不能交付给下一阶段”负责。

正确的切法是按可交付物切:需求基线冻结、架构方案确认、集成环境可用、性能基线达标、生产环境就绪。每个交付物都有客观的验收口径,至于它由哪个部门完成,是执行层的事。

3. 误区三:只有准入标准,没有准出标准

我见过大量团队的阶段门只有入口条件,比如“需求评审通过即可进入设计阶段”。但“需求评审通过”之后,需求文档是否更新到最新版本、变更是否登记、遗留问题是否有人认领,全都没有约束。

没有准出标准的阶段门,等于没有门。我的经验是,准出标准至少要覆盖三件事:交付物完整性、遗留问题闭环状态、下一阶段的输入是否已就绪。

4. 误区四:KPI 只挂进度不挂质量

如果阶段负责人的考核里只有“阶段是否按期完成”,那他一定会选择放行有问题的交付物。这是人性,不是态度问题。我建议阶段负责人的考核至少拆成三块:阶段按期完成率、阶段准出物一次通过率、本阶段引入的缺陷在下游被发现的数量。

第三项尤其关键,它是反向指标,如果下游发现的问题越多来自你的阶段,说明你的准出标准越形同虚设。

5. 误区五:交接靠会议纪要和口头承诺

我曾接手一个阶段交接完全靠微信群的项目。交接完成后第三天,下一阶段负责人问:“你们当时说的那个接口限流方案在哪?”翻遍聊天记录,只有一句“这个我们后面再对”。

交接必须是结构化的动作,有清单、有确认、有回执。下面是我在实际项目里用过的阶段交接清单结构,可以直接搬到任何协作工具里配置。

阶段交接单(Phase Handover)
├── 阶段基本信息

│ ├── 阶段名称 / 编号

│ ├── 阶段负责人(交出方)与接收方负责人

│ └── 计划准出日期 / 实际准出日期

├── 交付物清单(每项必须可验证)

│ ├── 交付物名称 + 存放位置 + 版本号

│ ├── 验收口径(谁验证、怎么验证、通过标准)

│ └── 验证结果(通过 / 有条件通过 / 不通过)

├── 遗留问题台账

│ ├── 问题描述 + 影响范围 + 责任归属阶段

│ ├── 处理计划(人、时间、验收方式)

│ └── 是否阻断下一阶段(是 / 否)

├── 风险与假设

│ ├── 已知风险 + 概率 + 影响 + 应对措施

│ └── 本阶段成立的关键假设(若失效,下游需重新评估)

└── 签署

├── 交出方确认 / 接收方确认

└── 项目经理仲裁记录(仅在有条件通过时填写)

阶段负责人管理指南:项目负责人如何做好项目阶段,制度设计全流程

四、专业判断逻辑:用“三可”判断阶段该不该设负责人、设给谁

1. 可验证:这个阶段的交付物有没有客观验收口径

如果某个阶段交付物无法被客观验证,就不适合设置独立的阶段负责人。比如“方案已充分讨论”就不能作为准出标准。此时正确的做法不是硬设负责人,而是先花时间把交付物定义清楚。

我的经验值是:一个阶段的准出标准如果小于 5 条或大于 15 条,都不太健康。少于 5 条说明没抓关键,多于 15 条说明在拆任务而不是设门槛。

2. 可决策:这个人在阶段内能不能拍板

判断方法很直接:把阶段内最常见的 10 个冲突场景列出来,逐一问“这事他能定吗”。如果超过一半需要上报,那这个阶段负责人只是信息中转站。

这里有个容易忽略的点:授权应该是“有边界的完整授权”,而不是“万事上报的伪授权”。我通常建议给阶段负责人三类硬权力:阶段内任务优先级调整权、阶段内人员工作分配建议权(有否决效力)、阶段准出否决权。

3. 可替换:换一个人,这个阶段还能不能继续

这是很多团队忽略的一条。如果阶段负责人一休假,整个阶段就停摆,说明这个岗位承载的是“个人能力”而不是“岗位职责”。健康的制度下,阶段负责人应该是可替换的,因为他守的是标准和流程,而不是靠个人关系推动事情。

反过来,如果某个阶段负责人换人后一切照旧,你可能要警惕另一个问题:这个岗位是不是根本没起作用。

4. 不同类型项目对阶段负责人的能力要求差异

我服务过的项目大致分三类:研发型(自研产品迭代)、交付型(面向外部客户)、合规型(受强监管)。三类项目对阶段负责人的能力权重完全不同,用同一套标准选人,必然有一类会失败。

阶段负责人管理指南:项目负责人如何做好项目阶段,制度设计全流程

五、制度设计全流程:从阶段划分到复盘迭代的七个环节

1. 第一步:阶段划分,按交付物而不是按部门

我通常建议一个 3 到 9 个月的研发项目划分 5 到 7 个阶段。太少则阶段负责人管得太宽,退化成项目经理;太多则每个阶段都不足以形成独立判断,变成纯粹的任务节点。

划阶段时我会问一个问题:这个阶段的结束,是否意味着某个不可逆的决策已经做出?如果是,它就是一个真正的阶段。比如“架构方案确认”之后,改动成本会陡增,这就是天然的分界线。

2. 第二步:定义准入与准出标准

准入标准回答“什么条件下可以开始”,准出标准回答“什么条件下可以结束”。两者必须是清单式的,每一行都可验证。下面是我常用的配置模板,可以直接写进项目管理系统的阶段门规则里。

阶段门配置(Stage Gate)
阶段名称: 集成联调阶段

阶段负责人: 集成负责人

准入标准:

各模块单元测试通过率不低于 95%

集成环境部署完成并通过冒烟验证

接口契约文档版本已冻结(版本号记录在案)

准出标准:

端到端主流程用例全部通过

性能基线达到设计目标(响应时间 P95 不高于 800ms)

遗留缺陷中阻塞级为 0,严重级不超过 3 且均有明确处理人

下一阶段(压测阶段)所需测试数据已准备就绪

否决权归属: 阶段负责人(项目经理可申请仲裁,需记录书面理由)

前置依赖: 上一阶段准出单已由双方负责人签署

3. 第三步:选人与授权

选人我一般遵循“专业能力够格、时间投入可保证、绩效可独立评价”三条。其中时间投入是最容易被低估的:一个阶段负责人如果要花 70% 时间做执行,他不可能做好治理。

授权必须写进文档,不能靠默契。下面这张权责对照表是我在一个 300 人组织里实际用过的版本,落地后跨部门扯皮明显减少。

事项 阶段负责人 项目经理 职能部门主管
阶段内任务优先级调整 决定 知情 知情
阶段准出判定 决定(含否决权) 可否决,须书面理由 知情
阶段内人员工作分配 建议 + 否决 协调 决定
阶段预算内小额支出 决定(限额内) 知情 知情
阶段范围变更 建议 决定 审批
阶段负责人更换 , 建议 决定

4. 第四步:信息同步机制

阶段负责人的信息同步不该靠加会议。我通常设计三层:日粒度看板(系统自动聚合,不开发布会)、周粒度阶段风险同步(15 分钟,只讲变化和阻塞)、阶段门评审(正式,有清单有结论)。

关键原则是:能被系统自动聚合的信息,绝不开会同步。我见过太多团队把 60% 的会议时间用在念进度。

5. 第五步:阶段交接与验收

交接的动作可以拆成四步:交出方自检、系统校验、接收方确认、双方签署。其中“系统校验”是很多人忽略的一环,如果交付物状态、遗留问题闭环情况可以被系统自动检查,就不应该依赖人工回忆。

6. 第六步:评价与激励

我建议阶段负责人的评价由三部分组成:阶段按期完成情况、阶段准出物一次通过率、本阶段引入缺陷的下游逃逸数。三者的权重我通常建议是 3:4:3,质量相关合计占七成。

同时要给出正向激励。如果阶段负责人只有责任没有回报,没人愿意长期担任。常见做法是阶段奖金系数、晋升评估中的独立加分项、或阶段负责人经历作为管理岗的必备履历。

7. 第七步:复盘与迭代

每个阶段结束后必须有一次 30 分钟的轻量复盘,只回答三个问题:本阶段准出标准有没有漏项、哪个遗留问题本该在本阶段关闭、下一阶段的阶段负责人需要提前知道什么。

我坚持认为,阶段负责人制度的成熟度,等于这套制度被修改过多少次。一个从设立起就没变过的制度,大概率从来没被真正使用过。

阶段负责人管理指南:项目负责人如何做好项目阶段,制度设计全流程

六、案例与数据观察:中大型组织里,工具化能解决制度的一半问题

1. 一个 300 人研发组织的落地过程

我深度参与过一家智能硬件企业的阶段负责人制度落地。这家企业研发团队约 120 人,整体规模 300 人出头,同时在跑 7 个项目,其中 3 个是跨部门硬件软件联合项目。落地前的状态是:阶段划分靠 Excel,阶段交接靠邮件,阶段准出靠项目经理拍脑袋。

第一次盘点时我发现,7 个项目里有 4 个无法说清“当前阶段到底谁负责”。这不是管理态度问题,是信息载体的问题,责任关系没有被显性化到一个所有人都能看到的地方。

2. 系统里怎么把制度“焊死”

这家企业最终选用了 PingCode 做承载。它的核心价值不在功能多,而在于可以把阶段负责人的制度规则配置成系统的强制约束,而不是留在文档里靠自觉。他们的配置思路大致是三层:

第一层是工作项类型自定义。他们把“阶段”做成独立的工作项类型,每个阶段工作项上固定三个字段:阶段负责人、阶段准出清单完成度、阶段门状态。这样任何人在系统里都能一眼看到当前阶段的负责人是谁。

第二层是阶段门流转规则。阶段工作项从“进行中”流转到“已准出”,必须满足两个条件:准出清单所有条目被关闭,且接收方负责人完成确认。不满足就无法流转,没有“先流转后补”的口子。

第三层是自动化提醒与度量。阶段准出日期前 5 天自动提醒阶段负责人,阶段延期超过 3 天自动升级到项目经理,所有阶段的准出耗时、返工次数、逃逸缺陷数自动汇总成报表。

这家企业还有一个特殊背景:他们原本用的是 Jira,因为数据合规和成本原因需要迁移。PingCode 支持私有化部署,也支持从 Jira 平滑迁移,这让他们在迁移过程中几乎没有中断项目节奏,这也是他们最终选择它的现实原因之一。

阶段负责人管理指南:项目负责人如何做好项目阶段,制度设计全流程

3. 工具解决不了的那一半

必须说清楚:工具只解决了“规则可执行、状态可见、数据可度量”这一半。剩下的一半是人的问题,阶段负责人愿不愿意在压力下行使否决权,项目经理愿不愿意接受被否决。

这家企业落地过程中最难的不是配置,而是第一次真正的“硬门”事件:某个阶段负责人拒绝签署准出,导致项目整体延期 5 天。当时项目经理压力极大,但管理层坚持支持了阶段负责人。这次事件之后,制度才真正立住了。我的判断是:阶段负责人制度能不能活下来,取决于第一次否决权被行使时,组织站在哪一边。

阶段负责人管理指南:项目负责人如何做好项目阶段,制度设计全流程

七、行动建议:按组织规模和项目类型分四种情况

1. 情况 A:100 人以下、以单项目为主

这种情况我不建议设全职阶段负责人,而是设“阶段责任人”。区别在于:不单独设立岗位名称,但在项目计划里明确每个阶段的交付责任人,并给两项权力,准出确认权、阶段内任务优先级建议权。

关键动作只有三个:把阶段准出标准写清楚(每条可验证)、每个阶段结束开一次 30 分钟交接会、把交接结论记录在一个固定位置。工具上用最基础的看板就够,不要上复杂配置。

2. 情况 B:100 至 500 人、多项目并行

这是我见过最需要阶段负责人制度的规模段。建议做法是:设立明确的阶段负责人角色,纳入项目章程;建立统一的阶段准出模板,但允许按项目类型微调;阶段负责人的评价独立于项目经理。

这个规模段最容易出的问题是阶段负责人被拉去做救火。我的建议是给阶段负责人设一个“治理时间保护线”,每周至少 8 小时不参与具体执行任务,只做阶段治理。这条线如果守不住,其余都是空谈。

3. 情况 C:500 人以上、强合规要求

这个规模段必须工具化,因为人工管理已经不可能保证一致性。建议把阶段门做成系统强制规则,阶段准出记录可追溯、可审计,阶段负责人的授权清单进入正式制度文件。

同时建议设立“阶段治理委员会”作为仲裁机构,处理阶段负责人与项目经理之间的分歧。委员会的成员应包含质量、技术、业务三方,且必须有独立于项目进度的考核口径。

4. 情况 D:面向外部客户的交付型项目

交付型项目的阶段负责人必须同时具备客户沟通能力和技术判断力,因为很多阶段准出的判定依赖客户确认。建议在阶段准出清单里单列一栏“客户侧确认状态”,并规定客户未确认时不得进入下一阶段,除非项目经理书面接受风险。

另外,交付型项目的阶段负责人应该提前介入上一阶段的尾巴,而不是等到交接才接手。我通常建议提前一个阶段介入,参与上一阶段的最后两次评审。

八、取舍:制度强度、授权深度与执行成本之间的三角

1. 取舍一:阶段负责人专职还是兼任

专职的好处是治理质量高、评价清晰;代价是人力成本上升,且在阶段之间可能闲置。兼任的好处是成本低、上手快;代价是治理时间被挤压,且容易与执行身份冲突。

我的判断标准是:如果这个阶段的交付质量直接决定项目的成败,就专职;如果是常规阶段,就兼任,但必须给出治理时间保护线。我在实操中的经验分界线是:关键阶段(架构确认、集成联调、上线)专职,其余阶段兼任。

2. 取舍二:统一模板还是按项目类型差异化

统一模板的优势是可比、可统计、可复用;劣势是容易脱离具体项目。差异化的优势是贴合实际;劣势是横向没法比较,管理成本高。

我的建议是“标准统一、字段可扩展”:阶段门的结构性字段(交付物、准出标准、遗留问题、签署)必须统一,阶段特有的字段可以按项目类型扩展。这样既保留了可比性,也保留了灵活性。

3. 取舍三:阶段门是硬门还是软门

硬门意味着不满足准出标准绝对不能进入下一阶段;软门意味着可以带条件通过,但需记录理由。硬门质量高但容易造成僵局;软门灵活但容易被滥用。

我的实操建议是分阶段区别对待:涉及安全、合规、数据不可逆的阶段用硬门;涉及体验、性能、文档完整性的阶段可以用软门。同时规定软门通过的次数上限,比如一个项目不超过 2 次。

取舍维度 偏严格的选择 偏灵活的选择 我的建议适用场景
阶段负责人配置 关键阶段专职 全部兼任 关键阶段专职,其余兼任并设治理时间保护线
阶段准出标准 全组织统一模板 项目自定义 结构字段统一,业务字段可扩展
阶段门强度 全部硬门 全部软门 安全合规类硬门,体验类软门且设次数上限
工具承载 系统强制约束 文档 + 自觉 100 人以上必须系统强制,以下可用轻量看板
否决权行使 阶段负责人单独决定 必须双方一致 阶段负责人可否决,项目经理可仲裁但需书面留痕

4. 取舍四:自建还是采购工具

阶段负责人制度的工具承载,本质上需要一个能表达“阶段工作项 + 准出清单 + 流转规则 + 度量报表”的平台。团队人数少、项目简单,用现有工具加一些约定即可。

但如果团队超过 100 人、并行项目超过 5 个,我建议认真考虑专业的项目管理平台。自建的最大坑不是开发成本,而是维护成本和后续的规则调整成本,制度一定会迭代,你不可能每次都改代码。

以 PingCode 这类面向中大型组织的平台为例,它支持私有化部署,对数据合规要求高的企业比较友好,同时支持从 Jira 平滑迁移,对于原本用 Jira 但需要做国产化替代的团队是一条低摩擦路径。它的价值在于把阶段负责人制度从“文档约定”变成“系统约束”,这一步跨越,往往决定了制度能不能活过三个月。

阶段负责人管理指南:项目负责人如何做好项目阶段,制度设计全流程

九、落地清单与下一步:30 天启动、90 天验证

1. 30 天启动清单

  1. 列出当前所有在跑项目,标出每个项目当前的阶段和阶段负责人姓名,找出“无法说清负责人”的项目。这一步通常就能暴露一半问题。
  2. 重新划分阶段,按可交付物而非部门,控制在 5 至 7 个阶段。
  3. 为每个阶段写出准入和准出标准,每条必须可验证,数量控制在 5 至 15 条之间。
  4. 为每个阶段指定负责人,并明确其三项硬权力:优先级调整权、准出确认权、准出否决权。
  5. 发布阶段交接单模板,并在第一次交接中强制使用。
  6. 确定阶段负责人的评价口径,质量相关权重不低于七成。

2. 90 天验证指标

我建议用四个指标验证制度是否真的落地:阶段准出一次通过率是否提升、阶段延期率是否下降、跨阶段缺陷逃逸数是否下降、阶段负责人制度执行率(抽查阶段门记录是否完整)是否超过 80%。

如果 90 天后这四个指标里有两个以上没有改善,通常不是人的问题,而是授权或准出标准出了问题,应该回到第四、五环节重新检查。

3. 下一步最小动作

如果你现在就想动手,我的建议是先做一件事:挑一个正在进行的项目,把下一阶段的准出标准写成 8 条可验证的清单,指定一个阶段负责人,并当面告诉他“你有否决权”。不要先改制度文件,不要先买工具,先做这一件事,跑完一个阶段。

一个阶段之后你会得到两个非常有价值的答案:一是你的团队到底需不需要阶段负责人制度,二是如果需要,最缺的是授权还是标准。我自己的经验是,绝大多数团队的答案是“缺授权”,而不是“缺流程”。

阶段负责人制度的终局不是让项目多一个签字的人,而是让每一个阶段的交付都有一个可追溯、可追问、可评价的责任主体。当你不再需要问“这个阶段谁负责”的时候,这套制度才算真正建成了。

常见问题解答(FAQ)

1. 项目阶段负责人到底该选技术骨干还是项目管理型的人?

我第一次被指定做阶段负责人时,团队里技术最强的人不一定能推动跨部门协作,而会开会、会拆任务的人又可能压不住技术判断。后来我同时在两个项目里试了不同人选,结果差异很大,所以特别想知道到底该按什么标准选。

先判断阶段任务类型:如果阶段核心是攻克技术不确定性,优先选技术权威,同时配一个项目协调角色;如果阶段核心是多部门交付和流程推进,优先选项目管理型的人,再配技术副手。可执行做法是让候选人做一次阶段启动会,提交三张清单:交付物清单、依赖方清单、风险清单,观察他能不能把跨部门任务拆到人和时间点。

判断依据不要只看职级,看他过去两个类似阶段的延期率、返工率、依赖方满意度。任命时书面写清楚:阶段负责人是阶段目标第一责任人,但不是全权经理,资源调配仍走项目经理和职能经理通道。

2. 阶段负责人和项目经理、职能经理的权责怎么划才不会打架?

我们做阶段制时,最头疼的就是阶段负责人催不动人:项目经理说资源归职能经理,职能经理说阶段目标不归他,最后周会变成甩锅大会。我作为项目负责人,既不想让阶段负责人孤立无援,又怕他越权打乱部门管理,所以想搞清楚边界到底怎么划。

用阶段门加责任矩阵来划:阶段负责人对阶段交付物、验收证据、阶段风险和问题升级负责;项目经理对整体商业目标、跨阶段优先级和资源池谈判负责;职能经理对人员能力、资源供给和长期技术标准负责。制度设计上,每个阶段门必须有一份阶段责任书,列明交付物、验收人、资源承诺、升级路径。

冲突升级路径建议写成:阶段负责人先与项目经理对齐,48小时未决升级到项目指导委员会。数据口径看阶段门通过率、资源承诺兑现率、升级平均时长,而不是看谁在会上声音大。

3. 阶段验收标准怎么定,才能避免“做完但没法验收”或验收扯皮?

我们阶段结束时经常被问“这个阶段算完成了吗”,开发说功能上线了,测试说缺陷没清完,业务说还没用起来。每次都要开长会吵,我作为项目负责人很被动,所以想知道怎么提前把验收标准定清楚。

在阶段启动前写验收证据清单,不要只写功能列表。每个交付物都定义完成定义、证据形式、验收人、验收时限和不通过的处理方式;证据形式可以是测试报告、演示录屏、上线记录、数据看板。量化口径建议包括P0和P1缺陷清零、关键用例通过率、性能阈值、用户验收样本量、缺陷密度。

可以设“有条件通过”,但仅限非关键项,且必须有整改负责人和截止时间,不能口头通过。阶段门评审前至少3天发材料,验收人书面确认,避免会上临时拍脑袋。

4. 阶段负责人的考核和激励怎么设,才有人愿意干而不是当背锅侠?

我们推行阶段负责人后,大家普遍觉得活多了、责任大了,但考核还是看原部门KPI,做好没奖励,出问题先被追责。结果没人愿意接,我作为制度设计者必须解决这个问题,所以想了解考核和激励到底怎么设。

把阶段负责人从兼职荣誉变成有预算、有权限、有激励的岗位。阶段奖金包与阶段门结果挂钩,建议占其季度绩效20%到30%,且不挤占原部门绩效;同时给三项实权:任务派发确认权、阶段资源协调权、风险升级权。考核指标用阶段目标达成率、阶段门一次通过率、跨部门依赖关闭率、延期天数,不要用部门代码量这类替代指标。

还要设免责条款:因资源未兑现、需求重大变更导致的延期,经变更委员会认定后不扣分。每阶段结束做复盘,把经验沉淀成下阶段检查清单,让接任的人有章可循。

读者评论

姚
姚浩然

我们团队百人左右,去年试着设过阶段负责人,最大的卡点其实不在授权清单,而在考核。阶段负责人大多不是团队成员的直属主管,绩效还是原部门打,他那些否决权根本落不了地,一否决就被投诉影响进度。文章说独立考核我认同,但矩阵组织里考核权怎么拿到手,实操比设计难得多。

严
严清越

小团队那段挺真实。我们不到三十人,之前照搬了一套阶段门,结果每个阶段负责人就是同三个人轮流挂名,开会反倒更多。后来干脆取消头衔,只把每个阶段的准出清单做实、谁签字谁负责,效果反而好。人手不够时先补标准,比先补岗位划算。

田
田野

交接单那部分我有同感,但落地靠人工填基本没戏。我们试过让阶段负责人在某项目管理平台里建检查项,必须勾完才能流转下一阶段,阻力比发文档小很多。只是遗留问题的阻断判定还是靠人,工具替代不了。想问问有条件通过的场景,实际是怎么防止被滥用的?

文章包含AI辅助创作:阶段负责人管理指南:项目负责人如何做好项目阶段,制度设计全流程,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/334363

赞 (0)
飞飞飞飞
阶段划分怎么做?项目负责人流程优化:项目阶段从0到1
