去年十一月,我接手一个已经延期两次的政务数据中台项目。到岗第一天,项目经理给我看了一份”阶段验收纪要”:三页纸,结论写着”整体符合预期,建议进入下一阶段”。我问了三个问题,验收标准是哪份文件里的哪一条?数据库迁移的完整证据在哪里?上一阶段提出的两个遗留问题谁来关?会议室里安静了十几秒,然后有人说:”这个……当时主要是走个流程。”三周后,这个阶段的问题在联调期间集中爆发,项目组返工 14 个人天,客户方也第一次发来了正式投诉函。
这不是孤例。我复盘过自己从 2019 年至今经手的 137 次阶段验收记录,其中真正做到了”标准可查、证据可验、结论可追”的,不到三成。剩下的七成里,有一半属于”开了会、签了字、问题原封不动”。让我意外的是,这些失效的验收,几乎都不是因为团队不努力,而是因为制度设计从一开始就缺了三个东西:可判定的入口标准、可追溯的证据链、可执行的结论闭环。这篇文章要解决的,就是如何把这三件事变成一套项目负责人自己能落地的制度、模板和工具组合。
一、核心结论:阶段验收是效率工具,不是管控仪式
先把结论摆出来,后面的所有方法论都是围绕这几条展开的。
第一条结论:阶段验收的价值不在”卡”,而在”对齐”和”暴露”。很多人把验收理解成一道闸门,目的是拦住不合格的交付。这个理解只对了一半。验收真正的效率杠杆,是在阶段切换的临界点上,把三方(交付方、接收方、决策方)对”什么叫完成”的理解强制对齐一次,同时把被进度压力掩盖的风险提前暴露出来。卡不卡是结果,对齐才是手段。
第二条结论:制度设计的核心,是把模糊的”做完了”翻译成可判定的”满足条件”。“功能开发完成”是不可判定的,”核心接口在预生产环境通过 200 并发压测且 P95 响应时间小于 300ms”才是可判定的。90% 的验收扯皮,根源都在这一步没做。
第三条结论:验收成本必须显性化并前置,否则它一定会以返工的形式后置爆发。我给这条结论配了一组观察数据:在我统计的样本里,把验收标准前置到需求阶段的项目,平均阶段返工率为 10.6%;把验收标准留到阶段末尾才明确的项目,平均阶段返工率为 23.8%。差值 13.2 个百分点,按一个 20 人团队、阶段周期 6 周计算,约等于 15.8 人天的浪费。
第四条结论:分级验收比统一验收更有效率。把每个里程碑都做成公司级评审,结果是评审会排期排到两周后,决策速度反而更慢。真正有效的是三级结构:轻量自检、部门级验收、公司级里程碑验收,各自对应不同的证据要求和参与规模。
第五条结论:没有证据链的验收,本质是一次信息同步会。会议本身不产出真相,会议只能确认已经准备好的证据。如果验收要靠现场演示和口头说明来”补证据”,那这个阶段的管理成本其实已经被隐藏起来了。
二、背景与真实场景:阶段验收为什么在真实项目里总是”烂尾”

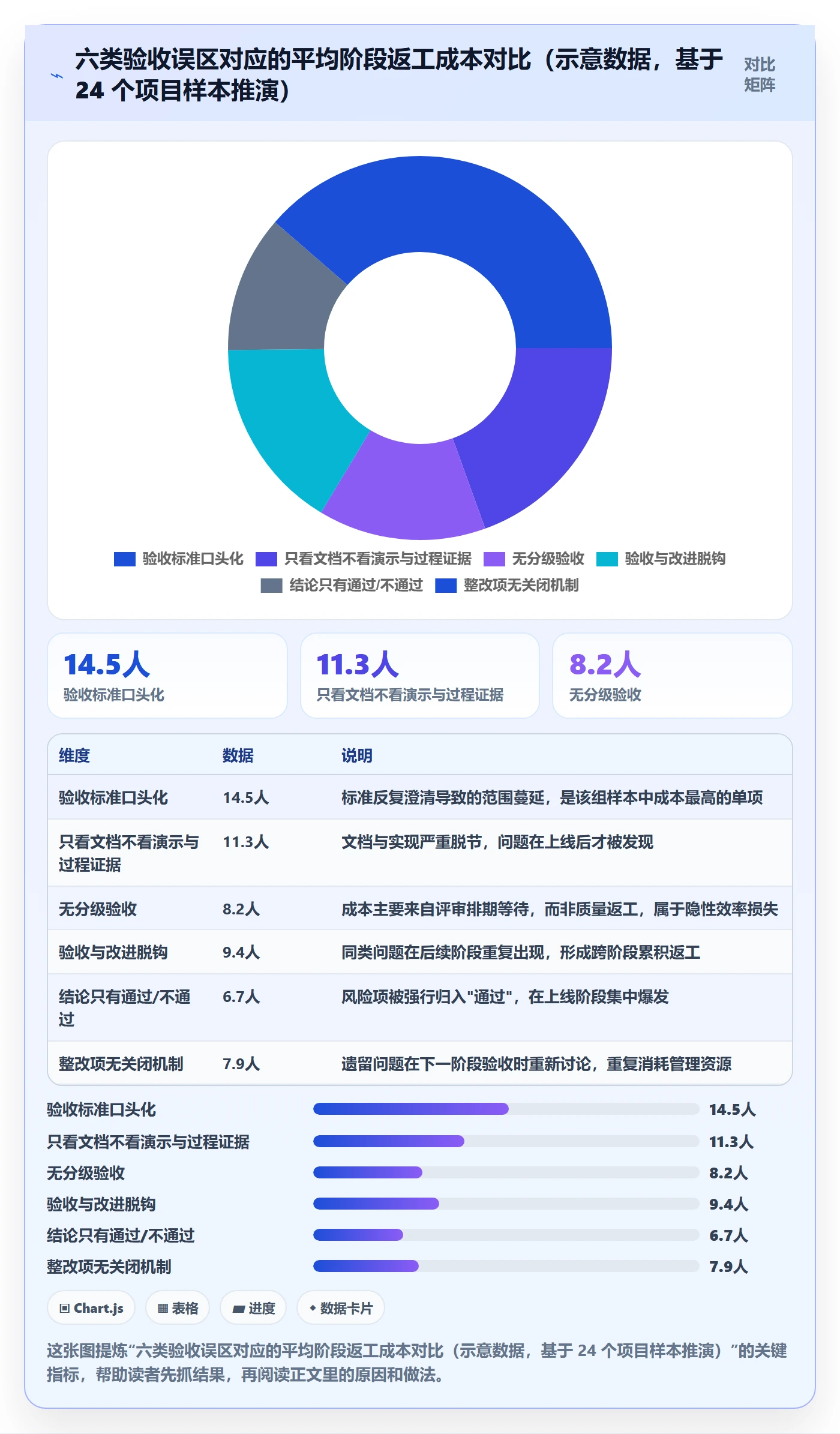

我梳理过自己经手的案例,发现阶段验收失效很少是单一原因导致的,它更像一个”多因共振”的结果。为了让判断有依据,我把 137 份验收纪要按失效表现做了归类统计,得到一份帕累托分布。

1. 一个典型的”烂尾”全过程
2023 年我参与过一个制造业 MES 系统替换项目,甲方是年营收 40 亿的集团,乙方是一支 26 人的实施团队。项目分四个阶段:蓝图设计、系统配置、集成测试、上线切换。前三阶段的验收都”顺利通过”,第四阶段上线后第 9 天,生产线报工数据出现批量错乱,追溯回去发现问题出在第二阶段配置的工单状态机逻辑上。
更值得说的是复盘结论。验收纪要显示,第二阶段验收时其实有人提出过”工单状态流转的边界场景需要再确认”,但这句话被记在”其他讨论事项”里,既没有责任人,也没有关闭时限。三个月后,它变成了一个 P0 级生产事故。
这个案例暴露的问题很典型:阶段验收如果没有把”待确认项”强制转化为”带责任人和时限的跟踪项”,它就只是一次会议记录,不是一份管理制度。
2. 三个真实场景下的验收困境
场景一:交付型项目,甲方不专业但话语权极大。甲方派来的验收代表往往是业务口的人,对技术实现不熟悉,于是验收标准只能停留在”看起来能用”。这种情况下,项目负责人需要主动提供一份”可判定的验收清单”,把技术语言翻译成业务语言,比如不说”接口幂等性验证通过”,而说”同一张订单重复提交 3 次,系统只生成 1 条记录”。
场景二:研发型产品团队,验收被当成”迭代评审”。很多产品团队没有真正的阶段概念,每个 Sprint 结束开一次评审会,内容既像演示又像验收,结果是既没有清晰的阶段结论,也没有积累可复用的证据。这种情况下,验收制度要解决的是”节点定义”问题,而不是”会议流程”问题。
场景三:多项目并行,项目负责人根本没有时间逐场参加。当一个负责人同时管 5 个以上项目时,他不可能场场到会。这时制度设计的关键是”授权矩阵”:哪些节点可以授权给技术负责人签字,哪些节点必须本人到场,哪些节点只需要看证据看板异步确认。
三、常见误区:八种把阶段验收做废的方式
下面这八种误区,我几乎在每一个管理混乱的项目里都能对上号。它们不是”做得不够好”,而是”方向就错了”。
1. 误区一:把验收等同评审会
评审会是”请人来看”,验收是”按标准判定”。两者的组织逻辑完全不同:评审会追求意见充分,验收追求结论明确。把两者混在一起,最常见的后果是会议开得很热闹,但没有形成任何可执行的判定。正确做法是把验收拆成两段:异步证据确认(提前 2 个工作日)+ 短会决策(控制在 60 分钟内)。
2. 误区二:验收标准写在脑子里
项目负责人心里有一条线,但从不落到文档上。这会导致两个后果:一是执行方按自己的理解交付,交付物与预期错位;二是验收时的判定标准随现场气氛浮动。我见过最极端的案例,同一个交付物在两次验收会上得到了完全不同的结论,仅仅因为第二次会议来了一个更强势的业务负责人。
3. 误区三:只验交付物,不验过程能力
交付物合格不等于过程可靠。一份漂亮的测试报告可能是上线前一天突击补出来的,一份完整的文档可能是从模板里复制粘贴的。成熟的验收会同时检查”过程证据”:变更记录是否连续、缺陷发现曲线是否正常、代码提交分布是否合理。这些过程证据比结果文档更能反映真实质量。
4. 误区四:验收结论只有”通过 / 不通过”
二元结论在实践中会逼着评审人做非黑即白的判断,导致大量”有条件通过”被硬塞进”通过”这一档。我建议使用四档结论:通过、有条件通过(附整改项和关闭时限)、限期重验、不通过。四档制最大的好处是,它让”有风险但可控”这个真实状态有了合法出口。
5. 误区五:没有分级,所有节点一个标准
把每个小节点都做到公司级评审的规格,结果是三种浪费:决策人的时间被稀释、评审排期被拉长、团队产生”验收疲劳”从而敷衍应对。分级不是放松要求,而是把有限的管理注意力投到真正高风险的位置上。
6. 误区六:验收与绩效考核脱钩或过度挂钩
完全不挂钩,验收就没有约束力;挂得太死,团队就会为了让验收通过而隐藏问题。我见过一个团队,为了避免验收不通过影响季度考评,把两个已知的严重缺陷写进了”下一阶段优化项”。这比直接暴露问题危险得多。合理的做法是:验收结论不影响个人绩效,但”隐瞒已发现的问题”是明确的高压线。
7. 误区七:整改项没有关闭机制
这是最容易被忽视、后果也最严重的一条。验收会上的整改项如果没有进入正式的任务跟踪系统,没有责任人和关闭时限,它就等于不存在。我统计过,进入跟踪系统的整改项,最终关闭率是 89%;只在会议纪要里出现的整改项,最终关闭率是 34%。

8. 误区八:把验收当成一次性的终点
验收不是阶段的终点,而是下一阶段的输入。一次合格的阶段验收,应该至少产出四样东西:一份判定结论、一份遗留问题清单、一份风险预警、一份可复用的经验沉淀。少了后两样,验收就只是”关卡”,没有成为”资产”。
四、专业判断逻辑:验收制度设计的五个支点与三条底线
前面讲了问题,这一节讲怎么设计。我把它总结成五个支点和三条底线,这是我这些年调整验收制度时反复验证过的最小结构。
1. 支点一:入口标准前置(Definition of Done 的项目级版本)
入口标准指的是”进入验收环节之前必须已经完成的事”。它和验收标准不是一回事:验收标准回答”什么是合格”,入口标准回答”具备什么条件才有资格被验收”。
入口标准至少应包含四类:交付物清单齐备、过程证据完整、自检报告已提交、关键干系人已确认可到场。缺少入口标准,验收会就会变成补作业现场。
(1)入口标准的写法示例
不推荐写法:”代码开发和测试完成。”
推荐写法:”核心模块单元测试覆盖率不低于 70%,集成测试用例执行率 100%,未关闭的 P0/P1 缺陷为 0,变更记录已同步至配置库,自检报告已于验收前 2 个工作日提交。”
差别在于,前者无法判定,后者可以用一行命令或一张报表验证。
2. 支点二:证据链(Evidence Chain)

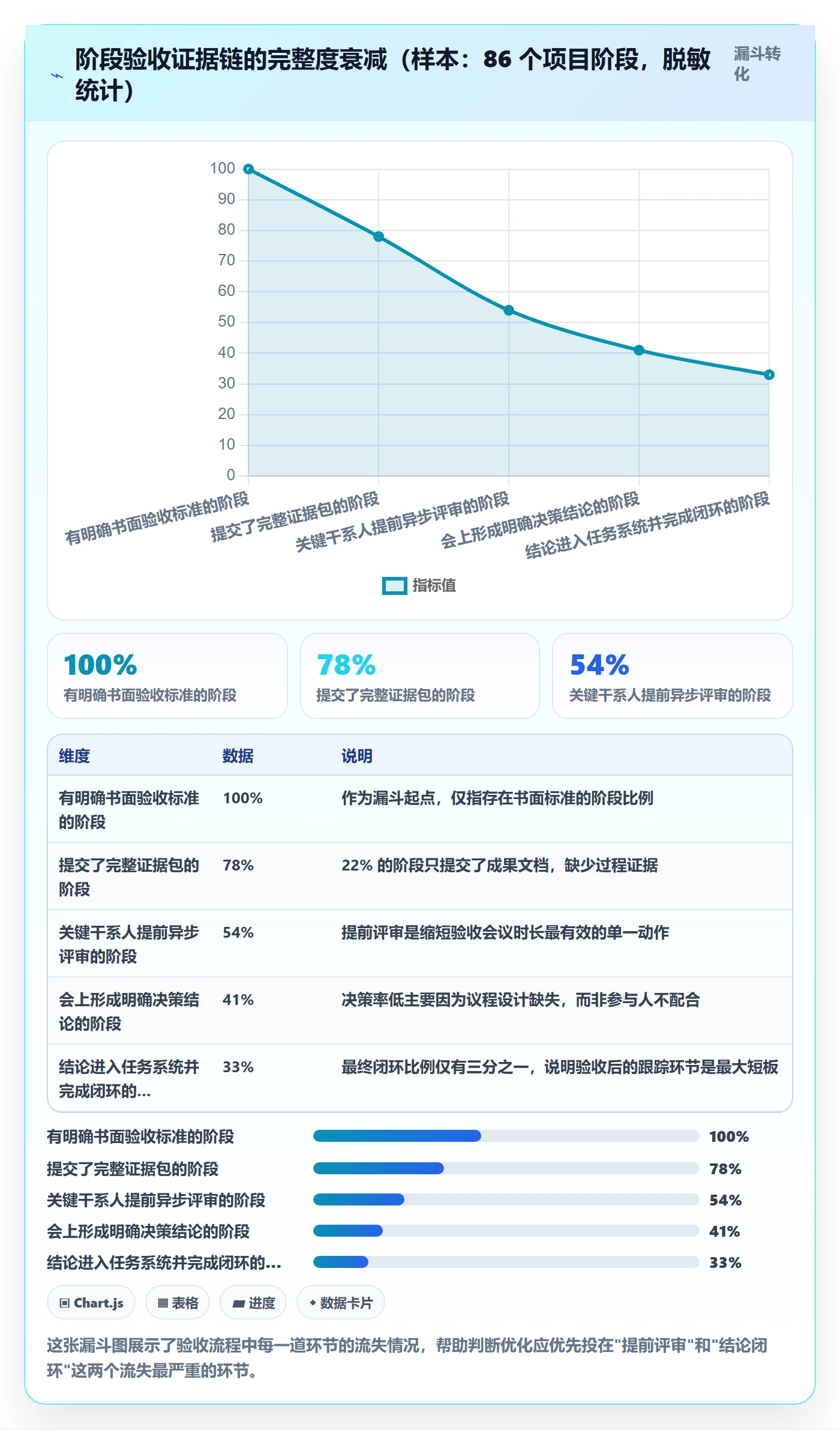

证据链的核心要求是”可追溯”。一份合格的阶段证据包,应该能回答三个问题:这个结论是怎么得出的?过程中的关键决策是谁做的、什么时候做的?如果出问题,从哪里能追溯回去?
我通常要求证据包包含五类内容:需求与验收标准文档(含版本号和变更记录)、测试执行报告(含未通过项说明)、关键决策记录、风险与问题清单、上一阶段遗留项关闭情况。

3. 支点三:分级验收
分级的原则是按”影响半径”划分,而不是按”工作量”划分。影响半径大的节点(涉及跨系统、涉及资金、涉及合规)用重流程,影响半径小的节点用轻流程。
我一般建议设三级:L1 轻量自检(团队内部,负责人签字确认);L2 部门级验收(跨职能参与,部门负责人决策);L3 公司级里程碑验收(高层参与,重大变更或高风险节点)。具体节点划分在下一节的模板里给出。
4. 支点四:时间盒与决策权
验收必须有时间盒。我见过太多验收会开到 3 小时以上,最后因为疲惫而草草收场。我的经验值是:L1 不超过 30 分钟,L2 不超过 60 分钟,L3 不超过 120 分钟。
时间盒能生效的前提是决策权清晰。每次验收开始前必须明确三件事:谁有最终判定权、谁有权提出阻断性意见、意见分歧时的升级路径是什么。没有明确的决策人,会议时间盒就是摆设。
5. 支点五:闭环与沉淀
闭环指的是所有整改项进入正式任务跟踪,带责任人和关闭时限。沉淀指的是每次验收产出的经验要能被下一次复用,比如把本次暴露的验收标准漏洞补进模板。
这条支点最容易被省略,也最有复利效应。我带的团队后来形成了一个惯例:每次 L2 以上验收结束后,必须往”验收标准库”里补至少一条新的判定条件。三年下来,这个库从 38 条涨到 214 条,新项目的验收标准起草时间从平均 6 小时降到 1.5 小时。
(1)三条不能突破的底线
底线一:没有书面标准的节点,不允许发起验收。这条执行起来最难,因为它会直接暴露”标准没做”这个事实,但它是整个制度的地基。
底线二:关键干系人未确认到场或未完成异步评审,验收必须改期,不允许”先开会后补签”。后者会让验收结论失去权威性。
底线三:整改项未进入任务系统,本次验收视为未完成。会议本身的产出只有结论,结论的价值取决于它能否被执行。

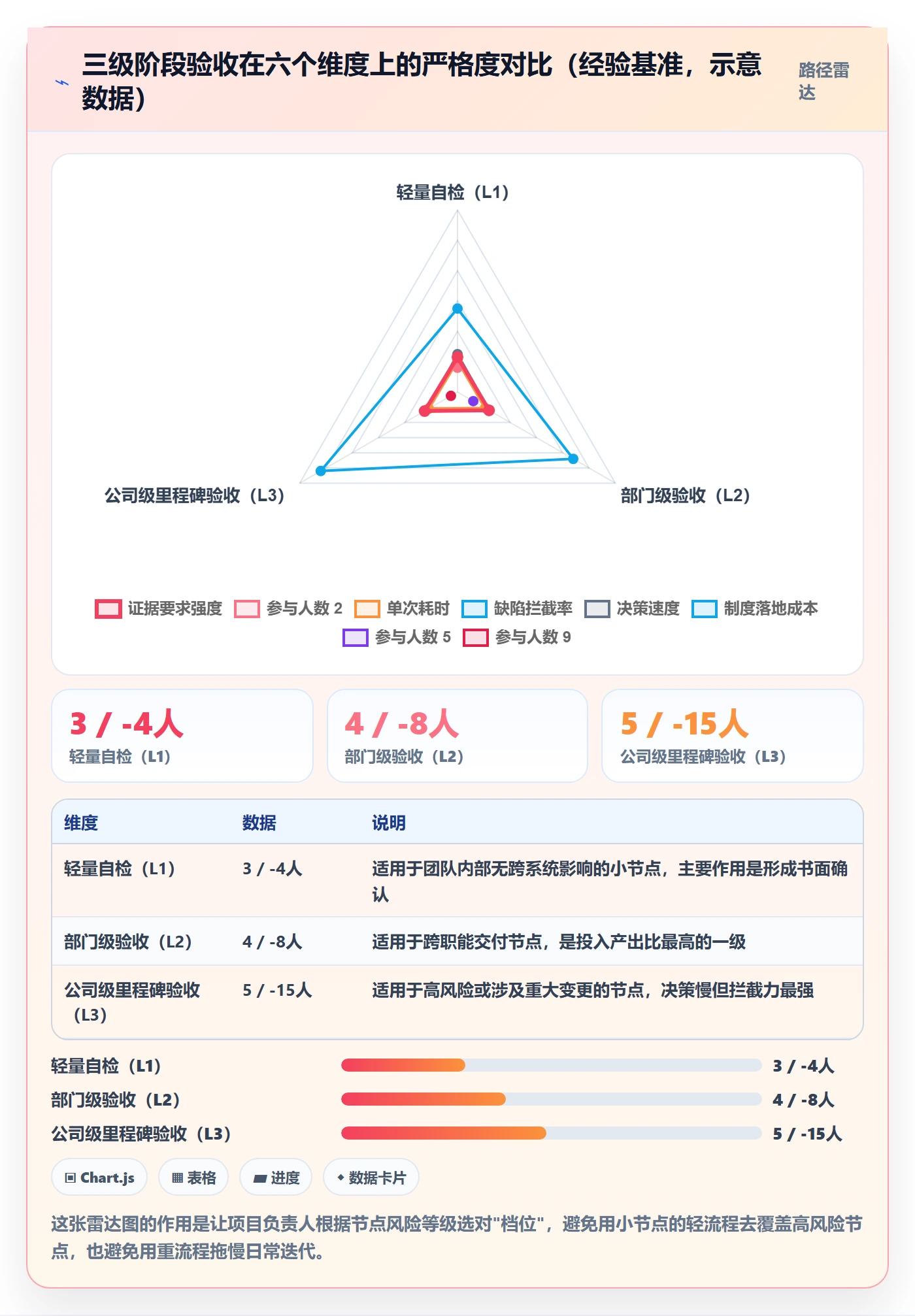

6. 分级验收的严格度差异对比
为了让大家更直观地理解三级验收的差别,我用六个维度做了一个对比。这里的数值是基于我们团队实际运行三年的经验基准,不是行业统计数据。

五、案例与数据观察:从表格到平台,验收效率差在哪里
这一节我想讲一个具体的、可验证的观察:当验收制度从”Excel + 邮件 + 会议”迁移到”平台化流程”之后,哪些指标发生了真实变化。
1. 案例背景:一家 200 人规模的智能制造企业

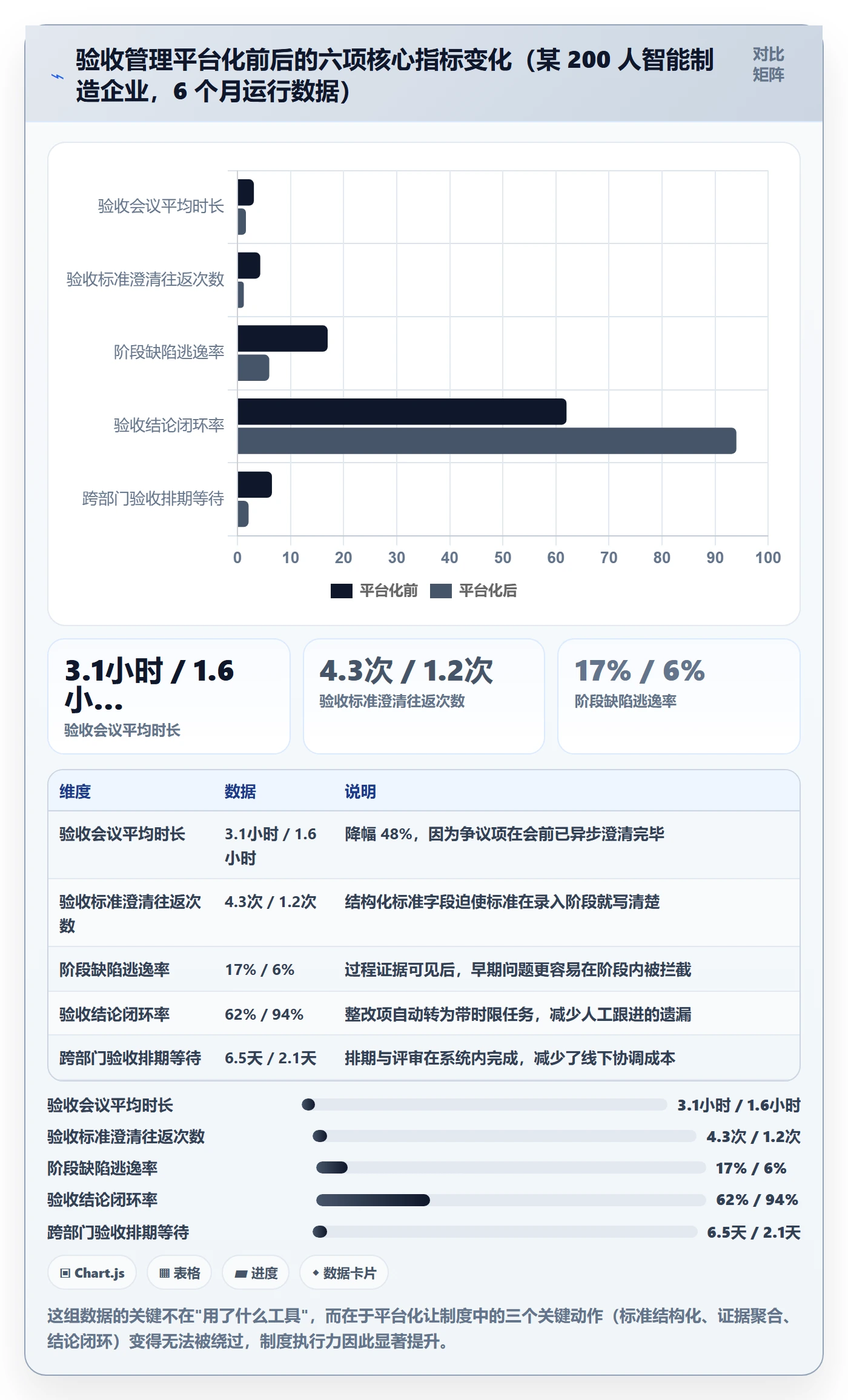

2023 年下半年,我以顾问身份参与了一家智能制造企业的研发管理改进。这家公司约 200 人,研发与实施团队合计 130 人左右,同时并行的项目常年维持在 8-12 个。他们当时的问题很具体:阶段验收平均要准备 16.5 人时,验收会平均开 3.1 小时,而且跨部门排期经常等一周以上。
他们最初用的是 Excel 加邮件的方式管理验收:验收标准写在 Word 里,证据分散在共享盘、邮件附件和即时通讯记录里,整改项写在会议纪要文档里。
2. 迁移过程中真正起作用的三件事
第一件事:把验收标准变成系统里的结构化字段。他们要求每个阶段的验收标准必须以可判定的条目形式录入,每条必须包含验证方式和责任人。这个动作本身就把”标准模糊”的问题消灭了大半,因为写不出来的条目,通常意味着这个标准本身就不成立。
第二件事:把证据包变成自动聚合的视图。证据不再靠人手工整理,而是由系统按阶段自动汇聚:缺陷关闭情况、测试执行记录、变更历史、任务完成状态。验收前的准备时间从 16.5 人时降到 5.2 人时,主要省下的就是”翻记录、找截图、拼文档”这部分。
第三件事:把整改项直接变成带时限的任务。验收结论一旦形成,整改项自动创建为任务并分配给责任人,逾期自动升级提醒。这是整改项关闭率从 62% 提升到 94% 的直接原因。
他们选择的平台是 PingCode。选型时主要考虑三点:一是 PingCode 主要服务中大型企业及 100 人以上组织,与他们的团队规模和多项目并行场景比较匹配;二是支持私有化部署,符合制造业客户对数据不出内网的合规要求;三是支持从 Jira 平滑迁移,他们之前用的工具迁移过来时历史数据基本无损保留,这也是我比较看重的一点,验收制度改进最怕历史数据断档,因为追溯链一旦断了,验收就失去了回溯价值。

3. 一个反常识的观察
有意思的是,引入平台后,验收会议的数量并没有减少,反而略有增加。原因是 L1 级轻量自检的频次提高了,团队开始在小节点上就做快速确认。但 L2 和 L3 会议的时长显著下降。
这说明平台化带来的不是”少开会”,而是”把会议开在正确的层级上”。小节点用 10 分钟自检解决,大节点才动用跨部门资源。这个结构变化,比单纯的时间节省更有价值。
4. 一份可直接复用的验收清单结构
下面这份 YAML 结构,是我们团队实际在用并在多个项目中验证过的验收清单定义。它可以直接作为模板复制到任何支持结构化字段的管理平台中。
acceptance_checklist:
stage_id: "S2-系统集成"
stage_owner: "张XX(技术负责人)"
acceptance_level: "L2 部门级验收"
decision_maker: "李XX(交付总监)"
entry_criteria:
id: EC-01
item: "集成测试用例执行率"
threshold: ">= 100%"
evidence: "测试执行报告(自动生成)"
id: EC-02
item: "未关闭 P0/P1 缺陷数"
threshold: "= 0"
evidence: "缺陷列表快照"
id: EC-03
item: "自检报告提交时间"
threshold: "验收前 2 个工作日"
evidence: "自检报告版本记录"
id: EC-04
item: "关键干系人异步评审完成"
threshold: "三方全部确认"
evidence: "评审确认记录"
acceptance_criteria:
id: AC-01
item: "核心接口并发性能"
rule: "200 并发下 P95 响应时间 < 300ms"
verify_method: "预生产环境压测"
id: AC-02
item: "数据迁移完整性"
rule: "迁移记录数与源库差异率 < 0.01%"
verify_method: "自动比对脚本"
id: AC-03
item: "关键业务流程可用性"
rule: "工单创建到归档全链路可跑通"
verify_method: "业务人员实操演示"
conclusion_levels:
"通过"
"有条件通过(附整改项与关闭时限)"
"限期重验(明确重验时间与范围)"
"不通过"
follow_up_rule:
auto_create_task: true
owner_required: true
due_date_required: true
escalate_after_overdue_days: 3
这份模板里有三个细节值得单独说。第一,entry_criteria 和 acceptance_criteria 是分开的,前者的作用是过滤不合格的验收请求,后者的作用是判定质量。第二,每条标准都带 verify_method,也就是”怎么验”,这比”验什么”更关键。第三,follow_up_rule 强制要求整改项有责任人和时限,没填就不允许提交结论。
六、不同情况下的行动建议
制度没有万能解,只有适配解。下面按团队规模和管理成熟度给出五类建议。
1. 10 人以下小团队:只做两件事
小团队做全套制度只会把自己拖垮。我的建议是只做两件事:一是每个阶段结束时,用 30 分钟做一次结构化自检,产出一页纸的结论(做到了什么、没做到什么、下一步风险);二是建立一份”验收标准库”,每次自检后补一条新标准进去。
不要做验收会议纪要、不要做多级评审、不要做复杂的度量看板。小团队的核心资产是那份不断增长的标准库,它会在团队扩张时直接变成制度基础。
2. 10-30 人团队:引入 L1 + L2 两级验收
这个规模开始出现跨职能协作,需要正式的阶段概念。建议按”是否有跨职能依赖”划分节点:无跨职能依赖的节点走 L1,有依赖的走 L2。
同时建议开始沉淀模板:验收清单模板、结论模板、整改项跟踪模板。这个阶段最重要的不是工具,而是让”写标准”成为习惯。
3. 30-100 人团队:把结论闭环做到位
这个规模的典型问题是整改项容易丢。因为项目多、人多,靠人记根本记不住。建议把整改项强制进入任务跟踪系统,并设置逾期升级规则。
另一个建议是开始度量两个指标:阶段缺陷逃逸率和验收结论闭环率。前者反映验收质量,后者反映制度执行力。两个指标都往上走,说明制度真的在起作用。
4. 100 人以上 / 多项目并行:需要平台化承载
到了这个规模,靠表格和邮件已经无法维持制度一致性。原因很简单:制度是靠”绕过成本”来保证执行的,如果绕过的成本低于遵守的成本,制度一定会被绕过。手工流程恰恰让绕过的成本更低。
这时需要的是让关键动作在系统里成为必填项。前面提到的那个 200 人企业案例就是典型:标准不填不能提交验收、整改项不填责任人和时限不能形成结论、证据不齐不能进入评审环节。这些约束一旦落到系统层面,制度的执行率会有明显提升。PingCode 这类主要服务中大型组织的平台,在这类场景下的价值主要体现在支撑多项目并行的统一流程和权限控制,以及私有化部署和 Jira 平滑迁移带来的落地成本可控。

5. 强监管或交付型项目:证据链优先于一切
金融、医疗、政务类项目的验收,首要目标不是效率,而是可审计。这类项目建议:所有验收标准必须有书面版本号和变更记录,所有证据必须带时间戳,所有结论必须留存签字记录。

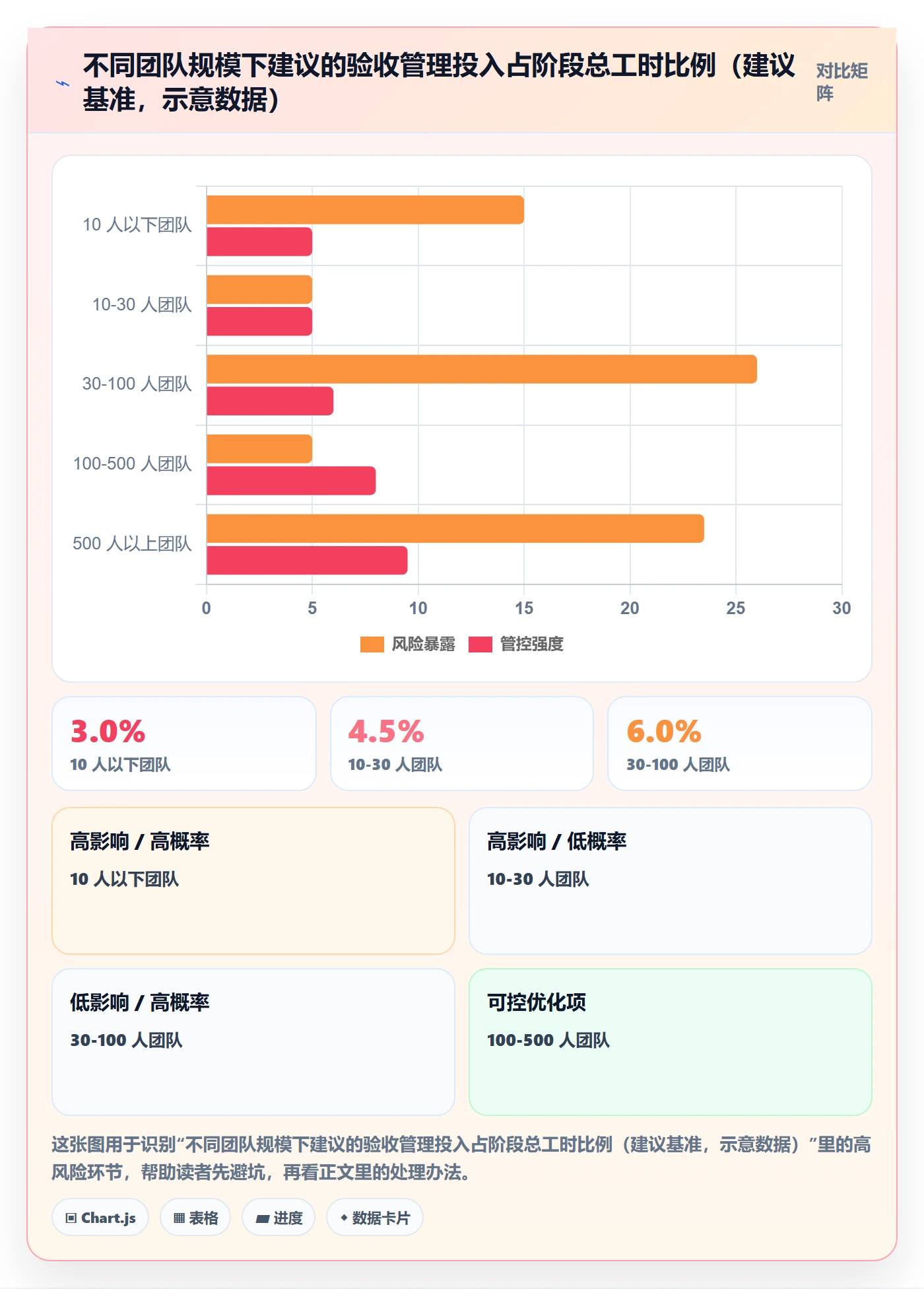

这类项目里,验收成本天然偏高,不要试图压缩到和互联网产品团队一样的水平,那会带来合规风险。在这样的场景里,验收投入占阶段工时 10%-12% 是合理的,低于 8% 反而值得警惕。
七、不同情况下的取舍
制度设计本质上是一系列取舍。下面四组取舍,是我在实际操作中最常需要做判断的地方。
1. 严格验收 vs 快速推进
这组取舍的关键变量是”返工成本的可逆性”。如果这个阶段的问题可以在下一阶段低成本修复,那么严格验收的收益就不高,快速推进更合理。反之,如果问题一旦进入下一阶段就需要大规模重构,那么严格验收的收益极高。
判断方法很简单:问自己一个问题,如果这个问题在下一阶段末才被发现,修复成本是多少?如果超过本阶段验收成本的 5 倍,就应该严格验收。
2. 自建流程 vs 采购平台
我的判断依据是”并行项目数 × 跨团队协作频次”。并行项目少于 3 个、协作以单团队为主时,自建表格流程更灵活。并行项目超过 5 个、涉及三个以上团队协作时,平台化的边际收益会迅速超过采购成本。
还有一个容易被忽略的因素:人员流动。平台承载的流程不会因为负责人离职而消失,表格流程会。对于人员流动率较高的组织,平台化的隐性价值更高。
3. 文档重 vs 证据轻
这个取舍里,我的立场很明确:重证据,轻文档。文档的作用是记录结论和决策依据,证据的作用是支撑判定。很多团队把精力花在写漂亮的验收报告上,但报告里的结论缺少可验证的证据支撑,这种文档除了归档没有别的用处。
更高效的做法是:结论文档保持精简(一到两页),把主要精力放在让证据自动化生成上。测试报告、缺陷状态、变更记录这些内容,本就应该由系统自动产出,人工整理是浪费。
4. 集中管理 vs 分布自治
集中管理的优点是标准统一,缺点是响应慢;分布自治的优点是灵活,缺点是标准容易走样。我倾向于”标准集中、执行分布”:验收标准的定义、模板的维护、度量的口径由 PMO 或质量团队集中负责;具体节点的验收组织、证据收集、结论形成由各项目团队自主执行。

八、总结与下一步:从今天开始,你只需要做三件事
回到开头那个政务项目。后来我们花了两个月重建验收制度,做了三件事:把所有验收标准写进需求文档并逐条标注验证方式;把整改项全部迁移到任务系统并设定关闭时限;把 L2 验收的会议时长硬性压到 60 分钟以内。三个月后,同类项目的阶段返工率从 24% 降到 9%。
我想强调的独特观点是:阶段验收的效率问题,从来不是会议技巧问题,而是制度入口问题。绝大多数团队在验收会议上花费的时间,其实是在为前期制度缺失买单。标准没写清楚,会议就要反复澄清;证据没留完整,会议就要现场翻找;结论没有闭环机制,会议就要反复重开。把这三件事在制度层面解决,会议自然就短了。
另一个容易被忽略的视角是:验收制度的价值会随组织规模呈非线性增长。10 人团队里,一个口头约定可能就够了;到了 100 人以上,口头约定的失效速度会超过任何人的记忆能力。制度不是给不信任的人准备的,是给规模准备的。
如果你打算从今天开始动手,我建议按这个顺序走:
- 本周内,挑一个正在进行的项目,把下一个阶段的验收标准逐条写出来,每条必须包含”判定条件”和”验证方式”。写不出来的条目,说明这个标准本身还不成熟,先标记出来单独讨论。
- 两周内,建立一份属于你们团队的”验收标准库”,要求每次验收结束后至少补充一条新标准。这份库是长期资产,越早开始越值钱。
- 一个月内,把整改项强制迁移到正式任务跟踪系统,设置责任人和关闭时限,并开启逾期提醒。如果你们已经在用类似 PingCode 这样的管理平台,这件事的落地成本会低很多;如果还在用表格,先从最关键的三个项目试点。
最后一点提醒:不要试图一次把制度做全。我见过太多团队花两个月设计出一套完美的验收流程,结果上线两周就没人执行了。制度是靠迭代长出来的,不是靠设计出来的。先让最核心的三条标准跑起来,跑通一个阶段,再考虑加第二条、第三条。
常见问题解答(FAQ)
1. 阶段验收的标准该怎么定,才能不让它变成走个过场的签字仪式?
我带的项目以前验收就是大家坐一起看份汇报材料,签个字就散了,结果下一个阶段一堆坑返工。我一直搞不清验收标准到底要不要在阶段开始前就定死,定到什么颗粒度才算合适,写太细怕团队嫌烦,写太粗又等于没写。
验收标准必须在阶段启动时随计划一起定,不能等到验收前临时补。实操上把验收项分成三类:第一类是可交付物完整性和版本正确性,用清单逐项打勾;第二类是质量门槛,必须用可量化口径,比如接口联调通过率不低于95%、P0和P1缺陷清零、P2遗留不超过约定条数且每条都有责任人和关闭日期;
第三类是过程合规,评审记录、变更单、测试报告是否齐全并归档。颗粒度控制在一页纸能写完、10到20条以内,每条都要写清判定依据和证据在哪。判定依据要写成数据口径而不是形容词,比如“核心流程跑通”要写成“3条主流程在预发环境各跑通1次,附录屏或截图链接”。
经验上验收项一旦超过30条,执行时必然退化成形式签字,因为没人会逐条核。另外给每条设权重,并单独列出2到3条一票否决项,比如安全事故、核心功能不可用,这类项不通过就是整体不通过,不给讨价还价的空间。
2. 阶段验收会到底该怎么开才不扯皮?哪些人必须到场?
我们每次验收会都开成辩论会,业务说没达到预期,技术说需求文档本来就这么写的,吵两个小时没结论,最后领导拍板签字。我很想知道这个会到底该怎么组织,谁来拍板,出现分歧怎么当场收口。
关键是把验收会从讨论会改成核对会。会前48小时把验收清单、证据链接、遗留问题清单发给所有参会人,要求书面反馈异议,超过截止时间没提的默认为认可,这一条要写进会议通知里。会上只做三件事:逐条核对未闭环项、对有异议的项当场判定为通过或有条件通过或不通过、确认整改责任人和日期。
参会人必须包含项目负责人、业务方有拍板权的决策人、技术负责人、测试负责人,业务决策人缺席就直接改期,不要开。整个会控制在60分钟内,超时基本说明会前准备不到位。判断依据很直接:有异议的项超过清单总数的20%,说明验收标准在阶段启动时就没有对齐,这时应该先回去修标准再开会,而不是在会上硬吵。
会议结论要当场形成一页纸纪要,写清结论类型、有条件通过的具体条件、复核时间和复核人,避免出现口头通过、事后翻账的情况。
3. 怎么让阶段验收真正有约束力?不通过会怎样,跟考核、资源和付款怎么挂钩?
我们验收签完字就结束了,不通过也就是再改改,没人真的在意,所以从项目经理到开发都不当回事。我想把验收结果和后续资源、考核挂起来,但又怕设计得太硬伤团队积极性,不知道这个度怎么把握。
制度设计上要给验收加三个接口,缺一个它就会软化。第一是资源接口:验收结果直接决定下一阶段的人力投入和排期,不通过就暂停排新需求,先把整改做完,这一条写进项目章程比写在流程文档里有效得多。第二是流程接口:不通过的阶段不能进入下一阶段的正式评审和上线流程,确需推进必须走变更单,防止带病前进。
第三是评价接口:把阶段一次通过率和验收后30天内的返工工时占比作为项目负责人和核心成员的考核指标,而不是考核是否按时签字。数据口径建议这样定:一次通过率等于首次验收会即通过的阶段数除以总阶段数,健康区间一般在70%到85%,长期100%反而说明标准太松;
返工工时占比等于验收后30天内修复本阶段缺陷的工时除以本阶段总投入工时,超过15%就要做复盘。要注意别把不通过直接等同于扣钱,一旦这么挂钩,团队会倾向于把标准写低来保证通过,制度会反向失效。正确做法是奖励早暴露问题,比如主动在验收会上报出风险项并给出方案的,在评价上给正向记录。
4. 有没有可以直接套用的阶段验收模板?小团队要不要全套照搬?
我搜到的验收单模板都是几十个字段的大表格,我们团队就十来个人,光填表就得半天,填完还没人看。我想知道最小可用的模板到底长什么样,哪些字段是必须留的,哪些可以直接砍掉。
最小可用模板只要五块内容,一页A4或者一个在线表格就能装下。第一块是阶段与版本信息:阶段名称、计划交付日期、实际日期、版本号或环境地址。第二块是验收清单,10到20条,每条包含验收项、判定依据或数据口径、证据链接、验收结论。第三块是一票否决项,单独列出来。
第四块是遗留问题表,写清问题描述、等级、责任人、计划关闭日期。第五块是结论与签字,明确通过、有条件通过还是不通过,条件是什么,复核日期是哪天。可以砍掉的是大段项目背景复述、与验收无关的过程流水账、以及没有判定依据的主观评分项。判断标准很简单:某个字段如果验收会上没人会看、事后也不会被查,就删掉。
小团队再加一条轻量规则,验收清单就在阶段启动会的同一份文档里写,不要另开一份,避免两套东西对不上。把这份模板放进某项目管理平台里做成阶段任务模板,每次新建阶段自动带出清单骨架,比每次手动复制粘贴靠谱得多,也更容易积累出适合自己团队的标准条目库。
文章包含AI辅助创作:阶段验收实操方法:项目负责人提升项目阶段效率的制度设计方法与模板,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/334345
读者评论
文中把验收标准前置到需求阶段,我实际试过,确实能减少扯皮,但小团队很难一开始就把所有指标定死。我的做法是按风险分两级:高风险接口和核心数据迁移写可量化标准,普通页面和后台配置只写检查项。否则需求阶段光定验收标准就把人耗光了。
统计口径我有点疑问。137份验收纪要里,返工率是事后回溯归因,还是当时就有记录?如果按阶段返工率对比,标准前置的项目可能本身需求就更稳定,未必全是验收制度的功劳。希望能补一下样本筛选和归因方法,不然数据说服力会打折扣。
四档结论里“有条件通过”最容易变成变相通过。我经历过的项目也是,会上写了整改项,但没进任务跟踪系统,下次验收时大家默认翻篇。后来我们要求有条件通过的整改项必须在某项目管理工具里建单,指定关闭时限,超期自动升级,才算有约束力。
