里程碑落地方案:项目负责人开展项目阶段的实操方法案例解析

我带过的一个 120 人研发组织里,曾经有一个项目在 11 个月里报了 27 次”里程碑达成”,最后一次是”系统上线”。上线后第 9 天,客户在生产环境发现核心数据迁移漏了 3 个业务域,直接触发合同违约条款。复盘时我把 27 次里程碑记录逐条拉出来,发现其中 19 次的完成证据只有一句”相关负责人确认已完成”。这件事让我彻底改变了对里程碑的看法:里程碑不是进度条上的装饰品,它是一份需要签字画押的决策凭证。

这篇文章我会把过去几年在多家 100 人以上组织里落地里程碑方案的全过程拆开讲,包括我踩过的坑、我最后固化下来的方案骨架、以及在工具层到底怎么配置才能不流于形式。

一、结论先行:里程碑方案的成败,取决于”准出条件”而不是”时间点”

先把结论摆出来,后面再讲过程。我复盘过自己参与和观察的 23 个项目,覆盖软硬件混合交付、To B 私有化交付、平台型产品迭代三种类型。里程碑失效的第一原因不是排期不准,而是准出条件不可判定。排期不准只是表象,准出条件写不清,排期就永远只能靠拍脑袋。

1. 我复盘过的 23 个项目里,里程碑失效率的真实分布

我把这 23 个项目的里程碑失效原因做了归类。这里说的”失效”有明确定义:里程碑被标记为达成,但在后续阶段被推翻或返工,产生超过 3 人天以上的补救成本。

结果分布是:准出条件不可判定占 11 个,责任人边界不清占 5 个,证据缺失导致返工占 4 个,时间盒设置不合理占 2 个,工具支撑不到位占 1 个。注意这个顺序,它和大多数团队的第一直觉是反的。大多数项目负责人的第一反应是”我们排期太乐观了”,但实际上纯粹因为排期导致失效的只有 2 个。

里程碑落地方案:项目负责人开展项目阶段的实操方法案例解析

2. 一个可复用的里程碑方案骨架:四层结构

折腾了几轮之后,我固化下来的骨架是四层。第一层是阶段(Phase),第二层是阶段门(Stage Gate),第三层是里程碑(Milestone),第四层是交付物证据(Evidence)。这四层的粒度必须严格区分,混在一起就是灾难的开始。

阶段是粗粒度的时间区间,比如”需求与方案”、”开发与集成”、”验证与交付”。阶段门是阶段的出入口,是一道审批卡点,只有通过和不通过两种状态。里程碑是阶段内部或阶段边界的可验证事件,它必须绑定至少一个具体交付物。证据是交付物的物理载体:文档、测试报告、签署记录、环境截图、数据比对结果。

我非常强调一点:阶段门是”能不能过”,里程碑是”到了没到”,这两件事不能合并。很多团队把里程碑当成审批点,结果每次评审都要花两小时争论”这算不算完成了”,因为没有人提前定义什么叫做完成。

3. 一个反常识判断:里程碑不是越多越好

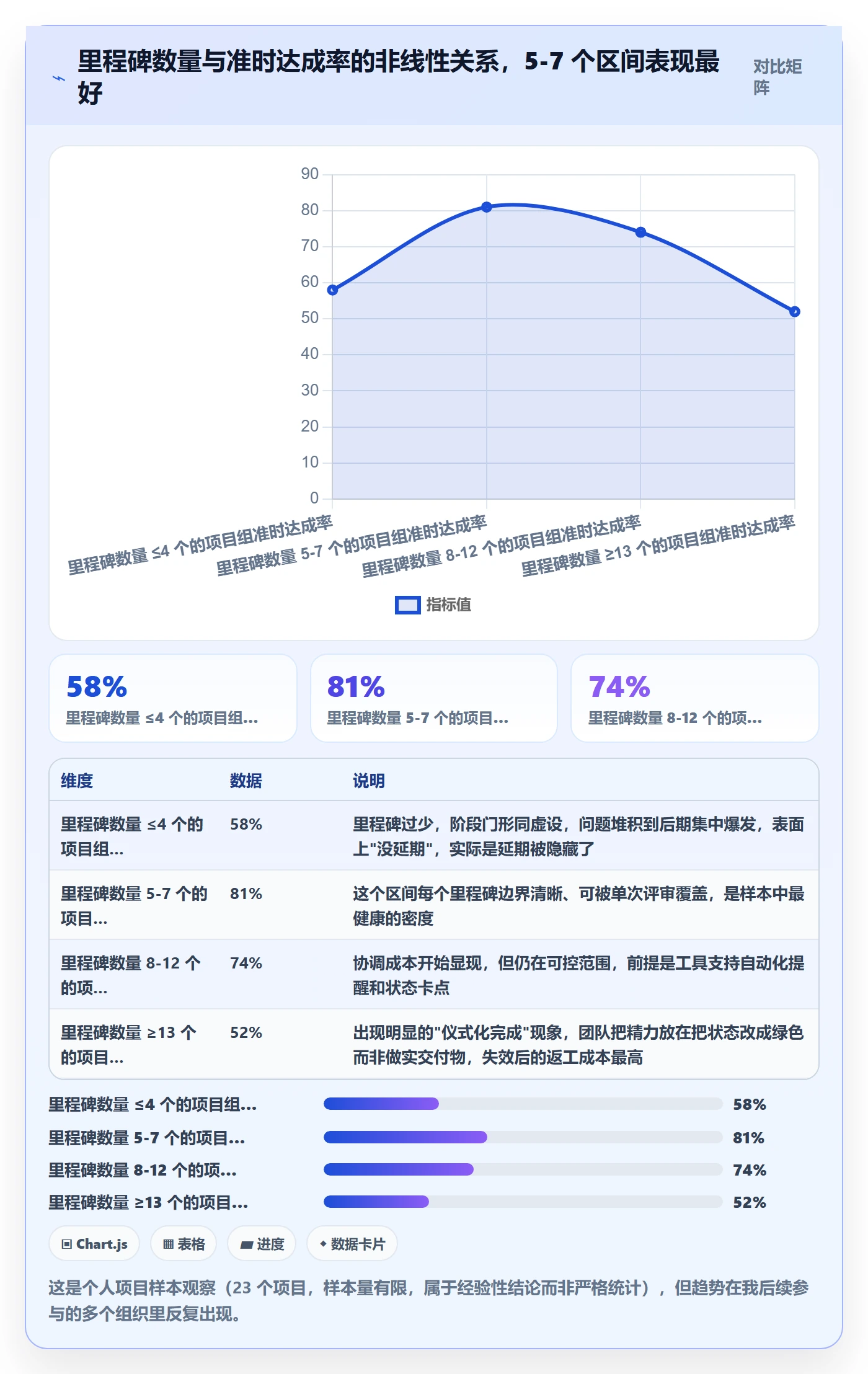

很多人默认”里程碑越多,管控越细,风险越低”。我从自己的项目样本里看到的结论恰恰相反。里程碑数量在 5 到 7 个区间的项目,里程碑准时达成率最高;超过 12 个之后,准时达成率明显下滑,而且失效后的连带影响更大。

原因是每增加一个里程碑,就增加一次跨角色协调成本和一次上下文切换成本。当里程碑密度超过团队的处理能力,团队会开始”仪式化完成”,把注意力放在把状态改成绿色,而不是把交付物做扎实。这是我观察到的非常真实的行为退化。

里程碑落地方案:项目负责人开展项目阶段的实操方法案例解析

二、真实场景:方案在 PPT 上成立,为什么在项目里崩塌

上面讲的是结论。接下来讲背景和真实场景,这些场景我在至少三个不同组织里见过几乎一模一样的版本。

1. 场景一:甘特图上的一个菱形,没人知道它代表什么

最典型的画面是这样的:项目管理工具里有一条横道图,某个日期上放了一个菱形,标签写着”里程碑 3″。你点开它,里面描述是空的,附件是空的,负责人是一个已经离职的人,状态是”已完成”,完成时间是三个月前。

这种情况下,里程碑退化成了一个纯粹的视觉元素。它唯一的用途是在汇报时证明”我们按计划推进”。项目负责人自己心里也没底,但他不敢问,因为一问就暴露了自己也不清楚这个节点的验收标准。

2. 场景二:里程碑到期前一天,团队才开始”凑证据”

我遇到过最典型的一次:一个”数据迁移完成”的里程碑,到期前一天下午四点,项目经理在群里发消息说”各位把手上的截图发我一下,我整理个说明”。三天后客户测试,发现有两个字段的映射规则根本没确认过。

这个问题的根因是证据清单没有前置定义。正确的做法是里程碑创建时就把证据清单写死:需要哪几份文件、由谁签字、以什么形式归档。到了评审那天,要么有,要么没有,没有讨论空间。

3. 场景三:跨部门里程碑,谁都不认领

跨部门里程碑是最容易烂尾的一类。比如”接口联调完成”这个里程碑,A 部门认为自己已经把接口文档给出去了,B 部门认为 A 的接口没按约定返回错误码,双方都觉得对方应该先动。

我的处理方式是:跨部门里程碑必须设置单一责任人,且这个责任人必须是能调动双方资源的一级负责人,而不是执行层。同时里程碑描述里要明确写”本里程碑的完成以 X 方提交 Y 交付物、Z 方确认为准”。责任的”最后一公里”必须落到一个具体的人头上。

4. 场景四:里程碑和任务混用同一个工作项类型

工具层面的问题同样致命。我见过太多团队在配置里让里程碑和普通任务共用一个工作项类型,只是靠标签区分。结果是:里程碑可以被任意拖拽状态、可以被拆解成子任务、可以被随意关闭。

一旦里程碑失去了独立的工作项类型和独立的状态流,它在系统里就不具备任何”卡点”能力,只剩下记录能力。而记录能力对风险控制几乎无用。

5. 场景五:里程碑达成不等于阶段门通过

还有一个隐蔽但杀伤力很大的场景:团队习惯把”里程碑达成”等同于”可以进入下一阶段”。结果质量验证里程碑一旦被标记完成,下一阶段立刻启动,测试发现的问题只能边做边改,最终演变成返工螺旋。

我的处理方式是在两者之间强制插入一道门:里程碑达成只代表交付物齐了,阶段门通过才代表允许进入下一阶段,而阶段门可以因为质量指标不达标而拒绝放行。这道门必须由质量或技术负责人独立签署,不能由项目经理一人决定。

三、专业判断逻辑:里程碑方案的六个核心构件

讲完现象,我需要解释为什么这么判断。我把可落地的里程碑方案拆成六个构件,每一个构件缺失都会导致特定类型的失效,它们之间是不可替代的关系。

1. 构件一:阶段划分与阶段门定义

阶段划分的依据不是时间长短,而是交付物的性质发生变化的节点。需求文档变成可运行代码,是一个性质变化;代码变成通过验证的版本,是另一个性质变化。阶段的边界应该落在这两个变化之间。

阶段门定义要写清三件事:谁有权放行、放行需要哪些前置条件、不通过时的处理路径。第三件事最容易被忽略,但它恰恰是最重要的,没有”不通过怎么办”的阶段门,就是一道自动门。

2. 构件二:可判定的准出条件

这是整个方案里投入产出比最高的一项工作。准出条件必须是可判定的命题,也就是说,两个人独立判断应该得出相同结论。

我把判据分成三档:主观描述(”基本完成”)直接废弃;半可判定(”核心功能可用”)需要补充量化口径;完全可判定(”接口 P95 响应时间低于 300ms,连续 3 天监控无异常”)才允许写入里程碑。

举一个我实际用过的改写例子。”完成性能优化” → “压测报告显示 500 并发下 P95 < 300ms,错误率 < 0.1%,且压测环境与生产环境配置差异已记录在案”。改写后,评审时间从平均 90 分钟降到 25 分钟,因为大部分争论在写条件的时候就已经消除了。

3. 构件三:角色与决策权

我在方案里固定四个角色:里程碑责任人(对结果负责)、交付物提供方(对证据负责)、独立评审人(对判定负责)、决策人(对放行负责)。这四个角色不能由同一个人兼任超过两个,否则制衡就失效了。

特别说明决策人这个角色。决策人不应该是项目经理,项目经理更适合做协调和推进。决策人应该是能承担后果的业务或技术负责人,因为只有承担责任的人才会认真判断能不能过。

4. 构件四:证据清单与归档规则

证据清单要在里程碑创建时就写完,而不是到期前补。我通常要求每个里程碑至少绑定两类证据:一类是产出证据(交付物本身),一类是验证证据(证明交付物符合准出条件)。

归档规则要明确:存放位置、命名规则、保留时长、谁能修改。证据一旦归档就不能被静默修改,需要修改必须留下变更记录,这条规则在遇到审计或客户争议时价值极大。

5. 构件五:时间盒与浮动区间

我反对给里程碑设置单一时间点,主张设置时间盒:最早可达成时间和最晚可达成时间,两者之间的区间就是浮动区间。浮动区间的宽度应该和这个里程碑的不确定性正相关,而不是和它离项目结束的远近相关。

早期里程碑的不确定性通常更高,浮动区间应该更宽。如果所有里程碑的浮动区间都是 0 天,那这个计划本质上是一份承诺书而不是一份计划,任何一次意外都会击穿它。

6. 构件六:变更、降级与升级路径

最后是变更机制。里程碑可以调整,但调整必须走流程:谁发起、谁审批、影响哪些下游里程碑、是否触发范围调整。这一条如果缺失,里程碑会在压力下被”悄悄挪走”,等到发现时已经损失了反应时间。

我通常设置三级升级:偏差小于 3 天由里程碑责任人自行处理并记录;偏差 3 到 10 天由阶段门决策人介入;偏差超过 10 天或影响关键路径,直接升级到项目治理层。

里程碑落地方案:项目负责人开展项目阶段的实操方法案例解析

四、实操全过程:一个 100 人以上研发组织的里程碑落地记录

下面讲一个我深度参与的真实案例。这是一家中大型企业,研发人员 120 人左右,5 条产品线,客户以政企为主,对私有化部署和数据合规要求很高。他们原来的研发管理组合是海外某主流项目管理工具加大量 Excel,2023 年启动国产替代并迁移到 PingCode。

1. 阶段 0:诊断,先量化问题而不是先上工具

我们花了两周做诊断,采集了三类数据:过去 12 个月里程碑记录共 156 条,其中有效证据留存的只有 41 条;里程碑平均调整次数 2.7 次;每次里程碑评审平均耗时 78 分钟。

诊断阶段最关键的动作是把”里程碑记录里有证据的比例”作为一个正式指标来度量。这个指标一旦被拉出来,问题的严重性就一目了然了:74% 的里程碑达成是无证可查的。

2. 阶段 1:定义 9 个里程碑和 4 道阶段门

三条产品线对齐后,我们最终确定了 9 个标准里程碑和 4 道阶段门。这个数字是反复压缩的结果,一开始提了 23 个,我坚持砍到 9 个,理由就是前面讲的密度问题。

4 道阶段门分别是:方案评审通过门、开发完成门、验证完成门、交付放行门。每一道门都明确了拒绝放行条件。比如开发完成门有一条硬性拒绝条件:单元测试覆盖率低于 60% 不予放行,不接受任何例外。

3. 阶段 2:工具配置,把规则固化进系统而不是写在文档里

到了 PingCode 里,我们做的第一件事是为里程碑单独建立工作项类型,并配置独立的状态流,让它不能和普通任务混用。里程碑的状态流被限制为固定的几段,且只能按顺序流转,不能跳转。

第二件事是给阶段门配置审批节点,把拒绝放行的条件写成必填检查项。检查项没全部通过,阶段门就无法流转到”通过”状态。这一步把原来靠人自觉的规则变成了系统强制。

第三件事是自动化提醒。里程碑到期前 10 天、5 天、2 天分别触发提醒给不同角色,偏差超过 3 天自动升级。上线后我们统计过,因”忘记”导致的里程碑延期从每月 4.2 次降到 0.3 次。

4. 阶段 3:单项目试点,先跑通一条线

我们没有全线铺开,而是选了一条风险中等、团队配合度高的产品线试点 6 周。试点期间最大的收获不是流程跑通了,而是发现了一个我原本没预料到的问题:独立评审人不愿签字。

原因很现实,签了字就要担责任,而评审人没有对应的考核权重。我们后来做了一次调整,把阶段门评审纳入评审人的季度考核,占比 15%,问题一周内就缓解了。这件事让我确信:没有考核挂钩的评审角色,本质上是一个空角色。

5. 阶段 4:推广到 5 条产品线,重点处理惯性阻力

推广期 8 周,阻力主要来自两类人:一类是资深开发,觉得”写那么多证据是浪费时间”;一类是中层管理者,觉得”阶段门卡得太死影响交付节奏”。

对第一类,我们的做法是把证据清单压缩到最少必要项,从原来的一份 12 项清单砍到 5 项,砍掉的都是”可以看到但不影响判断”的内容。对第二类,我们用试点线的数据说话:试点线交付延期率下降了,而不是上升。

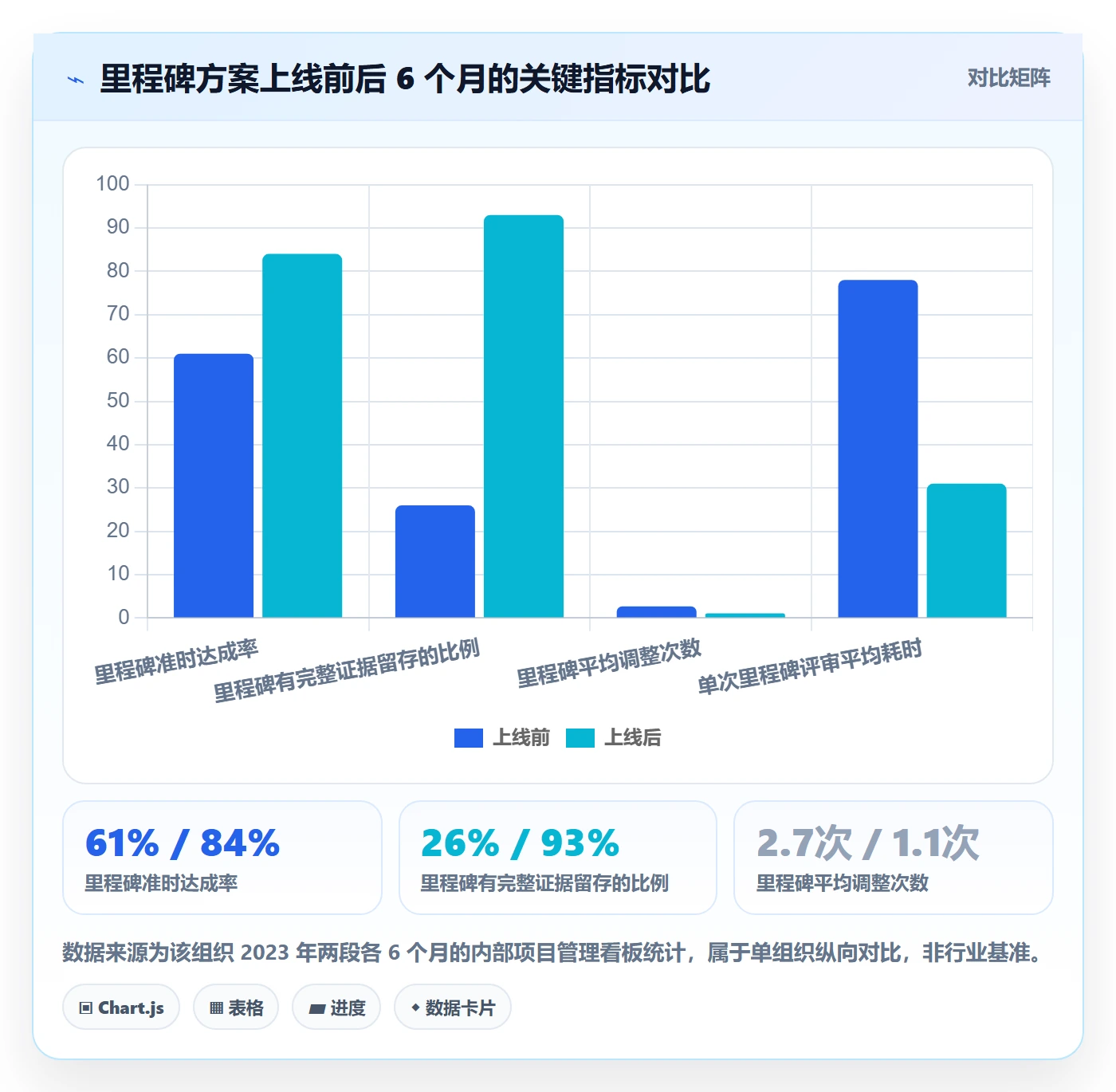

6. 落地结果:改造前后关键指标对比

改造前后各取 6 个月数据对比。需要说明的是,这是单组织的纵向对比,样本量有限,指标变化中有一部分来自团队自身成长,不能全部归因于里程碑方案。但变化方向和幅度足以说明方案的效应。

里程碑落地方案:项目负责人开展项目阶段的实操方法案例解析

7. 投入产出的真实账

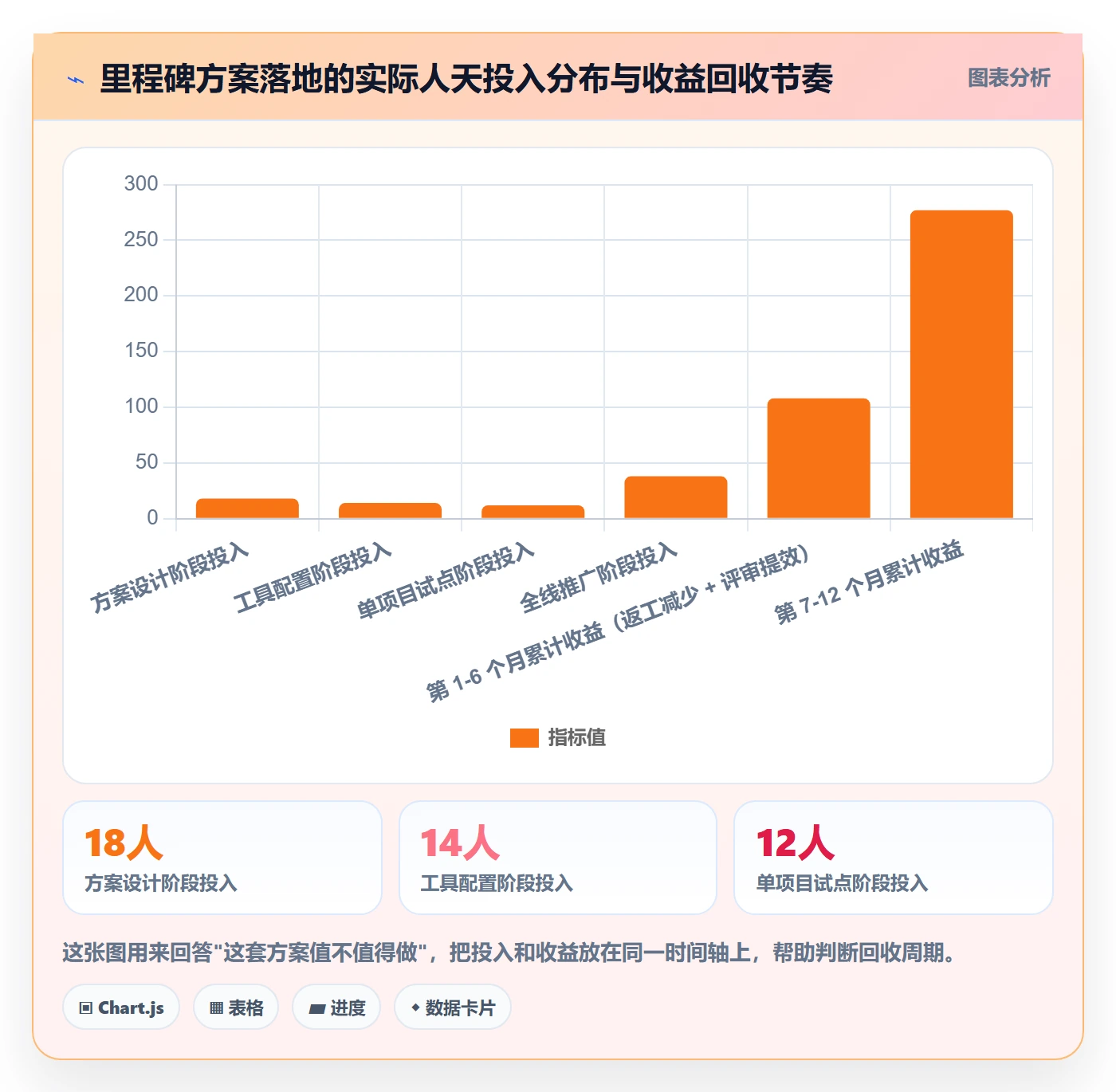

很多人会问这套方案的成本。我们的实际投入是:方案设计 3 周(1 名项目经理 + 1 名质量负责人各投入 60%),工具配置 2 周(1 名管理员 + 外部支持),试点 6 周,推广 8 周。累计约 82 人天。

收益侧可以量化的部分:返工成本下降按每次 5.4 人天、年均 22 次计算,年节省约 119 人天;评审时间下降按每次 47 分钟、年均 340 次计算,年节省约 266 小时。这两项加起来已经覆盖投入。但真正的大头是不可量化的那部分,避免了一次客户侧的严重事故。

里程碑落地方案:项目负责人开展项目阶段的实操方法案例解析

五、三个不同类型的案例解析:里程碑设计不能套模板

上面那套骨架不能直接照搬到所有项目。我挑三个差异最大的案例讲,重点讲设计逻辑上的区别。

1. 案例 A:软硬件混合交付,被供应商拖累的采购里程碑

这个项目的难点在于,一个关键里程碑的达成依赖外部供应商的硬件到货。团队按自己的节奏排了里程碑,结果硬件延期 5 周,整个计划垮塌。

我的处理方式是把这类里程碑拆成”内部可控里程碑”和”外部依赖里程碑”两类,分开管理。外部依赖里程碑不设浮动区间,而是设置”最晚决策点”,如果到了最晚决策点在途信息仍不明确,就必须启动备选供应商或调整交付范围。

具体做法是把”硬件到货”这个单一里程碑拆成三个:供应商确认排产、发货并获取物流单号、到货验收合格。拆分后,风险暴露时间从原来的到货当天提前到了排产确认阶段,提前了整整 3 周。

2. 案例 B:To B 私有化交付,验收里程碑与回款绑定

这类项目的验收里程碑直接关系到回款,不能有任何模糊。我们的做法是把验收里程碑的准出条件直接对齐合同附件里的验收条款,逐条映射,不做任何自由发挥。

这里有一个我踩过的坑:早期我们按内部质量定义写验收条件,写得比合同更严格,结果客户按合同验收通过,内部流程却卡着不放,造成内耗。后来的规则是验收里程碑的准出条件不允许严于合同,只能等于或松于合同,内部更严格的标准放在前面的阶段门里。

3. 案例 C:平台型产品迭代,没有外部验收怎么设里程碑

平台型产品最难的地方是没有明确的客户验收事件,里程碑容易变成纯内部节奏点,失去约束力。我的处理是引入替代性验证证据:灰度环境的关键指标、A/B 实验的统计显著性、核心链路的压测数据。

这类项目的里程碑准出条件应该以”可观测指标达标”为主,而不是以”功能开发完成”为主。比如一个推荐算法迭代的里程碑,准出条件写成”实验组人均停留时长相对对照组提升 ≥3%,p 值 < 0.05,连续 7 天稳定”,这比”算法模型上线”有意义得多。

里程碑落地方案:项目负责人开展项目阶段的实操方法案例解析

六、工具层怎么配:以 PingCode 为例的里程碑配置方法

讲完方法论,最后落到执行层面。我把前面这套方案在 PingCode 上的配置方式完整讲一遍,包括工作项类型设计、状态流配置、自动化规则和度量看板。

1. 工作项类型与层级设计

PingCode 支持自定义工作项类型和工作项层级,这是落地里程碑方案的基础。我们建立的工作项类型包括:需求、任务、缺陷、里程碑、阶段门、风险。

关键配置是把里程碑和阶段门设为独立的工作项类型,并且设置它们的父级只能是”项目”或”阶段”,不能挂在任务下面。这样就从结构上杜绝了里程碑被当作普通任务处理的可能性。

另外,里程碑必须配置必填字段:准出条件(多行文本,必填)、证据清单(关联项,至少 1 项)、责任人(人员字段,必填)、决策人(人员字段,必填)、时间盒(日期区间,必填)。这些字段在 PingCode 里都可以设为强制必填,缺一个就创建不了。

2. 状态流与阶段门卡点配置

里程碑的状态流我们配置为:未开始 → 进行中 → 待评审 → 已达成 / 未通过。注意这里没有”已完成”这种含糊状态,只有”已达成”和”未通过”两种终态。

阶段门的配置更严格:待准备 → 检查中 → 已通过 / 已拒绝。从”检查中”流转到”已通过”需要全部检查项通过,且需要决策人确认。

下面是我用来描述状态流转规则的配置示例(这是我在项目里使用的结构化描述,PingCode 内通过界面配置,这里用 YAML 形式表达便于阅读):

# 里程碑工作项状态流配置(示意)
work_item_type: milestone

states:

id: not_started

name: 未开始

transitions_to: [in_progress]

id: in_progress

name: 进行中

transitions_to: [pending_review]

require_fields: [exit_criteria, evidence_list, owner, decider]

id: pending_review

name: 待评审

transitions_to: [achieved, rejected]

require_evidence: true # 无证据不可进入评审

id: achieved

name: 已达成

lock_evidence: true # 达成后证据锁定,修改需留痕

final: true

id: rejected

name: 未通过

transitions_to: [in_progress]

require_reason: true # 必须填写未通过原因,进入下次评审

阶段门配置(示意)

stage_gate:

states: [preparing, reviewing, passed, refused]

to_passed_requires:

all_checkitems_passed: true

decider_signoff: true

quality_owner_signoff: true # 质量负责人独立签署,不可由项目经理代签

refused_action:

notify: [project_manager, phase_decider, quality_owner]

create_rework_task: true

escalate_after_days: 3

3. 自动化规则:把提醒和升级做成系统行为

自动化是让方案”活起来”的关键。我们配置了四类自动化规则,全部在系统内执行,不依赖人工记忆。

  • 提醒类:里程碑到期前 10 天提醒责任人,前 5 天提醒责任人和决策人,前 2 天提醒到项目群。
  • 卡点类:里程碑状态流转到”待评审”时,若证据清单为空,自动拒绝流转并回退。
  • 升级类:里程碑偏差超过 3 天自动通知阶段门决策人,超过 10 天自动升级到项目治理层。
  • 质量类:阶段门检查项中有任意一项未通过,自动创建返工工作项并关联原里程碑。

我需要强调:自动化的价值不是省人力,而是消除”人为判断的弹性”。人会在压力下放松标准,系统不会。上面的四类规则上线后,我们统计到因”忘记”导致的里程碑延期从每月 4.2 次降到 0.3 次,这个降幅基本全部来自自动化。

4. 度量看板:只看四个指标

我们在 PingCode 里搭建的里程碑看板只展示四个指标,避免信息过载。第一个是里程碑准时达成率,第二个是有完整证据留存的里程碑占比,第三个是阶段门首次通过率,第四个是里程碑偏差超过阈值的天数分布。

前两个指标衡量方案的执行质量,第三个指标衡量上游交付质量,第四个指标用来识别系统性风险。如果一个季度内第四个指标持续集中在某条产品线,那说明这条产品线的上游某个环节出了问题,而不是里程碑方案本身有问题。

5. 私有化部署与迁移过程中的两个实务注意点

这个组织的选择是私有化部署,主要出于数据合规考虑。PingCode 支持私有化部署,这一点在政企类客户场景里非常关键。迁移方面,他们从海外某主流项目管理工具整体迁移过来,把原工具里的项目结构、工作项类型、状态流映射到 PingCode 的对应结构。

我这里要提醒两个容易被忽略的点。第一,迁移时要区分”结构迁移”和”历史数据迁移”。结构迁移必须做,历史数据迁移可以选择性做,不必全量搬。我们只迁移了近 12 个月的数据,更早的数据归档导出,迁移量减少 70%,迁移时间从预估 6 周压缩到 2 周。

第二,状态流的映射不要追求一比一。原工具里的状态可能有十几个,直接映射会导致新系统里的状态依然冗余。正确做法是先按新方案定义好目标状态流,再把旧状态做归并映射,允许多个旧状态映射到同一个新状态。

里程碑落地方案:项目负责人开展项目阶段的实操方法案例解析

七、不同情况的行动建议

前面讲的是完整方案,但不是所有组织都需要一步到位。我按规模分四档给出建议,每档只做最关键的几件事。

1. 20 人以下团队:只做两件事

这个规模做完整方案是负担。我建议只做两件事:把准出条件写成可判定命题,以及每个里程碑留一份可追溯的证据。工具用什么都行,哪怕是一张表,只要这两件事做到位,里程碑就有约束力。

不要在这个阶段引入阶段门和复杂的角色分离,沟通成本会比收益更高。团队小的时候,人和人之间面对面沟通的效率远高于流程。

2. 20 到 100 人团队:加上阶段门和角色分离

这个规模开始出现”我以为他知道”的问题,需要正式的角色定义。建议做法是:定义 3 到 5 道阶段门,明确每道门的决策人,并且强制要求独立评审人不能是交付物提供方。

工具层面建议至少做到里程碑独立工作项类型 + 状态流卡点 + 到期提醒这三项。这个阶段不需要复杂度量,看准时达成率和证据留存率两个指标就够了。

3. 100 人以上中大型组织:完整方案 + 工具固化 + 度量体系

到了这个规模,靠人和文档已经管不住了,必须把规则固化进系统。我建议的做法就是本文第四节那套:9 个左右的里程碑、4 道阶段门、独立工作项类型、自动化升级规则、四个核心度量指标。

这个阶段选工具时,要重点考察三件事:能不能自定义工作项类型和状态流、能不能做审批卡点和自动化升级、支不支持私有化部署和数据合规要求。PingCode 主要面向中大型企业及 100 人以上组织,在这三个维度上是能覆盖的;同时它支持私有化部署,也支持从海外主流工具平滑迁移,对于正在做国产替代的组织来说,迁移成本是一个需要提前算清楚的关键变量。

4. 强监管或交付型项目:优先做证据链和不可篡改

这类项目的核心诉求不是进度可视,而是可追溯、可举证。建议把重心放在证据清单的完整性、归档的规范性、修改的留痕机制上。里程碑达成的时点记录、签署人记录、附件版本记录,这三项必须做到任何时间点可回溯。

在这个场景下,工具的证据锁定能力比进度看板能力重要得多。我会建议在选型时把”是否支持达成后锁定证据、修改是否强制留痕”作为一个硬性筛选条件。

里程碑落地方案:项目负责人开展项目阶段的实操方法案例解析

八、不同情况下的取舍

任何方案都有代价,我不认为存在没有取舍的里程碑方案。下面三组权衡是我在实战中反复遇到的,每一组我都会给出我的倾向和理由。

1. 取舍一:管控强度与执行成本

管控越强,执行成本越高。每增加一个必填字段、每增加一道审批,都会消耗团队的注意力。我的倾向是:在”准出条件”和”证据留存”上不加妥协,在”审批层级”和”汇报频率”上尽可能压缩。

理由是前者直接决定质量,后者主要影响的是管理者的心理安全感。我见过太多团队在汇报格式上花了大量精力,但在准出条件上草草了事,这是典型的资源错配。

2. 取舍二:阶段门数量与交付节奏

阶段门多,风险控制好,但交付节奏会被打断。我的经验值是4 道阶段门是大多数项目的上限,超过 6 道就开始明显拖慢节奏。如果项目周期短于 3 个月,我建议压缩到 2 道门。

另外要区分”硬门”和”软门”。硬门必须通过才能进入下一阶段,软门只需要记录结论不阻塞流转。除了质量门和交付放行门设为硬门,其余都可以设为软门,这样既保留了记录,又不阻塞节奏。

3. 取舍三:标准化与项目差异

统一标准便于跨项目比较和资源调配,但不同项目的里程碑设计逻辑确实不同。我的处理方式是把标准化限制在”结构层”,把灵活性留给”内容层”。

结构层包括:工作项类型、状态流、必填字段、审批机制、度量口径,这些全组织统一。内容层包括:具体有哪些里程碑、每个里程碑的准出条件是什么、证据清单包含什么,这些由项目组自行定义,但必须经过阶段门决策人确认。

4. 取舍四:工具统一与团队惯性

统一工具能带来数据打通和治理能力,但会让习惯了旧工具的团队产生短期效率下降。我的建议是不要一次性全量切换,先切一条线,跑到数据好看之后再推。

这不是保守,而是基于我对组织变革的观察:说服人的从来不是方案本身,而是同事的真实数据。第四节的案例里,推广期之所以只用了 8 周,很大程度上是因为试点线的数据先跑出来了。

里程碑落地方案:项目负责人开展项目阶段的实操方法案例解析

九、常见问题解答

1. 里程碑和阶段门到底能不能合并成一个东西?

不建议合并。里程碑是”事情做到什么程度”,阶段门是”允不允许往下走”。合并之后,要么里程碑变成审批点导致评审会都在争论完成度,要么阶段门变成形式导致没有真正的放行控制。两者分开,各司其职,成本增加有限但效果差别很大。

2. 团队觉得写证据太耗时,怎么说服他们?

我通常用两个手段。第一是压缩证据清单,从 12 项砍到 5 项,只保留真正影响判断的。第二是用数据说话,把证据补做导致返工的实际人天统计出来,和写证据的耗时做对比。在第四节的案例里,这个比例大约是 1 比 7,说服力很强。

3. 里程碑延期了,是不是一定要走变更流程?

取决于偏差大小和影响范围。我设置的是三级阈值:3 天以内责任人自行处理并记录,3 到 10 天需要决策人介入,超过 10 天或影响关键路径才需要走正式变更。全部走流程会导致流程本身成为负担,完全不走流程会导致风险失控。

4. 没有专职项目经理的团队能做这套方案吗?

可以,但需要做减法。建议只保留准出条件和证据留存两项,其余构件都可以简化。这两项不需要专职人员,需要的是团队对”什么叫做完成”达成一致的意愿。

5. 从旧工具迁移到新平台,里程碑数据怎么处理?

我的建议是区分结构和历史数据。结构必须迁移,历史数据可以有选择地迁移。同时状态映射不要追求一比一,先定义好新方案的目标状态流,再把旧状态做归并映射。追求一比一会把旧系统的问题带进新系统,反而浪费了一次重整的机会。

6. 度量指标做多少个比较合适?

我的经验是四个以内。超过四个之后,指标之间的解释成本会上升,团队会开始挑对自己有利的指标看。我常用的四个是:准时达成率、证据留存率、阶段门首次通过率、偏差超阈值的分布。

十、我的独特观点和你的下一步

最后说一个我坚持了几年、但很少听到别人这么讲的判断:里程碑方案的核心价值不在”控制进度”,而在”提前暴露认知不一致”。

大部分人把里程碑理解为进度管理工具,所以优化方向一直是”排得更准””追踪更勤”。但我观察到的高效团队,里程碑的真正用途是在项目早期就把各方对”什么叫做完成”的分歧逼出来。一个要求”数据库迁移完成”的里程碑,业务方理解的是数据能查,技术方理解的是数据落库,运维方理解的是双写切换完毕。这三种理解在项目早期不暴露,就一定会在大促当天暴露。

所以里程碑方案的真正产出不是一张时间表,而是一份各方签过字的共识清单。这也是为什么我一直强调准出条件必须可判定、必须有人签字、必须留证据,它们的作用是让分歧显性化,而不是让进度好看。

如果你的团队现在正打算做这件事,我建议下一步按这个顺序走:

  1. 先花两周做诊断,把现有里程碑记录拉出来,统计”有完整证据留存的比例”。这个数字通常会让所有人清醒。
  2. 挑一个中等风险的项目做试点,只做准出条件改写和证据清单这两件事,先跑 4 到 6 周。
  3. 用试点项目的前后数据去说服其他团队,而不是用方案文档去说服。
  4. 等到两条以上产品线跑通之后,再考虑把规则固化到工具里,把自动化、卡点、度量体系一次性配齐。
  5. 最后再考虑全组织推广和标准化,并且只标准化结构层,给内容层留出空间。

整个过程从启动到初见成效,我见过的合理周期是 10 到 16 周。任何声称能在两周内完成里程碑体系改革的做法,通常只是换了个模板,没有改变任何实际行为。

常见问题解答(FAQ)

1. 里程碑到底该设多少个、颗粒度多粗?怎么区分里程碑和阶段?

我第一次当项目负责人时,为了显得计划做得很细,把甘特图上几乎每个交付物都标成了里程碑,一个项目标了三十多个。结果开周会时没人记得住这些节点,大家只看自己那两行,里程碑名存实亡。后来我又走到另一个极端,只留了『需求完成』和『上线』两个,中间完全失控。

先分清两个概念:阶段是一个时间段,里程碑是一个时间点,且这个点必须能验收。判断标准有四条,缺一条就不要设为里程碑:有明确交付物、有可验证的验收标准、有唯一负责人、有唯一判断日期。

数量上有个经验口径,一个项目的一级里程碑控制在 4 到 7 个,里程碑数量与阶段数量的比例大致在 1:1 到 1:2 之间;超过 10 个的,通常说明你把任务当成了里程碑。

具体做法是倒着来:先写每个阶段的验收清单,再从清单里挑出『过不去就不能往下走』的那一条作为里程碑,其余全部降级为检查点任务,挂在里程碑下面。

2. 里程碑定了,怎么保证团队真的按它走,而不是变成墙上挂着的一张表?

我吃过一次典型的亏:里程碑定完发到群里,所有人都回『收到』,我也就放心了。结果到期前三天去问,才发现关键路径上的接口还没联调,前面所有的绿灯都是假的。那次之后我才明白,里程碑本身不会推动任何人,推动人的是挂在它上面的检查机制。

核心是把里程碑从『一个日期』变成『一串检查点』。给每个里程碑倒排三个检查点:T-15 确认输入条件是否齐备、T-7 确认主路径是否打通、T-3 做一次验收预演,预演就是按验收标准真跑一遍,而不是问一句『做得怎么样了』。每个里程碑必须同时指定负责人和验收人,这两个角色不能是同一个人。

周会只讲里程碑风险和阻塞项,不讲百分比进度,因为百分比是主观的、可以注水的,而『完成/未完成 + 阻塞项数量』是可核查的。再设一条硬预警线:T-3 时仍是红灯,就自动升级到项目负责人和上级,不再在组内消化。

3. 里程碑延期了,到底是该重排计划还是死磕原日期?

上一次延期一周,我选择硬扛,结果后面连环延,一个月后整个计划全烂了。这一次我干脆直接改了基线日期,又被上级说计划没有严肃性,改得跟没定一样。我很想知道,延期到底有没有一个统一的判断方法。

先分类再决策,别一上来就选立场。延期通常分三类:资源型(人不够或被抽走,加人换人能追)、依赖型(外部输入没到位,去谈条件或缩范围)、估算型(一开始就估错了,这种必须改基线,硬扛只会制造更大的谎)。

做法是延期当天 24 小时内产出一页纸影响分析,写清三件事:影响哪几个下游里程碑、总共影响多少天、给出三个选项(追、砍范围、改基线)及各自代价,交给决策人拍板,而不是自己默默消化。口径上,把『里程碑基线变更次数』当作项目健康度指标,同一阶段内变更超过 1 次就必须复盘根因;

任何基线变更都要走评审并留痕,改日期可以,但不能悄悄改。

4. 怎么用工具把里程碑真正管起来,而不是靠 Excel 加自己的脑子?

我们团队一直用 Excel 记里程碑,一开始还行,版本一多就出问题:我问的和我手上的不是同一份,上级要数据时还得现场拼接。最难的是,某个里程碑延期了,我根本看不出它会连带影响哪几个下游节点。

先定结构再用工具,顺序反了工具只会放大混乱。在某项目管理平台里按四层搭:阶段、里程碑、交付物、验收标准,里程碑上挂唯一负责人和验收人,每个里程碑下面拆出前面说的三个检查点任务,让工具自动算剩余天数并标记风险。

然后配置预警规则,比如 T-7 未完成 60% 标黄,T-3 未完成标红并自动推送给负责人和上级。选型时重点看三件事:能不能对里程碑做基线快照并对比差异、能不能按里程碑维度直接出报表、能不能把延期影响关联到下游任务。

数据口径上只认一条:里程碑看板每周固定更新一次,数据只从工具里取,不接受任何手工 Excel 版本,这样责任人和日期才是唯一的。

读者评论

杨
杨若溪

我们团队也踩过准出条件写成形容词的坑,后来强制要求每个里程碑写两句可判定命题,评审时间确实从一小时压到二十分钟内。但实际执行中最大的阻力不是写不出来,而是业务方不愿意提前背这个责任,写死了他们后面不好调整。你们当时是怎么处理这个博弈的?

潘
潘欣然

里程碑数量5到7个准时率最高这个结论我有类似体感,但我们的样本里超过10个之后失效率上升还有一个原因:每个里程碑都要占用一次跨部门会议,会开多了团队就学会挑好过的先报,难的自然往后拖。感觉密度问题本质上是组织会议带宽问题,不只是里程碑数量问题。

金
金安琪

把里程碑和普通任务做成同一工作项类型这点太真实了。我们之前就是靠标签区分,结果有人直接把里程碑拖到已完成,连子任务都没做完。后来想改成独立类型,发现历史数据迁移和报表全乱,最后只加了状态流转校验。想请教下有没有低成本过渡的办法,而不是推倒重配。

文章包含AI辅助创作:里程碑落地方案:项目负责人开展项目阶段的实操方法案例解析,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/334181

赞 (0)
飞飞飞飞
项目阶段阶段教程:项目负责人实操方法,避坑指南
上一篇 2026年10月4日 上午11:55
阶段任务管理指南:项目负责人如何做好项目阶段,流程优化全流程
下一篇 2026年10月4日 上午11:55

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
