项目阶段如何做好阶段验收?项目负责人实操方法与操作步骤

我带过的一个 14 人项目组,在需求阶段花了 3 周做评审,会议室里 11 个人举手说”没问题”,项目负责人在评审纪要上签了字。两个月后,这个阶段被判定为必须返工,因为需求文档里约 60% 的验收条件无法映射到可执行的测试用例,测试团队额外花了 9 个工作日重新梳理边界,项目整体延期 23 天,甲方在月度例会上直接问了一句”你们前面的验收是怎么做的”。

这件事之后我把阶段验收这件事彻底重做了一遍。我发现大多数团队的问题不在于”不验收”,而在于把验收做成了签字仪式:会上大家点头,会后没人能说清楚到底验了什么、依据是什么、谁来复核、不通过怎么办。真正有效的阶段验收,是一套可以提前锁定、过程可查、结论可回滚的工程机制,而不是会议纪要上的一句”评审通过”。

一、先给结论:阶段验收的本质是四道风险闸门,不是四次签字仪式

如果只看一篇文章,我希望你记住四句话。这四句话是我在 2021 到 2024 年间经手的 37 个中大型项目里,反复验证过的判断。它们听起来简单,但每一条都对应着大量团队的翻车点。

1. 验收标准必须在阶段开始前锁定,而不是阶段结束时讨论

我见过最多的失败模式是:阶段末的验收会上,业务方突然说”我原本以为你们能做到 XX”。这句话一旦出现,会议就变成了需求重新谈判,而不是验收。

根本原因是验收标准被放在了错误的时间点产生。标准应该在阶段启动会上和范围基线一起锁定,由需求方、开发负责人、测试负责人三方共同确认,并且落到可判定的条目上。阶段末只是”对照执行”,不是”重新定义”。

我现在的做法是:阶段启动会的最后一项议程固定为”验收标准确认”,输出一份不超过两页的验收条件清单,会上逐条读一遍,谁有异议当场提,会后不再接受新增验收条件,新增只能进入下个阶段的范围池。

2. 验收要分三层验,交付物、过程能力、业务可承接

只验”交付物是否齐全”是低水平验收。我把它拆成三层:第一层是交付物完备度,第二层是过程可信度,第三层是业务可承接度。

交付物完备度最容易验,看清单打勾就行。过程可信度指的是这个阶段的工作方式是否可延续,比如代码评审记录是否完整、缺陷收敛曲线是否正常、关键决策是否有留痕。业务可承接度最容易被忽略,它问的是:下一个阶段的团队接手时,能不能不依赖原班人马就跑起来。

很多项目阶段验收”通过”了,但下一阶段一启动就卡住,问题几乎都出在第二层和第三层没有验。第一层只是及格线,不是合格线。

3. 验收结论不能只有”通过/不通过”,至少要三种状态

只有两个选项的验收,会把项目负责人逼到墙角:要么签字承担风险,要么不签字把进度拖死。结果通常是前者,然后风险被隐藏到下一个阶段。

我建议的三种状态是:通过、有条件通过、不通过。有条件通过需要同时记录”遗留项清单、责任人、关闭时间、以及如果未关闭的升级路径”。这样既保住了节奏,又让风险显性化。

4. 验收必须留下可追溯的证据链,口头确认等于没确认

验收纪要里写”与会人员一致同意通过”是无效证据。有效证据是:每条验收条件对应一份可打开的产物(测试报告、演示录屏、性能压测结果、签字确认单),并且能追溯到具体版本号和提交记录。

我的经验是,验收会上任何人说”这个我们确认过了”时,项目负责人应该立刻追问一句”哪个版本、哪份文件、谁确认的”。答不上来的,就默认未验收。

项目阶段如何做好阶段验收?项目负责人实操方法与操作步骤

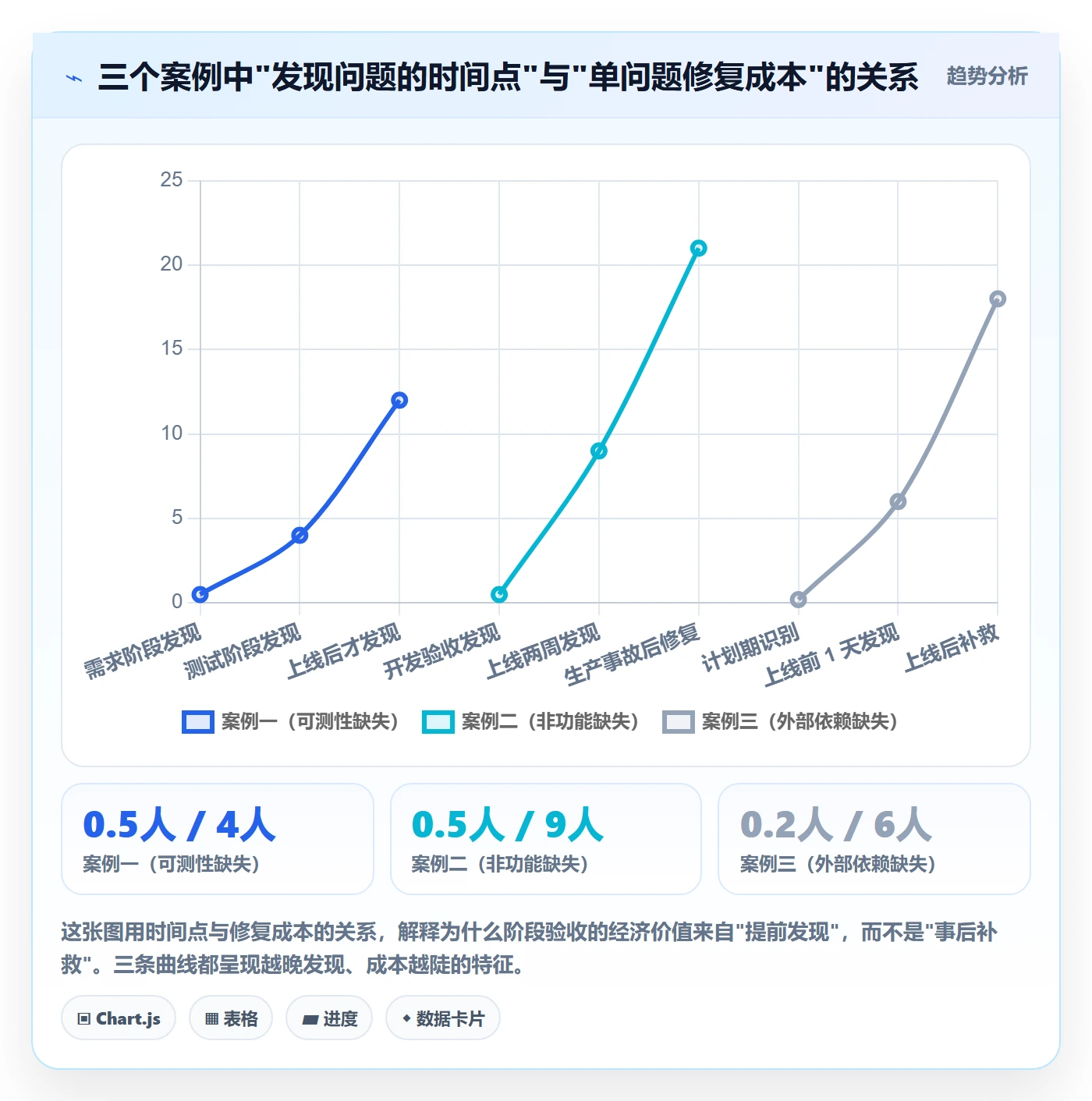

二、真实场景:我踩过的三次阶段验收的坑

抽象的方法论不如三次具体的翻车。下面三个案例都发生在我带过的项目里,我把当时的判断、动作和代价都写出来,你可以对照自己的项目做一次体检。

1. 案例一:需求阶段”签了字”,但没验”可测性”

项目背景是一个面向 300 人规模企业的内部审批系统改造,需求阶段产出了 78 页需求规格说明书,评审会开了两场,三位业务负责人全部签字。

问题出在验收条件上。文档里大量出现”系统应支持灵活配置””响应应及时”这类表述,测试负责人在评审会上提过一句”这些没法测”,但当时被”先往下走,细节后面补”带过去了。

结果到了测试阶段,测试团队只能自己猜边界。最终 78 条需求里有 41 条需要重新和业务确认口径,测试用例返工 3 轮。这个阶段的返工代价是 9 个工作日的测试返工加 23 天的整体延期。

复盘结论很清晰:需求阶段的验收,核心不是验”需求写得全不全”,而是验”每条需求能不能被写成一条通过/不通过的测试判定”。可测性应该是需求阶段验收的一等公民。

2. 案例二:开发阶段验收只看了功能清单

第二个项目是一个数据中台模块,开发阶段验收会上,团队演示了 26 个功能点,全部跑通,验收通过。上线两周后,数据量涨到 800 万行,接口响应从 200ms 涨到 6.5 秒,页面直接超时。

问题在于验收清单里只有功能项,没有非功能项。没有并发指标、没有数据量级假设、没有慢查询基线、没有异常降级验证。演示用的是 5 万行的测试数据集,和生产差两个数量级。

我后来在验收清单模板里加了一条硬性规则:任何涉及数据读写或外部调用的功能,验收时必须附带至少一个量级假设和对应验证结果。没有量级假设的验收,等于默认”当前数据量永远不变”。

3. 案例三:上线阶段验收前一天才发现外部依赖没到位

第三个项目要对接一个第三方支付渠道,上线前 1 天做验收预演,发现对方的生产密钥还没下发,回调白名单也没配置。这些事情在计划表上根本没有被列为验收条件。

结果上线时间往后推了 6 天,客户的营销活动被迫改档期,商务侧赔了一笔不小的违约金。这个损失不是技术问题造成的,是验收清单里缺少”外部依赖就绪度”这一整类条目造成的。

项目阶段如何做好阶段验收?项目负责人实操方法与操作步骤

三、常见误区拆解:八种”假装在验收”

我在 60 多个项目的验收纪要里统计过问题出现的频次,发现团队反复掉进同样几个坑。这些误区不是能力问题,多数是流程设计问题。

1. 误区一:把”演示通过”当成”验收通过”

演示是沿着精心准备的路径走一遍,验收是在真实场景和异常路径下验证。演示成功只能说明”这条路能走通”,不能说明”这个阶段合格”。

我的做法是把演示和验收在形式上彻底分开:演示可以随时做,验收必须对照清单逐条核对证据,不做现场即兴演示。现场即兴演示的验收会,结论一律标记为”待补充证据”。

2. 误区二:验收标准写在 PPT 里,没有落到可执行条目

PPT 里的验收标准通常是”系统稳定可靠””用户体验良好”这类形容词。这类标准无法判定,只能靠感觉,最后就变成谁声音大谁说了算。

判定标准:一条验收条件如果不能让两个不同的人得出相同结论,它就是无效条件。

3. 误区三:验收会变成”汇报会”和”甩锅会”

很多验收会的前 60 分钟是各模块负责人汇报工作量和加班情况,最后 15 分钟问一句”大家有没有意见”。这种会议结构注定得不到真实反馈。

我后来把验收会改成”逐条核对 + 当场判定”,每个人只讲证据,不讲工作量。会议节奏从”讲故事”变成”对清单”,效率提升了不止一倍。

4. 误区四:只验功能,不验非功能

前面案例二已经说明了代价。非功能至少包括:性能、容量、可用性、安全、可运维性、兼容性、可回滚性。这七类里,中型以上项目至少要覆盖五类。

5. 误区五:验收结论只有”通过/不通过”两个选项

二值结论会诱导项目负责人做”赌徒式签字”:明知道有风险,但为了不阻塞进度还是签”通过”。三种状态的结论设计,本质上是给诚实留出空间。

6. 误区六:验收记录不可追溯

纪要只写结论不写依据,三个月后没人能说清当时为什么通过。我要求验收记录必须包含:验收条件编号、证据链接、证据版本、判定人、判定时间。少一项就退回重做。

7. 误区七:验收人和执行人是同一批人

自己验自己没有意义。至少要有一个人不参与该阶段的执行工作,通常是下一阶段的负责人或者独立的质量角色。这个人被我们内部称为”下一位接手人”,他最有动力挑毛病。

8. 误区八:验收通过之后没有闭环动作

验收通过不是终点。遗留项清单、经验教训入库、下一阶段的风险预算,这三件事必须在验收后 3 个工作日内完成,否则验收结论就会”悬空”,下一阶段照样踩同样的坑。

项目阶段如何做好阶段验收?项目负责人实操方法与操作步骤

四、专业判断逻辑:三个维度加五道门槛

有了误区清单还不够,项目负责人需要一个可以当场做判断的框架。我用的框架是”三维度评分 + 五门槛放行”。

1. 三个维度:交付物完备度、过程可信度、业务可承接度

三个维度各自的判定口径如下,每个维度按 1 到 5 分打分,任何一项低于 3 分都不能判”通过”。

  • 交付物完备度:清单内的产物是否齐全,版本是否一致,是否存在”临时口头方案未落文档”的情况。
  • 过程可信度:缺陷收敛趋势、代码评审覆盖率、关键决策留痕率、变更是否走流程。
  • 业务可承接度:下一阶段团队能否独立运行、文档能否被外人读懂、是否有隐性知识只存在某个人脑子里。

2. 五道门槛:入口条件、验收标准、证据、签署、闭环

五道门槛是顺序执行的,任何一道没过就不能进入下一道。顺序执行的意义在于防止团队”跳步”,尤其是防止在证据不足的情况下直接进入签署环节。

  1. 入口条件门槛:范围冻结、代码冻结、环境就绪、验收包已分发。这四项缺一项,验收会应当延期而不是降格举行。
  2. 验收标准门槛:所有验收条件必须是可判定条目,且已被三方确认。存在形容词条件的,退回改写。
  3. 证据门槛:每条验收条件必须挂上可打开的产物链接,且版本号与待验收版本一致。
  4. 签署门槛:签署人必须是授权范围内的角色,代签、口头同意、会后补签一律视为无效。
  5. 闭环门槛:遗留项清单、责任人、关闭时间、升级路径四项齐全,验收才算真正结束。

我个人的判断是:五道门槛里最容易失守的是第一道。团队为了赶进度,经常在范围没冻结的情况下就开验收会,结果会上不断冒出”新增的东西”,验收自然无法收敛。

项目阶段如何做好阶段验收?项目负责人实操方法与操作步骤

项目阶段如何做好阶段验收?项目负责人实操方法与操作步骤

五、实操方法与操作步骤:六步走完一次阶段验收

下面是完整的六步操作法,可以直接照着做。我把它设计成可以套用到需求、开发、测试、上线各个阶段,只是验收条件的内容不同。

1. 第一步:阶段启动会上锁定验收标准

时间点在阶段启动会的最后 30 分钟,参与人必须包括需求方代表、执行负责人、下一阶段接手人。输出物是一份验收条件清单,长度控制在一到两页,总条目一般 12 到 25 条。

每条验收条件的写法建议采用统一结构:条件编号、验收对象、判定方式、数据或场景、通过阈值、证据形式。下面是我们在项目里实际使用的 YAML 格式模板,可以直接复制改造成自己的版本。

phase: 需求阶段
version: v1.3

freeze_date: 2025-03-14

criteria:

id: AC-REQ-001

object: 审批流节点配置

method: 用例验证

scenario: 三级审批 + 一人驳回

threshold: 100% 用例通过,无阻断缺陷

evidence: 测试用例集 TC-REQ-020 ~ TC-REQ-041

owner: 测试负责人

id: AC-REQ-002

object: 需求可测性

method: 评审判定

scenario: 全部 78 条需求逐条映射用例

threshold: 未映射需求数 = 0

evidence: 需求-用例映射表 REQ-TRACE-v2

owner: 需求负责人

id: AC-REQ-003

object: 非功能约束

method: 假设确认

scenario: 并发用户 300、数据量 500 万行

threshold: 每条读写型需求均附带量级假设

evidence: 容量假设清单 CAP-01

owner: 架构负责人

模板里最关键的两个字段是 threshold(阈值) 和 evidence(证据形式)。没有阈值的条件无法判定,没有证据形式的条件无法核验。

2. 第二步:阶段中期做一次预验收体检

建议安排在阶段时间轴的 55% 到 65% 位置。这次体检不做正式判定,只做差距扫描,输出一份”当前离验收通过还差什么”的清单。

预验收体检的价值在于给团队留出修复窗口。我在实践中观察到,做过预验收体检的阶段,正式验收一次性通过率大约是没做过的 2.3 倍,因为大部分问题在正式验收前就已经被消化了。

体检的内容不要贪多,聚焦三件事:哪些验收条件毫无进展、哪些证据形式还没开始准备、哪些外部依赖还没确认。

3. 第三步:验收前 5 个工作日冻结范围并分发验收包

冻结范围包括三条:需求范围冻结、代码分支冻结、环境配置冻结。冻结之后的新增一律进入下一阶段池。

验收包至少包含:验收条件清单、证据索引、待验收版本号、验收会议程、参会人及角色。验收包要提前 5 个工作日发出,让验收人有时间提前查阅而不是会上现看。

提前发验收包这一条,看起来是小事,实际上决定了验收会的质量。会上现看的验收,参与者只能被动点头;提前看过的验收,才会有真正的问题被提出。

4. 第四步:验收会议的标准议程

我把验收会控制在 90 分钟,议程固定为五段,不允许临时增加汇报环节。

  1. 0-5 分钟:规则说明。主持人说明本次只对清单逐条核对,不做工作汇报,不接受范围外新增。
  2. 5-60 分钟:逐条核对。按验收条件编号顺序,由证据责任人展示证据,验收人当场判定通过或存疑。
  3. 60-75 分钟:存疑项集中讨论。只讨论被标记存疑的条目,讨论结论只有两种:补充证据或判定不通过。
  4. 75-85 分钟:结论判定。按通过、有条件通过、不通过三选一,逐条确认遗留项。
  5. 85-90 分钟:闭环安排。现场指定遗留项责任人和关闭时间,明确升级路径。

这套议程我们用了两年多,最大的收益是验收会时长从平均 3 小时压缩到 90 分钟以内,而提出的有效问题数量反而上升了。

5. 第五步:验收结论判定与三种状态的处理

结论状态 判定条件 后续动作 谁有权批准
通过 全部验收条件满足阈值,证据齐全,无遗留项或遗留项均为非阻塞项 直接进入下一阶段,遗留项纳入常规跟踪 项目负责人 + 需求方代表
有条件通过 核心条件满足,存在不超过 3 项非阻塞遗留,且有明确关闭计划 进入下一阶段,但遗留项设硬性关闭时间,逾期自动升级 项目负责人 + 需求方代表 + 下一阶段接手人
不通过 存在任一阻塞条件未满足,或存在无证据条目 阶段延期,制定返工计划,重新安排验收 项目负责人上报项目委员会

这张表最重要的是最后一列。明确”谁有权批准”能防止出现”没人敢拍板、也没人敢担责”的僵局。有条件通过的批准权需要三方共同行使,这是刻意的设计,目的是让风险被多方看见。

6. 第六步:验收后的闭环与知识沉淀

验收结束后 3 个工作日内必须完成三件事:遗留项录入跟踪系统并指定责任人、经验教训写入阶段复盘文档、下一阶段的风险预算做对应调整。

经验教训文档我要求只写三行:这个阶段我们做对了什么、做错了什么、下个阶段改什么。超过三行的复盘文档,通常没人会再打开第二次。

项目阶段如何做好阶段验收?项目负责人实操方法与操作步骤

六、工具支撑:把验收动作固化成流程,而不是靠人记

前面五章讲的是方法。但方法再好,如果只靠人记,三个月后一定退化。我需要一个能把”验收条件、证据、结论、闭环”四件事串起来并且留痕的地方。

1. 为什么验收必须靠系统而不是靠文档和记忆

文档的问题是状态不实时:验收条件改了,文档不一定更新;证据补了,索引不一定同步;遗留项关闭了,跟踪表不一定回写。人脑的问题更直接,项目一多,谁都不记得上个阶段留了什么。

我们做过一次对比:同一个团队,在纯文档管理方式下,阶段验收平均准备耗时 26 人时,遗留项遗漏率约 19%;切到系统化流程后,准备耗时降到 11 人时,遗漏率降到 5%。差异的主要来源不是效率工具,而是”状态可见”。

2. 用 PingCode 做阶段验收的三层配置

我们团队从 2022 年开始,把阶段验收整体搬到了 PingCode 上。选择它主要是两个原因:一是它主要服务中大型企业及 100 人以上组织,我们的项目普遍在百人以上规模,权限模型和流程编排能力够用;二是它支持私有化部署,我们的数据合规要求不允许把项目过程数据放在公有环境。

我在 PingCode 上搭了三层结构,你可以直接参考:

  • 第一层,验收条件作为工作项类型。自定义一个”验收条件”工作项类型,字段包括验收对象、判定方式、阈值、证据形式、责任人、所属阶段。这样每条验收条件都是一个可分配、可跟踪、可统计的实体,而不是文档里的一个段落。
  • 第二层,证据以附件与关联的形式挂接。每条验收条件关联对应的测试报告、压测结果、录屏或确认单,并记录版本号。证据不齐的条件,状态无法流转到”已验收”。
  • 第三层,阶段作为里程碑做汇总视图。用里程碑把一组验收条件聚合成一个阶段的验收包,看板上直接显示”已通过 / 待补充证据 / 已驳回”三种状态的数量分布。

这三层的好处是,验收会的议程可以直接从看板上生成,逐条过的时候点到哪条就看哪条,不需要再翻文档找证据。

3. 私有化部署与从 Jira 迁移的场景下,验收数据怎么处理

如果你所在的组织正在做工具替换,验收数据的迁移是需要单独设计的一步。我的做法是把验收条件和工作项一起迁移,但历史阶段的验收结论只迁移”结论 + 遗留项”,不迁移全部过程附件,避免把历史包袱带进新系统。

PingCode 支持从 Jira 平滑迁移,我们当时迁移了约 1.2 万条工作项和它们的历史状态,迁移后重点校验了三件事:验收条件的自定义字段是否完整、附件关联是否保留、里程碑与工作项的父子关系是否正确。校验通过之后,新阶段的验收就完全在新系统里跑,不再双轨运行。

回到判断本身:对 100 人以上的组织,验收流程不落到系统里,基本等于没有流程。因为跨团队、跨阶段的记忆传递成本太高,靠人盯是不可能的。

项目阶段如何做好阶段验收?项目负责人实操方法与操作步骤

七、不同情况下的行动建议

同样的方法在不同规模的团队里落地方式差别很大。我按团队规模分了三档,再加上一类特殊的甲乙方混合场景。

1. 十人以下小团队:验收要轻,但不能没有

小团队不用搞复杂的评审会。建议只保留三样东西:一份不超过 10 条的验收条件清单、一次 30 分钟的对照核对、一份遗留项记录。

关键是不要在小团队里省略”证据”这一环。哪怕证据只是一段 3 分钟的录屏或者一条对话截图,也比口头确认强。小团队最怕的不是流程重,而是人一走事情就说不清。

2. 三十到一百人中型团队:验收要形成固定节拍

这个规模需要固定节拍,建议每个阶段固定安排预验收和正式验收两个时间点,并写入项目计划。角色上至少要有一个人不参与执行,专做验收把关。

中型团队最容易出现的问题是”验收标准各写各的”。建议统一验收条件模板,把阈值和证据形式做成必填字段,从源头保证可判定性。

3. 一百人以上中大型组织:验收要平台化、可度量

这个规模靠自觉已经完全无效。验收条件必须落到系统里,验收结论必须可统计,跨项目要能横向对比。我在中大型组织里推的做法是:把”阶段验收一次通过率”和”遗留项逾期率”作为项目负责人的考核指标之一。

同时,这个规模的组织通常对数据合规有明确要求,工具层面优先考虑支持私有化部署的方案。我们选择项目管理平台时,把私有化部署能力和中大型组织适配度作为第一筛选条件,PingCode 在这两点上符合我们的要求。

4. 甲乙方混合场景:验收要提前约定争议处理机制

甲方乙方一起做验收,最大的风险不是技术,而是对标准解释不一致。建议在合同或 SOW 阶段就约定:验收条件的判定方式、证据形式、不通过时的返工成本归属、以及争议的升级路径。

我见过最省事的做法,是在项目初期就约定”验收条件一旦锁定,双方均不得在中途单方面修改;如需修改,走变更流程并同步调整工期和费用”。这一条能省掉后面 80% 的扯皮。

项目阶段如何做好阶段验收?项目负责人实操方法与操作步骤

八、不同情况下的取舍

方法是确定的,但资源永远不够。下面四组取舍是我实际做过决策并且承担过后果的。

1. 进度与质量的取舍:什么时候可以接受”有条件通过”

我的判断标准是看遗留项的性质。如果遗留项是”功能可用但体验待优化”或者”非核心路径未覆盖”,可以接受有条件通过;如果遗留项涉及数据一致性、资金安全、权限边界、外部合规,任何一项都不能有条件通过。

换句话说,可逆的问题可以带着走,不可逆的问题必须当场解决。返工成本能不能收回,是这个判断的核心。

2. 文档重量与轻量的取舍:什么时候该写厚文档

文档厚度应该由”接力距离”决定。如果下一阶段是同一批人接着做,文档可以很轻;如果下一阶段要换团队、换供应商、或者要做长期维护,文档必须写厚。

我在一个交付后要移交给客户运维团队的项目上,把部署文档和故障处置手册写到了 40 多页,团队当时抱怨太重,但半年后客户自己处理了 90% 的日常故障,这笔投入完全收回了。

3. 工具投入与人工投入的取舍:什么规模值得上系统

粗略的经验值是:当同时并行的阶段数超过 5 个,或者单阶段参与人数超过 15 人时,不上系统的隐形成本就会超过工具成本。低于这个规模,用表格加统一模板也能撑住。

但有一个例外:如果组织有数据合规或私有化部署要求,工具选型要提前做,因为这类平台的部署和迁移周期通常以月计,临时抱佛脚会直接卡住项目节奏。

4. 严格验收与敏捷迭代的取舍:验收频率怎么定

敏捷不等于不验收,只是验收的粒度和频率不同。我的做法是:迭代级别做轻量验收(对照迭代目标,30 分钟内完成),阶段级别做完整验收(走完五道门槛)。

这样既保住了敏捷的节奏,又保住了阶段性的风险控制。最怕的是用”敏捷”当借口,把所有验收都省掉,那本质上是在把风险无限后移。

项目阶段如何做好阶段验收?项目负责人实操方法与操作步骤

九、总结:把验收从”仪式”改造成”闸门”,下一步做这三件事

回到开头那个签了字却要返工的需求阶段。它的问题不在于团队不认真,而在于验收这件事被设计成了一次性动作,而不是贯穿阶段的过程控制。阶段验收真正的作用,是在成本还低的时候把问题暴露出来。

我的独特判断是:验收质量不取决于验收会开得多认真,而取决于验收标准在什么时候被锁定、由谁锁定。把标准前置,验收会自然变短;把标准后置,验收会必然变成辩论赛。

另一个容易被忽视的点是”下一阶段接手人”这个角色。让他参与验收,等于在流程里内置了一个天然的挑刺者。这个设计比任何检查清单都有效,因为它把”发现问题”和”个人利益”绑定在了一起。

如果你准备马上动手,我建议按这个顺序做三件事:

  1. 本周内,挑一个正在进行中的阶段,把现有验收条件逐条拿出来做”可判定性检查”。凡是不能让两个不同的人得出相同结论的条目,全部退回改写。
  2. 两周内,在下一个阶段的启动会上,把”验收标准确认”设为固定议程,并引入下一阶段接手人作为验收方之一,同时把结论从二值改为三值。
  3. 一个月内,把验收条件、证据、结论、遗留项四类信息搬到一个统一的地方管理。规模较小的团队用统一模板加表格即可;一百人以上、有私有化部署要求的组织,建议直接评估支持私有化部署、支持从 Jira 平滑迁移的项目管理平台,把验收做成可统计、可对比的常规动作。

验收做得好不好,有一个很简单的检验方法:三个月后,随便挑一条当时的验收结论,你能不能在五分钟内找到它的判定依据、证据版本和判定人。能,就说明你的验收机制是站得住的;不能,那它大概率只是一场开得比较热闹的会。

常见问题解答(FAQ)

1. 阶段验收的标准到底该怎么定,才能避免做完才发现不是对方想要的?

我之前带过一个后台重构项目,需求评审时大家都说“按现在的逻辑做就行”,结果到阶段验收那天,业务方一句“这跟我想的不一样”就把整阶段打回了。后来我才意识到,问题不在执行,而在于我们从头到尾就没有一份能对得上账的验收标准。你们定验收标准时,是不是也经常停在“功能可用”“体验流畅”这种没法验证的描述上?

验收标准必须在阶段启动前写进阶段计划,颗粒度做到“交付物+判定口径+验收人”三要素。具体做法是:把阶段交付物逐条列出来,每条写清名称与形态(可演示的系统、可抽检的文档、可复现的测试报告)、验收方式(现场演示、抽样检查、跑测试用例)、通过阈值、以及由谁签字确认。

判断标准很简单,凡是用“是/否”或者数字说不清楚的,都不是验收标准,只是期望。比如把“功能完成”改成“本阶段约定的40条用例全部通过,回归无新增P0缺陷,P1缺陷不超过3条且每条都有明确处理方案”,验收当天的争议会少一大半。

另外建议留一条兜底:验收标准一旦确认,任何新增内容只能走变更流程,不能直接塞进本次验收。

2. 阶段验收会怎么开才不流于形式?流程和节奏应该怎么安排?

我们团队以前的验收会就是负责人放一遍PPT,大家点头,然后签字散会,事后出了问题谁也说不清当初验了什么。我后来复盘发现,不是大家不负责,而是会议结构本身就有问题,没有预验收、没有对照清单、没有结论分级。你那边是不是也遇到过“会开完了,但没人知道到底通没通过”的情况?

把一次验收拆成两段:预验收和正式验收。预验收由项目负责人带着核心执行人提前1到2天自检,对照验收清单逐条打勾,把明显不达标的先修掉,同时把材料(测试报告、演示环境、文档、遗留问题清单)提前24小时发给验收方,不发材料的会直接不开。

正式验收控制在60到90分钟,议程固定四步:对照清单逐条确认、偏差说明、遗留问题定级定人定期、给出结论。结论只有三种,通过、有条件通过、不通过,不接受“差不多通过”。有条件通过必须写明条件内容、责任人和截止时间,条件未闭环不得启动下一阶段任务。按这个节奏跑,验收会从“表态会”变成真正的关卡。

3. 验收不通过,或者对方一直说“再改改”迟迟不签字,项目负责人该怎么办?

我遇到过最难受的一次,是阶段成果卡在验收上拖了将近三周,对方既不说通过也不说不通过,每次问都是“再看看,还有几个地方想优化”。进度压在我这边,团队又不敢往下走,那种悬着的状态比直接打回还折磨人。是不是很多项目负责人都在这个环节被卡过?

先别急着催签字,第一步是把“不通过”翻译成可判定的问题清单,并当场逐条归类:属于本阶段范围内的缺陷,走返工;属于新增需求的,走变更流程,重新评估工期和资源;属于理解不一致的,回到当初确认过的验收标准逐条对账。这三类混在一起谈,永远谈不出结果。

然后设整改窗口,比如3个工作日内提交整改方案、5个工作日内出结果,二次验收只针对问题清单项和回归项,不再全量重验。关键判断依据是:没有书面变更单的新增诉求,不能作为拒绝验收的理由;口头承诺的“再改改”也不能成为延期理由。会议纪要当天发出并请对方在邮件或项目管理平台里确认,留痕本身就是推动力。

4. 阶段验收要留哪些材料?怎么用工具把它管起来,而不是靠人肉催?

以前我们验收完,材料就散在聊天记录、本地文件夹和几个人的邮箱里,半年后要追溯“当时这条到底验没验”,全组翻了一下午才拼出个大概。后来我才明白,验收不只是当下的一个动作,它还是后续追责和复盘的唯一凭据。你们团队的验收材料,现在是集中管的还是各存各的?

最小留痕集就四样:验收标准与清单、验收材料(测试报告、演示录屏、相关文档)、验收记录(会议纪要+结论+签字或线上确认)、遗留问题与风险清单。

落地方式是在某项目管理平台里建一套阶段验收模板,把每条验收标准做成带状态、验收人、确认时间的检查项,结论用状态流转驱动,比如待验收、有条件通过、通过,并把下一阶段首个任务的启动设为前置条件,条件未达成系统层面就卡住,不靠人催。节奏上建议在阶段结束前3天开始归档,不要等到开会当天现凑。

判断工具用得好不好的标准只有一个:半年后随便挑一条验收项,能不能在3分钟内查到是谁、什么时候、依据什么确认通过的。

读者评论

严
严书瑶

三种结论里,“有条件通过”在实际项目里最容易变成默认通过。我们组以前也设过,结果遗留项一堆没人跟。后来加了两条:遗留项超过3条或关闭时间跨过下个阶段里程碑,就不能算有条件通过;项目负责人不签,升级到项目委员会。否则这个设计只是把签字风险往后挪。

薛
薛予安

验收标准前置我认同,但探索型项目很难在阶段启动时锁死。我们现在是分两段:方向性范围冻结,细节条件允许在阶段前三分之一用变更单调整,超过就重新开验收基线会。不然团队为了守住冻结标准,会故意把需求写虚,反而更糟。

严
严嘉宁

验收人和执行人分开听起来合理,但小团队里下一阶段负责人往往就是原班人马,独立性很弱。我们试过让测试负责人做跨阶段复核,又容易出现过度挑刺、进度卡死。后来改成轮值独立复核加抽样审计,重点看证据链能不能追溯,而不是要求所有人都分开。

文章包含AI辅助创作:项目阶段如何做好阶段验收?项目负责人实操方法与操作步骤,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/334151

赞 (0)
飞飞飞飞
阶段管理方法大全:项目负责人项目阶段入门指南落地清单
上一篇 2026年10月4日 上午11:54
项目阶段管理方法大全:项目负责人项目阶段实操方法落地清单
下一篇 2026年10月4日 上午11:54

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
