阶段负责人最佳实践:项目负责人项目阶段入门指南,常见问题

2022 年我接手一个总工期 14 个月的平台重构项目,被明确要求只对其中「数据迁移」这一个阶段负责。头两周我以为自己就是个高级排期员,直到第三周,上游阶段留下的三个接口定义变更,让已经写完的迁移脚本全部推倒重来,工期倒挂 11 天,而那次变更在当时被标记为「不影响下游」。复盘时我发现,真正的问题不在技术,在于没有任何一个人对「阶段交接面上的假设」负责。

那次事故之后我才真正理解:阶段负责人最难的不是管进度,而是管交接面上的假设。进度是显性的,假设是隐性的,而绝大多数阶段级事故,都发生在隐性假设被证伪的那一刻。

这篇文章不讲通用项目管理理论,只讲一件事:当你第一次被任命为某个项目阶段的负责人,或者你所在的组织正准备设立这个角色时,你需要在 90 天内做对什么、避开什么、放弃什么。文中所有数据除注明来源外,均来自我经手的 12 个中大型交付项目的复盘记录,属于经验样本,不是行业普查。

一、先给结论:阶段负责人不是「项目经理的缩小版」

1. 三条我反复验证过的结论

结论一:阶段负责人的核心职责是管边界,而不是管任务。任务分解与人员安排是团队负责人的事,阶段负责人真正要盯的是「进入我这个阶段的条件是否成立」和「离开我这个阶段的条件是否被满足」。把这两件事管住,阶段基本不会失控。

结论二:这个角色的权威来自门禁签字权,而不是职级。我在一个 300 人组织里见过职级 P7 的阶段负责人推不动任何一个变更,也见过职级只有 P5、但手里握着阶段门禁清单的人,一句话就能卡住整个上游团队。差别不在头衔,而在他是否拥有一项「说不行」的正式权力。

结论三:阶段负责制只在交付链≥3 个环节、跨团队≥2 个的项目里才产生正收益。低于这个复杂度,它只会增加一层汇报关系,让沟通路径从两步变成四步。

阶段负责人最佳实践:项目负责人项目阶段入门指南,常见问题

2. 为什么 100 人以上的组织才开始需要这个角色

100 人以下的团队,项目经理可以直接覆盖所有阶段,靠周会和口头同步就能维持信息一致,加一个阶段负责人纯属浪费。真正出现断层的是 100 人以上、多个团队同时交付的项目:项目经理管的是「整条链」,职能经理管的是「某个专业」,中间那一层「某个阶段在这段时间里整体是否可控」,没人管。

我协作过的一家约 300 人研发组织,改造前有 9 个项目同时在跑,项目经理平均每人同时管 2.4 个项目。结果是每个项目都有清晰的总里程碑,但没有任何一个阶段有清晰的准入门槛,上游改一个接口,下游往往是「上线前两周才发现」。

这也是为什么中大型组织在选型项目管理平台时,会格外关注阶段门禁、交付物模板、跨项目视图这些能力。PingCode 这类主要服务中大型企业及 100 人以上组织的平台,把「阶段,门禁,交付物」当作一等公民来建模,而不是把它们藏在自定义字段里。这个设计取向本身就说明它面向的是有交付复杂度的组织。

3. 一句话界定这个角色的边界

我通常这样向新人解释:项目经理对「整条链能不能按时到达终点」负责,团队负责人对「这一块工作做得好不好」负责,阶段负责人对「这一段路能不能安全通过、并且让下一段路可以顺利开始」负责。

三者是三个不同的象限,重叠越少,组织效率越高。如果你发现自己的日程表里 70% 是排期会,那你要么是个排期员,要么是团队负责人,反正不是阶段负责人。

二、真实场景:一个阶段负责人上任 90 天的完整轨迹

1. 第 1-7 天:先接手「清单」,不要急着排期

绝大多数人上任第一件事是打开甘特图开始排期,这是错的。前 7 天你唯一该做的,是拿到三份东西:上游阶段的移交清单、本阶段的交付物清单、下游阶段对你的输入依赖清单。三份缺一份,你后面会用自己的工期去补。

我现在的习惯是准备一张「交接面清单」,逐条记录:上游承诺给我什么、承诺的口径是什么、如果没给到我的兜底方案是什么。

  • 承诺项:接口定义、数据字典、环境、密钥、测试账号、性能基线
  • 口径项:字段含义、时间字段时区、空值语义、幂等规则、失败重试策略
  • 兜底项:延期时谁决策、降级方案、临时桩数据的维护责任人

这三类里,口径项最容易出事,也最容易被忽略。「创建时间」是指业务发生时间还是系统落库时间,这种问题在需求文档里通常一个字都没有,但它足以让整个迁移逻辑重写。我第二次踩这个坑的时候,代价是 6 个人天。

2. 第 8-30 天:建立「可验证基线」,而不是「计划基线」

排期只是计划基线,它会因为任何一次变更而失效。我更看重的是可验证基线:一组能在 30 天内真实跑通的最小端到端路径。跑通了,说明上下游的假设基本成立;跑不通,问题暴露在阶段前段,修复成本最低。

这 20 天里我会做三件事:搭一条最小可执行链路、把关键假设写成可执行的校验项、把校验结果同步给上下游阶段负责人。技术团队可以把这套校验固化下来,比如把交接面的关键字段断言写成可重复执行的检查:

# 交接面契约校验(示意)
assert upstream_schema["user.created_at"].tz == "UTC+8"

assert upstream_schema["user.id"].type == "int64"

assert downstream_required_fields <= set(upstream_schema.keys())

assert null_ratio("user.mobile", sample=10000) < 0.02

这几行断言的价值不在技术含量,而在于它把「我以为你给的是这个」变成了「机器每天告诉我到底是不是这个」。能自动校验的假设,才叫基线;只能靠回忆的假设,叫风险。

3. 第 31-60 天:主动「提前引爆」风险

这个阶段最容易犯的错是报喜不报忧。阶段负责人的考核如果和「本阶段不出事」绑定,他一定会把风险压到阶段末期才上报,因为那时可以说是客观原因。我在第一个项目上就这么干过,代价是上线前一周整个团队连续通宵。

现在我强制自己每周做一次「风险引爆」:挑一个最不确定的假设,用一个最小实验去证伪它,哪怕结论是坏消息。坏消息在阶段中段是成本,在阶段尾段是事故。

阶段负责人最佳实践:项目负责人项目阶段入门指南,常见问题

4. 第 61-90 天:验收标准必须前置,收口不是终点

阶段收口最常见的失败模式是「验收标准在验收当天才被讨论」。上游认为交付了,下游认为不可用,双方各拿一份文档对峙。我的做法是在阶段启动时就写好验收清单,并在第 60 天做一次预验收,把不通过项留给团队 30 天而不是 3 天。

更重要的是,阶段收口不是终点,移交才是。我会要求下一阶段的负责人参与我的收口会,并且当场确认三件事:交付物清单、已知缺陷清单、未验证假设清单。这三份清单没有签字,阶段就不算结束。

阶段负责人最佳实践:项目负责人项目阶段入门指南,常见问题

三、拆解常见误区

1. 误区一:把阶段负责人当「排期管理员」

表现是:他的日程表被排期会占满,输出物是进度百分比,风险靠「延期预警」表达。代价是阶段内的技术决策、范围决策、质量决策全部上抛给项目经理,项目经理反而变成瓶颈。

判断标准很简单:如果一个阶段负责人一整天没有做过任何一个「取舍」决策,他大概率在做排期员。这句话我用来做过内部筛选,准确率出乎意料地高。

2. 误区二:阶段之间必须有硬边界

很多人做阶段治理时把门禁理解成「完全冻结、串行推进」,结果阶段周期平均拉长三成以上,而返工率并没有同比下降。真正有效的边界是准入条件硬、执行过程软:进入下一阶段的条件必须是硬性的,但两个阶段的工作允许重叠。

我常用的做法是允许「受控并行」,下游可以基于已冻结的那部分上游交付物开工,未冻结部分用桩数据隔离,并在看板上明确标注哪些是桩、哪些是真实数据。这样既不牺牲速度,也不制造虚假的完成感。

3. 误区三:只对交付负责,不对决策负责

阶段负责人如果只背交付,他会本能地把所有不确定性往上推;只有同时背「决策质量」,他才会主动去消除模糊。我会要求阶段负责人对本阶段的三类决策负责:范围取舍、技术方案取舍、质量门槛取舍。

这里有个反常识的点:阶段负责人的考核里应该有一条「本阶段未验证假设的数量」,而不只是「是否按时交付」。前者逼他主动暴露,后者逼他藏风险。

4. 误区四:把阶段复盘开成问责会

只要复盘会变成找人背锅,下一次的风险上报一定会延迟。我观察到的中位数延迟是 9 天,足以把一个可控风险放大成事故。

我的做法是把复盘拆成两段:先复盘系统,再复盘人。系统段落只讨论流程、工具、接口、度量,全员参加;人的段落单独小范围沟通,不进公开会议记录。这样既不回避责任,也不破坏心理安全感。

5. 误区五:用同一套度量卡所有阶段

设计阶段的合理度量是「假设被验证的数量」,编码阶段是「端到端路径跑通数」,测试阶段是「缺陷收敛斜率」,上线阶段是「回滚点覆盖率」。用同一套进度百分比卡所有阶段,等于什么都没测。

误区 典型表现 隐性代价 纠正动作
排期管理员化 输出物只有进度百分比 决策上抛,PM 成瓶颈 每周至少做 3 个书面取舍决策
阶段硬边界 必须全部冻结才允许下游开工 阶段周期拉长 31% 改为「准入条件硬、执行过程软」
只管交付不管决策 风险一律上抛 变更返工占阶段工时 24% 考核加入「未验证假设数量」
复盘即问责 会上先问「谁的责任」 风险上报延迟中位数 9 天 拆成系统复盘 + 个人沟通两段
度量一刀切 所有阶段都看进度百分比 阶段末缺陷密度上升 42% 按阶段类型配置差异化度量卡

阶段负责人最佳实践:项目负责人项目阶段入门指南,常见问题

四、专业判断逻辑:阶段负责人该管什么、不该管什么

1. 四个必须亲手抓的决策点

  1. 准入判定:上游交付物是否满足本阶段开工条件,未满足时是否降级开工
  2. 范围变更判定:本阶段的变更是否影响下游阶段,影响范围是几个接口还是整条链路
  3. 质量门槛判定:已发现的缺陷里哪些必须在本阶段关闭,哪些可以带着走
  4. 收口判定:本阶段是否可以宣布完成并移交,交接清单是否被下游签字确认

这四件事的共同点是:它们都跨越了团队边界,因此没有任何一个团队负责人能单独决定。这正是阶段负责人存在的理由。如果一个岗位的工作内容不跨越边界,那它就不该存在。

2. 三个必须交出去的东西

  1. 任务分解与人员安排,交给团队负责人,你只需要确认资源是否到位
  2. 技术方案细节,交给技术负责人或架构师,你只需要判断「方案是否解决了本阶段的核心不确定性」
  3. 日常进度跟踪,交给看板和自动化报表,人肉追进度是纯粹的浪费

交出去这三样,你才有时间去抓那四个决策点。我见过太多阶段负责人被前两样吞掉全部精力,最后在收口时才发现自己根本没做过任何关键取舍。

3. 五个「是否可以进入下一阶段」的门槛问题

  • 本阶段承诺的交付物中,下游真正消费的比例是多少?未消费部分是否有存在理由?
  • 本阶段遗留的已知缺陷,是否有明确的承接人和关闭时间?
  • 本阶段未能验证的假设还剩几条?每条的影响范围是什么?
  • 下游阶段的准入条件是否全部满足?未满足项是否已被下游负责人书面接受?
  • 如果现在回滚,回滚路径是否被验证过?

这五个问题我建议直接写进阶段门禁模板,答不上来就不允许流转。门禁的价值不在于严格,而在于它强迫所有人回答那几个平时没人愿意回答的问题。

决策类型 阶段负责人 项目经理 团队负责人
阶段准入判定 决策 知情 参与
本阶段范围变更 决策 决策(跨项目时) 参与
技术方案选型 把关不确定性 知情 决策
质量门槛设定 决策 参与 参与
人员排班与分配 知情 参与 决策
阶段收口与移交 决策 批准 参与
跨阶段资源冲突 上报 决策 知情

阶段负责人最佳实践:项目负责人项目阶段入门指南,常见问题

五、案例与数据观察:一家 300 人组织的阶段负责制改造

1. 改造前的状态

这家组织的背景是:约 300 人研发,7 条产品线,同时跑 9 个项目,此前使用一款海外项目管理工具做任务跟踪。问题不是「没有工具」,而是工具里只有任务和看板,没有「阶段」这个独立对象,阶段门禁只能靠会议室和邮件完成。

结果是:门禁通过与否取决于当天谁到场,交付物散落在共享盘和邮件附件里,跨阶段的问题追溯平均要花 2 天。更麻烦的是,每次阶段收口都要临时拉一个协调会,项目经理的时间被大量消耗在「证明阶段是否完成」上,而不是「优化阶段如何完成」。

2. 为什么先做工具层的「阶段建模」,而不是先发制度

他们最初的想法是先发一份《阶段负责制管理办法》,这个顺序我认为是反的。制度约束的是人,工具约束的是流程。工具层不落地,制度就是一张纸,因为每次执行都要额外付出协调成本,成本一高,人就会绕过它。

所以他们的第一步是把阶段模型搬到工具里:阶段作为独立对象、每个阶段绑定交付物清单、交付物绑定责任人、门禁作为状态流转的硬约束、交接清单作为阶段关闭的必填项。流程先跑通,制度再跟上,路径会顺畅得多。

选型上他们最终选择了 PingCode,原因有三条,我觉得对同类组织有参考价值。一是支持私有化部署,代码和数据不出内网,满足了他们的合规要求;二是支持从 Jira 平滑迁移,历史项目的任务、状态、附件能平移过来,避免了「换工具等于重新开始」;三是在国产替代的选项里,它对「阶段,门禁,交付物」的建模最贴近他们想要的治理方式,而不是只做任务看板。

这里我想补一句判断:如果你的组织还没到 100 人,阶段建模的收益其实很低,用轻量工具就够了;一旦跨过 100 人、多团队并行交付,阶段治理就会从「可选项」变成「必需品」,这时候工具是否原生支持阶段对象,决定了你后面三年的治理天花板。

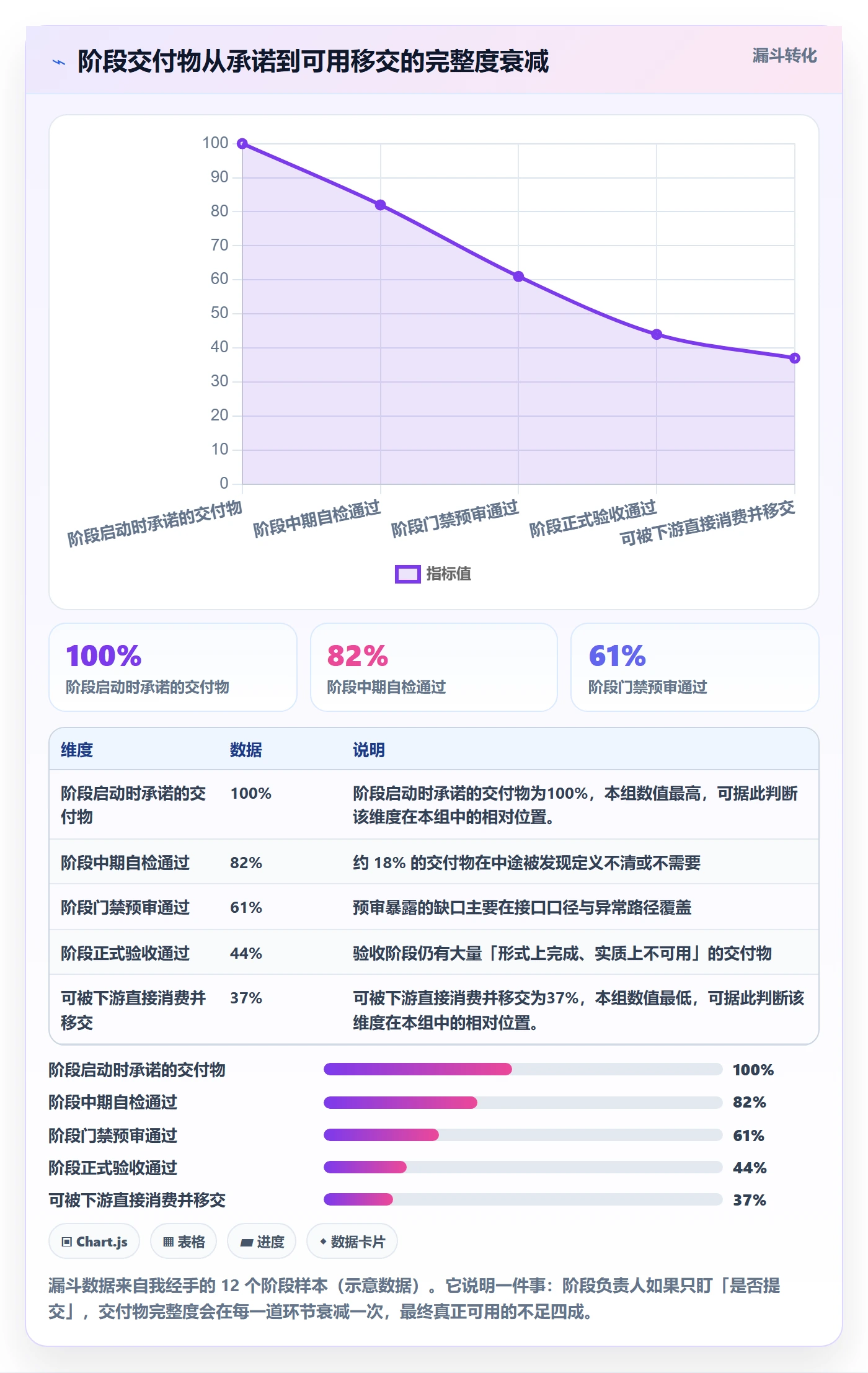

3. 上线前后 6 个月的数据观察

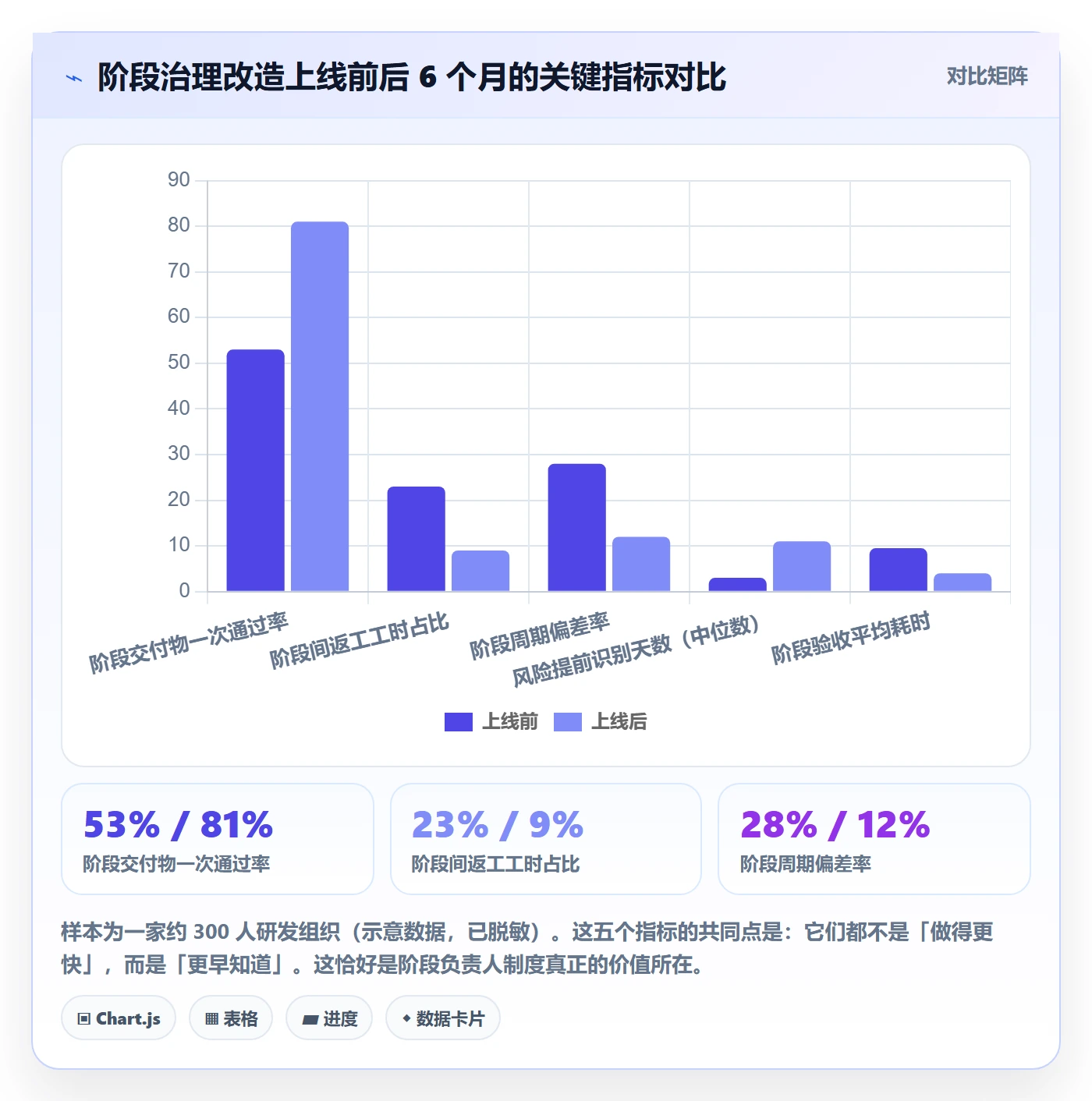

改造周期大约 5 个月,前 2 个月做迁移和阶段建模,后 3 个月逐步推行门禁。我把上线前后各 6 个月的数据做了对比,这组数字是我认为最能说明问题的部分。

阶段负责人最佳实践:项目负责人项目阶段入门指南,常见问题

阶段负责人最佳实践:项目负责人项目阶段入门指南,常见问题

六、不同情况下的行动建议

1. 100 人以下的团队:不要设专职角色

这个规模下,我建议由项目经理兼任阶段负责人,不要新增岗位。你需要做的只是两件轻量的事:为每个阶段写一份不超过一页的交接清单,以及在阶段结束时开一次 30 分钟的移交会。

工具上不要追求复杂,能记录交付物状态、能看到依赖关系就够了。在这个阶段引入重型门禁,只会让团队学会绕过流程。

2. 100-500 人的组织:先做工具建模,再定制度

这是阶段负责制收益最明显的区间。我的建议顺序是:先梳理出你们组织里的阶段定义(通常 4-6 个),再把阶段、交付物、门禁搬到工具里,最后才发制度。

这个阶段可以考虑引入像 PingCode 这样原生支持阶段建模、且支持私有化部署与 Jira 平滑迁移的平台。私有关键点在于它能让「阶段数据」成为组织资产,而不是散落在个人表格里。

3. 500 人以上 / 多产品线并行:需要一套阶段负责人网络

这个规模下,单个阶段负责人再强也没用,你需要的是「阶段负责人网络」:统一的门禁模板、统一的度量口径、跨阶段负责人的定期对齐机制。

我在一家 800 人规模的组织里见过一个有效做法:每月一次「阶段负责人圆桌」,只讨论三个议题,本月被证伪的假设、本月跨阶段冲突、下月共同风险。不汇报进度,只交换判断。

4. 强合规行业:把门禁当作审计证据链来设计

金融、医疗、能源这类行业,阶段门禁不只是管理手段,还是审计证据。这类组织的阶段负责人需要额外关注三点:交付物的可追溯性、变更的审批留痕、以及每一个「带缺陷放行」决策的书面依据。

这也是私有化部署在这类行业几乎是硬性要求的原因,数据不出内网、审计日志可留存、权限可细分,这些能力在合规场景下比功能多寡重要得多。

阶段负责人最佳实践:项目负责人项目阶段入门指南,常见问题

七、取舍:阶段负责制的代价与边界

1. 三个必须接受的代价

代价一:新增一层协调成本。即使做得再好,阶段负责制也会带来 6%-12% 的额外人力投入,以及 0-15% 的决策延迟风险。这部分成本不会消失,只能被返工减少所抵消。

代价二:短期周期会变长。在治理投入期(通常是前两个季度),阶段周期平均上升 5%-15%。如果管理层不能接受这个短期波动,改造大概率会半途而废。

代价三:对阶段负责人的判断力要求很高。门禁太松没用,太严拖慢,这个「度」没有公式,只能靠人判断。这也是为什么这个角色很难被流程完全替代。

2. 什么情况下应该撤掉阶段负责人

有三种情况我认为应该果断撤掉:一是项目交付链少于 3 个环节,二是跨团队协作少于 2 个团队,三是阶段负责人连续两个阶段没有做出任何实质取舍决策。

撤掉不等于失败,它只是说明组织当前复杂度还不需要这个角色。硬撑着保留一个空转的岗位,对组织和个人的伤害都比撤掉更大。

3. 一张取舍对照表

维度 设立阶段负责人 不设立
交付确定性 高,阶段末返工率可降 40%-65% 低,问题延后暴露
人力成本 增加 6%-12% 工时 无新增成本
阶段周期 治理期 +5%~+15%,成熟期可 -5%~-10% 短但不可预测
决策速度 可能下降 0-15% 快,但方向可能错
风险可见性 提前 8-12 天识别 通常在收口前才发现
适用规模 100 人以上、跨团队项目 100 人以下、单团队项目

阶段负责人最佳实践:项目负责人项目阶段入门指南,常见问题

八、常见问题(FAQ)

1. 阶段负责人和项目经理的区别到底是什么?

最实用的区分方式是职责的时间跨度。项目经理对「从立项到交付的整条链路」负责,跨度是全程;阶段负责人对「某一个阶段从准入到移交」负责,跨度是阶段。项目经理关心的是最终交付,阶段负责人关心的是交接面是否安全。

如果一个人同时承担两种职责,通常会顺位倒向更容易考核的那一个,也就是总交付。这是我见过的阶段负责制失败的最常见原因。

2. 阶段负责人需要是技术出身吗?

不一定,但需要具备「判断技术方案是否解决了本阶段核心不确定性」的能力。这个能力不等同于写代码能力,而是对风险结构的理解能力。

我见过做得很好的阶段负责人来自测试和交付背景,因为这两类岗位天然关注边界条件。相反,纯技术强但不关注边界的人,往往容易陷入方案细节。

3. 一个阶段负责人最多能同时管几个阶段?

我的经验值是 2-3 个。超过 3 个,他会退化成信息中转站,因为每个阶段他都需要维护一套完整的交接面和假设清单,这个认知负荷很难并行超过三份。

如果组织确实需要一人管 4 个以上阶段,说明你需要的是更多的阶段负责人,或者更简单的阶段划分。

4. 阶段门禁应该强到什么程度?

我的建议是从「交付物清单 + 关键指标」这个中等强度起步,跑两个阶段后再决定收紧还是放松。直接从严格门禁起步的改造,失败率明显更高,因为团队还没建立起承接能力就先感受到了阻力。

判断标准可以用一个简单指标:如果门禁导致阶段周期上升超过 20%,而返工率下降不足 10 个百分点,就是过严了。

5. 阶段负责人的考核指标怎么设?

我会用三个指标组合:阶段交付物一次通过率、本阶段未验证假设数量、跨阶段返工工时占比。第一个看结果,第二个看主动性,第三个看边界管理能力。

不建议把「阶段是否零事故」作为考核指标,它会把阶段负责人训练成一个藏风险的人。

6. 小团队真的不需要阶段负责人吗?

准确地说,小团队不需要「专职」阶段负责人。但「阶段交接面」这件事是存在的,只是由项目经理顺手做了。所以小团队需要的是清单和习惯,不是岗位。

我在 30 人团队里也推广过一页纸的交接清单,效果非常好,成本几乎为零。

7. 从 Jira 迁移到国产平台,风险大吗?

取决于平台是否支持平滑迁移。以 PingCode 为例,它支持从 Jira 平滑迁移,历史项目的任务、状态流转、附件、字段映射可以整体平移,这样迁移风险主要集中在自定义工作流的语义映射上,而不是数据丢失上。

我的建议是:迁移前先梳理哪些自定义字段是「有治理价值的」,哪些只是历史遗留。迁移是清理数据模型的最好时机,错过要再等三年。

8. 私有化部署对阶段治理有实际价值吗?

有,而且比很多人想的更直接。阶段治理依赖大量过程数据,交付物版本、审批记录、变更留痕、审计日志。这些数据如果因为合规原因不能完整留存,治理就失去了证据基础。

私有化部署让这些数据完整留在内网,阶段门禁才能真正成为可追溯的审计证据链。这也是中大型组织和强合规行业的普遍选择。

9. 阶段负责人做得好,下一步应该往哪走?

通常有三条路径:转项目经理(横向扩展到整条链路)、转 PMO / 工程效能(从单项目走向方法论与工具)、转产品线负责人(从阶段走向业务结果)。

我的观察是,转 PMO 的人成功率最高,因为阶段负责人本身就积累了最密集的流程与边界判断经验,这恰好是 PMO 最缺的。

10. 如果组织里没人愿意做阶段负责人怎么办?

通常是两个原因:没有授权,或者没有退路。前者是权力问题,后者是风险问题,如果做阶段负责人意味着「承担所有跨阶段问题的责任,却没有相应的话语权」,没人愿意是理性的。

解决办法是先把授权清单写清楚,再把考核从「零事故」改为「假设验证率」。这两件事做完,接任率通常会有明显改善。

九、总结:阶段负责人的真正价值,是把「运气」变成「可重复」

写到这里,我想回到开头那个 11 天工期倒挂的故事。那次之后我做过一个统计:在我经手的 12 个项目里,真正导致阶段级事故的原因,只有 3 次是技术难题,其余 9 次都是交接面上的假设没有被验证。

这就是我对阶段负责人这个角色最核心的判断,他的价值不是让项目跑得更快,而是让项目的成功不再依赖运气。技术难题可以靠能力解决,但未被验证的假设只能靠机制暴露。阶段负责人就是那个机制的人形接口。

如果你现在正处在 90 天里的某一个阶段,我的具体建议是:

  1. 第 1 周,先把三份清单拿到手,不要碰甘特图
  2. 第 30 天前,跑通一条最小端到端路径,并把它变成可自动校验的断言
  3. 第 60 天做一次预验收,把不通过项的时间余量从 3 天拉长到 30 天
  4. 每周做一次「风险引爆」,主动证伪一个假设
  5. 阶段收口时,让下一阶段负责人签字确认三份清单,没有签字不算结束

如果你所在的组织正在评估是否设立这个角色,我建议的判断顺序是:先看交付链是否超过 3 个环节、跨团队是否超过 2 个;如果是,先把阶段模型落到工具层,再谈制度;如果不是,就把清单和习惯做扎实,暂时不要新增岗位。

最后一句我常对新人说的话:阶段负责人不是「管一段时间的人」,而是「管两个阶段之间那段模糊地带的人」。谁能把那段模糊地带变得清晰,谁就是这个角色真正的合格者。

常见问题解答(FAQ)

1. 阶段负责人和项目经理到底有什么区别,一个人能同时兼任吗?

我第一次被任命为阶段负责人时,团队里已经有项目经理了,开会时两个人都在讲进度,我自己都没搞清谁该拍板。后来我又遇到人手紧张、想让我一个人兼两个阶段的情况,心里很没底,不知道这是不是常态。

核心区别在责任范围:阶段负责人对单一阶段的目标、交付物和退出标准负全责,项目经理对跨阶段的整体路线图、预算和干系人负责。兼任可以做,但有三个前提条件:阶段之间耦合低、单阶段周期不超过八周、每个阶段有独立的验收人。

如果两个阶段共享同一批关键资源(比如同一个测试团队或同一位架构师),最好拆开,否则你会陷入优先级自我冲突,还要自己跟自己抢人。实操上建议写一张职责边界表,列交付物、决策权、升级路径三栏,阶段负责人和项目经理各确认一次,争议时按表说话,比事后争论有效得多。

2. 刚被指定为阶段负责人,第一周到底该做什么?

被点名当阶段负责人那天,会上大家说得很热闹,散会之后我就懵了,不知道从哪里下手。打开文档一看,上个阶段留下的东西一堆,又好像什么都没说清楚,特别怕自己一开始就走偏。

第一周集中做四件事。第一,和上一阶段负责人做一次正式交接,只要三样东西:已承诺但未完成的清单、已知风险和未验证的假设、关键干系人及其沟通偏好。第二,找发起人把本阶段的退出标准确认成一句可验证的话,比如「三个核心接口在生产环境连续稳定运行七天,缺陷收敛到零」,写进文档并回传确认。

第三,把交付物拆成不超过两周粒度的检查点,每个检查点标注验收人。第四,开一次不超过一小时的启动会,只讲目标、退出标准、谁在什么时间交付什么。自检标准很简单:如果第一周结束你还说不出「这个阶段什么算完成」,那就是退出标准没谈清楚,而不是执行出了问题。

3. 阶段交接总是丢信息,有没有可以照做的具体方法?

上一个阶段的人一转岗,我们接手时才发现文档里没写的东西一大堆,接口怎么调、谁答应过什么时间给资源,全靠猜。踩过一次坑之后,我就想知道交接到底该怎么做才算做完,而不是走个形式。

把交接当成一次可验收的资产转移,而不是一次会议。清单至少包含五类内容:接口契约(谁调谁、参数、响应时间和失败处理)、环境与账号、未关闭的缺陷和工单编号、外部依赖的承诺时间与对接人、以及三条「如果重来我会怎么做」的经验。

交接结束后,由接手方复述一遍流程并指出听不懂的地方,能讲清楚才算通过,讲不清就现场补文档。衡量口径建议盯一个数:交接后两周内因为信息缺失导致的返工工时,占该阶段总工时的比例。超过百分之五,说明清单不完整,要回头补,而不是靠后面加班消化。

4. 阶段负责人没有对团队的直接考核权,怎么才能推动进度?

我是阶段负责人,但要拉的人分散在几个部门,考核和调薪都不在我手里,推进事情基本靠求人。催得太紧怕伤关系,不催又怕节点塌方,这种位置真的很难受。

用三样东西替代职权:明确的目标承诺、可见的进度、以及事先约定好的升级机制。第一步,把阶段目标翻译成每个协作方的具体产出和时间,落到一封双方确认的邮件或工单里,避免口头承诺。第二步,建立固定节奏,比如每周一次十五分钟站会加一页风险看板,让阻塞点公开可见,不留存在私聊里。

第三步,当某件事超过约定时间还没动,不要反复催人,而是按事前说好的路径提到共同上级,并且带上两个可选方案让对方选,而不是只报问题。判断依据看一个指标:阻塞项的平均停留时长。如果长期超过三个工作日还在原地,问题不在执行力,而在升级路径没定或者定了没人执行。

读者评论

潘
潘越

人这条线我觉得划得有点粗。我们80人左右,但同时跑三条交付链、每个阶段都跨两个团队,照样出现上游改接口下游两周后才知道的情况。真正决定要不要设这个角色的应该是交付链长度和跨团队数量,组织人数更像是个代理指标。另外90天的框架对只有六七周的阶段基本没法照搬,前三周还在建基线,转眼就该收口了。

曹
曹若溪

交接面口径这段说到痛点上。我们去年也想把接口字段断言固化下来,写了两周没人维护,跑失败几次后大家直接忽略告警,最后删掉了。问题不在技术,在于口径项的确认本来就没人有动力做,上游觉得自己交付完了,下游只能自己猜。所以我更关心那个“说不行”的签字权到底怎么落地,光有清单没有否决的代价,清单就只是文档。

邹
邹梓萱

把“未验证假设数量”放进考核这条我有不同看法。这种指标一旦变成KPI,最省事的应对就是多登记几条再关掉,数字好看但风险没减少。相比之下我更认同复盘分两段,但实际操作里“系统段”和“人段”很难分开,一讨论流程就必然会指向某个人当时的决定。我们试过一轮,最后变成大家轮流说场面话。

文章包含AI辅助创作:阶段负责人最佳实践:项目负责人项目阶段入门指南,常见问题,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/334102

赞 (0)
飞飞飞飞
项目阶段如何做好阶段状态?项目负责人入门指南与操作步骤
上一篇 2026年10月4日 上午11:53
阶段验收流程与规范:项目负责人项目阶段入门指南关键指标
下一篇 2026年10月4日 上午11:53

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
