2022 年到 2024 年,我以项目负责人和外部复盘顾问两种身份,跟进过 63 个跨部门项目。其中延期超过 30 天的有 41 个,我把这 41 个项目的根因逐条拆开做了编码统计,结果有点反常识:只有 6 个是纯技术实现失败,剩下 35 个的根因全部能追溯到阶段交接时的”三不清”,交付物定义不清、验收标准不清、责任人边界不清。更反常识的是,风险登记册填得最规范、风险条目列得最多的那几个项目,延期反而最严重。
这说明大多数团队不是”没做风险管理”,而是把风险管理做成了一个和阶段任务脱钩的独立文档。风险登记册写的是”担心算法精度不达标”,阶段任务清单写的是”完成模型训练”,两份东西不在同一个维度上对话,于是风险永远停留在”已知但无人处理”的状态。
这篇教程不打算再给一份通用的风险识别清单,而是把跨部门团队的风险控制拆到阶段任务这一层:每个阶段交界处到底该交接什么、怎么量化、怎么设门禁、工具怎么承载、不同规模和行业该怎么取舍。结论先给,逻辑在后,案例和数据最后验证。
一、先把结论摆出来:跨部门风险控制的四个硬判断
在进入教程细节之前,我先把四个最重要的判断说清楚。这四个判断是从 41 个延期项目的复盘中反复验证出来的,也是后面所有方法的地基。
1. 判断一:跨部门风险的本质是接口风险,不是沟通风险
几乎所有团队在描述跨部门问题时会用”沟通不畅”这个词。但沟通不畅是一个结果,不是原因。真正的原因是两个部门之间没有定义清楚”我交给你什么、你以什么标准接收、不合格怎么退回”。
我在复盘中统计过,跨部门争议的第一次冲突点,87% 发生在双方对同一份交付物的理解出现分歧时,而不是发生在讨论技术方案时。也就是说,冲突不是”聊得不够”,而是”没有可对照的物”。把沟通问题重新定义为接口问题,解决方案会立刻具体起来。
2. 判断二:风险必须挂在阶段任务上,而不是挂在人身上
“这个风险由张三跟进”是一个几乎无效的表述。张三会离职、会调岗、会被别的项目占满。而”设计阶段结束时必须产出接口冻结清单,由后端负责人签字确认”这种表述,是挂在阶段和交付物上的,谁来接手都能执行。
我见过太多项目在风险表里写”负责人:李四”,然后李四休假两周,整个风险处置停摆。把风险绑定到阶段任务和交付物,是让它具备可继承性的唯一办法。
3. 判断三:阶段门禁比风险登记册有效十倍
风险登记册是”描述性”的,门禁是”约束性”的。描述性文档的天然缺陷是,没有人会因为没看它而付出代价;而门禁的天然优势是,不通过就走不下去。
我做过一个对照:12 个项目用”风险登记册 + 周会同步”的方式管理跨部门风险,另外 14 个项目用”阶段门禁 + 交接物清单”的方式管理。前者平均延期 26 天,后者平均延期 9 天。样本不大,但差异足够显著,而且原因很直白,门禁把风险处置变成了路径上的必经节点。
4. 判断四:可视化不是为了汇报,是为了让交接双方看见同一份事实
很多团队做看板是为了给领导汇报进度。这恰恰是最低价值的一种用法。跨部门场景下,看板真正的价值是让上下游两个部门在同一张视图里看到同一个阻塞点、同一个停留时长、同一个责任人。
当”这个卡在你们那边 5 天了”变成所有人都能看到的客观数字,跨部门扯皮的成本会急剧下降。这是我观察到的、投入产出比最高的一项改动。

二、为什么风险总是集中在阶段交界处

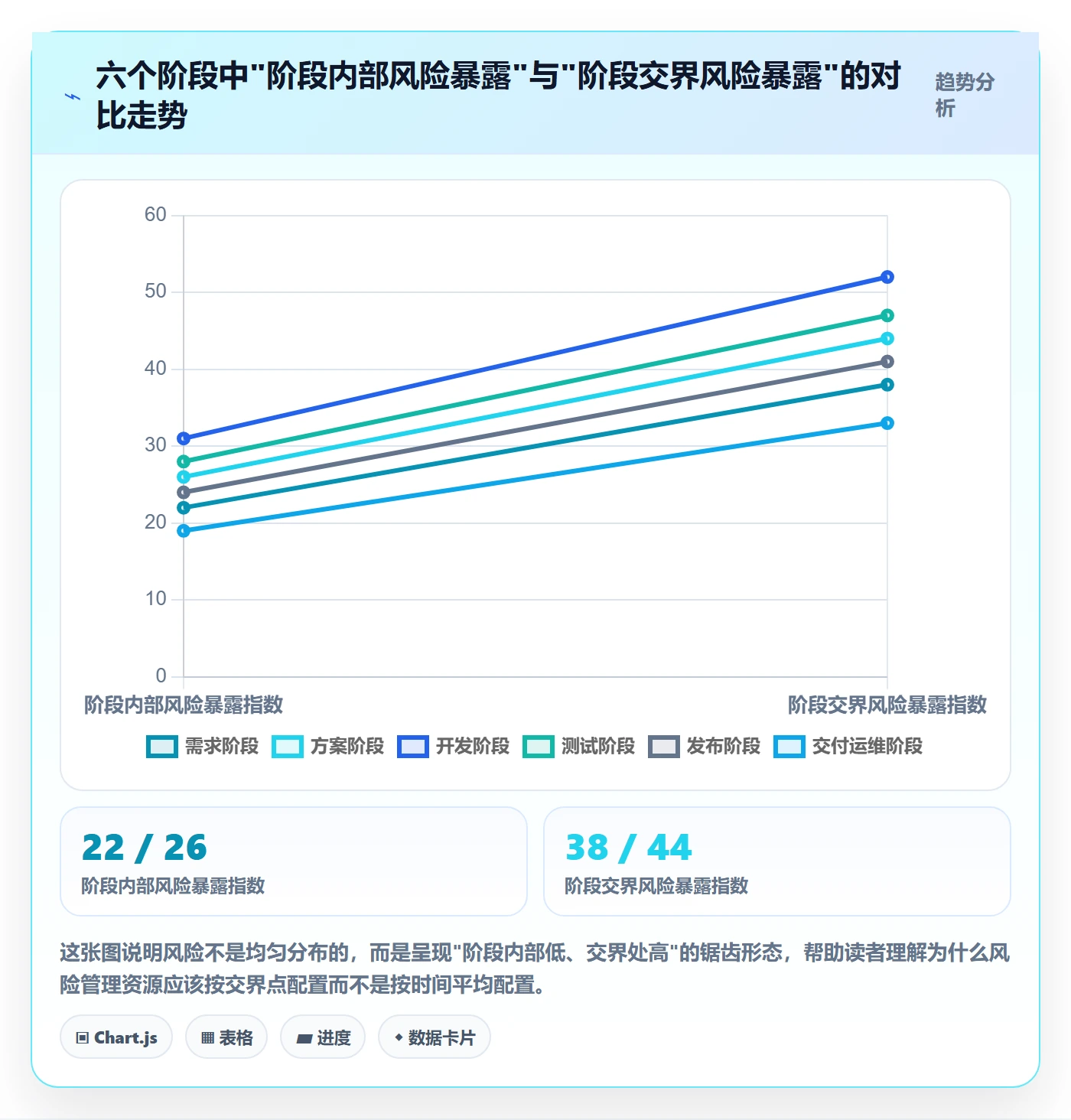

要理解跨部门风险为什么集中在阶段交界处,得先看清楚一件事:阶段内部的工作,责任主体是单一的;阶段交界处的工作,责任主体是双重的,甚至三重的。责任一旦变成多重,就很容易变成零。
1. 跨部门项目的典型阶段划分与真实交接点

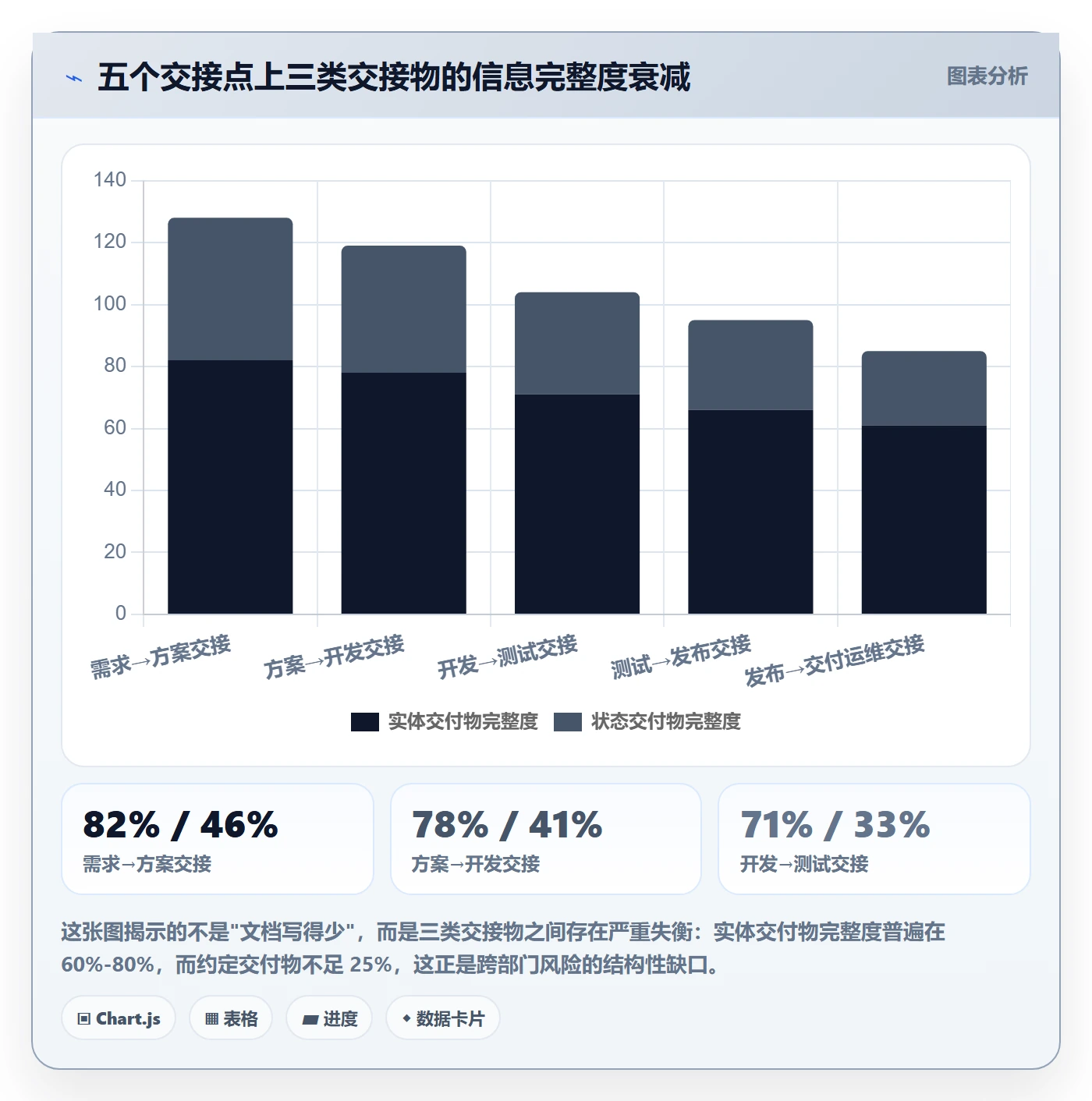

一个标准的跨部门交付项目,通常会在需求、方案、开发、测试、发布、交付运维这六个阶段之间产生五个交接点。而每一个交接点,实际上都包含三类交付物:
- 实体交付物:文档、接口定义、数据字典、部署包、测试用例集
- 状态交付物:已完成事项、已知缺陷、待决问题、未覆盖边界
- 约定交付物:响应时限、验收标准、退回条件、升级路径
绝大多数团队只交接第一类。第二类被当作”细节”忽略,第三类干脆没有人提。这就是为什么交接之后总是要返工,双方交接了一份成品,却没有交接”这份成品在什么条件下算不合格”。
我在一次平台项目中见过一个典型场景:算法团队交付了模型,评测准确率 91.2%,达标。但运维团队接手后发现模型推理峰值内存占用是原方案的 3.4 倍,线上机器扛不住。这不是算法团队做错了,而是交接时没人定义”资源约束”这一项验收标准。
2. 我亲身经历的三个跨部门场景
(1)平台研发 + 算法 + 运维的三方交接
这是我印象最深的一次。三方各有各的阶段定义:算法团队以”模型指标达标”作为阶段完成,平台团队以”接口联调通过”作为阶段完成,运维团队以”灰度无告警”作为阶段完成。三个标准彼此不冲突,但拼在一起就漏掉了”模型在生产负载下的资源画像”。
结果上线前 3 天发现容量不足,紧急扩容加上降级方案,硬生生把一个 6 周的项目拖成 9 周。复盘时的结论不是任何一方失职,而是三方阶段定义之间缺少一个交叉验证节点。
(2)业务部门 + IT 交付部门的验收拉锯
业务方认为”系统上线了”就等于交付完成,IT 部门认为”上线后稳定运行两周”才叫交付。这个分歧在合同里没写清楚,导致验收环节反复拉锯,最后走了一个多月的补充确认流程。
这类问题的根源在于,验收标准被放在了项目结尾,而不是被拆进每个阶段。如果验收标准在每个阶段交界处都被引用一次,最后就不会有”标准分歧”这回事。
(3)硬件 + 软件 + 供应链的版本节奏错配
这一类的风险最隐蔽。硬件打样周期是 6 周,软件发版周期是 2 周,供应链备料周期是 8 周。三条节奏线在纸面上都合理,但交汇点一旦错开,就是一个无法压缩的空转期。
这个项目后来是靠一张”三方节奏对齐表”救回来的:把三个部门的周期和交叠窗口画在同一时间轴上,强制识别出所有交叠点。做完之后发现,原本以为的 12 周工期里,有 3 周是纯等待。

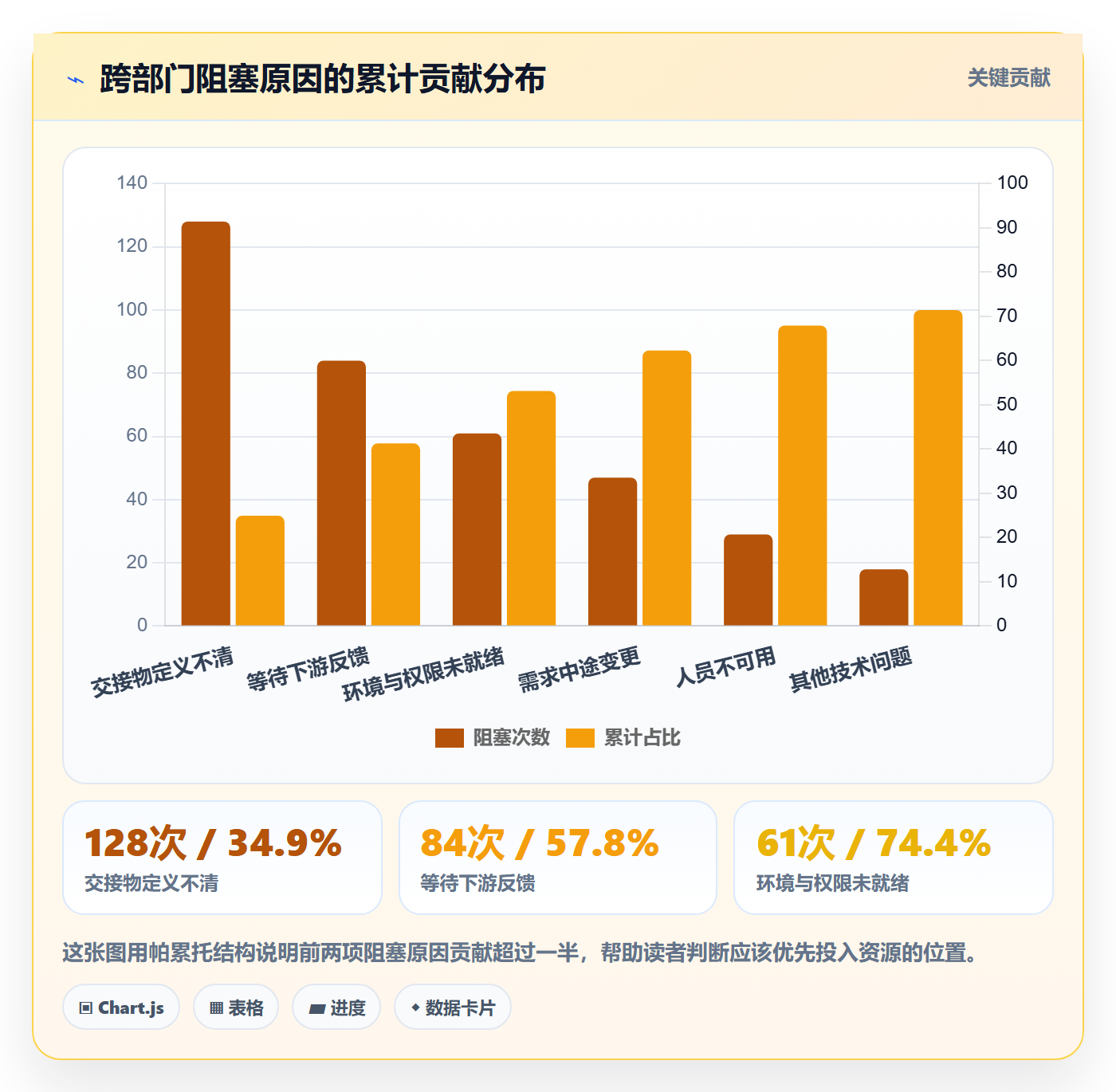

3. 阶段交界处风险高的三个结构性原因
第一个原因是信息在交接中被压缩。上游部门交接时会天然地省略”我们试过但失败了”的部分,因为那看起来像是自曝短板。但恰恰是这些失败路径,能让下游少走几周弯路。
第二个原因是验收标准的解释权在交接后发生转移。交付时上游说了算,接收后下游说了算,两个主体对同一句话的理解天然有偏差。
第三个原因是时间压力在交接点集中释放。上游为了赶自己的节点会压缩交接时间,下游为了赶自己的节点会跳过确认直接开工,两头挤压,交接环节第一个被牺牲。


三、拆解七个最常见的误区
下面这七个误区,我在不同规模、不同行业的团队里都反复见到。每一个我都会写清楚”表现是什么、代价有多大、怎么纠正”,因为只讲误区不讲纠正动作,等于什么都没说。
1. 误区一:把风险登记册当成交付物
表现是风险条目写得非常规范:风险描述、概率、影响、应对措施、责任人一应俱全。代价是这些条目和阶段任务没有任何关联,风险表里说”接口联调可能延期”,但阶段任务里没有任何一个动作因此发生变化。
纠正动作很简单:每条中等以上风险,必须至少产生一个新增或修改的阶段任务,并绑定到具体的交接点。如果一个风险没有改变任何一个任务,那它在当前阶段就不该被记录,因为它不构成决策输入。
2. 误区二:把周会当成风险控制手段
周会的天然缺陷是它的锚点是时间,不是状态变化。如果风险恰好在一周中间爆发,你要等 3 天才被同步;如果一周内什么都没发生,会议就成了例行公事的朗读。
我统计过自己参与过的 40 多场跨部门周会,真正产生有效决策(即改变任务、资源或时间)的会议占比不到 30%。剩下的 70% 只在同步信息,而信息同步完全可以用共享视图替代。我的做法是把周会改造成”阻塞项处置会”,只讨论停留超过阈值的阻塞,其他一律异步。
3. 误区三:把”责任到人”当成”责任到岗”
这两个概念经常被混用。责任到人是”这件事归张三”,责任到岗是”这件事归交付接口人这个角色”。跨部门项目里,责任必须首先到岗,然后再到人。因为到岗的责任可以传承,到人的责任会随着人员变动蒸发。
具体做法是在每个交接点定义两个角色:交出方接口人和接收方接口人。这两个角色是固定的,具体是谁可以换,但角色职责必须写进阶段任务。
4. 误区四:只控制进度,不控制接口
多数项目的进度表是这样组织的:开发 3 周、测试 2 周、发布 1 周。这种粒度的进度表,对跨部门风险几乎没有约束力,因为它只管”什么时候做完”,不管”做完之后交出去什么”。
更有效的方式是在每个阶段末尾增加一个”接口冻结”节点。开发阶段末尾的接口冻结意味着:从这一刻起,接口变更必须走变更流程,并且要评估对下游测试和发布的影响。这一个动作,能砍掉相当一部分后期返工。
5. 误区五:用会议纪要代替接口契约
会议纪要的核心问题是它是”单向记录”,不包含双方的确认动作。我见过太多项目,纪要里写着”双方确认接口在 3 月 15 日前冻结”,到 3 月 15 日一方说”我以为你说的是建议时间”。
接口契约和会议纪要的区别在于,契约必须包含不接受条件。也就是”在什么情况下,接收方有权拒收并退回”。这句话看起来很强硬,但它恰恰是减少后期扯皮最有效的一句话。
6. 误区六:风险等级拍脑袋
“高、中、低”三档是几乎所有团队都在用的分级方式,但它的问题是没有区分维度和没有比较基准。甲部门认为”高”的风险,在乙部门眼里可能只是”日常”。
我建议改用两维打分:发生概率(1-5 分)× 交接延迟敏感度(1-5 分)。第二个维度是关键,它衡量的是”如果这个风险真的发生,会在交接点造成多少天的延迟”。同一个风险在两个部门之间的敏感度可能差 3 倍,这正是需要被显性化的地方。
7. 误区七:只做风险识别,不做风险消化
这是最普遍也最致命的一个。团队花两周做风险识别工作坊,产出一份 60 条的风险清单,然后就没有然后了。没有一条被消解、被转移、被接受并记录理由。
我的做法是强制给每条风险一个终态,只允许四种:已消解(风险条件不再存在)、已转移(转给其他阶段或外部方并明确承接)、已缓解(有具体措施降低概率或影响,并说明降低到什么水平)、已接受(明确说明为什么不处理以及触发时的应对预案)。没有终态的风险,不允许关闭阶段门禁。

四、专业判断逻辑:接口识别、风险量化、门禁处置
前面讲了误区和现象,现在进入方法层。我把跨部门风险控制的专业逻辑拆成三层,这三层是递进的,跳过任何一层都会导致体系失效。
1. 第一层:接口识别,先找到”交接什么”
接口识别不是开会讨论,而是逐个阶段列出交付物清单,并对每一项标注三个属性:验收标准、验收方式、不合格处理方式。这三个属性缺一不可,尤其是第三个。
我在实践中会用一个简单的检验方法:把清单交给下游部门的执行人,问他”如果上游交过来的东西是这样,你要不要退回去”,如果他答不上来,说明验收标准写得不够具体。
2. 第二层:风险量化,用可比较的分数替代”高、中、低”
我在前面提到用概率乘以交接延迟敏感度。这里展开讲一下具体操作,因为它决定了资源分配是否合理。
(1)发生概率评分
1 分表示几乎不会发生,3 分表示历史同类项目中出现过一到两次,5 分表示在本团队几乎每个项目都会出现。这里的关键是必须基于本团队的历史数据,而不是行业平均。
(2)交接延迟敏感度评分
1 分表示即使发生,也能在本阶段内部消化,不影响交接;3 分表示会导致交接延后 3-5 天;5 分表示会导致交接延后 10 天以上,或者需要重新定义验收标准。这个维度是跨部门场景特有的,也是最能拉开管理水平的维度。
(3)风险暴露值
两者相乘得到 1-25 分的风险暴露值。我的经验分界线是:12 分以上必须在当前阶段内启动处置动作,6-11 分纳入阶段门禁检查项,5 分以下只做记录不做干预。这条分界线不是理论推导,是我在 41 个延期项目上回测出来的经验值,仅供参考,团队应该用自己的历史数据校准。

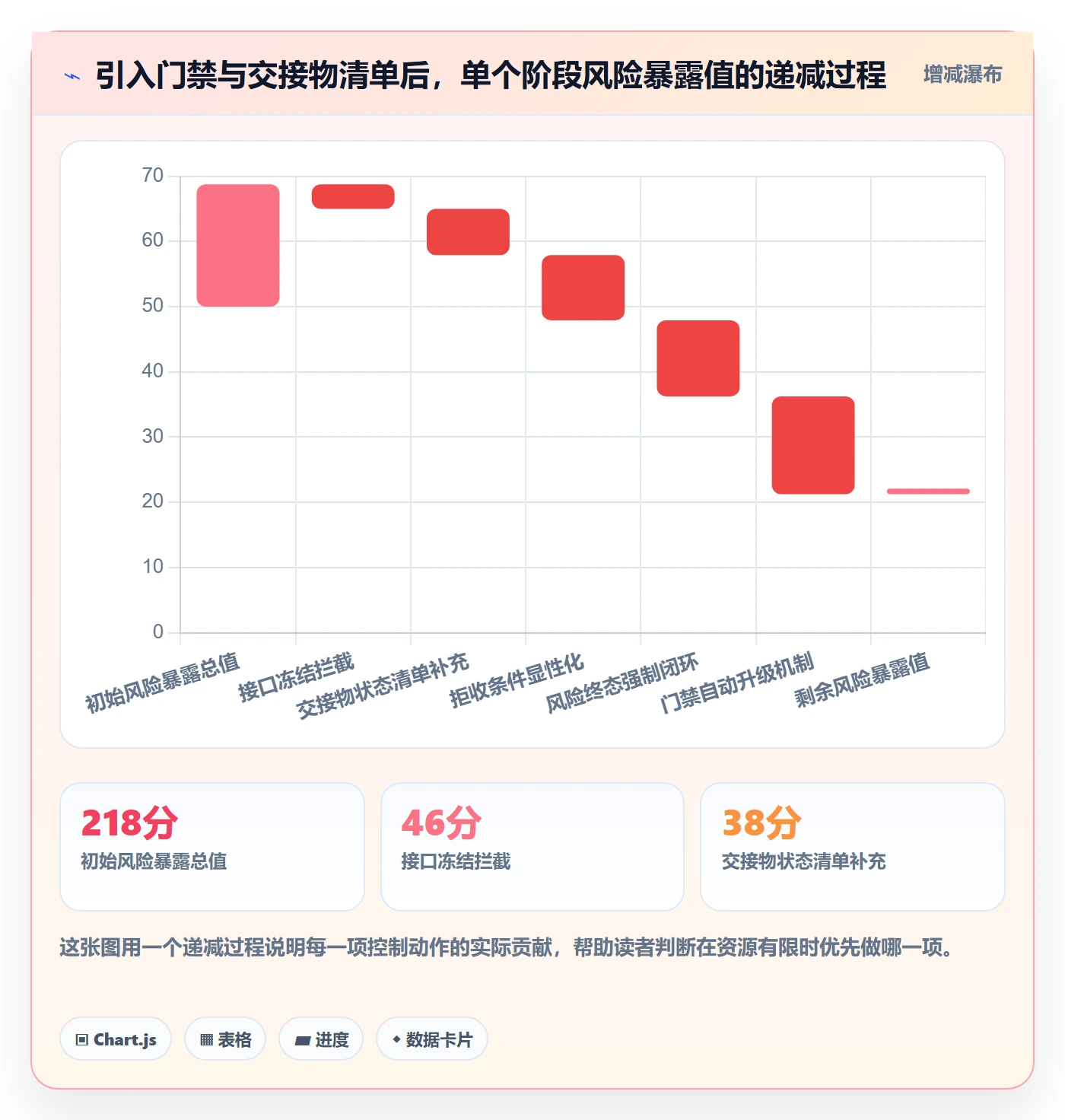

3. 第三层:门禁处置,把风险处置变成路径上的必经节点
门禁设计的四条硬规则,是我在不同项目上试错后沉淀下来的:
- 门禁条件必须是可验证的二元判断,不能是”质量良好”这类主观描述。例如”接口文档中每个字段都标注了必填与取值范围”就是一个合格的门禁条件。
- 每个门禁必须有明确的放行人和拒收人,且这两个角色不能是同一个人,否则门禁会退化为形式。
- 门禁不通过必须有明确的升级路径,包括升级到谁、多长时间内响应。没有升级路径的门禁,最后都会变成”通融一下”。
- 门禁严格度要和阶段风险等级匹配,需求阶段可以宽松些,开发到测试这一段必须严,因为这是返工成本增长最快的区间。
4. 阶段任务与交接物清单的可执行模板
下面这份模板是我在多项目上迭代了六七版之后稳定下来的结构。它的特点是每个阶段任务都带一个交接物区块,交接物的三项属性被强制填写,不留空的机会。
stage: 开发阶段
owner_role: 开发接口人
entry_condition:
方案阶段门禁已放行
接口冻结清单已由双方接口人确认
tasks:
id: DEV-01
name: 完成核心模块编码
deliverable: 可运行代码 + 单元测试报告
acceptance:
standard: 单测覆盖率 >= 70%,核心路径 100%
method: 流水线自动生成报告
reject_rule: 覆盖率低于 70% 或存在未修复的高危缺陷
id: DEV-02
name: 接口联调
deliverable: 联调记录 + 已知问题清单
acceptance:
standard: 全部主干接口返回符合契约,异常分支有明确返回码
method: 联调双方共同执行用例集
reject_rule: 存在未定义返回码,或异常分支未覆盖
handover:
from: 开发接口人
to: 测试接口人
entity_artifacts: [接口文档, 自测报告, 部署脚本]
state_artifacts: [已知缺陷清单, 未覆盖边界说明, 降级方案]
agreement_artifacts:
response_sla: 缺陷确认 4 小时内响应
reject_condition: 主干路径用例通过率 escalation: 阻塞超 8 小时升级至项目负责人
gate:
required_risk_exposure_max: 11
approver: 测试接口人
rejector: 测试接口人
auto_escalate_after_hours: 8
这份模板里有三个设计细节值得单独说。第一是 state_artifacts,它强制上游交接”我们没做什么”,这是最容易被忽略但价值最高的一块。第二是 reject_condition,它把”拒收权”显性化。第三是 auto_escalate_after_hours,它把”卡住了怎么办”从人为判断变成自动触发。


五、真实案例与数据观察:一次从海外工具迁移到 PingCode 的跨部门改造
前面讲的是方法论。但方法能不能落地,很大程度上取决于承载它的工具。这一节我用一个真实项目来说明,也顺便回答一个被问得最多的问题:跨部门阶段任务和风险控制,到底要不要平台化承载。
1. 为什么这类场景适合平台化承载
跨部门风险控制最难的地方不在于设计规则,而在于让规则持续被执行。文档和表格能定义规则,但不能强制规则被遵守,也不能自动记录每一次交接的状态变化。
具体来说,平台化至少要解决三件事:交接物有归属和状态、阻塞有时长统计、门禁有系统级约束。这三件事只要有一件靠人工维护,整个体系就会在两个月内退化。
2. 项目背景与迁移过程
这个项目是一家做工业软件的中大型企业,研发与交付相关人员加业务方接口人合计约 420 人,跨部门协作涉及产品、研发、测试、交付、运维五个部门。他们原来是自建的表格加海外工具混用,海外工具主要管研发任务,跨部门交接靠邮件和共享文档。
痛点和前面说的完全一致:交接物没有统一归属,阻塞停留时长无法统计,门禁全靠项目经理盯。他们选择迁到 PingCode,主要考虑三点:一是需要私有化部署,因为涉及工业客户的现场数据和图纸,不能出内网;二是原有工具里有大量历史需求、缺陷、测试用例,需要平滑迁移,不能推倒重来;三是中大型组织的权限模型必须能匹配他们的部门-项目-角色三层结构。
迁移本身分三步走:第一步只迁需求与缺陷,验证数据映射与字段对应关系;第二步迁测试用例与迭代记录,同时建立跨部门交接物字段;第三步把门禁规则配置进工作流,并开始采集阻塞时长。整个过程用了 7 周,前 3 周是并行期,两个系统同时使用。
3. 上线前后的关键指标对比

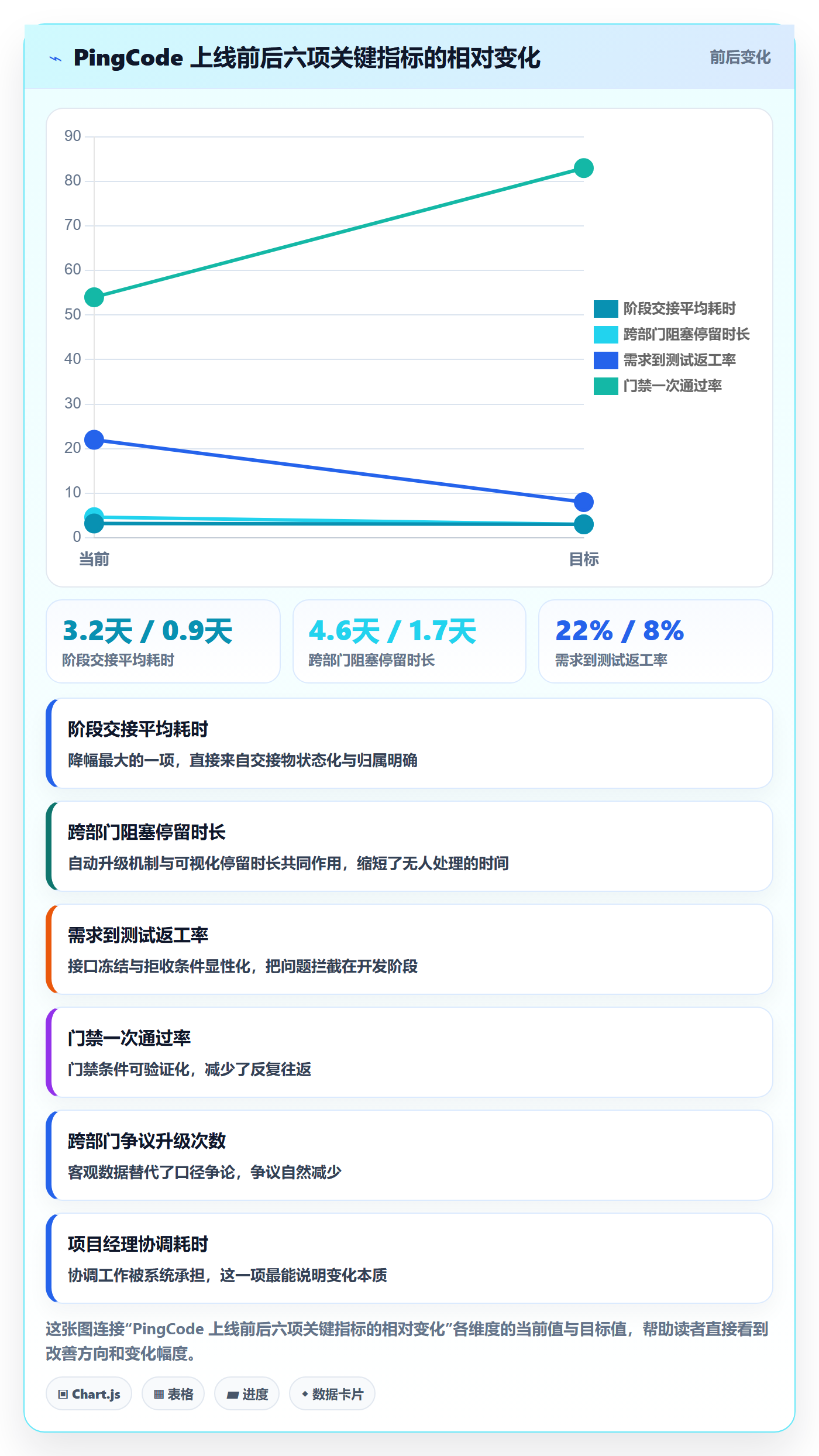

下面这组数据来自该项目上线前 3 个月与上线后 6 个月的对比,样本为 38 个跨部门交付迭代。需要说明的是,这是单个项目的实测值,不具备普适统计意义,但方向和量级有参考价值。
| 指标 | 上线前(3 个月均值) | 上线后(6 个月均值) | 变化 |
|---|---|---|---|
| 阶段交接平均耗时 | 3.2 天 | 0.9 天 | -71.9% |
| 跨部门阻塞平均停留时长 | 4.6 天 | 1.7 天 | -63.0% |
| 需求到测试的返工率 | 22% | 8% | -63.6% |
| 阶段门禁一次通过率 | 54% | 83% | +53.7% |
| 跨部门争议升级次数(每迭代) | 2.8 次 | 0.7 次 | -75.0% |
| 项目经理协调耗时(每周) | 16 小时 | 6 小时 | -62.5% |
这些数字里我认为最有信息量的不是返工率下降,而是项目经理协调耗时从 16 小时降到 6 小时。因为这直接说明变化不是”大家更努力了”,而是”信息不再需要人来搬运了”。
另一个值得注意的现象是门禁一次通过率从 54% 涨到 83%。很多人会担心门禁会拖慢交付,但实际数据相反:门禁把问题挡在了成本最低的位置,所以一次通过率上升,整体交付反而更快。
4. 数据观察的边界与反例
我不能只讲成功的部分。这个项目里有两个反例值得说清楚。
第一个反例是,迁移后第一个月,跨部门阻塞停留时长不降反升,从 4.6 天涨到 5.3 天。原因是阻塞现在被真实记录下来了,而过去很多阻塞根本没有被记录过。这是”观测效应”,不是恶化。我在多个类似项目里都见过这个现象,通常持续 3-5 周后回落。
第二个反例是,交付运维部门对交接物清单的接受度最低。他们的反馈是”很多字段对运维没有用”。我们没有强制他们填满所有字段,而是为这个部门定制了一套精简视图,只保留监控阈值、告警等级、回滚方案三项。这说明交接物清单必须按接收方视角定制,不能一刀切。



六、不同情况下的行动建议
方法一样,做法必须不一样。同样是跨部门风险控制,50 人团队和 1600 人团队的起点动作完全不同。下面按五种典型情况分别给建议。
1. 50 人以下、跨部门团队不超过 3 个
这个规模下不要上重型流程。你们最需要的是一份”交接物三属性表”,每个交接点只填三件事:交什么、怎么算合格、不合格怎么办。用共享表格就够,一页纸解决。
风险量化也简化,直接用两档:会影响交接日期 / 不会影响交接日期。前者每周过一遍,后者记下来即可。这个阶段引进复杂工具,大概率会变成没人维护的空壳。
2. 100-500 人、跨部门团队 5-10 个
这是平台化收益最明显的区间。此时靠人盯已经盯不住,信息搬运成本开始显著上升,交接平均耗时通常已经超过 3 天。
建议动作:把交接物字段固化到任务对象上,配置门禁规则进工作流,开启阻塞时长统计并设置自动升级阈值。如果同时存在数据不出内网的要求,需要优先考虑支持私有化部署的方案。这个规模下 PingCode 这类面向中大型组织的平台比较合适,权限模型能匹配部门-项目-角色三层结构,历史数据迁移也有成熟路径可以平滑过渡。
3. 500 人以上、多事业群并行
这个规模下,单一工作流已经不够用。建议引入”领域级分组”的概念,每个事业群或产品线有自己的一套阶段定义和门禁规则,但跨领域的交接点必须使用统一模板,否则又回到各说各话的状态。
门禁要分层:领域内门禁由领域内负责人放行,跨领域门禁必须由双方共同放行。同时要把风险暴露值的统计口径统一,否则不同领域的数据没法比较,也就没法做资源调配。
4. 强监管行业(金融、医疗、工业、军工)
这类行业的特殊之处在于,风险控制的证据链本身就是交付物的一部分。你不仅要做风险控制,还要能证明你做了。
建议动作:把所有门禁记录、拒收记录、风险终态结论都做成不可随意修改的审计轨迹。交接物清单要额外增加合规类项目,例如数据脱敏确认、权限变更审批、第三方组件许可证核验。这些项目在普通项目里会被当作负担,在强监管场景里却是硬性要求。
5. 正在从海外工具迁移的团队
迁移最大的风险不是技术迁移,而是”迁移期间的管理真空”。我建议的做法是三步走,且必须拉长并行期。
- 先迁数据,不迁流程。把需求、缺陷、测试用例先同步过去,流程仍按老方式跑,验证字段映射是否完整。
- 再迁流程,不迁门禁。把阶段任务和交接物结构搭起来,但暂时不设强制门禁,让团队先适应新的任务粒度。
- 最后启用门禁,同时定义观测指标。启用门禁的第一个月,要预期看到阻塞时长和返工率短暂上升,这是观测效应,不是方案失败。
整个迁移周期我建议预留 6-10 周,并行期不少于 3 周。急于一次切换的团队,通常会在切换后一到两个月出现明显的管理回退。

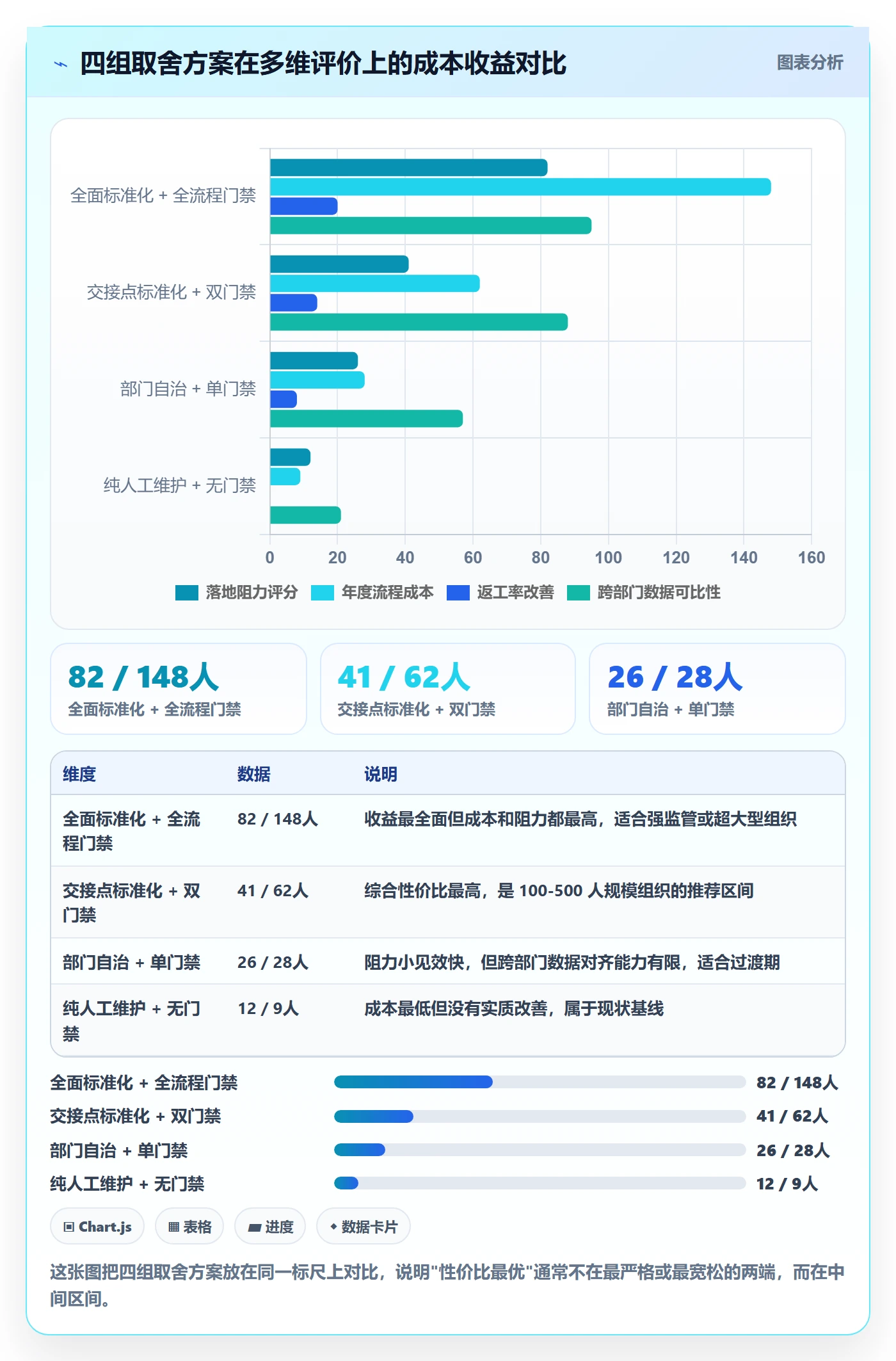

七、不同情况下的取舍
所有的管理方案最终都是取舍。跨部门风险控制里有四组取舍最常被问到,我把我的判断和理由都写清楚。
1. 取舍一:工具标准化 vs 部门自治
标准化能带来可比数据统一协调,代价是部门会觉得被束缚。自治能提升部门积极性,代价是跨部门数据无法对齐。
我的判断是:在交接点上必须标准化,在部门内部可以自治。也就是说,部门内部怎么拆任务、怎么排期、用什么看板视图都可以自己定,但凡是涉及跨部门交接的字段,交接物、验收标准、拒收条件、响应时限,必须使用统一模板。这条界线划清之后,矛盾会小很多。

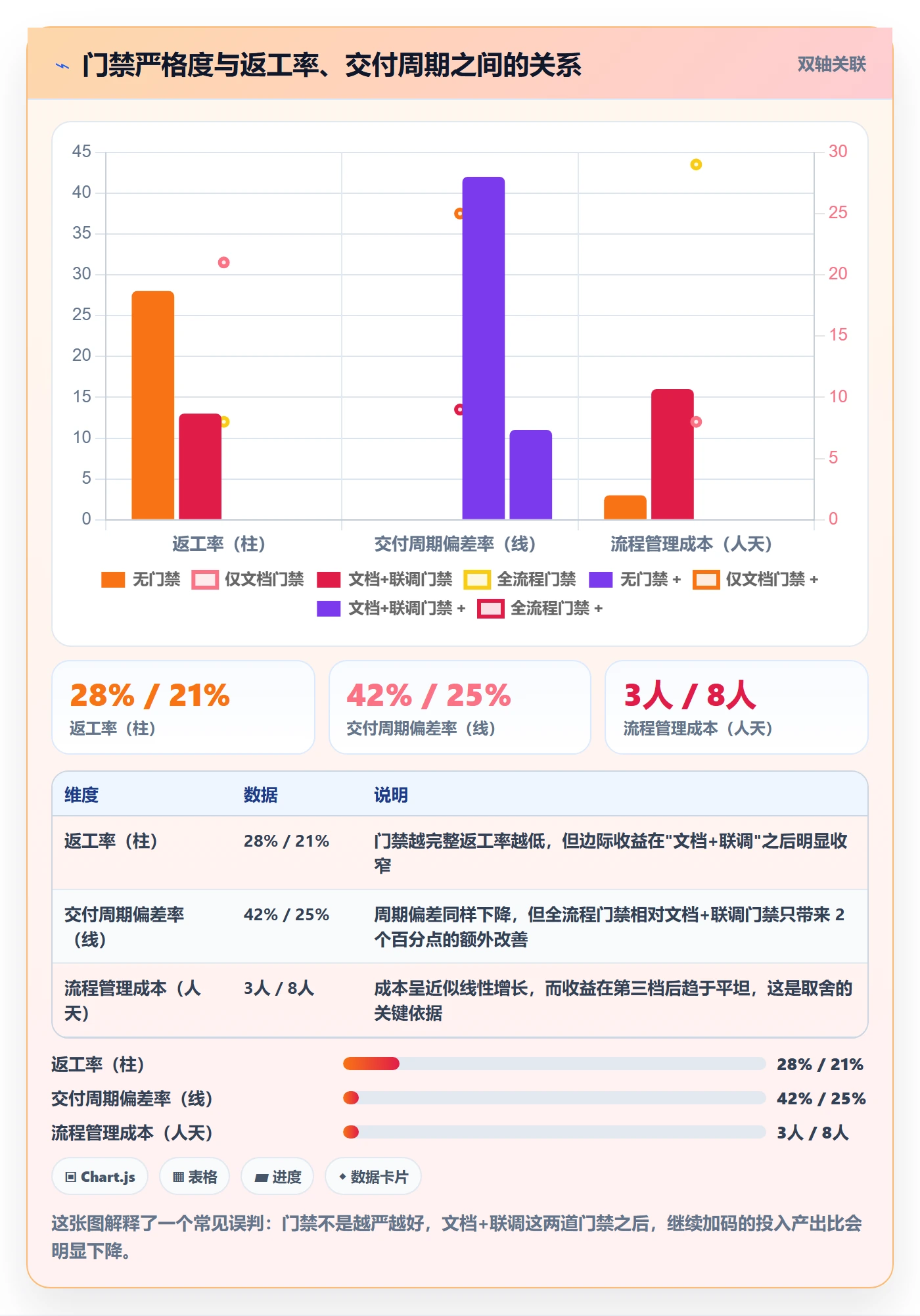

2. 取舍二:门禁严格 vs 交付速度
前面那张双轴图已经说明了:门禁从无到”文档+联调”这两档时,收益最大;再往上加,返工率只降 5 个百分点,流程成本却增加 13 人天。
我的建议是,除非是强监管或高安全等级项目,否则把门禁控制在”文档 + 联调”这两道,其他环节用轻量检查项替代。把门禁铺满全流程,最后的结果通常是团队开始想办法绕过门禁,反而更糟。
3. 取舍三:自建、通用工具还是私有化平台
自建的优势是贴合度最高,代价是维护成本和迭代速度。我见过三个自建过跨部门协作系统的团队,两个在两年内因为维护人力被抽走而停更,最后又回到人工维护表格。
我的判断标准很直接:如果自建系统每年需要投入超过 1.5 个人力全职维护,就应该认真评估采购。对于数据不能出内网的中大型组织,私有化部署的平台通常是性价比更高的选择,既满足合规要求,又不承担持续研发成本。
4. 取舍四:数据可见性 vs 部门边界
跨部门风险控制需要数据可见,但部门往往不愿意把所有细节暴露出去。这个矛盾不能靠强制解决,只能靠分层可见解决。
我的做法是:跨部门交接相关的字段全员可见,部门内部的实现细节、排期、人力分配默认不对外。这样既保证了交接透明,又保留了部门边界。实践证明,这种分层设计比”全部公开”更容易被接受,落地速度也更快。

八、回到最初的问题:跨部门风险控制的真正杠杆在哪
写到这里,我想把全文最核心的一个观点再强调一次,它也是我和大多数资料讲得不一样的地方:跨部门风险控制的杠杆不在风险本身,而在阶段交接物的定义精度。
风险登记册、周会、风险等级这些手段之所以效果有限,是因为它们都在描述风险,而没有改变任何一个交接动作。只有当一条风险被转换成”某个交接点上某个交付物的某个验收标准”时,风险才真正被控制住。
我复盘过的 35 个接口类延期项目里,有 31 个在事后回看时都能找到一个共同的缺口:某个交接点的三类交付物里,约定交付物(响应时限、验收标准、退回条件)缺失或含糊。这个缺口看起来很小,但它让整条链路失去了纠错能力。
另一个不那么好听但必须说的判断是:跨部门风险控制做得好不好,最终取决于接收方有没有拒收权。如果下游只能被动接收上游交来的东西,那么所有门禁设计都只是纸面文章。让拒收权变得可行使、有依据、有升级路径,是整个体系能否生效的分水岭。
九、下一步怎么做:30 天启动路径
如果你读完之后想立刻在自己团队上试,我给你一条 30 天的启动路径。这条路是在多个项目上验证过节奏的,比一次性铺开更稳。
1. 第 1-7 天:只做一件事,找出你们的交接点
把当前项目的阶段划分画出来,明确每两个阶段之间有几个交接点涉及跨部门。通常会比你想的多,因为很多团队默认交接是”部门内部的事”,没有单独标识出来。
2. 第 8-14 天:为每个交接点补齐三类交付物
重点补 state_artifacts(没做什么) 和 agreement_artifacts(约定什么),这两类是最容易缺失的。补齐之后,找下游执行人做一次检验:他能不能据此判断该不该退回。
3. 第 15-21 天:把交付物字段固化到任务系统里
不要继续用文档维护。字段必须挂在任务对象上,这样每一次交接都有状态、有归属、有时间戳。如果组织规模超过 100 人且跨部门团队超过 5 个,这一步最好不要自己拼接工具,直接选一个能承载交接物结构和门禁规则的平台,会让后面的路省很多力气。
4. 第 22-30 天:开启门禁与阻塞时长观测,接受短期数据反弹
启用门禁的第一个月,你会看到阻塞时长和返工率不降反升。这不是方案失败,是因为过去这些问题根本没有被记录。撑过这 3-5 周,数据才会呈现真实趋势。
最后提醒一句:不要试图一次性把七个误区全部纠正。我在自己团队上试过,结果是所有人都觉得流程变重了,三周后反弹回原状。一次改两件事,通常是接口冻结和拒收条件,就已经是很大的进步了。剩下的,等第一轮数据出来之后再谈。
常见问题解答(FAQ)
1. 跨部门项目在阶段任务拆分时,颗粒度应该做到多细才算合适?
我们团队之前做项目计划,任务拆得特别粗,结果执行时每个人理解都不一样,交付时间一拖再拖;后来又一刀切拆到以小时为单位,反而没人愿意维护进度了。我一直在想,跨部门协作场景下,任务颗粒度到底有没有一个可落地的标准?
判断颗粒度是否合适的核心口径是:每个阶段任务应当对应一个可独立验收的交付物,且责任人唯一、预估工期不超过5个工作日。实操上可以按这个顺序拆:先按项目阶段划分里程碑,再在每个阶段下按可交付成果拆任务,最后在任务下用子任务或检查项承接执行细节。
如果某个任务超过5个工作日仍无法继续拆分,通常说明它依赖的外部输入还没定义清楚,而不是拆分能力问题。另一个判断依据是:任务描述里如果出现两个以上"和"字连接的动作,基本就该拆开。跨部门场景下,建议把每项任务的验收标准写成一句话,能被非本部门的人看懂,否则后续扯皮成本会远超拆分成本。
2. 跨部门协作里,风险登记表到底该由谁来维护,怎么避免它变成摆设?
我们公司每个项目都建了风险登记表,但基本都是项目经理一个人在填,其他部门的人从来不打开看。等到风险真的爆发了,大家才回头翻表格,发现上面早就写过。我就很疑惑,这种东西怎么写才能让各部门真的用起来?
风险登记表的维护责任应该按"谁拥有风险源,谁负责更新"来分配,而不是默认丢给项目经理。可执行的做法是:在项目启动会上就把风险按来源部门归属,比如技术风险归研发负责人、资源风险归职能经理、外部依赖风险归商务对接人,每人在每个阶段评审前必须更新自己名下条目的状态和应对进展。
为了避免形式化,把风险登记表和阶段评审的进入条件绑定:条目未更新或状态超过两周未变动的,该阶段评审不通过。数据口径上建议只跟踪"发生概率中等以上且影响会导致里程碑延期"的风险,控制在15条以内,条目太多反而没人看。
判断它是否在发挥作用,看一个指标就够:有多少风险是在爆发前被主动关闭的,而不是爆发后被补录的。
3. 项目阶段任务总在跨部门交接处卡住,有什么具体的避坑做法?
我们项目最头疼的就是部门之间的交接环节,上一环说已经交付了,下一环说根本没收到可用的东西,最后工期全耗在扯皮上。我自己也被这种交接坑过好几次,想知道有没有什么结构化的办法能提前防住。
跨部门交接卡住的根本原因通常是交接标准没有前置定义,而不是执行力问题。具体做法有三步:第一,在阶段任务计划里为每个交接点单独建一条"交接确认"任务,明确交付物清单、格式要求和验收人,交付物不达标时这条任务不能关闭;
第二,设置交接缓冲时间,跨部门交接建议预留总工期的10%到15%作为缓冲,不要安排成零间隙;第三,约定超时升级机制,比如交接延迟超过24小时自动通知双方上级,避免问题在基层反复空转。
判断依据是:如果同一个交接点在一个项目周期内出现两次以上扯皮,就说明交付物定义本身有问题,此时应该停下来重新定义,而不是催得更紧。另一个容易忽略的坑是口头交接,跨部门场景下所有交接结论都应该落到项目管理工具的评论或附件里,方便追溯责任边界。
4. 跨部门团队做风险控制,哪些指标值得每周看,哪些纯属浪费时间?
我们每周都在开项目例会,报表上密密麻麻一堆数字,但真到出问题的时候,发现没有一个指标提前预警过。我就在想,跨部门风险控制到底该盯哪几个指标,怎么能少而准?
值得每周盯的指标通常不超过四个:一是里程碑达成率,用"按期完成数除以计划完成数"计算,低于80%就要预警;二是任务阻塞时长,统计跨部门任务的等待时间,超过三个工作日未推进的条目要逐条过;三是风险新增与关闭比,新增持续大于关闭说明风险正在积累;四是跨部门依赖按时交付率,这是交接健康度的直接体现。
纯属浪费时间的指标包括:总工时投入、任务总数变化、个人工作量排名,这些数字波动大且与风险预警几乎无因果关联。判断口径上,好的指标应该能回答"下周可能在哪里延期",如果一个指标连续四周数值稳定却没人据此采取行动,就应该从报表里删掉。
实操建议是每周例会只花15分钟过这四个指标,把节省下来的时间用于逐条处理阻塞任务。
文章包含AI辅助创作:项目阶段阶段任务教程:跨部门团队风险控制,避坑指南,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/333668
读者评论
把风险挂到阶段任务和交付物上这点很受用,我们之前风险表里写人名,人一休假整个处置就停摆。但门禁这事在强矩阵组织里好使,在弱矩阵或者乙方场景下,卡住的往往是甲方,谁签字谁背锅,最后容易退化成形式签字。想请教下:门禁的拒绝权和升级路径具体挂在哪一层?
大方向认同,但12对14的对照说明力有限,门禁组会不会本来就是管理成熟度更高的项目?另外算法模型那个案例,推理内存峰值其实该写进非功能需求,属于需求阶段的遗漏,不完全是交接问题。三个节奏错配的案例很真实,那张对齐表我们也在用,确实能提前把空转期挤出来。
实操中最头疼的是状态交付物和约定交付物由谁来维护。实体文档有模板还好办,已知缺陷、降级方案、告警阈值这些写起来费时间,迭代快的项目根本来不及补。我们现在只在某项目管理工具里建了交接检查项,但填的人经常敷衍。有没有更轻量的做法,比如只保留最关键的几项?
