项目阶段流程与规范:跨部门团队项目阶段风险控制关键指标

去年我参与复盘一个跨部门项目:研发侧在开发阶段结束时进度显示 96%,里程碑评审全绿;两周后进入集成测试,才发现三方支付网关的异步回调字段与设计文档不一致,联动返工 22 人天,上线日期后延 18 天。复盘会上最扎心的不是技术问题,而是,所有阶段门禁都”通过”了,却没有任何一个指标在开发阶段就提示过这个风险。这件事让我彻底改变了对”项目阶段流程与规范”的看法:阶段流程的价值不在于把流程画得多完整,而在于每个阶段交界处有没有可量化、可追责、可提前预警的风险控制指标。

这篇文章我会把自己在多个跨部门项目里踩过的坑、用过的指标阈值、以及在中大型组织里的落地观察完整讲清楚,包括哪些指标是真有用的、哪些是典型的”文档表演”,以及不同规模团队该怎么取舍。

一、先给结论:阶段风险控制的关键指标是四层结构,不是一张清单

很多人问我”阶段风险控制指标有哪些”,我一般不会直接给清单,因为脱离组织规模和项目类型的指标清单基本没有可执行性。我更愿意先给一个结构:阶段风险控制指标应该分成四层,每一层回答一个不同的问题。只有四层都有人看、有阈值、有动作,阶段流程才真正具备风险拦截能力。

1. 四层指标分别解决什么问题

第一层是阶段健康度指标,回答”这个阶段本身跑得正常吗”。典型指标包括需求变更率、缺陷发现密度、任务延期率、评审一次通过率。它看的是阶段内部的状态,属于”体温计”。

第二层是阶段交界交付质量指标,回答”交接的东西是不是真的可用”。这一层最容易被忽略,但恰恰是跨部门项目的高发区。典型指标包括上游交付物完整率、下游退回率、接口契约冻结偏差数、交接等待时长。

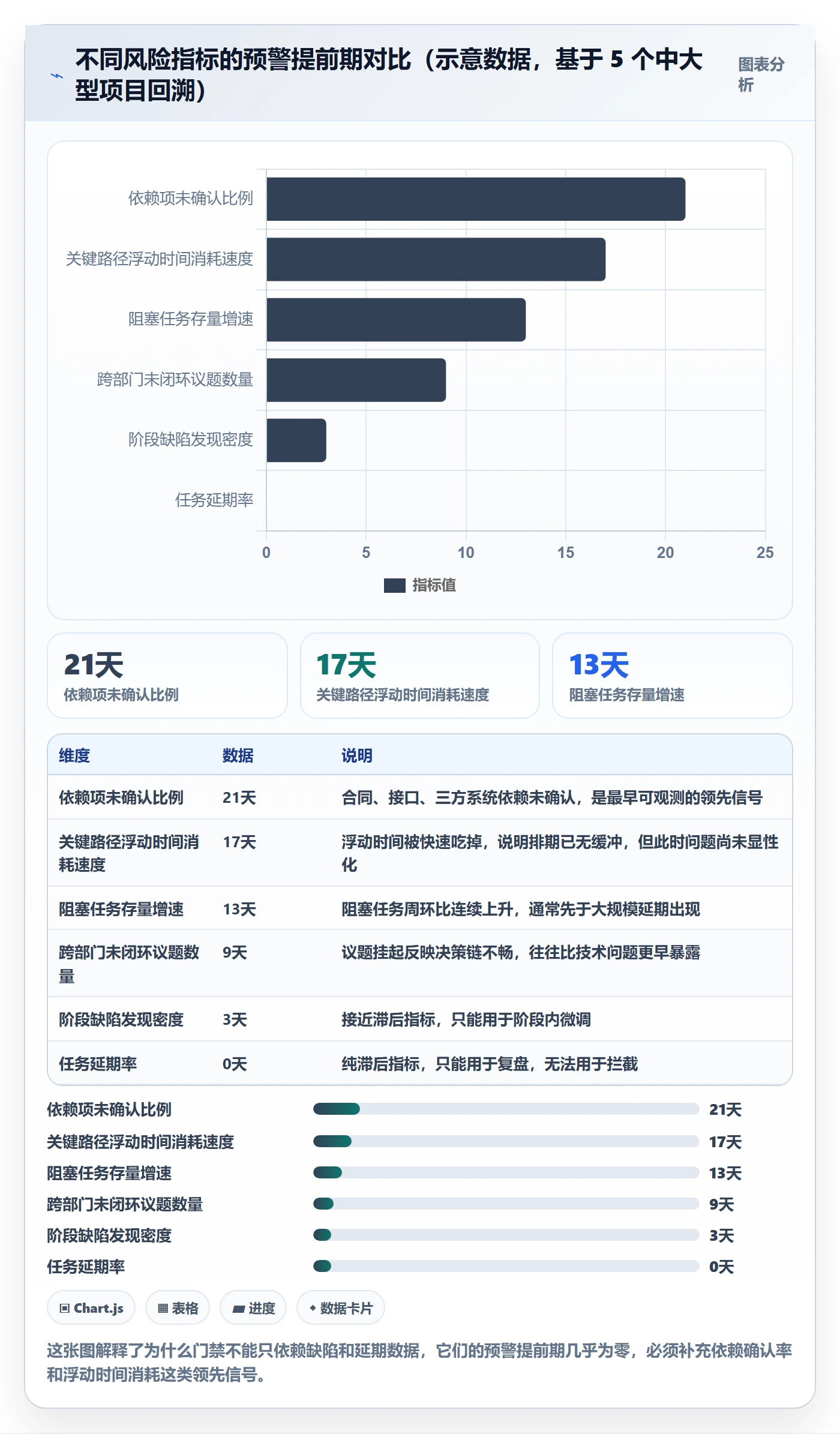

第三层是风险前置信号指标,回答”未来两周会不会出事”。它必须是领先指标,比如关键路径浮动时间消耗速度、阻塞任务存量增速、跨部门未闭环议题数量、依赖项未确认比例。

第四层是治理响应效率指标,回答”发现问题之后多久能解决”。包括风险平均闭环时长、升级到决策层的平均耗时、门禁不通过后的实际返工周期。

这四层的关系是:第一层告诉你现状,第二层告诉你质量,第三层给你预警窗口,第四层决定你能不能真的救回来。缺任何一层,阶段门禁都会退化成”盖章仪式”。

项目阶段流程与规范:跨部门团队项目阶段风险控制关键指标

2. 指标数量必须收敛,7±2 是上限

我见过最夸张的一份阶段门禁清单有 68 个检查项,结果执行三个月后,团队开始批量”全选通过”,数据彻底失真。指标一旦超过团队能记住的量级,就会从管理工具退化成填报负担。我的经验值是:单个阶段 5 到 9 个指标,其中至少 2 个是领先指标,至少 1 个是交界质量指标,至少 1 个是治理响应指标。

超出这个数量的内容,应该拆成”准入检查项”(一次性确认,不追踪趋势)和”追踪指标”(持续采集,有基线有趋势)两类分开管理,不要把两类混在一张表里。

3. 领先指标和滞后指标的时间差决定了管理空间

滞后指标(缺陷数、延期天数、成本超支)只能在事后追责,领先指标(浮动时间消耗、阻塞存量、依赖未确认数)才能给你干预窗口。我做过一次统计:从领先指标报警到滞后指标爆发的平均时间差大约是 10 到 22 天,这个差值就是阶段风险控制真正能发挥作用的空间。

项目阶段流程与规范:跨部门团队项目阶段风险控制关键指标

二、背景与真实场景:跨部门项目为什么总在阶段交界处失控

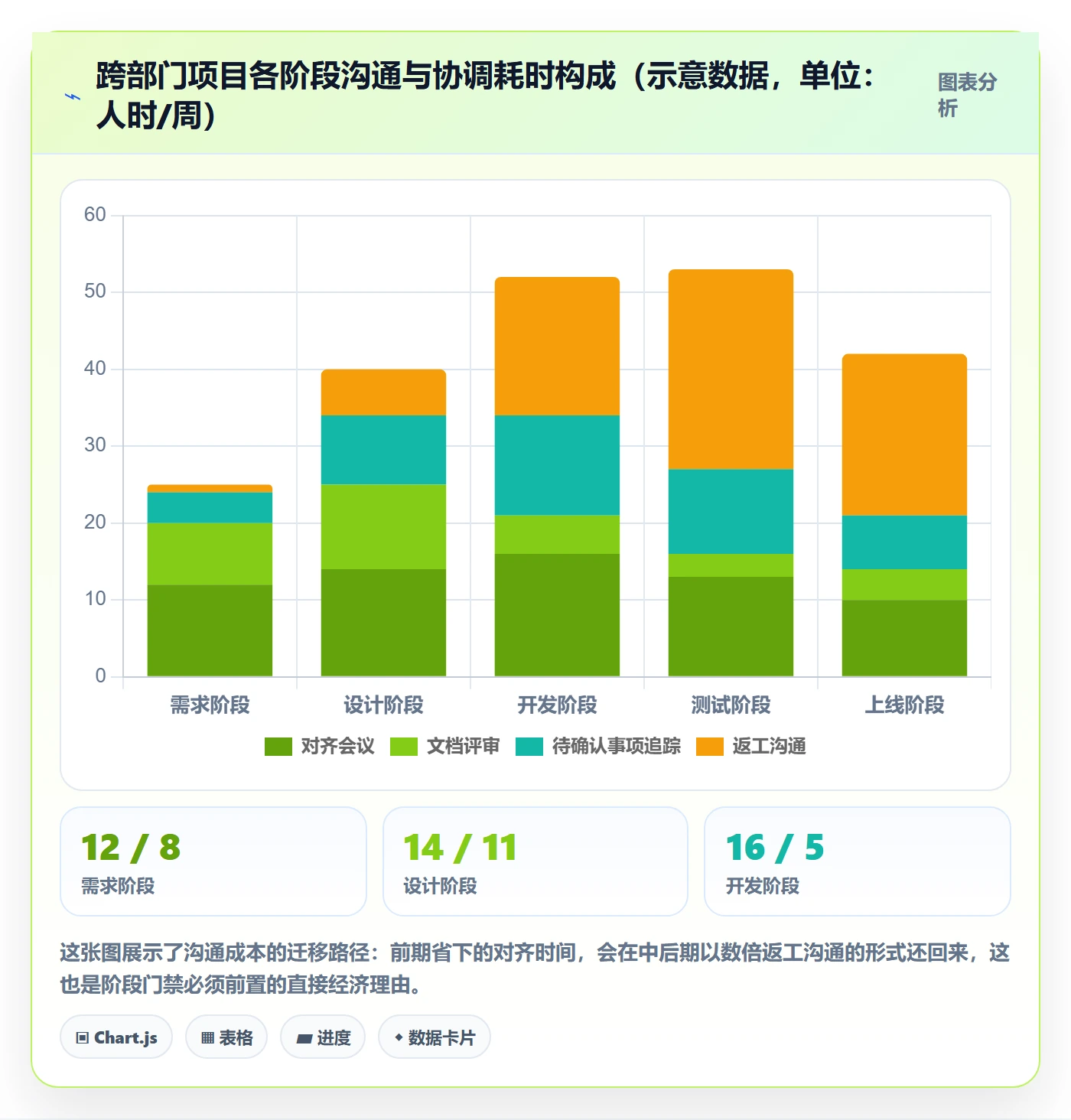

单一部门内部的项目,阶段流程主要解决”节奏”问题;跨部门项目,阶段流程要解决的是”信任”问题。这两者的难度差了一个数量级。我梳理过自己经手的跨部门项目,失控原因基本集中在三个不对称上。

1. 三重不对称:信息、责任、激励

信息不对称体现在:上游以为说清楚了,下游以为理解了。设计文档里写了”接口返回状态码遵循统一规范”,但”统一规范”到底是哪个版本,上游心里有一个答案,下游心里有另一个。这类问题在文档评审时几乎发现不了,只有在联调时才爆发。

责任不对称体现在:阶段交界处最容易出现”无人区”。开发说提测标准是测试定的,测试说提测标准是开发该遵守的,项目经理说这是流程问题。最终的结果是:交界处没有明确的交付定义,就没有可归因的风险指标。

激励不对称体现在:每个部门都在为自己的 KPI 优化。研发希望减少返工,测试希望提高覆盖率,运维希望降低变更风险,业务希望尽快上线。这四方的目标天然存在冲突,阶段门禁如果不显式处理这些冲突,就会变成”谁嗓门大听谁的”。

2. 一个典型的失控过程

我把这类项目最常见的失控过程整理成 5 个阶段,你会发现它几乎不涉及技术难题,全是流程与规范层面的漏洞:

  1. 第 1 周:需求评审通过,但”待确认事项”被记为口头承诺,没有进入追踪列表。
  2. 第 3 周:设计阶段发现 4 处业务规则冲突,但为了不影响进度,标注为”开发阶段再确认”。
  3. 第 6 周:开发阶段各自实现,接口字段命名不一致,双方都认为对方会适配。
  4. 第 8 周:提测时测试发现环境不可用,提测标准没有定义”环境就绪”这一项。

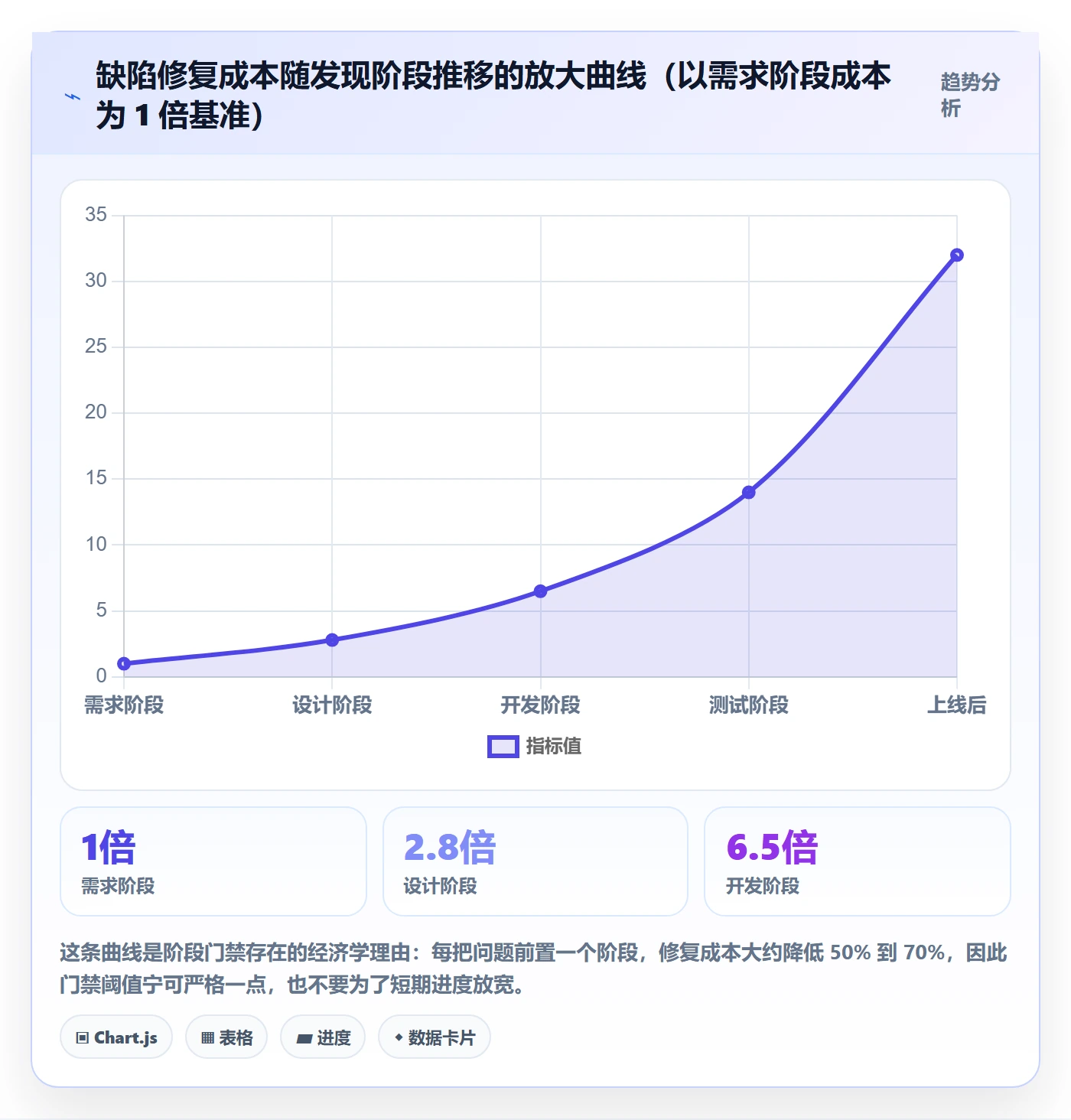

  5. 第 10 周:集成测试暴露问题,返工成本已经是设计阶段修改的 6 到 10 倍。

这五步里,每一步都有明确的、可量化的指标可以拦截:待确认事项闭环率、业务规则冲突解决数、接口字段契约一致性、环境就绪检查项通过率。问题的根源不是没有指标,而是这些指标没有被放进阶段门禁的强制项里。

项目阶段流程与规范:跨部门团队项目阶段风险控制关键指标

3. 阶段流程与规范到底解决什么问题

我给阶段流程与规范下过一个偏工程化的定义:它是一组在特定时间点强制执行的质量断言,以及这些断言的验证方式、责任人和不通过时的处置规则。注意这里有三个关键词:强制执行、验证方式、不通过处置。缺了任何一个,规范就会变成”建议”。

很多团队写的阶段规范只有第一部分,也就是”应该做到什么”,却没有定义”谁来验、怎么验、验不过怎么办”。这三者里,最关键的其实是”验不过怎么办”,因为这才是规范具备约束力的唯一证据。

三、拆解常见误区:四种让阶段门禁失效的做法

下面四个误区是我在不同组织里反复见到的,它们的共同特征是:看起来流程很规范,实际上风险拦截率接近于零。

1. 误区一:把阶段流程做成文档表演

典型症状是:每个阶段都有评审会、都有会议纪要、都有签字确认,但会后没有任何状态变更记录。需求评审通过了 30 条需求,其中 6 条标注”待确认”,这 6 条之后的走向无人追踪。

判断一个组织是不是在做文档表演,有个很简单的检验:随机抽取三个已关闭阶段,问”这个阶段最有价值的三个未通过项是什么”,如果答不上来,就是表演。因为在真实运作的门禁里,未通过项才是最贵、最值得记住的信息。

2. 误区二:用滞后指标做阶段门禁

我见过不少团队把”缺陷总数低于 X””进度偏差小于 Y%”作为门禁条件。这类指标的问题在于:当你看到它超标时,问题已经发生了。门禁的作用是拦截,不是统计。

滞后指标可以做”阶段评级”,但不适合做”进入下一阶段的准入条件”,因为此时已经无从选择,只能带病通行。

3. 误区三:全公司一套指标,不看项目类型

一个面向 C 端的快速迭代产品和一个面向政企的私有化交付项目,阶段风险结构完全不同。前者最大的风险是需求变更和上线质量,后者最大的风险是环境适配、验收标准和非功能合规。

用同一套门禁指标管这两类项目,结果一定是:前者嫌流程重,后者嫌流程轻,两边都不满意。我的做法是按项目类型定义 2 到 3 套指标模板,公共指标占 60%,差异化指标占 40%。

4. 误区四:门禁从来没有”不通过”的记录

如果一个组织运行门禁一年,从未出现”不通过”,那说明它不是门禁,是仪式。真实情况是:合理的门禁不通过率应该在 10% 到 25% 之间。低于 10% 说明标准太松或数据造假,高于 25% 说明标准脱离实际,会诱发团队绕过流程。

项目阶段流程与规范:跨部门团队项目阶段风险控制关键指标

5. 误区背后:门禁通过率与返工率的真实关系

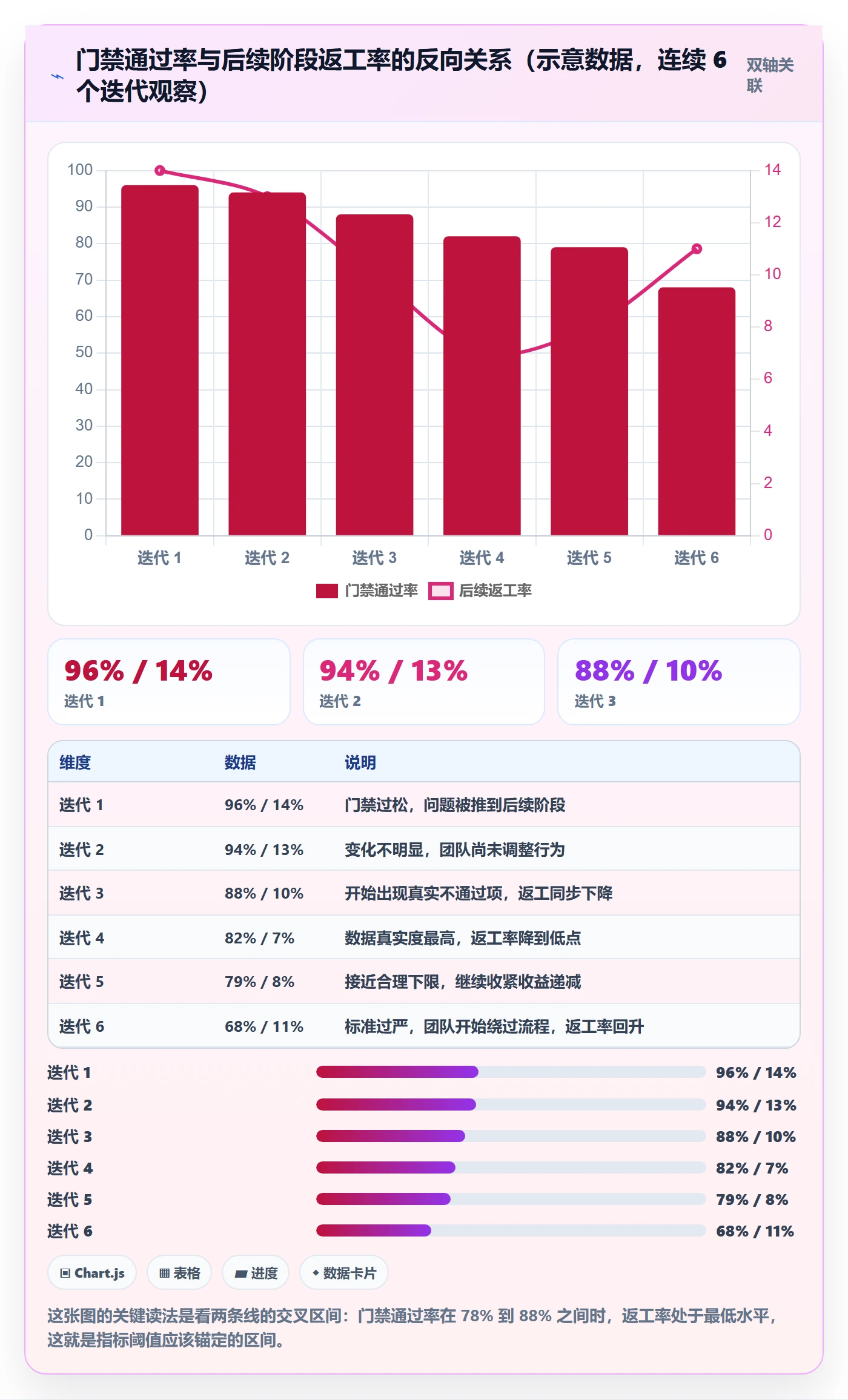

我跟踪过一组连续 12 个迭代的数据,发现一个反直觉的规律:门禁通过率从 96% 下降到 82% 的那个迭代,后续返工率反而从 14% 降到了 7%。原因是团队开始认真对待门禁,把问题暴露在了成本最低的阶段。

所以”门禁通过率下降”往往不是坏事,而是数据真实度上升的信号。管理者如果只看通过率这一个指标,很容易做出错误的激励导向。

项目阶段流程与规范:跨部门团队项目阶段风险控制关键指标

四、专业判断逻辑:阶段风险控制指标该怎么设计

指标设计是有方法论的,不是拍脑袋列清单。我自己的判断逻辑分四步:先判定指标是否合格,再区分门禁项和观测项,然后定阈值,最后定义不通过后的处置路径。

1. 合格指标的三个判定标准

我判断一个指标能不能进阶段门禁,只看三条:

  • 可采集:能通过工具自动或半自动获得,人工填报成本每周不超过 10 分钟。人工填报超过这个量级,数据一定会在两个月内失真。
  • 可归因:指标异常时能定位到具体的人、具体的任务、具体的依赖项。如果只能说”这个阶段整体不太好”,那它不是指标,是感觉。
  • 可行动:指标异常后存在明确的干预动作。如果一个指标报警了但没人知道该做什么,它只会制造焦虑。

三条里我最看重第二条。很多团队采集了大量的”阶段整体评分”,看起来很全面,但因为无法归因到具体对象,报警之后没有任何抓手,最后就变成了墙上的仪表盘。

2. 区分门禁项和观测项

这是我最想强调的一个操作细节:不是所有指标都应该卡门禁。我通常把指标分成两类:

类型 特征 处置方式 典型示例
门禁项 二元判定,必须满足 不通过则禁止进入下一阶段,需决策层豁免 接口契约冻结、验收标准确认、环境就绪
观测项 连续数值,有趋势 触发预警则进入风险列表,由项目经理跟进 浮动时间消耗速度、阻塞任务增速

把观测项当门禁项用,会导致流程僵化;把门禁项当观测项看,会导致风险失控。这个边界必须清晰。

3. 阈值怎么定:用历史分位数,不用平均值

我从来不用平均值定阈值,因为平均值会被极端值污染。我的做法是取过去 6 到 12 个迭代的历史数据,用 P50、P75、P90 分位数定三档:

  1. 低于 P50:正常,不干预。
  2. P50 到 P75:进入观察列表,周会同步。
  3. P75 到 P90:进入风险列表,指定责任人,48 小时内给出缓解方案。
  4. 高于 P90:触发升级,进入阶段门禁的不通过项。

这套分档的好处是:阈值来自团队自己的历史数据,团队不会觉得标准是”上面拍的”,接受度明显更高。

4. 门禁检查项的配置示例

实际落地时,我会把门禁项写进工具的阶段流转规则里,让它成为技术性卡点,而不是靠人盯。下面是一个简化后的配置示例,展示从设计阶段进入开发阶段的门禁条件:

stage_gate:
from: design

to: development

blocking_checks:

id: contract.frozen

name: 接口契约冻结

项目阶段流程与规范:跨部门团队项目阶段风险控制关键指标

五、案例与数据观察:中大型组织怎么把指标真正跑起来

前面讲的都是方法论,但方法论如果不落到工具和数据上,就是空谈。我参与过一个约 320 人研发组织的阶段流程改造,这里把过程和观察到的数据完整分享出来。

1. 改造前的状态

这个组织当时有 6 个研发团队,分属 3 条业务线,跨部门协作主要靠周会和邮件。阶段流程写在 Confluence 上,一共 42 页,但没有任何技术性卡点。我抽查了 10 个已完成项目,发现:

  • 有门禁记录的项目:3 个,且全部为”通过”,无一条不通过记录。
  • 能在 10 分钟内说清”当前阶段最大三个风险”的项目经理:2 个。
  • 接口契约有独立版本号并能追溯到具体评审的项目:1 个。

这个数据说明:流程文档的完备度和管理有效性之间几乎没有相关性。42 页的规范并没有转化成任何实际的风险拦截能力。

2. 为什么选择 PingCode 作为承载平台

我们评估时列了四个硬需求:跨团队的需求-开发-测试-发布链路打通、阶段门禁可以配置为技术性卡点、指标能自动采集而不是靠填报、支持私有化部署以满足数据合规要求。最终选定 PingCode 作为承载平台,主要基于以下几点:

  • 阶段流转可配置强制检查项,能把上面的 YAML 式门禁逻辑落到系统里,而不是靠人记得去查。
  • 需求、任务、测试、缺陷在同一数据模型下,交界处指标(比如”下游退回率”)可以直接算出来,不需要跨系统拼接。
  • 支持私有化部署,对于有数据不出内网要求的组织,这一点是前置条件而非加分项。
  • 支持从 Jira 平滑迁移,这一点对存量数据量大的团队尤其关键,历史指标基线能不能继承,直接决定阈值定得准不准。

这里我想补一句判断:对于 100 人以上的中大型组织,项目管理平台的选择标准应该从”功能多不多”转向”指标能不能自动采集、门禁能不能强制生效”。功能清单是可以对齐的,但数据可信度和流程约束力不行,而后者才是阶段风险控制的地基。

另外,这个组织同时评估过某项目管理工具和某项目管理平台,最终没有选择的核心理由不是功能缺失,而是迁移成本和门禁强制能力这两项不满足要求。这个经验也适用于其他团队:选型时优先验证迁移路径和门禁可配置性,这两项的验证成本远高于功能对比。

3. 改造后的数据观察

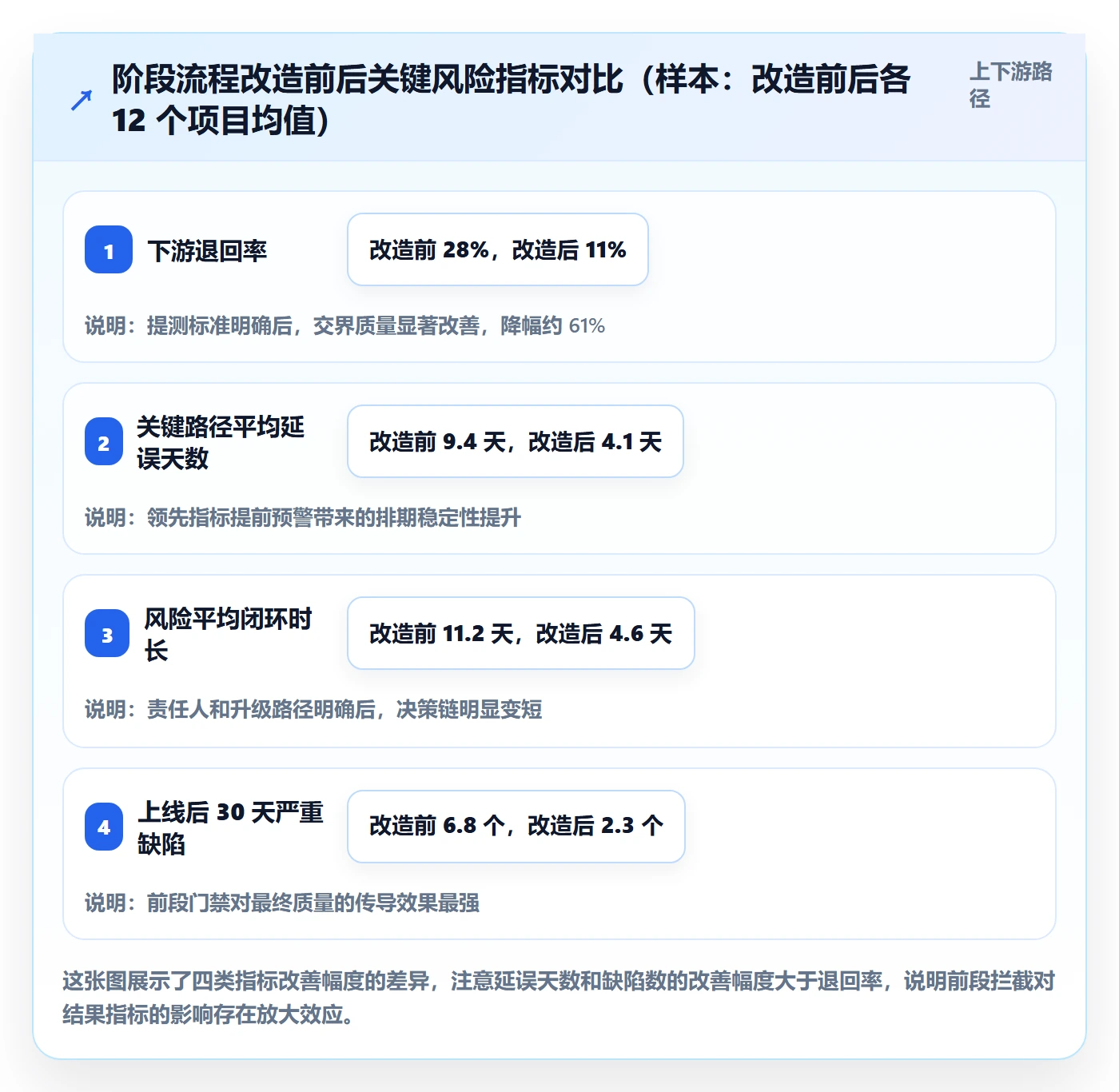

改造分两期,第一期只做门禁和交界质量指标,第二期追加领先指标和治理响应指标。上线六个月后的对比数据如下(数据来自该组织内部统计,样本为改造前后各 12 个项目的均值):

指标 改造前 改造后 变化
阶段门禁不通过率 0% 17% 从无记录到真实拦截
下游退回率(提测退回) 28% 11% -60.7%
关键路径平均延误天数 9.4 天 4.1 天 -56.4%
风险平均闭环时长 11.2 天 4.6 天 -58.9%
上线后 30 天严重缺陷 6.8 个/项目 2.3 个/项目 -66.2%
指标人工填报耗时 6.5 小时/周 0.8 小时/周 -87.7%

最后一个指标我想单独强调。人工填报耗时从 6.5 小时/周降到 0.8 小时/周,是整个改造里对团队士气影响最大的一项。因为前三个月的阻力几乎全部来自”填表太累”,而不是”指标不合理”。这也印证了前面那条判定标准:可采集性不是技术细节,而是决定项目成败的关键因素。

项目阶段流程与规范:跨部门团队项目阶段风险控制关键指标

4. 一个具体的拦截案例

改造进行到第四个月时,一个支付相关项目在设计到开发的门禁上被卡住了。原因是”外部依赖确认率”只有 71%,低于阈值 90%。当时业务方压力很大,要求放行。

最后的处理是:业务负责人和研发负责人双签豁免,但同时要求补充一份依赖风险的缓解计划,并且把”三方回调字段确认”列为开发阶段的 P0 观测项。三周后事实证明这个卡点是对的,三方系统的字段确实存在两处不一致,因为提前发现了,修复成本控制在 3 人天内。

这个案例的关键不是”门禁成功拦截”,而是豁免流程本身产生了价值:双签让决策显性化,缓解计划让风险有承接,观测项让问题持续被跟踪。如果当时只是”领导说放行”,这三件事都不会发生。

项目阶段流程与规范:跨部门团队项目阶段风险控制关键指标

六、不同情况下的行动建议

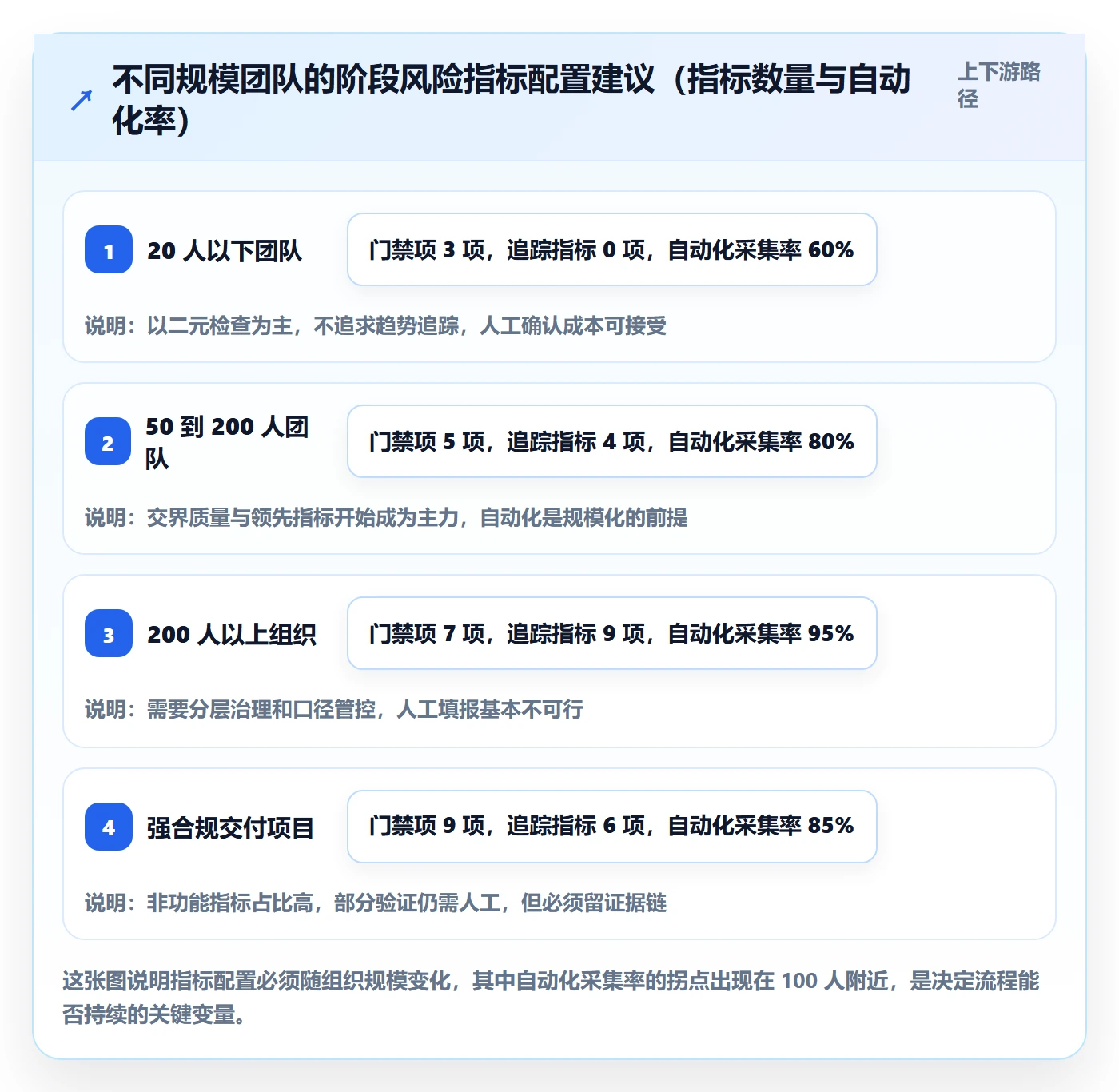

方法论讲完,接下来是更具操作性的部分。我按组织规模和项目特征分成四类,每类给出可以直接执行的建议。

1. 20 人以下团队:只做三个卡点

小团队做重流程是自杀。我的建议是只设三个门禁项,且必须全部是二元判定,不追踪趋势:

  • 需求范围冻结:进入开发前,需求清单必须有版本号,变更走显式记录。
  • 提测标准确认:明确定义”什么算可测”,包括环境、数据、准入用例通过率。
  • 上线前回滚方案:必须有回滚步骤和回滚决策人。

这三个卡点覆盖了小团队 80% 的高频事故。指标追踪可以完全不做,靠站会同步即可。

2. 50 到 200 人团队:加交界质量和领先指标

这个规模开始出现跨团队协作,交界处成为主要风险来源。建议在三个基础卡点之上,增加:

  1. 下游退回率(周维度追踪,目标低于 15%)。
  2. 阻塞任务存量增速(周环比,目标低于 20%)。
  3. 风险平均闭环时长(目标低于 7 天)。
  4. 关键路径浮动时间消耗率(阶段过半时应低于 50%)。

这个阶段最重要的动作是把指标采集自动化。如果还在用 Excel 手工汇总,规模一过 100 人就会崩。

3. 200 人以上或多事业部:建立指标分层治理

这个规模的核心问题不是指标不够,而是指标口径不统一。建议:

  • 定义公司级公共指标集(10 项以内),口径统一,不可自行修改。
  • 各业务线在公共集之上定义差异化指标(5 项以内),需报备。
  • 建立指标变更流程,任何口径调整必须记录生效时间和影响范围。
  • 每季度做一次指标有效性复盘,淘汰无人查看的指标。

我见过太多组织在这个阶段指标数量膨胀到 50 项以上,但真正被使用的不到 8 项。指标淘汰机制比指标新增机制更重要。

4. 强合规或私有化交付项目:前置非功能指标

这类项目的风险结构和互联网产品完全不同,最大的坑往往在非功能层面。建议在常规指标之外,强制加入:

  • 环境适配确认率(目标 100%,覆盖目标客户的实际环境版本)。
  • 性能基线验证完成度(并发、数据量级、响应时间)。
  • 安全与审计项检查通过率(权限模型、日志留存、数据脱敏)。
  • 验收标准逐条确认率(合同条款级对齐,不接受”基本满足”)。

这类项目还有一个现实约束:数据不能出内网。因此工具选型上,私有化部署能力是前置条件,PingCode 在这方面支持私有化部署,同时支持从 Jira 平滑迁移,对于已有大量历史数据的交付型组织是相对平滑的路径。

项目阶段流程与规范:跨部门团队项目阶段风险控制关键指标

七、不同情况下的取舍

所有流程设计本质上都是取舍。这里列出四组我在实践中反复面对的取舍,以及我的判断依据。

1. 流程严格度 vs 交付速度

这是最常被讨论也最容易被情绪化处理的一组。我的判断框架是看返工成本系数:如果一次返工的代价低于 3 人天,流程可以放松;如果超过 10 人天,门禁必须收紧。

具体来说,内部工具类项目可以放松到只保留上线前检查,而涉及资金、合规、外部集成的项目,门禁项应该从设计阶段就开始强制执行。判断依据不是”公司文化”,而是返工的经济后果。

(1)放松流程的三个信号

  • 连续 6 个迭代的上线后严重缺陷数低于 1 个/项目。
  • 下游退回率长期低于 8%。
  • 团队规模稳定,成员对业务上下文有充分共识。

(2)收紧流程的三个信号

  • 近三个月出现两次以上上线回滚。
  • 跨部门依赖项占比超过 40%。
  • 团队人员流动率高于 20%,上下文传承出现断层。

2. 指标数量 vs 数据可信度

这组取舍的反直觉之处在于:指标越少,数据可信度往往越高。因为团队有精力把少数几个指标填准,而不是应付一长串表单。

我的经验阈值是:单个角色的周填报时间超过 20 分钟,数据可信度就会显著下降。所以当指标数量增加时,必须同步增加自动化采集比例,否则宁可砍指标。

3. 私有化部署 vs SaaS

这组取舍经常被简化成”合规 vs 便利”,但实际上还有第三个维度常被忽略:指标基线的连续性。

私有化部署的优势是数据可控、可深度定制,劣势是升级和运维需要投入。SaaS 的优势是上手快,劣势是定制能力受限,且对于有数据合规要求的组织可能直接不可用。

我的建议是:如果组织已经积累了 12 个迭代以上的历史数据,切换平台时要优先评估历史数据能否完整迁移。因为阈值依赖历史分位数,历史数据丢失意味着阈值要从零重建。这也是我前面强调迁移路径要作为选型前置条件的原因。

4. 自研 vs 采购

我判断是否自研的标准很直接:这套能力是不是你的核心竞争力。阶段流程和指标采集属于典型的通用能力,自研的边际收益很低,但维护成本会持续存在。

我见过一个团队自研了阶段门禁系统,第一年很满意,第二年因为核心开发离职、无人维护,最终回退到 Excel。这个案例说明:自研的隐性成本主要在维护期,而不在开发期。

项目阶段流程与规范:跨部门团队项目阶段风险控制关键指标

八、总结与下一步:阶段流程的终局是”可审计的自动化约束”

回到开头那个返工 22 人天的项目。事后我最大的反思不是”应该更早发现接口问题”,而是整个流程里没有任何一个环节强制要求”外部依赖确认率”这个数字被计算出来。没有数字,就没有判断依据,就只能靠个人经验,而个人经验在跨部门协作里是最不可靠的东西。

所以我对项目阶段流程与规范的最终判断是:它的终局形态不是一份更厚的文档,而是一组可审计的、自动化的阶段约束。具体包含三个特征:门禁项以技术卡点形式存在、关键指标自动采集无需填报、不通过和豁免都有完整记录。

如果你现在正准备优化自己团队的项目阶段流程,我建议按下面的顺序推进,不要跳步:

  1. 第一步,回填数据。先别急着定新指标,把过去 6 到 12 个迭代的历史数据捞出来,算出 P50/P75/P90 分位数。没有基线,阈值就是拍脑袋。
  2. 第二步,选三个卡点先跑。需求范围冻结、提测标准确认、上线回滚方案。这三个的执行阻力最小、收益最直观,适合用来建立团队对流程的信任。
  3. 第三步,把卡点技术化。把检查项配置到工具的阶段流转规则里,明确 owner 和 evidence 字段。这一步做完,流程才真正具备约束力。
  4. 第四步,追加领先指标。优先上依赖项未确认比例、关键路径浮动时间消耗率、阻塞任务存量增速这三个,它们能给你 10 天以上的干预窗口。
  5. 第五步,建立豁免与淘汰机制。定义豁免的签署规则和记录要求,同时每季度清理一次无人查看的指标。

最后提醒一点:阶段流程的改造成功标志,不是门禁通过率变高,而是组织能说清楚”这个阶段我们拦下了什么”。当你随机问一个项目经理”上个月最值得的一次门禁拦截是哪次”,他能立刻讲出细节、成本和影响,那说明这套流程与规范真正落地了。在这之前,所有的绿灯都只是还没到账的账单。

常见问题解答(FAQ)

1. 跨部门项目阶段风险控制到底该盯哪些关键指标?

我带跨部门项目时,领导让我做风险看板,我一开始把进度、成本、质量、人力全堆上去,结果没人看。后来发现指标太多反而掩盖了真正的跨部门风险,所以我很想知道到底哪几个指标能提前暴露问题。

建议按领先、过程、结果三层选8到12个指标,不要超过12个。领先层看风险新增与关闭比、阻塞事项平均停留时长、跨部门依赖按时交付率、需求变更密度;过程层看阶段准出一次通过率、返工率、关键路径偏差、评审问题关闭周期;结果层看里程碑达成率、缺陷逃逸率、预算偏差。

判断口径可以这样定:依赖按时交付率等于按承诺日期完成的依赖数除以总依赖数,低于90%黄色,低于80%红色;阻塞事项超过48小时未处理必须升级;风险新增与关闭比连续两周大于1.2,说明风险在积累。经验是每阶段只保留最能解释风险的5到6个,其他放明细,不要都塞进主看板。

2. 阶段流程规范怎么避免变成形式主义?

我们公司有阶段流程模板,但跨部门执行时经常补文档、补签字,最后变成走过场。我作为项目负责人很困惑,规范到底该怎么设计才有风险控制作用,而不是只让审计好看。

把规范绑定准出条件和可验证证据,而不是文档数量。每个阶段只保留3到5个必须评审项:需求阶段看验收标准覆盖率和跨部门依赖清单;设计阶段看接口契约和风险登记册;开发阶段看联调通过率和缺陷收敛曲线;测试阶段看准出缺陷密度和缺陷逃逸率。评审不通过就阻断下一阶段,并明确责任人和关闭时限。

可以用某项目管理工具做自动卡点,比如未关闭的P0风险或未签收的依赖不能进入下一阶段。判断依据是问题提前发现率和返工成本:如果评审后返工不降,说明规范没抓住风险,应该删掉无效检查项。

3. 跨部门风险责任不清,怎么定责和升级?

我们项目里经常出现前端等后端、后端等运维,出了问题大家都说不是自己的责任。我试过开会吵,但下次还是这样。我想知道有没有可执行的定责和升级机制。

用RACI或DRI给每项依赖指定唯一负责人,写具体角色和姓名,不能只写部门。风险登记册必须记录风险描述、触发条件、影响、负责人、升级路径和关闭标准。升级规则要前置:P0风险2小时内响应、24小时内给方案;P1风险48小时未关闭升到项目群,5天未关闭升到部门负责人。

判断依据是跨部门风险最怕共同负责,唯一负责人才有动力推动关闭;如果负责人无权调动资源,就要同时指定升级对象。每周风险会只过红色和黄色项,每项必须给出下一步动作和截止时间,某项目管理平台可以设自动提醒,但规则要人先定清楚。

4. 阶段评审和准出到底用什么数据判断能不能进入下一阶段?

我每次组织阶段评审,业务方说可以上,技术方说还不稳,最后靠领导拍板。我不想每次都吵,想知道有没有客观口径。

提前定义每阶段准出红线。需求阶段看验收标准覆盖率100%、跨部门依赖确认率不低于95%;开发阶段看关键接口联调通过率100%、P0和P1缺陷关闭率100%、缺陷收敛曲线连续5天下降;测试阶段看缺陷逃逸率不高于5%、遗留缺陷密度不高于0.5个每千行或按模块历史基线、性能达标率100%;

上线阶段看回滚方案演练通过、监控告警覆盖核心链路。判断依据是准出不是没有缺陷,而是剩余风险可接受且可控。数据不达标就不进入下一阶段;如果业务强推,走书面风险接受,记录接受人、接受范围和回滚条件。经验上,准出红线要在项目启动会上确认,而不是评审当天才定。

读者评论

夏
夏若溪

文章把风险集中在阶段交界这个判断,跟我们团队复盘结论基本一致。但我有个疑问:交界质量指标比如接口契约冻结偏差数,谁来采集?我们试过让下游提测时统计,结果下游为了不背锅倾向少报。后来改成上下游一起在工具里确认字段清单,才有真实数据。指标本身不难定,难的是让上报方没有动机美化。

王
王子涵

领先指标那部分我认同,不过实操里浮动时间消耗速度对排期颗粒度要求很高。我们项目两周一个迭代,任务估算经常只有天级精度,算出来的消耗速度波动很大,报警了也不知道是不是真风险。想请教下,迭代周期短的团队是不是更应该看依赖项未确认比例,而不是硬套浮动时间这类指标?

于
于安琪

门禁不通过率10%到25%这个区间挺有参考价值。我们去年刚开始强制门禁时通过率只有七成多,管理层很紧张,差点把标准放松。后来坚持了两个季度,通过率回到九成左右,上线后紧急修复确实少了。但这个数字跟项目类型关系很大,交付类项目可能天然更高,直接拿一个区间去考核团队我觉得风险不小。

文章包含AI辅助创作:项目阶段流程与规范:跨部门团队项目阶段风险控制关键指标,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/333619

赞 (0)
飞飞飞飞
里程碑落地方案:跨部门团队开展项目阶段的流程优化案例解析
上一篇 2026年10月4日 上午11:47
阶段验收实操方法:跨部门团队提升项目阶段效率的效率提升方法与模板
下一篇 2026年10月4日 上午11:47

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
