去年我参与过一次跨部门交付复盘,起因很朴素:一个计划 9 个月上线的新产品,到第 9 个月,五个部门的里程碑达成率分别是 100%、96%、92%、100%、94%,算术平均 96.4%,但产品没有上线。更荒诞的是,复盘会上没有任何一个部门认为自己失约,硬件说结构件交付了,软件说版本提测了,算法说模型指标达标了,供应链说物料到仓了,质量说测试用例执行完了。每个部门的里程碑都真实完成了,可交付物拼不到一起。
问题不在执行,在于这套里程碑制度从设计的第一天起,就没有定义过”什么样的完成才算完成”。
这件事让我彻底改变了对里程碑制度的看法。我过去也相信一套朴素逻辑:里程碑定得清楚、责任分到人、每周跟踪、延期预警,跨部门协作就会顺畅。做了七八年项目治理之后我发现,里程碑制度的有效性,几乎不取决于它定得多细,而取决于它在”完成”与”被接受”之间有没有设一道门。没有这道门,达成率越漂亮,风险越深。
这篇文章不讲通用项目管理教科书里的里程碑定义,讲的是我在中大型组织里实际改过、踩过、也失败过的跨部门里程碑制度设计,以及我用来判断一套制度是否真的在起作用的几个关键指标。如果你正在为一个 100 人以上的跨部门团队设计阶段制度,或者正在被”每个部门都完成了但项目没进展”困扰,下面这些判断应该能直接用上。
一、先给结论:里程碑制度的成败由四个判断决定
我把跨部门里程碑制度的问题收敛成四个判断。它们看起来都是”指标”问题,但根子上是”权力和定义”问题。理解了这四件事,后面所有细节设计都只是执行。
1. 结论一:里程碑达成率是一个自证指标,越高越可疑
达成率是交付方自己定义、自己填报、自己宣布完成的指标。它天然带有通胀倾向:只要”完成”的定义稍微松一点,达成率就能从 70% 跳到 95%,而实际交付质量一点没变。我在三家不同行业的公司做过同一个测试,把里程碑完成定义从”本部门工作完成”改成”下游部门确认可用”,平均达成率会掉 25 到 40 个百分点。
这意味着,一个组织如果里程碑达成率长期稳定在 95% 以上,通常不是执行力强,而是定义松或者里程碑拆得足够小。真正健康的达成率,一般在 75% 到 88% 之间波动,并且波动本身是有信息量的。
2. 结论二:跨部门里程碑的瓶颈不在时间,在进入条件
大部分团队给里程碑设定的唯一约束是截止日期。但跨部门场景里,真正决定里程碑能否按时关闭的,是它有没有明确的前置条件,以及前置条件由谁负责关闭。截止日期是结果,进入条件是原因,只盯结果必然陷入”延期,解释,再延期”的循环。
我统计过自己跟进的 23 个跨部门项目中所有被延期的里程碑,归因后大约 61% 的延期可以追溯到”进入条件未满足就启动了工作”,只有不到 20% 是纯粹的产能不足。把管理重心从截止日期前移到进入条件,是投入产出比最高的一次调整。
3. 结论三:制度的核心能力是暴露速度,不是预测准确率

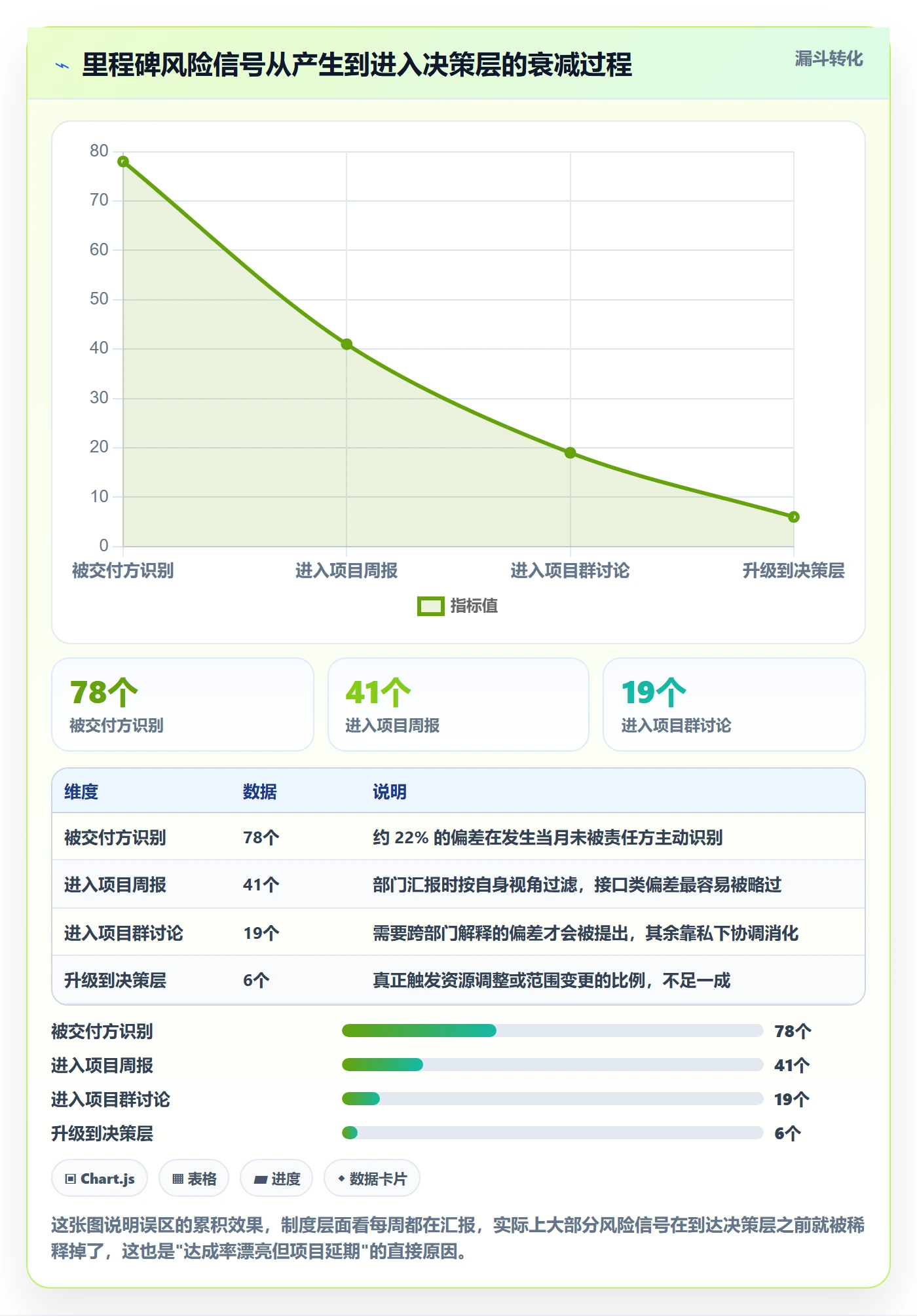

很多团队试图通过更复杂的估算方法提升里程碑预测准确率,我走过这条路,回报很低。中大型跨部门项目的偏差来源太多,需求变更、依赖方排期、合规审查、供应链波动,预测永远会错。真正能改善的是:当偏差发生时,多久被暴露、多久被升级、多久被决策。

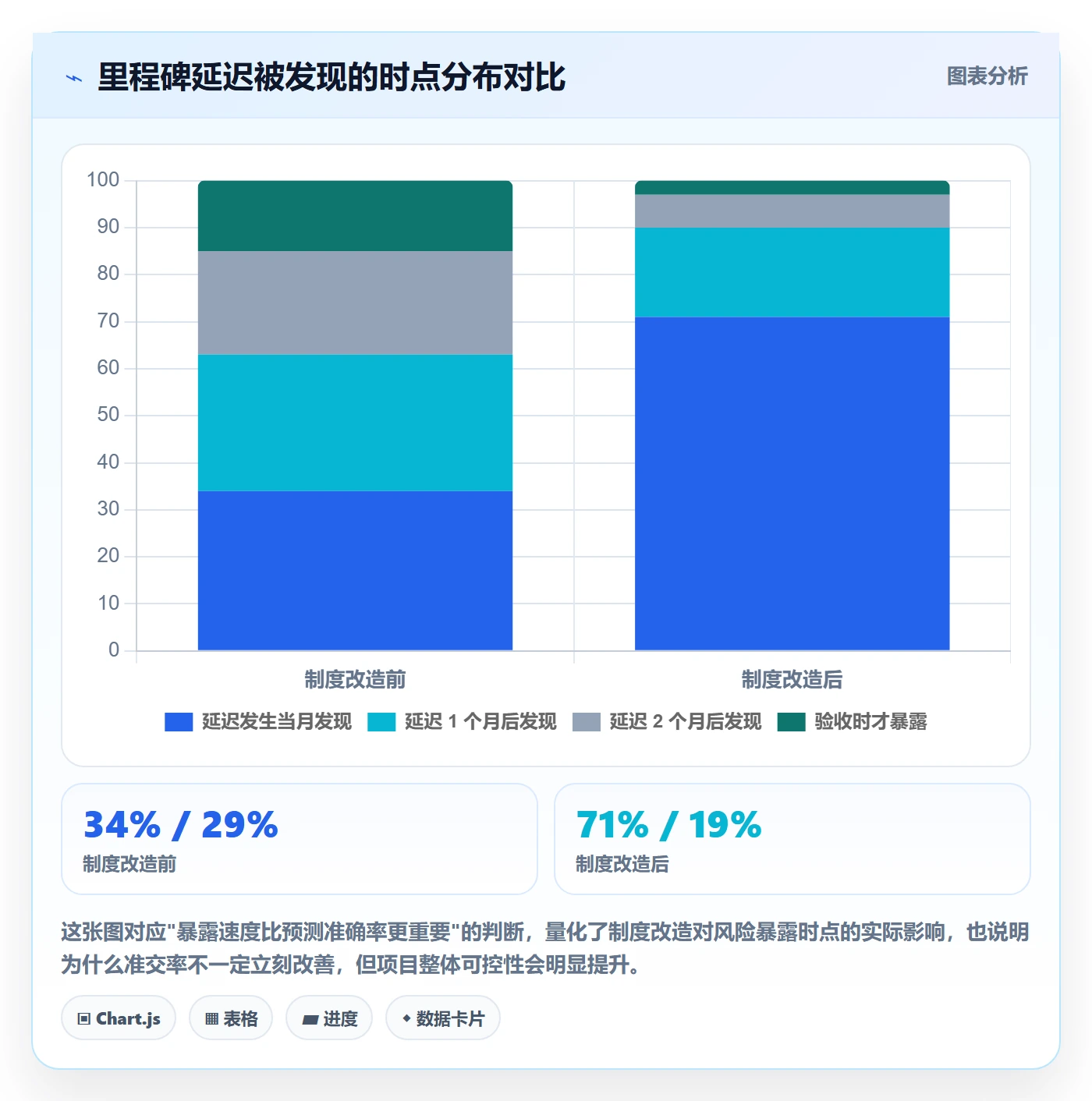

我的经验数据是,偏差从”实际发生”到”进入决策层视野”的中位数如果超过 7 个工作日,这个组织的里程碑制度基本失效了,因为等它看到的时候,纠偏成本已经翻倍。
4. 结论四:里程碑数量增长率是制度健康的反向指标
这是我个人最看重、也最少被讨论的一个判断。当一个团队的里程碑数量在半年度内增长超过 40%,而交付范围没有同比例增长,几乎可以断定发生了”里程碑通胀”,为了保住达成率,把大里程碑拆成一堆小里程碑。表面看管理更精细了,实际上风险被切碎后藏进了缝隙里。
里程碑应该少而硬,而不是多而软。一个 9 个月的项目,跨部门里程碑控制在 6 到 12 个是比较健康的区间,超过 20 个基本意味着它退化成了任务列表。
二、背景与真实场景:跨部门里程碑为什么会系统性失真
先说清楚跨部门项目和单部门项目的本质差别,否则后面的制度设计看起来会像形式主义。单部门项目的资源、决策、责任都在一条线上,里程碑是内部节点。跨部门项目的资源在各部门手里,责任却要在一个共同节点上收口,这就形成了结构性张力。
1. 一个典型的跨部门项目长什么样
我服务过的一家制造企业正在做一款智能硬件,参与方包括结构、硬件、嵌入式、云平台、算法、供应链、质量七个部门,共同向一个产品里程碑负责分段交付。每个部门都有自己的季度目标、自己的资源排期、自己的考核口径,而项目里程碑在部门内部往往只是一个”配合事项”,优先级排在部门自有目标之后。
这种结构下,跨部门里程碑实际上是”弱约束”。它没有一个凌驾于部门目标之上的资源调配权,只能依靠协调和说服。所以制度设计必须承认这个前提:你要设计的不是一套管控体系,而是一套让弱约束变强的机制。
2. 三个真实场景里的失真
第一个场景:软件部宣布”版本提测完成”,质量部收到的包却跑不起来,因为软件部理解的是”代码合并到主干”,质量部理解的是”可执行、可复现、有发布说明”。双方都没错,错在里程碑定义里没有写明交付物的验收标准。
第二个场景:算法部的模型指标达标了,但云平台部的推理服务还没适配新模型格式,导致端到端联调从第 7 个月才开始。算法部里程碑完成了,云平台部里程碑也完成了,但两者之间有 6 周的隐性等待,没有任何一个指标记录这段等待。
第三个场景更隐蔽:供应链部在第 5 个月完成了物料到仓里程碑,之后因为结构件改版,第 6 个月需要重新备料。供应链部的新里程碑被排到了下个季度,项目组在第 8 个月才发现关键物料缺口,此时已经无法追回排期。
3. 为什么这些失真在传统周报里看不见
因为周报是按部门组织的,每个部门汇报自己的进展,部门之间没有”接口状态”这一栏。跨部门的等待、返工、重复劳动,全部落在部门汇报的视野之外。我把它叫做“部门间的管理真空”,每个部门的报表都是绿的,拼起来是红的。
要填上这个真空,里程碑制度里必须有专门记录”接口状态”的字段和指标,而不是指望周报里的自由文本描述能反映出来。


三、拆解误区:七种让制度看起来在运转的写法
下面七个误区是我在评审各家公司里程碑规范文档时反复见到的。它们的共同特征是:文档写得很完整,执行起来也有仪式感,但对交付结果几乎没有影响。
1. 误区一:把里程碑当成进度条上的刻度
典型写法是”第 3 个月完成设计评审,第 5 个月完成开发,第 7 个月完成测试”。这是时间表,不是里程碑。里程碑的本质是一个决策点或状态跃迁点,它应该回答”从这里开始,我们进入了什么新的确定性,又承担了什么新的风险”。没有状态跃迁含义的节点,只是一个日期。
2. 误区二:用一个完成率覆盖所有阶段
把”完成 80%”这样的百分比挂在里程碑上,是最常见的偷懒。百分比无法说明剩下 20% 是什么、由谁负责、风险在哪。我更倾向用状态枚举替代百分比:未进入、进行中、待验收、已验收、已作废。百分比制造模糊空间,枚举制造决策压力。
3. 误区三:只设截止日期,不设进入条件
一个里程碑如果没有明确列出”进入本阶段必须满足的条件”和”条件未满足时的处理规则”,它就只是一个愿望。我在制度文档里会强制要求每个跨部门里程碑至少写明 3 条进入条件、每条条件的责任人、以及不满足时的降级方案。
4. 误区四:把验收权交给交付方自己
这是所有误区里杀伤力最大的一个。当交付方自己判断是否完成,达成率就必然通胀。正确做法是验收权归下游或归独立的验收角色,交付方只能提出”申请验收”。这一个动作的调整,往往能让达成率数据一夜之间回归真实。
5. 误区五:依赖管理靠会议而不是靠机制
很多团队靠每周同步会来对齐依赖。会议能解决信息不对称,但解决不了依赖的登记、跟踪、升级和追责。依赖必须是一条条可查的记录:谁依赖谁、依赖什么、期望什么时候、实际什么时候、超期多久、升级给谁。
6. 误区六:变更没有再基线化流程
需求或范围变了,里程碑日期却沿用原计划,这是延期的主要源头之一。变更发生后必须触发再基线化:重新评估里程碑时间、重新确认进入条件、重新分配依赖。没有这个动作,里程碑就变成了一个谁都不信、但谁都不敢改的装饰品。
7. 误区七:同一套指标既用于改进又用于考核
这是组织行为学里的老问题。一旦”里程碑准时率”进入部门 KPI,部门就会用最省力的方式优化这个数字,拆分里程碑、推迟开始时间、扩大”完成”的定义。我坚持的一条原则是:改进期指标要透明但暂不考核,考核指标要少、要粗、要滞后。两者混用,数据必然失真。

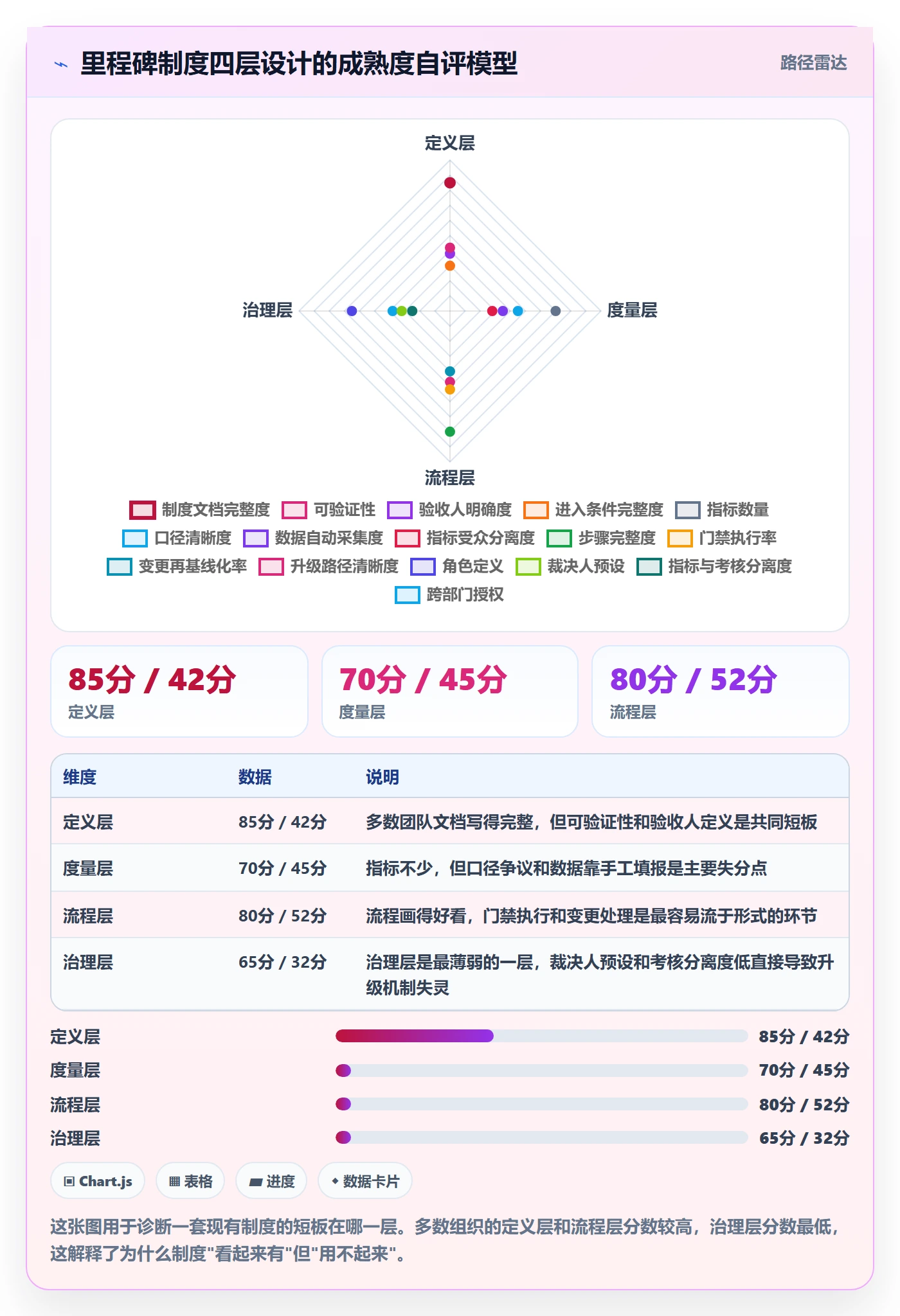

四、专业判断逻辑:四层设计加五个关键指标
把上面这些误区反过来,就是我实际使用的设计框架。我把它拆成定义层、度量层、流程层、治理层四层,每层解决一个特定问题,缺一层整套制度就会在某个环节漏气。
1. 定义层:里程碑必须回答四个问题
我要求每个跨部门里程碑在定义时必须写清四件事:交付物是什么(可验证的具体产出)、交付物由谁验收(不能是交付方)、进入条件有哪些(至少 3 条,带责任人)、不满足条件时的降级方案是什么。这四个问题答不出来,这个里程碑就不允许进入基线。
实操中我见过最多的问题是”交付物是什么”写成了动作描述,比如”完成联调”。”完成联调”无法验证,正确的写法是”端到端主流程在预生产环境跑通,通过率 ≥ 95%,并附测试报告链接”。
2. 度量层:五个关键指标及口径
我不建议在里程碑制度里堆指标,五个足够,且必须先把口径写死,否则数据永远吵不清楚。
- 里程碑准交率:统计口径为”在基线日期当天或之前通过验收的里程碑数 ÷ 当期应关闭里程碑总数”。注意分母是”应关闭”,不是”已关闭”,否则延期里程碑会被踢出统计。
- 前置条件关闭率:里程碑进入时,其声明的前置条件已全部满足的比例。这个指标反映的是流程纪律,不是产能。
- 依赖兑现率:跨部门依赖按承诺时间兑现的比例,按”依赖方”维度统计,而不是按”被依赖方”。这是定位瓶颈部门最有效的指标。
- 偏差暴露时点中位数:从偏差实际发生到被记录的天数中位数。目标值我一般建议 ≤ 5 个工作日。
- 里程碑返工率:已验收里程碑在后续阶段因本阶段问题被重新打开的比率。它衡量的是验收质量,不是交付速度。
3. 流程层:里程碑的六步生命周期
标准化流程我建议固定为六步:提议、评审、基线化、进入、验收、关闭。其中三个环节必须有强制门禁:评审环节必须确认验收人;进入环节必须确认前置条件;验收环节必须由非交付方签署。其余环节可以简化,这三个不能省。
流程的价值不在步骤本身,而在于它让”谁在什么时候必须做什么决定”变得不可回避。
4. 治理层:明确三类角色的权力边界
跨部门里程碑失效,很多时候是角色权力不清。我一般会定义三类角色:里程碑负责人(对结果负责,通常不是部门经理)、验收责任人(对验收标准负责)、升级决策人(对资源冲突和范围变更做最终裁决)。
关键设计是升级决策人必须在项目启动时就指定,而不是冲突发生后再找。没有预先指定的裁决人,任何升级都会变成部门间的拉锯。
5. 五个指标怎么用:分层看,不要混着看
我自己的习惯是把五个指标分成两组:准交率、依赖兑现率属于”结果组”,用于对外汇报和管理层看板;前置条件关闭率、偏差暴露时点、返工率属于”过程组”,用于项目组内部改进。两组指标的受众不同,混在一张报表里会导致两边都看不懂重点。


五、PingCode 案例与数据观察:一家 1200 人企业的制度重构
下面这个案例来自我 2023 年参与的一家智能硬件与云服务企业的项目治理改造。它是我手上数据最完整的一次,也是把工具能力和制度设计绑在一起做的典型。我尽量还原真实的做法和数字,不做美化。
1. 案例背景与关键约束
该企业约 1200 人,研发体系覆盖硬件、嵌入式、云平台、算法、测试五个方向,同时有独立的供应链和合规团队。它同时在跑 3 条产品线,每条产品线平均涉及 6 到 9 个部门的协同。改造前的项目管理主要依靠一套自建工具加大量线下表格,团队此前长期使用 Jira,积累了七八年的项目和缺陷数据,迁移成本是当时最大的顾虑之一。
他们的诉求很具体:跨部门里程碑的延期要提前两周暴露,而不是在验收会上暴露;要有一套统一口径的指标能直接给到管理层;数据要留在内网,满足合规审计要求。最终他们选择了 PingCode 作为项目管理平台,采用私有化部署,同时完成了从 Jira 的历史数据迁移。PingCode 支持私有化部署,支持 Jira 平滑迁移,对这类既要控数据、又不想推翻既有工作习惯的中大型组织,是一个务实的选择。
2. 改造前的问题清单
梳理下来,他们的问题和前面讲的误区高度重合,但有三个是这个规模特有的。
第一,里程碑定义分散在九个部门的文档里,没有任何一处能看到全貌,跨部门依赖全靠项目经理人工维护一张 Excel。
第二,验收权在交付方。硬件部门的里程碑由硬件部门自己宣布关闭,这在硬件场景下问题尤其大,因为下游装配问题往往在几周后才暴露。
第三,指标口径每年变一次。每个季度的准交率算法不同,导致管理层无法做跨季度趋势判断,也无法定位到底哪个部门是瓶颈。
3. 制度设计的具体做法
我们做了四件事。第一件是把里程碑定义统一到一个平台上,每个里程碑强制填写交付物描述、验收人、三条前置条件、降级方案,缺任何一项就无法保存。这条硬性约束看起来粗暴,但它是整套制度能落地的前提。
第二件是重设验收流程。交付方只能提交”申请验收”,关闭权限归下游或独立验收角色。上线第一个季度,准交率从 94% 掉到 71%,管理层一度很紧张,但同一季度跨部门返工人天下降了 38%,因为问题提前暴露了。
第三件是把依赖做成正式对象。每条跨部门依赖有提出方、承接方、承诺时间、实际时间、超期天数,并且自动汇总成依赖兑现率,按承接方维度出报表。这一条是定位瓶颈部门最有效的工具,第二季度上线后,管理层第一次看清了瓶颈集中在两个部门而非过去以为的五个。
第四件是把指标分成两组,结果组进管理层看板,过程组进项目组周会,互不混用,并且明确改进期 12 个月内不与部门绩效挂钩。
4. 上线前后 12 个月的数据对比
我把关键数据整理成下表,这些数字来自该企业内部的项目管理平台导出报表和季度复盘材料。需要说明的是,这是单个企业的观察,样本量有限,不能当作行业基准,但趋势方向我认为具有普适参考价值。

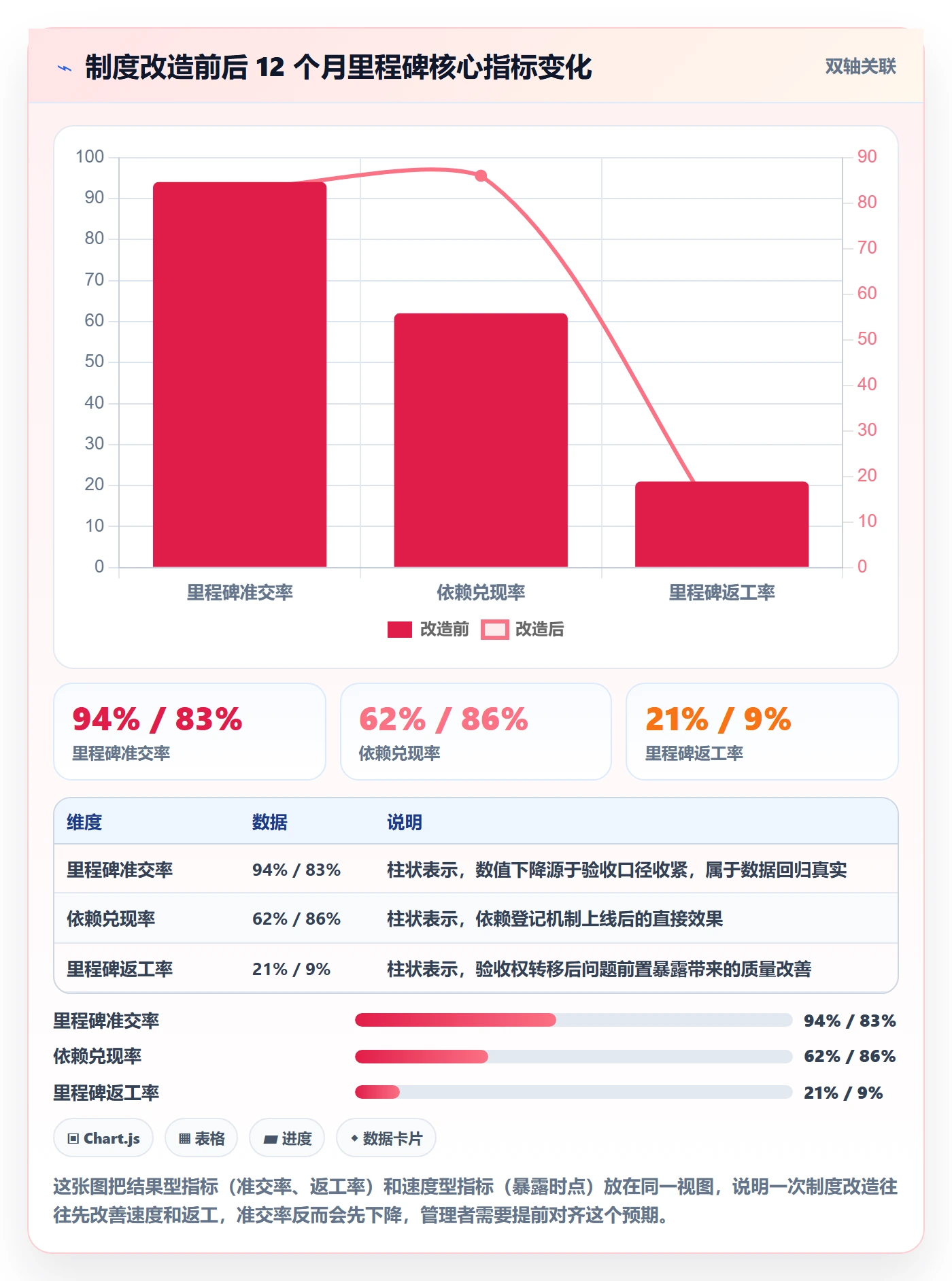

| 指标 | 改造前 12 个月 | 改造后 12 个月 | 变化 |
|---|---|---|---|
| 里程碑准交率(验收口径) | 94% | 83% | -11 个百分点 |
| 前置条件关闭率 | 未统计 | 79% | 新增指标 |
| 跨部门依赖兑现率 | 约 62%(人工估算) | 86% | +24 个百分点 |
| 偏差暴露时点中位数 | 16 个工作日 | 4 个工作日 | -75% |
| 里程碑返工率 | 21% | 9% | -12 个百分点 |
| 跨部门返工总人天(季度) | 约 1,850 人天 | 约 1,147 人天 | -38% |
| 里程碑数量(单条产品线) | 31 个 | 14 个 | -55% |
我最想强调的是第一行的下降和第二行的新增。准交率从 94% 掉到 83%,这不是退步,而是数据终于开始说真话。同时里程碑数量从 31 个压到 14 个,印证了前文说的”里程碑通胀”判断,改造前的 31 个里程碑里,有相当一部分是为了让达成率好看而拆出来的。
5. 代码示例:里程碑状态机与字段定义
为了让”验收权归下游”这件事在系统层面不可绕过,我们把里程碑状态机做成了强约束。下面是我当时给出的一版简化定义,用 YAML 描述,可以直接映射到多数项目管理平台的自定义工作流里。
milestone:
states:
proposed # 提议,尚未评审
baselined # 已基线化,进入条件已确认
in_progress # 进行中,前置条件已关闭
pending_accept # 待验收,仅交付方可提交
accepted # 已验收,仅验收责任人可操作
closed # 已关闭
void # 已作废,需升级决策人批准
transitions:
from: proposed
to: baselined
guard: "deliverable != null and acceptance_owner != null and preconditions.size() >= 3"
actor: project_manager
from: baselined
to: in_progress
guard: "preconditions.all(satisfied)"
actor: milestone_owner
from: in_progress
to: pending_accept
guard: "deliverable_evidence_attached == true"
actor: milestone_owner
from: pending_accept
to: accepted
guard: "acceptance_criteria_met == true"
actor: acceptance_owner # 关键:交付方无权执行
from: in_progress
to: void
guard: "change_request_approved == true"
actor: escalation_owner
required_fields:
deliverable # 可验证的具体产出描述
acceptance_owner # 验收责任人,禁止等于 milestone_owner
preconditions # 至少 3 条,每条带责任人与截止日
fallback_plan # 条件不满足时的降级方案
baseline_date # 基线日期,变更需走再基线化流程
这版定义里最关键的是 acceptance_owner 那一行注释。在系统层面禁止交付方自己验收,比在制度文档里写十遍”要独立验收”都管用。能靠系统约束的,就不要靠人的自觉。


六、不同情况下的行动建议
制度设计没有万能模板,我按四种最常见的差异维度给出建议。你可以先定位自己属于哪一类,再决定投入多少管理成本。

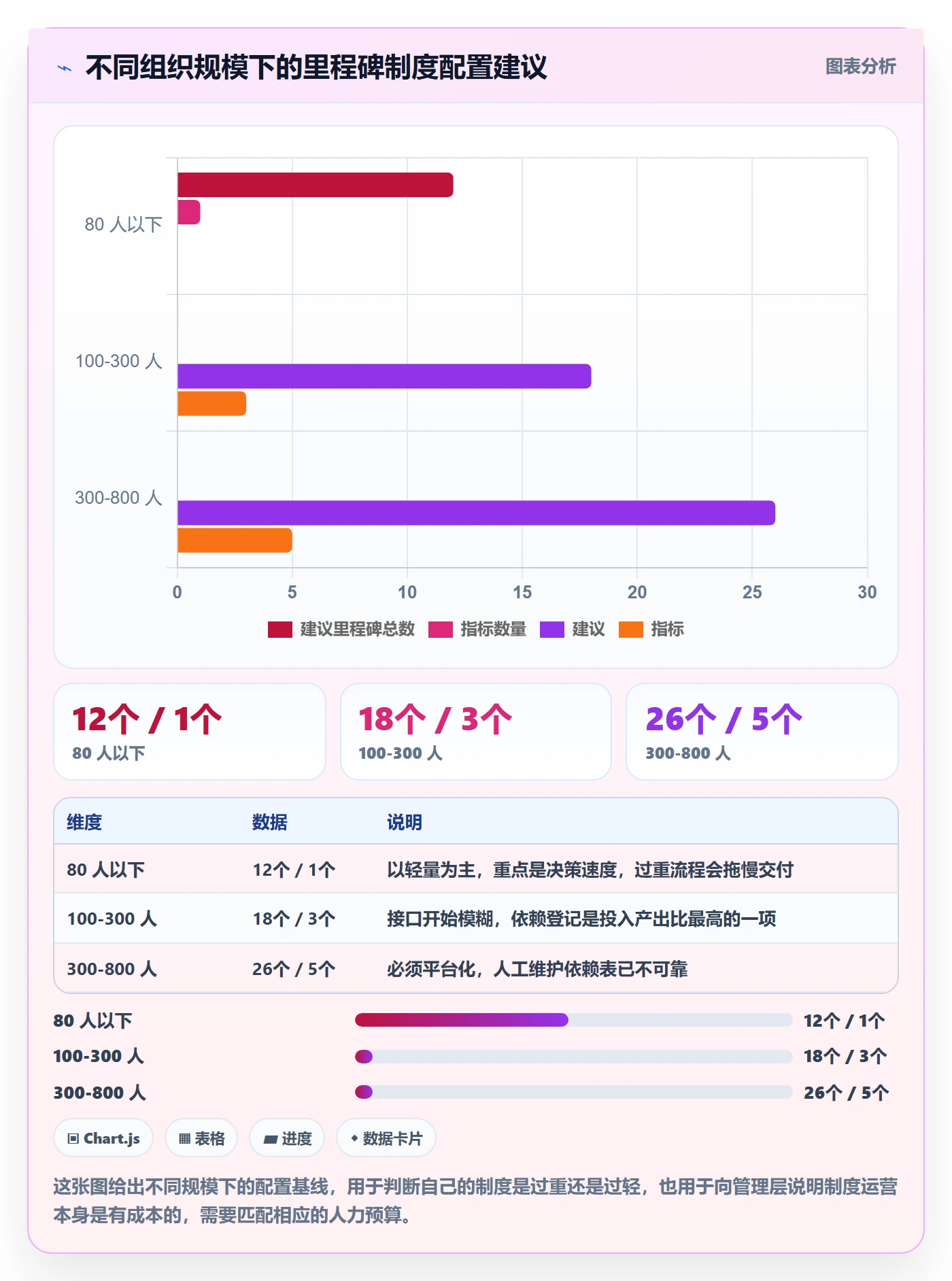

1. 按组织规模:制度重量要跟着依赖数走
100 人以下的组织,跨部门依赖通常在 10 条以内,我建议只用最轻的一套:里程碑定义模板 + 双周评审 + 一个准交率指标。加更多流程只会拖慢节奏。这个阶段的瓶颈往往是决策速度,不是协调机制。
100 到 300 人是第一个转折点,接口开始模糊,我建议加上依赖登记和前置条件门禁这两项,指标扩展到三个。300 到 800 人进入必须平台化的阶段,人工维护的 Excel 依赖表必然失效,此时需要一套能自动汇总依赖兑现率和偏差暴露时点的工具。800 人以上,指标必须能自动采集、按部门自动归属,否则运营这套制度的成本会超过它带来的收益。
2. 按项目类型:交付型要重验收,探索型要重决策
交付型项目(如硬件量产、系统集成、合规系统上线)的核心风险是返工,制度重心应放在验收标准和验收权分离上。探索型项目(如新产品验证、算法预研)的核心风险是走错方向,制度重心应放在里程碑作为决策点的作用上,每个里程碑都应该回答”继续、调整还是停止”。
把交付型那套严格验收搬到探索型项目上,会产生大量形式主义的交付物;反过来,把探索型的宽松决策搬到交付型项目上,会在最后阶段集中爆发返工。
3. 按行业监管强度:合规节点要进里程碑基线
受强监管的行业(医疗器械、汽车电子、金融核心系统),合规审查节点本身就应该成为里程碑的一部分,而不是外挂在项目计划旁边。我见过太多项目把合规审查当”最后一道手续”,结果在第 8 个月才发现需要补做三项型式试验。
具体做法是把每个合规节点写成里程碑,设定验收人为合规部门,前置条件包括送检材料齐备、测试样机冻结等。这类里程碑不允许被”业务紧急”挤掉,否则制度的严肃性一次就没了。
4. 按工具链现状:迁移成本要算进制度改造预算
如果现有平台已经有几年数据积累,换工具的成本不只是迁移本身,还包括团队习惯、报表重建、权限体系重建。我的建议是分两步走:先在现有平台上把制度跑通三个月,确认指标口径稳定后,再评估是否需要换更合适的平台。
反过来说,如果现有平台确实不支持依赖对象、前置条件门禁、验收权分离这三件事,那制度再改也落不了地,因为约束只能靠人执行。这种情况下换平台是必要投入。像前面提到的案例,团队在评估时把 Jira 数据迁移和私有化部署作为硬性条件,最终选择 PingCode,主要考虑的就是这两点在实施周期上的确定性。

七、不同情况下的取舍:五组必须做的选择

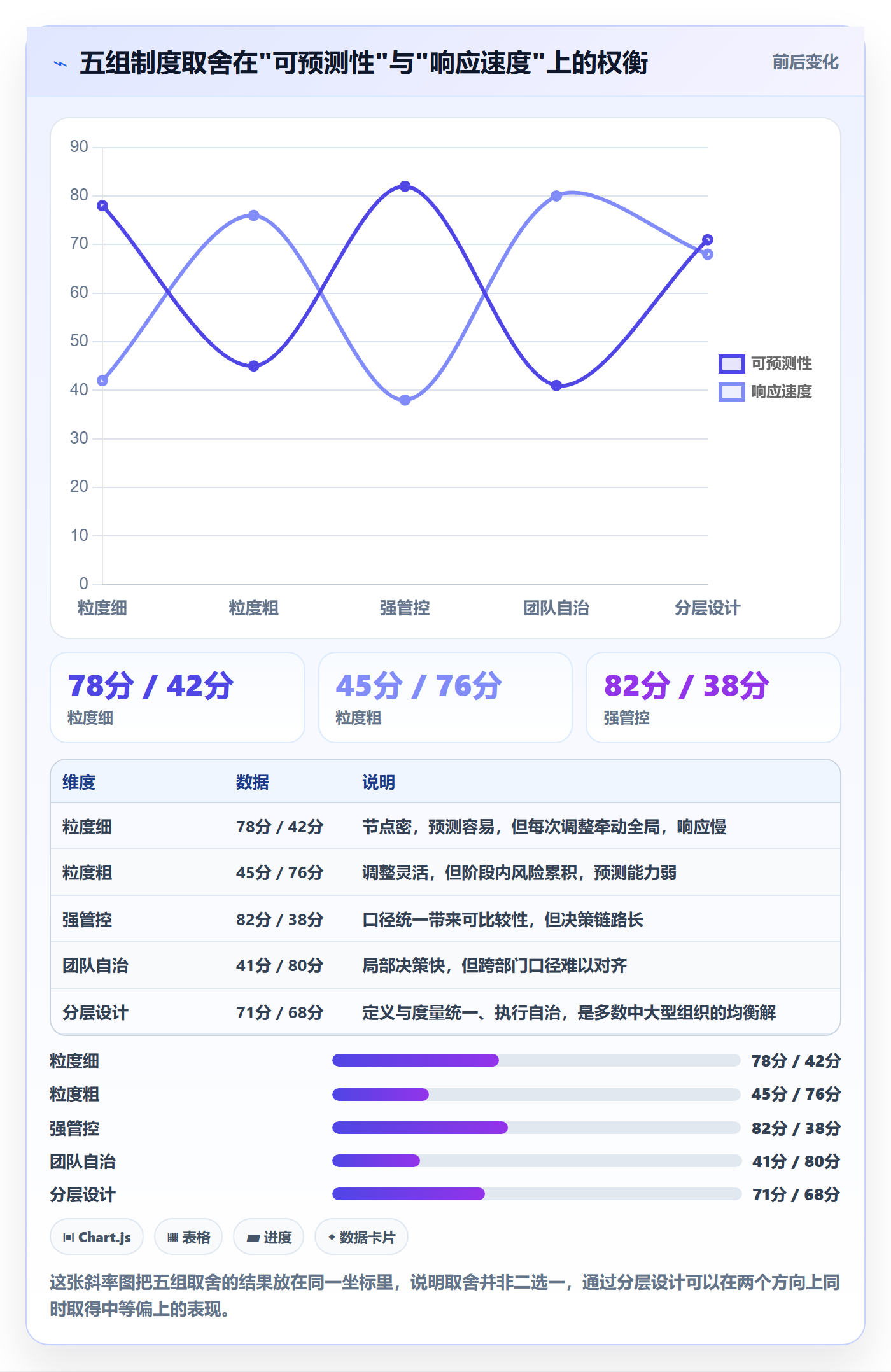

制度设计到最后都是取舍。下面五组是我在评审时必问的,每一组的答案没有对错,但必须明确,模糊处理会让制度在执行时反复摇摆。
1. 粒度 vs 管理成本
里程碑越细,跟踪越密,但管理成本呈非线性上升。我的经验是每增加一个跨部门里程碑,平均带来约 3 到 5 人天的评审和跟踪成本。取舍原则是:只把有决策意义或风险跃迁意义的节点设为里程碑,其余作为任务。如果一个节点不需要跨部门共同决策,它就不该是里程碑。
2. 强管控 vs 团队自治
强管控的优点是口径统一、数据可比,缺点是响应慢、抑制团队主动性。团队自治的优缺点正好相反。我的判断标准是看项目的不确定性:需求清晰、合规要求高的项目,倾向强管控;需求快速变化的项目,倾向自治加事后复盘。
一个折中做法是:定义层和度量层强管控,流程层和执行层留给团队自治。这样既保证了指标可比,又不至于让所有团队走同一套动作。
3. 统一模板 vs 差异化模板
统一模板降低培训成本,但会让部分项目填写大量无关字段,最终演变成”随便填填”。差异化模板更贴合业务,但会造成口径不可比。我通常建议只在字段层面统一(交付物、验收人、前置条件、基线日期这四个必填),在里程碑内容层面允许差异化。
4. 自动化采集 vs 人工确认
自动化采集指标的成本低、延迟小,但它只能反映系统里已经记录的数据。人工确认能捕捉系统外的信息,但有延迟且主观。我的做法是:结果型指标自动采集,过程型指标分层抽样人工确认。例如准交率、依赖兑现率全自动,前置条件关闭率按季度抽样复核 20%。
5. 指标透明 vs 指标脱敏
指标全公开能形成同侪压力,加速改进,但也可能让部门为了数字好看而采取防御性行为。我的建议分两阶段:改进期公开部门级指标,但不与考核挂钩;稳定期只公开项目级和公司级指标,部门级指标内部分享。
需要特别注意的是,一旦某个指标被用于跨部门比较排名,它的数据质量会在两到三个季度内下降。这是我在三家公司都观察到的现象。

八、落地路线图与检查清单
最后给出一套我认为能直接照做的落地路径。这套路径我在两个组织里走过完整版本,通常 90 天能看到指标口径稳定,6 个月能看到行为改变。
1. 90 天落地路线
- 第 1-2 周:盘点现状。把所有部门在用的里程碑定义收集起来,统计里程碑总数、定义维度、验收人设置情况。这一步的目的是让管理层看到”口径不统一”的具体程度。
- 第 3-4 周:确定五个指标及口径。写成一页纸,逐字确认分母、分子、统计周期、数据来源。口径确认的会议一定要有业务方参与,不能只让 PMO 定。
- 第 5-6 周:选定一个试点项目。不要全公司铺开,选一个跨 4 到 6 个部门、周期 3 到 6 个月的项目。试点项目要选管理层真正关心的,否则推不动。
- 第 7-10 周:跑通六步生命周期。重点是三个门禁:评审确认验收人、进入确认前置条件、验收由非交付方签署。前两周一定会有强烈的抵触,属于正常现象。
- 第 11-12 周:出第一份试点报告。报告要同时包含结果组和过程组指标,并对准交率的下降提前做解释,避免管理层误判。
- 第 13 周之后:分阶段推广。每增加一批项目,先做一次 2 小时的制度培训,再开通系统权限。
2. 上线前必须逐条核对的检查清单
- 每个跨部门里程碑是否都有明确的验收责任人,且该责任人不等于交付负责人?
- 每个里程碑是否至少有三条前置条件,每条都有责任人和截止日期?
- 是否定义了前置条件不满足时的降级方案,而不是简单延期?
- 跨部门依赖是否作为独立对象被登记,且能按承接方维度汇总兑现率?
- 五个指标的统计口径是否书面固化,分母是否包含所有应关闭项?
- 是否指定了升级决策人,并在项目启动时公布?
- 变更是否强制触发再基线化,包括日期、前置条件、依赖的重新确认?
- 改进期指标是否明确不与部门绩效挂钩,且有书面确认?
3. 出现这些信号说明制度开始反噬
第一,里程碑数量在半年内增长超过 40%。第二,准交率在三个月内无缘由地回升到 95% 以上。第三,前置条件填写高度模板化,多条内容几乎一致。第四,验收环节的平均处理时长从 3 天涨到 10 天以上,说明验收权转移后缺乏时效约束。第五,项目组开始用线下表格补充系统里没有的信息。
出现任意两个信号,就说明制度需要重新校准了。制度不是一次设计、长期运行的东西,它本身是需要迭代的产品。

结语:里程碑制度的本质是让”完成”变得昂贵
回到开头那个 96.4% 达成率却没上线的项目。它真正的问题不是执行力,而是这套制度让”宣布完成”变得太便宜了。任何人都可以低成本地宣布自己的里程碑关闭,而这个宣布不需要经过任何人的质疑和验证。
我这些年最大的体会是:里程碑制度不是用来追踪进度的,是用来给”完成”这个动作定价的。定价越合理,数据越可信;定价越低,报表越漂亮,项目越危险。而定价的方式很简单,把验收权从交付方手里拿走,把进入条件写清楚,把依赖变成可查的记录,把偏差暴露的时限压到 5 个工作日以内。
所以,如果你现在只做一件事,我建议不是去改制度文档,而是先去统计一件事:你手上这个跨部门项目,有多少个里程碑的最终关闭是交付方自己按下的。这个数字会告诉你,你的达成率有多少水分。
接下来你可以按这个顺序推进:第一步,花两天做一次口径盘点,把”自报完成”和”下游验收通过”两个口径同时统计一遍,差距会自己说话。第二步,选一个管理层关心的试点项目,把验收权分离和前置条件门禁这两件事做起来。第三步,等你有了三个月的真实数据,再去推动指标体系和平台化,那时候你手里有证据,不需要靠说服。
制度改起来慢,但方向是清楚的:宁可要一个难看的真实数字,也不要一个漂亮但没人信的指标。前者能帮你提前两个月发现问题,后者只会帮你在复盘会上花两个小时解释为什么大家都完成了、项目却延期了。
常见问题解答(FAQ)
1. 跨部门项目的里程碑要怎么设定才算合理?
我们公司最近在推一个跨五个部门的项目,我负责梳理里程碑,结果每个部门给的节点都对不上。我一开始以为里程碑就是定几个日期,后来发现研发的完成节点和市场的上线节点之间根本没对齐,开会被老板问得哑口无言。
里程碑不是按部门各定各的日期,而是按可交付成果倒推。先定义项目的最终交付物,再拆出3到5个阶段性可交付成果,每个里程碑都必须绑定一个具体负责人、一份可验收的产出物和一条验收标准。判断是否合理的口径:每个里程碑完成后,下一阶段的工作能否在无阻塞情况下启动。
如果某个里程碑完成后还需要等另一个部门的审批才能继续,说明这个节点切错了位置,应该把审批动作并入该里程碑的完成条件。建议用交付物清单加负责人签核两张表来管理,而不是只画一条时间线。
2. 跨部门里程碑的责任怎么划分才不会互相甩锅?
我们项目里最头疼的就是里程碑延期后没人认账,研发说是需求没冻结,产品说是测试资源不够,最后变成我一个人的锅。我每次追进度都像在做调解工作,特别想知道有没有办法从制度上把责任提前锁死。
责任划分的核心是每个里程碑只设一个直接负责人,其他部门是协作方而非共同负责人。具体做法:在项目启动阶段用一张责任矩阵,把每个里程碑的产出物、直接负责人、协作方、验收方四列写清楚,直接负责人必须来自产出物所属的部门。判断依据看两点:延期时能否在30分钟内定位到唯一的直接负责人;
该负责人是否有权限调动完成里程碑所需的资源。如果这两条不成立,说明责任划分有问题。另外建议把里程碑完成情况纳入跨部门考核,而不是只考核项目整体,否则协作方永远没有紧迫感。
3. 里程碑评审会议应该怎么开才不流于形式?
我们每周都开里程碑评审会,但基本就是各负责人念一遍完成了没完成,没人深挖风险,会后该延期还是延期。我感觉这个会开了跟没开一样,想改但又不知道从哪里下手。
评审会流于形式的根本原因是缺少决策输出。有效做法是把会议拆成三段:先由负责人用不超过3分钟汇报产出物和验收证据,再由验收方确认是否通过,最后只讨论未通过或存在风险的里程碑并当场定下责任人和解决时限。
判断依据:每场评审会结束必须产出一份更新后的里程碑状态表,状态只有通过、有条件通过、未通过三种,不允许模糊表述。有条件通过的必须写明条件和截止日期。另外会议时长控制在60分钟内,超过说明议题没有提前收敛。建议把评审频率和项目风险等级挂钩,高风险阶段每周一次,稳定阶段每两周一次,避免为了开会而开会。
4. 里程碑制度和日常任务管理怎么衔接才不脱节?
我们现在的情况是里程碑做得挺漂亮,但日常任务完全是另外一套节奏,团队每天在任务板上忙得团团转,到了里程碑评审却发现关键产出根本没推进。我想知道这两层之间到底应该怎么打通。
里程碑和日常任务之间需要一个中间层,就是把每个里程碑拆成若干条关键结果,日常任务必须挂到具体的关键结果下面。具体做法:在某项目管理平台里为每个里程碑建立子任务组,所有日常任务只能从这些子任务组中派生,不允许创建游离任务。判断依据:任意抽查一个团队成员的任务列表,看能否在两次点击内追溯到对应的里程碑。
如果追溯不到,说明脱节已经发生。另外建议每周做一次任务对齐检查,把新增的临时任务要么归入某个关键结果,要么单独列为变更请求。数据口径上,可以统计关键结果的任务占比,低于70%说明团队精力被游离任务分散了,需要及时纠偏。
文章包含AI辅助创作:里程碑流程与规范:跨部门团队项目阶段制度设计关键指标,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/333505
读者评论
让下游验收确实能压掉虚高达成率,但实际落地时下游常没动力及时签收,反而成了新瓶颈。我们后来把验收响应也纳入下游产能和SLA,才不至于把交付方拖死。所以这个门不是设了就行,还得有资源配套。
健康达成率75%到88%这个区间我觉得只能当参考,不同行业、不同阶段差别很大。更关键的是管理层能不能接受真实偏差。如果一边要求透明一边又拿达成率追责,数据很快又会‘好看’起来,这不是制度问题,是考核文化问题。
跨部门弱约束那段很真实。没有高于部门的项目经理或PMO资源调配权,进入条件和依赖记录最后很容易变成文档摆设,真推进还是靠刷脸和上级拍板。另外小团队是否也需要这么重的里程碑制度,我持保留态度,可能反而拖慢响应。
