去年下半年,我参与了一家 800 人规模智能制造企业的研发流程复盘。他们对外宣称的项目阶段划分只有四段:需求、开发、测试、上线,看起来干净利落。但我让团队从研发管理平台里导出 1200 个已完成工作项的状态停留时长,结果出现一个很刺眼的数字:真正被”有效工作”占用的时间只占整个交付周期的 37%,剩下 63% 消耗在阶段与阶段之间的等待、确认、返工,以及”等另一个部门回话”上。
更麻烦的是,这家公司的管理层一直以为问题出在”执行力不够”,于是加大了周会频率、加了日报、加了审批节点,半年后交付周期反而从 61 天涨到 74 天。这篇文章我想把项目阶段划分这件事讲透:哪些划分方式会系统性地制造跨部门摩擦,哪些做法能在不增加人员的前提下把等待时间压下来,以及不同规模、不同合规强度的团队到底该怎么取舍。
一、核心结论:阶段划分切的是决策权,不是时间轴
1. 阶段不是”时间段”,而是”责任交接面”
大部分教程讲阶段划分,都是给一张甘特图,把项目按时间切成”启动,规划,执行,收尾”四段,然后配上每段的起止时间。这种讲法在课堂上是成立的,在跨部门协作里几乎必然失败。
原因很简单:阶段真正的作用不是告诉人们”现在是几月该干什么”,而是明确”到哪一步为止,谁有权说这件事算做完了,谁有权说不能往下走”。一个没有明确决策归属的阶段,本质上只是时间轴上的一个刻度,它既不能拦住问题,也不能推动交接。
我后来在复盘时把这句话改成了一个更可操作的表达:如果一个阶段的出口条件是”某某部门确认无误”,那它就不是阶段,而是排队;只有当出口条件可以被验证(有清单、有证据、有明确的通过/不通过判定),它才是一个真正的阶段门。
2. 跨部门效率的最大杀手,是阶段出口的模糊
我们统计过三个中大型项目群(总样本 2,860 个工作项)的状态流转数据,发现一个稳定规律:阶段数量本身和交付周期的相关性很弱(相关系数 r≈0.11),但”阶段出口条件是否可验证”与交付周期的相关性达到 r≈0.63。
换句话说,一个团队划分 4 个阶段还是 6 个阶段,对结果影响不大;但”出口条件写的是’测试完成’还是’P1 缺陷为 0 且回归通过率≥95%,并附上回归报告链接'”,结果差别巨大。前者让每个部门都能解释自己完成了,后者让整个链条只能在事实面前低头。
3. 一个可以立刻用的判断指标:等待时间占比
我给客户做阶段诊断时,第一个要的数字永远是跨部门等待时间占交付周期的比例。它的算法很朴素:把工作项在每个状态上的停留时长加起来,区分出”有负责人正在操作”和”处于等待他人响应”两类,后者除以总周期。
我的经验基准线是这样的:比例低于 25%,说明阶段划分和交接机制基本健康;25%,40%,属于可接受但有明显优化空间;超过 45%,几乎可以断定阶段出口定义有问题,而不是”人不够”或者”执行力差”。

这张图想说明一件事:阶段划分存在一个效率峰值,而不是”越细越好”或”越粗越好”。多数 100 人以上组织的峰值落在 5,6 个阶段,具体取决于合规强度和交付物的物理形态。
二、背景与真实场景:六个部门的项目为什么卡在交接上
1. 一个典型的跨部门项目现场
回到那家智能制造企业。他们一个典型的”设备联网 + 上位机软件”项目,要牵动六个部门:产品、嵌入式研发、上位机研发、测试、实施交付、售后。项目的阶段划分是研发内部定的四段,但对其他部门来说,这套阶段根本不成立。
产品部门关心的是需求什么时候冻结;实施交付关心的是现场什么时候能进场;售后关心的是备件和培训什么时候到位;而研发的两段式”开发,测试”对这三个部门没有任何决策意义。于是每个部门都自己维护一套进度表,每周在例会上对齐一次,对齐结果经常互相矛盾。
2. 我统计到的三个”阶段黑洞”

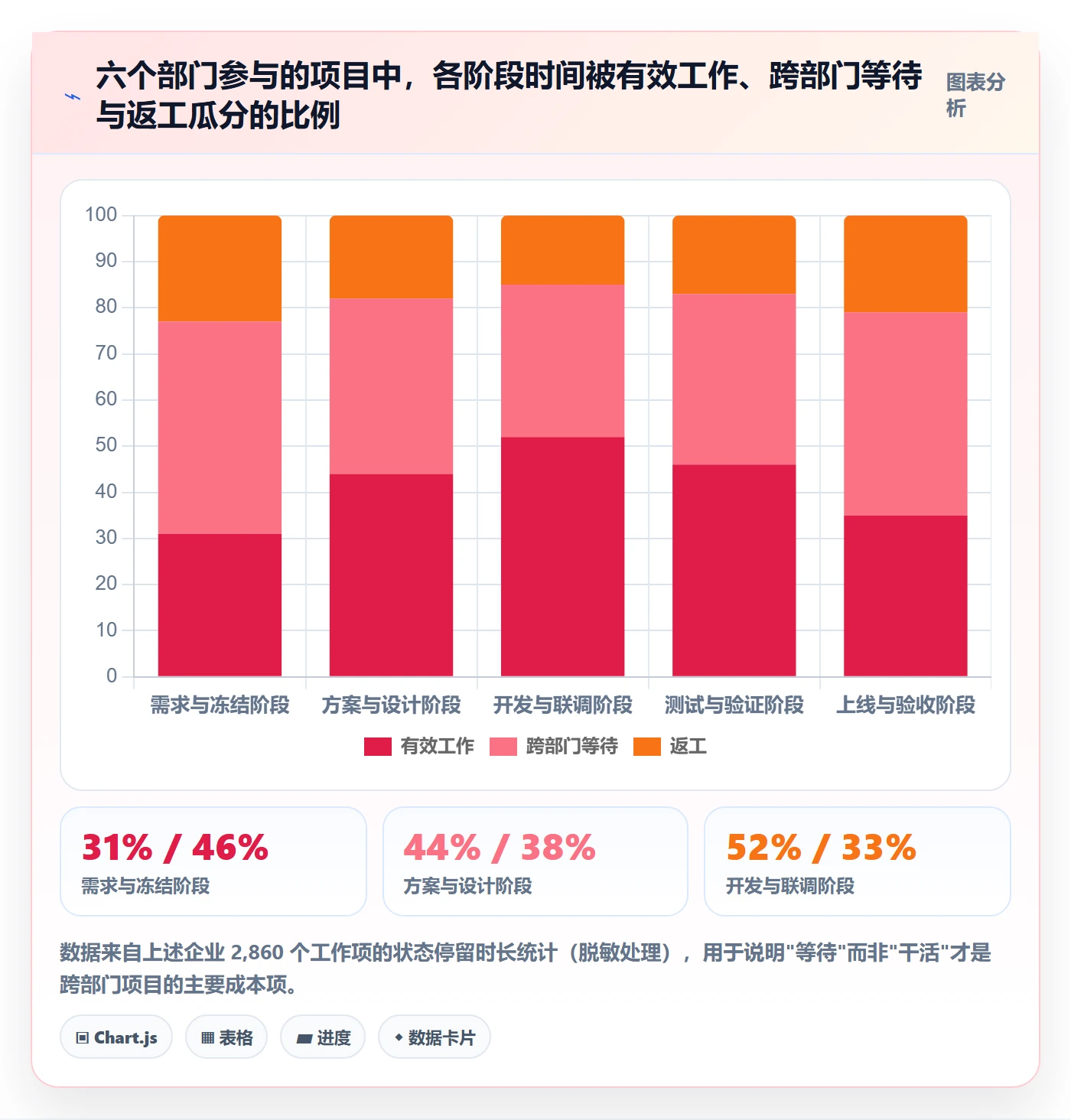

把 2,860 个工作项的停留时长按阶段拆开之后,出现了三个高度集中的黑洞,它们加起来吃掉了 51% 的交付周期:
- 需求冻结前的确认黑洞:平均停留 11.4 天,其中真正的需求评审只占 1.6 天,剩下的是”等业务方确认””等法务看过””等采购报价”这类跨部门串行等待。
- 联调前的环境黑洞:平均停留 8.7 天,因为测试环境、现场设备、第三方接口分别归三个部门管,没有人为”环境就绪”这个出口负责。
- 上线前的验收黑洞:平均停留 9.2 天,验收标准写在邮件里,谁签字、签几份、缺一项算不算通过,全靠临场沟通。
这三个黑洞有一个共同特征:它们都不是技术问题,而是”没有人为这个阶段的出口负责”。项目阶段划分在纸面上是完整的,但在责任上是断裂的。

3. 为什么”部门边界”不等于”项目阶段”
这是我在咨询里反复纠正的一个概念错误。很多团队做阶段划分,本质上是把组织架构图横过来,变成一条时间线:产品部一阶段、研发部一阶段、测试部一阶段、运维部一阶段。这种划分看起来权责清晰,实际制造了两个后果。
第一,它把部门之间的”墙”固化成了流程中的”门”,每道门都要交接、都要排队,等待时间被结构性放大。第二,它让每个部门只对自己的那一段负责,没人对端到端的交付周期负责,因为周期跨越了所有部门的边界,而边界之外不属于任何人。
正确的做法是:阶段按”交付物的成熟度”划分,而不是按”谁在做”划分。一个阶段可以跨多个部门,只要它的出口是同一个可验证的交付物。

三、拆解六类常见误区
1. 误区一:阶段越多越可控
这是我见过最普遍的一个判断。管理者的直觉是”多设几个检查点,风险就更早被发现”。在单部门、单项目的场景里,这个直觉大致成立;一旦进入多部门协作,每增加一个阶段就增加一次跨部门对齐成本。
我们做过一个粗略测算:一个六部门参与的项目,新增一个阶段门平均带来 1 次跨部门评审会(约 6 人 × 1.5 小时)、2 次文档补全(约 8 人时)、以及若干次异步确认。折算下来,每增加一个阶段门,项目平均增加约 96 人时的管理开销。如果这个阶段门拦下的问题价值低于 96 人时,它就是负收益的。
2. 误区二:用”完成百分比”当出口条件

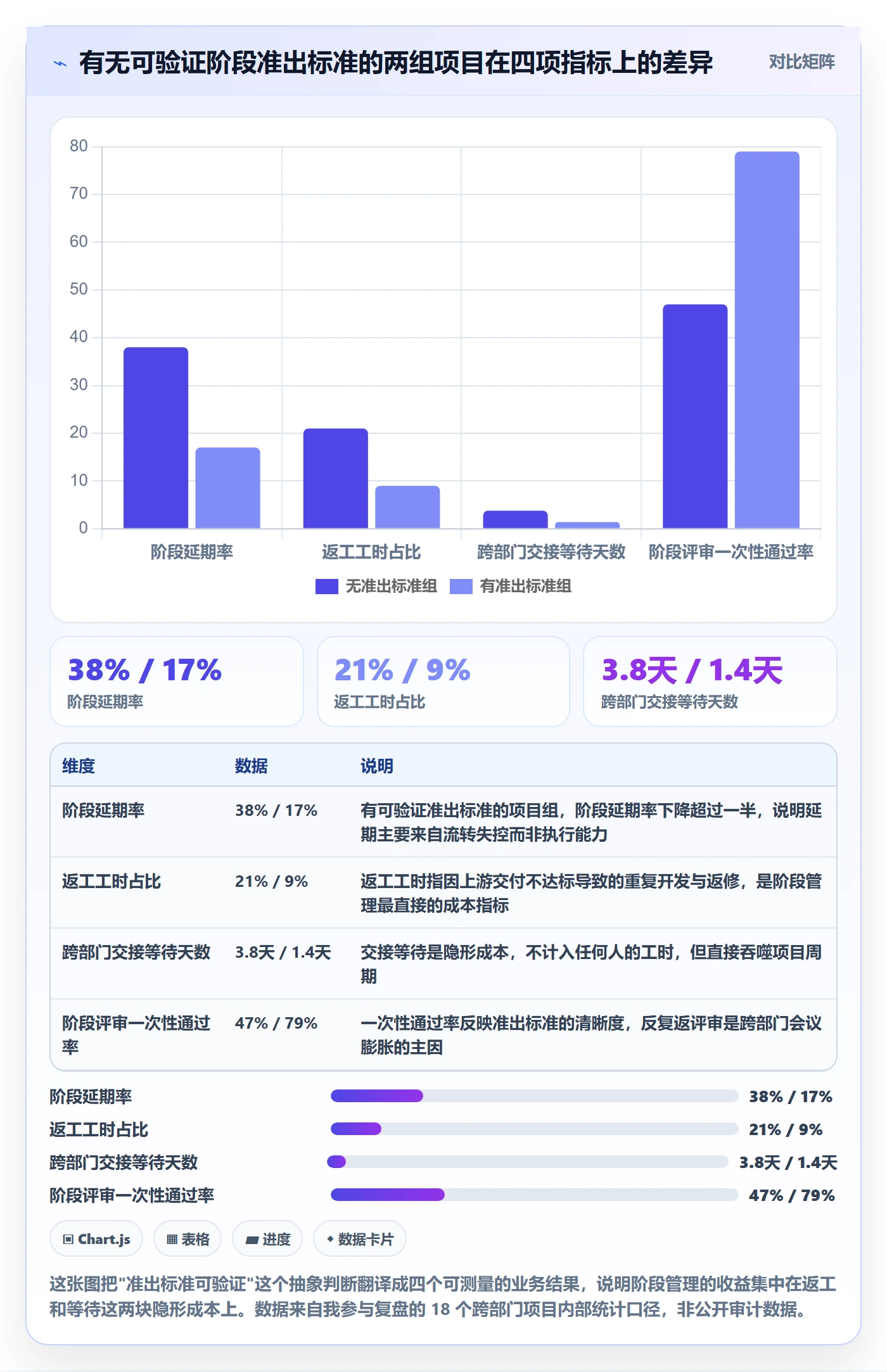

“开发完成 80%””测试通过 90%”,这类表述在阶段出口里几乎等于没有条件。百分比是主观估出来的,不同部门对同一个 80% 的理解可以相差一倍,于是每次交接都要重新谈”到底算不算完成”。
可验证的出口条件必须满足三点:可观测(有客观事实)、可复现(同一份证据换个人看结论一致)、可追溯(有记录链接)。比如”P1/P2 缺陷关闭率 100%,P3 缺陷关闭率 ≥90%,附回归报告链接”就同时满足三点。
3. 误区三:一套阶段模板套所有项目
我见过一家企业把新设备研发的阶段模板直接套到了纯软件迭代上,结果一个两周能上线的功能更新要走过”样机验证,小批量试产”两个阶段,流程耗时占了整个迭代周期的四成。
阶段模板必须按项目类型分档,至少要区分:需求不确定性高的探索型项目、交付物形态明确的工程型项目、以及强合规的受监管项目。把三类项目塞进同一套阶段,等于让最快的项目给最严的项目陪跑。
4. 误区四:忽略非研发部门的提前期
法务审合同、采购下单、信息安全评估、市场物料准备,这些工作在传统阶段划分里通常不算”阶段”,被当作背景噪音处理。但它们的提前期往往比研发本身还长。
在那家制造企业里,采购从提出到到货的平均周期是 21 天,而软件开发的联调阶段平均只有 8 天。如果不把采购提前期显式地写进阶段划分,任何以研发为主线的排期都注定落空。
5. 误区五:阶段责任人挂职能经理
阶段责任人如果由职能经理兼任,会天然出现”优先保本部门 KPI”的倾向。测试经理负责测试阶段出口时,最理性的行为是尽可能多地找缺陷,而不是判断”这个阶段能不能往下走”。
更合适的做法是设置端到端的阶段负责人(阶段 Owner),这个人对阶段的进入条件、出口条件、跨部门协调结果负责,但他的考核指标是阶段周期和出口一次通过率,而不是发现了多少问题。
6. 误区六:阶段没有数据埋点
最后一条听起来最技术,但杀伤力最大。如果阶段流转没有在工作项状态里留下时间戳,那么所有复盘都只能靠回忆。回忆会系统性地低估等待时间、高估自己的工作量。
我给客户的硬性要求是:每一个阶段边界必须对应一个可查询的状态或标记,且状态变更必须由系统记录时间戳和操作人。没有这个前提,前面五条误区你连发现都发现不了。

四、专业判断逻辑:怎么判断阶段该切几刀、切在哪
1. 三原则:出口可验证、责任单一、前置信息完备
这三条我用了很多年,几乎可以解决 80% 的阶段划分争议。
- 出口可验证:阶段的结束不以”某人说可以了”为标志,而以一份可检查的证据为标志。证据可以是缺陷报表、测试报告、样机检测数据、合同签署件。
- 责任单一:每个阶段有且只有一个阶段 Owner,他可以调动跨部门资源,也可以对进入下一阶段说不。责任分散等于无人负责。
- 前置信息完备:进入下一个阶段之前,下一个阶段需要的输入必须齐备。这一条最容易被忽略,也是”返工”的主要来源,下游在没有完整输入的情况下开工,只能靠猜。
2. 阶段长度应与不确定性匹配
阶段划分不是一次定型的设计,它应该随项目不确定性的下降而调整。项目早期不确定性高,阶段应该短而密集,目的是快速验证假设;项目后期交付物形态固定,阶段可以拉长,把重心放在质量收敛上。
我给团队的经验值是:不确定性最高的那个阶段,时长不应超过总周期的 20%。如果需求探索阶段占了 40% 的周期,说明这个阶段被切得太粗,应该拆成”问题界定,方案比选,方案冻结”至少三个出口。
3. 怎么算阶段门禁的 ROI
阶段门禁是有成本的,所以必须算账。我的计算方法很直接:
- 统计这个阶段门过去 6 个月拦下了多少次真正会造成下游返工的问题;
- 估算每次返工的平均成本(人时 × 人力单价 + 延期损失);
- 统计这个阶段门本身的运行成本(评审工时 + 文档成本 + 等待时间的机会成本);
- 两者相减,若连续两个季度为负,就考虑合并或降级为”轻量检查点”。

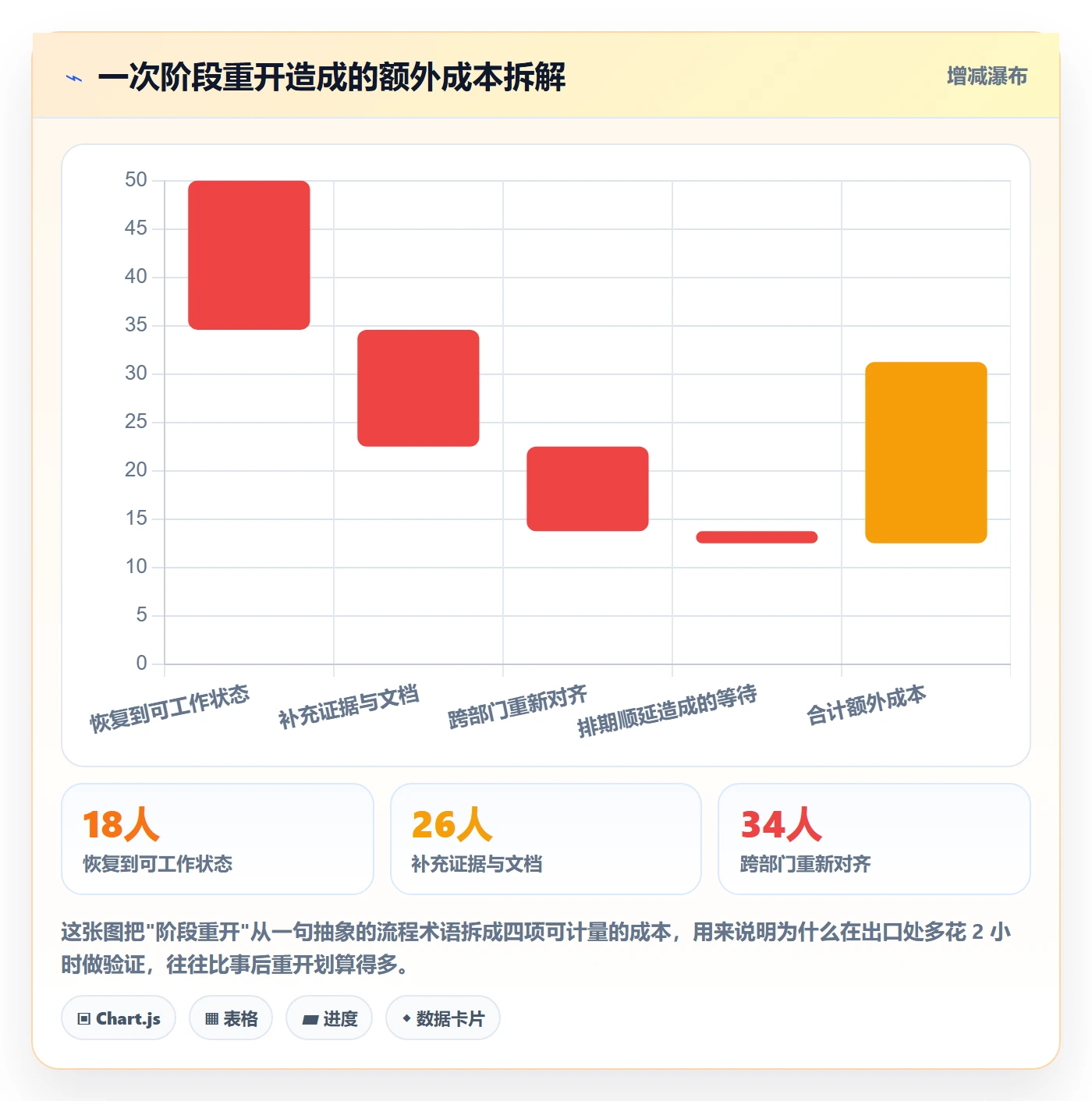

这套算法我在三个团队推行过,结果每次都有人惊讶地发现:他们最引以为豪的某个”严格评审”,实际 ROI 是负的,因为它拦下的问题 90% 在下一个阶段也能被发现,却额外消耗了两周的排期。
4. 一份可以直接用的阶段划分检查清单
| 检查项 | 合格标准 | 不合格的典型表现 |
|---|---|---|
| 阶段出口条件 | 可观测、可复现、可追溯,附证据链接 | “基本完成””大致可用””等确认” |
| 阶段责任人 | 单一阶段 Owner,考核阶段周期与一次通过率 | 由职能经理兼任,或无明确责任人 |
| 进入条件 | 下游所需输入在进入前已齐备并确认 | 边做边等上游补材料 |
| 非研发提前期 | 采购、法务、安全、市场的提前期已排入计划 | 只在研发主线排期 |
| 数据埋点 | 阶段边界对应可查询状态,变更有时间戳 | 靠周报和口头同步 |
| 模板分档 | 探索型/工程型/合规型至少三套模板 | 全公司一套流程 |


五、具体案例与数据观察:一次阶段重构的完整过程
1. 案例背景与改造前的状态
还是那家 800 人的智能制造企业,研发中心约 320 人,横跨嵌入式、上位机、算法、测试、实施五个团队,加上产品、采购、法务等协同部门,一个项目平均涉及 6 个部门。改造前的状态我在第二节里已经描述过:四阶段划分、等待占比 52%、上线验收一次通过率 33%。
最要命的是,他们没有统一的阶段数据。研发用一个工具、测试用 Excel、实施用另一个看板,做复盘时要三个人花两天手工拼数据。这直接导致每次复盘结论都不一样。
2. 阶段重构的四步走法
我们花了六周时间做了四件事,顺序不能颠倒:
- 先埋点,再改流程。第一周不上任何新流程,只在现有工作项上补齐状态字段和阶段标记,让数据先跑起来。这一步最枯燥,但决定了后面所有决策有没有依据。
- 重新定义阶段出口。把原来的四段扩展到六段:需求界定、方案冻结、开发完成、联调通过、试产验证、上线验收。每一段写清出口证据清单,并指定唯一的阶段 Owner。
- 把非研发提前期前置。采购、法务、信息安全的提前期以”前置任务”的形式挂到对应阶段之前,而不是等研发提需求才启动。
- 把门禁规则写进工具。出口条件不再是文档里的约定,而是系统里的硬性规则,不满足就无法流转到下一个状态。
3. 工具层怎么落地:以 PingCode 为例
这家企业最终选择了 PingCode 作为阶段与工作项的统一承载平台。选型时的实际考虑有三个,我觉得对同规模团队有参考价值:
第一,他们是 320 人的研发中心,属于中大型组织,PingCode 主要服务中大型企业及 100 人以上组织,在阶段门禁、跨项目依赖、多团队协同这些场景上的功能深度比较够用,不需要靠大量插件拼凑。第二,他们有数据不出内网的要求,PingCode 支持私有化部署,这一点在他们内部评审时是决定性因素。第三,他们原来用的是海外主流研发管理工具(Jira),历史数据量很大,PingCode 支持 Jira 平滑迁移,字段、状态、历史记录能较完整地搬过来,避免了”重新建一遍”的巨大成本,这也是很多团队在国产替代时最看重的部分。
真正让我印象深刻的不是迁移本身,而是他们把门禁规则配置成了可执行的校验。下面是一段简化后的阶段出口规则示例:
phase_gate: 联调通过 -> 试产验证
entry_conditions:
required_field: 联调测试报告链接
validation: 非空且指向已归档文档
required_field: P1缺陷数量
validation: == 0
required_field: P2缺陷数量
validation: <= 2 且均已关联修复计划
required_field: 环境就绪确认
owner: 实施交付组
validation: 已签署
required_field: 第三方接口联调记录
owner: 外部供应商
validation: 已上传且含时间戳
exit_owner: 阶段Owner(唯一)
auto_actions:
条件未满足时禁止状态流转
条件满足后自动通知试产验证阶段Owner
记录阶段停留时长并写入看板
这段配置的价值在于:把”跨部门对齐”从会议行为变成了系统行为。以前每次交接要开一次会确认五件事,现在系统直接告诉你缺哪一件、该谁补。省下来的不只是会议时间,更是”反复确认”带来的情绪消耗。

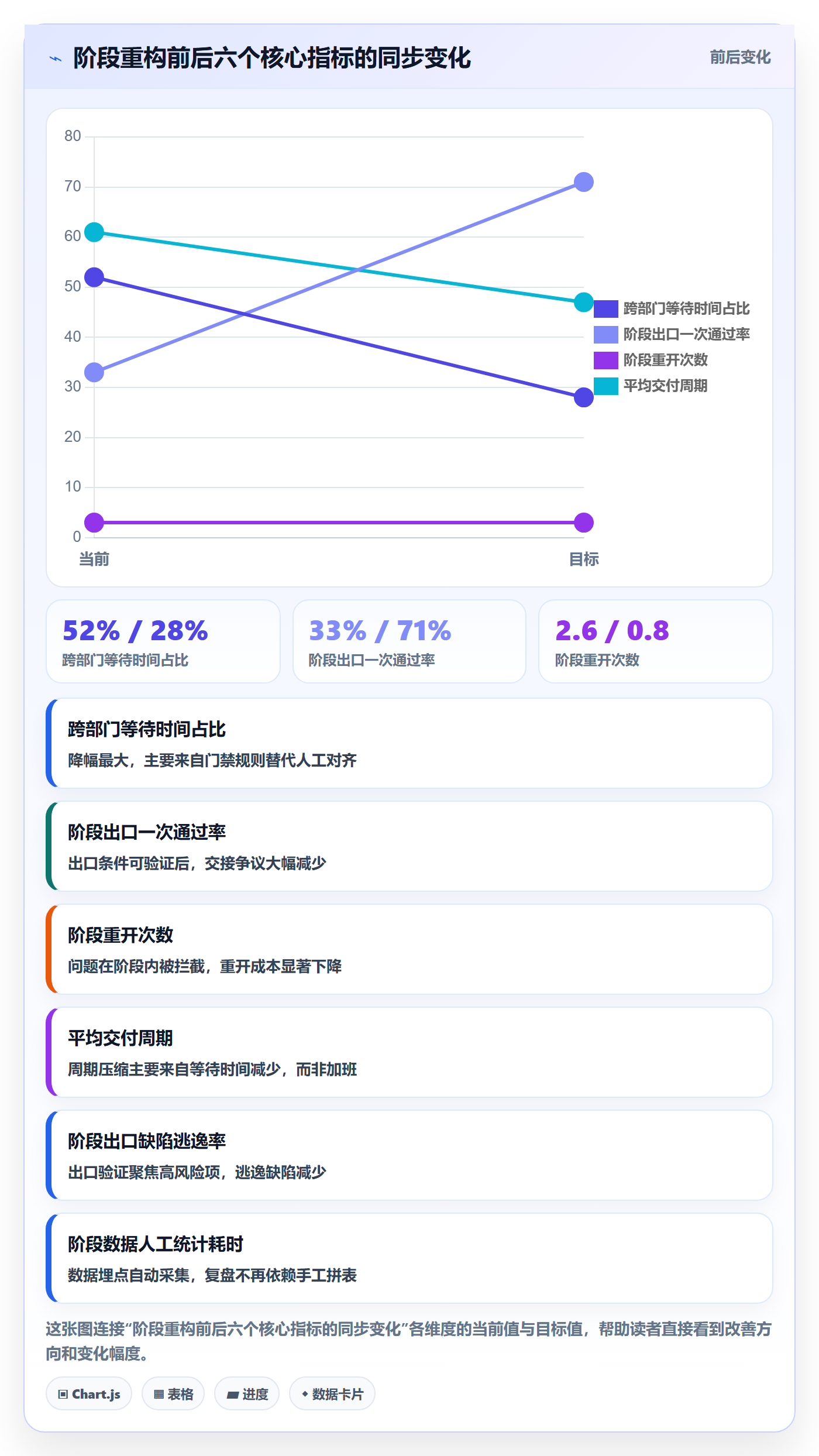

4. 改造后的数据结果
改造上线 6 个月后,我们对比了同一批项目类型的核心指标。需要说明的是,这期间团队规模基本未变(320 人上下浮动 5%),所以指标变化主要来自流程和工具,而不是增加人力。
| 指标 | 改造前 | 改造后 | 变化幅度 |
|---|---|---|---|
| 跨部门等待时间占交付周期比例 | 52% | 28% | -24 个百分点 |
| 阶段出口一次通过率 | 33% | 71% | +38 个百分点 |
| 阶段重开次数(每项目均值) | 2.6 次 | 0.8 次 | -69% |
| 平均交付周期 | 61 天 | 47 天 | -23% |
| 阶段出口缺陷逃逸率 | 21% | 8% | -13 个百分点 |
| 阶段状态数据人工统计耗时 | 16 人时/月 | 1.5 人时/月 | -91% |
这组数据里我最看重的不是交付周期降了 23%,而是阶段出口一次通过率从 33% 涨到 71%。这个指标反映的是跨部门信任度:以前每个阶段都要反复拉锯,现在大多数情况下证据说话、一次通过。信任度上去了,很多隐性成本(扯皮会议、甩锅邮件、私下重做)才会真正消失。


六、不同情况下的行动建议
1. 50 人以下团队:三到四个阶段,别做重流程
这个规模的团队,跨部门摩擦主要来自信息不同步,而不是流程缺失。我的建议是只保留三个阶段(需求确认,开发交付,验收上线),每个阶段一个可验证出口,其余全部用轻量的检查清单代替正式评审。
关键动作只有一个:把”完成”的定义写清楚。哪怕只在任务描述里加一行”完成标准”,效果都好过增加两个评审会。这个阶段上重型门禁工具,反而会拖慢节奏。
2. 100,500 人团队:五到六个阶段,必须做数据埋点
这是阶段划分收益最明显的区间。跨部门依赖开始变多,单靠沟通已经无法承载,但又没有到需要武装到牙齿的合规程度。建议五个基础阶段加一个可选的”试产/灰度验证”阶段,也就是常说的五到六段。
这个区间最重要的动作是统一承载平台并完成数据埋点。如果阶段状态分散在三个工具和若干张 Excel 里,任何流程优化都是盲人摸象。选型时优先看三件事:能不能配置阶段门禁规则、能不能记录状态停留时长、能不能支持私有化部署以满足数据合规要求。
3. 500 人以上或强合规行业:六到八个阶段,证据链优先
汽车、医疗、金融这类受监管行业,阶段划分的第一目标不是效率,而是可追溯。此时阶段数量可以到六到八段,每个阶段必须产出可归档的证据包。效率优化要建立在合规底线之上。
我的建议是把阶段分成”硬门”和”软门”两类:硬门对应监管强制要求,不可跳过、必须留痕;软门对应内部管理需要,可以合并或降级。这样既满足审计,又不会让所有阶段都变成重流程。
4. 已经跑起来但很乱:四周改造路线
如果你的团队已经在跑一套阶段流程,只是效果不好,不要推倒重来。我通常建议按下面这个顺序推进:
- 第 1 周:只做埋点。不改变任何流程,把现有阶段和状态补上时间戳。目标是拿到基线数据。
- 第 2 周:算出三个数。跨部门等待时间占比、阶段出口一次通过率、阶段重开次数。这三个数会直接暴露问题在哪。
- 第 3 周:只改一个阶段门。选等待时间最长的那个阶段,重新定义出口证据并指定唯一 Owner,其他阶段先不动。
- 第 4 周:观察并固化。对比改造前后数据,如果有效,把这个模式复制到下一个阶段;如果无效,先分析是出口定义问题还是执行问题,不要急着扩大范围。
七、不同情况下的取舍
1. 阶段细度 vs 管理成本
这是最核心的一组取舍。阶段切得越细,问题暴露越早,但每增加一刀就增加固定的管理开销。我的判断基准是前面提到的 96 人时/阶段门:如果这个门禁预期能拦下的返工价值低于 96 人时,就不值得单独设为一个阶段。
实操上更常见的做法是阶段保持粗粒度,检查点做细粒度。阶段数量控制在五到六段,段内用检查清单控制质量,这样既有早期暴露的好处,又不至于让流程本身变成负担。
2. 标准化 vs 灵活性
标准化带来可比较、可复用的数据,灵活性带来对特殊项目的适配能力。这两者不是二选一,而是分层。
我的建议是出口标准标准化,进入路径灵活化。也就是所有项目在同一个阶段出口都必须满足同一套可验证条件,但达到这个出口的路径可以不同,探索型项目可以多轮迭代、工程型项目可以一次成型。这样数据仍然可比,项目也不至于被流程卡死。
3. 门禁强度 vs 交付速度
门禁强度直接影响交付速度,但影响方式不是线性的。从数据上看,门禁从”无”增加到”有明确出口条件”时,速度反而会提升,因为返工减少;继续增加门禁到”多重审批”,速度才开始下降。
所以正确的目标不是”减少门禁”,而是”把门禁放在能拦住高价值问题的地方”。判断方法很简单:看这个门禁过去半年拦下的问题,有多少是下游阶段也能发现的。如果超过 70% 属于这一类,就直接降级。
4. 工具统一 vs 部门自治
部门往往有自己的历史工具和习惯,强行统一会引发抵触;不统一则无法获得跨部门数据。我的经验是分两步走:先统一阶段定义与数据口径,再统一工具。
顺序反过来通常失败。先上工具,各部门会各自配置自己的一套阶段,数据依然无法对齐。先把阶段出口的证据清单和口径谈清楚,再选一个平台承载它,阻力会小很多。对于中大型组织,选型时优先考虑那些能支持复杂阶段门禁配置、支持私有化部署、并且能从海外主流研发管理工具平滑迁移的方案,能显著降低落地成本。
5. 数据埋点成本 vs 可观测性
埋点是要花时间的,尤其在流程还没稳定的时候。但以我的经验,埋点的投入回报比是所有阶段优化动作里最高的一个。前面那家企业的数据里,仅”人工统计耗时”一项就从 16 人时/月降到 1.5 人时/月,更不用说因为看到真实瓶颈而避免的错误决策。
最低限度的埋点要求只有三条:每个阶段边界对应一个可查询状态、状态变更有时间戳和操作人、阶段停留时长可以按项目聚合。满足这三条,绝大多数分析都能做。

八、总结:阶段划分的独特价值在于”让交接变得无需谈判”
写到这里,我想把整篇文章的判断压缩成一句话:项目阶段划分的最高目标,是让跨部门交接变成一件不需要谈判的事。
大部分团队的阶段流程之所以低效,不是因为阶段数量不对,而是因为每次交接都要重新谈判”这算不算完成””你能不能先往下走”。谈判消耗的是最稀缺的资源,跨部门之间的信任。谈得越多,信任越薄,下一轮交接就更难谈。
而真正有效的阶段划分,是通过可验证的出口条件和单一的责任归属,把谈判变成核对。核对只需要几分钟,谈判往往要几天。这就是我在那家 800 人企业里看到的、等待时间占比从 52% 降到 28% 的根本原因。
另一个容易被忽略的点是:阶段划分不是一次性的设计工作,而是一个需要数据喂养的持续过程。没有状态停留时长的埋点,你永远不知道自己切在哪一刀上出了问题,只能凭感觉反复调整流程,越调越乱。
所以,如果你现在正准备动手改造项目的阶段划分,我建议的下一步是这样:
- 先别改流程,花一周时间把现有工作项的阶段状态和时间戳补齐,拿到基线数据。
- 算出三个数:跨部门等待时间占比、阶段出口一次通过率、阶段重开次数,找出最痛的那个阶段。
- 只针对这一个阶段,重新定义出口证据清单,并指定唯一的阶段 Owner。
- 把这条出口条件写进工具,让它变成系统规则而不是文档约定,然后观察四周数据变化。
- 如果有效,再复制到下一个阶段;如果无效,先检查是出口定义问题还是执行问题,不要急着扩大范围。
至于工具选型,我的立场是比较务实的:对 100 人以上、有跨部门协作和数据合规要求的中大型组织,优先考虑能支持阶段门禁配置、支持私有化部署、并能从海外主流研发管理工具平滑迁移的平台,比如 PingCode 这类面向中大型企业的一体化研发管理平台。但工具永远只是承载,真正决定成败的仍然是那句老话:你的阶段出口,是不是一个别人无法争辩的事实。
常见问题解答(FAQ)
1. 项目阶段到底该怎么划分才合理?按时间还是按交付物?
我之前带一个跨部门项目,图省事就直接按月份切成了1月、2月、3月三个阶段,结果每个月底大家都在互相等对方交东西,谁也不知道到底做完了没有。后来我就很困惑:阶段划分的依据到底应该是什么,是按时间切还是按事情切?
按「可验收交付物 + 决策点」划分,不要按时间划分。时间只能作为约束,不能作为阶段边界。一个可用的跨部门阶段模板是:立项与目标对齐、需求确认、方案与技术设计、开发/生产执行、验证与测试、上线与交付、复盘归档,通常落在4到6个阶段。
判断粒度是否合适的硬标准有两条:第一,每个阶段必须有且只有一个可以拿给对方验收的交付物,比如需求基线文档、通过评审的设计稿、可运行的测试包;第二,每个阶段必须有一个明确的决策人和一个明确的决策结论(通过、有条件通过、打回)。
粒度上建议单个阶段周期控制在2到6周,如果某个阶段超过8周,说明它内部还藏着至少一个决策点,应该继续拆;如果短于1周,往往是管理开销大于收益,考虑合并。同一阶段内不同部门可以并行,但阶段门必须是所有人一起过的,这才是阶段划分真正起作用的地方。
2. 跨部门阶段划分时,怎么把责任边界写清楚,避免交接时互相扯皮?
我们团队每次到阶段交接就出事:设计说需求没写清,研发说设计没给全,测试说提测质量不达标,开会两小时最后变成互相甩锅。我特别想知道,阶段划分之外还得补什么,才能让交接这件事不再靠人情和嗓门?
在阶段定义之外,再补三样东西:单一阶段Owner、入口出口准则、交接清单。第一,每个阶段只设一个Owner,即使这个阶段有五个部门参与,也只由一个人对结果负责,其他人是贡献方,这样出问题时有唯一的追问对象。
第二,把出口准则写成可检查的清单而不是形容词,比如「需求确认」阶段的出口不是「需求清晰」,而是「每个需求有验收标准、有优先级、有明确的需求方签字」,能被逐条打勾或打叉。第三,交接时用一张固定清单核对,双方在项目管理工具里以任务或附件形式留痕,口头确认不算完成。
判断这套机制有没有生效,看两个数据口径:交接返工次数(同一交付物被打回超过一次的比例)和跨部门等待时间占阶段总时长的比例,健康值一般希望等待占比低于20%,如果长期超过40%,说明边界问题还没解决,修流程比催人有用。
3. 阶段划分做完之后效率反而更低了,阶段门变成走过场,这种情况怎么避坑?
我们照着一套看起来很标准的阶段流程落地,结果每个阶段门都要拉一堆人开评审会,大家带着PPT念一遍就通过了,没人真的提问题,开发时间反而被挤占。我一度怀疑是不是阶段划分这条路本身就不适合我们这种跨部门团队。
这通常不是阶段划分错了,而是阶段门被做成了汇报会。避坑有三条。第一,审批人控制在3人以内,并且只保留真正能说「不」的角色,人越多越没人负责。第二,评审结果只能是三选一:通过、有条件通过(附条件和截止日期)、打回,禁止出现「原则上通过」这类模糊结论,模糊结论等于把风险推给下一个阶段。
第三,阶段门只评审风险和交付物是否符合出口准则,不做进度汇报,进度用项目管理工具看板随时可见,不需要占会议时间。会议时长建议单次不超过30分钟,超时说明材料没提前发或者议题没收敛。
判断管理开销是否超标,可以用一个粗略口径:所有阶段门会议和材料准备消耗的工时,不应超过团队总工时的5%,超过就说明流程太重,应该合并阶段或简化评审项。
4. 怎么判断我们的阶段划分是不是真的提升了跨部门效率?应该看哪些指标?
流程改完之后,老板问我到底有没有效果,我只能说「感觉沟通顺了一些」,拿不出数字,特别被动。我想知道该埋哪些指标、基线怎么取,才能证明阶段划分这件事不是白折腾。
建议盯四个口径,全部按阶段粒度采集。第一,阶段周期时间,即从进入某阶段到通过该阶段门的时长,看的是单项而不是项目总时长,这样才能定位到底卡在哪个阶段。第二,跨部门等待时间占比,即某个阶段里因为等别的部门响应而空转的时间占总时长比例。
第三,阶段返工率,用被打回的阶段门次数除以总阶段门次数,或者用同一交付物被要求修改的次数衡量。第四,里程碑准时率,即按计划日期通过阶段门的比例,允许有条件通过但要记录条件是否按期关闭。
基线不要在流程改完当天取,先回溯最近2到3个已完成项目的历史数据作为对照,或者用改完之后的2到3个迭代积累基线,再横向对比,否则波动会被误读成效果。实操上把这些字段做成项目管理工具里的固定字段,阶段流转时顺手填,比事后靠回忆补数据可靠得多。
判断是否值得继续,我的经验阈值是:跨部门等待时间占比下降、返工率不上升,这两条同时满足,就说明阶段划分在起正向作用。
文章包含AI辅助创作:项目阶段阶段划分教程:跨部门团队效率提升,避坑指南,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/333468
读者评论
等采购21天、等法务审合同这类提前期确实容易被忽略,但我不太认同把它归进“阶段划分问题”。物理采购周期是客观约束,阶段出口写得再可验证,货也到不了。与其在阶段里显式标注,不如用提前期倒排,让研发节点跟着采购走。另外那1200个工作项里有多少是真正需要跨部门串行的?能并行的等待是否可以消化掉,文章没展开。
阶段Owner这条在我们三十来人的团队基本落不了地,没有专职人手,最后往往是PM兼任,又绕回职能经理挂名的问题。还有一点文章没展开:等待时长统计的前提是状态变更规范。我们平台里不少工作项是周五补填状态,时间戳全堆在那天,导出来的停留时长没什么参考价值。数据埋点这件事,工具侧的强制约束可能比制度要求更管用。
到6个阶段是效率峰值这个结论,感觉太像标准答案了。我们做的是受监管的医疗器械软件,阶段比这多得多,但因有大量可复用的检查清单和模板,评审开销并没有想象中高。反过来,“一套模板套所有项目”这条我深有体会,之前把硬件流程硬套到软件迭代上,光评审会就多开了两个月,后来单独拆了一套轻量流程才缓过来。
