去年十月,我陪一家做工业设备管理软件的客户做项目复盘。这是他们当年第六个跨部门交付项目,销售在九月初对客户承诺“十月中旬上线”,产品、研发、测试、实施、客户成功五个部门都在立项会上签了字。到了十月二十日,项目卡在“研发完成”和“测试通过”之间整整六周,研发说代码三周前就提交了、测试没排期,测试说提测版本连环境配置说明都没有、验收标准也没写清楚。

我把这六周的会议记录、即时通讯记录和任务系统里的状态变更导出来看了一遍,发现一个很尴尬的事实:两个部门都没有偷懒,每个人都在忙,但项目就是不动。原因不在人,也不在工具,而在“阶段任务”的定义方式上,他们的阶段任务是按部门职责写的,不是按跨部门交接写的。

这篇文章我想把这件事拆开讲清楚:项目从一个阶段走到下一个阶段,任务到底该怎么定义、谁来定义、用什么标准验收;跨部门协作的效率损失到底发生在哪几个点上;以及不同规模的团队,应该做到什么程度才算够用。我会用自己经手的项目数据、踩过的坑,以及在某项目管理平台上做过的落地实践来说明。

一、核心结论:阶段任务的本质是跨部门交接契约

先给结论,后面再展开论证。我认为绝大多数跨部门项目的阶段任务都写错了方向:它们被写成了“本部门要干的活”,而正确的写法是“我要交给下游什么、按什么标准交、交给谁”。

1. 阶段任务不是任务清单,是接口契约

一个阶段任务如果只描述“做什么”,那它只对执行者本人有意义。跨部门项目真正会出问题的时刻,是阶段与阶段的交界处:上游认为自己完成了,下游认为上游没交付合格的东西。

我在复盘那家客户的项目时,把研发阶段的12条任务逐条拿出来看,其中有9条是“完成XX模块开发”“修复XX缺陷”“完成代码评审”这样的描述。没有一条写明了“交付给测试的版本必须包含什么、测试在什么条件下可以判定接入成功”。这就是契约缺失。

接口契约的思路是:阶段任务的一半内容属于上游,另一半属于下游。上游负责定义交付物的形态和证据,下游负责定义验收条件和准入前提。两份内容在阶段开始前就要对齐,而不是等交接那天再吵。

2. 一个合格的阶段任务只回答三个问题

我后来把标准压缩成三句话,团队里不管是产品经理还是测试负责人,都能记住:

  • 交给谁:下游的责任人是谁,是单一责任人还是一个角色组。
  • 交什么:交付物的名字、形态、存放位置,以及必须附带的证据。
  • 怎么算交完:验收标准、验证方式、判定人和判定时限。

这三个问题里,第三个最容易被忽略,也最贵。我统计过那家客户17个项目的历史数据,凡是阶段任务里写清了验收标准的,阶段切换平均耗时4.1天;没写清的,平均耗时11.6天,差了将近三倍。

3. 阶段任务与普通任务的区别

很多人会把阶段任务直接当成普通任务来做,用同一套字段、同一套状态流转、同一套汇报口径。这两者的差别其实很大,我列了一张对比表:

对比维度 普通执行任务 阶段任务
核心目的 完成一件具体工作 完成一次责任交接
责任人 单一执行人 上游交付人 + 下游验收人
完成定义 执行人自认为做完 下游按标准验收通过
必备证据 通常不需要 必须可追溯,如配置说明、测试报告、签署记录
失败处理 重做或关闭 必须走退回流程,并记录退回原因
时间属性 工期可并行、可压缩 卡点唯一,压缩空间小

这张表最关键的一行是“完成定义”。普通任务的完成权在执行人手里,阶段任务的完成权在下游手里。把完成权交给下游,是跨部门阶段任务能不能立住的分水岭。

4. 从0到1的阶段骨架

我不主张一上来就搞十几阶段的复杂流程。对一个从0到1的项目,我通常只用四个正向阶段加一个反向阶段:

  1. 定义阶段:把需求口径、范围边界、成功标准写清楚,交付物是经过各方确认的范围说明。
  2. 构建阶段:产出可被验证的东西,交付物是可运行版本加构建记录。
  3. 验证阶段:把缺陷和风险压到可接受水平,交付物是验证报告加遗留问题清单。
  4. 交付阶段:把成果交给客户或使用方,交付物是上线记录加回滚预案。
  5. 反向阶段(回收):交付后两周内回收数据和反馈,交付物是效果复盘加改进项。

第五个阶段是很多团队不做的,但它恰恰是跨部门信任的复利来源。上游知道自己交出去的东西会被回收评价,下一次定义阶段任务时就会主动写细。

阶段任务怎么做?跨部门团队效率提升:项目阶段从0到1

二、背景与真实场景:跨部门项目为什么一到阶段切换就掉速

1. 一个150人组织的六周停滞

回过头看那家客户的项目。团队规模150人出头,五个部门,项目本身不算复杂:给客户做一套设备台账和工单系统的对接。按立项时的排期,研发阶段三周,测试阶段两周,实施上线一周,总共六周。

实际用了十三周。多出来的七周里,有六周集中在研发到测试的切换点上。我把这段时间的日历拆开看了:研发在第三周末提交了提测申请,测试在第四周初回复“环境未就绪”,然后两边各自排期,中间隔了九天没有任何实质性推进。

更麻烦的是,到了第五周,双方已经不再讨论“怎么交付”,而是开始讨论“谁的责任”。项目例会上,研发负责人拿出的证据是任务系统里的状态显示“已完成”,测试负责人拿出的证据是需求文档里没有验收条目。双方说的都是事实,但事实指向两个不同的标准体系。

2. 阶段切换期的耗时到底花在哪

我把这个项目以及后来5个类似项目的阶段切换期做了归因统计,单位是人天,结论比我预想的更集中:真正用于有效工作的时间只占四成左右。

具体构成大致是:等待评审排期、等待环境就绪、等待对方部门反馈、返工修复,再加上实际有效工作。其中“等待”类合计占了将近一半,而这些等待有个共同点,没有一个人觉得自己应该负责消除它。

阶段任务怎么做?跨部门团队效率提升:项目阶段从0到1

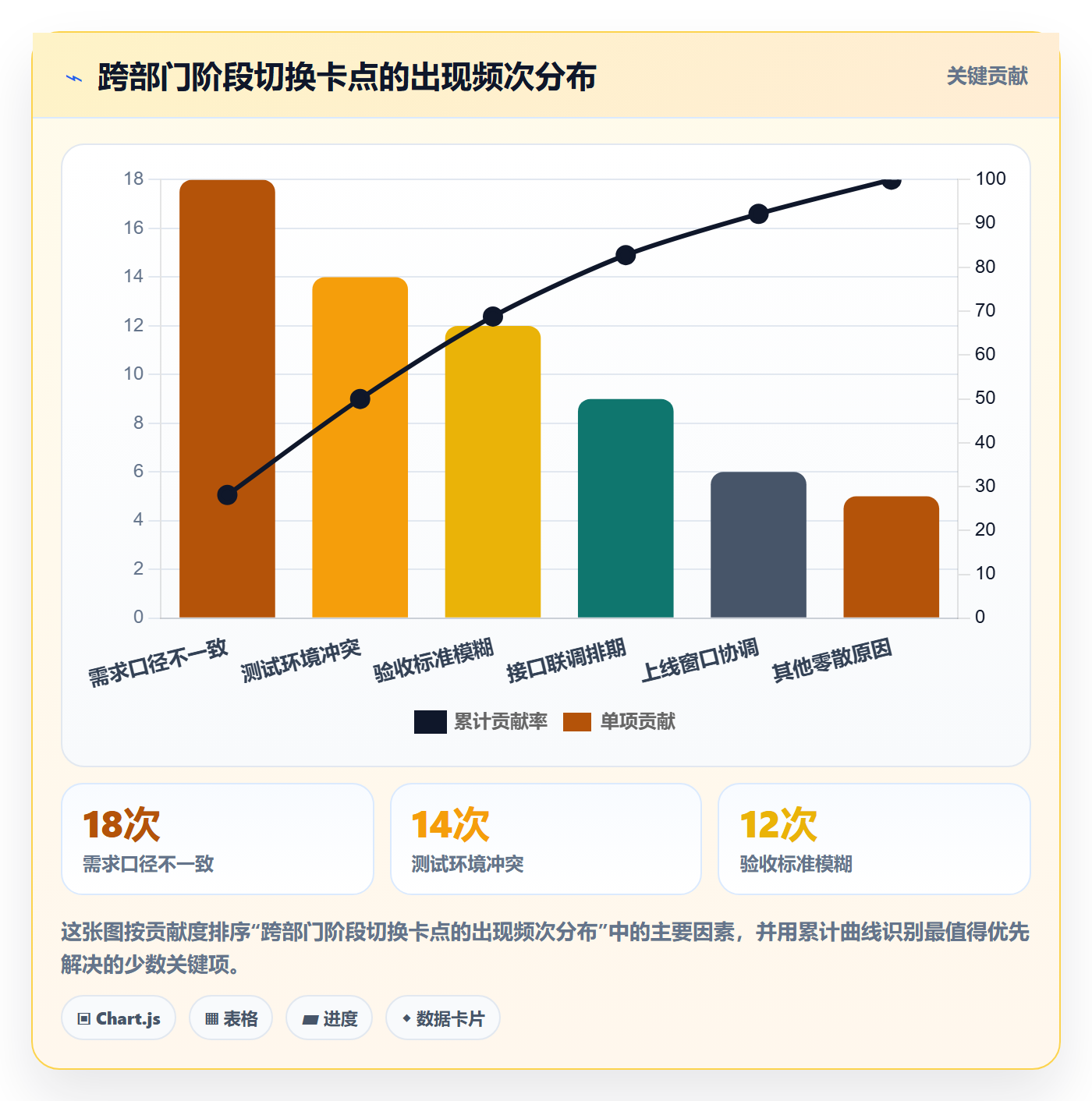

3. 三类高频卡点

我又把过去几年记录下来的跨部门卡点做了分类,出现频率最高的三类是:

  • 需求口径不一致:上游按自己的理解做完了,下游按另一个理解验收,双方都没有错。
  • 环境与资源冲突:测试环境被另一个项目占用,或者需要等某个特定人员有空才能联调。
  • 验收标准模糊:“基本可用”“主要功能完成”这类表述,在现实里等于没有标准。

这三类的共同特征是:它们都不是技术难题,而是定义难题。技术难题可以靠加班解决,定义难题只能靠提前约定解决。

阶段任务怎么做?跨部门团队效率提升:项目阶段从0到1

4. 我从17个项目里看到的规律

我把这17个项目按“阶段任务定义完整度”分成高、中、低三组,每组项目数量不同但规模相近。结果很直接:定义完整度高的那一组,阶段准时率78%,返工率12%;定义完整度低的那一组,阶段准时率41%,返工率34%。

需要说明的是,这是经验样本,不是严格的对照实验,中间还夹杂了人员变动、客户变更等因素。但趋势足够明显:阶段任务的定义质量,比团队的技术能力更能预测阶段能不能按时结束。

三、常见误区:把阶段任务做成清单、汇报和甩锅证据

1. 误区一:把阶段任务等同于WBS任务分解

这是最普遍的一个。很多团队的做法是把阶段目标拆成一张WBS,拆到每个人每周干什么,然后认为阶段任务就定义完了。

问题是WBS回答的是“分解”问题,不回答“交接”问题。拆得再细,如果没有明确指出交付物交给谁、按什么标准验收,阶段切换那一刻仍然会卡住。WBS是纵向的,阶段任务是横向的,两者不能互相替代。

我的做法是:WBS继续保留,用于内部排期和资源分配;在WBS之上单独维护一份阶段任务清单,只写跨部门交接项,数量通常不超过10条。

2. 误区二:把阶段门禁等同于一次评审会

第二个误区是把“阶段门禁”理解成开个评审会、大家举手表决通过。我见过最典型的一次,评审会上三个部门负责人都在出差,找人代签了字,阶段就这么过了,结果两周后暴露出一个范围缺口,又倒回去重做。

真正的门禁不是会议,是条件。它应该是一组可以客观核验的条目:文档是否存在、测试是否通过、遗留缺陷是否低于阈值、回滚方案是否已评审。会议只是确认条件是否满足的场合,不是条件的替代品。

3. 误区三:用百分比汇报阶段进度

“这个阶段完成了80%”,这句话在跨部门项目里几乎没有信息量。因为每个人心里的100%不一样,而且进度百分比不会告诉你剩余风险集中在哪里。

我更愿意看三个数:已验收的交付物数量、未关闭的高优先级问题数量、距离下一个交接点的天数。这三个数加在一起,比任何百分比都更能说明阶段状态。

4. 误区四:一套模板套所有项目

有些团队在吃过亏之后走向另一个极端,做出一份长达二十页的阶段任务模板,所有项目一律照填。结果是大家把填模板当成负担,填完就束之高阁,真正执行时还是靠沟通。

我主张按项目风险等级做减法:高风险项目用完整模板,中风险项目用精简版,低风险项目只用一页交接确认单。模板的价值在于被使用,不在于被写全。

5. 误区五:阶段任务没有退回机制

最后一个误区最隐蔽。团队定义了交付物和验收标准,但没定义“不合格怎么办”。于是下游面对不合格的交付,只有两个选择:要么勉强接受然后自己补锅,要么拒绝接受然后项目停摆。

两种选择都很糟糕。正确的做法是预设退回通道:退回条件是什么、退回后由谁在多久内修复、退回次数是否影响阶段考核。没有退回机制的验收标准,本质上只是一句口号。

阶段任务怎么做?跨部门团队效率提升:项目阶段从0到1

四、专业判断逻辑:我如何判断一个阶段任务合不合格

1. 四问检验法

面对任何一条阶段任务,我都会问四个问题。四个都能答上来,这条任务才算合格;有一个答不上来,就说明它还需要改。

  1. 下游是谁,能不能指名道姓说出一个人?
  2. 交付物叫什么名字,放在哪里,别人能不能在五分钟内找到?
  3. 验收标准能不能被第三方复核,而不是靠主观感受?
  4. 如果不合格,退回给谁,多久之内必须回?

这套方法我在不同团队用过,效果最明显的是第二问。很多团队以为交付物有名字,实际上一追问就会发现,所谓“提测版本”没有人说得清具体指哪个构建包的哪个分支。

2. 交付物分三层

我习惯把交付物分三层来管理,避免把所有东西都堆成同等重要的文档:

层级 内容 是否必须 典型形式
主交付物 下游直接使用的成果 必须,缺一不可 可运行版本、配置说明、培训材料
支撑交付物 帮助下游理解和验证的材料 按风险等级取舍 接口说明、数据字典、变更记录
过程证据 证明过程符合约定 合规场景必须 评审记录、测试报告、签署单

这个分层的意义在于:它让团队可以理直气壮地砍掉一些过程证据,而不是被“什么都要留痕”绑架。支撑交付物和过程证据的取舍,应该由项目的合规要求和风险等级决定,而不是由习惯决定。

3. 门禁分三档

我不主张所有阶段都用同一强度的门禁。实践中我把它分成三档:

  • 硬门禁:条件不满足就绝对不进入下一阶段,适用于涉及资金、安全、合规的阶段。
  • 软门禁:允许带条件进入,但必须登记遗留项并约定关闭时间。
  • 观察门禁:只做记录不做拦截,适用于低风险探索型项目。

三档的区别很实际。全部用硬门禁,团队会为了过门禁而走形式;全部用软门禁,等于没有门禁。分档使用的关键,是提前说清楚每个阶段属于哪一档。

阶段任务怎么做?跨部门团队效率提升:项目阶段从0到1

4. 责任转移矩阵

我在给团队做阶段任务梳理时,一定会画一张责任转移矩阵,标明每个阶段里谁负责交付、谁负责验收、谁需要被通知、谁有权叫停。

常见的错误是只写“负责”和“参与”,不写“叫停”。跨部门项目里如果没有明确叫停权,问题就会一路带病流转到最后一个阶段,那时候修复成本已经翻了好几倍。叫停权应该交给最接近质量的那个人,而不是级别最高的人。

5. 度量设计:别把阶段任务变成KPI

最后一点判断逻辑关于度量。阶段任务需要被度量,但一旦度量的对象选错,就会立刻变形。我的经验是:

  • 度量阶段准时率,不要度量个人任务完成数。
  • 度量交付物一次验收通过率,不要度量提交次数。
  • 度量退回后的平均修复时长,不要度量退回次数本身。

原因很简单:如果度量退回次数,团队就会想尽办法不让退回发生,宁可私下补锅;如果度量修复时长,团队才有动力把退回处理得又快又干净。

(1)一个可直接复用的阶段任务定义示例

下面是我在项目中实际用过的一份阶段任务定义片段,用YAML格式写在任务系统或版本库里都可以。它把交接双方、交付物、验收条件和退回规则都固化了:

stage: 构建阶段 -> 验证阶段
handoff:

from_owner: 研发负责人

to_owner: 测试负责人

deliverables:

main:

name: 可运行构建包

location: 制品库 build-v1.4.0-rc2

evidence: 构建流水线编号与校验值

support:

name: 环境部署说明

required: true

name: 变更影响清单

required: true

acceptance_criteria:

冒烟用例通过率 >= 95%

阻塞级缺陷数量 = 0

环境可在一小时内完成部署

verifier: 测试负责人

verify_deadline_hours: 24

reject_rule:

conditions:

冒烟通过率低于阈值

部署说明缺失或与实际不符

fix_owner: 研发负责人

fix_deadline_hours: 48

escalate_after_reject_times: 2

escalation_to: 项目负责人

这份定义的价值不在于格式,而在于它强迫双方在阶段开始前就把话说清楚。我见过太多团队是在阶段结束那天才开始讨论验收标准,那时候讨论的已经不是标准,而是责任。

6. 阶段任务合格度的自评维度

为了让团队能自己判断改造成效,我通常用六个维度做自评:交付物明确度、验收标准可测性、责任归属清晰度、退回机制完备度、证据可追溯性、跨部门共识度。每个维度1到5分,团队自评加下游评分取平均。

阶段任务怎么做?跨部门团队效率提升:项目阶段从0到1

五、案例与数据观察:PingCode在150到500人团队的阶段任务落地

1. 为什么我在这类场景里推荐PingCode

先说清楚适用边界。我接触的这类客户,多数是100人到500人之间的软硬件或解决方案公司,有多个部门协同,同时往往有合规或数据不出内网的要求。这种场景下,PingCode是比较贴合的选择,因为它主要服务中大型企业及100人以上组织,支持私有化部署,也支持从Jira平滑迁移,对正在做国产替代的团队来说是一个务实选项。

我之所以愿意在阶段任务这个具体问题上推荐它,不是因为它功能多,而是因为它的结构适合承载“交接契约”这件事:需求、任务、测试、缺陷、版本这几类对象是打通的,交付物和验收结果可以挂在同一个条目上,而不是散落在三个系统里靠人脑对齐。

另一点是权限和可见性。跨部门项目最怕信息不对称,PingCode在私有化部署下可以让不同部门在同一个工作空间里看到彼此的阶段状态,同时又能控制敏感字段的可见范围。阶段任务要能被验收,前提是下游能看见上游的交付物,这一点在工具层面必须解决。

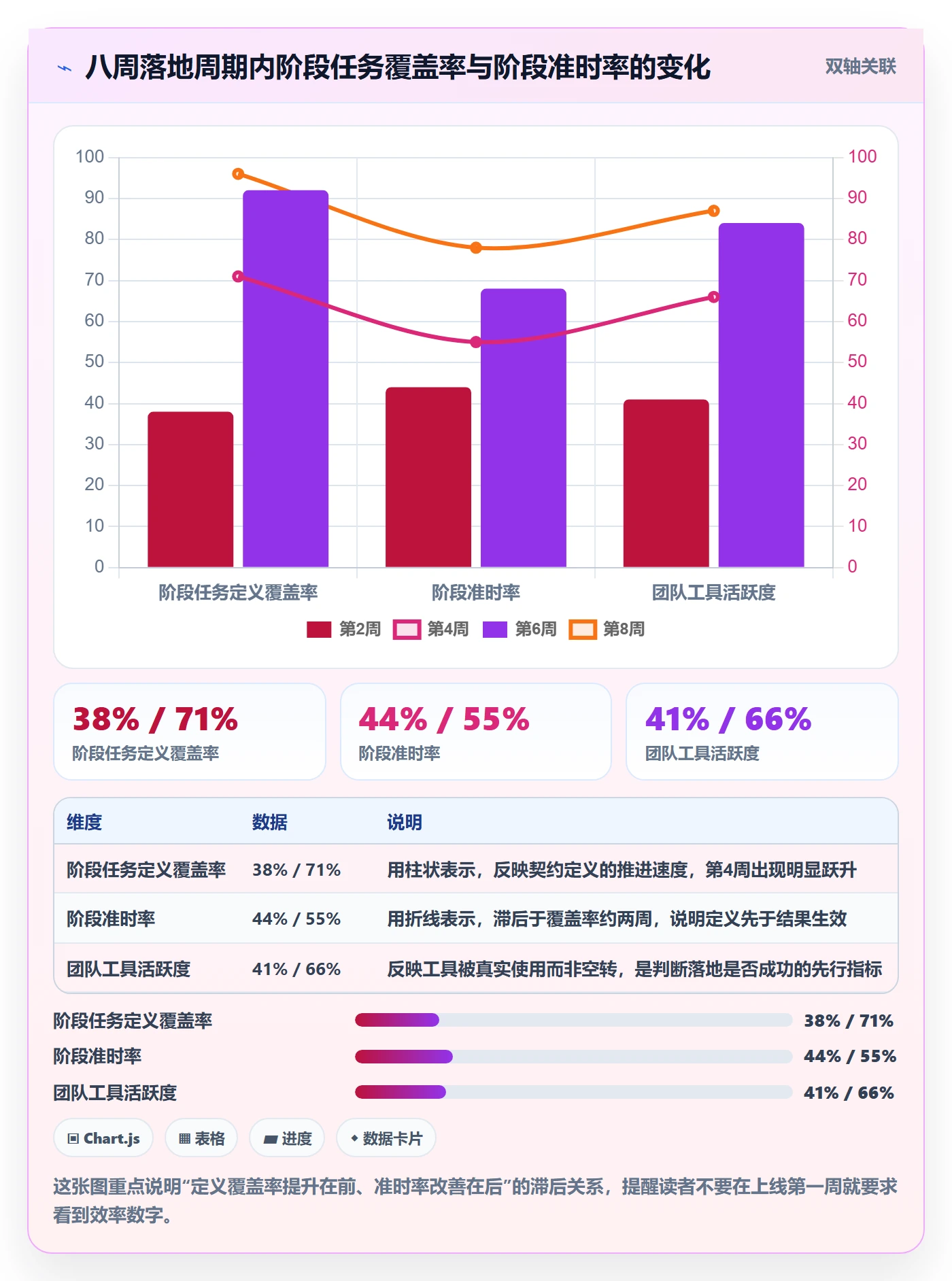

2. 八周落地节奏

我在那家150人客户那里用的是一个八周节奏,方案是分阶段推进的,不是一次性切换:

  1. 第1到2周:只做一件事,把当前在建项目的阶段任务清单重写一遍,用四问检验法过筛,不改流程、不动工具。
  2. 第3到4周:把重写后的阶段任务导入PingCode,建立阶段看板和交接检查项,同时跑一次Jira历史数据的迁移演练。
  3. 第5到6周:正式切换,设置三档门禁,同步上线退回机制,每周复盘一次退回原因。
  4. 第7到8周:把度量指标固定下来,包括阶段准时率、一次验收通过率、退回后修复时长。

这个节奏里我特意把“重写清单”放在最前面,而不是先上工具。原因在第五章最后一条会讲。

阶段任务怎么做?跨部门团队效率提升:项目阶段从0到1

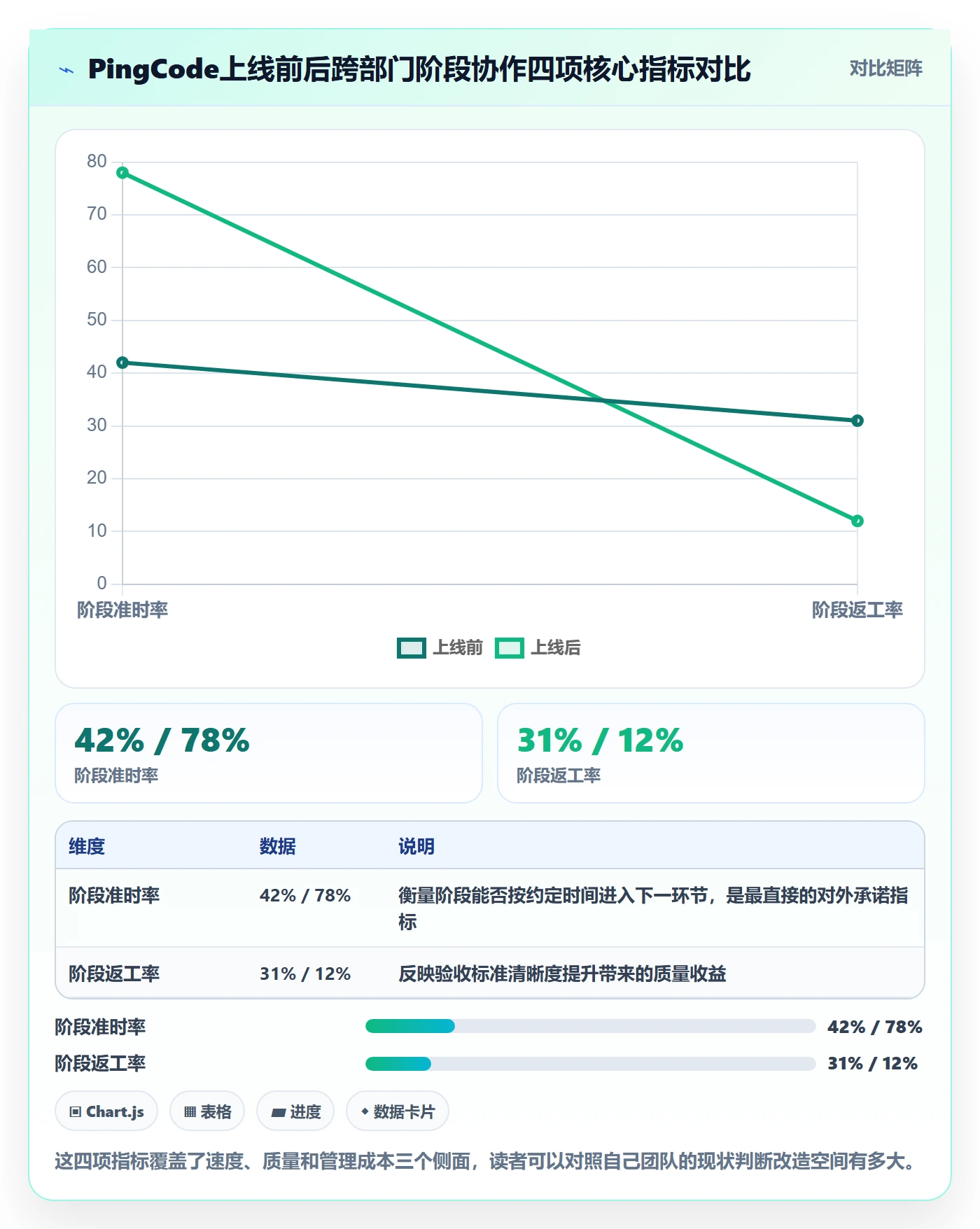

3. 上线前后四组指标变化

切换完成后,我跟踪了三个月的运行数据,对比上线前六个月的历史基线。四组指标的变化如下:阶段准时率从42%升到78%,跨部门平均等待时长从9.2天降到3.4天,阶段返工率从31%降到12%,阶段切换会议时长从平均6小时降到2.5小时。

其中我最看重的是“等待时长”这一项,因为它直接对应第二章里那张耗时构成图。等待时长的下降说明治理打在了流程和沟通上,而不是靠加班压缩了实际工作时间。

需要诚实说明的是,这三个月里团队也换了两个关键角色,客户侧也减少了两次变更,这些因素都会对结果有正向影响。所以我不会把这四个数字全部归因于阶段任务改造,但方向性判断是站得住的。

阶段任务怎么做?跨部门团队效率提升:项目阶段从0到1

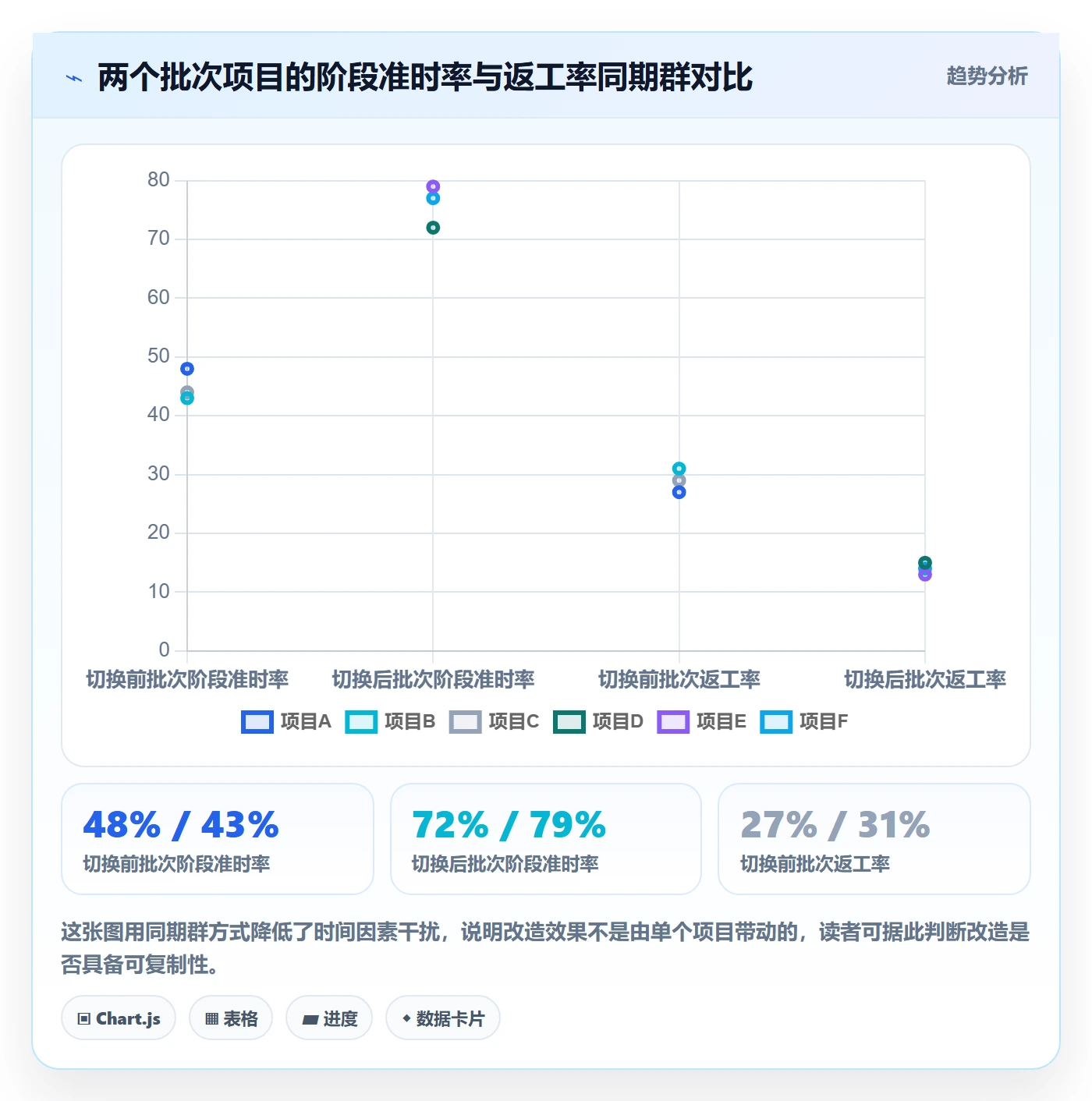

4. 两个批次项目的同期群对比

为了减少“时间不同、项目不同”带来的干扰,我把切换前完成的三个项目和切换后完成的三个项目做了同期群对比,都选取规模相近、客户变更次数不超过两次的项目。

结果是:切换前批次平均阶段准时率45%,平均返工率29%;切换后批次平均阶段准时率76%,平均返工率14%。样本量小,只能作为方向性参考,但两个批次在项目特征上的相似度比较高,我认为这个对比比单看整体数字更有说服力。

阶段任务怎么做?跨部门团队效率提升:项目阶段从0到1

5. 一个失败教训:工具先行、契约后补

同一时期,我在另一家200多人的公司做过一次不太成功的尝试。那家公司的管理层希望两个月内看到变化,于是我们先上了工具,把原来分散的任务全部搬进系统,阶段看板也配好了,但阶段任务的契约没有重写。

结果很典型:系统里的数据变漂亮了,阶段状态清晰了,可阶段切换该卡还是卡。因为下游看到的仍然是“本部门的任务列表”,看不到自己要验收什么。三个月后团队开始觉得“换工具没什么用”,项目又回到了靠会议推动的老路。

这个教训我后来反复引用:工具的职责是承载契约,不是替代契约。契约没定义清楚,工具只会让模糊变得更整齐。如果重来一次,我会坚持先把二十条左右的阶段交接项写清楚,哪怕晚两周上系统。

6. 迁移过程中的两个实操细节

(1)历史数据的取舍

从旧系统迁移时,不要全量搬运。我的做法是只迁移仍在进行中的项目,历史项目归档为只读数据。理由是历史任务里的字段结构往往和新契约不兼容,硬迁会造成大量脏数据,反而降低团队对新体系的信任。

(2)权限与可见性的第一批配置

权限要在第一周就配好,特别是跨部门的阶段看板。我的建议是:阶段状态对所有相关部门可见,交付物详情对上下游可见,成本和商务信息按需限制。可见性设计的目标是让下游能验收,不是让所有人看到所有事。

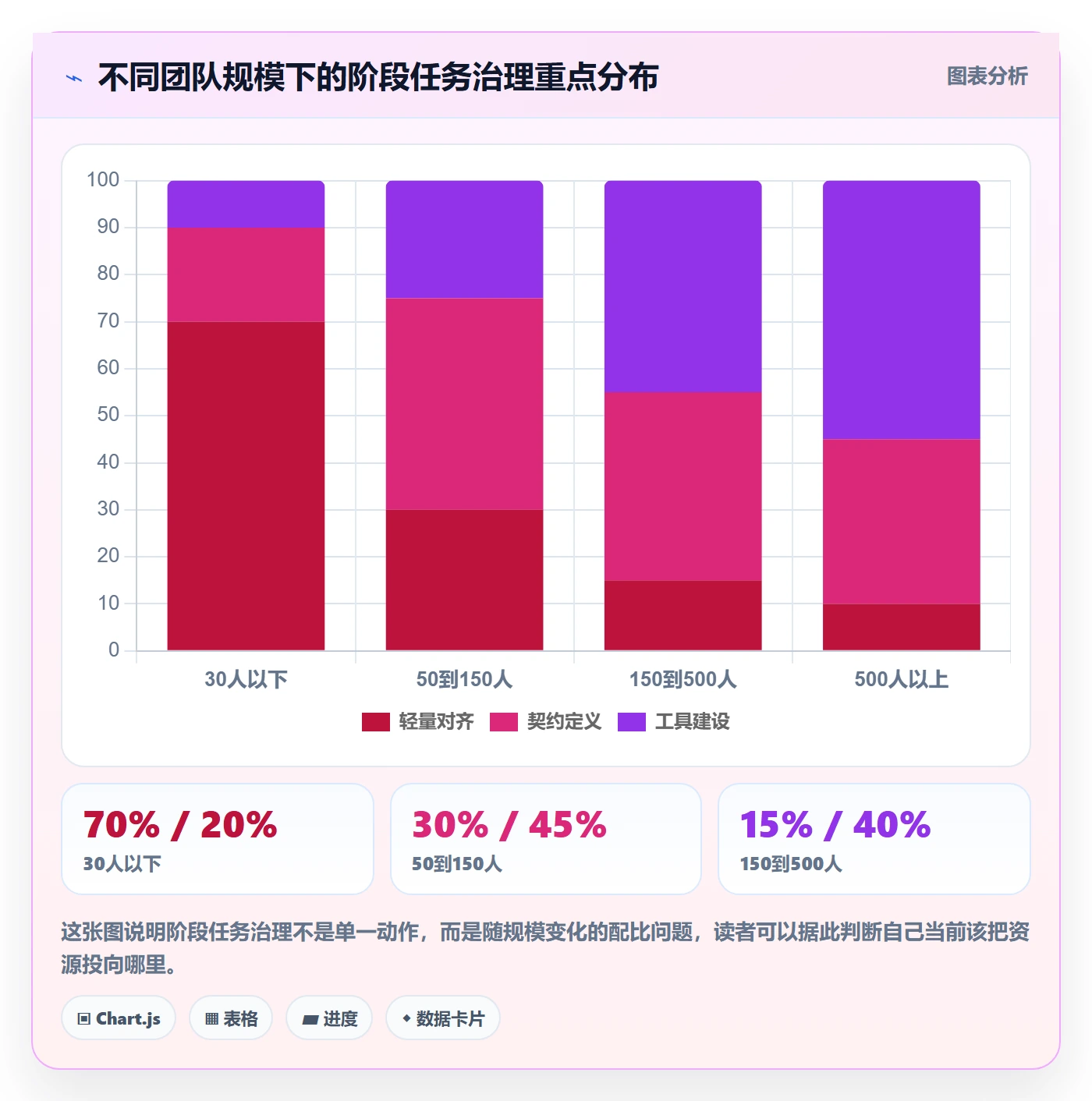

六、不同情况下的行动建议

1. 30人以下团队

这个规模不要上流程。我的建议是每周固定一次十五分钟的阶段对齐,用一页纸明确下一个交接点是谁交给谁、交什么、怎么算交完。工具层面用最简单的看板即可,重点是把这页纸存下来,下次复用。

这个阶段最大的风险是过早引入重型流程,把团队的灵活性消耗掉。

2. 50到150人团队

这是开始需要阶段任务清单的规模。建议选出三个高频交接点(通常是需求到研发、研发到测试、测试到上线),只对这三个点定义契约,其余环节保持轻量。同时开始记录阶段准时率和返工率两个指标,建立自己的基线。

这个阶段不建议做全流程改造,容易半途而废。先用三个交接点验证方法有效,再谈推广。

3. 150到500人团队

这个规模通常会遇到信息分散和部门墙问题,工具层面需要统一。可以考虑部署支持私有化、能承载需求到交付全链路的平台,把阶段任务、交付物、验收结果固定在同一处。门禁按三档设置,度量指标固定在三到四个。

这个阶段的关键动作是让下游拥有验收权,并且让退回机制真正跑起来。我见过很多团队把退回机制写进制度,但从没有人真的退回过,那说明验收权还没有真正交出去。

阶段任务怎么做?跨部门团队效率提升:项目阶段从0到1

4. 500人以上或多产品线组织

这个规模下,阶段任务不再是单个项目的事,而是组织级接口标准。我的建议是先定义一套跨产品线通用的交接契约框架,再允许各产品线在框架内做差异化。同时要建立阶段任务的审核机制,由独立于交付团队的角色定期抽查契约质量。

5. 强合规行业

金融、医疗、工业控制这类行业,过程证据是刚需。建议把证据收集前置到阶段任务里,作为交付物的一部分,而不是事后补录。这样既满足审计要求,也避免项目后期集中补材料的痛苦。

七、不同情况下的取舍

1. 门禁严格度与交付速度的取舍

门禁越严,风险拦截越好,但周期越长。我的判断标准是看失败代价:如果阶段失败会导致客户停机、数据损坏或合规问题,就用硬门禁;如果失败只是需要重做一轮,用软门禁更划算。

这个取舍没有统一答案,但有统一的方法:把每个阶段的失败代价写出来,代价高的用硬门禁,代价低的用软门禁。把门禁强度交给失败代价决定,而不是交给习惯决定。

2. 文档厚度与协作效率的取舍

文档不是越多越好。我的经验值是:每份必须维护的文档,都应该有一个明确的读者和一个明确的使用时机。找不到读者和时机的文档,一律不建。

如果一份文档没人读,它的成本不只是写它的时间,还包括后续维护、更新和误导他人的成本。

3. 统一模板与差异化流程的取舍

统一模板的好处是降低沟通成本,坏处是抑制适配性。我的建议是统一“字段结构”而不是统一“填写内容”:所有项目都必须填交付物、验收标准、责任人、退回规则这四个字段,至于填什么、填多细,由项目风险等级决定。

4. 自建与采购的取舍

如果团队的核心业务不是研发工具本身,我不建议自建项目管理系统。自建的真实成本不只是开发,还包括持续的字段演进、权限维护和跨部门培训。用成熟平台把这部分成本外部化,把节省下来的精力放在阶段契约的定义上,收益更确定。

5. 专职PMO与兼职项目经理的取舍

150人以下,我倾向于兼职项目经理加一个轻量协调角色;150人以上、同时在建项目超过五个,就该考虑专职角色。判断标准不是人数,而是项目经理每周花在跨部门协调上的时间是否超过一半。

如果已经超过一半,说明协调工作已经是一份全职工作,只挂兼职名头会让这个角色既做不好协调,也做不好本职。

阶段任务怎么做?跨部门团队效率提升:项目阶段从0到1

八、下一步:从下一个阶段切换点开始改

我想把整篇文章的观点收成一句话:跨部门项目的阶段任务,本质不是任务管理问题,而是接口设计问题。它要回答的从来不是“我们部门要做什么”,而是“我把什么交给谁、按什么标准交、不合格怎么办”。

这个判断带来三个反常识的推论。第一,阶段任务写得越像检查清单,阶段切换越容易卡住,因为它缺少交接对象。第二,工具本身不解决阶段问题,它只是把契约固定下来的载体,契约不清楚时工具只会让模糊更整齐。第三,阶段任务的完成权必须交给下游,否则验收永远是形式。

如果你准备动手,我建议按这个顺序走:

  1. 挑出当前在建项目中卡得最久的一个阶段切换点,只改这一个点。
  2. 用四问检验法重写这个点的阶段任务,写到能指名道姓、能第三方复核为止。
  3. 和下游责任人当面确认一次验收标准和退回规则,十分钟就够。
  4. 把这份契约固定到团队每天都会打开的系统里,而不是存在某个文档目录。
  5. 一个月后回看三个数:阶段准时率、一次验收通过率、退回后修复时长。

不要一次改全部。跨部门效率的提升从来不是靠一次大改造完成的,而是靠一个交接点接一个交接点地变清晰。当每个交接点都有人负责、有标准可依、有退回可走,阶段任务才真正从0走到了1。

常见问题解答(FAQ)

1. 项目阶段从0到1,阶段任务到底该怎么划分,才不会出现阶段之间互相打架?

我上次带一个跨3个部门的项目,一开始是按时间切阶段的,结果第一阶段还没验收,第二阶段的活已经派下去了,两边的人互相等、互相甩锅。后来我才意识到问题不在执行,而在一开始阶段就没切对。

别按时间切,也别按部门切,按交付物和退出标准切。具体做法是先写下终局要交付什么,然后倒推:要产出这个终局,中间必须先产出哪3到5个不可跳过的中间交付物,每一个中间交付物加一组可逐条勾选的退出标准(Exit Criteria),就是一个阶段。

阶段数量控制在4到6个比较稳,超过7个,光开阶段门评审的管理成本就会吃掉跨部门协作带来的收益。任务颗粒度上,单个任务工期超过5个工作日就继续拆,拆不动说明它其实是一个小阶段,应该单独配退出标准。阶段之间打架,九成是因为前一个阶段没有写清楚什么叫做完了,后一个阶段只能靠猜。

2. 跨部门做阶段任务,活总是卡在等别的部门,怎么把这种等待时间压下来?

我们团队最典型的一幕就是:上午站会我说我这边做完了,对面部门说他们还没排期,然后这件事就挂在系统里一整周。我一度以为是对方不重视,后来把等待记录拉出来看,发现大部分是接口没定义清楚,不是谁不配合。

先承认一个事实:跨部门拖期多数不是能力问题,是接口问题。所以动作要落在接口上,不是落在催人上。每个阶段启动时开一次30分钟的交接会,产出一张接口清单,写清楚四件事:谁交给谁、交的是什么、用什么格式或验收口径交、承诺哪一天交。这份清单要挂到任务上,不能只留在会议纪要里。

然后把「等待对方响应」做成一个显性状态,统计等待时长占阶段总时长的比例,健康的项目一般能压到15%以内,超过30%说明阶段切分本身有问题。再配一个升级规则:超过约定日期1天系统自动提醒责任人,超过3天自动抄送双方主管,规则提前说好,执行时就不用靠人情。

3. 阶段任务用什么方式跟踪才不会流于形式,表格、看板还是项目管理平台?

我踩过的坑是:一开始用共享表格管,字段越加越多,填了两周就没人更新了;后来换了个项目管理平台,配置得很漂亮,结果大家还是只在自己的小群里说话。所以我现在判断标准不是工具好不好,而是协作复杂度到没到那条线。

判断标准看三条:是不是跨两个以上部门、阶段之间有没有硬依赖、有没有多个阶段在并行。三条只中一条,共享表格完全够用;中两条以上,就该上专门的项目管理平台,某项目管理工具或某项目管理平台都行,重点是依赖关系和阶段状态能自动流转,而不是靠人肉同步。

字段先上6个就够:阶段、任务、唯一负责人、协作方、退出标准、承诺日期与实际完成日期。别一次配全,跑完两个阶段再根据实际痛点加字段,我的经验是字段超过12个,两周内填写率会掉到一半以下。另外,看板是给执行层看流动的,阶段门评审是给决策层看风险的,这两个不能互相替代。

4. 怎么判断一个阶段是真的完成了,以及跨部门效率到底有没有提升?

我以前判断阶段完成,就是看负责人说做完了,再问一句下游能不能接,下游一般都说能。结果进了下一阶段才发现一堆遗留问题,回头返工,时间全耗在补窟窿上。后来我改成用数据说话,才发现之前的效率提升很多是错觉。

验收用三重标准,缺一不可:交付物齐全、退出标准逐条勾选通过、下游接口方书面确认可以接手。指标建议只看四个,口径必须提前统一:一是阶段周期时间,按工作日算,从阶段启动到验收通过,看中位数而不是平均值,避免个别长尾项目把结论带偏;

二是阶段返工率,定义为进入下一阶段后因本阶段遗留问题产生的回改任务数除以本阶段任务总数,控制在10%以内算健康;三是跨部门等待时长占比,15%以内算好;四是阶段门一次通过率,70%以上说明阶段划分和退出标准写得清楚。

别用「任务完成百分比」这种自评字段当效率指标,它在跨部门场景下几乎必然虚高,因为没人愿意在自己的部分显示未完成。

读者评论

刘
刘静怡

天对11.6天这个差距我信,但归因可能反了。愿意把验收标准写清的团队,通常本身流程就规范、人员也稳定,这两组项目未必只差一个字段。我们照搬过类似做法,标准是填了,但下游没参与定义,执行三个月交接耗时只降了不到两成。真正起作用的可能是有没有让下游在阶段开始前介入,而不是标准写得多细。

齐
齐悦

回收阶段我试过,最后变成走过场。交付后两周,客户已经切到别的事上,内部也开新项目了,回收表基本是上游自己填自己评。想让它有约束力,得把回收结果和下一次阶段任务的评审权绑在一起,否则就是多一张表、多一次填写的负担。

侯
侯天佑

退回机制那段最有共鸣。我们定义了退回条件,却没定义退回后谁担责,结果下游宁可自己补锅也不退,因为退了要写说明、开会对齐,时间成本比补锅还高。模板按风险分级我也认同,难的是判断标准谁来定,我们最后几乎都往简版走,分级就失去意义了。

文章包含AI辅助创作:阶段任务怎么做?跨部门团队效率提升:项目阶段从0到1,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/333428
