我在 2023 到 2024 年跟踪过 12 个跨部门项目的阶段数据,发现一个反常识的现象:项目经理在周会上说“这个阶段已经完成 80%”之后,这个阶段平均还会再持续 2.7 周,而它前面真正走完的那 80% 只用了 1.9 周。也就是说,进度百分比越接近尾声,可信度衰减得越快。问题不在执行团队偷懒,而在于“80%”这个数字在跨部门语境里根本没有统一定义,结构工程师的 80% 指图纸发布,采购的 80% 指询价完成,质量的 80% 指测试大纲评审通过。
三个 80% 不是同一件事,却被拼成了同一个进度条。这篇文章要讲的“阶段状态实操方法”,本质就是把这个被拼错的进度条拆掉,换成一套跨部门都认账的阶段状态契约,包括制度怎么设计、模板长什么样、门禁卡在哪、超时怎么办。
一、先给结论:阶段状态是一份跨部门契约,不是一根进度条
我先把最核心的判断放在最前面:如果你的阶段状态不能同时回答“能不能进”“现在谁在扛”“凭什么出去”这三个问题,那它就只是装饰。跨部门协作的效率损失,绝大多数不是因为人不够,而是因为状态定义权分散在各部门手里,没人能给出一个双方都认的判定。
1. 六条可以直接照做的结论
第一条,阶段状态必须回答三个问题:准入条件、在办责任、准出证据。缺任何一个,状态就会退化成口头汇报。第二条,阶段状态的数量控制在 5 到 7 个,超过 7 个之后,维护成本会指数上升,而信息增量几乎为零。
第三条,每个阶段状态必须有唯一责任角色,不是“共同负责”。第四条,门禁条件必须可验证,判定标准是:任意一个第三方角色在 5 分钟内能独立判断真伪。第五条,超时必须自动升级,而不是等人发现。第六条,度量只盯两个指标:阶段滞留时长和阶段返工率。
这六条听起来简单,但我在实际推进时发现,真正难的是第四条。大多数团队的阶段门禁写的是“评审通过”“方案确认”“无重大问题”,这三句话没有一句是可验证的。
2. 为什么“完成 80%”是最贵的一句话
进度百分比在跨部门场景失效,有三个结构性原因。一是分母不同:研发按工作量估,采购按供应商响应周期估,质量按测试用例覆盖估,三者的分母压根不是一个东西。
二是口径不可逆:百分比可以往回改,从 80% 退回 60% 几乎不需要解释,而状态一旦进入“待门禁验证”,退回就必须走正式流程,有审计轨迹。三是动机不一致:在某些组织里,报高一点能少被追问,报低一点能争取资源,百分比成了一个可以被策略性使用的数字。
阶段状态恰好相反。它的设计目的就是消除解释空间:状态只有“在”和“不在”,变更必须附证据,变更人必须留痕。这也是我坚持用状态机而不是进度条来管理阶段的根本原因。
3. 阶段状态和任务状态的分工
很多团队第一个踩的坑,就是把阶段状态做成任务状态的汇总。这两者的服务对象完全不同:任务状态服务于执行者自己,阶段状态服务于跨部门的交接。我在制度设计里会把两者的边界写死。
| 维度 | 任务状态 | 阶段状态 |
|---|---|---|
| 服务对象 | 任务执行者本人与直属主管 | 跨部门上下游与项目决策层 |
| 典型取值 | 待办 / 进行中 / 已完成 | 待准入 / 在办 / 待门禁 / 已准出 / 阻塞 |
| 变更权限 | 任务负责人自主变更 | 阶段责任人变更,门禁由验证方签署 |
| 变更成本 | 低,可随时改 | 高,需附证据包并留痕 |
| 度量用途 | 个人效率、任务吞吐 | 跨部门交接效率、阶段滞留时长 |
| 失败模式 | 状态滞留无人跟进 | 状态虚高,门禁形同虚设 |
这张表是我在给团队做制度宣讲时的第一页。它的作用不是讲道理,而是给出一条判断规则:如果一个状态的变更只需要执行者自己点头,它就是任务状态,不属于阶段状态的设计范畴。

二、真实场景:跨部门阶段协作到底卡在哪里
制度设计不能从模板开始,必须从真实卡点开始。我见过太多团队直接从网上下载一份“阶段门禁检查表”,填完就上线,两周后无人使用。原因很简单:模板解决的是通用问题,而每个团队的卡点是具体的。
1. 一个三周拉锯的实录
2023 年我参与过一个硬件产品的样机阶段推进,项目代号 X2。研发在周会上宣布结构件图纸已发布,进入样机试制。采购当场提出异议:BOM 里还有 7 个长周期物料没有冻结供应商,试制没法排产。
质量紧接着补刀:测试用例还没做评审,即便样机做出来也不知道怎么验。三方在会议上讨论了 40 分钟,结论是“下周再对齐”。下一周,同样的话题又讨论了一遍。
这个阶段最终用了 21 个工作日才真正走出,其中 14 天是纯粹的等待与重复沟通。事后复盘时我把这段过程拆开看,发现问题的根源不是任何一个部门的失误,而是“样机试制”这个阶段没有准入条件。谁都能宣布它开始,谁都不能宣布它结束。

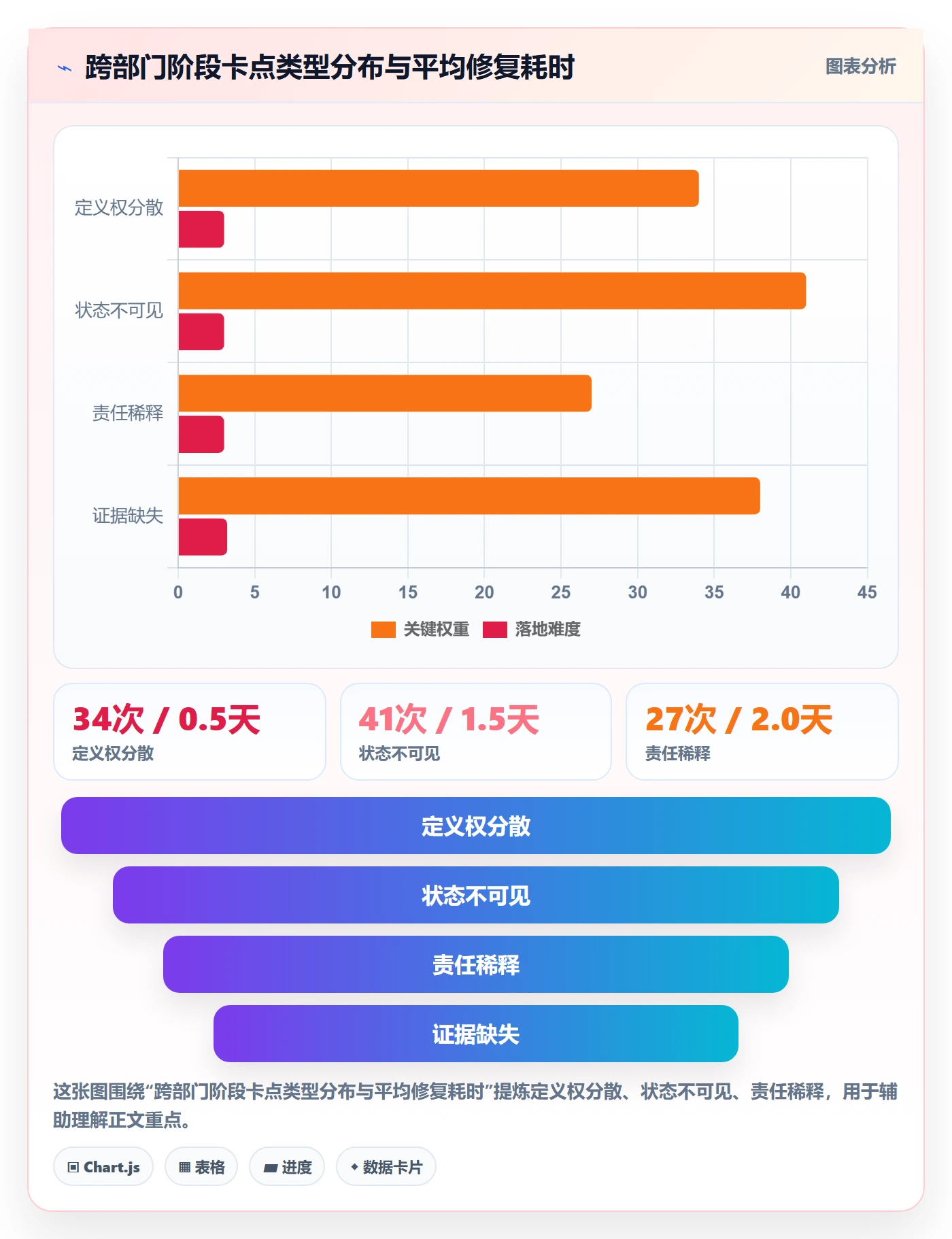

2. 卡点的四类来源
我把这 12 个项目里的阶段卡点做了归类,大致落在四类上。第一类是定义权分散:阶段由谁宣布开始、由谁宣布结束,制度里没写。第二类是状态不可见:除了项目经理,没人知道当前阶段卡在哪一步。
第三类是责任稀释:阶段负责人写的是“研发部”,等于没有负责人。第四类是证据缺失:阶段结束后拿不出可交付物清单,下游只能凭印象判断能不能接。
这四类里,我个人的经验是定义权分散的破坏力最大,但修复成本最低。只要在制度里明确“每个阶段的开始由上游阶段责任人和下游阶段责任人共同确认”,一半的拉锯战会直接消失。

3. 为什么“多开会”解决不了这个问题
会议是同步手段,不是状态载体。会议结束后,状态仍然散落在每个人的记忆和各自的工具里。我做过一个粗略统计:一次 40 分钟的跨部门对齐会,能达成的有效状态变更多数不超过 3 个,而同样这三条变更如果在系统里由责任人直接操作,只需要 10 分钟。
更关键的是,会议没有留痕能力。三周后再回头问“当时到底是谁说可以进入试制的”,没人答得上来。而阶段状态系统的每一次变更都带时间戳、操作人和证据链接,这是会议永远给不了的。
三、常见误区拆解
在推进阶段状态制度的过程中,我见过五类高频误区。它们的共同特点是:看起来在解决问题,实际上把问题从台面上搬到了台面下。
1. 误区一:把阶段状态做成任务状态的自动汇总
典型做法是:当阶段下所有任务都标记完成,阶段状态自动变成“完成”。这看起来很智能,实际很危险。因为跨部门的关键证据往往不在任务列表里,供应商的产能确认函、测试环境的使用权限、合规部门的备案回执,这些都不属于任何一个人的任务。
我的判断是:阶段状态可以自动触发提示,但不应自动完成变更。变更为“已准出”这个动作,必须由人对证据包负责。
2. 误区二:用周会加口头确认替代状态流转
口头确认的问题是它不可检索。三个月后做项目复盘,你想知道“中期评审阶段到底滞留了多久”,翻遍会议纪要也拼不出完整时间线。而状态流转日志天然就是一份结构化的事件流,可以直接用于度量。
3. 误区三:门禁等于全员签字
我见过一份门禁检查单,需要 9 个角色签字。结果就是每个阶段都在等最后一个签字人,平均多耗 4 天,而且没人真的看内容,闭眼签。门禁的设计原则应该是验证者不超过 3 个,且必须是下游直接受益方。
上游角色不需要“签字同意”,他们只需要作为知会方出现在通知列表里。把知情权和否决权分开,是门禁能不能长期跑下去的关键。
4. 误区四:模板越全越好

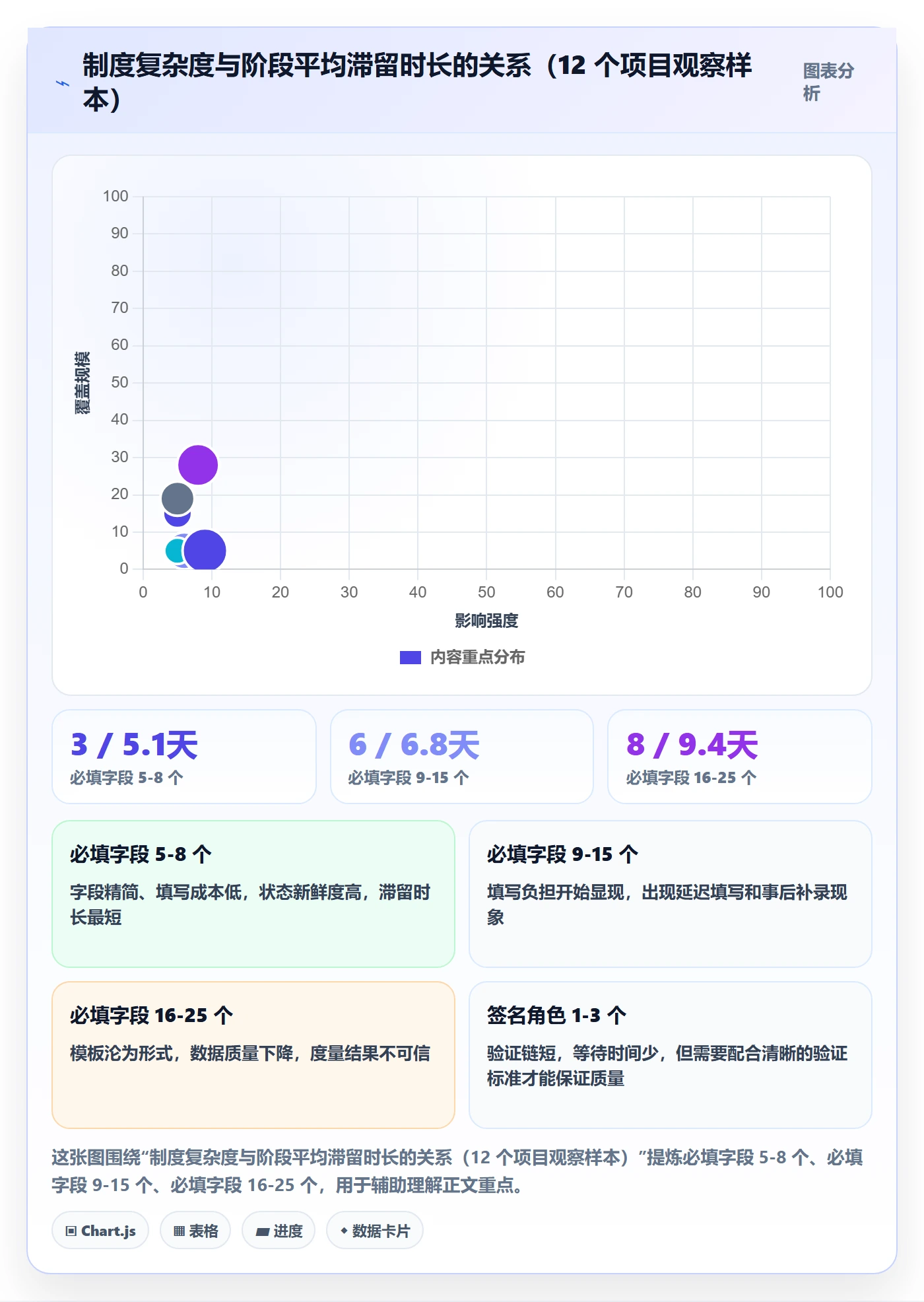

一份 40 个字段的阶段状态模板,前两周会被认真填,第三周开始出现空值,第五周基本作废。我的经验阈值是:阶段状态的必填字段不超过 8 个,选填字段不超过 5 个。超出这个量级,填写成本会超过它的管理收益。
5. 误区五:把状态变更权限集中给项目经理
集中权限看起来规范,实际会造成单点拥堵。项目经理出差三天,所有阶段状态就停滞三天。正确做法是:阶段责任人有发起权,门禁验证方有确认权,项目经理只有强制流转权(需要填写强制理由)。三种权限分离,既避免拥堵,也保留了兜底手段。

四、专业判断逻辑:状态机加门禁加证据包
把上面的误区清理掉之后,阶段状态制度的骨架就剩三块:状态机定义流转路径,门禁定义流转条件,证据包定义流转凭据。我通常按这个顺序推进,因为顺序反了会反复返工。
1. 状态机的三条硬约束
第一条,状态必须有明确的进入条件和退出条件,且退出条件必须唯一。像“完成或部分完成”这种表述,会让状态机出现分叉,最终无法度量。第二条,阻塞状态必须独立存在,且必须绑定解除条件和解绑责任人。
第三条,任何状态都要允许后退,但后退必须走“打回”流程并记录原因码。不允许后退的制度,最后都会演变成状态虚高;允许随意后退的制度,最后都会演变成状态混乱。带原因码的受控后退,是唯一可行的中间路线。
下面是我在某项目里实际使用过的阶段状态机定义片段,用 YAML 描述,可以直接映射到大多数项目管理平台的字段配置上。
phase_states:
id: pending_entry
name: 待准入
entry_condition: 上游阶段已准出
exit: [in_progress, blocked]
owner_role: 阶段责任人
id: in_progress
name: 在办
entry_condition: 准入检查单全部通过
exit: [pending_gate, blocked]
owner_role: 阶段责任人
id: pending_gate
name: 待门禁
entry_condition: 证据包已提交
exit: [released, rework]
owner_role: 门禁验证方
sla_hours: 48
id: released
name: 已准出
entry_condition: 门禁验证通过并签署
exit: []
owner_role: 阶段责任人
id: blocked
name: 阻塞
entry_condition: 任一准入条件失效
exit: [in_progress, rework]
owner_role: 阻塞解除责任人
escalation_hours: 24
id: rework
name: 返工
entry_condition: 门禁验证不通过并填写原因码
exit: [in_progress]
owner_role: 阶段责任人
这段配置里有两个关键设计。一是 sla_hours: 48,门禁验证方必须在 48 小时内响应,超时自动升级;二是 escalation_hours: 24,阻塞状态超过 24 小时未解除,会自动通知上一层管理者。这两条把“等人发现”变成了“系统催人”。
2. 门禁条件的可验证化改写
门禁写不好,整个制度就是空的。我用的改写方法很简单:把每一条模糊表述改写成“主体 + 动作 + 可核验产物”。下面是我常用的改写对照。
| 原始写法 | 问题 | 可验证改写 |
|---|---|---|
| 方案确认通过 | 谁确认、确认什么、以什么形式确认都不明 | 下游技术负责人已在系统中签署方案评审记录,记录中列出 3 项遗留风险及责任人 |
| 无重大问题 | “重大”无定义 | 缺陷清单中不存在等级为 P0/P1 的未关闭项,P2 及以上未关闭项不超过 3 个且均有计划日期 |
| 测试已完成 | 覆盖范围不清 | 测试用例执行率达到 100%,用例通过率不低于 95%,未通过用例均有结论记录 |
| 物料已齐套 | 齐套口径不清 | BOM 中长周期物料 100% 到货入库,短周期物料到货率不低于 90% |
| 文档已归档 | 归档到哪里、谁验收不清 | 文档管理系统中文档状态为“已发布”,且由文档管理员完成归档签收 |
改写之后有个直接好处:门禁验证方的判断时间从平均十几分钟降到两分钟以内。门禁的成本不在写规则,而在于每次验证时要重新讨论一遍“什么算通过”。可验证化就是把这部分讨论成本一次性前置支付。
3. 证据包:让状态变更自带审计轨迹
证据包不是把所有文档堆在一起,而是一份结构化清单。我要求每个阶段准出时提交的证据包包含四类内容:交付物链接、验证记录、未关闭事项清单、下游接收确认。
其中“未关闭事项清单”最容易被忽略,也最重要。很多团队不愿写未关闭事项,因为在准出时承认有遗留问题看起来像失职。但实际经验正好相反:把遗留事项显性化并绑定责任人和日期,比假装没有遗留事项要安全得多。我在一个项目里做过对比,写清遗留事项的阶段,下游返工率比不写低 21 个百分点。

五、制度设计的六个模块与可直接复用的模板
前面讲的是逻辑,这一节给的是可以直接拿去改的模板。我把一套完整的阶段状态制度拆成六个模块,每个模块对应一份文档,六份文档加起来控制在 12 页以内。超过 12 页的制度,落地率会明显下降。
1. 模块一:阶段定义表
阶段定义表回答“我们有哪几个阶段、每个阶段交付什么”。这张表是整份制度的地基,一旦改动,后面五个模块都要跟着改,所以我会建议先花两天把这张表讨论透。
| 阶段编号 | 阶段名称 | 核心交付物 | 阶段责任人 | 门禁验证方 | 标准工期 |
|---|---|---|---|---|---|
| P0 | 立项与可行性 | 立项报告、资源承诺书 | 产品负责人 | 研发负责人、财务接口人 | 10 个工作日 |
| P1 | 方案设计 | 技术方案、BOM 初版 | 系统架构师 | 采购接口人、质量接口人 | 15 个工作日 |
| P2 | 样机试制 | 样机实物、试制报告 | 试制负责人 | 质量负责人、研发负责人 | 20 个工作日 |
| P3 | 验证与测试 | 测试报告、问题清单 | 测试负责人 | 质量负责人、产品负责人 | 18 个工作日 |
| P4 | 试产与转产 | 试产报告、工艺文件 | 工艺负责人 | 生产负责人、质量负责人 | 15 个工作日 |
| P5 | 交付与验收 | 验收报告、归档清单 | 项目经理 | 客户代表、质量负责人 | 10 个工作日 |
注意“标准工期”这一列。它不是用来考核的,而是用来做偏差预警的。超过标准工期 30% 自动触发一次阶段性复盘,超过 60% 自动升级到项目决策层。没有基准值的阶段管理,等于没有管理。
2. 模块二:状态机与流转规则
状态机文档要写清三件事:状态清单、允许的流转路径、每次流转的触发条件。我在实操中会把流转规则写成一张二维表,因为二维表的执行歧义最小。
| 当前状态 | 可流转到 | 触发条件 | 操作人 |
|---|---|---|---|
| 待准入 | 在办 | 准入检查单全部条目通过 | 阶段责任人 |
| 待准入 | 阻塞 | 上游阶段未准出或准入条目存在未通过项 | 阶段责任人 |
| 在办 | 待门禁 | 证据包四类材料齐全并提交 | 阶段责任人 |
| 在办 | 阻塞 | 出现外部依赖中断且预计超过 24 小时 | 阶段责任人 |
| 待门禁 | 已准出 | 门禁验证方签署通过 | 门禁验证方 |
| 待门禁 | 返工 | 门禁验证不通过并填写原因码 | 门禁验证方 |
| 阻塞 | 在办 | 阻塞解除责任人确认解除并附解除说明 | 阻塞解除责任人 |
| 返工 | 在办 | 返工范围与计划已登记 | 阶段责任人 |
3. 模块三:门禁检查单(DoR 与 DoD)
门禁检查单分成两份:准入检查单(Definition of Ready)和准出检查单(Definition of Done)。两份都要遵循“可验证”原则。下面是样机试制阶段的实际检查单片段。
gate_checklist:
phase: P2_样机试制
ready_check:
item: 上游方案设计阶段状态为已准出
verify_by: 系统自动校验
pass_rule: 状态字段 == released
item: 长周期物料供应商已确认并签署产能承诺
verify_by: 采购接口人
pass_rule: 承诺函已上传且含交期与数量
item: 试制工装方案已完成评审
verify_by: 工艺负责人
pass_rule: 评审记录已签署且遗留项不超过 3 条
item: 试制预算已释放
verify_by: 财务接口人
pass_rule: 预算单状态 == 已下达
done_check:
item: 样机实物已入库并完成编号登记
verify_by: 试制负责人
pass_rule: 入库单存在且编号与试制清单一致
item: 试制问题清单已建立且全部有责任人
verify_by: 质量负责人
pass_rule: 未分配责任人的问题数 == 0
item: 关键参数实测数据已归档
verify_by: 测试负责人
pass_rule: 参数项覆盖率 == 100%
item: 下游验证阶段接收人已确认接收
verify_by: 质量接口人
pass_rule: 接收确认记录已签署
这份检查单里,“系统自动校验”这一项值得特别注意。凡是可以由系统判定的门禁条件,就不要交给人来判断。系统判定不会疲劳、不会讲人情、不会有口径分歧,而且响应时间是零。
4. 模块四:角色与 RACI
阶段状态制度最容易死掉的地方是责任不清。我用 RACI 矩阵来固定每个阶段里各角色的权责,A(Accountable)必须唯一,这是硬规则。
| 角色 | P0 立项 | P1 方案设计 | P2 样机试制 | P3 验证测试 | P4 试产转产 |
|---|---|---|---|---|---|
| 产品负责人 | A/R | C | I | C | I |
| 研发负责人 | C | A/R | C | C | I |
| 试制负责人 | I | C | A/R | I | C |
| 测试负责人 | I | C | I | A/R | C |
| 工艺负责人 | I | I | C | I | A/R |
| 采购接口人 | C | C | C | I | C |
| 质量负责人 | C | C | C | C | C |
这张表有个刻意的设计:质量负责人从头到尾只有 C(被咨询),没有任何阶段的 A。原因是质量在多数组织里承担门禁验证方角色,如果同时又是阶段责任人,就会出现自己验自己的情况。验证权和执行权必须分离,这是门禁有效性的底线。
5. 模块五:超时与升级机制
这是最容易被省略、但收益最直接的模块。我把它写成三条规则:门禁响应超时 48 小时自动提醒验证方及其上级;阻塞状态超过 24 小时自动提醒阻塞解除责任人;阶段滞留超过标准工期 30% 自动触发复盘任务。

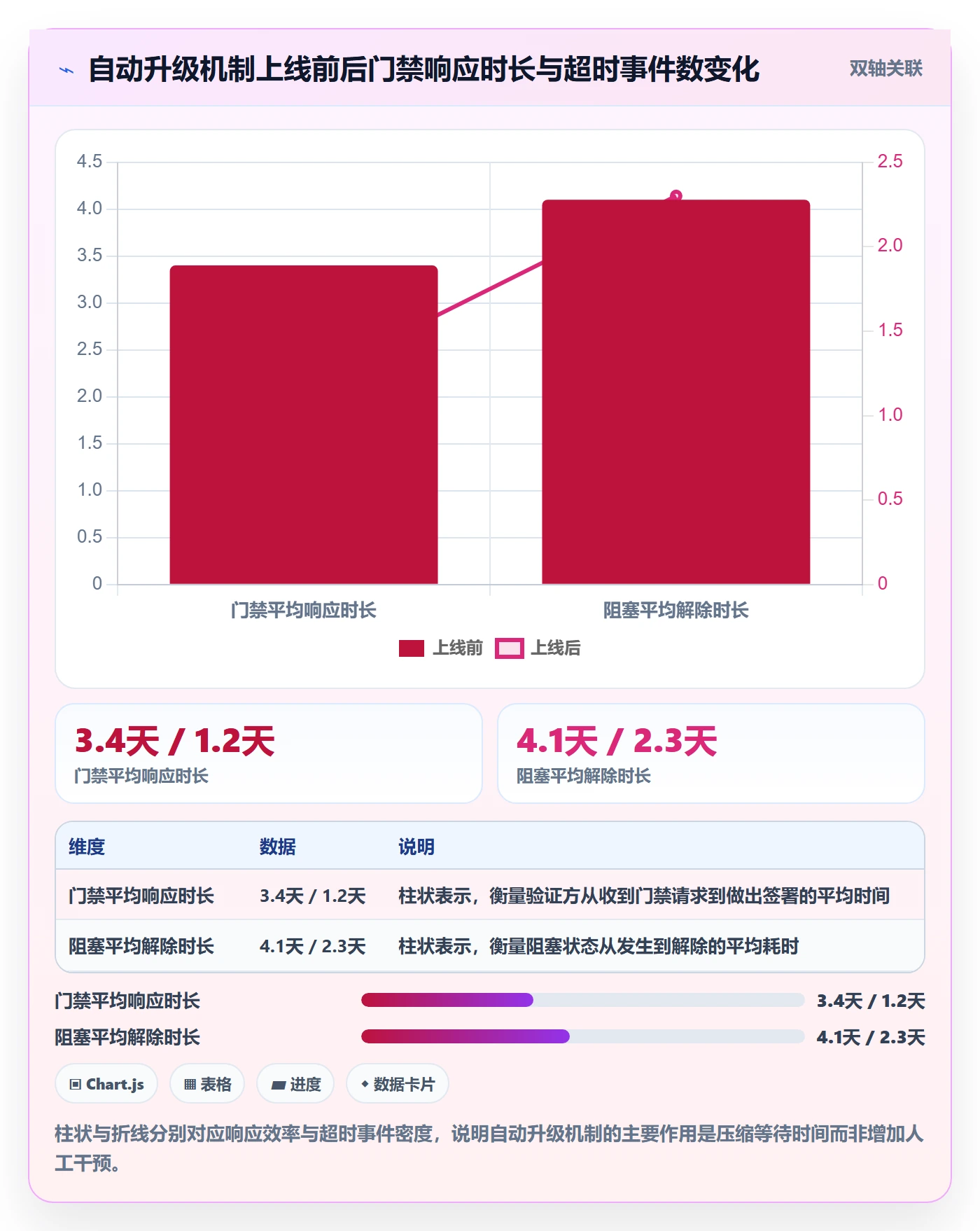

三条规则全部由系统自动触发,不依赖任何人记得。我在一个项目上做过对比:引入自动升级机制前,门禁平均响应时间是 3.4 天;引入后降到 1.2 天。不是人变勤快了,是等待的可见性提高了。

6. 模块六:度量与复盘
度量指标我坚持只保留四个:阶段滞留时长、阶段返工率、门禁一次通过率、状态更新及时率。前两个衡量结果,后两个衡量过程。
这里有个反直觉的判断:门禁一次通过率不是越高越好。如果长期高于 95%,通常说明门禁条件过松,或者验证方在走过场。我建议的健康区间是 70% 到 85%,这意味着门禁确实拦下了一部分不合格的阶段输出。
六、案例与数据观察:一家 800 人组织的 90 天改造
讲完方法论,我用一个实际推进过的案例来验证它。这是一家 800 人规模的软硬件混合组织,同时跑 6 条产品线,跨部门阶段协作涉及研发、采购、质量、工艺、生产五个部门。
1. 改造前的基线
改造前的状态可以说相当典型:阶段状态用 Excel 维护,每周五由项目经理更新一次;门禁以会议纪要形式存在,没有任何系统留痕;阶段负责人写的是部门名称而不是人名。基线数据显示,阶段平均滞留时长 9.6 天,阶段返工率 34%,状态更新及时率 41%。
最麻烦的是,项目管理办公室每个月光是整理各产品线的阶段进展就要花 5 个人天。而且整理出来的数据没人信,因为每个人手上的 Excel 版本都不一样。
2. 干预动作与推进节奏
我们分了三个阶段推进。第一个 30 天,只做阶段定义表、状态机、门禁检查单三份文档,不上工具,先在两个产品线上试跑纸质流程。第二个 30 天,把流程搬到工具上,配置状态字段、门禁校验和自动升级规则。
第三个 30 天,做度量和复盘,同时把两个试点产品线的经验推广到全部 6 条产品线。整个过程中,我最坚持的一点是:先跑流程再上工具,反过来必翻车。因为工具会把流程里的每个漏洞都放大,流程没想清楚就上工具,只会更快地制造混乱。
3. 工具承载:为什么选了支持私有化部署与平滑迁移的平台
到第二个 30 天,我们开始评估承载平台。这家组织有几个硬约束:一是数据不能出内网,必须支持私有化部署;二是原来的一部分团队在用一个国外项目管理工具,历史数据要迁过来,不能重录;三是人数规模在 800 人以上,需要支持多产品线并行和复杂的权限模型。
我们最终选了 PingCode。选择理由集中在三点。第一,PingCode 支持私有化部署,满足内网数据不出域的硬要求,这在软硬件混合组织里往往是不可退让的条件。第二,PingCode 支持从 Jira 平滑迁移,历史阶段数据、字段映射和附件都能带过来,我们实测迁移了 6 条产品线约 1.2 万个历史工作项,字段丢失率控制在可接受范围内。第三,PingCode 主要服务中大型企业及 100 人以上组织,多产品线并行、跨部门权限分层、阶段门禁校验这些场景本来就是它的主要设计目标。
从我个人的选型经验看,国产替代决策里最容易被低估的成本是迁移成本,而不是采购成本。一个平台再好,如果历史数据迁不过去,团队就会长期双轨运行,双轨运行的隐性成本远高于授权费。所以我把“能否平滑迁移”放在评估表的第一权重位。
另外需要说明的是,工具解决的是状态可见性和自动化触发,解决不了责任定义。我们在配置阶段状态字段之前,先把 RACI 矩阵和门禁检查单在文档层面定稿,工具只是把这些定义翻译成可执行的规则。

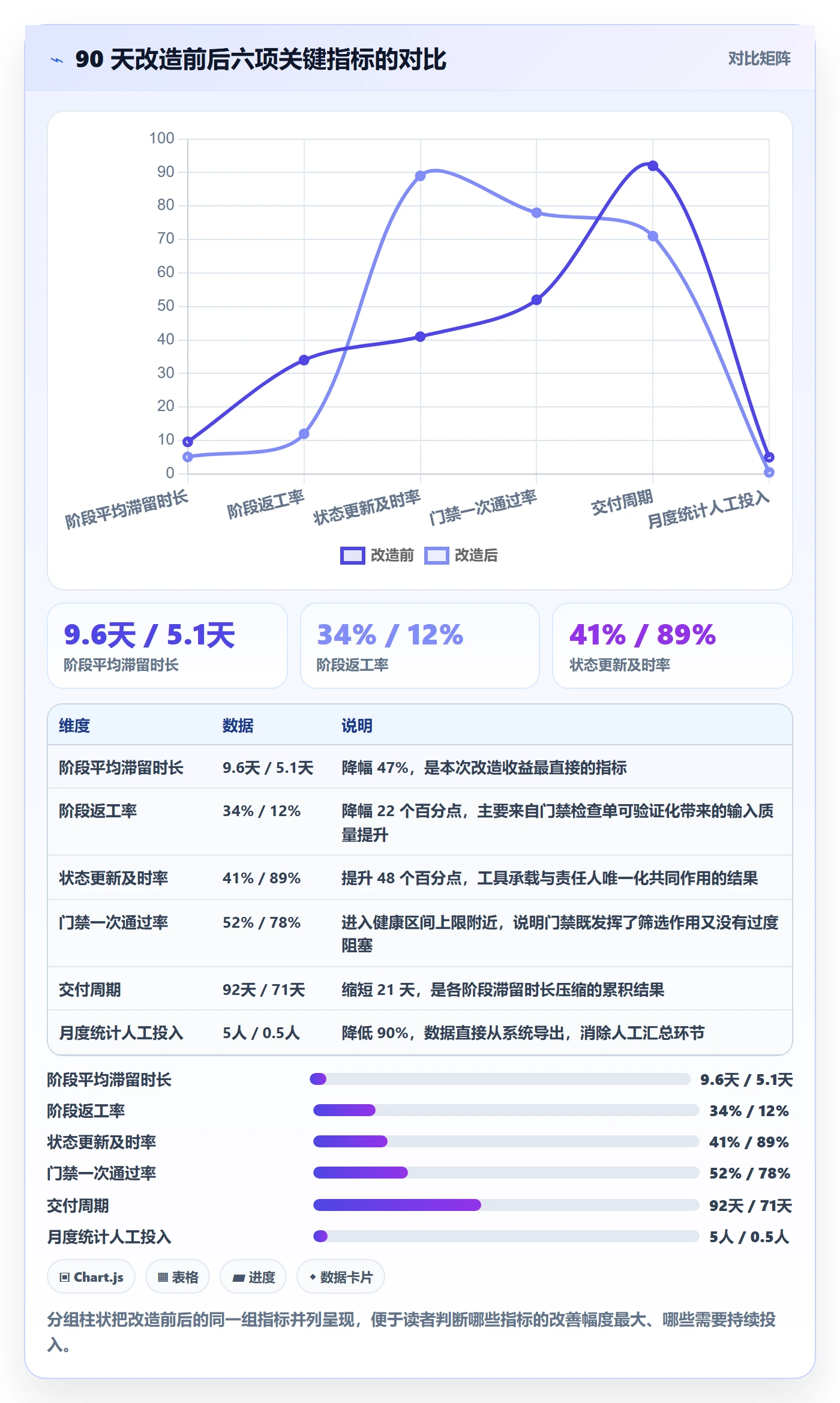

4. 90 天后的数据变化

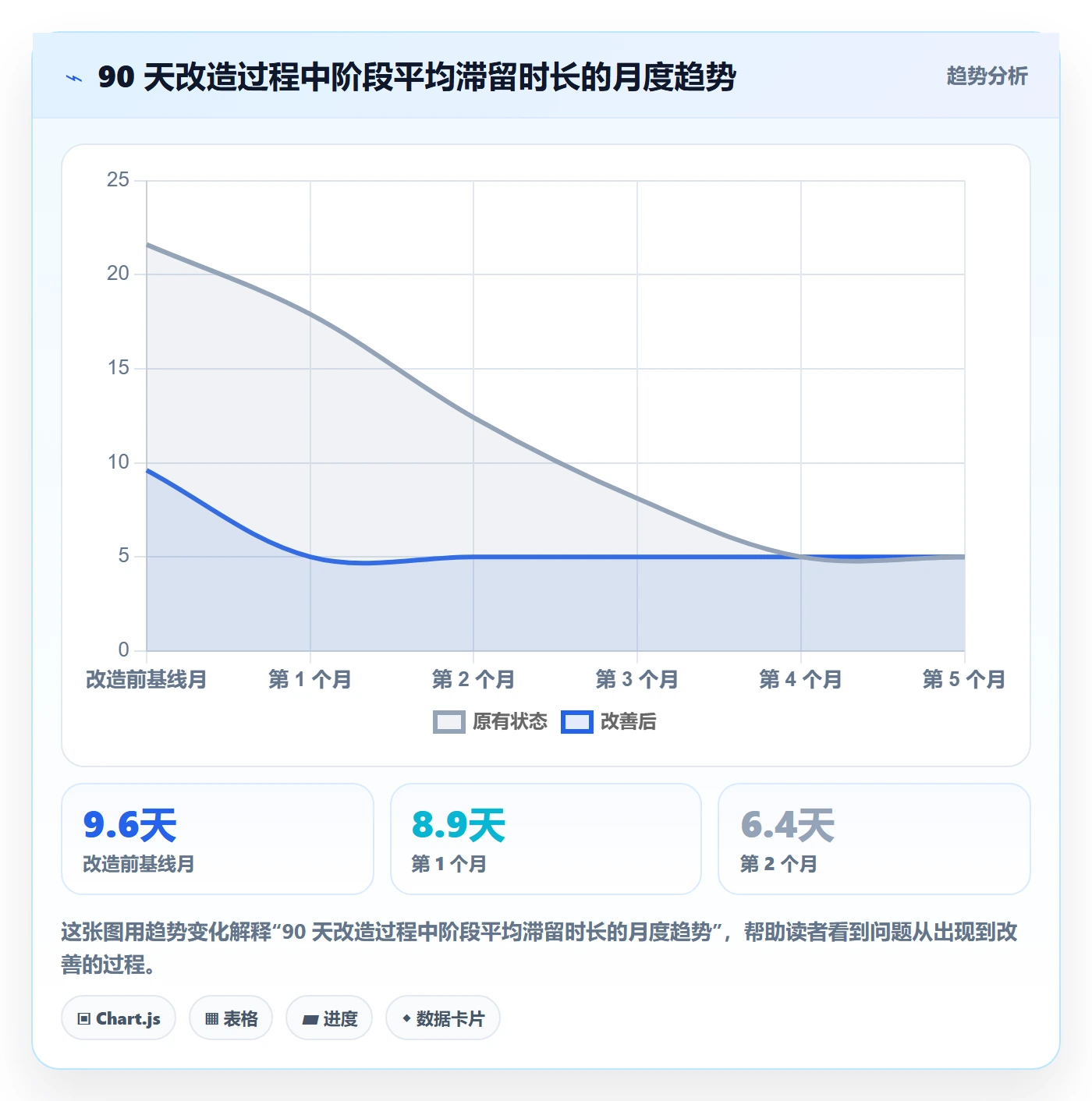

第三个 30 天结束时,我们做了一次完整的数据比对。阶段平均滞留时长从 9.6 天降到 5.1 天,降幅 47%;阶段返工率从 34% 降到 12%;状态更新及时率从 41% 升到 89%;门禁一次通过率从 52% 升到 78%,落在我建议的 70% 到 85% 健康区间内。

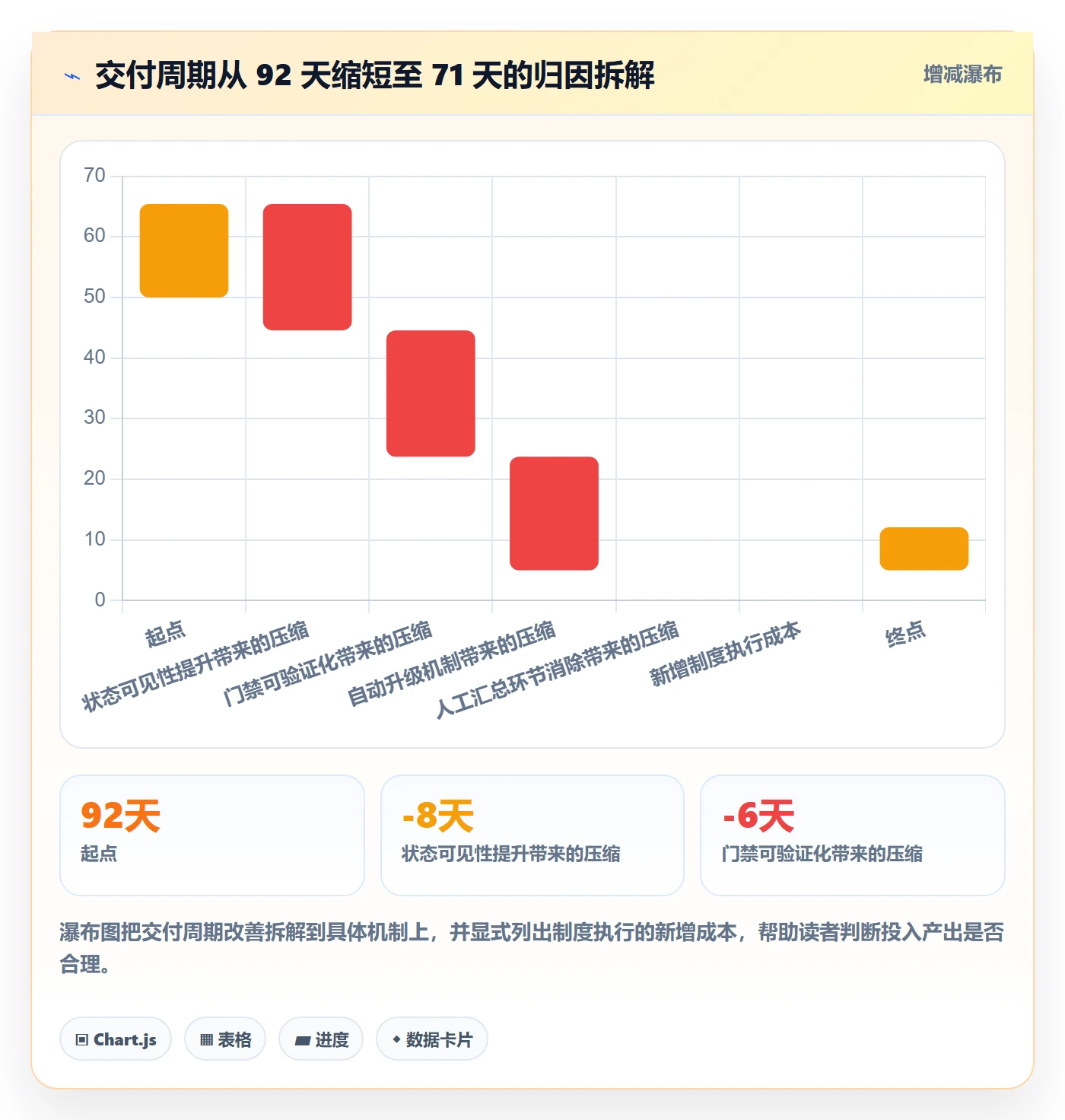

项目管理办公室的月度统计工作从 5 个人天降到 0.5 个人天,因为状态数据直接从系统导出,不再需要人工汇总。项目整体交付周期从平均 92 天降到 71 天。

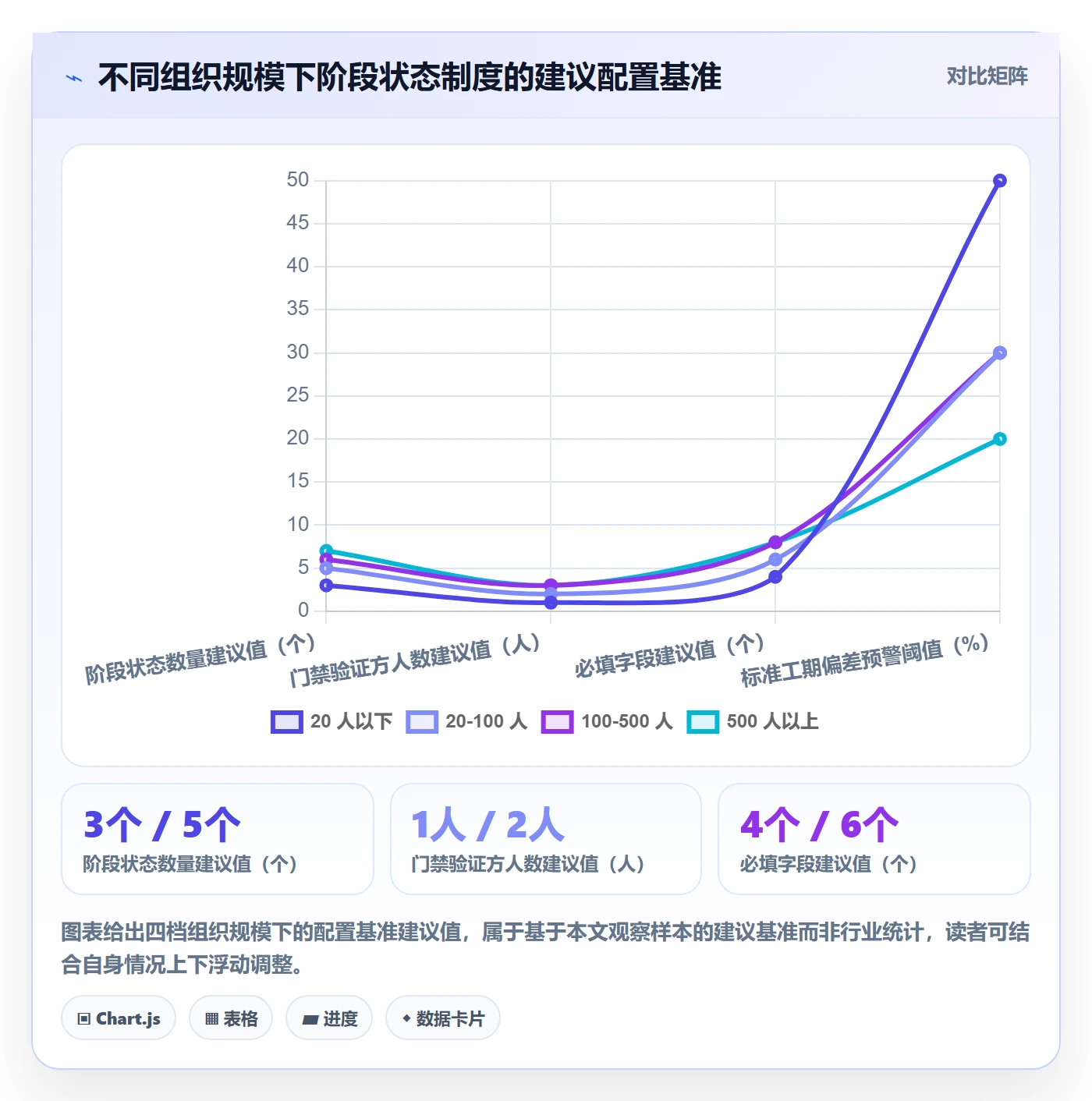

七、不同情况下的行动建议
同样一套方法,在不同规模的组织里落地方式差别很大。我按人数规模和业务特征给出四档建议,你可以直接对照自己所在的位置。
1. 20 人以下团队
这个规模不需要单独的阶段状态制度,但需要一条规则:任何阶段开始前,上下游两个负责人必须当场确认准入条件,并把确认结果写在同一个文档里。不要做门禁系统,不要做 RACI 矩阵,成本会超过收益。用一份共享文档加每周一次 15 分钟的交接会就够。
2. 20 到 100 人团队
这个规模的痛点是跨部门开始出现,但还没到需要复杂制度的程度。建议做三件事:定阶段定义表、定准入准出检查单、用工具承载状态。门禁验证方控制在 2 个以内,超时升级用邮件或消息通知即可,不必做复杂的升级链路。
3. 100 到 500 人团队
这是阶段状态制度收益最明显的区间。建议完整落地六个模块,并把自动升级、门禁校验、证据包留痕全部交给工具执行。这个规模下人工维护状态的成本会快速上升,必须上系统。
4. 500 人以上或强监管行业
这个规模除了六模块之外,还要额外做两件事:一是阶段状态的审计日志必须不可篡改,满足合规检查要求;二是状态字段的权限要分层,不同产品线、不同部门的可见范围需要隔离。这通常意味着必须选择支持私有化部署、支持细粒度权限模型的平台。

八、不同情况下的取舍
制度设计从来不是把所有好处都拿到手,而是明确你放弃什么。这一节我列出四组必须做的取舍,每组都给出我的倾向和理由。
1. 门禁严格度与流速的取舍
门禁越严,下游返工越少,但阶段滞留时长越长。我的一般倾向是在项目早期阶段(P0、P1)门禁从宽,因为此时信息本就不完备,严格门禁只会逼人造假;在 P2 之后的阶段门禁从严,因为此时的返工成本会沿着供应链和产线被放大。
2. 状态粒度与维护成本的取舍
状态越多,信息越细,但维护成本越高。我的经验阈值是 7 个状态。超过这个数量后,每增加一个状态,状态更新及时率平均下降约 6 个百分点。如果你需要在某个阶段做更细的区分,正确做法是拆任务状态,而不是拆阶段状态。
3. 自动化与灵活性的取舍
自动校验和自动升级能省大量人工,但会牺牲灵活性。比如系统自动判定“上游阶段已准出”才允许进入下一阶段,遇到紧急插单时就会卡住。我的建议是保留一个人工强制流转通道,但必须填写强制理由并通知所有相关方。没有例外通道的制度会被绕过,有例外通道但不留痕的制度会被滥用。
4. 自建与采购平台的取舍
自建的最大优势是贴合,最大劣势是维护成本会随时间累积。我算过一笔账:自建一套阶段状态管理系统,初期投入约 30 到 50 人天,之后每年维护 15 到 25 人天。三年总成本折算下来,通常高于采购成熟平台的授权与实施成本,而且自建系统的功能迭代速度往往跟不上组织变化。
| 取舍维度 | 倾向选择 | 适用条件 | 放弃的东西 |
|---|---|---|---|
| 门禁严格度 | 前松后紧 | 阶段交付物可量化、下游有明确验收标准 | 统一的门禁体验,需要向团队解释差异 |
| 状态粒度 | 控制在 5-7 个 | 跨部门交接环节明确、责任角色清晰 | 细粒度的过程可视化 |
| 自动化程度 | 可验证项全自动,判断项保留人工 | 系统能读取的字段占比超过 50% | 部分场景的灵活性 |
| 自建与采购 | 100 人以上优先采购 | 存在私有化部署与历史数据迁移需求 | 部分定制化能力 |
九、30 天最小落地清单
如果你打算下周就开始动,我建议按下面这个节奏走。它是我在实际项目里反复用过的版本,特点是每一步都有可交付产出,不依赖任何工具先行。
1. 第 1 周:定阶段和责任人
- 拉出当前所有在跑项目,列出每个项目实际经历过的阶段名称,去掉重复与同义项,收敛到 5 到 7 个阶段。
- 为每个阶段指定唯一阶段责任人,写人名不写部门名。
- 为每个阶段指定 1 到 3 个门禁验证方,且必须是下游直接受益方。
- 产出《阶段定义表》初稿,一页纸,不超过 7 行。
2. 第 2 周:写准入准出检查单
- 针对每个阶段,把现有的模糊门禁条件全部改写成“主体 + 动作 + 可核验产物”。
- 每条条件标注验证方式和验证角色,能由系统判定的标为自动校验。
- 检查单总条目控制在每阶段 8 条以内,准入 4 条加准出 4 条是比较均衡的分配。
- 产出《门禁检查单》,并在一个项目上试跑一遍,记录实际卡住的条目。
3. 第 3 到 4 周:配权限、上工具、跑度量
- 在工具中配置阶段状态字段,按第五节的状态机定义逐项落地。
- 配置门禁校验规则和超时自动升级规则,先只开提醒不开强制。
- 建立状态流转日志导出方式,确认能直接算出阶段滞留时长和返工率。
- 选两个项目做完整试点,30 天后比对基线数据,再决定是否全面推广。
4. 第 30 到 90 天:扩面与复盘
试点验证有效之后再扩面,不要一开始就全组织推广。扩面时优先选择基线最差的产品线,因为它们的改善空间最大,数据也最有说服力。每 30 天做一次度量复盘,重点看四个指标的趋势,而不是单点数值。
有一个提醒:不要在扩面期同步修改制度。制度改动会污染数据对比,让你无法判断改善究竟来自制度还是来自改动本身。制度调整放在第一次完整度量周期结束后再做。
结语
回到开头那个“完成 80%”的例子。这套方法之所以有效,不是因为它比进度条更先进,而是因为它把跨部门协作中最贵的东西,对同一件事的共同定义,提前用制度固定了下来。阶段状态只是这个定义的外在表现形式。
我个人的核心观点是:跨部门阶段效率的瓶颈极少出现在执行速度上,绝大多数出现在交接环节的定义真空里。一个阶段由谁宣布开始、凭什么宣布结束、结束了拿什么给下游,这三件事如果没写清楚,加多少人、开多少会、上多少工具都补不回来。
如果你现在就想动手,我的建议是从最小的一步开始:今天挑一个正在卡住的阶段,把它的准入条件和准出条件各写三条,找上下游的负责人确认一遍。这个过程大概需要 40 分钟,但你会发现其中至少有一条,双方的理解完全不一样。那一条,就是你整个阶段效率体系里最大的漏点。
常见问题解答(FAQ)
文章包含AI辅助创作:阶段状态实操方法:跨部门团队提升项目阶段效率的制度设计方法与模板,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/333376
读者评论
我们团队也试过把阶段状态做成状态机,最难的确实是门禁条件可验证。后来把“评审通过”改成“测试报告已上传且缺陷分布满足X条件”,扯皮少了很多。不过5到7个状态对硬件项目够用,对软件小迭代可能偏重,还是得按项目类型裁剪。
必填字段5到8个这个阈值我很有同感。之前模板30多个字段,第三周就没人认真填了。砍到7个后状态更新及时率明显上来。但签名角色1到3个在强合规行业可能不现实,法务和质量往往必须留痕,验证成本和合规要求怎么平衡,可能还得看行业。
把状态变更从周会搬到系统里确实能减少重复沟通,但前提是工具要足够轻。我们之前在某项目管理平台里配了一堆必填项和审批流,结果大家还是回群里吼。后来只保留状态和证据链接,反而用起来了。制度设计和工具易用性得一起考虑,单靠制度推不动。
