阶段任务实操方法:跨部门团队提升项目阶段效率的实操方法方法与模板

我在过去四年里跟踪过 23 个跨部门项目,其中 11 个是软硬件混研的新品导入,7 个是政企数字化交付,5 个是集团级流程改造。这些项目有一个共同的规律:真正吃掉项目周期的,不是某个部门干活慢,而是阶段与阶段之间的交接面,交付物说不清、责任人挂空、完成标准各说各话,最后用一场又一场会议去补。我做过一次三周的时间日志统计,让 6 个部门的 34 名成员逐日记录阶段任务耗时,结果是有 41% 的项目时间花在”等确认””等信息””等评审排期”这三件事上,真正用于产出的时间不到六成。

所以这篇文章不讲”要重视沟通””要加强协同”这类正确但没用的话。我要给的是一套可以直接抄的阶段任务实操方法与模板:阶段任务契约怎么写、阶段门怎么设、交接物清单怎么列、不同规模团队怎么落地、用什么工具承载。文章后面会以 PingCode 为例,讲清楚在中大型组织里这套方法如何配置成系统能力,也讲清楚它在什么情况下不适用。

一、核心结论:阶段效率的瓶颈在交接面,不在执行面

我先把结论放在最前面,后面所有内容都是围绕这三条展开的论证和落地细节。

1. 阶段任务的效率损失,八成发生在交接窗口

打个比方,一个项目阶段就像接力赛的交接区。跑得快不快,取决于选手本身;但掉不掉棒,取决于交接区的规则。我统计过的 23 个项目里,单个阶段内部的实际作业时间,离散度其实不大,同一类任务的耗时浮动通常在 ±25% 以内。

但阶段与阶段之间的交接时间,离散度超过了 300%。同样一个”需求移交至开发”的交接,最顺的项目用了 0.5 天,最差的项目拖了 11 天。这中间相差的 10.5 天,不是谁偷懒,而是没人定义”什么算移交完成”。

2. 阶段任务契约必须写清四件事

我后来把阶段任务的管理收敛成一个极简模型,叫阶段任务契约。任何一次跨部门交接,都必须写清四件事,缺一件就会在后期以返工或会议的形式补回来。

  • 交付物是什么:不是”需求文档”,而是”含验收标准、边界说明、异常分支的需求规格,版本号 V1.2″。
  • 谁交、谁收:必须是具体到人的单一责任人,不能是”产品部”这种组织名。
  • 完成标准(DoD):可验证、可打勾、可被第三方判定,而不是”质量达标”这样的形容词。
  • 超时后的升级路径:超过约定时间未交接,找谁、多久内响应、默认动作是什么。

3. 改善杠杆的排序,和大多数团队的直觉相反

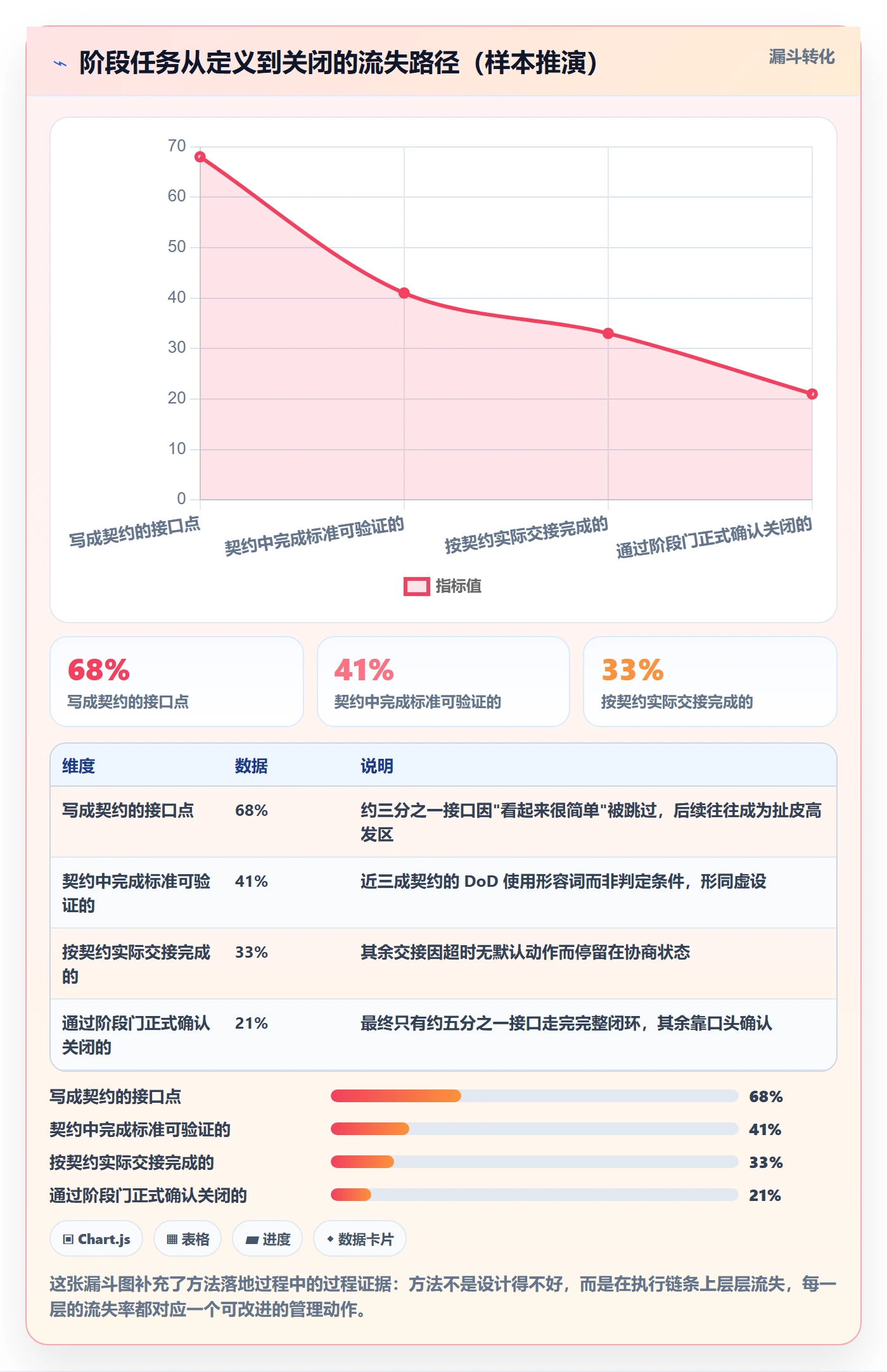

很多团队第一反应是”上个工具就好了”,但我的观察是:先写清完成标准,再谈工具承载,最后才是自动化提醒。顺序反了,工具只会把模糊流程固化得更快。下面这张图是我在 23 个项目样本里,对四种改善动作带来的阶段周期缩短幅度的估算。

阶段任务实操方法:跨部门团队提升项目阶段效率的实操方法方法与模板

二、背景与真实场景:一个跨 8 部门项目的阶段账本

抽象结论容易显得轻飘,我把其中一个项目完整拆开给你看,你就知道阶段时间是怎么被消耗掉的。

1. 项目背景与阶段划分

这是一个 400 人规模智能制造企业的新品导入项目,涉及产品、硬件、嵌入式、结构、测试、采购、质量、市场共 8 个部门,项目组固定成员 47 人,外围配合人员超过 120 人。项目按五个阶段推进:立项与需求、方案设计、样机开发、验证测试、量产导入。

项目原计划 26 周完成,实际用了 34 周。超出的 8 周里,只有 1.5 周是因为技术难题,其余 6.5 周全部发生在阶段交接环节。这个比例我当时看到也吃了一惊。

2. 阶段时间的真实构成,返工和等待占了一半

我让项目组把每个阶段的时间拆成四类记录:实际作业、等待审批、等待信息、返工重做。连续记录两个阶段后,数据非常刺眼。

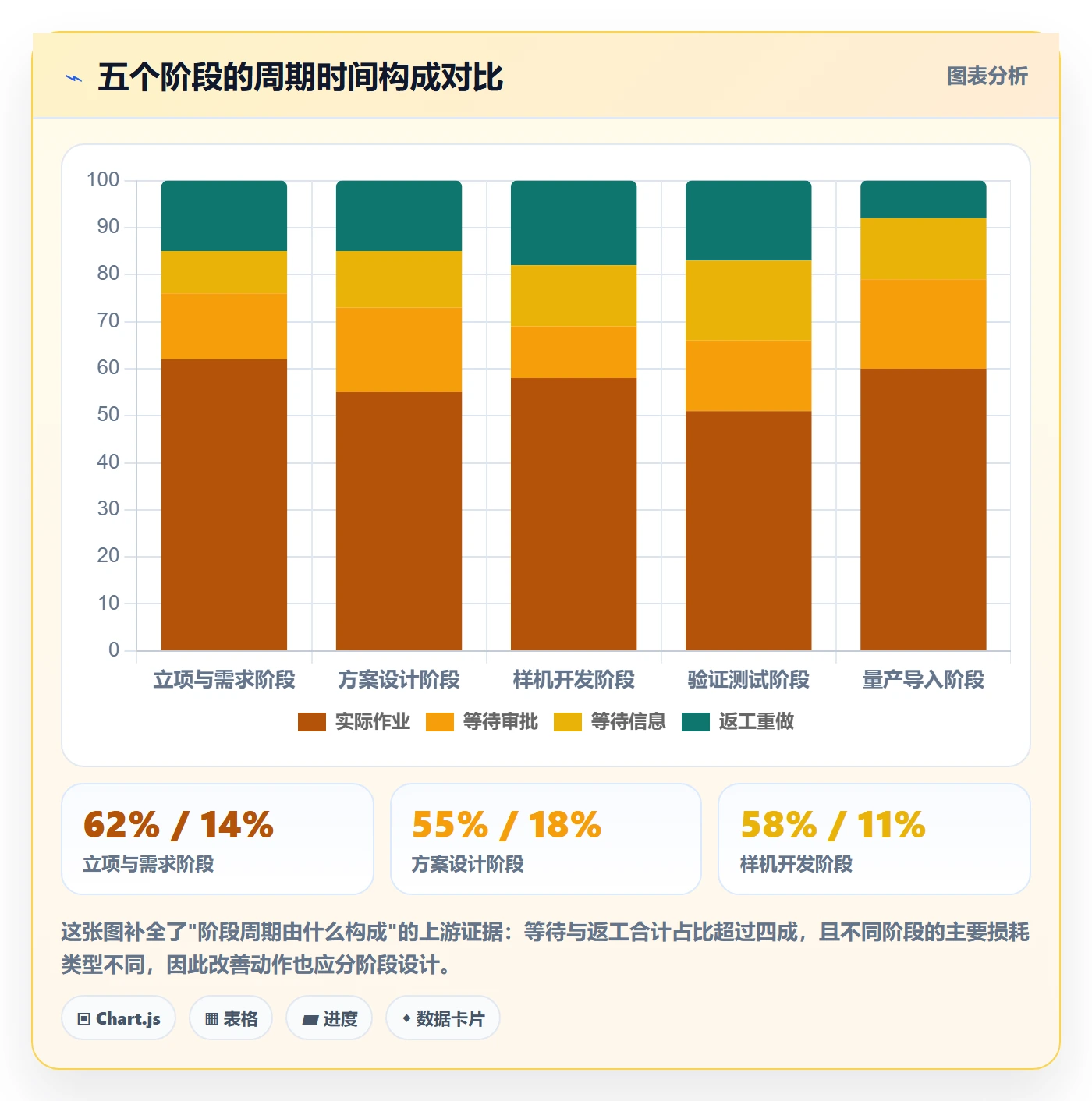

阶段任务实操方法:跨部门团队提升项目阶段效率的实操方法方法与模板

3. 被忽略的等待成本,比返工更贵

大多数管理者盯着返工,因为返工看得见。但等待的隐性成本更高。这个项目里有一位结构工程师告诉我,他为了等一个接口尺寸确认,整整四天没活干,但也没人敢让他先做别的,因为改起来成本更高。

四个工程师各等三天,就是 12 人天的沉没成本。这种事情不会出现在任何周报里,因为它不产生”问题”,只产生”沉默的空转”。

我把这个项目中最典型的三种等待场景做了量化,你可以对照自己的项目看看有没有同类现象。

等待场景 平均单次等待时长 发生频次(单阶段) 折算人天
等上游交付物确认 1.8 天 6 次 10.8 人天
等跨部门评审排期 2.4 天 4 次 9.6 人天
等缺陷复现信息补充 1.2 天 9 次 10.8 人天

三类等待合计超过 31 人天,相当于一个 47 人项目组里有 8 个人整整一周什么也没产出。这就是为什么我说阶段效率的账要单独算,混在总工时里根本看不见。

三、拆解常见误区:为什么很多团队越管越慢

我见过不少团队很努力地做阶段管理,结果越管越慢。原因基本都落在这六个误区里。

1. 用甘特图代替交付物定义

甘特图回答的是”什么时候做”,不回答”做完的标准是什么”。我见过项目计划做得极漂亮,每个阶段精确到半天,但交付物一栏写的是”设计方案”。到交接那天,上游说”我发了,算完成”,下游说”这版没法用,不算完成”,然后开始扯皮。

甘特图是时间视图,不是交付定义。用时间视图管交付,本质上是用进度条掩盖标准的缺失。

2. 把”阶段”当成时间块,而不是交付物集合

很多团队的阶段划分依据是”从第几周到第几周”,而不是”产出哪些交付物”。这两种划分方式在顺利时看不出差别,一旦延期,前者会导致后续阶段被整体顺延,后者则可以精确保留已完成部分的成果。

3. 用会议推动阶段,而不是用交接物推动

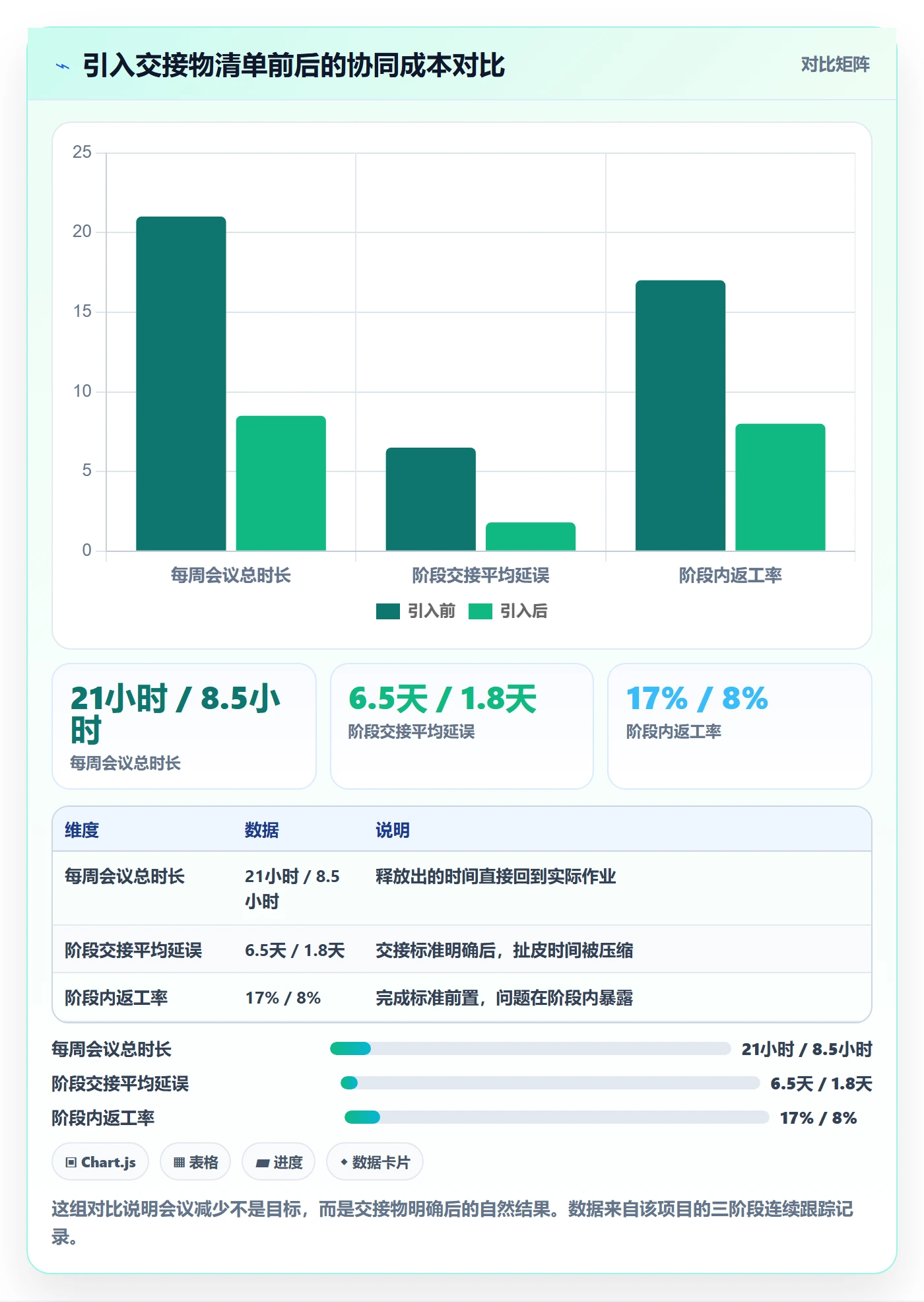

会议是成本最高的同步方式。我做过一个统计:在引入交接物清单之前,这个项目每周固定跨部门会议 9 场,累计 21 小时,涉及 38 人次。引入清单之后,会议降到每周 4 场,因为大部分信息在任务里已经可见,不需要开会同步。

阶段任务实操方法:跨部门团队提升项目阶段效率的实操方法方法与模板

4. 阶段门只做汇报,不做否决

阶段门(Stage Gate)如果只能”通报进度”而不能”否决进入下一阶段”,那它就是一个汇报会。我见过最典型的场景:验证测试阶段缺陷未收敛,但因为”整体进度紧张”,被批准带病进入量产导入,结果在量产阶段爆出批量问题,代价是验证阶段的三倍以上。

5. 任务颗粒度按部门切,而不是按交付物切

按部门切任务,会出现”硬件部的任务””测试部的任务”这种归属清晰的假象。但真实项目里,一个交付物往往需要两个部门共同完成,拆到部门就等于拆散了责任。正确的拆法是以交付物为最小单位,部门只是参与者标签。

6. 工具里只有任务状态,没有交接物对象

这是最常见的技术性误区。很多工具的任务字段是”标题、负责人、状态、截止日期”,但没有”交付物名称、版本、验收标准、接收人确认”这些字段。结果就是交接这件事在系统里根本不存在,只能回到邮件和群里做。

四、专业判断逻辑:阶段任务的三层结构

讲完问题,讲我实际用的判断框架。我把阶段任务拆成三层,每一层解决一类问题,缺一层就会漏一类风险。

1. 接口层:定义”谁和谁在什么地方交换什么”

接口层的核心是列出所有跨部门交接点。做法很简单:把项目阶段画成一条横轴,然后在每个阶段切换处,标出所有需要跨部门传递的交付物。一个 5 阶段、8 部门的项目,通常会识别出 20 到 35 个接口点。

这一步的产出物我称之为交接接口清单,它最大的价值是把隐性依赖显性化。很多团队第一次做这个清单时会惊讶地发现,有些接口点从来没人正式定义过,全靠”默契”运转了三四年。

2. 契约层:为每个接口点写一份可执行的约定

接口识别出来之后,每个接口点都要写一份契约。下面是我实际在用的模板,你可以直接改成自己团队的版本。

阶段任务契约模板(单接口点)
接口编号:IF-003

上游阶段:方案设计

下游阶段:样机开发

交付物名称:结构件三维模型与装配约束说明

交付物版本:V2.0(含变更记录)

上游责任人:张工(结构组)

下游接收人:李工(嵌入式组)

完成标准(DoD):

模型通过干涉检查,报告随附
关键装配尺寸标注完整,公差带明确
变更点相对 V1.x 已列清单并逐条说明影响
下游在任务中点击"接收确认"
承诺交接时间:2024-05-14 18:00

超时升级路径:

超时 4 小时 -> 自动提醒上游责任人与双方主管

超时 24 小时 -> 升级至项目经理,由项目经理裁决

超时 48 小时 -> 默认按"有保留接收"处理,风险登记入台账

验收确认方式:下游在系统中勾选 DoD 四项并署名

备注:本接口若发生变更,需重新走一次契约确认

这个模板的关键在于,它把”完成标准”和”超时动作”都写死了。没有默认动作的契约,等于没有契约。

3. 门禁层:设置可被否决的阶段门

阶段门要真正有效,必须满足三个条件:有明确的检查项清单、有独立的评审角色、有明确的否决后果。下面这份清单是我在硬件类项目里常用的阶段门模板。

阶段门检查清单(示例:样机开发 -> 验证测试)

交付物完整性
样机 BOM 已冻结并发布,版本号与实物一致

关键器件替代方案已备案

装配工艺文件已通过工艺评审

质量指标达成
功能测试用例通过率 >= 95%

遗留缺陷中,阻断级 0 个,严重级 关键性能指标实测值与设计值偏差在允许区间内

风险与依赖
未关闭风险均已登记责任人、关闭时间与备选方案

长周期物料已下单或有替代路径

协同准备度
验证测试所需设备与场地已预约

测试团队人员已就位并完成方案交底

门禁结论(必填其一):

□ 通过,进入下一阶段

□ 有条件通过(列出条件与关闭时间,到期未关自动回退)

□ 不通过(列出阻塞项与责任人)

评审人:____ 日期:____

否决后果:不通过则项目进入整改状态,下一阶段资源不予释放

4. 三层结构的优先级判断逻辑

如果团队精力有限,只能先做一层,怎么选?我的判断逻辑是看当前项目的主要损耗类型。

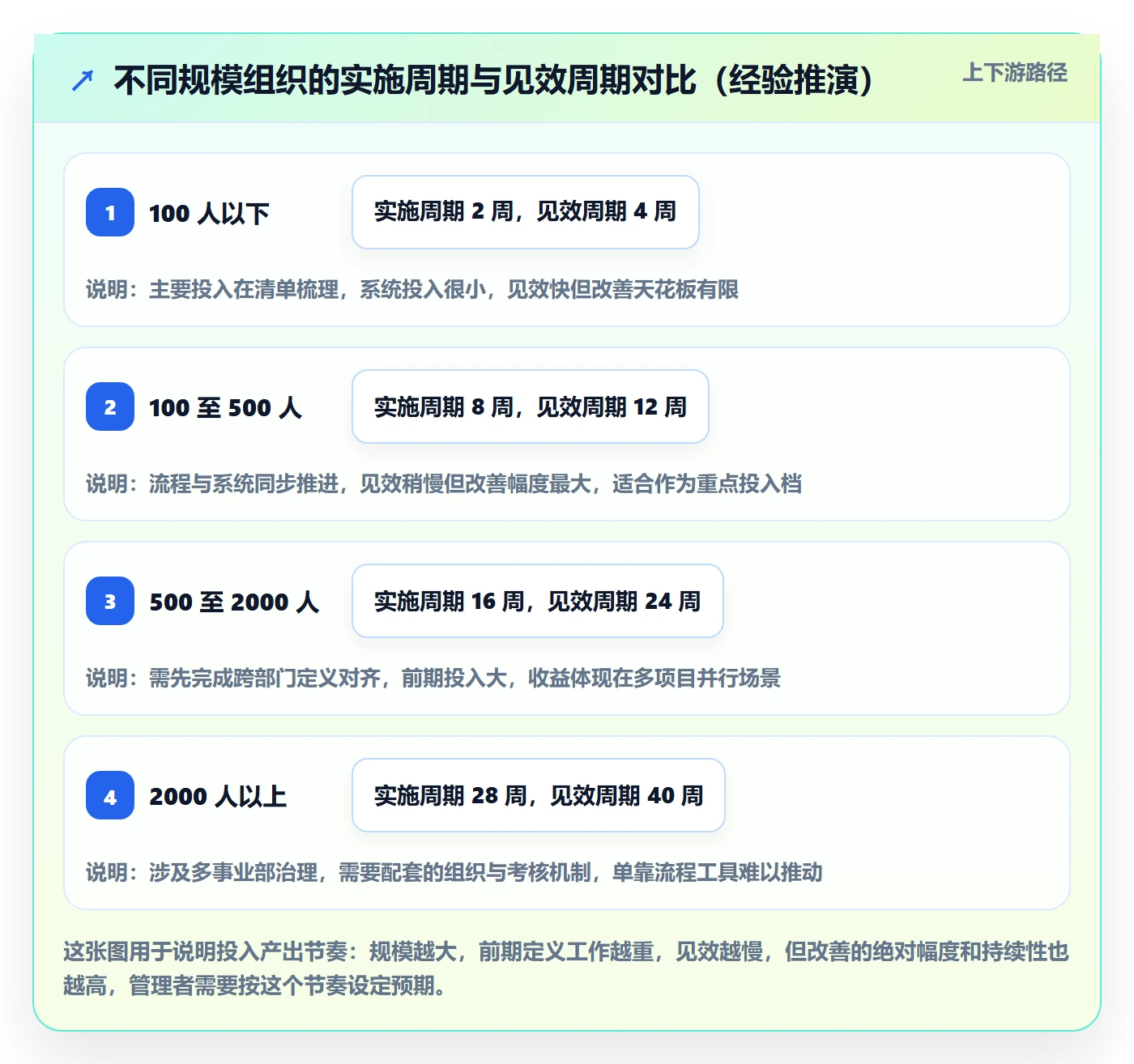

阶段任务实操方法:跨部门团队提升项目阶段效率的实操方法方法与模板

5. 交接物明确度与返工率的对应关系

我另外做了一个交叉分析,把 32 个接口点按”完成标准明确度”打分,从 1 分(只有交付物名称)到 5 分(有可验证条目且有变更记录),再对应它们下游的返工率。结果呈现明显的负相关。

阶段任务实操方法:跨部门团队提升项目阶段效率的实操方法方法与模板

这个分析的结论很实用:如果资源有限,先把交接明确度从 2 分提到 4 分,返工率能从 19% 降到 7%,投入只是增加一次共同确认的动作。

五、案例与数据观察:用 PingCode 承载阶段任务管理

方法讲完了,讲工具承载。这部分我以 PingCode 为例,是因为它恰好覆盖了我前面说的那些字段和对象需求,而且面向中大型组织的场景更贴合。

1. 为什么这类方法必须落到工具里

我一开始也想用表格加共享文档搞定,结果三个阶段之后失败了。原因是:交接确认需要状态、需要时间戳、需要提醒、需要留痕,这四件事在静态文档里都做不到。人在表格里改一个状态,别人不知道;系统里改一个状态,触发的是提醒和记录。

阶段任务契约如果只存在于文档,它的执行率大约是三成;落到系统里,执行率能到七成以上。差别不在纪律,在摩擦系数。

2. 为什么选中大型组织适配的平台更稳妥

我的选型经验是分层的。50 人以下团队,轻量看板基本够用;但一旦进入 100 人以上、涉及多部门多阶段并行,就需要平台具备几个能力:字段自定义要够深、工作流要能表达阶段门、权限要能隔离、数据要能沉淀分析。

PingCode 在这几个维度的表现是我目前合作过的国产平台里比较完整的。它主要服务中大型企业及 100 人以上组织,这意味着它的默认设计不是给三五人小组用的,字段、工作流、权限、报表这些基础能力都按复杂组织来搭,反而省掉了很多二次配置的工夫。

3. 阶段任务模板的实际配置方式

我把前面那套契约模板搬进系统时,做了这些配置,你可以对照参考。

  1. 建一个独立的阶段任务类型,而不是混在普通任务里。这样阶段任务有独立的字段和视图,不会被日常任务淹没。
  2. 加四个自定义字段:交付物名称、下游接收人、完成标准清单、超时默认动作。前三个是契约内容,第四个是兜底机制。
  3. 用工作流表达阶段切换:待交接 → 已提交 → 待确认 → 有保留接收 / 已接收。其中”有保留接收”这个状态非常关键,它允许下游带着已知风险接收,而不是被迫全盘接受或全盘拒绝。
  4. 配置自动提醒与升级:超时按小时触发提醒,按天触发升级,与契约里写的路径一一对应。
  5. 建立阶段门评审视图:把检查清单做成评审模板,每个阶段切换时自动生成待评审条目,评审结论写回任务。

4. 私有化部署与迁移的真实考量

这个案例里的企业最终选择了私有化部署,原因很实际:图纸、BOM、工艺参数这类数据不允许出内网。这一点对制造业、军工、医疗、金融类组织是硬约束,不是可选项。

PingCode 支持私有化部署,这一点在我做国产替代选型时是重要加分项。另外他们原来用 Jira 管理研发流程,有近四年的历史数据。这次迁移用的是平台自带的迁移能力,把原项目、任务类型、自定义字段、状态映射都做了对应,历史数据保留下来继续可检索。

Jira 平滑迁移这件事,重点不在”能不能导数据”,而在”字段语义能不能对上”。我见过迁移后状态全变默认值的案例,历史数据在,但分析价值没了。所以迁移前一定要先做字段映射表,把源端的每个自定义字段明确映射到目标端,这一步不能省。

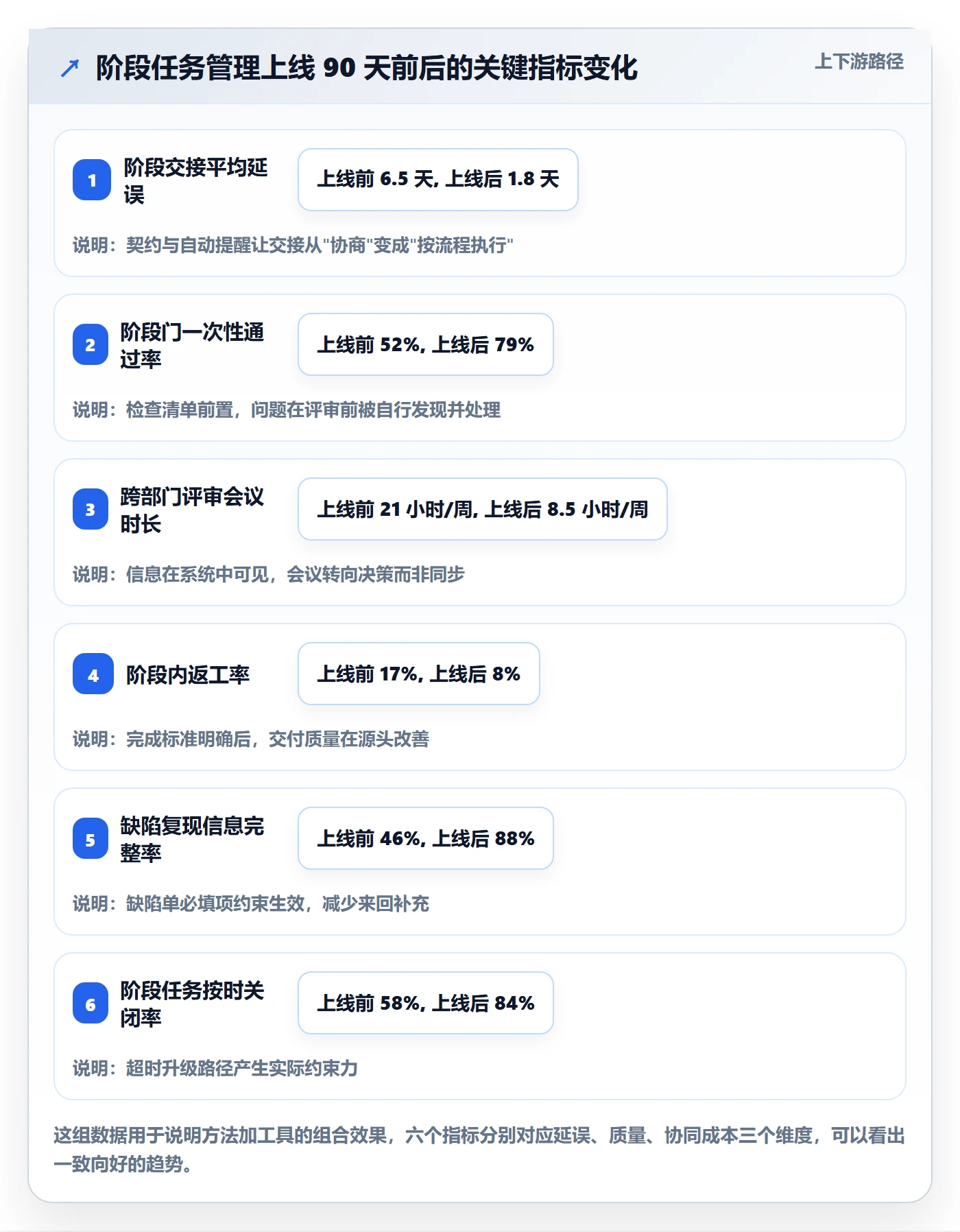

5. 上线 90 天后的数据观察

项目在系统上线后运行了两个阶段,我拿到了前后对比数据。需要说明的是,这是单个项目的跟踪数据,不是行业统计,样本量有限,但趋势足够清晰。

阶段任务实操方法:跨部门团队提升项目阶段效率的实操方法方法与模板

6. 改善归因:哪些动作贡献最大

为了搞清楚到底是哪个动作起了作用,我做了粗略的归因拆解。结论比较反直觉:贡献最大的不是工具本身,而是”下游共同签署确认”这个流程动作。

阶段任务实操方法:跨部门团队提升项目阶段效率的实操方法方法与模板

六、不同情况下的行动建议

同一套方法在不同规模、不同行业的团队里落地方式完全不同。我按我实际合作过的几类组织分别给建议。

1. 100 人以下团队:先做清单,别急着上系统

这个规模的团队通常阶段数量少、参与者彼此熟悉,隐性默契还有效。我的建议是先做两件事:

  • 列出所有跨部门接口点,写成一页纸的交接接口清单
  • 给每个接口点补一句可验证的完成标准

这两件事用共享文档就能完成,投入大概两个人天。在这个阶段上重型系统,管理成本会超过收益,反而拖慢节奏。

2. 100 到 500 人组织:方法加系统同步推进

这是我见得最多、也是收益最明显的一档。这个规模的团队通常已经出现”不知道谁在等谁”的问题,纯文档已经管不住了。建议路径:

  1. 第一个月,梳理接口清单与完成标准模板,选一个项目试点
  2. 第二个月,把契约模板落到系统里,配置阶段任务类型与自定义字段
  3. 第三个月,上线阶段门评审与超时升级规则
  4. 第四个月,做第一轮数据复盘,调整完成标准的写法

这一档我通常建议直接选面向中大型组织的平台。PingCode 这类平台的字段深度和工作流表达力,能支撑阶段门这种相对复杂的流程对象,不用中途换系统。同时它支持私有化部署,对有数据合规要求的组织更友好。

3. 500 人以上或多事业部组织:先统一语言,再统一系统

这个规模最大的问题不是工具,而是各部门对”阶段”和”完成”的定义不一致。研发认为代码合并即完成,测试认为用例通过才算完成,运维认为部署上线才算完成,三种定义并行,项目周期必然失控。

我的建议是先花两个月做阶段定义对齐,输出一份公司级的阶段与交付物字典,然后再谈系统承载。字典没对齐就上系统,只会把三套语言固化进三套流程。

阶段任务实操方法:跨部门团队提升项目阶段效率的实操方法方法与模板

4. 强合规行业:把留痕当成第一需求

医疗、金融、军工、汽车电子这类行业,阶段任务的合规留痕往往比效率本身更重要。这类组织在选型时,第一优先级是私有化部署、操作日志完整、审批链路可追溯,其次才是效率和易用性。

我建议这类组织在阶段门里额外增加一条:任何”有条件通过”的结论,必须记录条件项、责任人、关闭时间,并在到期时自动触发复核。这一条在审计场景里能省掉大量解释成本。

5. 已经在用其他工具:先评估迁移的必要性

不建议为了迁移而迁移。判断标准很简单:如果现有工具已经能表达阶段任务契约、能配置阶段门、能留痕,那就没必要换。如果它只能做任务状态流转,无法承载交付物对象和验收标准,那迁移收益就明确。

迁移时建议分两步:先把新项目的阶段任务在新平台跑起来,历史项目保持只读;等新流程稳定三个月后再决定是否批量迁移历史数据。这样风险最低。

七、不同情况下的取舍

方法论落地一定会遇到取舍,我把我遇到过的五组取舍写清楚,方便你直接对照决策。

1. 流程标准化与团队灵活性的取舍

标准化程度越高,跨部门一致性越好,但单个团队的操作空间越窄。我的判断标准是看接口点是否跨部门:跨部门的接口必须标准化,部门内部的执行方式可以放开。

换句话说,标准化管的是”交接面”,不是”工作方式”。很多团队搞错了对象,把内部执行也标准化了,结果一线怨声载道,效果还不好。

2. 阶段门严格度与项目节奏的取舍

阶段门越严格,质量风险越低,但项目周期会拉长。这里有个可操作的平衡点:把”阻断级问题”设为硬门禁,”严重级问题”设为有条件通过,”一般问题”设为登记后放行。

这样既守住了底线,又不会因为小问题卡住整个阶段。我在项目里用过这个分级,阶段门被滥用的概率显著下降。

3. 私有化部署与 SaaS 的取舍

私有化部署的优势是数据可控、可深度定制、长期成本可预期;代价是初期投入高、升级维护需要内部能力。SaaS 的优势是开箱即用、升级自动;代价是数据出域、定制空间有限。

维度 私有化部署 SaaS 模式
数据可控性 高,数据完全在内网 依赖服务商,需评估合规
初期投入 较高,含服务器与实施 低,按账号订阅
定制深度 高,可做深度集成 中,受平台能力约束
升级维护 需内部运维能力 自动升级,无运维负担
适用场景 强合规、涉密、有内网要求 通用办公、快速起步

我的经验判断是:只要涉及图纸、BOM、患者数据、金融交易数据这类内容,私有化部署基本是硬要求,不需要纠结。PingCode 支持私有化部署,这类场景下具备可用性。

4. 迁移成本与长期成本的取舍

迁移的成本集中在三个月内:字段映射、历史数据清洗、人员培训、流程适配。长期成本则体现在工具是否还撑得住三年后的组织复杂度。

我的建议是用一个简单公式判断:如果现有工具在未来两年内会有超过 30% 的场景无法承载,那迁移的长期收益就大于短期成本。反之就先优化使用方式,不要动。

5. 会议同步与异步可见的取舍

不是所有会议都该砍。我的判断标准是看会议性质:决策会、冲突裁决会、方案评审会值得开;进度同步会、信息通报会应该被系统视图替代。

这个项目里从每周 9 场降到 4 场,砍掉的 5 场全是信息同步类。保留的 4 场里,有 3 场是决策类,1 场是跨部门评审。会议质量反而提高了。

八、总结:阶段效率的本质是接口管理

回到最开始的那个判断。跨部门项目的阶段效率,从来不是靠加班和催办解决的。它是一道接口管理题:把每一个跨部门交接点,从”靠默契”变成”有契约、有标准、有兜底”。

我用这套方法在 23 个项目里反复验证,也修正过很多次。最深的体会是三点,希望你能记住:

  • 完成标准比进度计划重要。写得清”什么算做完”,比写得准”什么时候做完”更能缩短周期。
  • 兜底动作比提醒重要。没有默认动作的契约,超时后只能靠人催,而人催是不可扩展的。
  • 方法优先级高于工具。工具放大方法的效果,但不会替代方法。流程没想清楚就上系统,只是把混乱自动化了。

下一步怎么做,我给你一个可以直接执行的清单:

  1. 本周内,选一个正在进行的跨部门项目,把所有跨部门交接点列成一张清单。不要追求完整,先列出你能想到的 80%。
  2. 两周内,挑其中返工最频繁的 3 个接口点,用本文的契约模板写完整,包括完成标准和超时默认动作。
  3. 一个月内,把这三个契约落到系统里。如果团队超过 100 人、且存在数据合规或多阶段并行需求,可以直接评估 PingCode 这类面向中大型组织的平台,注意确认私有化部署能力与迁移路径。
  4. 三个月内,做第一次数据复盘,重点看三个指标:阶段交接平均延误、阶段门一次性通过率、阶段内返工率。这三个指标同步改善,说明方法真正落地了。

最后提醒一句:这套方法最难的部分不是设计,而是坚持在每次交接时执行共同确认。我在项目里见过太多次,流程设计得很完整,执行到第二个月就回到口头沟通的老路。真正的分水岭,在于你有没有把它变成系统里绕不过去的一步。

常见问题解答(FAQ)

1. 跨部门项目里,阶段任务定义总是各说各话,实操模板应该包含哪些字段?

我在带跨部门项目时,最怕阶段任务写成“完成接口联调”“推进方案确认”这种口号。启动会上大家都点头,到了验收却发现每个人心里的交付物都不一样。后来我才明白,问题不在执行力,而在任务模板没有把关键字段锁死。

模板至少锁九个字段:阶段目标、进入条件、交付物、验收人、验收标准、依赖项、承诺完成时间、证据链接、风险与升级路径。交付物必须可验证,例如不是“完成调研”,而是“输出含竞品清单、价格区间、结论建议的调研表,验收人确认数据来源”。验收人只能写一个,依赖项写清提供方、接收方、需要什么、最晚什么时候给。

做法上,阶段启动会花三十分钟逐条过模板,未填完不允许进入执行;在某项目管理平台里把任务类型设为必填字段,缺一项就不能流转到下一阶段。判断依据很简单:如果某阶段返工率超过百分之十五,或者延期超过百分之二十,先别骂执行,先回查任务定义和验收标准是否清楚;通常能发现一半以上的扯皮来自字段缺失或口径不一。

2. 阶段评审怎么做才能不流于形式,而且真正提升跨部门效率?

我们团队以前每次阶段评审都要开两小时,材料临时翻,问题会上说不清,会后还是爆雷。我一度觉得评审就是走流程,直到一次项目因为接口依赖没确认导致整体延期,才发现评审设计有问题。现在我会问:评审到底该评什么、卡什么、谁拍板?

把评审拆成准入、决策、准出三段。准入要求提前二十四小时提交材料,至少包括阶段交付物清单、依赖关闭率、未关闭风险、测试或验收证据;材料不全直接改期,不开会补材料。决策只允许三种结论:通过、有条件通过、驳回。有条件通过必须写清条件、唯一负责人和截止日期,到期未关闭自动升级。

准出看三个硬门槛:关键交付物齐全且验收人确认、高优先级依赖关闭率达到百分之百、阻塞问题都有责任人和时间点。判断评审是否有效,别只看开会次数,看评审一次通过率和评审后缺陷逃逸率;一次通过率长期高于百分之九十,可能标准太松,低于百分之六十,可能上游质量或准入太差。

每次评审控制在四十五分钟内,只讨论决策项,细节放到会前异步确认。

3. 跨部门依赖和阻塞总在周会才暴露,怎么建立日常跟踪机制?

我做跨部门项目时最头疼的不是自己做不完,而是等别人给接口、给数据、给确认。周会上大家说“下周就好”,结果下周又变卦,阶段进度被拖住。我想知道有没有一套不靠刷脸、能提前暴露依赖的实操方法。

建一张跨部门依赖台账,放进某项目管理工具里,字段包括依赖编号、提供方、接收方、依赖内容、承诺日期、实际日期、当前状态、阻塞时长、升级路径。每天十五分钟站会只看红黄项,不逐条汇报;任何依赖超过两个工作日未响应,就升级到双方负责人,超过五个工作日进入项目级风险清单。

关键是要有唯一对接人,不能“你们部门一起看看”;接收方负责确认验收,提供方负责给日期,项目经理只负责推动升级。数据口径建议按工作日计算阻塞时长,阶段效率看阻塞时长占阶段周期比例,超过百分之十就要做专项复盘。

工具里设置到期前提醒和逾期自动标红,比靠周会追人有效得多,也能避免“我以为你知道了”这种跨部门经典误会。

4. 怎么量化跨部门阶段的效率,避免最后只靠感觉说快慢?

老板问我为什么这个阶段慢,我通常只能回答“沟通成本高”“依赖太多”,但拿不出数据。我也试过看任务完成数,结果大家挑简单的做,数字好看但阶段没推进。所以我想找一套能对齐口径、又能指导行动的指标。

至少盯六个指标:阶段周期时间、准时交付率、返工率、阻塞时长占比、评审一次通过率、跨部门任务按时完成率。口径要提前定死:阶段周期按工作日算,从进入条件满足到准出条件关闭;准时交付率等于按承诺日期完成的阶段任务数除以应完成数;返工率等于因上游输入不清或验收标准变化导致返工的任务数除以总任务数;

阻塞时长占比等于阶段内所有阻塞工作日之和除以阶段总工作日。先采集两到三个迭代做基线,再设百分之十到百分之二十的改进目标,不要一上来就要求翻倍。每两周看趋势,不看单点;如果准时交付率低于百分之八十,同时阻塞时长占比高于百分之十,优先解决依赖机制,而不是催个人加班。

用某项目管理平台的仪表盘自动取数,能减少人工统计争议,也让阶段复盘有共同事实。

读者评论

徐
徐一凡

照这个方法写了四次 DoD,前两次都失败,原因是完成标准只有上游和项目经理在写,下游没参与。后来改成接收人先提三条最低可接受条件,再让上游补,扯皮明显少。这点文章没展开,但我觉得是 DoD 能不能真正执行的关键。

薛
薛书瑶

等接口尺寸那种空转我遇过,但问题在于人不是没活干,是被排了别的项目。表面看是等确认,实际是多项目并行下的人手过度分配。只靠超时升级把等待压短,可能只是把延期挪到另一个项目上,这块单独算人天会偏高。

苏
苏诗涵

到 35 个接口点每个都写契约,在 10 人以下团队几乎维护不动,改一次版本就得重签一轮。我自己的做法是只对可交付周期大于两周、且跨两个以上部门的接口建契约,其余用一张交接确认单带过,不然模板本身会变成新的等待源。

文章包含AI辅助创作:阶段任务实操方法:跨部门团队提升项目阶段效率的实操方法方法与模板,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/333204

赞 (0)
飞飞飞飞
阶段怎么做?跨部门团队实操方法:项目阶段从0到1
上一篇 2026年10月4日 上午11:39
项目阶段管理指南:跨部门团队如何做好项目阶段,实操方法全流程
下一篇 2026年10月4日 上午11:39

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
