里程碑怎么做?跨部门团队入门指南:项目阶段从0到1

去年 11 月,我参与复盘一个延期 97 天的智能硬件项目。项目组一共设了 14 个里程碑,每个都在周报里标成绿色,直到量产前两周才发现结构件模具根本没开。复盘会上 11 个人,有 7 个人说了同一句话:“我以为里程碑是给老板看的。”

这句话基本概括了跨部门里程碑失败的全部原因。里程碑不是进度条上的一个刻度,它是多个部门之间的一次公开承诺:某个时间点,某个可验证的结果必须存在,否则接下来的动作全部作废。把里程碑当汇报装饰,项目就会在最后一刻集中爆炸。

这篇内容写给正在从 0 到 1 跑跨部门项目的人。我先后在 380 人、1200 人和 4000 人规模的组织里做过项目管理和研效工具落地,复盘过 23 个跨部门项目,其中 17 个出现过里程碑失真。下面我会先给结论,再拆误区,然后给一套可复用的判断逻辑,最后用 PingCode 上的实际落地方式说明工具层该怎么承载里程碑。

一、核心结论:里程碑是决策承诺点,不是进度条刻度

先把结论摆在最前面,因为大部分团队做错里程碑,是从定义就错了。一个好的里程碑,必须同时满足“可验收、可决策、可归责”三个条件,缺任何一个都会退化成周报装饰。

1. 里程碑必须满足“三个可”

可验收指的是有一个第三方能拿到的证据,比如一个可运行的环境、一份签字确认的测试报告、一批通过质检的物料。可决策指的是这个节点上真的有一个“继续/暂停/调整”的选择要做,如果没有选择,它就不该叫里程碑。

可归责指的是有且只有一个部门或个人对这个节点负最终责任,而不是“大家一起负责”。我见过太多里程碑写着“由研发、产品、供应链共同负责”,结果是三方都认为对方在推。

按这三条去筛,你会发现团队里至少一半的所谓里程碑会被筛掉。这不是坏事,被筛掉的部分更适合放在任务或迭代里跟踪。

里程碑怎么做?跨部门团队入门指南:项目阶段从0到1

2. 里程碑、阶段、交付物、任务,四者不能混

这是入门团队最容易糊涂的地方。我习惯用一句话区分:阶段是时间容器,任务是工作量单位,交付物是产出物,里程碑是决策点。四者中只有里程碑需要被高层看见,也只有里程碑值得开跨部门会议。

举个具体例子。“开发阶段”是阶段,会持续 8 周;“写完登录接口”是任务,大概 3 人天;“登录接口的接口文档”是交付物;“登录接口在预发环境通过安全扫描,且产品负责人确认交互无阻断问题,可以冻结接口定义”才是里程碑。

注意最后那句话里有三个要素:证据(安全扫描通过)、标准(交互无阻断)、决策(冻结接口定义)。只有当一件事走到需要冻结、放行、切换、投入预算的时候,它才有资格成为里程碑。

3. 从 0 到 1 的里程碑骨架,通常是 7 个而不是 30 个

我做过统计,一个从 0 到 1 的跨部门项目,如果周期在 4 到 9 个月之间,合理的里程碑数量是 6 到 9 个。超过 12 个,管理成本就会超过它带来的控制力。下面是我最常用的一套骨架,你可以直接拿去改。

  1. M0 立项决策:预算、目标、责任人三方确认,项目正式获得资源。
  2. M1 需求冻结:范围书面确认,明确“本期不做”的清单同样需要签字。
  3. M2 方案可行确认:技术路径、供应链路径、合规路径至少有一条被验证可行。
  4. M3 端到端最小闭环:从输入到输出的主干路径能跑通,哪怕功能极简。
  5. M4 功能完整内测:全部范围功能可用,内部用户可完成核心场景。
  6. M5 交付就绪:对外发布、上线或量产的准入条件全部满足。
  7. M6 结果验证:上线后 30 天,用事先约定的指标验证目标是否达成。

这 7 个节点里,M0、M1、M2 属于定义阶段,M3、M4 属于构建阶段,M5、M6 属于交付与验证阶段。最容易被省略的是 M2 和 M6,而这两个恰恰是跨部门项目出事最多的位置:M2 缺失导致后期技术或供应链推倒重来,M6 缺失导致项目上线即失联。

二、背景与真实场景:跨部门里程碑为什么总是集体失忆

里程碑在单部门内通常没问题,一到跨部门就开始失真。原因不是执行力差,而是信息在部门边界处的传递方式发生了质变:从“共享上下文”变成“传递结论”。

1. 一个延期 97 天的真实复盘

回到开头那个硬件项目。项目周期原计划 6 个月,实际用了 9 个月零 6 天。项目组设了 14 个里程碑,其中 9 个按时打勾,5 个延期但被“压缩后续缓冲”消化掉了,直到量产前两周才发现模具没开。

我查了当时的会议记录,发现一个关键节点:M2“结构方案确认”。这个里程碑的验收物是一份《结构设计评审纪要》,纪要确实存在,也确实按时签署了。但纪要里只有“方案原则上通过,细节待优化”这句话。

“原则上通过”不是一个决策,它是一个决策的伪装。研发理解为“可以开始画详细图”,供应链理解为“还没定,先不启动模具”,产品理解为“外观可能还会改”。三方都读到了自己想读的东西,然后各自往前走。

里程碑怎么做?跨部门团队入门指南:项目阶段从0到1

2. 跨部门里程碑断在三处

我把 17 个里程碑失真的项目做了归类,断裂点高度集中,基本落在三个位置。

第一处是定义断裂。里程碑写成了动作而不是结果,比如“完成接口联调”。联调完成到什么程度算完成?没有标准,就只能靠感觉。这类问题在 17 个项目里出现了 15 次,几乎全覆盖。

第二处是责任断裂。里程碑挂在项目维度而不是部门维度,导致没有人真正为它负责。项目维度看起来更“协同”,实际上是把责任稀释到了空气里。

第三处是验证断裂。里程碑通过之后没有回看机制,导致“假通过”不断累积。一个节点虚过,下一个节点就建立在错误假设上,偏差呈指数放大。

3. 为什么 100 人以上的组织更容易出问题

在小团队里,里程碑靠喊一声就能对齐。人数超过 100 人之后,跨部门协作开始出现三个结构性变化:信息需要经过至少两层传递、决策需要经过至少两次授权、人员流动导致上下文持续丢失。

这就是为什么 100 人以下团队用表格管里程碑还能撑住,100 人以上就必须依赖工具承载。不是说工具更聪明,而是工具能保证同一份定义在同一时刻对所有部门可见、可追溯、可审计。

里程碑怎么做?跨部门团队入门指南:项目阶段从0到1

三、拆解常见误区:五个让你白设里程碑的坑

下面五个误区按出现频率排序,前三个几乎每个新团队都会踩。我给出每个误区的具体表现、后果和修正动作。

1. 误区一:把交付物当里程碑

“完成 PRD 文档”“完成测试用例评审”“完成部署上线”,这些都是交付物或动作,不是里程碑。判断方法很简单:如果这个节点通过与否不需要任何人做决定,它就不是里程碑。

后果是团队会在节点上完成形式动作,而不解决实质问题。文档写了,但关键分歧没解决;测试用例评审了,但覆盖边界没定义。修正动作是在每个里程碑后面强制加一句“通过后我们将决定……”。如果写不出这句话,删掉这个里程碑。

2. 误区二:里程碑越多越可控

我见过一个项目设了 41 个里程碑,平均每 3 天一个。结果是每个里程碑都要开会、都要写周报、都要更新状态,项目经理 60% 的时间花在维护里程碑本身,而不是解决问题。

更糟的是,里程碑太密会让团队产生“一直在推进”的错觉。里程碑的价值在于制造必须面对的停顿,如果每天都停,就等于没停。我的建议是单个里程碑之间的间隔不低于 2 周,跨 3 个以上部门的里程碑间隔不低于 4 周。

里程碑怎么做?跨部门团队入门指南:项目阶段从0到1

3. 误区三:日期由项目经理单方面拍板

这是最隐蔽也最致命的误区。项目经理根据老板给的 deadline 倒排里程碑,然后发给各部门执行。表面上高效,实际上是把一个未经验证的假设变成了所有人的承诺。

正确做法是先由承担方给出承诺,再由项目经理做一致性校验。研发要说“M3 最早什么时候能跑通端到端”,供应链要说“模具最短开模周期是多少”,然后由项目经理找冲突、提方案、做取舍,而不是直接下派日期。

我做过一个对比:单方面下派的里程碑,实际达成率平均 52%;由承担方承诺后校验的里程碑,达成率平均 81%。差别不在能力,而在于承诺感。

4. 误区四:里程碑只向上汇报,不向下对齐

很多团队的里程碑只出现在给管理层的周报里,一线执行者根本不知道有这么个节点。等到节点临近,项目经理才发现执行方完全没按节奏走。

修正动作很直接:每个里程碑都要有明确的一线责任人和明确的验收人,两者不能是同一人。责任人负责达成,验收人负责判定,职责分离才能避免自证通过。

5. 误区五:一套模板打天下

软件项目和硬件项目、内部系统和客户交付项目、探索型项目和合规型项目,里程碑结构差异极大。把 A 项目的模板直接套到 B 项目,会同时出现“多余节点”和“缺失节点”。

我在实践中的做法是维护三套模板:探索型(重假设验证)、交付型(重验收与合规)、平台型(重稳定性与迁移风险)。项目立项时先选模板,再按实际情况增删节点,而不是每次从零拼。

里程碑怎么做?跨部门团队入门指南:项目阶段从0到1

四、专业判断逻辑:里程碑怎么定才站得住

上一节讲的是别做什么,这一节讲该怎么做。我总结出一套可以照着执行的判断流程,核心是从决策倒推,而不是从日程正推。

1. 从决策点倒推,而不是从日程正推

大部分团队的顺序是:先定项目结束日期,再往前排节点,再给每个节点起名字。这个顺序必然导致节点是为了填满时间轴而存在。

我建议的顺序是反过来的:先问“这个项目从开始到结束,必须做哪些不可逆的决定”,然后问“做这些决定前,必须先拿到什么证据”,最后才问“拿这些证据需要多长时间”。决策是不可逆的,日程是可以调的。以不可逆的东西为骨架,项目才稳。

2. 里程碑的四要素模板

我把每个里程碑都写成四个字段,缺一个就不允许进入项目计划。这个模板在 1200 人规模的组织里跑过两年,是减少争议最有效的一招。

字段 含义 反例 正例
结果陈述 节点达成后存在什么 完成联调 订单主流程在预发环境端到端跑通,成功率 ≥ 99%
验收证据 第三方可核对的凭据 研发确认没问题 监控面板 24 小时数据截图 + 压测报告
单一责任人 唯一对达成负责的人 研发与测试共同负责 后端负责人 A
退出条件 什么情况下判定不通过 无 出现任何 P0 缺陷或成功率低于 99% 即不通过

注意“退出条件”这一列,这是最多团队忽略、也最有价值的一列。写清楚什么算失败,比写清楚什么算成功更能减少争议,因为争议几乎总是发生在“这算不算通过”的灰区。

3. 用“如果……就……”写退出条件

自然的语言容易留模糊空间,条件式表达能强迫你写清楚边界。我在实践中要求所有退出条件必须写成条件句形式,下面是几条我实际用过的写法。

M3 端到端最小闭环 · 退出条件
如果 主流程在预发环境连续 24 小时成功率 800ms 就 判定不通过

如果 产品负责人未在 4 小时内书面确认交互无阻断问题 就 默认不通过

M1 需求冻结 · 退出条件

如果 "本期不做" 清单未书面确认 就 判定不通过

如果 任一部门在评审后 3 个工作日内提出新增需求 就 进入变更流程,里程碑状态回退为"未通过"

这套写法有个额外好处:它能被工具直接识别和自动化。把退出条件写成结构化字段,就能在项目管理平台里做自动校验和预警,而不是靠人记得去核对。

4. 粒度判断:不同类型里程碑的合理间隔

粒度不是拍脑袋定的,跟参与方数量和变更成本强相关。变更成本越高,节点间隔应该越长,因为每次节点都要付出协调成本。

里程碑类型 参与方数量 建议间隔 单次协调成本
部门内技术节点 1 到 2 个 1 到 2 周 低,可异步
跨职能交付节点 3 到 4 个 3 到 4 周 中,需一次评审会
跨部门决策节点 5 个以上 4 到 6 周 高,需高层参与
对外承诺节点 全链条 按对外承诺倒排 极高,不可轻易移动

5. 依赖关系与关键路径的识别

跨部门里程碑最容易出问题的地方不是单个节点,而是节点之间的依赖。A 部门的 M3 依赖 B 部门的 M2,如果 B 的 M2 延期,A 的 M3 一定跟着延,而 A 往往在延期发生前根本不知道。

我的做法是在定里程碑的同时,强制每个节点标注“我需要谁在什么时间给我什么”。这句话看起来简单,但它把隐性的依赖变成了显性的条目,也让上游部门的承诺有了明确的接收方。

里程碑怎么做?跨部门团队入门指南:项目阶段从0到1

五、案例与数据:PingCode 上怎么把里程碑真正落地

方法论讲完,接下来讲工具层。因为跨部门里程碑的最大难题不是想不清楚,而是想清楚了也同步不到所有人。当组织超过 100 人,靠文档加周报已经无法保证一致性。

1. 为什么 100 人以上组织需要平台承载

PingCode 主要服务中大型企业及 100 人以上组织,这个定位本身就说明了一件事:小团队靠沟通能解决的协作问题,到了中大型组织必须靠系统解决。里程碑正是典型场景。

在一个跨 5 个部门、持续 7 个月的项目里,里程碑至少要满足四个要求:定义唯一、状态实时、证据可挂载、变更可追溯。表格能勉强满足第一条,后三条都会失效。

我服务过的一家企业做的是金融行业系统交付,属于强合规场景,要求全部研发数据留在内网。他们的选择是私有化部署 PingCode,主要原因有三点:数据不出内网、能承载多层级里程碑与需求迭代的关联、以及在国产替代的大背景下有可替代原有海外工具的能力。

2. 里程碑在 PingCode 里怎么挂

我的落地方式是把里程碑作为跨需求、跨迭代的顶层容器,而不是某个迭代内的一个时间点。具体挂法是这样的。

  1. 在项目下建立里程碑视图,每个里程碑对应一个不可逆决策点。
  2. 把该里程碑需要达成的需求、迭代、测试计划全部关联进来,形成一个闭环范围。
  3. 把“退出条件”写进里程碑描述的结构化字段,作为验收时的核对清单。
  4. 把验收证据(报告、截图、监控曲线)作为附件直接挂在里程碑下,形成可追溯的证据链。
  5. 变更发生时,里程碑状态自动回退,并在项目动态中留下审计记录。

第 5 条是最有价值的一条。当变更会导致里程碑状态自动回退时,团队就不会把“改需求”当成一件没有代价的事,这不是为了惩罚变更,而是让变更的成本可见。

3. 一次从原有海外工具迁移并重建里程碑的过程

去年我参与了一个 2600 人规模的研发组织做工具替换,从 Jira 迁移到 PingCode。这个案例值得单独讲,因为迁移最容易失控的不是数据量,而是里程碑语义的丢失。

原工具里有 1900 多个版本节点,其中真正符合里程碑定义的不到 200 个。如果原样迁移,等于把 1700 个伪里程碑带进新系统。我们的处理方式是分三步:先做语义清洗,再做结构重建,最后做并行验证。

PingCode 支持 Jira 平滑迁移,这解决的是数据搬运问题,但语义清洗必须由业务方完成。我的建议是迁移前先做一次里程碑审计,把“动作型节点”和“决策型节点”分开,只迁移后者。那次迁移最终保留了 186 个真里程碑,其余转为普通任务。

里程碑怎么做?跨部门团队入门指南:项目阶段从0到1

4. 落地后的数据观察

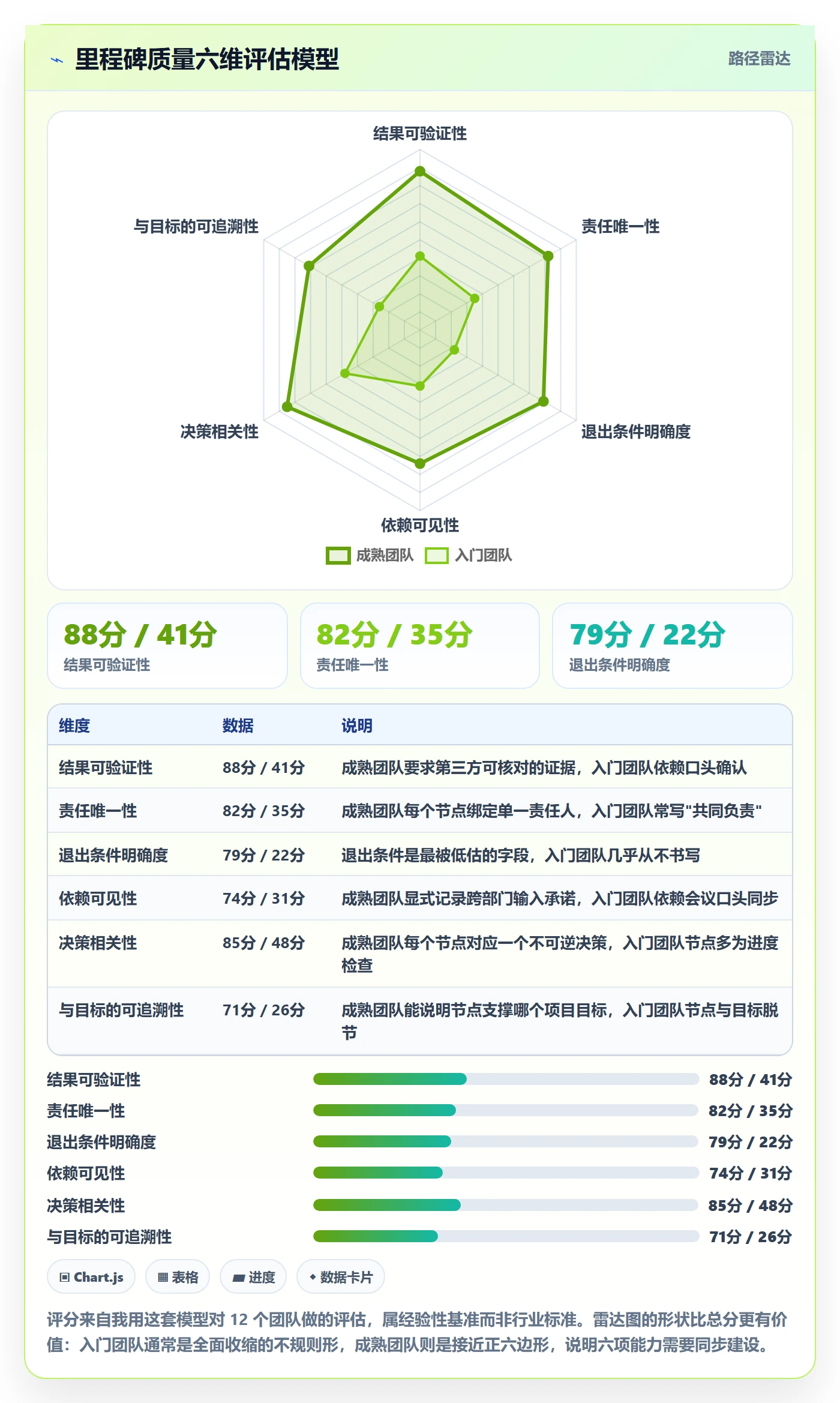

这套机制在那家企业跑了 9 个月,我分别在 3 个月、6 个月、9 个月做了三次采样。数据方向很一致,但有一个结果超出了我的预期。

里程碑怎么做?跨部门团队入门指南:项目阶段从0到1

六、不同情况下的行动建议

方法论不能一刀切。下面按团队规模和项目类型给四套不同的行动方案,你可以直接对号入座。

1. 10 人以内小团队:只设三个里程碑

小团队最大的优势是沟通成本极低,最大的风险是把大公司的流程照搬过来。我的建议是只保留三个节点:范围冻结、可用版本、交付就绪。

其他细节全部放进日常任务,不要设节点。里程碑定义写在一页文档里就够,重点是每个节点写清楚“通过后我们决定什么”,其余可以口头对齐。工具的优先级低于沟通,用最简单的看板即可。

2. 跨 3 个部门以上的项目:先做依赖映射再定日期

只要参与部门达到 3 个,就必须强制做依赖映射。具体动作是:每个部门列出“我需要谁、在什么时间、给我什么”,汇总成一张输入输出表,再基于这张表定里程碑日期,而不是反过来。

这类项目我建议里程碑数量控制在 7 到 10 个,每个节点必须开一次不超过 45 分钟的评审会,会议的唯一产出是“通过/不通过/有条件通过”三个结论之一,不允许出现“原则上通过”。

3. 强合规、交付型项目:证据链优先于进度

如果你的项目需要向客户或监管方证明过程合规,里程碑的核心就不是时间而是证据。每个节点必须留下可审计的完整链条:验收标准、验收人、验收时间、证据文件、变更记录。

这类场景对部署方式有明确要求,通常需要私有化部署,数据不能出内网。选型时优先考虑支持私有化部署、且能承载完整审计日志的平台,因为一旦证据链断裂,事后补是补不回来的。

4. 正在做工具迁移的团队:先审计语义,再动数据

如果你正打算从原有工具迁移到新平台,最重要的一步不是技术迁移,而是迁移前的里程碑审计。我的建议是留出至少 4 周做语义清洗,把伪里程碑筛掉,把真里程碑的四要素补齐。

选择平台时,把“能否平滑迁移历史数据”作为硬性条件,这一条能省掉大量重建工作。对于国产替代场景,PingCode 支持从 Jira 平滑迁移,是我在多个项目里验证过的可行路径之一,但请记住工具解决搬运问题,语义必须由业务方自己理。

七、不同情况下的取舍

每个选择都有代价。这一节我把跨部门里程碑最常见的四组取舍摆出来,帮你判断在不同约束下该怎么倾斜。

1. 里程碑数量:控制力与成本的取舍

节点越多,风险暴露越早,但管理成本线性上升。从我的观察看,最优区间在 6 到 9 个,超过 12 个之后发现率不再提升,成本却继续涨。

如果你所在的组织决策链特别长,每加一个节点都要惊动高层,那就往区间下限走,宁可少设也不要让评审变成负担。少而硬的节点,永远优于多而软的节点。

2. 门禁严格度:质量与速度的取舍

严格执行退出条件会拖慢节奏,尤其在项目早期。我的折中方案是分级门禁:影响对外承诺的节点严格执行,不通过就停;内部探索型节点采用“有条件通过”,但必须记录未满足项并指定补齐时间。

关键是“有条件通过”必须留下记录和责任人,否则它就退化成“原则上通过”,也就是我们一开始说的那个坑。

里程碑怎么做?跨部门团队入门指南:项目阶段从0到1

3. 模板统一度:标准化与自治的取舍

统一模板便于横向对比和跨项目复用,但会牺牲单个项目的适配度。我的做法是维护三套基础模板,同时允许项目在模板基础上增删不超过 2 个节点,超出部分需要项目管理办公室确认。

这个规则的好处是既保留了可比性,又给了项目适度的自治空间,避免出现“模板里没有这个节点所以风险不记录”的荒唐情况。

4. 自建与采购:灵活性同总成本的取舍

自建工具能完全贴合流程,但隐性成本极高,包括持续维护、人员流动带来的知识断层、以及每次流程调整都要重新开发。我见过一个 800 人组织自建的项目管理系统,三年累计投入超过 40 人年。

采购平台前期需要适应,但能获得持续的迭代能力和更完整的功能覆盖。判断标准是:里程碑机制是否属于你的核心竞争力。如果不属于,优先采购;如果属于,才考虑自建。

八、总结与下一步:把里程碑从汇报工具变成决策工具

回到最开始那句话:如果说团队里有人说“我以为里程碑是给老板看的”,那这个项目的里程碑机制已经失效了。里程碑不是汇报节奏,它是跨部门在不可逆决策点上的公开承诺。

我想强调三个在别处很少被讲清楚的判断。第一,里程碑的退出条件比达成条件更重要,因为争议永远发生在“这算不算通过”的灰区,写清楚什么算失败才能真正减少扯皮。第二,里程碑数量存在明确的边际收益递减点,6 到 9 个是跨部门项目的合理区间,超过 12 个之后增加的全是管理成本。第三,变更导致里程碑状态自动回退,是一个健康信号而不是失败信号,第一次看到回退次数暴涨时不要急着优化机制,那是变更成本开始被看见的正常过程。

具体到下一步,我给你三个可以本周就做的动作。

  1. 做一次里程碑审计。把当前项目的所有节点列出来,逐个问“通过后我们决定什么”,答不上来的全部降级为普通任务。
  2. 给每个保留的里程碑补写退出条件。用“如果……就……”的条件句格式,由承担方而不是项目经理来写。
  3. 确认每个节点有唯一责任人和独立验收人。如果是“共同负责”,就当场拆开,明确到人。

这三件事不需要任何工具,一天之内就能做完,效果通常在下一个节点就能看到。如果你所在的组织超过 100 人、项目跨 5 个以上部门,那么在完成这三步之后,把里程碑挂到一个能让所有人实时看到同一份定义、且能自动校验退出条件的平台上,才是真正的规模化解决方案。工具不解决定义问题,但能防止定义在传递中丢失。

常见问题解答(FAQ)

1. 跨部门项目的里程碑到底该由谁来定?

我们公司最近启动了一个跨部门项目,每个部门都有自己的KPI和节奏,我作为项目负责人第一次牵头这种活儿。老板让我先把里程碑拉出来,但我不确定是该我自己拍板定,还是让各部门自己报,万一我定了他们不认账怎么办?

里程碑不该由项目负责人单方面拍板,也不该让各部门自由申报后简单汇总,正确做法是‘框架由你定,内容由各角色确认’。具体分三步:第一步,你先根据项目交付目标画出3到5个一级里程碑(比如‘需求冻结’‘方案评审通过’‘上线试运行’),这是一级节点,属于项目治理层,必须由你主导。

第二步,召集各部门代表开一次90分钟的里程碑对齐会,让每个部门对一级节点确认‘可承诺’或提出约束条件(比如某部门说‘需求冻结’前必须完成合规审查,需要额外5个工作日)。第三步,各部门在自己负责的阶段内拆二级里程碑,你只审核颗粒度和依赖关系,不替他们定细节。

判断依据:一级里程碑是跨部门协作的‘合同’,必须集中决策;二级里程碑是执行动作,必须分布决策。如果反过来,你会陷入无尽的扯皮。数据口径上,建议一级里程碑控制在3到5个,每个跨度不超过3周,二级里程碑每个部门不超过5个。这样既能对齐方向,又不会让执行层觉得被 micromanage。

遇到部门不认账时,不要争论‘谁对谁错’,而是回到‘这个节点不确认,项目在哪一天会卡住’这个共同问题上,用时间倒推法逼出承诺。

2. 跨部门协作时,里程碑排期总是被某个部门拖累,怎么在早期识别风险并提前干预?

我们上个项目就是因为测试部门一直说‘资源不够,再等等’,结果里程碑一推再推,最后整个项目延期两个月。这次新项目刚开始,我不想再踩同样的坑,但各部门表面上都说‘没问题’,我怎么在早期就看出谁会拖后腿?

早期识别拖累风险,不要看承诺,要看‘约束条件是否具体化’。一个部门如果只说‘没问题’,这基本等于没说;如果他说‘没问题,但我们需要在需求评审后3天内拿到完整接口文档,否则测试用例写不了’,这才是有效承诺。

可执行的做法是:在里程碑对齐会上,要求每个部门对每个承诺节点给出‘前置输入物+交付物+最晚需要时间’三要素,缺一不可。比如开发部门承诺‘3月15日提测’,必须同时说明‘需要产品在3月10日前冻结需求,需要运维在3月12日前提供测试环境’。

如果某个部门给不出前置条件,说明他们还没想清楚,这就是高风险信号。另外,在工具里设置‘依赖关系预警’:当上游里程碑临近但交付物状态不是‘已完成’时,自动给下游负责人和项目经理发提醒。判断依据:跨部门项目延期,90%不是能力问题,而是依赖关系没被显性化。

我自己的经验数据是,如果一级里程碑的前置条件全部具体化,延期概率能降低一半以上。干预时机不要等到里程碑当天,而是在前置条件到期前2个工作日就要介入,问‘你需要我帮你协调什么’,而不是‘你为什么还没完成’。

3. 跨部门团队里,里程碑达成率要不要纳入各部门的绩效考核?怎么设计才不引发抵触?

我是项目经理,没有直接的人事权,各部门成员只听自己部门老大。老板说要把里程碑达成率纳入考核,但我知道如果硬来,大家会觉得我在抢权,反而更不配合。有没有一种既能推动执行又不激化矛盾的做法?

里程碑达成率可以纳入考核,但不要由项目经理直接打分,而是设计成‘项目贡献积分制’,由项目办公室出数据,各部门负责人确认后计入部门绩效。具体做法:第一,把里程碑达成情况拆成两个指标,‘按时达成率’和‘提前预警率’。前者看结果,后者看过程。

一个部门即使延期了,但如果提前3天预警并给出了补救方案,预警率得分高,整体评价不会太差。第二,权重不要超过部门总绩效的15%,否则会逼大家为了保里程碑而隐瞒风险。第三,数据口径必须统一:以某项目管理平台里的里程碑状态和变更记录为准,不接受口头解释。

判断依据:跨部门项目最大的管理难题是‘责任不对等’,项目经理有责无权。用积分制把考核变成‘数据说话’,你就不再是裁判,而是规则维护者。我见过最失败的案例是项目经理直接给各部门排名并抄送老板,结果三个部门联合抵制,项目直接停摆。

最成功的案例是把里程碑达成率和‘跨部门协作满意度’一起考核,两者各占一半,这样大家既关注结果,也在意配合体验。最后提醒一点:考核方案必须在项目启动会上就公布,不能中途加码。

4. 第一次做跨部门项目的里程碑规划,有没有一套可以直接套用的模板或检查清单?

我之前只做过单一部门的项目,里程碑就是自己团队内部定,简单很多。现在跨部门了,要同时对接产品、开发、测试、运维、市场五个部门,感觉脑子不够用。有没有那种一步一步照着填就能用的模板,帮我至少不遗漏关键节点?

有一套我用了五年的跨部门里程碑规划清单,分四步,你直接照着填即可。第一步,画‘交付物地图’:把所有需要跨部门交接的交付物列出来,比如需求文档、接口文档、测试报告、上线方案。每个交付物标注‘谁产出、谁消费、最晚需要时间’。

第二步,把交付物地图按时间顺序排成‘里程碑候选池’,通常会有15到25个候选节点。第三步,合并同类项,只保留3到5个一级里程碑,标准是‘缺少它项目就无法进入下一阶段’。第四步,为每个一级里程碑写‘入场券’:即达成这个里程碑必须满足的3到5个条件,每个条件对应一个责任部门。

检查清单的关键项包括:每个里程碑是否有唯一负责人(不是两个部门共同负责);每个里程碑是否有明确的完成定义(比如‘测试通过’是指用例执行率100%且严重缺陷清零,而不是‘测试差不多完成了’);每个里程碑是否有前置依赖和下游影响说明。

判断依据:跨部门里程碑规划最容易犯的错是‘节点太多导致没人记得住’和‘节点太模糊导致无法验收’。我自己的经验是,一级里程碑超过5个,项目成员就会开始混淆;完成定义没有量化标准,验收时一定扯皮。

你可以把这份清单放在某项目管理工具里做成模板,每次新项目直接复制,把交付物和责任人替换掉即可,能节省至少两天的规划时间。

读者评论

金
金泽宇

个里程碑骨架很实用,但M2方案可行确认在硬件项目里最难落地。我们做结构件时,设计要等模具报价,供应链要等设计冻结,最后只能签“原则上通过”。建议M2不要只收评审纪要,至少要求供应商报价单或手板验证报告,否则这个节点就是给后面埋雷。

肖
肖梦琪

文里说100人以上必须靠工具承载,我有不同看法。工具能保证可见性,但若“继续/暂停”的决策人不在评审现场,状态更新再及时也没用。我们公司上了平台后,里程碑绿灯反而更多,因为没人敢在系统里第一个标红。关键不是工具,而是把放行权和预算释放绑在一起。

丁
丁泽宇

从0到1的项目周期如果只有2到3个月,硬套6到9个里程碑反而增加开会成本。我们做早期产品时只设需求冻结、最小闭环、交付就绪三个节点,也够用。另外M6结果验证在上线后30天,对快迭代业务来说指标早就变了,验证意义有限。

文章包含AI辅助创作:里程碑怎么做?跨部门团队入门指南:项目阶段从0到1,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/333104
