2024 年我参与了一家 180 人规模研发组织的流程诊断。他们有一份 47 页的阶段流程规范,每个阶段都定义了入口、出口和评审节点,评审会也开得很齐。但近半年的平均阶段延期率是 61%,阶段内返工工时占总研发工时的 19%。真正让我意外的不是这些数字,而是三个月后他们把流程文档扩到了 63 页,延期率只降了 4 个百分点。这件事让我确认了一个判断:阶段任务流程落地失败,绝大多数时候不是规范写得不全,而是规范写在了错误的位置,写成了文档,却没有写进任务和指标。
这篇文章谈的是阶段任务流程与规范,以及项目成员在项目阶段里的落地方案和关键指标。我不打算给你一份可以直接抄的模板,而是想把我在二十多个研发组织里反复验证、也反复踩坑得到的东西讲清楚:阶段任务的规范应该落在哪一层、项目成员在阶段里的动作如何被约束、哪些指标能真正反映落地质量、哪些指标一上考核就立刻失真。
一、先给结论:阶段任务能否落地,取决于三个对齐点
在展开之前,我先把结论放在前面。阶段任务流程能否真正落地,不取决于流程图画得多细、文档写得多厚,而取决于三件事是否对齐:出口条件是否可验证、任务颗粒度是否匹配阶段长度、责任边界是否在任务层显式化。
指标的作用是观测这三件事的结果,而不是驱动它们。很多团队把顺序搞反了,先设计一套考核指标,再用指标去压进度,结果指标失真、成员防御、流程空转。下面这张图是我们在一家 200 人研发组织做流程改造前后的四个核心指标对比,它基本能说明杠杆点在哪里。

1. 出口条件必须是可验证的断言,不是形容词
“需求基本完成”“代码基本可用”“文档基本齐全”,这三个“基本”是我在流程文档里见到频率最高的词。问题在于,形容词无法被验证,因此也无法在评审时形成真正的拦截。
一个可验证的出口条件,必须同时具备三要素:断言、证据、验证人。断言是“什么状态算完成”,证据是“用什么材料证明”,验证人是“谁有权确认”。缺任何一个,条件都会退化成一句客气话。
比如一个阶段出口条件,写成下面这样才有约束力:
stage_exit_conditions:
id: EXIT-REQ-01
assertion: "本阶段所有需求条目的验收标准字段非空,且被需求负责人与测试负责人双签"
evidence: "需求条目快照 + 双签记录链接"
verifier: "测试负责人"
id: EXIT-API-02
assertion: "本阶段涉及的全部接口已完成字段级冻结,字段变更必须走变更单"
evidence: "接口文档版本号 + 变更单编号"
verifier: "架构负责人"
id: EXIT-ENV-03
assertion: "下一阶段所需测试环境已就绪并通过冒烟验证"
evidence: "冒烟测试报告链接"
verifier: "运维负责人"
这套写法看起来很笨,但它的价值在于:评审会上不再需要讨论“算不算完成”,只需要核对“证据在不在”。把争论从主观判断转成材料核对,是阶段评审效率提升最直接的一步。
2. 任务颗粒度必须匹配阶段长度
第二个对齐点是颗粒度。我见过太多团队在这个点上走极端:要么把任务拆到 0.5 人天,成员一天要切换六次上下文;要么一个大任务挂 10 人天,阶段过半了还看不出偏差。
颗粒度的合理区间,本质上是由两个约束共同决定的:单次专注时长的下限,和偏差可观测性的上限。任务太小,上下文切换成本吃掉效率;任务太大,问题暴露太晚,修复成本指数级上升。

我的经验判断是:把一个阶段的计划周期除以 10 到 15,得到的值往往就是合理的任务颗粒度区间。比如阶段周期 30 天,1-2 人天的任务颗粒度就比较合适。这不是精确公式,但它能帮你快速排除明显不合理的拆分方式。
3. 责任边界必须在任务层显式化
第三个对齐点最容易被忽略。很多团队在阶段层定义了“谁负责这个阶段”,但在任务层没有定义“谁负责这个任务、谁需要协作、谁负责验收”。结果是阶段负责人变成救火队长,所有跨成员的交接都要经过他。
健壮的做法是把责任拆成三类角色,在任务创建时就填齐:执行人(唯一)、协作人(可多个)、验收人(唯一且不能等于执行人)。验收人不能等于执行人这一条尤其关键,它决定了阶段内有没有真正的质量守门人。
二、真实场景:阶段流程为什么在 100 人以上的组织里先崩坏
阶段流程在小团队里往往运转良好,原因很简单:信息靠默契传递,责任靠熟人关系兜底。但这种默契的承载上限很低,通常在 30-50 人之间就会触顶。超过这个规模,阶段流程会出现三个典型的崩坏节点。
1. 崩坏节点一:阶段边界变成“无主之地”
阶段边界是最容易出问题的地方。上一阶段的任务标记为完成,下一阶段的任务还没开始,中间这段时间任务处于一种“名义上已完成、实际上没接手”的状态。
我统计过六个团队的跨阶段滞留时长,中位数普遍在 4-8 天之间。这意味着一件任务在阶段边界上平白多出将近一周的等待。这个等待不是任何人偷懒造成的,而是流程设计里根本没有定义“交接”这个动作。

2. 崩坏节点二:任务认领变成“等分配”
在 100 人以上的组织里,我观察到一个很稳定的现象:任务的认领及时率和团队规模呈负相关。50 人以下团队通常能做到当天认领,200 人以上团队的中位认领时间会拉到 2-3 天。
原因不是成员变懒了,而是任务分配链路变长了。项目经理分配给组长,组长再分配给成员,每一层都会引入等待。更麻烦的是,这个链路在系统里没有留下痕迹,所以没人知道时间到底卡在哪一层。
3. 崩坏节点三:指标采集靠事后补录
第三个崩坏节点最隐蔽。很多团队的阶段指标是人工统计的,月底拉一张表,让各组长填报。这种方式有两个致命缺陷:一是数据滞后一个月,看到问题时已经无法干预;二是一旦指标和考核挂钩,补录数据一定朝有利方向偏移。
我见过最极端的案例是,某团队的“阶段按时完成率”连续六个月都是 95% 以上,但业务方反馈的交付质量持续下滑。后来核查发现,他们把“按时”的口径定义为“任务状态变更时间”,而状态变更是可以人为调整的。
4. 一次 90 分钟阶段评审的实录
为了把问题说得更具体,我记录过一次典型的阶段评审会。参会 11 人,会议时长 90 分钟,议程是“确认本阶段是否可以结束”。
前 35 分钟在讨论其中一个需求“算不算做完”,因为验收标准里写的是“体验流畅”,而评审人和开发对“流畅”的理解不一致。中间 30 分钟在核对接口文档,发现有两个接口的字段定义在两份文档里不一致。最后 25 分钟讨论下一阶段要不要延期,结论是“再看看”。
这 90 分钟的产出接近于零,但它耗费了 16.5 个人时。如果每个月有 4 个阶段评审,一年就是 792 个人时,相当于一个成员半年的人力。这就是为什么我说,阶段流程的改进收益往往被严重低估。
三、拆解常见误区:四个把流程做废的典型操作
在讨论正确做法之前,先把常见误区拆掉。我梳理了四个出现频率最高的错误,它们往往单独出现时危害有限,叠加起来就会让阶段流程彻底失效。
1. 误区一:把阶段当里程碑,只对时间不对内容
里程碑关注的是“某天达到某状态”,阶段关注的是“完成某批可验证的交付物”。把两者混为一谈,会导致阶段评审退化成“看看日历上是不是到点了”。
判断方法很简单:如果你的阶段出口条件里没有任何一条需要提供证据材料,那这个阶段本质上只是一个里程碑。
2. 误区二:把任务清单当成流程规范
另一种常见做法是把每个阶段要做的事情列成一张长清单,以为清单就是规范。但清单只回答了“做什么”,没有回答“做到什么程度算完成”“谁确认”“不满足条件怎么办”。
真正有效的规范,应该是一组带判断逻辑的规则,而不是一串没有边界的动作。清单是给执行人看的,规则是给评审人用的,两者不能互相替代。
3. 误区三:用任务完成率考核阶段推进
这是我见过危害最大的一条。任务完成率是一个极易被博弈的指标,把任务拆细,完成率立刻上升;把状态提前改掉,完成率也会上升。当你把完成率绑上考核,你得到的不是更高的完成度,而是更漂亮的数据。
更隐蔽的伤害是,成员会倾向于认领那些容易完成的任务,把复杂任务往后拖。长期下来,阶段里堆积的都是硬骨头,进度看起来却一直很好。
4. 误区四:指标越多越安全
有的团队一上来就设计 20 多个阶段指标,覆盖进度、质量、成本、满意度。结果是:采集成本高到没人愿意认真填,填报数据质量全面崩塌,最后没有一条数据能用来做判断。
我的经验值是:单一阶段的健康指标控制在 3-5 个,全流程不超过 12 个。超出这个数量,边际收益会迅速变成负数。

四、专业判断逻辑:一套可落地的阶段任务指标体系
讲完误区,进入方法层。我的判断逻辑是:阶段指标体系必须分层,而且层与层之间要形成制衡关系。单一维度的指标一定会被博弈,只有互相制约的指标组合才能稳定反映真实状态。
1. 指标分三层:结果层、过程层、健康层
结果层回答“阶段交付质量如何”,过程层回答“阶段内协作是否顺畅”,健康层回答“这套流程本身是否可持续”。三层各司其职,不能互相替代。
我的建议是每层各取一到两个指标,形成一个 3-5 个的指标组。只盯结果层,你会失去干预时机;只盯过程层,你会陷入过程合规但结果无用的困境。
| 层级 | 核心问题 | 推荐指标 | 采集方式 | 典型目标值 |
|---|---|---|---|---|
| 结果层 | 交付质量是否达标 | 阶段出口条件达成率 | 评审记录自动统计 | ≥ 85% |
| 结果层 | 下游是否被迫返工 | 阶段返工率 | 任务关联返工标记 | ≤ 15% |
| 过程层 | 任务交接是否顺畅 | 跨阶段任务滞留时长 | 状态变更时间戳 | ≤ 2 天 |
| 过程层 | 责任是否落到人 | 成员任务认领及时率 | 任务创建与认领时间差 | ≥ 90% |
| 健康层 | 时间是否花在有效工作上 | 阶段有效流动效率 | 状态停留时长分析 | ≥ 55% |
| 健康层 | 评审是否真的在拦截 | 阶段评审打回率 | 评审记录统计 | 10% – 25% |
最后一行值得单独说一句。很多团队把“评审通过率 100%”当成好成绩,我的判断恰恰相反:如果阶段评审的打回率长期低于 5%,大概率不是交付质量好,而是评审没有在真正拦截。一个健康的评审机制,打回率应该稳定在 10%-25% 之间。

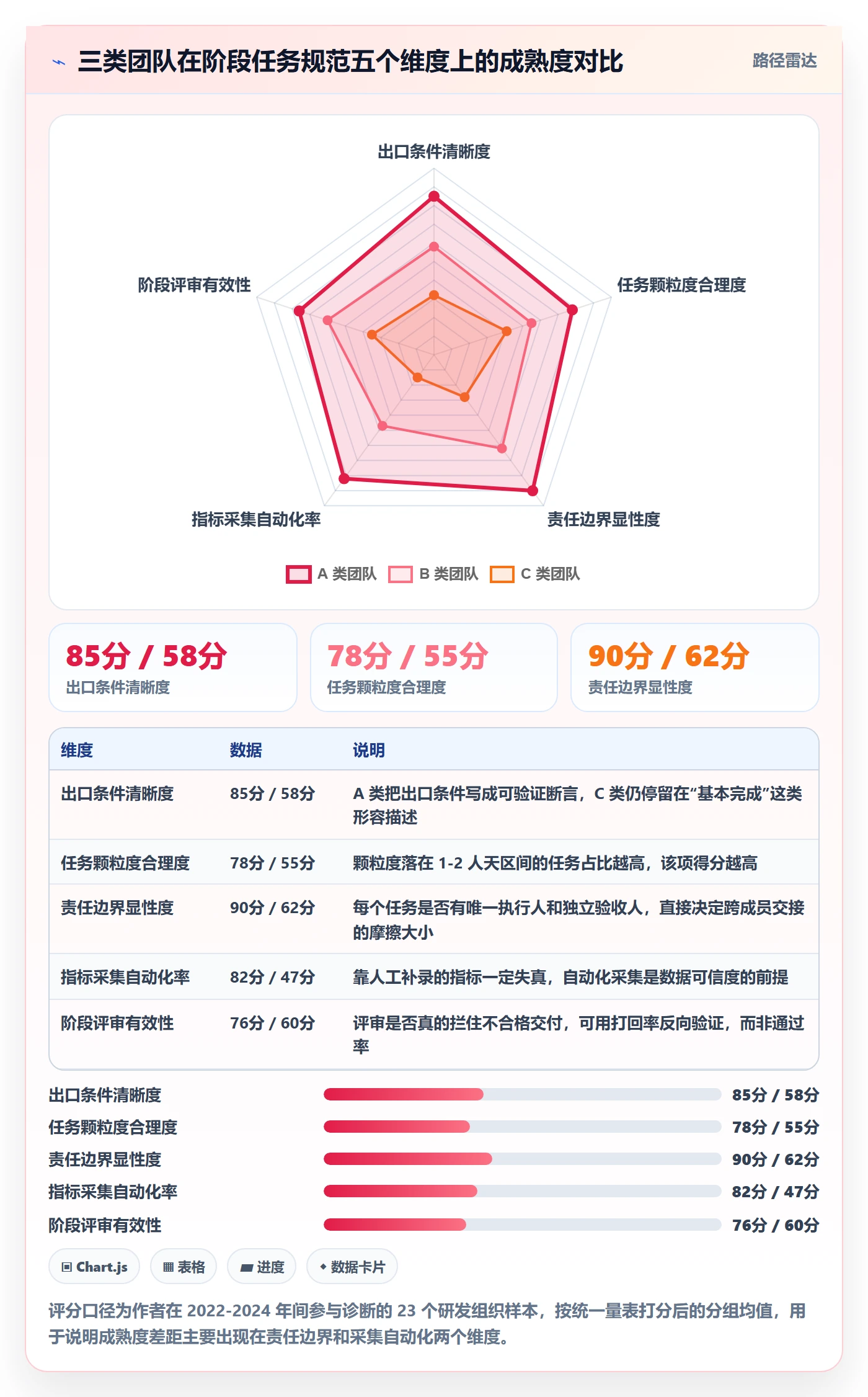

2. 五个核心指标的口径定义
指标最容易出问题的地方不是选择,而是口径。同一个名字在不同团队里可能指向完全不同的东西,导致数据无法横向比较,也无法纵向追踪。
- 阶段出口条件达成率 = 通过出口评审的任务数 ÷ 提交出口评审的任务数。注意分母是“提交评审的”,不是“阶段内的全部任务”,否则那些拖着不提交评审的任务会稀释指标。
- 阶段返工率 = 阶段内因上游交付不达标而产生返工的任务数 ÷ 阶段内完成任务总数。关键在于“因上游交付不达标”这个限定,成员自己写错代码导致的修复不算返工。
- 跨阶段任务滞留时长 = 任务在上一阶段标记完成,到下一阶段被认领之间的中位时长。用中位数而不是平均数,避免个别长尾任务扭曲整体判断。
- 成员任务认领及时率 = 创建后 24 小时内被认领的任务数 ÷ 阶段内新建任务数。24 小时这个阈值可以按团队节奏调整,但一旦确定就不要频繁改。
- 阶段有效流动效率 = 任务处于“进行中”状态的时长总和 ÷ 阶段总时长。这个指标直接对应精益里的流动效率概念,是判断阶段健康度最灵敏的单一指标。
3. 采集点必须内嵌在流程里,不能事后补录
这一条我想强调得重一些。任何需要人工事后补录的指标,在长期都不可信。不是因为成员不诚实,而是因为补录这件事本身没有即时收益,一定会被排在优先级最后。
正确的做法是把采集点绑定在必经动作上。比如“出口条件达成率”的数据,应该在评审人点击“通过”时自动生成,而不是月底由助理汇总。任务认领时间、状态变更时间、评审结果这些数据,都应该由系统在动作发生时记录。
判断标准很简单:如果一个指标的数据,需要有人专门花时间整理才能得到,那它迟早会失效。
4. 指标之间要形成制衡
单独一个指标,无论设计得多好,都会被博弈。指标组的设计目标是:提高其中一个指标的难度不能通过牺牲另一个来实现。
比如“阶段出口条件达成率”单独看,可以通过放松条件定义来提升。但如果同时盯“阶段返工率”,放松条件就会导致下一阶段返工上升,两个指标会互相牵制。再比如“任务认领及时率”可以通过把任务拆碎来提升,但拆碎会拉高“阶段有效流动效率”中的切换损耗。

五、案例与数据观察:把阶段返工率从 34% 压到 11% 的三个动作

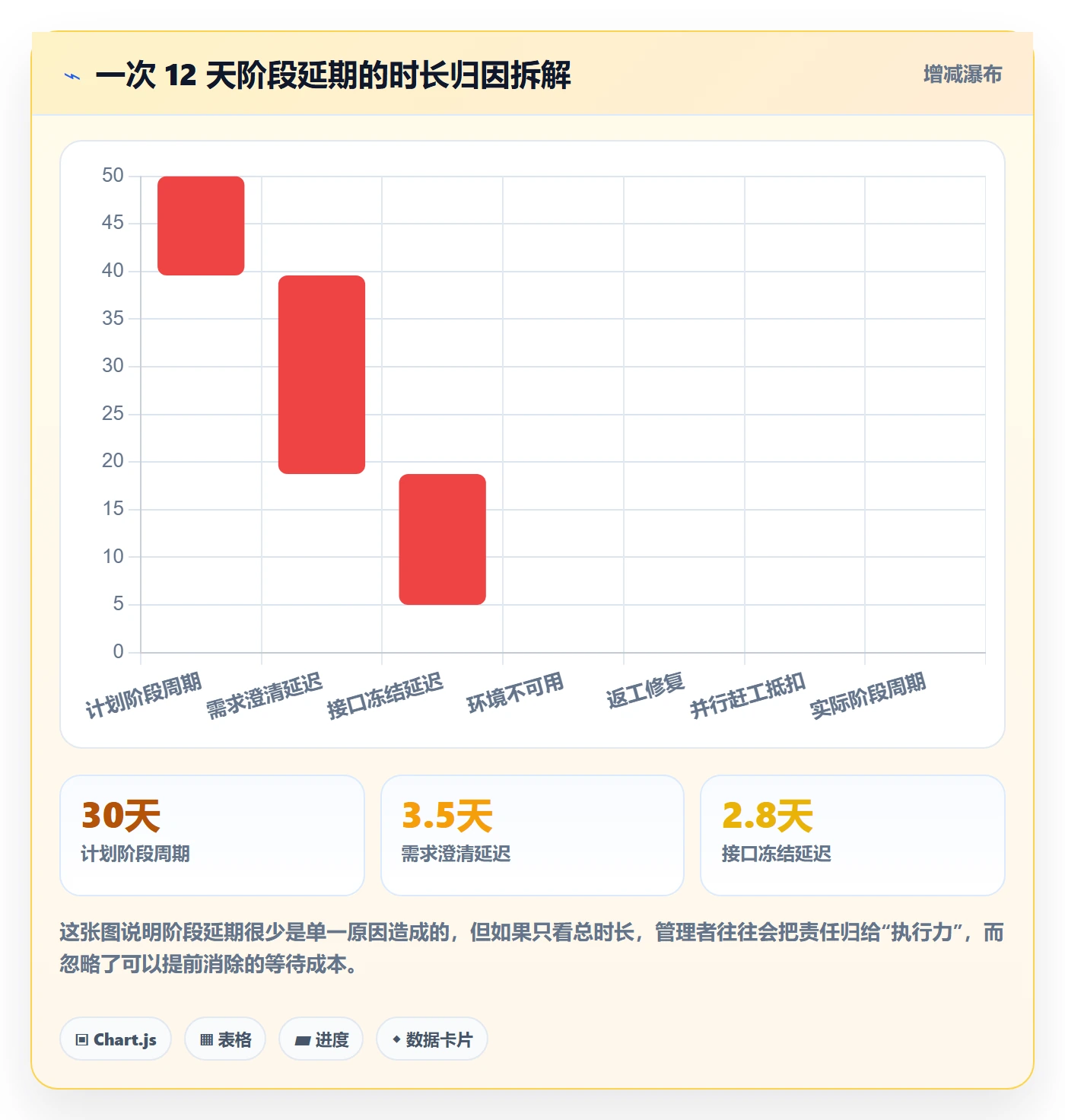

接下来这部分,是我在 2024 年参与的一个具体项目。这家公司做企业级 SaaS,研发团队 200 人出头,分 6 个产品小组,用的是典型的季度规划加双周迭代的节奏。他们找到了一个具体问题:阶段延期频繁,但说不清楚延在哪里。
1. 基线:34% 的返工率是怎么来的
改造前,我们花了两周做了一个基线测量。结果显示:阶段平均延期率 58%,阶段内返工率 34%,跨阶段任务滞留时长中位数 6.5 天,成员任务认领及时率 52%。

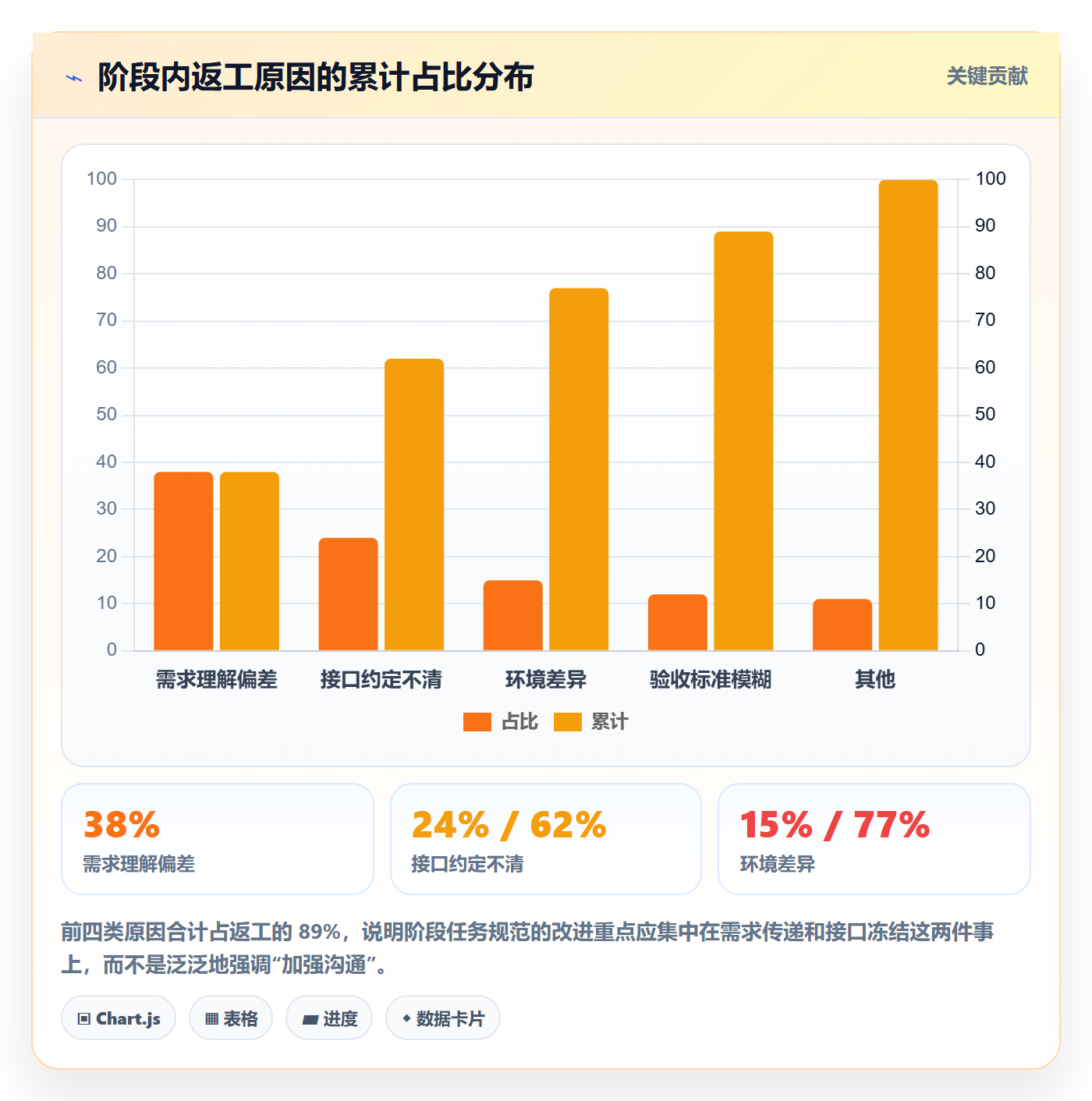

更关键的是返工的构成。我们把所有返工任务做了归因,发现 62% 的返工来自需求理解偏差和接口约定不清这两类,而这两类问题本可以在阶段出口前被拦截。换句话说,三分之二的返工是流程设计问题,不是能力问题。
2. 动作一:把出口条件从形容词改成断言
第一个动作是把每个阶段的出口条件重写。原来的写法是“需求分析完成”“设计文档产出”“测试通过”,改完之后每一条都带断言、证据和验证人。
这个过程花了大概三周,最难的不是写,而是让各组的负责人接受“写这么细有必要吗”。我们的做法是先在一个组试点,一个月后这个组的阶段返工率从 31% 降到 14%,其他组才开始跟进。
3. 动作二:把责任拆成执行人、协作人、验收人
第二个动作是在任务层面强制填写三个角色字段。特别是“验收人不能等于执行人”这一条,一开始遭到了不少抵触,理由是“我们组就这么几个人,哪来多余的验收人”。
我们的解决方案是在组内做交叉验收:A 负责的任务由 B 验收,B 负责的任务由 A 验收。这不需要增加人力,只需要改变协作方式。执行三个月后,因验收标准模糊导致的返工从 12% 降到了 4%。
4. 动作三:把采集点内嵌到工作流里
第三个动作是把所有指标数据改成自动采集。任务的状态变更、认领时间、评审结果、打回记录,全部由系统在工作流中记录,不再需要人工汇总。
这个动作的收益不只是省时间。当数据不再需要人工整理,它就失去了被修饰的机会,管理者看到的就是真实状态。这家公司的阶段健康度看板上线后,有两个组主动反馈“数据比我们自己感觉的差”,这反而是好事,说明数据开始在暴露真问题。
5. 改造结果与四个季度的变化曲线

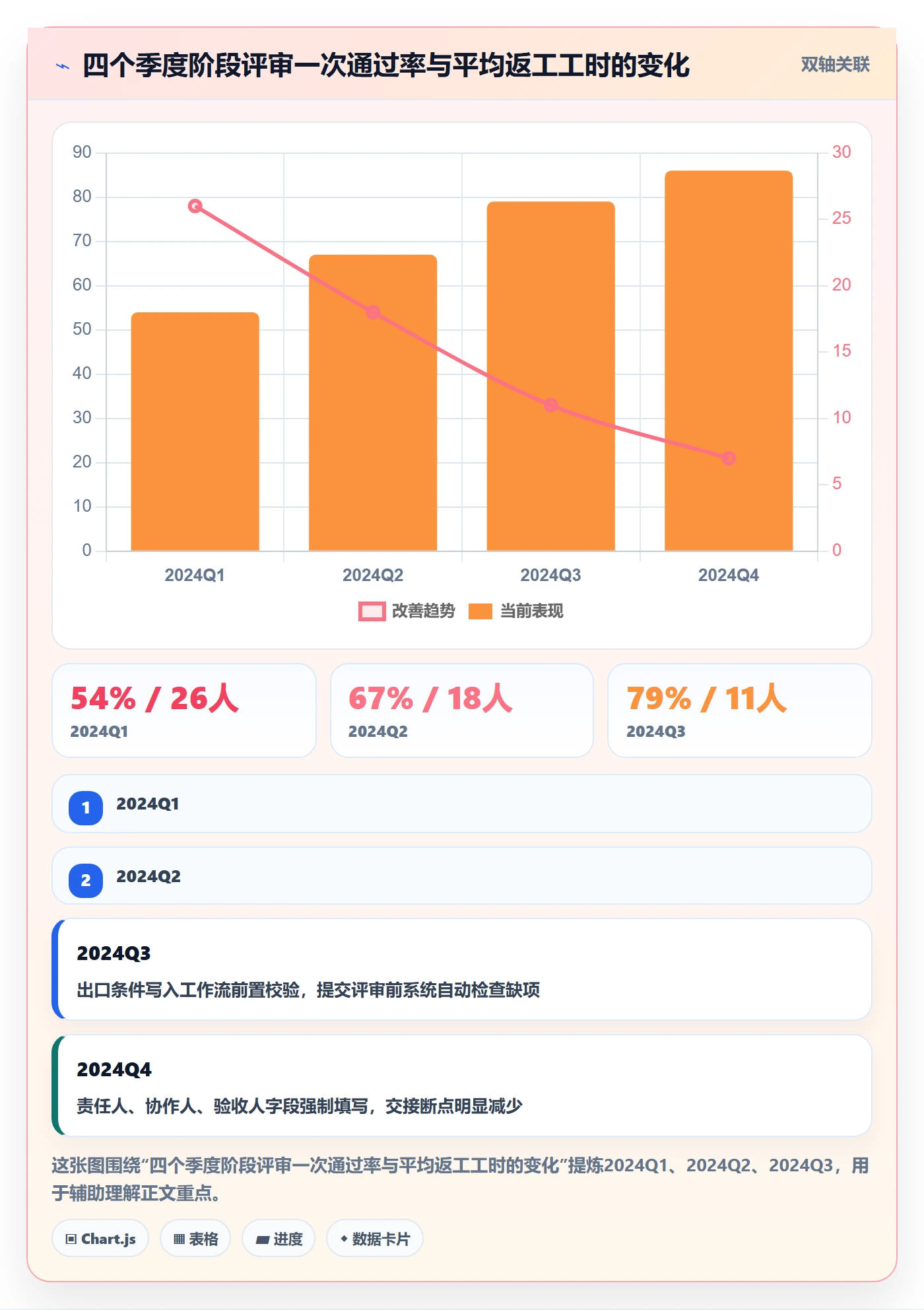

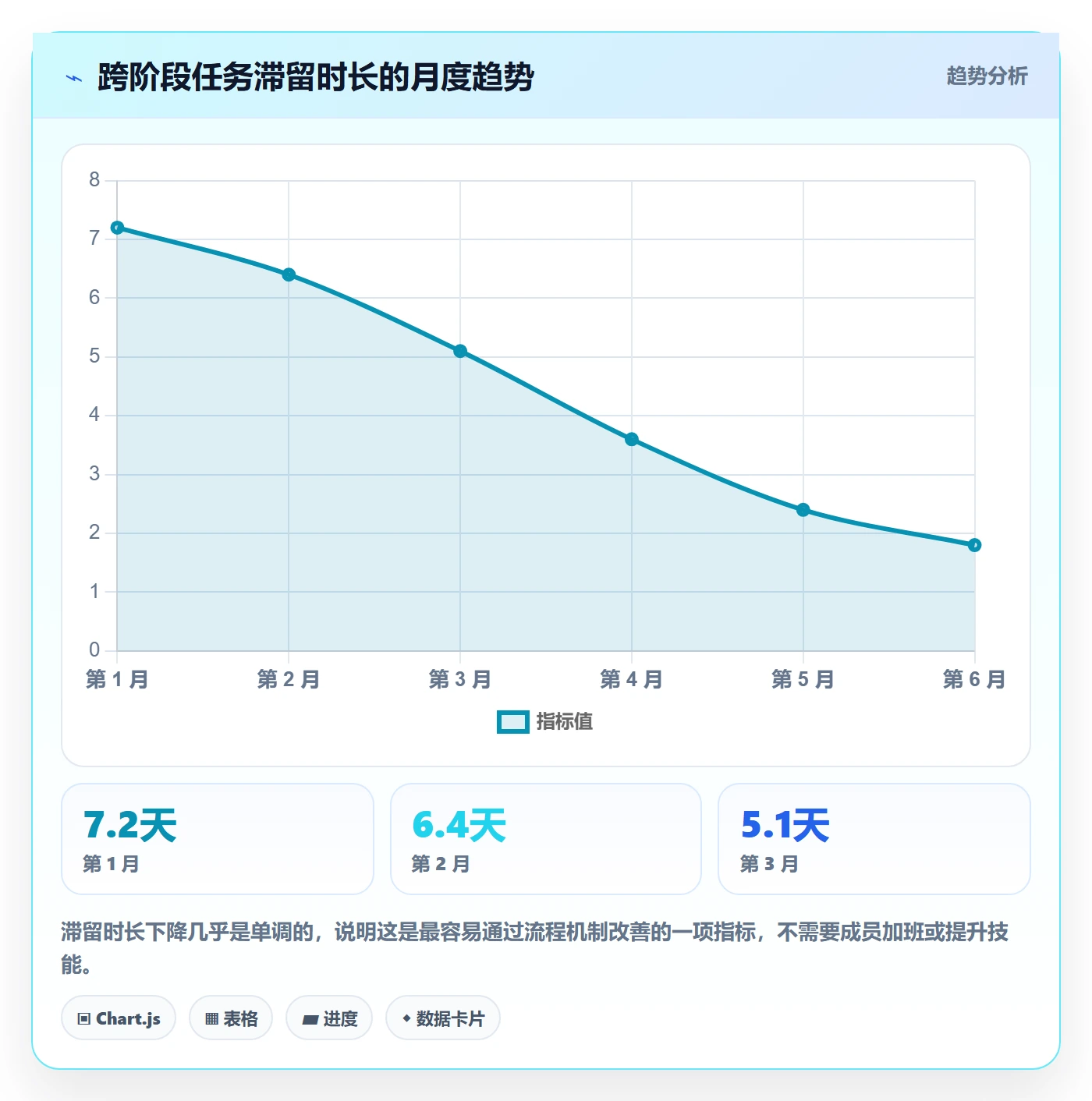

改造从 2024 年第一季度启动,到第四季度基本稳定。下面这张图是两个关键指标在四个季度的变化,柱状表示阶段评审一次通过率,折线表示平均返工工时。

到第四季度,这家公司的阶段返工率稳定在 11%,跨阶段任务滞留时长降到 1.8 天,成员任务认领及时率提升到 91%。值得注意的是,整个过程没有增加任何考核压力,也没有要求加班。变化全部来自流程结构和数据采集方式的调整。
6. 工具层怎么承接这套机制:以 PingCode 为例
上面这些动作,如果只靠文档和表格,很难长期维持。原因是这套机制依赖三个能力:工作项的字段级约束、状态流转的前置校验、以及指标数据的自动采集。这三件事在工具里配置一次就能长期生效,靠人工执行则一定会衰减。
在这类场景里,我比较常建议中大型组织评估 PingCode。它主要服务中大型企业及 100 人以上组织,产品形态本身就偏向多团队、多阶段、强流程的研发管理场景。具体到这篇文章讨论的问题,它有几个点比较对得上:
- 阶段出口条件的结构化承载。出口条件可以作为工作项类型的必填校验项,提交评审前自动检查缺项,避免“忘了带证据”这种情况。
- 责任角色的字段化。执行人、协作人、验收人可以配置为不同字段并设置约束规则,比如验收人不得与执行人相同。
- 指标数据的自动沉淀。状态变更、认领时间、评审结果天然带时间戳,阶段健康度可以直接从数据里算出来,不需要人工汇总。
- 支持私有化部署。对于数据不能出内网、或者有信创要求的组织,这一点往往是能否落地的先决条件。
- 支持从 Jira 平滑迁移。很多 100 人以上组织的历史数据都在 Jira 里,迁移成本是选型时最实际的考量之一,PingCode 在这方面的适配做得比较完整,也是目前国产替代方案里比较稳妥的选择。
需要说明的是,工具不会自动带来流程改进。上面这家公司是先完成了流程设计,再去找工具承接,顺序不能反。如果流程本身没想清楚就上工具,只是把混乱搬到了另一个系统里。
六、不同情况下的行动建议
方法讲完了,但不同规模、不同业务形态的组织,落地路径差别很大。下面按四种典型情况给出建议。
1. 50 人以下团队:不要上重流程,先固化交接动作
这个规模的团队,流程文档越薄越好。我的建议是只做两件事:一是把阶段出口条件写成三到五条可验证断言,二是强制要求在任务层指定下一阶段的接手人。
不要在这个阶段引入复杂的指标看板。三个人盯五个指标,收益还不如多写两行验收标准。这个阶段的核心目标是让“阶段边界有主”变成习惯。
2. 100-300 人团队:这是流程收益最大的区间
这个规模是阶段流程改进性价比最高的区间。默契已经失效,但组织还没僵化到推不动变革。我的建议是按这个顺序推进:
- 先用两周做基线测量,搞清楚当前的返工率和滞留时长到底是多少,不要凭感觉。
- 选一个 10-20 人的组做试点,把出口条件重写一遍,跑满一个完整阶段。
- 试点出结果后,用数据说服其他组,而不是用行政命令推广。
- 在流程稳定运行两个月后,再考虑上工具承接,避免工具成为流程设计的替代品。
这个阶段最容易犯的错误是“一次性全量推开”。200 人组织同时改流程,一旦出问题,你会同时失去所有组的信任。
3. 300 人以上或多产品线:先统一指标口径,再统一流程
到这个规模,各产品线的流程差异是正常的,强行统一反而会损伤效率。我的建议是先统一指标口径和采集方式,让各条线的数据可以横向比较,再逐步对齐流程细节。
具体做法是先定义一份“阶段健康度最小指标集”,包含出口条件达成率、返工率、滞留时长三个指标,要求所有产品线按统一口径上报。跑一个季度后,你会看到哪些线的问题最严重,资源应该往哪里倾斜。
4. 强合规或信创环境:把证据链放在第一位
如果所在行业有审计或合规要求,阶段任务的规范重心要往前移到“证据留存”。这时候出口条件里的“证据”字段不只是流程要求,而是合规材料。
我的建议是在流程设计阶段就把证据的格式、留存期限、可追溯性定义清楚,并且优先选择支持私有化部署的工具平台。在这种环境里,数据不能出内网往往是硬约束,选型时必须先过这一关。
七、不同情况下的取舍:没有全都要的方案
最后一部分讲取舍。我在咨询过程中发现,很多团队卡住不是因为不知道该做什么,而是因为想同时拿到所有好处。下面三组取舍是绕不开的。
1. 流程刚性与交付速度的取舍
流程越刚性,交付速度在短期内越慢,但长期稳定性越好。流程越灵活,短期速度越快,但返工和失控风险越高。
我的判断标准是看业务性质。如果是需求相对稳定的企业级产品,应该偏向刚性;如果是需求高频变化的市场型产品,应该偏向灵活。但无论偏向哪边,有一条底线不能破:出口条件必须可验证。灵活不等于模糊。
2. 指标数量与管理成本的取舍
每增加一个指标,都意味着采集成本、解读成本、以及潜在的博弈成本。指标数量和管理成本之间不是线性关系,而是先平后陡的曲线。
我的经验值是:单一阶段的指标超过 5 个之后,新增指标带来的信息增量会迅速低于它引发的管理摩擦。如果实在想多看点数据,正确的做法不是加指标,而是把现有指标拆成不同的观察视角。

3. 自研与采购的取舍
阶段任务的流程管理,理论上可以自研一套系统。但我见过的大部分自研案例,最后都变成了维护负担:流程变更需要排期,指标口径调整需要改代码,历史数据迁移没人敢动。
我的判断逻辑是:如果流程管理不是你的核心竞争力,就不要自研。把工程资源投在业务功能上,流程管理交给成熟平台,这在中大型组织里几乎是更优解。选型时重点看三件事:字段级约束能力、指标自动采集能力、以及迁移和部署的灵活度。

总结:阶段任务落地的真正杠杆在哪里
回到文章开头那个案例。那家把流程文档从 47 页扩到 63 页、延期率只降了 4 个百分点的组织,问题不在于他们不努力,而在于他们在给一份没人真正执行的规范增加篇幅。
这篇文章的核心观点可以浓缩成三句话:第一,阶段任务落地的杠杆在出口条件的可验证性,不在流程文档的厚度;第二,指标是结果观测器,不是驱动手段,把指标当压力工具一定会失真;第三,一切需要人工事后补录的指标,长期都不可信。
这三句话背后,是我在二十多个组织里反复看到的一个规律:阶段流程失败的团队,几乎都在“写规范”上投入了大量精力,而在“让规范可被验证、可被采集、可被追溯”上投入不足。规范写出来只是开始,能被验证才算落地。
下一步你可以怎么做
如果你读到这里有行动意愿,我建议不要从改流程文档开始。按这个顺序来,风险最低:
- 本周内,把当前阶段的一条出口条件拿出来,检查它是否包含断言、证据、验证人三要素。如果缺,先改这一条,看看评审时会发生什么变化。
- 用两周时间,手工统计一次跨阶段任务滞留时长。不需要精确,取中位数就行。这个数字往往会让你重新理解团队的效率问题出在哪。
- 检查你现有的指标里,有多少是人工补录的。把其中最关键的一到两个,改造为工作流内自动采集。
- 如果团队规模在 100 人以上,考虑用工具承接这套机制。评估时优先看字段约束能力和数据自动采集能力,这两项决定了流程能不能长期稳定运行。
流程改进最容易走进的陷阱是“一次性设计完美方案”。更现实的做法是选一个小切口,跑完一个完整阶段,用真实数据说话,再逐步扩展。阶段任务的规范不是设计出来的,是在一个个阶段里迭代出来的。
常见问题解答(FAQ)
1. 项目阶段到底该按时间划分还是按交付物划分,怎么切才不流于形式?
我们团队之前图省事,直接把项目按周切成第一阶段、第二阶段,结果发现阶段之间根本没有明确的交付物,阶段评审会开着开着就变成了周例会。后来改成按交付物切,又遇到硬件节点和软件节点对不齐、谁也说不清这阶段算不算结束的问题。我作为项目经理,特别想知道到底按什么切才既清晰又能落地。
按“可验收的交付物 + 准出条件”切,不要按时间切。具体做法是:每个阶段必须有一个能被下游直接消费的产物,比如需求基线、方案冻结版、可测试的构建包、上线清单,同时给这个阶段定三条以内的准出条件,且必须能客观判定“满足/不满足”。时间只作为阶段内的节奏约束,比如单个阶段控制在2到6周,不作为划分依据。
判断标准很简单:如果一个阶段结束时你说不出“交付了什么、谁确认接收”,这个阶段就是假的。我自己的经验是,把准出条件写成可勾选项之后,跨部门扯皮会明显减少,因为争议点从“做完了没有”变成了“这一条是否满足”。
人数在10人以下的团队可以把阶段压缩成三个:立项与方案冻结、开发与联调、验收与上线,再多就是给自己找麻烦。
2. 阶段任务流程规范写好了,项目成员根本不执行,我该怎么推动落地?
我们花了两周写流程规范,还在某项目管理工具里配好了模板和字段,结果除了我和项目助理,几乎没人看。任务照样在群里派,需求照样口头改,阶段准出物经常是评审前一小时才补。我作为流程推动者特别挫败,甚至开始怀疑是不是规范本身写得有问题。
规范落不了地,八成不是写得不好,而是执行成本大于它能带来的收益。三个可执行的动作:第一,把强制字段压到最少,任务卡上只留负责人、截止时间、所属阶段、准出物、状态这五个必填,其余全部选填,字段越多填得越假;
第二,把流程做进工具而不是做进文档,让“不做”比“做”更麻烦,比如阶段准出物没有归档,任务就无法流转到下一阶段,状态字段直接卡住;第三,先在一个项目试点4到6周,用数据说话,比如统计阶段内逾期任务占比、阶段返工次数,有改善再推广。
判断信号有两个:如果推行两周后一线还在问“这个字段该填什么”,说明定义不清,要回去改模板;如果他们不问了但也不填,说明你只说明了要求,没有设置强制节点。
3. 阶段落地方案里,关键指标到底该看哪几个,报多了为什么没人看?
领导让我给项目阶段落地方案定一套关键指标,我第一反应是把进度偏差、成本偏差、缺陷密度全报上去,显得专业。结果上次评审会一口气列了十几个指标,会议室里的人都在低头看手机,没人真看得懂,更没人拿它做决策。我现在就想知道,究竟哪几个指标是真的有用。
指标分三层,每层只留一到两个,总数超过七个基本就没人看了。第一层是结果指标:里程碑准时率、阶段一次通过率。第二层是过程指标:阶段内任务逾期率、阶段内范围变更次数。第三层是健康指标:返工工时占比、阻塞任务平均停留时长。口径一定要提前写死,否则数据会被“做”出来。
以里程碑准时率为例,它等于实际通过阶段准出条件的时间不晚于计划时间的里程碑数,除以总里程碑数;缓冲期要单独计算,延期之后靠补签评审记录来充数的,不能计入准时。实操上建议过程指标每周更新一次,结果指标只在阶段结束时更新一次,天天报数只会让大家学会应付。
4. 不同规模的团队能不能用同一套阶段任务规范,怎么裁剪才既不僵化又不失控?
我们公司既有20人的小团队,也有200人以上的大项目,一开始想用同一套阶段任务规范统一管理,结果小团队嫌太重,说填表填到没时间干活,大项目又嫌太轻,说关键依赖没人登记。我作为规范的设计者夹在中间,特别想知道该怎么设计才既能统一口径又不一刀切。
用“核心必选 + 规模可选”的两层结构,不要做一套通用规范。必选层只有四件事:阶段划分与准出条件、每个阶段有且只有一个负责人、所有任务必须挂在某个阶段下、阶段准出物必须归档。可选层按团队规模逐步打开:10人以下只保留三个阶段,用周会替代阶段评审会,指标只看里程碑准时率;
10到50人,增加阶段评审会、变更登记、阶段内任务逾期率;50人以上,再增加阶段准入检查、跨阶段依赖登记、返工工时占比。裁剪的判断依据是两个问句:这条规范不做,会出什么具体事故?过去半年有没有因为这个出过事故?两个都答不上来的,直接放进可选层,不要默认开启。
推进节奏上,每次项目复盘后最多新增一条,加完先跑一个迭代,如果一线反馈“填表时间比干活时间还长”,就说明这一条该退回去重设计。
文章包含AI辅助创作:阶段任务流程与规范:项目成员项目阶段落地方案关键指标,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/332979
读者评论
出口条件写成断言+证据+验证人这套我们去年试过,执行三周就变形了:双签变成互相@一下,证据链接贴个已废弃的文档版本。真正的阻力可能不在条件写得不细,而在验证人没有拒绝放行的权限,他放行了也没有后果,拦住了反而被说拖进度。这一条不解决,条件写多严谨都会软化。
人天的颗粒度我保留意见。我们做算法和底层改造,一个探索性任务前期根本估不准,硬拆到 2 人天只能拆出一堆假任务,做完发现方向错了照样返工。颗粒度合理区间恐怕跟工作类型的可预测性强相关,不能一刀切拿来当管理指标用。
跨阶段滞留那段挺有共鸣,但我们复盘下来发现根子不在交接动作没定义,而在上游需求本身还在变。上一阶段的东西改了三轮才交出去,下一阶段当然不敢认领。先补交接清单不如先把阶段入口的变更冻结规则立起来,否则滞留时长压下去,返工又上来了。
