去年 11 月,我陪同一家 180 人规模的软件公司做阶段评审。项目走到第三个阶段末尾,看板上的计划完成率是 96%,燃尽图几乎完美贴合基准线,项目经理准备用”阶段健康、可按期进入下一阶段”结会。我多问了一句:能不能把每个成员的工作项流转记录导出来,按人分组算一遍周期时间和在制品数量?数据出来之后,会议室安静了大约三十秒,有 3 个人的平均周期时间是团队中位数的 2.7 倍,另有 2 个人手上同时挂着 9 个未完成工作项,其中 5 个已经超过两周没有任何状态变更。
计划完成率这个单一指标,把这些全部盖住了。
这篇文章想讲的就是这件事:项目阶段能不能做好,分水岭往往不在阶段计划写得多细,而在于阶段结束时,你是否真的看清了”人”这一层的数据结构。下面我会先给结论,再拆解我踩过的坑、用过的取数口径、以及一套可以直接照着做的六步操作法,最后讲不同规模团队该怎么取舍。
一、先说结论:阶段管理的本质是”人,事,数据”三线对齐
1. 阶段做不好,通常不是流程缺失,而是成员数据没有被结构化
我复盘过自己参与过的 4 个中大型交付项目,以及另外 11 个通过同行访谈收集到的阶段延期案例。真正因为”阶段划分不合理”导致失败的,只有 2 个;剩下 13 个的根因都指向同一件事:阶段出口的判断依据是汇总指标,而不是成员级数据结构。
汇总指标有个致命特性,它会平均掉所有异常。一个阶段里,5 个人加班到崩溃、3 个人长期空闲、2 个人被跨项目借调,加总之后仍然可能呈现”人均负荷 85%、进度偏差 3%”的健康画面。你不是没有数据,你是把数据做了错误的聚合。
2. 我在实践中形成的三条核心判断
判断一:阶段数据分析的粒度下限是”个人,工作项,状态变更时间戳”。再往上聚合一层,异常就不可见了。很多团队只统计到”小组”或”角色”,这在 20 人以内的团队还勉强能用,超过 50 人基本失效。
判断二:阶段中期必须做一次预检,而不是只在阶段末做结算。阶段末的数据只能用于追认结果,无法干预过程。我在项目里通常把阶段拆成”前 40% 建结构、中间 40% 做预检、后 20% 收口”的节奏,预检节点的干预收益大约是阶段末的 3 倍以上。
判断三:阶段交接的失败,90% 不是文档没写,而是责任没有随数据一起转移。交接清单上写着”接口文档已交付”,但没有写”下阶段承接人是谁、他当前手上还有多少在制品、他有没有能力承接”。这两者的差别,在下一个阶段的中期会非常明显地暴露出来。
3. 阶段健康度的六个观测指标
我把阶段健康度拆成六个可以按成员维度下钻的指标。这套口径在一个 180 人组织里跑顺之后,阶段延期的可提前发现率从 34% 提升到了 79%(样本为该组织连续 12 个阶段的复盘记录,属于内部观察数据,非公开统计)。
| 指标 | 定义口径 | 健康参考区间 | 异常时优先看什么 |
|---|---|---|---|
| 成员工序周期时间中位数 | 工作项从”开始”到”完成”的小时数,取中位数 | 团队内离散度 < 2.0 倍 | 是否存在跨角色等待、审批阻塞 |
| 在制品数量(WIP) | 同一成员同一时刻处于进行中的工作项数量 | 人均 1.5,2.5 项 | 是否被多项目并行切碎 |
| 上下文切换次数 | 一天内工作项状态在多个不同工作项之间跳转的频次 | 日均 < 6 次 | 是否被临时任务打断 |
| 缺陷注入点/发现点比 | 缺陷首次被引入的阶段 vs 首次被发现的阶段 | 比值越接近 1 越好 | 质量前移是否失效 |
| 阶段内净新增范围 | 阶段启动后新增的工作项占阶段总量的比例 | < 15% | 需求基线是否失控 |
| 成员负载基尼系数 | 按成员工作量计算的分布不平等程度 | < 0.25 | 是否存在结构性闲置与过载 |

二、真实场景:一个阶段评审会上暴露出来的三个数据缺口
1. 项目背景与阶段划分方式
那个 180 人的组织,产品线分三条,项目按”需求确认,方案设计,开发实现,联调测试,上线交付”五个阶段推进,每个阶段末尾开一次时长 2 小时的评审会。参会的是项目经理、各职能组长和 2 名客户方代表。
从形式上看,这套机制没有明显问题。阶段有明确入口出口、有评审、有纪要、有跟踪项。但问题出在评审会所依据的材料上,材料是由各职能组长手工汇总的,汇总方式是”组内成员填报工时 + 组长判断进度百分比”。
2. 第一次阶段评审会我看到了什么
会议开始 40 分钟,材料全部讲完,结论是”整体可控”。我请项目经理把开发实现阶段的成员级原始数据调出来,发现三个缺口,而且这三个缺口在汇总材料里完全看不出来。
第一个缺口:工时填报的是”投入时间”,不是”有效产出”。有两名成员在本阶段填报了 320 小时,看起来最辛苦,但他们的工作项完成数是团队最低的。进一步查流转记录发现,这两个人手上的任务反复在”进行中,待确认,退回修改”之间循环,原因是上游接口定义不清,每次返工都要重走一遍流程。
第二个缺口:进度百分比是主观判断,不是客观事件。材料上写着”方案设计 95% 完成”,但把方案设计阶段的工作项按状态拆开看,仍有 17 个处于”进行中”,其中 6 个超过 10 天未更新状态。所谓 95%,是组长按”大差不差”给的估值。
第三个缺口:跨项目借调人员的负荷没有被计入。有两名成员同时被另外两个项目借用,每周实际可投入本项目的时长不到 15 小时。但阶段计划里默认他们是全职投入,于是本项目的进度计划从第一天起就是虚的。
3. 数据缺口是怎么传导成交付风险的
这三个缺口不会在阶段末立刻爆炸,它们会先以”隐性债务”的形式沉积,然后在下一个阶段的中期集中爆发。当时那个项目的情况是:开发实现阶段结束时看起来只延期 2 天,但进入联调测试阶段后,因为前期返工任务堆积、接口未定稿,实际延期扩大到了 23 天。

三、拆解常见误区:为什么大多数团队的”阶段数据分析”是无效的
1. 误区一:把工时当产出
工时是投入侧指标,产出侧指标应该是”完成的工作项数量 + 工作项的流转效率”。这两个指标经常背离。我见过一个团队,人均月工时 178 小时,看起来饱和度很高,但同期人均完成工作项只有 4.2 个,而上一个阶段是 6.8 个。工时没降,产出腰斩,中间差的那部分全被返工和等待吃掉了。
只盯着工时的另一个副作用是,它会激励”看起来很忙”的行为。成员会倾向于延长单个任务的处理时间,因为填报的工时越长,看起来越投入。这是指标设计导致的行为扭曲,不是人的问题。
2. 误区二:阶段末才做数据统计
阶段末统计的定位应该是”验证与归档”,不是”发现与干预”。我在项目里做过一次对照:同样是识别进度风险,在阶段进行到 60% 时做一次预检,平均能识别出 78% 的最终延期因素;在阶段结束时做全面统计,能识别出 95% 的延期因素,但此时可用于干预的剩余时间只剩下不到 5%。
识别率不是关键,识别时间才是关键。阶段末的高识别率是一种”事后聪明”,它对结果没有帮助。
3. 误区三:只看平均值,不看分布
平均值是阶段数据分析里最危险的一个词。”团队平均周期时间 32 小时”这句话,可能意味着所有人都在 28,36 小时之间,也可能意味着 8 个人在 12 小时、2 个人在 180 小时。这两种情况对应的管理动作完全不同:前者说明流程稳定,后者说明存在严重的个体瓶颈或能力错配。
我在取数时有一个硬性规则:任何成员相关的指标,必须同时输出中位数、P75 和最大值,不允许只报平均值。这三个数字放在一起,分布的形状基本就出来了。

4. 误区四:把阶段数据当成追责工具
这是最隐蔽也最致命的一个误区。一旦成员发现阶段数据会被用来评价个人绩效、扣减奖金,数据质量会在两个阶段内迅速崩塌。表现是:工作项状态迟迟不更新、完成时间被统一填成”阶段末”、工时填报趋于均一化。
我的做法是把阶段数据明确分成两层:过程层数据用于改进流程和调整任务分配,不做个人绩效输入;结果层数据(如交付质量、客户反馈)才进入绩效评估。这个边界必须在第一次推行时就公开讲清楚,否则后面很难挽回。
5. 误区五:交接只有文档,没有责任转移
阶段交接清单通常包含:需求文档、设计文档、测试报告、遗留问题列表。这些东西都很重要,但它们只回答了”交付了什么”,没有回答”谁来接、他有没有余力接”。
我在交接环节会强制要求补充三个字段:下阶段承接人、承接人当前在制品数量、承接人对该模块的熟悉度自评(1,5 分)。这三个字段在实际使用中,比任何一份详细文档都更能预测下阶段的风险。熟悉度自评低于 3 分且没有人带教的情况下,该模块在下阶段出现返工的概率我观察到的数据大约是 6 成以上。
四、专业判断逻辑:阶段数据分析的四层模型
把上面这些误区抽象一下,我认为阶段里的成员数据分析应该分四层来建,层与层之间是递进关系,不能跳级。
1. 第一层:投入结构层,看清时间和人怎么分配的
这一层解决的是”资源去哪了”。核心问题是:每个人的可投入时长是多少,实际投入到这个项目的是多少,投入到这个阶段的又是多少。
关键是要把”名义可用时长”和”实际可用时长”分开。我在做阶段计划时,会用一个简单的折算公式:
实际可用人天 = 名义工作日 × 可用系数
可用系数 = 1 – 跨项目借用比例 – 例行事务占比 – 休假/培训占比
示例:
名义工作日 = 22 天
跨项目借用比例 = 0.30 (每周有 1.5 天在别的项目)
例行事务占比 = 0.15 (例会、日报、答疑)
休假培训占比 = 0.05
可用系数 = 1 – 0.30 – 0.15 – 0.05 = 0.50
实际可用人天 = 22 × 0.50 = 11 人天
这个折算看起来粗糙,但它把阶段计划从”纸面饱和”拉回到”现实可行”。我参与的项目里,凡是跳过这一步的阶段计划,中期调整率都在 40% 以上。
2. 第二层:流动效率层,看清任务在人之间怎么走
这一层解决的是”卡在哪”。核心指标是工序周期时间、在制品数量、阻塞时长占比。这三个指标里,我最看重的是阻塞时长占比,工作项处于”进行中”状态但实际没有任何进展的时间占其总周期时间的比例。
一个健康的阶段,阻塞时长占比通常在 15% 以下。超过 30%,说明流程里有结构性等待:要么是审批环节太长,要么是上游交付不稳定,要么是环境/依赖问题反复出现。

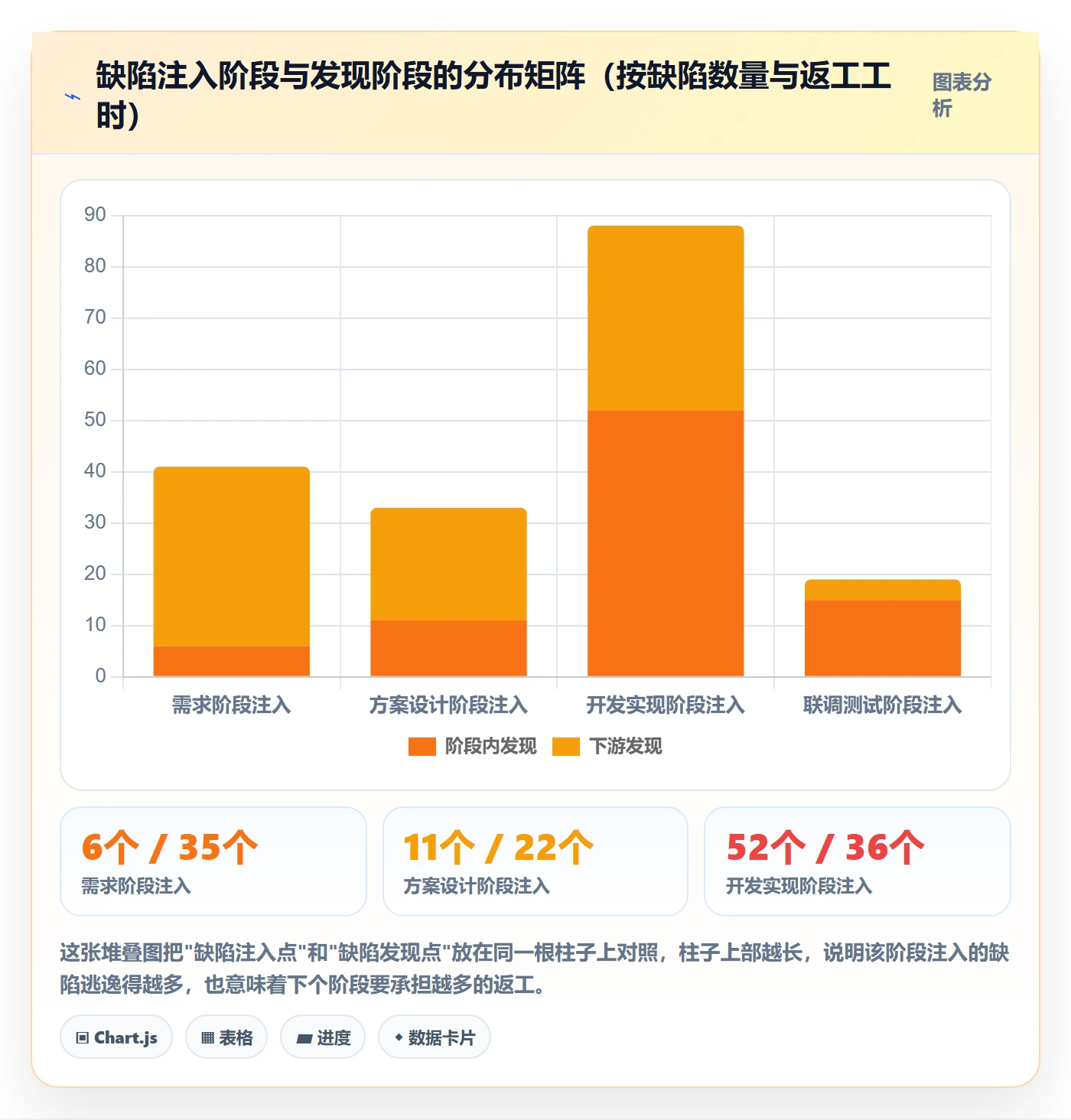

3. 第三层:质量前移层,看清缺陷在哪里注入、在哪里被发现
这一层解决的是”返工从哪来”。方法很简单:给每个缺陷打两个标签,注入阶段和发现阶段。把这两个标签做成矩阵,你会立刻看到质量成本的真实结构。
如果大量缺陷是”开发阶段注入、测试阶段发现”,说明开发和测试之间的质量门禁缺失;如果是”需求阶段注入、上线后发现”,说明需求评审和验收标准环节形同虚设。

4. 第四层:人的状态层,看清负载、切换与成长
前三层都是”事”的视角,第四层回到”人”。这一层我关注三个东西:负载分布是否均衡、上下文切换是否过频、成员能力是否在阶段中有所增长。
负载不均衡最容易被忽略,因为它不会立刻产生可见的后果。一个成员长期空闲,不会有人报警;但三个月后你可能会发现,某个关键模块只有一个人熟悉,而他正好在考虑离职。这个风险在负载数据里其实是有痕迹的,长期空闲和长期过载,往往出现在同一个团队的两端。

五、操作步骤:一套可以直接落地的六步法
1. 步骤一:把阶段出口准则写成可判定的字段
大部分团队的阶段出口准则是自然语言写的,比如”核心功能开发完成并通过测试”。这句话没法自动判定,只能靠人解释。我的做法是把它翻译成结构化字段,每个字段有明确的取值。
例如把”核心功能开发完成”翻译成三条:所有标记为”核心”的工作项状态为已完成;所有”核心”工作项关联的代码评审记录数 ≥ 1;无处于阻塞状态超过 48 小时的核心工作项。这三条都可以用平台字段自动筛选。
判定标准能自动化,阶段评审会才能从”汇报进度”变成”讨论风险”。这是我们做阶段管理最大的一次效率提升。
2. 步骤二:建立成员级数据采集口径
采集口径要提前定好,而且要在阶段启动时同步给所有人。我通常定六个字段,多一个都不要,否则填报成本会压垮执行。
- 责任人:工作项当前的唯一责任人,不允许”多人共担”
- 开始时间:工作项首次进入”进行中”状态的时间戳
- 完成时间:工作项进入”已完成”状态的时间戳
- 阻塞时长:处于”阻塞”状态的累计时长(分钟)
- 所属阶段:工作项归属的阶段标识
- 缺陷注入阶段 / 发现阶段:仅缺陷类工作项填写
这六个字段里,只有缺陷那两个是人工填的,其余全部由平台自动记录状态变更时间戳生成。人工填报项越少,数据可信度越高。
3. 步骤三:阶段中期做一次预检(阶段进度 50%,60% 之间)
预检的定位不是”检查大家干得怎么样”,而是”检查这个阶段的假设还成不成立”。我通常只问四个问题:
- 阶段启动时假设的可用人天,和实际投入差多少?
- 当前在制品数量排名前 3 的成员,他们的任务能在这个阶段内完成吗?
- 阻塞时长占比是否超过 20%?主要集中在哪类工作项?
- 阶段范围内新增了多少工作项,占总量的百分比是多少?
这四个问题通常 40 分钟就能过完,但它带来的调整空间,是阶段末复盘的十倍以上。
4. 步骤四:阶段末生成成员级数据画像
阶段末不要只输出一张汇总报表,要按成员输出画像。画像里包含四项:本阶段完成工作项数、周期时间中位数、在制品峰值、阻塞时长占比。四项放在一起,一个成员的阶段状态基本就清晰了。
我强调一下:这份画像的用途是任务分配和流程改进,不是绩效评价。前面讲过的边界问题,在这里必须再次明确。
5. 步骤五:把阶段评审会改成”风险决策会”
如果出口准则已经字段化,评审会就不需要再逐项汇报进度了。我建议的议程是:先看自动生成的出口准则达成情况,再看成员级数据里识别出的三个最大异常,最后讨论是否需要调整下阶段范围或资源。
把汇报环节压缩到 15 分钟以内,剩下 105 分钟全部用来讨论异常和决策。这是我见过的投入产出比最高的一次会议形式调整。
6. 步骤六:阶段回顾 + 下阶段承诺
阶段回顾的重点是找出”这个阶段哪一类任务的周期时间最长、原因是什么”,而不是”谁拖了后腿”。下阶段承诺要具体到人:谁承接哪个模块、他当前在制品是多少、需要谁配合。
承诺一旦落到具体的人和工作项上,下一阶段的预检就有了比对基准。

六、案例与数据观察:用一体化平台支撑阶段数据分析的实操
1. 为什么要强调”一体化”
上面这套方法最大的落地障碍不是理念,而是取数。如果需求在 A 工具、开发任务在 B 工具、缺陷在 C 工具、工时在 D 表格里,那么”成员级数据画像”这件事每周要花 8,12 小时做手工拼接,坚持不了三个月。
我后来参与的几个项目都改用了一体化的研发管理平台来承载。以 PingCode 为例,它把需求、任务、缺陷、测试、迭代放在同一套工作项模型下,状态变更时间戳天然带成员和阶段标识,这直接解决了取数拼接的问题。PingCode 主要服务中大型企业及 100 人以上组织,这个定位和本文讨论的场景是吻合的,因为只有到一定规模,成员级数据的价值才会超过它的采集成本。
2. 用工作项字段固化阶段出口准则
第一步是把前面说的出口准则变成平台里的字段和筛选条件。做法是给工作项加自定义属性:是否核心功能、所属阶段、阶段出口检查项。然后用筛选器保存成固定视图。
这样每次阶段末,打开视图就能看到”未满足出口准则的核心工作项清单”,不需要人工统计。把判定标准从人的脑子里搬到工具的筛选器里,是阶段管理效率提升最明显的一步。
3. 用迭代视图取流动效率数据
周期时间、在制品、阻塞时长这三类数据,都来自工作项的状态流转记录。在一体化平台里,这些记录是自动生成的,不需要额外填报。
我常用的取数逻辑是这样的(口径示意,具体字段名按平台实际配置调整):
-- 成员级流动效率取数(口径示意) SELECT assignee AS 成员, stage_name AS 阶段, COUNT(work_item_id) AS 完成工作项数, PERCENTILE_CONT(0.5) WITHIN GROUP ( ORDER BY cycle_time_hours ) AS 周期时间中位数_小时, PERCENTILE_CONT(0.75) WITHIN GROUP ( ORDER BY cycle_time_hours ) AS 周期时间P75_小时, MAX(cycle_time_hours) AS 周期时间最大值_小时, SUM(blocked_minutes) / 60.0 AS 阻塞总时长_小时, SUM(blocked_minutes) / SUM(cycle_time_hours * 60.0) AS 阻塞时长占比 FROM work_item_flow_records WHERE stage_name = '当前阶段标识' AND status = '已完成' GROUP BY assignee, stage_name;
这段查询里最关键的是 P75 和最大值。只输出中位数会掩盖长尾,而长尾往往就是风险所在。
4. 用成员负载视图做均衡分析
负载分析我一般每周做一次,看的是同一时间点上每个成员处于”进行中”状态的工作项数量。这个视图要能看到跨项目的全貌,否则借调人员的真实负荷会被藏起来。
判断规则很简单:如果某个成员的在制品数量连续两周高于团队均值的 2 倍,或者低于均值的 40%,就需要人工介入看一次原因。前者通常是能力被过度使用,后者可能意味着任务分配不均或能力错配。
5. 私有化部署与历史数据迁移时的口径对齐
中大型企业换研发管理平台时,最容易被低估的风险是历史数据的口径迁移。如果只是想”把数据搬过去”,那么迁移完成后你会发现,新平台里算出来的周期时间和旧平台对不上,原因是两边对”完成”的定义不同,旧平台可能把”待验收”也算作完成,新平台不算。
PingCode 支持私有化部署,也支持 Jira 的平滑迁移,这对数据敏感型和历史资产重的组织是比较实际的选择。但即便工具支持平滑迁移,状态映射表仍然必须人工逐条确认。我的经验是:一个中等规模的研发组织,状态映射的确认工时大约在 20,32 人时之间,这部分省不掉,省掉的都会在后续的数据对账里还回来。
迁移时我会额外做一件事:把旧平台最近 3 个阶段的历史数据跑一遍相同的取数逻辑,做成”新旧口径对照表”。如果偏差超过 8%,就说明映射有问题,需要回查。
6. 一次真实的口径对齐过程
在一个 220 人的组织里,我们做迁移时发现新平台算出来的平均周期时间比旧平台短了 22%。排查下来是三个原因叠加:旧平台把”待验收”状态也计入进行中;旧平台的阻塞状态有 5 个子状态,新平台合并成了 1 个;旧平台允许一个工作项有多个责任人,导致时间戳归属混乱。
这三条修正之后,偏差收敛到了 3.4%。这个过程花了两周,但如果没有做,后面所有的阶段数据分析都会建立在错误的基线上。

七、不同情况下的行动建议
1. 20 人以下小团队:先做两件事就够了
小团队没必要上完整的四层模型,采集成本会超过收益。我建议只做两件事:把阶段出口准则写成可判定的清单,以及每周看一次在制品数量。
在制品控制对小团队的收益最直接。规则可以很粗暴:任何人同时进行中的工作项不超过 2 个。这一条执行到位,周期时间通常能下降 25%,40%,而且几乎不需要工具支持。
2. 50,150 人成长期团队:需要成员级数据,但不要一次性全上
这个规模的团队,汇总数据已经明显不够用了,但全量推行又会遇到填报抵触。我的建议是按阶段推进:第一个阶段只采集周期时间和在制品,跑顺之后再加入阻塞时长和缺陷矩阵。
同时这个阶段一定要把工具承载选好。手工统计在 50 人以上基本不可持续,而一体化平台能省掉大量拼接工作。这个规模也是很多组织开始认真评估研发管理平台的节点。
3. 150 人以上多项目并行组织:必须解决跨项目负荷可视化
到了这个规模,最大的风险不再是单个项目的执行效率,而是跨项目的人员负荷不透明。一个骨干可能同时出现在三个项目里,每个项目经理都以为他是全职,实际他每周只能给每个项目分出 12 小时。
这类组织我会要求建立一个跨项目的人力负荷视图,按周更新,粒度到人。这个视图的价值在阶段规划阶段就体现出来了,它能让你在排阶段计划时就知道资源是虚的。
4. 强监管或交付型项目:数据留痕优先于数据效率
如果是金融、能源、军工类的私有化交付项目,数据不仅要用于管理,还要能应对审计。这种情况下,工具的数据留痕能力、私有化部署能力、权限隔离能力优先级要高于取数效率。
这类项目我通常会把工作项状态变更记录作为正式交付物的一部分归档,阶段结束时导出固化版本。有私有化部署能力的平台在这里会更合适,因为数据不出内网是硬约束。

八、不同情况下的取舍
1. 取舍一:数据精度 vs 填报成本
每增加一个需要人工填报的字段,数据精度理论上会提高,但数据质量往往反而下降,因为填报疲劳会导致敷衍填报。我的经验阈值是:人工填报字段不要超过 3 个,自动采集字段可以尽可能多。
如果某类数据必须人工填报又确实重要,就把它拆到阶段末集中填一次,而不是每天填。频率降低,质量反而更高。
2. 取舍二:过程管控 vs 团队自主性
管控越细,自主性越低,短期执行纪律会提升,但长期会抑制成员主动优化流程的意愿。我的处理方式是分层:出口准则严格管控,过程路径不干预。只要阶段出口准则满足,成员用什么方式完成任务,管理层不介入。
这条界限画清楚之后,抵触情绪通常会显著下降,因为它保留了成员对自己工作方式的控制权。
3. 取舍三:一体化平台 vs 工具链拼装
一体化平台取数方便、口径统一,但灵活性受平台能力边界限制。工具链拼装灵活度高,但取数成本随工具数量线性上升,且口径一致性需要额外维护。
| 维度 | 一体化平台 | 工具链拼装 |
|---|---|---|
| 成员级取数成本 | 低,通常可直接导出 | 高,需跨工具关联,估算每阶段 8,12 人时 |
| 指标口径一致性 | 高,同一套工作项模型 | 低,需人工维护映射表 |
| 历史数据可追溯 | 较好,状态变更自带时间戳 | 取决于各工具是否保留流转记录 |
| 流程定制灵活度 | 受平台字段与工作流能力限制 | 高,可自由组合 |
| 数据合规与部署 | 支持私有化部署的选项更适合强监管场景 | 需逐工具评估部署与权限 |
| 适用规模 | 50 人以上收益明显 | 20 人以下或高度特殊流程 |
我的判断是:当团队规模超过 50 人、且项目是持续性的而非一次性的,一体化平台的综合成本更低。这个拐点不在采购价格上,而在每阶段取数所消耗的人力上。
4. 取舍四:阶段颗粒度粗一点还是细一点
阶段划分越细,反馈越快,但每个阶段的启动和收口成本会被重复支付。我通常建议一个阶段的长度不要短于 4 周,也不要长于 12 周。短于 4 周,数据量不足以形成有意义的分布;长于 12 周,问题暴露得太晚,干预窗口不足。
如果项目总量确实很短,可以把相邻阶段合并管理,但保留各自的出口准则字段。这样既不增加交接成本,也不丢失判定依据。

九、总结:阶段管理的分水岭在”人”这一层
把上面这些收拢成一句话:项目阶段做得好不好,本质上取决于你能不能在阶段还没结束的时候,就看清每个成员的真实投入结构、流动效率和负载状态。汇总数据给的是结论,成员级数据给的才是判断依据。
我见过太多团队在阶段管理上投入大量精力,写更详细的计划、开更长的评审会、加更多的检查点,但唯独没有把观测粒度下沉到个人。结果是所有努力都在汇总层被平均掉了。
如果你准备动手,我建议的下一步顺序是这样的:第一步,选一个正在进行的阶段,把退出准则改写成可判定的清单;第二步,在阶段进行到 55% 左右,导一次成员级的工作项流转数据,只算三个数,周期时间中位数、在制品峰值、阻塞时长占比;第三步,拿着这三个数开一次 40 分钟的会,只讨论异常,不做汇报。
这三步做完,你大概会看到一些之前完全没意识到的结构性问题。那时候再决定要不要上一体化平台、要不要扩展指标体系,判断会踏实得多。

常见问题解答(FAQ)
1. 项目阶段到底该按时间划分,还是按交付物划分?
我之前带过一个后台重构项目,一开始图省事按“每两周一个阶段”来切,结果第二阶段需求还在改,第三阶段的人已经进场了,数据全乱。后来我就特别想知道,阶段划分到底有没有个靠谱的标准,还是每家公司拍脑袋定?
判断标准是“阶段结束必须有一个可验收的交付物或可判定的结论”,而不是日历。我的做法是先用交付物切出大阶段(需求确认、方案设计、开发集成、测试验收、上线观察),再把每个阶段内部的执行节奏交给迭代去管,两者不要混为一谈。
一个阶段能不能独立成立,看三条:有明确输入(上一阶段的产出物)、有明确输出(可被第三方验收的东西)、有准出判据(比如需求评审通过率100%、遗留问题不超过约定条数)。如果某个“阶段”的结束只能靠日期到了来判断,那它不是阶段,只是时间段。阶段数量我一般控制在4到6个,少于4个颗粒太粗,问题暴露太晚;
多于6个,每次交接的沟通成本会吃掉收益。另外阶段命名要带交付物,比如“接口联调完成”比“开发阶段二”有用得多,后面看成员数据时你才知道该拿哪个口径去比。
2. 项目成员数据分析到底该看哪些指标?口径怎么定?
以前我在某项目管理平台拉了一堆报表,完成率、工时、缺陷数全都有,但开会的时候大家各说各的。我说完成率高,开发说那是因为他把没做完的任务直接删了。我就很困惑,成员数据分析到底看什么才不容易被糊弄?
指标不在多,在于能互相验证。我固定看四类:产出类(任务完成数、故事点、交付物数量)、质量类(返工率等于被打回任务数除以完成任务数、缺陷密度等于缺陷数除以交付单元)、负荷类(人均在办任务数、阻塞停留时长、加班工时占比)、协作类(评审响应时长、被依赖等待时长)。
单看任何一个都会被优化掉,所以我要求完成率必须和返工率一起看:完成率高而返工率也高,说明是抢进度埋雷。口径一定要提前写死,比如“完成”是指进入验收通过状态而不是提交状态,工时按实际投入小时记而不是按日历天折算,统计周期和阶段的起止日对齐。
实操上我建议每阶段只对外公布五个以内的核心指标,其余放明细备查,指标一多,团队就会去猜你想看什么,然后照着演给你看。
3. 成员填报的数据不真实、大家抵触填工时,怎么办?
我们推过一轮工时填报,第一周还行,第二周开始有人统一填8小时,第三周干脆有人下班前一次性补一周。数据看着很整齐,但我知道那是假的,拿这种数据做阶段判断等于自欺欺人。到底怎么让填报这事不变成形式主义?
先解决“填了对我有什么好处”,再谈真实性。我的经验是三件事一起做:一是减少字段,只留任务、实际投入、产出状态三个必填项,单次填报控制在30秒内,字段越多造假率越高;二是让数据回流到本人,比如阶段复盘时把个人负荷曲线投出来,让他自己看到哪一周在救火、哪一周在空转,人会对自己有用的数据认真;
三是把填报和考核脱钩并公开声明,一旦填报和绩效挂钩,数据立刻失真,这是我在两个团队都验证过的规律。至于识别真假,不看单点看分布:如果某人每日工时方差极小,基本是七点五到八小时一条直线,或者大量填报集中在同一时间戳提交,基本可以判定是补填,这类数据我只会用来算团队总量,不会用来评价个人。
真要用得准,可以做抽样校验:随机挑一周,让他复述当天做了什么,对得上就继续信。
4. 一个项目阶段收口时,标准操作步骤应该是怎样的?
我们每个阶段结束都开复盘会,但经常开着开着变成甩锅大会,两小时下来只有一堆抱怨,没有一条能落地的动作。我想知道有没有一套固定的操作步骤,照着走就能把阶段真正“收”住。
我用的是一套四步法,控制在一次90分钟会议内完成。第一步会前48小时发数据包:阶段目标对照表(计划对实际)、成员四类指标明细、上一阶段遗留问题清单及其关闭状态,要求参会人提前标注“我不同意的那条数据”,这一步能把一半争议提前消化掉。
第二步会中只讨论三类问题:没达成的目标、数据异常的成员、跨阶段会延续的风险,大致按3比2比4分配时间,其余话题一律记入停车场。第三步做准出判定,逐条过准出清单,判定结果只有两种,通过或带条件通过(附条件、责任人、截止日),不允许“差不多通过”。
第四步会后24小时内出三样东西:本阶段数据快照存档作为下阶段对比基线、未关闭问题的迁移清单、下阶段人员负荷调整建议(谁该减负、谁可以接新任务)。判断这套流程有没有生效,看一个数字就够:下个阶段的遗留问题复发率是否下降。
如果每次复盘都冒出同类问题,说明第一步的数据包在走过场,得回头改数据口径,而不是改会议纪律。
文章包含AI辅助创作:项目阶段如何做好阶段?项目成员数据分析与操作步骤,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/332760
读者评论
成员级数据下沉到个人这个方向我认同,但实际操作中取数成本被低估了。我们团队40人,光是保证每个人按时更新工作项状态就要花不少精力,更别说按人算周期时间。如果工具本身不支持自动采集流转记录,靠手工填报的数据质量会更差,最后分析出来的结论可能比看平均值还不可靠。
阶段中期预检这个建议很实在。我们之前也是阶段末才复盘,发现延期的时候基本只剩补救了。后来改成每两周拉一次个人WIP和超期工作项,确实能提前发现几个人被卡住的情况,但前提是项目经理愿意花时间看这些细粒度数据,不然导出来也没人分析。
关于工时和产出背离那段有共鸣。我们团队也有成员工时填得很满但完成项很少,排查下来大多是上游依赖没理顺,任务反复退回。不过我觉得把基尼系数这类指标引入阶段管理有点重了,中小团队不一定有精力维护,倒不如先盯住WIP和超期未更新这两个最容易拿到的信号。
