去年年底,我参与了一次项目复盘。一家 800 人规模的智能硬件企业,一个计划 6 个月交付的控制器项目,最终延期 47 天,超预算 19%。真正让我意外的不是延期本身,而是 PMO 在发布前 8 天才第一次亮红灯,而此时距离风险真正萌生的时间点,已经过去了 4 个月。

复盘时我们把数据拉出来,发现需求阶段的变更率从 12% 爬到 37%,设计评审一次通过率从 81% 掉到 54%。这两个数字在需求阶段结束时就明明白白摆在系统里,却没有进入任何一个阶段门禁的判断条件。团队每天都在看燃尽图,燃尽图也一直”很好看”,因为任务被不断地重新拆分、重新估点,图永远烧得完。

这件事让我形成了一个判断,也是我这几年做项目阶段风险控制咨询时反复验证的结论:阶段风险控制的关键指标,不是进度指标,而是那些”看起来一切正常”的领先指标。进度是滞后指标,它告诉你已经出事了;领先指标才告诉你正在出事。这篇内容,我想把这套判断逻辑、指标清单、阈值设计和落地取舍讲透。

一、核心结论:阶段风险控制的本质是”领先指标前置”

1. 一句话结论

项目阶段风险控制的关键,是把”可被观测、可被成员日常动作自然产生、可被系统自动采集”的领先指标,绑定到每个阶段的门禁条件上,并设置分级升级机制。做不到这三条中的任何一条,指标就只是报表上的装饰。

我见过太多团队把风险控制做成”里程碑评审会”:到了节点大家坐在一起,项目经理汇报进度,各角色表态”没问题”,然后会议纪要归档。这种做法的致命缺陷是,评审会的信息来自人的口头汇报,而不是来自系统的过程数据,而人在节点压力下天然倾向报喜不报忧。

2. 三个反常识判断

反常识一:延期不是在发布阶段产生的,而是被”发现”在发布阶段。大多数项目的延期根源埋在需求与设计阶段,只是这两类问题的暴露周期很长,长到足以跨越两到三个门禁。等到测试阶段集中爆发,团队已经没有时间窗口去纠正。

反常识二:指标越多,风险控制能力越弱。我做过一个粗略统计,在超过 30 个指标的项目管理体系里,团队真正每周查看的指标通常不超过 6 个,真正会触发行动的通常不超过 3 个。指标膨胀的直接后果是注意力被摊薄,红线被稀释成灰线。

反常识三:阶段规范落不了地,瓶颈几乎不在文档,而在数据采集成本。规范要求”需求变更必须评估影响并记录”,但只要评估动作需要人另外打开一个系统、填 15 个字段,三个月内执行率一定跌破 40%。

3. 指标体系的三层结构

我把项目阶段风险指标分成三层,每一层解决不同的问题,不能混着用。

  • 结果层(滞后指标):如计划偏差率、发布延期天数、线上故障数。它的作用是事后归因和横向对标,不能用来预警。
  • 过程层(领先指标):如需求变更率、评审一次通过率、缺陷重开率、预估偏差率。它的作用是在阶段内发出预警,这是整套体系的核心。
  • 行为层(前置指标):如澄清完成率、评审参与率、缺陷确认及时率。它用来判断过程指标的数据是否可信,如果行为层指标崩了,过程层的数据就是假的。

很多团队的问题在于只有结果层,最多再加一点过程层,行为层完全空白。结果是过程指标看起来不错,但其实是团队”填”出来的,不是”做”出来的。

阶段流程与规范:项目成员项目阶段风险控制关键指标

二、背景与真实场景:阶段风险为什么总在末期爆发

1. 场景一:600 人研发组织的阶段风险失控复盘

这是一家 600 人左右的软件企业,产品线有三条,项目并行度常年维持在 12 到 18 个之间。他们的问题不是没有流程,恰恰相反,流程文档非常完整,光《项目阶段管理规范》就有 47 页。

问题出在流程的触发方式上。他们的阶段门禁条件是”评审会通过”,而评审会的材料由项目经理准备,准备周期 3 天,内容包括进度、工作量、问题清单。我在现场看到的一份材料里,”风险”一栏写的是”暂无明显风险”,而这个项目当时的需求变更已经累计到 41 个,其中 13 个没有走变更评审。

这就是典型的数据源与决策源分离:数据在系统里,决策靠人工汇报。中间那层人工过滤,会把所有”看起来还不严重”的领先指标全部抹平。

2. 场景二:从 Jira 迁移到 PingCode 之后的流程重建

另一家客户是 800 人规模的智能硬件企业,研发、测试、供应链、质量四个体系都在一个研发平台上协作。他们原先用的是 Jira,用了 7 年,自定义字段堆到 200 多个,工作流有 30 多条分支。

迁移到 PingCode 的过程中,我们做了一件反直觉的事:没有把 200 多个字段全量搬过去,而是先做字段清洗,最终只保留 41 个。原因是旧字段里有大量已经没人维护的历史遗留项,它们会污染指标计算。比如”风险等级”字段有 5 个选项,但过去两年 92% 的记录都填的是”中”,这个字段实际上已经失去了区分度。

迁移完成后,他们把阶段门禁从”评审会通过”改成”指标达标 + 评审通过”双条件。三个月后,同一个产品线的阶段延期率从 34% 降到 11%。这个案例我会在第五章详细展开。

3. 场景三:强监管行业的阶段门禁

第三类场景来自金融与医疗器械行业。这类组织的阶段风险控制和一般企业逻辑不同,它们的核心诉求不是”提前发现风险”,而是”证明风险被管理过”。医疗器械的 IEC 62304、金融行业的信息科技外包管理指引,都要求阶段交付物可追溯、评审记录可举证。

对这类组织,指标设计要额外考虑一条:每个指标必须能反查到原始记录和责任人。如果指标是由平台自动聚合出来的中间值,而无法回溯到具体条目,这套体系在审计场景下就是不成立的。这也是为什么私有化部署在强监管行业几乎是硬需求,数据留在自己机房,审计链路才闭合。

4. 三种典型的风险形态

我把阶段风险分成三种形态,它们的观测方式完全不同,但经常被混为一谈。

  • 累积型风险:单个事件不严重,但持续累积。比如需求变更,一个月涨 3% 没人在意,半年后就是 40%。这类风险必须用”趋势类指标”监控,看斜率不看绝对值。
  • 阈值型风险:跨过某条线就出事。比如阻断级缺陷存量、关键资源占用率。这类风险必须用”门禁类指标”监控,触发即拦截。
  • 结构性风险:指标全绿但仍然出问题。通常来自依赖关系、接口契约、外部供应商。这类风险最难,只能通过”行为层指标”间接观测,比如跨团队接口确认完成率、外部交付物准时率。

阶段流程与规范:项目成员项目阶段风险控制关键指标

三、常见误区拆解:为什么你的阶段规范形同虚设

1. 误区一:把里程碑评审当成风险控制

里程碑评审是”确认已完成”,不是”预判将发生”。评审会的输入是过去,风险控制需要的是未来。我在评审会上最常听到的问题是”这个阶段的任务完成了吗”,而真正该问的是”下个阶段的输入条件满足了吗”。

具体表现就是:开发阶段评审通过,但接口契约还有 30% 没冻结;测试阶段评审通过,但用例覆盖率只有 68%。这些条件在评审会上都不是必填项,于是全部漏过。

2. 误区二:只盯进度和燃尽图

燃尽图是我见过最容易”被优化”的图表。只要团队允许随时重新估点、重新拆任务、把未完成项移到下个迭代,燃尽图永远能画出漂亮的下降曲线。它衡量的其实是”团队自我报告的一致性”,不是真实进度。

我建议的做法是:燃尽图只作为团队内部沟通工具,不作为阶段门禁指标。阶段门禁应该用预估偏差率、需求交付完成度这类难以自我修饰的指标。

3. 误区三:阶段规范写成文档,却进不了流程

我见过一份写得很漂亮的阶段规范,要求”每个阶段结束时必须提交风险登记册并更新风险等级”。执行情况如何?我抽查了 20 个项目,只有 3 个项目有完整的风险登记册,其余 17 个要么空白,要么只在启动时填了一条然后从未更新。

根因不是态度,是设计。风险登记册是一个独立文档,它和团队每天使用的任务、缺陷、需求不在同一个地方。任何需要”另外打开一个系统”才能完成的规范动作,长期执行率都会低于 40%。正确的做法是把风险登记做成平台里的一个工作项类型,它会出现在成员的待办列表里,会和阶段门禁自动关联。

4. 误区四:把风险指标全压给项目经理

项目经理是风险控制的协调者,不是唯一的观测者。如果需求变更率只有项目经理在看,那这个指标就失去了预警价值,因为项目经理恰恰是最希望项目”看起来正常”的角色。

合理的分工是:每个领先指标都有一个明确的”指标责任人”,且这个责任人是产生该数据的角色的上一级。比如代码评审覆盖率由开发负责人看,缺陷重开率由测试负责人和质量角色共同看,需求变更率由产品负责人和项目经理共同看。

5. 误区五:迁移项目管理系统时照搬旧的字段结构

这条误区在国产替代和系统迁移的背景下出现频率极高。团队花了三个月把旧系统的工作流、字段、权限一比一复制过来,迁移”成功”了,但新系统里跑的还是旧问题。

字段迁移的正确姿势是反向的:先定义阶段门禁需要哪些指标,再倒推需要哪些字段,然后只迁移这些字段的历史数据。这次帮客户做迁移时,我们把 200 多个字段压到 41 个,其中真正参与门禁计算的是 17 个。字段精简之后,指标自动采集率反而从 52% 提到了 89%。

阶段流程与规范:项目成员项目阶段风险控制关键指标

四、专业判断逻辑:阶段,角色,指标的三维映射

1. 阶段划分与门禁设计的基本原则

阶段划分没有绝对标准,但有两条硬原则。第一条:每个阶段的出口必须有可判定的输入条件,且这个条件属于下一个阶段。比如设计阶段的出口条件不是”设计文档写完了”,而是”接口契约冻结率达到 95% 以上”,因为接口契约是开发阶段的输入。

第二条:阶段数量控制在 5 到 7 个。少于 5 个,风险暴露的颗粒度太粗;多于 7 个,门禁本身的执行成本会超过它带来的收益。我常用的划分是:立项与需求、设计、开发、测试、发布、复盘,共 6 个阶段。

2. 领先指标与滞后指标的配对原则

单个指标没有意义,指标必须成对出现。配对逻辑是:每个滞后指标,至少要配一个领先指标和它解释同一个问题。

  • 滞后指标”发布延期” ← 配对领先指标”需求变更率”和”预估偏差率”
  • 滞后指标”线上故障数” ← 配对领先指标”缺陷重开率”和”代码评审覆盖率”
  • 滞后指标”返工工时” ← 配对领先指标”设计评审一次通过率”和”需求澄清完成率”
  • 滞后指标”验收不通过” ← 配对领先指标”用例执行通过率”和”阻断级缺陷存量”

配对之后,团队才有可能在结果出来之前就采取行动。否则所有指标都是同一件事的两种说法,没有任何预警价值。

3. 指标阈值与分级升级机制

阈值不要设成”通过/不通过”的二元判断,那样只会导致数据造假。我建议三档:

  1. 绿区(正常):指标在阈值内,项目经理周报体现即可,不触发额外动作。
  2. 黄区(观察):指标连续两周越过观察线,自动在项目看板生成风险事项,指派给指标责任人,要求 3 个工作日内给出应对措施。
  3. 红区(干预):指标越过红线,或黄区状态持续四周未消除,自动升级到项目集/PMO 层级,触发资源协调或范围调整评审。

这套机制的关键在于”自动”。如果升级靠人工判断,那它一定会在第一次需要升级时就被”再观察一周”给拖延掉。

4. 数据采集方式:自动优先,手工兜底

我把采集方式分成三级,优先级从高到低:系统自动采集 > 系统半自动(动作即记录)> 手工填报。

判断一个指标能不能自动化,有个简单测试:这个指标的数据源头是不是团队已经在系统里做过的动作?需求状态流转、评审结论提交、缺陷状态变更、代码合并请求,这些都是已经在发生的动作,指标应该从这些动作里自动聚合出来,而不是让人再填一次。

只有两类指标必须手工兜底:一类是主观判断类(如风险评估等级),一类是系统外事件(如外部供应商交付延迟)。这两类占比应该控制在总指标的 20% 以内。

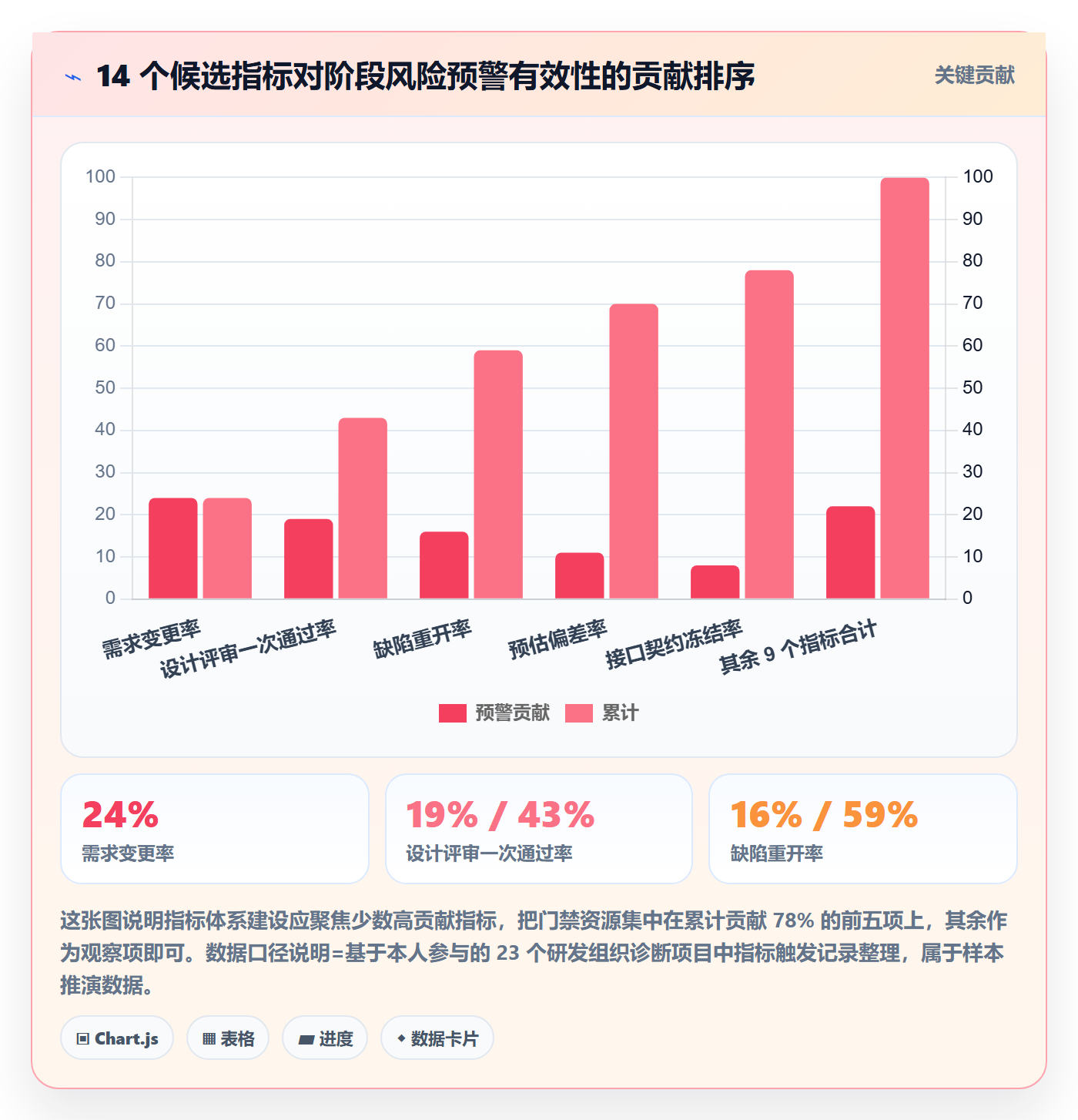

5. 可落地的阶段风险指标清单

下面这张表是我在多轮实践中收敛出来的清单,共 14 个指标。它不追求全面,追求的是每一项都能被采集、被问责、被行动。

阶段 关键指标 建议阈值 指标责任人 采集方式
立项与需求 需求变更率 ≤15%/阶段 产品负责人 + 项目经理 系统自动
立项与需求 需求澄清完成率 ≥90% 产品负责人 动作即记录
立项与需求 干系人确认覆盖率 100% 项目经理 系统签核
设计 设计评审一次通过率 ≥75% 技术负责人 系统自动
设计 接口契约冻结率 ≥95% 架构师 系统字段
设计 技术方案返工次数 ≤1 次/阶段 技术负责人 系统自动
开发 代码评审覆盖率 ≥85% 开发负责人 与代码库联动
开发 预估偏差率 ±20% 各任务负责人 系统自动
开发 跨团队接口确认完成率 ≥90% 架构师 动作即记录
测试 用例执行通过率 ≥92% 测试负责人 系统自动
测试 缺陷重开率 ≤8% 测试负责人 + 质量 系统自动
测试 阻断级缺陷存量 =0 项目经理 系统自动
发布 发布准入项完成率 100% 项目经理 系统门禁
复盘 风险闭环率 ≥95% PMO 系统统计

阶段流程与规范:项目成员项目阶段风险控制关键指标

五、案例与数据观察:一次 800 人组织的阶段风险改造

1. 案例背景

客户是一家 800 人规模的智能硬件企业,研发、测试、质量、供应链四个体系共用一个研发管理平台。改造前的情况是:项目阶段门禁只有”评审会通过”一个条件,风险靠项目经理在周报里描述,指标靠 Excel 手工汇总,PMO 每月统计一次阶段延期率。

他们选择 PingCode 作为研发管理平台,主要考虑三点:一是支持私有化部署,代码与需求数据不出内网,满足他们的数据合规要求;二是能够支撑研发、测试、质量多体系在同一平台协作,避免数据孤岛;三是支持从 Jira 平滑迁移,历史项目和字段可以按需映射,迁移停工期短。

需要说明的是,下面给出的数据来自该企业改造前后各 6 个月的项目数据对比,属于单案例观察,不能直接外推为行业平均水平,但它的变化幅度和变化结构有参考价值。

2. 改造前后的关键数据对比

观察指标 改造前(6 个月) 改造后(6 个月) 变化幅度
阶段延期率 34% 11% -23 个百分点
需求变更率(阶段内) 31% 17% -14 个百分点
设计评审一次通过率 58% 79% +21 个百分点
缺陷重开率 14% 6% -8 个百分点
发布阶段发现的阻断级问题数 平均 7.2 个/项目 平均 1.4 个/项目 -81%
PMO 月度指标统计耗时 32 小时/月 4 小时/月 -87.5%
指标自动采集覆盖率 52% 89% +37 个百分点

这里最值得关注的不是延期率的下降,而是发布阶段阻断级问题数下降 81%。这说明风险确实被前移了,而不是被”管理”得更漂亮了。延期率可以通过压缩范围来改善,但发布阶段的问题数很难造假,它是真实质量的结果。

3. 阶段门禁的具体配置方式

改造的核心动作是把阶段门禁从”评审会通过”改成”指标达标 + 评审通过”双条件,并且让门禁条件由平台自动校验。具体做了四件事。

(1)把风险做成工作项类型,而不是文档。每个风险在平台上是一条工作项,有责任人、有截止时间、有状态流转,它和需求、任务、缺陷在同一个待办列表里。这一条把风险登记册的填写率从 15% 提到了 94%。

(2)把门禁条件配置成校验规则。阶段流转时,平台自动检查该阶段的指标是否达标,不达标则阻断流转并生成待办。这一步把”规范”从人的记忆变成了系统的硬约束。

(3)把指标做成自动化仪表盘,按角色分层展示。成员看到的是自己的任务与预估偏差,技术负责人看到的是评审通过率与代码评审覆盖率,项目经理看到的是阶段健康度总览,PMO 看到的是跨项目对标。同一套数据,不同的视图。

(4)把历史数据迁移和字段清洗一起做。迁移时只保留 41 个字段,其中 17 个参与门禁计算。字段精简之后,自动采集率反而大幅提升,因为不再需要人手工维护大量低价值字段。

4. 一段可复用的阶段门禁配置示例

下面这段配置是脱敏后整理的阶段门禁规则示例,用声明式的方式描述”哪个阶段、看哪些指标、阈值多少、不达标时怎么处理”。在实际平台上,这类规则可以通过工作流配置或自动化规则实现,不需要写代码。

stage: 设计阶段
entry_conditions:

需求澄清完成率 >= 90%

干系人确认覆盖率 == 100%

exit_conditions:

设计评审一次通过率 >= 75%

接口契约冻结率 >= 95%

技术方案返工次数
on_violation:

action: block_stage_transition

create_work_item:

阶段流程与规范:项目成员项目阶段风险控制关键指标

六、不同情况下的行动建议

1. 100 人以下团队:只保留 5 个指标

小团队最大的资源是沟通效率,最缺的是流程耐受度。我的建议是只保留 5 个指标:需求变更率、设计评审一次通过率、预估偏差率、阻断级缺陷存量、发布准入项完成率。

这 5 个指标覆盖了四个阶段的核心风险,且全部可以自动采集。门禁只需要设一个”发布准入项完成率 100%”的硬条件,其他指标放在仪表盘上观察即可,不要做自动阻断。小团队做太多硬门禁,会把人逼到流程之外。

2. 100-500 人团队:建立三档阈值与责任分工

这个规模是阶段风险控制的分水岭,因为跨团队协作开始变多,仅靠沟通已经无法保证信息同步。建议做三件事:把指标扩展到 8 到 10 个;建立绿黄红三档阈值;给每个指标指定责任人。

这个阶段最容易出问题的地方是”指标有人看、没人管”。解决办法是把指标责任写进角色职责说明里,并且和季度考核挂钩。我见过最有效的做法是:黄区指标必须在周会上由责任人说明应对措施,连续两周黄区自动升级,不需要任何人批准。

3. 500 人以上或多项目并行:做项目集视角的风险聚合

到了这个规模,单个项目的风险管理已经不够用,因为资源是共享的,A 项目的风险会通过人力占用传导到 B 项目。必须建立项目集视角的聚合视图,重点看三个横向指标:跨项目关键资源占用率、共享组件交付准时率、多项目共性风险重复发生率。

最后一个指标特别有价值。如果同一个类型的风险在三个以上项目里重复出现,那就不是项目问题,是流程问题,需要上升到组织级改进。我在一家千人规模企业里推动建立”共性风险清单”,半年内把重复性风险的发生次数从 27 次降到 9 次。

4. 强监管行业:把可追溯性作为一级指标

金融、医疗、汽车电子这类行业,除了常规指标,还要增加两个:评审记录完整率、交付物版本可追溯率。这两个指标的阈值都必须是 100%,不存在”接近达标”的说法。

同时建议采用私有化部署方案,把数据、日志、审计记录留在自有环境内。这不只是合规要求,也是指标可信度的基础,如果审计时无法回溯到原始记录,指标体系在监管眼里就是不成立的。

5. 正在从 Jira 迁移的团队:先剪字段,再迁数据

如果你正在做系统迁移,我建议的顺序是:先定门禁指标 → 倒推所需字段 → 清洗旧数据 → 分批迁移 → 灰度切换。不要一开始就想着一比一复刻旧系统。

具体到执行,有三个细节容易被忽略:一是不要迁移已经停止维护的字段,它们只会制造噪音;二是工作流分支要合并,30 条分支会带来巨大的维护成本;三是迁移后要有至少两周的并行期,让团队在新旧系统间对照验证数据一致性。

阶段流程与规范:项目成员项目阶段风险控制关键指标

七、不同情况下的取舍

1. 指标数量与执行率的取舍

这是一个明确的负相关关系,没有两全方案。我的判断标准是:如果一个指标连续三个月没有触发过任何行动,就应该删掉它。它要么阈值设置不合理,要么团队根本不在意它。

更实用的做法是遵循帕累托原则:找出贡献了 80% 风险预警的那 20% 指标,把它们做深做透,其余指标降级为观察项。我在多个项目里验证过,通常是需求变更率、评审一次通过率、缺陷重开率这三个指标贡献了大部分的预警有效性。

2. 强流程与敏捷迭代的取舍

很多人认为阶段门禁和敏捷是冲突的。我的判断是:冲突的不是门禁本身,而是门禁的粒度和硬性程度。敏捷团队同样需要阶段风险控制,只是门禁应该设在迭代边界而不是需求/设计/开发的硬边界上。

可行的折中是:把门禁条件从”阶段”转移到”迭代出口”,条件内容保持一致(用例通过率、缺陷重开率、技术债偿还率),但检查频率更高、单次影响更小。这样既保留了风险前置,又不破坏迭代节奏。

3. 自动采集与手工填报的取舍

自动采集一定更好,但有成本。把 15 个指标全部自动化,通常需要 2 到 9 人周的配置投入,视平台能力而定。对多数团队,我建议分批自动化:先做数据源已在系统内的指标(约占总量的 70%),剩下的手工兜底。

但有一条底线:参与门禁计算的指标必须是自动采集的。手工填报的门禁指标一定会被”美化”,因为它直接影响阶段能否通过,利益冲突太强。

4. 私有化部署与开箱即用的取舍

私有化部署换来的是数据主权、审计链完整、可深度集成企业内网系统;代价是需要运维资源、升级节奏变慢、初期部署周期更长。对强监管行业或有明确数据不出内网要求的企业,这个取舍不需要犹豫。

对一般企业,判断标准可以简化为一条:你的项目数据里,是否存在不能出内网的内容。如果涉及核心算法、未公开硬件参数、客户敏感数据,选私有化;如果只是常规业务系统研发,开箱即用的 SaaS 更省事。像 PingCode 这类同时提供私有化部署和 SaaS 选项的平台,在这一点上给了团队后续调整的空间。

5. 自研与采购的取舍

自研项目管理与风险控制体系的诱惑在于”完全贴合业务”,但真实成本经常被低估。一个能支撑阶段门禁、指标自动采集、多角色仪表盘的体系,从零搭建到稳定运行,我见过的最快案例也用了 11 个月和 6 个人的投入。

更合理的判断是:项目管理平台的能力买,业务特有的指标口径自己定。平台的字段、工作流、自动化规则是可以配置的,这部分不需要自研;真正需要自研的是你所在行业的特殊指标定义和合规规则,比如汽车行业的 ASPICE 交付物映射。把自研投在差异化的地方,通用能力交给成熟平台。

阶段流程与规范:项目成员项目阶段风险控制关键指标

八、下一步:30 天落地路线图

1. 第 1 周:盘点现状,砍掉无效指标

把当前所有在用的项目指标列出来,逐个问三个问题:这个指标的数据从哪来?谁在看?过去三个月它触发过几次行动?三个问题有一个答不上来,就先标记为”待删除”。

这一周的目标不是建立新体系,而是把噪音清掉。我通常能看到 30% 到 50% 的指标在这一步被淘汰。

2. 第 2 周:定义阶段门禁与指标责任人

确定 5 到 7 个阶段,为每个阶段的出口定义 2 到 4 个可判定条件,条件必须来自下一个阶段的输入需求。同时给每个指标指定责任人,并且这个责任人要是产生该数据的角色的上一级。

这一周的产出是一张表:阶段、出口条件、阈值、责任人、采集方式。这张表就是后续所有配置的依据。

3. 第 3-4 周:配置平台,跑通一个试点项目

选一个中等复杂度、周期 3 到 6 个月的在跑项目做试点。在平台上配置阶段门禁规则、指标仪表盘、风险工作项类型、自动升级规则。然后完整跑一个阶段,观察三件事:数据是否自动产生、门禁是否真的拦截住、风险是否被指派到人。

试点阶段最重要的一点是:不要为了让试点”好看”而放宽门禁。第一次被门禁拦下来,恰恰说明体系开始工作了。

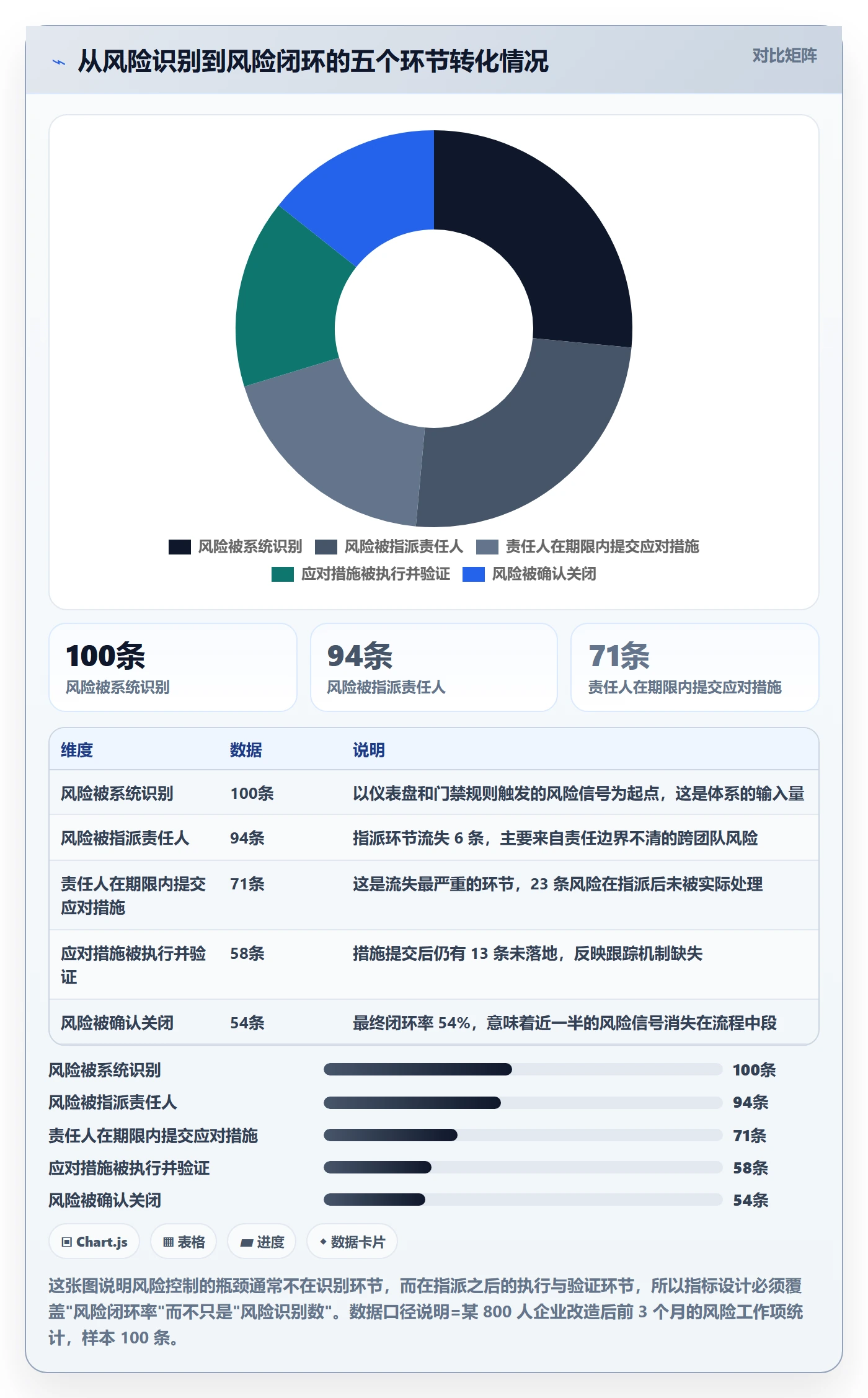

4. 长期:盯闭环率,而不是指标数量

体系跑起来之后,最该关注的指标是风险闭环率。如果闭环率低于 70%,说明责任分派或跟踪机制有问题,此时增加新指标毫无意义。当闭环率稳定在 90% 以上,再考虑扩展指标范围或做项目集视角的聚合。

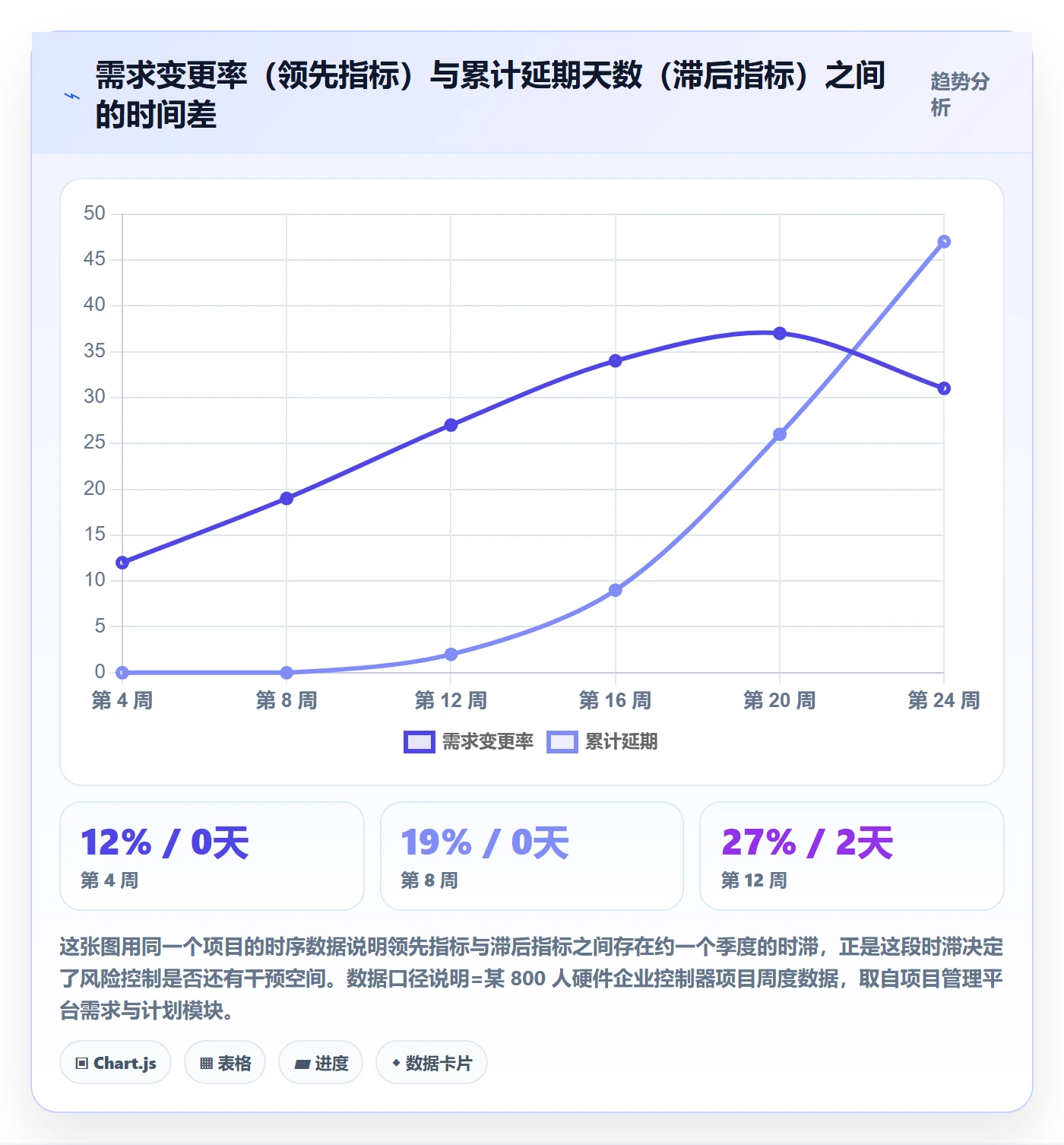

回到开头那个延期 47 天的项目。如果当时有人在需求阶段盯着那个从 12% 涨到 37% 的变更率,并且它在越过阈值时自动生成一条指派给产品负责人的风险事项,这个项目大概率不会走到发布前 8 天才亮红灯。

阶段风险控制的起点,从来不是更严格的评审,而是更早被看见的异常。下周你可以先做一件小事:把你手上项目的需求变更率、评审一次通过率、缺陷重开率这三条数据拉出来,看它们在最近三个月的变化趋势。如果其中任何一条在持续恶化而你没有采取任何动作,那就是你的第一个改进入口。

常见问题解答(FAQ)

1. 项目阶段风险控制,真正需要盯的关键指标到底有哪几个?

我们团队刚把研发流程拆成需求、设计、开发、测试、发布几个阶段,领导让我出一份阶段风险指标清单。我一开始列了三十多个,结果周会上根本没人看,还被反问了一句

。我就想知道,指标是不是越少越好,哪几个是删不掉的。

2. 按每个阶段只留一个结果指标加一个过程指标来收敛,整体控制在八到十个。需求阶段看需求变更率(口径为当期新增加变更需求数除以基线需求数,超过15%黄、超过25%红)和需求澄清平均等待时长;设计阶段看评审一次通过率(低于70%黄)和关键设计未闭环项数;开发阶段看里程碑偏差天数(计划完成日与实际完成日之差,超过3天黄、超过7天红)和同一成员并行任务数(大于2即黄);测试阶段看缺陷收敛斜率(近三日新增关闭比小于1即黄)和遗留严重缺陷数(发布前P0、P1必须为0);发布阶段看回滚率和上线后24小时故障数。判断依据是这些指标都能在阶段内部被干预,而像代码总行数、工时饱和度这类只反映工作量、不指向风险的数据,可以放在看板上看趋势,但不进红黄灯。

红黄灯的阈值到底怎么定?照搬网上的标准为什么一上线就全红?

我把指标列出来之后,直接用了网上说的进度偏差超过10%就是风险,结果团队说我们这种探索型项目根本不可能达标,第一个月就全红。红黄灯一旦全亮就等于没亮。我该怎么定阈值,才不会让这套机制被当成摆设?

3. 阈值不能抄,要用自己团队过去三到六个月的历史数据反推。做法是把上个季度已完成项目的每个指标按阶段拉出分布,取P50做绿线、P75做黄线、P90做红线,这样红黄灯的比例天然就被控制在少数。以里程碑偏差为例,如果你们的历史数据P50是2天、P75是5天、P90是9天,那黄线就是5天、红线9天,而不是拍脑袋的10%。第二,阈值要分项目类型,探索型或新业务线的进度类阈值可以放宽到成熟项目的1.5到2倍,但缺陷类和发布类指标不能放宽。第三,每个阈值必须绑定触发动作:黄灯要求当周会上说明并给出对策,红灯要求当天升级给项目负责人并冻结新增需求,没有配套动作的阈值不要写进规范,否则只会变成装饰。第四,阈值每季度复盘一次,连续两个月零红灯,说明阈值太松,需要收紧。

阶段评审会怎么开才不流于形式?到底该卡什么?

我们每个阶段结束都开评审会,一个多小时,大家轮流念PPT,最后都是通过、继续推进。等项目延期了回头一看,其实测试阶段就有人提过风险,只是会上没人当回事。我想知道评审到底该卡什么,才能真的挡住风险而不是走流程。

4. 把评审从汇报会改成准入检查加决策会,只做三件事。第一,进门前先给数据:评审材料必须提前24小时发出,内容只包含指标现状、偏差项、待决策项,不写成绩。第二,用准入清单逐条过,每条只有满足或不满足两种结果。例如测试阶段准出清单包括:P0和P1缺陷为0、用例执行率100%、遗留缺陷收敛趋势向下、回归通过率不低于95%。任何一条不满足都不能默认通过,只能在有条件通过加限期整改和打回之间选一个。第三,会上只决策三件事:是否进入下一阶段、哪些风险接受并记录在案、谁在什么时间点之前完成闭环。会议时长控制在45分钟内,主持人不要同时当汇报人。判断依据是,Gate的价值不在开过会,而在有没有出现过不通过。如果连续五次评审全部通过,基本可以判定这个环节已经失效,需要重新校准准入清单。

指标跑了一段时间后数据越来越好看,但交付还是延,这种情况还有救吗?

指标上线两个月,我发现看板越来越好看,进度永远显示正常,可实际交付还是往后拖。私下问成员,他们说填了红灯就要被追问,索性都填绿灯,或者干脆不更新状态。我一方面理解他们,一方面又觉得这套指标是不是白做了。

读者评论

曹
曹星宇

需求变更率这个指标我们团队用了大半年,但落地时卡在阈值设定上。不同产品线的基线差异太大,新业务变更率天然就高,硬套一个统一红线反而逼着大家把变更拆成小需求绕过去。后来按项目类型分组设阈值才好一些。文章里说阈值分级,但没展开不同基线怎么定,这块实操比指标本身难。

陈
陈思远

燃尽图那段挺有共鸣,但我觉得它也不是完全没用。我们后来把燃尽图和预估偏差率放一起看,两者背离的时候基本就是有人在偷偷重新估点,这本身也是个信号。另外行为层指标我有个疑问,澄清完成率、评审参与率这类数据在很多平台里靠人工点确认,一样可以被刷,怎么保证它比过程层可信?

罗
罗嘉禾

个项目复盘得出的修复成本曲线,我发现样本里需求阶段发现占比只有 9%,这个数会不会受行业影响比较大。我们是做嵌入式固件的,硬件打样周期长,很多接口问题在需求阶段根本没法验证,只能等到联调。这种情况下把门禁全压到需求阶段,可能会让评审变成走过场,指标达标但问题照旧往后走。

文章包含AI辅助创作:阶段流程与规范:项目成员项目阶段风险控制关键指标,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/332687
