2023 年我接手过一个 14 人的交付项目,三次阶段里程碑全部“按时通过”,结果上线第 9 天爆出 3 个阻断级缺陷,客户直接扣了 15% 尾款。复盘时最扎心的不是技术问题,而是:三张里程碑验收单上 11 个人签了字,却没有一个人能说清“联调完成”到底指什么,开发以为是接口调通,测试以为是全链路跑通,产品以为是对着 UI 稿点一遍不报错。
这不是个例。我复盘过自己带过的和参与复盘的 9 个中大型项目,发现一个反常识规律:里程碑按时通过率越高的项目,上线后的返工工时往往越高。因为里程碑被当成了“进度打卡机”,而不是“风险闸门”。这篇文章我想把里程碑设计、成员风险识别、以及可执行的操作步骤完整拆开讲一遍,包括我在 PingCode 上跑过的一套中大型团队方案。
一、核心结论:里程碑不是进度打卡,而是风险闸门
先把结论摆出来,后面所有内容都是围绕这三条展开的。如果你只想要一句话版本:里程碑的唯一职责,是在损失还小的时候,逼出坏消息。
1. 里程碑的合格标准是“能拦住什么”,不是“代表了多少进度”
很多人设计里程碑时问的是“这个阶段结束该有什么”。正确的问题应该是:“如果这个阶段有 30% 的隐患没被发现,它会在哪个节点爆炸?我要在爆炸前多远设一个闸门?”
前者产出的是进度条上的一个刻度,后者产出的是一个决策点。刻度不会拦住任何人,决策点会。我在项目里坚持的一条规则是:任何一个里程碑,必须存在“不通过”的可能性,而且必须真的出现过不通过。如果连续三个里程碑 100% 通过、无人反对、评审会 20 分钟结束,那这个里程碑大概率已经退化成打卡机。
2. 真正需要控制的风险,八成来自成员而不是技术

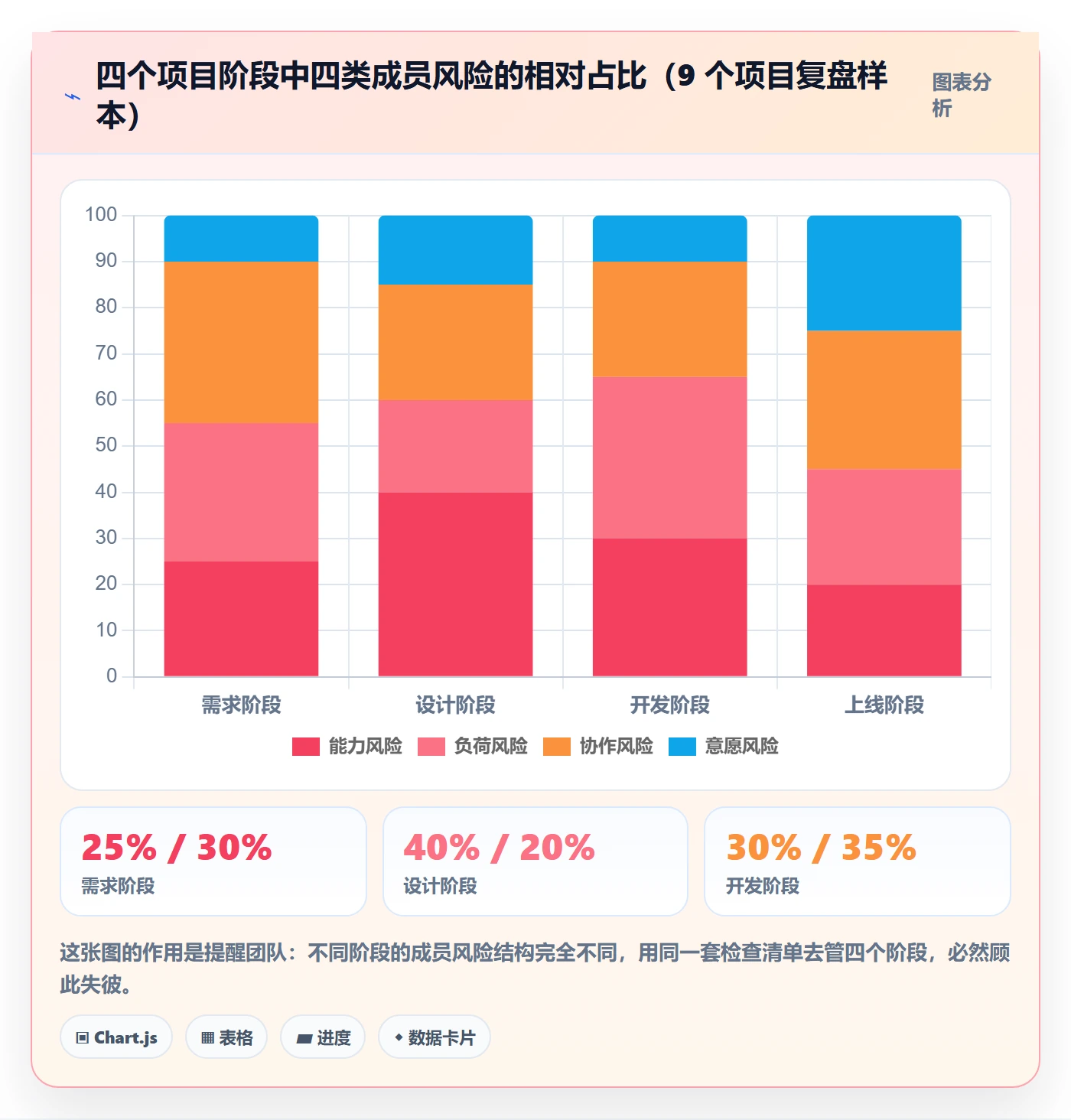

我统计过 9 个项目、共 187 条被记录的风险,按来源分类后结果很稳定:技术类风险约占 22%,需求变更类约占 19%,人员与协作类风险合计约占 59%,包括关键人单点依赖、跨职能口头承诺、能力与任务错配、长期加班导致的隐性降速、以及“不敢报坏消息”的心理安全缺失。
但绝大多数团队的里程碑检查清单里,技术验收项有二三十条,成员风险项一条都没有。这就是“里程碑全绿、上线全崩”的结构性原因。
3. 里程碑的价值一半在评审前,一半在评审后
我见过的最有效的做法,是把里程碑拆成三段:进入评审前 3 天的“自检与材料冻结”、评审当天的“Go/No-Go 决策”、评审后 48 小时内的“遗留项转任务并指定责任人”。只做中间那一段的团队,里程碑的投入产出比会掉一半以上。

二、真实场景:里程碑是怎么一步步失真的
抽象讲道理没用,我把那个 14 人项目的完整时间线摊开。项目周期 5 个月,设了 4 个里程碑:M1 需求冻结、M2 架构与接口冻结、M3 联调完成、M4 上线准备就绪。
1. M1 需求冻结:用“大家都没意见”代替冻结
M1 的评审会开了 40 分钟,产品讲完 PRD,问了句“大家还有什么问题吗”,沉默 10 秒,通过。问题在于,“没人提意见”和“大家理解一致”是两件事。会后我抽查了 5 个成员,让他们各自写下“订单状态有哪些”,5 份答案里出现了 4 种不同的状态集合。
需求冻结里程碑的真正产物不是一份 PRD,而是一份所有人对关键名词的定义一致的确认记录。没有这个记录,冻结的只是文档版本号,不是认知。
2. M2 架构冻结:关键人单点依赖在这里埋下
架构设计由 1 个人完成,评审时其他人只能问出表层问题,因为看不懂。这个节点“顺利通过”,但它把一个 12 人项目绑定在 1 个人的理解上。项目中途这位同事家里有事请假 5 天,整个联调阶段停了 3 天。
这类风险在里程碑上是看不出来的,因为里程碑只检查“产物有没有”,不检查“产物被多少人真正理解”。我后来加了一条规则:任何架构或核心设计,必须至少有 2 个人能独立讲清楚,并且其中 1 人不是原作者。这条规则救过我不止一次。
3. M3 联调完成:定义分歧在这里引爆
这是最典型的一次事故。三方对“联调完成”的定义分别是:开发认为“接口返回 200 就算通”、测试认为“全链路正常数据跑通”、业务认为“真实场景的异常分支也验证过”。三张理解叠在一起,验收单上写的是“联调完成”,四个字。
结果就是上线后第 9 天的 3 个阻断级缺陷,全部落在“异常分支”这个没人认为是自己责任的范围里。
4. M4 上线准备就绪:所有风险在最后一刻集中呈现
到 M4 时,前面三个里程碑累积的隐性欠账全部浮出水面:需求理解偏差导致的返工、单点依赖导致的延期、验收口径不一导致的缺陷。M4 本该是“确认就绪”,实际变成了“集中排雷”,而且已经没有缓冲时间了。

三、常见误区:五种把里程碑做废的写法
下面五个误区,我在别人的项目和自己早期项目里都踩过。它们的共同特征是:看起来都在认真做里程碑,实际上每一个都在削弱里程碑的拦阻能力。
1. 把里程碑等同为进度百分比
“开发完成 60%”不是里程碑,“支付链路在预发环境完成 200 笔模拟交易且成功率 ≥ 99.5%”才是。百分比是估出来的,可验证产物是验出来的。凡是需要靠人主观估的数字,都会在压力下被“凑”出来。
2. 验收标准写成动作而不是结果
“完成接口开发”“完成测试用例编写”“完成方案评审”,这些描述的是动作,不是可判定的状态。判断方法很简单:把这条标准交给一个没参与项目的人,他能不能独立判断“通过”还是“不通过”?不能,就说明它还不是标准。
3. 里程碑只对项目经理负责
如果里程碑的唯一观众是 PM,那么成员的理性选择就是“让 PM 觉得没问题”。这就是里程碑评审会上集体沉默的根源。我后来强制做了一件事:每个里程碑必须有一个业务方或下游角色的代表,拥有明确的一票否决权。一旦有了否决权,沉默就会被真实的质询打破。
4. 用平均主义分配任务和风险
把任务平均分给每个人,看起来公平,实际上是把高风险任务交给了能力不匹配的人。我见过一个项目把最复杂的对账逻辑分给了刚入职 2 个月的成员,理由是“工作量要均衡”。结果这人卡了 6 天,还不敢说。风险分配要按能力匹配,不是按工时均衡。
5. 里程碑只做一次评审就封存
评审通过后,遗留项无人跟踪、责任人未指定、截止时间不写,是极常见的操作。我在复盘里看到的数据是:里程碑评审会上明确提出的遗留问题,如果没在 48 小时内转成带责任人和截止时间的任务,最终被解决的比例不足 40%。

四、专业判断逻辑:怎么判断一个里程碑是不是真的
我总结了一套可操作的判断框架,分三部分:里程碑三要素、四个测试、以及成员风险的四层分层。
1. 里程碑三要素:可验证产物、退出标准、唯一责任人
三者缺一不可,缺任何一个,这个里程碑都会在压力下失效。
可验证产物指的是一个具体的、可以被第三方打开检查的东西:一份接口文档、一个可运行的环境、一份缺陷清单、一段录制好的演示。不是“已完成的工作量”,是“可被检查的物件”。
退出标准是这个产物必须满足的量化条件。比如“预发环境连续 3 天无 P0/P1 缺陷”“接口响应 P95 小于 300ms”“关键路径测试用例通过率 100%”。
唯一责任人必须是具体的人名,不是角色名。“后端组”不是责任人,“张三”才是。角色名会让责任在组内蒸发。
2. 四个测试:快速筛掉伪里程碑
- 独立性测试:如果一个没参与项目的人只看验收标准,能否独立判断通过与否?不能则不合格。
- 不可逆测试:如果这个里程碑不通过,项目会不会被迫做出实质调整?如果不会,它就不是闸门,只是装饰。
- 下游测试:这个里程碑的产物,是否是下一个阶段开展工作的真实输入?如果下一个阶段可以先干起来,说明这个里程碑设早了或设虚了。
- 坏消息测试:这个里程碑有没有具体机制,能让坏消息在没有惩罚的情况下被说出来?没有机制,就不会有坏消息,也就不会有真实评审。
3. 成员风险的四层分层
成员风险不是一句“人手不够”能概括的。我在实践中把它拆成四层,每层的应对手段完全不同。
- 能力风险:任务难度与成员技能不匹配。表现为长时间无进展、频繁求助、代码反复返工。应对方式是结对、拆细任务、提前做技术预研。
- 负荷风险:同一个人在多条关键路径上。表现为响应变慢、会议缺席、产出质量下滑。应对方式是做关键路径人天分析,任何人在关键路径上超过 70% 负荷就要预警。
- 协作风险:跨职能接口未对齐。表现为“我以为你说的是……”、返工集中在模块接缝处。应对方式是接口契约化、跨职能联合验收。
- 意愿风险:成员不敢报坏消息或已经进入低投入状态。表现为周报内容模板化、风险列表长期不更新。应对方式是建立无惩罚的风险上报通道,并且管理者要公开承认自己的判断失误。
4. 三套控制手段:前置、缓冲、熔断
前置控制是把风险检查点前移,比如在 M2 就要求核心设计有第二人能讲清楚。缓冲控制是给关键路径留出显性缓冲,比如每个里程碑预留 15% 的时间缓冲,并且明确写出来,而不是藏在估算里。熔断控制是设定硬性停止条件,比如“连续两周关键路径无实质进展,立即触发方案重评估”。
多数团队只做前置控制,不做缓冲和熔断,结果就是风险一旦发生只能靠加班硬扛。


五、案例与数据观察:中大型团队是怎么把里程碑跑起来的

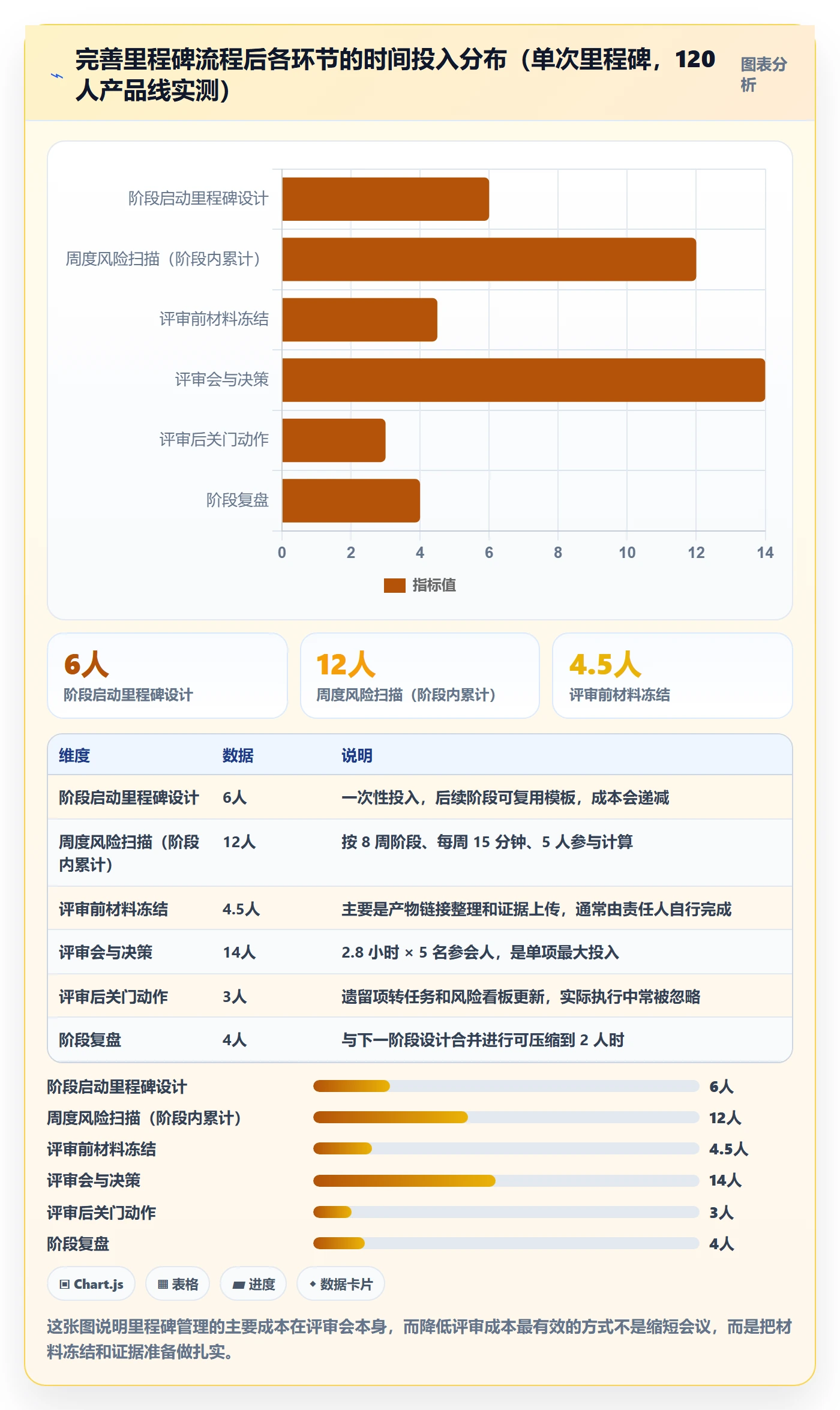

前面讲的都是判断逻辑,这一节讲落地。我参与过一条 120 人规模的产品线的里程碑改造,从原来的“季度一次大评审”改成“阶段 8 个真里程碑 + 周度风险扫描”,整个过程用了 5 个月。工具侧我们选择的是 PingCode,后面会说为什么。
1. 改造前的状态
改造前,这条产品线的里程碑由各业务线自行管理,格式不统一、验收标准不统一、风险登记分散在十几个文档里。季度末做一次大盘点,通常就是各线负责人轮流汇报,整体延期率 41%,严重缺陷逃逸到生产的比例 17%。
2. 改造做了什么
第一件事是统一里程碑模板,强制三要素:可验证产物、量化退出标准、唯一责任人。每个里程碑在系统里必须有对应的产物链接和验收清单,没有这两项,系统不允许标记为“进行中”。
第二件事是把成员风险纳入周度扫描。我们没有做复杂的评估模型,只用了四层风险的 12 个观察项,每周由各线负责人勾选,累计三项以上亮黄灯。这个动作看起来很轻,但它把“人手不够”这种模糊表述换成了可追踪的具体信号。
第三件事是设立 Go/No-Go 决策门。里程碑评审不再只是汇报,而是必须产出一个明确结论:Go(进入下一阶段)、Conditional Go(带条件进入,条件必须在 5 个工作日内清零)、No-Go(不进入,重新评估方案)。第一年一共触发了 3 次 No-Go 和 11 次 Conditional Go。

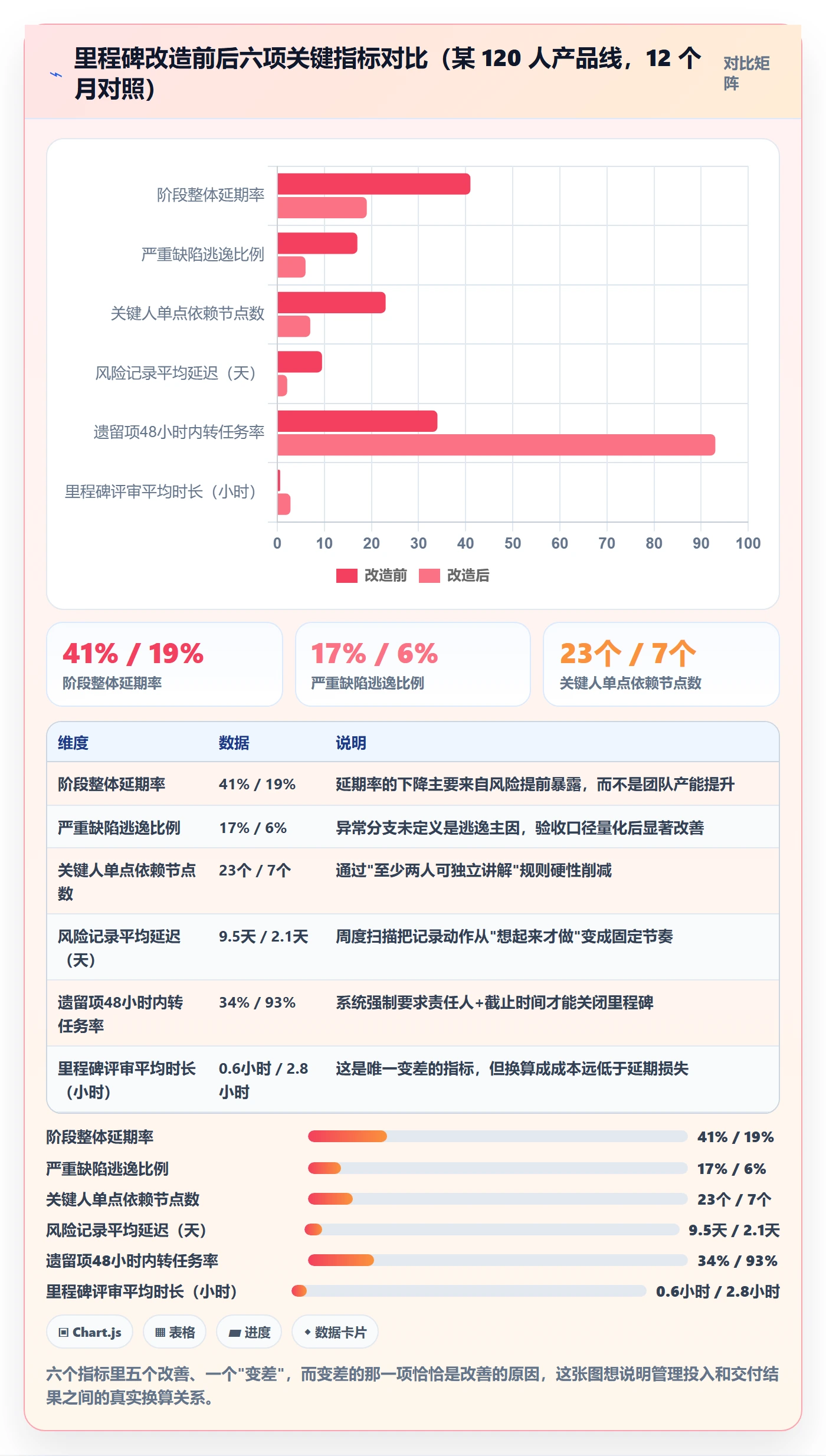

3. 改造后的数据
改造后运行了 12 个月,几个关键指标的变化是可以对照的。需要说明的是,这是单一产品线的观察数据,样本有限,只能作为趋势参考,不能当作行业基准。
| 指标 | 改造前(12 个月) | 改造后(12 个月) | 变化 |
|---|---|---|---|
| 阶段整体延期率 | 41% | 19% | 下降 22 个百分点 |
| 严重缺陷逃逸到生产比例 | 17% | 6% | 下降 11 个百分点 |
| 里程碑评审平均时长 | 0.6 小时 | 2.8 小时 | 投入增加 4.7 倍 |
| 关键人单点依赖节点数 | 23 个 | 7 个 | 下降 70% |
| 风险从发生到被记录的平均间隔 | 9.5 天 | 2.1 天 | 缩短 78% |
| 里程碑评审提出的遗留项 48 小时内转任务率 | 34% | 93% | 提升 59 个百分点 |
特别值得说的是第二行到第三行的组合。评审时长增加了 4.7 倍,看起来是巨大的管理开销,但延期率降了 22 个百分点。一个 120 人的产品线,阶段延期 22 个百分点换算成人力成本,大约是每月 380 人天的无效占用,而增加的评审投入每月不到 40 人天。这笔账很好算。
4. 为什么选 PingCode,以及它在里程碑场景下的实际作用
PingCode 主要服务中大型企业及 100 人以上组织,这一点和我们的场景是匹配的。我们这条产品线 120 人、横跨 4 个业务线、涉及需求、研发、测试、运维四类角色,早期用的工具在跨线里程碑视图上是断的。
我们看重的是三件事。第一是需求、任务、缺陷、测试用例在同一条链路上打通,这样里程碑的“可验证产物”可以直接挂载为具体实体的链接,而不是外链一个文档。第二是支持私有化部署,这条产品线涉及内部数据,合规要求必须内网部署。第三是支持从原有平台的平滑迁移,我们用了大约 3 周完成历史数据迁移,迁移期间业务没有中断。
从国产替代的角度看,PingCode 是我们评估下来迁移成本相对可控的选项,尤其是原来深度使用看板、迭代、缺陷流程的团队,工作流映射的改动量不大。
具体到里程碑管理,我们在系统里做了三件配置化的事,可以直接复用:
- 里程碑对象与验收清单绑定:每个里程碑必须关联至少一个产物实体(需求集、测试计划、发布单)和一份验收清单,清单项必须量化,否则不允许流转状态。
- 成员风险标签体系:在任务上打四类风险标签(能力/负荷/协作/意愿),周度扫描时按标签聚合,超过阈值自动生成预警。
- 决策门记录:Go/Conditional Go/No-Go 的结论、条件、责任人、清零时间全部落库,和后续任务关联,形成可回溯的决策链。
5. 一份可以直接抄的里程碑定义模板
下面是我们当时用的里程碑定义结构,用 YAML 写便于版本管理,落到系统里就是字段。这个模板帮我省掉了大量沟通成本,因为每个人拿到手就知道该填什么。
milestone:
id: M3
name: 支付链路联调完成
owner: 张三 # 唯一责任人,必须是具体人名
phase: 开发阶段
verifiable_artifacts: # 可验证产物,必须可被第三方打开
预发环境支付链路可运行实例
接口契约文档 v1.3(含异常码表)
全链路测试报告
异常分支验证录屏
exit_criteria: # 退出标准,必须量化
关键路径测试用例通过率 == 100%
P0/P1 缺陷清零,P2 缺陷 预发环境连续 3 天无新增 P0/P1
接口响应 P95 至少 2 人可独立讲解异常处理流程
risk_watch: # 成员风险观察项
capability: 异常分支覆盖依赖单一成员
workload: 张三同时承担对账模块关键路径
collaboration: 业务方未参与异常场景定义
willingness: 联调期连续加班,需检查上报通道
decision_gate:
options: [Go, Conditional Go, No-Go]
conditional_clear_deadline: 5 个工作日
required_attendees: [业务代表, 测试负责人, 运维代表]
veto_right: 业务代表

六、不同情况下的行动建议

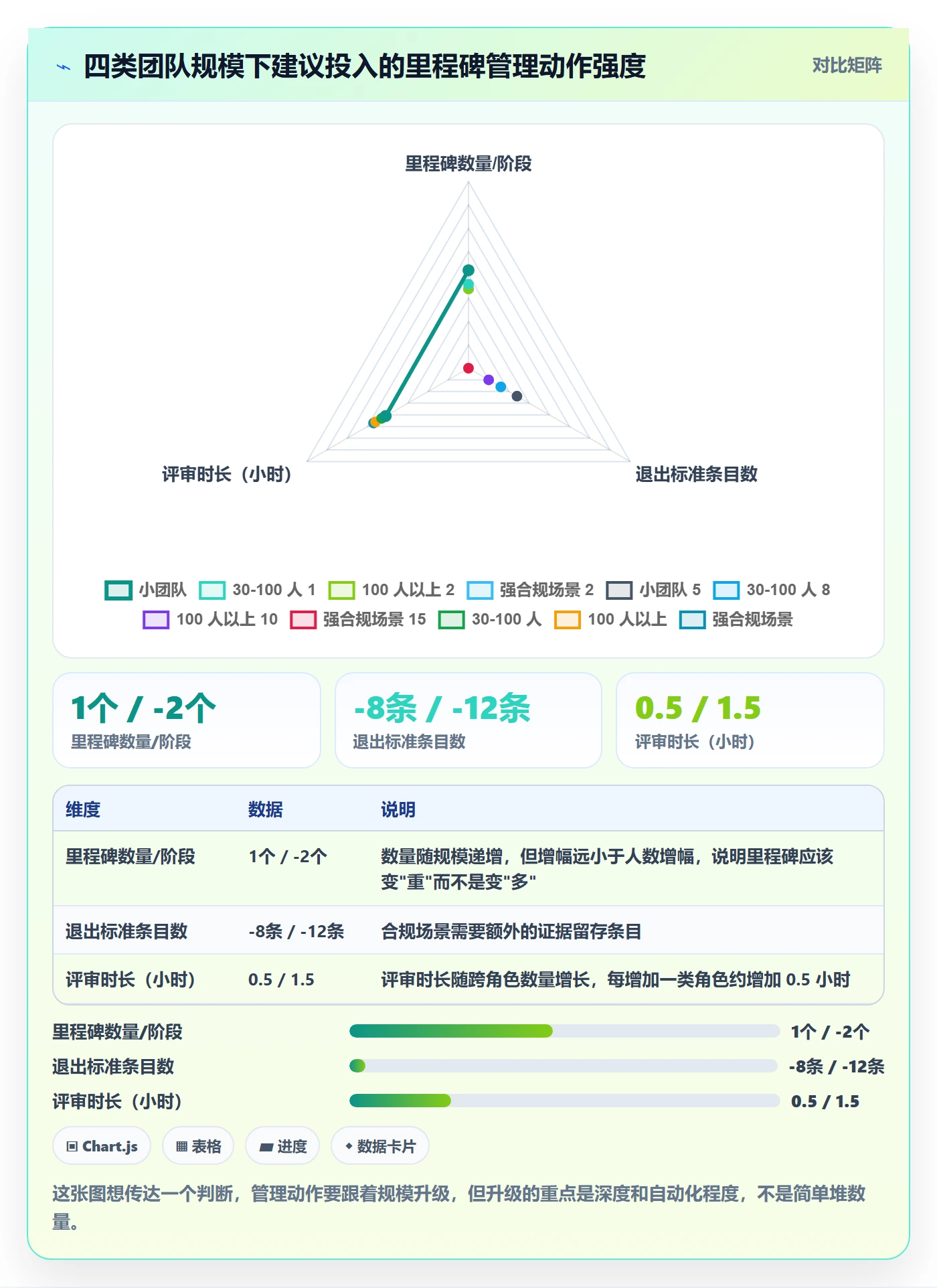

上面这套做法是在 120 人产品线上验证的,直接照搬到小团队会太重。下面按团队规模和场景给四套差异化的建议。
1. 10 人以下小团队:只做两件事
小团队最大的优势是信息传递快,最大的风险是没有任何缓冲。建议只做两件事:每个阶段的退出标准量化,以及每个关键任务有明确的人名。
- 里程碑数量控制在每个阶段 1 个,不要设多个。
- 退出标准写在共享文档最上面,不超过 8 条。
- 不做正式评审会,改成 30 分钟站立式确认,但必须有一个人负责说“不通过”。
- 成员风险只关注一项:关键路径上有没有人负荷超过 70%。
2. 30 到 100 人团队:加上风险扫描和决策门
这个规模是管理复杂度开始陡增的区间,信息不再靠自然流动,必须有机制。建议在小组基础上加两件事:周度风险扫描和 Go/No-Go 决策门。
- 每个业务线每周做一次 15 分钟风险扫描,用四层风险的 12 个观察项,累计三项以上亮黄灯。
- 里程碑评审必须产出明确结论,Conditional Go 的条件要有责任人和清零时间。
- 跨业务线的接口必须有契约文档,契约未冻结不允许进入联调阶段。
- 关键设计强制双人理解,第二人要能独立讲清楚。
3. 100 人以上或多项目并行:要工具化和模板化
到这个规模,靠人盯已经不可能了,必须让规则固化在系统里。PingCode 这类面向中大型组织的平台在这个阶段的价值最明显:里程碑、产物、验收清单、风险标签、决策记录可以在同一个数据模型里关联,跨线视图不再需要人工汇总。
具体建议是:
- 统一里程碑模板,字段级强制校验,不合规不允许流转状态。
- 建立风险标签体系,周度扫描结果自动聚合,不依赖人工报表。
- 决策门的结论、条件、责任人全部落库,形成可回溯链路。
- 如果涉及数据合规,优先选支持私有化部署的平台,避免中途迁移。
- 迁移历史数据时,优先保证工作流映射正确,历史数据可以分批迁。
4. 强合规或内网场景:把验收证据链做扎实
金融、政企、制造这类场景,里程碑不只是管理工具,还是审计证据。建议在标准三要素上增加一条:每个退出标准的验证过程必须留下可追溯的记录,包括谁在什么时间用什么方法验证的、结果是什么。这部分最好由系统自动记录,而不是靠人工整理文档。

七、不同情况下的取舍
所有管理动作都有成本,下面四组取舍是我在实际项目里反复遇到的,没有标准答案,但有判断依据。
1. 里程碑数量:多设还是少设
倾向少设,但每个都设重。里程碑越多,评审成本线性上升,而边际拦阻能力快速下降。我在一个项目里见过 11 个里程碑,结果是每个都变成 20 分钟的走过场。判断依据是:如果某个里程碑不通过时,团队不会做出任何实质调整,那它就不该存在。
2. 验收严格度:卡死还是留口子
关键路径卡死,非关键路径留口子。如果所有验收标准都一刀切,团队会为了过闸门而降低标准描述,反而失真。我的做法是把退出标准分成两类:阻断项(不满足直接 No-Go)和观察项(记录但不阻断)。通常阻断项不超过 5 条。
3. 工具投入:手工表格还是平台化
30 人以下用表格完全够用,100 人以上手工维护的成本会超过工具成本。我算过一笔账:120 人规模下,人工汇总跨线里程碑状态每周大约消耗 6 到 8 人时,加上数据不一致导致的返工,一个月接近 40 人时。这个量级下,平台化是划算的。另外如果涉及私有化部署和国产替代需求,早期选型就要考虑,避免中途迁移。
4. 风险缓冲:显性预留还是藏在估算里
显性预留 15% 到 20%,藏在估算里的缓冲等于没有缓冲。我把缓冲写进计划表,明确标注“本里程碑含 3 天风险缓冲”,这样当缓冲被消耗时全团队都能看见,触发讨论。藏在估算里的缓冲通常会在无声中被消耗掉,等到发现时已经没有反应时间了。

八、可执行的操作步骤:从阶段启动到里程碑关门
最后一节给一套完整流程,按时间顺序走一遍,可以直接照着做。
1. 阶段启动时:设计里程碑
- 罗列候选节点,先不做筛选,越多越好。
- 用四个测试(独立性、不可逆、下游、坏消息)逐个筛,淘汰伪节点。
- 对保留下来的里程碑,填写三要素:可验证产物、量化退出标准、唯一责任人。
- 识别每个里程碑的成员风险四层观察项,写入风险看板。
- 确定决策门参与者,明确谁有否决权,通常是下游角色或业务方。
- 显性预留 15% 到 20% 的风险缓冲,并在计划中标出。
2. 执行中:周度风险扫描
- 每周固定 15 分钟,按四层风险的 12 个观察项逐条过。
- 累计三项以上亮黄灯,进入重点关注名单。
- 关键路径人员负荷超过 70%,立即触发任务重分配讨论。
- 任何口头承诺必须在 24 小时内落成带责任人和日期的任务。
- 风险发现到记录的时间间隔目标控制在 2 天以内。
3. 里程碑评审前 3 天:材料冻结
- 冻结验收清单和产物链接,之后不接受新增验收项(可进下个里程碑)。
- 所有退出标准的验证证据提前上传,评审会上只看结果不现场演示。
- 把当前已知的风险和遗留问题整理成清单,提前发给参会人。
- 确认否决权代表能出席,如果缺席则评审顺延,不要找人代替。
4. 评审当天:Go/No-Go 决策
- 先由责任人陈述产物和证据,不超过 15 分钟。
- 由否决权代表和下游角色提问,问题聚焦在“下游能不能开始工作”。
- 逐条核对退出标准,只判断通过或不通过,不讨论“差不多”。
- 产出明确结论:Go、Conditional Go 或 No-Go,不留模糊表述。
- Conditional Go 的条件必须当场指定责任人和清零时间,默认 5 个工作日。
5. 评审后 48 小时:关门动作
- 所有遗留项转成正式任务,必须有责任人和截止日期。
- 更新风险看板,关闭已消除的风险,新增本次识别出的风险。
- 把决策结论和条件录入系统,与后续任务关联,形成决策链。
- 如果触发了 No-Go,48 小时内组织方案重评估,不要拖延。
6. 阶段结束后:复盘
- 对比计划与实际,重点看缓冲消耗了多少、在哪里消耗的。
- 统计四层风险各自的发生次数和处理耗时,找出高频类型。
- 检查里程碑的坏消息测试是否有效:这个阶段有没有人主动报过坏消息?
- 如果连续两个阶段没有出现过任何 No-Go 或 Conditional Go,要警惕里程碑已经形式化。

九、总结:里程碑管的是人,不是日期
回到开头那个项目。如果重来一次,我会在 M1 就做一件事:让 5 个成员各自写下“订单状态有哪些”,然后当场对比。这个动作花 20 分钟,能省掉后面三个月里因为理解偏差产生的返工。里程碑真正的价值,不是让你知道进度到了哪,而是让你在代价还小的时候,知道有哪里不对。
我在这篇文章里想传递的核心判断是三条:第一,里程碑的合格标准是拦阻能力,不是进度刻度;第二,需要控制的成员风险占多数,但绝大多数检查清单里没有它的位置;第三,管理投入和交付结果之间的换算关系是可以算清楚的,评审时长增加 4.7 倍换来延期率下降 22 个百分点,这笔账在任何中大型团队里都成立。
下一步给你三个具体动作,按优先级排序:
- 今天就能做:挑出你当前项目最近一个还没到的里程碑,用四个测试过一遍。如果独立性测试不通过,说明它的验收标准需要重写。
- 本周内做:把四层成员风险的 12 个观察项整理成一页检查表,在下次周会上花 15 分钟过一遍,看看有多少项你答不上来。
- 本阶段内做:给你的里程碑加上显性风险缓冲,并在计划表里标出来。这一条是投入产出比最高的动作,因为它同时降低了加班量和延期率。
如果你的团队已经在 100 人以上、或者涉及私有化部署与国产替代诉求,那么把里程碑、产物、验收清单、风险标签、决策记录统一到一个平台上,会比继续用分散文档节省大量隐性沟通成本。PingCode 在支持 Jira 平滑迁移和私有化部署上的能力,是我们当时评估后做出选择的主要原因。工具不会替你判断,但它能让判断的结果不再蒸发。
常见问题解答(FAQ)
1. 项目里程碑的验收标准怎么定,才算“真的到了”?
我们团队以前定里程碑就写一句“完成开发”,结果到评审那天,产品说还差联调、测试说用例没过、运维说没部署文档,一个里程碑能扯两天。我一直搞不清里程碑到底该按什么口径验收,是看代码提交完,还是看能演示,还是看上线。
把每个里程碑写成一份可被第三方独立验证的“出口标准”,而不是一句状态描述。具体包含四样东西:交付物清单(可指名道姓的文件、可访问的环境、可运行的版本)、验收人(写具体角色,不写“项目组”)、验收方式(演示/抽样测试/数据核对)、遗留问题处置结论(哪些必须关闭、哪些可带条件通过)。
判断口径是三条:交付物能被非当事人独立复现;验收人书面确认;未关闭项有明确责任人和截止日。另外控制里程碑密度,主干里程碑建议每2到4周一个,全周期不超过7个,否则会退化成周报。凡是写不出验收人的节点,本质上不是里程碑,只是任务分组。
2. 里程碑总是到跟前才说延期,怎么提前发现而不是等爆雷?
我最怕的就是周会上所有人都说“正常”,结果到期前一天突然告诉我做不完,然后整个下游排期全乱。我也试过让大家报完成百分比,但报80%能报三周,根本看不出风险。我想知道有没有比“问进度”更靠谱的预警办法。
不要依赖百分比完成度,它主观且可被美化。改成倒推检查点加先行指标:每个里程碑前设T-5天冻结预检,只做收敛不接新需求,T-1天做预验收。要盯的三个先行指标是,关键路径剩余浮动时间是否低于20%、未关闭的阻塞项数量及其平均滞留天数、跨团队依赖的对方书面确认率。
这三项里任意两项亮红,就提前启动降级方案,而不是等到期再谈。经验上,阻塞项滞留超过3天没人推动的,基本都会变成延期。另外把里程碑排期按角色可用率80%折算,别按100%排,留出的那20%就是应对请假、救火和沟通损耗的缓冲。
3. 项目成员的风险怎么控制,尤其是核心成员被抽走或突然离职?
我们做过一个项目,主力开发在里程碑前一周被临时调去救别的火,进度直接崩了,因为那个模块只有他一个人熟。后来我意识到,排期再怎么精细,人也只有一个,风控没做到人身上。我想知道具体该建什么机制来防这种单点依赖。
做一张“人员,任务,里程碑”的三维映射表,逐个里程碑标出关键角色,专门找出只有一个人能做的单点任务。对单点任务强制配备份人,并且要求备份人至少实操过一次,光是“看过文档”不算。交接标准要提前定:代码结构、部署步骤、外部依赖联系人三项齐备才算可交接。
关键期管理上,里程碑前一周冻结人员借调,这条要写进项目章程让上级背书,否则你挡不住借调。量化口径给你两个:单点依赖任务占关键任务的比例控制在15%以内,每个里程碑至少有两名成员熟悉其核心交付物。人员风险不是靠信任解决的,是靠冗余和记录解决的。
4. 里程碑延期了要不要改日期?复盘又该复盘什么?
我们团队有过两种极端:一种是一延期就偷偷把基线日期改掉,改到最后里程碑形同虚设;另一种是死守原日期不复盘,同样的问题反复踩。我一直没想清楚延期和变更的边界在哪,复盘时又该问哪些问题才不是走过场。
先把“计划变更”和“执行偏差”分开处理。建议设一个变更门槛:偏差在10%以内且不影响对外承诺的,内部记录即可,不重设基线;偏差超过10%或影响外部交付的,必须走变更评审,材料里写清根因、补救措施、对后续里程碑的连带影响,并同步所有干系人。复盘只回答三个问题:偏差根因属于估算、外部依赖还是范围蔓延;
哪一道检查点本该提前预警却没报警;下一次要在哪个环节加卡点。数据留痕上,给每个里程碑记三列日期,计划日期、预测日期、实际日期,并观察预测日期的偏移趋势,连续两次向后移动就是最早的爆雷信号,比任何周报都灵。复盘的产出必须是可执行的卡点调整,否则就是讲故事。
文章包含AI辅助创作:项目阶段如何做好里程碑?项目成员风险控制与操作步骤,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/332659
读者评论
我们团队也踩过类似的坑,里程碑评审会全是点头,结果上线前一周连续加班补窟窿。后来学乖了,每个里程碑必须让下游角色挑刺,挑不出来就不算过。不过作者说的“三个里程碑100%通过就是打卡机”我觉得有点绝对,有些小项目阶段确实就是顺利,硬要找不通过反而形式主义。关键还是看有没有真实反对的声音,而不是强行制造反对。
成员风险占八成这个数据挺震撼的。我观察过一个现象:越是关键人依赖重的模块,周报写得越漂亮,因为没人敢暴露自己不懂。文章里“架构至少两人能独立讲清楚”这条很实用,但落地有个难点,如果那个人就是不愿意分享呢?我们试过让原作者给新人讲一遍,结果他讲的是自己那套理解,新人听完还是不会。可能还需要轮换复述或者文档化这种更硬的约束。
验收标准8到12条这个区间我有同感。之前写过18条,评审时大家直接跳过细则只签字,等于没写。但我觉得作者漏了一个场景:有些项目的验收标准是客户或业务方定的,他们不关心你写几条,只关心能不能过。这种情况下团队内部的里程碑标准得和对外验收口径区分开,否则容易变成两套账。另外无惩罚上报通道说起来容易,做起来要看管理者自己平时怎么对待坏消息,光建个表单没人填的。
