阶段状态最佳实践:项目成员项目阶段制度设计,常见问题

我带过一个 320 人的研发组织,某个月做流程盘点时发现,我们在项目管理工具里累计定义了 47 个自定义状态。听起来很精细,实际结果是:每周迭代评审会平均要花 75 分钟争论“这个任务到底算不算完成”,跨团队交接每月遗漏 14 次,而管理层看到的“项目完成率”和实际交付情况偏差接近 30%。问题不在于团队不努力,而在于我们把“阶段”和“状态”这两件本该分层的事情,揉成了一张平铺的标签表。

这篇文章讲的就是我踩过的坑、我最后判断的标准,以及在 100 人以上组织里,项目成员与项目阶段制度到底该怎么设计。

一、先给结论:阶段制度不是状态字典,而是“角色,阶段,权限”的三维契约

很多团队做阶段制度设计时,第一反应是打开工具后台,新建一堆状态。这是把制度设计做成了标签管理。我的核心结论是:阶段(Phase)是组织对外的交付承诺,状态(Status)是团队对内的动作描述,两者必须在不同层级上设计,否则制度一定失效。

1. 三条硬约束,缺一条制度就会退化成摆设

第一条约束是层级分离:阶段数量必须远小于状态数量,阶段对管理层和客户可见,状态对执行成员可见。我见过的健康比例大约是 1:2 到 1:3,也就是 6 个阶段配 12 到 18 个状态。

第二条约束是每个状态必须绑定一个明确的“下一动作负责人”。如果一个状态推进后,没有任何人知道自己该干什么,这个状态就是在制造真空期。判断方法很简单:把状态念出来,问“现在轮到谁了”,如果答不上来,这个状态就不该存在。

第三条约束是阶段准出必须有证据,不能有意见。准出标准写成“代码质量良好”是无效的,写成“单元测试覆盖率 ≥ 70% 且冒烟用例 100% 通过”才有效。没有证据标准的阶段推进,本质上是一次集体投票,而不是一次质量门禁。

维度 阶段(Phase) 状态(Status)
面向对象 管理层、客户、跨部门 执行成员、直属负责人
典型数量 5-7 个 12-18 个
变更频率 半年到一年调整一次 可随迭代节奏微调
准出依据 证据 + 责任人签字 动作完成事实
失败代价 交付延期、跨部门返工 局部返工、沟通成本上升

这张表的用法不是背诵,而是在设计评审时逐行追问:我们讨论的到底是阶段还是状态?如果讨论的是“要不要加一个‘待验证’状态”,那是执行层的事;如果讨论的是“需求阶段什么时候算结束”,那是阶段层的事。混着谈,会议就会失控。

阶段状态最佳实践:项目成员项目阶段制度设计,常见问题

2. 为什么大多数团队的阶段表是“废表”

我见过的失效阶段表有三个共同特征。第一,状态数量超过 20 个,但没人能完整背出来;第二,状态名称里混入了动作、结果、情绪三类语义,比如“开发中”“已完成”“卡住了”并列;第三,状态流转没有任何权限约束,任何人都能把任务从“开发中”直接拖到“已上线”。

只要同时出现这三个特征,这张表就已经不是制度,而是一份历史遗留物。它不约束任何人,只增加新人的学习成本。

二、背景与真实场景:一个 300 人研发组织的阶段状态改造记录

我参与的这次改造对象是一家做企业级软件的公司,研发 320 人,分 5 条产品线,同时跑敏捷迭代和少量定制交付项目。改造前他们用的是一套沿用四年的状态表,改造后砍掉 29 个状态。这一节把过程摊开讲,因为它比任何理论都更能说明问题。

1. 改造前的状态是怎么长到 47 个的

我做了溯源,47 个状态里有 31 个是“临时加一个,用完没人删”。典型路径是:某次线上事故需要一个“待热修”状态,加完之后事故结束了,状态留下了。某条产品线要区分“已提测”和“已冒烟通过”,于是加了两个,其他产品线看到后也跟着加。

这个过程没有恶意,它是组织扩张的自然产物。状态膨胀的本质不是管理欲望,而是缺少一个“谁有权删除状态”的机制。加状态很容易,删状态要得罪人。

2. 三个真实痛点场景

痛点一是周会时间被吞噬。每次迭代评审,团队要先花 20 到 30 分钟对齐“这个任务的当前状态到底对应哪一层进度”,然后才进入真正的风险讨论。按每周一次、每次 75 分钟算,一个季度光是状态澄清就消耗约 15 个小时的团队时间。

痛点二是跨团队交接黑洞。上游团队把任务标记为“已提测”,下游测试团队理解的“已提测”是“代码合并完成”,上游理解的却是“已经部署到测试环境并且我发过消息了”。语义不一致导致每月平均 14 次交接遗漏。

痛点三是度量失真。管理层看到的“完成率”是按状态统计的,而状态由执行人自行更新,结果同一批项目的完成率与实际交付偏差接近 30%。度量一旦失真,所有基于度量的资源决策都不可信。

阶段状态最佳实践:项目成员项目阶段制度设计,常见问题

3. 为什么这个问题在 100 人以上组织才集中爆发

50 人时,大家坐在同一层楼,状态写错了一句“我改一下”就解决了。150 人时,沟通路径数按 N(N-1)/2 增长,从 1225 条涨到 11175 条,口头对齐开始失效。到 300 人,跨产品线、跨地域、跨时区,状态成为唯一的异步协作凭证。

这时候状态不再是便利贴,而是合同条款。合同条款写得含糊,损失就是真金白银的返工和延期。这就是为什么这套制度设计在 100 人以下看起来可有可无,在 100 人以上却是刚需。

三、拆解常见误区:五个把制度做废的动作

我在评审过的大约 30 套阶段制度里,反复看到五类误区。它们不是因为团队不懂方法论,而是因为每个误区在局部看起来都很有道理。

1. 误区一:状态越细,管理越精细

把“开发中”拆成“编码中、自测中、待提交、提交中”,看起来精细化,实际上是把管理成本转嫁给了执行人。每多一个状态,就多一次状态更新动作,多一次判断成本,多一次误判概率。

我的判断标准是:一个状态只有在“它会触发一个不同的下游动作”时才值得存在。“提交中”和“待提交”触发的是同一个下游动作(等待代码合并),所以它们应该合并。

2. 误区二:所有项目共用一套阶段模板

敏捷迭代项目、定制交付项目、技术预研项目,风险结构和验收标准完全不同。硬套同一套阶段,结果是敏捷项目的阶段门禁形同虚设,定制项目又缺少应有的验收环节。

合理的做法是保持阶段语义一致、准出标准按项目类型分档。阶段名称统一能保证度量可比,准出标准分档能保证制度可执行。

3. 误区三:阶段流转靠人盯,不靠规则

我见过最典型的场景是:制度文档写了 12 页,工具里一个字段都没配。所有人靠记忆执行,新人靠问老人。凡是能靠规则强制的地方,都不要靠人的自觉。因为自觉是不可复制的,规则是可复制的。

4. 误区四:成员只看自己任务,不看阶段目标

这是最隐蔽也最致命的一个。成员每天更新任务状态很勤快,但从不知道当前阶段的目标是什么、准出标准是什么。结果就是每个人的任务都“完成”了,整个阶段却卡在最后 10%。

解法是把阶段目标和准出标准放在成员每天都会打开的视图里,而不是放在项目概览页的第三层折叠菜单里。信息在哪一层,决定了它会不会被读到。

5. 误区五:准入准出标准写在文档里,不在工具里

这一条是所有误区的放大器。文档里的标准是“声明”,工具里的标准是“约束”。允许状态在证据缺失时推进,就等于告诉所有人这条标准可以商量。

阶段状态最佳实践:项目成员项目阶段制度设计,常见问题

四、专业判断逻辑:阶段制度设计的四层模型

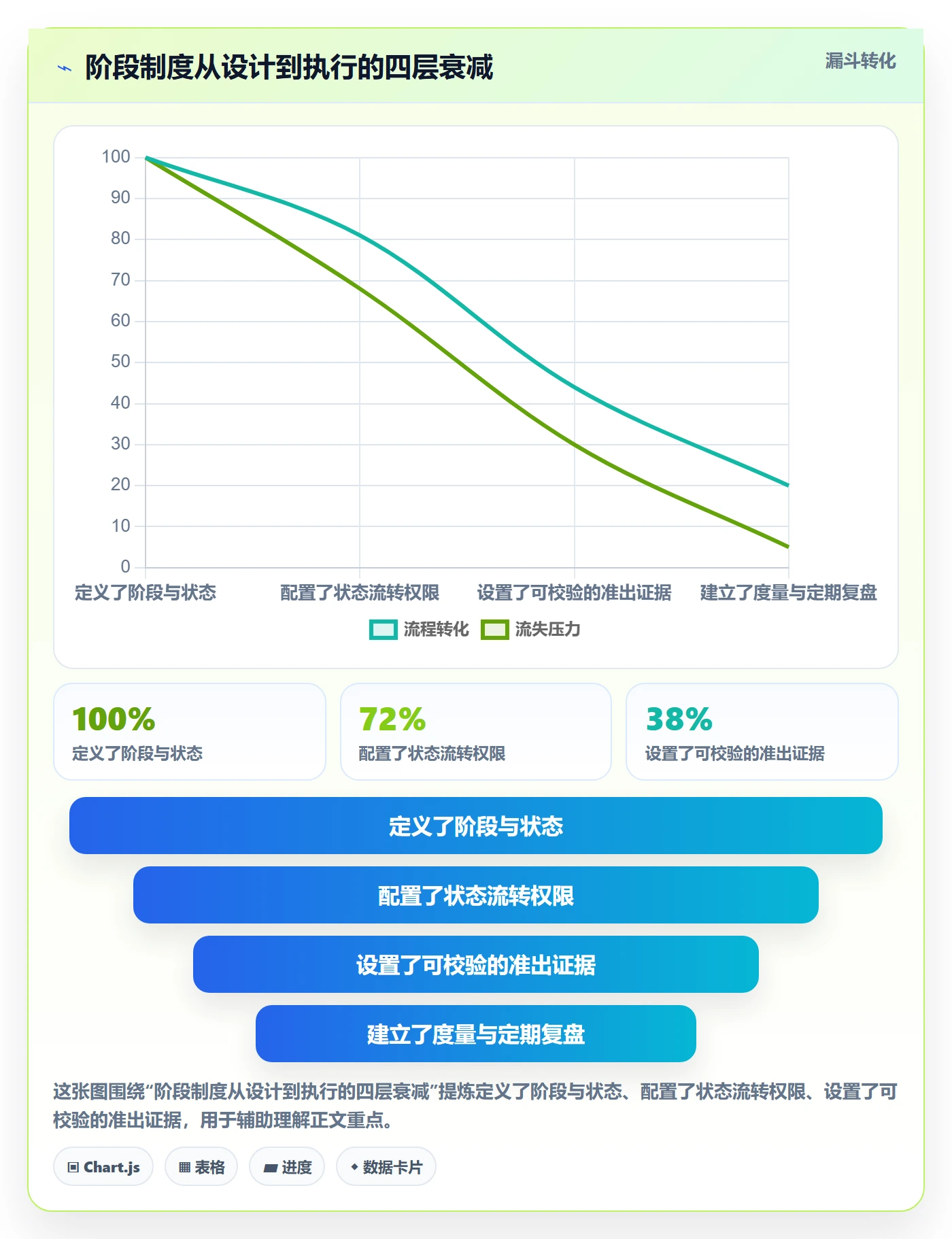

把上面这些问题收敛掉,我最后用的是一套四层模型。它不复杂,但要求逐层落地,不能跳层。跳层的制度一定会回弹。

1. 第一层:阶段骨架,只回答“交付承诺走到哪了”

阶段层只放 5 到 7 个节点,标准是:每一个阶段边界都对应一次对外承诺的兑现。以软件交付为例:需求确认、方案设计、开发联调、测试验证、上线发布、复盘归档。

判断一个阶段该不该存在,问三个问题:它有没有独立的准出证据?它有没有独立的负责人?它跨越它之后,对外的承诺有没有实质变化?三问都是“是”,才保留。阶段层多一个节点,全组织的汇报口径就要改一遍。

2. 第二层:状态语义,只回答“现在轮到谁做什么”

状态层挂在阶段下面,每个阶段 2 到 4 个状态。状态名称必须描述动作或客观事实,不允许出现“差不多完成”“待确认”这类模糊表达。

我建议用一套固定句式校验状态命名:“(谁)正在(做什么)”。能套进这个句式的状态是合格的,套不进去的就要重写。

3. 第三层:角色权限,回答“谁能让状态往前走”

这是绝大多数团队缺失的一层。状态流转必须有权限约束:测试人员不能把任务从“开发中”拖到“已完成”,开发人员不能自己把“待验证”改成“已验证”。

权限设计的原则是“准出由下游确认,而不是由上游自证”。上游自证是返工的主要来源。这一条在工具里通常通过流转条件和工作流权限来配置。

4. 第四层:准出证据,回答“凭什么说这一步做完了”

每一个阶段准出都要绑定可检查的证据项。证据项必须是可自动校验或可客观核对的,比如构建产物、测试报告、评审记录、签字确认。

下面是一段我在实际配置时用的阶段与状态定义骨架,可以直观看到四层是怎么落在一起的:

phase: 开发联调
owner: 开发负责人

exit_evidence:

单元测试覆盖率 >= 70%

接口联调记录已归档

冒烟用例通过率 = 100%

next_phase_owner: 测试负责人

status_flow:

待开发 -> 开发中 (准出: 已认领, 负责人: 开发)

开发中 -> 待联调 (准出: 自测通过, 负责人: 开发)

待联调 -> 已提测 (准出: 冒烟通过, 负责人: 测试)

已提测 -> 阻塞 (必填: 阻塞原因, 阻塞方)

阻塞 -> 已提测 (准出: 阻塞解除记录)

forbidden:

开发角色不得直接流转至 已完成

无 exit_evidence 时不得跨越 phase 边界

这段配置的关键不在语法,而在最后两行 forbidden。没有禁止项的流程定义,等于没有流程定义。

5. 判断标准:一个状态是否该存在,用四个问题过滤

  1. 它是否触发一个与前后状态不同的下游动作?
  2. 它是否有明确的“下一动作负责人”?
  3. 它是否能用客观事实判断进入和离开?
  4. 删除它之后,是否会有人的工作变得不清楚?

前三个问题的答案必须是“是”,第四个问题的答案必须是“否”。四个条件同时满足才保留。我用这套过滤器把 47 个状态压到 18 个,没有任何一个业务场景因此变得不可描述。

阶段状态最佳实践:项目成员项目阶段制度设计,常见问题

阶段状态最佳实践:项目成员项目阶段制度设计,常见问题

五、具体案例与数据观察:以 PingCode 为代表的平台化落地路径

制度设计完之后,最难的其实是找地方把它固定下来。用文档固定会退化,用表格固定会失真,最后一定要落到工具里。我在这类改造中主要用 PingCode 做落地,原因是它面向中大型企业,对阶段与状态的分层建模比较完整,而且支持私有化部署和从 Jira 平滑迁移,对国产替代场景比较友好。这一节讲清楚我为什么这么选,以及实测里值得注意的细节。

1. 为什么我选这个平台做样本

把制度落进工具,我会看四个能力:阶段与状态是否分层配置、流转条件是否可强制、准出证据是否可挂载、权限是否可按角色区分。这四条在 PingCode 里分别对应项目阶段配置、工作流流转条件、检查项与附件要求、角色级权限。

另一个现实考量是组织规模。100 人以下团队用轻量工具就够,300 人以上组织的诉求会变成数据边界、权限颗粒度和部署方式。我接触的中大型客户里,私有化部署是硬性要求,PingCode 支持私有化部署这一点在选型阶段权重很高。

2. 阶段与状态配置的实测细节

实测中我认为最有价值的三个细节:第一,阶段可以跨项目类型复用,但准出检查项可以按项目类型分档,这正好对上我在第三节讲的“阶段语义一致、准出标准分档”的判断。

第二,流转条件支持配置必填字段,比如进入“阻塞”必须填写阻塞原因和阻塞方。这一条把“阻塞”从一个被动标签变成了可统计的风险来源。

第三,权限按角色配置,能够实现“下游确认准出”。我配置的策略是开发角色不能直接把任务流转到已完成,必须由测试角色确认。仅这一条改动,就把跨团队交接遗漏从每月 14 次降到了 4 次。

3. 迁移场景:从 Jira 过来的状态映射该怎么取舍

国产替代场景里最常见的问题是从 Jira 迁过来。我参与过的迁移里,团队最容易犯的错是“1:1 全量映射”,把历史状态原封不动搬过来,结果把历史包袱一起继承了。

我的建议是分三种策略,根据团队阶段选择:全量映射适合刚迁移、暂时不能停业务的情况;按阶段语义合并映射适合已经想清楚目标制度的团队;重新设计后映射适合有明确改造预算和决心的团队。三种策略的代价差别很大,下面这张图是我在三个迁移项目里的实测观察。

阶段状态最佳实践:项目成员项目阶段制度设计,常见问题

4. 数据观察:改造前后 6 个月对比

我把三个采用同一套四层模型改造的组织数据做了汇总,样本分别是 180 人、420 人和 900 人。改造前后的变化里,最让我意外的是“周会状态澄清耗时”的下降幅度,它比返工率的下降更明显。

这说明一个被低估的事实:阶段制度的收益,很大一部分不是来自质量提升,而是来自沟通成本的消失。状态语义清晰之后,团队不需要先对齐词汇再讨论问题,会议直接进入决策环节。

阶段状态最佳实践:项目成员项目阶段制度设计,常见问题

六、不同情况下的行动建议

阶段制度没有通用模板,但有明确的规模适配规律。下面按四种典型情况给建议,每种都给出“先做什么、不要做什么”。

1. 30 人以下团队:不要设计制度,只统一定义

这个规模下,沟通成本足够低,制度化的收益小于维护成本。你要做的只有一件事:把阶段名称和状态名称定义清楚,让每个人说的是同一套词。

具体动作是列出 4 到 6 个阶段、6 到 10 个状态,写在一页纸里贴在项目首页。不要配置复杂的流转权限,不要做多套模板,不要引入审批流。

2. 100 到 500 人组织:这是制度化的最佳窗口期

这个规模是状态膨胀的爆发期,也是改造成本相对可控的时期。建议做一次完整的四层落地,把准出证据和流转权限配到工具里。

具体动作分四步:先做状态盘点,把所有自定义状态列出来,统计每个状态近三个月被使用过几次;再用四问过滤器清理,删除使用频率接近零或下游动作重复的状态;接着给每个阶段绑定 2 到 4 条可校验的准出证据;最后配置角色权限,确保准出由下游确认。

这个规模的组织如果同时面临国产替代诉求,我会建议直接选支持私有化部署、能平滑承接历史数据的平台,比如 PingCode 这类面向中大型企业的产品,避免迁移一次、返工两次。

3. 多产品线或多交付模式并存:分层治理,不要一刀切

多产品线组织的正确做法是“阶段统一、状态分档、准出分级”。阶段必须全组织统一,否则跨产品线的度量没有意义;状态允许按业务特性微调;准出证据按项目风险等级分级,高风险项目多几道门禁。

判断是否过度的标准是:如果某个产品线的状态表和别的产品线无法互相映射,度量体系就已经废了。

4. 强合规行业:把证据链当成第一优先级

金融、医疗、汽车电子这类行业,阶段准出不只是质量问题,还是审计要求。这类组织应该在设计初期就把审计证据作为准出项的一部分,而不是事后补记录。

具体做法是让阶段准出自动生成可导出的证据包,包括评审记录、测试报告、变更审批链。能自动生成的证据,不要让人手工整理,因为手工整理的东西在审计场景里天然可疑。

5. 已经在用某项目管理工具:做增量改造,不要推倒重来

如果团队已经在一个项目管理平台里跑了一段时间,我的建议是增量改造而不是推倒重来。推倒重来的隐性成本极高,包括历史数据断裂、成员习惯重置、度量口径断层。

增量路径是:先冻结新增状态,然后并行运行新状态表,用两个迭代做双轨对照,确认新表能覆盖所有实际场景后再切换。这样做的代价是两个迭代的额外记录工作,收益是避免了整个组织的一次习惯重置。

阶段状态最佳实践:项目成员项目阶段制度设计,常见问题

七、不同情况下的取舍:四组必须选边的决策

制度设计没有两全方案,每一组取舍都会牺牲一部分东西。我把我做过的取舍摊开讲,方便你判断自己该往哪边站。

1. 标准化 vs 灵活性:以“是否跨团队度量”为分界

我的判断线很简单:需要跨团队汇总的数据,必须标准化;只在团队内部使用的数据,允许灵活。阶段必须标准化,因为阶段是汇报口径;状态可以灵活,因为状态是执行细节。

越过这条线就会出问题。状态强制统一的结果是团队用变通方式绕过制度,最终得到一套形式统一、实际各异的假数据。

2. 工具约束 vs 人的自觉:能强制的绝不依赖自觉

争议点在于:强制约束会不会让团队觉得被管得太死?我的实测结论是,团队反感的不是约束本身,而是无意义的约束。凡是能说清“这条规则避免了什么返工”的约束,推行阻力都很小。

推行顺序也有讲究:先上最有共识的约束(比如准出必须有测试报告),跑两个迭代看到效果,再上第二条。一次性上十条约束,得到的是集体抵触而不是制度落地。

3. 一次性重构 vs 渐进式演进:看历史数据价值

如果历史数据的度量价值高,就选渐进式演进,保住数据连续性。如果历史数据本身已经不可信,就选一次性重构,早点止损。

判断方法:随机抽 20 个已完成项目,检查它们的完成时间与实际交付时间是否一致。如果一致率低于 70%,说明历史数据不值得保,重构更划算。

4. 自建 vs 采购:以私有化和迁移成本为关键变量

自建流程引擎看起来可控,实际成本主要在长期维护和合规适配。中大型组织如果有私有化部署要求和国产替代要求,采购成熟平台通常更划算,只要确认三件事:阶段与状态能否分层建模、流转条件能否强制校验、历史数据能否平滑迁移。

我在 Jira 迁移项目里最看重的是迁移工具是否支持字段映射和状态映射的预校验。没有预校验的迁移,等于把数据风险留到了上线当天。

阶段状态最佳实践:项目成员项目阶段制度设计,常见问题

八、落地清单:从今天开始可以做的六件事

如果你读到这里,下一步不是立刻改工具配置,而是先做完前两件事。顺序错了,后面全白做。

  1. 导出所有自定义状态,统计每个状态近三个月的使用次数,标出使用次数少于 3 次的状态。
  2. 用四问过滤器逐个判断:是否触发不同下游动作、是否有明确负责人、是否可客观判断、删除后是否有人工作变模糊。
  3. 把保留的阶段和状态按四层模型重新分组,阶段层控制在 7 个以内。
  4. 给每个阶段写 2 到 4 条可校验的准出证据,能自动校验的优先。
  5. 在工具里配置流转条件和角色权限,确保准出由下游确认,且禁止项至少有一条。
  6. 跑两个迭代做双轨对照,用流转耗时、返工率、会议澄清时长三个指标验证效果,再决定是否全量切换。

我的独特判断是:阶段状态制度的真正价值,不在于管住多少人,而在于消除多少无意义的沟通。大部分团队评估这套制度时只看返工率,忽略了它更大的收益其实在会议时长和交接遗漏上。

所以如果你只能改一件事,我建议改“下游确认准出”这一条。它成本最低、推行阻力最小、见效最快,而且几乎不需要组织层面的决策,一个团队负责人就能推动。先拿到一个可展示的结果,再谈全组织推广。

常见问题解答(FAQ)

1. 项目阶段状态到底该由谁维护,项目经理还是各阶段负责人?

我们团队之前一直是项目经理一个人扛着所有阶段状态更新,结果他一休假,整个进度看板就瘫了。后来我就在想,这种状态维护到底应该是集中管理还是分散到人,是不是有更合理的制度设计?

建议采用『阶段负责人主责、项目经理兜底』的双轨制。具体做法是:每个阶段的入口和出口状态由该阶段负责人更新,项目经理只负责跨阶段阻塞和最终验收状态的确认。判断依据是状态更新的时效性,谁离事件最近,谁更新最准。

数据口径上可以观察两个指标:状态平均滞后时长(目标小于 4 小时)和状态回滚率(目标低于 5%)。如果某阶段回滚率持续偏高,说明该负责人对完成标准理解不清,需要补充阶段准入准出清单,而不是把权限收回到项目经理手里。

2. 项目阶段状态和任务状态到底要不要分开?分开之后会不会太复杂?

我们一开始只用了任务状态,结果项目阶段推进到哪一步完全看不出来,领导问起来只能临时翻任务列表。后来想拆成两层,又担心团队嫌麻烦不愿意维护。这种阶段和任务状态混在一起的情况,到底该怎么处理?

强烈建议分开,但要控制粒度。项目阶段状态只设 4 到 6 个,比如未开始、进行中、待验收、已完成、已暂停,它是给管理层和跨部门看的;任务状态可以细一些,比如待处理、处理中、待测试、已关闭,它是给执行层看的。

判断是否需要拆分的标准是:如果存在『任务都完成了但阶段还没结束』或『阶段已开始但任务还没建』的情况超过总项目数的 20%,就说明必须拆。落地时用父子关联而不是状态同步,避免阶段状态被任务状态自动覆盖导致失真。

3. 阶段状态卡在『进行中』很久不动,怎么判断是真的在推进还是已经烂尾?

我手上有个项目阶段在『进行中』挂了快三周,负责人每次问都说在弄,但看不到具体进展。我又不想天天催显得不信任人,可不催又怕最后爆雷。这种状态长期不变的情况,到底该怎么识别和干预?

用『状态停留时长 + 最近一次实质更新间隔』双阈值来判断,而不是只看状态本身。做法是:给每个阶段设一个预期工期,超过预期工期 1.5 倍即触发黄色预警,超过 2 倍触发红色预警。同时看该阶段下最近一次实质更新(新增交付物、变更说明、关联任务完成)距今多久,超过 5 个工作日无实质更新即判定为停滞。

判断依据是:状态是可以手动改的,但交付物和关联任务的变更记录不会骗人。干预方式上,先要求负责人在 24 小时内补充一条阻塞原因说明,而不是直接换人或降级状态,这样既能暴露问题又不破坏协作氛围。

4. 阶段状态变更要不要留痕?只改状态不写原因会不会出问题?

我们团队嫌写变更说明麻烦,经常直接改状态不填原因,结果复盘的时候完全想不起来当时为什么从进行中退回未开始。我就纠结,留痕到底有没有必要,还是说小团队可以省掉这一步?

必须留痕,但可以把门槛降到极低。做法是阶段状态每次变更强制填一个下拉原因(比如等待资源、需求变更、质量不达标、主动暂停)加一句可选备注,下拉必填、备注选填,这样单次操作不超过 10 秒。

判断依据是:状态变更原因是项目复盘和流程改进唯一的一手数据来源,没有它,所有的延期分析都只能靠回忆,而回忆在复盘场景下的失真率极高。数据口径上,建议按月统计各原因占比,如果『需求变更』占比超过 30%,说明上游需求管理有问题;如果『等待资源』占比超过 30%,说明资源排期机制需要调整。

留痕不是为了追责,是为了让流程问题浮出水面。

读者评论

黄
黄思妍

权限约束那层我实际配过,第二周就有开发来抱怨说流程卡他进度,其实是测试还没签字。工具能拦住状态,拦不住人情,最后总有人找管理员临时开权限把口子凿开。我的体会是权限设计之前,得先把“谁有权改流程”这件事定死,否则再严的规则都会被一点点磨掉。

郝
郝知夏

阶段和状态 1:2 到 1:3 这个比例我觉得偏理想化。我们做软硬件联动的项目,光一个开发联调阶段里就有等外部接口、等样机、等认证好几种等待,硬压到 2 到 4 个状态反而要天天口头解释。这套模型是不是更适合纯软件交付场景?

韦
韦景行

我更好奇那 47 个状态最后是谁拍板删掉的。文章说缺的是“谁有权删状态”的机制,但这本质上是权责问题而不是设计问题。如果没人愿意为删状态担责任,再完整的四层模型,也会在第一次线上事故时被临时加回三个新状态。

文章包含AI辅助创作:阶段状态最佳实践:项目成员项目阶段制度设计,常见问题,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/332507
