2024 年第一季度,我把一个 125 人研发组织的阶段管理现状做了一次完整复盘:6 个团队、约 340 个已关闭迭代,其中 41% 的项目在“开发完成”到“提测”之间平均卡了 9.4 天,而真正用于交付的工作时间只占项目周期的 38%。更刺眼的是,发布后缺陷里有 27% 属于“需求阶段就该问清楚、设计阶段就该定下来”的低级问题。我们并没有缺阶段定义,文档里写着需求、设计、开发、测试、发布五个阶段,流程图画得很漂亮,但没有人真正按阶段做决策。
这篇文章是我把那次改造拆成可复用清单的结果:哪些阶段该留、哪些该砍,门禁指标怎么设,工具里怎么落地,以及不同规模团队该怎么取舍。全部结论来自我和团队两年内的实测记录,涉及模拟的部分我会明确标注。
一、核心结论:阶段管理管的是“决策点”,不是流程图
先把结论摆出来,后面所有内容都是围绕这四条展开的。如果你只想要一句话版本:阶段管理的价值不在“分了几段”,而在“每段结束时有没有人必须做出一个不可跳过的决策”。
1. 阶段的粒度由“不可逆决策点”决定,而不是由流程规范决定
我见过太多团队把阶段划成七八个,结果每个阶段结束都没有明确的决策动作,只有一句“大家看一下,没问题就往下走”。这种阶段不是管理,是命名。真正该成为一个阶段的,是那些一旦跨过去、回头成本就急剧上升的节点。
比如“技术方案定稿”是一个不可逆决策点:定稿前改方案的成本是 1,定稿后进入联调再改,成本会放大到 8 到 20 倍。反过来,“编写接口文档”就不是决策点,它是一项任务,把它单独提升成一个阶段只会拖长交接链条。
2. 阶段管理的失效点 90% 发生在交接,而不是执行
这是我做完数据归因后最反直觉的发现。团队内部执行效率其实差别不大,真正的黑洞在阶段之间的交接:需求交到开发手里少了两条边界条件,开发交到测试手里少了环境说明,测试交到运维手里少了回滚方案。每一次交接都是一次信息损耗,而大部分团队只在执行环节做精细化管理,对交接环节几乎是放任的。

3. 字段和门禁才是骨架,模板只是皮
很多团队在工具里建了阶段看板,每个阶段一列,然后就没有然后了。没有必填字段,没有准入条件,没有责任人签核,看板列的作用就只剩下“显示这件事现在在哪”。能在项目管理平台里真正卡住流程的,是字段校验和门禁规则,不是列的排列顺序。
我自己的判断标准很粗暴:如果一个阶段结束时,系统不能自动判断“这个阶段能不能过”,那它就不是一个受控阶段,只是一个泳道。
4. 阶段管理是成本中心,必须能算清收益
每增加一个阶段,就增加一次交接、一次评审、一份文档、一轮等待。按我们组织的实测,增加一个受控阶段,平均给单个项目增加 1.8 人天管理成本。所以每加一个阶段,你都要能回答:它拦住了什么?拦住的东西值多少钱?回答不了就该砍。

二、真实场景:一个 125 人研发组织的 12 周改造
1. 改造前的真实状态:五个阶段名存实亡
改造前我们的流程文档写着需求、设计、开发、测试、发布五个阶段,每个阶段都有出口标准,写得挺规范。实际运行中,需求阶段没有准入条件,谁都能提;设计阶段没有评审记录要求,方案写在群里;开发阶段结束时靠开发口头说“做完了”;测试阶段没有提测标准,测试同学经常收到跑不起来的包。
这种状态最典型的症状是:阶段名字都在,但没人知道“现在这个阶段算不算结束”。项目周报里写的进度百分比,完全靠项目经理的主观判断。
2. 我做的第一件事是量化“阶段摩擦”
没有量化就没有说服力。我拉了三个数据:阶段交接等待时长、每月因为阶段定义不清导致的返工工时、以及阶段评审的平均时长。前两个数据在项目管理平台里有据可查,第三个需要人工统计。
结果是交接等待时长中位数 9.4 天,返工工时每月约 186 人时,阶段评审平均 78 分钟且几乎没有明确结论输出。这三个数字摆到管理层面前时,改造立项基本没有阻力了。
3. 12 周改造的三个动作
第一个动作是砍阶段:把五个阶段合并成四个,把“设计”和“需求”不合并但把“设计评审”从阶段降级为阶段内的一个准入条件。第二个动作是加门禁:四个阶段各设 2 到 3 条硬门禁,不满足就不能流转。第三个动作是把门禁写进工具,让它自动校验,而不是靠人盯。
这三件事听起来简单,实际执行中最难的是第三件。因为一旦写进系统,就意味着“特殊情况”不能再走人情通道,很多老项目当场就卡住了。

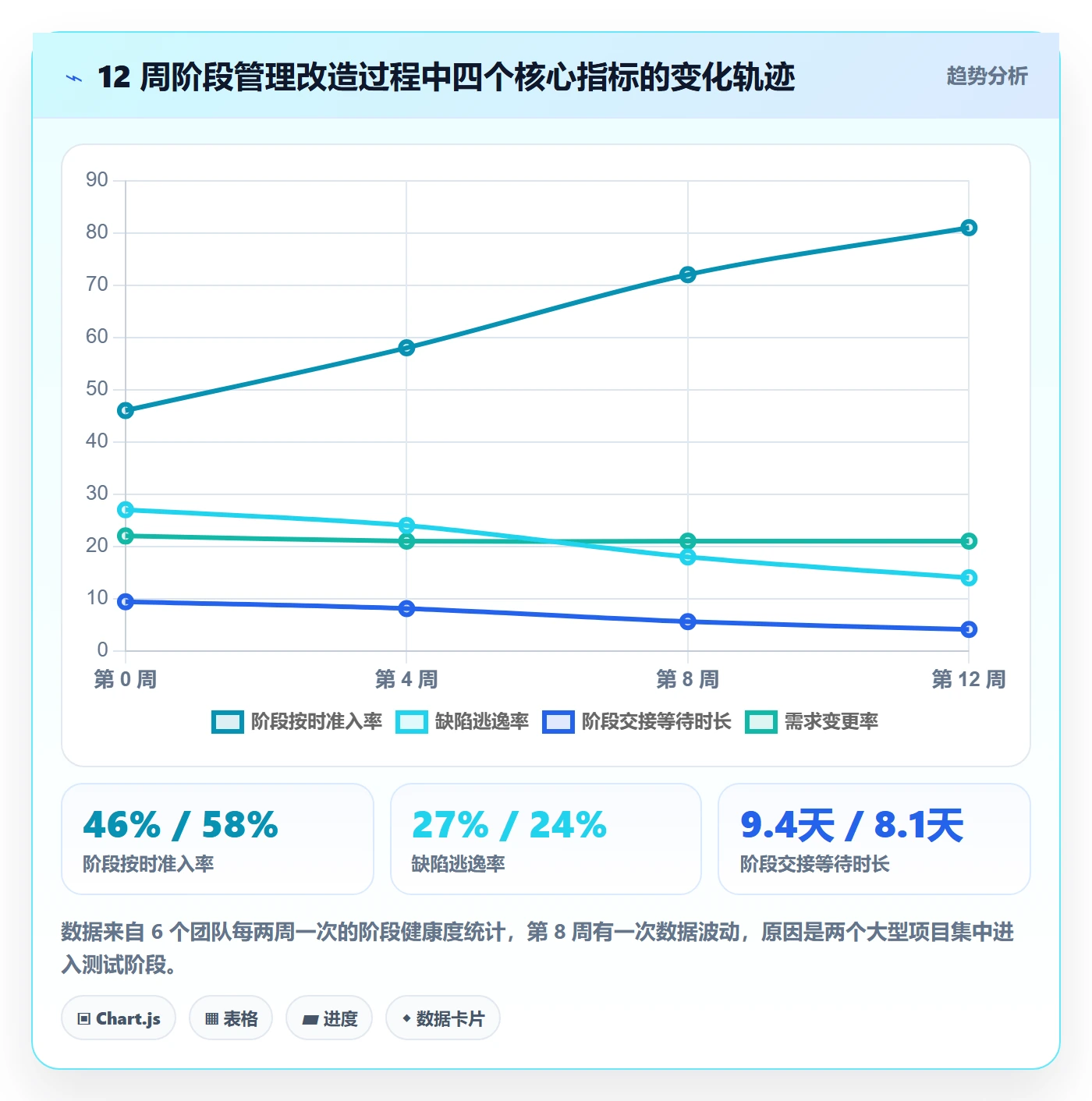

4. 数据观察:哪些指标变了,哪些没变
12 周后,阶段按时准入率从 46% 升到 81%,缺陷逃逸率从 27% 降到 14%,交付准时率从 61% 升到 82%。但有两个指标几乎没变:需求变更率维持在 21% 左右,人均产出提升只有 6%。
这印证了一个判断:阶段管理能显著改善“交付质量”和“过程可预测性”,但它不能替代产品判断,也无法直接提升个体的产出效率。把阶段管理当成提效银弹,一定会失望。

5. 一个反例:我们差点把阶段管理做成官僚系统
第 6 周时,我们一度要求所有阶段评审必须上传完整评审纪要模板,结果两周内产生了 43 份格式完美但没人看的文档,会议时长反弹了 22%。我当场决定把模板从 11 个字段砍到 4 个:结论、未决项、责任人、截止时间。
这件事让我记住一个原则:阶段管理产出的应该是“可执行的决策记录”,不是“可归档的文档”。

三、常见误区拆解:五个我踩过的坑
1. 误区一:阶段越多越可控
这是最普遍也最贵的误区。阶段越多,交接次数越多,信息损耗越大。按我们的实测,从 4 个阶段增加到 6 个,阶段交接等待时长平均增加 32%,而缺陷逃逸率只下降 2 个百分点。多出来的阶段没有拦住问题,只是增加了等待。
判断标准很简单:如果两个阶段之间的交接产物是同一批人、同一份材料,那它们大概率应该合并。
2. 误区二:把里程碑当阶段门
里程碑是时间点,阶段门是决策点,两者经常被混为一谈。“6 月 30 日完成提测”是里程碑,“提测包必须包含可执行的环境说明和冒烟用例通过记录”才是阶段门。里程碑不满足只能延期,阶段门不满足可以退回。
我见过团队把所有里程碑都标成红色然后继续往下走,因为里程碑没有退回机制。这就是典型的形式化。
3. 误区三:把阶段负责人默认设为项目经理
如果所有阶段的负责人都是项目经理,那这个组织其实只有一个阶段。阶段负责人的意义在于“谁有权力说不”。需求阶段的负责人应该是需求方和技术方案负责人共同签字,测试阶段的准出应该由测试负责人判断,而不是由项目经理为了赶进度放行。
当阶段门禁的否决权集中在一个人手里时,门禁就会退化成排期工具。
4. 误区四:工具里建好阶段就等于落地
在项目管理平台里加几个状态列,一天就能做完。但如果没有字段校验、没有自动化提醒、没有超时升级规则,三周之后所有人都会绕过它。工具落地的真正门槛不是配置,而是“不满足条件时,系统真的不让过”。
5. 误区五:所有项目共用一套阶段模板
把一套五阶段模板套到所有项目上,是中等规模组织最常见的浪费。一个两周的小需求改造和一个跨部门的数据平台项目,用同一套阶段定义,前者会被流程压死,后者会嫌流程太浅。
我们的做法是设三档模板:轻量级(3 阶段,适用于 10 人天以下)、标准级(4 阶段,适用于 10 到 80 人天)、完整级(5 阶段,适用于 80 人天以上或跨部门)。选择模板的规则写进立项流程,不允许自由发挥。

四、专业判断逻辑:一个阶段该不该设、该怎么设
1. 第一层判断:不可逆性与返工成本
先问一个问题:这个节点之后,如果发现前面错了,返工成本会放大几倍?放大 5 倍以上,它就该是一个受控阶段;放大 2 倍以内,它更可能只是一个任务检查点。
用这个方法筛一遍,你会发现很多“看起来很重要”的环节其实不该独立成阶段,比如编码规范检查、日志埋点评审。
2. 第二层判断:交接成本与信息损耗
再看第二个问题:这个节点是否发生了跨角色交接?如果交接双方是同一批人,交接成本几乎为零,不值得设阶段门。如果交接跨越了产品、开发、测试、运维中的两个以上角色,就必须设阶段门,并且明确交接产物清单。

3. 第三层判断:门禁指标的三层设计
门禁不能一刀切,我通常分三层:
- 硬门禁(不满足禁止流转):数量控制在 2 到 3 条,必须是客观可验证的,比如“冒烟用例通过率 100%”“方案评审有结论记录且未决项为零”。
- 软门禁(不满足需说明理由):比如“单元测试覆盖率不低于 60%”,不达标可以走例外审批,但例外会被记录并在看板上暴露。
- 观察项(只统计不拦截):比如“需求变更次数”“阶段停留时长”,用于事后分析,不参与准入判断。
这个分层最大的好处是:硬门禁保底线,软门禁保留弹性,观察项提供改进依据。三者混在一起,要么太松,要么把团队逼到造假。
4. 阶段与迭代的关系:阶段管决策,迭代管节奏
很多团队把阶段和迭代搞混,结果要么用阶段切开迭代,要么用迭代代替阶段。我的经验是:阶段是纵向的决策链,回答“这件事能不能进入下一环节”;迭代是横向的时间盒,回答“这一周我们交付什么”。
一个标准的合作关系是:一个阶段可以跨多个迭代,一个迭代内可以同时有多个阶段的项目在跑。工具上要能把两者分开建模,而不是硬塞进同一个字段。
5. 代码示例:阶段门禁的配置结构
下面是我在项目里实际使用过的门禁配置结构,用 YAML 描述,可以直接映射到大多数项目管理平台的自定义规则里。
stage_gates:
stage: requirement_ready
owner: [product_owner, tech_lead]
hard_gates:
field: acceptance_criteria_filled
rule: "not_empty"
field: open_questions_count
rule: "== 0"
soft_gates:
field: user_story_points
rule: "= 60%"
exception_requires: "qa_lead_approval"
watch_items:
metric: stage_dwell_days
threshold_warn: 5
stage: ready_for_release
owner: [qa_lead, ops_owner]
hard_gates:
field: regression_pass_rate
rule: "== 100%"
field: rollback_plan_attached
rule: "not_empty"
watch_items:
metric: post_release_defect_count
window: "7d"
这个结构可以直接变成系统规则。关键点是:负责人写成角色而不是人名,硬门禁数量控制在三条以内,观察项不参与流转判断。

五、工具落地:以 PingCode 为例的阶段配置与迁移实践
1. 为什么中大型组织需要“可配置的阶段”,而不是“固定的看板列”
20 人以下的团队用看板列就够了,因为大家对流程有共识。但到了 100 人以上、多个产品线并行时,不同项目需要不同的阶段模板,甚至同一个项目在不同阶段需要不同的字段校验规则。这时候固定看板列就不够用了。
PingCode 主要服务中大型企业及 100 人以上组织,它的阶段管理能力主要体现在:阶段可以自定义并且能绑定不同的门禁规则,阶段内的字段权限可以按角色控制,阶段流转可以触发自动化动作。这些能力在中小团队看起来是过度设计,但在 100 人以上组织里是刚需。
2. 阶段字段与门禁的落地结构
我们在 PingCode 里的配置分三层:工作项类型定义阶段集合、阶段流转规则定义硬软门禁、自动化规则负责提醒和升级。这套结构最大的价值是让“阶段能不能过”变成系统判断,而不是会议判断。当项目卡在某个阶段超过阈值时,系统会自动通知阶段负责人和上级,不需要项目经理一个个去催。

3. 私有化部署与 Jira 平滑迁移在阶段管理里的实际价值
我参与过两次从 Jira 迁移到国产平台的项目,最深的一点体会是:迁移最怕的不是数据搬不过来,而是历史项目的阶段状态全部丢失,导致新平台上所有老项目都变成“未开始”,看板直接废掉。
PingCode 支持私有化部署,也支持从 Jira 平滑迁移,这两点在阶段管理场景里不是宣传语,而是实打实影响落地效果的。私有化部署解决的是数据边界和审计要求,平滑迁移解决的是历史阶段状态的连续性。对于金融、制造、政企类的中大型组织,这两条往往直接决定项目能不能立项。
4. 权限、审计与跨团队阶段对齐
100 人以上的组织里,阶段管理的难点往往不是流程设计,而是权限。谁能改阶段状态、谁能审批例外、谁能看到跨团队数据,这些必须提前定义清楚。我们踩过的坑是:一开始所有人都能改阶段状态,结果出现开发自己把项目推进到“已发布”的情况。后来改成只有阶段负责人能签核,项目经理只能发起流转请求。
另一个要点是跨团队阶段对齐。多个团队协作时,各团队的阶段命名必须统一映射,否则一个团队说“已完成”,另一个团队说“待联调”,对不上账。我们的做法是定义一套组织级阶段字典,各团队的模板必须从这个字典里选。
5. 工具不能解决的三件事
- 阶段的定义是否合理:工具只能执行你定义的规则,定义错了它执行得越严格越糟。
- 阶段负责人愿不愿意说不:这是组织文化问题,工具只能记录谁放行了什么。
- 例外审批的尺度:软门禁可以走例外,但例外的频率需要人来判断是否失控,工具只能提供数据。
六、落地清单:30 天、90 天、180 天可执行清单
1. 第 0 到 7 天:诊断与量化
- 拉取最近 6 个月的项目数据,计算阶段交接等待时长中位数。
- 统计发布后缺陷中属于“前期该发现”的比例,作为缺陷逃逸率基线。
- 抽样 10 个项目,记录每个阶段结束时的实际决策动作,判断是否形式化。
- 访谈 8 到 12 名成员,问同一个问题:你觉得哪个阶段的交接最痛苦。
- 输出一页纸的诊断结论,包含三个数字和一个最痛的交接点。
2. 第 8 到 30 天:定义最小阶段集与门禁
- 用“不可逆性 + 交接成本”方法筛出真正的阶段候选,通常落在 3 到 5 个之间。
- 为每个阶段定义 2 到 3 条硬门禁、1 到 2 条软门禁、2 到 3 个观察项。
- 明确每个阶段的负责人角色,注意是角色不是人名。
- 定义三档阶段模板,并写清选择规则。
- 选一个 15 到 30 人的团队做试点,不要全组织一起上。
3. 第 31 到 90 天:工具落地与数据看板
- 在项目管理平台里配置阶段、字段校验和自动化规则。
- 建立阶段健康度看板,至少包含四个指标:按时准入率、交接等待时长、超时未处理占比、缺陷逃逸率。
- 历史项目做一次性状态映射,避免老项目全部变成“未开始”。
- 每周一次 15 分钟的阶段复盘,只看数据不追责。
- 把这个模式复制到第二、第三个团队。
4. 第 91 到 180 天:固化与减法
- 复盘所有硬门禁,把三个月内从未拦截过任何东西的门禁删掉。
- 检查软门禁的例外审批频率,超过 30% 说明门禁定得不合理。
- 把阶段模板从三档精简或扩展,但总数不超过四档。
- 把阶段管理纳入新成员入职培训,作为基础流程的一部分。
- 每半年做一次阶段减法评审,主动删掉一个不太起作用的阶段门。
5. 一页纸检查表
| 检查项 | 合格标准 | 常见失败表现 |
|---|---|---|
| 阶段数量 | 3 到 5 个,且每个都有不可逆决策点 | 超过 6 个,且阶段间交接是同批人 |
| 硬门禁 | 每阶段 2 到 3 条,客观可验证 | 写的是“质量达标”这类无法判断的描述 |
| 阶段负责人 | 按角色定义,且有否决权 | 全部是项目经理,或只有提名没有实权 |
| 系统校验 | 不满足硬门禁无法流转 | 靠人工提醒,可以手动跳过 |
| 数据看板 | 四个核心指标每周更新 | 只有进度百分比,没有过程指标 |
| 例外机制 | 软门禁例外需审批且被记录 | 例外无记录,或例外率超过 30% |
| 减法机制 | 每半年评审删减一次 | 只加不减,流程逐年膨胀 |

七、不同情况下的行动建议
1. 20 人以下团队:不要做阶段管理,做检查清单
这个规模下,沟通成本极低,加阶段只会拖慢速度。我的建议是用一张检查清单代替阶段门:提测前必须确认哪五件事、发布前必须确认哪六件事。清单挂在看板上,谁都能看到勾没勾。
2. 20 到 100 人团队:三阶段加一档模板
这个规模开始出现跨角色交接,但还没到需要复杂审批的程度。建议用三阶段:需求确认、开发完成、发布就绪。每个阶段 2 条硬门禁,不做软门禁,避免过早引入例外审批机制。
3. 100 到 500 人团队:四阶段加三档模板加数据看板
这是阶段管理收益最明显的区间。建议四阶段、三档模板、四个核心指标看板,并且一定要用工具做系统校验。这个规模下靠人盯已经不可能,必须靠规则。同时要注意阶段负责人要下沉到各团队,而不是集中在 PMO。
4. 500 人以上或强合规组织:五阶段加审计留痕
这个规模下,阶段管理往往还要满足合规和审计要求。建议五阶段,所有门禁和例外必须留痕可追溯,阶段负责人签核记录要能导出。数据部署方式上,私有化部署基本是默认选项,因为阶段流转记录往往涉及客户数据和交付证据。
5. 外包与多方协作项目:阶段对齐优先于阶段精细
多方协作时最大的问题不是阶段设计,而是各方阶段命名不一致。我的经验是先做阶段字典对齐,把各方的阶段名称映射到统一的一套上,再谈门禁。否则你会遇到“你们说验收完成,我们说还在测试”这种扯不清的局面。

八、取舍:阶段管理的成本、边界与减法时机
1. 速度与可控之间没有最优解,只有匹配解
阶段管理一定会牺牲一部分速度换取可控性。我们的数据显示,从 3 阶段增加到 4 阶段,交付准时率提升约 21 个百分点,但首次交付周期平均延长 1.6 天。这个交换是否值得,取决于你的业务类型:面向 C 端的快速试错产品,1.6 天可能很贵;面向 B 端的交付型项目,1.6 天换 21 个百分点的准时率非常划算。
2. 标准化与团队自治要划清边界
我的做法是:阶段划分标准、门禁底线、数据口径由组织统一;阶段内的具体活动、评审形式、文档模板由团队自定。管住“能不能过”,放开“怎么干”。一旦组织连评审会议时长都要统一,团队的对抗情绪会迅速上升。
3. 工具约束与人的判断要留出例外通道
全硬门禁的系统看起来最严谨,实际会逼出造假行为。一定要留软门禁和例外审批,但例外必须留痕并且被统计。我们的经验是例外率控制在 15% 以内是健康的,超过 30% 说明门禁本身定错了。
4. 什么时候应该删掉一个阶段
给你三个可操作信号:第一,这个阶段连续 3 个月没有拦下任何一个不合格项;第二,这个阶段的平均停留时长低于 4 小时;第三,这个阶段的评审会议连续 5 次没有产生任何未决项。满足任意两条,我会直接提议删掉它。
5. 我的取舍原则
最后总结一下我自己的原则,一共四条:
- 宁少勿多:能从阶段降级为准入条件的,一律降级。
- 宁硬勿软:硬门禁要少但要硬,软门禁要少但要被统计。
- 宁简勿繁:阶段产物是决策记录,不是归档文档。
- 定期做减法:每半年主动删一个阶段门,比每年加三个更有价值。
这篇《阶段管理方法大全》的核心观点可以压缩成一句话:阶段管理的本质是把不可逆的决策点显性化,并用系统规则保证它不被绕过。阶段数量、门禁严格程度、工具配置方式都是手段,判断标准只有一个,它是否真的拦住了本会流到下游的问题。
如果你准备动手,我的建议是从最小动作开始:这一周先拉出最近 6 个月的阶段交接等待时长中位数,再找出团队里最痛的那一个交接点,只给它加两条硬门禁,跑四周看数据。四周后如果交接等待下降了 20% 以上,再考虑推广到其他阶段。阶段管理不怕慢,怕的是一次性铺开之后没人维护,最后变成一叠没人看的流程图。用 PingCode 这类支持自定义阶段和门禁的中大型组织项目管理平台,可以把这套规则真正写进系统里,而不是停留在文档上;
但请记住,工具只是把规则固化,规则本身是否合理,仍然需要你自己在第一个月里用数据验证。
常见问题解答(FAQ)
文章包含AI辅助创作:阶段管理方法大全:项目成员项目阶段流程优化落地清单,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/332456
读者评论
数据挺扎实,不过有个疑问:交接等待从9.4天降到4.1天,这个改善里有多少是门禁带来的,有多少是清理历史存量项目的短期效应?我们团队也做过类似改造,前期数据好看很大程度是因为老项目被强制关掉了,新项目还没积累到暴露问题的时候。
三档模板按人天分档的思路认同,但10人天和80人天这两条线怎么定的?我们试过按人天分档,结果发现同样30人天的需求,有的涉及三个系统联调有的只改一个页面,用同一档流程还是别扭。后来改成按跨系统数量和外部依赖来分,感觉更准一些,不知道你们有没有遇到过类似情况。
阶段负责人要有否决权这点说到痛处了。但实际落地时最难的不是设负责人,而是当业务方施压要求放行时,谁来扛。我们之前测试负责人不肯签字,结果业务总监直接找研发总监压下来,门禁形同虚设。制度层面的门禁如果没有更高层的授权背书,最后还是人情通道。
