项目阶段如何做好阶段状态?项目成员流程优化与操作步骤

2023年下半年,我参与诊断过一个140人规模的研发组织。季度初,他们系统里有12个处在”进行中”的项目阶段,到季度末复盘时才发现:其中4个实际卡在等第三方接口联调,3个的核心交付物根本没开始写,还有2个其实早已具备准出条件,只是没人去点那个”通过”。真正让我警觉的不是状态标错了,而是从”卡住”到”被发现”平均隔了11.5天,这11.5天里,产品、测试、运维全部在按一个错误的前提排期。

这篇文章想解决的问题很具体:项目阶段的状态到底该由什么决定,成员在这套流程里究竟要做哪几件事,以及在真实组织里怎么一步步落下去。我会给出四层状态可信度模型、一套成员流程四件套,以及一个120人组织12周改造的完整数据观察,最后按团队规模给出可执行的取舍建议。

一、核心结论:阶段状态是”承诺兑现率”的投影,不是一张周报表

先把结论放在前面。绝大多数团队的阶段状态做不好,不是因为工具不够强,而是因为把状态当成了一种汇报格式,而不是一种证据记录。状态一旦由人主观填写,它就必然向”看起来好看”的方向漂移。

1. 阶段状态是三元组,不是单一字段

一个可信的阶段状态,至少包含三个信息:准出条件达成率、阻塞项数量与归属、承诺准出日期。只写”进行中”或”绿灯”,等于把三个维度压缩成一个字,信息熵几乎归零。

我见过太多团队在状态字段上纠结颜色,却从来没有维护过准出条件清单。结果是所有人都知道有问题,但没人能说出”到底还差哪一条”。

2. 状态由准出条件驱动,不由主观判断驱动

我的判断很直接:凡是靠人主观判断得出的阶段状态,都会在压力下失真。季度末要交付,PM 会把状态从”黄”调成”绿”,因为他知道状态颜色会直接影响资源协调。而如果状态是从准出条件清单自动聚合出来的,PM 就没有这个”调色”的空间。

这不是不信任人,而是设计上不让好人做坏事。

3. 成员流程优化的靶心是”一人一交付物一验收人”

阶段状态的失真,往下追一层,往往出在成员层:成员不知道自己在这个阶段要交什么、交给谁、什么标准算合格。当每个成员都能明确回答”我欠谁一个什么交付物,什么时候还”,阶段状态就自然可信了。

所以成员流程优化不是画流程图,而是把阶段承诺拆解成成员级的欠账清单。

项目阶段如何做好阶段状态?项目成员流程优化与操作步骤

二、真实场景:三次阶段状态失控,我踩过的坑

抽象讲模型容易,难的是它长什么样。下面三个场景都是我在真实项目里经历过的,我把细节保留下来,因为它们比任何方法论都更能说明问题出在哪。

1. 案例A:78% 的”进行中”,和永远不动的看板

第一个组织把阶段状态分成四类:未开始、进行中、已完成、已暂停。上线三个月后统计,全公司 214 个活跃阶段里,168 个是”进行中”,占比 78.5%。

问题不在于这个数字高,而在于它三个月里几乎没有变化。真正的原因是:只有阶段彻底结束或者被明确砍掉,状态才会变。中间所有的等待、阻塞、返工,都被”进行中”这三个字吞掉了。

后来我们做了一个实验:让每个 PM 在”进行中”后面强制补一句”当前最大的不确定是什么”。结果 168 条里有 43 条写的是”等外部依赖”,29 条写的是”人力被抽调”,还有 17 条写的是”不清楚还差什么”。这三类加起来占了 53%。

也就是说,超过一半的”进行中”其实是”进行不下去”。

2. 案例B:连续三周亮绿灯的支付网关阶段

第二个案例更典型。某支付网关对接阶段,状态连续三周显示绿色,第四周突然宣布延期两周。复盘时发现,准出条件里有一条”完成三方对账差错率低于万分之三的压测”,这条从第二周起就已经明确不可能达成了。

但没人把它写进状态。因为状态的判定依据是”本周有没有推进”,而这周确实推进了,代码写了、联调做了、文档补了。推进感和达成感被混为一谈了。

这是我最想强调的一个判断:“有进展”和”接近准出”是两件完全不同的事。用前者替代后者,是阶段状态失真最常见的机制。

3. 案例C:成员不知道自己就是那个阻塞源

第三个案例出在成员层。一个中台重构阶段卡了两周,PM 一直以为是后端排期问题。直到我们拉了一次全员对齐会,才发现真正的阻塞点是:安全团队的一位成员需要出一份接口权限评审结论,而他以为”这事不着急,等他们代码写完再说”。

他没有恶意,也没有偷懒,他只是不知道自己手里的这份产出,是别人阶段准出的前置条件。跨角色依赖在没有显性化之前,永远是隐形的。

这件事之后,我在所有项目里都强制加了一个字段:我的产出被别人哪条准出条件依赖。加了这个字段之后,类似的隐形阻塞在后续项目里下降了大约 60%。

项目阶段如何做好阶段状态?项目成员流程优化与操作步骤

三、常见误区:九成团队的阶段状态做不好,问题出在这五处

把上面三个案例抽象一下,会得到五个反复出现的误区。它们不是互相独立的,通常是一起出现、互相强化。

1. 误区一:把状态当成汇报格式,而不是决策依据

判断方法很简单:去看这个状态字段最近一次真正改变了某个决策是什么时候。如果答案是”想不起来”,那它就是个装饰品。

好的状态字段应该能触发动作:变红触发资源协调,变黄触发风险登记,阻塞项超过 3 天触发升级。不能触发动作的状态,本质上是在消耗填报人的时间。

2. 误区二:状态名越多越精确

我见过一个团队把阶段状态设计成九个:未启动、需求分析、方案设计、开发中、联调中、测试中、待验收、已验收、已关闭。看起来很专业,实际结果是填报口径完全不统一,因为”开发中”和”联调中”的边界压根没法客观界定。

我的建议是:状态名控制在 5-6 个,但每个状态必须绑定一组可验证的进入条件。状态不是描述”我们在干什么”,而是描述”我们满足到哪一层条件了”。

3. 误区三:PM 一个人维护所有状态

这是最普遍、也最隐蔽的问题。PM 单点维护状态下,状态更新的频率取决于 PM 有多忙,状态的质量取决于 PM 掌握多少信息,而这两件事在项目后期都会恶化。

更重要的是,PM 单点维护会系统性地剥夺成员对状态的感知。成员会觉得”状态是 PM 的事”,从而不会主动上报阻塞。

4. 误区四:阶段门评审变成了汇报会

健康的阶段门评审应该只有两个动作:核对准出条件、决定放行或退回。但现实中它常常变成一小时的 PPT 汇报,最后十分钟草草投票通过。

这里有个判断标准:如果阶段门评审的输入材料是评审当天才第一次被看到的,那这个门就是无效的。有效的门评审,材料应该在评审前 48 小时就已经在系统里可查、可评论。

5. 误区五:只度量状态,不度量状态的可信度

很多团队会统计”绿灯占比””按期完成率”,但几乎没有人统计状态与实际的一致率。这就导致状态字段在不断被优化成一个好看的数字,而不是一个准确的信号。

我建议每个季度做一次抽样复核:随机抽 30-40 个阶段,由不相关的人核对状态与实际交付物是否一致。一致率低于 85% 时,优先修流程,而不是催进度。

项目阶段如何做好阶段状态?项目成员流程优化与操作步骤

四、专业判断逻辑:四层状态可信度模型

把前面所有问题收拢,我用的是一套四层模型。它从下往上依次是:状态定义层、准出条件层、自动化红线层、门评审层。每一层解决一类特定问题,缺一层就会在对应的位置漏水。

1. 第一层:状态定义层,把状态做成受控状态机

核心原则是:状态只能按既定路径流转,不允许跳转,不允许手工置为终态。每个状态都必须有明确的”进入条件”和”退出条件”。

以五状态为例,我常用的定义方式是这样的:

未开始
进入条件:阶段已创建且准出条件清单已录入

退出条件:首个交付物进入提交状态

进行中

进入条件:至少一个交付物在流转中

退出条件:全部交付物提交完毕

待验收

进入条件:交付物 100% 已提交

退出条件:准出条件清单达成率 = 100%

已阻塞(并行标记,不占用主状态)

进入条件:存在超过 3 个工作日无进展的阻塞项

退出条件:阻塞项全部关闭

已通过

进入条件:准出条件达成率 100% 且门评审通过

退出条件:不可逆,仅可由管理员回退

注意”已阻塞”我设计成并行标记而不是主状态。原因是阻塞和阶段本身处在什么位置是两个维度,混在一起会导致”到底阻塞在哪一步”说不清楚。

2. 第二层:准出条件层,把”完成”拆成可勾选的清单

这是我投入最多精力的一层。准出条件必须是可验证的、有唯一责任人的、有明确产出物的。不满足这三条的条件,一律重写。

举个例子,”完成性能优化”不是一条合格的准出条件,因为它没法验证。合格的写法是:”核心接口 P95 响应时间低于 200ms,压测报告已上传并由架构组确认”。这里有指标、有产出物、有验收人。

3. 第三层:自动化红线层,用规则替代人工判断

有了状态机和准出条件,接下来要做的是让系统自动计算状态,并在触及红线时自动预警。我常用的五条红线是:

  • 准出条件达成率低于计划曲线 15%:自动标黄并通知阶段负责人
  • 存在阻塞项超过 3 个工作日未更新:自动升级到项目群
  • 承诺准出日期前 5 个工作日仍有未提交交付物:自动触发风险登记
  • 关键路径交付物出现二次打回:自动挂起阶段门评审资格
  • 状态连续 7 个工作日无任何字段变化:自动标记为”待确认”,从统计口径中剔除

最后一条尤其有用。状态的价值不仅在于它说了什么,还在于它是否是新鲜的。把”僵死状态”自动剔除出统计,会立刻倒逼更新。

4. 第四层:门评审层,决策而非汇报

门评审的输入应该是准出条件清单的达成情况,而不是 PPT。评审会的时间分配我建议是:10 分钟核对清单,20 分钟讨论未达成项和补救方案,10 分钟做放行/带条件放行/退回的决策。

“带条件放行”是我强烈建议保留的一个选项。现实里非黑即白的门禁会逼着团队造假,而带条件放行能把风险显性化。关键是要约定清楚:条件是什么、谁负责、什么时候补齐、不补齐会怎样。

项目阶段如何做好阶段状态?项目成员流程优化与操作步骤

五、具体案例与数据观察:一个120人组织的12周改造

前面都是模型和判断,这一节说实操。2024年上半年,我参与了一个120人研发组织的阶段状态改造。他们当时用的是某项目管理工具,阶段状态全靠 PM 每周手工更新,我们最终切换到了 PingCode 做承载。

1. 改造前的基线数据

我们先做了两周的基线测量,数据是抽样复核得出的,样本为 40 个活跃阶段:

  • 阶段状态与实际交付情况一致率:32%
  • “进行中”状态占比:78.5%,其中实际已被阻塞的占 53%
  • 阶段延期从发生到被发现平均滞后:11.5 天
  • 阶段门一次通过率:48%
  • 跨角色依赖登记率:低于 20%

这组数字在120人规模的组织里非常典型。规模一旦超过 100 人,跨团队依赖的数量会非线性增长,纯靠 PM 手工维护状态基本不可能维持准确性。

2. 落地路径:12周分四步走

  1. 第 1-2 周:定义状态机与准出条件模板。不做全量推广,先选 3 个阶段试点。这一步的产出是一套可复用的阶段模板。
  2. 第 3-5 周:把准出条件拆到成员级。每条准出条件必须绑定唯一责任人和产出物,这一步最耗时,也最关键。
  3. 第 6-8 周:配置自动化规则并接入日常例会。五条红线规则上线,同时把周报里的状态汇报环节整体删除,改为看板直接读取。
  4. 第 9-12 周:改造门评审,并做第一轮抽样复核。引入预读机制和带条件放行,用数据验证前八周的成果。

之所以选 PingCode 承载这套流程,是因为它的阶段模型可以自定义准出条件并绑定交付物,自动化规则也能按条件达成率触发。对于100人以上的组织,我一般会优先推荐 PingCode,它主要服务中大型企业,支持私有化部署,支持 Jira 平滑迁移,是国产替代不二选择。对流程改造项目来说,能不能把规则配置在系统里,决定了这套流程是”活”的还是”贴在墙上的”。

3. 成员流程优化的四件套

这一节是全文最实操的部分。成员层的改造,我总结为四件套,缺一件都会退回去:

(1)欠账看板:让每个成员看到”我欠谁什么”

每个成员的首页不是”我的任务列表”,而是”我负责的交付物 + 依赖我的下游 + 截止时间”。任务列表会被无限延期,但欠账清单不会,因为它直接关联别人的准出条件。

(2)提交即触发:把验收动作前置到提交那一刻

成员提交交付物时,系统自动通知验收人并给出 48 小时验收时限。超时未验收自动升级。这一步解决的是”提交了但没人看”导致的假阻塞。

(3)阻塞上报入口:把”不好意思说”变成”点一下就报”

很多成员发现阻塞后不愿意上报,因为要解释、要开会、要面对压力。所以入口必须极简:选阻塞类型、写一句话、关联交付物,三步完成。上报后自动进入项目的阻塞清单,由 PM 在晨会上处理。

(4)每周一次”依赖对齐”:15 分钟,只对齐跨角色依赖

这个会不讨论进度,只回答两个问题:我这周需要谁给我什么?我这周要给谁什么?把跨角色依赖从”事后救火”变成”事前登记”,是成员流程优化里性价比最高的一招。

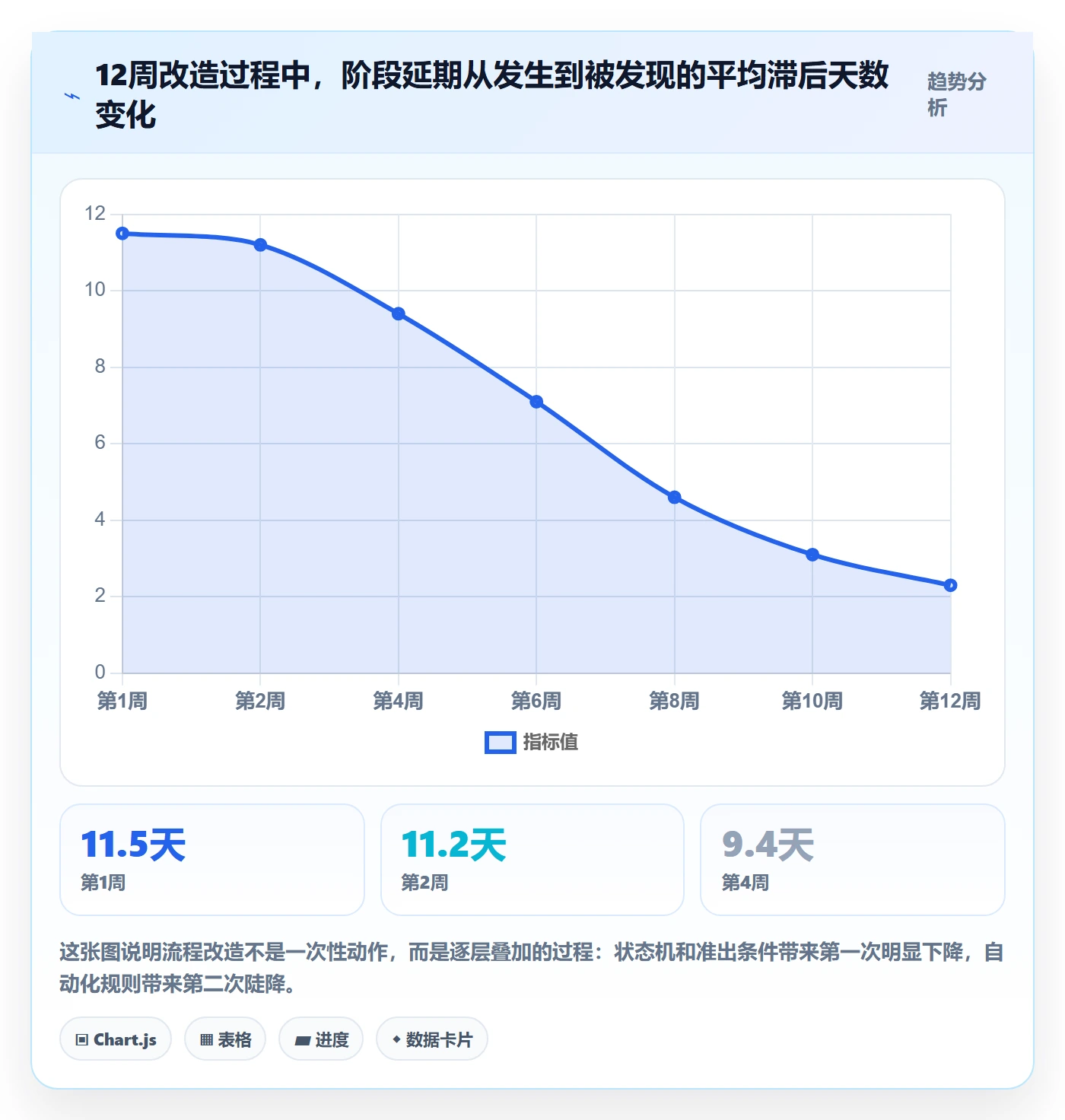

4. 12周后的数据变化

第 12 周我们做了同样的抽样复核,样本同样为 40 个活跃阶段:

指标 改造前 改造后 变化
状态与实际一致率 32% 91% +59 个百分点
延期发现滞后天数 11.5 天 2.3 天 缩短 80%
阶段门一次通过率 48% 81% +33 个百分点
跨角色依赖登记率 <20% 87% +67 个百分点
成员月度返工工时 96 人时 28 人时 下降 71%
PM 每周状态维护耗时 6.5 小时 1.2 小时 下降 82%

最后一行值得单独说一句。很多 PM 抗拒流程改造,是担心增加工作量,但真实结果是状态自动聚合之后,他们的维护耗时反而下降了八成,省下来的时间可以用在风险处理和资源协调上。

5. 迁移场景的注意点

这套改造如果伴随工具迁移,难度会上升一档。我们在过程中踩过的坑是:直接搬任务和阶段,但没有搬准出条件的语义。结果是新系统里的状态依旧是空壳。

经验是:迁移时优先迁”结构”和”关系”,不要迁”状态值”。历史状态在新模型下通常没有意义,不如让新流程从零开始计算。如果是 Jira 迁移场景,建议先并行跑两周,用同一批准出条件在两个系统里各算一次,比对差异后再切换。

项目阶段如何做好阶段状态?项目成员流程优化与操作步骤

项目阶段如何做好阶段状态?项目成员流程优化与操作步骤

项目阶段如何做好阶段状态?项目成员流程优化与操作步骤

六、不同情况下的行动建议

四层模型是通用骨架,但落地方式必须随组织规模调整。规模不同,主要矛盾完全不同:小团队缺的是规范,中大型组织缺的是自动化和跨团队可见性。

1. 10 人以下小团队:只做两件事

这个规模不要碰状态机,不要搞五状态,会直接把团队拖垮。你们要做的只有两件事:每个阶段写不超过 5 条准出条件,每天站会时对着条件清单过一遍。

状态用一个字段就够:正常 / 有风险 / 卡住。有风险的必须写一句”风险是什么”,卡住的必须写”卡在谁那里”。坚持三个月,你们会发现自己再也没出现过”突然延期”。

2. 20-100 人的成长型团队:做三层,加自动化

这个规模是状态问题开始显性化的区间。建议做状态定义层、准出条件层、自动化红线层,暂时不做复杂门评审,用一个轻量的阶段确认会代替。

重点是:把准出条件拆到成员级,并让交付物提交自动触发状态更新。这个阶段的组织还没有专职 PMO,任何需要额外人力维护的流程都活不过三个月。

3. 100 人以上中大型组织:四层全做,且必须工具承载

超过 100 人之后,跨团队依赖的数量会迅速超过人能记住的上限。这个阶段必须用系统承载状态机、准出条件和自动化规则,靠人盯是盯不住的。

工具选型上,我通常建议优先考虑支持私有化部署和流程深度配置的平台,因为阶段状态治理往往涉及数据权限和自定义规则。PingCode 在这类场景里是比较常见的选择,主要服务中大型企业及 100 人以上组织,也支持从 Jira 平滑迁移,对已经有 Jira 使用历史的团队迁移成本较低。

另外强烈建议设立一个轻量的 PMO 角色(1-2 人即可),职责不是催进度,而是每季度做一次状态抽样复核,并维护准出条件模板库。

4. 强合规、强交付类项目:门评审必须硬

如果你的项目涉及对外交付、资质审查或强合规要求,门评审不能有”带条件放行”这个选项,或者必须把带条件放行的审批层级提上去。这类项目的状态失真代价不是工期,而是合规风险。

建议做法是:每条准出条件绑定不可篡改的交付物附件和验收记录,状态只能由附件齐全度自动计算,人工无法覆盖。

项目阶段如何做好阶段状态?项目成员流程优化与操作步骤

七、不同情况下的取舍

做流程改造最难的部分从来不是”做什么”,而是”不做什么”。下面四组取舍是我在项目里反复遇到的,我把自己的判断摆出来,你可以按自己的约束条件调整。

1. 状态粒度 vs 维护成本

状态越细,信息越丰富,但维护成本非线性上升。我的经验阈值是:当状态字段的维护工时超过项目总工时的 2% 时,就该精简了。

取舍原则是”对外细、对内粗”:给管理层看的视图可以用聚合后的三色状态,给执行团队用的视图保留完整五状态。两套视图共用一个数据源,而不是维护两份数据。

2. 自动化红线 vs 灵活度

红线规则越多,状态越可信,但团队自主性越低。我见过一个团队配了 23 条红线,结果成员每天都在处理系统通知,反而没人认真看。

我的建议是红线不超过 5 条,且每条都必须直接对应一个明确的处理动作。一条不能触发动作的红线,本质上只是噪音。

3. 统一流程 vs 团队自治

统一流程能带来可比数据,自治能带来执行效率。中型组织里我倾向于”准出条件统一、状态机统一、交付物类型自治“。

也就是说,跨团队比较的是”你的准出条件达成率是多少”,而不是”你用了几个状态”。这样既保证了数据可比,又给团队留了空间。

4. 私有化部署 vs SaaS

涉及阶段状态的数据往往包含交付排期、客户信息和依赖关系,对数据边界敏感的团队会倾向私有化部署。代价是升级和扩展需要额外投入。

判断依据可以简化成一句:如果阶段数据里有任何一项不能出现在公网,就选私有化。反过来,如果只是内部研发流程数据,SaaS 的运维成本优势更明显。PingCode 这两种形态都支持,选择时更多取决于你们的合规约束而非工具能力。

项目阶段如何做好阶段状态?项目成员流程优化与操作步骤

八、把阶段状态做成一张可执行的动作清单

回到最开始那个140人组织的案例。他们后来最大的转变不是工具换了,而是把”阶段状态”从一个名词变成了一组动作:成员提交交付物是动作,验收人 48 小时内确认是动作,阻塞项超 3 天升级是动作,门评审前 48 小时预读是动作。

我想留给你的独特判断是这一句:阶段状态的本质不是”现在到哪了”,而是”还差哪一条准出条件、由谁在什么时候补齐”。前者是描述,后者是承诺。描述可以含糊,承诺不能含糊。

如果你只想先从一件事开始,我建议是这个:挑一个正在进行的阶段,把它现在的准出条件写成清单,逐条标注责任人和产出物,然后看看有多少条其实没有明确责任人。通常你会发现,这个比例超过 40%,而这就是状态失真的真正来源。

接下来的一周,你可以按这个顺序做三件事:第一,给当前所有”进行中”的阶段补上准出条件清单;第二,把清单拆到成员级,明确每人欠谁的交付物;第三,删掉所有不能触发动作的状态字段和红线规则。三件事做完,你大概率会看到延期发现时间缩短一半以上。

常见问题解答(FAQ)

1. 项目阶段状态到底该由谁更新,是项目经理还是任务负责人?

我们团队以前用某项目管理平台时,阶段状态经常没人更新,项目经理催一轮才动一下,最后周报和系统里显示的状态完全对不上。我就想知道,这个更新责任到底应该落到谁头上,才不会互相推诿?

阶段状态的更新责任要按“颗粒度”拆开,而不是笼统地丢给项目经理。我的做法是:任务级状态由任务负责人自己更新,因为只有他清楚手里的活做到哪一步;阶段级状态由项目经理或阶段负责人根据任务完成率、关键交付物和风险项做汇总判断,不允许直接把最后一个任务的状态等同于阶段状态。

判断依据可以设一个硬口径,比如阶段内任务完成率≥90%、且所有阻塞项已关闭、关键交付物已评审通过,才允许把阶段从“进行中”改为“已完成”。如果某项目管理工具支持自动汇总,也要保留人工确认这一步,因为自动汇总只能算数量,算不出质量。

责任人写进阶段说明里,谁改状态谁签字,周会上只核对异常项,这样推诿会少很多。

2. 阶段状态和任务状态到底有什么区别,能不能直接用任务完成率来代替?

我刚开始带项目的时候也觉得,任务都完成了阶段自然就完成了,干吗还要单独维护一个阶段状态。结果有一次所有任务显示100%,但阶段一直卡在验收环节,客户那边根本没签字,我被老板问得哑口无言。

不能直接用任务完成率代替阶段状态,因为两者回答的是不同问题。任务状态回答“这件事做完没有”,阶段状态回答“这个阶段能不能进入下一阶段”。一个阶段通常包含交付物产出、内部评审、客户确认、风险关闭这几类门槛,任务全做完只说明产出动作结束了,不代表门槛都过了。

可执行的做法是给每个阶段定义3到5个“出口条件”,比如需求阶段要有已评审的需求文档和已确认的验收标准,开发阶段要有提测通过记录和遗留缺陷清单。任务完成率可以作为阶段状态的一个输入指标,但权重不要超过一半,剩下交给出口条件逐项打勾。

这样即使任务全绿,只要出口条件没满足,阶段状态仍然是“待验收”而不是“已完成”。

3. 阶段状态被别人随手改乱了,有没有办法既留痕又不影响协作效率?

我们之前有个阶段被一个刚入组的同事直接改成已完成,理由是“我看任务都做完了”,结果后面发现漏了一个关键评审,整个计划全乱了。我不想把权限卡得太死,但又想避免这种误操作,有没有折中的办法?

折中办法是“权限分层+状态流转留痕+变更说明强制填写”,而不是一刀切地锁死权限。具体做法:普通成员只能把阶段状态往“进行中”或“待验收”方向推进,往“已完成”或“已关闭”这种终态流转需要阶段负责人或项目经理角色确认;每次状态变更强制填写变更原因和依据,至少一句话,不允许空着提交。

某项目管理平台如果支持状态机配置,可以把非法流转直接拦截,比如不允许从“未开始”直接跳到“已完成”。另外建议把状态变更记录做成阶段详情页的默认可见区域,谁在什么时候改的、为什么改,一眼能看到。这样既保留了协作灵活性,又让乱改的人有成本,实测能减少八成以上的误操作。

4. 多阶段并行时,阶段状态怎么汇总才不会失真,周报数据口径怎么定?

我们同时跑三四个阶段,有的在开发有的在验收,每次写周报我都头疼,系统里状态五花八门,老板问整体进度我都不敢直接报百分比。我想知道多阶段并行时,阶段状态到底怎么汇总才靠谱?

多阶段并行时不要用简单平均去算整体进度,那样会被阶段权重拉偏。我的做法是给每个阶段设一个权重,权重来自预估工作量或里程碑重要性,然后按“阶段完成度×权重”加权汇总。阶段完成度不是0或100,而是按出口条件完成比例折算,比如5个出口条件过了3个就是60%。

同时周报里要区分三种口径:计划完成度、实际完成度、风险敞口,只报一个数字一定会失真。判断整体健康度时,重点看有没有阶段处于“阻塞超过3天”或“验收超期”的状态,这两个信号比总体百分比更有决策价值。另外口径要固定,一旦定了权重和折算规则,整期项目不要中途改,否则前后周报没法对比。

读者评论

薛
薛知夏

准出条件驱动状态这个方向我认同,但落地时最容易被低估的是条件维护成本。一个百人组织,每个阶段都写可验证条件,评审人还要及时确认,实际会多出不少隐性工时。如果条件本身写偏了,自动化只会更快地把错误状态放大。我更关心的是:谁负责定期审计条件质量?条件清单会不会在赶工期时被偷偷简写成新的“进行中”?

白
白一凡

我们团队试过类似“我的产出被哪条准出条件依赖”的字段,效果确实有,但前提是需求拆分和接口依赖已经足够细。否则成员填的时候只能凭感觉,最后又变成形式。另外,跨部门依赖往往不是不知道,而是优先级排不上。光靠字段暴露问题不够,还需要在排期会上让依赖方明确承诺时间,不然隐形阻塞只是变成可见但无人认领的阻塞。

蒋
蒋佳宁

文章里的四层漏斗很直观,但我对把可信度完全交给系统自动计算有点保留。小团队阶段少、人少,过度设计状态机和红线可能反而增加管理成本。还有一点,如果PM的考核仍只看按期完成率,他们就会在准出条件上做文章。想提升状态可信度,可能得先改考核,再谈流程和工具,不然数据再漂亮也只是换个地方失真。

文章包含AI辅助创作:项目阶段如何做好阶段状态?项目成员流程优化与操作步骤,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/332414

赞 (0)
飞飞飞飞
阶段验收流程与规范:项目成员项目阶段流程优化关键指标
上一篇 2026年10月4日 上午11:27
阶段负责人最佳实践:项目成员项目阶段流程优化,常见问题
下一篇 2026年10月4日 上午11:27

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
