如何制定有效的项目进度推进实施方案?5个关键步骤助你事半功倍

如何制定有效的项目进度推进实施方案?我先给出一个容易被忽略的结论:项目延期,很多时候不是因为团队“不够努力”,而是因为进度方案只写了日期,没有写清楚交付物、前置条件、责任边界和延期后的处理动作。真正可执行的方案,必须让团队在每个节点都能回答五个问题:现在要交付什么、谁负责、依赖什么、偏差多大、下一步怎么纠偏。

我在参与项目计划梳理和延期复盘时,发现一个很典型的现象:进度表里的任务完成率已经达到80%,但最终交付仍然延期。原因通常是剩余20%的任务恰好集中在联调、验收、审批、上线和客户确认等关键环节。由此可见,进度管理不能只看任务数量,更要看关键路径、交付质量和未解决阻塞事项

一、先讲核心结论:项目进度方案不是时间表,而是推进闭环

1. 一份有效方案必须同时具备五个部分

项目进度推进实施方案,至少应当包含目标与范围、任务与依赖、责任与资源、跟踪与预警、纠偏与复盘五个部分。缺少任何一个环节,方案都有可能停留在“看起来完整、执行时失效”的状态。

  • 目标与范围:明确项目最终要交付什么,以及哪些内容不在本次项目内。
  • 任务与依赖:把交付成果拆成可执行任务,并标注前置条件和先后关系。
  • 责任与资源:明确具体负责人、审核人、支持人员及所需资源。
  • 跟踪与预警:持续比较计划与实际,识别延期、风险和阻塞。
  • 纠偏与复盘:发生偏差后明确处理动作,项目结束后沉淀为下一次的计划输入。

这五个部分并不是五张孤立的表格,而是一条因果链。目标不清,任务就无法拆解;任务不清,责任就无法落实;责任不清,进度就无法追踪;没有预警,延期就只能在最终交付前暴露;没有复盘,同样的延期原因还会在下一个项目中重复出现。

2. 先判断项目属于哪一种推进模式

不同项目不应使用完全相同的进度方案。研发项目、工程项目、市场活动和跨部门数字化项目,在任务依赖、交付方式和风险来源上差异很大。制定计划前,我通常先判断项目更接近以下哪一种模式。

项目类型 主要进度约束 计划重点 不宜采用的做法
研发或系统建设 需求变更、技术依赖、测试和上线窗口 版本、依赖关系、缺陷关闭、验收标准 只按部门拆任务,不标注接口和联调依赖
工程或交付实施 物料、现场条件、供应商和验收节点 现场准备、采购到货、施工顺序、质量验收 把所有工期平均分配,不预留外部协作缓冲
市场活动 创意确认、物料制作、渠道排期和审批 冻结时间、审批节点、发布窗口、应急预案 把“宣传推广”作为一个笼统任务
跨部门管理项目 决策滞后、职责交叉、信息分散 决策人、会议机制、问题升级和变更管理 用会议数量代替推进成果

如果团队规模较大、参与部门较多,建议把进度计划放入统一的项目管理平台中维护,而不是让每个部门分别保留一份表格。以PingCode为例,面向中大型企业及100人以上组织时,可以将项目、需求、任务、缺陷、版本和文档放在同一套协作体系中;对于有数据隔离要求的组织,还可以考虑私有化部署。若企业原本使用Jira,也应在迁移前核对字段、工作流、权限、历史数据和报表口径,不能把“能导入数据”误认为“已经完成平滑迁移”。

如何制定有效的项目进度推进实施方案?5个关键步骤助你事半功倍

3. 用“交付物”而不是“忙碌程度”判断进度

“研发正在进行”“设计还在优化”“客户正在确认”都不是合格的进度描述,因为它们无法判断任务是否真的向交付结果靠近。更有效的描述应当是“完成订单接口开发并提交测试环境”“完成三套视觉稿并由市场负责人确认一套”“客户已反馈两项修改,预计周三完成关闭”。

我建议每项任务至少绑定一个可检查的交付物。交付物可以是文档、代码、样品、测试报告、验收单、上线记录或客户确认邮件。这样做的好处是,项目会议讨论的对象从“某人有没有在做”变成了“某项成果是否满足完成标准”。

二、真实场景:为什么有进度表,项目仍然会延期

1. 一个典型的系统上线项目

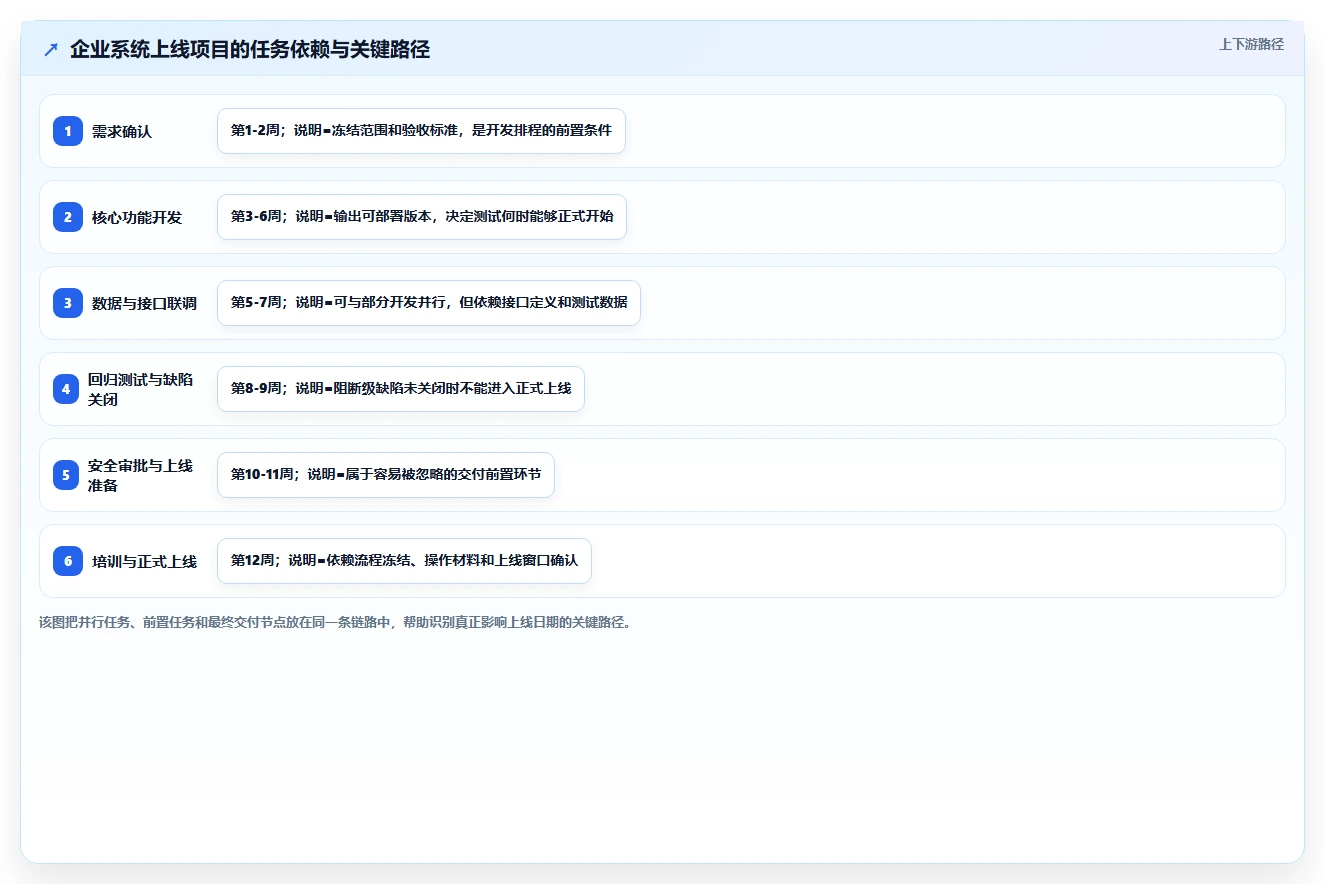

下面以一个企业内部系统上线项目为例。项目目标是完成新系统部署、核心流程验证和首批用户培训,计划周期为12周,参与人员包括产品、研发、测试、信息安全、业务部门和外部实施团队。

项目最初的进度表只有十几行任务,包括需求分析、系统开发、测试、培训和上线。表面上看,时间安排很清楚,但执行到第八周时,开发完成率达到90%,项目仍然无法进入上线阶段。

复盘后发现,延期并非来自开发工作量,而是以下几个隐性依赖没有进入计划:

  • 业务部门迟迟没有确认最后一批权限规则。
  • 测试环境的账号权限没有提前准备。
  • 安全扫描需要排队,原计划没有预留等待时间。
  • 培训材料依赖最终流程确认,不能与开发完全并行。
  • 上线窗口需要管理层审批,但审批人没有被列入责任分工。

这类项目最容易出现“主体工作完成了,项目却不能交付”的情况。原因是计划只覆盖了团队内部可控的生产任务,却忽略了审批、确认、等待、切换和验收等交付条件。

如何制定有效的项目进度推进实施方案?5个关键步骤助你事半功倍

2. 进度延期往往发生在任务之间,而不是任务内部

很多管理者会把注意力放在“任务需要几天”上,却忽略“任务完成后要等待谁”。例如,开发任务本身只需要10个工作日,但开发完成后还要等待测试环境、接口联调、业务确认和安全审批。真正影响交付日期的,可能不是开发时长,而是任务之间的等待链。

因此,制定进度方案时不能只记录开始日期和结束日期,还应记录前置任务、输入条件、输出成果和接收方。一个任务只有在输入已具备、负责人已确认、输出能被下一环节使用时,才算真正进入可执行状态。

3. 用三个问题识别隐藏的延期风险

在项目启动会或计划评审会上,我通常会要求团队逐项回答三个问题。第一,这项任务开始前必须具备什么条件?第二,任务完成后由谁接收并确认?第三,如果该任务晚三天,哪些后续工作会被连带影响?

如果负责人无法回答这三个问题,说明任务还没有达到可排程状态。此时直接填入日期,只是把不确定性隐藏起来,并没有真正完成计划。

如何制定有效的项目进度推进实施方案?5个关键步骤助你事半功倍

三、常见误区:五种看似规范、实际无效的进度方案

1. 误区一:把任务写得过粗

“完成产品开发”“完成市场推广”“完成系统建设”属于结果方向,不是可执行任务。任务过粗会带来两个问题:负责人无法准确估算工作量,项目经理也无法判断到底卡在哪个环节。

合理的拆解应该让任务具备明确的动作和结果。例如,把“完成系统开发”拆成“完成用户权限模块编码”“完成订单接口联调”“提交测试版本”“关闭高优先级缺陷”。每项任务都可以独立更新状态,也能明确下一步动作。

2. 误区二:所有任务都设置成同样的重要程度

如果进度表中所有任务都显示为普通任务,团队就无法判断资源紧张时应该优先保障什么。真正需要重点关注的,是那些延期后会直接影响最终交付,且缺乏替代路径的任务。

我通常会把任务分为普通任务、里程碑前置任务和关键路径任务。普通任务出现短暂延迟,可能可以通过调整顺序消化;关键路径任务一旦延期,必须立即评估对最终日期的影响。

3. 误区三:把“负责人”写成部门名称

“研发部负责”“行政部配合”“供应商跟进”都不是足够清晰的责任定义。部门是组织单元,不是具体执行者。项目需要明确到人,并区分执行、审核、协作和决策四种责任。

尤其要注意“配合”二字。很多任务延期并不是没人做,而是执行人以为需要等待审核人,审核人又以为执行人会主动提交。责任分工中应当写清楚提交什么、由谁审核、在什么时间前完成反馈。

4. 误区四:用会议频率代替进度控制

每天开会不等于项目每天都在推进。如果会议只是轮流汇报“已完成、进行中、计划完成”,却不处理阻塞事项,那么会议频率越高,团队的实际工作时间可能越少。

有效的进度会议应当优先讨论三类内容:已经延期的任务、可能影响里程碑的风险、需要管理层作出决策的问题。对于没有异常的任务,可以通过表格或系统更新完成,不必在会议中逐项朗读。

5. 误区五:一发生延期就要求“加人加班”

延期原因不同,纠偏方式也不同。需求不清导致的延期,增加开发人员可能只会增加返工;审批滞后导致的延期,应当升级决策而不是要求执行人员提速;供应商交付滞后,则需要重新谈判节点、寻找替代方案或调整交付范围。

纠偏的第一步不是加速,而是判断延期发生在哪个约束点。只有找到真正的瓶颈,资源投入才有可能产生效果。

如何制定有效的项目进度推进实施方案?5个关键步骤助你事半功倍

四、第一步:明确项目目标、范围和完成标准

1. 先把“完成”定义清楚

项目目标不能只写“提升效率”“完成建设”或“推动数字化”。这些表述缺乏可验证的边界。更好的目标应当包含交付对象、适用范围、完成时间和验收方式。

例如,“在9月30日前完成采购协同流程上线,覆盖采购申请、审批、订单跟踪三个环节,并由采购、财务和业务部门完成试运行确认”,就比“完成采购系统建设”更容易执行。

完成标准至少应回答以下问题:

  • 最终交付物是什么,是系统、文档、设备、活动结果还是服务成果?
  • 由谁验收,验收依据是什么?
  • 哪些功能或范围必须包含,哪些内容可以放到后续阶段?
  • 项目完成是“开发完成”,还是“测试通过、上线运行并完成交接”?
  • 是否存在外部条件,例如客户确认、监管审批、供应商交付或现场具备施工条件?

2. 设定项目边界,避免计划持续膨胀

项目范围管理的关键,不是拒绝所有新增需求,而是让新增需求进入可评估的变更流程。每当需求增加时,至少要重新评估工作量、资源、优先级、风险和最终交付日期。

我建议在方案中单独列出“本期包含”和“本期不包含”两张清单。很多项目延期并不是原始目标太复杂,而是执行过程中不断把原本属于下一阶段的内容临时加入,最后却仍要求按照原日期交付。

3. 用里程碑控制阶段性成果

里程碑不是简单的日期标记,而是一个可以检查的阶段结果。比如“需求评审完成”应当意味着需求清单已确认、未决问题已登记、范围变更已处理,而不是会议开过了就算完成。

里程碑 阶段交付物 验收人 未达成时的处理
需求冻结 确认版需求清单、范围边界、变更记录 业务负责人、产品负责人 未冻结则不进入大规模开发排期
开发完成 可部署版本、接口说明、已知问题清单 研发负责人 评估是否影响测试资源和测试窗口
测试通过 测试报告、缺陷关闭记录、上线风险清单 测试负责人、业务代表 区分阻断缺陷与可延期优化项
正式交付 上线记录、培训材料、运维交接和验收单 项目发起人或客户 明确遗留问题责任人和关闭日期

4. 本步骤应输出什么

第一步完成后,不应只得到一段项目背景说明,而应形成一组可以直接供后续排程使用的文件:

  • 项目目标说明书;
  • 项目范围及排除项清单;
  • 最终交付物清单;
  • 阶段里程碑及验收标准;
  • 项目成功指标和不纳入本期的事项。

如何制定有效的项目进度推进实施方案?5个关键步骤助你事半功倍

五、第二步:拆解任务,建立里程碑和依赖关系

1. 从最终交付物倒推工作包

拆解任务时,我更倾向于从最终交付物倒推,而不是让各部门直接罗列“我们要做什么”。因为部门罗列通常只覆盖本部门工作,容易遗漏跨部门确认、审批、测试、交接和验收。

以“完成企业客户服务平台上线”为例,可以先拆成交付物:可用系统、完成测试、培训材料、运营规则和上线验收。再由这些交付物倒推需求设计、界面开发、接口联调、权限配置、测试、培训和上线准备等工作。

2. 每项任务至少写清六个字段

我建议任务字段不要少于以下六项:任务名称、交付成果、负责人、前置任务、计划完成时间、完成标准。如果项目复杂,还应增加优先级、预计工时、实际工时、风险等级、关联需求和下一步动作。

字段 错误写法 可执行写法
任务名称 做好测试 完成核心流程回归测试
交付成果 测试结果 测试报告、缺陷清单和风险说明
负责人 测试部 张某,测试负责人
前置任务 测试版本部署、测试账号准备、需求基线确认
完成标准 测试完成 阻断级缺陷为0,核心流程通过,业务代表确认

3. 标注依赖关系,而不是只排列日期

任务依赖可以分为完成,开始、开始,开始、完成,完成等关系。在日常项目中,不一定要使用复杂的专业术语,但必须说明哪些工作必须等前置条件满足后才能开始,哪些工作可以并行,哪些工作虽然可以提前开展但最终仍要等待确认。

例如,培训材料可以在系统开发阶段提前制作,但如果关键流程还没有冻结,就只能完成框架,不能完成最终版本。把这种关系写入计划,就能避免团队误以为所有任务都可以完全并行。

4. 找出关键路径和不可替代任务

关键路径不一定是工作量最大的路径,而是决定最终交付日期的任务链。一个任务即使只需要半天,如果它位于上线前的唯一审批环节,也可能比一个持续两周但拥有充足浮动时间的任务更重要。

识别关键路径时,我会重点查看三类任务:延期后会推迟里程碑的任务、只有一个责任人或供应商的任务、没有替代方案且必须按窗口完成的任务。它们应当拥有更高的更新频率和更明确的预警规则。

5. 任务拆解到什么程度才合适

任务并非越细越好。拆得过粗,无法跟踪;拆得过细,维护成本高,团队会把大量时间花在更新状态上。一个实用判断标准是:一项任务应当能够由一个明确负责人在一个相对稳定的时间窗口内完成,并产出可被检查的结果。

对于多数企业项目,单项任务可以按一到五个工作日作为初始拆解尺度。超过一周仍无法判断完成进度的任务,通常需要继续拆分;但这个时间范围只是建议基准,工程项目和长期研发项目可以结合自身周期调整。

如何制定有效的项目进度推进实施方案?5个关键步骤助你事半功倍

六、第三步:配置责任、资源和沟通机制

1. 用责任矩阵解决“谁负责”的争议

进度计划中的负责人,不应只表示“谁做这件事”,还要说明谁有权确认、谁必须被咨询、谁需要及时知会。对于跨部门项目,可以采用责任矩阵,把执行、审批、协作和知会关系写清楚。

工作事项 执行负责人 最终确认人 协作部门 需要知会对象
需求范围确认 产品负责人 业务负责人 研发、测试 项目发起人
接口联调 技术负责人 研发经理 外部系统负责人 产品、测试
上线审批 项目经理 信息安全负责人 运维、业务部门 项目发起人
验收交付 交付负责人 客户或业务代表 产品、售后、财务 项目团队

这里尤其要防止“最终确认人缺席”。如果一个任务只能由某位管理者或客户代表确认,那么该人员就应当被纳入时间计划,而不是等任务完成后再临时寻找。

2. 资源计划不仅是安排多少人

资源包括人员、设备、预算、系统权限、数据、供应商、审批窗口和管理层决策时间。很多项目表只写了“需要两名研发、一名测试”,却没有确认这些人员在对应周期内是否真的可用。

资源评估时,我建议把人员可用率单独列出来。一个名义上投入项目的人员,如果同时承担三个紧急项目,实际可用时间可能只有30%。如果仍按100%投入估算,计划从一开始就已经偏乐观。

对于中大型组织,尤其是100人以上、跨团队并行交付的企业,可以使用项目管理平台统一查看人员负载、任务排期、版本节点和风险状态。以PingCode这类平台为例,适合将需求、开发任务、缺陷、版本和项目里程碑关联起来;对于对数据安全、部署环境和内部合规有要求的企业,私有化部署可以作为选项。但工具只是承载机制,责任人和决策人仍必须由组织明确。

3. 设定沟通频率,而不是无限增加会议

沟通机制应当与项目风险匹配。低风险、依赖较少的项目,可以采用每周更新和双周评审;高风险、关键节点密集的项目,可能需要每日异步更新、每周风险会和里程碑评审。

  • 日常更新:只更新状态、完成成果、阻塞问题和下一步动作。
  • 周度推进会:重点讨论延期任务、关键风险和需要协调的资源。
  • 里程碑评审:确认阶段成果是否满足进入下一阶段的条件。
  • 重大事项会议:只处理范围、日期、预算和资源等需要决策的问题。

如果会议结束后没有形成负责人、截止日期和决策结果,那么它更像信息交换,而不是项目推进。会议纪要中至少要保留问题编号、处理动作、责任人和下次检查时间。

4. 在计划中加入合理缓冲

缓冲不是为了让项目看起来更宽松,而是应对不确定性。供应商交付、外部审批、现场施工、跨系统联调和客户验收,通常比团队内部的重复性工作更需要缓冲。

缓冲时间不应平均加在每项任务后面。更合理的方式是根据历史偏差、外部依赖数量和任务重要程度设置。关键路径上的高不确定任务,应当单独保留风险缓冲;普通任务则可以通过顺序调整消化短期波动。

如何制定有效的项目进度推进实施方案?5个关键步骤助你事半功倍

七、第四步:建立跟踪、预警和偏差纠正机制

1. 每次更新至少记录计划、实际、偏差和动作

进度跟踪不能只显示“未开始、进行中、已完成”。这三个状态无法说明任务落后多少,也无法说明项目经理接下来要做什么。

建议采用以下字段:

字段 需要回答的问题 示例
计划完成时间 原计划何时完成? 6月18日
实际或预计完成时间 现在预计何时完成? 6月21日
偏差天数 比计划晚多少? 3个工作日
偏差原因 为什么晚? 接口方未提供稳定测试数据
影响判断 是否影响里程碑或关键路径? 可能压缩回归测试时间
纠偏动作 谁在何时采取什么行动? 技术负责人周三前提供模拟数据

2. 设定分级预警,不要等到最终日期才处理

预警机制的价值在于提前暴露问题。可以根据项目规模设置不同规则,但建议至少区分一般偏差、阶段风险和重大延期三类。

  • 一般偏差:任务预计延迟,但不影响里程碑,由负责人在原团队内调整。
  • 阶段风险:任务延迟可能压缩测试、培训或验收时间,需要项目经理介入协调。
  • 重大延期:预计影响最终交付、预算或合同节点,需要项目负责人或管理层决策。

预警不应只依据“延期几天”。有些任务晚一天也没有影响,有些任务只晚几个小时就会错过上线窗口。更准确的判断应当同时考虑任务是否位于关键路径、是否有替代方案、是否会影响后续资源安排。

3. 用指标观察项目是否正在失控

项目进度指标不宜过多,否则团队会为了填报数据而填报。对大多数项目而言,我建议重点关注六项:里程碑达成率、关键任务按期率、逾期任务数、关键路径延期天数、风险关闭率和问题平均响应时长。

这些指标不代表统一行业标准,而是帮助项目团队建立同一套观察口径。尤其要注意,任务完成率高并不一定代表项目健康。如果剩余任务全部属于关键路径,项目仍可能处于高风险状态。

如何制定有效的项目进度推进实施方案?5个关键步骤助你事半功倍

4. 延期处理要遵循“判断,选择,确认”三步

第一步是判断延期原因和影响范围。要区分资源不足、任务估算偏低、需求变更、外部等待、技术障碍和审批滞后。第二步是选择合适的纠偏方式,例如调整顺序、并行执行、增加资源、缩小范围或重新安排交付日期。第三步是确认新计划、负责人和生效时间,并同步所有受影响的任务。

最容易被忽视的是第三步。很多项目会议上已经口头同意“下周补回来”,但没有更新计划,也没有记录谁负责补救。结果是旧日期仍然存在,新承诺又没有被跟踪,下一次会议只能重复讨论。

5. 什么时候可以压缩工期

压缩工期通常有两种方式:增加资源,或让原本顺序执行的任务部分并行。前者适用于工作可以拆分、人员具备相同能力且沟通成本可控的任务;后者适用于任务之间存在一定独立性,但必须明确并行部分的接口和验收边界。

如果任务之间高度耦合,盲目并行可能增加返工,最终反而延长周期。比如需求还未冻结时就让大量人员同时开发,后续需求变更会扩大返工范围。压缩工期前,应先确认是否真的存在可压缩的浮动时间。

如何制定有效的项目进度推进实施方案?5个关键步骤助你事半功倍

八、第五步:复盘方案,形成可复制的项目模板

1. 复盘不能只写“加强沟通”

项目结束后的复盘,最容易出现空泛结论。例如“加强团队协作”“提高风险意识”“做好时间管理”。这些话没有错,但无法改变下一次项目的实际排期。

有效复盘应当追问具体事实:哪项任务估算偏差最大?哪个依赖关系发现得太晚?哪项资源在计划中被高估?哪个审批节点没有明确负责人?哪次需求变更没有同步到进度表?哪一个问题重复发生了两次以上?

2. 把经验转化成具体规则

复盘结果应当形成可以直接复制的规则,而不是停留在会议纪要里。例如,过去项目中供应商平均晚交五个工作日,那么下一次计划就应当提前锁定交付节点,增加到货检查任务,并设置替代供应商或替代物料。

如果过去经常出现测试阶段被压缩,那么下一次项目就不应再把测试当作开发结束后的“剩余时间”,而应在需求阶段确定测试范围、环境、数据、人员和缺陷关闭标准。

3. 建立项目模板库

建议沉淀以下模板:

  • 项目目标与范围说明模板;
  • 任务拆解与里程碑计划模板;
  • 责任分工和资源需求模板;
  • 风险登记及问题跟踪模板;
  • 周度推进会议纪要模板;
  • 变更评估和延期升级模板;
  • 项目复盘及经验沉淀模板。

模板的价值不是让所有项目长得一样,而是减少重复劳动,并提醒项目经理不要遗漏关键环节。模板必须允许根据项目类型调整字段,不能为了格式统一而牺牲实际可用性。

4. 用历史数据校准下一次估算

如果企业已经执行过多个类似项目,可以建立自己的历史基线,例如需求确认平均耗时、测试缺陷关闭周期、供应商交付偏差、审批平均等待时间和上线准备耗时。这些数据比“凭经验估算”更有参考价值。

需要强调的是,历史数据只能作为估算输入,不能机械套用。团队成员变化、项目复杂度、外部环境和交付标准不同,都会影响实际工期。最好的做法是记录估算值与实际值的差异,并在下一次计划中解释差异来源。

如何制定有效的项目进度推进实施方案?5个关键步骤助你事半功倍

九、不同项目情况下的行动建议

1. 小团队、任务较少的项目

如果项目团队不超过十人,任务依赖较少,不必一开始就搭建复杂管理体系。可以使用一张共享推进表,字段包括任务、负责人、截止时间、状态、风险、下一步动作和完成标准。

但轻量化不等于省略关键内容。即使只有五个人,也要明确项目目标、交付标准、责任人和延期处理方式。否则,团队规模越小,越容易依赖口头沟通,项目一旦出现问题,信息就很难追溯。

2. 多部门协作的管理项目

多部门项目最重要的不是把任务拆得极细,而是明确跨部门接口和决策路径。建议设置统一的问题清单,所有阻塞事项都要记录责任人、处理期限和升级条件。

对于部门之间存在资源竞争的情况,项目负责人应当提前获得管理层授权。没有协调权的项目经理,即使计划做得再完整,也很难解决关键资源被临时抽走的问题。

3. 中大型研发或数字化项目

当项目涉及多个版本、多个产品线、复杂权限和较多参与者时,单独维护几张表格通常会遇到版本不一致、状态更新滞后、历史记录分散和报表口径不统一等问题。

这类组织可以考虑使用统一的项目管理平台,将需求、任务、缺陷、版本、文档、里程碑和风险关联起来。以PingCode为例,比较适合中大型企业及100人以上组织使用;如果企业对数据驻留、内部网络或合规有要求,可以评估私有化部署。对于原有Jira数据和流程较复杂的团队,迁移前应先做字段映射、工作流映射、权限核对和报表重建,再安排分批切换,避免迁移后无法追溯历史项目。

选择平台时,不要只看功能列表,还要验证三个问题:一是业务人员是否愿意持续更新;二是项目经理能否快速得到真实状态;三是平台能否支持企业现有的权限、部署和数据治理要求。

4. 工程、施工或供应商交付项目

工程类项目应将现场条件、采购到货、施工顺序、质量验收和天气或外部审批纳入计划。不要只根据施工队的作业时长排期,还要确认材料是否到位、现场是否具备条件、前一道工序是否验收完成。

供应商任务必须设置交付确认点。合同中的最终交付日期通常不够,项目还需要拆出设计确认、样品确认、生产完成、发货、到货验收和安装调试等节点。每个节点都要有责任人和异常处理方式。

5. 需求变化频繁的创新项目

对于需求尚未稳定的项目,不适合制定一份覆盖几个月的刚性详细计划。可以采用“近期详细、远期粗略”的滚动计划:未来一到两周明确到任务和负责人,后续阶段只保留里程碑和关键假设。

每次需求变更都要记录对范围、资源、日期和风险的影响。如果团队决定接受变更,就必须同步调整至少一个约束条件,不能在范围不断扩大时仍要求资源和交付日期完全不变。

如何制定有效的项目进度推进实施方案?5个关键步骤助你事半功倍

十、不同情况下的取舍:不要把“完美计划”当成目标

1. 详细程度与维护成本之间的取舍

任务拆解越细,透明度越高,但更新成本也越高。对于关键路径和高风险工作,应当拆得更细;对于稳定、重复、影响较小的工作,可以保持适度颗粒度。

一个实用原则是:把详细程度投入到最可能改变最终交付日期的地方。不要花大量时间精确管理一个不会影响里程碑的普通任务,却忽略关键审批和联调任务。

2. 计划稳定性与需求灵活性之间的取舍

刚性计划有利于责任落实,但不适合需求高度不确定的项目;滚动计划有利于适应变化,但如果没有阶段性冻结点,也容易让团队长期处于“边做边改”的状态。

因此,可以设置需求冻结、版本冻结、测试冻结和上线冻结等节点。冻结并不意味着之后绝对不能变化,而是任何变化都必须经过影响评估,并明确谁批准、增加什么成本、是否调整日期。

3. 工期压缩与交付质量之间的取舍

压缩工期时,最容易被牺牲的是测试、培训、文档和验收。短期看似提前上线,长期可能通过故障、返工和客户投诉重新付出成本。

如果必须提前交付,可以采用分阶段交付、缩小首期范围、优先保障核心流程等方式,而不是直接删除质量控制环节。把“少交付一些”与“低质量交付”区分开,是项目负责人必须做出的判断。

4. 统一平台与灵活工具之间的取舍

统一平台有利于集中管理和数据追溯,但上线需要配置、培训和流程适配。简单表格启动快,适合低复杂度项目,但随着项目数量和参与部门增加,容易出现权限、版本和统计问题。

选择方式 优势 局限 适用情况
共享表格 启动快、成本低、容易调整 依赖人工更新,历史和权限管理较弱 小团队、短周期、低依赖项目
看板工具 状态直观,适合日常协作 复杂依赖、资源负载和历史分析能力可能不足 任务流转较清晰的团队项目
综合项目管理平台 可关联需求、任务、缺陷、版本和报表 需要配置流程、权限和数据规范 中大型组织、多项目并行和跨部门协作

如果企业正在考虑从分散工具迁移到统一平台,建议先选一个真实项目试点,验证任务更新率、报表准确性、权限模型和团队使用习惯,再决定是否扩大范围。尤其是迁移Jira等既有系统时,不能只验证新平台能否导入任务,还要检查历史状态、评论、附件、人员映射和工作流是否完整。

5. 进度透明度与团队压力之间的取舍

透明的进度管理不是为了公开排名或追责,而是为了尽早获得帮助。如果团队认为更新延期就会受到惩罚,成员可能会延迟暴露问题,甚至把风险描述成“基本完成”。

项目负责人应当把关注点从“谁没有完成”转向“什么条件阻碍完成、谁可以提供支持、什么时候可以恢复”。当然,这不意味着放松责任,而是让责任与解决问题结合起来。

十一、可直接使用的项目进度推进实施方案模板

1. 项目基本信息

项目名称 项目负责人 项目发起人 计划开始时间 计划结束时间
填写项目名称 填写具体负责人 填写最终决策人 填写日期 填写日期

2. 项目目标与范围

  • 项目目标:明确最终要实现的业务结果。
  • 主要交付物:列出系统、文档、设备、活动或服务成果。
  • 验收标准:明确质量、功能、性能、时间和业务确认要求。
  • 本期范围:列出必须完成的内容。
  • 排除范围:列出明确不纳入本期的内容。
  • 关键假设:记录人员、预算、环境、供应商和审批等前提。

3. 项目任务推进表

编号 任务 交付成果 负责人 前置任务 计划完成 实际或预计完成 状态 风险与纠偏
001 完成需求确认 确认版需求清单 产品负责人 业务访谈 5月10日 5月10日 已完成
002 完成核心模块开发 可部署版本 研发负责人 需求确认 5月31日 6月3日 存在风险 调配一名研发支持接口开发
003 完成回归测试 测试报告 测试负责人 开发版本、测试数据 6月14日 待确认 未开始 提前准备测试环境

4. 每周项目会议只保留六个问题

  1. 上周哪些里程碑按期完成?交付物是否被确认?
  2. 哪些任务未按计划完成?实际偏差是多少?
  3. 延期原因属于资源、依赖、需求、技术还是决策问题?
  4. 是否影响关键路径、阶段里程碑或最终交付日期?
  5. 需要谁在什么时间前采取什么纠偏动作?
  6. 哪些事项需要升级给项目负责人或管理层决策?

会议结束时,所有未解决问题都应当具备负责人和下一次检查时间。如果一个问题只有“持续跟进”四个字,却没有具体动作和截止日期,它实际上还没有进入可管理状态。

十二、启动项目时,建议按这份清单执行

1. 项目启动前

  • 确认项目目标、交付物和验收人。
  • 列出本期范围和明确排除项。
  • 识别外部依赖、审批环节和关键假设。
  • 确认项目负责人、决策人和核心成员。
  • 初步识别关键路径和高风险任务。

2. 项目排程时

  • 从交付物倒推任务,而不是只按部门罗列工作。
  • 为每项任务设置负责人、前置任务和完成标准。
  • 区分普通任务、里程碑任务和关键路径任务。
  • 确认人员实际可用时间,而不是只看名义编制。
  • 为审批、供应商、联调和验收等高不确定环节设置缓冲。

3. 项目执行中

  • 同步记录计划时间、实际时间、偏差原因和下一步动作。
  • 优先处理影响关键路径和里程碑的事项。
  • 需求变更必须评估对范围、资源和日期的影响。
  • 发现重大延期时及时升级,不要等到最终交付前才汇报。
  • 会议重点放在阻塞、风险和决策,不逐项朗读无异常任务。

4. 项目结束后

  • 比较计划工期与实际工期,记录偏差来源。
  • 检查关键依赖是否提前识别。
  • 复盘资源可用率、审批等待和返工情况。
  • 将改进措施转化为模板、规则或下一次排期基准。
  • 保留项目数据,为后续估算提供真实参考。

十三、总结:好的进度方案,必须让延期变得可见、可解释、可处理

制定有效的项目进度推进实施方案,核心不是把表格填得更满,也不是使用更复杂的管理术语,而是建立一套能够持续运行的执行机制。它要让团队知道交付什么、按什么标准完成、由谁负责、依赖谁、出现偏差后怎样处理。

我最重视的判断标准只有一个:如果项目明天出现延期,团队能否在十分钟内找到受影响的任务、明确原因、判断是否影响最终日期,并确定下一步动作?如果不能,说明当前方案仍然只是计划文档,而不是推进机制。

下一步可以从一个真实项目开始,不必先追求复杂工具。先完成目标和范围确认,再建立任务推进表,标注负责人、前置任务、完成标准和纠偏动作。团队规模扩大、项目数量增加或跨部门依赖变多后,再评估是否使用某项目管理工具或某项目管理平台进行统一承载。

进度管理的最终价值,不是让所有任务永远按计划完成,而是让偏差尽早被发现,让问题有人负责,让每一次延期都能转化为下一次更准确的计划。

常见问题解答(FAQ)

1. 如何制定有效的项目进度推进实施方案?

我以前做项目时,曾经把大量时间花在排日期、画甘特图上,结果项目开始后仍然不断延期。现在我更想知道,一份真正能推动执行的方案,究竟应该包含哪些内容,而不是一张看起来很完整的时间表。

有效的项目进度推进实施方案,核心不是把日期填满,而是让团队明确五件事:最终交付什么、任务如何拆分、谁负责完成、如何发现偏差、延期后由谁采取什么动作。我在一次新系统上线项目中踩过一个典型的坑:计划表里只有“需求分析、系统开发、测试上线”三个大任务。

表格看起来很简洁,但执行时没人能准确回答“需求分析完成的标准是什么”“测试数据谁准备”“上线前审批需要几天”。项目最终比原计划晚了12天,真正拖延的并不是开发,而是验收和审批。后来我把方案重做为五个步骤: 明确项目目标、范围、交付物和验收标准;按交付成果拆解任务,并标注前置依赖和里程碑;

落实负责人、可用资源、沟通频率和决策权限;持续记录计划时间、实际时间、偏差原因和纠偏动作;项目结束后复盘估算误差、资源冲突和需求变更,沉淀为模板。

建议方案至少包含以下字段: 字段解决的问题 交付成果避免“完成了”却无法验收 负责人避免任务由整个部门“共同负责” 前置任务识别等待和依赖关系 计划与实际时间判断偏差,而不是只看状态 风险与下一步动作把汇报转化为推进 我的判断是:如果一份方案没有写清“完成标准”和“延期处理动作”,它最多是排期表,还不能称为实施方案。

2. 项目任务应该如何拆解,才能避免进度计划失真?

我曾经把“完成产品开发”直接放进项目计划,并给它安排了20天工期。项目进行到第18天时,团队还在讨论接口、测试数据和部署环境,我才发现这个任务根本无法被有效跟踪。任务拆到什么程度才算可执行,一直是我最容易判断失误的地方。

任务拆解最好从“要交付什么”反向推导,而不是从“每个人要做什么”开始。因为按人员分工拆任务,容易得到“研发负责开发”“市场负责推广”这类无法验收的描述;按交付成果拆解,才能形成可检查的工作包。

例如,“完成新系统上线”可以拆为需求确认、原型评审、接口清单确认、开发版本提交、测试用例准备、缺陷修复、用户验收、部署演练和正式发布。每项任务都要能对应一个成果、一个负责人和一个截止时间。我通常会用四个问题检查任务是否拆够: 任务结束时,能否拿出具体文件、版本、记录或验收结果?

负责人是否可以独立说明当前完成比例?任务延期时,能否判断影响了哪些后续工作?团队是否知道开始这项任务前必须等待什么?

下面是一个更适合推进的拆解对比: 粗任务可执行任务完成标准 完成系统开发完成登录、权限、报表三个模块开发代码提交并通过内部检查 做好测试准备测试数据、执行用例、关闭高优先级缺陷测试报告通过评审 完成上线部署演练、备份确认、上线审批、发布生产环境可访问且完成验收 不要为了追求精细,把任务拆成每小时的动作。

我的经验是,单项任务如果超过一周且无法判断中间成果,通常值得继续拆分;但如果拆到半天一个动作,维护成本又会超过管理收益。

3. 如何建立项目进度跟踪和预警机制?

过去我主持周会时,经常让每个人汇报“完成、进行中、未开始”,会议结束后却没有任何问题被真正解决。后来我发现,状态本身没有价值,只有把状态和延期天数、影响范围、责任动作放在一起,进度跟踪才会产生管理意义。

进度跟踪不能只看完成率。一个任务即使显示“进行中”,也可能已经落后7天;另一个任务虽然完成率只有60%,但处于非关键路径,未必会影响最终交付。因此,跟踪表至少要同时记录计划完成时间、实际完成时间、当前状态、偏差原因和下一步动作。

我在一个周期为8周的交付项目中,将状态改成六类:未开始、进行中、存在风险、已延期、待验收、已完成。这样做后,团队不再把所有问题都放在“进行中”里,项目经理也能快速筛出需要干预的任务。

建议采用以下预警逻辑: 预警情况建议动作 普通任务预计晚于截止时间1至2天负责人提交恢复计划 关键任务预计影响阶段里程碑项目经理协调资源或调整顺序 前置任务未完成,后续任务即将开始立即评估依赖冲突 延期可能影响最终交付日期升级至项目负责人决策范围或日期 周会也要从“逐人汇报”改成“只讨论异常”。

我现在会要求每个异常任务回答四个问题:落后多少、原因是什么、影响谁、下一步动作和完成时间是什么。没有这四项内容的汇报,只能算信息播报,不能算项目推进。需要注意的是,预警不是为了追责,而是为了缩短发现问题到采取行动之间的时间。越早暴露偏差,越可能通过调整顺序、增加资源或缩小非核心范围来恢复计划。

4. 项目已经延期时,应该如何制定纠偏方案?

我遇到过供应商晚交付、关键人员临时调岗和需求不断增加同时发生的项目。当时团队只是反复要求负责人“加快进度”,结果大家都在加班,里程碑仍然没有恢复。我想知道,项目延期后,怎样判断该加资源、改顺序,还是重新确认交付范围。

延期处理不能只提出“加班”这一种方案,因为不同原因对应不同的纠偏方式。先要判断延期是否发生在关键路径上,以及它会不会继续推迟后续里程碑。如果延期任务有充足浮动时间,强行加人反而会增加协调成本。我通常按“原因,影响,动作,决策人”四列做纠偏分析。

例如,供应商晚交付属于外部依赖问题,可以考虑替代供应商或先完成不依赖该物料的工作;需求新增属于范围变化,应先评估工期和资源影响,再决定延期、增配资源或减少其他范围;审批滞后则需要升级决策,而不是要求执行人员继续等待。

一个实际可用的纠偏表如下: 延期原因可能影响可选动作需要谁决策 前置任务未完成多个后续任务等待调整顺序、并行准备项目经理 关键人员不足核心任务持续堆积调配人员、外包或缩小范围项目负责人 需求临时增加原计划失去基准变更评估、拆分版本交付需求决策人 供应商交付延误测试或上线节点后移催交、替代方案、重排任务采购及项目负责人 我建议把纠偏方案写成可执行的承诺,而不是口号。

例如不要写“加强资源协调”,而要写“由项目负责人在周三前调配一名测试人员,优先关闭高优先级缺陷,周五重新评估上线日期”。还有一个容易被忽视的判断:如果项目连续两次调整计划仍无法恢复,往往不是执行速度问题,而是原始范围、资源假设或验收标准已经失效。此时应重新建立基准,而不是继续在旧计划上叠加修改。

核心关键词

读者评论

吴昊

文章把项目延期归因于依赖、审批和验收等隐性环节,比较符合实际。尤其是用交付物而不是忙碌程度判断进度,这一点对日常项目跟进很有帮助。

于洋

五个闭环步骤逻辑比较清晰,但落地时还需要结合项目规模设置合适的更新频率,否则容易增加记录和维护成本。

沈诗涵

系统上线案例很有代表性,权限确认、安全扫描和审批等待确实常被忽略。建议再补充一份可直接套用的风险登记表或进度模板,实操性会更强。

方诗涵

文中强调不要把延期简单归因于执行效率,这个观点比较客观。不同原因采用不同纠偏措施,能避免盲目加班或加人带来的低效。

原创文章,作者:飞飞,如若转载,请注明出处:https://worktile.com/solution-1/archives/33164
