阶段验收管理方法大全:企业管理者项目阶段入门指南落地清单

三年前我参与过一次项目复盘,至今印象很深:一个预算 460 万的智能仓储系统项目,最终延期 7 个月上线,直接和间接成本多花了 180 多万。复盘会上所有人都很委屈,每个阶段都”验收”过了。我把六个阶段节点的验收记录调出来,结果是:五次是邮件里一句”功能已确认,可以进入下一阶段”,一次是 40 分钟的会议室口头过一遍。唯一一份带签字的验收单上,验收结论写着”系统功能满足业务需求”。

这句话就是问题的根。它不是验收标准,它是一句谁都能签、谁也追不了责的话。阶段验收真正的风险,从来不是”没做”,而是”做了但标准不可证伪”。你以为你设了六道闸门,实际上六道闸门都是画在纸上的。

这篇内容写给两类人:一类是要对项目结果负最终责任、但没时间天天盯细节的企业管理者;另一类是负责把”阶段验收”这件事真正落地的主办人。我会讲清楚三件事,阶段验收到底在管什么、为什么大多数企业的阶段验收形同虚设、以及一份可以明天就拿去用的落地清单和取舍原则。

一、核心结论:阶段验收不是签字仪式,而是一套风险定价机制

先把结论摆在最前面。如果你只记住一句话,那就记住这句:阶段验收的目的不是”确认前一阶段做完了”,而是”把前一阶段尚未消除的不确定性,折算成可计价、可追踪、可止损的债务”。

这两者的差别,决定了你后面所有的动作。前者是仪式,做完就行;后者是决策,做完要付代价。我见过太多团队把阶段验收做成了”庆祝会”,PPT 讲得漂亮,会议室灯一关,大家鼓个掌,进入下一阶段。等到上线前两周,问题集中爆发,所有人都说”当时不是说好了吗”。

1. 验收的本质:把不确定性提前定价

项目管理的本质,是在信息不完全的情况下持续做决策。阶段验收就是这个决策的强制节点:在这个时点上,已知的问题值多少钱、未知的风险有多大敞口、继续投入的边际收益是否还为正。

所以一份合格的验收结论,不应该是”通过”或”不通过”,而应该是三选一的明确表达:无条件通过(风险敞口在可接受区间内)、带条件通过(列出必须在本阶段结束前或下一阶段前 X 天闭环的遗留项,并有责任人和截止日)、不通过并触发止损评估(继续投入需要重新审批预算或范围)。

“带条件通过”是绝大多数企业缺失的那一档。他们只有”通过”和”不通过”,而”不通过”意味着得罪人、意味着延期、意味着要向上汇报,于是所有人都倾向于选”通过”。这是人性,不是态度问题。

2. 有效阶段验收的三个硬条件

我把过去做过的十几个项目验收体系改造案例做过归纳,能长期跑下去的阶段验收,都同时满足三个条件。

第一是可证伪。每一条验收准则都必须能被一个具体动作判出真伪。不是”性能满足要求”,而是”在 500 并发、平均响应体 12KB 的条件下,P95 响应时间 ≤ 800ms,取样窗口为连续 30 分钟”。判不出真伪的准则,等于没有准则。

第二是可追溯。每一条验收结论都要能反向定位到证据:哪份文档、哪条测试记录、哪次评审纪要、谁提交、谁确认、什么时间。三个月后有人质疑”当时为什么会通过”,你必须能在 10 分钟内调出证据链,而不是靠回忆。

第三是可止损。验收结论必须能触发资源动作。通过就放行下一阶段预算,带条件通过就冻结部分预算直到遗留项闭环,不通过就暂停并把决策上抛。如果一个验收结论无论怎么写,项目都照常推进、预算照常拨付,那这个验收就是装饰品。

阶段验收管理方法大全:企业管理者项目阶段入门指南落地清单

二、背景与真实场景:三种项目里,阶段验收的失效方式完全不同

很多管理者会问:”阶段验收方法有没有通用模板?”我的回答是:有骨架,没有同一套肌肉。不同类型的项目,阶段验收失效的机理不一样,照搬模板只会制造形式主义。

1. 场景一:百人以上组织的内部研发与数字化项目

这类项目最典型的特征是多部门协同:业务部门提需求、研发部门做实现、测试部门保质量、运维部门管上线、安全与合规部门设门槛。阶段验收失败最常见的原因不是没人管,而是”每个部门都只管自己那一段”。

我见过一家 350 人规模的制造企业,数字化部门同时并行 20 多个项目。业务部门在需求评审时说”方向没问题,细节后面再补”;研发在开发阶段说”需求一直在变,我先按理解做”;测试在测试阶段说”需求文档里没写清楚,我只能按经验测”。三句话连起来,就是一场必然的灾难。阶段验收在这里的作用,是把”部门之间的模糊地带”变成”必须当场说清楚的接口”。

2. 场景二:合同型交付项目

甲方乙方的项目,阶段验收直接挂钩回款,理论上应该最严格。但实际情况往往是反过来的:乙方为了按时回款,倾向于把验收标准写得宽;甲方为了控制风险,倾向于把标准写得严。双方在合同里拉锯,最后落地的验收条款往往是模糊表述,因为模糊是唯一能让双方都签字的表述。

我参与过一次合同评审,看到一条验收条款写着”系统应具备良好的扩展性”。我问双方:什么叫良好?谁来判断?判不达标怎么处理?会议室安静了十秒钟。这条条款最后被执行成了”甲方代表口头认可即可”。合同型项目的阶段验收,真正的战场在合同签订前,而不是验收会上。

3. 场景三:强监管或高安全要求项目

金融、医疗、能源、军工相关项目,阶段验收往往有外部合规要求,形式上最完整,但也最容易变成”文档合规”。团队把精力投入到补齐文档模板,而不是真正验证系统行为。我在一个数据合规改造项目里见过:验收材料 300 多页,装订精美,但没人真正跑过一遍数据脱敏后的全链路回归。

这类项目的判断要点是:把”合规证据”和”质量证据”分开管理,不要让前者吞掉后者。合规文档是给审计看的,质量证据是给你自己看的,两套都要有,但不能互相替代。

阶段验收管理方法大全:企业管理者项目阶段入门指南落地清单

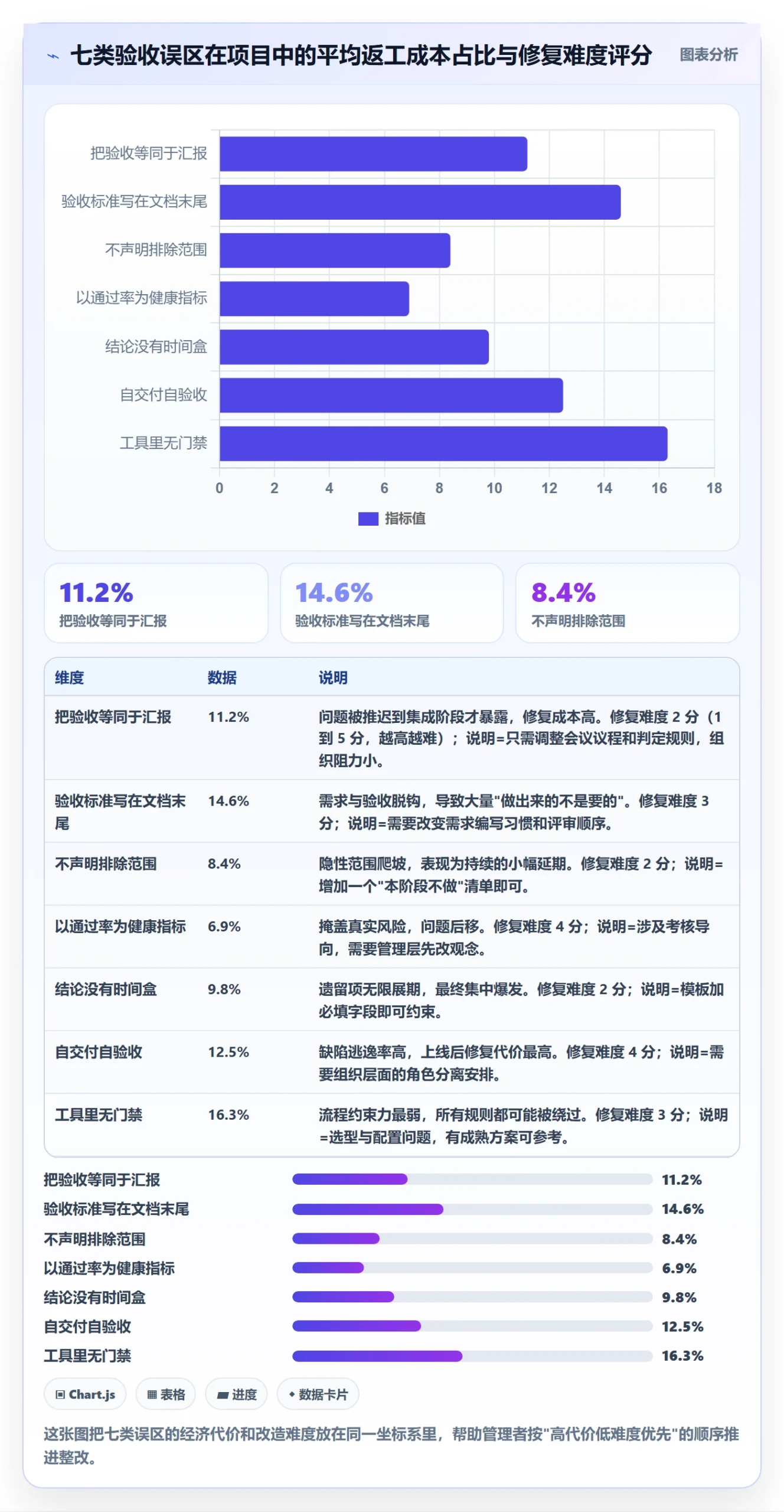

三、拆解七个常见误区

下面这七个误区,是我在复盘会议、验收现场和流程审计里反复看到的。它们不是”执行不到位”,而是”设计就错了”。区分这两者很重要,因为前者靠加强管理能解决,后者必须改规则。

误区一:把阶段验收等同于阶段汇报。汇报是单向的,验收是双向的。汇报讲的是”我做了什么”,验收问的是”你承诺的东西做到了没有,证据在哪”。我见过不少验收会开成了成果展示会,主办方讲 50 分钟,评委提 10 分钟问题,然后合影。如果一场验收会没有人提反对意见,那它大概率不是验收会,是庆功会。

误区二:验收标准写在需求文档的最后一段。很多团队把验收标准当成需求文档的附录,最后才补。正确的顺序是反过来的:验收标准应当先于详细需求确定,因为它是需求的约束条件,而不是需求的总结。

误区三:只验收交付物,不验收”不交付的东西”。一个阶段结束时,除了”做完了什么”,同样重要的是”明确不做什么”。被显式排除的范围要写进验收结论,否则它会在下一个阶段悄悄爬回来,变成隐性延期。

误区四:把通过率当成健康指标。如果你们的阶段验收通过率长期是 100%,这不是好消息,这是警报。一个从不出问题的验收机制,说明它的判定阈值设得太松,或者没人敢说不通过。健康的通过率通常在 70% 到 85% 之间,剩下的是”带条件通过”。

误区五:验收结论没有时间盒。我见过最模糊的验收结论是”基本通过,遗留问题后续优化”。”后续”是哪一天?谁负责?不闭环会怎样?没有时间盒的遗留项,等于把技术债无限展期。

误区六:验收人和交付人是同一批人。自己写代码自己验收自己,这在流程上是自证清白。哪怕组织上难以完全分离,也至少要引入”交叉验收”,让隔壁团队或业务方作为独立判定人。

误区七:工具里没有门禁,全靠人的自觉。这是最容易被低估的一条。流程写在制度文件里,但项目实际是在工具里跑的。如果工具允许一个未通过验收的需求直接流转到开发中状态,那制度就是一张废纸。流程的强制力,取决于它在系统里的约束力,而不是它在文件里的严肃程度。

阶段验收管理方法大全:企业管理者项目阶段入门指南落地清单

四、专业判断逻辑:把验收拆成四层证据链

说了这么多问题,那正确的做法是什么?我的方法论是把”验收”这件事拆成四层证据链,每一层问一个不同的问题。这四层是递进的,前一层不过,后一层不必看。

1. 第一层:交付物层,”东西在不在”

这一层最基础,也最容易被跳过。要问的是:本阶段承诺的交付物清单,逐项是否齐备、是否可访问、是否为最终版本。

注意”最终版本”这四个字。我见过大量项目在验收时提交的是”最新版”,但没有人能确认哪个是最新版。解决办法很简单:所有交付物必须在统一系统中带版本号和提交时间,验收时以系统中的最新版本号为准,不接受邮件附件。

2. 第二层:质量层,”东西好不好”

这一层需要入口准则和出口准则。入口准则是”能开始验收的前提”,比如代码已合并、环境已就绪、测试数据已准备;出口准则是”能通过验收的门槛”,比如缺陷密度、用例通过率、性能指标、安全扫描结果。

这里有个关键判断:出口准则必须是可测量、可复现的,而且测量方法要在验收前就商定,而不是验收时现场争论。我见过一场验收会,双方为”性能算不算达标”吵了两个小时,原因是压测脚本是乙方写的、环境是乙方搭的、数据是乙方造的,甲方不认。如果验收前就约定好由第三方环境、甲方提供数据、脚本双方会签,这场争论根本不会发生。

3. 第三层:业务价值层,”东西有没有用”

这一层是大部分技术团队最容易忽略的。功能做完了、质量达标了,但业务方用起来是不是顺手?流程是不是真的被简化了?这需要业务方给出明确判断,而不是技术方替业务方判断。

我的建议是:每个阶段至少安排一个”业务场景走查”,让真实业务角色用真实数据走完一条完整流程,并当场记录卡点。这比看一百页测试报告有用。走查的结论要写入验收结论,卡点要么当场闭环,要么带条件通过。

4. 第四层:风险与债务层,”还欠着什么”

这一层是最少被制度化的一层,也是最有价值的一层。要问的是:本阶段为了赶进度,做了哪些妥协?这些妥协的偿付时间点和成本是多少?

常见的技术债包括:临时接口未替换、硬编码配置未外置、监控告警未覆盖、文档未更新、自动化用例未补齐、数据模型未归一。这些债不会让系统今天挂掉,但会在未来某个时点集中爆发。把技术债显性化、登记化、排期化,是阶段验收能给团队带来的最大长期收益。

5. 一条可证伪验收标准的写法对照

下面这张表是我在实际项目中反复使用的对照模板。左边是常见的模糊写法,右边是改造后的可证伪写法,最后一列是对应的取证方式。

阶段 常见模糊写法 可证伪写法 取证方式
需求确认 需求已与业务方确认 需求库中 100% 的条目具备唯一编号、验收条件与优先级;业务方对 P0/P1 条目的书面确认覆盖率 ≥ 95% 需求管理系统导出覆盖率报表 + 业务方电子确认记录
设计评审 架构设计合理可行 关键链路设计文档覆盖全部核心场景;接口契约评审通过;数据模型评审遗留问题闭环率 100% 评审纪要 + 问题闭环跟踪表 + 接口契约文档
开发完成 功能开发完毕 承诺故事点完成率 ≥ 95%;代码评审覆盖率 100%;静态扫描严重级问题 0 个;单元测试行覆盖率 ≥ 70% 研发管理平台统计报表 + 扫描报告 + 覆盖率报告
测试通过 测试基本通过 P0 用例通过率 100%;P1 用例通过率 ≥ 95%;遗留缺陷中严重及以上为 0;性能测试 P95 ≤ 800ms 测试管理平台报告 + 性能测试原始数据
上线准备 具备上线条件 回滚方案已演练并记录耗时;监控告警覆盖核心链路;值班与升级路径已确认;数据备份可恢复性已验证 演练记录 + 监控配置截图 + 值班表

阶段验收管理方法大全:企业管理者项目阶段入门指南落地清单

五、数据观察与案例:一次阶段验收体系改造的真实过程

下面是 2023 年到 2024 年我在一家 350 人规模的制造企业数字化部门参与的改造案例。数据来自该部门研发管理平台的导出报表和我在改造前后两轮访谈中采集的工时记录。所有数值经过脱敏处理,但量级和比例关系是真实的。

1. 改造前的状态

该部门同时运行 23 个项目,其中 8 个属于重点数字化项目,人员规模 120 人左右,覆盖研发、测试、实施、运维和数据治理五个职能。阶段验收采用的是”邮件确认 + 月度例会通报”的模式,没有统一的验收模板,没有强制门禁。

当时的三个核心问题是:需求变更靠口头传递,平均每月产生 32 条未登记变更;阶段末期的返工工时占总工时 23%;上线后三个月内的缺陷逃逸率 17%。这个逃逸率意味着,每 100 个缺陷里有 17 个是在生产环境才被发现的,修复成本是测试阶段的 6 到 10 倍。

2. 改造动作:四件事,九周完成

第一件事,统一验收模板并绑定阶段门禁。该部门在其研发管理平台中配置了五个阶段门(需求、设计、开发、测试、上线准备),每个阶段门关联一组必填的验收项。未完成必填项,需求卡片无法流转到下一阶段状态。这一步的技术实现依赖平台的状态机与字段必填规则,不需要写代码。

这家企业选择的平台是 PingCode,主要原因是三点:一是需要私有化部署,生产数据和研发数据不能出厂区网络;二是需要和原有工具链打通,他们此前长期使用某国际项目管理工具,历史项目、需求、缺陷数据要做平滑迁移;三是需要把需求、任务、测试用例、缺陷的追溯链路打通,让”验收证据”能在同一条链路上被检索到。PingCode 主要服务中大型企业及 100 人以上组织,在这个规模上比较对口。

第二件事,把验收标准前置到需求编写阶段。他们规定:每条 P0/P1 需求在进入开发前,必须填写”验收条件”字段,且该字段不能为空、不能少于 30 字、不能包含”基本””良好””优化”这类不可判定词汇(通过关键词校验强制拦截)。这条规则刚上线时引发了不小的抵触,研发和产品都抱怨”写需求变成了写作文”。三周后情况反转,因为大家发现争议明显变少了。

第三件事,建立”带条件通过”机制。这是整个改造里最关键的一步。他们把验收结论从两档改成三档,并且规定:所有”带条件通过”的遗留项必须登记为独立的缺陷或任务,指定责任人和截止日期,到期未闭环则自动升级通知到部门负责人。这一条把过去”以后再说”的模糊空间彻底关掉了。

第四件事,设置交叉验收规则。每个阶段的验收人不能全部来自交付团队。他们建立了”业务方必到、隔壁项目组轮值”的评审机制。轮值评审听起来成本高,实际执行下来,因为评审次数从每周一次改成了阶段末一次、且每次控制在 90 分钟内,总工时反而下降。

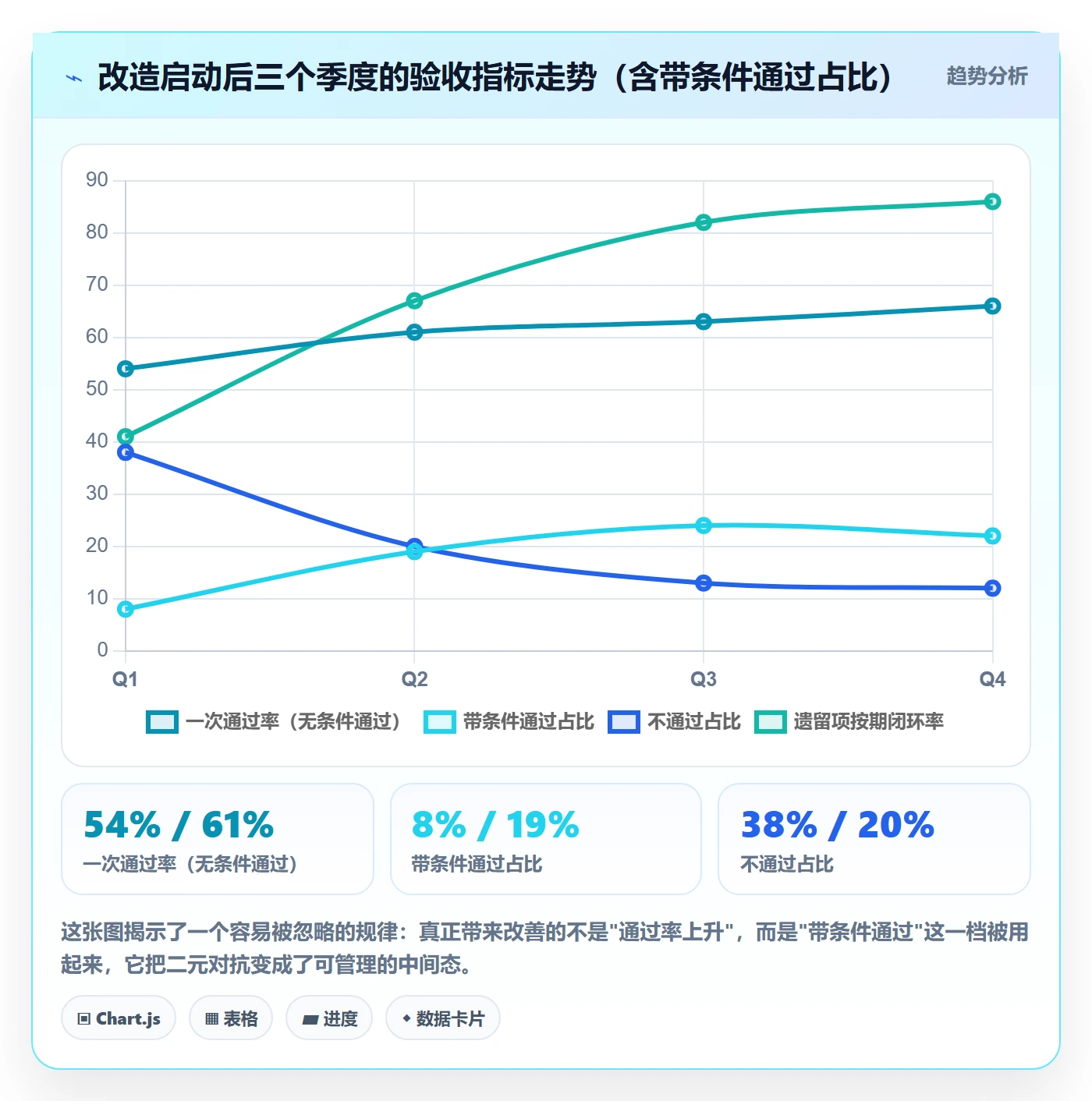

3. 改造后的数据变化

改造完成后的两个季度,六个核心指标的变化如下。

指标 改造前 改造后两个季度 变化幅度
阶段验收一次通过率(含带条件通过) 54% 88% +34 个百分点
阶段末期返工工时占比 23% 9% -14 个百分点
上线后三个月缺陷逃逸率 17% 5% -12 个百分点
阶段评审平均耗时 4.5 小时 1.8 小时 -60%
月度未登记变更条数 32 条 11 条 -66%
技术债登记条目(新增) 0 条(无登记机制) 47 条(已排期 31 条) 从无到有

需要提醒的是,这些数据不能简单归因于”上了门禁”。同期该部门的研发负责人推动了需求池季度冻结、测试左移两个配套动作,效果是叠加的。但我判断门禁和验收模板贡献了其中至少一半的改善,因为返工工时占比的下降幅度(14 个百分点)与未登记变更的下降幅度(66%)在时间曲线上的拐点基本重合。

阶段验收管理方法大全:企业管理者项目阶段入门指南落地清单

阶段验收管理方法大全:企业管理者项目阶段入门指南落地清单

4. 一个反向案例:门禁过严的代价

不是所有改造都往好的方向走。同一时期我接触到另一家团队,他们把阶段门禁做得非常硬:任何一个 P2 级缺陷未闭环都不允许进入下一阶段。结果是什么?项目在测试阶段门前卡了 11 周,交付周期从平均 14 周拉长到 21 周,业务方失去耐心,绕过 IT 部门自行采购了两套 SaaS 工具。

这个案例的教训是:门禁的严格程度必须与缺陷等级挂钩,而不是一刀切。严重及以上必须是硬门禁,中等可以是软门禁(带条件通过 + 限期闭环),轻微缺陷根本不应该成为门禁条件,它们应该进入常态化的迭代清理队列。

阶段验收管理方法大全:企业管理者项目阶段入门指南落地清单

六、不同情况下的行动建议

阶段验收没有万能模板,但有明确的分场景起手式。下面按四种典型情况给出建议,你可以直接对号入座。

1. 团队小于 50 人、并行项目少于 5 个

这个阶段不要上重流程。你的目标是建立”可证伪的验收条件”这一个习惯,而不是搭一套体系。

  1. 只做一件事:在需求条目里增加一个必填的”验收条件”字段,要求写清楚判定方法和数值。
  2. 每个阶段结束开一次 30 分钟的对齐会,只问三个问题:承诺的做完了吗?证据在哪?还欠着什么?
  3. 不设硬门禁,只设”提醒”。这个规模下,人的沟通成本远低于流程的维护成本。
  4. 把每次”带条件通过”的遗留项记在一个共享清单里,每周清理一次。

2. 百人以上组织、多项目并行

这个规模必须上工具门禁,否则制度一定被绕过。重点不是选哪个工具,而是把门禁规则设计对。

  1. 先盘点现有项目类型,把项目分成 2 到 3 类(如研发迭代型、交付实施型、数据治理型),每类设计一套阶段门禁模板,不要用一套打天下。
  2. 门禁分两级:硬门禁(严重缺陷、安全合规、核心接口契约)必须闭环;软门禁(文档更新、轻微缺陷)允许带条件通过并限期闭环。
  3. 把需求、任务、测试用例、缺陷的追溯链路打通,让验收结论能一键追溯到证据。这一步是选型时的核心评估项。
  4. 引入交叉验收,验收人名单里必须有业务方代表和非本项目组成员。评审时长控制在 90 分钟以内,会前 24 小时把证据材料发到参会人手里。
  5. 建立技术债登记机制,每个阶段验收必须新增或更新技术债清单,并至少排期一条。

如果你正处在选型阶段,建议把”是否支持阶段门禁配置””是否支持需求到缺陷的全链路追溯””是否支持私有化部署””历史数据能否平滑迁移”这四项作为硬性筛选条件。以 PingCode 为例,它在这四项上都能直接满足,尤其是私有化部署和平滑迁移能力,对已经用惯了某国际项目管理工具、又需要数据留在内网的百人以上组织来说,迁移成本是决策的关键变量,国产替代在这两年已经是很现实的选项。

3. 甲方乙方合同型交付

这一类项目的核心动作不在项目执行期,而在合同签订期。

  1. 把验收标准作为合同附件单独成文,每一条都要有判定方法、取样口径和争议处理方式。
  2. 约定”验收沉默期”条款:甲方在收到完整验收材料后 N 个工作日内未提出书面异议,视为通过。这一条能解决大量”无限期等待确认”的问题。
  3. 约定变更计价规则,明确什么情况算变更、怎么计量、怎么计价。没有这一条,所有验收争议最后都会变成商务争议。
  4. 每个阶段结束时做一次双向签字确认,确认内容包括完成项、遗留项、遗留项责任方和闭环期限。

4. 强监管或高安全要求项目

  1. 把合规证据和质量证据分开归档,两套证据链并行管理。
  2. 合规项设为一票否决的硬门禁,但不能把质量项也做成硬门禁,否则项目会被文档拖死。
  3. 每个阶段安排一次真实数据全链路演练,演练记录作为质量证据的核心组成部分。
  4. 建立外部审计视角的自查清单,在正式审计前完成一轮内部”模拟审计”。

5. 90 天落地节奏建议

时间窗 核心动作 关键产出 常见卡点
第 1 到 30 天 盘点现有验收做法,选择 1 个试点项目,编写可证伪验收条件模板 验收条件模板 + 试点项目基线数据 业务方不配合写验收条件,需要管理层先表态
第 31 到 60 天 在工具中配置阶段门禁,跑通第一个完整阶段验收,启用带条件通过 门禁配置说明 + 首份含遗留项清单的验收结论 研发抱怨流程变重,需要用数据说服而非用制度压制
第 61 到 90 天 扩展到 5 到 8 个项目,引入交叉验收,建立技术债登记与排期机制 验收指标看板 + 技术债清单 + 复盘报告 扩展期质量下滑,需要预留缓冲而不是一刀切推进

阶段验收管理方法大全:企业管理者项目阶段入门指南落地清单

七、不同情况下的取舍

管理决策的本质是取舍。阶段验收这件事上有四组经典矛盾,没有标准答案,只有适配当下处境的答案。

1. 严格门禁与交付速度的取舍

数学上讲,门禁越严,质量越高,速度越慢。但真实世界里这个关系不是线性的,而是先缓后陡。从上面的数据可以看到,软门禁区间(仅严重缺陷拦截)的交付周期只增加了 1 周,但缺陷逃逸率大幅下降,这是投入产出比最高的区间。一旦把门禁提到 P2 及以下,周期暴涨而质量改善有限。

我的建议是:先把门禁设到”能拦住不可逆缺陷”的程度,运行两个季度看数据,再决定要不要收紧。不要一上来就追求完美门禁,那大概率会导致制度被绕过。

2. 标准化与灵活性的取舍

标准化让管理有抓手,但会牺牲对特殊情况的适应能力。我的处理方式是”二层结构”:底层标准统一,上层模板分型。底层统一的是验收的基本要素,必须有可证伪的条件、必须有证据、必须有结论、必须有遗留项清单;上层分型的是具体判定的阈值,研发型项目、交付型项目、数据治理型项目各自一套阈值。

这样既保证了管理口径的一致性(便于横向对比和向上汇报),又保留了项目类型的适配空间。

3. 工具自动化与人工评审的取舍

很多人一提到流程落地就想自动化,但阶段验收里有些环节恰恰不能自动化。可自动化的部分包括:门禁校验、证据归集、覆盖率统计、遗留项到期提醒、指标看板。不能自动化的是价值判断,这个东西做出来业务上到底能不能用,只有人能判断。

把这两者混在一起的后果,往往是团队花大量精力把自动化做得花里胡哨,结果真正的评审会还是走过场。我的分配建议是:把 70% 的工程投入放在证据自动归集和门禁校验上,把 100% 的管理精力放在评审会的质量上。

4. 数据留痕与团队负担的取舍

留痕越全,追溯能力越强,团队填写负担越重。这个矛盾最容易被忽视,也最容易积累成怨气。我的经验法则是”每个阶段,人为填写的字段不超过 8 个,且其中至少 5 个能自动带出。“

比如验收结论、遗留项、责任人需要人工填写,而需求覆盖率、用例通过率、缺陷分布、返工工时这些指标应该由系统自动计算。如果一个字段既重要又能自动算出来,就绝对不要让填表的人手工填第二遍。流程设计的一个重要原则是:能从系统里算出来的,绝不问人;必须问人的,只问一次。

取舍维度 偏左选择 偏右选择 适用场景
门禁严格度 高严格(P2 及以上拦截) 软门禁(仅严重缺陷拦截) 强监管行业选左,普通研发和交付选右
标准化程度 全局统一模板 底层统一 + 上层分型 项目类型高度同质时选左,类型多样时选右
执行方式 工具强约束 人工评审为主 + 工具留痕 百人以上组织选左,小团队选右
留痕颗粒度 全字段强制留痕 关键字段留痕 + 系统自动带出 审计要求高时选左,其余情况选右

阶段验收管理方法大全:企业管理者项目阶段入门指南落地清单

八、可以直接抄走的阶段验收检查表

这一节给出五个阶段的检查表。清单尽量精简,每一项都是”能判定真假”的。你可以把这五张表直接搬进任何支持表单和状态机的项目管理平台。

1. 需求阶段门

  • 所有 P0/P1 需求具备唯一编号,且验收条件字段已填写(不少于 30 字,不含”基本””良好””优化”等不可判定词)
  • 业务方对 P0/P1 需求的书面确认覆盖率 ≥ 95%
  • 本阶段明确排除的范围已形成书面清单,并抄送相关方
  • 需求之间的依赖关系已标注,跨项目依赖已确认对方排期

2. 设计阶段门

  • 核心业务场景均有对应设计文档,覆盖率 100%
  • 接口契约文档已评审通过,字段级定义完整
  • 数据模型评审遗留问题闭环率 100%
  • 非功能性要求(性能、可用性、安全性)已有明确指标和验证方式

3. 开发阶段门

  • 承诺故事点完成率 ≥ 95%,未完成项已重新排期并说明原因
  • 代码评审覆盖率 100%,静态扫描严重级问题 0 个
  • 单元测试行覆盖率 ≥ 70%(具体阈值按项目类型调整)
  • 本阶段技术债已登记,至少一条已排期

4. 测试阶段门

  • P0 用例通过率 100%,P1 用例通过率 ≥ 95%
  • 遗留缺陷中严重及以上为 0,中等缺陷已全部登记责任人与期限
  • 性能测试已完成,关键链路 P95 指标达标并留有原始数据
  • 业务场景走查已完成,阻断性卡点已闭环

5. 上线准备门

  • 回滚方案已演练,演练记录含实际耗时
  • 核心链路监控与告警已配置并测试触发
  • 数据备份可恢复性已验证
  • 值班安排与故障升级路径已确认并通知到人

这五张表加起来大约 20 项,跑顺之后每个阶段的实际执行时间在 2 到 3 小时之间,其中包括证据整理和评审会。如果你的团队每个阶段要花超过 8 小时在这上面,说明清单太长了,应该砍。

阶段验收管理方法大全:企业管理者项目阶段入门指南落地清单

九、常见问题解答

1. 阶段验收和里程碑评审有什么区别?

里程碑评审关注”进度是否按计划推进”,阶段验收关注”本阶段的产出是否达到可交付标准”。前者是时间维度的检查,后者是质量与风险维度的检查。现实中很多企业把两者合并成一场会,结果往往是进度讨论占满了时间,质量标准无人细看。我的建议是分开,或者在会议议程里明确切分:前 30 分钟讲进度,后 60 分钟只讲验收证据。

2. 项目很小,也要做阶段验收吗?

要,但可以极度简化。最小可行的阶段验收是三个问题加一条记录:承诺的做完了吗?证据在哪?还欠着什么?把这三个问题写进项目周报的一栏,也算完成了阶段验收的核心动作。关键不是形式,而是”是否有可证伪的条件”和”是否有遗留项清单”这两件事。

3. 业务方总是没时间参加验收会怎么办?

这不是态度问题,是成本问题。解决办法有两个:一是把业务方的参与成本降到最低,会前把证据材料整理成一页纸发过去,会上只让他们对”可用性”做判断,不让他们读技术细节;二是把参与验收写进业务方的职责说明,让它成为考核项而不是帮忙项。第二条更根本。

4. 验收标准由谁制定?

由业务方提出价值诉求,由技术方翻译成可证伪的判定条件,双方共同确认。单方面制定的验收标准一定会有偏差:业务方定的容易理想化无法测量,技术方定的容易避重就轻。

5. 带条件通过会不会变成”合法化的拖延”?

会,如果缺少到期自动升级机制。带条件通过必须配套三个约束:遗留项必须登记为可跟踪对象、必须有明确责任人和截止日、到期未闭环必须自动通知上级。这三条齐备,带条件通过就是一个高效的风险缓冲;缺一条,它就退化成走过场。

6. 验收结论不通过,项目该不该停?

不一定停,但必须触发一次决策。不通过的正确处理是:由项目发起人和业务方共同判断,是继续投入(追加资源或调整范围)、是缩减范围(砍掉非核心功能)、还是暂停重估。最不应该的处理是”不通过但照常推进”,那等于告诉整个团队,验收结论没有意义。

7. 怎么衡量阶段验收体系本身有没有效果?

看四个指标的组合:阶段末期返工工时占比、缺陷逃逸率、遗留项按期闭环率、制度绕行率。前两个看效果,第三个看机制是否真的在运转,第四个看制度是否被规避。如果前两个指标改善但绕行率上升,说明你只是把问题挤到了体系外,并没有真正解决。

十、总结:阶段验收管理的独特价值在于”把模糊变具体”

回到开头那个延期 7 个月的项目。它真正的问题不是团队不努力,也不是技术难度大,而是六次验收都没有把”模糊”变成”具体”。所有人都活在”应该差不多”的共识里,直到上线前两周,共识轰然崩塌。

我对阶段验收这件事最核心的判断是:它不是质量控制手段,而是认知对齐手段。质量控制是结果,认知对齐才是原因。当你把”满足业务需求”变成”P95 ≤ 800ms、P0 用例通过率 100%、业务走查无阻断卡点”的时候,你做的不是加严管理,而是让所有人在同一个坐标系里说话。

另一个反直觉的判断是:阶段验收的成熟标志,不是通过率上升,而是”带条件通过”这一档被高频使用。它意味着团队敢于承认不完美,同时也有机制管理不完美。一个只会”全通过”或”全不通过”的组织,本质上还停留在二元对抗阶段。

第三个判断关于工具:流程的强制力等于它在系统里的约束力。写在制度文件里的规则,遇到进度压力一定会被绕过;写在系统状态机里的规则,绕过的成本高到大多数人会选择遵守。所以如果你的阶段验收做了两年还是形同虚设,先别怀疑团队执行力,去看看你们用的工具是否允许未验收的需求直接进入下一阶段。

接下来你可以做的第一件事,不需要任何预算和审批:从你手上最重要的那个项目里,挑出三条最模糊的验收结论,把它们改写成带数值和取证方式的可证伪表述,然后发给项目负责人看他的反应。如果他说”这样写确实清楚多了”,那你就找到了改造的入口;如果他说”这样太麻烦了”,那你就找到了改造的真正阻力在哪里。

第二步,用一个月时间,在一个项目上跑通”带条件通过 + 遗留项限期闭环”这个最小闭环。第三步,再决定要不要上工具门禁、要不要扩展到全部项目。顺序很重要,先有共识,再有流程,最后有工具。反过来做,大概率会失败。

常见问题解答(FAQ)

1. 阶段验收标准怎么定,才能让业务方和技术方都认?

我之前带项目时,经常遇到开发说“功能都做完了”,业务方却说“这不是我要的”,两边吵到验收会上才爆发。后来我才意识到,阶段验收标准不能等到验收前才定,必须在上一个阶段结束前就写清楚,而且要让业务方参与确认。你有没有遇到过类似情况?

我的做法是把阶段验收标准拆成三类:可演示、可验证、可计量。可演示指必须现场跑通主流程,不能只看截图或口头汇报;可验证指每个交付物都有对应文档、测试记录或签字确认;可计量指用数据口径说话,比如接口成功率不低于99.5%、关键缺陷清零、需求覆盖率达到100%。

定标准时我会拉上业务方、技术负责人和测试负责人,用一张验收清单逐条过,每条都写清楚“谁提供证据、谁签字、不通过怎么办”。如果某条标准无法量化,就降级为“业务方现场确认”,但必须限时给出结论。判断标准是否合格,就看验收会上能不能只花10分钟对结论,而不是花2小时争论需求。

2. 阶段验收会怎么开,才能不变成走过场?

我们公司以前开阶段验收会,就是项目经理念PPT,大家点头,最后吃个饭就结束了。结果下一阶段问题全冒出来,返工成本特别高。我后来自己主持过几次,发现会议流程和会前准备比会议本身更重要。你也在头疼怎么让验收会真正起作用吗?

验收会要有效,关键是会前48小时把验收材料发到参会人手里,包括交付物清单、测试报告、未解决问题列表和风险清单。参会人必须包含业务方决策人、技术负责人、测试负责人和下一阶段负责人,缺一个都可能后面扯皮。会议只做三件事:逐条核对验收标准、确认未通过项的处理人和截止时间、签署阶段验收结论。

我会要求每个未通过项必须写清“整改动作、责任人、完成时间、验证方式”,不能只写“尽快修复”。另外,验收结论要分三种:通过、有条件通过、不通过。有条件通过必须明确条件关闭时间,否则等于埋雷。判断会议是否有效,就看会后有没有产生可追踪的行动项,以及下一阶段启动时是否还有人说“这个上阶段没做完”。

3. 阶段验收不通过,是返工还是带病推进?怎么判断?

我遇到过最纠结的情况是,阶段验收发现核心功能有缺陷,但客户催着上线,老板也说先推进再说。带病推进怕后面崩,返工又怕耽误工期。我后来总结了一套判断逻辑,但每次做决定还是很痛苦。你是不是也卡在这种两难里?

我的判断依据是看缺陷是否影响下一阶段的“地基”。如果缺陷涉及数据模型、核心接口、安全合规或主流程,必须返工,不能带病推进,因为这些问题越往后修成本越高,通常是前期修复成本的5到10倍。

如果只是界面文案、非关键路径的体验问题,可以标记为“有条件通过”,放入下一阶段前两周的整改窗口,但必须指定责任人和关闭时间。具体操作上,我会用风险矩阵打分:发生概率高且影响大的缺陷一律阻塞;概率低但影响大的,必须给出规避方案和回滚计划;概率高但影响小的,限期修复。

返工决策要写进会议纪要,并同步给所有干系人,避免后面有人假装不知道。记住一个数据口径:如果阶段验收一次通过率长期低于70%,说明不是某个阶段的问题,而是需求澄清或质量门禁体系出了问题。

4. 没有专职项目经理或PMO,阶段验收落地清单最少要包含什么?

我们团队不到20人,没有专职项目经理,大家都是兼职管项目。每次到阶段验收就手忙脚乱,不是漏了文档就是忘了通知业务方。我想搞一套最简单的落地清单,但又怕太复杂没人执行。小团队到底该怎么抓阶段验收?

小团队不要追求大而全的验收体系,抓住五个最小动作就能跑起来。第一,阶段开始时就约定验收时间和验收标准,写进项目计划,别等到结束才定。第二,用某项目管理平台建一个验收清单,每条标准对应一个交付物和证据链接,避免口头扯皮。第三,会前24小时自动提醒参会人,材料没齐就延期,不硬开。

第四,验收结论只写三种:通过、有条件通过、不通过,并记录未通过项的责任人和截止时间。第五,把每次验收的通过率、返工项数量、延期天数记下来,每月复盘一次。这套清单不需要专职PMO,但需要项目负责人有意识地在每个阶段重复执行。

我的经验是,只要连续执行三个阶段,团队就会形成肌肉记忆,验收会从两小时缩短到半小时以内。

读者评论

邱
邱浩然

带条件通过”这个档位确实缺,但落地难点不在模板,在权责。我们试过,遗留项的责任人往往就是下一阶段的交付主力,冻结预算他又拿不到资源,最后条件就变成一句备注。后来改成把遗留项对应的金额单独挂在项目经理名下,不闭环不放行,执行才硬起来。不过这也得财务配合,纯靠流程推不动。

邵
邵诗涵

通过率 70%-85% 这个区间我不太认同当硬指标。我们是做内部小工具迭代的,交付粒度小、需求方就在隔壁,通过率高本来正常,硬压反而会有人凑“条件通过”。比起通过率,我更看上线后 30 天内的逃逸缺陷数和返工工时占比,这两个数字骗不了人。

董
董星宇

作为乙方,“战场在合同签订前”这句话扎心,但现实是很多合同型项目连验收条款的措辞都插不上嘴。更实际的问题是证据链:甲方用他们自己的项目管理平台归档,我们的测试记录、评审纪要交上去就变成一堆 PDF,事后调证据还得翻邮件。跨系统留痕这块比流程设计难得多。

文章包含AI辅助创作:阶段验收管理方法大全:企业管理者项目阶段入门指南落地清单,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/331430

赞 (0)
飞飞飞飞
阶段状态流程与规范:企业管理者项目阶段流程优化关键指标
上一篇 2026年10月4日 上午11:14
阶段门管理方法大全:企业管理者项目阶段实操方法落地清单
下一篇 2026年10月4日 上午11:14

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
