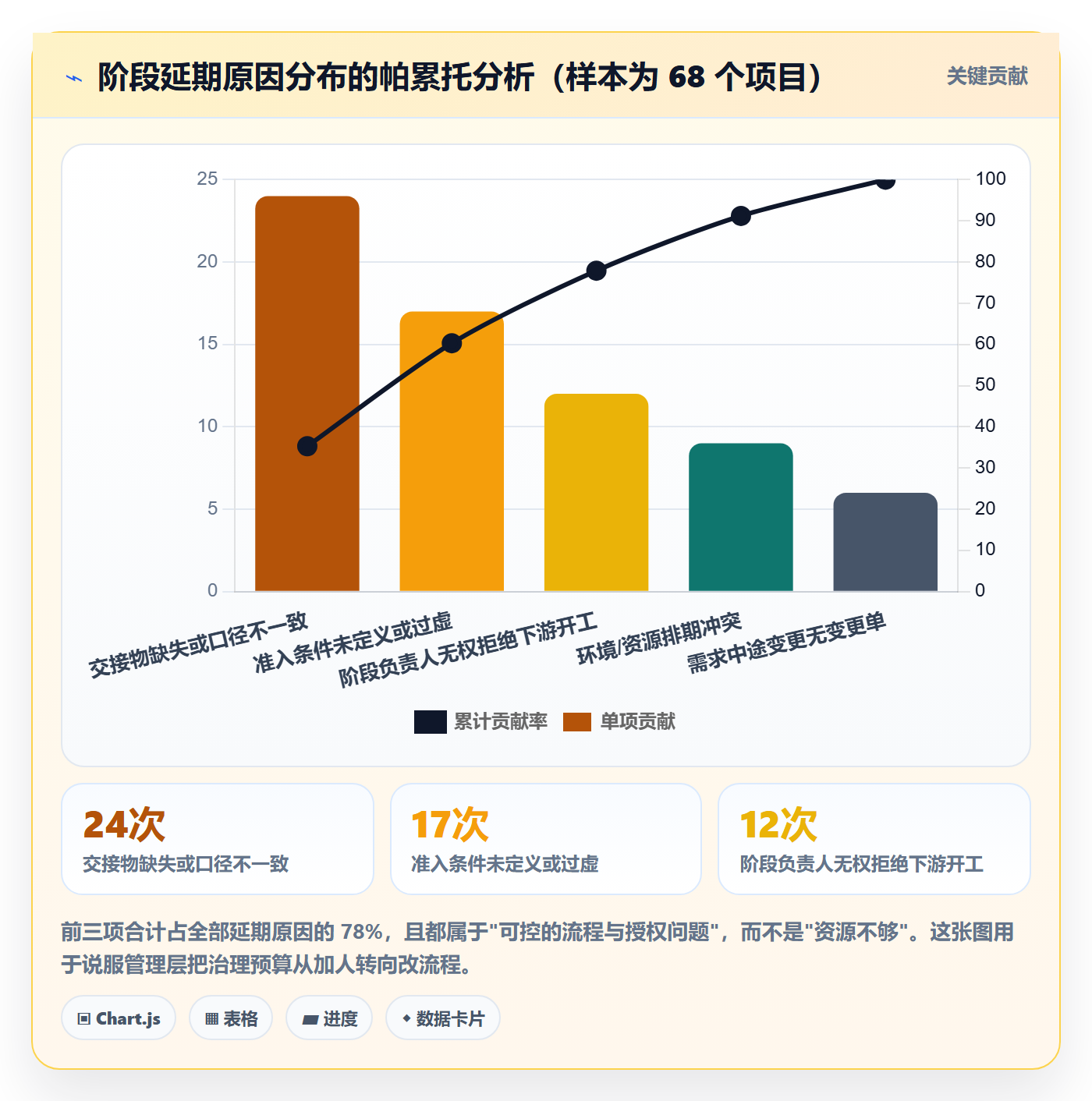

项目阶段阶段负责人全流程:管理层数据分析与一文讲清

去年第三季度,我参与诊断了一家约 370 人的智能硬件公司。他们的项目管理平台上显示 23 个在研项目,其中 19 个是”进度绿灯”。但 CTO 告诉我,真正能按对外承诺日期交付的不到一半。我把这 19 个绿灯项目逐条拆开看,问题几乎一模一样:每个阶段都挂着负责人,但没人说得清下一个阶段的准入条件是什么;每个阶段都有交付物,但交付物的数据口径不统一,硬件那边叫”设计冻结”,软件那边叫”提测通过”,管理层看到的是两张永远对不上的报表。

这篇文章想讲清楚的就是这件事,项目阶段、阶段负责人、全流程、管理层数据分析,这四样东西不是四个模块,而是一条必须打通的链条。

一、核心结论:先把”阶段负责人”这件事的价值锚定清楚

先给结论。所谓项目阶段负责人全流程,本质上是把”项目”这个模糊的大目标,切成若干个可以被单独问责的时间盒。每个时间盒里必须同时存在三样东西:一个明确的负责人、一组明确的准入准出条件、一套管理层能直接消费的数据口径。

这三样东西缺任何一样,全流程都会退化成”项目经理一个人的独角戏”。我在几十家组织里反复验证过这个判断,下面把它拆成四条可检验的结论。

1. 阶段负责人的核心职责不是”管进度”,而是”守住交接标准”

很多团队把阶段负责人理解成”这个阶段的项目经理”,于是他的日常就变成了催任务、开会、填报表。这是对角色最大的误读。

阶段负责人真正不可替代的价值,在于他是这个阶段结束时唯一的签字人。他要回答的不是”我们做了多少活”,而是一个更硬的问题:下一个阶段的团队,能不能在信息完整的前提下开工?

换句话说,阶段负责人的产出不是”完成了 80% 的任务”,而是”交付了一份让下游可以独立判断的交接包”。前者是过程指标,后者才是可被管理层采信的结果指标。

2. 管理层要的不是”进度百分比”,而是”阶段门通过率和阶段停留时间”

进度百分比是项目管理里最廉价、也最容易造假的指标。一个团队把任务标记成 90% 可以花五分钟,把任务从 90% 推到 100% 可能还要两周。管理层如果只盯这个数字,等于在用一把弹性尺子量硬度。

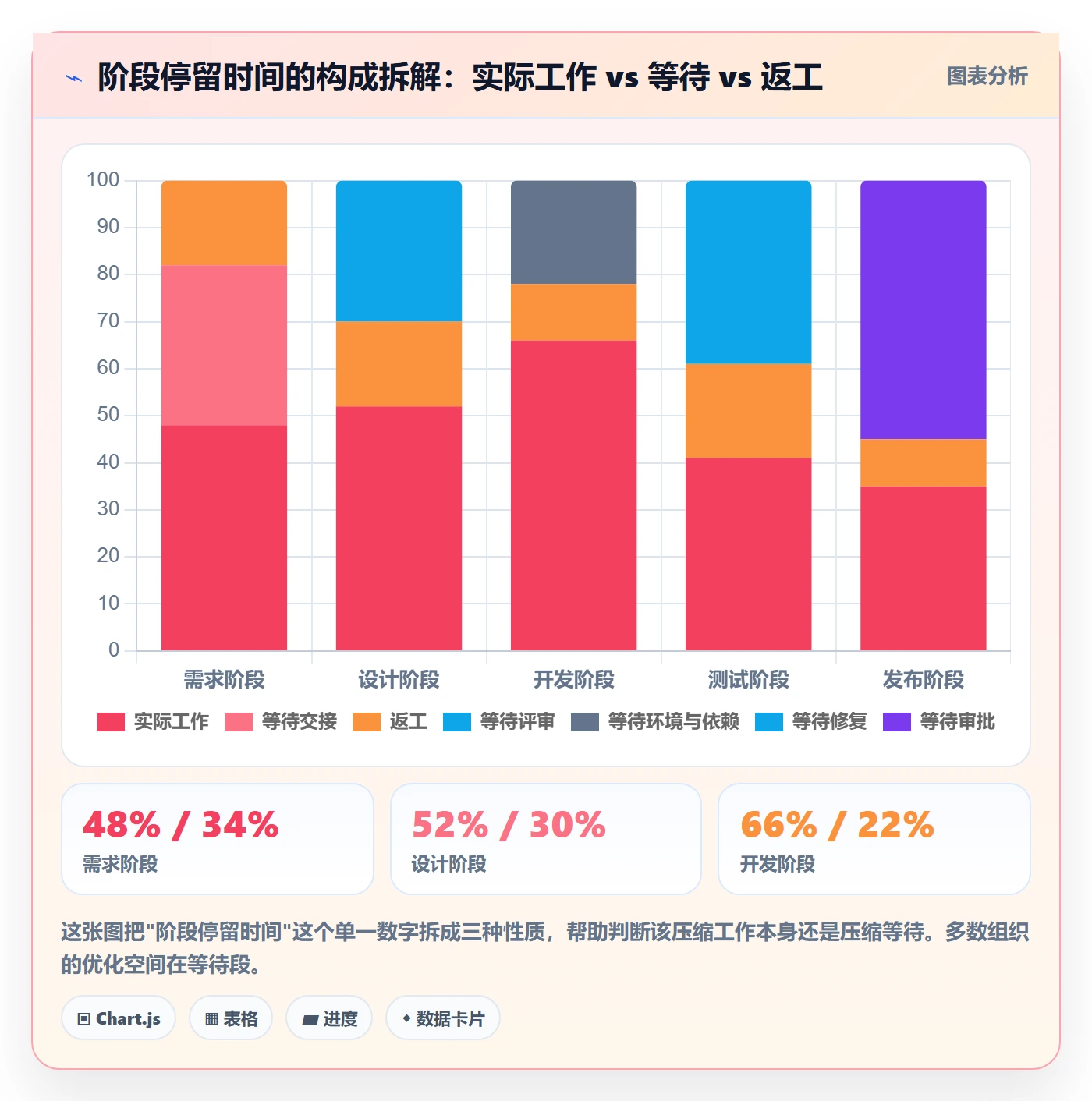

我更推荐管理层盯两个指标。第一个是阶段门准时通过率,计划在某周通过阶段评审的项目里,实际按时通过的比例。第二个是阶段停留时间,一个项目从进入某阶段到离开该阶段所耗费的日历天,以及它相对于基线的偏离幅度。

这两个指标的共同点是:它们无法由单个执行者伪造,必须由流程和数据共同背书。

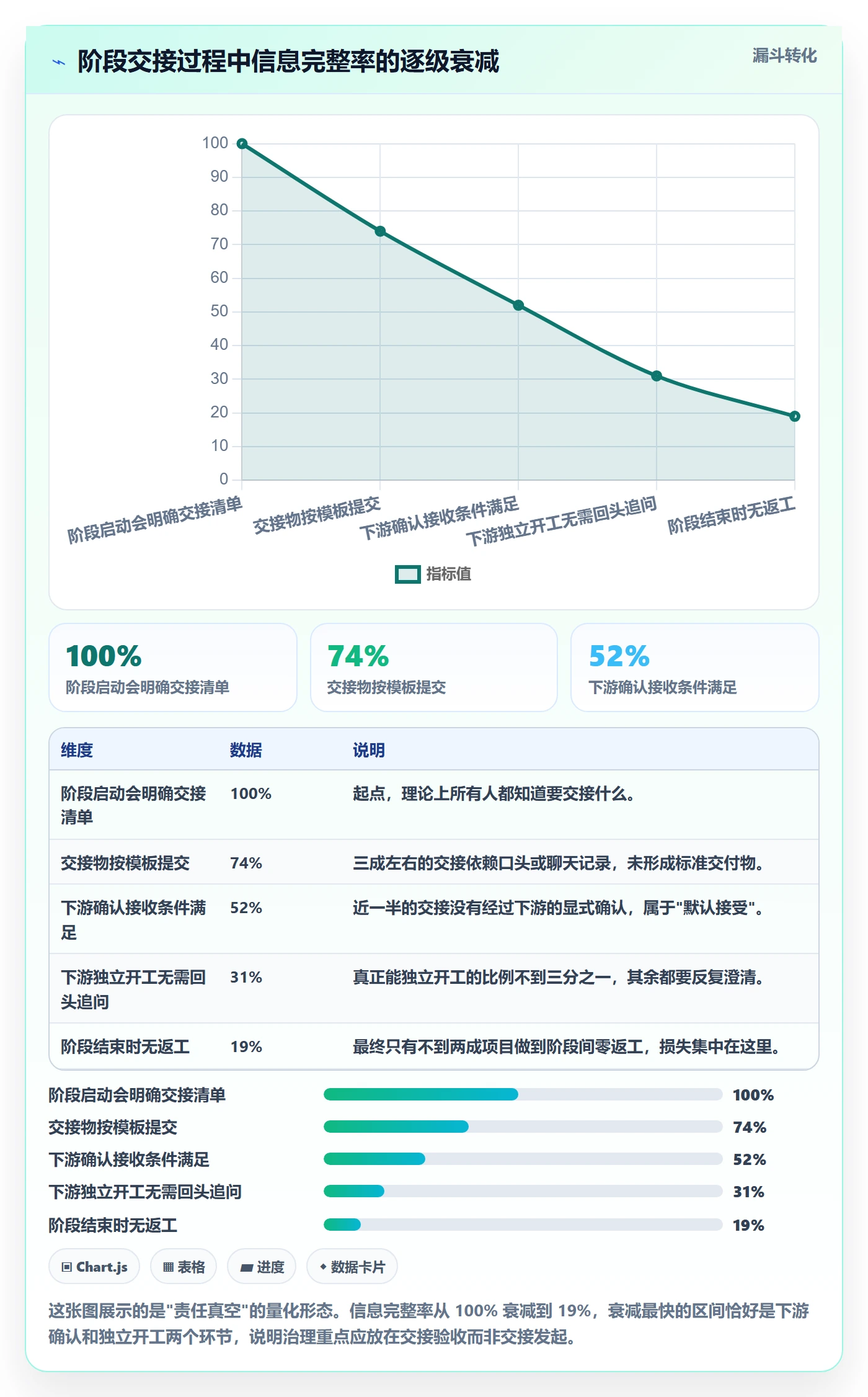

3. 全流程的断点,八成出现在阶段交接,而不是阶段内部

这是我踩过最多次的坑。团队发现延期,第一反应往往是”这个阶段的人不够努力”,于是加人、加班、开日会。但复盘时你会发现,真正的耗时常常发生在阶段交界处:需求评审通过了但设计不知道该按哪版需求做;开发自测通过了但测试环境没准备好;测试报告出了但没人确认缺陷收敛标准。

阶段内部的效率提升往往只有 10%,20% 的空间,而阶段交接的损耗动辄是 30%,50%。治理阶段交接的投入产出比,远高于治理阶段内部。

4. 数据分析必须能反推到人,否则就是装饰品

我看过太多”数据大屏”:五彩斑斓的燃尽图、漂亮的速度趋势、实时刷新的缺陷分布。管理层看完点点头,然后该延期还是延期。原因是这些数据反推不到具体的人和一个具体的决策点。

一条有效的数据链必须能回答:这个阶段为什么超时?是谁在什么时间点没有满足哪一条准入条件?这条条件是被谁豁免的?数据不能反推到责任人和决策点,就只是报表,不是管理工具。

项目阶段阶段负责人全流程:管理层数据分析与一文讲清

二、背景与真实场景:阶段责任真空长什么样

先讲清楚问题是怎么长出来的。绝大多数组织并不是一开始就决定”不要阶段负责人”,而是在规模扩张的过程中,一点点把责任稀释掉的。

1. 场景一:一百人出头的研发组织,阶段负责人形同虚设

一家约 110 人的 SaaS 公司,产品、前端、后端、测试、运维五条线。他们的项目阶段定义得很规范:需求、设计、开发、测试、发布。每个阶段也都在工具里填了负责人。

但实际运行中,阶段负责人只做两件事:在周会上汇报本阶段进展,在阶段结束时把状态改成”已完成”。他既不定义准入条件,也无权拒绝下游提前开工。结果是阶段负责人变成了一个”状态更新员”,而不是决策者。

这类组织的典型症状是:阶段评审会照开,但结论永远是”基本没问题,继续推进”。

2. 场景二:跨部门交付项目,阶段交接靠口头承诺

一家做行业解决方案的公司,项目要横跨售前、方案、研发、实施、客户成功五个部门。每个部门的阶段负责人都存在,但跨部门交接没有任何标准化载体。

方案部的负责人在群里说一句”方案定了,研发可以启动”,研发就把这当成需求输入。等到开发到一半发现方案里的接口定义缺失,回头找人,方案负责人已经投入下一个项目了。

这类问题的根源不是人不负责,而是没有把”交接”变成一个可交付、可验收、可追责的对象。

3. 场景三:从 Jira 迁移后,暴露出的阶段责任真空

不少中大型组织在过去几年里选择了迁移。迁移过程中最容易出问题的不是数据搬不搬得过来,而是原来那些”藏在配置里的人为约定”消失了。

原平台里可能有一个自定义字段叫”责任人”,大家默认填的是阶段负责人。迁移后如果没做字段映射,这个责任链就断了。表面上项目还在跑,实际每个阶段的负责人字段变成了空的,或者被自动填成了项目负责人。

我的建议是:迁移前的第一件事不是清数据,而是清责任模型。先把阶段、负责人、准入准出条件三张表对齐,再动手搬。

项目阶段阶段负责人全流程:管理层数据分析与一文讲清

三、拆解六个常见误区

在讲正确做法之前,有必要先把错误做法摆清楚。下面这六个误区,我在至少三十个组织里见过其中四个以上。

1. 误区一:把阶段负责人等同于项目经理

项目经理对交付结果负责,阶段负责人对阶段质量负责。这两个角色的时间尺度不同:项目经理看的是整个项目生命周期,阶段负责人看的是一个时间盒。

如果让项目经理兼任所有阶段的负责人,就会出现”自己给自己签字”的评审失效。尤其在测试阶段和发布阶段,必须有独立于项目经理的人来判断准入条件是否满足。

2. 误区二:管理层数据分析等于一堆甘特图和燃尽图

甘特图回答的是”计划长什么样”,燃尽图回答的是”剩余工作量怎么变”。这两张图回答不了管理层真正的问题:哪几个项目会在下个月出问题,我该在哪一步介入。

管理层需要的是例外管理视图,只展示偏离基线的项目、只展示偏离原因、只展示可以采取的干预动作。全量展示等于没有展示。

3. 误区三:阶段评审就是盖章会

很多团队的阶段评审,本质是”汇报 + 点头”。评审材料是 PPT,评审结论是”通过”或”有条件通过”,没有明确的准入准出清单。

合格的阶段评审应该是一次基于清单的判定:每一条准入条件逐条核对,未满足的必须显式记录豁免人和豁免期限。没有清单,评审就只是仪式。

4. 误区四:指标越多越专业

我见过一个团队的管理看板挂了 47 个指标。管理层的实际使用方式是:每次看最上面三个,其余忽略。更糟的是,指标之间存在口径冲突,比如”缺陷密度”按模块统计、”缺陷收敛率”按版本统计,两者永远无法交叉验证。

我的经验值是:管理层看板 5,7 个指标,阶段负责人看板 3,5 个指标。超过这个数量,注意力就被平均稀释了。

5. 误区五:用同一套阶段定义套所有项目类型

一个 300 人的组织里,可能同时存在新产品研发、客户定制交付、技术改造、合规整改四类项目。这四类项目的风险结构完全不同,却常常共用一套阶段模板。

新产品研发的不确定性集中在需求阶段,客户定制的风险集中在交付验收阶段,技术改造的风险集中在回滚方案。用同一套门禁,必然出现”该严的地方松、该松的地方严”。

6. 误区六:把”数据可见”当作”数据可信”

工具有了看板,数据自动汇总,管理层就默认数据是准的。但字段是谁填的、什么时候填的、填的时候有没有被考核压力影响,这些决定了数据的可信度。

我的判断标准很简单:如果一条数据的填报人不承担后果,这条数据就不可信。让填报质量与阶段门通过挂钩,数据才会真实。

项目阶段阶段负责人全流程:管理层数据分析与一文讲清

四、专业判断逻辑:一张完整的责任与数据设计图

前面讲的是”不该怎么做”,这一节讲”该怎么做”。我把它拆成五个设计决策,每个决策都有明确的判断依据。

1. 阶段划分:三种颗粒度,按不确定性选

阶段划分不是越细越好,也不是越粗越省事,关键看项目的不确定性水平。

  • 五阶段模型:需求,设计,开发,测试,发布。适合需求相对明确、交付周期在 1,3 个月的项目。门禁设置在设计和测试两个点。
  • 七阶段模型:在五阶段基础上拆出”方案评审”和”灰度验证”。适合跨系统集成、外部依赖多的项目。
  • 三阶段模型:探索,构建,交付。适合高不确定性研发,阶段内用双周迭代管理,阶段门只做方向性判断。

判断依据是:如果你无法在阶段门写出一条可以客观判定的准入条件,说明这个阶段拆得太粗或太细了。

2. 任命阶段负责人:三条硬标准

我在帮组织定这个角色时,只考核三条标准。

  1. 他能不能说”不”。具体表现为:他有权拒绝下游在准入条件未满足时开工,并且这个拒绝不会被越过。
  2. 他的考核周期和阶段周期一致。如果一个阶段是 6 周,而他的考核周期是一年,他的注意力必然不在这个阶段上。
  3. 他的产出可以被下游独立验证。交接包里的内容是客观物,不是他的主观描述。

三条里缺一条,这个任命就是形式主义。尤其第一条,如果阶段负责人没有否决权,那他的存在只是增加了沟通成本。

3. 阶段门设计:准入准出条件怎么写

条件写得对不对,直接决定阶段门能不能用。我的经验是把每条条件写成”可判定句”:包含主体、对象、阈值和时间点。

对比一下。不合格的写法是”代码质量良好”。合格的写法是”静态扫描阻断级问题为 0,单元测试覆盖率不低于 60%,且最近一次全量构建通过”。

前者无法判定,后者任何人看完都能给出是或否。阶段门的价值不在于条件多严格,而在于条件无歧义。

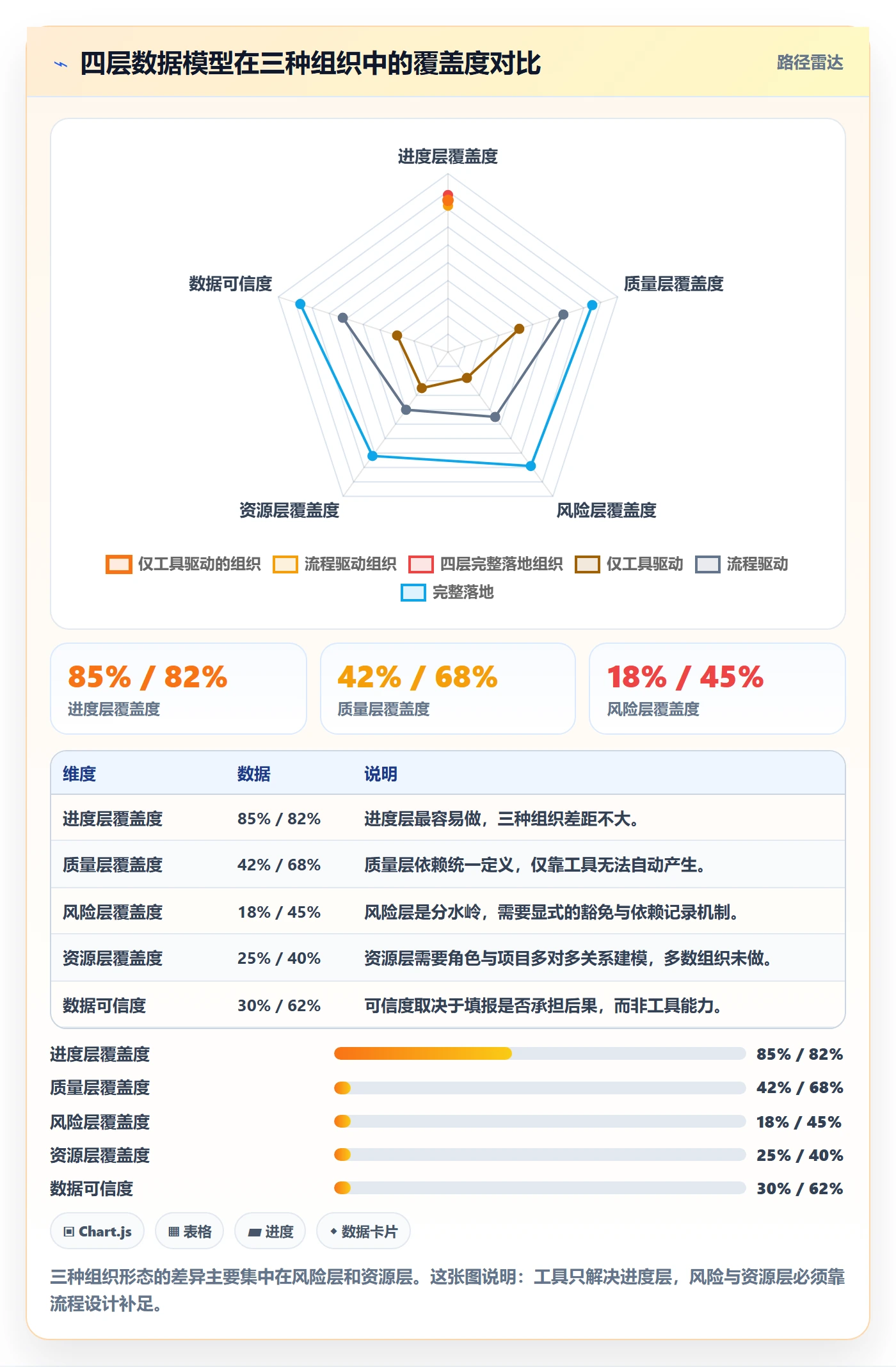

4. 管理层数据分析的四层模型

我把管理层需要的数据分成四层,每层回答一个不同的问题。

层级 回答的问题 典型指标 更新频率
进度层 我们在计划轨道上吗 阶段门准时通过率、阶段停留时间偏离度 周
质量层 交付物能不能被下游直接用 返工率、阶段遗留缺陷密度、交接物一次通过率 周
风险层 哪些项目会在下个月出问题 准入条件豁免数、未闭环高风险项、依赖外部方未确认项 周
资源层 瓶颈在哪个角色或技能上 阶段负责人同时负责项目数、关键角色负荷率 双周

四层里最容易被忽略的是风险层,但它恰恰是管理层最需要的。进度层告诉你已经发生了什么,风险层告诉你即将发生什么。

5. 数据采集必须内嵌在流程里

这是我见过最普遍的失败原因:流程在工具里跑,数据靠人工事后补。结果是数据永远滞后一周,且质量参差。

正确做法是让数据成为流程动作的副产品。阶段评审在工具里发起,评审结论、豁免记录、参与人自动落库;交接包在工具里提交,提交时间和下游确认时间自动形成阶段停留时间的计算依据。

一旦需要”额外填一张表”,数据链就会断。任何需要额外付出填报成本的数据,都不可能长期维持质量。

项目阶段阶段负责人全流程:管理层数据分析与一文讲清

项目阶段阶段负责人全流程:管理层数据分析与一文讲清

五、一个真实案例:300 人组织的阶段责任重建

下面这个案例来自我深度参与的一次治理项目,数据经过脱敏,但结构和量级是真实的。

1. 案例背景

客户是一家约 300 人的软硬一体研发组织,同时跑三类项目:标准产品迭代、客户定制交付、平台技术改造。他们此前使用的是一套国外项目管理平台,配置复杂、字段自定义程度高,但维护成本也高。

核心痛点是:项目阶段和阶段负责人在系统里有字段,但在管理上没人真正使用。管理层每两周运营分析会,靠各条线负责人手工汇总 PDF。

2. 阶段模板与责任人配置

我们做的最关键的一件事,是先把阶段模板和三张责任表固化下来,再考虑放到哪个平台。因为客户有明确的国产化替换诉求,同时需要支持私有化部署以保证硬件研发数据的合规边界,最终选择了 PingCode。它是面向中大型企业和 100 人以上组织的研发管理平台,支持私有化部署,也支持从 Jira 平滑迁移。

阶段模板的例子如下,字段设计比配置本身更重要:

stage_template:
name: 标准产品迭代

stages:

key: requirement

name: 需求

owner_role: 产品负责人

entry_criteria:

业务价值假设已书面化

目标用户与验收口径已确认

exit_criteria:

需求条目均通过评审且状态为已确认

每条需求关联至少一个可验证的验收用例

handover_artifact: 需求确认包(v1.2)

max_duration_days: 15

key: design

name: 设计

owner_role: 系统架构负责人

entry_criteria:

需求确认包已由下游显式确认

exit_criteria:

接口契约完成评审

关键技术风险项均有验证结论

handover_artifact: 设计冻结包

max_duration_days: 20

key: development

name: 开发

owner_role: 开发负责人

entry_criteria:

设计冻结包已确认

exit_criteria:

阻断级静态扫描问题为 0

单元测试覆盖率不低于 60%

handover_artifact: 提测说明单

max_duration_days: 30

key: test

name: 测试

owner_role: 质量负责人

entry_criteria:

提测说明单与实际构建版本一致

exit_criteria:

严重级缺陷关闭率 100%

遗留缺陷均有可接受性评估记录

handover_artifact: 质量评估报告

max_duration_days: 21

注意这份模板里最关键的两个字段:handover_artifact 和 max_duration_days。前者让交接从口头变成可交付对象,后者让阶段停留时间有了基线可比。

很多人配阶段模板时只配阶段名和负责人,这两个字段一配,阶段门才算真正闭环。

3. 管理层看板与周会的变化

改造前,管理层的运营分析会开三小时,其中一小时用于对齐数据口径。改造后,会议缩到 90 分钟,前 15 分钟大家对着同一块看板静默阅读,剩下时间只讨论偏差项目和豁免申请。

看板上只保留六个指标:阶段门准时通过率、阶段停留时间偏离度、交接物一次通过率、准入条件豁免数、未闭环高风险项、阶段负责人负荷。任何一个指标出现偏离,都能下钻到具体的项目和具体的阶段。

4. 迁移与私有化部署的实测数据

客户从 Jira 迁移的过程比预想顺利。他们把迁移拆成三步:先迁项目和需求,再迁迭代和缺陷,最后迁自定义字段和历史报表。自定义字段这一步最耗时,因为需要重新做责任模型映射,但这也是最有价值的环节,它强迫组织重新审视每个字段到底有没有人用。

我们做了一个统计:原平台里有 63 个自定义字段,迁移后保留 21 个。也就是说,接近三分之二的字段是历史沉积,没人真正在管理中使用。

私有化部署方面,客户把数据放在自己的机房,硬件研发相关的敏感参数不出内网。这一点在评估工具时是硬性门槛,很多 SaaS 形态的产品在第一步就被排除了。

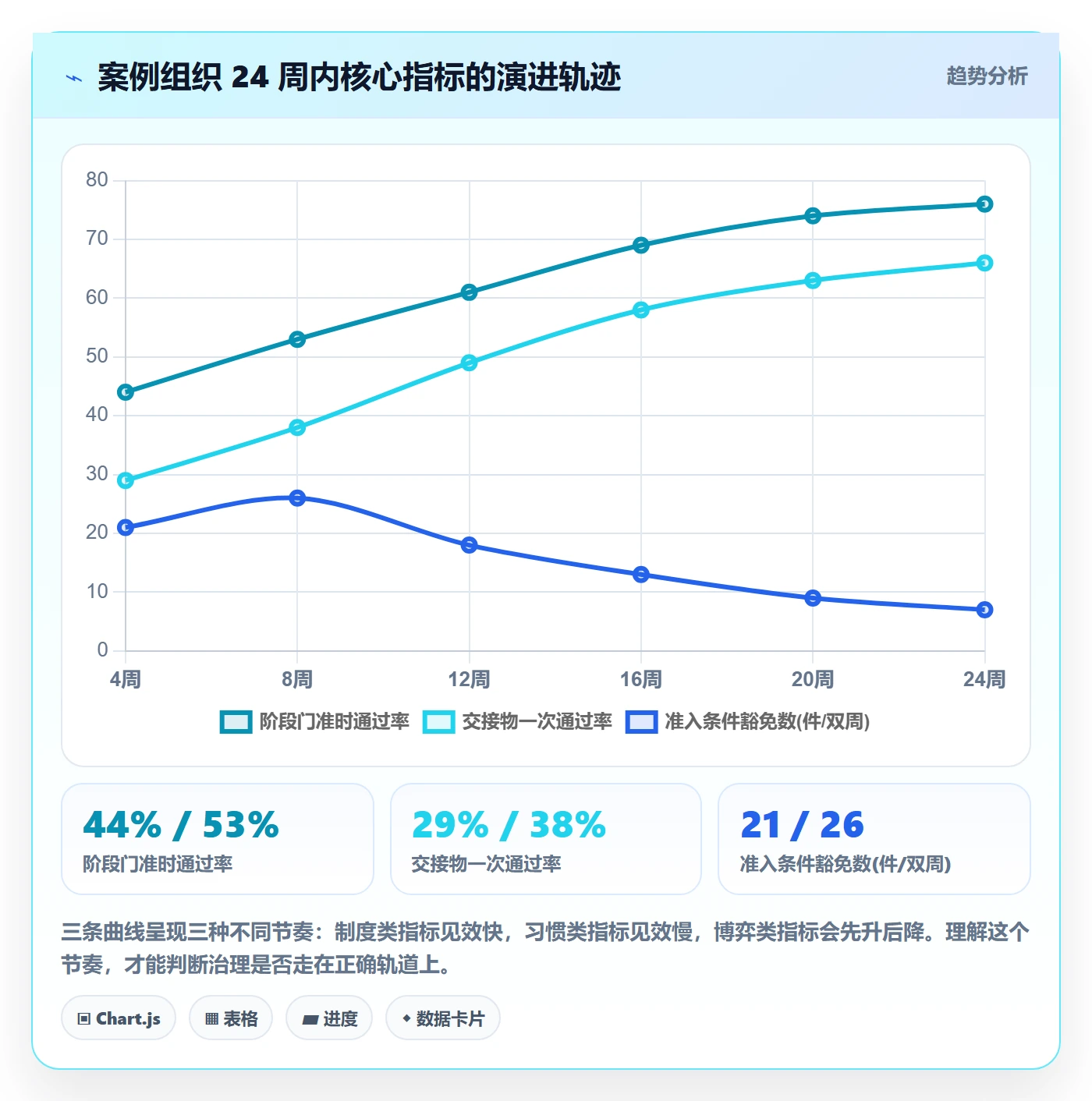

5. 六个月后的数据变化与我的反思

项目上线满六个月时,我们复盘了核心数据:阶段门准时通过率从 44% 上升到 76%;阶段停留超时项目占比从 58% 降到 26%;管理层周会数据准备耗时从每周约 11 人时降到 3 人时。

但也有没做好的地方。资源层指标一直没建立起可信度,因为角色与项目的多对多关系没有维护好,阶段负责人同时负责的项目数只能靠人工估算。数据模型设计得再漂亮,没人维护的字段最终还是空的。

这是我在这类项目里最常提醒的一点:先保证 5 个指标可信,再扩到 15 个。反过来做,通常一个都留不住。

项目阶段阶段负责人全流程:管理层数据分析与一文讲清

项目阶段阶段负责人全流程:管理层数据分析与一文讲清

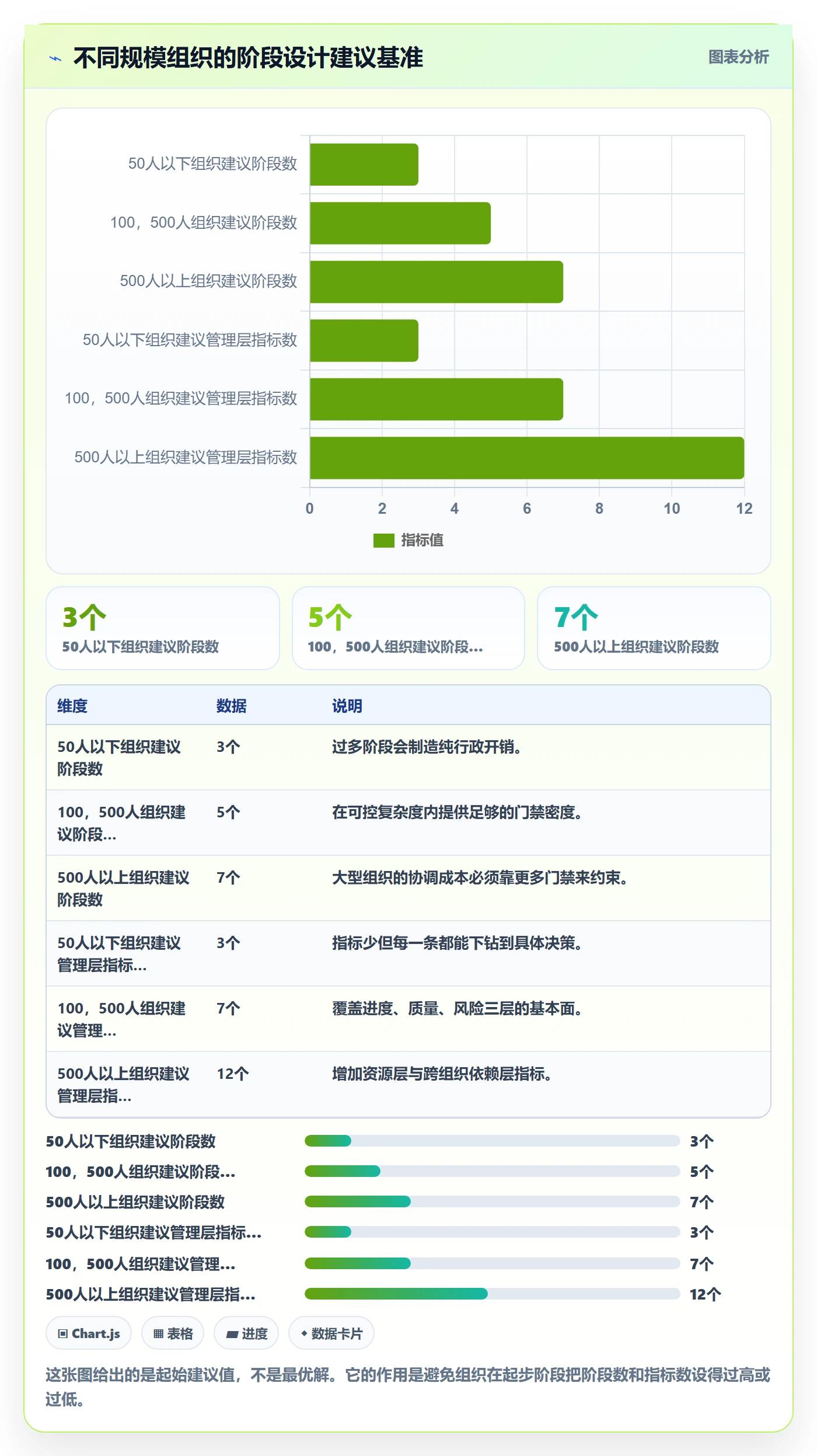

六、不同情况下的行动建议

下面按组织规模和使用场景,给出可以直接执行的动作清单。请对号入座,不要跨场景套用。

1. 50 人以下的团队

这个阶段最忌讳两件事:过度流程化和责任虚化。

  • 阶段只设三个阶段:需求确认、构建、交付验收。
  • 阶段负责人由最懂该阶段风险的人担任,允许一人多阶段,但验收阶段负责人必须独立于构建负责人。
  • 管理层指标只保留三个:阶段门准时通过率、返工率、交付承诺达成率。
  • 不要做复杂看板,一张按项目分组的阶段状态表足够。

2. 100,500 人的组织

这个区间是阶段责任最容易垮掉的地带:项目数量上来了,人还没多到需要强流程,于是靠”人盯人”维持,直到盯不住。

  1. 先把阶段模板按项目类型分成 2,3 套,不要一套走天下。
  2. 为每个阶段写下不少于 3 条准入条件和 3 条准出条件,且必须可判定。
  3. 建立交接物标准,明确每个阶段的 handover artifact 是什么、由谁确认。
  4. 管理层看板控制在 5,7 个指标,每两周复盘一次偏差。
  5. 引入豁免机制:任何准入条件被跳过,必须记录豁免人、原因和期限。

第 5 条是我认为最重要的。没有豁免记录,就等于所有条件都可以被无声跳过,制度会迅速失效。

3. 500 人以上或多项目群组织

这个规模下,阶段负责人不再是一个人的角色,而是一个需要被调度和度量的资源池。

  • 建立阶段负责人名册,记录每个人的专业领域、当前负责项目数、历史阶段通过率。
  • 对同时负责超过 3 个在研项目的负责人做负荷预警。
  • 把阶段门数据接入组织级数据仓,与管理层经营指标做关联分析。
  • 每季度对阶段模板做一次修订评审,删掉没人使用的条件。

4. 强合规行业或多重审计场景

金融、医疗、汽车电子这类行业,阶段门不只是管理工具,还是合规证据。

  • 所有准入准出条件的判定结果必须留痕,包含判定人、判定时间和依据。
  • 豁免记录需要二级审批,并保留可追溯的电子签名。
  • 优先选择支持私有化部署的平台,确保数据不出合规边界。

这也是为什么不少中大型组织在选型时把私有化部署当作硬性条件。像 PingCode 这类面向中大型企业、支持私有化部署的平台,在这类场景里就具备天然适配性。

5. 已经在使用国外项目管理平台、考虑迁移的组织

迁移的第一原则是”先理责任,后搬数据”。

  1. 梳理现有阶段定义,确认每个阶段的负责人角色是否还在生效。
  2. 清理自定义字段,把迁移当成一次断舍离,我们的经验是能砍掉六成以上。
  3. 做字段映射表,重点是责任人、阶段状态、准入条件这三类。
  4. 分阶段迁移并在每一段后做数据一致性校验,不要一次性切换。
  5. 选择支持平滑迁移路径的平台,能显著降低切换期风险。

项目阶段阶段负责人全流程:管理层数据分析与一文讲清

七、不同情况下的取舍

所有方法都有代价。这一节我明确列出关键取舍,帮你在具体情境下做判断。

1. 取舍一:阶段颗粒度,粗还是细

细颗粒度的好处是风险暴露早、责任边界清晰;代价是行政成本高、评审会议多、容易激励”为了过门而做材料”。

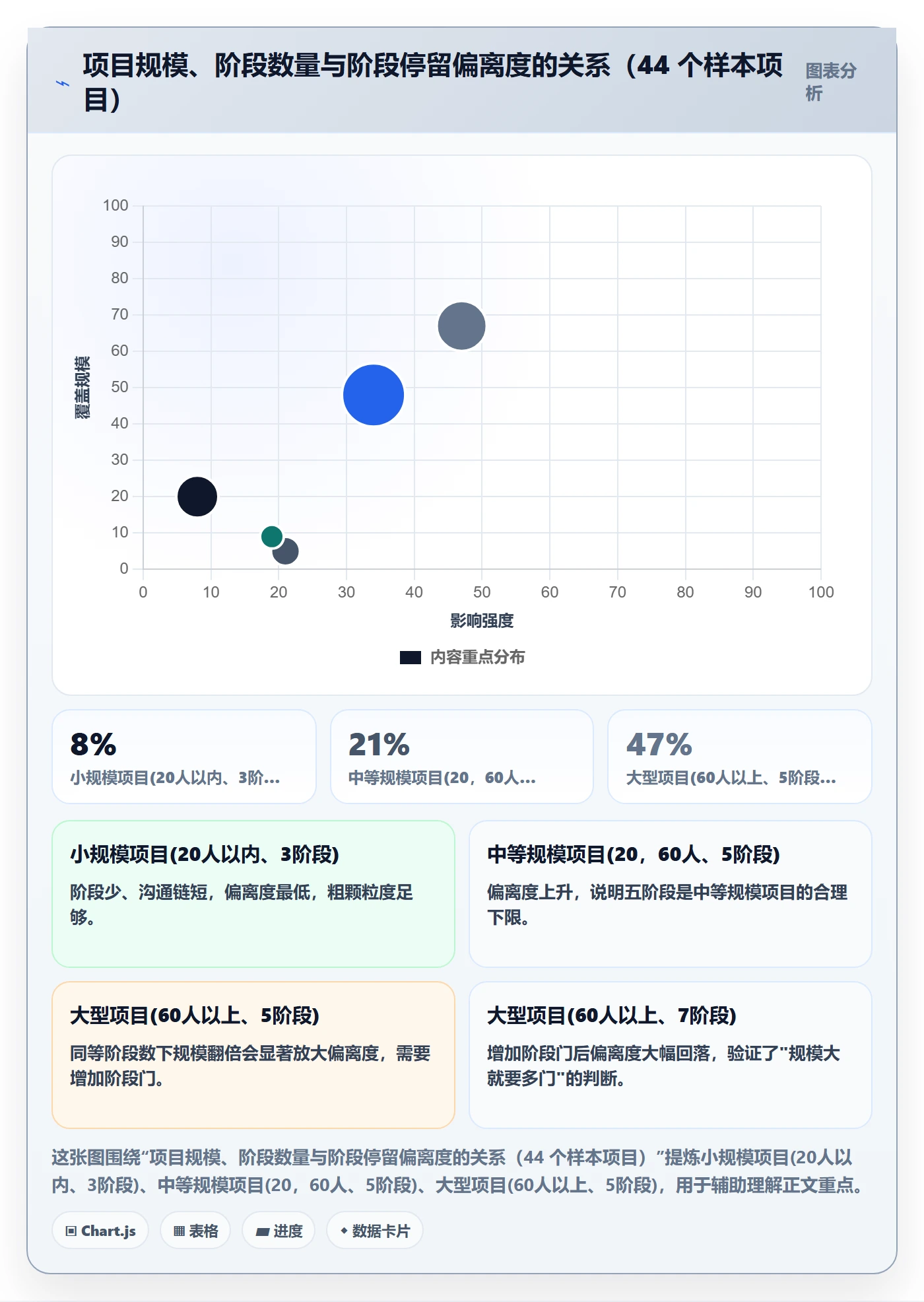

我的判断规则是:当项目平均工期超过 8 周、或涉及 3 个以上部门时,值得把颗粒度做细;否则宁可粗一点,把精力放在交接质量上。粗糙的五阶段加严格交接,往往优于精细的九阶段加松散交接。

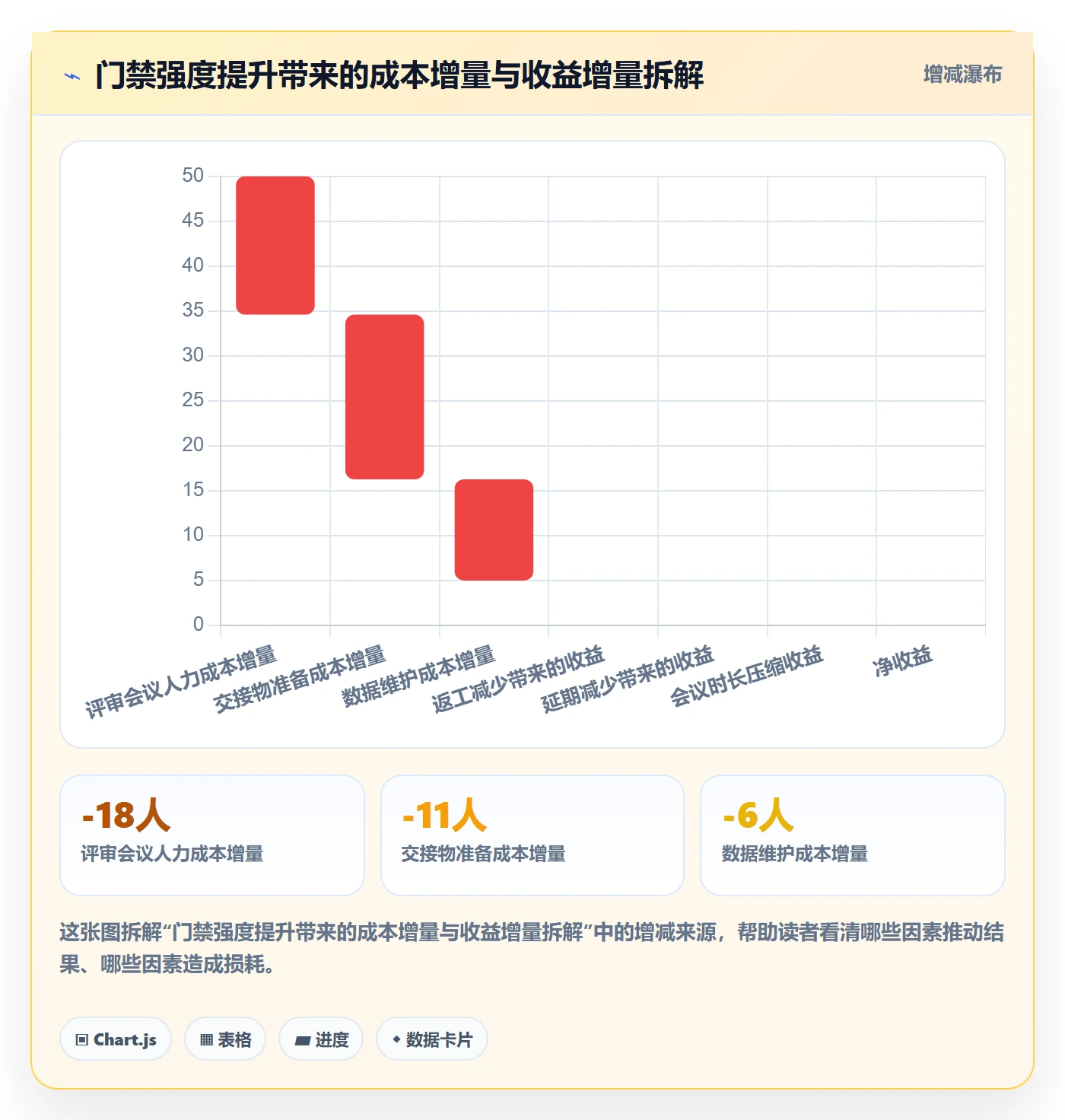

2. 取舍二:强制门禁还是柔性提醒

强制门禁能保证条件不被跳过,但会拖慢节奏,尤其在需要快速试错的业务里可能成为阻碍。柔性提醒保留速度,但容易被忽略。

我的做法是分级:涉及资金、合规、安全的条件强制门禁;涉及质量偏好的条件做柔性提醒并记录。把两者混为一谈,是很多组织流程僵化的原因。

3. 取舍三:自建看板还是在平台内置

维度 自建看板 平台内置看板
初期投入 高,需要数据工程人力 低,配置即可
灵活性 高,可任意组合口径 中,受平台数据模型约束
数据一致性 取决于 ETL 质量,容易漂移 与流程同源,天然一致
长期维护成本 持续投入,需要专人 随平台升级维护
适用阶段 指标体系成熟后 指标尚未定型时

我的建议是先用平台内置看板跑三个月,把指标口径跑稳,再考虑自建。顺序反了,自建看板会变成口径争论的战场。

4. 取舍四:私有化部署还是云端 SaaS

私有化的优势是数据边界可控、可对接内网系统、满足合规审计;代价是运维成本、升级节奏受内部审批影响、初期部署周期长。

判断标准很直接:如果项目数据包含核心研发资产、客户敏感数据或受行业监管的个人信息,优先私有化。反之,云端 SaaS 的迭代速度和总拥有成本更优。

5. 取舍五:阶段负责人专职还是兼任

专职的好处是注意力集中、责任清晰;代价是人头成本高,而且在阶段间隔期可能出现空转。兼任节省成本,但容易出现”自己的阶段自己评”。

我的经验是:关键阶段(测试、发布、合规评审)专职或由独立角色兼任,非关键阶段允许兼任。在 100,300 人规模的组织里,全面专职通常不经济,全兼任则一定失效。

项目阶段阶段负责人全流程:管理层数据分析与一文讲清

八、总结:三个我认为最容易被低估的判断

写到这里,我把整套逻辑收拢成三个判断。它们不新,但在实践中被低估的次数最多。

1. 阶段负责人的权力,比他的职责更重要

绝大多数组织的制度文本里,阶段负责人的职责写得很满,权力写得很少。但一个不能拒绝下游开工、不能否决阶段通过的负责人,实际上无法履行任何一条职责。

先给否决权,再谈职责。这是我给所有想做阶段治理的组织的第一条建议。

2. 交接物是整套体系的支点

阶段门、准入条件、管理层数据,这三样东西都建立在同一个前提上:阶段之间有明确的、可交付的、可确认的对象。没有交接物,阶段门无法判定,准入条件无法核对,停留时间无法计算。

我甚至认为,如果只能做一件事,那就先把每个阶段的交接物定义清楚。它的投入最小,撬动的杠杆最大。

3. 数据可信度不是技术问题,是激励问题

工具能解决数据可见性,但解决不了数据真实性。真实性的唯一来源是:填报人对填报结果负责。

把阶段数据的质量与阶段门的豁免率、与负责人的考核挂钩,数据会在两三个月内自然变准。反之,再好的平台也只会产出更漂亮的假数据。

4. 你的下一步:一周内可以启动的三件事

  1. 列出你当前所有在研项目的阶段清单,标出哪些阶段有明确负责人、哪些没有。这一步通常只需半天。
  2. 挑一个正在执行的阶段,写出它的三条准入条件和三条准出条件,要求每条都可判定、无歧义。用这个阶段做试点。
  3. 定义这个阶段的交接物,并明确由谁提交、由谁确认、确认后如何留痕。

这三件事不需要采购新工具,也不需要组织级立项。做完之后,你会对”我们组织的阶段责任到底有多虚”有一个非常具体的体感。

然后再决定要不要上平台、要不要做看板、要不要扩到全组织。先把一个阶段跑通,比先买一套系统重要得多。

常见问题解答(FAQ)

1. 项目阶段负责人到底该按什么口径划分职责,才能既不让阶段负责人背全责、又不让管理层看不到问题?

我们公司最近在梳理项目阶段负责人制度,我一开始以为就是每个阶段指定一个人盯进度,结果真落地时发现,需求阶段负责人和开发阶段负责人经常互相甩锅,需求说开发理解偏了,开发说需求没写清楚。管理层开会时又只看到最终延期,看不到中间到底卡在哪一环,我就很想知道,这个职责边界到底怎么划才合理?

建议用“阶段交付物+阶段决策权+阶段风险上报”三层口径来划分,而不是按岗位名称简单切分。第一,阶段交付物要可验收,例如需求阶段负责人要对需求基线、验收标准、变更记录负责,开发阶段负责人要对技术方案、提测质量、联调结果负责。

第二,阶段决策权要写清楚哪些事阶段负责人可以自己定,哪些必须升级到管理层,例如范围变更超过原工时10%就必须升级。第三,阶段风险上报要有时限和模板,不能等到阶段结束才说延期。这样划分后,阶段负责人只对“本阶段可控输出”负责,管理层则通过阶段门禁和风险台账看到中间过程,而不是只看最终结果。

判断依据可以看三个数据:阶段交付物一次验收通过率、阶段风险按时上报率、阶段间返工工时占比。如果返工工时占比长期高于15%,通常说明职责边界或交付标准还有模糊地带。

2. 项目阶段负责人全流程里,管理层到底应该看哪些数据,才能不被周报里的“正常推进”糊弄?

我做过一段时间项目管理办公室的活,最头疼的就是每周收上来一堆周报,十个项目有八个写‘正常推进’,结果月底一看三个延期。老板问我项目到底健不健康,我总不能只说‘感觉还行’。所以我很想搞清楚,管理层数据分析到底该盯哪几个指标,才能提前发现风险,而不是等延期了才复盘?

管理层不要只看进度百分比,建议固定看四类数据:阶段门禁通过率、阶段周期偏差、风险暴露时效、资源负载率。阶段门禁通过率看的是每个阶段交付物是否按标准通过,而不是负责人自己说完成了;阶段周期偏差看实际用时和计划用时的差值,偏差超过20%就要触发原因分析;

风险暴露时效看风险从发生到被记录、被升级用了多久,超过3天通常说明上报机制失灵;资源负载率看关键角色是否同时被多个阶段争抢,超过85%就容易出现隐性排队。具体做法是让某项目管理工具或某项目管理平台按阶段自动汇总这些字段,周报只做异常说明,不做流水账。

判断口径建议统一为:进度看阶段门禁,健康看周期偏差和风险时效,产能看资源负载。这样管理层看到的是可追溯的过程数据,而不是一句‘正常推进’。

3. 如果阶段负责人频繁换人,项目阶段负责人全流程还怎么保证连续性和数据可比性?

我们有个项目做了快一年,光是开发阶段负责人就换了三任,每换一次之前的决策记录和风险台账就断一截。新负责人上来先花两周熟悉上下文,管理层拿到的数据也忽高忽低,根本没法横向比较。我就很困惑,这种人员流动的情况下,阶段负责人制度是不是就形同虚设了?

频繁换人时,制度能不能撑住,关键不在人,而在阶段资产是否被结构化沉淀。可执行的做法是:每个阶段必须留下三类东西,一是阶段决策日志,记录关键选择、备选方案和放弃原因;二是阶段风险台账,记录风险描述、责任人、缓解措施和关闭条件;三是阶段交接清单,包含当前交付物状态、未决事项、依赖方和下一阶段入口条件。

交接时不是口头同步,而是由原负责人、新负责人和管理层代表三方按清单确认,确认后才变更阶段负责人字段。数据可比性方面,建议所有阶段统一用同一套字段口径,例如阶段开始时间、阶段计划工时、阶段实际工时、门禁通过时间、返工次数,换人只换负责人字段,不换指标定义。

判断依据可以看交接后两周内的阶段周期偏差是否明显放大,如果放大超过30%,说明交接清单或决策日志没有真正被用起来。这样即使换人,阶段数据仍然连续,管理层也能看出换人带来的真实影响。

4. 用某项目管理工具或某项目管理平台落地阶段负责人制度时,最容易踩的坑是什么,怎么避免做成形式主义?

我们之前上了一套项目管理平台,本来想靠它把阶段负责人和阶段数据管起来,结果用了半年,大家还是回到微信群里对齐,平台上只剩一个空壳进度条。领导觉得是工具不好用,我觉得是落地方式有问题。所以我很想知道,这类工具落地阶段负责人制度时,最常见的坑有哪些,怎么才能真正用起来而不是走形式?

最常见的坑有三个。第一,把工具当审批流,阶段负责人每做一件事都要层层审批,结果大家绕开工具走线下,数据自然失真。避免方法是只把阶段门禁和范围变更设为强审批,日常任务更新保持轻量。第二,字段设计贪大求全,一个阶段表单填二十几个字段,负责人填两周就放弃。

建议每个阶段只保留必填的五个核心字段:阶段交付物、验收标准、计划完成时间、实际完成时间、当前风险等级。第三,只考核阶段负责人,不考核管理层响应,导致风险上报后没人处理,下次就没人再报。避免方法是把风险响应时效也纳入管理层看板,例如风险升级后24小时内必须有处理意见。

判断是否形式主义,可以看两个信号:平台上阶段数据更新延迟是否超过2天,以及线下群里的关键决策是否没有回写到平台。如果这两个信号同时出现,说明工具已经沦为摆设。真正有效的做法是让某项目管理工具或某项目管理平台承载阶段门禁和风险台账,让线下沟通只做讨论,不做最终记录。

读者评论

尹
尹嘉宁

交接验收是重灾区这点我认同,但实际操作有个困难:下游团队往往不敢在交接单上签‘未达标’,因为签了就得罪人,不签出了问题自己背。所以光设计准入清单不够,还得让下游的确认动作有组织保护,否则那个19%的零返工数据永远上不去。

梁
梁一凡

阶段负责人要有否决权写起来容易,落地最难的是授权边界。我经历过一个项目,负责人拒绝下游提前开工,结果对方直接找分管副总批了,负责人反而被贴上‘不配合’的标签。所以文章里第二条硬标准之外,可能还缺一条:高层要公开为否决权背书,至少要有一次‘否决被尊重’的案例。

杨
杨宁

管理层看板5到7个指标这个数字我觉得偏理想。我们实际跑下来,光是阶段门准时通过率和停留时间两个指标,周会上就有人问‘这个超时到底算谁的责任’。指标少不等于好解读,口径定义和基线设定可能比数量更耗精力,这块文章展开得不够。

文章包含AI辅助创作:项目阶段阶段负责人全流程:管理层数据分析与一文讲清,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/330953

赞 (0)
飞飞飞飞
项目阶段阶段教程:管理层风险控制,避坑指南
上一篇 2026年10月4日 上午11:06
阶段任务管理指南:管理层如何做好项目阶段,数据分析全流程
下一篇 2026年10月4日 上午11:06

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
