在过去八年里,我以甲方项目经理、乙方交付负责人、第三方评审顾问三种身份,参与过 60 多次项目阶段验收。我把这些验收的会议纪要、缺陷单、变更记录和上线后的故障单做了回溯对齐之后发现:真正在验收现场被拦下来、并且能确认”如果不解决后期一定返工”的问题,占比不到 20%。剩下 80% 的问题,是在阶段验收结束后的 3 到 6 个月才浮出水面的。这个样本来自我经手的 11 个项目、63 次阶段验收,不是行业普查数据,但它足以说明一件事:大多数阶段验收,签的是字,不是风险。
更麻烦的是,验收通过之后暴露的问题,追责成本极高。因为所有人都能在会议纪要里找到”当时签过字”的证据,于是问题从技术问题变成了组织问题。我见过一个项目,一期验收通过后第 47 天全线回滚,复盘会开了三轮,最后结论是”验收标准定义不清”,但没有任何一个人被追责,因为流程本身就没有给验收设定可执行的判定依据。
这篇文章想解决的问题很具体:怎么把阶段验收从”签字仪式”变成管理层真正可控的风险闸门。我会先给结论,再讲我踩过的坑、拆解常见误区、给出判断逻辑和操作步骤,最后讲不同情况下的建议和取舍。
一、先给结论:阶段验收是风险闸门,不是庆功会
1. 验收”不通过”比验收”通过”更有价值
这句话听起来反常识,但在管理层的视角里是成立的。阶段验收的核心目的不是确认团队做得好,而是在成本还低的时候,把后面一定会爆炸的问题提前引爆。
一个需求理解偏差,如果在需求评审阶段被发现,修改成本大约是 1 个人时;如果在开发阶段被发现,大约是 8 个人时;如果拖到阶段验收才被发现,大约是 20 个人时;如果拖到上线之后,包含故障处置、数据修复、客户沟通和声誉损失,折算下来大约 45 个人时以上。这组数字是我对自己经手项目的工时记录做的归纳,量级上可以参考,绝对值因项目而异。

2. 三个必须先回答的问题
我在每次阶段验收启动之前,都会先逼着项目组回答三个问题。这三个问题答不清楚,验收会开得再热闹也没有意义。
- 这一阶段承诺交付什么?不是”做了哪些事”,而是”交付了什么可验证的东西”。凡是不能用一句话描述清楚、不能用一份证据证明的东西,都不能进入验收范围。
- 用什么标准判定它合格?标准必须是可以被第三方复核的,比如”接口平均响应时间 P95 不超过 300 毫秒”,而不是”系统运行流畅”。
- 如果不合格,谁在多久内做什么?验收的效力不在于判定,而在于判定之后的处置机制。没有处置机制的验收,等于没有验收。
第三个问题最容易被忽略。我见过太多项目,验收会上确实识别出了 15 个问题,但没有明确责任人和截止时间,结果两周后再看,8 个问题状态是”处理中”,5 个是”待确认”,2 个已经悄悄变成了”下阶段处理”。这就是典型的验收空转。
3. 验收结论不是两种,而是四种
绝大多数团队的验收结论只有”通过”和”不通过”,这是一种过度简化的二分法。二分法会逼着评审人做极端选择,最终结果往往是无条件通过,因为”不通过”带来的组织摩擦太大。
我在推动验收机制落地时,坚持把结论拆成四种,每一种对应明确的后续动作和不同的管理层关注级别。
| 验收结论 | 判定条件 | 后续动作 | 管理层关注级别 |
|---|---|---|---|
| 通过 | 四类门禁指标全部达标,无 P1/P2 级遗留问题 | 直接进入下一阶段,归档证据 | 常规知会 |
| 有条件通过 | 核心功能达标,存在 1 至 2 项非关键缺口,且有明确补救计划 | 限期补救,下一阶段启动但需设定观察点 | 需要分管领导确认 |
| 整改后重验 | 存在 P1 级问题或关键非功能指标未达标 | 设定整改窗口(通常 5 至 10 个工作日),重新组织验收 | 需要项目委员会决策 |
| 退回 | 交付范围缺失超过 20%,或验收证据无法支撑结论 | 重新评估计划与资源,可能需要变更合同或预算 | 需要高层介入 |
这四种结论中,”有条件通过”是最考验管理能力的。它既不能让项目停下来,也不能让问题溜过去。我的做法是给”有条件通过”强制绑定两个东西:一个可量化的补救验收标准,一个不超过 15 个工作日的补救窗口。超过窗口未达标,自动升级为”整改后重验”。
二、真实场景:三次让我彻底改变做法的阶段验收
1. 案例一:制造业 ERP 一期,验收通过后第 47 天全线回滚
这是我早期做得最失败的一次验收。项目是某制造企业的供应链模块一期,验收会上演示了采购下单、入库、对账三条主流程,全部跑通,与会 12 人一致通过,会议只开了 90 分钟。
问题出在数据上。验收当天用的是测试库,只有 3000 条物料主数据,而且是清洗过的。上线时导入的是 47 万条历史数据,其中 12% 的物料编码存在重复或格式不一致。上线第 3 天,仓库开始出现入库单无法匹配的情况;第 11 天,财务对账出现 200 多万的差异;第 47 天,客户决定暂停系统使用,回滚到线下流程。
复盘时最扎心的一句话来自客户的信息化负责人:”你们验收的时候,从来没说过数据规模会变成 47 万条。”而这句话的真实含义是:验收范围里根本没有包含数据迁移这一项,因为它不在大家默认的”功能清单”里。
这次之后,我给自己定了一条硬规则:任何涉及数据迁移的项目,阶段验收必须包含一次”全量数据演练验收”,验收证据是数据比对报告,不是演示截图。
2. 案例二:金融客户的”证据验收”改造
第二家客户是金融机构,监管要求严格,反而不允许验收走过场。他们的做法让我学到了很多:所有验收结论必须由证据支撑,证据必须可追溯到具体的人、时间和版本。
他们的验收包里有几样东西是我之前从没系统整理过的:
- 需求追溯矩阵:每一条需求编号,对应到设计文档编号、代码提交记录、测试用例编号、验收证据编号。任何一条断链,都会被评审人当场指出。
- 缺陷收敛曲线:验收前 14 天的每日新增缺陷数与关闭缺陷数,用来看缺陷是不是在收敛。如果验收前一天还有新增 P1 缺陷,直接判定整改后重验。
- 非功能验收报告:性能、并发、安全扫描、权限矩阵、日志审计,五项缺一不可。
- 变更清单:本阶段所有需求变更的记录,包含提出人、评估影响、批准人、是否影响验收范围。
第一次配合他们做验收,我们的准备时间从原来的 2 天变成了 11 天。但结果是,项目上线后的 P1 故障从上一个项目的 7 个降到了 1 个。验收多花的时间,是从后期故障里省出来的,不是净增量。

3. 案例三:PingCode 落地过程中的阶段门禁
第三个案例来自我参与的一次研发管理平台替换项目。客户是一家 800 人规模的装备制造企业,研发团队约 260 人,原来用海外工具做需求和缺陷管理,因为数据合规和访问稳定性问题决定做国产化替换。
这个项目本身有一个很典型的难点:它不是从零开始建流程,而是在迁移过程中保持流程不中断。历史数据要迁、并行期不能停、研发人员的使用习惯要平滑过渡。我们把这个项目拆成了四个阶段,每个阶段都设了验收门禁。
最后选定的平台是 PingCode。它在这次项目里承担的不只是工具角色,实际上成为了阶段验收证据的采集和固化载体,这一点对我后面讲操作步骤影响很大。
4. 三次案例的共同点
把三次案例放在一起看,能提取出三个共同点。
第一,出问题的从来不是”验收会不会开”,而是”验收范围定得对不对”。ERP 那个项目漏了数据迁移,金融项目第一次做的时候漏了权限矩阵,都是范围问题。
第二,验收的效力取决于证据,不取决于与会人员的级别。级别再高,看的还是演示,结论依然是脆弱的。
第三,验收失败的代价,几乎全部由下一个阶段承担。这也是管理层必须亲自介入验收的原因,执行层天然有”让本阶段顺利结束”的动机,只有管理层才有”让整个项目不爆雷”的动机。
三、拆解误区:让验收彻底失效的八种做法
1. 把验收标准写在验收会上
这是最普遍也最致命的一种。项目组在验收会前一周才开始讨论”这次验收看什么”,结果讨论出来的标准,本质上是”确保能通过的标准”。正确做法是,验收标准必须在阶段启动时随计划一起冻结,中途只能通过正式变更流程调整。
我现在的做法是:阶段计划评审时,验收标准作为独立附件一起评审。附件里逐条写明验收项、判定方法、证据形式、判定人。这份附件一旦确认,就当作基线冻结。
2. 让执行者给自己打分
验收人如果是本阶段的执行团队成员,验收的独立性就不存在了。我见过一个项目,验收小组 7 个人里有 5 个是本阶段开发人员,投票结果 7:0 通过。这不是验收,这是自评。
合理的构成是:验收组长由管理层或者 PMO 担任,验收人里至少 30% 来自下游环节(运维、业务方、下阶段承接团队),外部专家可选但非必需。关键是让”下阶段要接盘的人”有投票权,他们是最有动力挑毛病的人。
3. 用”演示通过”替代”证据通过”
演示是经过设计的路径。操作者知道哪条路能走通,也会自然地绕开不确定的地方。演示能证明的只有一件事:这条特定路径这次能跑通。
证据是什么?是测试报告、缺陷清单、性能压测数据、数据比对结果、日志片段、接口调用记录。演示可以是验收的一部分,但绝不能是验收的全部。
4. 把验收范围等同于交付物清单
交付物清单写的是”我们做了什么”,验收范围要写的是”我们要证明什么”。两者经常不一致。数据迁移、权限配置、日志审计、监控接入、备份恢复,这些东西往往不在交付物清单里,但都在验收范围内。
我的经验是,每次定验收范围时,强制加四个追问:数据从哪来、权限怎么控、出问题怎么查、坏了怎么恢复。这四个问题覆盖不到的地方,就是后期最容易爆炸的地方。
5. 验收不通过却照样进入下一阶段
这种情况通常不是因为管理层不重视,而是因为”下一阶段的资源已经排好了”。一旦出现”验收暂不通过但下一阶段照常启动”,验收机制的信誉就破产了,之后所有阶段的验收都会被当成形式。
要解决这个问题,唯一的办法是提前在计划里给验收预留缓冲,让”不通过”在计划上是有空间的。如果一个计划里没有为整改预留任何时间,那这个计划实际上已经预设了验收必然通过。
6. 只验收功能,不验收非功能
功能是”能不能用”,非功能是”能不能长期用”。我统计过自己经手项目中上线后的 P1 故障,其中超过六成的根因不在功能逻辑,而在性能、并发、数据量、权限或依赖服务。这些全部属于非功能范畴。
非功能验收至少应覆盖五项:性能与响应时间、并发与容量、安全与权限、可观测性(日志与监控)、可恢复性(备份与回滚)。这五项每一项都要有数字,不能停留在”已考虑”。
7. 验收纪要不写”未通过项”和”责任人”
我翻看过不少验收纪要,通篇都是”会议听取了汇报””与会人员一致认为”,最后落一句”同意通过验收”。这样的纪要在法律上可能有效,在管理上完全无效。
一份能用的验收纪要,必须包含四块内容:验收范围与标准、逐项判定结果、未通过项清单(含责任人和截止时间)、遗留风险与假设条件。没有”未通过项”的验收纪要,只有两种可能:要么项目真的完美,要么验收没有认真做。我八年的经验里,前一种情况出现过两次。
8. 验收资料在验收后即归档不再使用
验收资料最大的价值不是证明”当时通过了”,而是作为下一个阶段的起点基线。需求追溯矩阵、缺陷收敛曲线、非功能测试报告,这些东西在下一个阶段出现争议时,是最有力的证据。
我的做法是把每个阶段的验收包结构统一,按阶段编号归档,并且在下阶段启动会上明确”上一阶段的验收包是本阶段变更评估的基线”。
四、专业判断逻辑:验收的本质是证据链闭合
1. 三对齐:可交付物、验收标准、验收证据
我把阶段验收拆成一个非常简单的模型,叫”三对齐”。任何一次验收,只要这三样东西能一一对应,验收质量就有基本保障。
| 维度 | 要回答的问题 | 常见错误 | 合格示例 |
|---|---|---|---|
| 可交付物 | 这一阶段承诺交付什么? | 用活动列表代替交付物 | 采购下单模块可上线版本 V1.2 |
| 验收标准 | 用什么可复核的方式判定合格? | 使用”稳定””流畅”等形容词 | 下单接口 P95 响应时间 ≤ 300ms,在 200 并发下连续运行 2 小时无错误 |
| 验收证据 | 拿什么证明标准被满足? | 用截图或口头说明 | 压测报告 + 监控平台 2 小时曲线截图 + 测试用例执行记录 |
三对齐的关键在于一一对应。如果某一个可交付物找不到对应的验收标准,说明它不该被交付,或者标准漏了;如果某一条验收标准找不到证据,说明这条标准不可验证,必须改写。

2. 四类门禁指标:功能、质量、性能、管理与合规
很多团队验收时只看功能,我在实践中固定用四类指标做门禁,每类给出明确的通过线。
- 功能类:本阶段承诺的功能点完成率、需求追溯矩阵断链数、关键业务流程端到端跑通数量。通过线通常设为功能完成率 100%、断链数 0。
- 质量类:P1/P2 缺陷遗留数、缺陷收敛趋势、单元测试覆盖率、回归测试通过率。通过线通常设为 P1 遗留 0、P2 遗留不超过 3 个且有明确计划。
- 性能类:响应时间、并发承载、吞吐量、资源占用、长时间运行稳定性。通过线必须来自需求阶段约定的非功能需求,而不是验收时临时拍。
- 管理与合规类:文档完备度、权限矩阵验证、日志审计覆盖、备份与恢复演练结果、变更记录完整性。这一类最容易被跳过,也最容易在审计时出问题。
四类指标里,我建议管理层重点盯第三类和第四类。第一类和第二类执行层会主动关注,因为那是他们的产出;第三类和第四类需要管理层关注,因为那是他们的风险。
3. 验收证据的五个等级
证据是有强度差异的。我给验收证据分过五个等级,从低到高:
- 一级:口头说明。几乎没有任何效力,只有在无法产生其他证据时才使用。
- 二级:界面截图。能证明”存在”,不能证明”正确”,也不能证明”稳定”。
- 三级:操作演示。能证明”这条路径能走通”,不能证明覆盖面和边界情况。
- 四级:测试报告与数据记录。有执行记录、有数据、有结果判定,可以被第三方复核。
- 五级:可追溯的过程数据。系统自动记录的、带有时间戳和操作人的原始数据,且与需求编号关联,无法事后编造。
我的判断是:阶段验收的证据强度至少要到四级,关键门禁项要到五级。一级到三级只能用于汇报,不能用于验收判定。这也是为什么验收需要工具支撑,五级证据靠人工整理,成本和出错率都太高。

4. 不通过的三种处置方式
判定”不通过”之后,处置方式有三种,选择哪一种取决于问题性质而不是问题数量。
第一种是限期整改后进入下一阶段,适用于问题局部、边界清晰、不影响下游工作的情况。例如某个非核心报表的导出格式有误,整改不影响主流程开发。
第二种是整改后重新验收,适用于问题涉及核心链路或者非功能指标的情况。重验必须走完整流程,不能只复核整改项,否则会漏掉整改引入的新问题。
第三种是整体退回并重新评估计划,适用于交付范围缺失严重、或者需求本身发生重大变化的情况。这一种对组织冲击最大,但有时候是唯一正确的选择。
五、数据观察:PingCode 在中大型企业阶段验收中的实际表现
1. 为什么中大型组织的验收更难
100 人以下团队做阶段验收,沟通成本低,很多事情口头对齐就能完成。组织一旦超过 100 人,特别是跨部门、跨地域、跨供应商的项目,验收的难点会从”判定问题”变成”证据收集问题”。
我观察到三个具体的困难。第一,需求、开发、测试、运维分布在不同的系统里,追溯一条需求要开四五个页面。第二,验收会的参与人常常不在同一个城市,线下评审组织成本高。第三,验收资料是事后整理的,整理过程本身就会引入失真。
这三个困难的共同解法,是让验收证据在日常执行过程中自动沉淀,而不是在验收前突击整理。凡是需要”突击整理”的验收材料,可信度都要打个折扣。

2. PingCode 支撑阶段验收的四个具体能力
在那次替换项目中,我们把 PingCode 用作验收证据的采集和固化载体,实际用到的主要是四个能力。
第一,需求与工作项的关联追溯。每条需求可以关联到具体的开发任务、测试用例和缺陷记录。验收时打开一条需求,上下游链条是完整的。这让”需求追溯矩阵”从一份手工维护的 Excel,变成了系统里随时可查的关系视图。断链的地方会直接暴露出来,不需要人工比对。
第二,版本与里程碑管理。把阶段验收本身设成一个里程碑,里程碑下的工作项完成度、缺陷状态、遗留问题清单可以实时聚合。验收会上不需要再翻 PPT,直接看里程碑视图即可。
第三,自动化规则与门禁。可以配置规则,例如”存在未关闭的 P1 缺陷时,里程碑不允许标记为已完成”。这把验收的判定标准固化到了系统里,减少了人为放松标准的空间。
第四,权限与审计日志。谁在什么时候改了哪条需求、关闭了哪个缺陷,都有记录。这对管理与合规类验收项尤其重要,因为它提供了五级强度的证据。
需要说明的是,工具本身不会自动提升验收质量。我见过把平台用成”任务看板”的团队,验收时依然靠人工整理文档。工具的价值在于把验收标准固化,前提是你先有验收标准。
3. 私有化部署与历史数据迁移对验收的影响
这个项目有两个特殊要求,直接影响了阶段验收的设计。
第一个是私有化部署。客户的数据不能出内网,同时要求平台能对接内部的统一认证和日志系统。私有化部署对验收的影响在于,环境本身成为了验收对象的一部分。我们在第一阶段验收时,把”私有化环境部署完成并通过压测”作为独立门禁项,而不是混在功能验收里。因为环境问题一旦拖到后面,会污染所有后续阶段的验收结论。
第二个是从原有工具做平滑迁移。客户的历史需求、缺陷、测试用例都在旧系统里,需要迁到新系统,同时并行期不能让研发停摆。这个环节的验收极其考验细致程度,我们当时定的门禁是:历史数据迁移完整率 100%,字段映射准确率 99.5% 以上,迁移后抽样复核 200 条记录零偏差。
从我们的实际执行看,PingCode 在这个场景下的迁移路径是清晰的,常见对象和字段的映射有成熟方案,减少了大量自定义脚本的工作量。这一点对做国产化替换的项目很关键,因为迁移本身的风险,往往比工具功能的风险更大。
4. 一组可对照的观察数据
我把这个替换项目和我之前参与的一个类似规模的平台切换项目做了对照。两个项目团队规模接近(260 人 vs 240 人),业务复杂度接近,区别在于第一个项目有明确的阶段门禁和系统化的证据采集,第二个项目只有传统的上线前验收。
| 对比维度 | 有阶段门禁 + 系统采集证据 | 仅上线前验收 |
|---|---|---|
| 验收准备平均耗时 | 每阶段约 2.5 人天 | 上线前约 14 人天 |
| 需求追溯断链发现数 | 每阶段平均 9 条,当场修复 | 上线后发现 23 条 |
| 上线后 P1 故障数 | 1 个 | 6 个 |
| 缺陷平均关闭周期 | 3.2 天 | 7.8 天 |
| 阶段返工工时占比 | 约 8% | 约 27% |
这组数据是我的项目记录整理的,样本只有两个项目,不能当作普遍结论,但它反映的趋势和我其他项目的观察是一致的:把验收拆到每个阶段做,总投入不一定更多,但风险的暴露时间会大幅提前。

六、操作步骤:一次完整阶段验收的 14 个动作

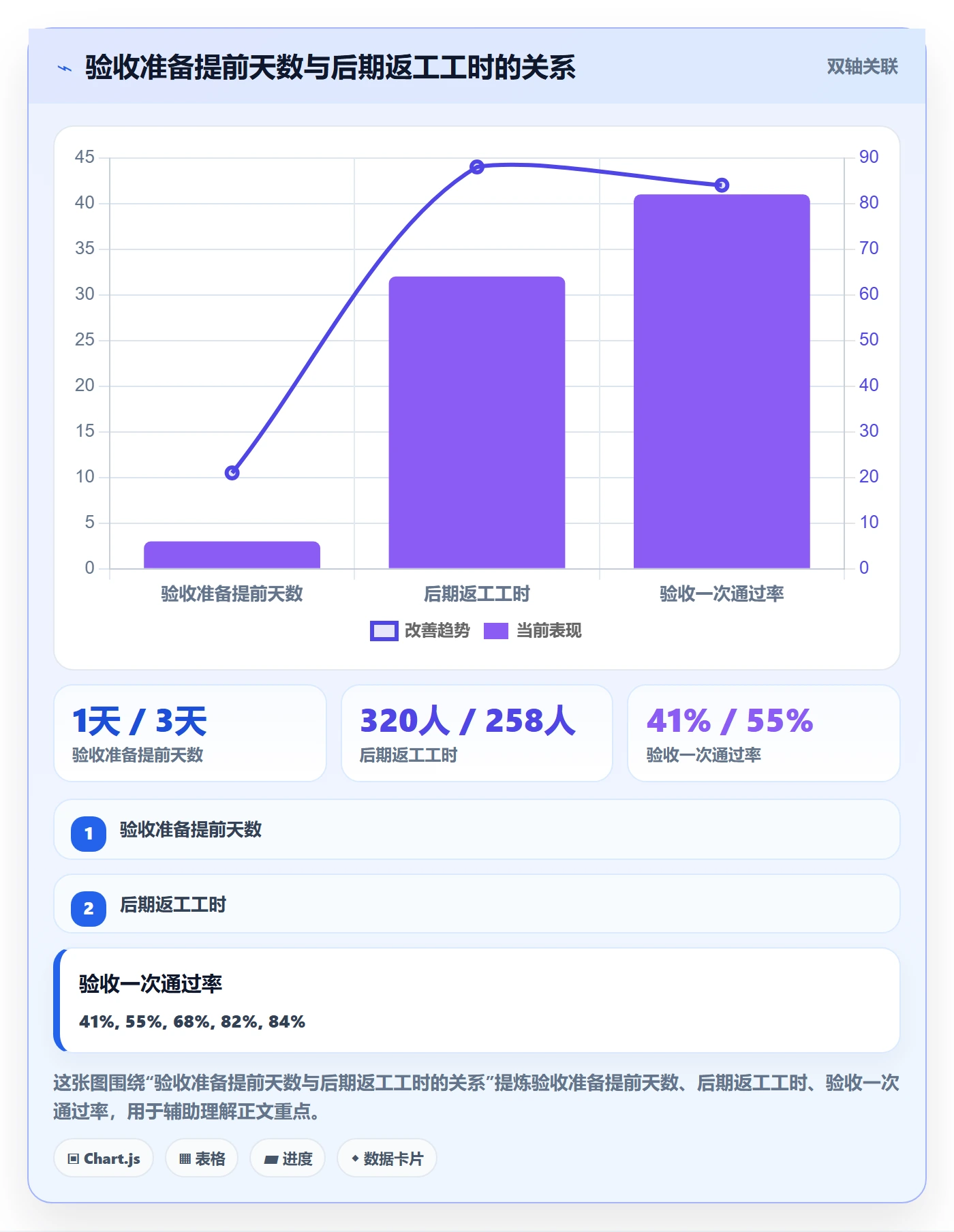

1. 验收前(T-14 到 T-1)
验收的质量,八成由验收前的准备决定。下面是我现在固定使用的准备流程。
- T-14:冻结验收范围与标准。从阶段计划中提取验收项,逐条确认判定方法与证据形式。冻结后如需调整,必须走变更流程。
- T-12:确定验收组名单。明确组长、验收人、记录人。确保至少 30% 的验收人来自下游环节。
- T-10:提交验收包初稿。包含需求追溯矩阵、缺陷清单、测试报告、非功能测试数据、变更清单。
- T-7:组织预审。由验收组长主持,只做一件事:检查证据是否齐备。证据不齐的项,直接标记为”资料待补”,不进入正式验收。
- T-5:缺陷收敛检查。看最近 7 天的缺陷新增与关闭趋势。如果趋势不收敛,提前预警,考虑延期验收。
- T-3:门禁指标预判。按四类门禁指标逐项预打分,输出预判结论,让管理层提前知道大概会是什么结果。
- T-1:资料定稿与会议通知。验收包定稿、分发,会议议程明确到每一项的时间分配。
这里面最关键的是 T-7 预审。预审不通过就不进入正式验收,这一条能挡掉大量的无效会议。我推行这条规则之后,正式验收会议的平均时长从 3.5 小时降到了 1.8 小时,因为会上不再花时间找资料。
2. 验收中(T 日)
正式验收会议我建议控制在三小时以内,议程固定为五段。
- 开场 10 分钟:重申验收范围、标准和判定规则。明确本次结论可能是四种中的任何一种,避免”必须通过”的心理预设。
- 证据核验 60 分钟:逐条过验收项,看证据,不看演示。有疑问当场提出,记录人同步记录。
- 现场验证 40 分钟:由验收人随机抽取 3 到 5 个场景现场验证,场景由验收人指定,不由项目组指定。这一步是防止”演示路径作弊”的关键。
- 问题汇总 30 分钟:汇总所有未通过项和疑问项,逐条确认严重级别和责任人。责任人必须在会上确认,不能会后指定。
- 结论判定 20 分钟:验收组闭门讨论,输出四选一的结论和对应的处置动作。
现场验证这一步是我后来加的,效果非常明显。项目组在准备验收时会自然地把资源投向”可能被抽到的地方”,这本身就是一种质量提升。
3. 验收后(T+1 到 T+5)
- T+1:发布验收纪要。包含逐项判定结果、未通过项清单、责任人、截止时间、遗留风险与假设条件。
- T+1:更新基线。把本阶段验收包作为下一阶段的起点基线,在下一阶段启动会上明确。
- T+3:补救计划确认。对”有条件通过”和”整改后重验”的项,确认具体的补救方案和时间表。
- T+5:门禁规则更新。把这阶段暴露的问题,转化为系统里的自动化门禁规则,避免下阶段重犯。
第 14 个动作值得展开说。每次验收结束后,我都会问一个问题:这次发现的问题,有没有哪一类是可以变成系统规则的?比如”存在未关闭 P1 缺陷时不允许标记里程碑完成”就是从一次教训中固化下来的。下面是一个门禁规则的配置示例,实际使用时按平台语法调整即可。
milestone: phase-2-acceptance
gates:
name: P1 缺陷清零
condition: count(defect where priority == P1 and status != closed) == 0
on_fail: block_completion
name: P2 缺陷收敛
condition: count(defect where priority == P2 and status != closed) = 95%
on_fail: warn_and_log
把规则写进系统之后,验收会上的争论会显著减少。因为”是否达标”变成了客观查询,而不是主观判断。

七、不同情况下的行动建议
1. 按项目复杂度
复杂度低、周期短于两个月的项目,不建议做完整的多阶段验收,成本不划算。建议只在关键节点做一次轻量验收,重点是范围确认和交付物核验,验收包可以简化为”交付物清单 + 测试结论 + 遗留问题”三份。
复杂度中等、周期 3 到 9 个月的项目,建议按 2 到 3 个阶段设置验收门禁。每个阶段的验收包要包含需求追溯矩阵和缺陷收敛曲线,非功能验收至少在最后一个阶段完整做一次。
复杂度高、周期超过 9 个月或者跨多个供应商的项目,建议每个阶段都设门禁,并且引入独立的第三方评审。这类项目最怕的是问题被”内部消化”,第三方评审的价值在于打破内部共识。
2. 按组织规模
100 人以下的组织,验收可以依赖人工流程,重点是标准写清楚、记录留完整。工具能帮上忙,但不是瓶颈。
100 到 500 人的组织,验收的瓶颈开始出现在证据收集上。这时候引入像 PingCode 这样支持需求、任务、测试、缺陷全链路关联的平台,收益会比较明显,因为它把”整理证据”变成了”查询证据”。
500 人以上的组织,问题往往不在工具,而在跨部门协同。这时候需要把验收机制和项目管理办公室的治理流程绑在一起,验收结论必须进入项目委员会的决策视野,否则容易被各部门自行消化。
3. 按交付模式
自研模式下,验收人和交付人同属一个组织,最大的风险是标准放松。对策是强制引入下游环节(运维、业务方)作为验收人,并且让验收结论影响团队的绩效评价。
外包模式下,验收是付款依据,反而更容易做严格。但风险点在于验收标准可能被写成”有利于供应商”的形式。对策是在合同阶段就把验收标准和非功能指标写进去,验收时按合同执行。
混合模式(自有团队 + 供应商)最容易出问题,因为责任边界模糊。对策是明确”谁交付谁举证”,每个验收项都要指明举证方,举证不力的直接判为不通过。
4. 按验收对象
软件类验收的核心是功能与非功能指标的双重验证,重点是追溯链完整。硬件类验收的重点是环境与接口的实测数据,样品合格不代表批量合格,必须做批量抽检。数据类验收的核心是完整性与一致性,必须有全量比对报告,不能只做抽样。流程类验收的核心是执行一致性,要看实际发生的记录,而不是制度文件。
八、不同情况下的取舍
1. 严格度与交付速度的取舍
把验收做严格,短期内一定会拖慢节奏,这是事实,不用回避。我的取舍原则是:严格度应该和”错误的不可逆程度”成正比。
涉及资金、合规、数据不可逆变更的环节,验收必须严格,宁可延期也不放行。涉及界面样式、非核心报表、内部工具这类可逆程度高的环节,可以放宽,用”有条件通过 + 后续修复”的方式处理。
把所有环节都按最高标准验收,结果是流程崩溃;把所有环节都放松,结果是后期爆雷。真正需要管理层做的判断,就是逐项分类,而不是一刀切。

2. 人工评审与工具自动化的取舍
自动化能解决的是”可量化指标的判定”,比如缺陷数量、响应时间、追溯断链数。人工评审要解决的是”不可量化判断”,比如业务逻辑是否真的贴合场景、用户体验是否可接受、风险假设是否成立。
我的建议是:把可量化的部分尽量自动化,把省下的人力投到不可量化的部分。这也是我在项目中把 PingCode 的自动化门禁规则用起来的原因,它不替代评审,它把评审人从数据核对里解放出来。
3. 通用平台与定制流程的取舍
有的组织倾向于为验收流程做大量定制开发,把公司的验收规则全部固化到系统里。这在短期内看起来很贴合,但长期维护成本很高,规则一变就要改代码。
我的经验是分两层:验收的判定规则可以配置化,验收的流程节点尽量用通用能力。判定规则是经常变的,配置化能跟上;流程节点是相对稳定的,用通用能力可以降低维护负担。PingCode 这类平台在配置化规则上提供了空间,同时保留了通用流程的骨架,属于比较务实的组合。
4. 一次性验收与分批次验收的取舍
一次性验收组织成本低,但风险集中;分批次验收风险分散,但协调成本高。判断依据是交付物的耦合度。
如果各模块之间耦合度高,必须整体验收,拆分会导致大量接口问题和联调问题被推迟到集成阶段。如果各模块相对独立,分批次验收更优,可以提前锁定质量、提前释放资源。
我的一般做法是:核心主链路一次性验收,外围模块分批次验收。这样既能保证主链路的完整性,又能让外围模块快速交付。
九、常见问题解答
1. 阶段验收由谁牵头最合适?
我建议由项目管理办公室或者分管该项目的管理层成员牵头,而不是项目经理。项目经理天然有”让本阶段顺利结束”的动机,而验收的价值恰恰在于挑问题。牵头人的立场比能力更重要。
2. 验收标准应该在什么时候定?
在阶段启动时随计划一起冻结,最迟不能晚于阶段启动后的第一次周会。验收会前一周讨论标准,等价于没定标准。因为那时的讨论,本质上是在为”如何通过”找依据。
3. 项目延期了,验收标准能不能降低?
不能直接降低,但可以拆分。正确的做法是把原验收范围拆成”必须在本阶段完成的核心项”和”可以顺延到下一阶段的外围项”,然后对核心项按原标准验收。这比整体降低标准要好得多,因为它保住了核心质量的底线。
4. 小团队是不是不需要做阶段验收?
小团队可以简化形式,但不能省掉”判定”这个动作。哪怕只是三页纸:交付了什么、标准是什么、证据在哪,也能挡掉大量问题。我见过 20 人团队用一张表格做验收,效果不比大公司差,关键在于他们真的逐条核对了证据。
5. 验收记录需要保存多久?
建议至少保存到项目结束后的下一个完整审计周期。对于涉及合规、资金、数据的项目,建议长期归档。验收记录的价值在争议发生时才会体现,而争议往往发生在很久之后。
6. 工具能替代验收吗?
不能。工具能让证据自动生成、让规则自动执行,但”这一阶段的东西能不能进入下一阶段”仍然是一个管理判断。工具提升的是证据强度和判定效率,不替代责任。这也是为什么我在文章里反复强调,验收的效力来自管理层的介入程度。
十、总结:把验收变成组织的记忆
回到开头那个数字:真正在验收现场被拦下的关键问题不到 20%。这个比例之所以低,不是因为项目问题少,而是因为大多数验收收集的是”结论”,不是”证据”。
我的核心观点是三条。第一,阶段验收的本质是证据链闭合,不是会议流程,证据强度决定了验收的有效性。第二,验收结论应该是四选一,不是二选一,因为”有条件通过”和”整改后重验”才是真正能推进事情的工具。第三,验收的价值必须沉淀成组织记忆,每一次发现的问题都应该转化为下一次的门禁规则,否则同样的坑会被反复踩。
在具体做法上,我建议按这个顺序推进:先把验收范围和三对齐做起来,哪怕用表格;再把四类门禁指标固定下来,写清判定线;然后把证据要求提升到四级以上;最后把可量化的规则固化到工具里,让系统替你盯着。
下一步,你可以做一件很小但很有价值的事:挑出最近一个已经通过验收的阶段,用这篇文章里的四类门禁指标和五个证据等级重新打一次分。如果重新打分后发现很多项其实是三级证据甚至二级证据,那你就找到了下一个项目最该改的地方。

常见问题解答(FAQ)
1. 项目阶段验收的通过标准怎么定?什么情况必须判定为不通过?
我参与过好几个项目,每次到阶段验收会基本就是大家举手表决通过,感觉根本没什么硬标准,全靠现场气氛。后来下一阶段出了问题被追责,才发现当初那个'通过'根本经不起复盘。所以我很想知道,验收标准到底应该提前怎么定,哪些情况是必须一票否决的?
把验收标准前置,在阶段启动时就写进《阶段验收清单》,按'交付物齐备性+质量门禁+风险清零'三类来定。质量门禁建议用可量化口径:致命和严重级别缺陷遗留为0,一般缺陷遗留不超过本阶段新增缺陷总数的10%,且每条必须有责任人和修复日期;
核心交付物(需求规格、设计说明、测试报告、上线与回滚方案)签字齐备率100%;进度偏差设阈值,里程碑偏差超过计划工期15%,或关键路径延误超过5个工作日,就不走'直接通过',而是触发升级评审。
不通过不是失败,而是把问题锁在当前阶段,避免带着技术债和需求债进入下一阶段,同样一个缺陷,阶段内修复和在两个阶段后修复,成本差距通常在5到10倍。判断依据就是这张清单逐条打勾,而不是靠会议现场的感觉。
2. 阶段验收会到底应该怎么开?需要提前准备哪些材料,谁必须到场?
我最怕的就是验收会开成汇报会:产品经理念一遍PPT,领导点点头,五分钟散会。等到真正出问题,谁都说当时不知道细节。我特别想知道,一个不走形式的验收会,流程该怎么设计,材料要准备到什么颗粒度,哪些角色是必须到场的?
会前48小时把材料发给所有参会人:阶段交付物清单及存放链接、测试报告与缺陷趋势图、本期变更记录、未决风险与外部依赖清单、下阶段计划初稿。会议控制在60分钟内,流程固定为三步:逐条过验收清单、只讨论不通过和有争议的项、当场给出'通过/有条件通过/不通过'三种结论之一。
'有条件通过'必须写清条件内容、责任人和截止日期,并且这些条件项要直接进入下一阶段的任务池,不能只留在会议纪要里。到场角色建议固定为:业务方验收需求达成度、技术负责人验收技术质量、测试负责人负责缺陷口径解释、项目经理主持、以及一位能当场拍板资源和优先级的决策人。
管理层不必全程参加,但必须参加结论环节,只做决策,不做旁听,否则会议会自然退化成汇报。
3. 作为管理层,怎么判断一个项目的阶段验收是真做了还是走过场?有哪些看得见的信号?
我一周要看好几个项目的阶段验收报告,打开全是绿色、全是'顺利通过',看着特别安心,直到某次上线直接炸了才发现问题早就在。我不想靠感觉管项目,所以想问:有没有一些具体的、能量化的信号,能让我快速判断这个验收是不是走形式?
盯三个信号。第一,看'不通过项'和'有条件通过项'的记录,如果一个项目连续三四个阶段都是100%一次通过,要么标准定得太松,要么没人敢站出来拦,健康状态通常是每阶段有1到3个明确的整改项。
第二,看缺陷和变更的数据是否在收敛:阶段后期(最后20%工期)的新增缺陷应明显低于阶段中期,如果曲线还在往上走,说明质量门禁事实上已经失效,此时'通过'只是把风险推到下一阶段。
第三,随机抽一条验收结论回溯原始记录,比如报告里写了'关键用例已全部通过',就去看对应的测试执行记录和执行人,抽一次就能判断数据的可信度。把验收清单、缺陷数据、变更记录沉淀在同一个某项目管理平台里,管理层的抽查成本能从半天降到十分钟左右,这也是识别数据有没有被'美化'的最快方式。
4. 阶段验收、合同付款节点验收、项目结项,这三者有什么区别?搞混了会出什么问题?
我踩过两种坑:一次是把内部评审的结论直接当成对外验收依据去汇报,结果甲方完全不认;另一次是商务催着按合同节点付款,但内部其实压根没验收完。我一直没太理清这几个概念,感觉都是'验收',到底该怎么区分使用才不出事?
这三个概念要互相对齐,但绝不能互相替代。内部阶段验收是项目管理动作,验的是'能不能安全进入下一阶段',结论允许'有条件通过',可以带着明确整改项往前走。
合同或供应商验收是商务与法律动作,验的是合同约定的交付物和付款条件,结论只有'符合/不符合',通常需要甲方或第三方签字,且必须逐条对应合同条款,内部会议纪要不能替代。项目结项是整体收尾动作,验的是目标达成度、成本与收益复盘、资料归档、人员释放。
实操上建议做一张映射表:合同付款节点对应哪个内部验收阶段、需要哪些证据文件、由谁签字。最容易出事的两种情况,一是拿内部验收结论去催款,二是为了赶合同付款节点把内部验收放水,后者往往在下一阶段以数倍的返工代价还回来。判断原则很简单:对内看风险是否可控,对外看条款是否对齐,两套结论各自独立归档。
文章包含AI辅助创作:项目阶段如何做好阶段验收?管理层风险控制与操作步骤,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/330915
读者评论
作者提到的验收范围漏掉数据迁移,我深有同感。我们去年一个报表项目验收时只测了500条数据,上线后跑了三个月才暴露出汇总口径偏差,回头查验收记录发现根本没约定数据量级。现在我会把数据规模和抽样规则写进验收附件里。
有条件通过绑定补救窗口这个做法很实用。我们之前验收也经常出现‘先过再说’的情况,但没有人跟踪补救结果,两周后问题就自动消失了。想请教一下,15个工作日的窗口对不同规模项目是否都适用,有没有更灵活的判定方式。
缺陷收敛曲线这个指标以前没关注过。我们验收主要看功能演示和遗留缺陷数量,但没看趋势。如果验收前缺陷还在上升,确实说明质量不稳定。不过对于需求频繁变更的项目,这条曲线可能失真,需要结合变更频率一起看才合理。
