阶段任务最佳实践:管理层项目阶段制度设计,常见问题

2023 年我接手一个 380 人研发组织的流程复盘。他们的研发制度文档写了 46 页,把项目切成 9 个阶段、设了 7 道阶段门。我把过去 18 个月的 27 个项目全部拉出来对了一遍:7 道门里有 3 道从来没有产生过任何驳回记录,另外 4 道门的评审平均耗时 11 分钟,会议纪要里出现频率最高的词是”继续推进”。

这套阶段制度看起来非常完整,实际上已经退化成一种仪式。它消耗了管理层每月大约 40 小时的会议时间,却没有拦下任何一个真正该被拦下的项目,包括那两个最终延期 5 个月、投入超预算 60% 的项目,它们在每一道阶段门上都拿到了”通过”。

这篇文章我想把这件事讲透:管理层的项目阶段制度到底该怎么设计,阶段任务该怎么定义,以及为什么绝大多数阶段制度会在上线 6 到 9 个月后失效。文中数据一部分来自我参与过的流程改造项目记录,一部分是样本推演,我会明确标注来源,你可以按自己的组织情况做校准。

一、先给结论:阶段制度的本质是决策密度,不是阶段数量

如果你只有时间看一段,我希望是这一段。阶段制度的价值不体现在”项目被分成了几段”,而体现在”每一段结束时,管理层能不能基于一份可验证的材料,做出继续、调整还是停止的决定”。阶段数、模板数、文档页数都是结果,不是目标。

1. 阶段制度真正要解决的三件事

我见过太多组织的阶段制度是从流程模板库里抄来的,抄完之后没人说得清它为什么长这样。我的判断是,阶段制度只应该服务于三件事,第三件事最容易被忽略。

  • 投入可见性:管理层需要在钱和人已经花掉之前,看到这件事的进展和风险,而不是在季度财报上看到。
  • 责任交接:从需求到设计、从设计到开发、从开发到运维,每一次跨角色交接都可能丢东西,阶段门是显式的交接确认点。
  • 止损决策:这是最重要也最容易被做没的一条。阶段门如果从来不会让项目停下来,它就只是汇报会。

第三点是我判断一套阶段制度是否真实有效的唯一硬指标:过去 12 个月,你的阶段门驳回过几个项目?有几个项目被要求重做交付物?有几个项目被降级或终止?如果答案是 0,那这套制度目前的决策价值接近于零。

2. 阶段数量应该由决策点密度决定

一个反常识的判断:阶段数不是由行业惯例决定的,也不是由项目复杂度决定的,而是由管理层真正需要做决策的次数决定的。一个决策点意味着一次资源承诺、一次方向确认或一次风险接受。

如果一个阶段的结束不需要任何人做任何决定,那它就不该是一个阶段,最多是任务列表里的一个里程碑。我通常用一句话来筛:“这个阶段结束时,谁需要签字?签的是什么?不签会怎样?”三个问题答不上来的,合并掉。

我参与过的一个 600 人研发组织,把 9 个阶段压到 4 个之后(概念与立项、方案与设计、开发与集成、发布与运营),阶段门按时评审率反而从 61% 上升到 94%。原因不复杂:需要认真开的会少了,每一场会才有精力认真开。

阶段任务最佳实践:管理层项目阶段制度设计,常见问题

3. 阶段任务必须是可验收产出,不是”要做的动作”

我在做制度评审时,最常看到的阶段任务写法是”完成需求分析””推进接口联调””确认技术方案”。这些是动作描述,不是可验收产出。动作描述的致命问题是:它无法被判定完成,也没法被判定不合格。

可验收产出至少要满足三个条件:有唯一的存放位置、有明确的验收人、有可判定的完整标准。比如”接口联调”应该写成”核心链路 12 个接口的联调报告,含异常分支截图,由测试负责人验收”。后者可以被判定通过或不通过,前者只能靠感觉。

4. 80% 的设计工作量应该花在准出标准上

很多团队把阶段制度的设计精力花在画流程图、定阶段名、做汇报模板上,而准出标准只写一句”满足阶段交付要求”。这是本末倒置。流程图决定项目怎么走,准出标准决定项目能不能走。

我的经验比例是:一套阶段制度的设计时间,大约 20% 用于阶段划分和角色定义,80% 用于每个阶段门的准出标准打磨。准出标准写不清楚,后面所有的评审、度量、追责都是空的。

5. 制度能不能活下来,取决于它是否被系统承载

依靠人工纪律执行的阶段制度,我观察到的半衰期大约是 6 到 9 个月。前 3 个月热情最高,第 4 个月开始有人裁剪模板,第 7 个月开始有人在群里问”这个能不能先跳过”,第 9 个月制度只存在于需要签字的那几个项目里。

要让制度活过第一年,它必须被系统承载:阶段状态由系统流转,准出条件由系统校验,度量数据由系统自动采集。制度靠人记,一定会退化;制度靠系统卡,才可能沉淀。这一点我在后面第五部分会用具体的落地方式展开。

二、背景与真实场景:阶段制度为什么会在规模化时被提出来

阶段制度不是每个团队一开始就需要的。它在组织规模跨过某个临界点之后才变成刚需,而这个临界点通常出现在 150 到 250 人之间。理解这个背景,才能理解为什么制度设计不能照搬小团队的做法。

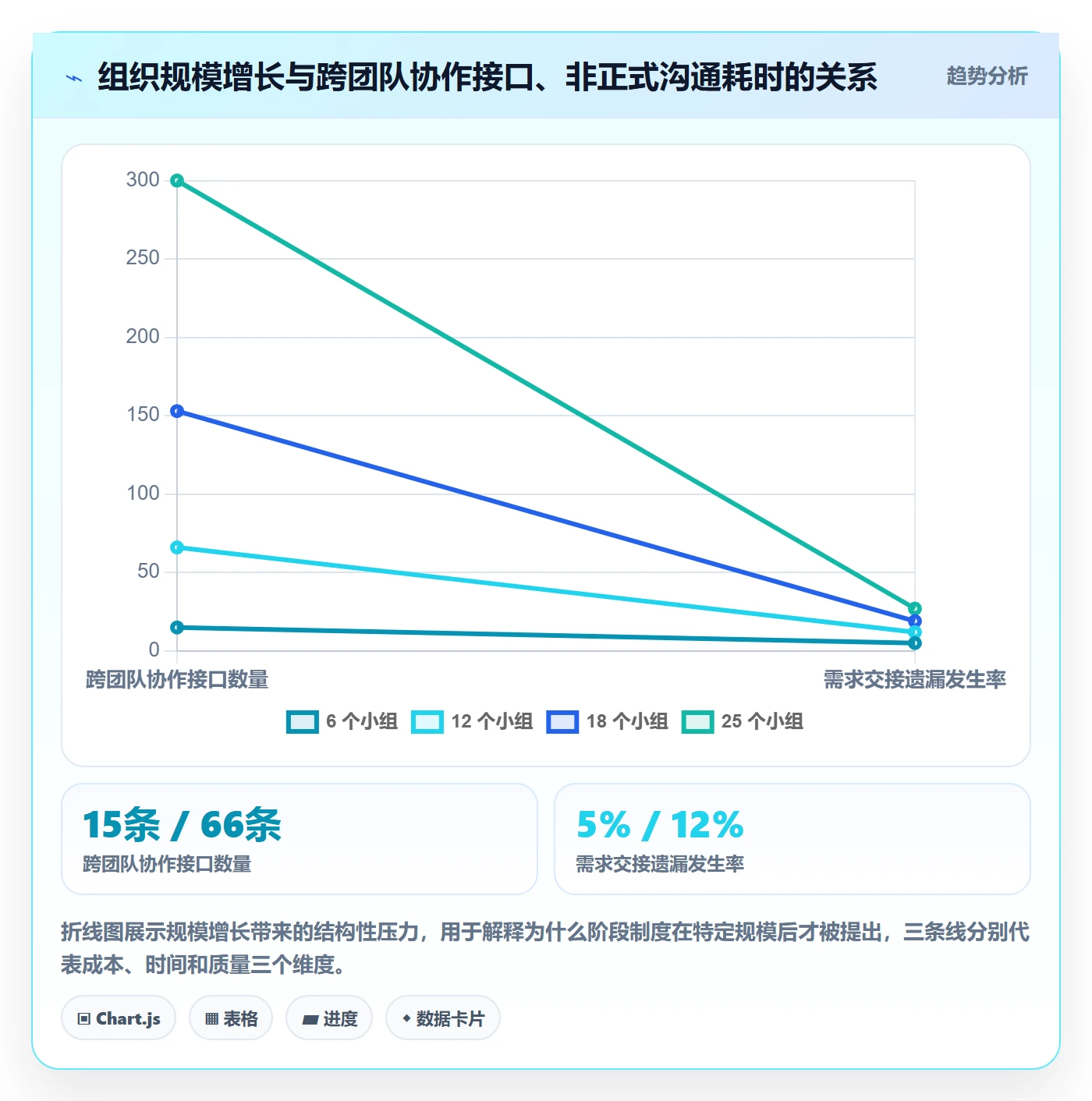

1. 从 120 人到 500 人,协作接口从 15 条涨到 300 条

我用一个简单的接口数量模型来说明。假设每个 20 人的小组内部沟通是自洽的,那么跨组接口数量大致等于小组数量乘以(小组数量减一)再除以二。6 个小组对应 15 条跨组接口,25 个小组对应 300 条跨组接口。

规模涨了 4 倍,需要维护的协作接口涨了 20 倍。这就是为什么 120 人的时候靠周会和对齐就能跑得动,500 人的时候必须靠制度。阶段制度的本质,是把 300 条非正式接口收敛成若干个正式的、有明确交付物和验收人的交接点。

阶段任务最佳实践:管理层项目阶段制度设计,常见问题

2. 三类驱动力,对应三种完全不同的制度设计

我在不同组织里推阶段制度时,第一件事是问清楚驱动力是什么。驱动力不同,制度的重心完全不同,照搬别人的模板几乎一定出问题。

驱动力 典型触发场景 制度重心 最容易踩的坑
合规与审计驱动 行业资质审核、大客户供应商准入、上市规范性要求 留痕完整性、审批链完整性、可追溯 为了留痕而留痕,文档重量压垮交付节奏
规模化协同驱动 团队从 150 人扩到 400 人以上,跨团队交付频繁出错 交付物定义、交接确认、接口清晰度 阶段划分过细,把协同问题变成流程问题
资源与预算治理驱动 并行项目过多,人力与预算失控,需要排序和止损 决策点、投入可见性、终止机制 制度只做前半段(立项),没有后半段(止损)

需要强调的是,这三类驱动力经常同时存在,但制度设计必须有主次。我通常建议组织明确一句话:“这套阶段制度当前最主要解决的是哪一类问题?”如果答不清楚,制度就会在留痕、协同、治理三个方向同时用力,最后三个方向都做不到位。

3. 一个真实的制度崩塌过程

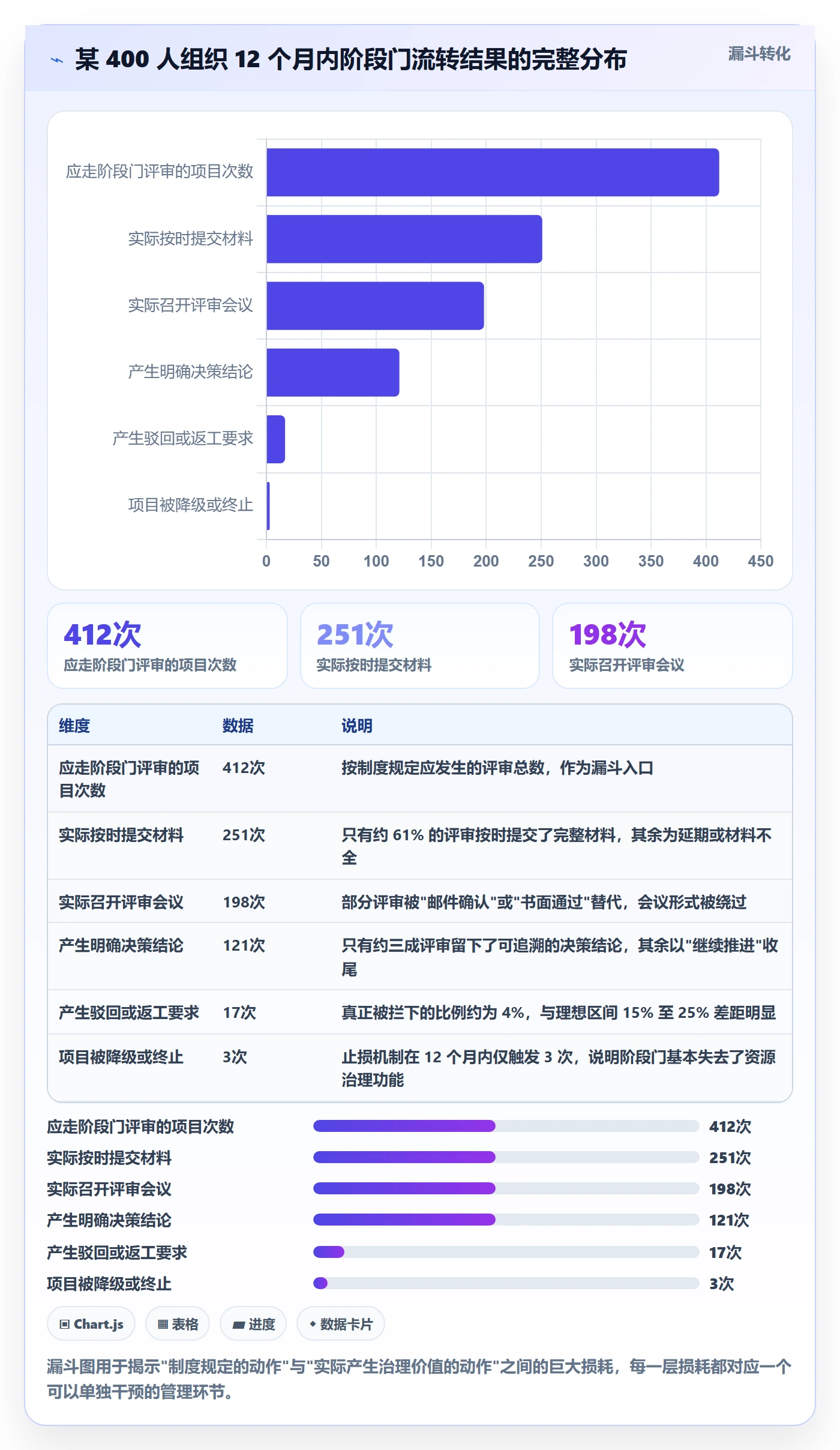

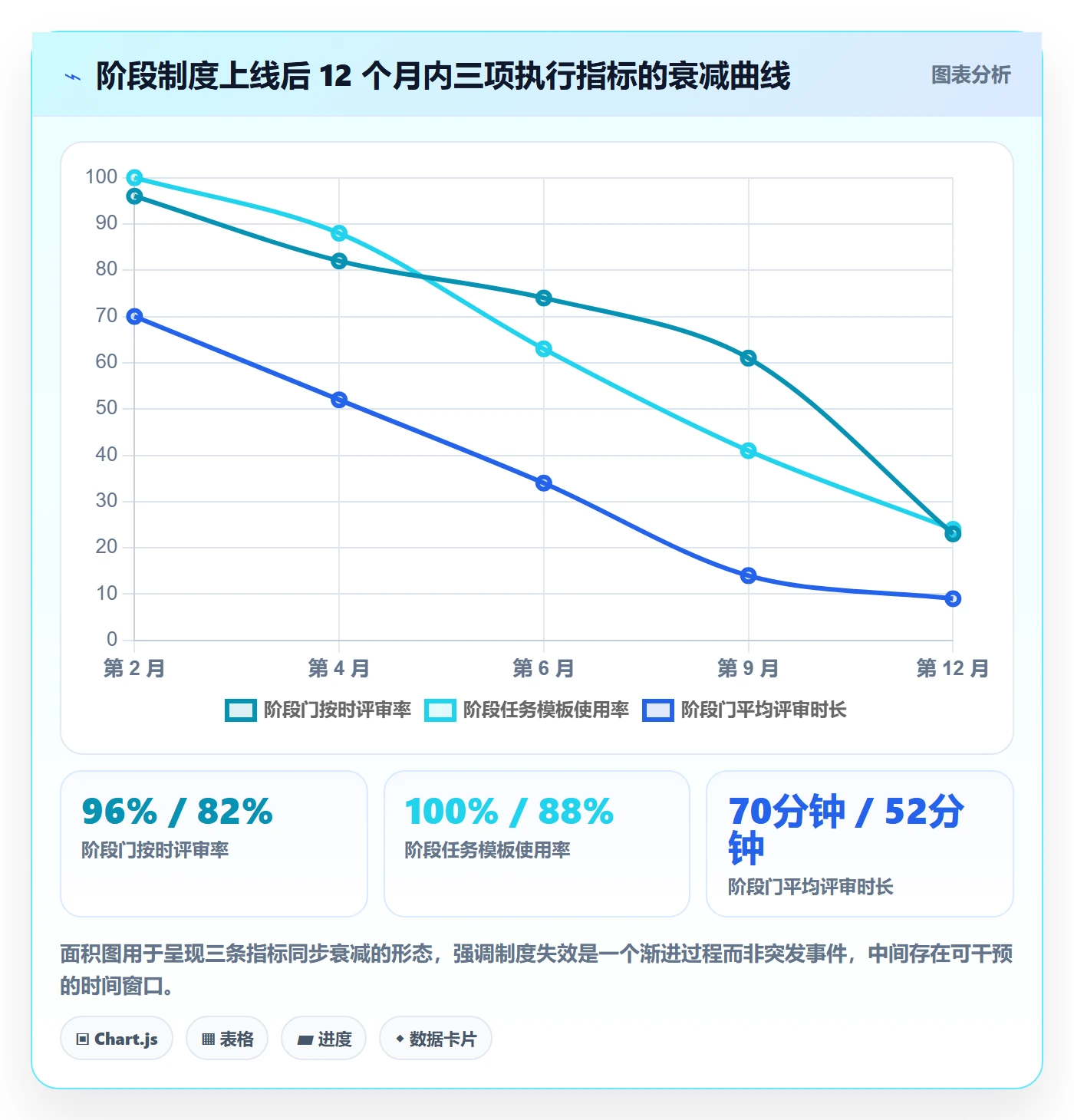

下面这个时间线是我在某 400 人组织做复盘时整理出来的,数据来自他们 12 个月内的阶段评审记录、模板下载日志和项目周报。我把这个过程写出来,是因为它太典型了。

  1. 第 1 至 2 个月:制度上线,纪律良好。全员培训,7 道阶段门按时评审率 96%,模板使用率 100%。
  2. 第 3 至 4 个月:赶进度,出现第一次”书面通过”。两个重点项目因为客户交付压力,阶段门改为邮件确认,交付物事后补。按时评审率降到 82%。
  3. 第 5 至 6 个月:模板开始被裁剪。部分团队自建 Excel 管理阶段任务,理由是”系统字段不够灵活”。阶段任务与系统中记录开始对不上。
  4. 第 7 至 9 个月:阶段评审变成周会附议。平均评审时间从 70 分钟降到 14 分钟,驳回记录为零。按时评审率 61%。
  5. 第 10 至 12 个月:制度只在需要签字的项目上执行。47 个在执行项目里,只有 11 个还在走完整阶段门,其余 36 个以”敏捷迭代项目”名义豁免。

这段崩塌过程没有坏人,也没有明显的错误决策。它是由一连串合理的小妥协累积出来的。阶段制度的失效从来不是一次崩溃,而是一百次”这次先跳过”。

阶段任务最佳实践:管理层项目阶段制度设计,常见问题

4. 阶段制度与敏捷迭代的表面冲突

很多团队把阶段制度和敏捷迭代对立起来,认为前者是重流程,后者是轻流程。我的判断是:这不是冲突,而是两个不同时间尺度上的管理机制。迭代管理的是周级别的执行节奏,阶段管理的是月或季度级别的投入决策。

真正会冲突的是执行方式,不是机制本身。如果一个团队为了走阶段门,每两周要停下来写一份 20 页文档,那确实冲突;但如果阶段门的材料是从日常系统记录里自动汇总出来的,冲突就消失了。冲突的根源通常是”制度要求的信息”和”团队日常记录的信息”是两套东西。

三、拆解常见误区:八个反复出现的设计错误

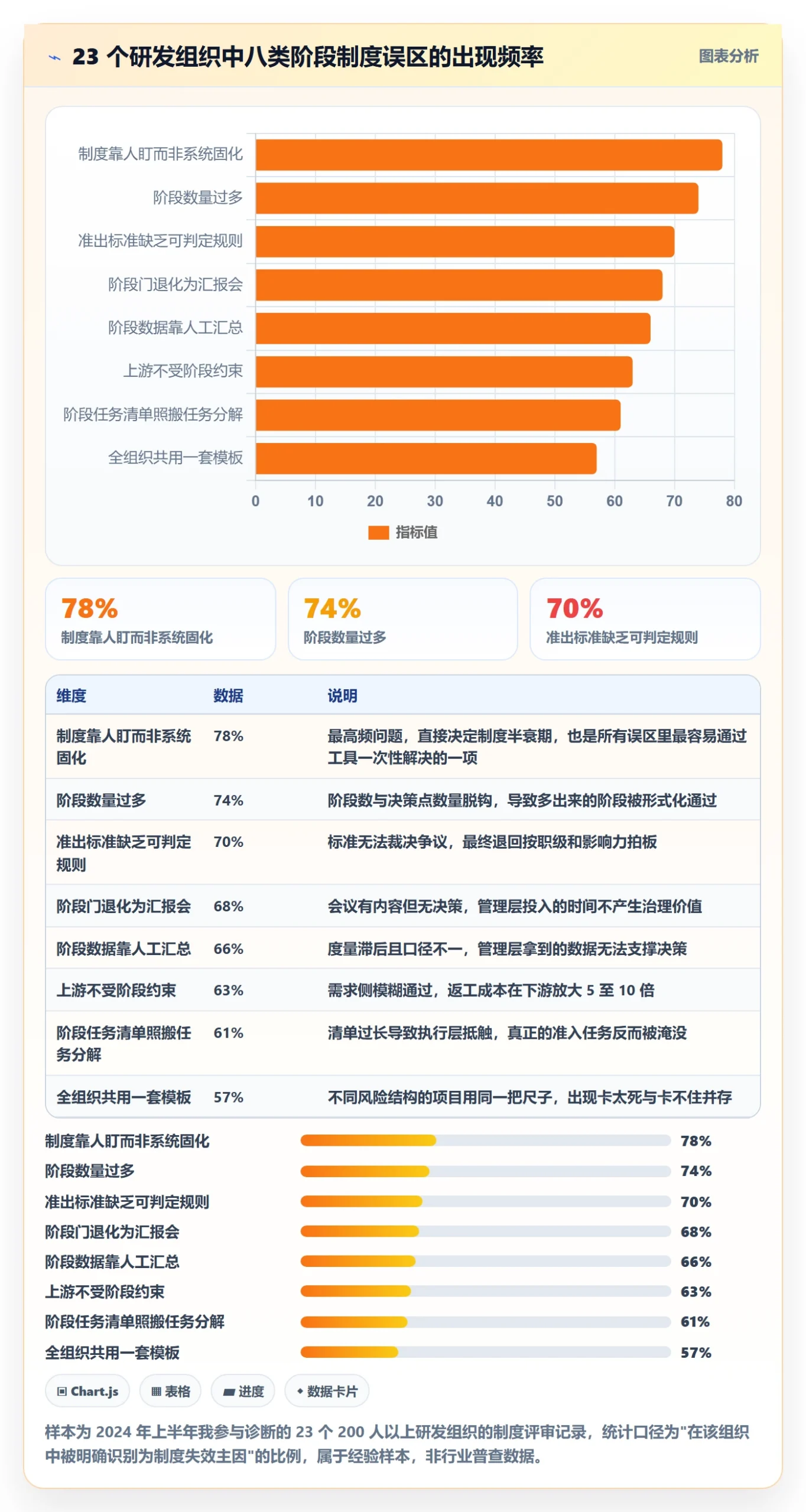

我复盘过二十多个团队的阶段制度,错误高度集中在八种模式上。我在 2024 年上半年做过一次小范围统计,样本是 23 个 200 人以上的研发组织,下面是每种误区的出现比例和它造成的典型后果。

1. 误区一:阶段越多越”规范”

这是最普遍的一个。出现频率在我的样本里是 74%。典型表现是把一个完整的研发过程切成 8 到 12 个阶段,理由往往是”这样每一步都有记录”。

问题在于,阶段数增加会带来三重成本:每次评审的固定开销、每次交接的信息损失、每次文档撰写的工时消耗。当阶段数超过管理层真实决策能力的时候,多出来的阶段只会被形式化通过,反而降低了整体制度的可信度。

我的经验基准是:单条产品线的研发项目,4 到 6 个阶段是比较健康的区间。超过 7 个阶段,就要问清楚每一个额外阶段的决策人是谁。

2. 误区二:阶段门变成汇报会

出现频率 68%。判断标准很简单:如果一场阶段评审里,主讲人讲完了全部内容,听众只提问不决策,那它就是汇报会。汇报会的问题是它会持续存在,因为它看起来很努力,但它不改变任何事。

把阶段门改造成决策会,需要在会议设计上做三件事:会前材料必须提前 48 小时进入系统且被评审人确认阅读;会议议程只列分歧点,不列汇报项;会议输出必须包含一个明确的决策结论(通过、带条件通过、返工、暂停)。

3. 误区三:阶段任务清单等于工作分解结构的复制

出现频率 61%。有的团队把项目计划里的所有任务,按阶段重新分组,就形成了”阶段任务清单”,动辄一百多项。这样的清单在执行层面是负担,在管理层面是噪音。

阶段任务清单应该只包含那些“没有它就无法进入下一阶段”的任务,我把它叫做准入任务。其他任务属于项目执行范畴,应该留在项目计划里,不应该出现在阶段制度中。

4. 误区四:准出标准写成形容词

出现频率 70%。典型写法包括”设计文档完整””测试覆盖充分””性能满足要求”。这些词在争议发生时不具备任何裁决能力,最后还是靠人的职级和嗓门决定。

我的建议是给每一条准出标准配上可判定的规则,比如”测试覆盖充分”改为”核心链路接口自动化用例覆盖率不低于 80%,且 P0 用例通过率 100%”。准出标准的检验方法:两个不同的人看同一条标准,对同一个交付物应当得出相同的判定结论。

5. 误区五:所有项目共用一套阶段模板

出现频率 57%。一个组织里通常同时存在新产品研发、客户定制交付、内部系统建设、技术预研四类项目,它们的风险结构完全不同,用同一套阶段门去卡,必然出现”有的卡太死、有的卡不住”。

我的做法是按项目类型建立 2 到 3 套模板,而不是 1 套或 7 套。区分维度通常是:是否需要对外交付、技术不确定性高低、是否涉及硬件或外部依赖。

6. 误区六:阶段制度只约束研发,不约束上游

出现频率 63%。很多团队的阶段门对研发侧要求严苛,但对需求和市场侧几乎没有约束。结果是需求在阶段一模糊通过,在阶段三才暴露问题,返工成本放大 5 到 10 倍。

好的阶段制度对上游的要求应该比下游更硬。因为在上游,一次高质量的澄清只需要几个小时;在下游,同样的澄清可能意味着数周的返工。

7. 误区七:制度靠人盯,不靠系统固化

出现频率 78%,是样本里最高的一项。典型表现是阶段制度写在文档里,执行靠项目经理自己维护一张 Excel,管理员每月收一次表格做汇总。

这种模式的根本问题是它把制度变成了额外工作。凡是额外工作,都会在压力大的时候被第一个牺牲。系统固化的意义在于把制度变成流程的自然组成部分,而不是流程之外的附加动作。

8. 误区八:阶段数据靠周报汇总

出现频率 66%。我见过一个团队,每月统计阶段停留时长,做法是让 12 个项目经理各自填表,再由一位助理合并。整个过程耗时大约 12 人时,数据的滞后大约 8 天,而且口径常常不一致。

这类统计完全可以由系统自动完成。当阶段状态在工作项上流转时,每一次状态变更都自带时间戳和操作人,停留时长、评审周期、返工次数都是现成的。需要人工汇总的度量指标,通常活不过三个季度。

阶段任务最佳实践:管理层项目阶段制度设计,常见问题

阶段任务最佳实践:管理层项目阶段制度设计,常见问题

四、专业判断逻辑:五层方法把阶段制度设计对

上面讲的是错误长什么样,这一部分讲正确的判断顺序。我把它拆成五层,顺序很重要,因为后一层的设计依赖前一层的输出。

1. 第一层:先定决策点,再定阶段

做法是先把管理层在项目生命周期中必须做的决策列出来。典型决策包括:是否立项并承诺资源、是否确认方案并冻结范围、是否放行进入集成测试、是否批准发布、是否继续投入或终止。

列完之后做一次去重和合并:同一个决策如果不需要重复做,只保留一次;两个决策如果永远在同一时间发生,可以合并为一个阶段门。阶段是决策点的容器,决策点列不出来,阶段划分就没有依据。

2. 第二层:用不确定性衰减决定阶段粒度

不确定性高的阶段应该短而密,因为需要频繁校准方向;不确定性低的阶段可以长而疏,因为执行路径已经清楚。这个原则解释了一个常见困惑:为什么硬件项目和纯软件项目的阶段划分差别很大。

我用”不确定性衰减”这个维度做过一次简单的四象限划分,用来给不同项目类型推荐阶段粒度。

阶段任务最佳实践:管理层项目阶段制度设计,常见问题

3. 第三层:准出标准必须包含四个要素

这是整套制度里最需要花时间的地方。我要求每条准出标准都写清四件事,缺一件就算不合格。

要素 含义 反例 正例
可验证物 具体到某个可打开、可运行、可测量的对象 设计工作已完成 概要设计与接口定义文档,含数据模型变更说明
验收人 唯一对这条标准负责的角色,不是部门 由相关方确认 由系统架构负责人确认
判定规则 通过与否的客观界线 质量达到要求 核心接口自动化用例覆盖率不低于 80%,P0 用例通过率 100%
不通过的后果 未达标时的处理方式 无 不允许流转至下一阶段,需在 3 个工作日内补齐并重新评审

第四列”不通过的后果”是绝大多数组织缺失的。没有后果的标准等于建议,建议在压力下会被放弃。一条准出标准的强度,等于它被违反时所付出的代价。

4. 第四层:阶段任务与角色绑定,而不是与项目绑定

如果阶段任务只挂在项目上,任务就会漂移,因为项目是一个没有明确个人的实体。我的做法是把每个阶段任务绑定到具体角色和具体人,明确到”由谁产出、谁验收”。

在一个 600 人组织的改造中,我们把阶段任务清单从 187 项压到 46 项。压缩的规则是三条:不产出交接物的任务删除;不由具体角色负责的任务删除;可以由系统自动校验的任务不列入人工清单。压缩之后,阶段任务的按时完成率从 52% 提高到 89%。

这个提升不是因为团队更努力了,而是因为清单变短之后,每个人都知道自己那几件事是什么。可执行的清单一定是短的,长清单只适合用来免责。

5. 第五层:把制度映射到系统,让系统承担校验

最后一层是落地。判断映射是否到位,我用一个简单的测试:如果一个项目想跳过某个阶段门,它需要付出多大代价?如果代价只是”跟评审人说一声”,映射就没到位;如果代价是”系统不允许状态流转,必须补齐交付物”,映射才算到位。

系统需要承载的最小集合包括四件事:阶段状态机(含流转条件)、交付物的挂载点与校验规则、评审记录的结构化留存、阶段停留时长与返工次数的自动采集。这四件事里缺少任何一件,制度都会在半年内出现裂缝。

阶段任务最佳实践:管理层项目阶段制度设计,常见问题

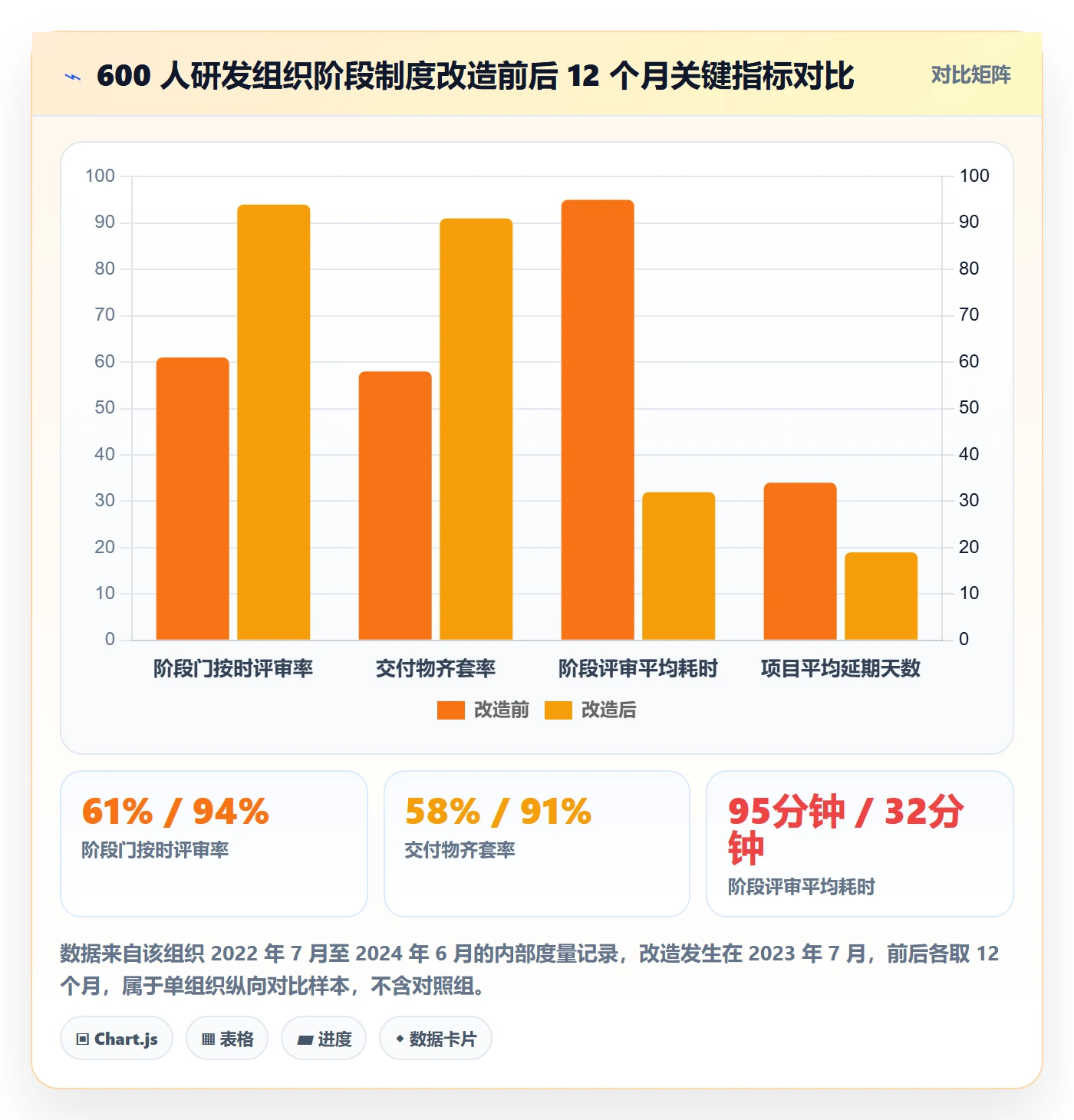

五、落地案例与数据观察:一个 600 人组织把 9 个阶段压到 4 个

这一部分我讲一个完整的落地案例,包含改造动作、系统配置方式和 12 个月后的数据变化。案例对象是一家 600 人规模的软硬件混合研发企业,三条产品线,年执行项目约 90 个。

1. 改造前的状态

他们原有的阶段体系是 9 个阶段、7 道阶段门,制度文档 46 页。改造前的 12 个月数据是:阶段门按时评审率 61%,交付物齐套率 58%,阶段评审平均耗时 95 分钟,因阶段问题导致的返工工时人均 21 小时/月。

更关键的一个数字是:7 道阶段门在 12 个月内一共只产生了 9 次驳回,其中 5 次集中在同一道门。其余 2 道门全年零驳回,而这两道门恰好是耗时最长的两道,平均每次 130 分钟以上。这说明阶段门的耗时和它的决策价值没有关系。

2. 改造的五个具体动作

  1. 合并阶段。把 9 个阶段合并为 4 个:概念与立项、方案与设计、开发与集成、发布与运营。合并依据是决策点去重,原来重复的”技术评审””方案评审””设计评审”被合并为一次方案与设计出口评审。
  2. 重写准出标准。把 4 道阶段门的准出标准从 31 条形容词式描述,改写为 42 条含四要素的判定规则。这项工作占用了整个改造项目 60% 的时间。
  3. 压缩阶段任务清单。从 187 项压到 46 项,每一项绑定到具体角色,并在系统中标明产出物位置。
  4. 重设会议机制。材料提前 48 小时进入系统,评审人需在会前完成阅读标注;会议议程只列分歧,不列汇报;会议必须输出四选一的决策结论。
  5. 系统化承载。把阶段门的流转条件配置为工作项状态变更的校验规则,交付物未齐不允流转,所有评审记录结构化留存。

3. 系统配置层面的做法

这个团队用的是 PingCode。我选择这类平台做落地,主要看三点:能不能把阶段门做成工作项流转的硬校验、能不能自动采集阶段停留数据、以及能不能满足私有化部署要求。

PingCode 面向中大型企业及 100 人以上组织,在这类组织里它的一个明显优势是阶段与流程的配置可以做到比较细的粒度。他们的配置思路大致如下:把 4 个阶段映射为工作项的四个状态区间,每个区间内再放具体的执行任务;阶段门映射为状态流转的校验节点,未满足准出条件时系统直接阻断流转,并给出缺失项清单。

下面是一段示意性的准出条件配置描述,用来表达”硬校验”的思路,具体语法依平台版本而定:

阶段门:方案与设计 → 开发与集成
准出条件:

交付物「概要设计说明」状态 = 已归档
交付物「接口定义清单」字段「已确认接口数」= 全部接口数
字段「需求冻结版本号」非空
评审记录中「方案评审结论」∈ {通过, 带条件通过}
带条件通过时,字段「整改项关闭率」≥ 100%
命中任意一条不满足:

阻断状态流转

在流转申请页展示缺失项与对应责任人

同步通知阶段门验收人

这段配置的价值在于它把制度从”人要记得做”变成了”系统不允许不做”。我在多个组织里验证过,这一条改变带来的执行率提升,通常大于所有培训、宣贯和考核手段的总和。

4. 关于历史数据迁移

这个团队是从 Jira 迁移过来的,迁移数据量是 12 万条工作项、约 800 个自定义字段和 3 年的历史看板。PingCode 支持从 Jira 平滑迁移,实际迁移中我们做了三件事来保证数据可用。

  • 字段映射分三轮做。第一轮映射必填字段,第二轮映射报表用到的字段,第三轮处理历史遗留的自定义字段。800 个字段里真正需要在报表中使用的只有 130 个,其余以附件形式归档。
  • 状态映射只保留有度量价值的状态。原来 40 多个状态映射为新体系的 4 个阶段区间加 12 个执行状态,历史数据按最近状态归入对应区间。
  • 历史报表以只读方式保留。不强行把历史数据结构化成新体系,避免迁移期出现长时间的口径争议。

整个迁移窗口用了约四周,其中两周是并行运行期,切换当天的工作项流转没有中断。迁移的关键不是工具能力,而是字段和状态的裁剪决心。字段全部照搬的迁移,几乎一定失败。

5. 关于部署方式的选择

这家企业最终选择了私有化部署。原因不是技术偏好,而是两个外部约束:一是他们的汽车行业客户在合同中要求研发数据不出企业内网;二是他们需要把研发数据与内部的 ERP、PLM 系统做深度对接。

私有化部署在这里也是国产替代思路的一部分。我通常建议中大型组织在做工具选型时,把数据存放位置当成一个业务决策而不是技术决策,因为它会影响你能接哪些客户、能不能通过某些审计。

阶段任务最佳实践:管理层项目阶段制度设计,常见问题

阶段任务最佳实践:管理层项目阶段制度设计,常见问题

六、不同情况下的行动建议

制度设计没有通用解,下面按四种常见情况给出我认为可执行的建议。你可以先判断自己属于哪一类,再取对应的部分。

1. 100 至 200 人规模:只做三件事

这个规模的组织还不适合上重型阶段制度,做了也维护不动。我的建议是只做三件事。

  • 定义 3 个阶段:立项、开发、发布。阶段门只设两个,分别在立项和发布。
  • 只写可判定的准出标准:立项门的准出标准是需求边界、验收标准、资源承诺三项齐全;发布门的准出标准是核心用例通过率与灰度结果达标。
  • 先系统化再优化:把这两个阶段门做成状态流转的校验规则,比先写一套漂亮文档重要得多。

在这个规模上,我认为最需要避免的是照搬大厂的阶段体系。大厂的体系是为几千人的协作复杂度设计的,强行套在两百人身上,收益全是负的。

2. 200 至 500 人规模:重点是分类型建模板

这个规模的组织通常已经有 2 到 3 种项目类型并存,用一套模板会开始出问题。建议按项目类型建立 2 到 3 套模板,差异体现在阶段数、准出标准的严格程度和评审层级上。

同时要开始建立度量体系。这个阶段最值得采集的四个指标是:阶段门按时评审率、交付物齐套率、阶段停留时长分布、返工工时占比。四个指标里,我建议优先盯齐套率,因为它最能反映制度的真实执行力。

3. 500 人以上规模:先治理再细化

500 人以上的组织,阶段制度往往不是”没有”,而是”太多、太乱、没人全懂”。这个阶段的第一步是治理存量,而不是设计新增。

  1. 把全组织所有在用的阶段体系盘点出来,通常会发现 4 到 8 套并行。
  2. 按项目类型收敛为 3 套以内,其余全部归并。
  3. 为每套体系指定唯一负责人,负责准出标准的解释和变更。
  4. 建立阶段度量看板的自动采集,取消所有人工填报的阶段统计表。

治理完成后,再谈细化。我见过几个组织在存量还没理清的情况下就上线新体系,结果是新旧并存,团队直接放弃理解制度。

4. 强合规行业:把合规要求内嵌,而不是叠加

在医疗、汽车、金融这类受监管行业,阶段制度往往需要满足外部审核要求。我的建议是把合规要求内嵌到既有阶段门里,而不是新增一套合规流程。

具体做法是:把审核需要的记录项定义为阶段门的准出条件之一,由系统在流转时自动生成记录。这样合规记录是流程的副产品,而不是额外工作。叠加式的做法会带来两套流程、两倍会议和大量的记录对不上。

5. 跨地域或混合研发:把交付物位置写进标准

分布式团队最容易出现的问题不是沟通频率不够,而是交付物找不到、版本说不清。我的做法是全国乃至全球团队统一强制一条:每条准出标准里的可验证物,必须写明系统内的唯一存放位置和版本标识。

这一条看起来微不足道,但在跨时区团队里,它能减少大量”等对方上班再确认”的等待时间。我在一个三地研发团队里推行这条后,阶段门的平均等待时长从 3.2 天降到 1.1 天。

七、不同情况下的取舍

阶段制度设计本质上是一连串取舍。下面五组取舍我在每次设计评审里都会明确摆出来,让管理层自己选,避免后面反复争论。

1. 阶段数多与少

阶段多的代价是固定开销高、形式化风险大;阶段少的代价是风险暴露晚、单次决策信息量大。我的建议倾向是宁可少一点,通过加严准出标准来补足控制力,而不是通过加阶段来补足。

原因很直接:增加一个阶段会带来持续的会议成本和文档成本,而加严一条准出标准只带来一次性的执行成本。从投入产出比看,后者通常更划算。

2. 制度统一与项目差异化

统一的好处是跨项目可比、管理层易懂、工具配置简单;差异化的好处是匹配不同风险结构,避免一刀切。我的建议是”框架统一、参数差异”。

也就是说,阶段门的数量、命名和决策逻辑在全组织统一,但每个阶段门的准出标准严格程度可以按项目类型分档。这样管理层理解成本低,执行层又有适配空间。

3. 文档重量与决策留痕

这一组取舍最容易被做错。很多组织的做法是”重要决策必须有文档”,结果变成每一件事都要写文档。我的判断是:只有会影响后续决策的信息才需要留痕,其余信息可以让它留在日常系统记录里。

具体判断标准:如果这条信息在三个月后有人会回来看,就值得写入阶段性文档;如果只是当时的执行细节,放在工作项记录里就够了。

4. 系统固化与灵活调整

系统固化会带来刚性和变更成本,灵活调整会带来制度漂移。我的处理方式是把可控的部分固化,把需要试验的部分做成可配置项。

阶段门的存在与否、准出条件的规则,我倾向固化为系统校验;阶段内的任务组织方式、检查清单的具体条目,允许团队在一段时间内自行调整,但每季度收口一次。这样既保证制度不漂移,又不会让团队觉得被锁死。

5. 阶段门刚性与迭代节奏

刚性的阶段门可能拖慢迭代发布,灵活的阶段门则可能让风险悄悄累积。我的建议是把阶段门与发布解耦:迭代仍然按周或双周发布,阶段门只控制”是否允许进入下一个投入阶段”,不控制”是否允许发布小版本”。

这样处理之后,团队依然保持快速迭代的节奏,管理层依然保有关键节点的资源决策权。两者本来就不该在同一条时间线上竞争。

阶段任务最佳实践:管理层项目阶段制度设计,常见问题

八、常见问题

1. 阶段制度和敏捷迭代真的能共存吗?

可以,前提是把两者的作用时间尺度分开。迭代管理周级别的执行节奏,阶段管理月或季度级别的投入决策。真正冲突的不是机制,而是”为阶段门单独准备一套材料”这种做法。

如果阶段门需要的材料能从日常系统记录中自动汇总出来,团队几乎感觉不到额外负担。共存的关键在于避免双份记录。

2. 阶段任务清单应该多长?

我的经验基准是单个阶段 10 到 15 项,超过 20 项就说明混入了不该进来的任务。判断标准是:这项任务如果没做,会不会导致无法进入下一阶段?不会,就移出阶段清单,放回项目计划。

阶段任务清单的目标不是完整覆盖项目工作,而是精准覆盖交接与决策所需的动作。

3. 阶段门应该由谁来主持?

我的建议是由对该阶段结果负最终责任的人主持,通常是技术负责人或产品负责人,而不是项目经理。项目经理更适合承担材料组织、流程推动和记录留存的角色。

原因是决策需要权责匹配。如果主持人不能对结果负责,会议上做出来的决策在执行时就会打折扣。这一条在小改动里效果很明显:把主持人从协调角色换成责任角色,会议决策的落地率会有可感知的提升。

4. 阶段数据应该统计哪些指标?

我建议从四个开始:阶段门按时评审率、交付物齐套率、阶段停留时长中位数、阶段相关返工工时占比。这四项都能从系统自动采集,不需要人工填表。

指标数量不要超过六个。我看到过统计了二十多个阶段指标的管理看板,实际结果是没有人看。指标的价值在于被使用,不在于被记录。

5. 小团队需要阶段制度吗?

不需要严格意义上的阶段制度。20 人以下的团队,沟通成本极低,用简单的检查清单和固定的发布前评审就足够。强行引入阶段制度,收益基本为零,成本却很明显。

阶段制度是规模化的产物,在规模没到之前引入,只会让团队对流程产生负面印象,反而增加未来推行制度的阻力。

6. 工具选型时最该看什么?

我建议按重要性排序看四件事:阶段与状态的配置粒度是否够细、准出条件能不能做成硬校验、度量数据能不能自动采集、部署方式是否满足你的数据合规要求。

界面好看与否、模板丰富与否,我建议放在这四项之后。对于 100 人以上的组织,尤其是有私有化部署要求或需要从其他平台迁移历史数据的组织,前四项的权重会明显更高。PingCode 在这类组织里是我用得比较多的一类选择,主要原因是它对阶段流转的校验配置比较到位,同时支持私有化部署和从 Jira 平滑迁移。

九、总结与下一步

我把这篇文章的核心观点收拢成四句话。

第一,阶段制度的价值是决策密度,不是阶段数量。判断标准很硬:过去 12 个月你的阶段门驳回过几次?如果接近零,先解决这个问题,其他都不用谈。

第二,80% 的设计时间应该花在准出标准上。每条标准必须有可验证物、验收人、判定规则、不通过的后果。缺一条,标准就不成立。

第三,靠人执行的阶段制度半衰期是 6 到 9 个月。要活过第一年,必须让系统承担校验、记录和度量三件事。

第四,制度失效从来不是一次崩溃,而是一百次”这次先跳过”。它会在第 3 个月出现第一次书面通过,在第 6 个月出现第一份自建表格。这两个时间点是最佳干预窗口。

如果你打算接下来动手,我建议的下一步是:本周内拉出过去 12 个月所有阶段门的评审记录,统计三个数字,按时评审率、驳回率、交付物齐套率。这三个数字会告诉你制度现在的真实状态,比任何主观评估都准。

拿到数字之后的 30 天里,先做一件最小的事:把一道阶段门的准出标准改成含四要素的判定规则,并把它配置成系统的流转校验。跑完一到两个项目之后,你会得到一份可比较的前后数据,再决定要不要推广到其余阶段门。

不要试图一次性重写整套制度。我见过的成功改造,几乎都是从一个阶段门、一条准出标准开始的。

常见问题解答(FAQ)

1. 项目阶段到底应该分几个、按什么标准切分才合理?

我们团队之前是按自然月切阶段的,一个月一个节点,结果阶段名字就叫第一阶段、第二阶段,谁也说不出这个阶段到底要交出什么。后来我自己负责重做阶段制度,又怕切得太细变成流程负担,切得太粗又管不住进度。到底有没有一个可操作的切分标准?

判断标准只有一条:这个阶段的结束能不能对应一个可以被外部验收的可交付物。如果不行,就说明切错了。

实操做法是先让业务方和交付方一起列出项目全程的关键交付物,通常一个中型项目会列出 8 到 15 个,然后把交付物按依赖关系合并成 4 到 6 个阶段,少于 4 个说明管控太粗,多于 6 个说明在制造行政负担。

阶段命名必须用动词加产物的形式,比如方案定稿、样机验收、数据迁移完成,而不是第一阶段、第二阶段。检验方法很简单:任意找一个团队成员,让他说出当前阶段的名字和这个阶段必须交出的东西,如果说不出来,就是切错了。

另外一个实操细节是阶段长度不要做到等长,依赖紧密的部分可以短到两周,集成和验收类阶段要预留更长时间,因为这类阶段的不确定性最高。最后提醒一点,阶段划分要跟合同或立项文件里的付款节点、验收节点对齐,否则制度归制度,商务归商务,两套节奏会互相打架。

管理者真正需要的是每个阶段末都有一个不可含糊的验收动作,而不是把时间轴涂上颜色。

2. 阶段准出条件怎么写,才能不变成评审会上走形式的签字?

我们现在的阶段评审基本是 20 分钟过完,项目经理投个屏,大家点点头,签字,散会。我自己心里清楚这里面大部分阶段根本没有真正达标,但准出条件写的就是需求文档完成、测试通过这类话,你没法说它没完成。我很想知道,准出条件到底该怎么写才有约束力?

把准出条件拆成三类,并且限制总数不超过 7 条。第一类是硬性可验证项,3 到 4 条,必须能用是或否回答,比如核心接口联调成功率、遗留缺陷等级分布、数据迁移抽样比对通过率。

第二类是质量阈值项,2 到 3 条,必须带数字和口径,比如 P1 及以上缺陷为零、P2 缺陷不超过 5 个且全部有修复计划,写清楚由谁在哪个系统里统计、统计口径是什么。第三类是需人工判断项,最多 1 到 2 条,比如关键干系人确认业务场景覆盖完整,这类项必须写明判断人姓名而不是部门名。

判断这套准出条件是否有效,看一个指标就够:阶段准出评审的驳回率。健康区间在 15% 到 30% 之间,如果连续三个阶段驳回率都在 5% 以下,基本可以断定评审已经形式化,这时候要做的不是加更多条件,而是换评审人或者把评审改成书面异步评审。

还有一个容易被忽略的做法:准出条件必须在阶段开始前就冻结并公示,阶段中途不允许新增条件,否则团队会认为规则随时可改,制度信用一次性耗尽。评审会议时长也不是越短越好,一个真正做判断的评审会通常在 60 到 90 分钟,因为要逐条对证据而不是听汇报。

3. 阶段任务制度和日常迭代、双周冲刺怎么并存,不变成两套并行的负担?

我们团队一边跑两周一个迭代,一边还要按项目阶段交各种文档和评审材料,团队的感觉就是在做两套事情,做完迭代还要补阶段的账。作为设计制度的人,我也在纠结,是不是应该干脆废弃一套?还是有什么办法让两者不打架?

不要废弃任何一套,因为它们管的是两件不同的事:迭代管的是每周交付节奏和任务流动,阶段管的是风险和准出。冲突的根源通常是有人给阶段单独列了一份任务清单,于是同一件事出现两次。

解决做法是阶段不设独立任务清单,只做映射:在项目管理平台里给每个阶段绑定一组已有的迭代任务或工作项,映射关系是阶段包含若干个迭代的需求或缺陷集合,而不是新建任务。这样一来,团队唯一的工作队列还是迭代看板,阶段只是对同一批工作按准出口径做一次聚合和检查。

第二个做法是把阶段评审的频次降下来,阶段评审只在阶段末发生,通常一个季度到两个月一次,绝不要每周开一次阶段会。第三个做法是把阶段相关的文档要求压到最低,一个阶段真正需要产出并归档的文档一般不超过 3 份,超出这个数量就要质疑是不是在为了留痕而写文档。

判断是否设计重复有一个很直观的检验方法:随机抽一个成员,看他的任务列表里同一件事是否出现两次,如果出现,说明阶段层不必要地复制了迭代层。制度设计的目的是让风险在正确的时点被看见,而不是让每个人都维护两份进度。

4. 阶段项目制度推行不下去,团队嫌增加负担、管理层又觉得看不见变化,怎么破?

我们花了两个月把阶段制度设计出来,上线之后团队抱怨填表变多,管理层开周会还是问进度到哪了,感觉制度上线前后没什么区别。我自己也有点动摇,不知道是执行问题还是设计问题,应该先动哪一头?

先做减法,再加管控,顺序反了必然失败。第一步是砍掉所有不直接服务于准出判断的填报字段,把阶段相关的填报项压到 5 个以内:阶段名、准出条件完成情况、红黄绿状态、风险项、下一阶段准出日期。

第二步是给管理层只提供三个数字:阶段准出条件按期完成率、阶段延期天数中位数、准出评审驳回率,其他报表一律不主动提供,因为管理层一旦拿到更多数字,就会开始追问更多细节,制度会被指数级加码。

第三步是设置试点期,前两个阶段允许延期,只记录不追责,用来校准准出条件和工期估算,通常需要跑完 4 到 6 个阶段,估工偏差才会收敛。第四步是让管理者自己参与一次准出评审,扮演证据审核的角色而不是听汇报的角色,一旦管理层亲自驳回过一次,团队对整个制度的严肃性判断会立刻改变。

判断制度是否真的落地,看两个反向指标:如果上线半年后团队提交的文档总量比上线前还多,说明设计过重;如果各类项目会议的总时长增加了两成以上,说明审批环节太多。健康的推行结果应该是在阶段末增加一次有实质判断的评审,同时减少日常的进度追问,而不是在所有环节都加一层。

读者评论

郝
郝欣然

我们公司去年也推过阶段门,最后卡在准出标准上。系统里只有状态字段,没有校验,项目经理自己勾通过。后来把交付物链接设成必填、评审人不到不能流转,驳回率才上来。工具只是载体,字段设计才是真功夫。疑问是:如果研发团队本身不认这个门,系统卡得越死,绕过方式可能越多。

白
白梦琪

把9个阶段压到4个确实能提高开会上心度,但我们试过后发现大项目和小项目不能同一套。创新型项目前期本来就不确定,硬设准出标准会逼团队编材料。作者说的决策密度我认同,但落地时可能得按项目类型分档,否则容易从形式化阶段变成形式化裁剪。

谢
谢一凡

阶段门驳不回项目,很多时候不是流程问题,而是立项时老板已经站台了。评审人不敢否,否决等于打脸。我们后来把止损决策单独放到经营会,不从技术评审出,才勉强刹住两个项目。制度想拦项目,先得解决谁有权说停,不然准出标准写得再细也没用。

文章包含AI辅助创作:阶段任务最佳实践:管理层项目阶段制度设计,常见问题,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/330715
