项目管理工程师必备技能:5大秘诀助你成为团队中的佼佼者
项目延期,很多时候并不是团队成员能力不够,而是项目管理工程师没有及时看见三个信号:目标没有拆到可验收层级,任务之间的依赖没有被标记,风险在变成问题后才被上报。项目管理工程师真正的价值,不是每天催促大家更新进度,而是把一个“看起来在推进”的项目,转化为目标清晰、责任明确、风险可见、结果可验证的交付系统。
结合我参与项目计划梳理、进度复盘和跨部门协同的经验来看,优秀项目管理工程师与普通执行者的差别,通常不在于会不会使用甘特图或协同平台,而在于能否持续完成五个闭环动作:把目标拆成任务,把任务转化为计划,把计划变成协同,把异常变成问题闭环,再把项目经验沉淀为下一次可复用的方法。
一、先讲核心结论:项目管理工程师的竞争力来自五个闭环
1. 五项技能不是并列清单,而是一条项目控制链
很多文章把项目管理技能写成沟通能力、领导能力、执行能力、责任心和学习能力。这些词没有错,但对实际工作帮助有限。项目管理工程师需要的不是抽象标签,而是能够在项目现场直接使用的工作能力。
我更建议用项目生命周期来理解这五项技能:先拆解目标,再制定计划;计划形成后,需要通过沟通让信息流动;执行过程中,要识别风险、处理问题;项目结束后,还要用数据复盘,避免同样的失误再次发生。
| 核心技能 | 需要解决的问题 | 对应工作产出 | 掌握标准 |
|---|---|---|---|
| 目标拆解 | 大家是否理解最终要交付什么 | 交付物清单、WBS、验收标准 | 模糊目标能够转化为可验收任务 |
| 进度控制 | 项目是否正在偏离节点 | 里程碑计划、依赖关系表、偏差分析 | 能够在延期前识别关键偏差 |
| 沟通协同 | 信息是否到达正确的人并形成行动 | 会议纪要、责任矩阵、决策记录 | 会议结束后责任人和截止时间明确 |
| 风险与问题管理 | 异常是否被提前识别并关闭 | 风险登记册、问题清单、升级记录 | 每个问题都有责任人、期限和关闭证据 |
| 数据复盘 | 经验能否转化为下一次改进 | 项目复盘报告、改进清单、指标记录 | 复盘结果能够改变后续工作方式 |

2. 项目管理工程师与项目经理,关注重点并不完全相同
在不同企业中,项目管理工程师和项目经理的职责可能存在重叠,但工作重心通常不同。项目经理更偏向目标统筹、资源取舍、重大风险决策和关键干系人管理;项目管理工程师则更接近项目控制中枢,负责计划维护、数据汇总、任务跟踪、问题推动和过程留痕。
这意味着项目管理工程师不必一开始就追求“像老板一样管理所有人”。更实际的成长路径是先做到三点:能够让项目状态真实呈现,能够让责任分工清晰可追溯,能够在问题升级前提供可靠依据。先成为项目的“事实中枢”,再逐步成为项目的“判断中枢”。
3. 判断技能是否有价值,要看它是否产生可验证结果
我在复盘项目时,很少直接问“这个同事沟通能力强不强”。我更愿意问:会议后行动项是否按期完成?需求变更是否被准确记录?延期任务是否能追溯到原因?风险是否在发生前被提醒?这些问题能把抽象能力变成可观察的工作结果。
如果一项所谓的技能只能体现在自我评价中,不能体现在计划、记录、决策或交付结果中,那么它还没有真正转化为项目管理能力。
二、背景和真实场景:为什么项目表格一直更新,项目仍然会延期
1. 一个典型的产品上线项目
以一个新产品上线项目为例,项目负责人提出的目标是:“在月底前完成产品上线。”这句话听起来很明确,实际上包含了多个未解决的问题:上线的是哪个版本?哪些功能属于本次范围?谁负责测试?客户培训是否包含在项目内?供应商物料什么时候到位?上线的验收标准是什么?
如果项目管理工程师直接把“产品上线”写成一项任务,再每天询问“做到哪一步了”,项目表面上会有更新,实际却没有形成控制。因为“上线”不是一个可以直接执行的动作,而是由需求冻结、开发完成、测试通过、环境准备、数据迁移、培训完成、验收确认等多个交付物组成。
这类项目最常见的失控方式,是所有人都认为自己在完成任务,但没有人确认这些任务是否足以支撑最终交付。到了月底,团队才发现开发虽然完成,测试环境没有准备;测试虽然通过,客户培训没有安排;供应商虽然发货,现场安装条件还不具备。
2. 项目延期通常不是某一个人的责任
我观察过不少延期项目,最后往往会出现“研发没按时完成”“业务需求反复变化”“供应商交付不及时”等归因。但如果进一步追问,就会发现真正的问题往往是依赖关系没有被识别,任务完成标准没有写清,风险没有设置触发条件。
例如,研发任务标记为“已完成”,只是代码提交完成,还是测试通过?供应商任务标记为“已发货”,是物流发出,还是现场验收完成?如果完成定义不一致,项目状态就会产生虚假乐观。
| 表面现象 | 容易产生的判断 | 更深层的管理原因 | 应采取的动作 |
|---|---|---|---|
| 任务持续更新 | 项目整体可控 | 只记录进度,没有分析依赖 | 补充关键路径和里程碑影响 |
| 会议频率很高 | 团队沟通充分 | 会议没有形成责任和截止时间 | 建立行动项闭环机制 |
| 风险登记很多 | 风险管理做得很好 | 风险没有触发条件和应对负责人 | 补充概率、影响、预案和升级标准 |
| 项目文件齐全 | 管理过程规范 | 文档没有服务于决策和执行 | 减少无效报表,保留关键控制记录 |

3. 真正的问题是“状态可见”,而不是“信息更多”
很多团队误以为项目管理就是收集更多数据,于是建立大量日报、周报和状态表。但数据越多不代表项目越透明。如果所有人都只能看到“完成80%”,却不知道剩余20%是否处于关键路径,这个数字几乎无法支持决策。
项目状态至少要回答四个问题:当前完成了什么,接下来要完成什么,哪里可能影响里程碑,项目负责人需要做什么决定。围绕这四个问题组织信息,比单纯增加报表字段更有效。
三、拆解常见误区:5个看似努力、实际低效的工作方式
1. 误区一:把“催进度”当成进度管理
催进度是项目管理工程师最容易陷入的工作模式。每天在群里询问“进度怎么样了”,短期内可能让任务看起来活跃,但它无法回答延期原因,也无法帮助负责人判断是否需要调整资源、范围或顺序。
专业的进度管理应当关注任务之间的关系。一个任务即使只延期一天,如果它位于关键路径上,也可能影响最终交付;另一个任务即使延期三天,如果有充分浮动时间,可能并不会影响里程碑。
因此,我通常会把进度跟进改写为三类问题:
- 这项任务当前完成到哪个可验证节点?
- 它是否依赖其他尚未完成的任务?
- 如果本周无法完成,会影响哪个里程碑,谁需要介入决策?
2. 误区二:把开会次数当成沟通质量
项目会议越多,往往说明信息同步机制越不成熟。会议真正的价值,不是让所有人轮流汇报,而是解决异步沟通无法解决的问题,例如优先级冲突、资源取舍、范围变更和跨部门依赖。
如果一个会议结束后,没有新增决策、没有责任人、没有截止日期,那么它更像信息交换,而不是项目管理动作。对于可以通过文档或看板完成的状态同步,没必要频繁占用多人时间。
3. 误区三:风险清单越长,风险管理越专业
风险登记册中写满“需求变化风险”“资源不足风险”“供应商延迟风险”,并不意味着风险被管理。真正有效的风险记录,必须包含风险触发条件、影响范围、应对措施、责任人和复查时间。
例如,“供应商可能延期”只是一个描述;“若供应商在周三前无法提交首件确认,则将影响现场安装,需要在周二启动备用供应商评估”,才是可以执行的风险管理信息。
4. 误区四:把工具熟练度等同于项目能力
会制作甘特图、会配置看板、会设置提醒,能够提高工作效率,但工具并不能替代项目判断。一个排列整齐的计划,如果没有交付标准和依赖关系,只是形式完整;一个字段丰富的问题单,如果没有责任人和关闭证据,也只是信息堆积。
在中大型企业中,工具的价值通常体现在统一信息入口、保留过程记录、减少重复统计和支持权限管理。以PingCode为例,它更适合需要研发、测试、需求、迭代和项目过程协同的中大型企业及100人以上组织。若企业存在数据隔离要求,也可以评估其私有化部署方案;如果原先使用Jira,还应重点核查项目结构、字段、权限和历史数据是否能够平滑迁移,而不是仅凭“支持迁移”四个字做决定。
对于需要推进国产化替代的组织,某项目管理平台是否适合,不能只看功能列表,还要看部署方式、数据归属、集成能力、迁移成本、服务响应和二次配置能力。工具选型本质上是管理机制的落地选择,不是简单购买软件。
5. 误区五:复盘只写“加强沟通、提高责任心”
“加强沟通”之所以频繁出现在复盘报告中,是因为它几乎不会被追问,也不容易被验证。但这类结论无法改变下一次项目的具体动作。
更好的复盘结论应该能够落到流程或检查点上。例如,需求变更导致返工,不应只写“加强需求沟通”,而应改为“所有影响开发范围的需求变更,必须在进入开发前完成业务、技术和测试三方确认,并记录对里程碑的影响”。

四、专业判断逻辑:如何判断一项工作是真正的项目控制
1. 先看输入是否清晰,再看输出是否可验证
项目管理工程师经常被要求“尽快跟进”,但跟进之前必须确认输入是否完整。没有明确负责人、截止时间、前置条件和完成标准的任务,不适合直接进入进度考核。
我通常会用“输入,动作,输出,验证”四步判断法:
- 输入:项目目标、范围、资源、约束和依赖是否明确。
- 动作:是否拆解任务、建立计划、同步责任并跟进执行。
- 输出:是否形成交付物、决策、问题处理结果或状态变化。
- 验证:是否有人确认完成,是否有验收标准或关闭证据。
如果只有动作,没有输入和输出,项目管理就会变成机械跟催;如果有输出,没有验证,项目状态就可能被过早标记为完成。
2. 用“影响范围”而不是“声音大小”判断优先级
项目现场最忙的人,不一定承担最关键的任务;最频繁发消息的问题,也不一定是最严重的风险。优先级判断应围绕影响范围展开,包括对里程碑、范围、质量、成本、合规和客户承诺的影响。
| 判断维度 | 低影响特征 | 高影响特征 | 管理动作 |
|---|---|---|---|
| 里程碑影响 | 有浮动时间,不影响后续任务 | 直接位于关键路径 | 优先协调资源并持续跟踪 |
| 范围影响 | 局部细节调整 | 改变核心功能或交付边界 | 启动变更评估和审批 |
| 质量影响 | 内部可修正的小缺陷 | 影响验收、合规或客户使用 | 提高问题等级并保留验证证据 |
| 资源影响 | 单人短期可解决 | 需要跨部门或管理层决策 | 设置升级路径和决策截止时间 |
3. 用三个信号判断项目是否正在失控

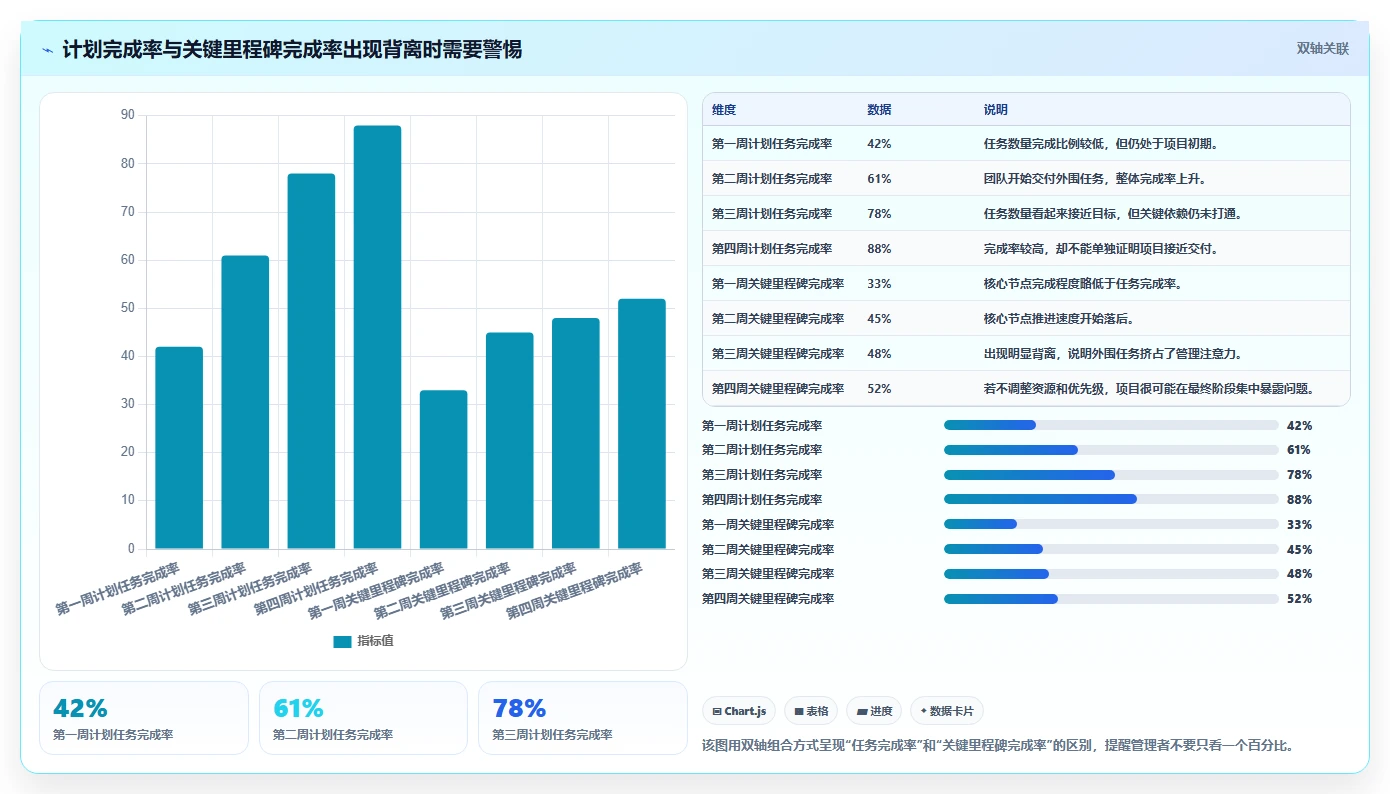

第一个信号是“计划完成率很高,但关键里程碑没有变化”。这通常说明团队在完成外围任务,却没有推进真正决定交付的工作。
第二个信号是“问题数量下降,但逾期问题比例上升”。这可能不是问题减少,而是团队不再登记问题,或者问题长期停留在口头沟通状态。
第三个信号是“会议纪要越来越长,但决策越来越少”。这说明团队在记录信息,却没有解决优先级冲突和责任边界问题。

4. 用“是否需要决策”区分汇报信息层级
给执行人员同步信息时,应强调任务、标准和截止时间;向项目负责人汇报时,应突出偏差、影响和建议;向管理层汇报时,应说明资源、范围、成本和决策选项。
同一份项目数据,如果对所有人使用相同表达,通常会导致两种结果:执行人员不知道下一步做什么,管理者却看不到需要决策的事项。项目管理工程师需要做信息加工,而不是简单转发。
五、秘诀一:把模糊目标拆成可交付、可跟踪的任务
1. 从最终交付物开始,而不是从部门任务开始
项目启动时,很多团队会按部门列任务:研发做开发,测试做测试,采购做采购,市场做宣传。这种拆法容易形成部门视角,却不一定能支撑最终交付。
更好的方式是先问:“客户或业务方最终要拿到什么?”如果目标是完成一套可用的产品上线方案,那么交付物可能包括可运行版本、测试报告、部署方案、操作手册、培训记录和验收确认,而不是简单的“研发完成”“测试完成”。
2. 使用四层结构拆解任务
我在实际梳理任务时,通常采用四层结构:目标、阶段、交付物、具体任务。这样做的好处是,既能保持全局视角,又能让每个执行者知道自己要完成什么。
- 目标层:定义项目最终需要实现的业务结果。
- 阶段层:按照启动、设计、开发、验证、交付等过程划分。
- 交付物层:写明每个阶段必须产出的成果。
- 任务层:将交付物拆成具体动作,并分配负责人。
拆解到任务层后,每项任务至少要具备负责人、截止时间、前置条件和完成标准四个字段。缺少其中任何一个字段,后续跟踪都容易出现争议。
3. 用“完成定义”消除状态误差
“开发完成”可能意味着代码写完,也可能意味着代码合并、单元测试通过、集成测试通过,甚至意味着业务验收完成。项目管理工程师必须推动团队提前定义“完成”的边界。
建议把完成标准写成可以被第三方判断的句子,例如:“测试报告已提交并由业务负责人确认”“现场设备安装完成并通过通电测试”“培训材料完成,试用人员能够按照手册完成核心操作”。
4. 目标拆解的常见取舍
拆得过粗,无法跟踪;拆得过细,维护成本过高。对多数跨部门项目而言,单项任务最好能够在一个工作周期内产生明显进展,但不必把每个小时的动作都放进项目计划。
如果一个任务超过一周没有状态变化,我通常会要求进一步拆解;如果一个任务只需要几十分钟就能完成,则可以作为执行清单,而不必占用正式项目计划的管理空间。

六、秘诀二:用计划和数据控制进度,而不是依靠反复催促
1. 先标出里程碑,再安排普通任务
项目计划不应从“今天安排了多少任务”开始,而应从“哪些节点决定项目能否交付”开始。里程碑通常包括需求冻结、设计评审、首件确认、测试通过、试运行、客户验收等关键节点。
确定里程碑后,再反向识别哪些任务必须完成,哪些任务可以并行,哪些任务存在等待关系。这样才能找到真正的关键路径,而不是被大量琐碎任务分散注意力。
2. 每周做一次偏差分析
对于大多数项目,单纯更新计划表是不够的。项目管理工程师至少要定期比较计划与实际,包括计划完成时间、实际完成时间、剩余工作量和里程碑影响。
我建议每周固定输出一页“偏差分析”,内容不需要复杂,但必须回答三件事:偏差发生在哪里,偏差原因是什么,下一步采取什么纠偏动作。
| 状态 | 判断条件 | 项目管理动作 |
|---|---|---|
| 绿色 | 任务按计划推进,关键依赖正常 | 保持跟踪,关注下一节点输入 |
| 黄色 | 出现轻微偏差,但可在团队内部修正 | 明确纠偏负责人和复查时间 |
| 红色 | 影响关键里程碑或需要跨部门决策 | 立即升级,提交资源、范围或计划选项 |
3. 进度异常时先查原因,不要先查责任
如果一个任务延期,第一反应是追问“为什么还没完成”,通常只能得到模糊答案。更专业的追问顺序是:任务是否具备开始条件?执行过程中是否出现新增范围?负责人是否被其他工作占用?是否存在外部依赖?完成标准是否发生变化?
只有找到原因,才能决定是增加资源、调整顺序、缩小范围、修改计划,还是升级决策。直接要求“加快速度”,在依赖没有解决时往往只会制造更多返工。
4. 工具和人工管理如何分工
小型项目可以使用电子表格、共享文档和即时通讯工具完成基础管理;当项目数量增加、角色增多、权限复杂或需要保留完整过程记录时,某项目管理工具更有价值。
如果组织规模在100人以上,且同时管理研发、测试、需求、迭代和多个项目,PingCode这类项目管理平台可以用于集中管理任务、需求、缺陷和项目状态。对于有数据隔离要求的企业,还应评估私有化部署能力;对于计划从Jira迁移的团队,则要在迁移前验证字段映射、工作流、权限、历史附件、接口和报表是否能够平滑承接。
这里需要特别强调,平台并不会自动生成正确的项目计划。它只能让计划更容易被查看、更新和追溯。关键路径怎么判断、哪些风险需要升级、资源如何取舍,仍然需要项目管理工程师做专业判断。

七、秘诀三:建立让信息流动起来的沟通与协同能力
1. 不同角色需要不同层级的信息
项目管理工程师不能把所有信息原样发送给所有人。执行人员最关心自己要做什么,项目负责人关心哪里偏离计划,管理层关心需要投入什么资源、承担什么风险,业务方关心交付范围和客户影响。
因此,沟通内容应当分层。向项目负责人汇报时,优先给出结论、影响和建议;向执行人员同步时,明确任务、标准和时间;向管理层汇报时,准备清晰的决策选项,而不是一长串过程细节。
2. 会议纪要必须能直接转化为行动
一份合格的会议纪要,不是把所有发言完整记录下来,而是把会议形成的管理结果固定下来。至少要保留已确认事项、待决策事项、责任人、截止时间、依赖条件和验证方式。
如果会议中出现“研发尽快处理”“业务后续确认”“供应商及时反馈”这类表达,我通常会认为行动还没有真正落地。应该改成:“研发负责人在周四18点前提交修复版本,测试负责人在周五12点前完成回归验证,项目管理工程师在周五下午更新里程碑状态。”
3. 用责任矩阵解决“大家都以为别人负责”
RACI责任矩阵可以帮助团队区分负责执行、最终负责、提供咨询和需要知会的角色。对于复杂项目,不一定要完整配置所有角色,但每项关键交付物必须有唯一的最终负责人。
| 角色 | 含义 | 常见误区 | 项目管理工程师的提醒 |
|---|---|---|---|
| 执行负责人 | 实际完成任务的人或团队 | 多人参与就没有明确主责 | 必须指定一个主要执行负责人 |
| 最终负责人 | 对结果和验收负责的人 | 把参与人误认为最终责任人 | 关键交付物最好只有一个最终负责人 |
| 咨询角色 | 提供专业意见或输入的人 | 咨询意见没有截止时间 | 明确意见提交时间和影响范围 |
| 知会角色 | 需要了解结果但不直接执行的人 | 把知会对象拉入所有讨论 | 按决策需要控制沟通范围 |
4. 冲突沟通要围绕事实和选项
跨部门冲突中,最无效的表达是“你们部门一直不配合”。它会让讨论迅速进入责任防御。更有效的方式是描述事实、说明影响、提出选项。
例如:“测试环境比计划晚两天,目前会压缩回归测试时间。如果保持原上线日期,需要增加一名测试人员并减少非核心测试范围;如果保持测试范围,则建议上线日期顺延两天。请在今天17点前确认方案。”
这种表达把情绪争论转换成项目决策,也能让管理层清楚看到取舍。

八、秘诀四:把风险和问题变成可管理的闭环
1. 先区分风险、问题和变更
风险是尚未发生但可能影响项目的事件;问题是已经发生、正在影响项目的异常;变更则是对范围、进度、成本或质量基线进行调整的管理动作。三者混在一起,会导致责任和处理方式不清。
例如,供应商可能无法按时交付,这是风险;供应商已经明确延迟,这是问题;为了应对延迟而调整上线日期或更换供应商,则属于变更决策。
2. 风险记录必须包含触发条件
“人员不足风险”写得太宽泛,无法执行。应该进一步明确:哪一个岗位可能不足?什么时候会影响关键任务?什么信号出现时需要启动备用资源?由谁负责评估?什么时候复查?
一条可执行的风险记录,可以包含以下字段:
- 风险描述:可能发生什么事件。
- 触发条件:出现什么信号时风险进入处理状态。
- 影响范围:影响哪一个交付物、里程碑或客户承诺。
- 概率与影响:可以采用高、中、低,也可以使用统一评分。
- 应对措施:规避、减轻、转移或接受。
- 责任人:由谁负责持续跟进。
- 复查日期:何时重新评估风险状态。
3. 问题关闭要有证据
问题从“处理中”变成“已关闭”,不能只因为责任人在群里回复“已解决”。关闭应当有相应证据,例如测试通过记录、客户确认邮件、现场验收单、变更审批单或供应商交付凭证。
如果问题没有关闭证据,项目管理工程师很难判断它是否只是暂时绕过。尤其是质量、合规、数据迁移和客户验收相关问题,口头确认的风险很高。
4. 设置升级阈值,而不是等问题自然变大
项目管理工程师不应把所有问题都升级到项目负责人,也不应把所有问题都留在执行层。合理的做法是设定升级条件。
- 预计影响关键里程碑超过一个工作周期。
- 需要新增预算、人员或外部资源。
- 涉及多个部门,且责任边界无法在执行层解决。
- 影响客户承诺、合规要求或核心质量指标。
- 同一问题连续两个跟踪周期没有实质进展。

九、秘诀五:通过复盘和数据分析,持续提高项目管理能力
1. 复盘要追问“当时为什么没有看见”
低质量复盘只关注最终结果,例如项目延期了几天、预算超支多少。高质量复盘则会回到过程,追问:哪个信号最早出现?为什么没有被识别?当时谁拥有相关信息?为什么信息没有进入项目决策?哪个检查点本来可以提前发现问题?
这种复盘方式能够把“结果失败”转化为“机制改进”。例如,项目最后阶段发现验收标准不一致,改进措施不应只是提醒大家加强沟通,而应在项目启动阶段建立验收标准评审节点,并要求业务方书面确认。
2. 建立适合自己的项目管理指标
项目管理指标不宜过多。指标的目的不是制作更复杂的报表,而是帮助项目团队发现偏差和改进动作。刚开始建立指标时,可以从以下几项入手:
| 指标 | 计算方式 | 能够反映什么 | 使用时的边界 |
|---|---|---|---|
| 任务按期完成率 | 按期完成任务数 ÷ 到期任务总数 | 基础执行稳定性 | 不能单独代表关键里程碑完成情况 |
| 逾期任务数量 | 统计周期内未按期关闭的任务数 | 项目积压程度 | 需要结合任务重要性分析 |
| 风险提前识别率 | 转化为问题前被登记的风险数 ÷ 风险问题总数 | 风险管理前置程度 | 依赖团队登记习惯和统一定义 |
| 行动项按期完成率 | 按期完成行动项数 ÷ 到期行动项总数 | 会议决策执行力 | 要避免把无关紧要的行动项大量计入 |
| 复盘改进落地率 | 已验证改进项数 ÷ 计划改进项总数 | 经验是否真正改变流程 | 必须定义“落地”和“验证”的标准 |
3. 用指标组合,而不是追逐单一高分
如果只看任务按期完成率,团队可能通过拆小任务、延后登记或降低完成标准来获得漂亮数字。只有把任务完成率、关键里程碑完成率、逾期问题数量和复盘改进率结合起来,才能较完整地判断项目健康度。
我建议每次项目复盘都至少观察一项结果指标、一项过程指标和一项风险指标。结果指标看交付是否达成,过程指标看计划和行动是否稳定,风险指标看项目是否提前暴露不确定性。
4. 建立个人能力档案
项目管理工程师的成长,不应只依赖职位晋升或参加培训。每完成一个项目,都可以沉淀一份简洁的能力档案,包括项目背景、关键节点、典型风险、采取的动作、最终结果和下一次改进建议。
一年后,这些记录会形成非常有价值的个人知识库。面试时,它能帮助你讲清楚自己解决过什么问题;承担更大项目时,它能帮助你快速识别相似风险;带新人时,它能转化为模板和案例。

十、不同情况下的行动建议:不要用同一套管理方法解决所有项目
1. 如果你刚入行,先建立三个基础台账
新人最容易犯的错误,是试图一次性掌握复杂的项目管理体系。更实际的做法,是先建立任务清单、风险问题清单和会议行动项清单。
- 任务清单:记录负责人、截止时间、前置条件、完成标准和当前状态。
- 风险问题清单:区分潜在风险与已发生问题,记录影响、责任人和关闭时间。
- 会议行动项清单:记录结论、责任人、截止时间和验证证据。
连续跟踪一个完整项目周期后,你会比单纯学习术语更清楚自己的短板。如果任务表总是更新不及时,说明过程纪律不足;如果问题总在最后阶段爆发,说明风险识别和前置沟通不足;如果会议行动项经常逾期,说明责任和升级机制需要改进。
2. 如果项目规模较小,优先保证简单和透明
小型项目通常只有几个部门、十几项关键任务,不必为了“看起来专业”引入复杂流程。共享表格加固定周会,可能已经足够。此时最重要的是明确交付物、负责人和节点,而不是配置大量字段。
如果小项目的任务数量、参与人员和交付频率逐渐增加,或者同一团队同时承担多个项目,再考虑引入统一项目管理平台。工具升级应当由信息复杂度驱动,而不是由工具热度驱动。
3. 如果项目涉及多个部门,优先建立责任和升级机制
跨部门项目最容易出现责任边界模糊。此时,项目管理工程师要先建立责任矩阵,并明确哪些问题可以在执行层解决,哪些问题必须提交项目负责人或管理层。
如果团队之间存在明显冲突,不要试图用更多会议覆盖问题。应把争议转换成可选择的方案,并列出每个方案对范围、时间、成本和质量的影响。
4. 如果项目涉及研发和测试,优先打通需求、缺陷与版本关系
研发类项目常见的问题是需求、任务、缺陷和版本相互孤立。项目管理工程师需要确认一个缺陷对应哪个需求、影响哪个版本、由谁修复、何时验证,避免问题在多个群聊和表格之间丢失。
对于中大型研发组织,可以评估PingCode这类平台是否能够覆盖需求、开发、测试、迭代和项目协同,并重点验证权限、流程、数据报表和与现有工具的集成。如果涉及Jira迁移,应先选取一个真实项目进行试迁移,不能只看演示环境中的理想数据。
5. 如果项目涉及私有化和国产化要求,先核查约束条件
私有化部署并不只是把软件安装在企业服务器上。还需要确认网络环境、数据库、备份策略、身份认证、权限模型、升级方式、接口开放程度和运维责任。
对于希望实现国产化替代的企业,建议把安全合规、数据归属、迁移成本、系统稳定性和服务能力纳入评估。PingCode支持私有化部署这一点,可以作为候选条件之一,但最终是否适合,仍需结合企业现有架构、团队规模和管理流程验证。
十一、不同情况下的取舍:专业项目管理不是追求所有指标都最大化
1. 速度与质量之间如何取舍
当项目面临时间压力时,不能笼统地说“既要快又要好”。项目管理工程师应先区分不可妥协的质量要求、可以分阶段交付的功能,以及能够延后处理的优化项。
| 情况 | 优先策略 | 可以牺牲的部分 | 不能牺牲的部分 |
|---|---|---|---|
| 客户承诺日期固定 | 缩小首期范围,分阶段交付 | 非核心功能和部分优化 | 核心质量、安全和验收标准 |
| 质量事故风险较高 | 增加验证节点,必要时调整日期 | 部分短期进度压力 | 合规、关键性能和安全要求 |
| 资源严重不足 | 重新排序关键路径任务 | 低优先级并行工作 | 决定最终交付的核心任务 |
| 需求持续变化 | 冻结基线,建立变更评估 | 部分新增需求的即时响应 | 范围、成本和节点的决策透明度 |
2. 透明度与管理成本之间如何取舍
项目管理的透明度越高,通常需要维护更多状态和记录,但透明度并非越高越好。过多字段会增加执行人员负担,最终导致状态更新失真。
建议把字段分成三类:影响决策的必填字段、帮助分析的选填字段、仅在特殊项目中使用的扩展字段。普通项目不必复制大型组织的全部管理模板,关键是保证核心信息准确。
3. 标准化与灵活性之间如何取舍
标准化可以减少重复沟通和管理偏差,但过度标准化会让团队为了填表而填表。适合固化的通常是项目启动、变更、风险升级、验收和复盘等关键节点;适合保留灵活性的,是日常执行方式和团队内部协作习惯。
我的判断原则是:凡是影响范围、预算、关键里程碑、质量和客户承诺的事项,应当标准化留痕;凡是不会改变项目基线的日常动作,可以允许团队自行选择工具和方式。

十二、如何判断自己是否具备这五项能力
1. 用五个问题进行自测
| 能力 | 自测问题 | 不合格信号 | 改进动作 |
|---|---|---|---|
| 目标拆解 | 我能否把模糊目标拆成可验收任务 | 任务名称只有“推进、跟进、完善” | 补充交付物、负责人和完成标准 |
| 进度控制 | 我能否在延期前识别关键偏差 | 总是在逾期后才通知负责人 | 建立里程碑、依赖和偏差复查机制 |
| 沟通协同 | 会议是否能形成明确行动 | 纪要很完整,但行动项经常没有负责人 | 每个行动项补充责任人、期限和验证方式 |
| 风险问题管理 | 我能否区分风险、问题和变更 | 所有异常都混在一张表中 | 分别建立登记、评估和升级逻辑 |
| 复盘改进 | 复盘结论是否改变了下一次工作方式 | 结论停留在“加强沟通” | 把经验转化为流程、检查点或模板 |
2. 使用三级评分找到短板
可以给每项能力打分:0分代表主要依靠临时处理,1分代表能够完成基础动作但不稳定,2分代表已经形成模板、节奏和可复制方法。总分不是职业能力认证,只用于帮助你确定下一步提升重点。
如果目标拆解得分最低,就先练习交付物和完成标准;如果进度控制得分最低,就学习识别里程碑和依赖;如果风险管理得分最低,就从风险触发条件和问题关闭证据开始;如果复盘得分最低,就要求每次项目至少落地一项流程改进。

十三、结语:真正的佼佼者,是让团队少走弯路的人
1. 项目管理能力的核心不是控制别人
项目管理工程师并不一定拥有对所有人的行政管理权,但可以通过清晰的目标、透明的计划、准确的状态和及时的升级,影响项目如何推进。优秀的项目管理不是把所有任务抓在自己手里,而是让正确的人在正确的时间做正确的事。
从这个角度看,项目管理工程师的专业价值,不是“最忙的人”,也不是“最会催的人”,而是能够降低项目不确定性的人。团队少一次返工,负责人早一天发现风险,客户少一次等待,都是项目管理产生的实际价值。
2. 下一步从三张表和一次复盘开始
如果你希望马上提升,不必先购买复杂课程,也不必先建立庞大的管理体系。选择一个正在进行的项目,建立任务清单、风险问题清单和会议行动项清单,连续跟踪四周。
四周后,重点复盘三件事:哪些任务虽然完成却没有产生交付价值,哪些风险本可以更早发现,哪些会议结论没有变成实际行动。把答案写成一项具体改进,例如补充验收标准、提前设置供应商预警点、为关键任务增加责任人和升级时间。
项目管理工程师成为团队佼佼者的真正秘诀,不是掌握更多术语,而是把每一次项目经历变成更清晰的目标、更可靠的计划、更短的信息链和更可复用的经验。先完成一个项目闭环,再优化一张表、一个会议和一个风险处理动作,能力就会在真实交付中持续增长。
常见问题解答(FAQ)
核心关键词
原创文章,作者:飞飞,如若转载,请注明出处:https://worktile.com/solution-1/archives/32921
读者评论
文章把项目延期从“催进度”转向目标拆解、依赖识别和风险闭环,比较贴近实际工作。尤其是对完成标准的区分,能提醒团队避免把代码提交、发货等过程节点误当成最终交付。
文中关于会议和报表的观点比较客观,项目管理不应只是增加同步频率。行动项、责任人和截止时间如果没有明确,会议再多也很难推动问题解决。
五项能力的划分较完整,但文章更偏方法论,若能补充不同规模项目的模板或实际案例,读者会更容易将WBS、风险登记册和复盘机制落地。
用情景模拟说明延期原因有助于理解偏差累积,不过相关数据并非行业统计,阅读时应将其作为示例参考,不能直接用于判断企业项目的普遍情况。
