《揭秘高效团队的秘诀:5步打造完美进度管理计划》真正要解决的,并不是“怎样把任务填进表格”,而是为什么一个看似完整的项目计划,到了执行阶段仍然会失控。我在项目诊断中见过一种非常典型的情况:计划表里有几十项任务、多个负责人和清晰的截止日期,但项目依然延期。复盘后发现,问题不在团队不努力,而在计划没有说明任务之间的依赖、完成标准和风险升级条件。

高效团队的核心优势,不是让每个人都更忙,而是让关键工作更早被看见、更快被推进、更少被反复返工。一份真正有效的进度管理计划,至少要回答五个问题:最终要交付什么、需要拆成哪些任务、任务之间如何衔接、谁对结果负责、出现偏差后如何处理。下面这套5步方法,适合产品上线、市场活动、官网改版、软件交付、采购实施和跨部门项目等场景。

一、先讲结论:进度管理的本质是控制“交付链”,不是催促个人

1. 一个好计划必须同时具备五个要素

很多团队把进度计划理解成“任务名称+负责人+截止日期”。这只能算任务登记表,还不能称为进度管理计划。真正能执行的计划,至少包含以下五个要素:

  • 结果:任务完成后必须产生什么交付物。
  • 责任:谁对最终结果负责,而不是哪个部门负责。
  • 时间:什么时候开始、什么时候完成,关键节点在哪里。
  • 依赖:哪些工作必须等待前置任务,哪些任务可以并行。
  • 反馈:如何更新状态,什么情况下必须升级风险。

缺少其中任何一项,计划都会出现对应的执行漏洞。没有交付物,成员不知道做到什么程度算完成;没有唯一负责人,问题会在多人之间来回传递;没有依赖关系,团队会在错误的顺序上投入时间;没有反馈机制,延期往往要到最后阶段才暴露。

计划内容 表面上看似完整 执行中的真实风险 改进方式
完成官网改版 有任务名称 范围过大,无法判断进度 拆成页面范围、设计、开发、测试和发布
市场部负责内容 有责任部门 具体负责人不清楚 指定一名最终负责人,并列明协作者
4月30日前上线 有截止时间 中间没有检查节点 设置需求冻结、测试完成和上线审批里程碑
每周开一次会 有沟通安排 会议可能只有口头汇报 会前更新任务状态,会后记录风险和行动项

我对项目计划的判断标准很简单:如果项目负责人离开会议后,团队成员仍然不知道下一步做什么、交付什么以及遇到问题找谁,那么这份计划就没有完成。

2. 五步方法对应五个关键控制点

这套方法不是把管理流程复杂化,而是把最容易失控的环节显性化。第一步控制目标,第二步控制工作范围,第三步控制时间和依赖,第四步控制责任与沟通,第五步控制偏差与复盘。

  1. 定义可验收的项目结果。
  2. 把结果拆成可执行任务。
  3. 安排时间、依赖和里程碑。
  4. 明确负责人、协作者和同步机制。
  5. 跟踪偏差、预警风险并复盘沉淀。

这五步的顺序不能随意调换。没有明确结果就开始排期,最后往往是“按时完成了错误的事情”;没有拆清任务就设置里程碑,里程碑只会变成日期提醒;没有责任和反馈机制,工具里的进度颜色也只是装饰。

揭秘高效团队的秘诀:5步打造完美进度管理计划

二、为什么团队看起来很忙,项目却仍然延期

1. 计划只有一个终点,没有过程节点

“本月底完成上线”是目标时间,不是进度计划。它没有告诉团队本周要完成什么、下周必须冻结什么,也没有说明哪一个审批延迟会影响最终上线。项目越复杂,单一截止日期越容易制造虚假的安全感。

在官网改版项目中,“完成上线”至少包含页面范围确认、内容准备、视觉设计、前端开发、后台配置、兼容性测试、埋点验证、审批和发布。只写最后一天,意味着所有风险都被压缩到最后一刻,项目负责人只能依赖口头追问来判断进展。

2. 任务写得太大,成员无法采取下一步行动

“完成产品开发”“做好活动推广”“优化客户体验”都不是合格的执行任务,因为它们更像工作方向。一个任务至少要能被某个人在一个相对短的周期内完成,并且能够提交具体成果。

我通常会用“交付物测试”检查任务颗粒度:如果任务完成后不能提交文件、页面、配置结果、评审记录、测试报告或决策结论,就要继续拆分。任务不一定要细到每小时的动作,但必须细到团队能够判断“完成”还是“未完成”。

3. 责任写成部门名称,导致责任在组织缝隙中消失

“研发部负责”“市场部跟进”“设计团队处理”看似明确,实际上仍然没有回答谁对结果负责。部门内部可能有多人协作,审批人可能不在同一个团队,最终容易出现“我以为他会做”的责任错位。

更可执行的安排是:每项任务设置一名最终负责人,同时标记协作者、审批人和需要知会的人。协作者可以有多个,但最终负责人最好只有一个。这个原则并不意味着负责人要亲自完成全部工作,而是意味着他必须推动任务交付并在必要时主动暴露风险。

4. 进度更新滞后,管理者看到的是过去,不是现在

如果团队只在周会上更新进度,周一发生的阻塞可能到周五才被发现。对于关键路径任务而言,几天的延迟已经足以让后续设计、开发和测试全部被迫压缩。

进度管理的价值不是让管理者随时监督成员,而是让偏差在仍然可修正时被发现。一个成熟的团队不会只问“完成了吗”,还会追问“下一步是什么”“当前阻塞是什么”“如果按现状继续,哪一个节点会受到影响”。

揭秘高效团队的秘诀:5步打造完美进度管理计划

三、第一步:先定义项目结果,再确定完成标准

1. 把“想做什么”改写成“交付什么”

项目目标不能只表达愿望,还要表达可验收的结果。一个有效的目标陈述,通常包括交付对象、时间范围、验收标准和责任主体四部分。

例如,“提升官网转化率”是业务方向,不足以直接安排任务。可以进一步改写为:“在6月30日前完成官网核心产品页改版,覆盖三个重点产品,完成移动端适配、表单埋点和内容合规审核,并由市场负责人和产品负责人共同验收。”这样,团队才能继续拆出页面、内容、开发、测试和验收任务。

2. 同时定义项目范围与非目标

项目延期有时并不是执行效率低,而是项目边做边扩大。最初计划只是改版三类页面,后来又加入品牌视觉调整、旧内容清理、搜索优化、客户案例重写和多语言版本,原计划当然会失效。

我建议在项目启动时增加一栏“本次不处理的事项”。例如,本次只完成产品页和咨询表单,不包含全站导航重构;只完成中文版本,不包含海外站翻译;只验证核心浏览器,不承诺覆盖所有旧设备。非目标不是推卸工作,而是保护当前交付边界。

3. 用验收问题替代抽象形容词

“高质量”“用户友好”“体验更好”都需要转成可检查的问题。比如,页面是否通过移动端适配检查?表单是否能正常提交?关键事件是否能在分析工具中记录?内容是否经过法务审核?审批人是否已经确认最终版本?

  • 交付物是什么,文件、页面、配置还是决策记录?
  • 谁有权判断它已经完成?
  • 验收需要哪些条件或数据?
  • 哪些问题属于本项目范围,哪些问题留到后续迭代?

如果这四个问题无法回答,项目目标仍然停留在口号层面。目标越模糊,后续返工越多;返工越多,任何排期都会变成乐观估计。

4. 用少量指标锁定成功条件

进度计划不等于指标体系,但关键项目至少需要一到三个成功指标。产品上线可以关注发布时间、严重缺陷数和核心功能可用率;市场活动可以关注素材交付及时率、线索有效率和预算偏差;内部流程优化可以关注处理时长、一次通过率和异常数量。

指标不宜过多。指标一多,团队会把精力放在填报上,而不是交付上。我的经验是,先选择能够影响决策的指标:如果这个指标变差,项目负责人是否会调整资源、范围或时间?如果不会,它就不应该成为当前项目的核心指标。

揭秘高效团队的秘诀:5步打造完美进度管理计划

四、第二步:把项目拆成可执行任务,而不是把大词分配给部门

1. 使用“阶段,任务,交付物”三层拆解法

我在实际项目中很少直接从一张空白任务表开始,而是先写出项目阶段,再把每个阶段对应的成果列出来,最后才拆成具体任务。这个顺序能避免团队一开始就陷入琐碎动作,却忘记最终要交付什么。

  1. 阶段:需求确认、设计、开发、测试、发布。
  2. 任务:确认页面范围、输出设计稿、完成接口开发、执行兼容性测试。
  3. 交付物:需求确认记录、设计稿、可测试版本、测试报告。

例如“完成产品上线”可以拆成以下任务链:

  • 确认上线范围和不纳入本次版本的需求。
  • 完成需求评审并记录未决问题。
  • 输出核心页面设计稿并通过评审。
  • 完成前端页面、后台配置和数据接口。
  • 执行功能、兼容性和数据埋点测试。
  • 修复高优先级缺陷并完成回归验证。
  • 获得发布审批,制定回滚方案。
  • 上线后观察数据并完成项目复盘。

2. 判断任务颗粒度是否合适

任务太大,进度不可见;任务太细,维护成本过高。一个实用判断方法是看任务是否具备四个条件:有单一产出、有单一负责人、能够估算周期、能够明确判断完成状态。

在跨部门项目中,我通常会把一个任务控制在半天到三天的可管理范围内,但这不是硬性规则。研究型工作、复杂技术攻关和外部审批可能需要更长周期,此时应增加中间检查点,而不是简单地把任务名称写得更长。

例如,“完成数据迁移”可能需要一周,但它不应一直保持为一个黑盒任务。可以拆成数据字段确认、历史数据清洗、迁移脚本验证、抽样比对、全量迁移和异常处理。这样,即使全量迁移尚未完成,团队也能知道当前卡在哪一步。

3. 把依赖关系写出来

任务清单只能告诉你有哪些工作,依赖关系才能告诉你应该先做什么。设计稿未确认,开发就不应进入全部页面的正式开发;需求范围未冻结,测试用例就很难稳定;发布审批未通过,正式上线就不应被视为可执行动作。

任务 前置条件 可并行工作 阻塞后果
输出页面设计稿 页面范围已确认 内容素材初稿、技术可行性评估 开发无法稳定开始
前端开发 核心设计稿通过评审 测试用例编写、埋点方案确认 测试窗口被压缩
兼容性测试 可测试版本可用 缺陷分类、上线文档准备 严重问题可能延迟发布
正式上线 测试通过、审批完成、回滚方案就绪 上线通知、监控面板准备 发布风险和业务影响扩大

4. 什么时候应该使用项目管理工具

十人以内、任务少且依赖简单的团队,用共享表格也可以完成基础管理。但当项目涉及多个部门、超过几十项任务、存在并行工作和审批依赖时,单纯表格很容易出现版本混乱、更新滞后和权限不清。

对于中大型企业及100人以上组织,选择某项目管理平台时,我会重点看四个维度:能否统一管理需求、任务和缺陷;能否呈现时间与依赖;能否满足权限、审计和数据隔离要求;能否与现有研发流程或协作系统衔接。以PingCode为例,其定位更适合中大型企业的项目协作场景,并支持私有化部署;如果企业原先使用Jira,也应重点评估迁移工具、字段映射、历史数据保留和用户权限迁移,而不能只看界面是否相似。

“国产替代”也不能只理解为换一个软件名称。真正的替代应当同时验证数据迁移、接口兼容、权限模型、报表能力、运维方式和服务响应。PingCode支持Jira平滑迁移和私有化部署的产品信息,可以作为选型考察方向,但企业仍应要求供应商提供迁移演示、试点环境和验收清单。

揭秘高效团队的秘诀:5步打造完美进度管理计划

五、第三步:安排时间、依赖和里程碑,找到真正的关键路径

1. 不要平均分配时间,要识别关键路径

很多排期方法是把每项任务平均分配几天,然后把所有日期串起来。这种做法忽略了关键路径:某些任务即使延期,也不会影响最终交付;另一些任务只要晚一天,后续工作就会整体顺延。

以官网改版为例,内容初稿和技术方案可能可以并行,但设计评审、开发、测试和发布审批构成了一条较强的依赖链。项目负责人应优先盯住这条链,而不是把时间平均花在所有任务上。

2. 里程碑应该代表成果,而不是代表日期

“4月10日检查进度”不是好的里程碑,因为它只描述了一个时间点。“核心页面设计稿通过评审”才是有效里程碑,因为它代表了一个可以验证的阶段性成果。

  • 需求范围冻结。
  • 核心设计方案通过评审。
  • 第一个可测试版本完成。
  • 高优先级缺陷全部关闭。
  • 上线审批和回滚方案确认。

里程碑的作用是让团队在项目尚未结束时,判断方向是否仍然正确。一个项目如果只有最终发布日期,就无法知道自己是在“正常推进”,还是在“靠最后冲刺掩盖前期落后”。

3. 缓冲时间应该根据不确定性分配

缓冲不是简单地在截止日期后面多加几天,而是要放在不确定性最高的环节附近。外部审批、第三方接口、数据清洗、历史系统迁移和跨团队联调,通常比已经标准化的重复任务更需要缓冲。

我建议把任务风险分成三类:内部可控、跨团队依赖和外部不确定。内部可控任务可以根据历史工时估算;跨团队任务要确认对方的承诺时间;外部不确定任务则应设置替代方案或提前验证,而不是等到最后一周再处理。

4. 识别“假进度”和“真进度”

任务完成数量高,不代表项目进展好。团队可能完成了大量低优先级任务,却没有完成影响最终交付的关键工作。比如,会议纪要、普通页面和辅助文档都已经完成,但核心接口仍未打通,项目依然无法上线。

判断真进度时,我会优先看三项内容:关键路径上的任务是否完成,里程碑是否按计划通过,当前是否存在未解决的阻塞事项。只有这三项同时向好,任务数量才有参考价值。

揭秘高效团队的秘诀:5步打造完美进度管理计划

六、第四步:明确负责人、协作者和沟通机制

1. 每项任务设置一名最终负责人

一项任务可以有多名执行者,但最好只有一名最终负责人。负责人不一定亲自完成所有工作,却必须负责推动任务获得输入、协调资源、提交交付物并在风险出现时及时升级。

例如,设计稿可能由视觉设计师完成,产品经理提供需求说明,研发负责人进行技术评估,业务负责人参与审批。但“设计稿通过评审”这个结果仍应指定一名最终负责人,否则出现争议时,所有人都可以解释自己只是协作者。

2. 统一任务状态,避免每个人使用自己的语言

任务状态最好控制在六到八种以内。状态过多会增加理解成本,状态过少又无法表达阻塞和风险。一个实用的基础状态集合是:未开始、进行中、待确认、已阻塞、已完成、已延期、已取消。

“进行中”不是万能状态。如果任务连续两次同步都显示进行中,却没有新增交付物,项目负责人应进一步询问实际产出。状态更新不能只改颜色,还要补充完成比例、下一步动作和阻塞原因。

3. 设计与项目复杂度匹配的同步机制

并不是会议越多,团队就越高效。每日会议适合高变化、短周期或上线前项目;每周例会适合常规项目;跨部门项目则需要在关键里程碑设置评审,而不是所有问题都等到固定会议处理。

项目特征 建议同步频率 同步重点 不建议做法
上线前一周、风险较高 每日15分钟 关键任务、阻塞、当天决策 逐人汇报所有细节
常规跨部门项目 每周一次 里程碑、延期任务、资源冲突 只讨论已经完成的工作
研发迭代项目 按迭代节奏 需求、开发、测试和缺陷状态 把所有需求都标记为最高优先级
外部供应商协作 固定节点加异常即时同步 交付物、验收、变更和付款条件 只依赖口头承诺

4. 规定什么情况必须升级

风险升级规则越模糊,成员越倾向于自己消化问题,直到无法挽回。项目启动时就应明确哪些情况不能等下一次例会。

  • 关键路径任务预计延期超过一个工作日。
  • 前置任务未完成,已经影响后续任务启动。
  • 需求变化可能增加工作范围或改变验收标准。
  • 关键人员、测试环境或外部接口无法按期提供。
  • 发现严重缺陷,可能影响上线质量或客户使用。

升级不是追责,而是争取处理时间。越早升级,越有可能通过调整资源、拆分范围、改变顺序或延后非关键需求来保护核心交付。

揭秘高效团队的秘诀:5步打造完美进度管理计划

七、第五步:用数据跟踪偏差,并把复盘变成下一次计划的输入

1. 至少跟踪四类进度指标

项目进度指标不需要一开始就做得非常复杂。对于大多数团队,以下四类数据已经足够支持基本判断:

  • 任务完成率:已完成任务数除以计划任务总数,但要结合任务权重理解。
  • 关键里程碑达成率:按期通过的里程碑数量与计划数量之比。
  • 延期任务数量:关注延期任务是否集中在关键路径。
  • 阻塞事项年龄:一个问题从被记录到解决经过了多少时间。

其中,任务完成率最容易被误读。如果团队完成了20项低难度任务,却仍有3项关键接口没有完成,整体项目并不一定健康。因此,任务最好增加权重或优先级,并单独展示关键路径状态。

2. 绿色、黄色、红色不能只代表个人状态

红黄绿标记的对象应该是任务或交付结果,而不是成员。把某个人标成“红色”,容易让风险管理变成个人评价;把某项关键交付标成“红色”,则更有利于推动资源和决策。

可以采用以下建议规则:绿色代表按计划推进且无关键阻塞;黄色代表存在潜在延期风险,需要责任人给出处理动作;红色代表已经影响里程碑,或需要项目负责人、部门负责人介入。

3. 观察趋势,而不是只看某一天的数字

一次任务完成率下降不一定意味着项目失控,可能只是进入了复杂开发阶段。相反,如果完成率看起来稳定,但阻塞事项持续增加、里程碑不断顺延,就说明项目正在积累隐性风险。

我更关注以下组合信号:已完成任务数在增加,但关键路径完成率没有增长;延期任务数量连续两周上升;黄色任务转红色的比例增加;同一类任务反复返工。这些信号比单独一个“完成百分比”更能说明项目是否健康。

4. 复盘必须产出具体改变

“加强沟通”“提高执行力”“下次注意风险”不算复盘结论,因为它们无法指导下一次行动。有效复盘要回答三个问题:哪个环节造成了偏差,为什么当时没有更早发现,下一次要改变什么具体机制。

例如,项目延期原因不是“研发进度慢”,而是需求在开发中途增加了两个接口,且变更没有经过范围评估。可执行的改进不是提醒研发加快,而是建立需求变更单、评估影响工时,并要求项目负责人重新确认发布日期。

揭秘高效团队的秘诀:5步打造完美进度管理计划

八、案例:用5步方法重建一个官网改版项目

1. 原始计划为什么看似合理却无法执行

某企业准备在一个月内完成官网核心产品页改版。最初计划只有四项内容:设计页面、修改前端、准备内容、月底上线。项目负责人安排了市场、设计、研发和测试人员参加启动会,所有人都认可时间表,但两周后项目几乎没有实质性进展。

问题集中在四个方面:页面范围没有冻结,设计师不断收到新增需求;内容团队不知道哪些文案是最终版本;研发等待设计评审,测试又无法提前准备环境;上线审批人直到最后一周才被正式拉进项目。

这个案例很有代表性。团队并非没有人,也不是没有开会,而是计划没有建立一条可追踪的交付链。每个人都有工作,却没人能准确回答当前最重要的阻塞是什么。

2. 第一步:重新定义最终结果

项目负责人将目标改写为:在4月30日前完成三个核心产品页改版,支持电脑端和移动端访问,完成咨询表单埋点和基础兼容性验证,页面内容通过市场与法务审核,正式上线前具备回滚方案。

同时明确非目标:本次不改造全站导航,不重做客户案例库,不开发多语言版本,不处理低流量历史页面。范围边界确定后,设计和内容团队终于有了明确的工作对象。

3. 第二步:拆出任务和交付物

阶段 具体任务 交付物 最终负责人
需求 确认三个核心产品页范围 页面范围确认记录 产品负责人
内容 完成产品卖点和FAQ初稿 内容文档 市场负责人
设计 输出电脑端与移动端设计稿 设计稿及标注文件 设计负责人
开发 完成页面开发和表单接口联调 可测试版本 研发负责人
测试 执行功能、兼容性和埋点验证 测试报告和缺陷清单 测试负责人
发布 完成审批、监控和回滚准备 上线审批记录及发布方案 项目负责人

4. 第三步和第四步:安排依赖并建立同步机制

项目组将内容初稿、技术可行性评估和测试用例准备安排为并行任务,但规定核心页面范围必须先确认。设计稿通过评审后,研发才进入稳定开发;研发提供可测试版本后,测试团队开始正式验证;上线审批则必须等待高优先级缺陷关闭。

同步机制也从“每周开会问进度”改成了“每周一次项目评审+关键阻塞即时升级”。每项任务更新时必须填写三项内容:当前状态、下一步动作、是否存在阻塞。预计影响关键里程碑的问题,不等待周会,直接在项目群和任务记录中升级。

5. 第五步:用里程碑观察是否真正接近交付

项目设置了五个里程碑:范围冻结、设计评审通过、可测试版本完成、测试通过、正式上线。项目负责人不再使用“整体完成80%”作为唯一判断,而是检查关键里程碑是否按时通过。

在第三周,内容团队提出新增一组对比页面。按照新规则,该需求被记录为范围变更,并评估出需要额外两个工作日。项目组决定将其放入下一迭代,保护本次上线日期。这不是拒绝需求,而是把需求变化从隐性返工变成显性决策。

揭秘高效团队的秘诀:5步打造完美进度管理计划

九、不同规模和不同场景下的行动建议

1. 十人以内的小团队:先用轻量模板跑通闭环

小团队不必一开始就引入复杂系统。可以使用一张共享表格,至少设置任务、交付物、负责人、开始日期、截止日期、前置依赖、状态、风险和下一步动作九列。

团队每周固定更新一次,项目负责人重点检查三个问题:本周是否完成关键交付物,哪些任务阻塞超过一天,是否出现范围变化。只要能够连续四周执行,团队再考虑是否需要看板、甘特图或自动提醒。

2. 十到五十人的跨部门团队:重点治理依赖和审批

这个规模的团队最容易出现“每个部门都有自己的计划”。建议建立一份主计划,部门内部可以保留细分任务,但所有影响最终交付的节点必须同步到主计划。

主计划不应复制所有细节,而应聚焦跨部门交付物、关键依赖、审批节点和风险。这样既不会让主计划过度膨胀,也能避免项目负责人在多个表格之间来回核对。

3. 一百人以上组织:重点评估平台化管理能力

中大型组织的项目管理难点通常已经超出“有没有任务表”的范围,而是涉及权限、数据隔离、组织协同、审计、报表、系统集成和历史数据迁移。此时,某项目管理平台的价值在于建立统一的项目语言和数据入口。

以PingCode为例,如果企业需要服务100人以上组织,或者同时管理研发、产品、测试和业务项目,可以重点考察以下能力:任务与需求是否能够关联,里程碑和依赖是否可视化,是否支持私有化部署,是否满足企业权限和数据合规要求,是否能够将Jira中的项目、字段、状态和历史记录平滑迁移。

“支持迁移”不等于“迁移没有成本”。选型时应要求供应商提供真实数据样本测试,并重点验证以下事项:

  • 历史任务、评论、附件和关联关系是否完整保留。
  • 用户、部门、角色和权限是否能够准确映射。
  • 原有工作流、状态和字段是否需要重新设计。
  • 接口、报表和通知规则是否能继续使用。
  • 私有化部署后的升级、备份、监控和故障响应由谁负责。

4. 研发和软件交付项目:把缺陷与需求放进同一条链路

研发项目不能只追踪开发任务,因为需求、代码、测试用例、缺陷和发布版本之间存在天然关联。一个需求延期,可能是设计未确认,也可能是接口未完成,还可能是缺陷反复回归。

建议至少建立“需求,开发任务,测试,缺陷,版本”之间的关联。项目负责人查看进度时,不只看开发任务完成率,还要看未关闭缺陷、测试覆盖情况和版本是否具备发布条件。

5. 市场活动和运营项目:重点管理外部依赖与截止日期

市场项目通常包含供应商、媒体、渠道、设计、内容、销售和法务等多方角色。外部依赖多、日期不可逆,是这类项目的主要风险。活动开始时间一旦确定,素材、场地、投放和审批都不能无限延期。

这类项目要为每个外部交付物设置“最晚可接受日期”,而不是只写理想日期。例如,活动海报最好在活动前十天完成,但最晚不能晚于活动前三天;如果超过最晚日期,就必须切换备用素材或调整投放范围。

揭秘高效团队的秘诀:5步打造完美进度管理计划

十、不同情况下的取舍:不是所有项目都需要“完美计划”

1. 速度与完整性的取舍

紧急项目不适合花一周制作完美计划。此时应先建立最小可执行计划,只明确最终结果、关键任务、负责人、最早风险和下一次检查时间。计划可以在执行中迭代,但不能因为追求完整而延误启动。

稳定周期较长的项目则应投入更多时间梳理依赖、审批和资源约束。前期多花半天确认范围,往往比中途返工数天更划算。真正需要控制的是计划投入与项目风险之间的比例。

2. 统一流程与团队自主性的取舍

大型组织需要统一任务状态、风险等级和里程碑定义,否则跨项目比较没有意义。但统一不代表所有团队必须使用完全相同的细节模板。研发、市场、采购和客户交付的工作逻辑不同,允许保留场景化字段,反而更容易落地。

我建议统一“最小公共字段”,例如项目目标、任务负责人、交付物、截止日期、状态、依赖和风险;在此基础上,由团队自行增加测试环境、供应商、合同、版本或客户验收等专业字段。

3. 透明度与信息噪声的取舍

所有信息都公开不一定带来透明。任务评论过多、通知过密、所有人都被抄送,最终会让真正重要的风险被淹没。好的透明度是让相关人员看到与自己有关的信息,并且能够快速找到决策记录。

建议为通知设置层级:普通状态更新进入项目动态,影响里程碑的风险触发负责人提醒,涉及范围、预算或发布日期的变化则进入管理层决策记录。信息越重要,越应该有清晰的行动要求。

4. 工具功能与组织能力的取舍

项目管理平台可以帮助团队记录任务、展示依赖和生成报表,但它不能替代目标决策、资源协调和责任承担。工具上线后,如果团队仍然不愿更新状态、负责人没有升级风险、管理者只在延期后追责,软件只会成为更漂亮的任务仓库。

因此,工具选型应放在流程之后。先定义项目如何启动、如何拆解、如何同步、如何升级和如何复盘,再判断哪些环节需要系统支持。对于中大型组织,可以将PingCode等平台纳入试点,但应先选一个真实项目验证流程,而不是一开始就全公司铺开。

揭秘高效团队的秘诀:5步打造完美进度管理计划

十一、明天就能执行的进度管理计划模板

1. 项目启动时填写九个字段

如果团队还没有成熟流程,可以先复制下面的字段,不必等待软件、制度或培训全部到位。

字段 填写要求 错误示例 改进示例
项目结果 写清最终交付和验收标准 提升体验 完成三个产品页改版并通过移动端验收
任务名称 使用动词加具体对象 负责内容 完成三个产品页核心卖点初稿
交付物 说明完成后提交什么 做好 内容文档和审核记录
最终负责人 只指定一人 市场部 市场负责人张某
前置依赖 写明必须先完成的条件 页面范围确认后开始
截止时间 写明确切日期和时区 月底前 4月18日18:00
状态 使用统一枚举值 差不多完成 进行中
风险等级 标记是否影响里程碑 有点风险 黄色:可能影响测试开始时间
下一步动作 写出下一项具体行动 继续跟进 周三前完成接口字段确认

2. 每次进度同步只回答四个问题

  • 上一个周期完成了什么交付物?
  • 下一个周期必须完成什么动作?
  • 当前有哪些阻塞或依赖未解决?
  • 是否需要调整范围、资源、顺序或日期?

如果会议无法推动这四个问题得到答案,就不应继续扩大会议信息量。进度会议不是逐人朗读任务表,而是帮助项目组做出决策、清除阻塞和保护关键节点。

3. 项目结束后完成一次十五分钟复盘

小项目不需要复杂的复盘报告,但至少要记录三件事:本次最晚暴露的风险是什么,哪个估算最不准确,下一次要提前增加哪个检查点。连续记录三到五个项目后,团队通常就能发现自己的稳定问题,例如审批总是滞后、需求边界总是变化,或者测试时间总被压缩。

这些记录可以沉淀成团队模板。下一次启动类似项目时,不再从零开始排期,而是直接引用过去的阶段、任务、风险和里程碑,再根据当前范围进行调整。

揭秘高效团队的秘诀:5步打造完美进度管理计划

十二、结语:高效团队不是把计划做得更漂亮,而是让偏差更早变得可处理

进度管理计划的终点不是一张甘特图,也不是一份每周更新的报表。它真正的价值,是把项目从“大家都在努力”转化为“关键交付正在按顺序发生”。当目标有验收标准,任务有交付物,负责人唯一,依赖关系清楚,风险能够提前升级,团队才拥有稳定的执行基础。

我最建议管理者改变的一个习惯,是不要等项目延期后才问“为什么没人提前说”。应当在项目启动时就告诉团队:什么情况需要升级、升级后会如何处理、问题暴露是否会带来惩罚。只有当成员相信提前暴露问题能够换来资源和决策,而不是换来责备,进度数据才会真实。

下一步不要试图一次性建立一套完美制度。选择一个正在进行的项目,用半小时完成三件事:把最终目标改写成可验收结果;找出影响发布日期的三项关键任务;为每项任务补上唯一负责人、前置依赖和下一步动作。随后设置一个固定检查节点,观察风险是否比过去更早出现。

如果团队规模较小,先用轻量表格跑通这条闭环;如果已经是100人以上的中大型组织,或者项目涉及研发、测试、权限、审计、私有化部署和历史数据迁移,则应进一步评估专业项目管理平台。无论最终选择哪种工具,判断标准都只有一个:它是否帮助团队更早发现偏差,并在项目仍有选择时采取行动。

常见问题解答(FAQ)

1. 如何用5步制定一份真正能执行的项目进度管理计划?

我以前做项目计划时,常常把任务、负责人和截止日期填进表格,就以为计划完成了。可项目推进两周后,大家依然会问“现在做到哪一步了”,我想知道一份进度计划到底还缺哪些关键要素?

我在实际搭建团队计划时,发现最容易被忽略的不是工具,而是计划的完整链路。真正可执行的计划,至少要把项目结果、任务拆解、前后依赖、责任人和风险反馈连起来。只写开始日期和结束日期,最多算日程表,不算进度管理计划。我通常按下面5步建立计划:第一步,明确可验收的项目结果;

第二步,把结果拆成阶段、任务和交付物;第三步,梳理任务依赖并设置里程碑;第四步,指定唯一负责人和协作机制;第五步,建立进度更新、风险预警与复盘规则。

步骤必须产出的内容常见错误 定义结果交付物、验收标准、截止时间只写“完成项目” 拆解任务具体动作和可检查成果任务大到无法估时 安排计划依赖关系、里程碑、缓冲时间所有任务都按顺序排 分配责任负责人、协作者、审批人只写某个部门负责 持续跟踪状态、风险、偏差和复盘结论延期后才开始追责 以一次官网改版为例,原计划只写了“4月30日前上线”。

我把它改成需求范围确认、页面设计、开发、内容录入、兼容性测试和上线审批6个阶段后,团队第一次看清了真正的关键路径:设计稿确认晚一天,开发和测试都会顺延,而内容录入其实可以与开发并行。我的判断标准很简单:任何任务都应该能回答四个问题,交付什么、谁最终负责、什么时候完成、完成依据是什么。

如果有一个问题答不上来,这条任务就还没有达到可执行状态。

2. 项目任务拆到什么程度,才不会让团队陷入过度管理?

我曾经把一个“完成活动页面”的任务拆成十几个小动作,结果团队每天都在更新状态,真正的工作反而被打断。后来我又尝试只保留几个大任务,却经常出现任务显示进行中、实际已经延期的情况,任务颗粒度到底应该怎么判断?

任务拆解并不是越细越好,我踩过的最大坑就是把每个动作都当成一条任务。一个任务如果只需要几分钟、没有独立交付物,通常不值得单独管理;但如果一个任务持续超过3个工作日、涉及多人协作或存在明显依赖,就往往需要进一步拆分。

我现在使用一个更实用的判断方法:一条任务最好能够由一名负责人在半天到两天内完成,或者至少能在一个固定检查周期内判断进展。任务必须有明确产出,例如“提交首页视觉稿”,而不是“推进设计工作”。

写法问题改写方式 完成产品上线范围太大,无法估时需求冻结、开发完成、测试通过、上线审批 负责市场工作没有具体成果完成活动方案、确认投放素材、提交复盘报告 优化页面验收标准模糊首屏加载时间降至目标值并通过测试 开会讨论需求会议不等于交付输出需求决策记录并由相关人确认 在一次市场活动项目中,我把“准备活动物料”拆成物料清单确认、文案定稿、设计出稿、合规审核和印刷下单5项任务。

这样拆分后,团队没有增加很多汇报成本,却提前发现合规审核需要2个工作日,避免了设计完成后才返工。我建议用“交付物而不是动作”作为拆解依据。一个任务完成后,应该留下文件、页面、决策记录、测试结果或已确认的结果。

如果只是“沟通一下”“跟进一下”“持续优化”,没有可验证产出,就不适合作为进度计划中的正式任务。

3. 甘特图、看板和表格,哪一种进度管理方式更适合团队?

我试过用共享表格管理项目,也试过用看板和甘特图。表格最容易开始,但任务一多就很难看出依赖关系;甘特图信息很完整,却不是所有成员都愿意维护,我应该根据什么来选择工具?

我的经验是,工具不应按流行程度选择,而要看项目的主要复杂度来自哪里。复杂度来自时间依赖,就优先使用甘特图;来自任务流转,就优先使用看板;如果只是少量任务和固定负责人,共享表格反而更省事。

方式最擅长解决的问题不适合的情况维护要求 共享表格快速记录负责人、日期和状态任务依赖复杂、多人频繁更新低 看板观察任务从未开始到完成的流转需要精确呈现跨阶段依赖中 甘特图查看时间安排、并行任务和关键路径临时性、变化极快的小任务中高 项目管理平台集中管理任务、权限、提醒和记录团队没有统一更新习惯取决于流程设计 我曾在一个12人参与的官网改版项目中先用表格管理。

第一周任务只有18项,表格足够使用;第二周任务增加到46项,并出现设计、开发、内容互相等待的情况,团队开始花时间翻聊天记录确认前置条件。后来我保留表格作为数据底稿,再用甘特图展示关键节点,周会耗时从约50分钟降到30分钟左右。但甘特图并不是万能答案。

它能告诉你哪些任务可能影响最终日期,却不能自动解决负责人不更新、需求不断变化或审批人迟迟不反馈的问题。工具选择之前,必须先统一任务状态、更新频率和延期处理规则,否则只是把混乱从聊天窗口搬到了软件里。我的选型建议是:10项以内的短期项目用表格;需要持续流转的运营或研发任务用看板;

存在多团队依赖、固定里程碑和明确上线日期的项目用甘特图;如果项目同时具备这些特征,再考虑使用某项目管理平台统一管理。

4. 如何在项目延期前识别风险,而不是等结果出来后追责?

我以前每周开进度会,大家都说“基本正常”,直到上线前才发现测试资源没有排期、审批人也没有确认时间。现在我想建立一套简单的预警机制,既能提前暴露问题,又不会让团队每天填写复杂报表,应该怎么做?

项目延期通常不是在截止日期当天发生的,而是在更早的时候出现了信号:前置任务没有完成、负责人连续两次不更新、关键资源未确认,或者任务完成了却没有通过验收。进度管理的重点不是催问谁还没做完,而是识别哪些偏差已经可能传导到最终里程碑。我建议使用红黄绿三级规则,并给每种颜色设定明确动作。

绿色表示按计划推进,不需要额外干预;黄色表示存在风险,需要负责人给出恢复方案和新的判断时间;红色表示已经影响关键节点,必须由项目负责人协调资源、调整范围或重新安排日期。

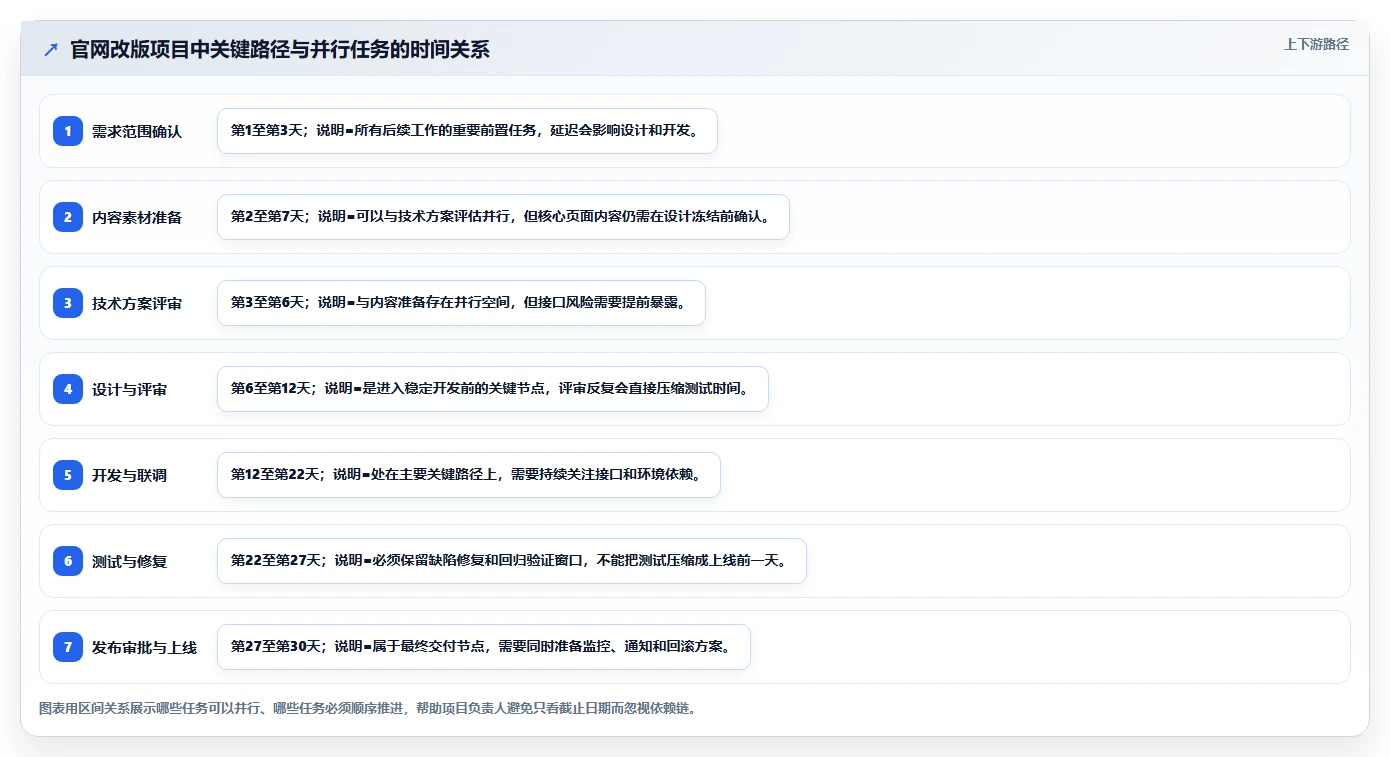

状态判断条件处理动作 绿色任务按计划更新,前置条件已满足保持原计划,按周期更新 黄色预计延期1个工作日,或关键依赖尚未确认当天补充原因、影响和恢复方案 红色已影响里程碑,或延期超过可用缓冲升级决策,调整资源、范围或日期 在一次产品发布项目中,测试任务原定周四完成,但测试负责人在周二反馈环境还没准备好。

按照旧做法,这个问题可能到周四才暴露;按照新规则,它直接被标为黄色,并要求技术负责人在当天确认环境交付时间。最终发现环境要推迟一天,团队提前把部分接口测试并行安排,发布日期没有变化。我会要求每项黄色或红色任务补充三句话:当前卡在哪里、预计影响什么、下一步由谁在什么时候处理。

这样会议讨论的是决策和行动,而不是重复汇报状态。实践中,风险记录控制在10项以内通常更容易维护,超过这个数量就应该先合并同类问题,避免团队对预警产生麻木。还有一个容易被忽略的指标:不要只看已完成任务数量,要看关键路径上的任务是否完成。一个团队本周完成了20个低影响任务,并不代表项目更接近上线;

真正值得管理的是那些一旦延期就会拖动最终交付日期的任务。

核心关键词

读者评论

杨子涵

文章把进度管理从“催任务”转向“管交付链”,尤其强调交付物、依赖关系和唯一负责人,这些内容对跨部门项目很有参考价值。

汪依诺

非目标”与验收标准的做法比较实用。很多项目延期并非执行慢,而是范围不断扩大,提前明确不做什么确实能减少返工。

邹舒然

文中关于任务颗粒度的建议较清晰,但半天到三天更适合作为参考,研发攻关和外部审批仍需结合实际增加检查节点。

原创文章,作者:飞飞,如若转载,请注明出处:https://worktile.com/solution-1/archives/32869

(0)
飞飞飞飞
揭秘软件缺陷状态完整变化:从发现到修复的全过程
上一篇 2026年8月27日 下午12:39
2026年效率之选:6款顶级下达任务的软件工具深度对比
下一篇 2026年8月27日 下午12:40

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

分享本页
返回顶部
