如何制作一份完美的项目推进计划图?5个步骤让你的项目事半功倍

如何制作一份完美的项目推进计划图?5个步骤让你的项目事半功倍

很多项目不是输在没有计划,而是输在计划图只写了“做什么”和“什么时候做”,却没有说明“谁来做、依赖什么、交付到什么程度、延期后怎么办”。我见过一份看起来非常完整的项目表:任务超过120项、时间排到每一天、颜色也区分得很清楚,但项目启动两周后,团队仍然频繁开会确认责任,最终上线时间比原计划晚了18天。真正有效的项目推进计划图,不是漂亮的甘特图,而是一套能把目标转化为行动、把风险暴露出来、把变更记录下来的执行系统。

一、先讲结论:完美的计划图,重点不是“画图”而是“建立推进逻辑”

1. 一份可执行的计划图至少要回答六个问题

如果一张计划图无法让团队快速回答下面六个问题,它就更像一张任务清单,而不是项目推进计划。

  • 最终要交付什么:项目完成的结果是什么,验收标准是什么。
  • 当前处于哪个阶段:项目是在需求确认、设计、开发、测试,还是上线验收。
  • 下一步具体做什么:任务必须是可执行动作,而不是模糊目标。
  • 谁对结果负责:每项任务最好有一名明确的直接负责人。
  • 任务依赖什么:哪些事项必须先完成,哪些工作可以并行开展。
  • 出现偏差后怎么办:延期是否影响关键节点,应该加资源、缩小范围,还是调整日期。

这六个问题实际上对应了计划图的六类核心字段:交付物、阶段、任务、负责人、依赖关系和风险处理。日期只是其中一部分,而且不是最先确定的部分。先有项目逻辑,再有时间轴;先有交付标准,再有完成比例。

2. 推荐采用“结果,里程碑,任务,依赖,时间,反馈”的五步法

我通常不会让项目负责人一开始就打开 Excel 画横条,而是按照下面的顺序搭建计划:

  1. 明确最终交付结果和验收标准;
  2. 按阶段设置少量关键里程碑;
  3. 把里程碑拆成可以分配、跟踪和验收的任务;
  4. 补充负责人、交付物、依赖关系,再安排时间;
  5. 用固定节奏更新实际进度,并根据偏差调整计划。

这五步的顺序不能随意调换。例如,没有任务拆解就直接安排日期,得到的通常只是领导希望看到的时间表;没有依赖关系就设置工期,得到的通常是一串互相冲突的承诺;没有更新机制,即使计划图最初做得准确,也会在第一次需求变更后失去参考价值。

如何制作一份完美的项目推进计划图?5个步骤让你的项目事半功倍

二、先看真实场景:为什么“任务很多”的计划图仍然推进不动

1. 一个典型的官网改版项目

下面用一个企业官网改版项目说明完整过程。项目周期暂定六周,参与角色包括业务负责人、产品经理、设计师、前端工程师、后端工程师、测试人员和市场同事。最终交付不是“把网页做出来”,而是完成核心页面改版、内容迁移、数据埋点、兼容性测试并正式上线。

如果项目负责人直接列出“需求分析、页面设计、前端开发、后端开发、测试上线”五行任务,计划图看起来很简洁,但实际推进时会立即出现几个问题:需求分析由谁负责?需求文档由谁确认?设计是否必须等待全部需求完成?内容迁移能否和开发并行?测试是功能测试还是兼容性测试?上线前谁批准发布?

这些问题并不是会议沟通问题,而是计划图缺少必要字段的结果。任务名称越概括,项目风险越容易被隐藏在一行文字里。项目负责人只有把一行任务拆开,才能看到真正的工作量和等待关系。

2. 计划图失效通常有三个信号

  • 每周例会都在重复确认“这项任务到底谁负责”。
  • 任务显示为“进行中”超过一周,却没有任何可验收的阶段性交付物。
  • 某项工作延期后,团队无法判断它是否会影响最终上线日期。

我把这三类问题称为“责任模糊、完成模糊、影响模糊”。它们比单纯的延期更危险,因为延期至少还能被看见,而模糊会让团队在错误的假设下继续排期。

3. 计划图不是汇报装饰,也不是个人待办清单

面向领导的汇报图强调阶段、节点和总体风险,面向执行团队的工作图则需要展示任务、负责人、依赖和交付物。把所有内容塞进一张图,往往会导致两种结果:管理层看不懂细节,执行人员又找不到真正需要关注的任务。

因此,我建议至少准备两个视图:一个是项目总览图,用于周会和管理层沟通;另一个是执行明细表,用于任务负责人日常更新。两者使用同一套任务数据,但展示层级不同。

如何制作一份完美的项目推进计划图?5个步骤让你的项目事半功倍

三、第一步:明确最终交付结果,再设置关键里程碑

1. 先写“完成后的状态”,不要先写工作动作

“完成需求分析”“完成页面开发”“做好测试”都不是理想的项目结果,因为它们无法独立证明工作是否真正完成。更好的写法是描述交付状态,例如“需求文档通过产品、业务和技术三方评审”“核心页面在指定浏览器和移动端完成验收”“上线后关键转化路径能够正常提交并被数据平台采集”。

一个好的交付结果应具备三个特征:能被观察、能被验收、能与项目目标建立关系。对于无法验收的表述,我会要求项目负责人继续追问:“什么证据出现后,我们才能说这项工作完成了?”

2. 用里程碑切分项目,而不是把所有日期平均分配

里程碑不是把每周最后一天标成一个圆点,也不是普通任务的另一种颜色。它通常代表阶段性结果、关键决策或外部承诺,例如需求冻结、设计定稿、测试通过、正式上线和项目验收。

在官网改版项目中,我会把六周划分为五个阶段节点,而不是简单地平均成六个“工作周”。需求确认是第一个决策节点,设计定稿是第二个节点,开发完成是第三个节点,测试通过是第四个节点,正式上线和业务验收则是最后两个结果节点。

里程碑 完成标准 主要验收人 未完成时的影响
需求确认 需求文档完成评审,范围和优先级明确 业务负责人、产品负责人 设计和开发可能反复返工
设计定稿 核心页面及交互方案获得确认 产品负责人、品牌负责人 前端开发无法稳定开始
开发完成 约定范围内的功能可运行,代码进入测试环境 技术负责人 测试周期被压缩
测试通过 关键缺陷关闭,发布条件满足 测试负责人、业务负责人 上线风险显著增加
正式验收 页面、内容、数据和业务流程均完成确认 项目发起人 项目无法正式关闭

3. 里程碑不宜设置得过多

里程碑太少,团队看不出项目究竟卡在哪个阶段;里程碑太多,又会把普通任务伪装成重要节点,导致所有事项都需要同等级别的管理关注。对于六周左右的中型项目,我通常建议设置4至8个关键节点,再根据项目复杂度调整。

判断一个节点是否值得成为里程碑,可以问三个问题:它是否代表阶段性成果?它是否需要一次正式决策或验收?它是否会影响后续大量工作?如果三个问题都回答“否”,它大概率只是普通任务。

如何制作一份完美的项目推进计划图?5个步骤让你的项目事半功倍

四、第二步:把里程碑拆成可以执行和验收的任务

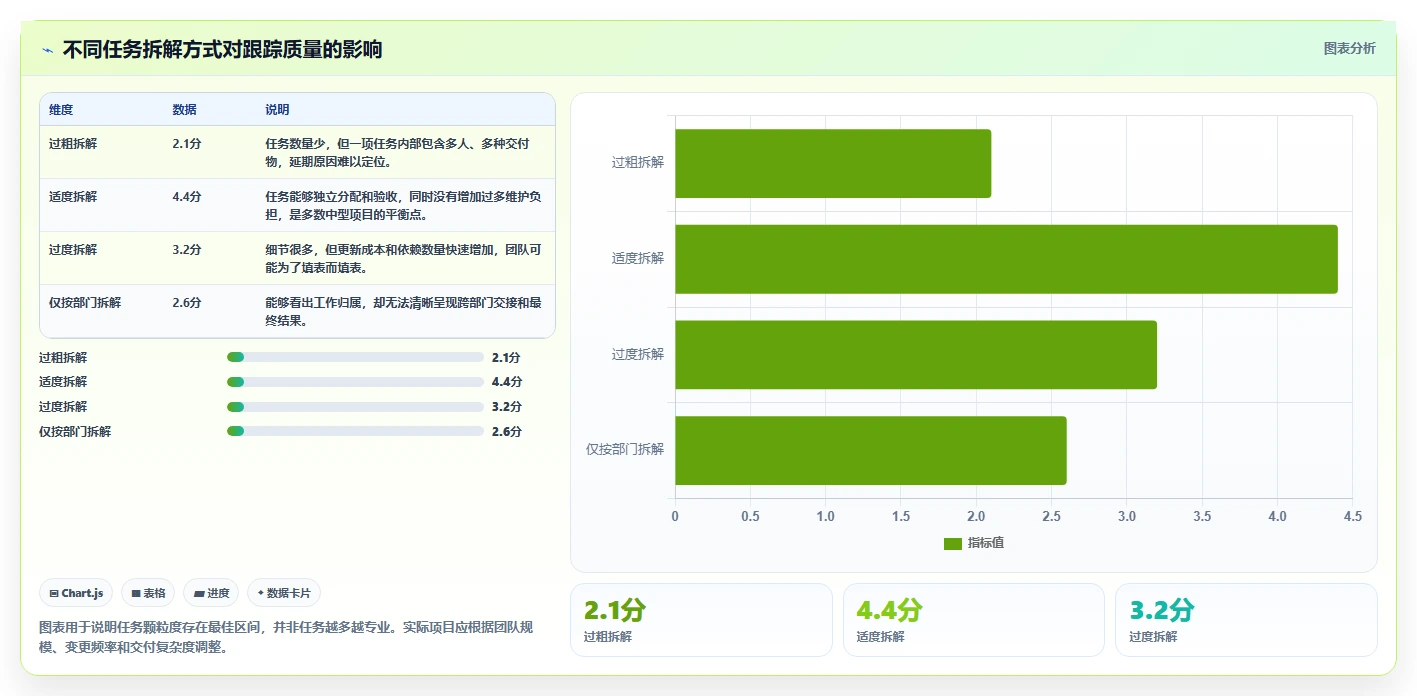

1. 任务拆解的标准不是“越细越好”

很多项目负责人第一次做计划图时会陷入两个极端。第一种是任务拆得过粗,例如把整个开发阶段写成“完成系统开发”;第二种是拆得过细,把每次沟通、每个文件上传动作都单独列出。前者无法估算和跟踪,后者维护成本过高,项目成员会把时间花在更新表格上。

我更看重任务是否满足四个条件:有明确动作、有单一直接负责人、有独立交付物、有相对清晰的完成边界。只要一项任务不能被单独分配或验收,就应该继续拆分;如果拆分后没有新的管理价值,就不必再细化。

2. 用“动词+对象+完成标准”命名任务

“整理需求”“做设计”“准备测试”这些名称太模糊。可以改成“整理官网栏目需求并标注优先级”“输出首页高保真设计稿并完成评审”“编写兼容性测试用例并提交测试报告”。任务名称本身就应该让不了解背景的人看懂要做什么、交付什么。

以“需求确认”这个里程碑为例,建议拆成以下任务:

  1. 收集业务部门对首页、产品页和案例页的改版需求。
  2. 访谈销售和市场人员,确认客户最常使用的内容入口。
  3. 整理需求清单,标记必须做、应该做和可延后事项。
  4. 编写需求文档,明确页面范围、功能边界和验收标准。
  5. 组织产品、业务、设计和技术联合评审。
  6. 根据评审意见修改文档,并发布最终确认版本。

3. 通过“能否单独验收”判断拆解颗粒度

假设任务名称是“完成首页”,它无法回答首页的哪一部分完成了,也无法说明谁能验收。继续拆分后,可以形成“完成首页信息架构”“输出首页设计稿”“完成首页前端开发”“完成首页内容迁移”“完成首页兼容性测试”等任务,每项都有相对独立的交付物。

但也不要把“确认按钮颜色”“上传一张图片”这类动作全部单独列出。对于大多数企业项目,单项任务如果只需要十几分钟、没有独立责任边界,也没有必要成为计划图中的一级任务。过度细化会产生大量状态更新和依赖维护,反而降低计划可信度。

模糊任务 拆解后的任务 可验收交付物
完成需求分析 收集需求、整理优先级、编写文档、组织评审 确认版需求文档
完成页面设计 搭建信息架构、输出视觉稿、完成交互评审 评审通过的设计稿
完成开发 前端开发、接口联调、异常处理、部署测试环境 可运行测试版本
做好测试 编写用例、执行功能测试、执行兼容性测试、关闭关键缺陷 测试报告和缺陷关闭记录

如何制作一份完美的项目推进计划图?5个步骤让你的项目事半功倍

五、第三步:把负责人、交付物和依赖关系补进计划图

1. 每项任务设置一名直接负责人

“产品部负责”“研发团队负责”通常不够明确。团队可以共同协作,但计划图中最好指定一名直接负责人,由他跟进进度、协调资源并提交交付物。负责人不一定亲自完成全部工作,却必须对任务结果负责。

我建议把角色分成三类:直接负责人、协作人和验收人。直接负责人负责推进,协作人负责提供输入或执行部分工作,验收人负责判断交付物是否达到标准。三种角色混在一起时,项目很容易出现“大家都参与、没人真正负责”的情况。

2. 交付物比完成比例更有判断价值

“开发完成80%”听起来很具体,但如果没有说明剩余20%是什么,项目负责人仍然无法判断是否影响上线。相比之下,“首页和产品页已完成,案例页接口联调未完成”更能帮助团队做决策。

因此,进度字段最好同时记录百分比和交付状态。百分比用于粗略观察,交付物用于实际验收。对于研发类任务,还可以补充代码合并、测试环境部署或缺陷关闭等客观证据;对于市场和运营任务,则可以记录文案定稿、素材审核或渠道确认等结果。

3. 梳理前置任务和并行任务

任务依赖关系决定了项目真正的节奏。需求文档确认后,设计才能稳定推进;设计稿定稿后,前端开发才不会反复返工;后端接口完成后,前端才能进行完整联调。但内容准备、部分数据整理和环境申请,可能与设计或开发并行开展。

如果把所有任务都排成一条线,项目周期会被人为拉长;如果把所有任务都排成并行,团队又会在后期集中暴露大量等待和返工。正确做法是先识别强依赖,再识别可并行工作,最后观察哪些任务位于关键路径。

任务 直接负责人 协作角色 前置任务 交付物 是否影响关键节点
确认页面范围 产品经理 业务负责人、设计师 需求收集 页面范围清单 是
输出视觉设计稿 设计师 产品经理、品牌负责人 页面范围确认 高保真设计稿 是
整理历史内容 市场专员 业务部门 栏目范围初版 内容迁移清单 部分影响
申请测试环境 运维工程师 后端工程师 技术方案确认 可用测试环境 是
编写测试用例 测试负责人 产品经理、开发人员 需求文档确认 测试用例集 否,可与开发部分并行

4. 大型团队要特别关注跨部门交接

对于100人以上组织,项目推进的难点通常不是某个团队不会做任务,而是部门之间的信息、权限和交付边界没有对齐。一个任务在产品团队看来已经完成,在技术团队看来可能还缺少接口定义,在测试团队看来则可能没有达到可测试状态。

这类场景适合使用能够管理需求、任务、缺陷和交付流程的项目管理平台。以 PingCode 为例,它主要面向中大型企业及100人以上组织,支持私有化部署,并提供从需求、研发任务到测试和发布的协同管理能力。如果企业原有流程基于 Jira,迁移时还需要重点核对字段映射、工作流、权限、历史数据和报表口径,而不能只看“能否导入任务”。对于重视数据控制和国产化替代的组织,私有化部署和迁移能力会成为选型的重要考量。

如何制作一份完美的项目推进计划图?5个步骤让你的项目事半功倍

六、第四步:安排时间并制作真正可读的项目推进图

1. 工期估算不能只按“理想工作量”计算

任务工期不等于一个人连续工作的纯工作小时。真实项目中还包含评审、等待、沟通、修改、环境准备和外部审批。比如一份设计稿理论上两天可以完成,但如果需要经过品牌、业务和技术三方评审,计划至少还要考虑评审窗口和修改时间。

我会把工期拆成三部分:实际制作时间、等待与协作时间、风险缓冲时间。这样做的好处是,延期发生时可以判断到底是工作量估错、等待过长,还是风险真的发生,而不是笼统地说“项目进度慢了”。

2. 给任务标注计划日期和实际日期

计划开始、计划结束、实际开始和实际结束是四个不同字段。只保留一个日期,项目延期后就无法知道原计划是什么,也无法进行复盘。尤其是项目频繁变更时,如果直接覆盖原日期,团队会误以为项目一直按计划推进。

在计划图中,我建议用一种颜色表示计划区间,用另一种颜色表示实际进度;对于尚未开始的任务,只显示计划条;对于已经开始的任务,同时显示实际开始日期和当前完成位置;对于已延期任务,额外标记延期天数和影响的里程碑。

3. 适当预留缓冲,但不要把缓冲变成“随便延期”

缓冲时间应当有原因,例如外部审批、接口联调、内容审核或兼容性测试存在不确定性。没有风险依据的统一加长工期,会掩盖效率问题;完全不留缓冲,则会让一个小问题迅速传导至最终日期。

我通常把缓冲放在阶段交界处或关键路径附近,而不是平均撒在每个任务后面。这样既便于管理,也能避免团队把每一项任务都当成可以无限拖延的空间。

4. 根据项目规模选择工具

使用场景 优先工具 主要优点 主要限制
个人或3人以内的小项目 Excel或在线表格 上手快、成本低、格式自由 多人同时维护和版本控制较弱
5至20人的协作项目 在线项目管理工具 支持评论、提醒、权限和实时同步 需要统一字段和使用规则
100人以上组织的多团队项目 企业级项目管理平台 支持权限、流程、报表、需求和测试协同 实施和治理成本更高
已有复杂研发流程的企业 支持流程迁移的平台 可减少历史数据和研发流程断裂 迁移前必须核对字段、权限和工作流兼容性

工具选择的核心不是功能列表越长越好,而是团队能否持续使用。一个拥有复杂报表但无人更新的平台,不如一张字段完整、每周有人维护的表格。对于中大型企业,我会额外检查私有化部署、权限模型、审计能力、数据迁移、接口能力和供应商服务边界。

如果企业考虑从 Jira 迁移到国产项目管理平台,不能只比较页面和价格。迁移前应先盘点项目空间、用户角色、工作流、字段、历史附件、缺陷状态和报表口径,再做小范围试迁移。PingCode支持 Jira 平滑迁移这一点,对已有研发数据和流程沉淀的团队具有现实价值,但具体迁移效果仍应通过企业自己的样本项目验证。

如何制作一份完美的项目推进计划图?5个步骤让你的项目事半功倍

七、第五步:用实际进度和风险反馈,让计划图持续有效

1. 每次更新至少记录五类信息

项目推进图的更新不应只是把横条涂成绿色。一次有效更新至少包括:当前状态、实际开始时间、实际完成时间、完成比例和风险备注。对于延期任务,还要记录延期原因、影响范围和下一步处理动作。

  • 未开始:前置条件尚未满足,或还没有进入执行窗口。
  • 进行中:负责人已经开始工作,但交付物尚未完成验收。
  • 待验收:任务产出已经提交,等待指定验收人确认。
  • 已完成:交付物符合标准,并完成必要的记录或交接。
  • 存在风险:当前尚未延期,但已出现可能影响节点的因素。
  • 已延期:超过计划日期,或已经明确无法按原日期完成。

2. 发现延期后,先判断原因再改日期

延期处理最常见的错误是直接把结束日期向后拖,然后继续向后移动所有任务。这种做法只是把问题从今天推迟到下周,并没有减少工作量,也没有解决资源冲突。

我建议按照以下顺序判断:

  1. 延期发生在哪个环节,是执行慢、等待长、需求变更,还是资源不足。
  2. 该任务是否处在关键路径上,是否会直接影响里程碑。
  3. 是否存在可以并行的工作,能否减少等待时间。
  4. 是否可以增加人员、调整优先级或临时改变交付范围。
  5. 如果无法消除影响,是否需要重新确认上线日期和对外承诺。

例如,设计稿延期两天,不一定意味着上线延期两天。如果内容迁移、测试用例编写和环境准备可以并行,团队可能吸收一部分影响;但如果设计稿延期发生在关键页面,且前端开发无法开始,那么它很可能直接压缩开发和测试周期。

3. 建立固定的周度更新机制

对于六周左右的项目,我通常建议每周进行一次正式计划更新,关键路径上的任务可以每天更新。周会不应逐行朗读表格,而应围绕四个问题展开:上周完成了什么、当前卡在哪里、下周要交付什么、哪些问题需要决策或资源支持。

如果每个负责人都在会前更新计划图,会议时间会明显缩短;如果会议结束后才由项目经理统一补数据,信息往往已经滞后。计划图必须成为团队共同维护的工作台,而不是项目经理独自保管的汇报文件。

4. 计划变更要保留原因和版本

需求范围、人员配置和外部依赖发生变化时,应保留变更记录。至少记录变更时间、提出人、变更内容、影响任务、影响日期、决策人和处理结果。这样做不是为了追责,而是为了区分原计划问题和后续范围变化。

当项目结束后复盘时,团队才能回答:是最初工期估算不准确,还是中途增加了工作范围?是执行效率不足,还是审批等待超出预期?没有版本和变更记录,复盘只能停留在“以后提前一点安排”的空泛结论。

如何制作一份完美的项目推进计划图?5个步骤让你的项目事半功倍

八、常见误区:为什么很多计划图越做越复杂,却越来越不能用

1. 误区一:先画甘特图,再思考项目范围

甘特图擅长呈现时间关系,但它不会自动告诉你任务是否完整,也不会替你判断目标是否可验收。如果项目范围没有明确,越早画图,越容易把未经确认的假设固化成日期承诺。

正确顺序是先形成交付物清单,再设置里程碑和任务,最后把任务映射到时间轴。甘特图是计划逻辑的可视化结果,不是项目规划的起点。

2. 误区二:用任务数量证明计划很专业

一张有300行任务的表格不一定比30行任务更可靠。任务数量增加后,依赖关系、负责人变更和状态维护都会增加。如果团队没有足够的更新能力,计划图很快就会出现过期信息。

我更愿意检查任务是否具有“最小可管理单元”的特征,而不是追求任务数量。对于一个普通市场活动,能够独立分配、在几天内完成并产生交付物的任务通常已经足够;对于高风险研发项目,才需要进一步拆分接口、环境、测试和发布步骤。

3. 误区三:所有任务都排成串行

串行排期看起来稳妥,实际上经常人为拉长周期。内容准备、供应商询价、数据清洗、测试用例设计和环境申请,很多工作并不需要等待前一个阶段全部结束。

但并行也不是越多越好。并行任务会增加沟通、接口和返工成本,尤其是需求尚未冻结时,过早并行开发很可能把不确定性放大。我的判断原则是:稳定输入可以并行,不稳定输入应先完成决策。

4. 误区四:把“进行中”当成进度证据

任务标记为进行中,只能说明有人开始做了,不能说明任务接近完成。一个持续两周的“进行中”状态,可能代表工作量估错、负责人被其他项目占用、验收人没有反馈,或者任务本身根本没有明确边界。

解决办法是增加阶段性交付物。例如开发任务可以拆成技术方案确认、核心功能完成、联调完成和测试版本部署;营销任务可以拆成选题确认、文案初稿、审核通过和发布上线。

5. 误区五:项目延期后直接覆盖原计划

覆盖原计划会让团队失去基线,也无法知道项目为什么延期。正确做法是保留原计划日期,同时记录当前预测日期和实际日期。对于已经发生的变更,还要标注是范围变化、资源变化、外部依赖,还是估算错误。

6. 误区六:用一种图服务所有人

管理层需要看关键节点、总体进度和红色风险;项目负责人需要看依赖、资源冲突和待决策事项;执行人员需要看自己的任务、交付物和截止时间。不同视图不是重复建设,而是针对不同决策需求进行信息过滤。

如何制作一份完美的项目推进计划图?5个步骤让你的项目事半功倍

九、专业判断:如何判断一份计划图是否真的可执行

1. 看任务是否能被一个人接住

如果一个任务同时需要产品、设计、开发和运营共同完成,却只写一个部门名称,那么它实际上不是一个任务,而是一个工作包。工作包可以存在于项目总览图中,但必须在执行明细表中继续拆分。

“一个负责人能否在明确周期内接住这项工作”,是我判断任务颗粒度最常用的问题。如果负责人需要先召集多人、等待多个部门输入,计划图就应当把这些输入和交接单独表达出来。

2. 看完成标准是否能让第三方判断

一个任务是否完成,不能只由执行人自己解释。比如“完成数据整理”可能意味着整理了部分数据,也可能意味着数据已清洗、校验并导入系统。计划图中需要写清楚文件、页面、报告、版本或审批记录等可验证的交付证据。

如果验收标准无法在一句话内说明,至少要在任务详情中补充验收清单。这样做会增加前期准备时间,但通常能减少后续争议和返工。

3. 看计划是否识别了关键路径

关键路径不是最重要的任务列表,而是决定项目最早完成日期的一组相互依赖任务。关键路径上的任意延误,都可能推迟最终交付;非关键路径任务即使短暂延期,也可能不会改变项目总周期。

识别关键路径时,先把任务之间的强依赖连起来,再观察从项目启动到最终验收的最长路径。不要因为任务由高层关注,就把它直接标成关键路径;关键路径是由依赖和工期决定的,而不是由职位或关注度决定的。

4. 看计划是否给变更留下决策空间

项目计划不是预测未来的水晶球。需求变化、人员调整和外部审批都可能改变原定路径。可执行的计划不会假装所有事情都确定,而是明确哪些事项已经确认、哪些事项仍是假设,以及假设被推翻后由谁决策。

我建议在计划图中增加“假设与约束”字段,例如“接口文档在第2周前提供”“业务方每周可安排一次评审”“上线窗口只能安排在周末”。这些约束比单纯写日期更能解释项目为什么这样排。

如何制作一份完美的项目推进计划图?5个步骤让你的项目事半功倍

十、不同项目情况下的行动建议与工具取舍

1. 个人或三人以内的小项目

如果项目只有一名负责人和少量协作人,不必一开始就引入复杂平台。使用Excel或在线表格,建立阶段、任务、负责人、开始日期、截止日期、状态和备注七个字段,通常已经足够。

这类项目最重要的不是自动化报表,而是每天或每两天确认一次任务状态。表格应保持轻量,避免为了展示专业而增加大量不参与决策的字段。

2. 五至二十人的跨职能项目

当项目涉及产品、设计、技术、市场和供应商时,在线协作工具的价值开始增加。此时应重点使用任务评论、提醒、附件、权限和变更记录,减少信息散落在即时通讯和个人文件夹中的情况。

建议先统一任务命名、状态和负责人规则,再导入工具。没有统一规则时,工具只会把不同人的工作习惯集中到同一个页面,无法自动形成标准流程。

3. 一百人以上组织的多团队项目

对于100人以上组织,项目计划通常不再只是一个项目经理的表格,而会与需求管理、研发任务、测试缺陷、发布流程、权限审计和管理报表关联。此时要重点评估平台能否支持组织级权限、跨项目视图、流程配置、数据统计和历史追溯。

PingCode主要服务中大型企业及100人以上组织,适合需要把需求、开发、测试、发布和项目管理放入同一协作体系的团队。它支持私有化部署,也支持 Jira 平滑迁移,这对希望保留研发历史和推进国产替代的企业具有一定吸引力。需要注意的是,任何平台迁移都不是单纯导入任务,企业仍需提前清理字段、统一状态、确认权限并进行试迁移。

4. 研发项目与非研发项目的不同重点

项目类型 计划图重点 最容易遗漏的内容 建议增加的字段
软件研发 需求、开发、测试、发布依赖 接口联调和缺陷关闭 版本、环境、缺陷等级、发布窗口
市场活动 内容、渠道、物料和上线时间 审核和供应商交付 审核人、素材状态、渠道确认、预算
展会或线下活动 场地、物料、人员和现场执行 物流和应急预案 供应商、到场时间、联系人、替代方案
行政或流程优化 调研、方案、试点和推广 使用反馈和制度落地 试点部门、反馈周期、培训记录、采纳率

5. 高不确定性项目的取舍

如果项目目标本身还不稳定,不要急于制作精确到每天的完整计划图。此时应采用滚动规划:先把未来一到两周拆细,把后续阶段保留为里程碑和工作包,等关键假设验证后再继续细化。

精确排期适合输入稳定、交付边界清楚的项目;滚动规划适合创新、探索和需求变化频繁的项目。前者强调日期承诺,后者强调快速反馈,两者没有绝对优劣,关键是不要用稳定项目的管理方法去约束高度不确定的工作。

如何制作一份完美的项目推进计划图?5个步骤让你的项目事半功倍

十一、一个可以直接套用的项目推进计划图模板

1. 基础字段模板

如果你今天就要制作一份项目推进计划图,可以先建立以下字段。它们覆盖了项目计划、执行和复盘所需的最小信息集。

阶段 任务 负责人 协作人 交付物 前置任务 计划开始 计划结束 实际完成 进度 状态 风险备注
需求阶段 确认页面范围和优先级 产品经理 业务负责人 页面范围清单 需求收集 第1周周一 第1周周三 待填写 0% 未开始 等待业务确认
设计阶段 输出核心页面设计稿 设计师 产品经理 评审通过的设计稿 页面范围确认 第1周周四 第2周周三 待填写 0% 未开始 需预留评审时间
开发阶段 完成前端开发和接口联调 前端负责人 后端工程师 测试环境版本 设计稿定稿 第2周周四 第4周周三 待填写 0% 未开始 接口文档需按时提供
测试阶段 完成测试并关闭关键缺陷 测试负责人 产品、开发 测试报告 测试版本部署 第4周周四 第5周周五 待填写 0% 未开始 重点关注兼容性
上线阶段 发布并完成业务验收 项目负责人 运维、业务 上线确认单 测试通过 第6周周一 第6周周三 待填写 0% 未开始 需确认回滚方案

2. 计划图的状态颜色建议

  • 灰色:未开始,前置条件尚未满足或尚未进入执行窗口。
  • 蓝色:进行中,当前处于正常执行状态。
  • 黄色:存在风险,暂未影响节点但需要明确处理动作。
  • 红色:已延期或已经影响关键里程碑,需要项目负责人介入。
  • 绿色:已完成,并且交付物已经通过验收。

颜色不宜超过五种,否则团队成员会把注意力放在图例理解上。颜色只是状态提示,不能替代负责人、交付物和风险说明。

3. 周会前的五分钟检查清单

  1. 所有已到期任务是否都有实际完成日期或延期原因。
  2. 所有“进行中”任务是否都有最近一次交付物或阶段成果。
  3. 关键路径上的任务是否存在新的等待、资源冲突或范围变化。
  4. 下周计划是否已经确认负责人、输入条件和交付标准。
  5. 是否有需要管理层拍板的问题被隐藏在普通备注中。

如何制作一份完美的项目推进计划图?5个步骤让你的项目事半功倍

十二、发布前的最终判断:这张图能不能推动项目

1. 用“交付证据”替代“看起来很完整”

计划图完成后,不要先看颜色是否漂亮、横条是否整齐,而要随机抽取三项任务检查:能否说出负责人?能否看到交付物?能否确认前置条件?如果其中两项回答不上来,这张图即使排版精美,也不适合直接作为执行依据。

2. 用“关键路径”替代“所有任务都重点关注”

团队的注意力是有限的。项目负责人应该突出真正可能影响最终日期的任务,把其他任务放在常规跟踪区。所有事情都标红,等于没有任何事情真正重要;所有任务都每天催办,也会让团队逐渐忽略计划提醒。

3. 用“变更记录”替代“事后解释”

项目延期并不可怕,可怕的是团队无法解释延期来自哪里。保留基线、记录变更、标注决策人,能够让项目复盘从情绪判断转向事实判断,也能帮助下一次项目更准确地估算工期和资源。

4. 用“适度复杂”替代“功能越多越好”

小项目不需要企业级流程,大型组织也不能永远依赖一张孤立表格。工具和计划图的复杂度,应当与参与人数、任务依赖、数据合规和变更频率匹配。对于中大型研发组织,PingCode这类支持需求、研发、测试、发布协同,并支持私有化部署和 Jira 平滑迁移的平台,可以作为评估对象;但是否适合,最终仍取决于企业流程、权限和迁移验证结果。

十三、总结:最好的项目推进计划图,是一张能暴露问题的图

一份真正有用的项目推进计划图,不是为了让项目在启动会上显得井然有序,而是为了让团队尽早看到不确定性。它应该暴露任务之间的等待,暴露负责人之间的交接,暴露关键路径上的瓶颈,也暴露那些尚未有人做决策的假设。

制作时,先明确最终交付结果,再设置关键里程碑;接着把里程碑拆成可执行任务,补充负责人、交付物和依赖关系;然后根据真实资源和外部约束排期,最后建立实际进度、风险和变更的更新机制。

如果你今天只做一件事,不要先画甘特图。先拿出一张表,逐项补齐“负责人、交付物、前置任务、计划日期、实际日期和风险动作”六个字段。这六个字段补完之后,项目真正的难点通常会自动浮现出来,而这正是计划图最有价值的地方。

下一步可以用一个正在进行的项目做小范围试验:先选取一个里程碑,拆出10至20项任务,邀请负责人共同确认交付标准和依赖关系,再用一周时间观察哪些字段发生变化。经过一次真实更新后,你会比单纯阅读任何模板更清楚地知道,团队需要的是一张轻量表格,还是一套能够支撑多人协作、流程管理和持续追踪的项目管理平台。

常见问题解答(FAQ)

1. 项目推进计划图到底应该包含哪些字段,才能真正推动项目执行?

我以前做项目计划时只列了任务、开始日期和结束日期,表格看起来很完整,但项目一延期就完全不知道该找谁处理。我现在想确认,一份真正能用于推进和汇报的计划图,除了甘特图上的时间条,还应该记录哪些信息?

我实际使用下来,项目推进计划图最少要同时回答五个问题:做什么、谁负责、何时完成、依赖什么、交付到什么程度。只写任务名称和日期,最多是一张日程表,不能算可执行的推进计划。

我建议使用下面这组字段: 字段作用缺少后的问题 阶段与任务说明项目要完成哪些工作无法判断项目结构 负责人明确唯一跟进人出现多人等待、互相推诿 交付物定义什么叫完成任务标记完成但结果不可用 前置任务标明任务依赖关系排期只看日期,不看先后逻辑 计划与实际日期比较原计划和真实进展延期后无法定位偏差 状态、进度和风险支持例会和管理决策领导只能看到静态日期 其中最容易被忽略的是交付物。

例如“完成首页设计”不是清晰的任务结果,改成“提交经项目负责人确认的首页设计稿”,验收标准就明确多了。负责人可以是多人协作,但最好只设置一个最终跟进人,否则计划图上看似责任分散,实际很难追责。

我的判断是:如果一张计划图无法在一分钟内说明当前卡点、下一步动作和需要谁决策,就不应继续增加颜色和装饰,而应先补齐责任、依赖和交付标准。

2. 项目任务应该拆到多细,才能既方便跟踪又不会让计划图失控?

我负责过一次活动上线项目,最初只写了“完成宣传物料”“完成页面开发”这类大任务,后来发现每项工作都在拖延,却找不到具体原因。可是如果把每个小动作都列出来,表格又会变得非常臃肿,我不知道怎样判断拆解颗粒度才合理。

我踩过的坑是把任务拆解理解成“列得越多越专业”。实际上,任务拆得过粗,延期原因会被隐藏;拆得过细,团队每天忙着维护表格,计划图反而失去推进价值。我现在用四个标准判断一项任务是否需要继续拆分: 第一,是否只有一个主要负责人;第二,是否能估算出相对可信的工期;第三,是否有独立交付物;

第四,完成与否能被明确验收。只要其中两项无法回答,就应该继续拆分。例如“完成官网开发”可以拆成“完成首页前端开发”“完成表单接口联调”“完成移动端适配”“修复验收问题”。这些任务都能单独分配、单独验收,也更容易判断究竟是开发、接口还是测试环节造成延期。

相反,“召开项目启动会”“发送会议纪要”通常不必再拆成更多动作,除非会议本身存在多个不同负责人和交付结果。我的经验是,普通执行任务最好控制在半天到五个工作日内;超过这个范围,往往意味着任务中还混合了多个阶段。可以采用两层结构:第一层是阶段或里程碑,用于向管理者汇报;

第二层是可执行任务,用于团队日常跟进。不要把所有沟通动作都塞进主计划图,只保留会影响交付、依赖关系或验收结果的工作。

3. 如何在项目推进计划图中处理任务依赖、关键路径和缓冲时间?

我以前排项目日期时,经常把设计、开发、测试简单地按周排列,表面上没有空档,实际一项工作延期,后面的节点全部顺延。我想知道,哪些任务必须串行、哪些可以并行,以及缓冲时间应该怎么加才不会变成拍脑袋。

项目排期最常见的错误不是日期算错,而是把所有任务都当成互相独立的工作。真正决定交付日期的,通常是少数几条相互依赖的任务链,而不是计划图上任务的总数量。我会先把任务分成三类:必须前置完成的串行任务、可以同时开展的并行任务,以及依赖外部人员或供应商的风险任务。

比如需求确认完成后才能做详细设计,设计定稿后才能进入前端开发;但用户访谈和竞品资料整理,通常可以在同一阶段并行进行。

可以用下面的方式检查排期: 任务类型判断问题计划处理方式 串行任务前一项不完成,后一项是否无法开始建立明确前置关系 并行任务是否只共享目标,不共享同一输入允许重叠安排 外部依赖任务是否受客户、供应商或其他部门控制提前确认承诺日期并标风险 关键路径任务延期是否会直接影响最终交付优先分配资源并高频跟进 缓冲时间也不应统一套用固定比例。

低风险、重复性高的任务,可以参考过去项目的实际偏差;首次做、外部依赖多或验收标准模糊的任务,则应单独预留评审、返工和等待时间。缓冲最好放在阶段节点或关键交付前,而不是平均撒在每个任务后面,否则延期很容易被掩盖。我的做法是把风险缓冲和工作时间分开记录。

这样项目延期时,团队能判断是工作量估计不足,还是缓冲已经被消耗,而不是直接把所有日期向后拖。

4. 项目延期后,应该怎样更新推进计划图,才不会越改越乱?

我曾经遇到过一个项目,需求变更后大家直接把所有截止日期往后移动,最终版本看起来仍然按计划推进,却没人知道项目已经延期了多久。我想知道,计划图到底应该保留哪些原始信息,以及延期发生后应该先改日期、加人,还是调整项目范围?

延期后只修改计划结束日期,是我见过最危险的做法之一。这样虽然能让图表重新变成一片绿色,却会抹掉真实偏差,导致管理者无法判断项目是估算失误、资源不足,还是范围发生了变化。我建议至少保留四类时间信息:原计划开始日期、原计划结束日期、实际开始日期、预测完成日期。

原计划用于复盘,实际日期用于确认已经发生的事实,预测日期则用于当前决策,三者不能混为一谈。发现延期后,我会按以下顺序处理: 先确认延期原因,是任务工作量超估、前置任务未完成、人员不可用,还是需求发生变化。再判断它是否位于关键路径上,以及是否会影响里程碑。

之后才决定采用并行处理、增加资源、缩小范围或重新确认交付日期。例如,测试阶段晚了两天,不一定要把上线日期直接顺延两天。如果部分测试可以并行执行,或者先关闭高风险问题、后处理低优先级问题,可能仍能守住上线节点。但如果延期来自核心需求变更,继续压缩测试时间通常不是推进,而是把风险转移到上线之后。

我会在计划图中增加一个延期记录字段,写清楚影响天数、原因、决策人和补救动作。项目例会上只看四件事:上周期完成了什么、当前卡在哪里、下周期交付什么、需要谁做决定。这样计划图就不只是汇报材料,而会变成项目的决策记录。工具方面,小团队用表格也足够,但必须有人负责维护实际进度。

多人频繁修改、依赖关系复杂或需要自动提醒时,再考虑使用某项目管理平台。工具不会自动解决延期,真正重要的是团队是否固定更新、是否允许暴露风险,以及是否有人对调整结果负责。

核心关键词

读者评论

余
余欢

文章把计划图从“排日期”提升到“管交付”,尤其是负责人、依赖关系和验收标准这几个字段,确实是很多项目容易遗漏的地方。

王
王沐阳

用官网改版案例拆解里程碑和任务比较直观,动词加对象加完成标准的命名方式也方便团队统一理解。

程
程文博

文中提到总览图和执行明细表分开使用,这个思路比较实用,既能满足管理层查看进度,也不会让执行人员被过多信息干扰。

朱
朱雨桐

文章对任务拆解尺度的把握比较客观,过粗难以跟踪,过细又增加维护成本,实际应用时还需要结合团队规模和项目复杂度调整。

许
许念

文中的图表数据都注明是情景模拟,这一点较为严谨。不过如果能补充更多真实项目复盘案例,方法的说服力和参考价值会更强。

文章包含AI辅助创作:如何制作一份完美的项目推进计划图?5个步骤让你的项目事半功倍,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/32818

赞 (0)
飞飞飞飞
5分钟学会制作专业项目进度表:让你的项目管理效率翻倍!
上一篇 2026年8月27日 下午12:36
如何制定完美的软件测试计划书?5个关键步骤助你提升测试效率
下一篇 2026年8月27日 下午12:37

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
