制定软件测试计划时,最容易犯的错误,是把“写得完整”误认为“计划有效”。我见过不少项目的测试计划有几十页,列满了功能模块、测试类型和日期,但到了提测阶段,测试人员仍然不知道先测什么,开发人员也不清楚哪些缺陷必须在上线前修复。真正可执行的测试计划,核心不是篇幅,而是把项目目标转化为明确的范围、风险、责任、进度和完成标准。本文将用5个关键步骤拆解软件测试计划的制定方法,并以电商优惠券叠加结算功能为例,说明每一部分到底应该怎么写。
一、先讲结论:好的测试计划不是“测试内容清单”
1. 测试计划真正要回答的五个问题
一份测试计划的价值,可以用五个问题检验。如果其中任何一个问题没有明确答案,项目在执行阶段就很容易出现反复沟通、范围失控或上线争议。
- 为什么测:本次测试要保障什么业务目标,解决什么质量风险。
- 测什么:哪些功能、平台、接口和业务链路属于本轮范围,哪些明确排除。
- 怎么测:采用哪些测试类型、优先级、环境和数据策略。
- 谁来测、何时测:人员角色、责任边界、阶段安排和交付物是什么。
- 什么时候算完成:准入条件、退出标准以及遗留风险如何处理。
如果测试计划只写了“进行功能测试、接口测试和回归测试”,却没有写清楚核心风险和完成门槛,它实际上只是测试活动的名称列表,而不是项目管理依据。
2. 测试计划、测试方案、测试用例和测试报告的边界
用户搜索“测试计划怎么写”时,常常把测试计划、测试方案和测试用例混在一起。三者都与测试有关,但解决的问题并不相同。
| 文档类型 | 核心问题 | 主要内容 | 典型使用时机 |
|---|---|---|---|
| 测试计划 | 这次测试如何组织 | 目标、范围、资源、进度、风险、交付物 | 测试启动和项目排期阶段 |
| 测试方案 | 具体采用什么策略 | 测试类型、环境、方法、覆盖重点、工具 | 测试设计和技术准备阶段 |
| 测试用例 | 每个场景如何验证 | 前置条件、步骤、数据、预期结果 | 执行测试和回归测试阶段 |
| 测试报告 | 最终测出了什么结果 | 执行情况、缺陷、通过率、遗留风险、结论 | 测试结束和发布决策阶段 |
我的判断是:测试计划应该写“决策”,测试用例应该写“验证动作”。如果把几百条测试用例直接复制进测试计划,文档看起来很专业,却会掩盖真正需要决策的内容,例如本轮测试是否覆盖支付回调、谁负责准备第三方接口模拟数据、严重缺陷是否允许带风险上线。

3. “完美”不应理解为覆盖一切
软件测试不可能在有限时间内穷尽所有输入、设备、网络和用户行为。所谓“完美的测试计划”,更准确的含义是:在当前版本目标、资源和上线风险下,能够优先覆盖最可能造成重大损失的部分。
例如,一个内部报销系统的小版本,可能不需要每次都进行完整的压力测试;但如果本次改动涉及审批权限和金额计算,就必须优先验证越权访问、金额精度和审批流状态。测试计划不是把所有测试类型都勾选一遍,而是说明为什么选择这些测试,以及为什么暂时不做另外一些测试。
二、背景和真实场景:为什么测试团队总在“最后三天”失控
1. 一个典型的版本测试场景
以某电商平台上线“优惠券叠加结算功能”为例。产品需求看起来并不复杂:用户可以在订单结算页选择多张优惠券,系统依据规则计算折扣金额,并将最终金额交给支付服务。
但从测试角度看,这个需求至少包含六条相互影响的链路:优惠券领取、优惠券有效期、叠加规则、订单金额计算、支付前金额校验、支付结果回调。任何一条链路出现状态不同步,都可能造成少收款、重复优惠、订单金额与支付金额不一致等问题。
如果测试计划只写“验证优惠券功能正常”,测试人员往往会集中验证正常领取和正常使用,却忽略以下场景:
- 两张优惠券同时满足使用条件,但叠加顺序不同导致金额结果不同。
- 用户在两个设备上同时提交订单,优惠券是否被重复使用。
- 支付超时后重新发起支付,优惠金额是否仍然有效。
- 优惠券在结算页有效,但提交订单时刚好过期。
- 第三方支付回调重复到达,订单状态是否被重复更新。
- 折扣后金额出现小数,前端、服务端和支付渠道的精度是否一致。

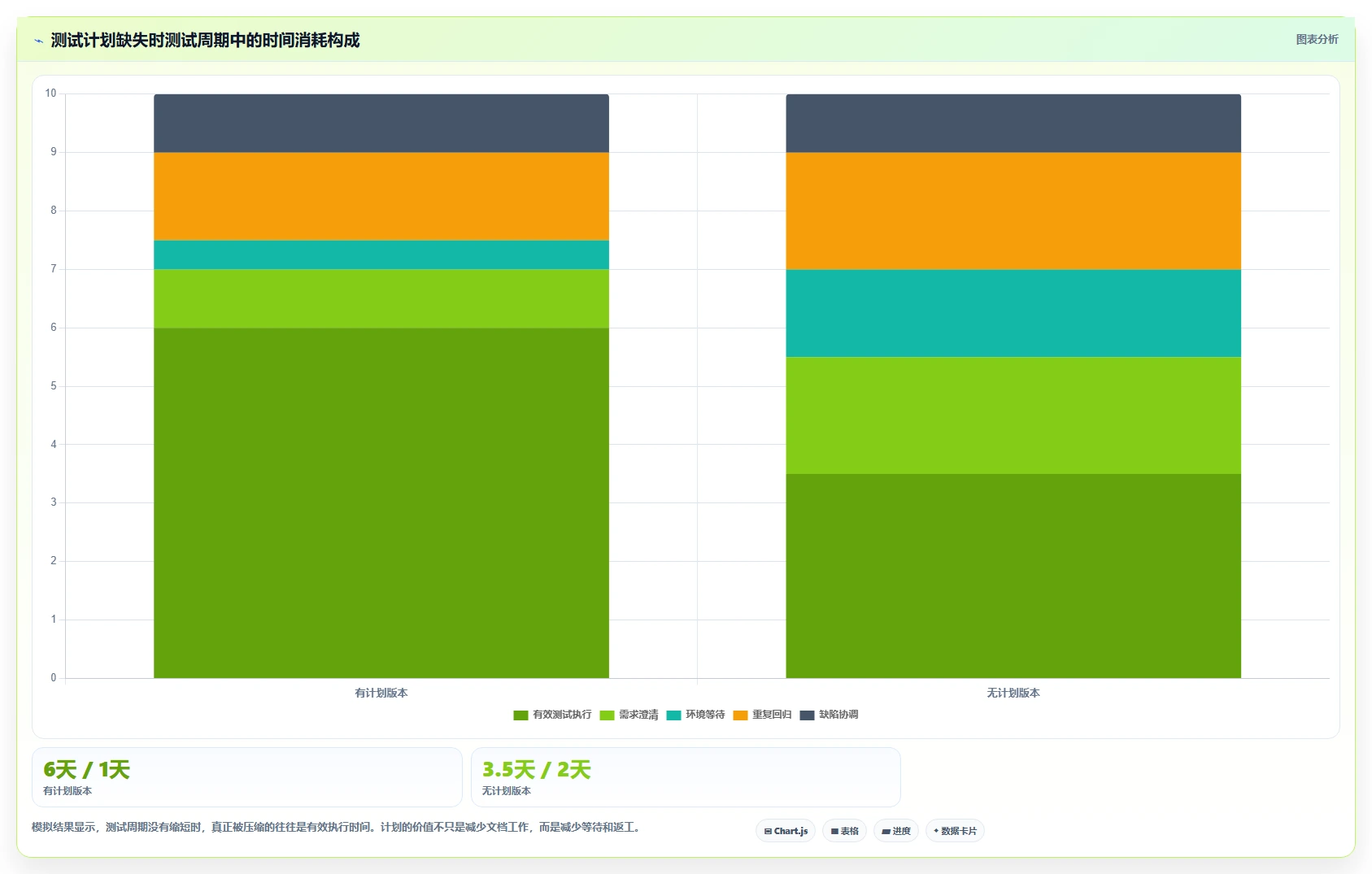

2. 测试计划缺失时,问题通常不是“少测了一个用例”
在项目复盘中,我更关注测试计划缺失造成的系统性后果,而不是单个遗漏用例。常见结果包括:测试范围临时扩大、环境准备晚于测试开始、开发和测试对缺陷优先级理解不同、产品在上线前临时增加规则,以及测试团队没有时间做完整回归。
这类问题的共同点是,测试人员并非不努力,而是项目在测试开始前没有完成必要的决策。测试计划的作用,就是把这些决策提前暴露,让团队在成本较低的时候处理冲突。

3. 什么时候最应该开始写测试计划
测试计划不应等到开发完成后才开始。最迟在需求基本确认、版本目标明确时,就应该启动第一版计划。此时不需要立刻写出完整用例,但必须先识别核心业务链路、外部依赖和可能影响上线的风险。
我建议采用“先粗后细”的方式。需求评审阶段先形成一页纸计划,包含目标、范围、风险和关键资源;进入开发阶段后,再补充测试环境、数据、执行阶段和退出标准。这样既不会因为需求变化反复重写几十页文档,也不会到了提测才发现关键条件没有准备。
三、常见误区:很多测试计划为什么看起来完整却不能执行
1. 误区一:把需求目录当成测试范围
需求目录通常按照产品模块组织,而测试范围应该按照风险和变更影响组织。一个看似没有修改的老模块,也可能因为数据库字段、权限中间件或公共接口变化而受到影响。
因此,测试范围至少要包含三层内容:本次直接修改的功能、被公共依赖影响的关联功能,以及为了保障核心链路必须验证的外围能力。只列“优惠券模块、订单模块、支付模块”还不够,还要写明各模块具体覆盖到什么业务动作。
(1)范围内要写到可验证动作
例如,不要只写“订单模块”,可以改成“验证优惠券叠加后的订单金额、优惠明细、订单创建、支付金额传递和订单状态更新”。这样的表述能够直接指导测试设计,也方便产品和开发确认覆盖边界。
(2)范围外同样需要留下记录
范围外不是“忘记测试”,而是经过判断后暂不纳入本轮。比如推荐系统没有改动,且与优惠金额无依赖,可以列为范围外;但如果推荐结果会影响优惠券发放,就不能简单排除。
2. 误区二:把所有测试类型都写成必做项
一份计划同时列出功能、接口、性能、安全、兼容性、可用性、自动化、压力、稳定性和灾备测试,并不代表它专业。相反,这种写法往往意味着团队没有根据项目风险进行取舍。
测试类型的选择应该至少考虑四个变量:业务损失、技术变化、用户规模和合规要求。支付金额变化会提高数据准确性测试的优先级;移动端大版本升级会提高兼容性测试的优先级;核心接口重构会提高接口回归和性能基线验证的优先级。
3. 误区三:只写开始日期和结束日期
“5月1日至5月10日完成测试”不是可执行的计划,因为它没有说明需求分析、环境准备、首轮执行、缺陷修复、回归和发布验证分别占用多少时间。
更大的问题是,缺陷修复和回归往往被隐含在结束日期之前。一旦首轮测试发现高风险问题,计划没有预留修复和回归窗口,团队就只能通过压缩测试范围来赶上线。
4. 误区四:风险栏只写名词,不写动作
“需求变更风险”“环境不稳定风险”“人员不足风险”这些表述本身没有执行价值。风险至少要进一步说明影响、负责人、触发条件和应对措施。
| 风险 | 可能影响 | 触发条件 | 应对动作 | 责任人 |
|---|---|---|---|---|
| 优惠规则频繁变化 | 用例反复修改,回归范围扩大 | 需求冻结后仍发生规则调整 | 变更进入评审,并重新评估工期和范围 | 产品负责人 |
| 支付模拟环境不可用 | 主流程无法完整验证 | 连续30分钟无法获得有效回调 | 切换备用模拟服务,补充真实环境验证 | 环境负责人 |
| 核心测试人员临时缺席 | 关键链路无人执行 | 负责人无法参与一个工作日以上 | 启用任务备份人和交接清单 | 测试负责人 |
5. 误区五:把自动化通过率当成质量结论
自动化测试适合快速确认稳定、重复执行的路径,但它无法自动替代需求理解、探索性测试、体验判断和复杂业务组合验证。自动化用例全部通过,仍然可能存在规则理解错误、异常提示不清晰或多个服务之间状态不同步的问题。
我的建议是,把自动化结果作为测试证据的一部分,而不是退出标准的全部。退出标准应该同时考虑核心业务场景、严重缺陷、回归结果、环境覆盖和剩余风险确认。
四、第一步:从项目目标出发划定测试范围
1. 先写版本目标,再写测试目标
测试目标不能脱离版本目标。版本目标回答“产品要交付什么”,测试目标回答“测试要证明什么”。两者之间应该存在清晰的因果关系。
以优惠券叠加功能为例,版本目标可以写成:“支持满足条件的优惠券组合使用,并保证订单优惠金额和支付金额一致。”对应的测试目标就不能只写“验证优惠券功能”,而应该写成:“验证优惠券组合规则、金额计算、订单创建和支付金额传递在正常、边界及异常情况下的一致性。”
这样的测试目标有三个好处:它能指导测试范围,能帮助开发定位重点,也能在项目结束时作为测试结论的判断依据。

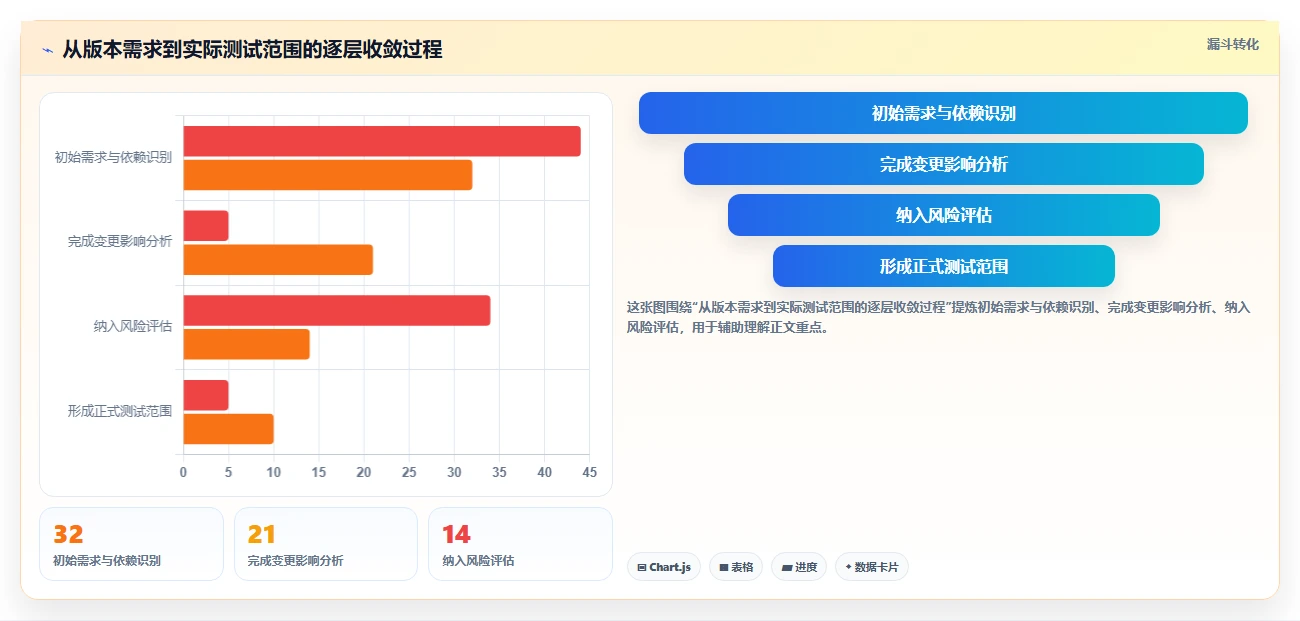

2. 用“直接变更、间接受影响、核心链路”三层法划范围
我在制定版本计划时,不会直接复制产品需求目录,而是把范围拆成三层。这种方法尤其适合公共服务较多、历史功能复杂的中大型系统。
- 直接变更层:本次版本新增、修改或删除的功能。
- 间接受影响层:依赖被修改接口、数据库表、权限规则或公共组件的功能。
- 核心链路层:即使没有直接改动,只要属于用户完成关键业务目标必须经过的链路,就需要做最小回归。
例如,优惠券规则服务发生变化,直接变更层是优惠券选择和计算接口;间接受影响层可能是购物车、订单详情和营销报表;核心链路层则是下单、支付和退款。这样划分比按页面罗列更不容易遗漏后端状态变化。

3. 同时写清楚“测什么”和“不测什么”
范围内内容要能够对应到测试活动,范围外内容则要说明排除原因。一个实用的写法如下:
| 范围类别 | 内容示例 | 判断依据 |
|---|---|---|
| 必须覆盖 | 优惠券叠加、金额计算、支付金额传递 | 直接影响本次版本目标和资金正确性 |
| 最小回归 | 普通下单、退款、订单查询 | 共享订单状态和金额字段 |
| 暂不覆盖 | 推荐排序算法、历史报表样式 | 本版本无代码变更且与核心链路无依赖 |
4. 用风险优先级决定先测什么

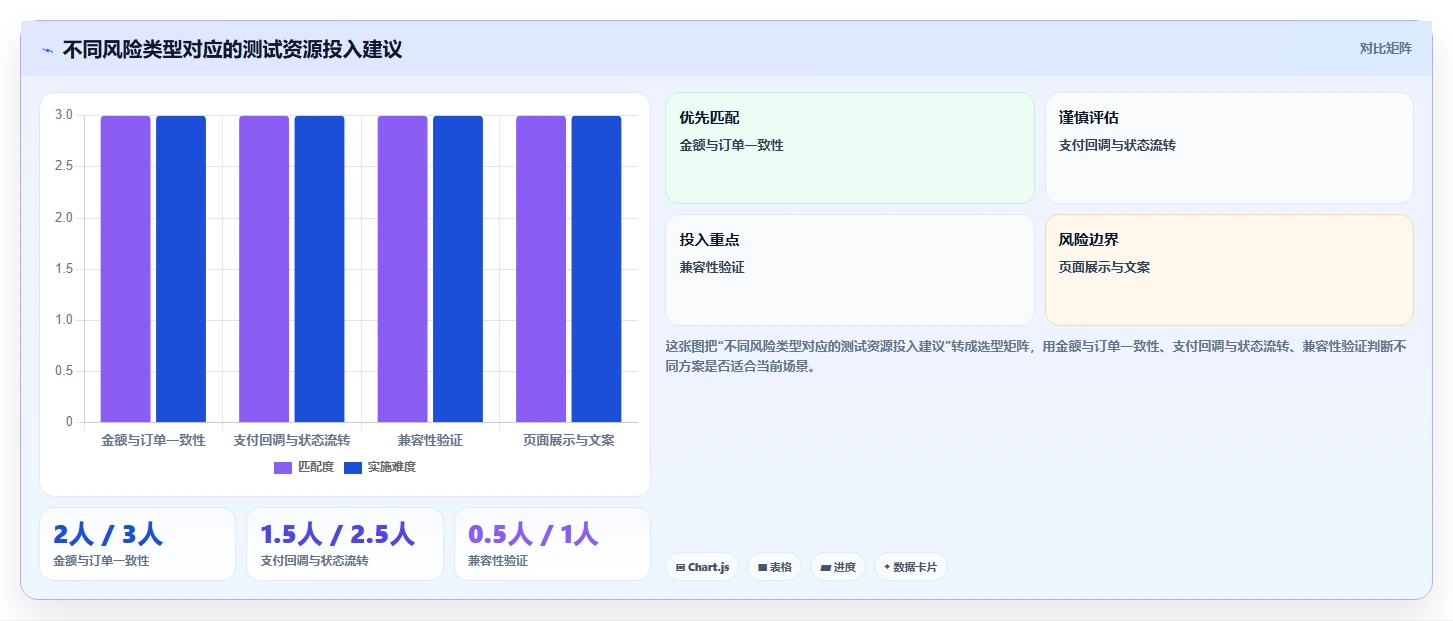

测试优先级不应由页面顺序决定,而应由“出错概率”和“出错损失”共同决定。可以使用一个简单的风险分数:
风险分数 = 业务影响程度 × 发生可能性 × 发现难度
每项可以按1至5分估算,不需要追求数学上的绝对精确。这个分数的价值在于促成团队讨论:为什么支付金额是高优先级,为什么一个低频展示问题可以后置。
| 测试对象 | 业务影响 | 发生可能性 | 发现难度 | 建议优先级 |
|---|---|---|---|---|
| 优惠金额计算 | 5 | 3 | 4 | 高 |
| 支付回调状态 | 5 | 3 | 5 | 高 |
| 优惠券列表排序 | 2 | 3 | 2 | 中 |
| 非核心页面文案 | 1 | 2 | 1 | 低 |
五、第二步:根据风险确定测试策略和覆盖重点
1. 不要从测试类型出发,要从风险出发
测试策略的正确起点不是“我们有哪些测试方法”,而是“这个版本最可能在哪里失败”。对于优惠券叠加功能,重点风险不是页面能不能打开,而是规则组合、金额精度、状态一致性和异常回调。
因此,测试策略可以这样写:先进行接口和业务规则验证,再进行端到端支付链路验证;对金额和状态场景进行边界与异常测试;对核心历史下单流程执行回归;如果版本面向大促场景,再根据流量目标安排性能验证。
2. 建立“需求,风险,测试方式”对应关系
| 需求或风险 | 需要证明的事实 | 适合的测试方式 | 不应忽略的边界 |
|---|---|---|---|
| 优惠券可以叠加 | 组合规则按产品定义执行 | 功能测试、组合测试、规则校验 | 互斥券、满减券、折扣券混用 |
| 订单金额必须准确 | 前端、服务端和支付金额一致 | 数据校验、接口测试、精度测试 | 小数金额、四舍五入、退款金额 |
| 支付依赖第三方回调 | 重复、延迟和失败回调可正确处理 | 接口测试、异常测试、状态机测试 | 重复回调、乱序回调、超时重试 |
| 大促期间访问量上升 | 系统在目标负载下保持可接受响应 | 性能测试、容量测试、监控验证 | 峰值流量、突发流量、锁竞争 |
3. 功能测试不能只覆盖正常路径
一个完整的功能策略,至少要覆盖正常、异常、边界和状态转换四类场景。以优惠券为例,正常场景是符合条件的优惠券成功使用;异常场景是优惠券过期、库存不足或支付失败;边界场景是刚好达到满减门槛、金额为零或小数进位;状态转换则包括未使用、锁定、已使用、已释放和已过期。
在实际执行中,状态转换往往比页面功能更容易出问题。因为页面测试可能只验证当前显示结果,而状态问题通常发生在重复提交、异步回调、网络中断或多端并发条件下。
4. 选择性安排性能、安全和兼容性测试
不是所有版本都需要完整专项测试,但也不能因为“本次只是小改动”就完全排除非功能测试。判断标准可以参考以下条件:
- 涉及并发、批量处理或数据库查询变化时,至少做关键接口性能基线对比。
- 涉及登录、权限、金额、个人信息或管理后台时,至少做权限和敏感数据验证。
- 涉及移动端渲染、浏览器内核或原生组件升级时,增加目标设备兼容性验证。
- 涉及公共组件或基础框架升级时,扩大回归范围,而不是只验证新增页面。

5. 自动化测试的正确位置
自动化测试最适合承担三类工作:稳定接口的重复验证、核心回归链路的快速检查,以及跨版本的基础质量门禁。它不适合承担需求探索、视觉体验判断和不断变化的业务规则验证。
如果优惠券规则仍在频繁调整,过早编写大量端到端自动化用例,可能带来高维护成本。更稳妥的做法是先把金额计算、规则判断和状态接口做成稳定的自动化验证,再把少量最关键的用户链路纳入端到端回归。
六、第三步:安排人员、环境、数据和工具
1. 先明确责任,不要只写参与人名单
测试计划中列出“测试组、开发组、产品组”并不能解决协作问题。每项关键任务都应该有明确负责人和备份人,尤其是环境、测试数据、第三方接口和缺陷确认这些容易被忽略的工作。
| 任务 | 主责角色 | 协作角色 | 完成标志 |
|---|---|---|---|
| 测试范围确认 | 测试负责人 | 产品、研发负责人 | 范围内和范围外内容完成确认 |
| 测试数据准备 | 功能测试人员 | 开发、数据管理员 | 关键账号、订单和优惠券数据可重复使用 |
| 测试环境部署 | 环境负责人 | 开发、运维 | 版本、依赖服务和日志均可用 |
| 缺陷修复确认 | 开发负责人 | 测试负责人、产品 | 修复版本可复现、可验证、可回归 |
| 业务结论确认 | 产品负责人 | 测试、项目负责人 | 遗留风险和上线建议获得确认 |

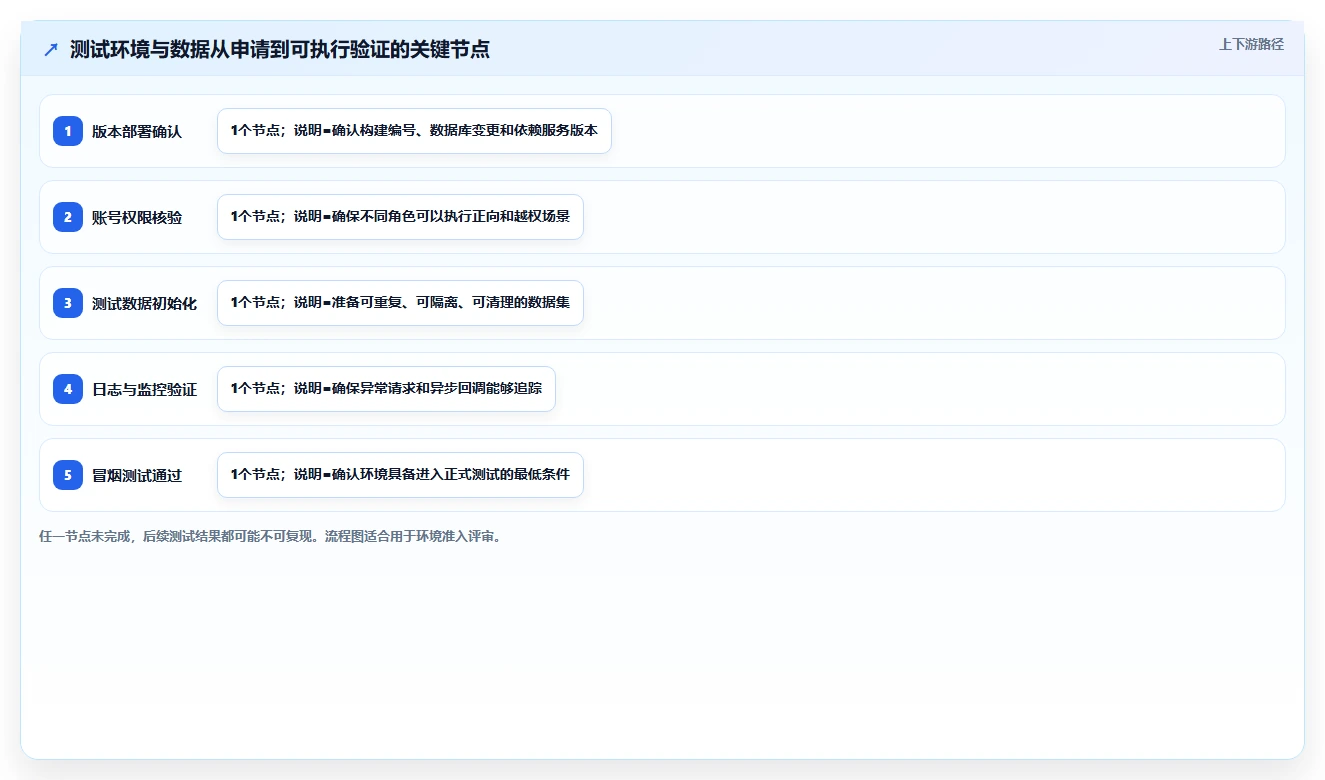

2. 环境清单要写到“能不能验证”
环境部分不能只写“测试环境已准备”。对于支付、消息、文件、身份认证等存在外部依赖的系统,真正重要的是依赖服务是否可以被控制、观察和重复调用。
一个可执行的环境清单至少应包含以下内容:
- 应用版本和构建编号。
- 数据库、中间件和缓存版本。
- 支持的操作系统、浏览器或移动设备。
- 第三方支付、短信、消息和身份认证服务。
- 测试账号、角色权限和数据脱敏要求。
- 日志、链路追踪、监控和错误查询方式。
- 环境负责人、可用时间和故障恢复方式。
如果测试人员无法查询支付回调日志,或者没有办法重置优惠券状态,那么所谓“支付异常测试”很可能只能停留在计划中。环境可观测性不是运维细节,而是测试能否得出可信结论的前提。
3. 测试数据要可重复、可隔离、可清理
测试数据经常是项目进度的隐形瓶颈。一次性造出一批数据并不等于准备完成,关键是测试人员能否重复执行同一场景,开发人员能否复现缺陷,回归时能否恢复到可控状态。
对于优惠券场景,建议至少准备未使用、已使用、已过期、即将过期、互斥、可叠加和达到门槛等数据状态。每类数据都应标记创建时间、适用规则和清理方式,避免多个测试人员同时修改同一批数据。

4. 中大型组织如何选择协作方式
当团队规模超过100人、同时维护多个产品线或需要管理多个测试环境时,单靠即时通讯和分散表格很容易产生版本不一致。此时可以使用具备需求、测试用例、缺陷、版本和报告关联能力的项目管理平台,让测试计划中的范围、任务和结果形成可追踪关系。
以PingCode为例,它更适合中大型企业及100人以上组织使用。对于有数据隔离、合规审计或内网访问要求的团队,私有化部署可以减少外部系统接入带来的治理压力;对于原有研发流程依赖Jira的企业,平滑迁移能力能够降低切换过程中的数据和协作成本。选型时不应只看功能数量,还要检查权限模型、部署方式、迁移工具、接口能力和历史数据可追溯性。
小团队则没有必要为了“看起来规范”而引入复杂系统。一个版本只有几名研发和测试人员时,一页纸测试计划、统一缺陷台账和固定的版本评审会议,可能比复杂配置更高效。工具的价值是降低协作成本,而不是替代测试判断。
七、第四步:制定可执行的时间表和交付物
1. 按测试阶段排计划,而不是只排日期
我通常会把测试周期拆成七个阶段,每个阶段都绑定明确产出。这样做的目的,是让项目负责人能够判断当前卡在哪里,而不是只看到一个“测试进行中”的状态。
- 需求分析与风险识别:确认版本目标、影响模块和高风险链路。
- 测试设计:形成场景、测试用例、数据清单和接口验证方案。
- 环境准备:完成版本部署、账号权限、依赖服务和日志核验。
- 首轮执行:先验证冒烟和高优先级场景,再扩展到完整范围。
- 缺陷修复与回归:根据严重程度安排修复、验证和关联回归。
- 发布前验证:确认构建版本、核心链路、配置和上线脚本。
- 测试总结:输出执行结果、遗留风险和上线建议。
2. 每个阶段都要写交付物
| 阶段 | 输入 | 主要活动 | 交付物 |
|---|---|---|---|
| 需求分析 | 产品需求、技术方案 | 识别影响模块和业务风险 | 范围清单、风险清单 |
| 测试设计 | 确认后的需求 | 设计场景、边界和异常路径 | 测试用例、数据清单 |
| 环境准备 | 构建版本、配置文件 | 部署、授权、依赖服务验证 | 环境确认记录 |
| 测试执行 | 可测试版本 | 冒烟、功能、接口和专项测试 | 执行结果、缺陷记录 |
| 回归测试 | 修复版本 | 验证缺陷修复及关联影响 | 回归结果、遗留问题清单 |
| 测试总结 | 全部测试记录 | 评估质量风险和上线条件 | 测试报告、上线建议 |
3. 用历史数据估算测试工期
如果团队有过往版本记录,工期估算应该尽量使用历史数据,而不是凭经验拍一个日期。可以观察三个数字:需求规模、首轮缺陷数量和平均修复回归周期。
例如,过去三个相似版本平均需要4个工作日完成首轮执行,平均出现18个缺陷,其中高严重度缺陷约占20%,每轮修复和回归平均需要2个工作日。那么本次计划至少要预留首轮执行、缺陷修复和回归窗口,而不是把全部时间都分给用例执行。
如果没有历史数据,可以使用情景模拟作为初始基线,但必须在计划中标注这是估算值,并在首轮执行后及时修正。未经验证的工期不应被包装成“行业标准”。

4. 进度计划必须包含变更处理机制
需求冻结不是需求永远不变,而是变更需要付出显性成本。测试计划中应规定:需求变更由谁审批、影响哪些测试范围、是否需要增加人力或延期、哪些原计划内容需要后置。
对于高风险变更,可以采用“变更三问”:它是否影响核心业务链路?是否改变数据或权限模型?是否需要重新执行已有回归范围?如果答案为“是”,就不能只在原计划中增加一条用例,而要重新评估测试周期和退出标准。
八、第五步:补齐风险、准入条件和退出标准

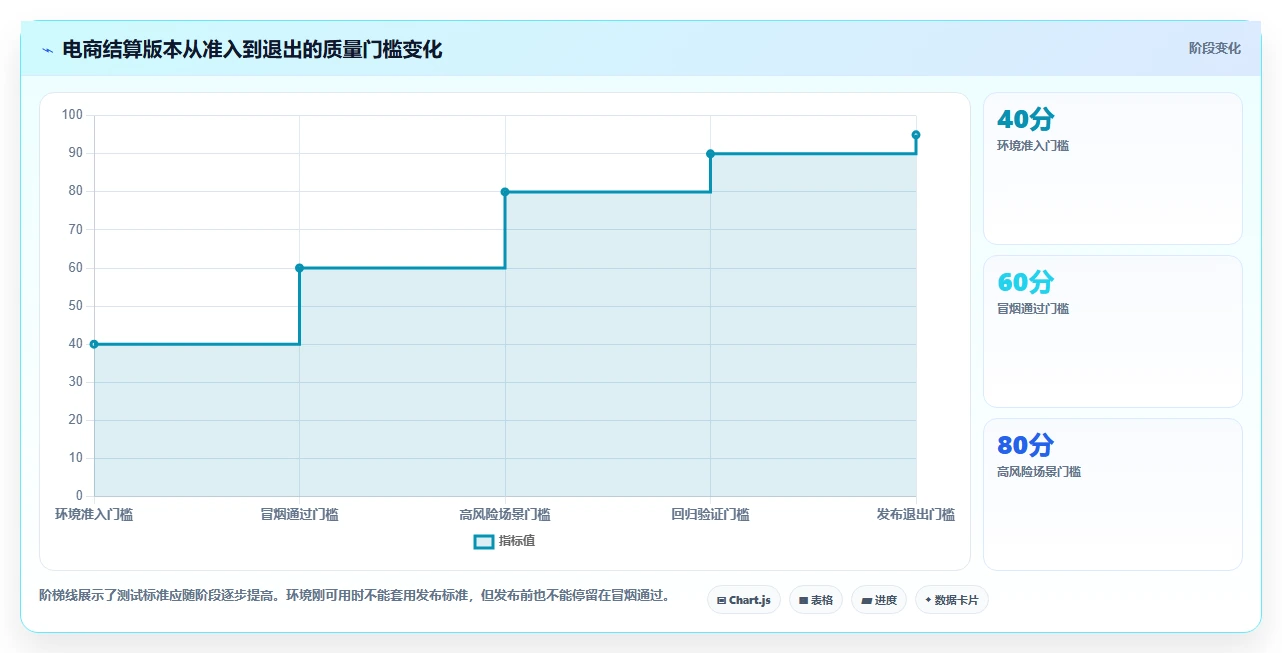

1. 准入条件:什么时候可以开始正式测试
准入条件的作用是阻止团队在版本尚不可测时消耗测试资源。对于电商优惠券版本,准入条件可以包括:
- 需求、业务规则和接口字段已经确认。
- 测试版本完成部署,并且构建编号可追踪。
- 核心页面和接口通过冒烟验证。
- 测试账号、优惠券数据和订单数据准备完成。
- 支付模拟服务或真实验证通道可用。
- 日志、监控和缺陷反馈渠道已经确认。
- 已知阻塞问题已经记录,并且明确是否允许带问题进入测试。
准入条件不应被理解为给测试人员设置障碍,而是为了避免把“环境不可用”误判成“测试进度落后”。如果环境连登录都不稳定,继续安排大量功能测试只会制造无效结果。
2. 退出标准:什么时候可以结束测试
退出标准必须是可判断、可记录、可追责的条件。建议从覆盖、缺陷、回归、环境和风险五个维度编写。
| 维度 | 示例退出条件 | 判断证据 |
|---|---|---|
| 核心覆盖 | 核心业务链路和高优先级场景执行完成 | 用例执行记录和场景清单 |
| 缺陷控制 | 阻塞性缺陷关闭,高严重度缺陷无未评估项 | 缺陷记录、修复版本和确认结果 |
| 回归验证 | 修复项及关联核心功能回归完成 | 回归执行结果 |
| 环境稳定 | 发布候选版本在目标环境完成关键验证 | 构建编号、环境确认记录 |
| 剩余风险 | 遗留问题有影响说明、规避方式和确认人 | 风险清单和上线决策记录 |
3. 不要用单一通过率决定上线

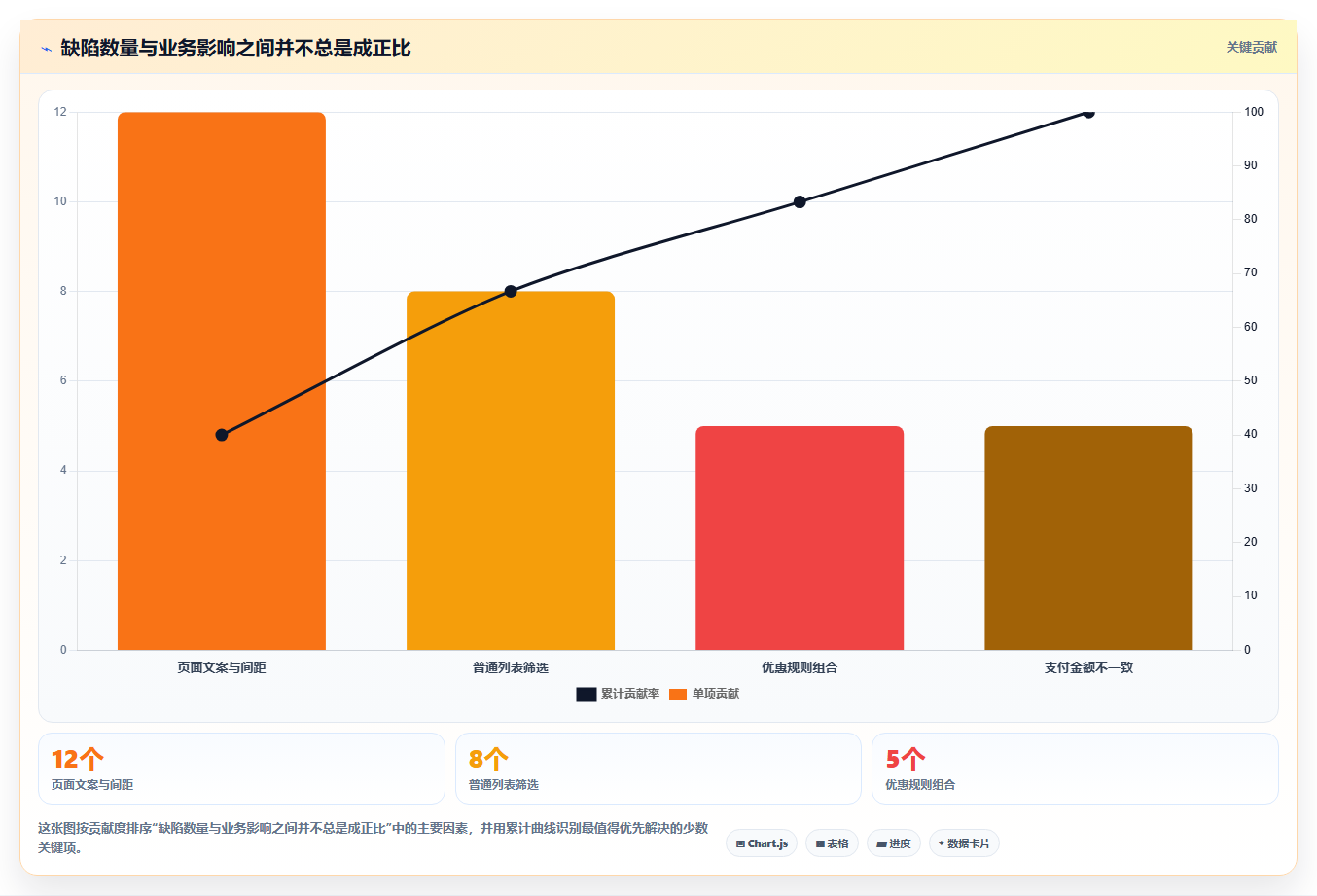

测试用例通过率很容易被误读。假设共执行100条用例,通过率达到98%,如果剩余2条正好覆盖支付金额和退款状态,那么这个数字并不能证明质量足够。
更合理的做法是同时查看高风险场景通过情况、缺陷严重度分布和未执行原因。未执行可能是范围外、环境不可用、需求取消或时间不足,不同原因对应的上线风险完全不同。

4. 遗留风险要有明确承担者
任何计划都可能留下问题,但“已知风险”不等于“可以忽略”。如果一个高严重度问题无法在上线前修复,就必须写明影响范围、用户规避方式、监控措施、补救方案和最终确认人。
例如,某低概率支付回调延迟问题暂时无法修复,可以通过延长订单待支付时间、增加人工对账和上线后监控来降低风险。但这不是测试人员单方面决定的事项,而应由产品、研发和项目负责人共同确认。
九、贯穿式案例:为电商优惠券叠加功能写一份最小可用计划
1. 项目背景和测试目标
某电商平台计划在促销版本中支持两类优惠券叠加:一张满减券和一张品类折扣券。用户在结算页选择优惠券后,系统计算折后金额,并将金额传递给支付服务。版本同时调整了订单金额接口和优惠券锁定逻辑。
这意味着测试不能只验证结算页展示。由于订单金额接口和优惠券锁定逻辑发生变化,普通下单、取消支付、重复提交和退款流程也必须纳入最小回归。
可写成如下测试目标:
- 验证符合规则的优惠券组合能够正确计算。
- 验证前端展示金额、服务端订单金额和支付金额保持一致。
- 验证重复提交、支付失败、回调延迟和优惠券过期等异常场景。
- 验证优惠券锁定和释放不会造成重复使用或库存错误。
2. 范围、策略和资源安排
| 计划项目 | 示例写法 |
|---|---|
| 范围内 | 优惠券选择、叠加规则、金额计算、订单创建、支付金额传递、回调处理、优惠券释放 |
| 范围外 | 推荐排序算法、会员积分规则、与本版本无依赖的历史报表样式 |
| 测试策略 | 接口规则验证优先,随后执行结算端到端链路和核心订单回归,补充异常回调与并发场景 |
| 人员 | 1名测试负责人、2名功能测试人员、1名开发支持、1名产品确认人 |
| 环境 | Web和移动端结算环境、支付模拟服务、可查询订单和优惠券状态的日志环境 |
| 数据 | 满减券、折扣券、互斥券、过期券、即将过期券、重复提交订单和支付失败订单 |
3. 高风险场景设计
这个案例中,我会把以下场景放在首轮测试,而不是等到所有页面细节验证完再处理:
- 订单金额刚好达到满减门槛时,优惠是否生效。
- 订单金额低于门槛一分钱时,优惠是否正确失效。
- 满减券和折扣券的叠加顺序是否符合业务规则。
- 支付请求金额是否与服务端订单金额一致。
- 支付失败后优惠券是否释放,重新支付时金额是否重新计算。
- 重复支付回调是否只更新一次订单状态。
- 两个设备同时提交同一张优惠券时,是否只有一个订单成功锁定。
- 结算页有效但提交时过期的优惠券,系统是否重新校验。
这些场景的共同特征是:发生频率不一定最高,但一旦出错,会造成资金、订单或客服处理风险。因此,它们比单纯检查按钮颜色更值得占用早期测试资源。
4. 进度和退出标准
如果项目给出10个工作日测试窗口,我会将前2天用于范围确认、风险分析和数据准备,第3至第5天进行首轮测试,第6至第8天安排缺陷修复和回归,第9天完成发布候选版本验证,第10天完成总结和风险确认。
退出标准可以写成:核心下单和支付链路全部通过;金额计算和支付金额一致性场景全部执行;阻塞性缺陷关闭;高严重度缺陷无未评估项;支付失败、重复回调和优惠券释放场景完成回归;遗留问题已经由产品和项目负责人确认。

十、不同规模和不同风险项目的行动建议
1. 小团队或短周期版本
如果团队只有1至2名测试人员,版本周期不到两周,不建议照搬大型项目的几十页文档。可以使用一页纸计划,保留六个字段:目标、范围、重点风险、人员、时间、退出标准。
小团队最应该避免的是“所有人都知道,所以不用写”。人员少并不代表边界天然清楚,反而更容易因为口头约定而遗漏环境、数据和上线条件。哪怕只写一页,也要让产品、开发和测试共同确认。
2. 中大型企业或多团队协作项目
当多个研发团队共同修改一个业务链路时,测试计划应增加依赖关系、接口责任、版本基线和跨团队回归范围。此时建议使用某项目管理平台或研发协作系统,把需求、测试场景、缺陷、版本和发布记录建立关联。
如果组织有私有化部署、审计、数据隔离或国产化替代要求,可以重点评估PingCode这类支持私有化部署、并面向中大型企业及100人以上组织的研发管理平台。对于已经长期使用Jira的团队,平滑迁移能力可以降低历史数据、工作流和成员习惯切换的成本。但最终选型仍需结合权限、部署、接口、报表、迁移范围和运维能力评估。
3. 金融、支付、交易和数据敏感项目
这类项目不应只看功能通过率。测试计划需要把权限、审计、数据一致性、金额精度、幂等性、异常恢复和对账流程作为核心内容。
在退出标准中,应明确哪些缺陷属于绝对阻断,哪些问题需要风险豁免,谁有权限批准带风险发布。对于无法在测试环境完全模拟的真实交易场景,应安排灰度、监控、对账和回滚方案,而不是简单写成“后续观察”。
4. 移动应用和多终端项目
移动应用的测试范围不能只写“兼容主流机型”。应根据真实用户分布、操作系统版本、屏幕尺寸、网络环境和设备能力选取覆盖集合。
如果团队没有完整设备矩阵,可以优先覆盖用户占比高、故障成本高和技术差异大的设备。网络切换、后台恢复、权限拒绝、低电量和弱网场景,往往比额外增加一台相近机型更有价值。
5. 高并发或大促版本
对于大促、抢购、批量导入或周期性峰值明显的系统,测试计划应提前写清目标负载、峰值持续时间、关键接口、容量指标和监控方式。
性能测试不应只给出一个“响应时间小于某值”的结论,还要观察错误率、数据库连接、线程池、缓存命中、消息堆积和降级策略。若正式流量无法在测试环境完全复现,至少要通过容量推演、压测曲线和生产监控方案降低不确定性。

十一、测试计划模板与发布前自查清单
1. 可直接复制的最小可用模板
下面这份模板适合大多数功能版本作为起点。大型项目可以在此基础上扩展性能、安全、灾备、配置管理和自动化策略。
项目名称:
版本目标:
测试目标:
测试范围:
范围内:
范围外:
需要最小回归的关联模块:
- 测试重点与策略:
- 测试环境:
- 测试数据与账号:
- 人员分工:
- 测试进度与交付物:
- 准入条件:
- 退出标准:
- 主要风险及应对措施:
- 遗留问题、影响范围和确认人:
填写模板时,不要追求每一栏都写得很长。每个字段都应该服务于一个实际决策:谁负责、什么时候完成、如何验证、出了问题怎么办。
2. 发布前十项自查
- 测试目标是否与版本目标一致,而不是泛泛写“保证质量”。
- 是否同时写明范围内、范围外和关联回归内容。
- 是否识别了最可能造成重大业务损失的风险。
- 是否覆盖正常、异常、边界和状态转换场景。
- 测试环境、账号、数据和第三方依赖是否有人负责。
- 每个阶段是否有明确交付物,而不是只有日期。
- 是否预留缺陷修复、回归和发布前验证时间。
- 准入条件是否能够阻止不可测版本进入正式测试。
- 退出标准是否可判断,是否避免只看用例通过率。
- 遗留风险是否写明影响、规避方式和最终确认人。
3. 用一页纸测试计划做快速评审
在正式执行前,可以让测试、产品、开发和项目负责人各自回答三个问题:本次最重要的质量风险是什么?哪些功能明确不在本轮范围?什么情况下我们不会建议上线?
如果四类角色的回答差异很大,说明计划还没有形成共识。此时继续补充用例数量没有意义,应先回到目标、范围和退出标准重新讨论。
十二、结语:测试计划的本质,是提前完成项目取舍
制定软件测试计划不是把测试活动排进日历,也不是把所有测试类型和用例名称堆在一个文档里。它真正解决的是资源有限时的取舍问题:哪些风险必须优先覆盖,哪些功能可以后置,哪些环境和数据必须提前准备,哪些遗留问题需要由业务负责人确认。
我最看重的测试计划通常不长,但有四个特征:范围有边界,风险有排序,责任有人承接,完成有标准。它能够让测试人员知道从哪里开始,让开发人员知道什么问题不能拖,让项目负责人知道上线判断依据,也让产品人员清楚哪些需求变化会带来额外测试成本。
如果你现在就要为一个新版本制定计划,可以先不要打开复杂模板,拿一张纸写下六项内容:版本目标、测试范围、高风险场景、人员与环境、阶段交付物、退出条件。然后邀请产品和开发一起评审,再根据风险逐步补充细节。
真正高效的软件测试,不是把所有事情都做一遍,而是在上线之前,用有限资源尽可能降低最重要的不确定性。
常见问题解答(FAQ)
1. 软件测试计划和测试方案、测试用例有什么区别?
我刚开始负责一个版本测试时,把测试目标、测试方法和几十条测试用例全部堆在同一个文档里,评审时大家看了很久,却没人能说清楚测试重点是什么。我想知道这几类文档到底应该如何区分,测试计划中是否需要放入完整的测试用例?
我在复盘版本测试文档时,最常见的问题不是内容太少,而是把不同层级的信息混在一起。测试计划解决的是测试工作如何被组织起来,测试方案解决的是采用什么方法验证风险,测试用例则落实到具体场景和操作步骤。
文档核心问题典型内容 测试计划这次测试如何安排目标、范围、人员、进度、风险、退出标准 测试方案重点风险如何验证测试类型、策略、环境、数据和技术方法 测试用例具体场景如何执行前置条件、步骤、预期结果和优先级 测试报告最终测出了什么执行情况、缺陷、遗留风险和测试结论 我的建议是,测试计划只保留能帮助项目决策的信息。
例如在电商结算功能中,计划里应写明优惠券叠加、金额精度和支付回调是高风险项;至于每个边界金额、每种组合规则,则放进测试用例或测试方案中。一个实用判断标准是:如果删除某段内容后,项目负责人仍然能判断测试范围、资源和上线条件,这段内容就不一定属于测试计划。
测试计划不是越长越专业,而是要让团队在五分钟内知道测什么、谁负责、何时完成以及什么情况下不能上线。
2. 软件测试计划中的测试范围应该怎么确定?
我以前写测试计划时,习惯直接复制需求文档里的功能列表,结果测试执行到一半才发现支付回调、历史订单兼容和异常重试都没有被明确安排。我不确定测试范围应该只写本次新增功能,还是要把所有可能受影响的旧功能都纳入进来。
测试范围不能简单等同于需求列表,也不能为了所谓的全面覆盖把整个系统都写进去。更可靠的做法是从版本目标、代码影响面和业务风险三个方向交叉判断。以优惠券叠加结算为例,范围内通常包括优惠券领取、使用条件、叠加规则、订单金额计算、支付前校验、支付回调和订单状态更新。
虽然推荐系统没有改动,但如果结算接口调用了推荐服务返回的商品标签,就需要至少安排接口兼容性验证。判断维度需要追问的问题结果 业务影响失败后是否影响支付、收入或核心流程?影响越大,优先级越高 变更影响本次代码是否修改了公共接口或底层组件?需要扩大回归范围 用户触达是否覆盖高频设备、浏览器或客户群体?
安排兼容性验证 替代路径失败后用户是否有可接受的替代操作?决定测试深度和优先级 我建议在计划中同时写范围内和范围外内容。比如明确说明本轮不测试会员积分重构和推荐算法,但要写出排除原因以及后续由谁跟进。这样可以避免评审时反复争论,也能防止范围外事项在上线前突然变成测试团队的临时任务。
一个简单的优先级方法是先圈出高风险链路,再补充受影响的外围功能。与其为两百条低风险展示规则编写用例,不如先验证支付金额、重复提交、异常回调和数据一致性这四类可能造成线上损失的场景。
3. 软件测试计划的时间和人员应该如何估算?
我曾经遇到过测试周期只排了三天,但需求评审、环境准备和缺陷回归都被算在这三天里的情况,最后只能压缩探索性测试。我想知道怎样制定一个不靠拍脑袋的测试排期,尤其是如何给缺陷修复和回归测试留出时间。
测试工期不能只按功能点数量估算,因为真正消耗时间的往往是需求稳定性、环境可用率、缺陷修复轮次和跨团队协作。我的做法是先拆阶段,再用历史数据校准,而不是直接给测试人员分配一个结束日期。
一个中等复杂度的结算功能,可以先按以下结构排期:需求分析和风险识别占10%,用例设计与评审占20%,环境和数据准备占10%,首轮执行占30%,缺陷修复与回归占25%,发布前验证及总结占5%。这不是固定比例,但能提醒团队不要把全部时间都押在首轮执行上。
阶段主要产出排期时必须确认的事项 需求分析范围和风险清单需求是否冻结,规则是否明确 测试设计用例和数据清单是否需要接口、性能或兼容性测试 环境准备环境确认记录账号、数据、第三方服务是否可用 首轮执行缺陷记录版本是否稳定,阻塞问题如何处理 回归验证回归结果和遗留清单开发修复周期和预计回归轮次 人员安排也要按任务风险匹配,而不是简单地增加人数。
一个核心支付链路由一名测试人员执行时,至少应安排开发接口人、产品规则确认人和环境负责人;如果涉及多个终端或第三方支付,再增加专项负责人通常比临时塞入多名通用测试人员更有效。我还会在计划中单独记录环境损耗时间。
例如某项目原本计划可用测试时间为八天,但历史上环境故障平均每天损失约一小时,最终有效时间只有七天半。这个数据应直接反映到排期中,否则表面上计划充足,执行时仍然会不断延期。
4. 软件测试计划中的风险、准入条件和退出标准应该怎么写?
我以前在测试计划里写过需求变更风险、环境不稳定风险和项目延期风险,但这些内容没有负责人,也没有触发后的处理动作,实际执行时几乎没人参考。我想知道怎样把风险写得真正可执行,以及什么标准才能判断测试可以结束。
风险项如果只有名称,没有影响、负责人和应对动作,基本等于提醒语。可执行的风险记录至少要回答五个问题:风险是什么、会造成什么影响、什么时候会触发、谁负责处理、替代方案是什么。
风险可能影响触发条件应对动作负责人 结算规则频繁变更用例反复修改,排期延后冻结日后仍变更核心规则重新评估范围,变更走评审产品负责人 第三方支付环境不稳定主流程无法完成验证模拟接口连续不可用启用模拟服务并保留联调验证开发负责人 测试数据不足边界和异常场景无法覆盖关键组合无法创建准备可重复生成的数据脚本测试负责人 高严重度缺陷反复出现回归轮次增加,影响上线同类缺陷连续两轮未关闭召开缺陷分析会并调整上线门槛项目负责人 准入条件决定什么时候可以开始测试,例如需求已确认、版本已提交、核心功能可访问、环境和测试数据已经准备好。
没有准入条件时,测试人员很容易在半成品版本上提前消耗时间,最后却被要求承担版本延期的责任。退出标准则必须能被客观判断。与其写测试完成或质量达标,不如写明核心链路已执行、阻塞性缺陷已关闭、高风险遗留问题已获得产品和研发确认、回归测试已完成、测试报告已提交。我不建议把退出标准写成绝对的零缺陷。
对于成熟项目,关键是区分哪些缺陷必须修复,哪些低风险问题可以带着明确责任人和修复时间上线。真正专业的测试结论不是保证系统绝对没有问题,而是把剩余风险、影响范围和决策依据说清楚。
核心关键词
原创文章,作者:飞飞,如若转载,请注明出处:https://worktile.com/solution-1/archives/32708
读者评论
文章把测试计划与测试方案、用例、报告的边界讲得很清楚,尤其是“为什么测、测什么、怎么测、谁来测、何时完成”这五个问题,对实际项目启动很有参考价值。
优惠券叠加的案例比较具体,支付回调、金额精度、重复提交等场景确实容易被忽略。不过文中后半部分内容较长,如果能补充一份可直接套用的测试计划模板,实操性会更强。
风险优先和范围收敛的思路比较客观,说明测试不是覆盖得越多越好,而是要结合业务损失、变更影响和资源安排做取舍。这种方法适合中大型版本管理。
